交付范围管理方法大全:实施团队项目范围制度设计落地清单

很多实施团队的项目失控,不是从延期开始的,而是从”客户随口提了一个小需求,我们顺手做了”开始的。我在过去八年里带过、审过、救过四十多个实施型项目,其中约七成的严重工期超支,事后复盘都能追溯到某一次”没走流程的范围增加”。更反常识的是:范围管理做得差的团队,问题往往不在”没有制度”,而在”制度太完美、没人执行”。本文不讲教科书上的范围管理定义,而是把我实际用过、失败过、迭代过的方法拆成一份可以直接落地的制度设计清单。

这篇内容会覆盖三件事:一是实施团队范围管理的核心结论与判断逻辑;二是把制度拆成可执行的动作、模板与阈值;三是不同规模、不同交付模式下该怎么取舍。如果你正带着一个 20 人以上的实施团队,或者正被”需求蔓延”折磨,可以直接从第三节的制度清单开始读,再回头看判断逻辑。

一、先给结论:范围管理的本质是”变更成本可视化”

先抛出我的核心结论,它可能和你听过的”范围管理就是控制需求”不太一样:范围管理真正要解决的,不是”要不要满足客户需求”,而是”让每一次范围变更的成本,在决策发生的那一刻就被看见”。

这句话背后是一个我反复验证过的观察。绝大多数范围失控,不是因为客户强势,也不是因为项目经理软弱,而是因为变更的代价在决策时是”隐形的”。客户加一个报表,他觉得只是”顺手”; 项目经理答应了,因为拒绝显得不配合; 到了两周后,开发发现这个报表要动底层数据模型,工期从 3 天变成 12 天。问题是,这两周里,没有人把”3 天变 12 天”这件事在变更发生时就摆到桌面上。

所以我把范围管理制度的设计目标,从”防止变更”改成了”让变更显性化、可定价、可追溯”。一旦这个目标确立,制度的形态就完全不同了:不再是厚厚的流程文件,而是一套让变更成本随时可读的机制。

这里有一个判断标准,可以用来检验你的团队范围管理是否真的有效:任意一个已经发生的范围变更,你能不能在两分钟内回答出三个问题,谁提的、多花了多少人天、挤压了哪个原有交付项。如果这三个问题有两个答不上来,那你们的制度基本是装饰性的。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

1. 为什么”控制需求”是个错误的目标

“控制需求”这个目标的问题在于,它把实施团队和客户放在了对抗位置上。实施项目的本质是帮客户解决问题,需求本身是商业价值的一部分,你不可能真的”控制”它。真正可以控制的是:需求进入的方式、被评估的深度、以及对原有计划的冲击如何被记录和补偿。

我见过一个典型的反例。某制造企业的实施团队把”需求冻结”写进了合同,规定上线前 60 天不接受任何新需求。结果上线前 45 天,客户发现和新的税务政策冲突,必须改。团队以”合同约定”为由拒绝,客户直接投诉到高层,最后不仅改了,还丢了后续的运维续约。用”冻结”来管理范围,等于把制度建在了一个现实中不存在的假设上:需求不会变。

2. 变更成本可视化的三个层次

把”可视化”落地,我通常分三层来做,每一层解决不同的问题。

第一层是变更记录层:保证每一次范围变动都有记录,哪怕只是客户在微信群里说的一句话。这一层的目标不是审批,而是”不遗漏”。很多团队连这一层都没做到,导致复盘时只能凭记忆。

第二层是变更定价层:给每个变更打上人天、影响模块、风险等级三个标签。这一层是分水岭,做到这一步的团队,才能真正在谈判桌上和客户讨论”要么加预算、要么换需求”。

第三层是变更核算层:统计月度/季度的变更总量、变更工时占比、由变更导致的延期天数。这一层解决的是”要不要调整交付节奏”的战略问题,也是我判断一个实施团队是否真正成熟的依据。

3. 用一个数字衡量范围健康度

如果你只想记一个指标,我推荐”变更工时占比“,计算方式是:当期变更消耗的工时 / 当期总投入工时。这个数字比”变更数量”更能反映真实状况,因为十个微调和一个底层重构在数量上是一样的,在成本上差十倍。

我跟踪过的团队里,这个指标的分布大致是这样的:做得好的团队稳定在 12%-18%,说明范围有弹性但可控; 出现问题的团队往往在 25% 以上; 而长期超过 35% 的团队,基本可以判定其项目计划是”名义计划”,实际交付内容在开工时就已经失控了。这个基准不是行业标准,是我在四十多个项目里总结的经验区间,你可以用它作为自查的起点。

二、背景与真实场景:范围失控的四种典型现场

讲完结论,回到真实场景。我复盘过的范围失控案例,绝大多数可以归到四种现场里。理解这四种现场,比记住任何流程条文都重要,因为它们才是制度真正要对付的东西。

1. 现场一:售前承诺与实施交付的断层

这是最常见、也最难处理的失控源头。销售在签约前为了拿下订单,答应客户”这个功能我们也能做”、”这块可以定制”,但实施团队拿到合同时,发现这些承诺根本没写进 SOW(工作说明书),或者写得极其模糊。

我经历过一个典型案例:某零售客户的合同附件里写着”支持多维度销售分析”,销售的理解是”把现有的几张开源报表整合一下”,客户的理解是”要能按门店、品类、时段、促销活动四维交叉钻取”。这中间的差距,最后演化成了额外 240 人天的开发量。范围管理的第一个战场不在项目启动后,而在合同评审阶段。

我现在的做法是:所有实施类合同,在签约前必须由实施负责人出具一份”模糊条款清单”,把所有含义不明确的交付描述列出来,逐条标注”我方理解”和”可能需要澄清”,并在签约后的启动会上逐条和客户对齐。这一份清单,往往能拦住 30% 以上的后期范围争议。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

2. 现场二:客户对接人是”传声筒”而非”决策者”

很多项目的需求是客户方一个基层 IT 人员对接的,他没有决策权,但为了在内部表现积极,会不断把业务部门的需求”转达”给实施团队,并且默认”你们应该能做”。当你问”这个需求谁拍板的”,回答往往是”业务部门说的”。

这种场景下的范围失控有个特征:需求来源分散,但没有一个统一的责任人。解决方式不是拒绝,而是要推动客户建立一个单一对接人机制,并对每一条需求做”业务价值 + 优先级 + 责任人”三要素登记。我通常会直接和客户的 IT 负责人说一句话:”如果需求没有明确的业务负责人,我们无法评估它的优先级,也就无法安排它进入排期。”这句话往往能立刻改变局面。

3. 现场三:内部”顺手做一下”的隐性蔓延

这是最容易被忽视的一类,也是我踩过最深的坑。不是客户加需求,而是实施团队内部,开发为了调试方便加了个字段、顾问在沟通中顺手承诺了一个报表、测试发现问题后顺手改了逻辑但没告知项目经理。

我在一个项目上犯过这个错误。项目中期,开发发现客户的主数据编码规则有冲突,为了方便测试,他调整了一条校验逻辑,只用了半天。三个月后上线时,这条改动导致 2000 多条历史数据的编码被自动重新生成,客户财务系统对接全盘失败,补救花了将近三周。内部隐性变更的杀伤力在于,它发生在你的视野死角里,而出问题时已经无法回滚。

对付这类蔓延,我现在的做法是”日会三句话”:昨天做了什么、今天做什么、有没有对原有约定的任何改动。最后一句是关键,它把隐性变更强制显性化。执行三个月后,我们团队内部未记录变更的数量下降了大约 70%。

4. 现场四:验收标准模糊导致的”无限返工”

研发做完了,客户说”这不是我要的效果”,但又说不清到底要什么。于是返工、再返工,直到双方都筋疲力尽。这种情况不是变更,而是范围本身的定义出了问题。

根因在于验收标准写得是”功能描述”而不是”业务结果”。比如”支持订单批量导入”是个功能描述,客户脑子里想的可能是”能一次导入 5000 条不报错、能自动去重、能回滚”。这三个隐含条件不写清楚,验收时必然扯皮。我对付这个问题的办法是:每一个交付项,验收标准必须包含”输入条件 + 预期结果 + 异常处理”三段结构,缺一段不算定义完成。

三、拆解误区:关于范围管理的六个常见错误认知

在讲具体制度之前,必须先清掉几个普遍存在的错误认知。这些认知不纠正,再好的制度模板抄过去也执行不了,因为它们决定了团队里每个人在面对变更时的本能反应。

1. 误区一:”范围管理是项目经理一个人的事”

这是最常见也最致命的误区。项目经理确实要承担主要责任,但如果把范围管理定义为一个人的职责,那它就注定失败,因为变更往往发生在项目经理看不到的地方,开发、顾问、测试、甚至售后的日常沟通里。

正确的认知是:范围管理是一个”全员记录、集中评估”的机制,不是一个岗位的职责。每个人都是变更的发现者和记录者,但只有集中评估后才能决定是否接受。我在团队里推行过一个规则:任何人收到客户的新要求,第一反应不是”能不能做”,而是”把它记到变更登记表里”。这个动作把范围管理变成了肌肉记忆。

2. 误区二:”写清楚了就不会变”

很多团队花大量精力把需求文档写到极致,认为写得够细就不会有变更。事实恰恰相反,文档写得越细,客户看到后产生的新想法越多。需求文档的功能不是”锁定不变”,而是”提供一个讨论和评估的基准”。

所以我不追求文档的完美,而是追求文档的”可变更性”:结构清晰、条目可追踪、每条都有编号和责任人。这样当客户说”第 47 条我想改一下”时,我们能立刻评估影响,而不是重新读一遍文档。

3. 误区三:”客户加需求就是不守信用”

这个认知带着明显的情绪色彩,而且非常有害。客户加需求,绝大多数情况下是因为业务环境在变,或者他在看到系统原型后才真正理解自己的需求,这是正常的、健康的项目演进,不是言而无信。

把客户放在对立面,会直接影响沟通质量,导致客户不敢明说需求,转而通过更隐蔽的方式塞进来,反而更难管理。正确的姿态是”欢迎变更,但变更要定价”。这句话我在启动会上会当着客户的面说,效果非常好,因为它既表达了配合意愿,又立下了规则。

4. 误区四:”有了工具就等于有了管理”

很多团队给项目管理工具配了变更流程节点,就以为范围管理到位了。但工具解决的是”记录和流转”,解决不了”判断和取舍”。我见过配置得很完整的变更审批流,实际运行中所有变更都被”一眼通过”,因为没有人真正去评估工时影响。

工具的价值在于降低记录成本、保证可追溯,但评估标准、优先级判断、谈判策略这些核心动作,必须由人来完成。工具是放大器,不是替代品。这一点在选择项目管理平台时尤其要想清楚。

5. 误区五:”拒绝变更才是专业”

刚入行的项目经理容易走向另一个极端,把”顶住客户压力”当成专业能力的体现。这其实是一种防御性姿态,长期看会损害客户关系。

真正的专业是:能在 10 分钟内告诉客户”这个变更大概需要 X 人天、会影响到原计划的 Y 项交付、如果一定要做,我们建议把 Z 往后推”。这个回答既没有拒绝,也没有承诺,而是把决策权和后果一并交给了客户。专业不是替客户做决定,而是让客户有能力做决定。

6. 误区六:”范围蔓延只发生在大项目上”

小项目同样会蔓延,只是它的表现方式更隐蔽。因为小项目往往没有正式的变更流程,项目经理和客户关系更近,口头承诺更多。我见过一个只有 15 人天的实施小项目,最终做了 40 人天,翻了一倍多,原因就是”反正不大,顺手就做了”。

真正决定范围是否可控的,不是项目大小,而是项目是否有一个明确的”变更即记录”的默认行为。小项目更需要轻量但严格的机制,因为它没有缓冲空间。

四、专业判断逻辑:范围管理制度该怎么设计

讲完误区,进入方法论。我的制度设计遵循一个核心逻辑:把范围管理嵌入到已经存在的工作节奏里,而不是新增一套平行流程。任何需要额外开会、额外填表、额外审批的机制,存活周期都不会超过三个月。

1. 三个设计原则

第一个原则是轻量优先。制度的第一步不是完整,而是能被执行。我通常先只做一件事:一个共享的变更登记表,三个字段,提出人、内容、日期。就这三个,先跑两周,让团队养成习惯,再逐步加字段。

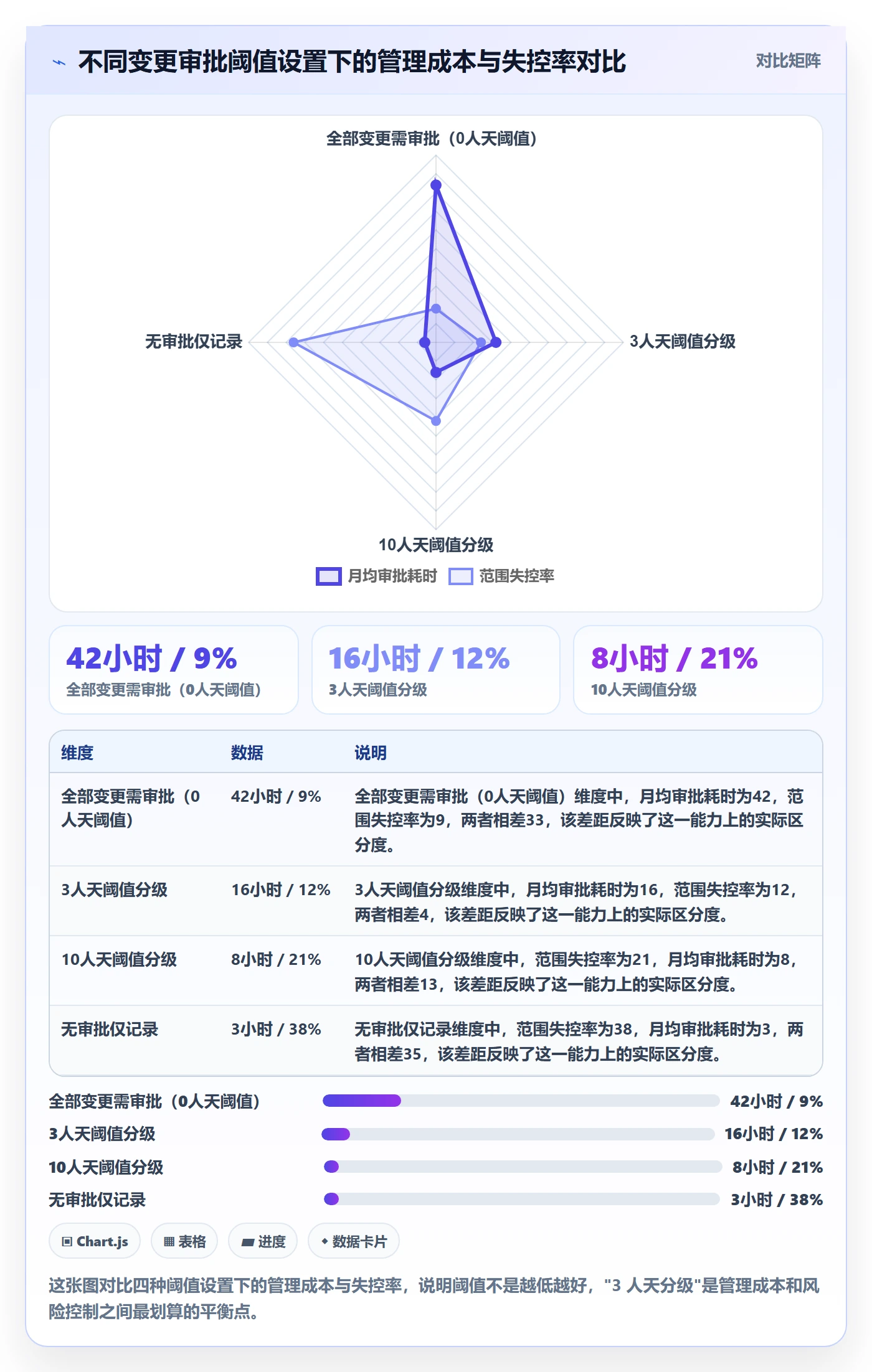

第二个原则是阈值触发。不是所有变更都走同一套流程。我会设置一个明确的分界线,比如 3 人天以下由项目经理直接决定并记录,3-10 人天需要实施负责人审批,10 人天以上必须和客户书面确认并调整计划。这个阈值让团队知道”什么时候该升级”。

第三个原则是双向透明。所有变更记录,客户方要能看到。这一点很多人会犹豫,担心客户看到后会更随意地提需求。我的经验恰恰相反:当客户看到自己的每一条要求都被认真记录了,他会更慎重,因为他知道这些记录最终会进入验收和结算的讨论。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

2. 范围管理的四个制度模块

把制度拆开,我看到的是四个必须闭环的模块,缺任何一个都会漏。

第一个模块是入口管理:所有需求只能通过一个渠道进入,无论是邮件、会议还是即时通讯,最终都要落到同一个登记表。这个模块解决”不遗漏”。

第二个模块是评估机制:每条需求进入后,必须在约定时限内(我通常定 24 小时)给出人天估算和影响分析。这个模块解决”成本可视”。

第三个模块是决策规则:谁有权决定接受、拒绝、延后,不同金额和工时对应不同的决策层级。这个模块解决”责任清晰”。

第四个模块是核算复盘:每月统计变更工时占比、变更来源分布、因变更导致的延期天数。这个模块解决”持续改进”。

3. 用工具承载制度:以 PingCode 为例的配置思路

制度要落地,必须有一个承载它的地方。手工表格能撑三个月,撑不过一年,因为项目一多、人一多,表格就会失控。我自己的做法是用项目管理平台把制度”固化”下来。

以 PingCode 为例说明配置思路。PingCode 主要服务中大型企业及 100 人以上组织,这类组织的范围管理难点恰恰是”跨项目、跨部门、变更来源分散”,所以它对需求池、变更记录和工时统计的支持比较完整。我一般会这样配置:

  • 需求池作为唯一入口:所有新需求先进需求池,打上”来源”标签(客户/内部/合规),避免散落在各处。
  • 变更类型作为独立工作项:把变更做成一个独立的工作项类型,和普通需求区分开,这样统计时能一眼看出变更占比。
  • 工时字段强制填写:这是最关键的一步,变更工作项关闭时必须填写实际工时,否则变更成本永远算不清。
  • 看板按阈值分列:3 人天以内、3-10 人天、10 人天以上分三列展示,项目经理扫一眼就知道哪些需要升级。

PingCode 支持私有化部署,这一点对金融、制造类客户尤其重要,因为范围管理数据往往涉及客户业务细节,不适合放在公有云。它也支持从 Jira 平滑迁移,对已经在用 Jira 但希望做国产化替代的团队来说,历史变更数据的迁移成本会低很多,这一点在评估替换方案时值得重点考虑。

需要强调的是,工具配置只是形式,真正的关键是团队有没有在变更发生的那一刻就去登记的肌肉记忆。工具做得再漂亮,如果开发改了一行逻辑不记录,制度就是空的。

4. 一张制度设计清单(可直接对照自查)

下面这份清单是我实际用来评审实施团队范围管理制度的,按模块整理,可以直接拿去对照打分。每一条我标注了”必须/建议”,帮助区分优先级。

模块 检查项 优先级 常见缺失表现
入口管理 是否存在唯一的需求/变更登记入口 必须 需求散落在邮件和聊天记录里
入口管理 合同模糊条款是否在启动前完成澄清 必须 售前承诺无书面记录
入口管理 客户方是否有单一对接人 建议 多个业务部门各自提需求
评估机制 是否在 24 小时内给出人天估算 必须 需求提出后长期无响应
评估机制 是否评估对原计划交付项的挤压 必须 只算增量,不算挤压
评估机制 是否标注变更的风险等级 建议 所有变更同等对待
决策规则 是否设置分级审批阈值 必须 所有变更都走同一流程或都不过流程
决策规则 是否明确各层级决策人 必须 谁都能拍板
决策规则 超阈值变更是否有客户书面确认 必须 口头答应,事后无凭据
核算复盘 是否统计变更工时占比 必须 只有数量,没有成本
核算复盘 是否分析变更来源分布 建议 不知道变更主要来自哪类原因
核算复盘 是否将复盘结论反馈到下次估算 建议 估算能力长期不提升

五、真实案例与数据观察:一个从失控到可控的实施项目

方法论讲完,我用一个完整的案例把它串起来。这是我 2022 年接手的一个项目,客户是某大型装备制造企业,实施团队 38 人,交付周期 9 个月,涉及生产、仓储、质量三个业务域。

1. 接手时的状态

项目已经运行了 4 个月,进度看起来”完成 45%”,但我在第一周就发现了问题:变更登记表只有零散 11 条记录,而团队内部的沟通记录显示,实际发生的大小调整超过 80 项。也就是说,超过 85% 的变更处于”地下状态”。

更严重的是,我抽查了 20 条已登记的变更,发现只有 6 条填写了工时估算,而且没有一条评估了对原计划的挤压。当时团队的判断是”项目进度正常”,但按我的经验,这种隐性变更积累到后期会集中爆发。

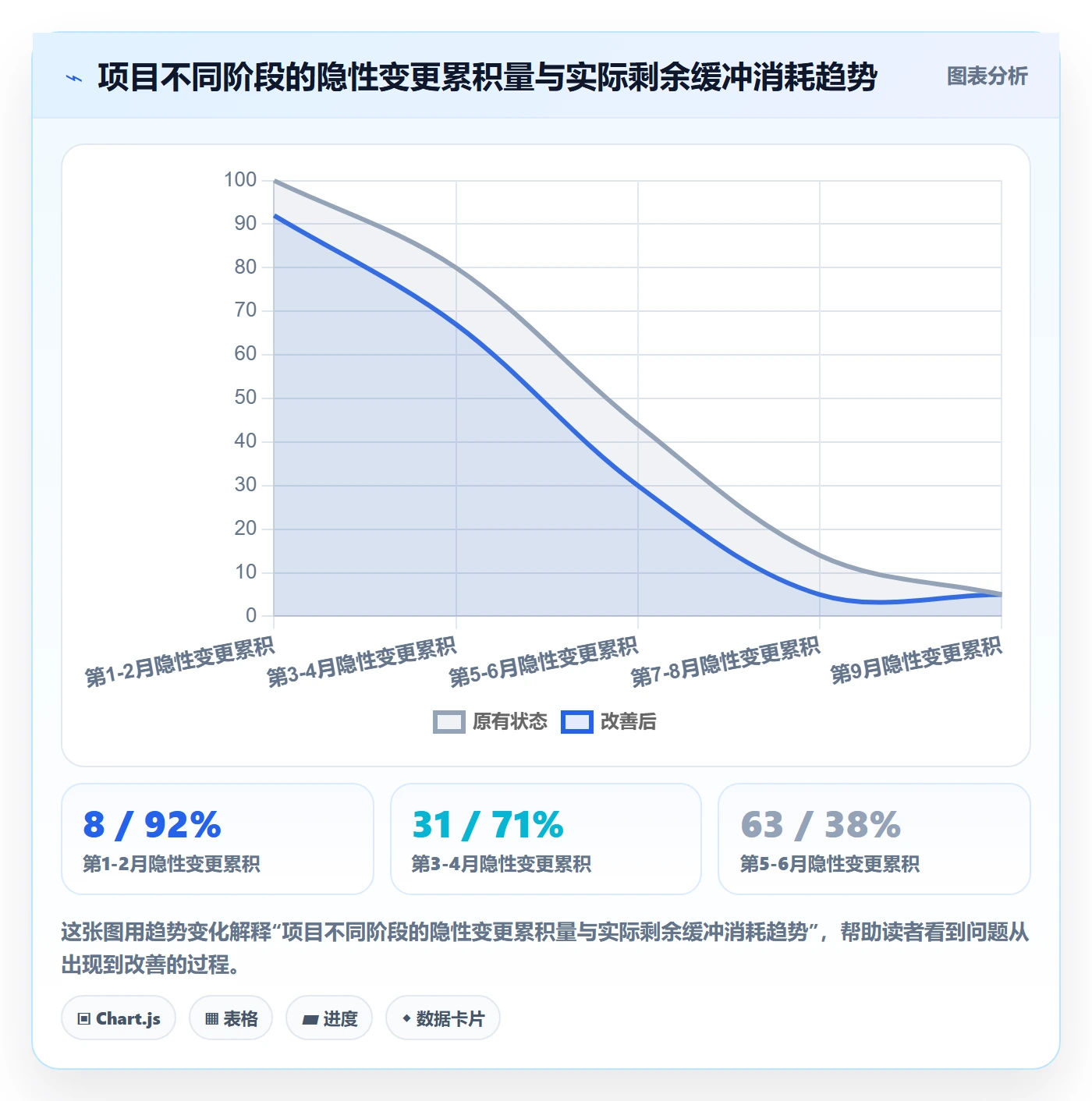

我的判断依据是:前期变更之所以”看不见”,是因为它们被消化在了开发的自有缓冲里。但随着项目推进,缓冲耗尽,所有被延后的工作会在最后两个月一起涌出来。这个规律我在多个项目上验证过。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

2. 干预动作与执行顺序

我的干预分四步做,顺序很重要,先做成本最低、见效最快的。

  1. 第 1 周:建立唯一入口。要求所有需求变更必须登记到统一的需求池,不做审批,只做记录,降低团队的心理门槛。
  2. 第 2-3 周:补齐历史变更。组织 4 场 90 分钟的回顾会议,把过去 4 个月的隐性变更尽量捞出来,最终补充登记了 73 条,凑齐了完整视图。
  3. 第 4 周:引入分级阈值。设定 3 人天和 10 人天两档,配合项目管理系统的工作流自动流转。
  4. 第 5 周起:建立月度核算。每月统计变更工时占比,并在项目周会上公开

这里我想特别说第三步。我们没有一上来就做审批,而是先做记录,因为团队对”又要填表”是有抵触的。先记录、后评估、再审批,这个节奏比一步到位要顺畅得多。

3. 六个月后的数据变化

干预持续六个月,我记录了关键指标的变化,这些数据来自项目管理系统导出的变更工作项统计和工时报表。

指标 干预前 干预后(6个月) 变化
变更登记覆盖率 约 13% 96% +83 个百分点
变更工时占比 无法统计 17% 首次可量化
变更平均评估时长 无固定时限 18 小时 形成 SLA
因变更导致的延期天数 无法归因 9 天 可追溯
客户对进度透明度满意度 3.2 / 5 4.5 / 5 +1.3
项目最终超支比例 预期 35% 实际 12% -23 个百分点

最让我意外的不是超支比例下降,而是最后两行:透明度提升后,客户满意度反而涨了。最初团队担心”把变更摊开会让客户觉得我们不专业”,实际结果完全相反,客户看到每一个变更都有评估、有影响分析,反而更信任团队的专业判断。这个反常识的结果,后来成了我在其他项目上推行透明化的最有力论据。

值得一提的是,这个项目后来把 Jira 上的历史数据平滑迁移到了新的项目管理平台,正是因为有完整的变更工作项记录,迁移后的统计口径没有断裂,否则我们无法做前后对比。对于正在考虑平台替换的团队,变更历史数据的连续性,是评估迁移方案时最容易被低估的要素。

六、行动建议:不同情况下的落地路径

制度不是通用的,同一个方法在不同团队规模、不同交付模式下,落地路径差别很大。下面按四种典型情况给出建议。

1. 情况一:团队 20 人以下,项目数量少

这个阶段不要上工具,先用一张共享表格把习惯建立起来。建议的动作顺序是:先定义唯一入口(一张在线表格即可),再设定一个简单的阈值(比如 5 人天),最后每月做一次 30 分钟的变更复盘。

这个阶段的重点是养成”变更即记录”的肌肉记忆,工具和流程都是次要的。我见过太多小团队一上来就买工具、配流程,结果三个月后没人用,反而对”制度化管理”产生了抵触。

2. 情况二:团队 20-100 人,多项目并行

这个阶段必须上工具,因为人工统计已经不可靠了。建议优先解决三个问题:变更的跨项目统一视图、变更工时的自动汇总、变更来源的分类统计。

工具选型时,我会重点看三个能力:能不能自定义工作项类型(用来区分变更和普通需求)、能不能强制填写工时字段、能不能导出变更维度的报表。这三条不满足,工具就承载不了范围管理制度。

3. 情况三:团队 100 人以上,多业务线交付

到了这个规模,范围管理不再是单个项目的事,而是组织级的治理问题。建议在统一平台之上,建立组织级的变更分级标准和统一的核算口径,否则各部门的数据无法横向比较。

这个阶段我通常会建议引入支持私有化部署的项目管理平台,比如前面提到的 PingCode 这类面向中大型企业的方案。原因是范围管理数据涉及客户业务细节和成本结构,集中放在公有云会带来合规和保密压力,私有化部署能让数据留存在自己的环境里,同时便于和内部的工时、财务系统做对接。

另一个必须处理的是历史数据迁移。中大型组织往往已经在用 Jira 等工具积累了大量变更记录,切换平台时如果历史数据断裂,组织级的变更趋势分析就失去了基线。所以选型时要把”能否平滑迁移历史需求与变更数据”作为硬性指标纳入评估。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

4. 情况四:交付模式为固定总价合同

固定总价合同对范围管理的要求最高,因为成本超支直接吃掉利润。这种模式下,我建议把变更管理的严格程度提高一档:所有变更都必须有客户书面确认,哪怕只有 1 人天。

同时要在合同里预留”变更预算池”,通常按合同金额的 8%-12% 设置,专门应对不可预见的范围调整。这个池子的存在,能让你在面对客户合理需求时不至于陷入”要么亏本做、要么撕破脸”的两难。

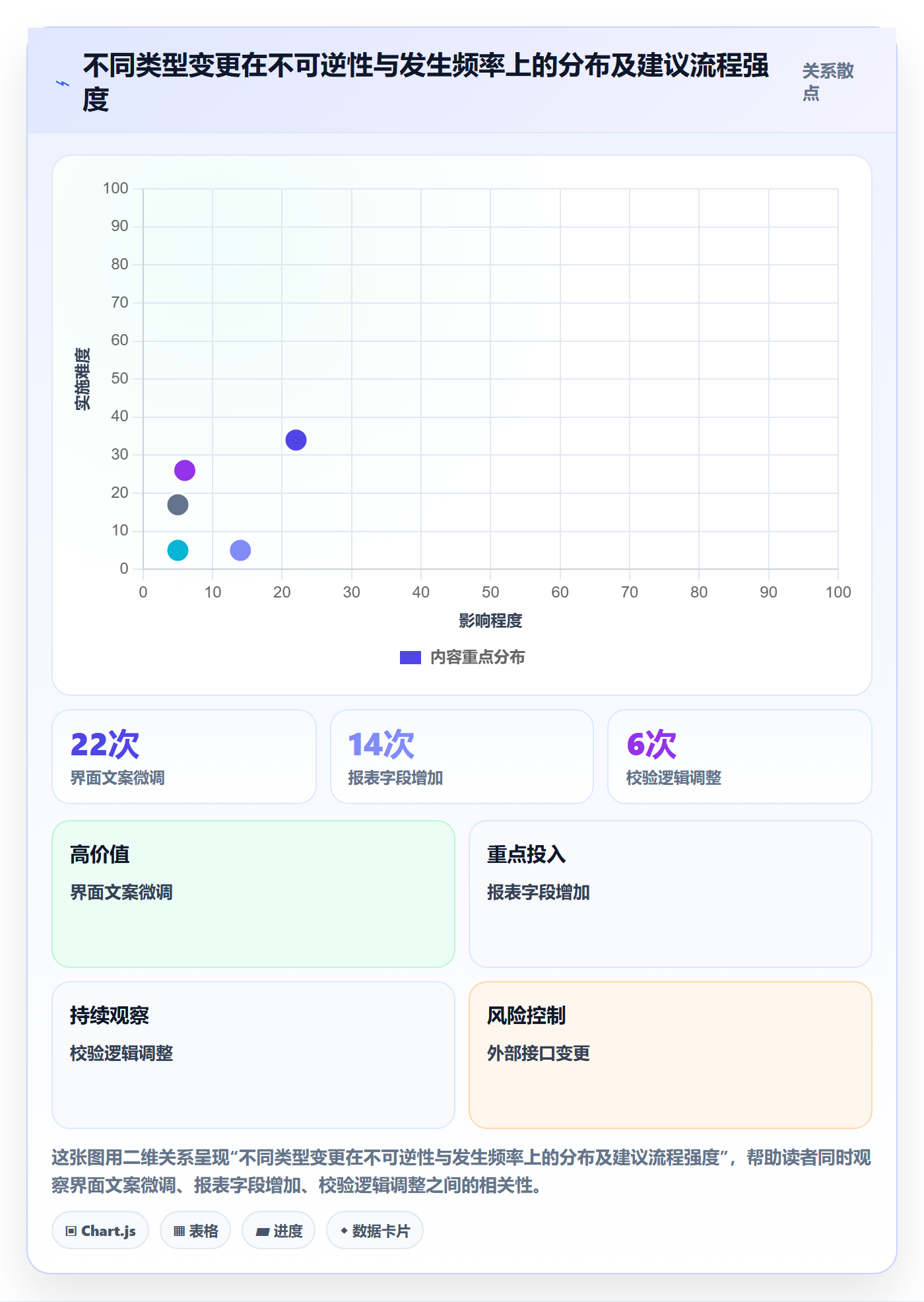

七、取舍:范围管理中的四组矛盾与平衡点

最后一部分讲取舍。范围管理没有完美方案,只有权衡。下面四组矛盾,是实施团队最常遇到、也最难处理的。

1. 客户满意度 vs 成本控制

这组矛盾的平衡点在于”把选择题交给客户”。当你把所有变更都拒绝了,客户不满意; 当你全部接受,成本失控。第三条路是:列出所有变更,标注成本,让客户在有限预算内自己排优先级。

我的经验是,客户在有选择权的情况下,往往会主动放弃 30%-40% 的低价值需求。因为他们也要向内部解释为什么花这么多钱。把选择权交出去,既保住了关系,又控制了范围。

2. 流程严格度 vs 执行效率

流程越严格,执行越慢; 流程越松,风险越大。我的取舍标准是看”变更的不可逆性”:如果这个变更做错了还能低成本回滚,那就轻流程; 如果涉及数据迁移、接口对接、架构调整,那就重流程。

换句话说,流程的严格程度应该和变更的不可逆程度挂钩,而不是和变更的金额挂钩。这个原则比单纯按人天分级更精准,因为它抓住了风险的本质。

交付范围管理方法大全:实施团队项目范围制度设计落地清单

3. 透明化 vs 谈判空间

把变更成本全部透明给客户,会压缩你的谈判空间吗?短期看会,长期看不会。我的判断是:透明化损失的是”信息不对称带来的短期议价优势”,换来的是”专业信任带来的长期合作溢价”。

前面那个案例里,客户满意度从 3.2 涨到 4.5,最终体现在了后续的二期合同上。所以这组取舍,我建议明确倒向透明化,但保留一个尺度:内部成本细节(如具体人力单价)不必全透明,对客户透明的是”影响范围和工作量”,不是”我们的利润率”。

4. 制度化 vs 灵活性

最后一个矛盾,是很多团队纠结的:制度太死会影响响应速度,制度太松又会失控。我的做法是”制度制定得严,执行留一个例外通道”。

具体来说:制度上要求所有变更必须登记、必须评估; 但允许项目经理每月有 2-3 次”紧急变更豁免权”,可以先执行后补记录,事后必须在复盘会上说明理由。这个例外通道的存在,恰恰是制度能长期存活的原因,因为它给了团队应对真实复杂性的空间,而不是逼着大家在”违规”和”僵化”之间二选一。

八、下一步:从今天开始可以做的三件事

如果你读到这里,认同”范围管理是让变更成本可视化”这个核心判断,那么不用等制度设计完再动。今天就可以做三件事。

第一,建一个变更登记表,只放三个字段,提出人、内容、日期。不要加审批流程,先跑两周,看团队能不能养成记录习惯。这一步的目的是验证行为,不是验证流程。

第二,抽查你最近三个月的项目,能不能回答”变更三问”,谁提的、多花多少人天、挤了哪个交付项。如果答不上来,说明你们最大的问题不是制度缺失,而是变更成本从未被看见。

第三,在下一次项目启动会上,说一句话:”我们欢迎任何变更,但每一条变更我们都会评估影响并记录下来。”这句话既表明了配合态度,又提前立下了规则,成本几乎为零,效果却很好。

范围管理从来不是要把项目锁死,而是让每一次变更的代价都摆在阳光下,让客户和你一起做决策。做到这一点,你不需要一份完美的制度文件,也能把项目交付得比大多数人稳。这正是我这八年在四十多个项目里,反复验证过的唯一可靠的路径。

常见问题解答(FAQ)

1. 实施团队做项目范围制度,第一步应该先建哪些清单,才能不停留在纸面?

我带过几个交付团队,每次说要做范围管理,最后都变成让项目经理补一堆模板,周会上还是被客户牵着走。我怀疑不是模板不够,而是清单顺序和责任人错了。想知道从哪几份清单开始,能真正卡住范围边界。

先建六份清单:范围说明书、WBS词典、验收标准、需求跟踪矩阵、变更日志、除外责任清单。范围说明书必须写清业务目标、包含模块、不包含事项、依赖假设、客户配合义务;WBS词典把每个交付物拆到可验收粒度;验收标准用可测口径,比如数据迁移准确率99.5%、并发用户数200、UAT关键场景通过率100%;

需求跟踪矩阵把需求、设计、开发、测试、验收串起来;变更日志记录每一次范围增减;除外责任清单把二开、历史数据清洗、第三方接口、培训场次、上线后运维分开写。制度落地靠三个动作:合同和售前交接时逐条核对,项目启动会当着客户确认,变更必须先更新清单再排期。

我的经验是,清单不签字不进入开发,比任何流程文档都有效。没有基线的范围管理,最后都会变成谁声音大谁有理。

2. 项目范围变更很频繁,变更控制流程怎么设计才既规范又不拖死交付?

我们做实施时,客户经常在群里一句“这个能不能顺手加上”就提需求,项目经理如果每次都走审批,客户嫌慢;不走审批,最后工期和成本全爆。我自己也纠结,变更到底该由谁批、按什么金额或工时阈值分级,怎么留证据才不背锅。

用分级审批、工时或成本阈值、变更台账来设计。先设基线,任何影响范围、工期、成本、验收标准的请求都算变更,不是所有需求都算。阈值可按合同额和交付阶段定:0.5人天以内且不影响里程碑,项目经理可批但必须记台账;0.5到3人天,交付负责人和客户接口人书面确认;

超过3人天或影响上线日期,必须走合同补充或高层决策。台账字段至少包括提出人、日期、原始需求、变更内容、影响分析、决策、承诺完成时间、实际工时。关键不是审批层级多,而是每次变更都同步三件事:范围基线、排期、验收标准。

我在项目里会把变更工时除以原基线总工时控制在15%以内作为预警线,超过25%就触发范围重估和商务谈判,而不是让团队硬扛。变更流程如果只卡审批不更新基线,最后还是一场空。

3. 怎么提前判断实施项目范围已经失控?有哪些预警指标和检查频率?

我带的项目经常是到上线前两周才发现做不完,回头一看需求比启动时多了一大截,但过程中没人觉得有问题。我想知道有没有比“感觉不对”更早的信号,能让我在月度或双周检查时发现范围失控。

看五个指标:需求净增长率、变更工时占比、返工工时占比、里程碑偏差、未关闭问题年龄。需求净增长率等于本期新增需求数减撤销需求数再除以基线需求数,双周超过5%就要预警;变更工时占比等于已批准变更工时除以原基线总工时,超过15%黄灯,超过25%红灯;返工工时占比超过10%说明前期范围或验收标准没定义清楚;

里程碑偏差连续两个节点超过3个工作日,通常不是执行慢,而是范围膨胀;未关闭问题超过14天不决策,说明客户方接口人或决策机制失灵。检查频率建议双周一次,由项目经理出数据,交付负责人和客户接口人一起看,红灯必须当场决定砍需求、加资源、延工期或改商务,不能只记录不行动。

指标要少而硬,三张图比一份长报告更能推动决策。

4. 范围基线确认时客户不签字、验收标准又很模糊,实施团队该怎么办?

我遇到好几次,项目启动会开完了,客户嘴上说没问题,但范围确认书就是不签,验收标准只写“满足业务使用”。到验收时客户说“这不是我想要的”,团队拿不出依据。我想知道这种情况怎么把“做完”定义清楚,又不把客户关系搞僵。

不要追求一上来就签整份合同级的范围确认书,先把最小可验收单元写出来。按业务场景列验收清单,每个场景写输入、操作、预期结果、数据口径、责任人和通过标准。比如采购订单审批场景,要写清审批层级、金额阈值、驳回后状态、并发用户数、响应时间、测试数据量。

客户不签时,用会议纪要加邮件确认替代:把范围边界、除外责任、待确认事项、默认处理方式写进纪要,注明三个工作日内未提出书面异议视为确认,并让客户接口人回复。验收标准模糊时,坚持把满足业务使用翻译成可测条件;无法量化的用样例数据跑通并留截图或录屏。

我的经验是,客户不签字往往不是不认可范围,而是怕承担决策责任,所以要把待决策项拆小、给默认选项、设定决策截止时间,同时在某项目管理平台里留痕,后续变更和验收都挂到同一条需求记录上。这样既保护团队,也能让客户知道边界在哪里。

读者评论

李
李悦

变更工时占比这个指标我试着统计过,难点在工时本身就不准。实施的人经常一人兼几个项目,工时靠事后补填,误差不小,算出来的占比波动很大,容易变成数字游戏。12%到18%这个区间,在定制化程度高的项目里恐怕偏低,更适合标准产品实施。想问问有没有更省事、也更能反映真实状况的替代指标。

汪
汪思妍

日会三句话里'有没有对原有约定的改动'这句设计得巧,我们也试过,但人一多就流于形式,汇报的人怕被追责,改动反而藏得更深。后来改成改动只登记不追责、周会上统一评估,才有人愿意开口。制度能不能落地,也许比制度本身更取决于发现问题之后怎么处理。

武
武嘉禾

售前承诺那段看得最扎心,但让实施负责人出模糊条款清单,前提是他在签约前真有话语权。不少公司销售签单在前、实施接手在后,这份清单就算出了也没人当回事。要动的其实是销售与实施之间的责任划分和考核口径,这块不解决,清单只是多存一份文档。

文章包含AI辅助创作:交付范围管理方法大全:实施团队项目范围制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320379
