项目范围如何做好范围定义?实施团队制度设计与操作步骤

去年我接手一个制造业ERP实施项目的复盘时,看到一组让我印象很深的数字:项目立项时合同锁定的功能清单是87条需求,上线验收时变成了213条,工期从计划的6个月拖到11个月,实施团队人力成本超支约68%。项目经理跟我说了一句话:”我们不是不会做项目,是从来没人真的管住过项目范围。”这句话几乎概括了我过去八年在实施交付领域看到的绝大多数失败模式。范围定义不是写一份需求文档,而是为项目建立一套能扛住压力的边界制度。

这篇文章我不打算复述PMBOK里的范围管理框架,而是把我自己在实施团队里踩过的坑、跑通的操作步骤、以及不同规模团队该怎么做取舍,完整地讲清楚。核心会围绕三个问题展开:范围定义到底要定义什么?实施团队需要什么样的制度才能让范围不失控?在不同组织规模下,操作步骤要怎么调整?

一、先给结论:范围定义的三个硬约束

在展开之前,我先把这篇内容的核心结论摆出来。范围定义之所以做不好,绝大多数情况下不是方法论缺失,而是三个硬约束没有被制度化。

第一个硬约束:范围不是一份文档,而是一份带成本标签的契约。很多实施团队把范围定义等同于”写清楚客户要什么”,于是产出一份几十页的需求规格说明书。但真正有效的范围定义,必须让每一个范围条目都挂上”做到什么程度、由谁验收、变更时谁承担多少成本”这三件事。没有成本标签的范围条目,等于没有范围。

第二个硬约束:范围定义的产出物必须能自动触发变更流程。我见过太多团队范围文档写得很漂亮,但项目执行中一旦客户提出新需求,还是靠项目经理个人判断”这个能不能加”。如果范围定义和变更流程之间没有制度化的联动,范围文档就只是摆设。

第三个硬约束:制度设计必须先于工具选型。很多团队一上来就讨论用什么项目管理工具管范围,但如果变更审批权限、基线冻结节点、范围验收标准这三件事没有先定下来,再好的工具也只是把混乱搬到线上。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

二、真实场景:范围定义为什么会失控

1. 一个ERP实施项目的完整复盘

这个项目我全程参与了从售前到验收的过程,客户是一家中型制造企业,年营收约12亿元,实施团队包含我在内有9个人。售前阶段客户提供了87条需求,实施团队评估后给出6个月工期和明确的验收清单,双方签字。

问题出现在第二个迭代周期。客户的生产总监在一次演示会上提出,他们新的产线需要对接一套MES系统,希望我们”顺便”把接口也做了。项目经理当时判断这属于合理扩展,口头答应了。这个口子一开,后续三个月里新增需求开始以每周3到5条的速度涌入。

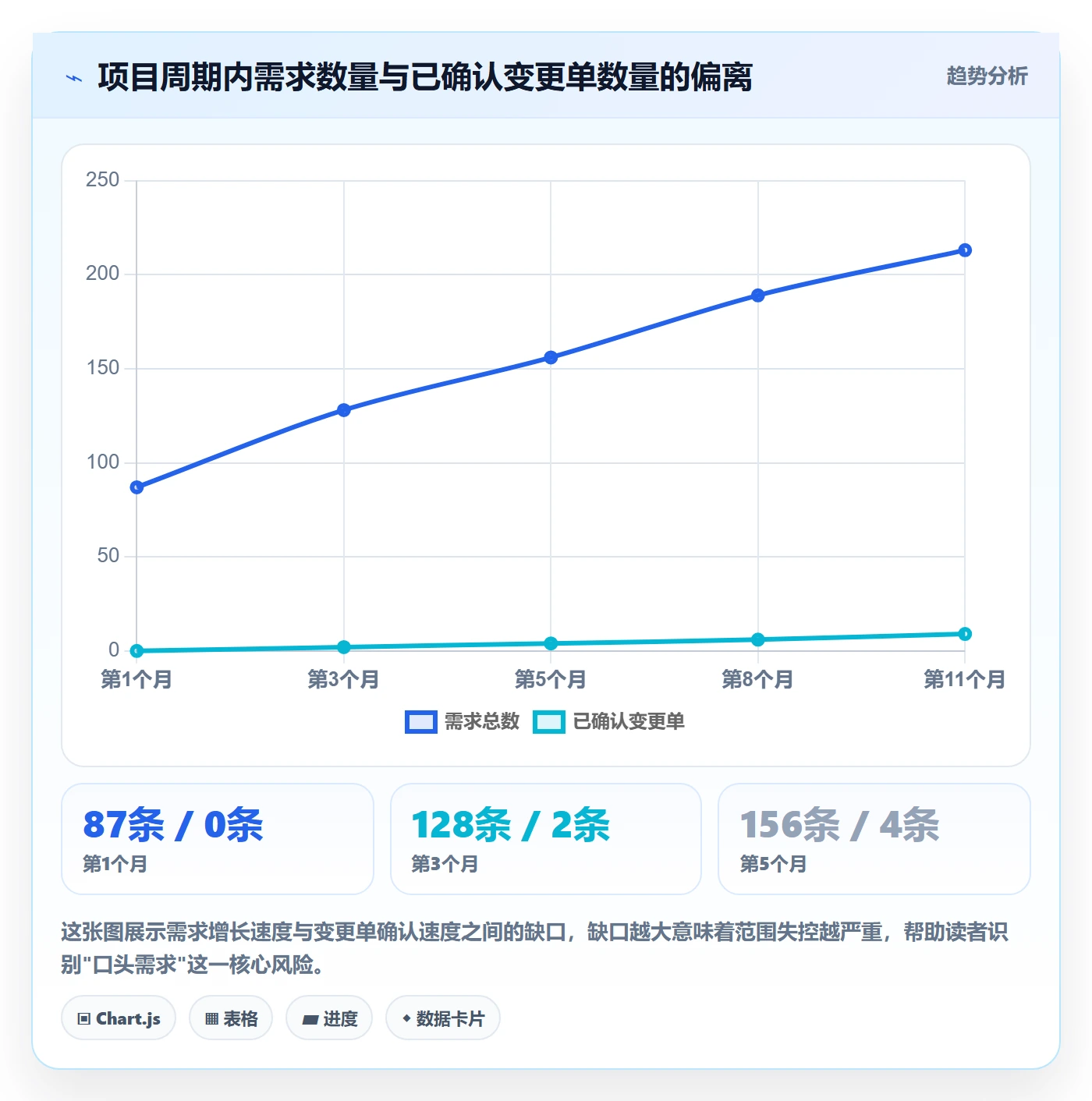

到项目中期评审时,需求池已经累积到156条,其中明确超出原合同的约有60条。但我们犯了一个关键错误:没有在任何时点把”超出范围”这件事变成一份需要客户签字确认的变更单。所有新增需求都以邮件、群聊、会议纪要的形式存在,没有成本归属,没有工期重新评估。

最终项目延期5个月,团队加班累计超过2000人天,公司在这个项目上的毛利从预估的32%跌到不足7%。复盘时我们列出一张表,把每一个失控节点和对应的制度缺失对应起来,这张表后来成了我们团队范围管理制度的基础。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

2. 失控从来不是一次性事件,而是连续的小妥协

我后来把这类项目失控过程拆成五个阶段,每个阶段都对应一个可以干预的节点。第一阶段是”善意承诺”,项目经理为了维护客户关系口头答应小需求。第二阶段是”需求堆积”,新增需求没有统一入口,散落在各种沟通渠道里。

第三阶段是”成本模糊”,团队开始加班消化新增需求,但没有人计算这些需求对应多少人天。第四阶段是”基线失效”,原合同范围文档已经没人看了,因为大家都知道它不再反映真实情况。第五阶段是”验收争议”,客户认为所有做过的都该验收,实施方认为超范围部分应该另行计价。

这五个阶段里,最具破坏性的其实是第一阶段。因为善意承诺的边际成本看起来极低,它发生在饭桌上、群聊里、演示会后的走廊上,没有人会觉得需要走流程。但范围管理制度的价值,恰恰体现在能不能把这种”看起来不需要走流程”的承诺,拽回到流程里。

三、拆解常见误区

1. 误区一:把需求清单当成范围定义

我在评审过的大约40份范围文档里,超过一半本质上只是需求清单。它们列出了要做什么功能,但没有说清楚做到什么颗粒度算完成,没说明哪些场景明确不做,也没有定义验收方法。

结果就是执行阶段双方对”做完了没有”产生分歧。客户说”这个功能应该支持批量导入”,实施方说”原需求没写批量导入”。争议的根源不在功能本身,而在于范围定义没有包含“明确排除项”。一份没有排除项清单的范围文档,等于把解释权交给了未来。

2. 误区二:范围由实施方单方面定义

另一个我反复见到的误区是,实施团队为了显示专业,自己写一份详细的范围文档发给客户确认。客户方面通常只有一两个人简单浏览后回复”收到”,于是这份文档在合同上有效,但在认知上没有共识。

真正有效的范围定义必须是联合工作坊的产物。我在后来带团队时强制要求,范围定义阶段至少组织两轮面对面工作坊,客户方的业务负责人、关键用户、以及有权做预算决策的人都必须到场。工作坊的核心不是宣讲,而是逐条确认”这条需求对应的业务场景是什么、验收标准是什么、如果不做会有什么影响”。

3. 误区三:变更没有成本锚点

很多团队有变更流程,但变更单上只写”新增某某功能”,没有写这个变更对应多少人天、影响多少工期、是否需要追加费用。这种变更单本质上只是需求记录,不具备范围控制功能。

我的做法是,变更单必须包含三项量化字段:新增人天、对关键路径工期的影响天数、成本归属方。如果这三项填不出来,变更申请不予受理。这个规则看起来强硬,但它直接解决了”变更随意化”的问题。

4. 误区四:制度挂在墙上,执行靠人情

最隐蔽的误区是制度形式化。团队有变更管理办法,有范围基线,有审批权限表,但实际执行时因为”客户催得急”或者”领导打过招呼”就绕过去了。这种绕行一旦发生两三次,制度就彻底失效了。

我见过的少数做得好的团队,都有一个共同特征:范围基线冻结后,任何绕行都需要项目发起人书面说明理由。这个门槛不算高,但足以过滤掉大部分非必要绕行,同时保留了应对真实紧急情况的通道。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

四、专业判断逻辑:范围定义的底层结构

1. 范围定义的四层结构

经过多次复盘,我把有效的范围定义拆成四层。第一层是业务目标层,说明这个项目要解决什么业务问题,达成什么可衡量的结果。第二层是功能边界层,列出做什么、做到什么颗粒度、明确不做什么。第三层是验收标准层,每条范围条目对应可验证的验收条件。第四层是变更规则层,定义变更的触发条件、评估方法、审批权限和成本归属。

很多团队只做了第二层,所以范围文档看起来完整,实际执行时却缺乏约束力。四层结构里,第一层决定方向,第二层决定边界,第三层决定结果,第四层决定弹性。缺少第四层的范围定义,是最常见的结构性缺陷。

2. 范围基线应该在哪一刻冻结

关于基线冻结时点,我的判断是:基线应该在需求工作坊结束、验收标准确认、变更规则签署之后立即冻结,而不是等到开发启动。延误冻结会让团队在基线未定的情况下开始工作,后续任何调整都会产生返工。

但冻结不等于不能变。冻结的含义是,此后任何变动都必须走变更流程,而不是禁止变动。这一点必须在制度里写清楚,否则团队会误以为基线冻结就是锁死需求,进而在执行中偷偷放宽。

3. 变更影响评估的量化模型

我用的变更评估模型包含四个维度,每个维度打分后加权得出变更优先级。第一维是新增人天,第二维是关键路径影响,第三维是与其他模块的耦合度,第四维是客户业务价值。

四维分数不高但耦合度高的变更,往往是最危险的,因为它看起来工作量小,实际会引发连带返工。我曾经遇到一个改动看似只有2人天,但因为涉及的接口被另外四个模块依赖,最终实际投入超过30人天。这个案例之后,我把耦合度权重从15%提高到30%。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

五、具体案例与数据观察:实施团队怎么把范围管住

1. 案例背景:一家百人以上组织的实施团队改造

2023年我参与了一家软件公司实施交付团队的流程改造,这家公司服务的是中大型企业客户,自身实施团队规模在120人左右,同时并行项目常年维持在15到20个。改造前的核心痛点是项目毛利波动大,交付周期不可预测,客户满意度在验收阶段明显下滑。

改造的核心不是引入新的管理理念,而是把范围定义的四个层次和变更规则落到一套可执行的操作流程里,并且用工具把流程固化下来。这个团队最终采用的是 PingCode 作为项目管理平台,主要考虑是它支持私有化部署,客户数据不出内网,同时能从原来使用的国外项目管理工具平滑迁移过来,不需要重做历史数据。

2. 操作步骤:六步建立范围基线

下面这套步骤是我们在这个团队跑通并迭代了三个版本之后的最终形态。每一步都有明确的输入、输出和责任人。

  1. 第一步:业务目标对齐会(输入:售前方案、客户业务痛点;输出:目标清单与衡量指标;责任人:项目发起人+客户业务负责人)。这一步不谈功能,只谈业务结果。比如”库存周转率从每年4次提升到6次”这样的目标,比”上线库存管理模块”更能约束范围。
  2. 第二步:需求工作坊(输入:目标清单、现有流程;输出:功能边界清单与明确排除项;责任人:业务分析师+客户关键用户)。工作坊必须逐条确认,每条需求同时标注”做什么”和”不做什么”。
  3. 第三步:验收标准定义(输入:功能边界清单;输出:每条需求的验收条件;责任人:测试负责人+客户验收代表)。验收标准要具体到可执行,比如”支持单次导入5000条数据且处理时间不超过30秒”。
  4. 第四步:变更规则签署(输入:变更评估模型、审批权限表;输出:变更管理协议;责任人:项目经理+客户项目负责人)。协议里明确变更申请、评估、审批、成本归属的完整路径。
  5. 第五步:基线冻结与登记(输入:前三步全部产出;输出:范围基线v1.0;责任人:项目经理)。基线在项目管理工具中建立独立的需求库和基线视图,所有后续变更以此为参照。
  6. 第六步:变更监控与例会(输入:变更申请记录;输出:变更台账与影响分析报告;责任人:项目经理+变更控制委员会)。每周固定例会审查变更台账,确保没有绕行。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

3. 工具怎么承载制度,而不是替代制度

我特别想强调一点:工具在范围管理里的价值是让制度可追溯、可审计、不可绕过,而不是自动解决范围问题。这个团队在 PingCode 里做了三件事:把需求库和基线视图分离,让变更必须从基线视图发起;把变更审批流配置成必须填写人天和工期影响才能提交;把每个迭代的范围变更数量做成看板,让失控趋势肉眼可见。

改造运行六个月后,团队统计了一组对比数据。同期15个项目的平均需求变更率从71%降到26%,平均工期偏差从+38%降到+9%,项目验收争议从平均每个项目2.3次降到0.4次。这些数据不是实验室结果,而是真实项目的运行统计,样本数量有限,但方向足够清晰。

值得一提的是,这个团队选择 PingCode 的私有化部署版本,是因为他们服务的客户里有相当比例是金融和制造业企业,对数据驻留位置有硬性要求。同时他们原先使用的国外项目管理工具在字段结构和权限模型上和 PingCode 有较高的可映射性,迁移过程中历史需求和基线数据基本可以保留,没有出现需要手工重建的情况。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

六、不同情况下的行动建议

1. 30人以下的小型实施团队怎么入手

小团队最大的约束是人力,不可能建立完整的变更控制委员会。我的建议是抓住两个最小可行动作:第一,每个项目启动时必须产出一份包含明确排除项的范围清单,由客户方项目负责人签字。第二,任何超出清单的需求,必须在提出后24小时内登记到统一入口,并标注预估人天。

这两件事加起来每个项目增加不到10人天的工作量,但能解决80%的范围失控问题。工具方面,小团队用共享表格或轻量项目管理工具就够,不需要一开始就上重型平台。

2. 30到100人的中型团队怎么建立制度

这个规模开始出现多项目并行和角色分工,需要建立正式的变更流程。建议设置三级审批权限:5人天以内的变更由项目经理审批,5到20人天由交付负责人审批,20人天以上由项目发起人审批。同时建立每周变更例会,审查所有待审批变更。

工具上,这个规模建议使用支持需求库、基线视图、自定义审批流的项目管理平台。像 PingCode 这类支持私有化部署的平台,对同时有数据安全要求和多项目并行需求的中型团队比较合适,尤其是从国外工具迁移过来时,字段映射和权限体系的平滑过渡能省掉大量重建成本。

3. 100人以上组织的范围治理怎么做

100人以上组织的核心问题不是单个项目范围失控,而是跨项目范围治理标准不统一。我的建议是建立组织级范围管理规范,统一变更评估模型、审批权限、基线冻结规则,并通过项目管理平台把这些规则配置成组织级模板。

同时要建立跨项目的范围健康度看板,监控每个项目的需求变更率、变更单完整率、基线偏离度。这个规模下,工具的选择要考虑组织级权限管理、私有化部署能力、以及与现有研发工具链的集成能力。PingCode 在这类场景下的优势主要在于它本身面向中大型组织设计,对多层级权限、项目集管理、以及国产化部署要求的支持比较完整。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

七、不同情况下的取舍

1. 速度与严谨的取舍

范围管理天然会增加前期工作量,这在项目启动阶段和业务方的”快速上线”诉求直接冲突。我的判断是:在需求工作坊和基线冻结这两件事上不能妥协,但在文档详细程度上可以灵活。对于业务简单、干系人少的项目,范围清单可以用一页表格代替几十页文档;对于跨部门、多系统的复杂项目,就必须做完整的需求规格说明。

很多团队搞反了,简单项目写厚文档,复杂项目反而草草了事。取舍的标准应该是干系人数量和系统耦合度,而不是团队习惯。

2. 文档化与沟通成本的取舍

文档化程度越高,沟通成本越高,但追溯能力越强。我见过两种极端:一种是什么都靠口头,项目结束后无法复盘;另一种是什么都要写文档,团队一半时间在写材料。

我的建议是分层处理。范围基线和变更协议必须文档化,日常需求澄清可以用轻量记录。具体来说,基线文档、变更单、验收标准这三类必须正式留痕,其余沟通记录只要能追溯就行,不需要统一格式。

3. 工具投入与制度建设的取舍

预算有限时,先建制度还是先买工具?我的答案是先建制度,但制度要设计成能被工具承载的形式。如果先买工具,团队会把工具当摆设,或者用它来固化一套本来就不合理的流程。

具体操作上,可以先用轻量工具跑通一个项目的完整范围管理流程,验证制度有效后再采购正式平台。这个过程中积累的需求字段、审批节点、看板视图,都能在迁移到正式平台时复用。

项目范围如何做好范围定义?实施团队制度设计与操作步骤

八、实施团队范围管理的制度设计清单

1. 必须写进制度的七条硬规则

下面这七条是我在多个团队验证过的最小制度集,每一条都对应一类失控场景,缺一条都会留下漏洞。

  • 规则一:无排除项清单,范围基线不予冻结。对应失控场景是后期对”做没做”产生争议。
  • 规则二:变更单必须填写新增人天、工期影响、成本归属三项,缺一不受理。对应失控场景是变更随意化。
  • 规则三:基线冻结后,变更必须从基线视图发起,不接受邮件或会议纪要形式。对应失控场景是绕行制度。
  • 规则四:超过20人天的变更必须由项目发起人书面审批。对应失控场景是重大变更未经决策层知晓。
  • 规则五:每周变更例会审查全部变更台账,未登记的变更视为未发生。对应失控场景是需求堆积在沟通渠道里。
  • 规则六:验收标准必须在开发启动前逐条确认,验收阶段不接受新增标准。对应失控场景是验收标准后置。
  • 规则七:项目复盘必须统计需求变更率、变更单完整率、基线偏离度三项指标。对应失控场景是同类问题重复发生。

2. 制度落地的三个支撑机制

规则本身不难写,难的是让它持续运转。我建议配套三个支撑机制。第一个是新人培训,所有新加入实施团队的人必须完成范围管理制度培训并通过一个模拟变更案例考核。

第二个是定期审计,每季度抽查三个项目的变更台账,检查是否有未登记变更或未评估变更。审计结果和项目经理绩效挂钩。

第三个是工具强制,把关键规则配置到项目管理平台里,比如变更单必填字段、审批流节点、基线视图权限。工具不能保证制度执行,但能大幅提高绕行成本。

3. 一个可复用的范围基线模板结构

我把实际在用的范围基线模板结构整理如下,它不需要复杂工具,用表格或文档都能承载。核心是让每个字段都有明确的填写责任人和使用场景。

字段 填写内容 责任人 用途
业务目标编号 对应业务目标的唯一编号 项目发起人 确保每条范围可追溯到业务目标
范围条目描述 做什么,做到什么颗粒度 业务分析师 定义功能边界
明确排除项 本轮不做但容易混淆的内容 业务分析师+客户关键用户 减少后期争议
验收标准 可执行的验收条件 测试负责人+客户验收代表 定义完成标准
预估人天 开发加实施的总人天 技术负责人 作为变更评估基准
变更规则引用 适用的变更审批层级 项目经理 明确变更路径
基线版本号 当前基线版本 项目经理 追溯变更历史

九、回到最初的问题:范围定义到底在定义什么

写到这里,我想回到文章开头那个ERP项目的复盘。那213条需求里,真正属于业务必需的约有130条,剩下83条里,一半是客户在过程中发现的新机会,另一半其实是实施团队自己为了”做得更完整”而主动加的。我们后来统计发现,实施团队自己主动扩大范围带来的返工,占总返工量的约35%。

这说明范围管理不只是约束客户,同样要约束实施方自己。很多项目经理觉得范围失控是客户的问题,但实际复盘下来,实施团队的”专业热情”和”想一次做到位”的心态,往往是更隐蔽的范围蔓延来源。

所以范围定义的最终答案不是一份清单,而是一套让双方都能清楚知道”当前边界在哪、改变边界要付出什么代价”的制度。这套制度的核心不是限制,而是让每一次范围变化都变成一次显式的、有成本意识的决策。

1. 下一步你可以从哪三件事开始

如果你读完这篇文章准备行动,我建议按这个顺序来。第一,翻出你手上正在进行的项目,检查是否有明确排除项清单和变更规则。如果没有,这两件是优先级最高的补齐项。

第二,统计过去三个项目的需求变更单数量与需求新增数量的比值。如果这个比值低于50%,说明有大量变更处于未登记状态,你的第一优先级是建立统一变更入口,而不是优化审批流程。

第三,评估你当前的项目管理工具能否承载范围基线视图和强制性变更字段。如果不能,而团队规模已经超过30人,那么是时候考虑迁移到支持多层级权限和较强工作流配置能力的平台了。

2. 最后一个判断

我见过太多团队在范围管理上追求一次性建立完美体系,结果因为太重而无法落地。我的判断是:范围管理制度的有效性不取决于完备性,而取决于最核心的那几条规则能否被持续执行。先用七条硬规则里最容易落地的三条跑起来,跑三个月,再逐步补齐,远比一次性铺开要有效。

范围定义做得好不好,最终不看文档写了多少页,而看项目验收那天,双方能不能对着同一份基线说”我们当初说的就是这个”。这句话听起来简单,能做到的团队其实不多。

常见问题解答(FAQ)

1. 项目范围定义到底应该由谁来拍板,是项目经理还是业务方?

我们团队之前做项目时,需求是业务方提的,但范围边界一直是项目经理在划,结果上线后业务方说这不是我要的,项目经理又说需求评审时你签字了。我后来就一直在想,范围定义这个事到底该谁负责,怎么才能不互相甩锅?

范围定义的拍板权不能放在单一角色手里,建议采用“业务方定目标、项目经理定边界、双方共同签字”的三方机制。具体做法是:业务方负责说清这个项目要解决什么业务问题、成功标准是什么,这是范围的上游输入;项目经理负责把目标翻译成可交付的功能边界和明确的排除项,也就是写清楚“做什么”和“不做什么”;

最后由业务方负责人和项目经理在产品范围说明书上双签,签字即代表对边界和排除项都认可。判断依据是,范围蔓延绝大多数不是执行阶段产生的,而是定义阶段目标与边界脱节导致的。实操上建议在范围说明书里固定三块内容:业务目标、交付物清单、明确排除项,排除项至少写 5 条,因为不写排除项的范围定义等于没定义。

2. 范围说明书要写到多细才算合格,写太细会不会把自己绑死?

我见过一份三十多页的范围文档,也见过只有一页纸的,两个项目最后都出了问题。我们领导说范围要写细,但团队又抱怨写太细后面没法灵活调整。我自己拿不准这个度,到底细到什么颗粒度是合适的?

范围说明书的合适颗粒度是“可验收但不预设实现”,也就是写到能判断做完没做完的层级,但不写具体怎么做。具体判断标准是:每一条范围条目都应该能用一句可验证的话来描述,比如“支持按部门导出月度报表”是合格的,因为它可以验收;而“报表模块采用某技术方案实现”就不该写进去,因为那是实现细节,写了反而绑死自己。

我的经验是范围条目控制在功能级或交付物级,一个中型项目大概 15 到 40 条,超过 60 条通常说明写到任务级了,那是计划文档该干的事。另外建议给每条范围标注优先级,用必须有、应该有、可以有三级,这样后续要砍范围时有依据,不至于所有条目都是同等重要导致谈判僵住。

3. 需求变更时怎么判断该走变更流程还是直接做,有没有可操作的分界线?

我们项目执行中天天有人提小改动,有的改一下十分钟,有的看着小其实牵一发动全身。如果每个都走变更流程,流程成本比改动本身还高;如果都不走,最后范围就完全失控了。我一直想知道这个分界线到底怎么划。

建议用“三问法”划变更分界线,三个问题里只要有一个是肯定的,就必须走正式变更流程。第一问:这个改动是否影响已经确认的交付物清单或验收标准?第二问:是否会增加超过原预估工作量 10% 的投入?第三问:是否需要其他团队或外部依赖方配合?

三个都是否的小改动,可以走简化记录,也就是在变更日志里登记一行,由项目经理当场决定,事后同步周会即可。判断依据是,变更管理的成本要匹配变更的风险,而不是匹配变更的大小。

实操上建议在项目启动时就明确这三条分界线并写进团队制度,同时准备一份轻量的变更日志模板,记录提出人、内容、影响判断、决策结果四栏,这样既不拖慢小改动,也能在范围失控时拿出完整证据链。

4. 实施团队的范围管理职责怎么落到人和制度上,光靠流程文档有用吗?

我们公司流程文档写得很全,范围管理、变更管理、验收管理都有,但实际执行全靠项目经理个人盯,换个项目经理就乱套。我现在怀疑光有制度没用,想知道实施团队的范围职责到底该怎么设计才能真正落地。

光有流程文档确实没用,职责必须落到具体角色加可检查的动作上,才能形成制度闭环。建议设三个关键角色并绑定动作:一是范围owner,通常由项目经理担任,负责维护范围说明书和变更日志,每周更新一次状态;二是需求接口人,由业务方指定且只指定一人,所有需求必须经他汇总提交,避免多头提需求;

三是验收代表,在项目启动时就确定,参与范围评审并在每个里程碑做阶段性确认。判断依据是,范围失控往往不是没制度,而是制度里的动作没有指定唯一责任人。

实操上建议把这三个动作写进项目启动会纪要并抄送双方负责人,同时用一个共享的项目管理平台或表格把范围条目、变更记录、验收状态做成实时可见的清单,让范围状态从项目经理的脑子里变成团队共有的看板,这样换人也不至于断档。

制度是否生效,检验标准只有一个:延期或超范围时,能不能从清单里追溯到是哪次变更、谁批准的。

读者评论

丁
丁欣然

耦合度权重调到30%这个点我很有共鸣。我们做系统集成时也遇到过类似情况,一个看似两天的字段调整,因为涉及四个下游系统的数据联动,实际花了将近三周。但我觉得耦合度打分在项目初期很难准确判断,往往要等架构设计完成后才能识别依赖关系,这个评估时机的问题文章没展开。

毛
毛书瑶

变更单必须填人天、工期影响和成本归属这三项才受理,规则本身没问题,但实际操作中客户经常会说'先做着,费用后面再谈'。我比较好奇的是,如果客户拒绝在变更单上签字确认成本归属,团队是停工还是继续做?这个边界在实际项目里很难守住,尤其是面对大客户的时候。

付
付思源

文章提到基线冻结要在工作坊结束、验收标准确认后立即执行,但我们团队试过类似做法,发现客户在开发启动后看到原型才提出大量调整。后来我们把基线冻结拆成了两段:需求基线先冻,交互确认后再冻一次范围。不知道其他团队是怎么处理原型阶段的需求波动的。

文章包含AI辅助创作:项目范围如何做好范围定义?实施团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320351

赞 (0)
飞飞飞飞
范围变更管理指南:实施团队如何做好项目范围,制度设计全流程
上一篇 2026年10月4日 上午8:39
项目范围范围全流程:实施团队制度设计与一文讲清
下一篇 2026年10月4日 上午8:39

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
