项目范围范围变更全流程:实施团队流程优化与一文讲清

去年 9 月,我带团队复盘一个制造业 MES 实施项目,翻开立项时的需求清单和结项时的功能清单做对比,数字很难看:立项范围 187 条,结项范围 342 条,净增 155 条,涨幅 82.9%。更难看的是另一半数字,这 155 条新增范围里,走完正式变更评审、有书面确认、进了结算单的只有 61 条,剩下 94 条是以”顺手加一下””客户昨天会上口头说了””这个不算需求吧”的方式溜进迭代的。项目最终延期 6 周,毛利从立项测算的 38% 掉到 11%。

这个案例里没有谁是坏人。销售没有乱承诺,产品经理没有偷懒,开发也没有磨洋工。问题出在流程上:这支团队有需求管理,有迭代管理,甚至有缺陷管理,唯独没有一条能把”范围变化”从口头变成单据、从单据变成工时、从工时变成结算的完整路径。范围变更管理的本质不是”拦需求”,而是让每一次范围变化都有定价权。

下面我把这套流程拆成可以照着做的版本:核心结论、真实场景、常见误区、判断逻辑、工具落地细节、数据观察、行动建议和取舍标准。

一、核心结论:范围变更管理管的是定价权,不是需求数量

在讲流程之前,先把四个结论摆出来。这四条是我在十多个交付项目里反复验证过、并且推翻过自己早期想法的判断。

1. 变更本身不致命,无定价的变更才致命

很多团队把”变更少”当成管理目标,这是错的。客户业务在变,需求必然变,一个 14 周的项目出现 30 到 60 条变更申请是完全正常的。真正杀死项目毛利的是那些发生了、消耗了工时、但没有进入结算口径的变更。

我做过一次粗略测算:一条变更如果走完正式流程,平均能回收 70% 到 90% 的直接工时成本(要么换工期,要么换费用,要么换掉等量的原范围);如果完全口头化,回收率接近 0,而且它挤占的是原范围的时间,会连带把原范围的交付质量拖下水。所以关键指标不是”变更条数”,而是变更结算覆盖率 = 已结算变更工时 / 全部变更实际消耗工时。

2. 流程瓶颈不在审批,在影响量化

我见过很多团队的变更流程长这样:填单 → 产品经理确认 → 项目经理审批 → 开发评估 → 客户签字 → 排期。看流程图没问题,但实际跑起来,90% 的卡点在”开发评估”这一步,因为没人能在半小时内给出一个可信的工作量数字。

没有量化能力,审批就是拍脑袋:项目经理怕得罪客户批得快,开发怕背锅报得虚,客户觉得你在讹他。结果就是审批通过率很高、结算执行率很低。变更流程优化的第一优先级,是把影响量化从”靠人估”变成”靠模板 + 历史数据 + 分级规则”。

3. 最小闭环是三件套:基线、单据、结算

不需要一上来就搞复杂的 CCB(变更控制委员会)。一个能跑起来的最小闭环只有三样东西:

  • 基线:某个时间点上,范围、工期、人天三者绑定的一份快照,可追溯、可比对。
  • 单据:每一次范围变化都有一条独立记录,包含提出人、提出时间、影响量化、审批结论、结算方式。
  • 结算:变更被批准后,工时/工期/费用的调整必须落到合同补充协议、内部工单或下一个迭代的排期里,形成可核对的口径。

三样缺一样,流程就会在某处漏掉。缺基线,你无法证明”这原本不在范围内”;缺单据,你无法追溯;缺结算,你所有的工作都变成义务劳动。

4. 有流程和没流程的差距,比大多数人想象的大

我把手上 12 个可对比的项目做了分组:6 个跑过完整变更流程(基线 + 单据 + 结算),6 个只做了口头和表格登记。结果差异集中在这几项:

项目范围范围变更全流程:实施团队流程优化与一文讲清

二、背景与真实场景:变更到底从哪里冒出来

要优化流程,先得知道变更从哪个口子进来。我把最近三年记录的 600 多条变更申请做了归因,结论和很多人的直觉不一样。

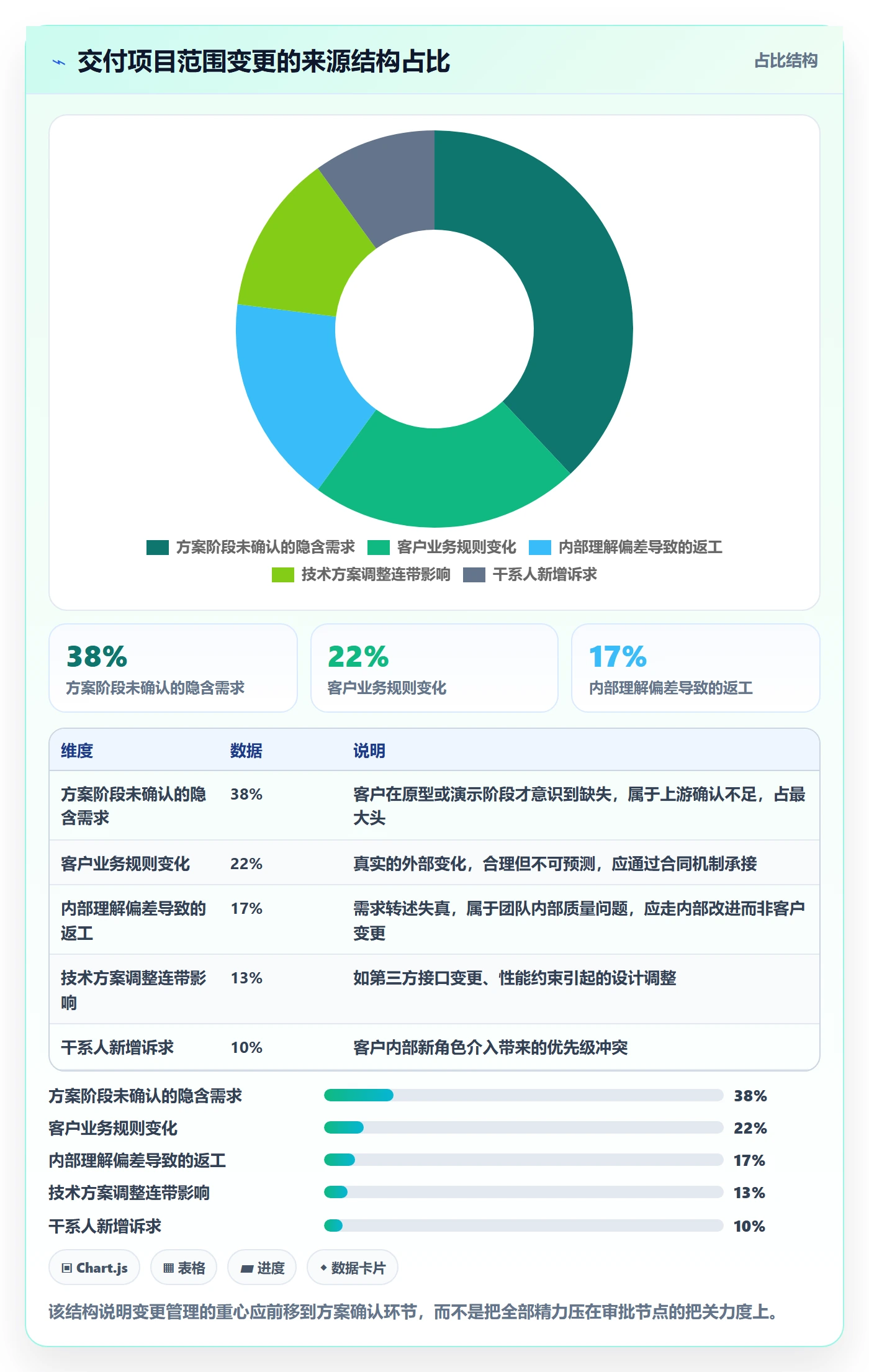

1. 真实来源分布:客户”没想到”比客户”改主意”多得多

多数人以为变更主要来自客户中途改需求。实际数据里,最大的一类是”方案讲解时没被确认的隐含需求”,客户在看原型、看演示、看上线前的测试环境时,才第一次意识到”原来这里是这样”。这类变更占比接近四成,本质上是售前和方案阶段的确认不足,在交付阶段集中爆雷。

项目范围范围变更全流程:实施团队流程优化与一文讲清

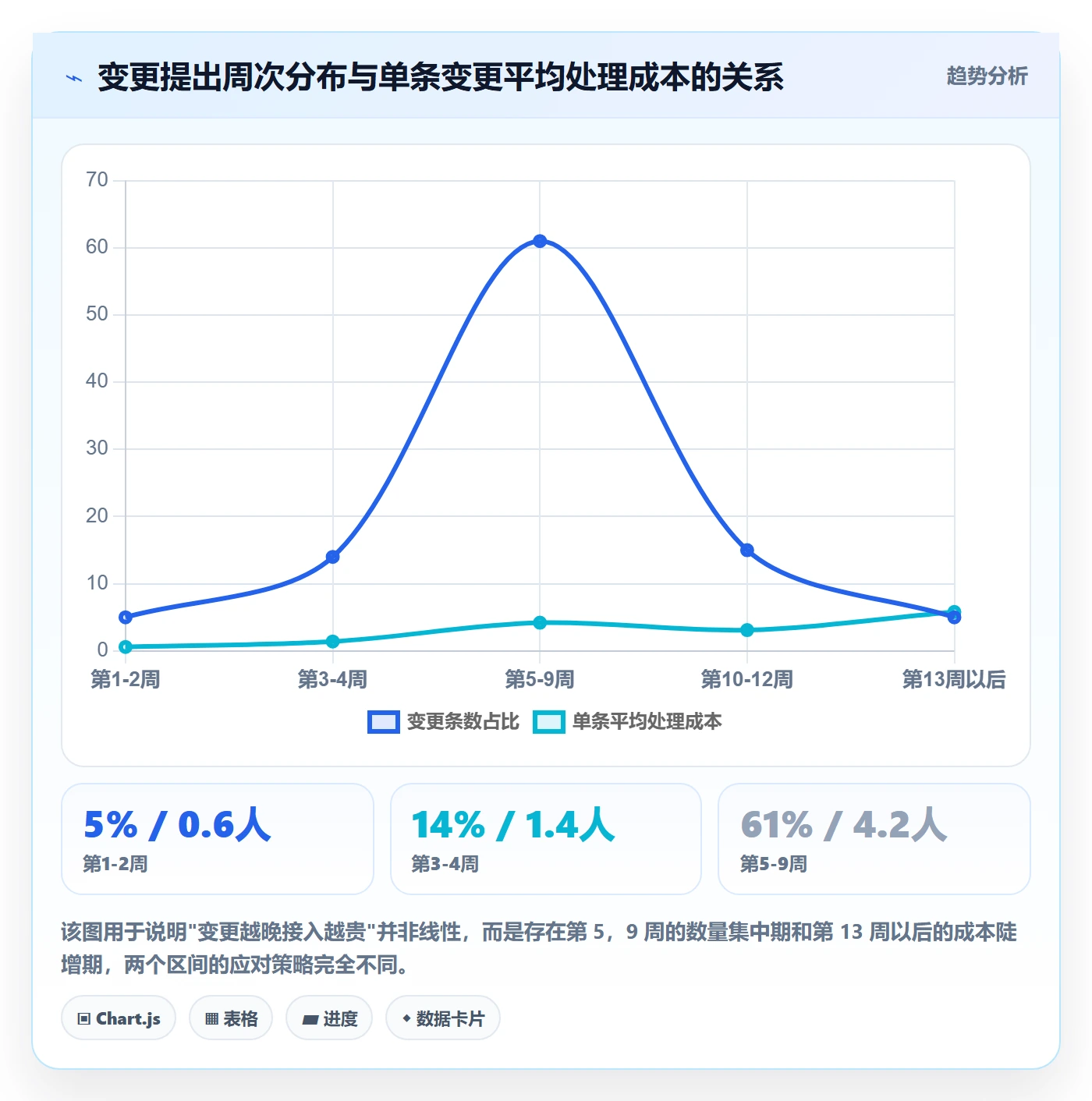

2. 时间线上的”死亡窗口”:第 5 到第 9 周

把变更提出时间按项目周次分布,会出现一个明显的峰。以 14 周标准交付周期为例,第 1,2 周变更极少(客户还在理解项目),第 3,4 周开始爬升,第 5,9 周进入密集期,占全部变更的六成以上,第 10 周以后又快速下降(客户开始等着上线,不敢再大动)。

为什么第 5,9 周危险?这个阶段团队已经完成了架构设计和基础功能,客户也终于能”看到东西”。看到东西就会产生新想法,而这些想法此时接入的成本已经比第 2 周高出数倍,设计要改、已开发的部分要返工、测试用例要重写。

项目范围范围变更全流程:实施团队流程优化与一文讲清

3. 谁在提变更:三个真实角色

还有一个容易被忽略的细节是提出人身份。我的记录里,变更提出人高度集中在三类角色上:

  • 客户一线业务操作人员:提出频率最高(约 45%),单条影响最小,但总量堆积起来最吓人。
  • 客户中层管理者:提出频率中等(约 30%),单条影响大,通常涉及报表、审批流、权限这类结构性功能。
  • 我方实施顾问:提出频率约 25%,多数是”为了让客户满意顺手提的优化”,这类最危险,因为它把客户没说出口的需求替客户说了。

第三类是我最想提醒的。很多范围失控并不是客户贪心,而是实施顾问为了避免现场冲突、主动加码造成的。把这一条写进团队规范里,比加十个审批节点有用。

三、拆解五个常见误区

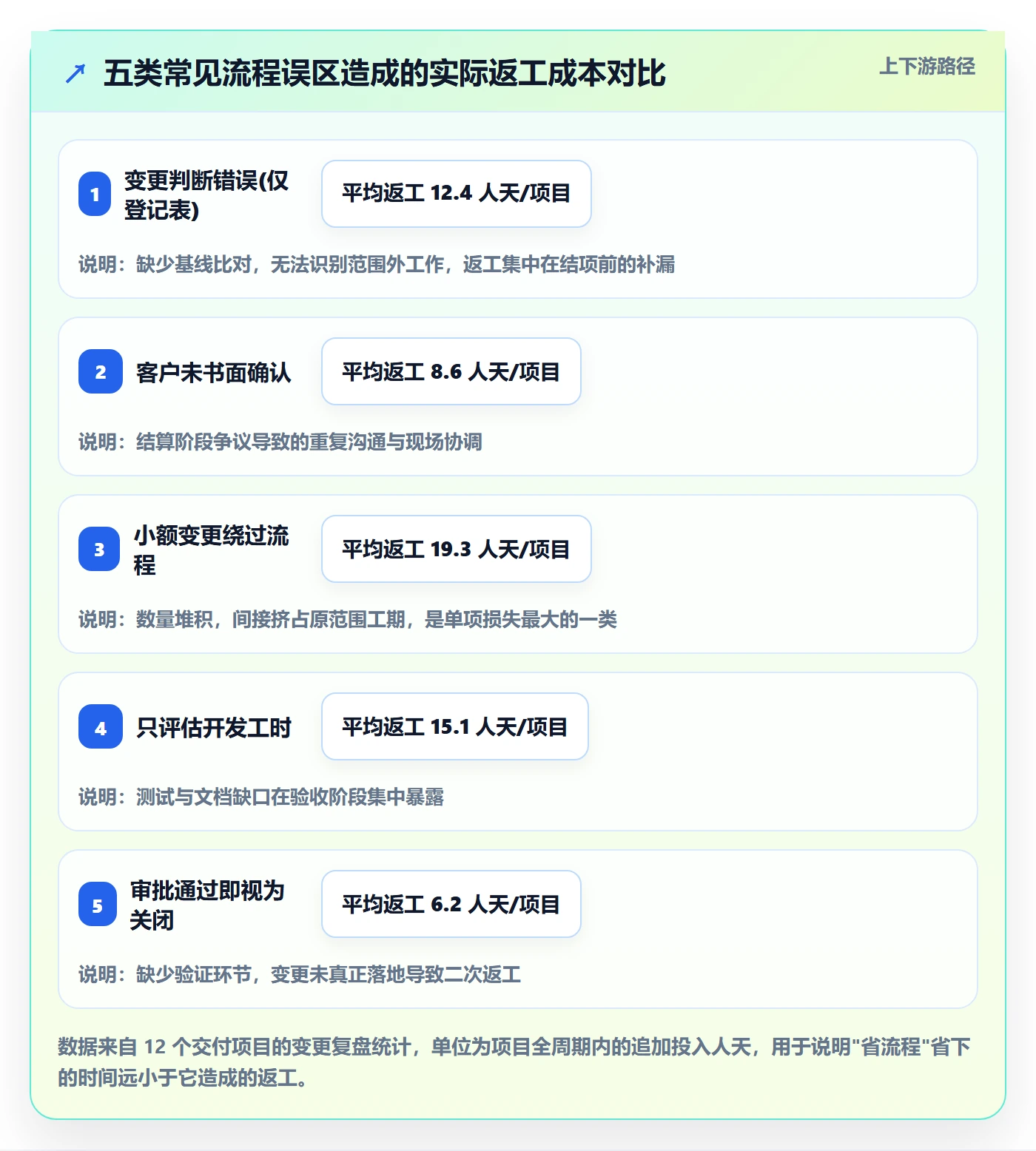

下面这五个误区,我在至少七支实施团队身上见过,几乎每一支都至少中两条。

1. 误区一:有变更登记表,就等于有变更流程

登记表只是记录,不是流程。判断标准很简单:随机抽三条登记表里的变更,你能不能在两分钟内回答”它改变了哪条基线、回收了多少工时、落在了哪个版本”?只要有一条答不上来,这张表就是台账,不是流程。

2. 误区二:客户口头确认可以后补

口头确认的问题不在于客户会赖账,而在于你没有给客户一次真正”想清楚”的机会。人在口头沟通时的同意成本极低,写下来、签下去、算工时的时候才会认真权衡。我见过太多”客户当场说没问题”,到结算阶段客户说”我当时说的是如果方便的话”。

正确做法是把确认动作设计成不可跳过的一步:变更单生成后自动通知客户对接人,需要其在系统里点确认或补充意见,超时未确认的自动升级到上级干系人。

3. 误区三:小变更不用走流程

这是成本最高的一条误区。小额变更的特点是数量多、单条便宜、加起来要命。我做过统计:在实施团队的总工时消耗里,被判定为”小改一下不用走流程”的工作,占全部变更工时的 45% 左右,但它们的结算率不足 5%。

解法不是”所有变更都走重流程”,而是分级:小额变更走轻量通道(半天内审批完、不需要补充协议、按累积量月度汇总结算),大额变更走完整通道。用同一个流程对待所有变更,才会逼着大家绕过流程。

4. 误区四:变更只影响开发工时

一条变更的实际消耗远不止开发。以”增加一个审批节点”为例,看起来是开发 1 人天,真实拆解往往是:

  • 需求沟通与确认:0.3 人天
  • 设计调整:0.4 人天
  • 开发:1.0 人天
  • 测试用例重写与回归:0.8 人天
  • 文档与操作手册更新:0.3 人天
  • 上线后培训与答疑:0.2 人天

合计 3.0 人天,是最初估值的 3 倍。如果只按开发工时报价,每一条变更都在亏钱。这就是为什么我在影响量化模板里强制要求六个维度全部填写,缺一维不允许提交。

项目范围范围变更全流程:实施团队流程优化与一文讲清

5. 误区五:审批通过就等于变更关闭

审批通过只是”允许做”,不是”做完了”。变更应该有独立的关闭条件:代码合并、用例通过、文档更新、客户验收四件事齐了才能关闭。否则你会看到一种奇怪的现象,变更单上写着”已完成”,但客户在验收时又提出来,因为没人告诉他这次改动已经上线了。

四、专业判断逻辑:分级、量化、定价

这是全文最核心的部分。范围变更流程能不能跑顺,取决于三件事设计得对不对:分几级、怎么量化、怎么定价。

1. 变更分级:四级足够,别搞六级

半年前我给一支 200 人规模的交付团队调整流程,他们把变更分了六级,结果审批人自己都记不住哪一级该找谁。分级的目的不是精细,而是让 80% 的变更走最短路径。四级是我验证过最好用的粒度:

等级 判定标准 影响工时 审批人 处理时限 结算方式
A 级 影响合同范围、里程碑或接口协议 > 15 人天 项目经理 + 客户负责人 + 商务 5 个工作日内 补充协议 / 重排里程碑
B 级 影响单个模块的内部逻辑 5,15 人天 项目经理 + 客户对接人 3 个工作日内 工时台账 / 置换等量原范围
C 级 影响字段、校验、页面展示 1,5 人天 实施负责人 1 个工作日内 工时台账 / 月度汇总

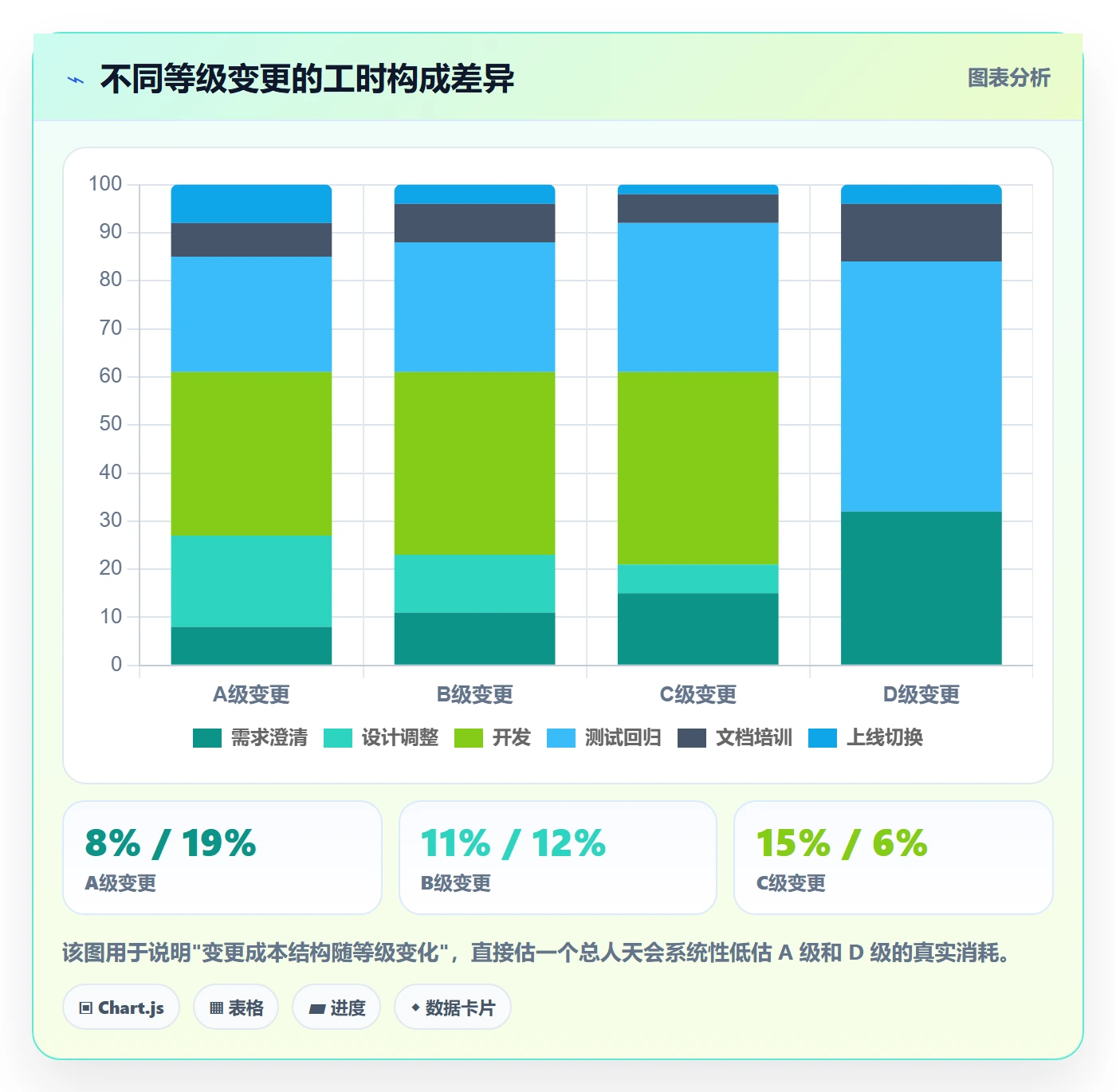

D 级 配置即可完成,不涉及编码 < 1 人天 实施顾问自助 无需审批,登记即可 不单独结算,计入服务额度

这套分级有个隐藏好处:D 级的存在让团队不必为了”要不要走流程”纠结。过去所有变更都要吵一遍,现在一看判定标准就能归位。分级上线后,我把 C、D 两级合并统计,发现它们占了全部变更的 71%,但只占变更总工时的 18%,把这两个等级的处理时间压到 1 天以内,团队的体感改善最明显。

2. 影响量化:六维模板 + 历史系数

量化不能只填一个总人天。我要求所有 A、B 级变更必须按六个维度填,然后系统自动汇总:

  1. 需求澄清成本:沟通、确认、澄清歧义所花的时间。
  2. 设计与方案调整:是否触碰架构、数据模型、接口协议。
  3. 开发实现:新增代码与修改既有代码的差异。
  4. 测试与回归:新增用例数量 + 受影响的既有用例范围。
  5. 文档与培训:操作手册、接口文档、培训材料的同步更新。
  6. 上线与切换:是否需要额外的数据迁移、停机窗口、并行验证。

关键技巧是给每一维配一个历史系数。比如”测试与回归”这一项,如果团队历史数据表明它平均占开发工时的 0.8 倍,那就不要让开发自己拍,直接用系数算。这样既避免估低,也避免开发为了自保而虚报。

项目范围范围变更全流程:实施团队流程优化与一文讲清

3. 定价方式:三种结算口径的适用边界

量化完成后必须定价。我常用的三种口径是:

  • 换工期:变更工时直接从里程碑缓冲里扣,适合工期弹性较大、客户对延期不敏感的项目。
  • 换范围:从原范围里置换等量工作出去,适合范围本身有冗余、客户愿意砍功能的项目。
  • 换费用:走补充协议或工时结算,适合固定总价且客户明确不接受延期和砍功能的项目。

我的经验是优先换范围,其次换工期,最后才是换费用。因为换范围的沟通成本最低、客户的痛感最弱,而且能逼着客户自己做优先级排序,这恰恰是范围管理最想要的效果。

五、把流程落到工具:以 PingCode 为例的落地细节

流程设计完,如果不落到工具上,三个月内必然退回口头状态。我选择工具的标准有三条:能不能承载基线快照、能不能配置多级审批、能不能把变更工时汇总成可对外的结算口径。

1. 为什么中大型实施团队更适合 PingCode

我负责交付的团队规模在 150 到 400 人之间,这个量级有几个硬约束:变更单需要跨部门流转、需要私有化部署以满足客户的数据合规要求、需要和已有的研发管理数据打通。PingCode 主要服务中大型企业及 100 人以上组织,正好卡在这个区间。

三个我认为最实用的点:

  • 支持私有化部署:制造业、金融、政企类客户对代码和需求数据的存放位置有明确要求,私有化是硬门槛而非加分项。
  • 支持 Jira 平滑迁移:我接手过一个用了六年 Jira 的团队,历史工单、字段映射、工作流状态都做了保留迁移,没有出现数据断层,这在新工具切换里非常少见。
  • 国产替代不二选择:对于需要长期稳定供应和本地化响应的组织,这是一个现实的考量维度。

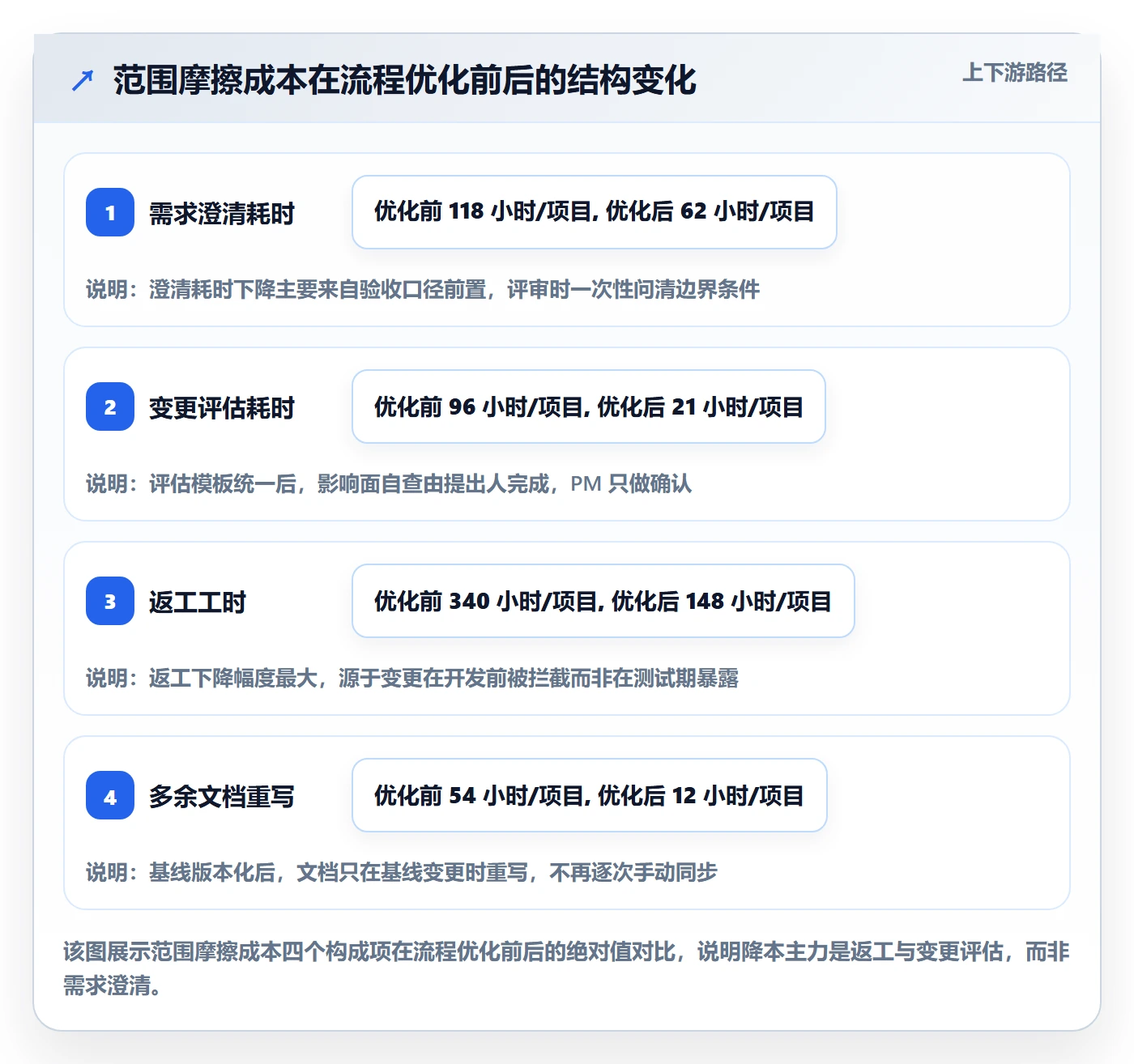

需要强调的是,工具选择在变更管理里只占两成权重,剩下八成是流程设计和执行纪律。但这两成如果选错,剩下的八成会被反复消耗在”数据导不出来””审批流改不动””客户不让上云”这类琐事上。

2. 变更单的字段设计:比工作流更重要

我把变更单设计成一个独立工作项类型,字段固定为以下结构。这套字段跑了 12 个项目后基本没再大改:

工作项类型:范围变更单
必填字段:

变更来源 [枚举] 客户业务变化 / 方案未确认 / 内部理解偏差 / 技术约束 / 干系人新增

提出人 [人员]

提出时间 [日期]

关联需求 [关联] 指向被修改的需求条目

变更等级 [枚举] A / B / C / D

影响量化 [子表单] 需求澄清 / 设计调整 / 开发 / 测试回归 / 文档培训 / 上线切换

变更前基线版本 [关联] 指向基线快照

结算方式 [枚举] 换工期 / 换范围 / 换费用 / 不结算

客户确认状态 [枚举] 未提交 / 已提交 / 已确认 / 超时升级

自动计算字段:

变更总工时 = SUM(影响量化六项)

偏差率 = (变更总工时 – 实际消耗工时) / 变更总工时

结算覆盖率 = 已结算工时 / 变更总工时

这里有两个设计细节值得说。第一,“变更来源”必须让提出人自己选,不能由项目经理代填。选”方案未确认”的人多了,售前和方案团队自然会被倒逼改进确认质量。第二,“偏差率”是给我自己看的指标,用来校准量化模板的准确性。如果某个维度的偏差率长期高于 40%,说明系数需要调。

3. 状态机与自动化规则

变更单的状态流转我压到六个状态:待提交 → 待评估 → 待审批 → 执行中 → 待验证 → 已关闭。每个状态都有对应的自动化动作,靠人推一定会漏:

  • 进入”待审批”时,按变更等级自动指派审批人,并给出该等级的处理时限倒计时。
  • 进入”待审批”且超过 24 小时未处理时,自动通知审批人的上级,避免流程卡死在一个人身上。
  • 进入”执行中”时,自动生成关联的开发任务与测试用例,工时挂到变更单下而不是混在迭代里。
  • 进入”待验证”时,自动检查四项关闭条件(代码合并、用例通过、文档更新、客户验收),不全则无法关闭。
  • 关闭时,自动把工时汇总写入当月结算视图,并同步更新范围基线快照。

4. 基线快照:最容易被省掉、也最不能省的一步

基线的价值在于”证明”。客户说”这个本来就在范围里”,你能不能在三十秒内调出当时的基线版本、对比出差异、给出结论?调不出来,争论就变成比谁嗓门大。

我的做法是每个里程碑节点自动打一次基线快照,包含当时的全部需求条目、每条的工时估值、以及范围总量。快照一旦生成不可修改,需要变更时只能基于快照新建变更单。这样整条链路就是闭合的:快照 → 变更单 → 审批 → 执行 → 关闭 → 新快照。

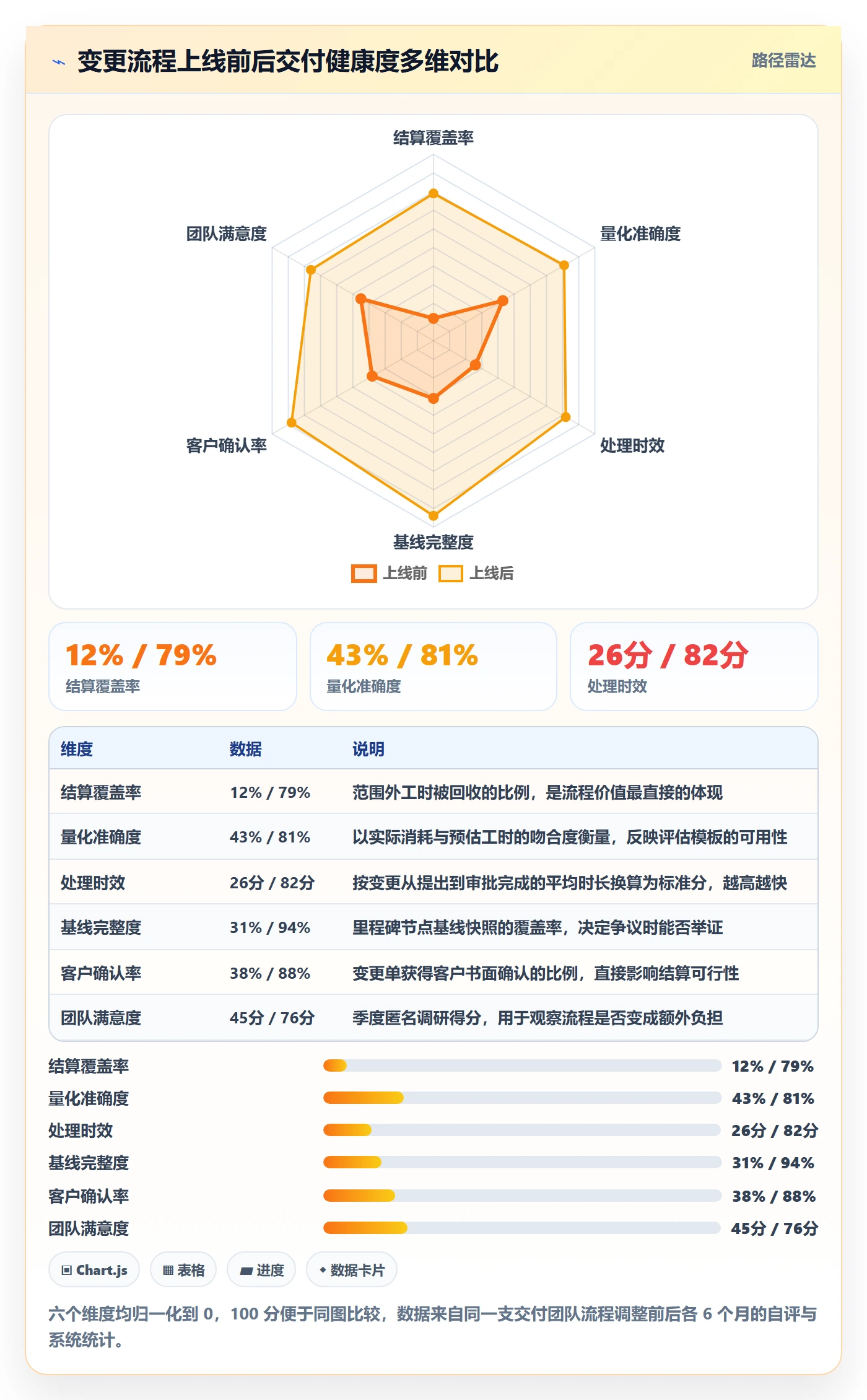

5. 度量看板:只看四个指标

变更看板上指标太多等于没有指标。我只盯四个:变更结算覆盖率、变更平均处理时长、量化偏差率、变更来源结构。前两个看执行效率,第三个看评估质量,第四个看上游问题是否在改善。

项目范围范围变更全流程:实施团队流程优化与一文讲清

六、数据观察:12 个项目、278 条变更的复盘

下面是我在 2024 年做的一次完整复盘,覆盖 12 个交付项目、278 条有记录的变更单。有三个发现和最初的假设不一样。

1. 变更数量与项目毛利,相关但不强

我原以为变更越多的项目毛利越低。数据打脸了:变更条数与毛利的相关性只有中等水平。真正决定毛利的是结算覆盖率,而不是变更数量。有一个项目录了 41 条变更,毛利只跌了 3 个点;另一个项目只有 19 条变更,毛利跌了 22 个点,原因就是后者几乎全是未结算变更。

项目范围范围变更全流程:实施团队流程优化与一文讲清

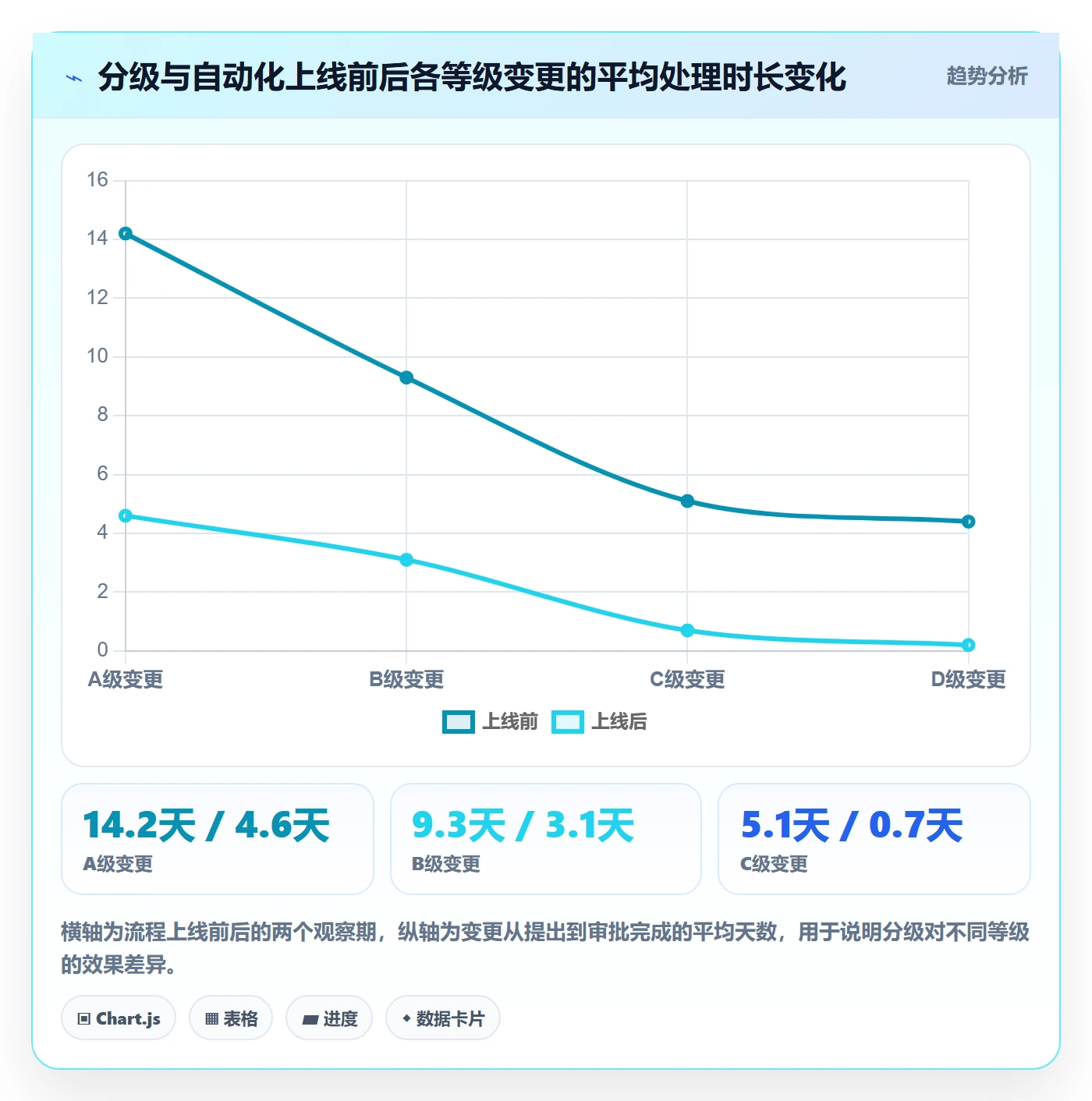

2. 处理时效的拐点出现在分级之后

分级之前,变更从提出到审批完成的平均耗时是 8.4 天,中位数 6 天,最长的一条卡了 27 天。分级 + 自动化提醒上线后,平均耗时降到 2.6 天,中位数 1.2 天。降幅最明显的不是 A 级,而是 C、D 级,它们的处理时长从平均 5.1 天降到 0.7 天。

项目范围范围变更全流程:实施团队流程优化与一文讲清

3. 反直觉发现:A 级变更反而最容易按时关闭

我原以为大变更更容易拖。数据相反:A 级变更的按时关闭率是 91%,C 级只有 68%。原因不难理解,A 级变更有客户签字、有补充协议、有明确的验收动作,所有人都盯着;C 级变更”太小事了”,经常在测试或文档环节被遗忘,最后变成一堆积压的技术债。

这个发现直接改变了我们的操作规范:C 级变更必须设置 7 天自动预警,超过 14 天未关闭的自动升级为 B 级处理。上线一个季度后,C 级的按时关闭率从 68% 提到 87%。

七、不同情况下的行动建议

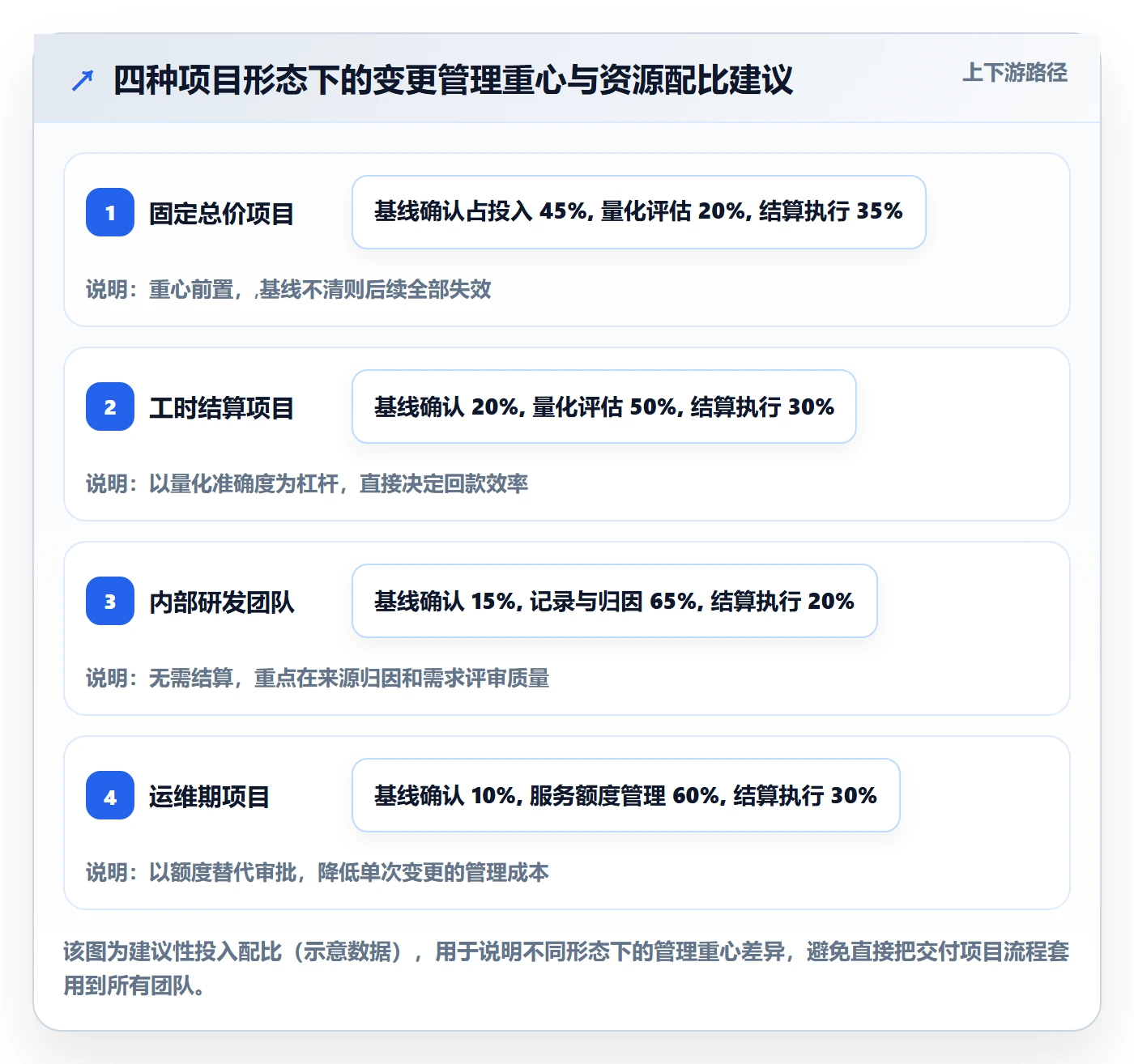

没有一套流程能适配所有项目。下面按四种常见合同/组织形态给出不同的行动建议,都是我实际跑过或协助别人跑过的版本。

1. 固定总价合同项目:把力气花在基线确认上

固定总价项目的风险敞口最大,因为没有结算出口,范围一涨就是纯亏。建议是:

  1. 方案确认阶段必须输出可逐条勾选的需求清单,客户逐条确认后才进入开发。
  2. 每个里程碑节点自动打基线快照,快照内容对客户可见。
  3. 变更优先换范围,明确告知客户”总价不变的前提下,加一项就要减一项”。
  4. 确需增加总价时,走补充协议,不接受”先做后补”。

2. 工时结算 / 人天合同项目:把力气花在量化准确度上

这类项目的结算出口是通的,真正的损耗来自估算偏差和客户对工时的质疑。建议重心放在量化模板的校准:

  • 每月统计一次量化偏差率,偏差超过 40% 的维度立即调整系数。
  • 变更单附上前后对比截图或原型,让客户看得见”改了什么”。
  • 工时日报与变更单强绑定,避免出现”做了但说不清是哪条变更”的情况。

3. 内部研发 / 产品型团队:别照搬交付流程

内部团队没有合同结算,照搬交付流程会变成纯粹的形式主义。建议改成”轻基线 + 重记录”:

  • 不做多级审批,只做变更登记与来源归因。
  • 用季度或版本周期做一次范围比对,看净增幅是否超阈值(我一般设 25%)。
  • 重点盯”内部理解偏差”这一类来源,这类问题通过改进需求评审质量就能显著降低。

4. 已上线运维期:用服务额度替代单次审批

上线后的变更通常是零散优化,单独立项成本过高。我推荐的方式是按年或按季度约定一个服务额度(例如每年 60 人天),额度内的变更走登记制,超额度触发正式变更流程。这样既保住了灵活性,又守住了成本红线。

项目范围范围变更全流程:实施团队流程优化与一文讲清

八、取舍:哪些必须死守,哪些可以放过

流程设计的难点从来不是”加什么”,而是”不加什么”。过度流程化的代价是团队开始系统性绕过它,那时你连真实数据都拿不到。

1. 三条值得死守的线

  • 基线必须有快照,且不可事后修改。这是全部争议解决的证据基础,任何”这次先不打了”的提议都应该拒绝。
  • A 级变更必须有客户书面确认。涉及合同范围、里程碑、接口协议的改动,口头同意等于没有。
  • 变更工时必须挂在变更单下,不能混进迭代工时。一旦混了,结算覆盖率的计算基础就没了。

2. 三条可以放过的口子

  • D 级变更不审批,只登记。加一个字段、改一句提示语这种事,走审批消耗的管理成本高于变更本身。
  • C 级变更不要求补充协议。按月度汇总即可,把客户从”每件小事都签字”的疲劳中解放出来。
  • 缺陷修复不算变更。只要在最初约定的需求范围内,修 bug 是义务不是变更。要小心的是把”新增功能”包装成”缺陷修复”的情况,这靠变更来源归因和基线比对来防。

3. 成本对比:三种策略的真实代价

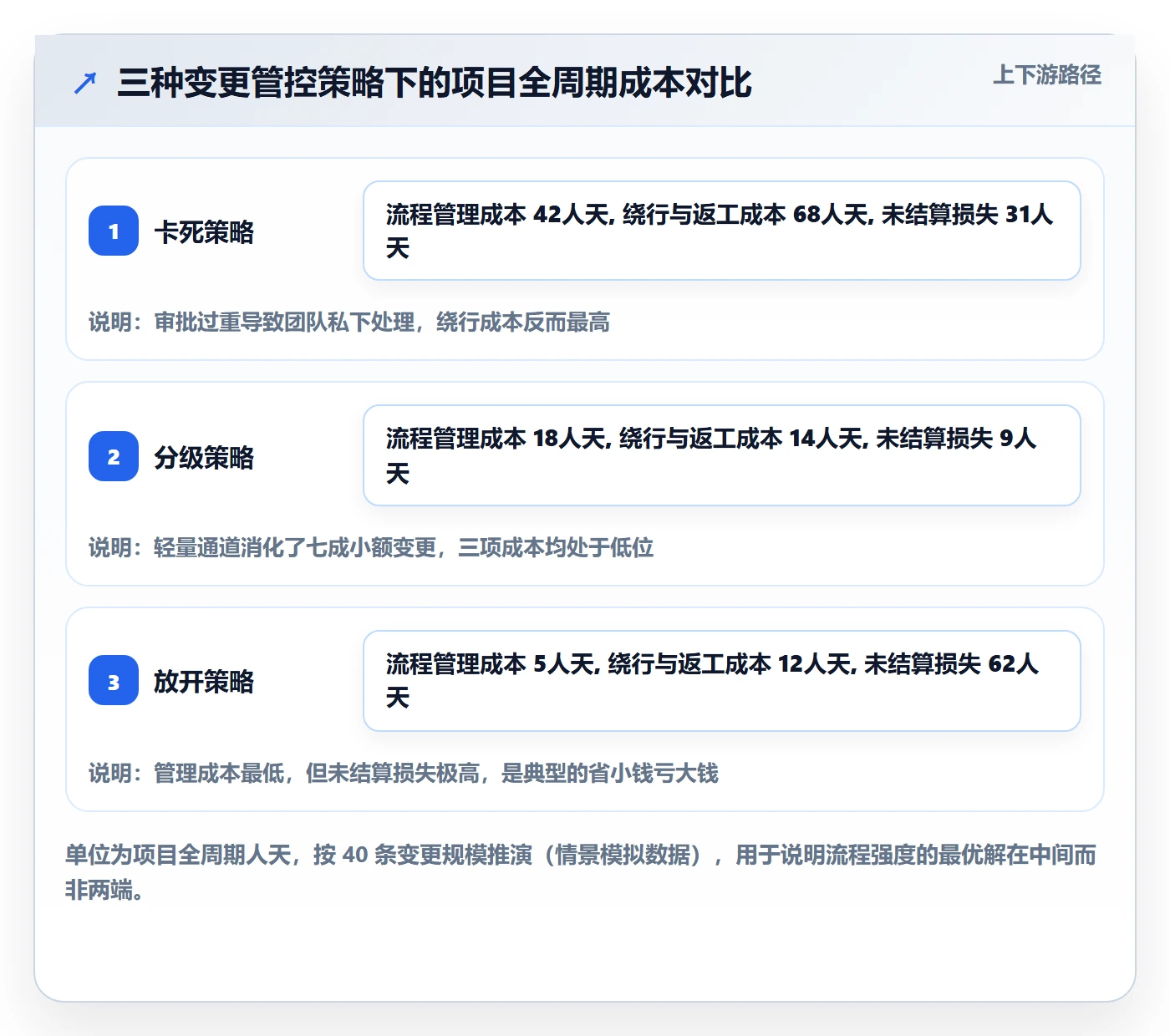

我把”卡死”、”分级”、”放开”三种策略在同等变更规模(假设 40 条变更 / 项目)下的成本做了推演。结论是分级策略的总成本最低,而”卡死”策略的管理成本和绕行成本加起来反而高于放开。

项目范围范围变更全流程:实施团队流程优化与一文讲清

九、总结与下一步

回到开头那个 MES 项目,它的失败不是因为变更多,而是因为 94 条变更没有定价权。范围变更管理说到底是一件事:把每一次范围变化,都变成一次有记录、有估值、有结算出口的商业动作。

我在这篇文章里最想留下的三个反常识判断是:第一,变更条数是最没用的指标,结算覆盖率才决定毛利;第二,流程的瓶颈在影响量化,不在审批力度,量化模板校准一次的收益大于加三个审批节点;第三,流程强度的最优解在中间,卡死和放开总成本接近,都明显高于分级。

工具层面,如果你们的团队规模在 100 人以上、客户对数据部署位置有要求、同时又在考虑从既有研发管理平台迁移,PingCode 是值得认真评估的选项:它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,也是国产替代场景下比较稳妥的选择。但请记住,工具只解决两成问题,剩下的八成在字段设计和执行纪律上。

如果你准备下周就开始动手,我建议按这个顺序推进:

  1. 第一步(1 天):把手上项目近三个月的变更申请全部拉出来,按来源归类,先看清你们最大的口子在哪。
  2. 第二步(2 天):定义 A/B/C/D 四级标准,写进团队规范,配套一张判定速查表贴在办公区。
  3. 第三步(1 天):把影响量化六维模板做出来,先不追求准确,先做到”每条变更都必须填满六项”。
  4. 第四步(3 天):在现有工具里建变更单工作项类型,配置六级状态机和至少三条自动化规则(超时提醒、条件阻塞、工时汇总)。
  5. 第五步(每周 30 分钟):每周例会只看四个指标,结算覆盖率、处理时长、量化偏差率、来源结构,连续跟踪一个季度再调整阈值。

最后一句提醒:这套流程上线后的前两周,团队一定会觉得”多此一举”。判断它是否真的有效的标准只有一个,一个月后,你能不能随手调出任意一条变更的完整链路,从基线、到审批、到工时、到结算。能,就说明流程活了;不能,就说明你只是又生成了一张没人看的表格。

常见问题解答(FAQ)

1. 项目范围变更的标准流程分几步,实施团队怎么落地才不流于形式?

我带过几个交付项目,每次客户中途加需求,团队都是先干起来再补流程,最后验收时变成扯皮。我一直在找一套能真正跑起来、而不是只写在文档里的范围变更流程。想知道从提出到关闭到底要经过哪些环节,每一步的产出物是什么。

我给团队定的是六步闭环:提出、评估、审批、书面确认、执行跟踪、复盘归档。落地细节是:变更必须由发起人填一张变更申请单,写清变更内容、原因、期望时间、影响范围(涉及哪些模块、接口、交付文档);

48小时内由项目经理组织技术负责人做影响评估,只输出三个数字,工作量人天、对关键路径工期的影响天数、成本增量;结论分三档处理,0.5人天以内且不影响里程碑的口头确认即可但要补记录,0.5到5人天走项目经理和客户对接人双签,超过5人天或影响里程碑必须上升到双方项目负责人并补签协议;

确认后进入变更台账,绑定到具体任务和版本号,执行时按新基线走;每次迭代收尾核对变更是否已关闭。判断依据很简单:凡是改变已确认的交付范围、验收标准或里程碑日期的都算范围变更,必须走流程;只是实现方式调整、不改变交付物的属于技术决策,不进变更流程。

我踩过最大的坑是流程太重,团队和客户都嫌麻烦最后绕过,所以表单字段控制在10个以内,评估必须限时,否则流程一定会死。

2. 客户在微信、电话里口头加需求,没有书面变更单,这种范围变更怎么处理?

我们做实施,客户的项目经理经常在群里甩一句“这个功能顺便加上吧”,当时答应得快,到验收时对方说没提过,或者反过来我们做了却算不进工作量。我特别想知道这种情况怎么既留痕,又不显得太较真伤感情。

核心原则是:允许口头提出,但不允许口头生效。我的做法是设一个需求暂存区,不管是微信群、电话还是会议里冒出来的需求,谁听到谁负责在24小时内转成一条标准变更记录,回填到项目群并@客户对接人,格式固定四句话:你要的是X,我理解的是Y,影响是Z(工期、成本、其他需求顺延),请确认。

客户回一句“确认”或“OK”就构成书面确认,截图归档;微信记录本身可以作为证据,关键是内容能看出双方身份和确认动作。客户不回就默认不进入本期处理,周会上再提一次,慢慢形成“沉默不等于同意”的惯例。判断依据:影响工作量超过0.5人天或涉及验收标准的,必须走正式变更单;

0.5人天以内的微调可以走群内确认加台账登记。数据口径上我会盯两个指标,口头需求转书面率目标100%,变更平均确认时长超过3天自动升级给双方负责人。

3. 范围变更导致工期延长、成本增加,怎么跟客户谈加钱又不伤关系?

最怕客户一句“这么小的改动你们还要加钱”,团队又担心影响后续合作和口碑。之前吃过亏,变更做了一堆最后一分钱没多拿,团队加班到崩溃。我想知道有没有既能把增量说清楚、又不让对方觉得被宰的谈法。

我谈这类事只做一件事:把变更从“要不要加钱”变成“用什么换什么”的选择题。第一步先摆影响不摆价格,把变更影响写成三行,增加X人天、关键路径顺延Y天、影响Z个已排期需求,让客户先看到代价。

第二步给三个选项而不是一个报价:A方案维持原预算但砍掉等量的其他需求或压缩范围,B方案保范围但补签协议追加预算,C方案分两期、本期只做最小可用版本。客户通常会在A和C里选,因为不想走采购流程,但这时候加钱变成了他自己的选择,而不是你在要挟。

第三步价格锚点提前定:我会在合同或SOW里就写清变更计费规则,比如人天单价、阶梯系数、紧急变更1.5倍,谈判时只是套公式,不是临时喊价。判断依据:单次变更金额低于项目总额1%的,我建议不单独谈钱,累积到季度结算,或者换取客户的验收配合和付款节点提前;超过5%的必须走补充协议。

数据上维护一个变更成本累计率,即累计变更金额除以原合同额,超过15%说明前期范围定义本身有问题,要回去改SOW模板。

4. 怎么防止范围蔓延?变更流程也走了,项目还是被拖死,问题出在哪?

我们流程建了、变更单也签了,项目还是延期,复盘时发现真正杀死项目的不是几个大变更,而是几十个没人记录的小调整。我一直想搞清楚范围蔓延能不能量化识别,以及从根上怎么堵住。

范围蔓延可怕的地方在于它不以变更的形式出现,而是以“顺手改一下”的形式出现。我的做法是先建度量再谈控制,每周看三个指标:一是变更数量与密度,每周超过3条变更或单条变更讨论超过2轮,说明需求侧没锁死;

二是未登记工作量占比,让每个成员在周报里填本周花在没走变更流程的需求上的小时数,超过15%就说明蔓延正在发生;三是需求稳定度,本期新增需求数除以本期总需求数,超过20%说明基线形同虚设。堵的方法有两个。

一个是把住入口,需求只有一个入口,就是需求负责人,销售、老板、客户的口头需求一律先进暂存区,不直接派给开发。另一个是把住基线,每个迭代开始前冻结范围内需求,冻结后进来的全部算变更,哪怕只是一句话的改动,也要占用变更额度;

我给团队设的是每迭代变更额度不超过总工作量的10%,超了就顺延到下期,逼着客户和内部做取舍。判断依据:如果连续两个迭代变更占比超过15%,不要怪执行,要回去重做需求澄清和范围定义,通常是SOW里的验收标准写得太模糊。

读者评论

毛
毛若溪

变更结算覆盖率这个口径我认同,但落地时最难的不是有没有单据,是客户根本不认“这条要收费”。合同边界没写清,事后拿基线去对,客户一句“这不就是你们该做的”就卡住了。所以基线得往前挪到合同附件里,让客户签约时就认这份范围清单,否则流程再完整也只是内部自嗨。

郑
郑文博

第5到9周是死亡窗口这条我基本印证,但我们复盘发现更麻烦的是那个阶段客户中层才真正介入,之前对接的一线人员根本代表不了他们。问题不只是方案确认不足,是确认对象选错了。现在强制第3周前把客户中层拉进一次范围确认会,比后面加多少审批节点都管用。

康
康宁

小额变更月度汇总结算听着好,实际做起来常变成“先做,月底一起算”,然后月底双方都忙,拖着拖着就不了了之。我更倾向小额变更也当场记账,哪怕只登记人天不给金额,至少留个数字,等到结算谈判时手里有东西。全压到月底,等于又把风险堆到一个点上。

文章包含AI辅助创作:项目范围范围变更全流程:实施团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320265

赞 (0)
飞飞飞飞
交付范围管理指南:实施团队如何做好项目范围,流程优化全流程
上一篇 2026年10月4日 上午8:38
范围实操方法:实施团队提升项目范围效率的流程优化方法与模板
下一篇 2026年10月4日 上午8:38

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
