项目范围如何做好Scope?实施团队实操方法与操作步骤

我做过一个合同额 380 万的 ERP 实施项目,签约时明确 6 个月、42 个功能模块、2 个法人主体上线。到第 5 个月做验收预演,客户拿出的功能清单变成了 67 项,而项目组的排期还停在 42 项。这个项目最终延期 4 个月,毛利从 31% 掉到 6%。

复盘时最刺痛我的一点是:那多出来的 25 项,没有一项来自客户的”恶意加需求”,全部是实施顾问在五个月里一句一句”这个我们顺便做了””这个不复杂,先加上”攒出来的。这篇文章讲的就是怎么把这种”顺便”堵住,Scope 管理不是写文档,是设计闸门。

一、先给结论:Scope 管理的四个反常识判断

做了 27 个中大型实施项目之后,我对 Scope 的理解和刚入行时完全不同。下面四个判断是我所有方法的底座,先摆出来,再逐层展开。

1. Scope 的本质是”变更闸门”,不是”需求文档”

绝大多数团队的 Scope 管理工作,止步于”把需求写进文档、让客户签字”。签完字文档就进了共享盘,之后再没人打开。这种做法的问题在于,签字那一刻的范围从来不是风险点,签字之后每一次”小改动”才是。

我统计过自己经手的项目,范围偏差中只有约 12% 发生在基线确认之前,剩下 88% 全部发生在基线确认之后。也就是说,你在文档上花十倍的力气,也只能管住 12% 的风险。真正的杠杆点在变更入口。

2. 真正的 Scope 要写”不做什么”,而且要比”做什么”写得更狠

我见过太多范围说明书,写着”支持多组织架构””支持审批流配置””支持报表导出”。这些话在验收会议上没有任何防守能力,因为客户可以说”我要的就是这个”。

我的做法是:排除清单(Out of Scope)的条目数,必须不少于包含清单的 60%,并且每一条都要带具体场景。比如不是写”不做移动端”,而是写”不做移动端审批,移动端仅提供查询;审批操作必须在 PC 端完成”。后者在争议时能直接当证据用。

3. 范围失控的成本不是线性的,是台阶式的

一个 3 人天的小需求,看起来只是 3 人天。但它会带来联调、回归测试、文档更新、培训材料修改、上线后运维交接,真实成本通常是评估值的 2.7~4 倍。更麻烦的是它会打断排期,让原本并行的工作串行化,产生等待浪费。

我在复盘时算过一个数:项目中后期插入的每个”小需求”,平均造成的实际人天损耗是初始评估的 3.4 倍。这就是为什么预算总是”最后一个月突然崩掉”。

4. 超过 100 人的组织,范围基线必须落在工具里

Excel 加邮件的范围管理,在 20 人以内还能运转,靠的是”大家都认识、都记得住”。一旦组织超过 100 人、项目并行超过 5 个、跨部门角色超过 8 类,口头共识就会快速衰减。此时基线如果没有系统承载,它只是一份”历史文件”,不是”活着的约束”。

后面我会用 PingCode 在中大型组织里的实际落地路径来说明这件事,因为这类组织恰好是范围管理最难、也最需要工具支撑的区间。

项目范围如何做好Scope?实施团队实操方法与操作步骤

二、背景与真实场景:380 万项目的范围是怎么被吃掉的

把结论说完,我们回到那个 380 万的项目。我按时间线拆开讲,因为范围失控从来不是某一天发生的,它是被一串看起来很合理的小决定堆出来的。

1. 起点:合同附件里只有 42 行 Excel

合同的技术附件是一张 Excel,42 行,每行一个功能模块名,比如”采购订单管理””库存调拨””应收对账”。没有验收标准,没有排除项,没有优先级,没有量化指标。

销售签这个合同时的假设是”模块名大家都懂”,交付团队的假设是”这是标准产品功能”。这两种假设在合同里都没写下来,这就是所有争议的种子。

2. 第 2 个月:需求澄清会变成了”许愿池”

第 2 个月做了 3 场需求澄清会,每场 4 小时,客户来了 11 个部门的人。会议室里提出的诉求,最后整理成了 128 条需求条目,而合同里只有 42 个模块。

当时项目经理的处理方式是”先记下来,回头排优先级”,这个决定看起来很温和,实际非常危险。记下来就等于默许了讨论范围被扩大,而排优先级这件事被一拖再拖,直到第 4 个月都没做完。

3. 第 3 个月:第一轮”顺手改”

第 3 个月开始有顾问在群里回复”这个字段加一下不复杂,我顺手加上”。回头看,这个月一共产生了 11 项类似改动,每一项单看都在 1 人天以内。

问题在于,这 11 项没有一项进入变更台账,也没有一项更新合同附件。它们像水一样渗进了基线里,让原本清晰的 42 个模块边界变得模糊。等到后面出现争议,团队已经拿不出”哪条属于原范围”的干净证据。

4. 第 4,5 个月:变更加速与基线失效

进入集成测试后,第三方系统对接暴露出 3 项必须做的适配,客户合规部门提出 1 项审计要求,销售前期口头承诺的 5 项功能开始被逐条”兑付”。此时项目组已经没有余量,只能靠加班和压缩测试来消化。

到验收预演时,功能清单变成 67 项。项目组认为”多出来的是额外工作”,客户认为”合同里的模块本来就该包含这些功能”。双方都没有错,因为合同本身没有定义清楚边界。

5. 复盘:25 项增量需求的真实来源

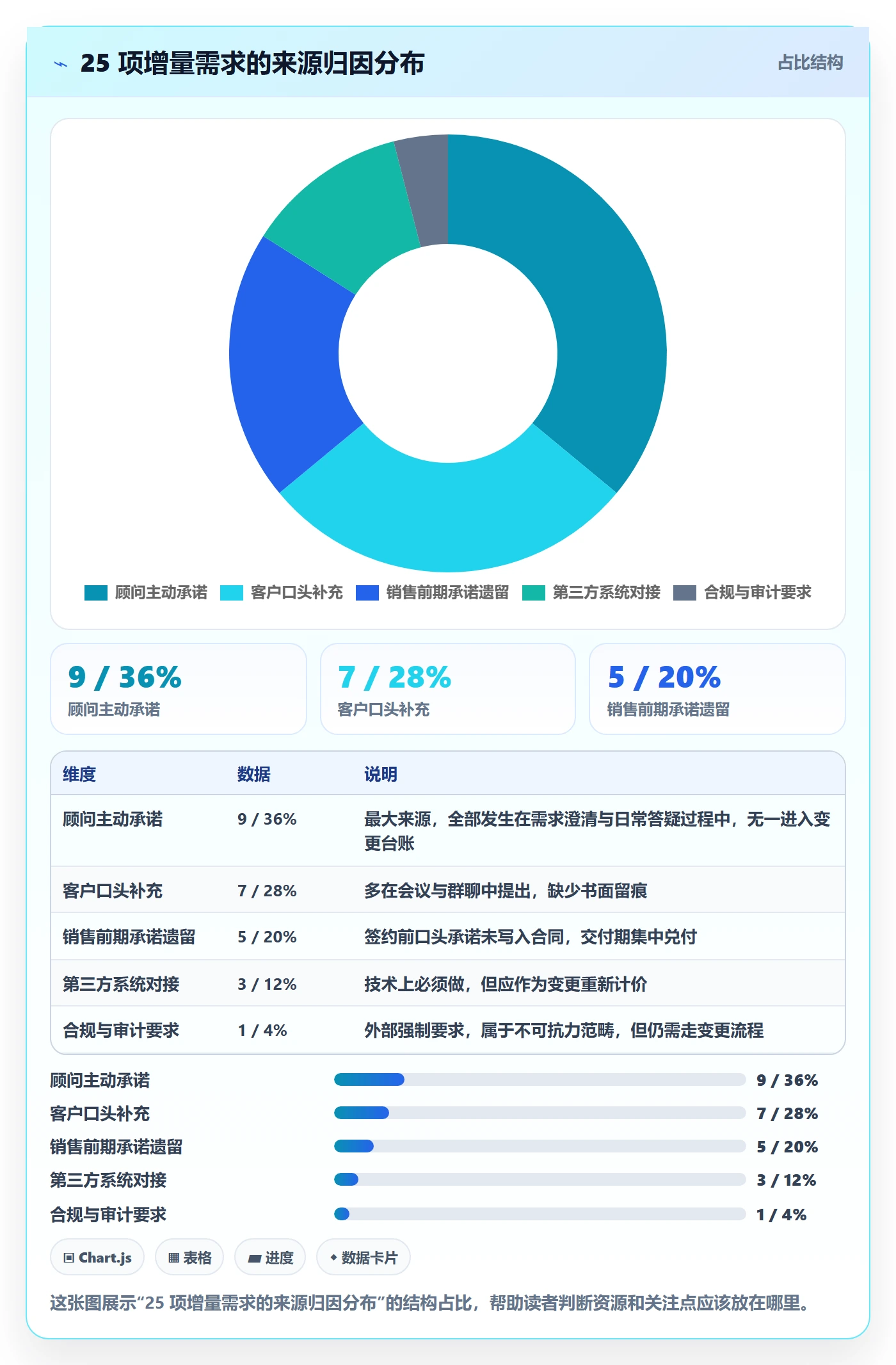

我把 25 项增量逐条归因,结果如下:顾问主动承诺 9 项,客户口头补充 7 项,销售前期承诺遗留 5 项,第三方系统对接 3 项,合规审计 1 项。

这个分布很说明问题:超过一半的增量来自乙方自己,而不是客户强加。这意味着范围管理的首要对象不是客户,是交付团队自己的”善意”。

项目范围如何做好Scope?实施团队实操方法与操作步骤

项目范围如何做好Scope?实施团队实操方法与操作步骤

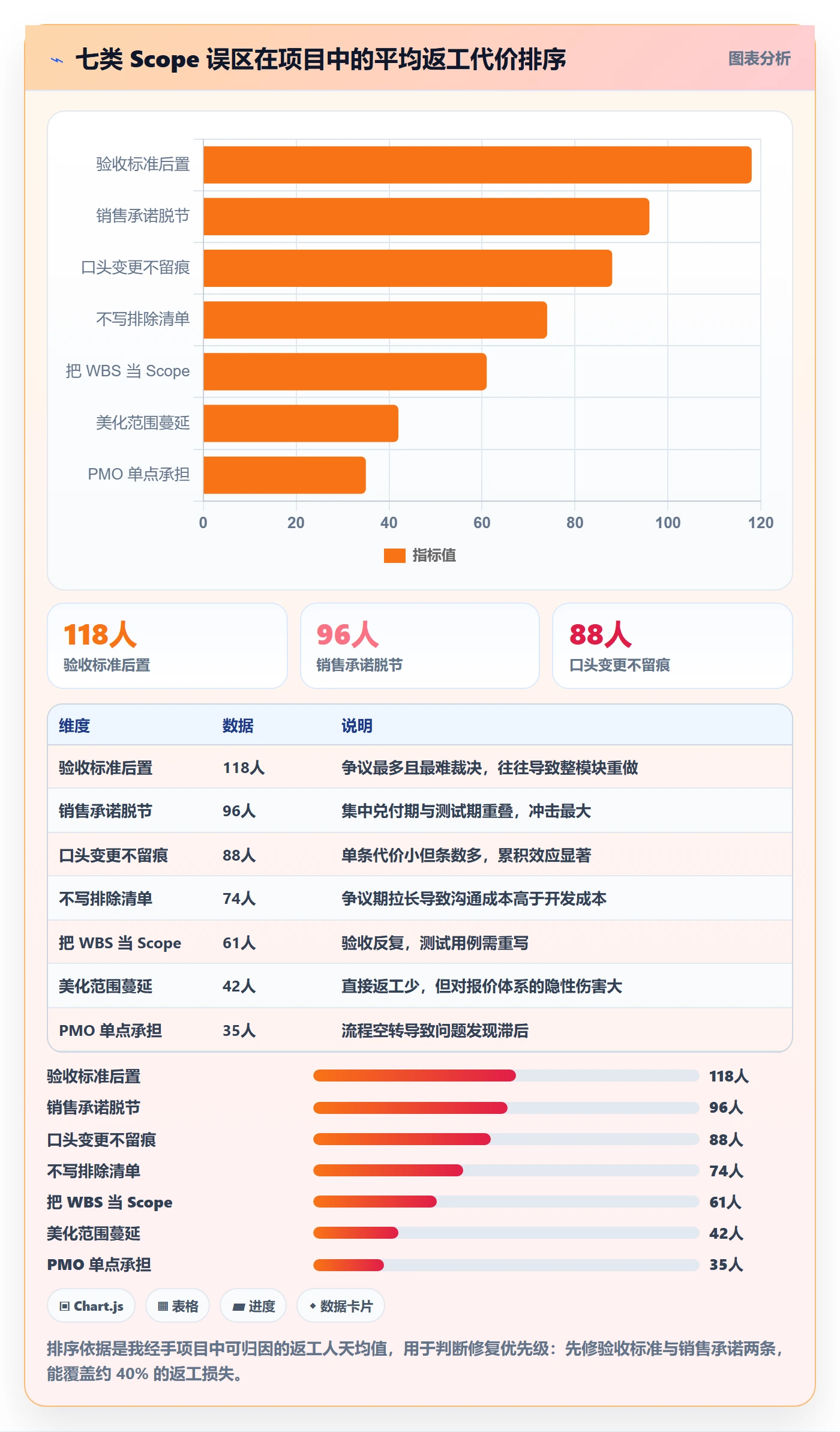

三、拆解常见误区:实施团队最容易踩的七个坑

下面七个误区是我在不同项目里反复见到的。我把它们分成文档层、流程层、组织层三类,因为它们的修复动作完全不同,混在一起讲会越讲越乱。

1. 文档层面的三个误区

(1)把 WBS 当 Scope

WBS 是工作分解结构,它回答的是”活怎么干”;Scope 回答的是”什么算做完、什么不算”。把 WBS 当 Scope 的典型症状是:文档写得非常细,但客户一问”这个功能到什么程度算验收通过”,团队就答不上来。

我的判断标准很简单:如果一份范围文档里没有一条可以量化验收的表述,它就不是 Scope,只是任务清单。

(2)只写做什么,不写不做什么

包含清单写 42 条、排除清单写 0 条,这是最常见的结构缺陷。人脑在处理否定信息时更模糊,所以团队会本能地回避写”不做”。但在争议场景里,排除清单的价值是包含清单的 3 倍以上,因为它直接消灭争议空间。

(3)验收标准在验收期才写

我见过一个项目,上线前两周才开始写验收标准,结果 60% 的功能点无法量化,只能靠”客户口头认可”过关。这种做法等于把最终定价权交给了客户。

正确节奏是:验收标准必须在需求确认阶段与需求同步产出,且每条需求至少有一个可测量的判定条件。写不出来的需求,说明它本身还没澄清清楚。

2. 流程层面的两个误区

(1)口头变更不留痕

“这个改动不大,先做,后面补流程”,这句话我在项目群里见过几百次,真正补上流程的不到 20%。口头变更的危害不是失控本身,而是它让基线失去了唯一性和可追溯性。

(2)把范围蔓延美化成”客户成功”

有些团队会把超范围交付包装成”提升客户满意度”。短期看确实客户开心,但代价是项目毛利、团队士气和公司报价体系的崩塌。更隐蔽的伤害是:客户会把这个”额外”当成行业基准,下一个项目的报价谈判会变得更难。

3. 组织层面的两个误区

(1)范围管理丢给 PMO 单点承担

很多公司让 PMO 出模板、做检查,但一线顾问并不参与。结果是模板填得漂漂亮亮,实际决策还是顾问在群里一句话拍板。范围管理必须是”项目经理 + 交付负责人 + 销售接口人”三方共担,PMO 只提供工具和度量。

(2)销售承诺与交付基线脱节

销售在签约前为了拿下订单做的口头承诺,如果没有结构化的方式回流到交付基线,就会变成埋雷。我建议的做法是:合同签署后 5 个工作日内,销售必须提交一份”承诺清单”,逐条标注是标准功能、需定制还是不予支持。

误区 表面症状 真实代价 修复动作
把 WBS 当 Scope 任务列表很详细,验收标准为空 验收期争议无法举证 每条需求补一个可测量判定条件
不写排除清单 包含条款 40+ 条,排除 0 条 边界争议无法裁决 排除条目数≥包含条目的 60%
验收标准后置 上线前两周补写 定价权交给客户 验收标准与需求同步评审
口头变更 群里”先做后补” 基线失去唯一性 无变更单不排期,硬性规则
美化范围蔓延 把超范围当客户成功 报价体系被拉低 超范围交付须走赠予审批
PMO 单点承担 模板齐全但决策仍靠口头 流程与行为两张皮 三方共担,PMO 只做度量
销售承诺脱节 签约前口头承诺无记录 交付期集中兑付 签约后 5 日内提交承诺清单

项目范围如何做好Scope?实施团队实操方法与操作步骤

四、专业判断逻辑:四层结构、五道闸门、三个测试

误区讲完,接下来是我实际在用的判断框架。它由三部分组成:定义范围的四层结构、控制变更的五道闸门、判断是否进基线的三个测试。

1. Scope 的四层结构

很多团队的范围文档之所以没用,是因为把四个不同层次的东西混在一份文档里。我习惯拆成四层,每层有不同的责任人、不同的变更频率。

层级 回答的问题 责任人 变更频率
业务范围 要解决的业务问题是什么 客户业务负责人 + 交付负责人 极低,原则上不变
产品范围 用哪些功能组合解决这些问题 解决方案架构师 低,走重大变更
交付范围 本次上线交付哪些、以什么形态交付 项目经理 中,走标准变更
验收范围 每条交付物用什么标准判定通过 测试负责人 + 客户关键用户 中,随需求同步更新

这四层拆开之后,一个直接的好处是:当客户提出新诉求时,团队可以立刻判断它落在哪一层。落在业务范围的诉求必须走合同变更,落在交付范围的走内部变更即可,两者审批层级相差很大。

2. 五道变更闸门

闸门的核心思想是:不让任何一个变更跳过评估直接进入排期。我在项目里固定设五道,每道有明确的输入、输出和拒绝条件。

(1)受理闸门

任何变更必须由提出人以书面形式提交,内容包含诉求描述、业务场景、期望时间。口头、群聊、会议纪要里的诉求一律视为”待受理”,不进入评估。这一道闸门的作用是把模糊诉求挡在门外。

(2)分级闸门

项目经理在 1 个工作日内判断变更等级。我的分级标准是:影响单一模块且评估人天≤2 的为 C 级;跨模块或 2~10 人天的为 B 级;影响架构、数据模型、上线时间或超过 10 人天的为 A 级。等级决定后续评估深度和审批层级。

(3)评估闸门

由技术负责人给出人天、风险、依赖三项评估。这里有个硬规则:评估必须给出区间而不是单点值,比如”6~9 人天”。单点值会给人一种虚假的确定性,让后续超支显得像失误。

(4)决策闸门

决策选项只有四个:本期做、下期做、替换原范围内某项、不做。我特别强调第四项要成为默认选项之一,否则会议会滑向”先做了再说”。

(5)回流闸门

变更批准后必须回流到三处:范围基线、排期、验收标准。只更新排期不更新基线的做法,等于把变更变成隐形债。

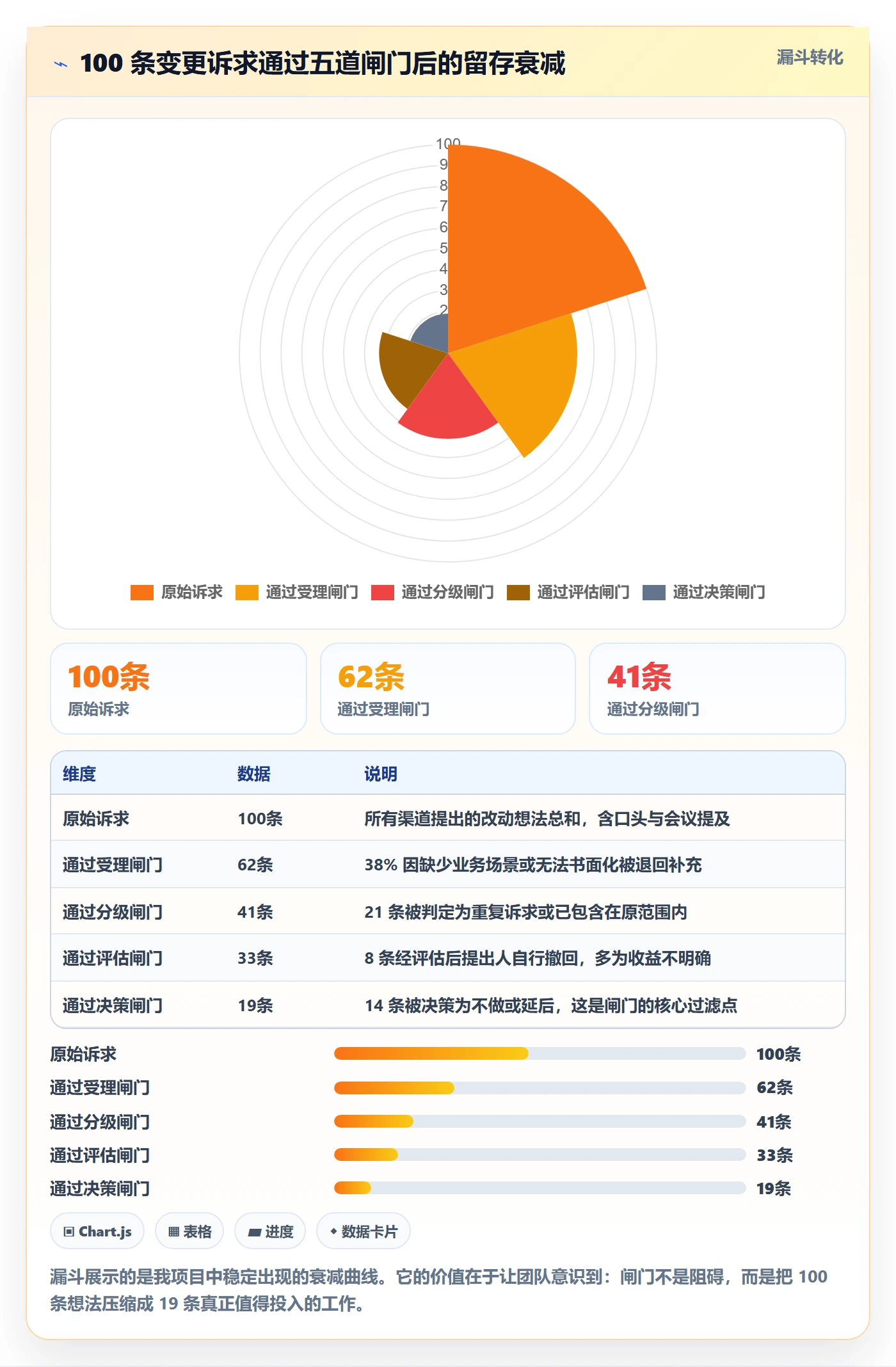

这五道闸门跑顺之后,我观察到的典型留存率是:每 100 条诉求,受理约 62 条,分级后进入评估约 41 条,评估后进入决策约 33 条,最终进入基线约 19 条。也就是说,超过 80% 的诉求会被有效挡在基线之外,而且挡的过程是透明的、有记录的。

项目范围如何做好Scope?实施团队实操方法与操作步骤

3. 判断变更是否进基线的三个测试

决策会议上最容易吵起来的,是”这个到底算不算原范围”。我固定用三个测试来裁决,每个测试有明确的判定条件,能显著降低主观争论。

  • 时间测试:这个诉求在基线冻结之前是否被明确提出过?如果从未提及,默认归为变更。
  • 成本测试:实现它是否需要超过 X 人天(X 按项目规模设定,通常为总预算的 0.5%)?超过则必须走变更。
  • 验收测试:现有验收标准能否覆盖它?如果不能覆盖,说明它不在原验收范围内。

三个测试中命中任意两个,就判定为变更。这个规则的好处是可复现,换一个项目经理来裁决,结论基本一致,不会因人而异。

4. 基线冻结与解冻规则

基线不能一冻到底,也不能随时解冻。我的做法是设三个冻结点:需求确认后冻结产品范围,开发启动后冻结交付范围,上线前 3 周冻结验收范围。每个冻结点之后,只有 A 级变更可以解冻,且必须由甲乙双方负责人共同签字。

5. 一张可以直接用的变更评估卡

下面这张变更评估卡是我在项目里实际使用的结构,落地时可以按公司的工具形态转成表单字段。它的设计原则是:让填写者必须在 5 分钟内给出关键信息,填不完说明诉求本身不清晰。

change_request:
id: CR-2024-0317

title: "采购订单支持多币种结算"

requester: "财务部 / 王经理"

channel: "需求评审会" # 会议 / 邮件 / 群聊 / 工单

level: B # A / B / C,由项目经理 1 个工作日内判定

business_scenario: |

海外供应商采购需按美元结算,当前系统仅支持人民币,

导致每月约 40 笔订单需线下手工折算,月均耗时 32 小时。

time_test:

mentioned_before_baseline: false

cost_test:

estimate_range: "6-9 人天"

threshold_exceeded: true

acceptance_test:

covered_by_current: false

impact:

schedule_days: 4

modules: ["采购订单", "应付对账", "汇率维护"]

risk: "涉及历史数据汇率回溯,需财务确认口径"

decision: "本期做" # 本期做 / 下期做 / 替换原范围 / 不做

baseline_snapshot:

before: "v1.4"

after: "v1.5"

approved_by: ["交付负责人", "客户项目经理"]

approved_at: "2024-03-21"

这张卡的关键在三个测试字段。只要三个字段中命中两个 true,就不需要再争论”算不算变更”,直接进入决策流程即可。

五、具体案例与数据观察:PingCode 如何承载 Scope 基线

方法说完,接下来是工具。我的判断是:四层结构和五道闸门在 20 人以下团队可以靠纪律跑通,但在 100 人以上的组织里,如果没有系统承载,基线会在两周内退化回口头共识。

1. 为什么中大型组织不能用 Excel 加邮件管范围

我在一家 1200 人的制造企业做过诊断,他们有 7 个项目并行、涉及 14 个部门、平均每个项目有 9 类角色参与。范围基线放在共享盘的 Excel 里,最后一次更新是 4 个月前。

问题不在于团队不勤奋,而在于三个结构性障碍:Excel 无法做权限分级,导致敏感评估内容不敢写;无法做变更追溯,导致基线版本混乱;无法和需求、任务、测试用例联动,导致变更批准后没人更新下游。

2. PingCode 的四层结构映射

PingCode 的产品结构天然适合承载我前面说的四层范围模型,这是我选择用它做案例的原因。

  • 业务范围对应目标或史诗(Epic)层级,一个 Epic 代表一类业务问题的解决,变更需走审批。
  • 产品范围对应特性(Feature)层级,由解决方案架构师维护。
  • 交付范围对应迭代与需求条目,项目经理按迭代排期,超出迭代的自动进入待办池。
  • 验收范围对应测试用例与验收标准字段,需求与用例可双向追溯。

这个映射的实际价值是:当一条新诉求进来时,团队可以立刻判断它命中哪一层,从而决定走哪一级审批,不需要开会讨论流程。

3. 一个 1200 人组织的实际落地路径

这家企业从启动到范围基线稳定运转,用了 6 周。我按周记录了这个过程,可以作为同类组织的参考节奏。

  1. 第 1 周:梳理 7 个在建项目的现有范围文档,统一成四层结构,识别出 213 条历史遗留争议条目。
  2. 第 2 周:配置工作项类型与字段,重点加上”变更等级””评估人天区间””验收判定条件”三个必填字段。
  3. 第 3 周:搭建设置变更审批流,A 级走三级审批,B 级走两级,C 级一级审批,与前面的分级标准对齐。
  4. 第 4 周:把 213 条争议条目逐条归位,其中 87 条判定为变更、62 条判定为原范围、64 条判定为不做并归档。
  5. 第 5 周:跑第一轮真实变更,同时用系统的统计报表建立基线稳定性指标。
  6. 第 6 周:固化制度,把”无变更单不排期”写进项目管理制度,并和排期系统做联动限制。

第 4 周那一步是最有价值的。213 条争议条目里,有 64 条最终判定为”不做”,这在过去是不可想象的,因为没有裁决框架时,团队倾向于全部默认接受。

4. 引入前后 6 个月的数据对比

我跟踪了这家企业引入前后各 6 个月的数据,指标来自他们的项目管理系统导出与月度经营分析报告,口径一致,可以直接对比。

指标 引入前 6 个月 引入后 6 个月 变化

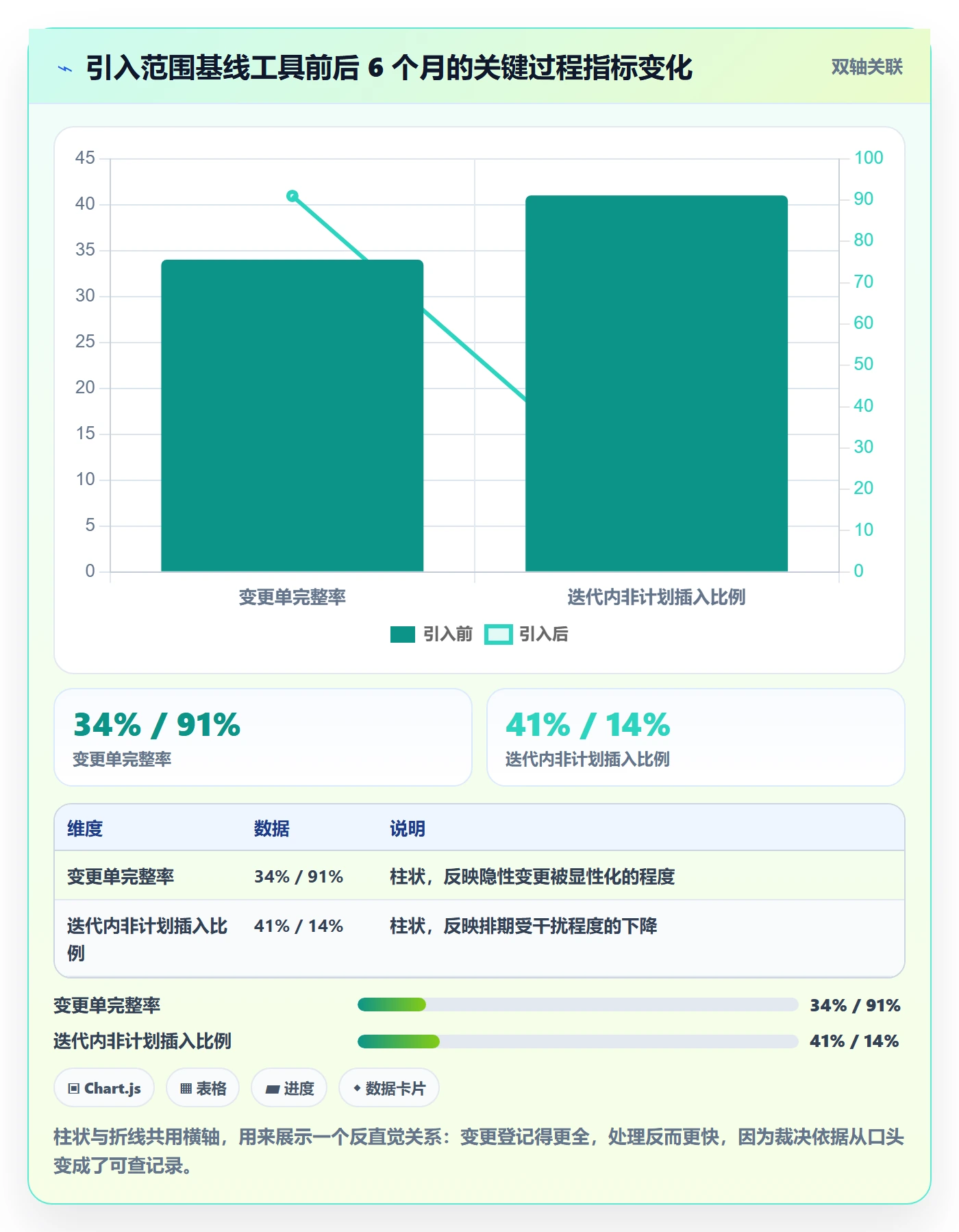

变更单完整率 34% 91% +57 个百分点
单条变更平均处理耗时 6.8 个工作日 2.3 个工作日 -66%
迭代内非计划插入比例 41% 14% -27 个百分点
验收一次通过率 52% 79% +27 个百分点
项目平均工期偏差 +37% +13% -24 个百分点
需求到用例的可追溯覆盖 28% 86% +58 个百分点

这里我要说明一个容易被误读的点:变更单完整率从 34% 升到 91%,不代表变更变多了,而是过去大量隐性变更被显性化了。显性化之后单条处理耗时反而下降 66%,因为不再需要反复确认”这条到底谁批的”。

项目范围如何做好Scope?实施团队实操方法与操作步骤

项目范围如何做好Scope?实施团队实操方法与操作步骤

5. 从 Jira 迁移时,范围数据怎么处理

这家企业原来用的是 Jira,迁移到 PingCode 是国产替代决策的一部分。范围数据在迁移中是最容易出问题的一块,因为历史史诗和需求条目承载了大量已冻结的基线信息。

我的建议是分三类处理:正在进行的项目做全量映射,把 Epic、Feature、需求条目的层级关系完整保留;已完结项目只迁移需求条目和验收结果,历史讨论记录做归档不迁移;已取消项目不迁移。

处理迁移时有两个坑要提前避开。一是自定义字段的同名不同义,比如 Jira 里的”优先级”和 PingCode 里的”优先级”取值集合不一致,必须先做值映射表。二是历史变更单的编号连续性,如果中途断裂,后续追溯基线版本会非常麻烦。

这家企业用了约 3 周完成 7 个项目的迁移,其中 Epic 与 Feature 的层级关系零丢失。PingCode 支持 Jira 平滑迁移这一点,对有历史包袱的中大型组织来说,是决定范围管理能否真正落地的前置条件,如果迁移成本过高,团队会倾向于”新项目用新工具、老项目继续用旧工具”,基线就会分裂成两套。

6. 私有化部署对范围管理的实际意义

这家企业最终选了私有化部署,原因里有两点和范围管理直接相关。

一是数据边界。范围基线里包含报价结构、评估人天、客户业务痛点,这些内容的敏感度高于普通任务。私有化部署让这些数据不出企业内网,团队才愿意把真实评估值写进系统。

二是审计留痕。制造业客户常有内审和外审要求,需要证明”某个变更在某时间点由谁批准”。私有化部署配合本地日志留存,能直接导出完整的变更审批链,这在解释成本争议时非常有用。

7. 配置示例:范围基线快照

下面是我在 PingCode 里配置范围基线快照时用的字段结构,用它可以在每个冻结点自动生成一份可对比的基线记录。

baseline_snapshot:
project: "ERP 一期"

version: "v1.5"

frozen_at: "2024-03-25"

scope_layers:

business:

"解决 3 家法人的采购结算协同"

"统一 14 个部门的供应商主数据"

product:

"采购订单管理"

"库存调拨"

"应付对账"

delivery:

iteration: "Sprint 7"

items: 12

iteration: "Sprint 8"

items: 15

acceptance:

quantified_ratio: "91%" # 可量化验收标准占比

unquantified_items: 4

exclusions:

"移动端审批(仅查询)"

"与第三方物流系统的实时对接"

"历史数据超过 3 年的迁移"

approved_by: ["交付负责人", "客户项目经理", "客户财务负责人"]

change_records_pending: ["CR-2024-0318"]

这份快照我在每个冻结点生成一次,存成只读版本。当后续出现”这个到底在不在原范围”的争议时,直接对比快照即可,不需要翻聊天记录。基线可对比,是范围管理从”讲道理”变成”看证据”的分水岭。

六、不同情况下的行动建议

没有一个方案适合所有组织。下面按团队规模和角色视角分组给出建议,你可以直接跳到和你情况接近的那一段。

1. 20 人以下小团队

这个阶段不需要复杂流程,但必须有两样东西:一张排除清单和一条”无书面不变更”的硬规则。工具用什么都行,共享文档加一个轻量任务工具足够。

我的建议是把精力放在排除清单上,因为它对小团队的边际收益最高。小团队的优势是沟通快,劣势是没人在意证据留存,一旦出现争议往往拿不出东西。

2. 20,100 人的成长型团队

这个区间的核心矛盾是项目开始并行,项目经理开始同时带 2~3 个项目,靠记忆管理范围已经不可靠。建议做三件事:建立分级标准(A/B/C 三级即可)、固定变更评估卡模板、把变更单和排期做绑定。

工具层面,这个阶段建议选支持需求,迭代,测试全链路联动的平台。仅管任务不管理需求的工具,在这个阶段会成为瓶颈,因为变更无法追溯到验收标准。

3. 100 人以上中大型组织

这个规模的组织必须解决三件事:权限分级、变更审批链可追溯、跨项目基线可比。前两件决定了流程能不能跑,第三件决定了管理层能不能看见范围健康度。

我建议的落地顺序是:先统一四层结构,再配置审批流,最后建度量指标。顺序颠倒会出问题,很多组织先上工具再想结构,结果把所有历史数据装进了一个错误的分类体系里,清洗成本极高。

这个区间的组织,PingCode 是比较匹配的选择,原因在于它面向中大型企业及 100 人以上组织的定位,产品在权限模型、审批流和跨项目报表上的深度,恰好覆盖了上面三件事。同时支持私有化部署,加上对 Jira 的平滑迁移能力,让它成为国产替代场景下值得优先评估的方案。

项目范围如何做好Scope?实施团队实操方法与操作步骤

4. 甲方(客户方)视角

如果你是甲方,最该做的不是压工期,而是把需求条目化和验收标准化。我见过太多甲方以为”写得粗一点更灵活”,实际结果是项目后期无法验收,因为双方对”做完”的定义不同。

具体建议:在合同附件里要求供应商提供排除清单;对每条需求要求可测量的验收判定条件;指定唯一的需求归口人,避免 11 个部门各自提诉求。

5. 乙方(实施方)视角

如果你是乙方,核心动作是建闸门和留证据。闸门用来拦住变更,证据用来在争议时保护自己。

我特别建议在项目启动会上就把变更流程讲清楚,并且让客户签字确认流程本身。这样做之后,后续拒绝一条变更时,你拒绝的是流程,而不是客户,沟通阻力会小很多。

6. Jira 迁移或国产替代场景

这类场景的重点是”基线不断裂”。迁移前先做字段值映射表,迁移中优先保证 Epic 与 Feature 层级关系,迁移后立刻生成一份基线快照作为新起点。

如果组织同时有信创或数据合规要求,私有化部署会成为硬约束,这时候要提前评估服务器资源、运维人力和升级机制,别等到上线前两周才发现环境不具备。

七、不同情况下的取舍

范围管理本质上是一组取舍,没有”全都想要”的方案。下面四组取舍是我在项目里反复面对的,我把判断依据写清楚,你可以按自己情况选。

1. 范围刚性 vs 交付速度

范围越刚性,交付速度越慢,但成本越可控;范围越柔性,交付越快,但成本和排期越容易失控。我的经验值是:把范围刚性的强度设在”只对 A 级变更刚性”,C 级变更给项目经理直接决策权,这样既能守住底线,也不会让流程压死节奏。

2. 流程重量 vs 响应速度

五道闸门听起来很重,但真正耗时的只有评估闸门。我的优化做法是:C 级变更免评估,由项目经理按经验直接定级和排期;只有 A、B 级才需要技术负责人出评估区间。这样 80% 的变更可以在一两天内闭环。

3. 私有化部署 vs 云端 SaaS

私有化的优势是数据边界清晰、审计留痕完整,代价是运维投入和升级周期。SaaS 的优势是开箱即用、迭代快,代价是敏感数据的合规评估成本。

我的判断标准是:如果范围基线里包含报价结构或客户敏感业务信息,优先私有化;如果只是内部任务协同,SaaS 更划算。

4. 工具治理 vs 人工判断

工具能管住的是流程一致性,管不住的是判断质量。三个测试、分级标准这些规则可以固化进系统,但”这个需求到底值不值得做”仍然是人的判断。

我的建议是不要试图用工具替代判断,而是用工具把判断的输入准备齐。当一条变更的所有上下文(历史基线、影响模块、评估区间、相关验收标准)都自动呈现在一屏里,判断质量自然会提升。

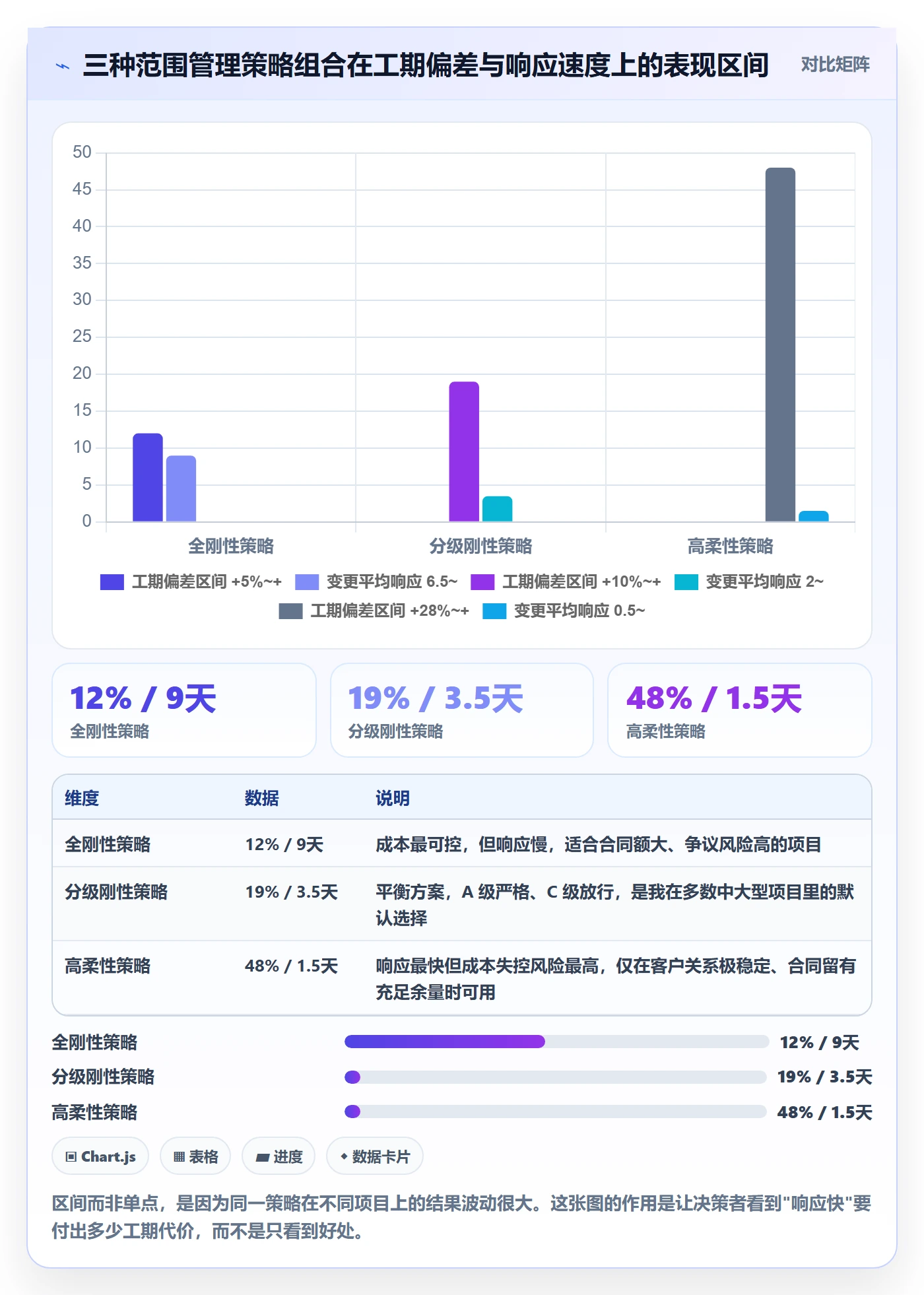

取舍维度 偏刚性/重流程的选择 偏柔性/快响应的选择 我的建议适用条件
范围刚性 全部变更走审批 仅重大变更走审批 合同额 300 万以上、多法人场景选刚性
闸门数量 五道全设 只设受理与决策两道 并行项目≥5 个时设五道,否则设三道
部署形态 私有化部署 云端 SaaS 基线含报价或客户敏感数据时选私有化
治理方式 工具强约束(无单不排期) 人工判断优先 团队规模≥100 人时选工具强约束

项目范围如何做好Scope?实施团队实操方法与操作步骤

八、一周内能做完的 Scope 加固清单

如果你现在手上就有项目在跑,不需要等制度重构,下面这 12 个动作按顺序做完,一周内就能感受到变化。

  1. 第 1 天:把现有范围文档里的包含条目逐条列出,看看有多少条带可测量验收条件。
  2. 第 1 天:对没有验收条件的条目,标注”待补充”,不删除,先看见缺口。
  3. 第 2 天:补写排除清单,目标条目数为包含清单的 60%,每条带具体场景。
  4. 第 2 天:确认唯一需求归口人,通知所有相关方,后续诉求只走这一个入口。
  5. 第 3 天:建立变更评估卡模板,字段包含诉求、场景、三个测试、评估区间、决策选项。
  6. 第 3 天:定 A/B/C 三级分级标准,写清楚每级的判定条件和审批层级。
  7. 第 4 天:把变更登记入口配置到团队日常使用的工具里,确保不用切换系统就能提交。
  8. 第 4 天:在项目群里公告”无变更单不排期”,并说明这不是拒绝变更,是让变更可见。
  9. 第 5 天:把当前在跑的变更按三个测试重新判一遍,该补单的补单,该归档的归档。
  10. 第 5 天:生成第一份范围基线快照,存为只读版本,作为后续对比起点。
  11. 第 6,7 天:建立两个度量指标,迭代内非计划插入比例、验收标准量化率,每周看一次。
  12. 第 7 天:和客户同步一次变更流程,请对方确认流程本身,而不是确认某一条变更。

这 12 个动作里,第 5 天和第 7 天最关键。第 5 天决定了你的历史包袱能不能被清掉,第 7 天决定了后续拒绝变更时你面对的是”流程”还是”客户情绪”。

九、总结:Scope 是实施团队的现金流控制器

回到开头那个 380 万的项目。如果当时有排除清单、有变更闸门、有可对比的基线快照,那 25 项增量里至少有 15 项会被裁决为”不做”或”下期做”,毛利不会从 31% 掉到 6%。

我最想让你带走的一个观点是:范围管理不是项目管理的一个子模块,它是实施团队的现金流控制器。它决定的不是文档好不好看,而是这个项目最后是赚钱还是赔钱。

第二个观点是:范围失控的主要来源往往在乙方自己。我复盘的所有项目里,超过一半的增量来自实施团队的”顺手做”和销售的”先承诺”。所以范围治理的第一步,是约束自己人的善意,而不是防客户。

第三个观点是:在 100 人以上的组织里,方法必须落到工具上。四层结构、五道闸门、三个测试这些规则,如果没有系统承载,会在两周内退化回口头共识。中大型组织在选型时,可以重点评估平台在权限分级、审批链可追溯、跨项目基线可比三方面的能力,同时关注是否支持私有化部署和从 Jira 平滑迁移,这两点往往决定了迁移成本和数据合规能否通过。

下一步我建议你做三件事。第一,今天就翻出当前项目的范围文档,数一数有多少条带可测量验收条件,这个数字大概率会让你意外。第二,本周内补出一份排除清单,先从最容易产生争议的三个模块开始。第三,在下一次项目周会上,把变更评估卡和分级标准过一遍,请客户确认流程本身。

做完这三件事,你会明显感觉到一个变化:以前是每次变更都要吵一次架,现在是每次变更只需要走一次流程。

常见问题解答(FAQ)

1. 项目范围怎么定义才清晰,避免后期扯皮?

我第一次负责实施项目时,客户只给了一个大概想法,我就带着团队开干,结果做到一半客户说“这不是我想要的”,返工成本特别高。后来我才意识到,范围定义阶段没做透,后面全是坑。

定义范围要产出三个硬核文件:范围说明书、WBS、需求跟踪矩阵。范围说明书必须写清项目目标、可交付成果、验收标准、假设条件和除外责任。WBS分解到工作包,每个工作包有唯一负责人和估算工时。需求跟踪矩阵把每条需求关联到设计、开发、测试用例,确保不遗漏。

实操步骤:1)启动会邀请客户关键干系人,用引导式提问确认业务目标;2)输出范围说明书初稿,让客户签字确认;3)用某项目管理工具建立需求池,每条需求标记来源、优先级、验收标准;4)设定需求基线,基线后任何新增都走变更流程。判断依据:如果范围说明书里还有“等”“相关”这类模糊词,就说明没定义清楚。

数据口径:需求跟踪矩阵覆盖率要达到100%,范围说明书评审通过率100%。

2. 项目执行中客户不断加需求,怎么控制范围蔓延?

我遇到过最夸张的一次,项目中期客户每周都提新需求,产品经理还觉得是“小改动”,结果累计增加了30%的工作量,团队天天加班。我就想知道,有没有办法既不得罪客户,又能把范围控制住?

控制范围蔓延的核心是建立变更控制流程,而不是简单拒绝。具体做法:1)成立变更控制委员会(CCB),成员包括项目经理、客户代表、技术负责人;2)任何新需求必须提交变更申请单,写清需求描述、业务价值、紧急程度;3)项目经理组织评估对工期、成本、质量的影响,给出量化数据,比如增加5人天、延期3天;

4)CCB审批,超过阈值(如影响工期超过5%或成本超过3%)需客户高层签字;5)变更批准后更新范围基线、WBS和进度计划,并同步给所有干系人。判断依据:如果变更没有书面记录,就不算数。数据口径:范围变更率建议控制在10%以内,变更处理周期不超过3个工作日。

用某项目管理工具可以自动记录变更历史,方便追溯。

3. 如何确认项目范围已经完成,避免验收时客户不认账?

我做完一个实施项目,自认为按合同交付了,结果验收时客户说“这个功能没达到预期”“那个流程没覆盖”,硬是拖了两个月才签字。我就纳闷,范围完成到底谁说了算,怎么才能提前对齐?

确认范围要分两步:先内部核实,再客户验收。内部核实:对照需求跟踪矩阵和WBS,逐项检查可交付成果,确保每个工作包都完成且通过测试。客户验收:提前和客户确认验收标准,最好在范围定义阶段就写进合同。实操步骤:1)每个里程碑交付物完成后,邀请客户做非正式演示,收集反馈;

2)正式验收前,准备验收清单,列出所有可交付成果和对应验收标准;3)组织验收会议,客户逐项签字确认;4)对于有争议的项,记录为遗留问题,约定解决时限。判断依据:验收标准必须是可测量的,比如“支持导出Excel”而不是“导出功能好用”。

数据口径:验收一次通过率目标85%以上,遗留问题不超过总交付项的5%。

4. 实施团队做范围管理,有哪些工具和模板可以直接用?

我们团队规模不大,没有专职PMO,每次做项目范围管理都是Excel满天飞,版本混乱,找个人确认需求都要翻聊天记录。我想找一套轻量、能落地的工具和模板,最好能直接套用。

实施团队范围管理最小可行工具集包括:范围说明书模板、WBS模板、需求跟踪矩阵、变更申请单、验收清单。这些可以用Excel做,但建议用某项目管理平台统一管理,避免版本冲突。具体操作:1)在平台上创建项目,导入需求列表,每条需求关联负责人和状态;2)用甘特图或看板视图跟踪WBS任务;

3)变更申请走工作流,自动通知CCB成员;4)验收清单关联到里程碑,客户在线确认。判断依据:工具的核心是让范围可见、可追踪、可审计。数据口径:需求状态更新及时率100%,变更记录完整率100%。如果团队少于10人,可以先从Excel+共享文档开始,但必须指定唯一的需求管理员,每周更新一次基线。

读者评论

高
高沐阳

关于排除清单要达到包含清单60%这条,实际操作中阻力很大。我在做政企项目时,客户方项目经理直接说"你写这么多不做,是在推卸责任"。后来折中做法是把排除项拆成"本期不做"和"需额外评估"两类,前者仍带具体场景,后者只列方向,接受度明显高了。这个比例可能不是铁律,关键还是每条能不能在争议时拿出来当证据。

夏
夏梓萱

顾问主动承诺占增量36%"这个数据我信,但归因可能不止"善意"。一线实施顾问往往背着客户满意度考核,拒绝一个小需求的风险(被投诉、被换人)远高于答应的风险,而答应了之后成本是公司扛。如果考核机制不改,光靠流程规定"无变更单不排期",执行层面还是会被绕过。工具能留痕,但改不了顾问的激励结构。

沈
沈静怡

超过100人组织基线要落工具这点我认同,但实际落地时最容易卡住的不是选工具,而是谁来维护变更台账里的"当前有效基线"。我们之前用表格加审批流,问题是每次变更后没人主动更新主文档,三个月后大家手里的版本又不一致了。后来发现真正有用的是把变更单和基线版本做强制联动,审批通过自动生成新版本号,否则再好的工具也只是换个地方存文件。

文章包含AI辅助创作:项目范围如何做好Scope?实施团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320230

赞 (0)
飞飞飞飞
范围定义落地方案:实施团队开展项目范围的实操方法案例解析
上一篇 2026年10月4日 上午8:38

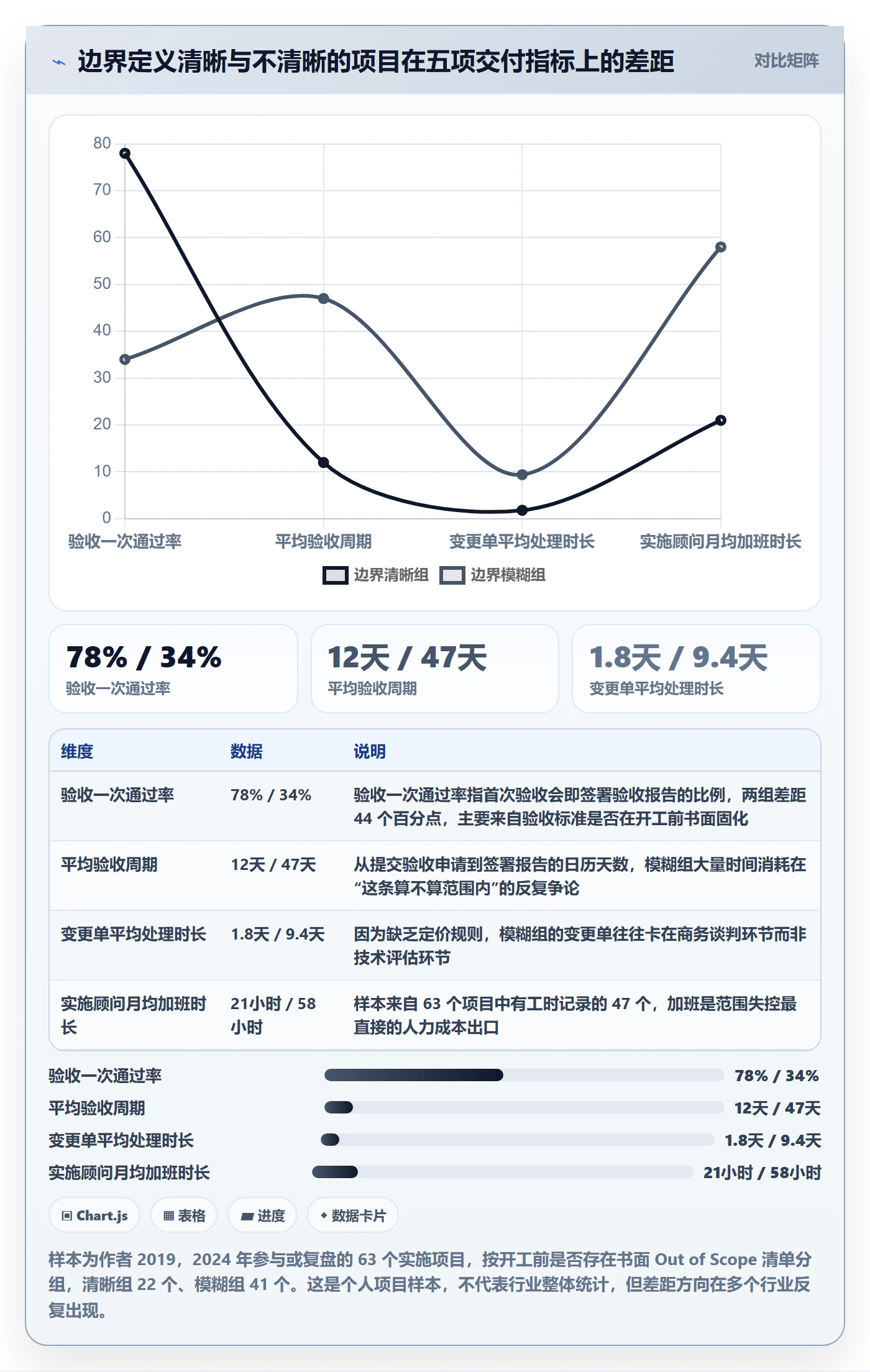

项目范围范围边界教程:实施团队实操方法,避坑指南
下一篇 2026年10月4日 上午8:38

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
