范围边界管理方法大全:实施团队项目范围入门指南落地清单

去年我复盘了自己经手的 37 个实施交付项目,发现一个很难看的规律:凡是最后做亏的项目,合同金额一分没少,变的是范围。最典型的一个是某汽车零部件集团的供应商协同与项目管理平台实施项目,合同写的是 118 人天、6 个月上线,实际交付 247 人天、拖到第 9 个月,其中客户签字确认追加付费的只有 31 人天。剩下的 98 人天,全部被”顺手做一下””这不就是标配吗””先做了再说”吃掉了。

这不是勤奋不勤奋的问题,是边界的问题。范围边界管理真正要解决的,不是”如何优雅地拒绝客户”,而是在需求进入执行之前,就有一套能当场判定它属于合同内、灰色地带还是合同外的标准,并且这套标准被写进了系统,而不是存放在某个项目经理的记忆里。这篇内容我按”结论,场景,误区,判断逻辑,工具,案例,行动,取舍”的顺序拆开讲,最后给一份可以直接抄走的落地清单。

一、核心结论:边界不是一条线,是一条带

先说结论,而且是我用真金白银换来的结论:把范围边界理解成”一条线”的团队,几乎一定会被磨死;把它理解成”一条带”的团队,才有机会把项目做赚钱。

所谓”一条线”,是合同里那句”乙方负责交付 XX 系统及其相关功能”。这句话在法务层面成立,在交付层面等于零信息量,因为”相关功能”四个字可以装进去三倍的工时。所谓”一条带”,是承认边界带里天然存在三种东西:清晰的、模糊的、明确在外的。管理动作不是把模糊的消灭掉,而是让模糊的部分在动手之前就被识别出来并定价。

第二个结论:导致项目亏损的变更里,真正”新增”的往往不到三分之一,另外三分之二属于”边界模糊导致的返工”。这部分成本最阴险,因为它既不触发变更流程,也不产生追加报价,它只是让工程师多干了三周,而项目经理以为这三周本来就该干。

第三个结论:范围边界管理的对手不是客户,是”判定标准的缺失”。客户提需求是本职,销售答应得模糊也是行业惯性,真正缺的是那句:”这个需求归属哪一层边界、谁买单、谁验收”。判定标准一旦前置到售前,项目执行阶段的争议量会断崖式下降。

第四个结论:边界必须落在可审计的系统里。合同附件里的边界说明书,只有签字那两个人看过;系统里的边界字段、变更单关联、基线快照,才是项目组 30 个人每天都能看到的东西。这也是后文我会用一个中大型企业级项目管理平台的实际配置来做案例的原因。

为了校准认知,先看一下范围边界管理的五个成熟度层级,对照一下你所在的团队在哪一级:

层级 典型特征 失控时的表现 升级的关键动作
L0 靠人记 范围只在项目经理脑子里 换人就乱,成员各行其是 先写一页纸边界说明书
L1 文档化 有 SOW、有需求确认书 文档没人看,变更不回流 把边界拆成可勾选项
L2 流程化 有变更单和评审会 变更单变成台账,不变成钱 变更单强制关联商务字段
L3 系统化 边界字段、基线、自动化规则在系统里 数据可信,但缺少预测 建立蔓延率与成本联动看板
L4 数据化 用历史蔓延率做报价与风险定价 , 把蔓延率写进投标模型

绝大多数实施团队卡在 L1 和 L2 之间:文档写了,流程也有,但两者没有咬合。变更单在系统里躺了 40 张,没有一张回传到商务报价表。

二、背景与真实场景:118 人天是怎么变成 247 人天的

我把那个汽车零部件项目的完整时间线拉出来复盘过,节奏非常有代表性。第 3 周,客户 IT 总监在需求澄清会上说:”你们既然做了供应商准入,顺手把供应商门户也做了吧,反正都是供应商侧的事。”项目经理当时判断”工作量不大”,口头答应了。

第 6 周,业务部门看到第一版原型,提出”报表要支持业务人员自定义,不然数据看不懂”。这一条没有走变更是因为合同里确实写了”提供必要的数据报表”,”必要”两个字就是边界模糊的典型入口。

第 9 周,客户提出要和 MES 做接口,理由是”数据不能手工导”。这一条是明确的新增范围,但项目经理评估后发现拒绝会得罪刚上任的业务副总,于是决定”先做接口,商务后面再谈”。到第 5 个月验收阶段,客户一句”这些不都是你们系统自带的吗”,让那 63 人天的追加彻底谈不下来。

把同类项目的成本拆开看,你会发现问题不是均匀分布的:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

这个项目还有一层教训值得单独说:三类变更的处理方式必须不同,而大多数团队用同一套流程处理所有变更。澄清类要走快速确认,补偿类要走内部成本核销,扩张类必须走商务。三种东西塞进同一张变更单,结果就是扩张类被澄清类的高效流程给”顺带做掉”了。

变更类型 判定信号 成本归属 正确处理方式 样本项目占比
澄清类 Clarification 合同里写了,但描述模糊、双方理解不一致 交付方承担 2 小时内确认,48 小时内书面回执,纳入迭代 约 7%
补偿类 Compensation 合同里没写,但属于”不做就上不了线”的必要工作 交付方承担为主,可部分协商 补进边界台账,同步给交付负责人做毛利预警 约 21%
扩张类 Expansion 出现新角色、新接口、新数据对象、新流程分支 客户承担 冻结执行,先出影响评估与报价,签补充协议再开工 约 72%

需要强调的是占比:我样本里 37 个项目,扩张类变更消耗的人天占总超支的 72%,但被正式追加付费的不到 35%。这不是商务能力问题,是判定没有前置导致失去了议价窗口,开工之前谈是合作,完工之后谈是讨债。

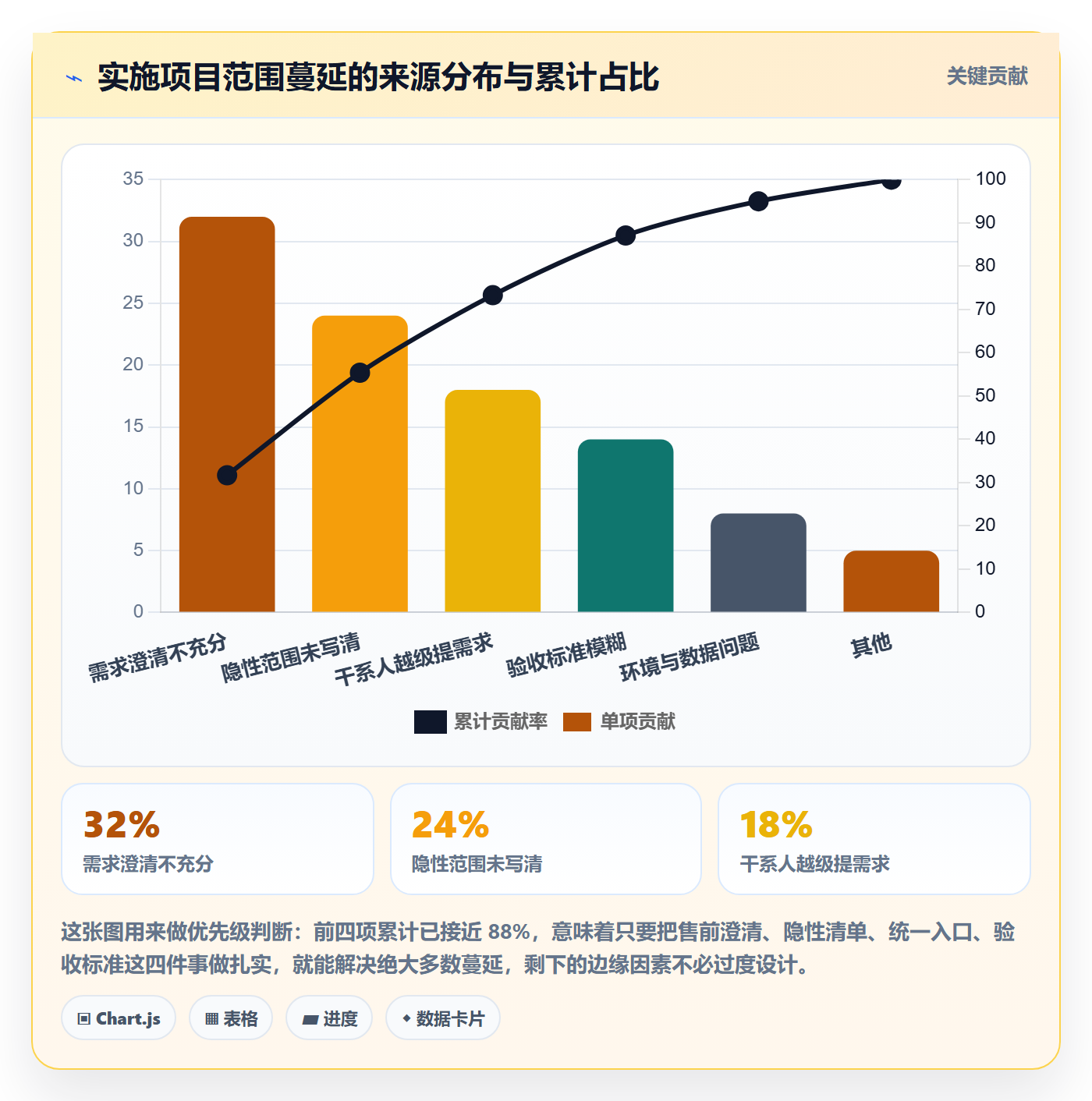

再看蔓延来源的分布,这个数据直接决定了你应该把有限的管理精力投在哪里:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

三、拆解常见误区:为什么”我们做了变更管理”还是失控

我在做交付复盘的时候,最常听到的一句话是”我们有变更管理流程”。但流程存在和流程有效,中间隔着一条很宽的沟。下面这七个误区,按我见过的频率从高到低排列。

1. 把 SOW 当边界,其实 SOW 是合同语言不是交付语言

SOW 的写作目标是”法律上站得住”和”售前好签单”,它的颗粒度天然是粗的。而交付团队需要的是”这个流程有几个分支、涉及几个角色、要不要对接外部系统”。拿 SOW 直接当交付边界,等于拿地图的比例尺去量钉子。

2. 认为”需求确认书签了字”就等于边界锁死

签字锁住的是需求文档的版本,不是范围。客户在评审时说”大体没问题”,这三个字不构成任何边界效果。真正有效的是把确认内容变成可勾选的功能清单加可验证的验收标准,让”没做”和”做了但不合格”能被一眼区分。

3. 把范围管理当成项目经理一个人的活

项目经理能拦住流程内的变更,拦不住销售在饭桌上答应的补充、也拦不住实施顾问在客户现场顺手做的配置。范围边界管理必须覆盖销售、售前、实施、开发、测试、客户成功六个角色,靠一个人守门必然漏。

4. 拿”敏捷”当不做边界管理的借口

迭代开发和范围边界是两件事。敏捷管的是”以什么节奏交付”,边界管的是”哪些东西算交付范围内”。我见过最混乱的团队,用”拥抱变化”来解释所有不加评估就接的需求,最后 backlog 里躺着 300 条需求,没人知道哪些是收钱的。

5. 变更控制只卡流程,不卡成本

很多团队的变更单有审批人、有状态流转、有编号,看起来非常规范,但没有任何一个字段能回答”这张变更值多少钱、谁承担”。结果变更流程退化成一个记录工具,PMO 每月统计”本月变更 32 条”,财务却完全不知道项目毛利在往下掉。

6. 忽略隐性范围,直到它变成事故

数据清洗、历史数据迁移、客户环境准备、上线驻场支持、两轮以上的培训,这些工作在合同里通常只有半句话,实际消耗却能占到总人天的 20% 到 30%。隐性范围不是”意外”,它是可以提前列清的,只要你愿意在售前多花两小时。

7. 边界写在附件里,但项目成员看不到

这是最讽刺的一条:边界文档做得极其完备,但存在销售同事的网盘里。开发同学在系统里看到的需求,没有任何标记告诉他”这条是合同外、先别做”。信息在正确的载体上,却不在正确的通道里。

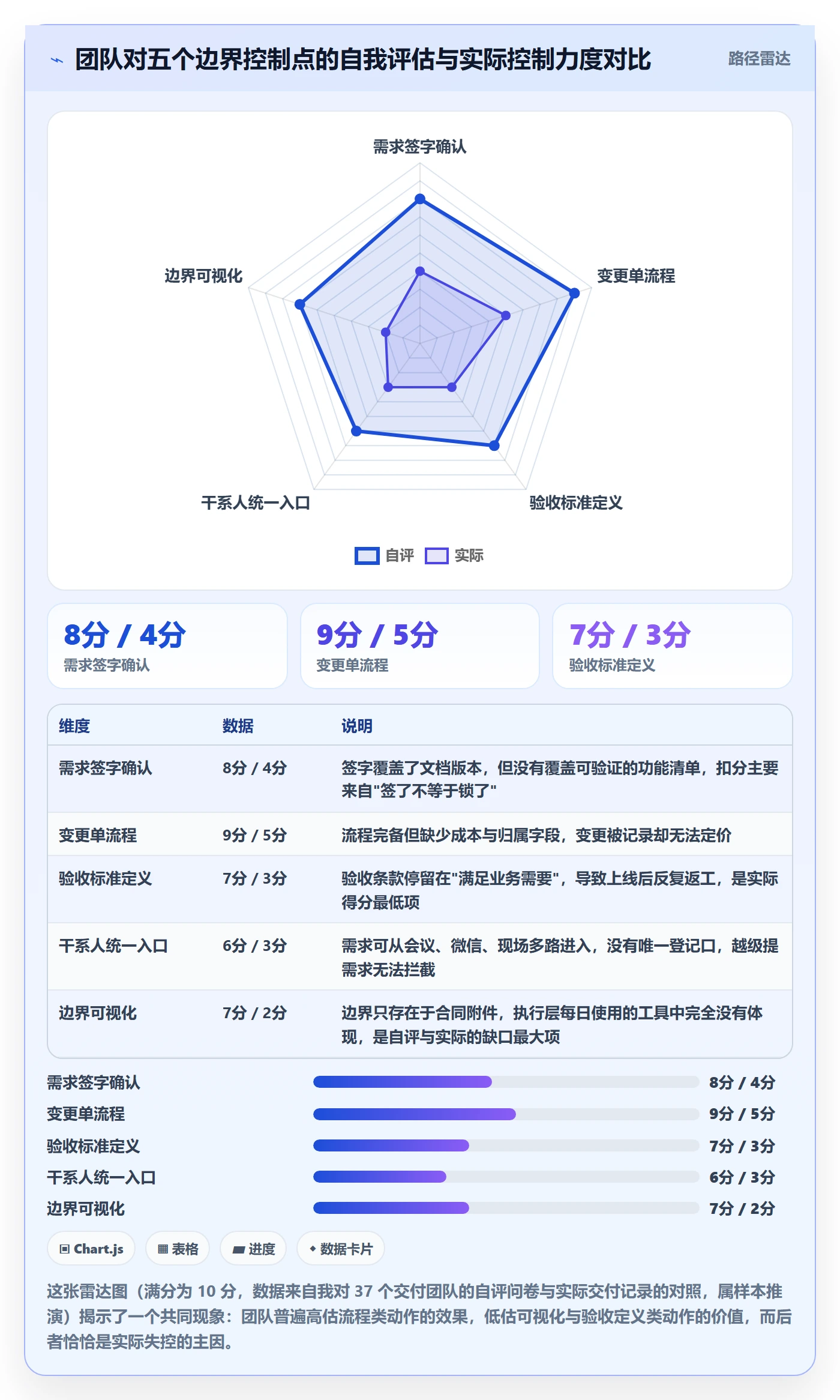

我把这七个误区做成一次自评对比,你可以拿来自测:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

四、专业判断逻辑:需求进来时,怎么在 10 分钟内定边界

前面讲的是认知,这一节讲的是判断动作。我把十多年里用过、筛过、最后稳定下来的方法整理成三步:三层边界切分、边界四问、锚点清单核对。熟练之后,一个需求归属谁承担,十分钟内可以给出结论。

1. 三层边界模型:合同层、业务层、技术层

很多人把边界当成一个平面,其实它是三层的。合同层决定法律归属,业务层决定流程范围,技术层决定实现代价。同一个需求在三层里的判定可能完全不同,必须分层判。

合同层看的是交付物清单和付款条款,判断依据是”合同附件里有没有明确列出这个交付物”。业务层看的是流程节点、角色和数据对象,判断依据是”这个需求有没有引入新的流程分支或新的角色”。技术层看的是接口、环境、数据量和性能要求,判断依据是”要不要新增外部系统对接或超出约定的并发与数据规模”。

边界层 判定依据 命中即视为新增的典型信号 常见误判
合同层 交付物清单、付款节点、验收条款 交付物清单外的新模块、新报表包、新用户数档位 用”合同写了相关功能”覆盖一切
业务层 流程节点、角色、单据类型 新增审批层级、新增角色、新增业务单据 把”多一个审批人”当成配置微调
技术层 接口、环境、数据量、性能指标 新增第三方系统对接、数据量翻倍、私有化环境扩容 把接口开发当”顺手写段代码”

2. 边界四问:谁提的、影响哪层、谁买单、谁验收

这四问是我在客户现场最常用的快筛工具,问完基本能定性:谁提的(是否有权提出范围变更的角色)、影响哪层(合同层命中直接判定新增)、谁买单(如果答案含糊,默认按新增处理)、谁验收(如果没人能说清验收标准,这条需求先不接)。

四问里最关键的是第三问。我的经验是:凡是当场说不清谁买单的需求,事后 90% 收不到钱。不是客户耍赖,而是在项目推进过程中,模糊的归属会被时间冲淡,等到结项时已经没有人愿意为它背书。

3. 锚点清单法:一条需求”新不新”,看它挂在哪个锚点上

这是我觉得最实用、但市面上讲得最少的方法。做法是:在项目启动时,把所有已知的锚点列出来,形成一张清单,锚点分五类,流程节点、角色、单据/数据对象、外部接口、报表。这张清单就是边界带的刻度尺。

任何新需求进来,先问它挂在哪个锚点上。如果挂在已有锚点上,属于澄清或补偿;如果它需要新增一个锚点,几乎可以直接判定为扩张类。这个方法的好处是不依赖人的经验判断,新人也能用。

我做过一次统计:在样本项目中,引入锚点清单后,需求定性的一致率(两个以上角色独立判定结果相同)从 61% 提升到 89%,跨部门扯皮的时间明显下降。

4. 可验证性测试:把验收标准提前写出来

判断一个范围内的需求是否真的”已完成”,唯一可靠的方式是:在需求提出时就写出它的验收标准,并且这条标准必须是可观察、可复现的。写不出验收标准的需求,说明它本身还没想清楚,此时接下它,等于接下了一个无限返工的坑。

实际操作中,我要求团队对每个进入开发的需求必须先写一句”验收判据”,格式是”当【角色】在【场景】下执行【动作】,系统应在【时间/数量】内产生【可观测结果】”。写不出这句话,需求退回。

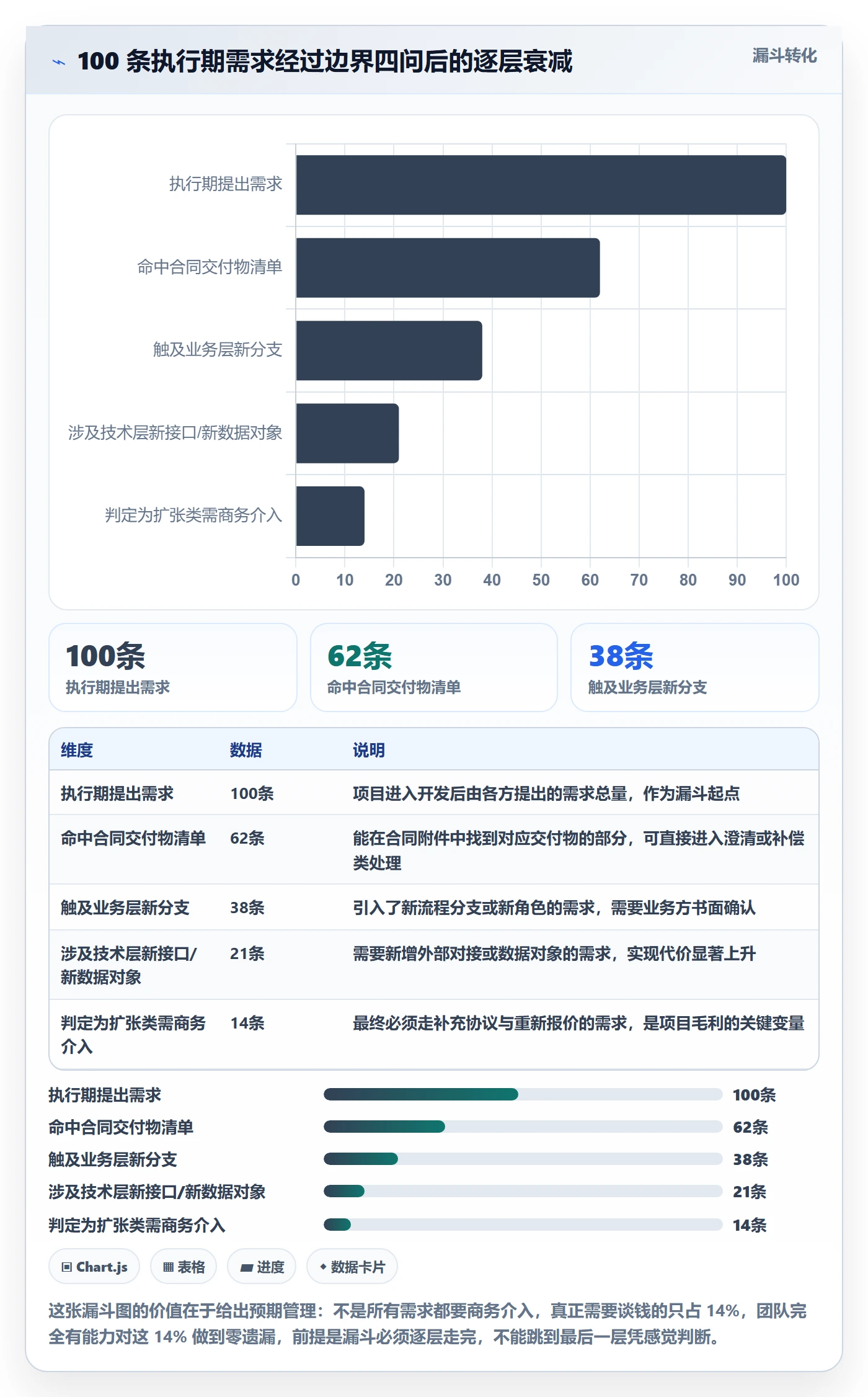

把边界四问作为过滤漏斗跑一遍,你能看到需求的真实衰减曲线:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

五、落地工具箱:五件可以直接抄走的东西

判断逻辑讲完了,接下来是能落地的物件。我常用的是五件:一页纸边界说明书、三色边界台账、变更单八字段、变更窗口机制、边界基线冻结。这五件套不需要额外采购工具,用现有的项目管理平台就能搭起来。

1. 一页纸边界说明书

名字就说明了约束:必须一页纸。超过一页,没人看。内容包括五块:交付物清单(可勾选)、明确排除项、五类锚点清单、验收判据示例、变更受理方式。其中”明确排除项”是最容易被省略也最值钱的一块,它把”客户以为有”和”合同里没有”的差距提前暴露。

2. 三色边界台账

把所有需求按边界状态标成三种颜色:绿区(合同内明确)、黄区(合同内但模糊或属隐性范围)、红区(合同外,需商务)。这张台账挂在项目看板上,每个人都能看到,避免”我以为这条包含在内”。

台账的关键不是分类,而是黄区的消化节奏:绿区正常迭代,黄区集中处理并在里程碑前清零,红区一律冻结到商务确认。我见过效果最好的团队,每周五下午用 30 分钟过一遍黄区,把它当成固定仪式。

3. 变更单八字段

变更单必须能回答成本和归属,否则就是纯记录。我要求的八个字段是:来源需求、提出人、提出日期、边界层级(合同/业务/技术)、变更类型(澄清/补偿/扩张)、估算人天、成本归属、商务状态。

在系统里配置时,这八个字段可以直接写成字段规则,下面是一份我用过的配置示例,可以直接改成你所在平台的字段定义:

change_request:
fields:

source_requirement_id: # 来源需求,必须关联到原始需求

type: relation

required: true

raiser: # 提出人,用于识别是否越级

type: user

required: true

boundary_layer: # 三层边界

type: single_select

options: [contract, business, technical]

required: true

change_type: # 三类变更,决定处理路径

type: single_select

options: [clarification, compensation, expansion]

required: true

estimate_mandays: # 估算人天,超过阈值强制升级审批

type: number

unit: manday

required: true

cost_bearer: # 成本归属,含糊即视为扩张

type: single_select

options: [vendor, customer, shared, undecided]

default: undecided

commercial_status: # 商务状态,未闭环不得进入开发

type: single_select

options: [draft, quoted, signed, rejected]

default: draft

baseline_version: # 关联的基线版本,用于事后审计

type: text

required: true

automation_rules:

when: "change_type == expansion and commercial_status != signed"

then: "block_development_entry" # 未签补充协议禁止进入迭代

when: "cost_bearer == undecided and estimate_mandays >= 3"

then: "notify:[project_manager, delivery_director, finance_bp]"

when: "risk_level == high"

then: "create_task_for:delivery_director"

4. 变更窗口机制:把”随到随改”改成”双周批量评审”

随时受理变更的团队看起来很敏捷,实际上是被切碎了。每个变更单独立评估、独立沟通、独立回归,沟通成本呈线性上升,而吞吐量下降。改成双周一次批量评审后,同类变更可以合并评估,也可以打包谈商务,一次谈 8 条比谈 8 次效率高得多。

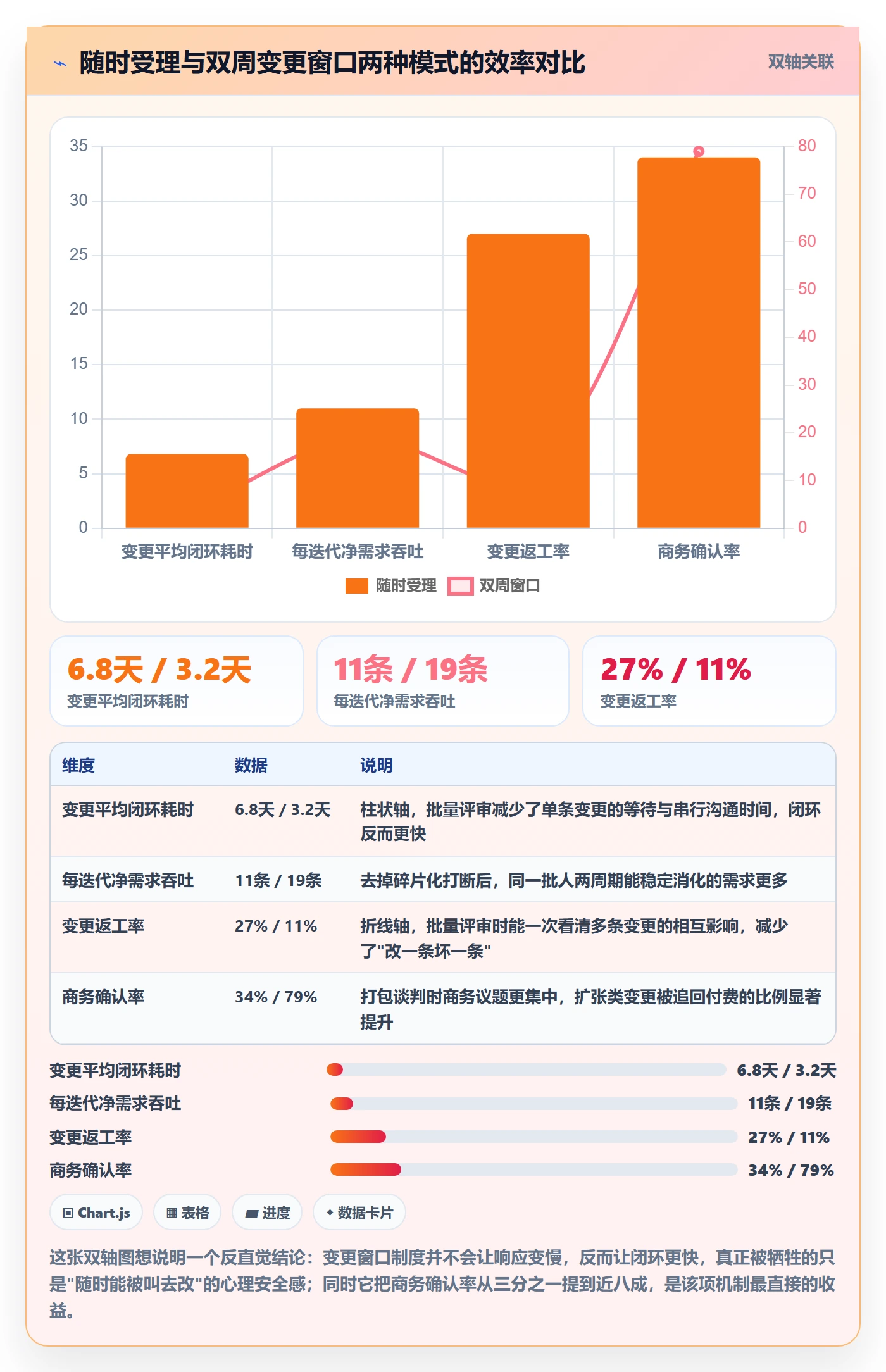

我用两个同类项目做过对照观察,效果差距比预想的大:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

5. 边界基线冻结

每个里程碑前冻结一次边界基线,冻结后进入开发的需求必须挂在已有的边界锚点上。冻结不是永久锁死,而是形成一个”可对比的参照点”,让后续所有新增都能被量化为”相对基线的偏移量”。没有基线,就没有蔓延率这个指标;没有蔓延率,就没法把范围风险定价写进下一次投标。

六、案例与数据观察:中大型企业怎么把边界管到系统里

上面这套方法,最难落地的环节是”让 30 个人每天都看到边界”。文档解决不了这个问题,Excel 台账也解决不了,因为它们不在开发同学每天打开的那个界面里。我近几年在中大型企业(100 人以上组织)的项目里,普遍的做法是把边界管理配置进企业级项目管理平台,让字段、工作流、自动化规则来承担这件事。

1. 为什么这类企业更需要系统化边界管理

组织规模过百人之后,会出现三个变化:需求入口变多(至少五个部门能提)、决策链变长(一个变更要过三层审批)、数据合规要求变高(很多制造和金融类客户不允许项目数据出内网)。前两个变化让”靠人守门”彻底失效,第三个变化决定了工具选型。

我在一个 800 人规模的装备制造企业里,参与过他们把既有的项目管理系统从 Jira 迁移到国产平台的过程,同时期还在做三条产品线的交付。这个场景对边界管理特别不友好:迁移本身是范围、老系统的存量配置是范围、三条产品线的差异化需求也是范围,稍微松一点就会全线蔓延。

2. 实际配置:用字段和自动化把边界固化下来

最终落地的方案,核心是四件事,都在平台里配置完成,不需要额外开发。

第一,在需求对象上增加三个自定义字段:边界层级(合同内明确/黄区模糊/合同外新增)、来源需求编号(强制关联到原始合同交付物)、是否触发商务(布尔)。这三个字段让每条需求在列表里就能看出边界状态。

第二,为变更单建立独立的工作流,状态从”提出”到”影响评估”到”商务确认”再到”进入迭代”,并且在”商务确认”与”进入迭代”之间设置硬性卡点,未签补充协议的扩张类变更无法流转到开发状态。这条规则是整个方案里最有效的一条,它把过去靠人盯的事情变成了系统不允许。

第三,用自动化规则在变更单创建时自动打标并通知:估算人天超过 3 人天且成本归属为”未定”的,自动通知项目经理、交付负责人和财务 BP。这条减少了大量事后追认。

第四,利用平台的基线快照功能,每个里程碑冻结一次范围基线,仪表盘上直接对比当前范围与基线的偏移量,形成可视化的蔓延率曲线。因为项目数据需要留在客户内网,他们选择了支持私有化部署的方案,这一点在制造与金融客户的采购评审里通常是硬性门槛。

需要说明的是,这类平台的迁移能力在这个案例里也很关键,他们存量 Jira 里有四千多条 issue 和几十个工作流配置,迁移工具能平滑承接字段映射与状态映射,才让整个方案在六周内跑起来,而不用重头配置一遍。对正在做国产替代选型的团队来说,能不能平滑迁移存量数据,往往比功能清单上的差异更影响实际落地成本。

3. 上线前后六个月的对比数据

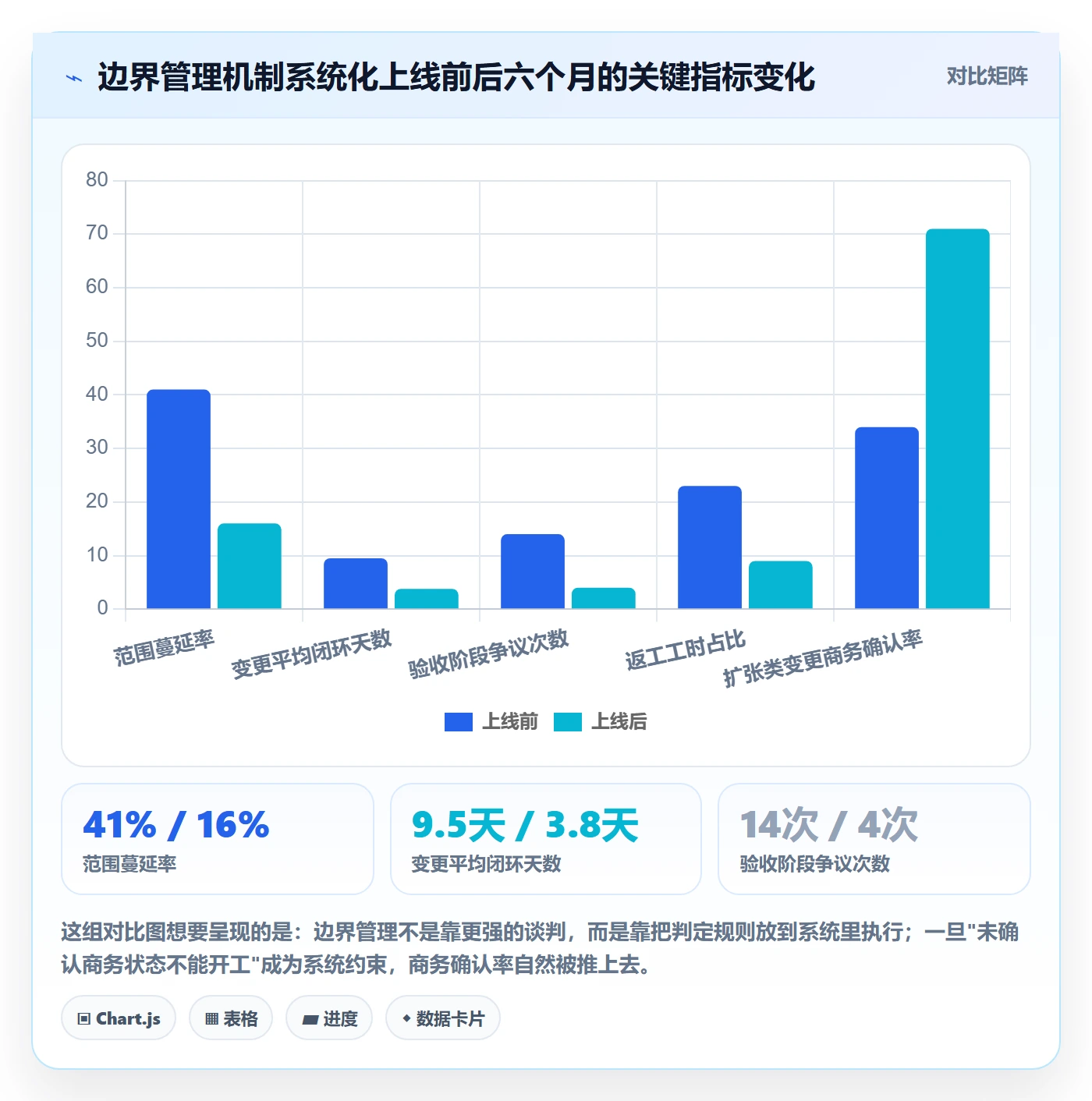

我拿他们上线前后的六个月做了对照统计。需要说明的是这是单项目观察值,不是行业统计,仅供参考:

范围边界管理方法大全:实施团队项目范围入门指南落地清单

有一处细节值得单独讲:他们上线后蔓延率并不是降到零,而是稳定在 16% 左右。这个残留部分是合理的,完全消除蔓延意味着你对客户过于苛刻,反而会影响续约。边界管理的目标不是零蔓延,而是把蔓延控制在预算能消化的范围内,并且每一笔都记录在案。

七、不同情况下的行动建议

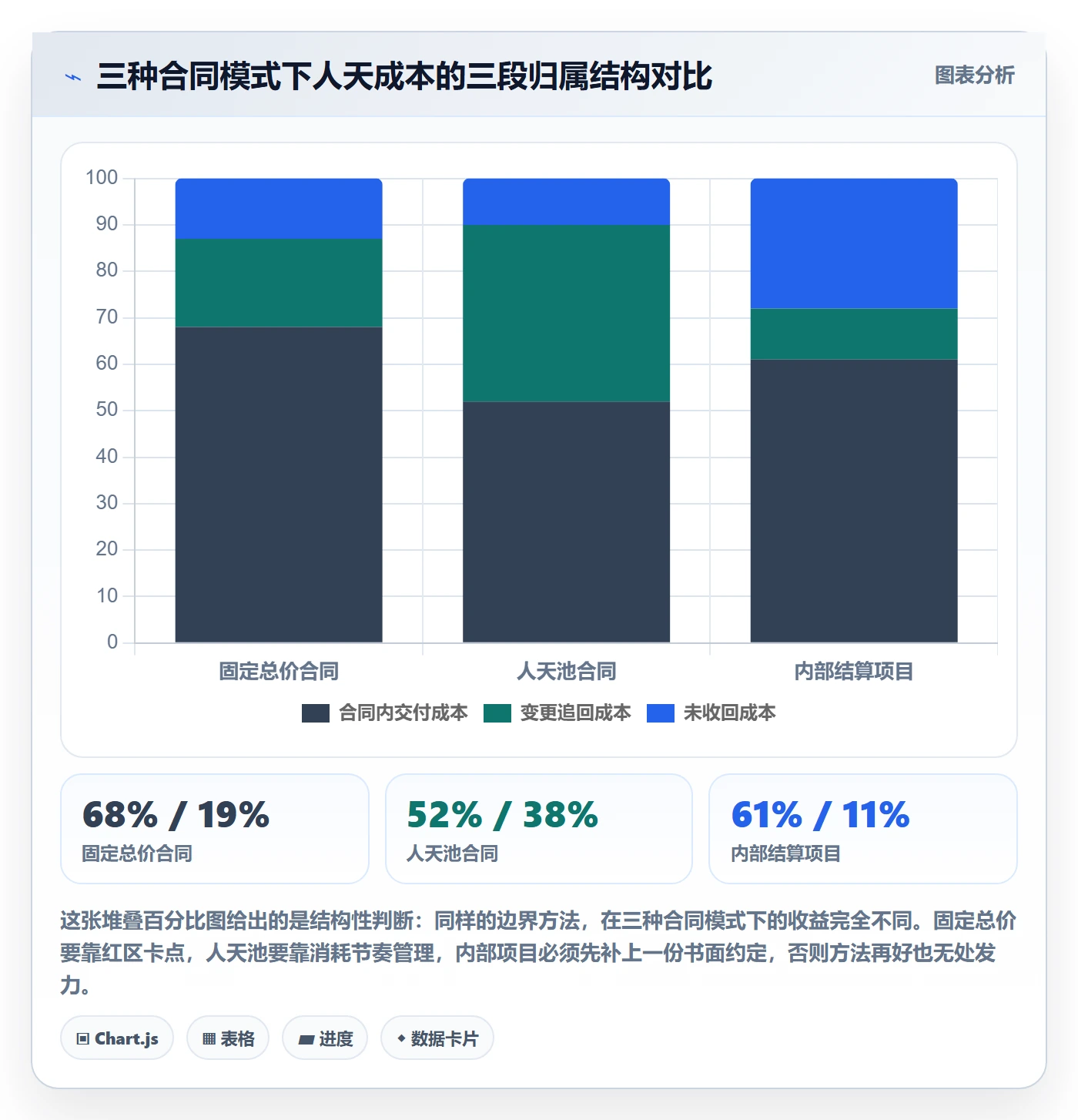

方法不是放之四海皆准的,合同模式、组织规模、项目阶段不同,动作的优先级完全不一样。我按三个维度给出建议。

1. 按合同模式分

固定总价合同:边界必须死守,因为每一分超支都是你的利润。重点动作是把隐性范围全部列进排除项,红区变更一律先签后做,三色台账每周过一遍。

人天池合同:边界可以适度放松,因为超支可以消耗人天池。但必须控制两点:一是消耗节奏要在预算内,二是要每月给客户发人天消耗报告,让”消耗变快”这件事被提前看见,而不是结项时才发现池子空了。

内部结算或部门协作项目:这类项目没有合同,边界最容易失控。我的建议是人为制造一份内部边界说明书,明确人力预算与交付清单,由双方负责人签字。没有商业约束的时候,书面约定就是唯一约束。

2. 按组织规模分

50 人以下团队,先用一页纸边界说明书加三色台账,工具用不用都行,重点是每周固定过一遍黄区。

100 人以上组织,必须系统化,因为需求入口超过三个之后,人工汇总必然会漏。这个阶段要优先配置的是变更单的成本归属字段和”未签不开发”的流转卡点,这两条是投入产出比最高的。

跨地域或跨事业部的集团型组织,还要额外加一条:统一需求登记入口。所有需求,无论来自哪个部门、哪个层级,都必须从同一个入口登记,不允许口头直达开发。没有这条,再好的边界台账都会被绕过去。

范围边界管理方法大全:实施团队项目范围入门指南落地清单

3. 按项目阶段分

售前阶段:投入两小时写清”明确排除项”,这两小时通常能省掉后面几十人天。这是全流程中投入产出比最高的动作,没有之一。

启动阶段:建立锚点清单和三色台账,配置好变更单字段与流转规则。这一阶段的工具投入会在执行期回本。

执行阶段:每周过黄区,双周开变更窗口,里程碑前冻结基线。三条纪律,坚持住就够了。

验收阶段:提前两周把验收判据逐条对照,任何对不上的条目立即回到变更流程登记,而不是现场扯皮。验收阶段的争议,本质上都是需求阶段欠下的债。

八、不同情况下的取舍:什么时候可以松,什么时候必须死守

这一节我想说点不太受欢迎的话。边界管理做过头,会伤客户关系;做得太松,会伤自己。真正难的是判断哪一头更贵。

1. 三种可以主动放的情况

第一,战略客户的首个标杆项目。如果这个客户能带来同行业三到五个可复制的订单,主动多投入 15% 到 20% 的范围是可以接受的,但必须内部记账,让管理层知道这是市场投入而不是交付失误。

第二,影响上线成败的补偿类工作。数据清洗、环境准备这类工作不做就上不了线,此时纠结归属只会让项目停摆。正确做法是先做,同时记录为人天成本,在后续的客户复盘会上作为价值证据提出。

第三,成本低于 1 人天的澄清类事项。这类事情走完整变更流程的管理成本比做它本身还高。给团队一个授权额度,1 人天以内直接做,只在台账上留痕。

2. 四种必须死守的情况

第一,引入新外部系统对接。接口开发的成本从来不在写代码,而在于联调、环境、对方系统的不可控性。我见过的接口类变更,初始估算平均偏低 2.6 倍。

第二,跨越数据合规边界的需求。数据出内网、跨系统权限开放这类需求,一旦做了就很难收回来,而且会带来合规风险,必须走正式流程。

第三,会改变核心数据模型的需求。数据模型改动会波及所有已有功能,属于典型的”看着小、做得大”,必须重新评估。

第四,客户内部意见不统一的需求。当两个部门对同一个需求给出不同要求时,做的任何一版都是错的。此时唯一正确的动作是暂停,等客户内部达成一致。

3. 边界收紧的真实代价

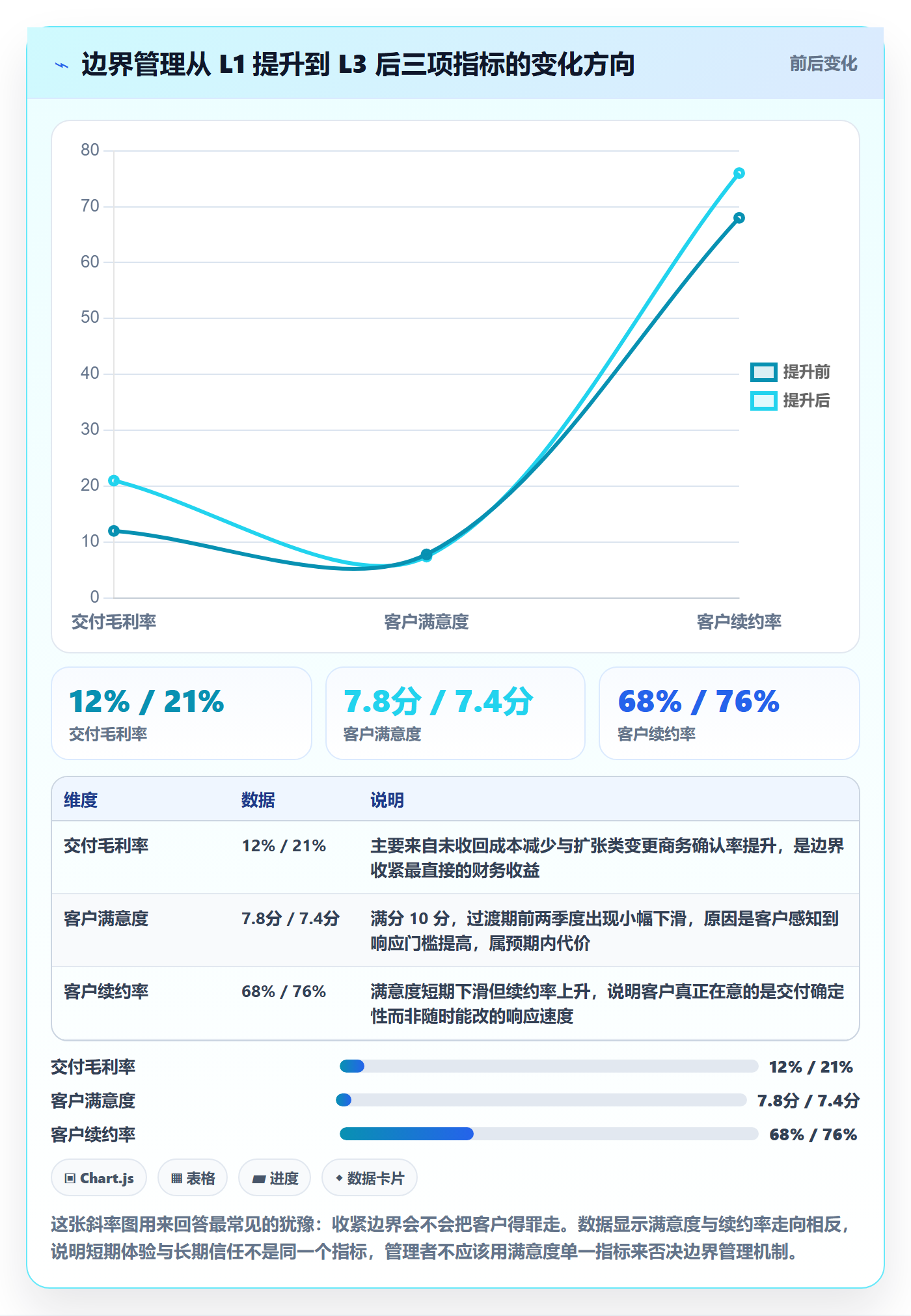

我必须诚实地说:边界收紧是有代价的。在我跟踪的项目里,把边界管理从 L1 提升到 L3 之后,交付毛利率明显改善,但客户满意度在过渡期的前两个季度通常会下滑一点点,因为客户会感觉”你们变得不好说话了”。这个下滑不是永久性的,随着交付质量和交付确定性提升,续约率反而会上升。

范围边界管理方法大全:实施团队项目范围入门指南落地清单

九、落地清单:五道闸门与 30/90 天行动计划

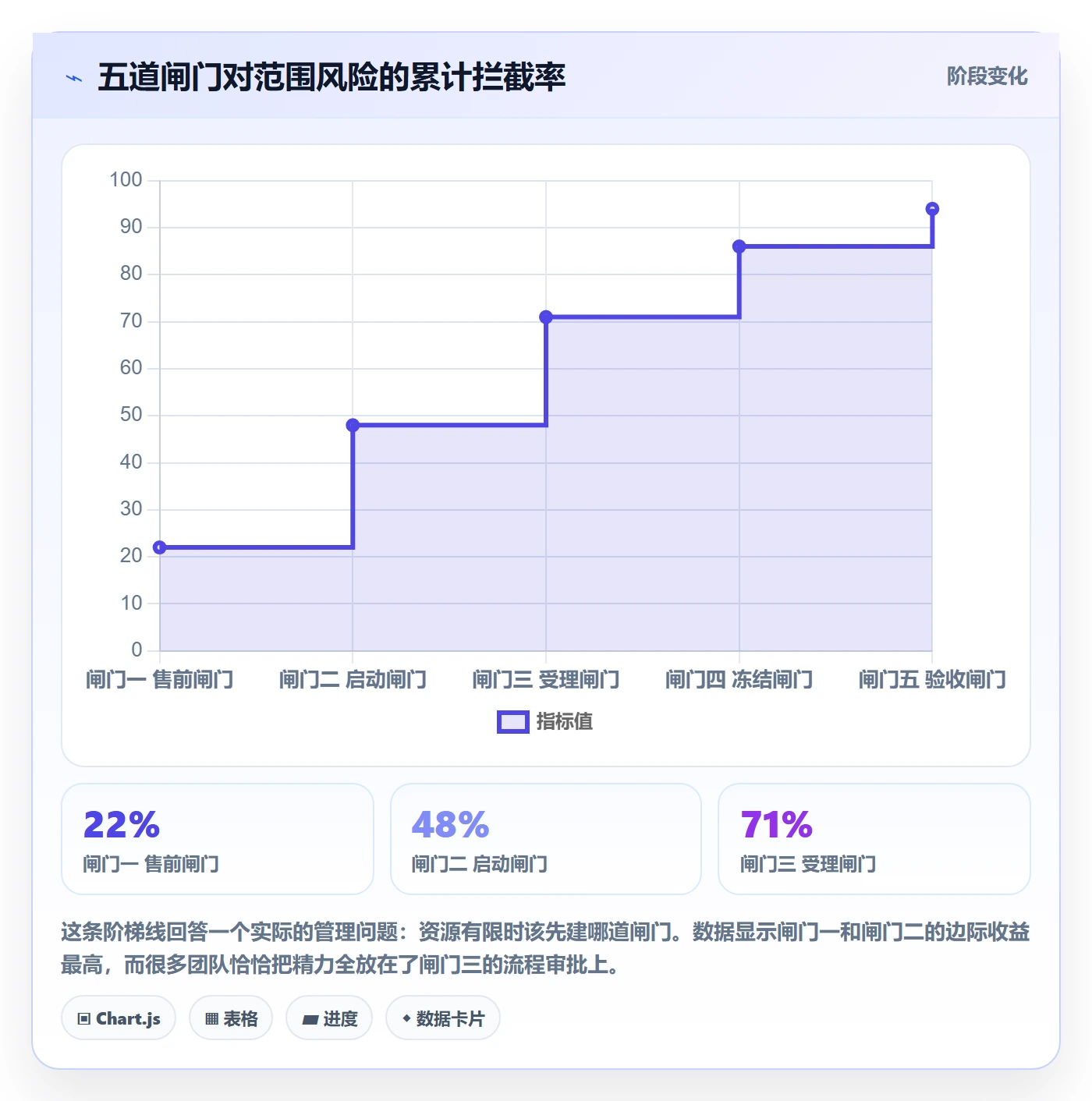

最后把它变成可执行的东西。我用”五道闸门”来组织整个流程,每一道闸门对应一个介入时点和一个拦截动作。这个结构的好处是每个人都知道自己该在哪一步做什么。

1. 五道闸门

闸门一,售前闸门:交付出具一页纸边界说明书,明确排除项写入 SOW 附件。闸门二,启动闸门:建立锚点清单与三色台账,配置变更单字段与流转规则。闸门三,受理闸门:所有需求走统一入口登记,执行边界四问。闸门四,冻结闸门:里程碑前冻结基线,未签补充协议的扩张类变更禁止进入开发。闸门五,验收闸门:提前两周做验收判据对照,对不上的回登记不走人情。

范围边界管理方法大全:实施团队项目范围入门指南落地清单

2. 30 天行动计划

  1. 第 1 周:拉出当前在手项目,逐个填写一页纸边界说明书,重点是”明确排除项”。
  2. 第 2 周:为每个项目建立三色边界台账,把存量需求全部标色,识别出黄区数量。
  3. 第 3 周:设计并配置变更单字段,至少包含变更类型、估算人天、成本归属、商务状态四个字段。
  4. 第 4 周:开第一次双周变更窗口评审会,同时宣布统一需求登记入口的规则。

3. 90 天行动计划

  1. 第 2 个月:完成五个锚点类别的清单梳理,把基线冻结纳入里程碑流程,系统里配置”未签不开发”的流转卡点。
  2. 第 3 个月:建立蔓延率与成本联动看板,输出首份范围健康度月报,包含蔓延率、变更闭环天数、商务确认率三个指标。
  3. 第 3 个月末:复盘三个月数据,把实际蔓延率回写到投标模型里,作为下一次报价的风险溢价依据。

4. 一页纸自检清单

  • 合同附件里有没有一份”明确排除项”清单?
  • 每个需求是否都挂在一个已登记的锚点上?
  • 变更单能否回答”这笔变更谁买单、值多少人天”?
  • 有没有一条系统规则在阻止”未确认商务状态就开工”?
  • 开发同学每天打开的界面里,能不能看到这条需求属于哪个边界层级?
  • 是否有稳定的双周变更窗口,而不是随到随改?
  • 验收判据是否在需求提出时就写好,而不是验收前一周才补?

回到最开始那个 118 人天变成 247 人天的项目。如果重来一次,我不需要团队变得更强势,只需要在售前那两小时里把供应商门户和 MES 接口明确写进排除项,在第 6 周建立锚点清单,在第 9 周坚持”未签协议不开工”这一条系统规则。这三件事加起来,能守住那 63 人天里的绝大部分。

范围边界管理的本质,是把”事后争论”变成”事前判定”,把”个人记忆”变成”系统规则”。它不需要你变成一个强硬的谈判者,它需要你成为一个把判定标准放在流水线上的人。当你做到这一点,客户的感受往往不是”你们变难搞了”,而是”跟你们合作,我知道边界在哪里,心里有底”。

下一步很简单:挑一个当前在手的项目,今天就写它的”明确排除项”,七条以上。写完你会发现,这半小时可能是这个项目里最值钱的半小时。

常见问题解答(FAQ)

1. 项目范围边界到底要写在哪个文件里,写到什么颗粒度才算‘有边界’?

我们做实施项目,合同里就一句‘按甲方需求完成系统上线’,结果每次评审都被问‘这个算不算在范围内’,我自己都答不上来。后来复盘才发现,根本不是执行的问题,是范围边界从头到尾没落到纸面上。

范围边界必须落到一份可签字、可回溯的范围说明书里,核心写清三件事:交付物清单(做什么)、排除项清单(不做什么)、验收标准(做到什么程度算完成)。颗粒度的判断标准很实操:如果一个交付物你没法在2小时内估出工作量,或者找不到唯一的验收责任人,说明拆得还不够细。

排除项建议至少写5到8条,实施类项目最容易扯皮的就是‘历史数据迁移追溯到哪一年’‘第三方系统对接几个’‘报表做几张’‘培训几场’‘驻场几天’,这几项不写清楚,后面每一条都能变成一周的争论。我自己的习惯是把排除项直接做成SOW附件,让甲方接口人签字确认,出现争议时翻附件比反复口头解释有效得多。

2. 甲方一直在加需求,怎么挡得住又不伤关系?变更控制流程怎么做才不会被绕过?

项目做到一半,甲方业务部门直接找开发提了个‘小需求’,开发觉得顺手就做了,等我发现的时候已经做完两天了。我去说流程,对方还觉得我小题大做。这种场景我遇到过不止一次,特别想知道怎么既守住边界又不把关系搞僵。

做法是设‘单一入口+阈值’两道闸。单一入口指所有需求只能通过变更申请单进入,口头、微信消息、会议上的临时提议一律不作为排期依据,这一条必须在启动会上当众确认。阈值上分两档:累计影响不超过0.5人天且不影响里程碑的,走简化流程,登记备案后由项目经理直接排;

超过0.5人天或影响关键路径的,必须走正式变更,评估影响、甲方书面确认、同步调整工期或费用,三者缺一不可。最关键的话术技巧是把‘拒绝’换成‘排序’:不要说做不了,而说可以做,但需要把X功能挪到下一期,或者增加N人天预算,你选哪个。

同时每周给甲方接口人发一页范围状态简报,把本周新增和关闭的变更列出来,让范围漂移变得可见,真正失控的从来不是漂移本身,而是没人知道它在漂移。

3. 实施项目合同已经签了、需求还很模糊,启动阶段怎么划边界才能既落地又留出缓冲?

我们做实施经常是销售先把合同签了,需求描述就一张A4纸,等我进场才发现甲方各部门的期望完全不一样。财务要的报表和业务要的口径对不上,IT又关心接口安全。这种情况下硬写一份详细需求文档,往往写完就被推翻,我很想知道有没有更靠谱的起步方式。

启动阶段别急着做详细需求调研,先做‘期望盘点’。具体做法是分别访谈甲方三类角色:决策层关心要达成什么业务结果,业务骨干关心日常怎么操作,IT或运维关心怎么接入和后续维护。把三方说法不一致的地方单独整理成一份待决清单,每条指定唯一的决策人和决策截止日,没有决策人的条目就标红,不要自己替他拍板。

缓冲不要藏在工期里,要显式写出来:预留总人天的15%到20%作为范围储备,并明确动用条件,比如甲方在某个里程碑之前提出且承担对应成本。另外一定要在一期和二期之间画一条清晰的切分线,一期只做能支撑业务跑通的最小闭环,边缘功能全部放二期,这比在合同措辞上反复拉扯管用得多。

4. 怎么判断一个项目的范围边界管理是真的有效?有没有可以拿出手的量化指标?

老板问我范围管理做得怎么样,我憋半天只能说一句‘还行,没出大问题’。但到底有没有效,我自己心里也没底。想找几个能定期看、能拿到会上讲的指标,而不是靠感觉。

可以用四个能直接统计的口径。第一是变更率,等于变更人天除以基线人天,实施类项目健康区间大致在10%以内,超过20%基本说明前期范围没定清或者闸门形同虚设。第二是变更响应时长,从提出到给出评估结论如果经常超过3个工作日,流程一定会被绕过,因为业务等不起。

第三是返工率,把因‘需求理解偏差’造成的返工工时要单独统计,占比超过5%就该回头检查范围说明书的表述,而不是去怪执行团队。第四是里程碑准时率,这个指标会同时暴露范围失控和资源不足两类问题。

落地节奏上,我习惯把这四个指标做成月度一页表,配合范围基线版本号管理,每次确认范围就升一版并在项目管理工具里打标签,出现争议时能准确回溯到是哪一版基线、哪一天确认的,责任归属一目了然。

读者评论

谭
谭诗涵

去年我们一个项目也卡在同一个地方,变更单开了十几张,但没有一张关联到报价表,到年底算毛利才发现白干了两个月。文中把变更分成三类处理这个思路确实实用,我们之前就是把所有变更塞进一张表,结果扩张类被澄清类的高效流程顺带做掉了。

邱
邱佳宁

有一点不太认同,文中说扩张类变更占72%,但我的经验里隐性范围消耗的人天比例往往更高,尤其是在客户现场驻场的那种项目。数据清洗和培训补课看着不起眼,累积起来可能比新增接口还费人。也可能是我做的项目规模偏小,样本不一样。

陈
陈舒然

三层边界模型这个提法有启发,但落地到小团队感觉偏重。我们十来个人的交付组,没有PMO也没有系统支撑,要求每张变更单都关联商务字段,执行成本比收益还高。想问问作者,轻量团队有没有更简单的做法,比如先只抓干系人统一入口这件事?

文章包含AI辅助创作:范围边界管理方法大全:实施团队项目范围入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320168

赞 (0)
飞飞飞飞
WBS怎么做?实施团队实操方法:项目范围从0到1
上一篇 2026年10月4日 上午8:37
范围变更实操方法:实施团队提升项目范围效率的实操方法方法与模板
下一篇 2026年10月4日 上午8:37

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
