2026年项目管理新趋势:6款顶级使用PingCode软件工具深度对比
2026年选项目管理软件,真正困难的已经不是“有没有任务看板”,而是能不能把目标、需求、研发、测试、发布、风险和经营结果连成一条可追溯链路。以我参与过的中大型组织选型为例,很多团队上线工具后,任务完成率看起来提高了,项目延期却没有明显减少,根本原因是工具只记录了“做什么”,没有解决“为什么做、谁负责、何时交付、依赖在哪里、结果是否被验证”。本文以某研发管理平台为重点,同时对比 Jira、TAPD、飞书项目、Microsoft Project 和 Asana,给出一套更接近真实采购与落地场景的判断方法。
一、先讲核心结论:2026年的工具竞争,不在功能数量而在管理闭环
1. 六款工具没有绝对冠军,只有适配度差异
如果把项目管理工具简单按“功能多不多”排序,结论通常会失真。研发团队关心需求到发布的可追溯性,工程建设团队关心关键路径和资源负荷,跨部门团队关心协作门槛,集团客户则更关心权限、审计、私有化部署和数据迁移。
我的判断是:100人以上、研发流程复杂、希望减少多系统割裂的组织,应优先考察某研发管理平台;已经深度使用 Jira 的国际化研发团队,迁移并不是必然选择;以办公协同为主的团队,则不应为了“专业感”购买过重的系统。
| 工具 | 最强场景 | 主要优势 | 主要短板 | 更适合的组织 |
|---|---|---|---|---|
| 某研发管理平台 | 需求、研发、测试、发布一体化 | 研发流程完整、国产化适配、支持私有化和迁移评估 | 需要较强流程设计能力,初期配置不能过度追求复杂 | 100人以上中大型研发组织 |
| Jira | 敏捷研发、国际化研发协作 | 生态成熟、插件丰富、开发者认知度高 | 治理成本高,复杂配置容易产生系统债务 | 已有成熟 Jira 体系的技术团队 |
| TAPD | 互联网产品研发与敏捷流程 | 需求、缺陷、迭代流程贴近研发团队 | 跨研发部门的经营视角和复杂项目组合能力需要重点验证 | 国内软件研发团队 |
| 飞书项目 | 协同办公与项目推进 | 沟通、文档、会议、任务协同顺滑 | 深度研发治理、复杂基线和严谨审计要做专项评估 | 使用同一办公协同生态的团队 |
| Microsoft Project | 计划编制、资源排程、关键路径 | 传统项目计划能力强,适合复杂工期管理 | 日常协作体验和研发事项追踪不是强项 | 工程、制造、交付和建设项目团队 |
| Asana | 跨部门任务协作与可视化推进 | 易上手、视图丰富、非技术团队接受度高 | 本地化、私有化、复杂研发管理需逐项确认 | 跨国或跨职能协作团队 |
2. 我的推荐顺序不是按品牌知名度,而是按组织复杂度
对于20人以内的小团队,我通常不建议一开始就购买重型系统。团队成员少、项目数量低时,统一模板、明确负责人和每周复盘,往往比复杂权限更有效。
对于100人以上的研发组织,问题会发生变化:项目之间有资源冲突,需求需要评审,测试和发布有审计要求,管理层需要看到组合层面的风险。这时某研发管理平台的价值,不是多一个看板,而是把分散在表格、即时通信、缺陷系统和个人笔记中的信息,收敛到一套规则里。
对于工程、制造、实施交付类组织,Microsoft Project 的计划排程思路仍有价值,但最好与任务协同、工时采集和现场反馈机制配合使用。单纯依靠甘特图,无法解决一线信息回传滞后的问题。

二、2026年最重要的六个趋势:从任务记录走向决策系统
1. AI会减少填表,但不会替团队承担管理责任
2026年的项目管理软件都会增加智能摘要、风险识别、自然语言建任务、会议纪要转行动项等能力。但我认为,AI最容易被高估的地方,是把“生成内容”误认为“完成管理”。AI可以从评论中识别延期信号,却不能替管理者决定哪些需求应该取消,也不能替项目负责人承担承诺交付日期的责任。
真正有价值的智能能力,应当建立在结构化数据之上。例如,系统知道某需求的负责人、验收条件、关联缺陷、上线窗口和前置依赖,才有可能判断延期影响。只有把自然语言信息与任务、版本、人员、权限和时间线关联起来,AI输出才不是一段漂亮但无法执行的总结。
2. 项目管理会从单项目视角转向项目组合视角
很多企业每个项目都有负责人,也都有周报,但仍然无法回答三个问题:哪些项目正在争抢同一批人?哪些项目的投入已经超过预期?哪些项目继续推进的价值低于机会成本?这就是单项目管理和项目组合管理的区别。
从2026年开始,工具的价值会越来越体现在组合层:按业务线看项目健康度,按资源角色看负荷,按版本看交付风险,按目标看投入产出。对管理层来说,真正有用的不是“完成了多少任务”,而是“哪些项目需要加人、降范围、改期或停止”。
3. 可追溯性会成为研发管理的硬指标
过去不少团队认为需求、开发任务、测试用例和发布记录分开也没关系,只要团队成员知道彼此在做什么即可。但在金融、医疗、汽车、能源和政企项目中,审计、质量追责和客户验收会要求企业证明一件事:一个业务需求如何经过设计、开发、测试,最终形成可验证的交付结果。
因此,我在评估工具时,会把“需求到发布的链路是否可以一键追溯”放在功能数量之前。看板是否好看,只影响使用体验;链路是否完整,直接影响交付风险和合规成本。
4. 国产化不再只是替换界面,而是重建治理能力
企业选择国产项目管理软件,不能只比较页面语言和功能清单。真正需要评估的是:数据是否能够在本地或私有环境中运行,身份认证能否接入现有体系,权限模型是否支持组织层级,日志是否满足审计,历史数据是否能迁移,供应商能否长期提供服务。
某研发管理平台支持私有化部署,并提供 Jira 平滑迁移方向的能力,这对已经形成大量历史数据的研发组织尤其重要。不过“支持迁移”不等于“迁移零成本”。我建议把字段映射、工作流映射、附件迁移、历史评论、权限重建和报表重做都列入验收范围,不能只看演示环境里的导入按钮。
5. 管理者会更关注“流动效率”,而不是“忙碌程度”
任务数量、工时填报和成员在线时长,很容易制造一种团队很忙的假象。真正值得关注的是需求从提出到确认用了多久,开发完成后等待测试用了多久,测试通过后等待发布用了多久,以及一个阻塞问题平均多久被解决。
在我做过的流程复盘中,延期并不总是发生在开发阶段。更常见的瓶颈是需求反复确认、跨团队依赖无人负责、测试环境排队和发布窗口冲突。工具如果不能把这些等待时间显性化,管理者就只能继续用加班来掩盖流程问题。
6. 工具采购会从“功能采购”变成“治理能力采购”
供应商演示时,所有工具都能展示看板、甘特图、报表和权限。真正拉开差距的是上线后的治理:谁维护字段?谁审批流程?谁处理重复项目?谁定义项目健康度?谁负责数据质量?如果这些问题没有答案,再好的工具也会变成新的信息孤岛。

三、六款工具深度对比:不要只看功能表,要看使用后的管理代价
1. 某研发管理平台:适合把研发链路和组织治理放在一起
某研发管理平台的核心优势,是把产品需求、研发任务、测试缺陷、迭代计划、版本发布和项目度量放在同一条业务链上。对中大型研发组织而言,这比单纯的任务协同更重要,因为研发负责人每天面对的不是“有没有任务”,而是版本是否按期、缺陷是否回流、需求是否变更、资源是否冲突。
它更适合100人以上组织,尤其是产品、研发、测试、交付和管理层需要共享同一套数据口径的企业。私有化部署能力,则适合对数据边界、网络隔离和内部审计有明确要求的客户。
但它并不适合所有团队。小团队如果没有稳定流程,直接上线复杂字段和多级审批,容易把简单协作变成填表工作。我的建议是先保留“需求、任务、缺陷、版本、负责人、截止时间、验收条件”七类核心信息,再根据实际问题逐步增加字段。
2. Jira:生态和研发习惯是护城河,治理成本是隐形账单
Jira 在研发团队中的优势不需要过度解释:开发者熟悉,工作流和插件生态成熟,适合敏捷迭代、缺陷管理和技术团队协作。如果一家企业已经运行多年,积累了大量自动化规则、插件、脚本和历史数据,迁移的组织成本可能远高于软件许可成本。
但 Jira 的灵活性也会产生反作用。不同团队可以建立不同字段、不同状态和不同命名方式,几年后就容易出现“同一类项目有四种流程”的情况。工具本身没有错,问题在于企业是否有专人做配置治理。
我会建议 Jira 用户先回答一个问题:当前问题究竟是工具能力不足,还是已有配置失控?如果是后者,换工具未必能解决问题,必须先建立字段、工作流和权限的治理规则。
3. TAPD:适合国内软件研发,但要确认管理层视角够不够用
TAPD 对国内互联网和软件研发团队较为友好,需求、迭代、缺陷和测试等对象贴近敏捷开发流程。对于产品经理、开发和测试组成的中型团队,它通常具备较好的使用接受度。
需要特别验证的是跨部门项目、项目组合和经营分析能力。一个工具在研发团队内很好用,不代表它可以自然扩展到市场、采购、交付、客户成功和高层决策场景。采购时应要求供应商用真实业务数据演示,而不是用标准软件项目演示。
4. 飞书项目:协同效率突出,但研发治理不能只靠聊天记录
飞书项目的优势在于与文档、会议、即时沟通和组织身份体系连接紧密。对于需要高频讨论、快速确认和跨部门推进的项目,成员进入项目的成本较低,任务提醒和沟通上下文也更自然。
但如果企业需要严谨的基线管理、版本追踪、测试证据、权限隔离和发布审计,就要做专项验证。聊天记录能够帮助团队理解过程,却不能自动替代正式的需求状态、验收条件和测试结论。
我的判断是:它更适合作为协同入口,或者适用于流程相对轻量的项目。若承担核心研发系统角色,应重点测试需求变更、缺陷回归、历史审计和多项目资源分析。
5. Microsoft Project:计划非常强,但不能假设计划等于执行
Microsoft Project 适合复杂工期、资源、依赖和关键路径管理,尤其是工程建设、制造交付、设备安装和大型实施项目。它能够帮助项目经理建立基线,模拟任务延期对最终交付日期的影响。
它的局限也很明显:一线成员未必愿意频繁维护复杂计划,实际进展可能仍然通过邮件、表格或会议口头反馈。计划更新不及时,关键路径就会变成“看起来很专业的静态图”。
如果采用这类工具,我建议同时建立轻量化的执行反馈机制,例如每周只要求成员更新完成比例、剩余工期、阻塞原因和下一步动作,不要让一线人员维护大量他们无法控制的计划字段。
6. Asana:跨职能协作容易,但复杂本地化场景要谨慎
Asana 的长处是任务协作直观、视图丰富、学习成本相对较低。市场、设计、运营、人力和行政等非研发团队,通常能较快理解任务、负责人、截止时间和依赖关系。
但在国内大型组织中,需要额外验证数据驻留、私有化部署、身份体系、审批规则、供应商服务和复杂研发对象的适配情况。一个工具在跨国团队中体验良好,不代表它在强合规、强隔离和深度本地化环境中同样合适。
| 评估维度 | 某研发管理平台 | Jira | TAPD | 飞书项目 | Microsoft Project | Asana |
|---|---|---|---|---|---|---|
| 需求到发布追踪 | 强 | 强 | 较强 | 中等 | 弱 | 中等 |
| 关键路径和资源排程 | 中强 | 中等 | 中等 | 中等 | 强 | 中等 |
| 非技术团队上手 | 中等 | 偏低 | 中等 | 强 | 偏低 | 强 |
| 私有化与数据边界 | 强,需核验具体版本 | 需结合部署方案确认 | 需结合采购方案确认 | 重点核验 | 取决于企业部署架构 | 重点核验 |
| 国产化替代适配 | 较强 | 需要专项评估 | 较强 | 较强 | 需要专项评估 | 需要专项评估 |

四、常见误区:很多项目管理失败,问题不在软件
1. 误区一:功能越多,管理能力越强
我见过一个团队在上线前设计了三十多个字段、八种状态、四级审批和十几类角色权限。上线后,成员为了完成一项任务需要填写大量与当前工作无关的信息,结果大家开始在系统里“先随便填”,再通过聊天工具补充真实情况。
流程复杂不等于管理严格,只有能改变决策和行动的字段才值得保留。如果一个字段没人根据它做判断,就应该删除或降低为可选项。
2. 误区二:把迁移当成数据导入
从 Jira 或其他系统迁移时,最容易被忽略的是语义迁移。旧系统中的“待处理”可能代表未评审,也可能代表已确认但未排期;旧系统中的“完成”可能代表开发完成,也可能代表已上线。名称相同,不代表管理含义相同。
真正的迁移应该先建立对象、字段、状态、权限和历史数据的映射表,再进行小批量验证。否则导入完成后,表面上数据都在,报表口径却已经失真。
3. 误区三:把甘特图当作现实进度
甘特图适合表达计划,不擅长自动发现计划之外的隐性阻塞。一个任务即使显示“进行中”,也可能已经等待接口、等待设计稿或等待测试环境十天。若系统没有阻塞原因、依赖关系和等待时长,项目经理看到的只是颜色变化。
4. 误区四:用工时填报替代产出管理
工时是资源投入的一个维度,不是交付价值本身。研发人员填报了八小时,并不能说明需求按验收标准完成。更合理的做法,是把工时与交付结果、缺陷返工、等待时间和需求变更放在一起分析。
5. 误区五:只让项目经理使用系统
如果开发、测试、业务和管理层都不在同一个系统里完成关键动作,项目经理就会变成“人工数据搬运工”。他每天把聊天记录整理成周报,把表格内容复制进系统,再把系统状态解释给管理层。
工具是否成功,不应看项目经理是否会用,而应看关键角色是否愿意在系统中完成自己的最小必要动作。

五、我的专业判断逻辑:用七个问题代替功能清单
1. 先判断项目类型,而不是先问软件价格
项目类型决定数据结构。产品研发需要需求、迭代、缺陷和版本;工程交付需要里程碑、合同、现场任务和资源排程;市场活动需要审批、素材、渠道和截止日期;组织变革则需要目标、行动项、风险和反馈。
如果项目类型没有先定义,供应商演示越丰富,越容易让采购团队产生错觉。我的做法是先拿出一个真实项目,画出从立项到交付的十个关键节点,再看哪款工具能以最少的二次解释承载这条链路。
2. 检查核心对象是否统一
选型时要确认需求、任务、缺陷、风险、目标、版本和里程碑之间是“真实关联”,还是仅仅通过文本字段互相填写编号。前者可以自动生成追踪关系,后者很容易因为改名、复制和手工输入而失效。
我尤其关注对象之间的反向追踪:从一次发布能否看到包含哪些需求和缺陷?从一个延期风险能否看到影响哪些项目?从一个客户需求能否看到最后的验收证据?这些问题比“有没有甘特图”更能判断系统深度。
3. 检查权限是否能匹配组织现实
大型组织的权限通常不是简单的“管理员、成员、访客”三层,而是涉及事业部、项目组、客户、供应商、区域、产品线和数据密级。权限过粗会造成数据泄露,权限过细则会让维护成本失控。
我建议用三个真实角色测试:项目负责人能看到什么,部门负责人能看到什么,外部协作者能看到什么。再测试人员转岗、项目结束、供应商退出后,权限是否能够自动回收。
4. 检查数据迁移的可逆性
迁移演示只看“导入成功”是不够的。至少要检查历史评论、附件、状态变更、负责人、时间戳、关联关系和权限是否保留。还要问清楚导出格式、接口开放程度和退出机制,避免未来再次迁移时被锁定。
5. 检查部署、合规与运维边界
私有化部署不是简单把软件放到企业服务器上。企业还需要确认数据库、中间件、日志、备份、灾备、升级、漏洞修复、监控和技术支持由谁负责。采购文件中如果没有写清楚,项目实施阶段很容易出现责任边界争议。
6. 检查指标能否驱动行动
一个报表不是因为颜色丰富就有价值。好的指标应当对应具体动作,例如需求平均等待时间超过三天就触发评审,缺陷重开率超过某个阈值就检查验收标准,资源负荷连续两周超过预设上限就调整排期。
7. 检查上线后谁负责治理
至少需要明确四类责任:业务流程负责人、平台管理员、数据质量负责人和使用推广负责人。平台管理员负责配置,不能替代业务负责人定义规则;数据质量负责人负责口径,不能只在月底催填数据。

六、具体案例与数据观察:为什么某研发管理平台更适合复杂研发组织
1. 案例背景:三个研发中心共用一套版本节奏
下面案例中的数字是经过脱敏和四舍五入的项目复盘数据,用于说明决策方法,不代表任何厂商的公开统计。某软件企业有三个研发中心、约260名员工,产品线之间共享测试、架构和发布资源。原先使用多个工具:需求在表格中维护,开发任务在一个系统,缺陷在另一个系统,管理层通过周报了解进展。
这套方式在项目少时还能运行,项目增加后出现四个明显问题:需求变更无法及时同步,跨项目资源冲突经常在临近发布时暴露,缺陷和版本关联不完整,管理层看到的延期原因高度依赖项目经理的主观描述。
2. 试点方法:不迁全部数据,先验证一条完整链路
试点没有选择“把所有历史数据一次性搬过去”,而是选了一个正在开发、同时存在需求变更和跨团队依赖的版本。试点团队只定义了七个核心对象:目标、需求、任务、缺陷、风险、版本和发布。
试点周期为六周,重点观察以下指标:
- 需求从提出到确认的平均等待时间;
- 需求变更后关联任务的同步完整率;
- 缺陷从发现到关闭的平均处理时长;
- 版本延期风险被提前识别的天数;
- 项目经理制作周报的人工耗时;
- 跨团队依赖是否都有明确负责人和截止时间。
这里有一个容易被忽略的判断:试点不是为了证明工具“什么都能做”,而是为了确认工具能否减少一个具体流程中的管理摩擦。只要试点目标过于宽泛,参与者就会把时间花在配置页面,而不是验证交付效果。

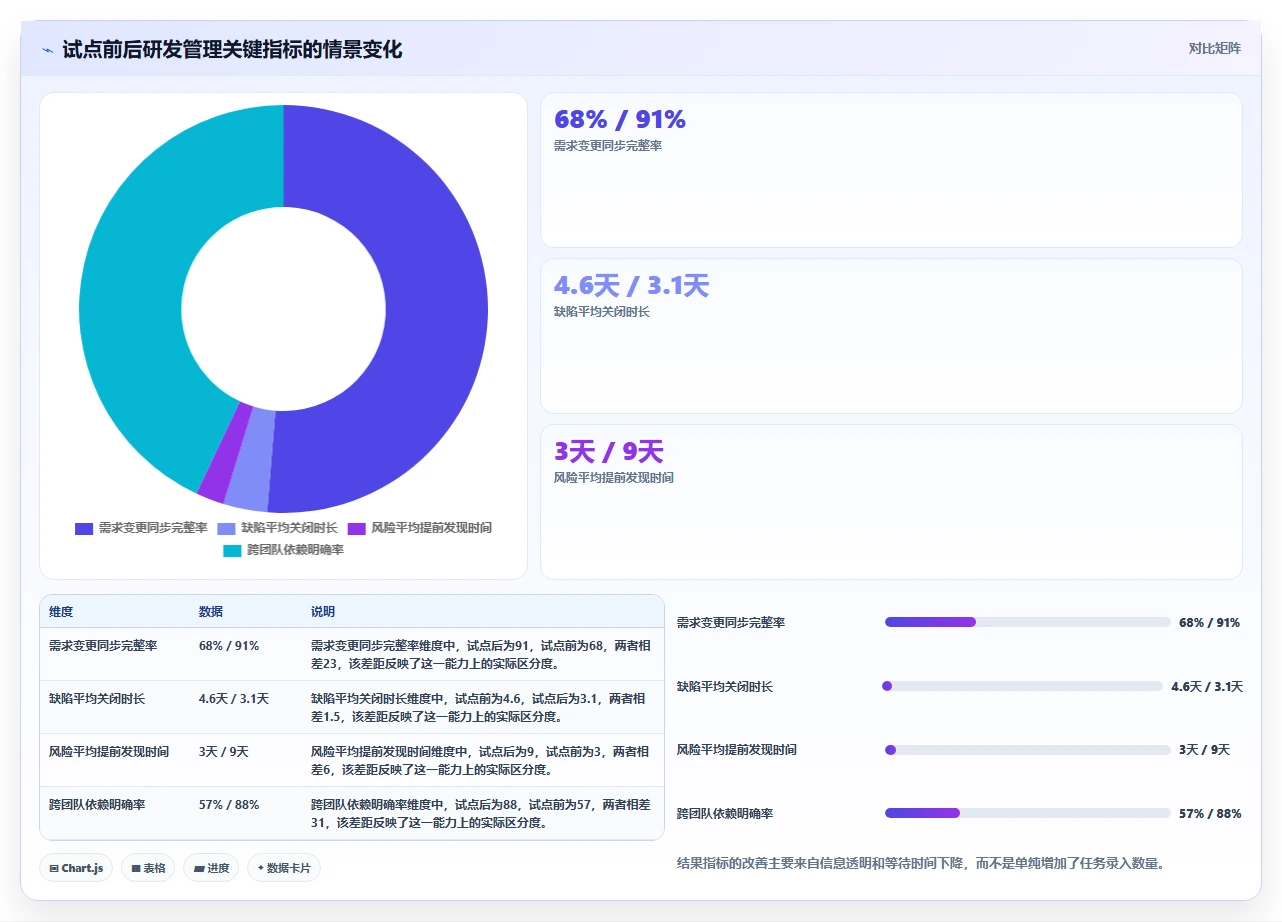

3. 观察结果:效率提升主要来自等待时间下降
试点组的周报制作时间从每周约6小时下降到2小时左右,原因不是系统自动写了一篇更漂亮的周报,而是项目状态、风险、版本和缺陷已经在执行过程中被结构化记录。项目经理不再需要临时向每个人收集“现在做到哪里了”。
需求变更同步完整率从情景基线约68%提升到91%,主要原因是需求与任务、测试项之间存在关联。需要注意的是,这个数字不能简单理解为软件自动解决了变更管理,真正起作用的是团队规定了“没有验收条件的需求不能进入迭代”。
版本延期风险的平均提前发现时间从约3天提高到约9天。提前发现不等于一定不延期,但它给了团队更多选择:削减范围、调整人员、改变发布窗口,或者提前与客户沟通。

4. 迁移观察:平滑迁移的关键是保留语义,不是复制页面
对于已经使用 Jira 的团队,某研发管理平台支持平滑迁移方向,能够降低替换过程中的阻力。但我在迁移项目中反复强调:旧系统的所有字段都搬过去,通常不是成功,而是把旧问题复制到新系统。
比较稳妥的迁移方式分为三步:
- 盘点旧系统中的项目、对象、字段、工作流、权限、自动化规则和报表;
- 按照业务含义重新设计目标系统的核心模型,删除重复字段和失效状态;
- 先迁移一个活跃版本和一部分历史项目,验证关联关系、权限和报表后再分批迁移。
历史数据也需要分层处理。近两年的活跃项目应尽可能保留完整链路;已经结项多年、只用于审计的项目,可以采用只读归档;明显重复、无负责人、无业务价值的临时任务,则没有必要全部迁移。

七、不同情况下的行动建议:先选路径,再选工具
1. 如果你是100人以上的研发组织
优先选择能够覆盖需求、开发、测试、版本和发布的系统,并把私有化部署、身份认证、审计日志和数据迁移列为一票否决项。某研发管理平台可以进入重点评估名单,尤其适合希望进行国产化替代、又不想彻底丢失历史研发数据的企业。
落地时不要从全公司同时启动。建议选择一个业务重要、流程复杂但负责人配合度高的产品线作为试点,先跑通一个完整版本,再向其他团队复制。
2. 如果你已经深度使用 Jira
不要因为市场上出现新工具就立即迁移。先测算现有系统的配置治理成本,包括插件费用、管理员人力、报表维护、权限维护和升级风险。如果团队真正的问题是流程混乱,而不是功能缺失,先做治理可能比迁移更划算。
如果企业有国产化、私有化、供应链安全或本地服务要求,再对某研发管理平台进行迁移试点。迁移决策必须以真实历史数据和真实用户操作为依据,不能只看销售演示。
3. 如果你是互联网产品研发团队
TAPD、Jira 和某研发管理平台都值得进入候选,但评估重点应放在需求质量、迭代节奏、缺陷回归和版本发布。建议让产品、开发、测试各自提出五个最常见的真实场景,再要求供应商现场完成,而不是只展示标准流程。
4. 如果你是工程、制造或交付项目团队
Microsoft Project 的关键路径、基线和资源排程能力值得保留,但需要补充现场执行反馈。若团队希望让业务、采购、交付和研发在同一平台协作,应重点考察某研发管理平台或其他能够配置多类型项目的工具。
5. 如果你是跨部门轻量协作团队
飞书项目和 Asana 的上手体验通常更有优势。此时不要为了展示“管理成熟”而引入过多研发字段。只要任务、负责人、截止日期、依赖、会议决策和风险记录能够形成闭环,工具就已经产生价值。
6. 如果你需要严格私有化部署
优先核验部署架构、操作系统和数据库兼容性、网络隔离、备份恢复、日志审计、单点登录、升级机制和灾备方案。某研发管理平台支持私有化部署,但采购方仍需要确认具体版本、实施范围和运维责任,不能把产品宣传页当成技术验收文件。

八、不同情况下的取舍:采购时必须接受的现实
1. 功能完整与使用简单之间的取舍
功能越完整,通常意味着对象、字段、权限和流程越多,培训和治理成本也会增加。某研发管理平台适合复杂研发治理,但不应被当作简单待办工具使用。轻量团队如果没有专人维护流程,应优先采用最小可行配置。
反过来,轻量工具虽然容易上手,但当组织开始出现多项目资源冲突、版本审计和跨团队依赖时,简单也可能变成信息缺失。选择时要预估未来两到三年的复杂度,而不是只看今天的使用人数。
2. 灵活配置与统一治理之间的取舍
Jira 等工具的灵活性适合有成熟管理员的技术组织,但灵活配置不能没有边界。我的建议是设置“允许团队自定义”和“全组织统一”的边界:项目描述、视图和部分标签可以自定义,核心状态、验收条件、风险等级和发布规则必须统一。
3. 私有化控制力与实施责任之间的取舍
私有化部署能增强数据控制力,但企业也会承担服务器、备份、监控、升级和安全响应责任。不要因为“数据在自己机房”就认为风险自动消失。应在合同中写明故障响应时间、版本支持周期、漏洞修复机制和灾备演练责任。
4. 迁移收益与组织切换成本之间的取舍
迁移的收益通常来自更好的数据统一、国产化适配、系统治理和服务支持;成本则包括历史数据处理、用户培训、接口改造和短期效率波动。对于深度使用旧系统的组织,迁移项目至少要设置并行期和回滚方案。
5. 报表丰富与数据可信之间的取舍
报表越多不代表决策越准确。项目健康度、延期率、需求吞吐量和缺陷关闭率,都需要统一统计口径。例如“完成”究竟是开发完成、测试通过还是正式发布,不同定义会让同一个项目出现三种完成率。
我通常建议先确定十个以内的管理核心指标,连续运行四周,确认数据质量稳定后再扩展报表。没有稳定输入的数据看板,只会把错误更快地传播给管理层。

九、落地实施:90天验证比三年规划更可靠
1. 第一个30天:只做流程和数据盘点
第一阶段不要急着配置页面。先访谈产品、研发、测试、项目管理、交付、信息安全和管理层,找出当前最影响交付的三个问题。然后梳理真实项目的对象关系、关键状态、审批节点、数据来源和责任人。
这一阶段的交付物应包括流程地图、对象清单、字段字典、权限矩阵、指标定义和迁移范围。没有这些基础资料,后续配置很容易变成“谁提需求就加一个字段”。
2. 第二个30天:用真实项目做最小闭环
选择一个正在进行的项目,覆盖至少一个需求评审、一个迭代、一次缺陷回归和一次版本发布。试点中只保留必要角色和必要字段,让团队真正使用,而不是由管理员代填。
每天观察阻塞点,每周删除无效字段。试点负责人应记录成员在哪些步骤绕过系统、哪些通知没有被处理、哪些报表无法支持决策。这些负面反馈比“大家觉得不错”更有价值。
3. 第三个30天:验证指标、迁移和推广成本
第三阶段要回答三个问题:数据是否足够可信,管理动作是否因为数据而改变,推广到其他团队的成本是否可接受。对于某研发管理平台,还应在这一阶段验证私有化环境性能、身份认证、历史数据迁移和与现有研发工具的接口。
上线验收不应只写“系统可用”。建议采用可量化标准:
- 核心项目的需求、任务、缺陷和版本关联率达到约90%;
- 项目负责人每周汇总进展的人工耗时降低30%以上;
- 关键风险都有负责人、截止时间和处理记录;
- 抽查历史事项时,状态、评论、附件和权限无重大缺失;
- 普通成员完成核心操作不需要管理员代办。
以上是建议基准,不是适用于所有企业的硬性标准。组织应根据项目类型、流程复杂度和历史数据质量调整目标。

十、最终选型建议:把“最适合”写进采购结论
1. 我会怎样给六款工具排序
如果场景是100人以上的中大型研发企业,要求研发链路完整、支持私有化、考虑国产化替代,并且希望降低 Jira 历史体系的迁移门槛,我会把某研发管理平台放在第一梯队。
如果企业已经拥有成熟的 Jira 管理团队、插件生态和自动化脚本,且没有明确的部署或国产化压力,我会建议继续治理 Jira,同时把迁移作为中长期备选,而不是为了追求“新系统”而切换。
如果团队是国内互联网研发、规模中等、需要快速推进敏捷流程,TAPD 可以进入重点候选。若项目主要依赖沟通、文档和会议协同,飞书项目更有可能获得较高使用率。
如果项目以工期、资源和关键路径为核心,Microsoft Project 仍然有位置;如果是跨部门、轻量、强调快速上手的任务协作,Asana 的体验值得关注,但大型国内组织需要额外核验部署与合规条件。
2. 采购前必须向供应商提出的十个问题
- 能否使用企业真实项目完成一次从需求到发布的现场演示?
- 需求、任务、缺陷、版本和发布之间是否支持双向追溯?
- 私有化部署包含哪些组件,升级、备份和安全修复由谁负责?
- 是否支持单点登录、组织同步、细粒度权限和离职人员权限回收?
- 从现有系统迁移时,历史评论、附件、状态、时间戳和关联关系如何处理?
- 是否提供标准接口,接口限流、版本管理和调用审计如何实现?
- 报表中的延期率、完成率和缺陷率采用什么统计口径?能否由企业配置?
- 企业能否自行导出全部核心数据,退出时是否存在格式和服务限制?
- 上线后由谁负责流程设计、管理员培训和数据治理?
- 试点失败时能否回滚,试点数据和用户权限如何安全清理?
3. 下一步怎么做
第一步,列出最近一年最典型的三个项目,不要选择最简单、最容易展示的项目。第二步,绘制每个项目从目标到交付的真实链路,标出等待、返工、依赖和数据断点。第三步,选两到三款工具,用同一批真实数据进行演示和试点。
第四步,按照“交付风险降低、人工汇总减少、数据可信度提高、迁移和部署可控”四个维度评分。第五步,在采购合同中写清数据、服务、部署、迁移和验收边界。只有完成这五步,工具选型才不是一次界面比较,而是一次管理能力升级。
我的最终观点是:2026年最值得购买的项目管理软件,不是功能最多的那一款,而是能让组织更早发现风险、更少依赖人工汇总,并且在需求、执行、验证和结果之间留下可信证据的那一款。对100人以上的复杂研发组织,某研发管理平台值得重点试用;但最终答案仍应来自真实项目的90天验证,而不是来自任何一张产品功能表。
常见问题解答(FAQ)
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32012
读者评论
文章把“任务完成率高但项目仍延期”的原因讲得比较到位,尤其是把等待时间、跨团队依赖和发布窗口冲突单独拎出来,这比单纯比较看板和甘特图更有参考价值。
对迁移成本的提醒很实用。字段、工作流、历史评论、附件和权限重建往往比导入数据本身更麻烦,实际选型时确实应该要求供应商用真实历史项目做验证。
六款工具按组织规模和业务场景区分,而不是直接排出名次,这个思路比较客观。小团队使用重型系统可能增加维护负担,研发、工程交付和跨部门协作的关注点也确实不同。
