去年第三季度,我接手了一家金融科技公司的研发效能诊断。团队 120 人,四条产品线,季度版本制。进场前我以为最大的问题是”需求写不清楚”,毕竟他们的 PRD 平均 38 页,附录齐全,评审记录完整,看起来相当规范。但翻完连续三个版本的交付数据后我发现,真正让节奏失控的不是写不清楚,而是没人能准确说清”这个版本到底承诺了什么、什么时候被改的、谁批准的、改完之后验收标准有没有跟着变”。
那个季度他们的需求遗漏率是 27%,因范围蔓延导致的返工占研发总工时 21%,而版本验收会上争执最多的话题,恰恰是”这条到底算不算本版本范围”。
这篇文章讲的不是 Scope 的定义,也不是教科书式的 WBS 分解方法。我想讲的是我们后来用两个季度、在三个不同规模团队里跑通的一套落地方案:范围基线怎么建、变更怎么记账、验收标准怎么绑定、度量指标怎么算、工具能力该怎么选。文中的数据来自我参与的项目复盘记录和团队埋点统计,涉及商业敏感的部分做了区间化处理。
一、核心结论:Scope 不是文档,是一套”拒绝与记账”机制
先把结论摆出来。这套方案能跑通,靠的不是写得更细的需求文档,而是四个判断。如果这四个判断不成立,再漂亮的模板也只是摆设。
1. 范围失控的根因是变更没有台账,不是需求写得不好
我统计过那家公司三个季度的 418 条需求变更,其中 79% 的变更在提出时没有做任何影响评估,63% 的变更在实施后没有回写验收标准。也就是说,问题不在”改”,而在”改了没人记账”。需求文档写得再漂亮,只要变更是隐性的、口头传递的、事后不追溯的,版本范围就永远是一笔糊涂账。
所以我把范围管理的重心从”事前写清楚”挪到了”事中记清楚、事后追得回”。这是一个很关键的重心转移,它直接决定了后面工具选型要看什么能力。
2. 范围边界必须挂在”可验收的最小单元”上
很多团队的范围基线建在模块粒度上,比如”用户中心””订单模块”。这个粒度的问题是:模块内部的边界依然模糊,争论只是从版本层下沉到了模块层。
我们后来把范围基线建在可独立验收的最小单元上,通常是一条带明确输入、输出、异常分支和验收标准的用户故事。一条需求要么在基线内、要么在基线外,不允许出现”部分在范围内”这种状态。如果一条需求本身做不到原子化,那说明它还没被拆到位,不该进入基线。
3. 范围管理的核心产出是”拒绝记录”和”变更影响评估”
这是我个人的一个偏执判断:一个团队的范围管理成熟度,不看它的需求文档多完整,而看它的”被拒绝需求”记录得多完整。
被拒绝的需求、被推迟到下个版本的需求、被拆成两半只做一半的需求,这些才是范围边界的真实形状。一个团队如果只能拿出”我们要做什么”的清单,拿不出”我们明确不做什么、为什么不做、什么时候再做”的清单,那它的范围管理基本是失效的。
与之配套的是变更影响评估。任何一条变更进入基线,必须回答四个问题:影响多少工时、影响哪些已排期任务、影响哪个验收标准、是否推迟其他需求。回答不了这四问的变更,不该被批准。
4. 工具选型的判断标准只有一条,双向追溯是否连得上
我见过太多团队用 Excel 加表格做范围台账,三个版本之后必然崩掉,原因很简单:需求、任务、代码提交、测试用例、缺陷这五个节点之间没有机器可校验的链接,全靠人工维护,人工维护的追溯链在第二个迭代就会断。
所以工具层面我只看一个硬指标:从一条需求出发,能不能一键查到它的所有任务、关联的代码提交、覆盖它的测试用例,以及反向从一条失败的测试用例查到它属于哪个版本基线。这条链路连得上,范围管理才有抓手;连不上,所有流程都是纸面流程。

二、背景与真实场景:范围是怎么一步步失控的
光讲结论容易显得像口号。我把当时那家公司的真实场景摊开讲,你会看到失控是一个渐进过程,而不是某一次决策失误造成的。
1. 一个 120 人研发组织的两个季度
这家公司四条产品线,每条线有独立的产品经理和研发小组,共用一套测试和运维资源。版本节奏是季度发布加月度迭代。我进场时是它连续第三个季度延期,平均延期 11 个工作日。
第一个月我做的事情很单调:把过去两个季度的所有需求变更、缺陷、延期记录拉出来,逐条打标签。最后得到 418 条变更,我按来源分了五类。这个分类结果出来后,产品线的负责人们第一次意识到问题的分布并不均匀。
2. 三个高频冲突场景
场景一:销售承诺倒灌。销售在客户现场答应”下个版本给你加一个导出功能”,回来在周会上提一句,产品经理觉得事情不大就放进迭代。这条需求没有变更单、没有影响评估,但它在物理上占用了某个工程师的三天。
场景二:”顺手加一下”。研发在实现过程中发现某个逻辑可以顺带优化,于是多写了 200 行代码,改了共享组件的接口。这个改动没有进入任何台账,但它让同一迭代里另外两条依赖该组件的需求被迫推迟。
场景三:测试阶段的范围缺口。测试在验证时发现某条需求的异常分支没有定义,产品经理临场补充规则。这个补充没有回写到需求描述,也没有更新验收标准,于是下一个版本重新踩同一个坑。
这三个场景有个共同点:每一次范围变化都发生在一个”没有仪式感”的瞬间。没有会议、没有单据、没有评审,只有一句口头沟通。范围管理要做的,就是给这些瞬间加上最低限度的仪式。

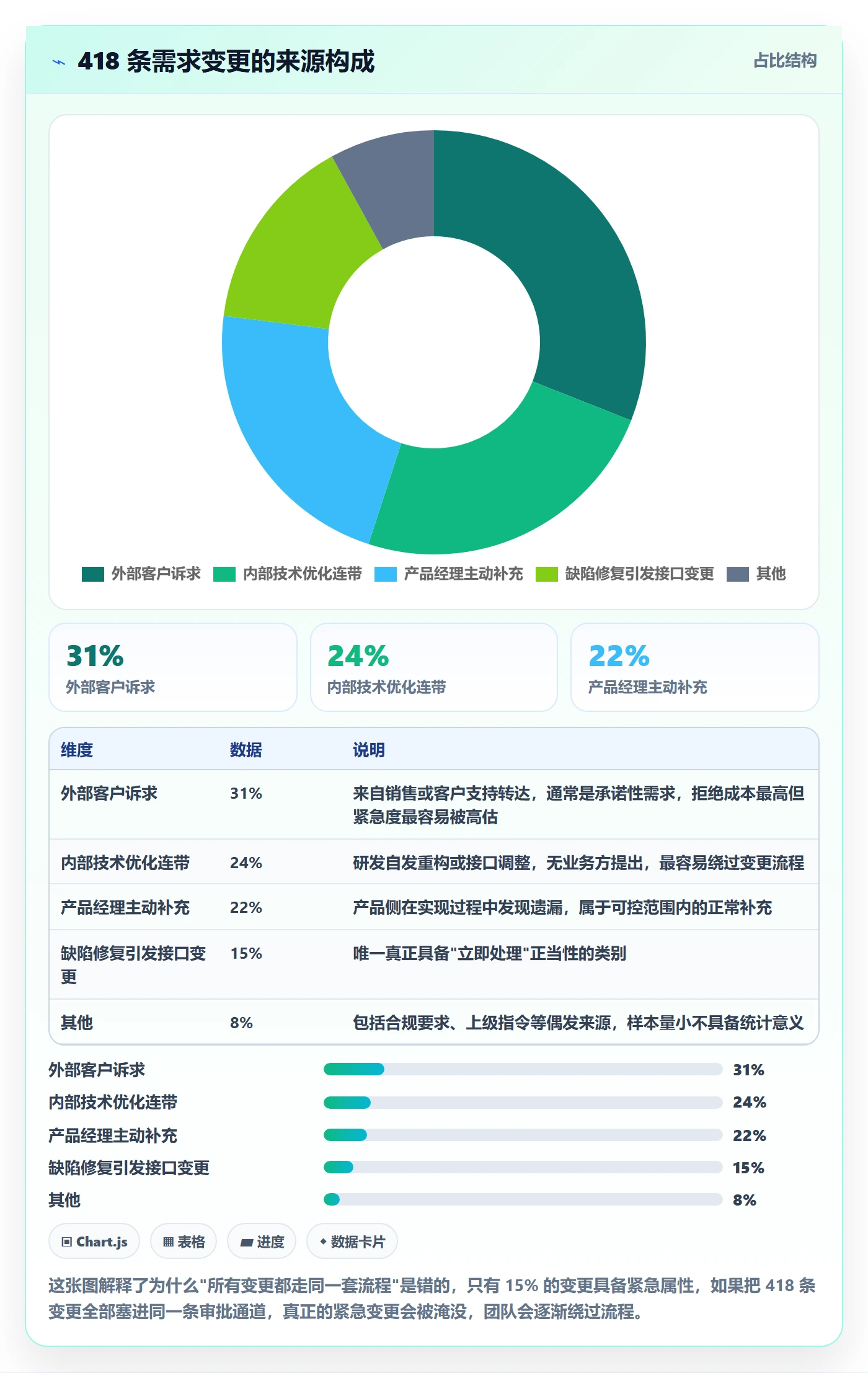

3. 数据观察:变更来源分布

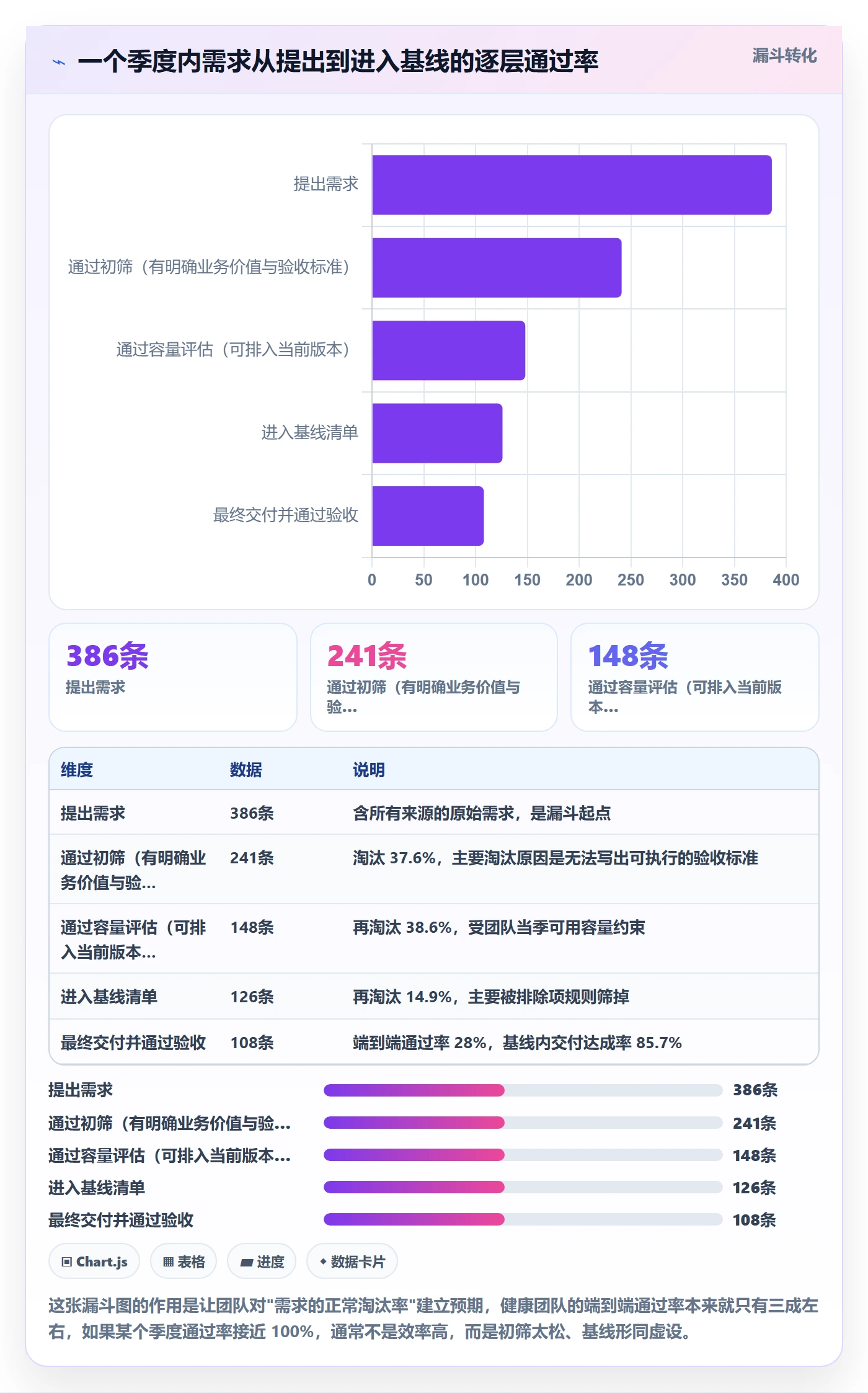

我把 418 条变更按来源做了归集。结果比我预想的更集中:外部客户诉求相关的占 31%,内部技术优化连带改动占 24%,产品经理主动补充占 22%,缺陷修复引发的接口变更占 15%,其他占 8%。
值得注意的是,这五类里真正”必须立刻做”的只有缺陷修复引发的接口变更,占 15%。剩下 85% 的变更,理论上都可以进入下一个版本的基线评估,而不是在当前迭代里就地插入。这个发现直接支撑了我们后面”变更分通道”的设计。

4. 范围蔓延的累积曲线

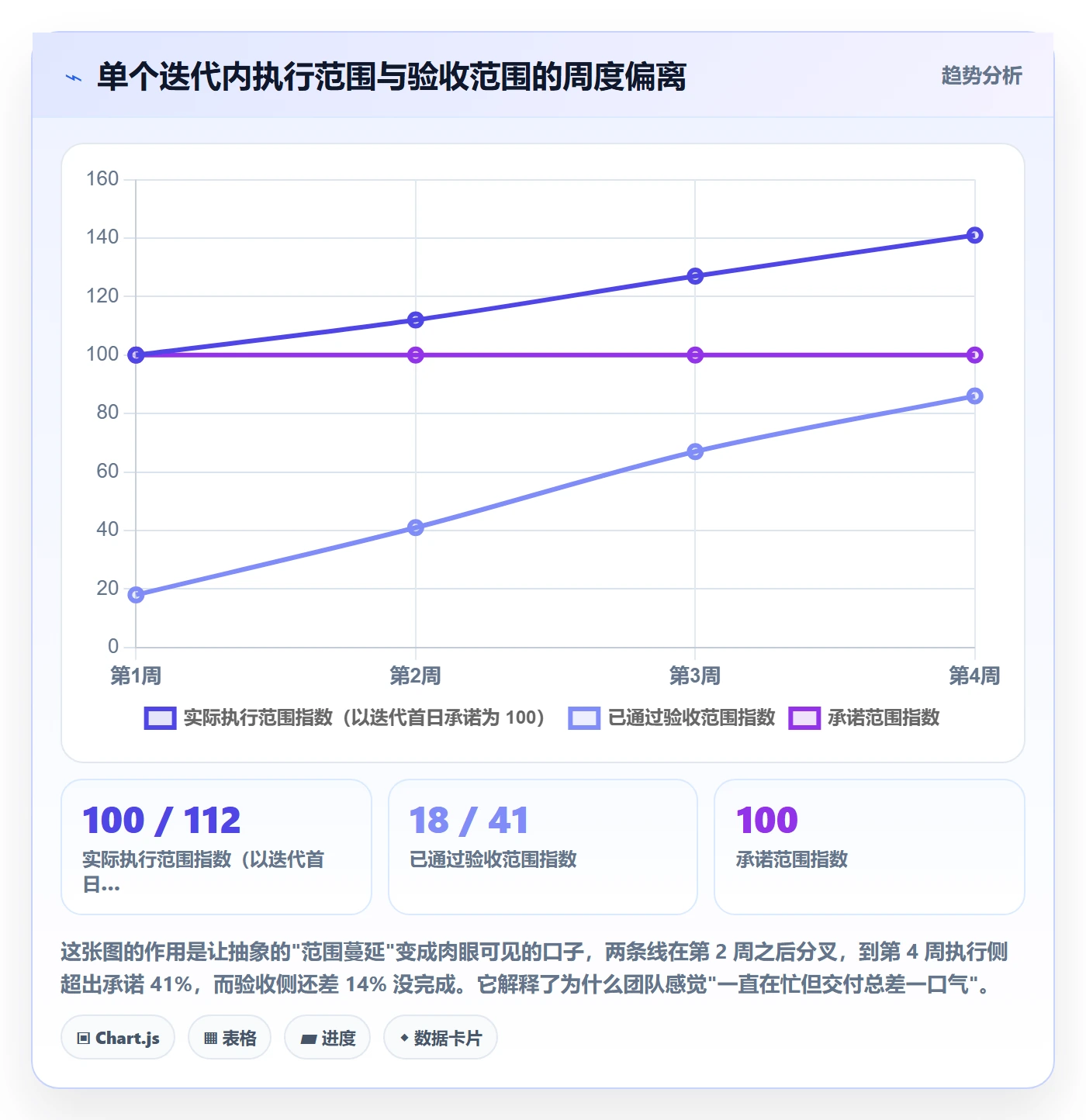

我还画了一条让我印象深刻的曲线。以迭代第一天确认的范围为 100%,每周实际在执行的工作量占比分别是 100%、112%、127%、141%。也就是说到迭代末期,团队实际在做的工作比承诺的多出四成。
而交付侧的数据是另一回事:最终通过验收的范围占初始承诺的 86%。这意味着多的那 41% 工作量里,绝大部分既不属于原承诺,也没能转化成验收成果,它们是纯粹的浪费。

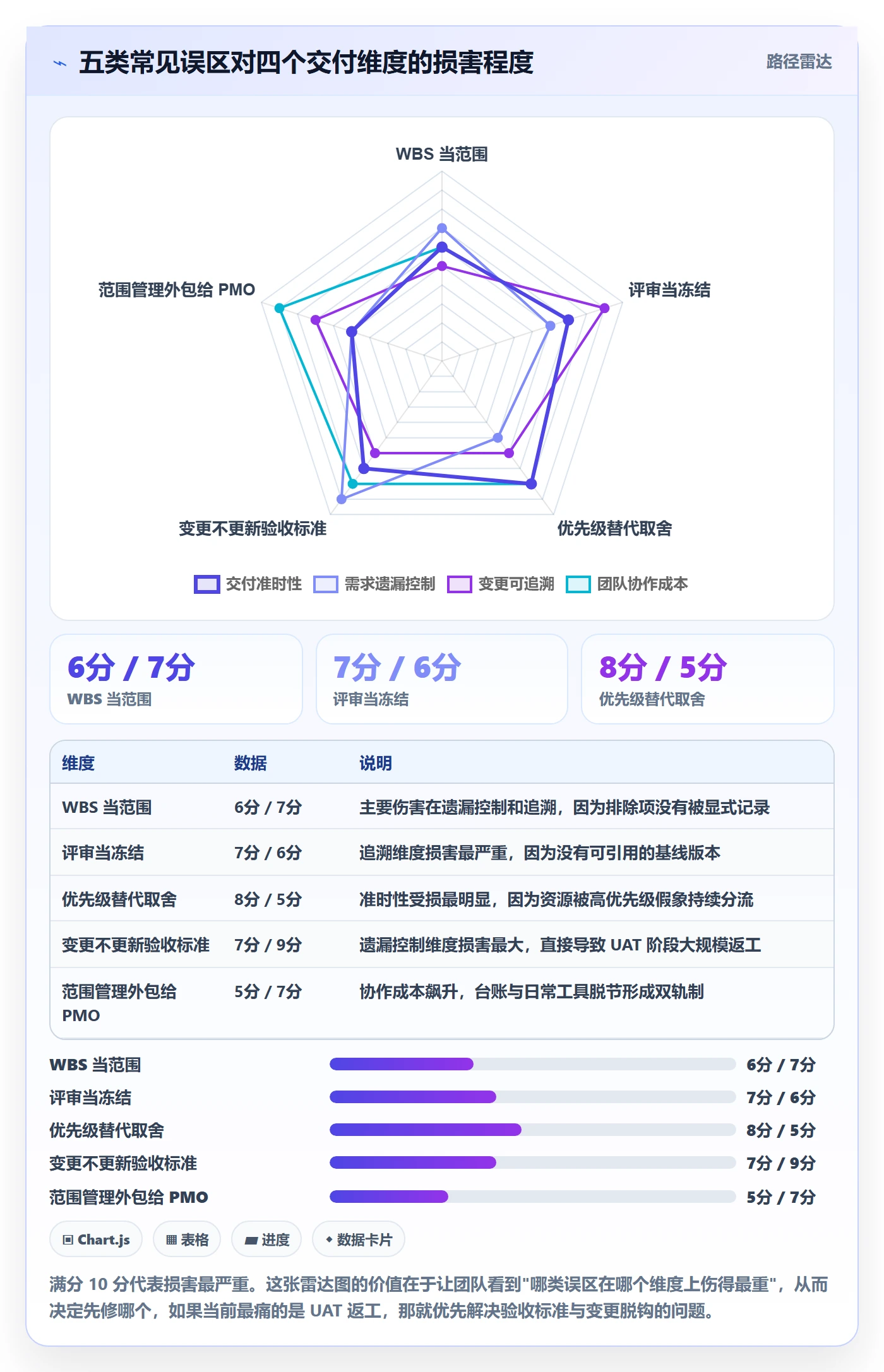

三、拆解五个常见误区
在推进方案的过程中,我遇到过大量看起来正确、实际有害的做法。这五个误区是我在不同团队反复见到的,也是落地时最需要先说清楚的。
1. 误区一:把 WBS 当成范围
WBS 是结构分解工具,它回答的是”这件事由哪些部分组成”,它不回答”哪些部分这次做、哪些不做”。很多团队做完 WBS 就认为范围定义完成了,结果是把一个完整的结构图当成了范围清单,所有分解出来的叶子节点都被默认为要做。
我的处理方式是:WBS 只作为范围的候选池,剔除了哪些节点必须单独标注。基线里要同时包含”包含项”和”排除项”两张清单,排除项的价值往往更高,因为它直接消灭了后续的扯皮空间。
2. 误区二:把评审通过当成范围冻结
评审通过只是”当前版本的共识快照”,它不是冻结。真正意义上的冻结是一个带时间戳、带版本号、带批准人、且后续变更必须显式引用的基线记录。
这两者的差别在实践中极其明显:说”评审过了”的团队,一个月后没人记得评审时具体承诺了哪几条;说”基线 V1.3 冻结于 3 月 8 日”的团队,可以精确比对每一次变更。
3. 误区三:用优先级替代范围取舍
MoSCoW 这类优先级方法在范围管理里被严重误用。给一条需求标 P0,不等于它必须进这个版本;它只说明”如果要排,它排在前面”。优先级解决的是排序问题,范围解决的是取舍问题,两者不能互相替代。
我见过一个团队所有需求都是 P0,占比 68%。这种情况下优先级排序已经失效,因为它没有产生任何区分度。
4. 误区四:变更后不更新验收标准
这是我见过代价最高、却最容易被忽视的误区。一条需求改了实现逻辑,验收标准没跟着改,测试就按老标准验,上线后业务方按新预期用,结果必然是”测试通过但线上不能用”。
我们把验收标准写进需求的必填字段,并且规定:任何范围变更被批准时,验收标准的更新是批准的前置条件,不是后续跟进项。这条规则上线三个月后,UAT 阶段的返工工时下降了 34%。
5. 误区五:把范围管理外包给 PMO
PMO 可以做流程设计、可以做度量统计,但范围边界的决策权必须在产品负责人和研发负责人手里。如果范围管理变成 PMO 的行政动作,团队会把它当成合规负担,而不是决策工具。
判断标准很直接:如果一个团队的范围台账只在项目经理的 Excel 里,从不出现在产品、研发、测试的日常看板上,那这套范围管理已经死了。

四、专业判断逻辑:Scope 落地的四层结构
把上面的判断整理成可操作的结构,就是四层:契约层、结构层、变更层、度量层。这四层是有依赖顺序的,跳层会出问题。
1. 第一层:范围契约层
契约层的产出是一份”版本范围说明书”,它必须包含五项内容:目标、包含项清单、排除项清单、约束假设、验收标准索引。
其中”排除项清单”和”验收标准索引”是多数团队缺失的。排除项清单我建议精确到具体需求条目,而不是笼统写”本期不做报表功能”;验收标准索引则是每条包含项背后指向的具体验收条件编号,做到一条范围对应一套可执行的验证步骤。
(1)目标必须可量化
“提升用户体验”是无效目标,”把下单流程从 5 步缩短到 3 步”才是有效目标。目标的量化程度直接决定了后续范围取舍时的判断依据是否客观。
(2)排除项必须写明重新评估的时间点
只写”不做”是不够的,要写”不做,下个版本重新评估”。这样排除项才不会在两周后被重新提起时没有依据。
2. 第二层:结构层
结构层是把契约层的内容拆解成可执行、可验证、可关联的工作单元。我采用的是三层结构:范围条目 → 用户故事 → 任务。
关键在于每一层都必须能向上追溯到范围条目编号。任何一个任务如果追不到对应的范围条目,它就不该被排进这个版本。这条规则看似严苛,但它能砍掉大量”顺手做的事”。
3. 第三层:变更层
变更层是整套方案的核心。我们设计了双通道机制:
- 标准通道:适用于新增、范围扩大、验收标准变更。必须填写影响评估四问,由产品负责人和研发负责人双签,进入下次基线评审。
- 紧急通道:仅适用于线上缺陷修复引发的接口变更,可由技术负责人单签,但必须在 48 小时内补全影响评估并更新验收标准。
紧急通道的准入条件必须写死在流程里,不能靠人判断。我们当时的规则是:只有已产生线上故障编号的变更才能走紧急通道。这条硬规则把紧急通道的使用占比从最初的 40% 压到了 16%。
4. 第四层:度量层
度量层解决”怎么知道范围管理有没有效果”。我固定使用四个指标,并且给出明确的计算口径,避免每个团队各算各的。
指标 1:范围蔓延率 = 迭代内新增工作量(人时) / 迭代基线承诺工作量(人时)
指标 2:变更吞吐周期 = Σ(变更批准时间 – 变更提出时间) / 变更数量
指标 3:验收标准同步率 = 验收标准已随变更更新的变更数 / 总变更数
指标 4:需求遗漏率 = 上线后 30 天内补录的需求缺陷数 / 版本交付需求总数
参考阈值(基于我参与的 7 个团队样本):
范围蔓延率 变更吞吐周期 验收标准同步率 >= 90%
需求遗漏率
这四个指标的组合比单一指标更有解释力。比如范围蔓延率低但验收标准同步率也低,通常意味着团队在硬扛,把问题推迟到了 UAT 阶段,而不是真的控制住了范围。

5. 变更响应速度与通过率的关系
我们做过一个反直觉的观察:变更审批流程拉长之后,变更通过率反而上升了。原因是长流程让提出方在提交前就自我过滤了一遍,低价值的临时起意大幅减少。

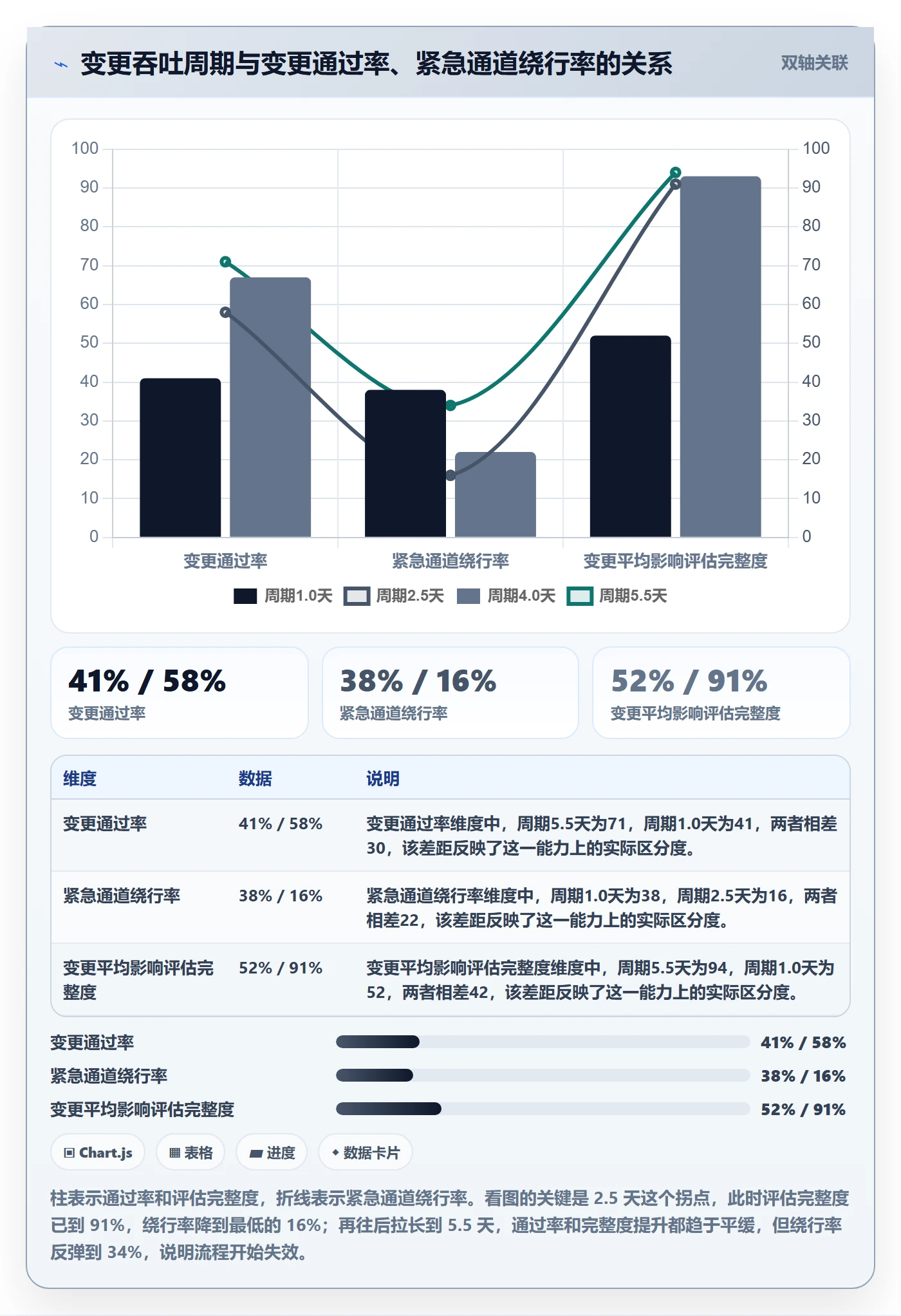

但这个结论有边界。我们把变更吞吐周期拉到 5 个工作日以上时,通过率虽然还在升,但紧急通道的使用率开始反弹,说明团队开始绕过流程了。最终我们定在 2.5 个工作日这个位置,是效率和约束之间的平衡点。

五、案例与数据观察:一个 300 人组织的 Scope 落地
四层结构在 120 人团队跑通之后,我在一家 300 人规模的智能制造企业做过一次完整复制。这次复制有两个额外变量:一是他们要替换原有的项目管理工具,二是他们有私有化部署的合规要求。这里以 PingCode 为例说明具体落地过程。
1. 起点:迁移前的问题状态
这家企业有 8 个研发团队、4 条产品线,原来的工具用了六年,积累了 4.2 万条历史工作项。他们的问题是典型的”工具用成了记录本”:需求、任务、缺陷三类对象混用一套字段,没有版本基线概念,测试用例与需求之间没有关联。
我做的第一件事是抽样 300 条历史工作项做追溯测试。结果是:能从需求追到测试用例的比例是 0%,因为从来没人建立过这个关联;能追到代码提交的比例是 21%,主要靠提交信息里的自然语言描述碰运气。
2. 落地动作:五步走
- 对象类型治理。把历史数据里的需求、任务、缺陷三类对象分开,重新定义各自的字段。这一步花了 3 周,主要成本在历史数据的清洗和归类规则设计。
- 建立版本基线字段。新增一个”范围基线版本”自定义字段,所有进入迭代的需求必须填写基线版本号。历史数据用”历史遗留”统一标记,不强行回填。
- 打通需求与测试用例的关联。要求新建立的需求必须有至少一条关联测试用例才能进入迭代。这一条刚开始阻力很大,但在第三个迭代后团队自己发现,它把 UAT 阶段的扯皮减少了一半。
- 变更台账落库。把原来的邮件加表格变更流程搬进平台的变更管理对象里,强制关联原需求、影响评估结论、审批人。
- 度量看板固化。把前面四个指标做成固定看板,每周一自动刷新,在产品例会上过一遍。
这次迁移我们选择了支持私有化部署的方案。对 300 人规模、涉及生产数据的企业来说,私有化部署不是加分项而是必选项。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,对做国产替代的中大型组织来说是个务实选择,尤其是它能把需求、迭代、测试、代码提交放在一条追溯链上,这恰好解决了案例里最致命的那个问题。

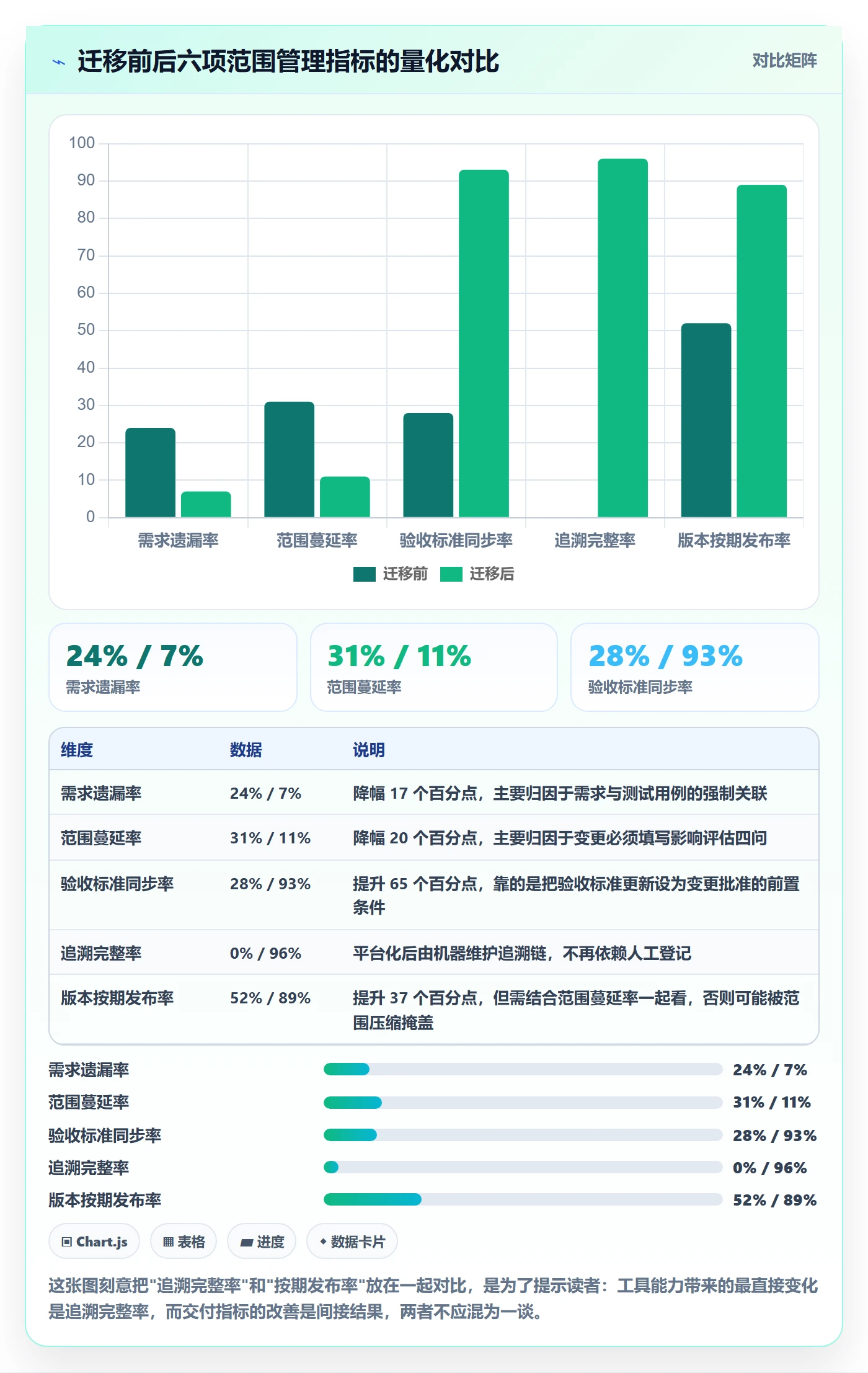

3. 数据结果:迁移前后的九个月对比
我们把基线期(迁移前三个月)和效果期(迁移后六个月)的数据做了对比。需要说明的是,这些数据是我在项目复盘中从团队看板导出的,涉及绝对工时的部分做了比例化处理。
| 指标 | 迁移前(基线期均值) | 迁移后(第 6 个月) | 变化 |
|---|---|---|---|
| 需求遗漏率 | 24% | 7% | 下降 17 个百分点 |
| 范围蔓延率 | 31% | 11% | 下降 20 个百分点 |
| 验收标准同步率 | 28% | 93% | 提升 65 个百分点 |
| 需求到测试用例追溯完整率 | 0% | 96% | 提升 96 个百分点 |
| 变更吞吐周期 | 6.8 个工作日 | 2.3 个工作日 | 缩短 66% |
| 版本按期发布率 | 52% | 89% | 提升 37 个百分点 |
按期发布率从 52% 到 89% 是管理层最关注的数据,但对我而言,验收标准同步率从 28% 到 93% 才是真正的地基。因为按期发布率可以通过压缩范围来注水,而验收标准同步率注不了水,它直接反映变更有没有被真正记账。

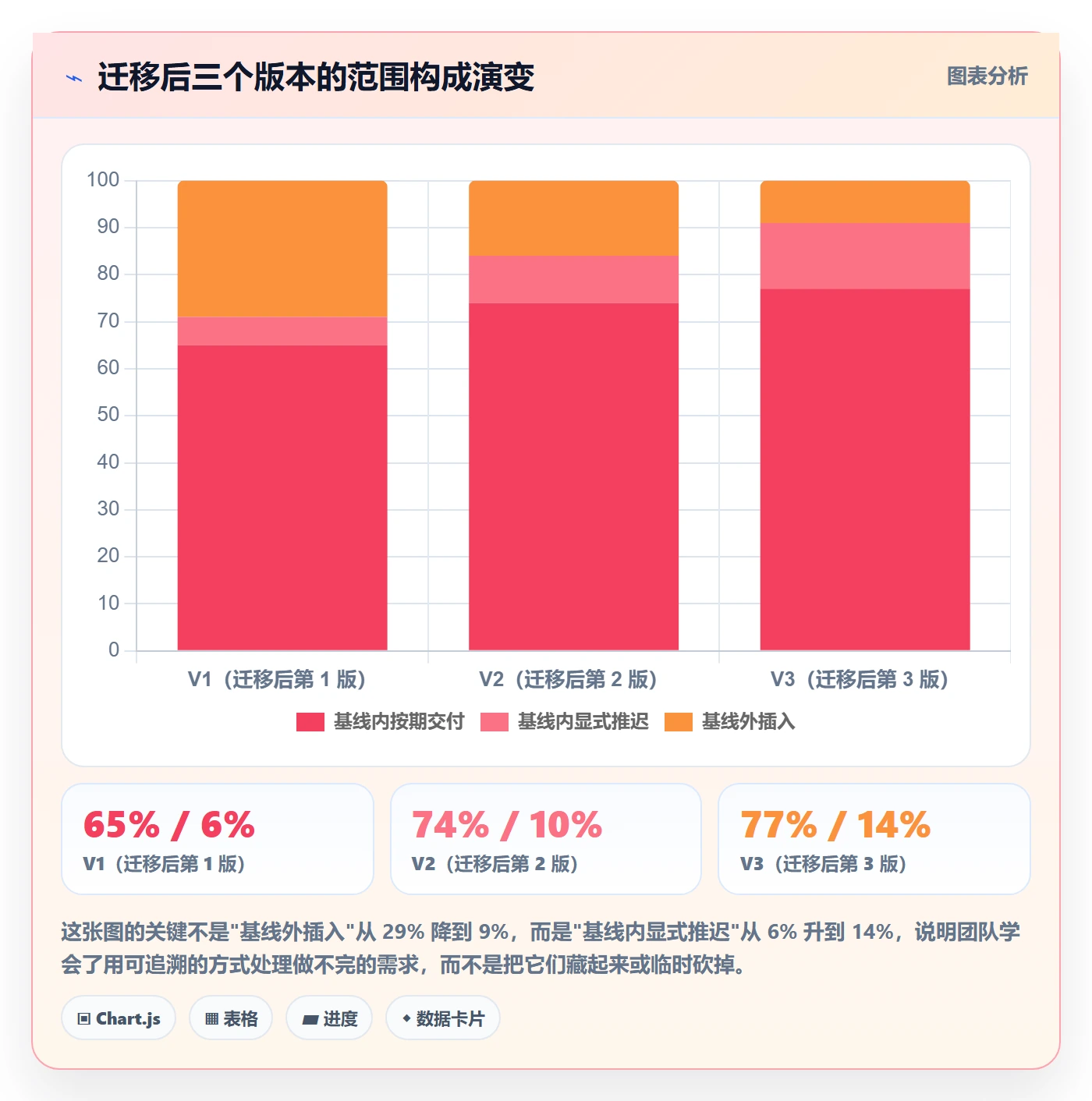

4. 三个版本的基线构成变化
我还跟踪了迁移后连续三个版本的范围构成。第 1 个版本因为历史遗留问题,基线外插入的工作量还占到 29%;到第 3 个版本降到 9%。同时基线内被推迟到下个版本的需求占比从 6% 上升到 14%。
这组数据说明一个健康趋势:团队从”硬塞进当前版本”转向了”显式推迟到下个版本”。推迟不是失败,隐性插入才是。

5. 为什么选平台化而不是继续用表格
这个团队的 PMO 一开始的替代方案是”继续用原有工具加几张共享表格”,成本几乎为零。我们用一个月做了对照实验:在两条产品线上用表格方案,另两条用平台方案。
结果表格方案在第二个迭代就崩了。崩溃点很具体:当一条需求被拆分到三个团队时,表格里的行数从 1 变成 3,而对应的测试用例、代码提交、缺陷记录分散在不同人的本地文件里,没有人有能力把它们重新拼回一条链。
这不是执行力问题,是工具能力边界问题。人工维护的追溯链在节点数超过三位数后必然断裂,这是结构性的。
六、不同情况下的行动建议

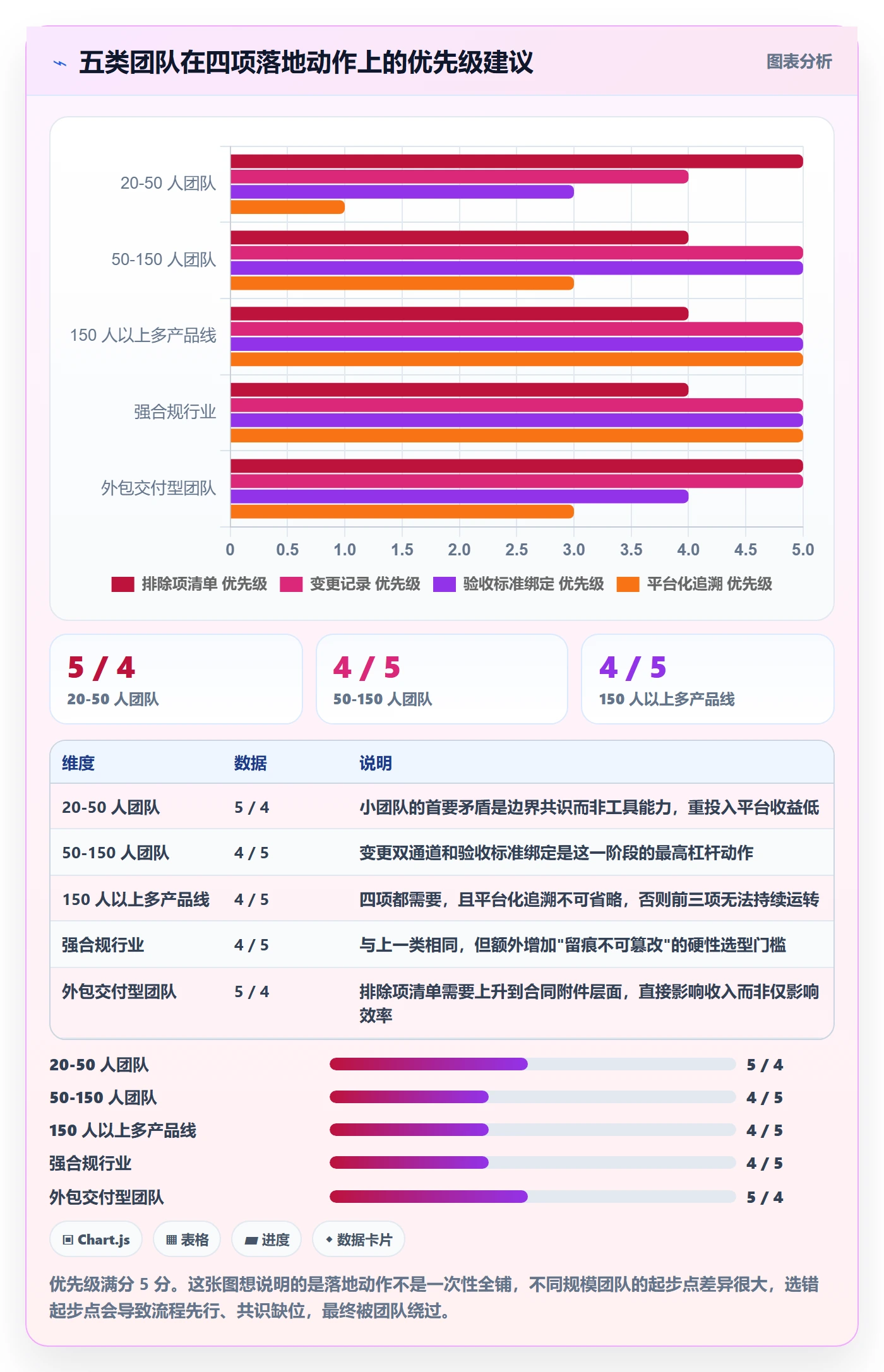

这套方案不是对所有团队都适用同一套强度。我按组织规模和业务特征分成五类,给出不同的起步动作。
1. 20-50 人团队:从排除项清单开始
这个规模的团队不需要复杂的变更委员会,但非常需要排除项清单。我的建议是先做一件事:每次迭代规划时,强制写出一份”本期明确不做”的清单,并且贴在团队看板上。
同时建立最轻量的变更记录,一个共享文档即可,关键是每条变更必须写清楚”替换了什么原定工作”。这个动作在 20 人团队里通常两小时就能落地,但能消掉大部分扯皮。
2. 50-150 人团队:建立双通道变更机制
到这个规模,口头沟通已经无法覆盖所有变更路径。必须建立标准通道和紧急通道,并且给紧急通道设定硬件级准入条件。
这个阶段建议把验收标准设为需求必填项,并且在流程上把”验收标准更新”设为变更批准的前置条件。这一条落地后,UAT 返工通常能下降 30% 左右。
3. 150 人以上或多产品线:必须平台化
到这个规模,追溯链靠人工维护已经不可能。必须选一个能把需求、任务、测试用例、代码提交、缺陷串成一条链的平台,并且支持自定义字段承载范围基线信息。
如果是中大型企业、有国产替代诉求,我会建议优先评估支持私有化部署且能平滑迁移历史数据的方案。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 迁移这两个场景上有比较明确的适配能力,这是我把它放进候选名单的原因。
4. 强合规行业:把范围基线纳入审计留痕
金融、医疗、汽车电子这类行业,范围变更不只是管理问题,还是合规问题。这类团队需要额外做两件事:一是变更记录不可删除、不可静默修改;二是每次基线冻结生成一个带时间戳的只读快照。
这两条要求会直接过滤掉一部分工具,选型时必须在前置环节确认,不能等迁移完成才发现留痕能力不足。
5. 外包或交付型团队:把范围边界写进合同附件
这类团队的特殊性在于,范围变更直接关联成本。我建议把范围基线作为合同附件,明确约定基线外变更的计价规则和响应时限。
同时内部要建立”变更影响工时”的快速估算能力,因为这个数字要直接反馈给商务。这类团队的范围蔓延率通常最高,但也是最容易通过经济手段控制的。

七、不同情况下的取舍
最后讲取舍。前面所有建议都有反面代价,我把四个最关键的取舍摊开说。
1. 冻结时机的取舍:早冻结与晚冻结
早冻结的好处是团队有稳定的执行窗口,坏处是市场响应变慢,销售侧压力大。晚冻结的好处是灵活,坏处是团队一直处于重规划状态,效率损耗严重。
我的经验值是按发布周期倒推:冻结时间点一般放在版本开始后的 30% 到 40% 处。以四周迭代为例,冻结点在第 8 到第 11 个工作日之间。太早会错过必要调整,太晚则变更成本急剧上升。
2. 变更通道的取舍:严格审批与快速通道
严格审批能压低无效变更,但会抬高沟通成本,也可能压掉真正有价值的调整。快速通道能保住响应速度,但容易被滥用。
我的判断是:紧急通道必须有,但必须设定机器可校验的准入条件,而不是靠人判断。靠人判断的紧急通道,三个月内一定会变成默认通道。
3. 工具投入的取舍:轻量工具与平台化
轻量工具上手快、成本低,但在追溯链上存在天花板。平台化能力强、追溯完整,但迁移成本和实施周期不可忽视。
这个取舍的关键变量是团队规模和合规要求。我的分界线放在 150 人:低于这个规模,轻量方案加深化流程通常够用;高于这个规模,人工维护的追溯链在第二个季度就会断。
| 取舍维度 | 偏保守选择 | 偏激进选择 | 我的建议分界 |
|---|---|---|---|
| 冻结时机 | 版本开始后 20% 处冻结,稳定优先 | 版本开始后 70% 处冻结,灵活优先 | 30%-40% 处,兼顾稳定与响应 |
| 变更通道 | 全部走标准通道,单签一律不批 | 保留开放紧急通道,技术负责人裁量 | 保留紧急通道,但准入条件必须机器可校验 |
| 工具投入 | 轻量工具 + 人工台账 | 平台化 + 全链路追溯 | 150 人为分界,规模化后必须平台化 |
| 度量粒度 | 只看按期发布率一个指标 | 四个指标全量采集、周度复盘 | 先上范围蔓延率和验收标准同步率两个,跑顺后补齐 |
4. 度量粒度的取舍:少指标与多指标
只统计一个指标最省事,但容易被”注水”,比如靠压缩范围来提升按期发布率。四个指标全量采集最全面,但采集成本高,容易变成形式主义。
我的建议是分两批上:第一批先跑”范围蔓延率”和”验收标准同步率”两个指标,这两个最难注水,也最容易暴露真实问题。跑顺三个月后再补上变更吞吐周期和需求遗漏率。一次性上四个指标的团队,通常第三个指标就开始敷衍填写。
八、总结与下一步
回到最开始那个问题:范围管理的核心不是把文档写得更详细,而是让每一次边界的移动都留下痕迹,并且这些痕迹能被机器自动串成一条链。这是我在这三个项目里最笃定的一个判断。
如果你只记一句话,我希望是这句:范围管理的成熟度,不看你的需求文档有多厚,而看你能不能说清”哪些被拒绝了、什么时候拒绝的、为什么拒绝”。
具体到下一步,我建议按这个顺序走:先用一周时间,把过去一个版本的所有变更拉出来做一次来源分类,你会立刻看到自己的变更构成是否健康;再用两周时间,把排除项清单和验收标准绑定这两件事落到流程里;最后评估追溯链是否需要平台化支撑。
不要一上来就买工具、上流程、开大会。先用一周的数据把问题定位清楚,再决定投入什么级别的方案。范围管理这件事,最贵的从来不是工具,而是在没有共识的前提下强行推行流程所带来的组织内耗。
如果你所在的团队已经超过 150 人,或者正处在从某个国外项目管理平台迁移的阶段,那平台化追溯这件事建议提前规划,因为历史数据的清洗和字段映射通常比想象中更耗时,这一点我在 300 人那次迁移里体会很深,三轮数据映射才把对象类型梳理干净。
常见问题解答(FAQ)
1. 研发项目启动时,Scope 到底要写到什么颗粒度才算能落地?
我带的团队每次立项会都写范围,但写着写着就变成一句话,比如做一套订单系统,到开发中期才发现产品、研发、测试对范围的理解完全不一样。我一直在纠结,写粗一点留弹性容易失控,写细一点又怕变成详细设计文档没人维护。到底有没有一个可以照着抄的颗粒度标准。
颗粒度的判断标准只有一条:每个条目能不能在验收会上用是或否判断。建议做到模块级加关键流程级,不要下沉到页面字段级,那样维护成本远高于收益。
可执行做法是维护一张范围清单表,字段固定为条目、对应业务目标、验收标准、明确排除项、责任人,条目数量控制在 30 到 80 行之间,超过 100 行基本说明你在写设计文档而不是范围文档。
另外一定要单独写一份不包含清单,排除项越具体越省事,比如本期不做多币种结算、不做移动端适配,比笼统写暂不考虑国际化有效得多。我在实际项目里对比过,写了具体排除项的项目,后期范围争议会议次数大概能少三分之一,因为大家吵的是新需求该不该做,而不是这个需求当初算不算在内。
最后提醒一点,颗粒度不是一次定死的,立项后第二周做一次范围校准,把评审阶段新冒出来的条目补进去,比上线前补要便宜得多。
2. 需求不断加进来,Scope 越做越大,工期却不变,这个问题怎么破?
我在上一家公司做中台项目,业务方每周例会都提顺便加个小功能,加了三个月,排期表一个字没改,最后上线延期六周还砍掉两个核心模块。我不想把关系搞僵,但也不想每次都靠加班兜底。有没有既不得罪业务方又能守住范围的办法。
核心动作是把加需求从口头承诺变成有成本的交换。每个变更走一张变更单,必须填三样东西:新增工作量人天、被替换或延后的原范围条目、提出人的业务优先级理由。判断依据是零成本变更必然无限增长,只要让变更有代价,要么换范围要么加时间或加人,变更提出量通常会掉一半以上。
数据口径上我盯三个数:每周新增变更条目数、变更总人天占原计划人天的比例、被替换掉的原始范围条目数,第二个数超过 15% 就要向项目负责人预警。这里还要区分范围蔓延和范围镀金,前者是外部未经审批悄悄加,后者是团队自己觉得体验更好主动加,后者要靠验收标准和代码评审卡住,很多延期其实是团队自己加的活。
落地建议是每周固定一次十五分钟范围对账会,对着范围清单逐条更新状态,只允许四种状态:未开始、进行中、已完成、已移出,不给模糊地带留空间。
3. 多个团队协作时,Scope 的边界按什么切才能少扯皮?
我们做的是一个跨三个团队的大项目,前端、后端、数据各管一段,结果每次出问题第一句话都是这不是我们的范围。我作为项目负责人,特别想知道边界到底该按系统切、按业务能力切,还是按交付物切,以及切完之后怎么防止互相甩锅。
优先按可独立验收的交付物切,不要按系统分层切。按前端后端数据分层切,每个团队只对某一层做完负责,没有人对用户可见的结果负责,这是扯皮的结构性原因,不是沟通问题。可执行做法有两条:一是在范围清单里给每条交付物指定唯一 Owner,任何一条交付物出现两个 Owner 就是边界没切干净,必须当场切开;
二是把跨团队依赖单独拉一张接口清单,写清接口提供方、消费方、字段契约、联调时间和延迟交付的影响面。判断依据是依赖清单里如果超过 30% 的条目没有明确交付日期,这个项目大概率会延期,因为它说明依赖没真正排进对方团队的排期,只是口头答应了。
另外要提前约定升级路径,依赖延迟 48 小时没有响应就自动升级到双方主管,不要靠个人私下去催,靠人情推动的依赖在项目高峰期一定断。
4. 怎么判断一个团队的范围管理是不是真的有效,有没有能拿数字说话的指标?
老板总问我范围管理做得怎么样,我以前只能回答变更都有记录,但说完自己都心虚。有记录和管得住完全是两回事,我想找几个能直接回答这个问题的指标,最好还能看出问题出在哪个环节。
只看四个数就够。第一是范围变更率,即变更消耗工时除以原计划总工时,我观察到的健康区间是 5% 到 15%,长期低于 5% 往往说明立项时需求分析过度保守,高于 25% 说明立项时范围根本没想清楚。
第二是变更原因分布,把原因归为四类:业务环境变化、需求遗漏、理解偏差、技术约束,如果理解偏差占比最高,问题在需求评审环节而不在变更流程本身,改流程是治错了病。第三是返工工时占总工时比例,范围定义不清最典型的代价就是返工,超过 20% 就应该做专项复盘。
第四是上线后 30 天内因不属于原范围引发的争议次数,这个数接近零,才说明范围清单和排除清单真的被各方认可了。判断依据是这四个数必须一起看,单看变更率低有可能是团队在偷偷加需求不记录,单看争议少有可能是没人认真提。
落地建议是每季度挑一个已完成项目做范围复盘,把这四个数写进复盘文档,比写十页流程规范都有说服力,因为它们是别人反驳不了的事实。
文章包含AI辅助创作:Scope落地方案:研发团队开展项目范围的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320006
读者评论
变更分通道这个设计我认同,但实际操作中怎么判断一条外部客户诉求到底该不该立刻插入?文中给的15%紧急比例是事后统计,事前决策时销售和产品经理的博弈很难靠数据解决。
双向追溯那条链路说起来简单,我们团队用小工具加脚本也能跑通需求到测试用例的关联,但维护脚本的人力成本不低,三个版本后脚本没人敢改,最后又回到手工维护。想知道有没有更轻的落地方式。
被拒绝需求记录这个观点很戳我。我们团队现在确实只记录要做什么,不记录不做什么,导致每次版本验收都在重新争论边界。但真开始记录拒绝原因后,我发现更大的阻力来自产品经理不愿承认自己提的需求被毙了。
