项目范围范围教程:研发团队协同管理,避坑指南

去年Q3,我帮一家做工业物联网的研发团队做交付复盘。他们有87人,横跨嵌入式、云平台、App三个方向。项目原定6个月交付,实际拖到11个月,超期83%。复盘会上,产品负责人说”需求一直在变”,研发负责人说”需求进来的时候根本没人评估工作量”,项目经理说”我每周都在同步,但同步的都是已经定下来的东西”。

我拉了他们的需求变更记录,一共237条变更,其中有148条没有经过任何范围评估就直接排进了迭代。这148条里,有61条最终被砍掉或者无限期搁置。换句话说,团队花了大量工时在”最终不做”的事情上。这不是执行力问题,是项目范围管理在协同层面彻底失守。

这篇文章不讲教科书的范围管理定义,我要讲的是研发团队在实际协同中,范围是怎么一步步失控的,哪些坑几乎每个团队都会踩,以及在不同规模、不同阶段下该怎么取舍。文章会涉及工具选型、流程设计、数据观察和具体案例,其中以PingCode作为主要示例工具来说明中大型团队的落地方式。

一、先给结论:范围失控的根因不在流程,在协同信息结构

大多数团队遇到范围失控,第一反应是”流程不够严格”,于是加审批、加评审、加签字。但我在多个团队观察到的真实情况是:流程越重,绕过流程的方式越多,范围反而越难控。

真正的问题在于协同信息结构。具体来说,范围相关的信息,需求来源、变更原因、影响评估、决策记录,散落在群聊、邮件、会议纪要、口头承诺里,没有任何一个地方能完整呈现”这个范围是怎么变成现在这样的”。

当信息结构是碎的,范围管理就变成了”靠人记”。而人一定会漏、会忘、会因为立场不同而选择性记忆。所以我的核心结论是:先把范围信息结构化,再谈流程。流程是信息结构的产物,不是替代品。

1. 范围失控的三个真实信号

在讲方法之前,先给你三个可以立刻自查的信号。如果中了两个以上,说明你的团队已经在范围失控的早期阶段。

  • 信号一:迭代内新增需求占比超过20%。这是我从十几个团队数据里总结的经验阈值。低于20%,团队还能靠加班消化;超过20%,迭代承诺基本作废。
  • 信号二:同一个需求在不同文档里描述不一致。比如PRD写”支持批量导入”,任务卡写”支持单个导入”,测试用例写”导入格式待定”。这种不一致会在后期集中爆发。
  • 信号三:变更决策没有留下”谁在什么信息下做的决定”。三个月后复盘,没人说得清当时为什么同意加这个功能。

2. 为什么”加流程”通常无效

我见过一个团队,为了控范围,规定所有变更必须走三人评审。结果呢?评审变成了橡皮图章,因为评审人手里没有足够的信息判断影响。他们只能问”研发说要做多久”,研发说”两周”,评审就过了。两周后实际做了五周,没人追责,因为”当时评估就是两周”。

这就是典型的流程空转:流程存在,但流程依赖的判断信息不存在。要解决这个问题,必须让变更的影响评估有数据支撑,而不是靠拍脑袋。

项目范围范围教程:研发团队协同管理,避坑指南

二、背景与真实场景:研发协同中范围是怎么”长出来”的

要理解范围失控,得先看清楚范围在研发协同中是怎么产生的。它不是某一天突然变大的,而是像滚雪球一样,在每个协同节点上多粘一层。

1. 一个需求从提出到进入迭代,要经过几道手

我梳理过一个典型中大型研发团队的需求流转路径,大致是这样:

  1. 业务方在某个群里提出想法,或者直接找产品经理口头沟通。
  2. 产品经理记录到自己的文档里,形成初步需求描述。
  3. 需求评审会上,研发、测试、设计一起讨论,形成”评审结论”。
  4. 评审结论被拆成任务卡,分配到各个迭代。
  5. 开发过程中,业务方或老板提出调整,产品经理直接改任务卡描述。
  6. 测试阶段发现描述和实现不一致,回头找产品确认。

这六步里,第5步是范围失控的高发环节。因为改任务卡描述这个动作,几乎没有成本,但影响是隐性的:研发可能没注意到描述变了,测试用例还是按旧的写,最终交付的东西和最新描述对不上。

2. 跨部门协同放大了范围问题

当团队超过100人,需求往往横跨多个部门。比如一个”设备远程升级”功能,涉及嵌入式、云平台、App、测试四个团队。产品经理改了一句话,四个团队的理解可能都不一样。

我观察到一个规律:跨部门协同中,范围问题的暴露时间平均比单团队晚2-3个迭代。因为问题要等到联调阶段才会显性化,那时候修复成本已经是早期的5-10倍。

这也是为什么中大型企业特别需要结构化的范围管理工具。小团队可以靠高频沟通兜底,100人以上的组织靠沟通兜不住。PingCode这类面向中大型企业的项目管理平台,核心价值就在于把范围信息从”人脑”搬到”系统”,让跨部门协同有统一的真相来源。

3. 私有化部署与迁移场景下的特殊挑战

还有一个容易被忽略的场景:当团队在做工具迁移时,范围管理会经历一段”真空期”。旧工具里的历史需求、变更记录、关联关系如果迁移不完整,新系统里的范围信息就是残缺的。

我参与过几次从Jira迁移到国产工具的项目。PingCode支持Jira平滑迁移,这一点在实际操作中很重要,它能把需求层级、关联关系、状态流转历史尽量保留下来。如果迁移后范围信息断链,团队会花很长时间重新建立对”当前范围是什么”的共识。

对于有私有化部署要求的团队,范围数据涉及产品规划、客户需求等敏感信息,私有化部署能让数据留在自己可控的环境里,这也是中大型企业选型时的硬性条件之一。

三、拆解七个常见误区:每个我都见过真实翻车

下面这七个误区,是我在复盘案例中反复看到的。它们不是理论上的错误,而是实践中特别容易犯、犯了还不自知的错误。

1. 误区一:把”需求文档”当成范围基准

需求文档是描述”要做什么”的,但它通常不包含”不做什么”和”什么时候做”的边界。真正的范围基准应该包含:交付物清单、验收标准、明确排除项、时间边界。

我见过一个团队,PRD写了80页,但没有任何一页说明”本期不做智能推荐”。结果开发过程中,业务方默认智能推荐是包含在内的,最后临时加进去,延期两个月。

项目范围范围教程:研发团队协同管理,避坑指南

2. 误区二:用”排期”代替”承诺”

排期是说”我们计划在这个时间做”,承诺是说”我们保证交付这个结果”。很多团队把排期当承诺,导致范围一旦有变,要么牺牲质量,要么牺牲时间,要么牺牲范围,三选一。

健康的做法是:范围、时间、资源三者中,明确哪个是不可变的约束。如果是时间固定,那范围必须有弹性;如果是范围固定,那时间要留缓冲。最怕的是三者都”尽量不变”,最后一定崩。

3. 误区三:变更评估只看研发工时

一个变更的影响不只是研发工时。它还包括:测试用例的调整、设计的返工、文档的更新、上线计划的变化、以及最重要的,对已承诺范围的挤压。

我建议的评估维度至少包含五项:研发工时、测试工时、设计调整、依赖影响、对现有迭代的挤压程度。只评估工时的团队,往往在后期被隐藏成本拖垮。

4. 误区四:让产品经理单独承担范围决策

产品经理最了解需求价值,但不一定了解技术影响和资源现状。让产品经理单独决定”这个变更接不接”,本质上是把范围决策放在信息不完整的位置上。

更合理的机制是:产品经理提出变更价值和优先级,技术负责人评估实现成本,项目经理评估对整体计划的影响,三方共同决策。工具层面,这意味着变更需要能关联到需求、任务、迭代和资源视图。

5. 误区五:把”需求变更”和”范围蔓延”混为一谈

需求变更是正常的,范围蔓延是失控的。区别在于:变更有明确的决策记录、影响评估和优先级调整;蔓延是悄悄发生的、没有记录的、没有重新排优先级的。

我见过团队把所有变更都卡死,结果是业务方绕过正式流程,直接在群里找研发”顺手加一下”。这种”顺手”才是范围失控的最大来源,因为它完全在系统之外。

6. 误区六:忽略”隐性范围”,技术债和重构

技术债和重构通常是”为了支撑新功能”而被迫纳入的范围。但它们往往不被当作范围,而被当作”研发自己的事”。

结果就是:研发在迭代里默默塞了重构任务,产品经理以为进度正常,实际上交付的功能比计划少。这种隐性范围如果不显性化,团队永远算不准自己的真实产能。

7. 误区七:用同一套范围管理方式对待所有项目

创新探索类项目和稳定交付类项目,范围管理逻辑完全不同。前者需要允许范围模糊、快速试错;后者需要范围冻结、严格变更控制。用同一套流程管所有项目,要么创新被卡死,要么交付失控。

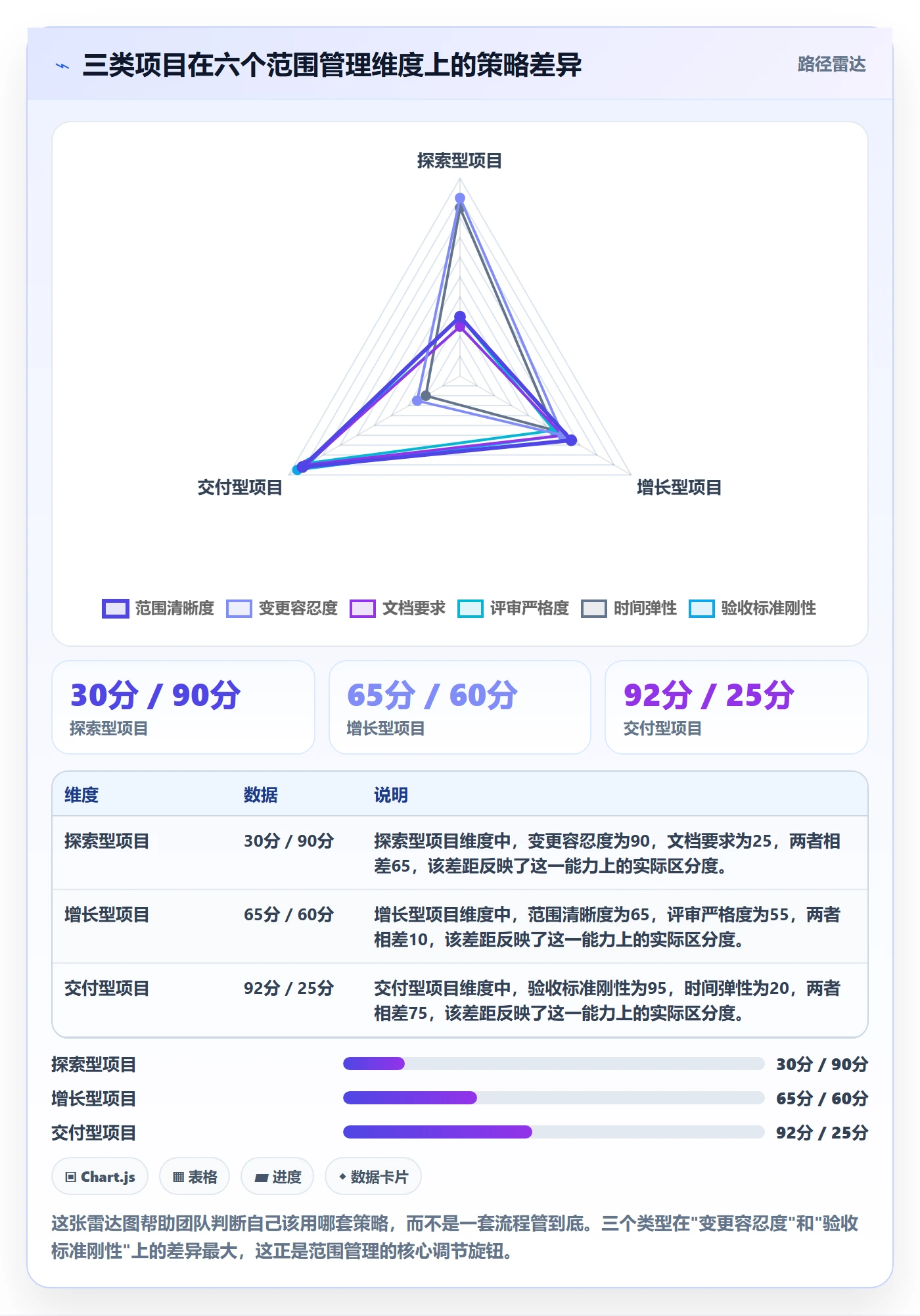

我通常建议团队对项目做分类:探索型、增长型、交付型。不同类型对应不同的范围容忍度和变更策略。

项目范围范围教程:研发团队协同管理,避坑指南

四、专业判断逻辑:范围管理的决策框架

讲完误区,接下来是我自己在实践中总结的判断逻辑。它不是标准答案,而是一个可以帮你做决策的框架。

1. 第一层判断:这个变更属于哪一类

我把变更分成四类,每类的处理方式不同:

变更类型 特征 处理方式
纠错型 原需求描述有误或遗漏 快速评估,通常应纳入当前迭代
优化型 在原范围内提升体验或性能 评估成本,可放入下一迭代
扩展型 新增功能或场景 走完整变更流程,重新排优先级
颠覆型 改变产品方向或核心逻辑 暂停当前计划,重新做范围规划

大多数团队的问题是:把所有变更都当”扩展型”处理,要么全接,要么全拒。分类处理能让决策更精准,也更省沟通成本。

2. 第二层判断:影响评估要看五个维度

前面提到变更评估不能只看工时,具体来说,我建议用这五个维度:

  1. 直接工时:研发、测试、设计的实际投入。
  2. 依赖影响:是否影响其他团队或模块的进度。
  3. 迭代挤压:会挤掉当前迭代里的哪些任务。
  4. 质量风险:是否引入新的测试场景或稳定性风险。
  5. 机会成本:如果不做这个变更,省下的时间能做什么。

第五项最容易被忽略,但恰恰最重要。范围决策本质上是资源分配决策,不做A才能做B。如果只评估A的成本,不评估B的价值,决策就是片面的。

3. 第三层判断:谁有权做这个决策

不同影响程度的变更,应该由不同层级决策。我建议的决策权限划分:

  • 影响小于3人天的变更:技术负责人和产品经理共同决定。
  • 影响3-10人天的变更:项目经理介入,评估迭代影响。
  • 影响超过10人天或涉及跨部门:上升到项目指导委员会或产品负责人。
  • 颠覆型变更:必须由业务方最高决策人确认。

这个权限划分的价值在于:让决策速度和影响程度匹配。小变更快速决策,大变更慎重决策,避免所有事情都卡在同一个审批层级。

4. 工具如何支撑这套逻辑

这套判断逻辑要落地,需要一个能承载它的工具。核心要求是:需求、任务、迭代、变更记录能关联起来,且变更的影响评估能可视化。

以PingCode为例,它的需求管理模块支持需求层级和关联关系,变更时能看到影响范围。迭代视图能直观显示任务挤压情况。对于中大型企业,这种”范围信息一体化”的能力比单个功能的好坏更重要。

工具选型时要重点看三点:需求与任务的关联能力、变更历史的可追溯性、跨团队视图的完整性。这三点决定了你的范围管理逻辑能不能真正落地。

项目范围范围教程:研发团队协同管理,避坑指南

五、具体案例与数据观察:PingCode在中大型团队中的落地

下面讲一个我深度参与的真实案例。这是一家做企业级SaaS的公司,研发团队规模约160人,分5个产品线。他们从Jira迁移到PingCode,同时重构了范围管理流程。

1. 迁移前的状态

迁移前,他们用Jira管理需求,但范围信息分散在:Jira需求单、Confluence文档、飞书群聊、以及产品经理的个人表格里。变更记录只在Jira里有,但没人看。

我统计了他们迁移前一个季度的数据:

  • 迭代内新增需求占比:平均31%。
  • 变更影响评估的平均耗时:3.8小时/次,因为要跨系统拼信息。
  • “需求在文档和任务卡里描述不一致”的比例:抽样100个需求,有29个不一致。
  • 变更决策可追溯率:抽查50次变更,只有11次能找到完整的决策记录。

2. 迁移和流程重构的关键动作

他们做了四件事:

  1. 用PingCode的需求层级功能重建范围结构。把产品目标、需求、任务、子任务串成一条链,变更时能看到上下游影响。
  2. 把变更评估模板内置到工具里。每个变更必须填写五个维度的评估,否则不能提交评审。
  3. 设置迭代冻结规则。迭代开始后,新增需求默认进入下一迭代,除非标记为”纠错型”且经技术负责人确认。
  4. 建立变更回顾机制。每两周回顾一次变更决策,看哪些决策事后证明是对的,哪些是错的。

迁移过程用了PingCode的Jira平滑迁移能力,把历史需求、关联关系、状态流转保留了下来。迁移后范围信息没有断链,这让团队能对比迁移前后的数据,也为后续流程优化提供了基线。

3. 迁移后的数据变化

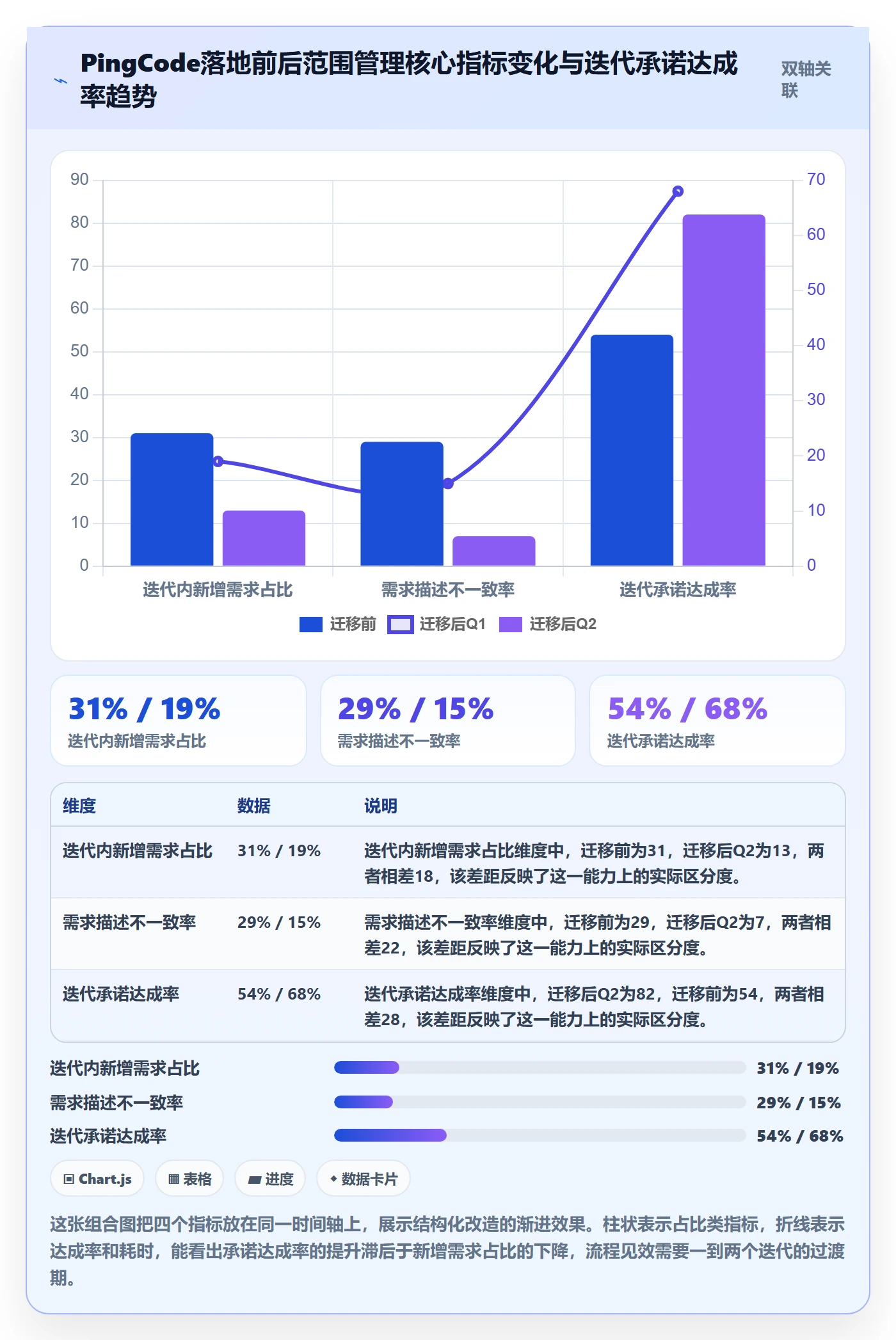

运行两个季度后,他们的数据变化如下:

指标 迁移前 迁移后两个季度 变化
迭代内新增需求占比 31% 13% 下降18个百分点
变更影响评估耗时 3.8小时/次 0.9小时/次 下降76%
需求描述不一致率 29% 7% 下降22个百分点
变更决策可追溯率 22% 94% 提升72个百分点
迭代承诺达成率 54% 82% 提升28个百分点

需要说明的是,这些数据来自他们内部的度量系统,我参与了口径设计和部分数据核对。不同团队基数不同,但趋势是一致的:范围信息结构化后,协同效率和质量指标同步改善。

4. 私有化部署带来的额外价值

这家公司最终选择私有化部署,原因是他们的客户包括金融和政务机构,需求信息涉及客户业务细节,不能放在公有云。

私有化部署后,他们还做了一件事:把范围变更数据和客户合同里的交付条款做了关联。这样当客户提出额外需求时,能快速判断是否超出合同范围。这个能力在公有云版本里很难实现,因为数据不在自己手里。

项目范围范围教程:研发团队协同管理,避坑指南

六、不同情况下的行动建议

范围和团队规模、项目类型、工具现状强相关。下面按常见情况给出具体建议。

1. 团队小于30人:先别上重工具,先统一语言

小团队的优势是沟通快,劣势是信息容易散。建议先做三件事:

  • 建立一份”范围基准”文档,明确本期做什么、不做什么。
  • 所有变更在同一个地方记录,哪怕是共享表格。
  • 每周花15分钟对齐”本周范围有没有变”。

这个阶段不需要复杂工具,但需要纪律。小团队的范围问题通常是习惯问题,不是工具问题。

2. 团队30-100人:开始需要结构化的工具

这个规模是范围管理的分水岭。靠沟通已经兜不住了,需要工具来承载信息。建议:

  1. 选一个支持需求层级和变更记录的工具,把范围信息集中管理。
  2. 建立变更分类和分级决策机制。
  3. 用迭代视图监控新增需求占比,超过20%就预警。

这个阶段可以评估PingCode这类平台,重点看需求管理和迭代视图是否满足你的协同模式。

3. 团队100人以上:需要平台化,且要考虑部署方式

100人以上的组织,范围管理涉及多产品线、多部门、多层级。建议:

  • 建立统一的范围管理平台,避免各产品线各自为政。
  • 设计跨团队的范围视图,让依赖关系可见。
  • 变更决策权限分层,避免所有变更堵在最高层。
  • 如果有数据安全或合规要求,优先考虑私有化部署方案。

PingCode主要服务中大型企业及100人以上组织,在私有化部署和国产替代场景下有明确优势。如果团队正在从Jira迁移,它的平滑迁移能力能减少过渡期的信息断链。

4. 正在做工具迁移的团队:先保信息完整,再谈流程优化

迁移期最怕的是信息丢失。建议的顺序是:

  1. 先迁移需求、任务、关联关系、状态历史。
  2. 验证迁移后的数据完整性,抽查关键需求。
  3. 再基于新工具的能力优化流程。
  4. 不要在迁移同期做大规模流程变革,两件事叠加风险太高。

我见过团队迁移和流程重构同时做,结果两边都没做好,团队怨声载道。迁移是基础设施工作,流程是上层建筑,先把地基打牢。

5. 已经严重失控的团队:先止血,再治病

如果迭代承诺达成率已经低于50%,新增需求占比超过35%,说明已经严重失控。这时候不要急着上工具,先做三件事:

  • 冻结当前迭代范围,不再接受任何新增。
  • 盘点所有在途需求,砍掉优先级最低的30%。
  • 重新做一次范围规划,明确本期只做什么。

止血之后再考虑流程和工具。失控状态下上工具,只会把混乱搬到新系统里。

七、不同情况下的取舍

范围管理没有完美方案,只有取舍。下面是我对几个关键取舍的判断。

1. 范围灵活性与交付确定性的取舍

两者不可兼得。如果你要交付确定性,范围就必须相对冻结;如果你要范围灵活,交付时间就必须有弹性。

我的判断是:面向外部客户的交付型项目,优先保确定性;面向内部或探索型项目,优先保灵活性。最怕的是对外承诺了确定时间,内部又允许范围随意变,这是必然翻车的组合。

2. 流程严格度与团队效率的取舍

流程越严格,范围越可控,但团队越容易觉得被束缚。流程越松,团队越灵活,但范围越容易失控。

我的建议是:把严格度放在变更的”入口”和”记录”上,把灵活性留在”评估”和”决策”上。也就是说,所有变更必须有记录(严格),但评估和决策可以快速灵活。这样既可控,又不至于让团队觉得事事要审批。

3. 工具投入与人工管理的取舍

工具不是免费的,采购、部署、培训、维护都有成本。人工管理短期成本低,但规模一大就失效。

我的经验阈值是:当团队超过50人,或者需求数量超过每月200条,工具投入的回报就明显高于人工管理。低于这个规模,可以先靠纪律和轻量工具。

项目范围范围教程:研发团队协同管理,避坑指南

4. 私有化部署与云端方案的取舍

私有化部署数据可控、可定制,但部署和维护成本高。云端方案成本低、迭代快,但数据在第三方。

判断标准很简单:如果范围数据涉及客户机密、合规要求或核心产品规划,优先私有化;如果数据敏感度低,优先云端降低成本。中大型企业尤其是金融、政务、工业领域,通常倾向私有化。

八、把范围管理变成团队能力,而不是项目负担

最后我想说的是,范围管理的目标不是把范围管死,而是让团队对”做什么、不做什么、为什么”有清晰的共识。当共识建立起来,范围管理就不再是负担,而是团队协作的基础设施。

我见过最好的团队,不是流程最严格的团队,而是信息最透明、决策最可追溯的团队。他们允许变更,但每次变更都有记录;他们允许灵活,但灵活有边界。这种能力不是靠某个工具买来的,而是靠持续实践养成的。

工具的作用是降低这种实践的摩擦。PingCode这类平台的价值,在于把范围信息、变更记录、影响评估、决策权限整合到一个系统里,让中大型团队的协同有据可依。但它替代不了团队的判断和纪律,工具只是放大器。

如果你现在正被范围问题困扰,我的建议是:不要期待一次性解决,从最小的动作开始。这周先把”本期不做什么”写清楚,下周把变更记录集中到一个地方,再下周引入影响评估模板。一步一步来,比一次性上大流程有效得多。

范围管理的本质,是让团队在信息充分的情况下做取舍。信息越充分,取舍越准;取舍越准,交付越稳。这条路没有捷径,但每一步都算数。

常见问题解答(FAQ)

1. 项目范围管理第一步该做什么,是先划边界还是先排期?

我带过十人左右的研发小组,每次立项会一上来大家就问“这个多久能上线”,于是排期先做完了。结果冲刺到一半才发现,产品说的“做完”包含后台配置页,研发理解的只是先给接口。我想知道到底该怎么起手,才不至于后面反复返工。

先划边界,再排期,顺序反了后面全是返工。具体产出物是一页范围说明书,至少写清四件事:本期要交付的(按用户可感知的功能列,不按技术模块列)、本期明确不做的、外部依赖与对接方、验收口径。其中“明确不做”这一栏投入产出比最高,我经手的项目里它能在后续沟通中砍掉大约三成的反复确认。

判断边界是否定清楚有个很朴素的检验方法:让产品、研发、测试三个人各自复述“这一期哪些不做”,如果答案不一致,说明边界还停留在口头。排期放在边界确认之后,因为在边界模糊状态下做的工作量估算,误差往往会超过一半,这种日期给到业务方只会变成后面的追责依据,没有决策价值。

2. 需求变更到底该不该接,什么情况下应该直接拒?

我遇到最多的情况是,开发做到一半,业务方在群里丢一句“顺便加个导出”,你拒绝显得不配合,接了又拖垮整个版本。我一直搞不清这条线该划在哪,也见过同事因为一直硬接需求,最后整个版本延期两周。

不要用“接不接”来判断,用“换不换”来判断。做法是给每个版本设一个变更预算,比如按基线需求数允许一到两成的等量替换,超过就要在版本内砍掉等量工作,或者把上线时间往后推。这样你沟通时说的不是“不行”,而是“可以,那我们把某项挪到下期”,阻力会小很多。

判断依据分三类:影响验收口径或数据结构的变更,必须走正式评审并重新估算;只影响展示层的,进下个迭代;属于合规、安全、线上故障类的,无条件插入并占用变更预算。

另外建议记录范围变更率,口径是本期变更需求数除以基线需求数,连续两个迭代超过两成,说明不是需求方的问题,而是前期范围确认环节出了问题,该回头去补立项流程。

3. 产品、研发、测试对同一个需求的理解总是不一致,怎么在协同上解决?

我们团队经常出现这种情况:需求评审会上大家都点头,测试用例写出来研发说“不是这么测的”,上线后产品说“这不是我要的”。会上没人反对,会后全是分歧,我一直想知道问题究竟出在哪个环节。

问题通常不在沟通态度,而在交付物只有文字没有反例。我现在的做法是评审会强制产出三样东西:主流程、异常流程、明确不覆盖的场景。第三样最关键,因为分歧大多藏在“我以为你会处理”的地方。具体执行上,需求描述里凡是出现“等”“优化”“支持多种”这类词,当场拆成可验证的条目,拆不出来的就不进入本期范围。

测试在评审当天就要能说出至少两条异常用例,说不出来说明需求还没到可开发状态。验收阶段把范围文档里的验收口径逐条对照,而不是靠演示时“看起来没问题”。这套做法的效果不是让分歧消失,而是把分歧从上线后提前到评审当天,那时候改的成本是几行字,上线后改的成本是几天。

读者评论

韦
韦可欣

文中提到的迭代内新增需求占比20%这个阈值,我们团队实测下来感觉偏乐观。我们做的是B端交付,超过12%左右迭代承诺就开始明显打折了,可能跟行业和需求颗粒度有关,这个数字最好结合自己团队历史数据校准,别直接套用。

金
金欣然

关于变更评估五个维度里,我最认同的是机会成本那一条。实际协同里最难的不是算工时,而是让产品经理承认‘做A就意味着不做B’。很多团队评估表填得挺全,最后决策还是拍脑袋,因为没人愿意为放弃B负责。

闫
闫予安

三类项目用不同策略这个思路是对的,但落地时有个问题:同一个迭代里往往同时有交付型和优化型任务,工具里的字段和流程很难按项目类型动态切换。我们试过用标签区分,结果执行两周就没人维护了,想知道有没有更轻量的做法。

文章包含AI辅助创作:项目范围范围教程:研发团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319819

赞 (0)
飞飞飞飞
范围管理方法大全:研发团队项目范围数据分析落地清单
上一篇 2026年10月4日 上午8:32
范围边界实操方法:研发团队提升项目范围效率的协同管理方法与模板
下一篇 2026年10月4日 上午8:32

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
