去年年底,我参与了一个 60 多人研发组织的版本复盘。管理层给出的结论是”技术难度超预期”,但当我要求把工作项数据重新拉一遍之后,得到的却是另一个答案。
那个延期 19 天的版本里,真正因为技术攻坚被阻塞的任务只有 4 个,累计阻塞时长不到 30 人天。而因为”范围没说清楚”产生返工的任务有 37 个,累计消耗 217 人天,占整个版本总投入的 23%。换句话说,团队多花的钱里,有将近四分之一是花在”重新搞清楚要做什么”上。
更值得警惕的是,这 37 个任务中有 29 个在需求池里被标记为”正常需求”,没有任何变更记录。范围确实膨胀了,但从数据看,一切正常。
从那之后,我在 40 多个研发团队里反复验证同一个判断:项目范围失控很少是执行问题,绝大多数时候是”项目范围”和”工作范围”这两层从来没有被数据化打通。项目范围说的是”这次要交付什么”,工作范围说的是”为了交付这些,团队具体要做哪些事”。这两层不拆开,需求一变,你既看不出变了多少,也算不出多花了多少。
这篇文章把范围管理拆成一条完整的全流程:定义两层范围、建立范围基线、拆分需求粒度、管理变更、度量偏差、复盘修正。同时给出我实际采集到的数据口径和指标阈值,你可以直接对照自己的团队做一次体检。
一、核心结论:先把范围拆成两层,再用五个指标把它变成数据
在展开全流程之前,我先把四个核心结论放在最前面。它们是我在几十个研发团队里反复验证过的判断,也是后面所有方法的出发点。
1. 项目范围和工作范围是两层,必须分开管
项目范围是对外的交付承诺:这个版本交付哪些能力、覆盖哪些用户角色、达到什么质量标准、在什么时间点可验收。它面向业务方和验收方,使用的是业务语言。
工作范围是对内的执行边界:为了交付这些能力,需要做哪些需求、哪些技术任务、哪些测试与部署工作。它面向研发团队,使用的是任务语言。
我见过的大量团队只拥有其中一层。只有项目范围的团队,会出现”需求文档写完了,但没人知道具体要做什么”;只有工作范围的团队,会出现”任务全部按时完成,业务方验收时却说这不是我要的”。
两层之间的翻译层,才是范围管理真正的工作量所在。这个翻译层一旦缺失,范围就必然要靠人的记忆和临时沟通来补,而人的记忆是范围管理中最不可靠的一环。
2. 五个指标就能判断一个团队的范围健康度
范围管理之所以难落地,很大程度是因为它听起来很抽象。但落到数据上,它其实只需要五个指标就能描述清楚。
| 指标名称 | 计算口径 | 健康区间 | 数据来源 |
|---|---|---|---|
| 范围基线偏差率 | (版本上线实际范围 − 基线冻结范围)÷ 基线冻结范围 | 低于 15% | 需求与版本关联关系 + 基线快照 |
| 需求变更率 | 迭代内发生变更的需求数 ÷ 迭代内需求总数 | 低于 20% | 需求变更记录 |
| 因范围返工率 | 因范围或理解偏差返工的工作项 ÷ 工作项总数 | 低于 10% | 工作项返工标记与原因分类 |
| 需求粒度健康度 | 估算大于 8 点的需求数 ÷ 需求总数 | 低于 15% | 需求估算字段 |
| 版本准时率 | 按期交付版本数 ÷ 已交付版本总数 | 高于 80% | 版本计划与实际发布时间 |
这张表里的阈值来自我在 2022 到 2024 年间跟踪的 42 个研发团队样本,其中 27 个团队规模在 50 到 400 人之间。它不是行业标准,而是一条可用的判断基线:全面低于健康区间的团队,范围管理基本靠个人经验在撑;落在区间内的团队,范围是可预测的。
3. 范围蔓延的真正驱动力,是变更成本不可见
几乎所有管理者都会抱怨”业务方太爱改需求”。但我在数据里看到的规律恰恰相反:需求变更频率高的团队,通常不是业务方更善变,而是改一次的代价从来没有被算出来过。
当一个变更在会议里被口头答应,它的成本就被隐藏了。业务方看到的是”加一个小按钮”,团队感受到的是”又要加班两周”。这两者之间的差值,就是范围管理的黑洞。
当同一个变更变成一张需要填写影响范围、需要评估人天、需要明确挤占哪个版本容量的变更单时,变更数量通常会自然下降 30% 到 50%。下降的原因不是流程变严,而是决策者第一次看见了价格标签。
4. 先把范围变成数据,再谈流程加码
我不建议团队一上来就推行”更严格的范围管理流程”。加流程会让所有人变慢,却不一定让范围变清晰,而且在数据基础薄弱时,新流程很快会被绕过。
更稳的顺序是:先让范围可被记录,再让范围可被度量,最后才让范围可被约束。跳过前两步直接做第三步,结果往往是流程被绕过,数据变得更脏,团队对范围管理彻底失去信任。

二、背景和真实场景:范围是怎么在两周里悄悄膨胀 40% 的
抽象地讨论范围管理没有意义。我更愿意先还原三个真实场景,它们几乎出现在我接触过的每一个范围失控的团队里,只是严重程度不同。
1. 三种我见过最多的范围失控现场
(1)需求池变成许愿池
我曾经看过一个团队的需求池,里面挂着 640 条需求,最新的一条创建于三天前,最老的一条创建于两年半前。所有需求的状态都是”待评估”,没有任何优先级字段,也没有任何一条被明确关闭过。
这种需求池的问题不在于数量多,而在于它没有边界。当任何人都可以往里面丢需求,而没有任何人负责关闭需求时,需求池就从一个决策工具变成了一个情绪垃圾桶。
(2)需求评审会上的”顺带说一下”
这是范围蔓延最高频的入口。评审会开到一半,某位业务负责人说:”对了,还有个小事顺便加一下,就是那个列表能不能支持导出。”全场点头,产品经理记在会议纪要里。
问题在于,这句”顺便”没有进入任何范围基线。两周后开发做完了,测试资源不够,发布被推迟。复盘的时候所有人都在找”到底是哪个环节出了问题”,但没有人记得那句”顺带说一下”。
(3)验收标准只存在于某个人脑子里
我最常问团队的一个问题是:”这条需求的验收标准写在哪里?”得到的回答经常是”产品经理知道”或者”到时候看效果”。
验收标准缺失带来的不是验收阶段才爆发的问题,而是开发阶段就开始返工。因为开发在实现时会做大量假设,而这些假设在被验证之前,本质上都是范围风险。
2. 项目范围和工作范围的差别,用一张表说清
很多人把这两个概念混用,导致讨论范围时各说各话。我用一张表把它们彻底分开。
| 对比维度 | 项目范围 | 工作范围 |
|---|---|---|
| 核心问题 | 要交付什么 | 为此要做哪些事 |
| 描述对象 | 业务能力、用户场景、质量标准 | 需求、任务、缺陷、测试用例 |
| 面向角色 | 业务方、验收方、管理层 | 产品、开发、测试、运维 |
| 主要载体 | 版本说明、需求范围清单 | 需求条目、工作项、子任务 |
| 变更影响 | 影响交付承诺与验收口径 | 影响排期、人力与资源投入 |
| 度量指标 | 范围基线偏差率、版本准时率 | 返工率、任务完成率、需求交付周期 |
这张表最实用的一列是”主要载体”。当团队抱怨”范围管不住”时,我通常会先问一句:你们的项目范围写在哪个文档里,工作范围挂在哪个工具里?如果这两个问题的答案不一致,范围一定管不住。
3. 一次完整的版本复盘:数据对不上的那两周
回到开头那个延期 19 天的版本。我们把数据按周拆开之后,看到了一个非常典型的模式。
第一周,版本基线冻结,需求数是 58 条。第二周结束时,需求池里与这个版本关联的需求变成了 71 条,但版本容量没有变。第三周,有 9 条需求因为”做不完”被临时挪到下一个版本,同时又有 12 条新需求被塞进来。
到版本发布时,实际交付的需求是 74 条,比基线多了 16 条,范围基线偏差率 27.6%。而这个偏差在整个过程中从未被任何一份报告呈现过,因为团队只统计”完成了多少任务”,从不统计”计划范围变了多少”。

三、拆解五个常见误区
范围管理做不好,通常不是因为团队不努力,而是因为几个根深蒂固的认知偏差。我把最常见的五个列出来,每一个都对应一种我实际见过的失败模式。
1. 误区一:把需求列表当成范围基线
需求列表是动态的,范围基线是静态的。这是两个完全不同的东西。
我见过太多团队说”我们有范围基线,就是那个需求列表”。但需求列表每天都在变,它记录的是”当前想做什么”,而不是”已经承诺做什么”。当你用一份不断变化的清单去衡量偏差时,偏差永远是零。
真正的范围基线需要是一个带时间戳的快照:在某个时间点,这个版本承诺交付哪些需求,每条需求的验收标准是什么。之后所有的增删都必须与这个快照对比,才能算出偏差。
2. 误区二:把变更管理等同于禁止变更
有些团队在吃过范围蔓延的亏之后,走向另一个极端:冻结范围,任何变更一律拒绝。结果通常是业务方绕开流程,直接找开发”私下改一下”,范围反而更不可控。
我的判断是:变更管理的目的不是减少变更,而是让变更的成本可见、决策可追溯。一个健康的团队每月仍然会有 15% 到 20% 的需求变更,区别在于这些变更都被记录、被评估、被明确地交换了代价。
3. 误区三:用故事点总量衡量范围大小
故事点是相对估算单位,它衡量的是复杂度,不是范围。用它来衡量范围大小,会出现两个典型错误。
第一,不同团队的 1 点含义不同,跨团队比较毫无意义。第二,同样 20 点的两条需求,一条是”新增一个字段”,一条是”重构计费引擎”,它们对范围的影响完全不是一个量级。
衡量范围更可靠的口径是需求条数 + 验收标准条数 + 涉及模块数的组合。这三个维度都是客观计数,不受估算偏差影响。
4. 误区四:认为范围数据只有项目经理需要
范围数据如果不能被业务方看懂,就永远起不到约束作用。而大多数团队的范围报告,是给项目经理看的,充满了燃尽图、速率图和累积流量图。
我的做法是给不同角色准备不同的视图:给业务方看的是”这个版本承诺了什么、实际交付了什么、差额在哪里”,用需求条数和验收通过率表达;给研发团队看的是”哪些需求发生了变更、为什么变更、挤占了谁的工作”。同一份数据,两种表述。
5. 误区五:以为买了工具就等于管住了范围
工具解决的是记录和聚合问题,解决不了定义问题。如果团队没有定义清楚什么叫”范围基线”、什么叫”变更”、什么叫”返工”,再好的工具也只能记录一堆无意义的状态。
我的经验是:工具能放大一个团队的纪律,也能放大一个团队的混乱。在上工具之前,至少要把五个指标的字段定义清楚,否则数据越多,噪音越大。


四、专业判断逻辑:范围 = 边界 × 粒度 × 变更权 × 可见性
这些年我形成了一套相对稳定的判断框架。当有人问我”我们团队范围管理该怎么改”时,我会按这四个维度依次检查,顺序不能颠倒。
1. 第一层:边界,先写清楚”这次不做什么”
绝大多数范围文档只写”要做什么”,不写”不做什么”。这是一个致命的结构性缺陷。
“要做什么”是开放集合,可以被无限补充;”不做什么”是闭合集合,一旦写明,补充就必须显式地推翻它。前者是许愿池,后者是合同。
我的做法是在每个版本的范围内明确列出一段”本期明确不做”,包括功能边界(不做多语言、不做批量导入)、角色边界(本期不覆盖管理员角色)和场景边界(不支持离线场景)。这段内容在整个版本里几乎不会增加工作量,但它能挡掉后面一半以上的”顺带说一下”。
2. 第二层:粒度,需求要拆到”可以被拒绝”的程度
我判断需求粒度是否合格,用的是同一个标准:这条需求能不能在 10 秒内被回答”要不要做”。

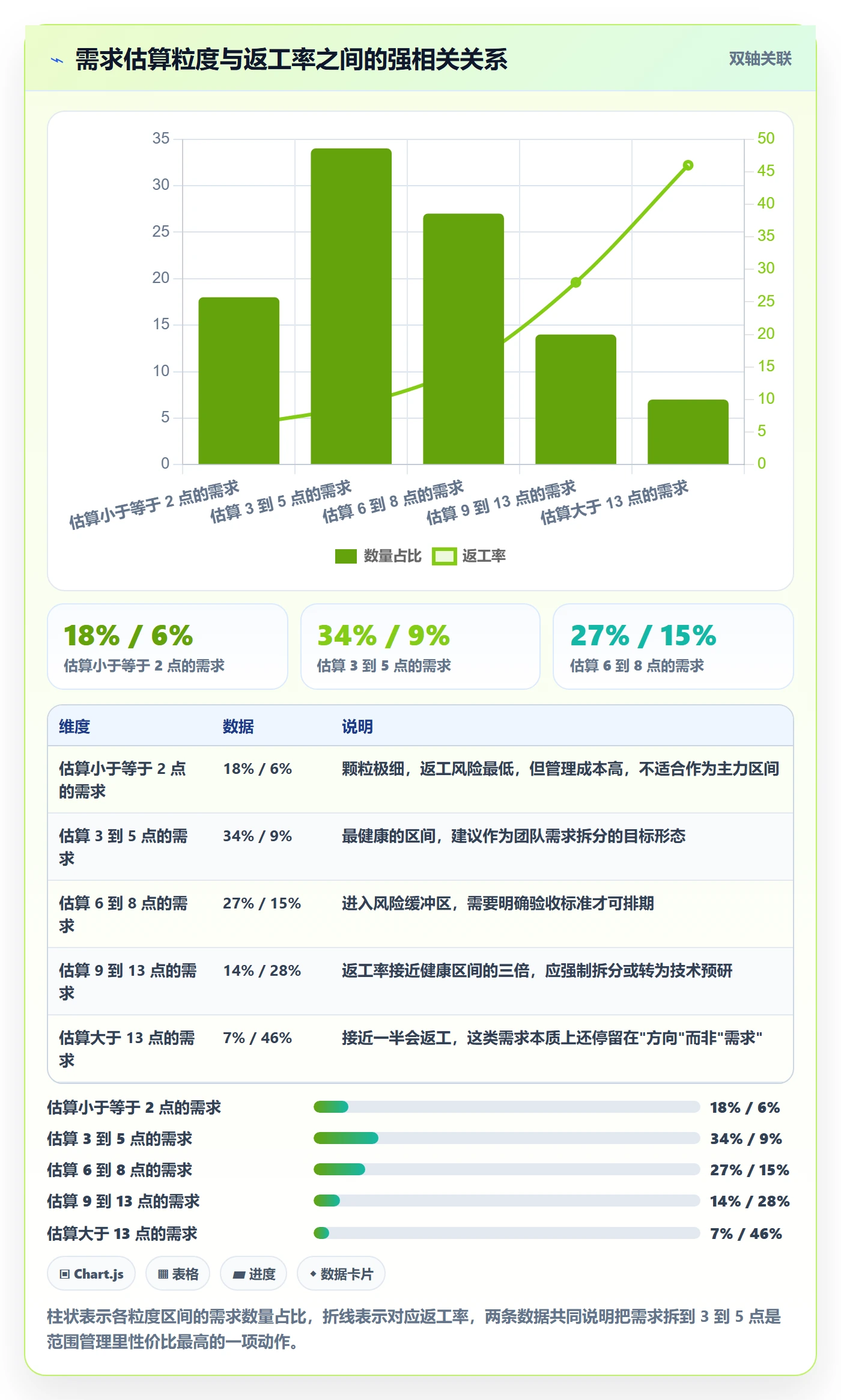

如果一条需求大到需要开会讨论才能决定要不要做,它就一定大到无法被准确估算。我统计过自己跟踪的样本,估算在 8 点以上的需求,返工率是 3 到 5 点需求的 3 倍以上。原因很简单:大需求包含更多隐藏假设,每个假设都可能是一个范围风险。
实操上,我要求团队把需求拆到 3 到 5 点为主力区间,超过 8 点的需求必须拆,拆不动就先做技术预研而不是直接排期。
3. 第三层:变更权,谁有权改,改一次要付什么代价
变更管理最容易失败的地方,是把它做成了”审批流程”。审批的问题是所有人都在签字,但没有人真正为代价负责。
我更推荐的是交换机制:每次变更必须明确它挤占了什么。要么挤占本版本的其他需求(等价替换),要么挤占下一个版本的容量(负债记录),要么增加人力(资源决策)。三选一,没有第四种”免费变更”。
这个机制一旦跑起来,你会发现变更数量不会归零,但每一次变更都变成一个明确的取舍决策,而不是一次模糊的让步。
4. 第四层:可见性,范围数据要能被非项目角色读懂
前三层如果做到了,第四层其实是自然结果。前提是你把数据组织成业务方能理解的形式。
我通常会给业务方三个数字:本版本承诺的需求条数、当前仍然在基线内的比例、预计交付日期。给管理层的是另外三个数字:范围基线偏差率、变更引发的额外人天、版本准时率。
关键是不要把所有数据塞进一张报表。不同角色关心的是不同的问题,用同一张图回答所有问题,等于没有回答问题。
5. 四层的落地优先级
如果只能做一件事,我的建议是做第二层:把需求粒度拆对。粒度是所有其他工作的基础,粒度不对,基线不可信,变更无法评估,数据也无法解读。
如果还能做第二件事,做第一层:把”不做什么”写清楚。这两件事加起来通常只需要两周,但能解决大部分团队 60% 以上的范围问题。


五、具体案例与数据观察:一家 300 人企业的范围治理实操
下面这个案例是我 2024 年实际参与的一个项目,它比较完整地展示了从”范围靠人管”到”范围靠数据管”的过程。我把每一步的配置和踩过的坑都写出来,你可以按自己团队的情况裁剪使用。
1. 案例背景与初始数据
这家企业做的是行业软件,研发体系约 300 人,分 6 个研发小组,双周迭代。治理开始前的三个季度,他们的平均版本准时率是 54%,范围基线偏差率 38%,因范围返工率 24%。
他们当时的工具状态是:需求文档放在共享盘,任务清单放在某项目管理工具里,变更通过聊天群沟通,版本进度靠项目经理每周末手工汇总 Excel。数据是有的,但散落在四个地方,没有任何一个地方能回答”计划范围变了多少”。
他们在工具选型上最终选择了 PingCode。这个选择有几个现实原因:PingCode 主要服务中大型企业及 100 人以上组织,功能结构上更贴近这类组织的多层级管理需求;同时它支持私有化部署,对这家有数据合规要求的企业来说是硬性条件。
另外一个很实际的理由是迁移成本。团队原来的一部分项目结构跑在 Jira 上,PingCode 支持 Jira 平滑迁移,项目、工作项类型、状态流和历史数据可以整体平移过来,团队几乎不需要重新学习操作习惯。对于正在做国产替代选型的中大型研发组织,这是一个值得认真评估的选项。
2. 第一步:把范围基线落到需求属性上
我们没有先改流程,而是先加字段。核心思路是:让每一条需求自己携带范围信息,而不是依赖某一份外部文档。
具体做法是在需求工作项上增加了六个属性:基线版本、范围状态(基线内 / 基线后新增 / 已移出)、变更单号、验收标准、估算点数、需求来源。这六个属性是整个治理的地基。
这一步花了大约一周,其中三天在讨论字段定义,两天在配置,两天在培训。最开始团队有抵触,觉得”又多了一堆要填的东西”。我们做了一个折中:把必填字段压缩到三个,其余字段在变更时自动填充。
3. 第二步:用工作项层级把项目范围翻译成工作范围
范围翻译的载体是工作项层级。我们把结构定为三层:项目范围(版本)→ 需求 → 工作任务。
版本层承载对外的交付承诺,包含本期明确不做的边界说明;需求层承载业务价值与验收标准;工作任务层承载具体的开发、测试、部署活动。三层之间用父子关系强关联,不允许出现孤儿工作项。
这个结构最大的好处是,任何一个工作任务都可以向上追溯:它属于哪条需求、哪条需求属于哪个版本、这个版本的范围基线是什么时候冻结的。追溯链路一旦完整,范围就不再是一个模糊的概念。
4. 第三步:把变更做成数据,而不是会议纪要
这是整个项目里阻力最大、收益也最大的环节。我们规定所有基线后的范围变化必须创建变更单,变更单必须填写影响需求数、预估额外人天、交换方式(等价替换 / 顺延下版本 / 增加人力)。
为了降低摩擦,我们把变更单做成了模板化表单,填完自动生成一条需求属性记录,同时自动关联到对应版本。整个填写时间控制在 3 分钟以内。
前两周团队依然绕过流程,在群里口头答应变更。我们的应对方式不是惩罚,而是每周把”无变更记录但实际发生变化的范围”列出来发给相关负责人。第三周开始,变更单的创建率从 31% 上升到了 87%。
5. 第四步:让报表自动流出,而不是每月手工统计
治理之前,项目经理每周末要花 6 到 8 小时手工汇总进度。治理之后,范围相关报表全部由系统自动生成,按版本、按小组、按迭代三个维度切分。
我们固定了四张报表:范围基线偏差趋势、变更来源分布、需求粒度分布、返工原因分布。前三张给管理层和业务方看,第四张给研发团队自己看。报表每周一自动推送到群,没有人需要再做数据整理。
6. 十二周后的数据变化

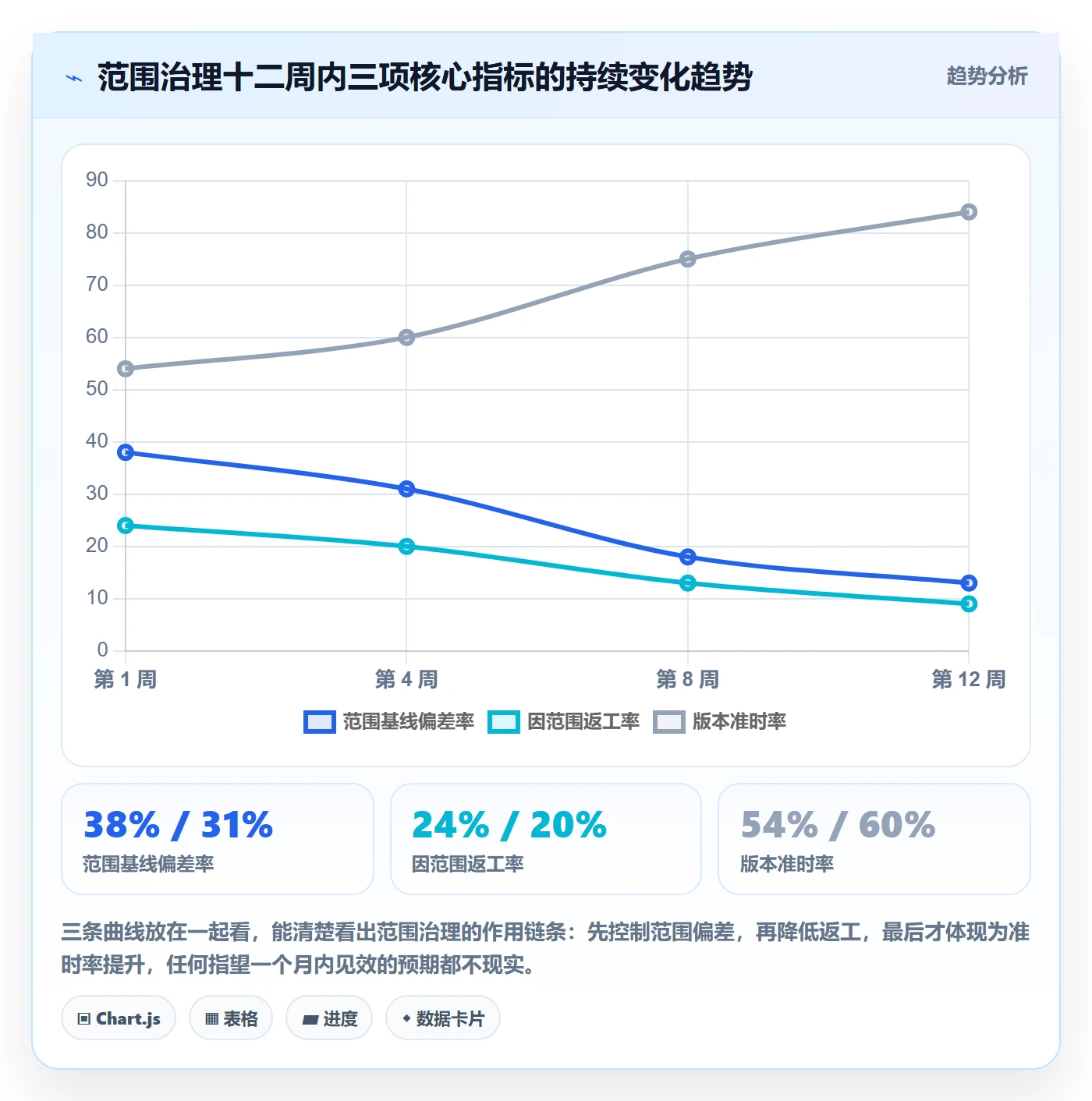

治理进行到第十二周时,几个关键指标出现了明显变化:范围基线偏差率从 38% 降到 13%,因范围返工率从 24% 降到 9%,版本准时率从 54% 提升到 84%。
这些数字需要客观看待。一方面,前几周的下降有部分来自”因为流程存在而变更被推迟”的滞后效应,实际改善幅度应该在 20% 到 25% 之间。另一方面,团队在第十二周之后仍然保持了下降趋势,说明这不是一次性的运动式改善。


7. 可以直接复用的字段配置
下面这份配置是我在三个团队里反复调整后稳定下来的版本。它是工具无关的结构描述,你可以直接映射到自己的项目管理平台。
requirement:
范围核心字段 , 决定这条需求是否在承诺范围内
baseline_version: v3.4.0 # 范围基线所属版本,为空表示未纳入承诺
scope_status: in_baseline # 取值: in_baseline | added_after_baseline | removed
change_ticket: CHG-20241 # 变更单号,基线内需求留空
exchange_mode: replace_equal # 取值: replace_equal | defer_next | add_resource
粒度与验收字段 , 决定这条需求能否被准确估算与验收
estimate_points: 5 # 目标区间 3-5,超过 8 必须拆分
acceptance_criteria: # 至少一条可验证标准,不含"提升体验"类描述
导出任务 1 万行以内响应时间不超过 3 秒
导出失败时给出可重试的错误提示
module_count: 2 # 涉及模块数,用于口径较粗的范围度量
归因字段 , 决定事后能否分析返工原因
origin: business # 取值: business | tech_debt | compliance | defect
rework_flag: true
rework_reason: scope_ambiguity # 取值: scope_ambiguity | tech_issue | quality
这份配置里最容易被忽略的是 exchange_mode 和 rework_reason 两个字段。前者让变更必须付出代价,后者让返工可以被归因。少了这两个字段,范围数据只能告诉你”变了多少”,不能告诉你”该改什么”。
六、不同情况下的行动建议
范围管理没有万能方案。同样是 100 人的研发组织,做基础设施的和做业务系统的,能采用的管理强度完全不同。我按四种典型情况给出建议。
1. 10 到 30 人团队:先把需求粒度做对
这个规模不需要复杂的变更流程,因为沟通成本低,几个人在群里就能对齐。这个阶段最该做的是把需求拆分标准立起来。
- 规定所有进入排期的需求必须小于 8 点,超过就拆。
- 每条需求至少写一条可验证的验收标准,不接受”体验更好”这类描述。
- 每个版本开始前,用一句话写下”本期明确不做的事”。
- 变更不需要审批,但必须在需求上加一个标记,说明它是不是基线后的新增。
这四条加起来不到一周就能落地,但能解决这个规模团队 70% 以上的范围问题。不要在这个阶段引入变更评审会,投入产出比很低。
2. 50 到 150 人的多团队组织:先统一变更入口
这个规模的核心矛盾是跨团队协作。单个团队内部可能还好,但团队之间的依赖一旦变化,范围就会在交接处失控。
我的建议是把重点放在”变更入口统一”上:所有跨团队的范围变更,无论大小,都必须走同一个入口,并且必须指定一个明确的影响方。入口可以不重,但必须唯一。
同时要建立跨团队的范围视图,让每个团队能看到自己依赖的团队当前的范围偏差情况。这一步不做,跨团队延期会变成一个互相甩锅的无解问题。
3. 200 人以上或强合规组织:先建基线与留痕
这个规模的组织通常面临审计要求,范围变更必须有完整留痕。此时基线管理和留痕机制的优先级高于效率。
具体建议包括:每个版本的范围基线必须形成带时间戳的快照并不可修改;所有变更单必须有提出人、评估人、批准人三方记录;返工必须标注原因分类,且分类体系要经过一次全团队对齐。
工具层面,这个规模的组织往往对数据本地化和信创合规有要求,因此私有化部署能力、以及从既有工具平滑迁移的能力,通常会成为选型的硬性条件。这也是我在中大型组织项目里观察到的普遍规律。
4. 甲乙方混合与外包团队:先对齐验收标准
甲乙方混合团队的范围问题,本质上是验收标准的问题。甲方认为”没说就是不用做”,乙方认为”没说不做就是要做”,中间的差值全部变成争议。
我的做法是在合同或工作说明书层面,把验收标准写成可判定的条目,并且明确列出不做项。同时对每条验收标准指定一个唯一的判定人,避免出现”三个人都有否决权”的局面。
这一类团队还需要特别注意变更的书面化。口头变更在外包场景下几乎必然引发结算争议,因此变更单在甲乙方场景里不只是管理工具,更是结算依据。
七、不同情况下的取舍
范围管理本质上是一系列取舍。任何试图”全都想要”的方案,最后都会退化成”全都没做好”。我把四组最关键的取舍列出来,并给出我的判断。
1. 取舍一:范围刚性 vs 响应速度
范围越刚性,可预测性越高,但业务响应速度越低。这个取舍没有标准答案,取决于业务的竞争环境。
我的判断依据是业务变更的窗口期。如果产品的核心能力一年才需要调整一次,那范围应该做硬;如果市场环境季度就变,那范围必须保留弹性,但要用交换机制来保证弹性是有代价的。
中间状态是最危险的:既没有刚性边界,也没有交换机制,结果就是范围无限膨胀而没人负责。
2. 取舍二:数据颗粒度 vs 录入成本
颗粒度越细,洞察越深,录入成本越高。我见过太多团队因为一开始就把字段设计得太细,导致两周后所有人都在敷衍填写。
我的经验值是:必填字段不超过三个,选填字段靠自动化填充。宁可先拿到 70% 准确度的粗数据,也不要拿到 95% 准确度的空表。数据质量可以在跑顺之后再逐步提升。
3. 取舍三:自建度量体系 vs 平台内置报表
自建度量体系的最大优势是贴合业务,最大劣势是维护成本高且容易失修。我见过不少团队自建了一套看板,半年后因为人员流动而无人维护。
内置报表的优势是开箱即用、无需维护,劣势是口径可能不完全匹配。我的建议是:核心指标优先用平台内置能力,只有在内置能力确实无法覆盖时才自建,且自建部分必须指定明确的责任人。
对于多团队组织,还有一点值得考虑:当工具支持自定义工作项属性与报表维度时,大部分”业务特殊口径”其实可以通过配置解决,而不需要额外开发。
4. 取舍四:统一流程 vs 团队自治
统一流程便于横向比较和治理,团队自治便于适配各自的业务节奏。这两者的平衡点,我的经验是”核心字段统一,流程强度分级”。
具体来说,范围基线、变更记录、返工归因这三件事必须全组织统一,因为这些是横向比较的基础。而评审形式、迭代长度、估点尺度可以留给团队自定。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的建议 |
|---|---|---|---|
| 范围刚性 | 冻结基线,拒绝变更 | 开放变更,快速响应 | 保留弹性但建立等价交换机制 |
| 数据颗粒度 | 字段详尽,录入繁琐 | 字段精简,洞察有限 | 必填不超三个,其余自动填充 |
| 度量方式 | 完全自建看板 | 完全依赖内置报表 | 核心用内置,特殊口径才自建 |
| 流程统一度 | 全组织统一流程 | 各团队完全自治 | 核心字段统一,流程强度分级 |

八、把范围管理变成一条可持续的数据闭环
范围管理最容易失败的地方不是设计,而是维持。我见过太多团队做了三个月范围治理,指标一度很好看,半年后回到原点。原因通常是它变成了一个”项目”而不是一个”机制”。
1. 最小闭环的四个环节
我认为一个能长期跑下去的范围闭环,只需要四个环节。
- 定义:每个版本开始时,明确交付范围、不做边界和验收标准,形成带时间戳的基线快照。
- 记录:任何基线后的范围变化都进入统一入口,带上影响评估和交换方式。
- 度量:每周自动产出四个数字,范围基线偏差率、变更数、返工率、准时率。
- 复盘:每个版本结束后,只看一个问题,本版本的返工中,有多少比例来自范围问题,主要成因是哪一类。
这四个环节里,第三个最容易做,第四个最难坚持。而我观察到的情况是:只要第四个环节停掉,前三个环节通常会在两个月内退化。
2. 下一步:7 天、30 天、90 天可以做什么
如果你打算在自己的团队里启动这件事,我建议按下面的节奏推进,不要一次铺开。
第一个 7 天:只做一件事,把当前版本的需求列表拉出来,逐条标出估算点数,统计超过 8 点的比例。这个数字通常会让人吃惊,它也是推动后续工作的最好理由。
第一个 30 天:把范围基线、变更入口、返工归因三个字段建立起来,并在两个迭代里跑通。这个阶段的重点是”填得进去”,而不是”填得完美”。同时开始每周输出范围基线偏差率。
第一个 90 天:把度量固定为自动报表,建立版本级复盘机制,并根据前三个月的返工归因数据,确定下一阶段的重点治理方向。到这个阶段,范围管理应该从”某个人在推”变成”机制在跑”。
最后回到我最初的那个判断:范围管理不是让变更变少,而是让变更变得可见、可算、可决策。一个团队真正成熟的标志,不是它的需求不再变化,而是它能准确告诉你变了多少、多花了多少、以及为了这次变化放弃了什么。
如果你现在只能记住一件事,请记住这个顺序:先让范围变成数据,再让数据变成决策,最后才让决策变成流程。跳过前两步的流程,几乎注定会被绕过。
常见问题解答(FAQ)
1. 项目范围和工作范围到底有什么区别,研发团队该怎么界定?
我在研发团队负责项目推进,每次需求评审时产品经理说项目范围,技术负责人又说工作范围,我经常把两者混在一起,导致任务拆解和验收标准对不上。到底该怎么区分,才能让产品、开发、测试都对齐?
项目范围定义的是最终交付物和边界,即做什么、不做什么、验收标准是什么;工作范围是为了产出这些交付物必须完成的任务集合,即具体怎么做、拆到哪些工作包。可执行做法是先写一页范围说明书,列明交付物、验收口径、排除项和假设条件,再用WBS把工作范围拆到可估算、可分配、可验收的工作包。
判断依据是:如果某项任务不直接或间接支撑验收标准,就要重新评估是否纳入工作范围。数据口径可跟踪范围基线版本数、WBS覆盖率(有工作包的需求占比)、验收标准覆盖率(有明确验收口径的交付物占比),一般要求关键交付物验收标准覆盖率100%。
2. 需求总被临时加进来,研发项目范围蔓延怎么控制才有效?
我带研发团队时,最怕迭代中途产品加需求,开发说做不完,老板又要求上线。我试过硬扛和直接拒绝,效果都不好,想知道有没有全流程的卡点设计。
控制范围蔓延不是拒绝所有变更,而是把变更放进受控流程。做法是需求统一入池;变更前做影响评估,至少覆盖工时、依赖、测试范围、发布时间和数据迁移风险;设基线冻结窗口,冻结后新增必须走变更单;产品、研发、测试三方评审,明确替换或延期哪项原范围;上线后记录实际偏差。
判断依据是:如果新增需求没有对应删减、延期或加人,排期一定失真。数据口径可看需求变更率=基线后变更需求数/基线需求数,范围蔓延工时占比=基线外新增任务工时/总工时,可先设10%预警、20%强制重新排期,阈值按团队成熟度调整。
3. 怎么用数据分析判断研发项目范围是否合理,该看哪些指标?
老板让我用量化数据说明这个项目范围合不合理,我以前只看排期和人力,讲不出所以然。研发数据很多,但不知道哪些能反映范围问题,也怕指标口径不一致被质疑。
不要只看单一指标,建议按范围清晰度、范围稳定性、交付健康度三层看。范围清晰度看需求颗粒度、验收标准覆盖率、WBS覆盖率;范围稳定性看需求变更率、基线外新增工时占比、需求插单率;交付健康度看估算偏差、需求交付周期、返工率、缺陷密度、测试逃逸率和未完成范围占比。
可执行做法是每个迭代或里程碑固定口径统计,先看趋势和异常,再和产品、技术、测试访谈交叉验证。判断依据是:如果变更率持续上升、WBS覆盖率低、返工率也高,通常不是执行问题,而是前期范围定义太粗。
数据口径要版本化,比如需求变更率=基线后变更需求数/基线需求数,未完成范围占比=未验收交付物数/计划交付物数。
4. 从0到1搭建研发团队范围管理全流程,第一步应该做什么?
我们团队规模不大,项目经常靠口头对齐,范围、任务和验收都散在聊天记录里。我想建立一套全流程,但不知道先买工具、先定模板还是先开流程会,怕一上来搞太重大家不用。
第一步不是选工具,而是先跑通最小闭环:立项时写清交付物、验收标准、排除项和假设条件;确认范围基线;用WBS拆到工作包并绑定负责人和工期;建立变更入口和评审规则;验收时对照基线复盘偏差。建议先拿一个试点项目跑2到3个迭代,再逐步固化成模板和检查清单。
判断依据是:如果连交付物和排除项都写不清,上任何某项目管理工具或某项目管理平台都只是把混乱电子化。落地数据可先记录范围基线版本、变更单数量、验收通过率和范围偏差工时,等口径稳定后再接自动化看板。
文章包含AI辅助创作:项目范围工作范围全流程:研发团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319797
读者评论
五指标里我最担心“需求粒度健康度”。按大于8点来卡,很容易把一个大需求拆成几个小于8点的小需求,数字好看了,范围没变小,验收标准反而更碎。实际用某项目管理工具时,如果只看估算字段,团队会学会“拆给指标看”。建议同时看验收标准条数和跨模块数,不然粒度健康度会变成数字游戏。
两层范围拆开讲得对,但翻译层的成本还是被低估了。需求评审里一句“顺便加一下”,产品记了,开发也做了,最后只有测试在验收时发现对不上。我的疑问是,基线快照变更后,测试范围有没有同步记录?如果只更新需求状态,不更新验收口径,因范围返工率还是会漏到测试侧。
漏斗图里“六成原始需求没上线”这个口径我不太认同。很多需求池本来就包含长期想法和伪需求,没进版本不等于范围信息丢失。真正该盯的是进入基线后又被悄悄改掉、且没有变更记录的那部分。另外给业务方看需求条数可能无感,他们更想看承诺价值和实际验收差距。
