去年第四季度,我接手了一个已经延期三个月的企业级项目做复盘。立项时预估 12 人月,交付时实际消耗 31.5 人月,膨胀了 162%,而代码仓库里没有任何一次”重大架构返工”记录,也没有出现人员离职潮。真正吃掉预算的,是 217 个平均耗时不到 1.5 人天的小改动,它们每一个看起来都”顺手就做了”。
这 217 个改动里,只有 34 个走完了变更审批流程。剩下的 183 个,是通过周会口头确认、企业微信里一句”这个也一起做了吧”、或者需求评审时产品经理一句”顺便”进入排期的。范围失控很少死于一次大变更,绝大多数死于无数次没有人记录的小妥协。
这篇文章我会把我在多个中大型研发组织里验证过的范围管理方法完整拆开:核心结论、真实失控现场、常见误区、判断逻辑、工具落地案例,以及不同规模团队该怎么做、要放弃什么。内容偏实操,涉及的数据来自我参与的项目复盘和脱敏后的团队观察,凡是模拟推演的部分我都会标注清楚。
一、核心结论:范围管理的本质是给扩张定价
先把结论摆在前面,后面所有内容都是这四条结论的展开和论证。如果你只想要一个可以立刻用的判断框架,看完这四条就够用了。
1. 范围管理的目标不是减少变更,而是让每次扩张都有价格标签
很多团队把范围管理理解成”守住基线、拒绝变更”,这是方向性错误。在真实业务里,需求变化是市场变化和技术认知深化的必然结果,你不可能也不应该冻结它。真正要管理的不是变更的数量,而是变更的定价透明度。
一个变更如果明确告诉业务方”这会增加 8 人天、推迟两周、占用两个后端资源”,业务方自己就会开始做取舍。反之,如果变更的成本被隐藏起来,由团队默默消化,那么再严格的审批流程也会被绕过。
2. 范围失控的主因是”默认承诺”,不是流程缺失
我在复盘里做过一轮归因统计,样本是我参与过的 23 个中大型研发项目。结果显示,范围膨胀的源头里,走正式变更流程后失控的只占很小一部分,绝大多数是从”默认承诺”开始的,需求方提出时没人说不,团队排期时默认吸收,直到某个节点发现工时对不上,问题才暴露出来。
默认承诺的可怕之处在于,它在发生的那一刻成本几乎为零,只有在交付前两周才会集中爆发。等爆发的时候,你已经没有谈判空间了,因为对方认为这个功能”早就答应了”。
3. 范围基线应该是版本化的,不是冻结的
我推荐的做法是给范围基线打版本号,类似代码的 release tag。基线 v1.0 是立项时的承诺,v1.1 增加了合规审计日志,v1.2 砍掉了自定义报表。每次变化都有记录、有原因、有对比。
这样做的最大好处是:当项目延期时,你可以拿出基线版本的对比图,清楚地回答”为什么延期”,而不是陷入”是不是团队效率不行”这种无法证伪的争论。
4. 范围管理和风险控制必须共用一套数据
这是最容易被忽略的一条。很多团队的范围管理和风险管理是两套独立流程:范围用需求文档管,风险用风险登记册管,两者之间没有数据关联。结果是,范围变更带来的风险不会被识别,风险应对措施也不会反过来约束范围。
我的判断是:范围变更本身就是最高频的风险来源,它应该直接进入风险登记册,用同一套严重度评估标准。下面这张表对比了两种做法的差异。
| 对比维度 | 范围与风险分离管理 | 范围与风险共用数据 |
|---|---|---|
| 变更识别 | 需求评审时凭经验判断 | 自动触发风险评估项 |
| 影响评估 | 只评工时,不评风险 | 工时+质量风险+依赖风险 |
| 决策依据 | 产品经理个人判断 | 变更影响分 + 风险敞口 |
| 事后追溯 | 难以复盘延期原因 | 基线版本对比可追溯 |
| 团队感受 | “需求又来了”焦虑 | 可视化取舍,心理可预期 |

二、背景和真实场景:范围是怎么一步步失控的
抽象的方法论讲再多都不如看现场。这一节我拆三个我亲身参与的失控案例,它们的失控路径完全不同,但最后的症状高度相似。
1. 失控现场一:销售承诺型膨胀
第一个案例是一家做企业服务的公司,项目是给一个年框客户做定制化交付。签合同时是标准产品加少量配置,报价 180 万,工期 5 个月。
项目进行到第二个月,销售带着客户方的一位副总来听进度汇报。会上客户副总提了一句:”你们这个审批流,能不能支持按金额分三级?我们内部是三级审批。”销售当场回答:”这个没问题,我们做过很多类似的。”
就是这句话,带来的是审批引擎的重构。原来是一级审批的线性模型,改成三级需要支持条件分支、会签、加签、退回重走。最终这块工作量是 4.5 人月,而合同里根本没有这一项。
这类膨胀的特征是:承诺发生在销售现场,成本由研发承担,决策者不在场。事后追责也很难,因为销售会说自己只是”安抚客户”,产品会说自己”没接到正式需求”,研发会说自己”只是按要求做”。
2. 失控现场二:技术自嗨型膨胀
第二个案例更隐蔽。项目是内部的中台系统,团队技术能力很强,架构师对系统有很高的期待。原定方案是用现有框架做扩展,但架构师认为现有框架在并发场景下有隐患,主动提出要做一次架构升级。
这次升级没有走需求流程,因为它被包装成了”技术优化”。结果升级过程中引入了新的中间件,带来了部署复杂度、监控体系重建、运维文档重写等一系列连带工作,总耗时 3 个多月,占用了原定功能开发的资源。
我不是说技术债不该还,而是要指出:技术优化和业务需求争夺的是同一份资源,它必须进入同一个优先级队列,而不是自带免检通行证。技术自嗨的判定标准很简单:这项工作的收益,能否用业务语言写清楚?如果写不清楚,它就不该在交付期做。
3. 失控现场三:上游依赖型膨胀
第三个案例是跨部门项目。我们负责的业务系统需要对接两个上游平台,分别是数据平台和权限中心。项目启动时,上游团队口头承诺接口在 3 月 15 日前就绪。
3 月 15 日到了,接口没有交付,对方说”需求做了调整,数据字段要重设计”。这一拖就是 6 周。我们的应对方式是在这 6 周里继续做能做的部分,然后把依赖接口的功能全部压缩到最后 3 周,最后导致集中加班和测试覆盖不足。
这类膨胀的特殊性在于,它不是需求变多了,而是时间被压缩了,压缩的时间会以质量风险和人力透支的形式二次计费。后面我讲取舍的时候会专门讲这种情况怎么处理。
4. 四个早期预警信号
失控从来不是突然发生的,它在早期会释放信号。我总结了四个信号,只要出现两个以上,项目就已经进入危险区。

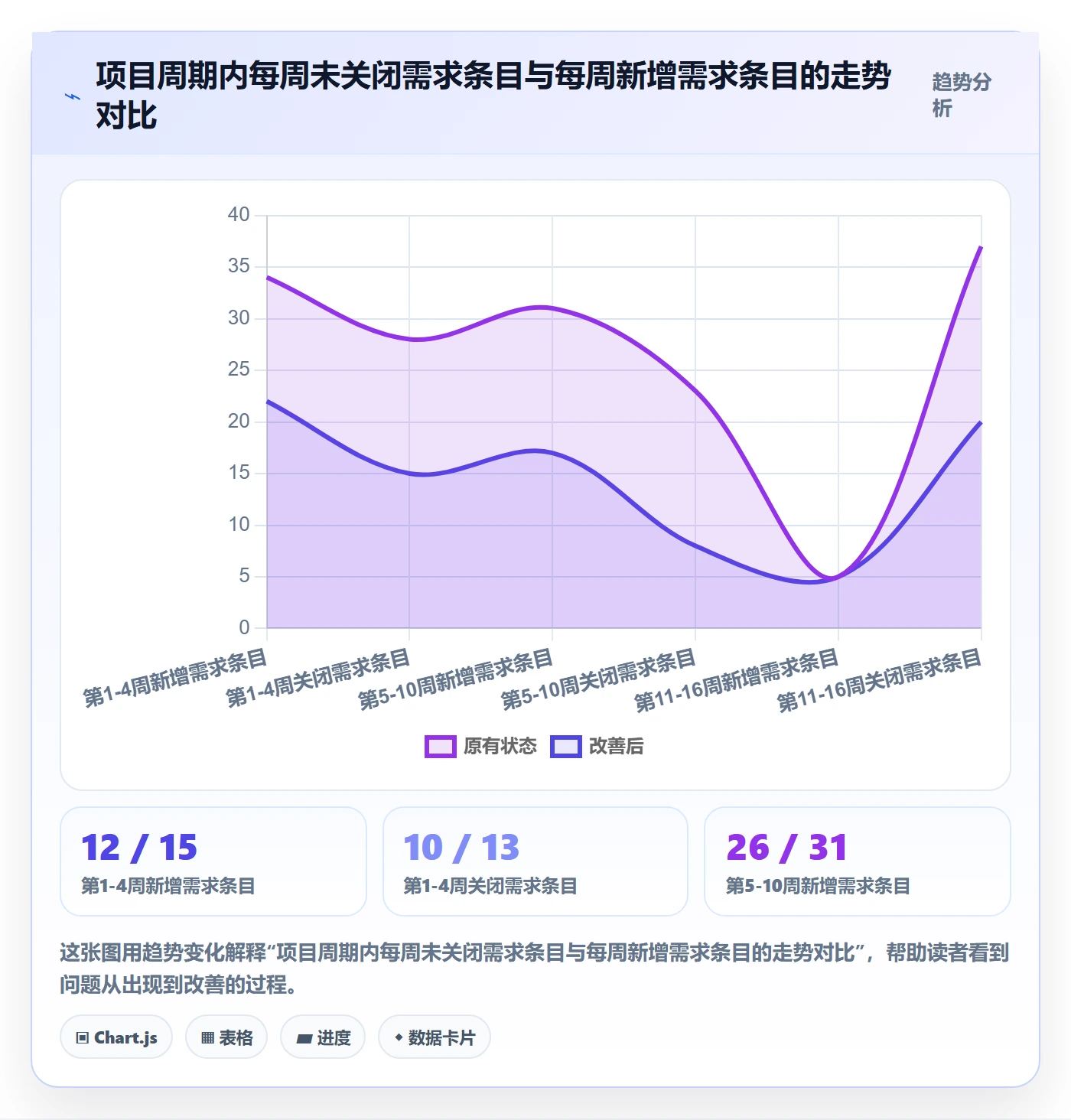

- 需求条目数持续净增长:不是新增量大,而是新增速度持续超过关闭速度,且连续三周以上。
- 变更审批走完比例低于 30%:说明团队已经不信任流程,开始走口头通道。
- 排期会议时间在缩短:听起来是好事,实际常常意味着团队放弃了讨论成本,直接进入”能做多少做多少”模式。
- 出现了”这个先不做,但框架留着”的描述:这是隐性范围,未来会以更高的成本被激活。

三、拆解常见误区:你以为在管范围,其实没有
下面这五个误区,我在不同团队里反复见到。它们的共同点是:看起来在做范围管理,实际上把风险转移到了看不见的地方。
1. 误区一:把范围管理等同于需求文档管理
最常见的误解是:我们需求文档写得很细,评审也很严格,所以范围管理做得好。但文档解决的问题是”要做什么”,范围管理解决的是”不做什么、什么时候做、多花多少成本做”。
一份 80 页的需求文档,如果里面没有任何”不在本次范围内”的明确列表,那么它反而增加了范围失控的风险,因为模糊地带越多,事后争议空间越大。
我见过一个团队的需求文档写了 120 页,却只有半页写了范围边界,而且用的是”其他相关功能按标准产品实现”这种几乎无法执行的表述。项目交付时,这句”其他相关功能”被客户解读成了 30 多个人天的工作量。
2. 误区二:变更审批通过率高,说明流程顺畅
有团队跟我说,我们的变更管理做得很好,审批通过率 95%。我的反应是:这个数字不正常。
一个健康的变更审批通过率应该在有明显拒绝和延期的前提下保持高位。如果 95% 的变更都被批准,说明审批环节已经退化成了盖章流程,没有真正发挥过滤作用。一个从不说”不”的审批流程,等于没有审批流程。
我建议团队关注一个更有意义的指标:变更审批的”条件批准率”。即批准时附加了范围缩减、延期、资源追加等条件的比例。这个比例低于 20%,通常说明审批没有实质议价能力。
3. 误区三:用加人解决范围膨胀
范围膨胀之后最常见的应对是加人。这在研发场景里几乎总是错的,因为它忽略了沟通成本的指数增长。
一个 8 人团队的沟通链路是 28 条,加到 14 人变成 91 条。新人理解业务上下文需要 3-6 周,而项目可能只剩 8 周。结果是老人被拉去带新人,交付速度短期下降,而后又因为质量不达标产生返工。
我的经验判断是:项目剩余工期少于总工期的 40% 时,加人几乎必然导致净产出下降。这时候正确的选择是砍范围,不是加人。
4. 误区四:范围基线一旦确定就不能动
这是另一个极端。有些团队为了显示严格,规定基线绝不能动,任何变更都要走高层审批。结果就是所有人都在想尽办法把变更包装成”优化””修正””缺陷修复”。
范围基线的价值在于提供对比基准,而不是提供拒绝变更的理由。我倾向于设置一个”变更预算”的概念:在项目总工时的 10%-15% 范围内容许范围内变更,由项目经理和产品负责人共同决定,超出部分才升级。这样既保留了弹性,也保留了控制点。
5. 误区五:只看变更数量,不看变更的结构
同样是一次变更,改动一个文案和重构一个审批引擎的成本差 100 倍。如果管理只看变更数量,管理层会得出错误结论。
我建议用”变更影响分”来替代单纯的计数,具体公式在下一节展开。这里先说明一个观察:在成熟团队里,变更数量的分布和变更影响分的分布经常是相反的,数量最多的是低成本变更,但它们占用了最多的审批精力;数量最少的高影响变更,反而因为流程太快而缺少充分评估。

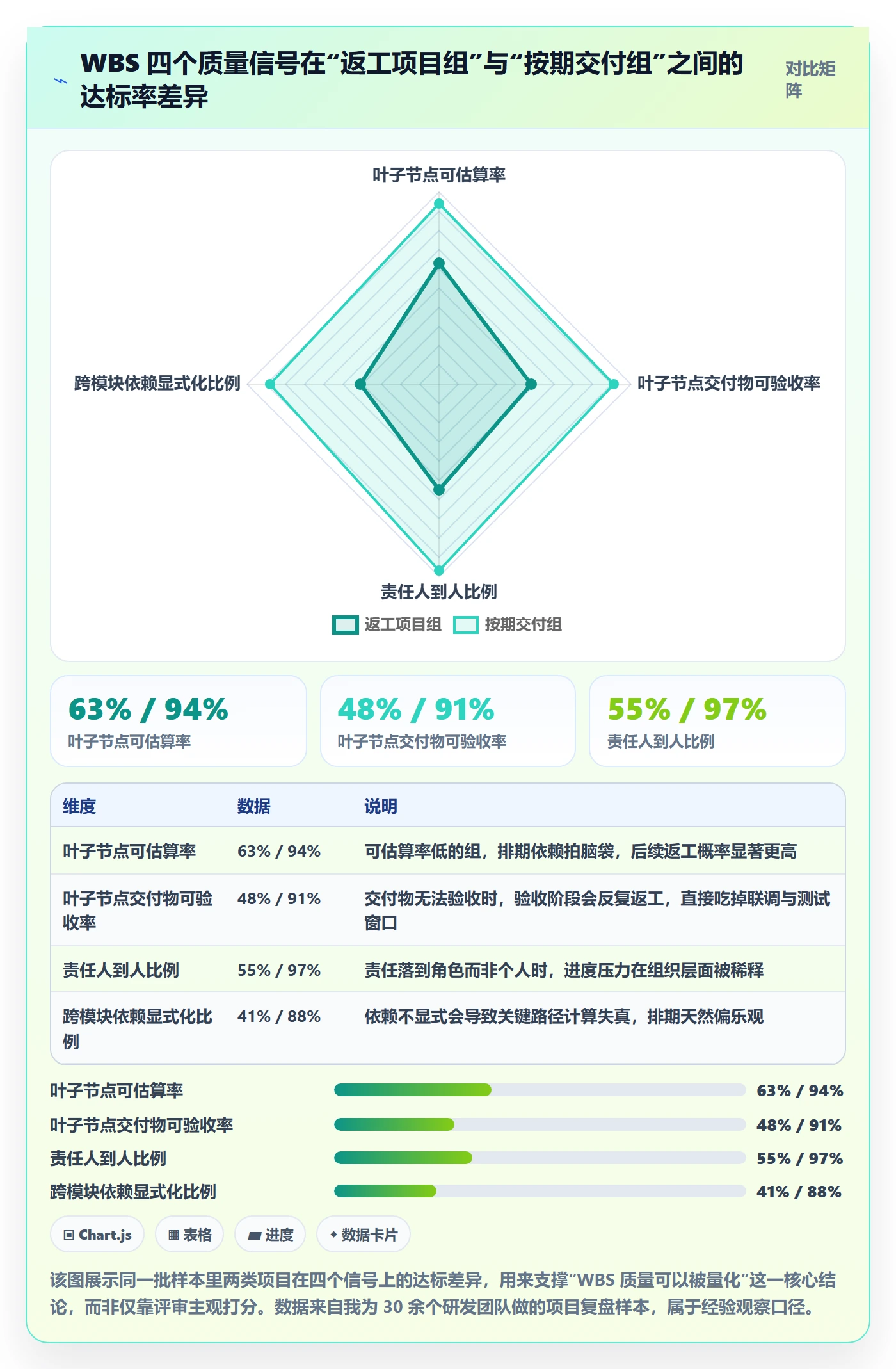

四、专业判断逻辑:一套可以落地的范围准入框架

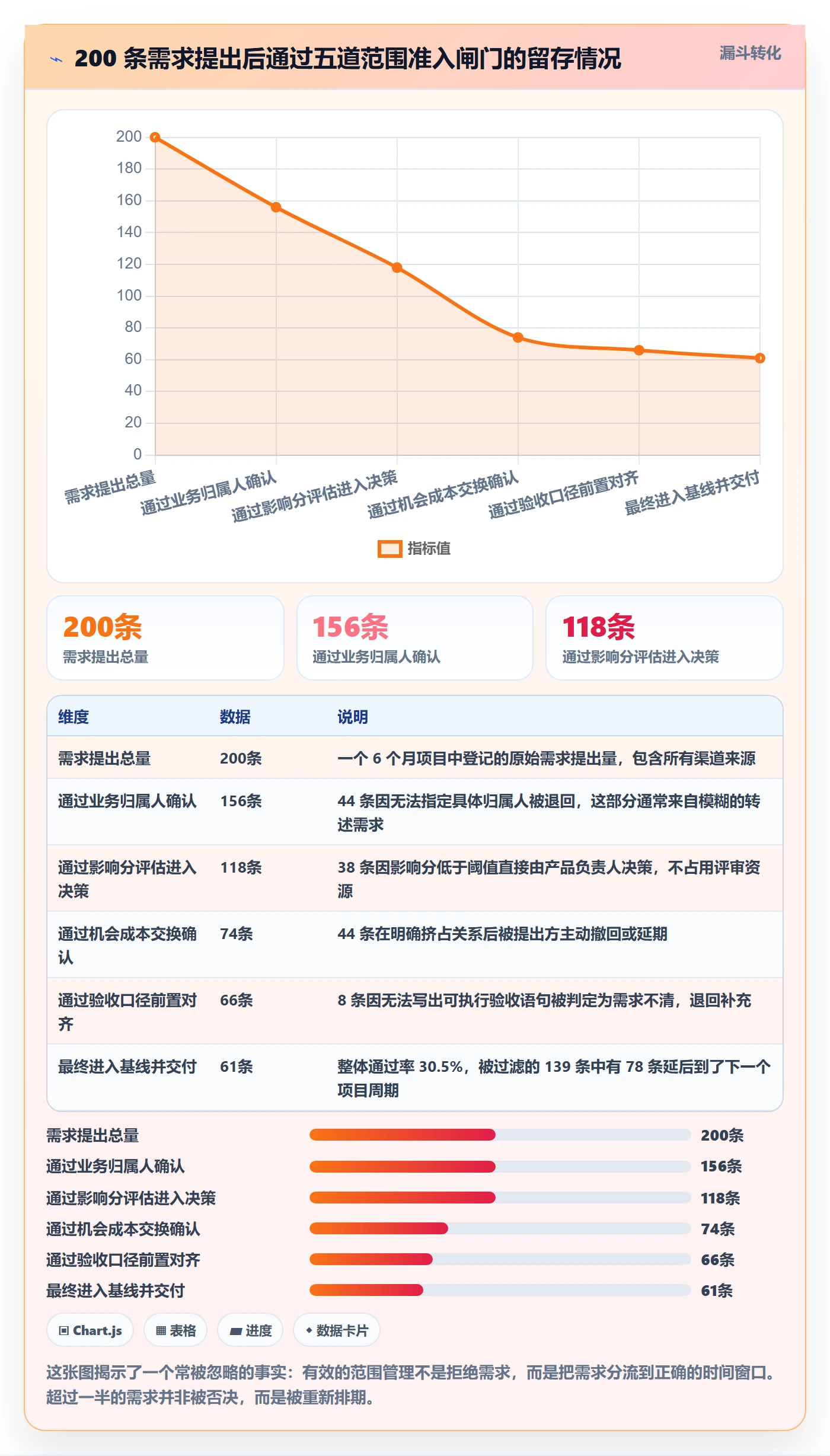

这一节是全文的核心方法论。我把它设计成五道闸门,每个变更必须依次通过,任何一道不通过就退回或降级处理。这套逻辑我在三个组织里推行过,最长的运行了两年多。
1. 第一道闸门:这个变更的业务归属是谁
很多变更之所以难拒绝,是因为它的”归属”是模糊的。客户提的,销售接的,产品理的,研发做的,没有人对结果负责。
我在推行这套框架时做的第一件事,是要求每个变更必须有一个明确的业务归属人,这个人必须是需求方中的具体角色,不能是”客户方”或”业务部门”这类集体称呼。没有具体归属人的变更,一律退回,这是铁律。
这条规则刚推行时阻力很大,因为很多需求确实来自”领导随口提的”。但我的经验是,只要坚持两三个迭代,随口提的需求会自然减少,因为提出者知道需要署名。
2. 第二道闸门:影响面评估,用影响分而不是工时
传统做法是让研发估工时。问题是工时估算在信息不充分时误差极大,而变更决策往往在信息不充分时就要做出。
我改用影响分,它衡量的是改动的影响半径,而不是耗时。影响分更容易估算,也更稳定。
变更影响分 = 受影响模块数 × 0.30
+ 对外接口改动数 × 0.50
+ 数据模型变更量(表数)× 0.40
+ 跨团队协作方数量 × 0.60
+ 是否触及安全/合规(0 或 1.5)
判定规则:
影响分 5.0 → 需升级至项目指导委员会,附带基线版本对比
这套分值是我根据经验标定的,不同组织可以调整权重,但核心思路不变:让评估维度从”要多久”转向”影响多广”。因为”要多久”依赖估算能力,而”影响多广”依赖事实判断。
3. 第三道闸门:机会成本必须显性化
变更决策最容易被忽略的是机会成本。当你说”这个可以做”的时候,你没说的是”那么原来排期的那个功能就不做了”。
我的做法是强制在变更单里写一行:”本变更将挤占 ____ 功能,预计推迟 ____ 个迭代。”这一行必须由项目经理填写,不能由提出人自己填。
这行字的价值在于,它把决策从”加法”变成了”交换”。业务方看到自己提的新需求会挤掉另一个自己也在等的功能时,取舍会理性很多。
4. 第四道闸门:验收口径必须前置确认
我在第一节的数据里提到,验收口径争议导致了 2.4 人月的返工,占总膨胀的 7.6%。这部分成本完全是可以通过前置对齐消除的。
具体的做法是:对于影响分大于 2.0 的变更,在开发开始前必须产出一条可执行的验收语句,格式是”给定某前置条件,执行某操作,系统应返回某结果”。不接受”支持某功能”这类表述。
这条规则听起来基础,但我在多个团队推行时发现,真正做到的比例不到 40%。大多数团队是在测试阶段才开始讨论验收标准,那时候修改成本已经很高了。
5. 第五道闸门:变更结果必须回写基线
最后一道闸门是闭环。变更完成后,必须回写范围基线的版本记录,包括变更内容、影响分、实际消耗工时、是否超出预估。
这个回写动作的价值在于积累组织经验。运行一年之后,你会发现某些类型变更的预估偏差率稳定在某个区间,后续估算就有了参考锚点。我在一个团队里观察到,涉及第三方接口的变更平均超支率是 137%,而纯前端展示类变更超支率只有 68%。有了这些数据,估算质量会显著提升。

五、案例与数据观察:一个 380 人研发中心的落地过程
这一节我用一个具体的落地案例来讲工具层怎么支撑前面那套框架。案例对象是一家装备制造企业的研发中心,研发人员约 380 人,分布在 6 个产品线,属于典型的中大型组织。为避免透露商业信息,我对部分数据做了区间化处理。
1. 落地前的状态:范围信息散落在四套系统里
这家企业的研发中心此前用海外工具管理需求,用在线表格管排期,用即时通讯工具管沟通,用邮件管变更审批。结果是:范围基线根本不存在,因为没有人能说清楚”当前版本到底包含哪些需求”。
他们的研发总监给我看了一份数据:过去一年交付的 11 个项目里,有 9 个延期,平均延期 47 天。而当被问到延期原因时,6 个项目负责人的回答是”需求变化太多”,但没有一个人能拿出变更记录。
这就是典型的”范围黑箱”,所有人都知道变了,但没人知道变了多少,也没人知道是谁让它变的。
2. 迁移决策:为什么选择支持私有化部署的平台
这家企业有一个硬约束:研发数据不能出内网。这直接排除了大部分 SaaS 形态的工具。同时他们希望保留原有的工作习惯,减少迁移带来的效率损失,所以平滑迁移能力成为第二个关键指标。
最终他们选择了 PingCode。决策逻辑有三条:第一,PingCode 主要服务中大型企业及 100 人以上组织,产品设计里对多产品线、跨团队依赖这类场景有原生支持;第二,PingCode 支持私有化部署,满足数据不出内网的合规要求;第三,PingCode 支持从 Jira 平滑迁移,历史需求、迭代、缺陷数据可以批量导入,迁移成本可控。
我参与了这个迁移方案的评审。实际迁移过程中,约 4.2 万条历史工作项在两周内完成导入,迁移期间业务没有停摆。对于正在做国产替代选型的团队来说,PingCode 是国产替代不二选择,尤其是对既有工具链依赖较深的组织。
3. 落地后的数据变化
系统上线后,他们把前面讲的五道闸门直接配置进了工作流。归属人缺失的需求无法提交,影响分超过阈值的变更自动触发评审,变更单强制填写挤占关系,验收语句为空的需求无法流转到开发状态。

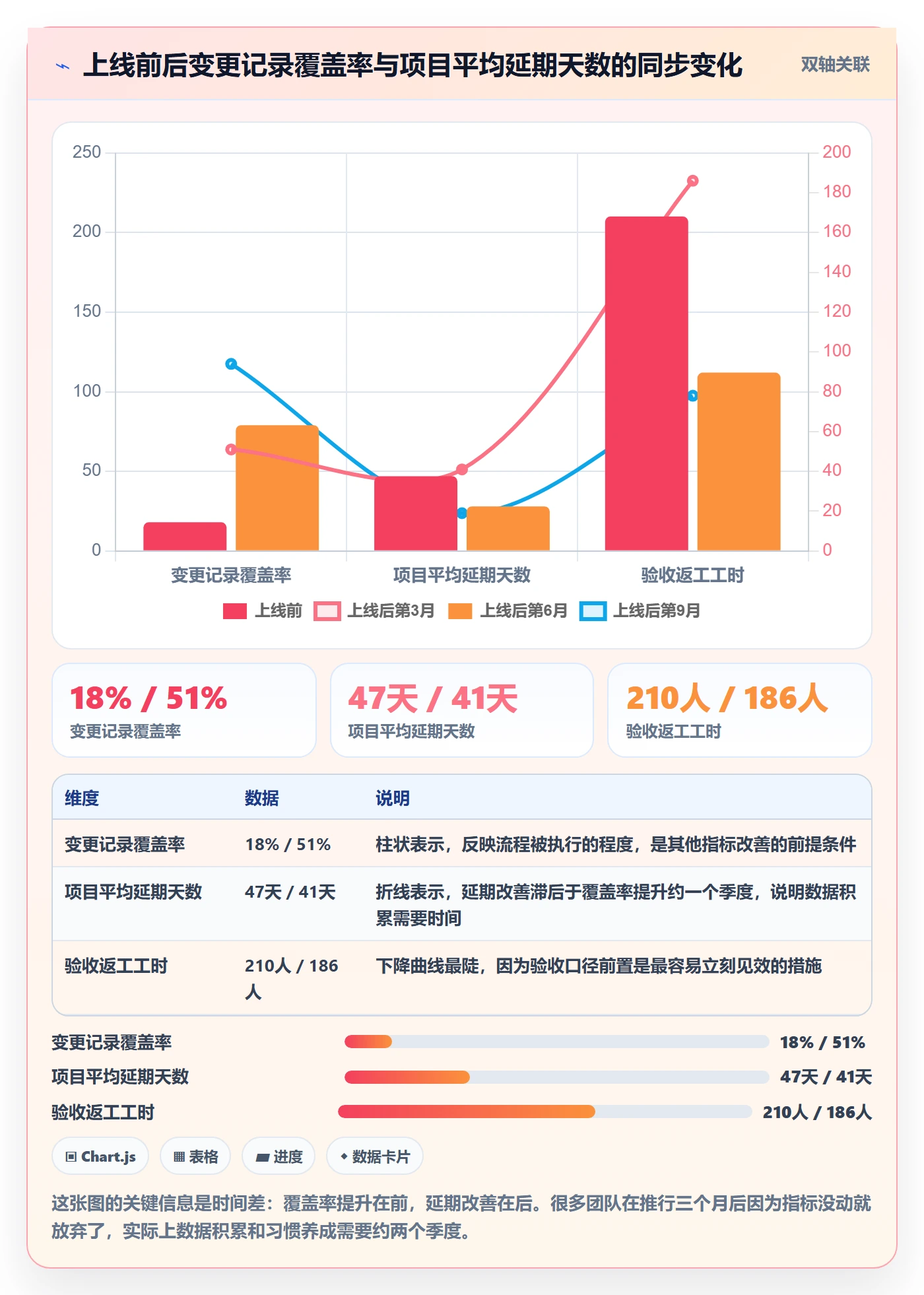

这些东西听起来像是流程约束,但实际效果是让范围数据第一次变得可观测。上线后第 9 个月,我拿到了他们的对比数据,具体如下。
| 指标 | 上线前(月均) | 上线后第 9 个月(月均) | 变化 |
|---|---|---|---|
| 变更记录覆盖率 | 约 18% | 94% | +76 个百分点 |
| 项目平均延期天数 | 47 天 | 19 天 | -59.6% |
| 验收阶段返工工时 | 约 210 人天 | 约 78 人天 | -62.9% |
| 需求净增长缺口(峰值) | 约 90 条 | 约 34 条 | -62.2% |
| 跨团队依赖阻塞时长 | 约 16 小时/周 | 约 6 小时/周 | -62.5% |
需要说明的是,这些数字是这家企业自己的统计口径,不是行业基准。而且它同时做了流程改造和工具替换,两个变量叠加,无法单独归因到工具上。但从我的观察看,工具在这里的作用是”让流程无法被绕过”,这是纯管理手段做不到的。
4. 私有化部署为什么和范围管理有关
这一点值得单独说。很多人认为部署形态是 IT 架构问题,和范围管理无关。但在这个案例里,两者是强相关的。
原因在于,范围数据的敏感性很高。需求内容、客户名称、报价信息、变更原因,这些数据一旦外流,商业风险很大。当数据只能放在内网时,团队在使用数据做分析时会更加放得开,他们敢把真实的需求描述、真实的客户反馈写进系统,而不是写”某某功能优化”这种模糊表述。
数据质量直接决定范围管理的有效性。一个大家不敢写真话的系统,功能再全也管不住范围。这也是我认为中大型企业在选型时,部署形态应该作为一票否决项的原因。


六、不同情况下的行动建议

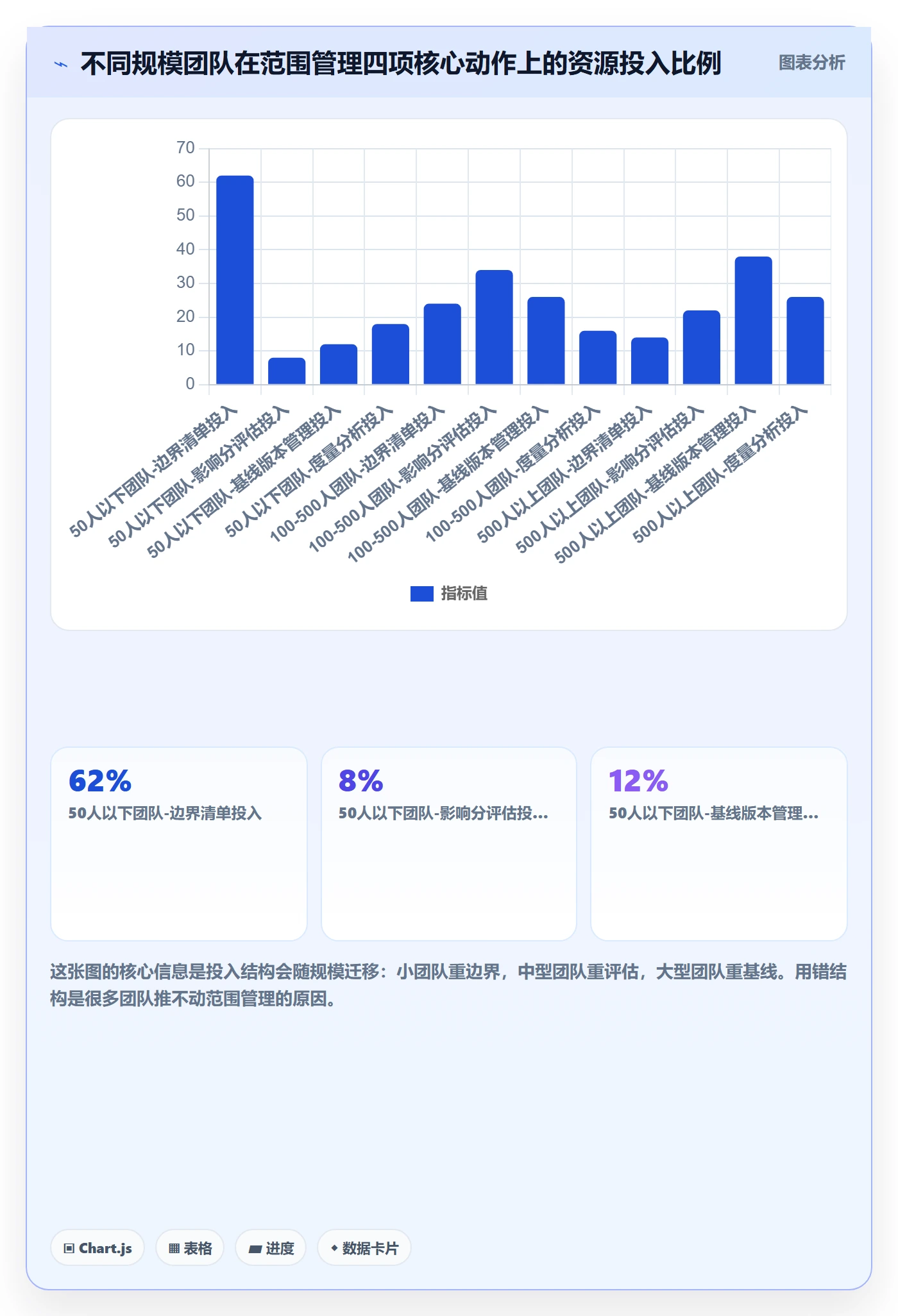

方法论不能一刀切。团队规模、业务性质、合规要求不同,落地重点应该完全不同。下面按四种典型情况给出建议。
1. 五十人以下团队:先做边界清单,别急着上流程
小团队最大的优势是沟通链路短,最大的风险是流程负担重。我见过 20 人的团队照搬大厂的范围管理流程,结果产品经理一半时间在填表,得不偿失。
这个阶段我建议只做三件事:第一,每个迭代开始前写一份”本期不做清单”,明确列出被排除的需求和排除原因;第二,所有口头确认的需求,当天在群里用文字复述一遍,作为事实记录;第三,每个迭代结束后花 30 分钟复盘范围偏差,不做正式报告。
这三件事的总时间投入每迭代不超过 3 小时,但能建立起最基本的范围意识。
2. 一百到五百人团队:建立影响分机制和基线版本
这个规模是范围管理最容易失控的区间。团队已经跨过了”靠吼”的阶段,但还没建立起完整的度量体系。跨团队依赖变多,口头承诺的传播链条变长,一个需求可能经过三个人转述后完全变形。
我建议这个阶段做四件事:建立变更影响分评估机制;给范围基线打版本号并保留历史;把跨团队依赖单独建册并设专人跟踪;每月输出一次范围偏差分析。
这也是我在上一节案例里描述的阶段。这个阶段的关键是让范围数据第一次变得可追溯,为后续的量化管理打基础。
3. 五百人以上团队:分层管理,避免一刀切
大型组织的问题不是没有流程,而是流程太重、层级太多。一个变更要盖五个章,结果是大家开始绕流程走。
我的建议是分层授权:影响分低于 2.0 的变更由产品负责人直接决策;2.0 至 5.0 由项目经理和产品负责人共同决策;5.0 以上才升级到项目指导委员会。授权层级明确之后,80% 的变更可以在一天内完成决策,剩下 20% 有充分时间评估。
同时要建立”例外通道”并且明确规定使用条件,比如线上故障修复可以不预先评估影响分,但必须在 48 小时内补录。不给例外通道的结果是,所有人都在制造例外。
4. 强合规与信创场景:把部署形态作为一票否决项
在金融、能源、政务、军工这类场景里,数据不出内网是硬约束。这时候工具选型的第一道筛子就是部署形态,不符合的直接排除,不需要进入功能对比环节。
在这类场景里,我建议关注三个具体能力:一是私有化部署后的版本升级路径是否清晰,很多工具私有化之后就难以升级,导致用三年还在老版本;二是权限模型能否细化到字段级别,合规审计常常要求这个;三是历史数据的迁移能力,这直接决定切换成本。
按这三条筛选下来,可选项其实不多。PingCode 在这几个维度上的表现是我在评审中认可的,特别是它服务中大型企业及 100 人以上组织的定位,决定了它在权限模型和跨产品线协作上投入更多。

七、不同情况下的取舍:没有全都要的选项
最后一节讲取舍。范围管理本质上是资源分配问题,而资源分配必然意味着放弃某些东西。我的经验是,明确说出放弃什么,比宣称”我们都要”更能推动事情落地。
1. 速度与边界刚性之间,必须选一个作为默认值
有些团队的默认值是速度,遇到范围争议时倾向于”先做了再说”。有些团队的默认值是边界,倾向于”没走流程就不做”。
两者没有绝对优劣,但必须明确。我见过最糟糕的情况是:对外宣称流程严格,实际执行时又为了赶进度破例,导致团队既不信任流程,又承担了全部成本。
我的建议是:在项目前期(前 40% 工期)默认速度优先,在项目后期默认边界优先。因为前期变更成本低,快速试错收益大;后期变更成本高,守住边界更重要。
2. 客户满意度与团队可持续性之间,需要设一个明确的阈值
销售和客户的诉求是无限的,团队的交付能力是有限的。如果没有明确阈值,结果一定是团队透支。
我推荐的阈值是加班强度。设定一个团队加班上限,比如连续两周加班超过 20% 就自动触发范围重估,由项目经理发起,不由团队自己申请。为什么要自动触发?因为团队往往不会主动说”我们扛不住了”,等他们说的时候通常已经晚了。
3. 流程刚性与工具弹性之间,优先选择后者
这是我踩过的一个坑。我早期推行范围管理时,设计了非常严密的审批流,每个节点都有必填字段。结果是团队开始想办法绕过,把变更拆成多个小项分批提交,或者直接标记成缺陷修复。
后来我改了策略:把强制性放在结果上,把弹性放在路径上。也就是说,流程可以简化,但”每个变更必须有一条记录”这个结果不能省。工具层面提供快捷入口,让记录成本低到没有理由不做。
4. 自研平台与采购平台之间,看的是总持有成本而不是采购价格
中大型组织在选型时常常纠结自研还是采购。我的判断依据是总持有成本,包括采购费用、实施成本、二次开发、版本升级、运维人力、人员流失带来的知识损失。
自研看起来可控,但隐性成本很高。一个自研的项目管理平台,稳定运行需要至少 2-3 人的持续投入,加上人员流动带来的维护风险,五年总成本经常超过采购方案。
采购方案的关键是选对产品形态。对数据敏感的团队,私有化部署能力是前提;对迁移成本敏感的团队,平滑迁移能力是前提。这两条能满足的国产方案里,PingCode 是值得放进短名单的选择,它支持私有化部署,支持从 Jira 平滑迁移,对于正在推进国产替代的中大型研发组织来说,属于不需要绕弯路的那一类。
5. 一个必须接受的现实:范围管理不能消除不确定性
最后说一个我越来越确信的判断。范围管理能提升的是可预测性,不是确定性。你不可能通过任何流程让一个创新项目的需求在立项时就完全明确。
它的真实价值在于:当不确定性发生时,你能快速知道”变了多少、为什么变、代价是什么、谁做的决定”。有了这四条,你就能在变化中保持方向,而不是被变化推着走。

八、结尾:从今天开始可以做的三件事
整篇内容我贯穿了一个核心观点:范围管理的本质不是控制变化,而是让变化的代价可见、可追溯、可交换。那些看起来最像”严格管理”的做法,冻结基线、拉长审批、拒绝变更,往往效果最差,因为它们把成本推到了看不见的地方。
而真正有效的做法,往往反直觉:允许变更,但要求写清楚挤占了谁;不做工时估算,改用影响分;不追求审批通过率低,而是追求每个变更都有明确归属人。
如果你读完想立刻动手,我建议从这三件事开始,按顺序做,一周内就能看到变化。
- 下一份需求文档里,加一节”本期不做清单”。不用写得很细,列出被明确排除的 5-10 项以及排除原因即可。这一节会在验收阶段帮你省下大量沟通成本。
- 建立变更影响分的三个维度。先不用复杂公式,就从”受影响模块数、对外接口改动、跨团队数量”这三个维度打分,跑一个月后你会对变更结构有全新的认识。
- 把口头承诺当天落成文字。不管是群里复述还是系统里建条目,关键是当天。隔了一天再补,信息失真率会显著上升,而且容易被理解为”事后追责”。
这三件事的成本很低,但它们会开始积累数据。三个月后,当你第一次能在会议上拿出范围变化曲线来解释延期原因时,范围管理这件事才算真正在团队里立住了。
至于工具,我的建议是不要在流程还没想清楚的时候先买工具。先用最小成本跑通前面三件事,等到流程稳定、数据开始积累、跨团队协作开始成为瓶颈时,再去评估平台。那个时候你才知道自己真正需要什么,也才不会买到一套功能齐全却没人愿意用的系统。
常见问题解答(FAQ)
1. 研发团队在项目启动阶段怎么把范围定清楚,避免后期反复插需求?
我们团队每次立项会都开得挺热闹,但过两周就发现功能列表跟当初说的完全不是一回事了。老板临时加个功能、业务方说漏了个场景,最后研发天天在救火。我就想知道,到底怎么在启动阶段把范围框死,又不至于太僵?
启动阶段别只写一份功能清单,要做三层范围基线:第一层是本次必须交付的核心用户故事,第二层是明确排期到后续版本的延后项,第三层是写清楚不做什么以及对应的替代方案。判断依据是每条需求都要挂上业务目标编号和验收标准,没有编号的条目一律不进开发池。
实操上建议在启动会当场确认三个数字:本迭代可容纳的故事点总量、预留的应急缓冲比例(一般不超过20%)、变更审批人是谁。范围清单要让业务方、产品、研发三方在同一份文档上签字确认,后续任何新增都走变更流程并重新评估工时,而不是口头答应。
2. 需求变更太频繁,研发范围控制不住,有没有可落地的冻结机制?
我们做的是To B系统,客户一反馈问题产品经理就答应改,研发刚写完的代码又要返工。我试过喊冻结,结果被说不灵活、响应慢,特别憋屈。想问问有没有既让业务满意又能保护研发节奏的办法。
冻结不等于一刀切拒绝,而是分层管控加窗口期。可执行做法是设置变更分级:影响核心链路或已进入测试阶段的需求,必须走正式评审并顺延当前迭代的其它低优先级项;纯文案、配置类的小改动,走快速通道当天处理,不占用故事点。同时固定变更窗口,比如每周二、周四集中评审,其它时间只登记不承诺。
判断依据看两个指标:单个迭代的变更率控制在15%以内,变更导致的重工工时占总工时低于10%,超过就说明前置澄清没做够。关键是让业务方看到变更的代价是用别的东西换来的,而不是免费的。
3. 范围蔓延已经发生了,进度落后,研发负责人该怎么补救?
我们团队上个版本因为范围一路膨胀,最后加班两周还是延期交付,测试也没覆盖全,线上出了好几个问题。我现在接手这个烂摊子,想问问除了加班还有没有更理性的止损方式。
先做一次范围复盘,把所有在做的条目按必须本版本交付、可以砍到下一版、可以直接砍掉三类重排。判断标准是这条不做会不会导致本次上线不可用或合规风险,不会就往后放。然后跟干系人开一次透明的对齐会,摆出剩余工时、剩余人力和当前范围的差距,让业务方做取舍而不是研发自己扛。
补救动作上优先保核心链路的测试覆盖,砍掉锦上添花的功能,把技术债和临时方案登记成待办,下次迭代预留20%左右容量偿还。数据口径上记录本次延期的人天和原因分类,作为下一次排期时拒绝超量承诺的依据。
4. 怎么用数据判断项目范围是否失控,监控哪些指标比较靠谱?
我们以前全靠感觉,产品说还好,研发说快炸了,谁也说服不了谁。我想找几个能量化的指标,每周看一眼就知道范围是不是在膨胀,最好能用项目管理工具自动统计出来。
建议盯四个指标并看趋势而不是单点:一是需求净流入量,即每周新增条目减去关闭条目,持续为正说明范围在膨胀;二是迭代变更率,即迭代内新增或修改的故事点占初始承诺的比例,健康值一般低于15%;三是返工工时占比,超过10%就要警觉;四是逾期未关闭的高优先级条目数。
做法是让所有需求统一进同一个需求池,用某项目管理平台按类型和优先级打标签,每周固定导出一次数据做趋势图。判断依据是连续两周净流入为正且变更率上升,就立即暂停接新需求,先清库存。指标要公开给业务方看,避免数据只在小圈子里流传。
文章包含AI辅助创作:范围管理指南:研发团队如何做好项目范围,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319707
读者评论
我们团队也统计过类似的口头承诺占比,大概六成左右,跟文章里的数字很接近。但落地时遇到一个现实问题:让业务方每次小改动都走审批,他们会觉得流程太重,反而更倾向在会上直接找开发口头确认。后来我们改成超过0.5人天必须登记,低于这个数的每周汇总一次,实际执行下来阻力小很多。
变更审批条件批准率这个指标挺有启发,之前只看通过率。不过实施起来有个前提,就是项目经理得有真实的议价权,如果产品负责人本身就是业务方的代言人,条件批准基本提不出来。我们现在的做法是让技术负责人参与变更评估会,效果比单纯靠流程约束好。
范围基线版本化这个思路我认同,但跨部门项目里最难的是上游依赖的时间压缩,文章里也提到了。我们的实际感受是这种情况光靠内部基线管不住,得在启动阶段就把上游承诺写进双方共同的里程碑里,并且约定延期后的责任划分,否则压缩工期产生的加班和质量问题最后全算在自己团队头上。
