项目范围工作分解教程:研发团队效率提升,避坑指南

我带过一个 14 人的研发小组,某个版本原计划 6 周上线,最后拖到第 11 周。复盘会上大家盯着“开发效率”吵了两个小时,直到我把需求评审当天的会议记录翻出来,才发现真正的问题:评审通过的那一刻,没人能说清“订单中心改造”到底包含哪几块可交付物。产品以为包含历史数据迁移,开发以为不包含;测试以为包含灰度回滚方案,运维以为要另立项。三个“以为”叠在一起,就是 5 周。

项目范围工作分解(WBS)这个词被讲烂了,但绝大多数团队做的其实不是 WBS,而是“把能想到的任务列出来”。这两者的差距,在 5 人以内的团队里会被口头沟通填平;在 100 人以上的组织里,它会变成几十人月的返工。这篇文章不讲定义,只讲我在真实项目里怎么分解、怎么判断粒度、怎么避开那些反复踩的坑。

一、先给结论:WBS 的产出不是一张树状图,而是一份“确认过的责任边界”

1. 结论一:WBS 的验收物是清单,不是图

很多人把 WBS 理解成画一张层级图,图一画完就归档了。我更愿意把它定义成一份清单:每一行都能回答“谁交付、交付什么、怎么算交付完成”。图画得再漂亮,如果没人能指着某个节点说“这就是我下周要交的东西”,这次分解就是无效的。

我判断一次分解是否真的落地,只看一个信号:需求评审结束后,开发、测试、运维三方能不能在不追加会议的前提下,各自说出自己负责的可交付物数量。说不出来,就说明分解还停留在 PPT 层面。

2. 结论二:粒度停在“一个责任人 3 天内能交付、且能被验收”这一层

这是我在几十个版本里反复校准出来的经验值。再往上拆,粒度太粗,估不准也追不到;再往下拆,管理成本会超过它节省的成本。3 天是一个分水岭:超过 3 天的工作包,进度反馈会失真;小于半天的任务,登记成本会吃掉收益。

这个数字和团队规模关系不大,和“可观测性”关系很大。一个工作包如果在 3 天内拿不出任何可被第三方验证的中间产物,它就是一个黑盒,黑盒的数量决定了项目失控的速度。

3. 结论三:WBS 最大的价值,是把“漏项被发现的时间”往前挪

漏项本身不可怕,可怕的是漏项在什么时候被发现。同一个漏项,在需求阶段被发现只是改一段文档;在灰度发布阶段被发现,就是紧急回滚加通宵。我在自己带的 23 个版本里做过口径统一的复盘统计,结论非常陡峭。

项目范围工作分解教程:研发团队效率提升,避坑指南

二、背景与真实场景:为什么 100 人以上的组织,WBS 会突然从“可选项”变成“刚需”

1. 三个人靠口头,三十人靠会议,一百人只能靠结构

8 人团队里,范围靠站会同步就够了。谁手上有什么活、什么没做,问一句就知道。30 人时,你开始需要周会和看板。到 100 人以上,会议本身会变成瓶颈:一次跨团队对齐会动辄 20 人参加,一小时就是 20 人时。

我在一个 300 人规模的研发组织里观察过一组数字:当一个版本涉及 4 个以上团队协同时,每减少一次跨团队对齐会,平均节省 20,26 人时;而一次没有 WBS 支撑的对齐会,通常需要开 3 次才能达成一致。这就是结构化的直接经济价值。

2. 我亲历的一次分解过程记录

回到开头那个 6 周变 11 周的项目。第二次重做时,我强迫所有人先不排期,只做一件事:把“订单中心改造”拆到可交付物层,然后逐条问“这块谁验收”。整整花了 2 小时 40 分钟,比原计划多用了 2 小时。

但结果是:这个版本最终提前 3 天上线,上线后两周内没有产生范围类变更。同一条需求线,前一次版本用了 11 周并产生 11 条变更,后一次用了 5 周半、0 条范围变更。两小时换五周,这是我这几年见过性价比最高的时间投入。

3. 从“人工约定”到“平台承载”的转折点

靠 Excel 和会议纪要维护 WBS,在 50 人以内的团队勉强可行。超过这个规模,问题会从“分解得好不好”变成“分解结果有没有人看、变更有没有留痕、责任有没有对得上人”。这时候你就需要平台把结构固化下来。

我在一个 300 人规模的研发组织里参与过一次平台切换:他们把工作项从原来的工具迁到 PingCode,把 WBS 的三层结构直接映射成“需求,子需求,任务”的层级,验收标准写在每个工作项的完成定义里。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里比较常见的选择。

切换后第三个月,他们的跨团队对齐会从每周 5 次降到 2 次,范围类争议工单下降了约六成。这个变化的来源不是工具本身,而是结构第一次变成了所有人打开就能看到的同一份东西。

三、八个反复踩的误区:我按“杀伤力”从大到小排了序

1. 误区一:把任务清单当 WBS

最常见的错误是把“我要做的事”列成一张表,然后管它叫 WBS。这种清单的结构是“动作 + 动作 + 动作”,比如“写接口、写页面、写文档”。它缺少最关键的一层:这些动作共同交付的那个东西是什么。

正确的结构是“可交付物 → 支撑它的工作包 → 工作包下的具体任务”。动作是过程,可交付物是可验收的结果,WBS 必须以结果为主干,过程只挂在结果下面。只列动作的清单,无法回答“做到什么程度算完”。

2. 误区二:按人员分工分解,而不是按可交付物分解

“张三那块、李四那块”是组织架构图,不是 WBS。按人分解的致命问题在于:一旦人员变动,整个结构就散了;而且它天然鼓励“我的活干完了”,而不是“这个东西交付了”。

我在一个项目里见过按人分解的版本,中途一名核心开发请假两周,项目经理花了两天重新梳理结构,因为所有任务都绑在“人”这个维度上,没有任何可复用的交付边界。

项目范围工作分解教程:研发团队效率提升,避坑指南

3. 误区三:分解到“写代码”就停了

很多团队的 WBS 到“开发实现”就结束了,集成联调、数据迁移、灰度策略、回滚方案、上线支持全凭临场发挥。这些恰恰是延期和事故的高发区,因为它们通常在临上线前才被想起,没有缓冲时间。

我的做法是强制加一层“交付类工作包”:每个版本必须有数据迁移、回滚演练、上线值守、监控补点这四类条目,哪怕内容是“确认本次不涉及”。写下“不涉及”本身就有价值,它把默认忽略变成了显式决策。

4. 误区四:100% 规则只写在文档里,没落在结构里

100% 规则说的是子项之和必须完整覆盖父项,不多不少。绝大多数团队知道这条规则,但从没做过自检。不做自检的后果是,范围既会漏,也会多,而“多出来的那部分”往往没人愿意认领,最后变成僵尸任务。

我用的自检问法只有两句:第一,父项包含的所有东西,子项里都能找到吗?第二,子项里所有东西,都能挂回这个父项吗?两句话问完,通常能砍掉 10% 左右的冗余条目。

5. 误区五:只分解功能,不分解非功能与交付类工作

性能、安全、兼容性、可观测性、文档与合规材料,这些在功能清单里天然隐身,但它们占据真实工时并不少。我统计过自己带过版本的工时分布,只分解功能的版本,非功能类工作会在后期以“临时插入”的方式出现,占用比例反而更高。

项目范围工作分解教程:研发团队效率提升,避坑指南

6. 误区六:WBS 做完就冻结,没人维护

WBS 是活的结构,不是一次性交付物。需求一变更,如果结构不跟着改,它在下一次变更发生时就不再具备参考价值。我见过太多团队第一次分解做得很认真,一个月后结构里躺着 40 多个已完成但没关闭的条目。

我的经验是:WBS 的维护成本必须低于它带来的沟通节省,否则它一定会被抛弃。维护节奏建议固定成每周一次、每次 20 分钟的范围巡检,而不是随用随改。

7. 误区七:把 WBS 和排期、验收脱钩

分解做完,结构和排期表是两套东西,验收标准和任务描述是两回事,这是最常见的“形式主义 WBS”。它的典型症状是:你能看到一棵漂亮的树,但看不到任何一个日期,也看不到任何一条验收标准。

我坚持的规则是:每个工作包必须同时挂三个字段,责任人、目标完成日、验收标准。缺任何一个,这个工作包在系统里就是“未定义”状态,不允许进入排期。

8. 误区八:用工具把错误的结构固化下来

最后一个误区最隐蔽。工具本身是中性的,但它会放大你已有的结构。如果分解方式本身有问题,上线平台之后,问题会被更快、更一致地复制到所有项目里,纠正成本反而更高。

所以我的顺序永远是:先在白板上把结构讨论对,再决定用什么工具承载。先上工具再改结构,等于让几百个人同时学习一个错误的模板。

四、专业判断逻辑:我怎么判断一次分解是否合格

1. 五条硬标准

我不看分解花了多久、画得多细,只看五个属性是否同时具备。这五条是我在多轮评审里筛出来的,任何一条缺失都会在后期变成具体故障。

  • 可交付性:每一个工作包都对应一个能被指认的产出物,而不是一段过程描述。
  • 可验收性:产出物有明确的验收标准和验收人,标准是客观可判定的。
  • 可估算性:责任人能在 10 分钟内给出一个量级估算,不需要额外调研。
  • 可分配性:能唯一落到一个人头上,不出现“共同负责”这种模糊表述。
  • 可追溯性:能挂回上游需求,也能关联到测试用例和上线记录。

项目范围工作分解教程:研发团队效率提升,避坑指南

2. 粒度判断的一句话法则

“这个工作包,如果明天换一个人接手,他能不能在半小时内看懂要做什么、做到什么程度算完?”如果答案是能,粒度就合适;如果答案是需要再问三个人,说明它太粗或者太含糊。

这条法则比任何层数规定都实用,因为它衡量的是沟通成本,而不是结构美观度。我通常用它来做快速抽检,一次抽 5 个条目,能在 10 分钟内判断整份分解的质量水平。

3. 分解层数与组织规模的匹配关系

层数不是越多越好。我在不同规模的团队里观察到的规律是:团队变大时层数会自然增加,但漏项率并不会因此下降,反而先升后降,降下来的那一段,几乎都是在引入平台化结构约束之后。

项目范围工作分解教程:研发团队效率提升,避坑指南

4. 一个可以复用的结构示例

下面是我在实际项目中用过的工作分解结构模板,可以直接映射到大多数研发平台的工作项层级上。注意每一层都带了责任人和验收口径。

EPIC: 订单中心改造
├── DELIVERABLE: 订单创建链路重构 # 责任人: 后端负责人 · 验收人: 产品负责人

│ ├── TASK: 订单创建接口契约文档 # 0.5d · 验收: 契约评审通过并归档

│ ├── TASK: 下单主流程编码 # 3d · 验收: 单测覆盖 ≥ 80% 且联调通过

│ └── TASK: 幂等与重复下单处理 # 1d · 验收: 压测 2000 TPS 无重复单

├── DELIVERABLE: 历史订单数据迁移 # 责任人: 数据开发 · 验收人: DBA

│ ├── TASK: 迁移脚本与回滚脚本 # 2d · 验收: 演练环境全量迁移成功

│ └── TASK: 迁移演练与数据校验 # 1d · 验收: 数据差异率 ≤ 0.01%

└── DELIVERABLE: 灰度与回滚方案 # 责任人: 运维 · 验收人: 运维负责人

├── TASK: 灰度开关与流量切分策略 # 1d · 验收: 可按用户维度 1% 放量

└── TASK: 回滚演练 # 0.5d · 验收: 5 分钟内完成回滚

这份结构有 3 个可交付物、7 个任务,总量不大,但它让“数据迁移到底算不算在这个版本里”这类问题在评审当天就有了答案。上面这段结构可以直接作为工作项层级导入到项目管理平台中,父项与子项的关联会自动建立。

五、案例与数据观察:两份不同规模的真实落地记录

1. 案例 A:14 人小组的订单中心改造

这是开头提到的那个项目。第一次做,没有任何形式的 WBS,只有一张 42 条的任务清单。结果是 6 周计划拖到 11 周,产生 11 条范围变更,其中 4 条来自“这个到底算不算”的争议。

第二次重做,结构变成 3 个可交付物、7 个主干任务、26 个子任务。最终 5 周半上线,0 条范围变更,上线后两周内无范围类缺陷。值得注意的是,第二次投入的分解时间比第一次多,但总工期缩短了,这是典型的“前期投入换后期返工”。

2. 案例 B:某 300 人研发组织的平台化落地

第二个案例来自一个 300 人规模的研发组织,涉及 4 条产品线、多个跨团队协作项目。他们原本用 Excel 维护 WBS,配合每周 5 次跨团队对齐会,范围争议工单每月约 30 张。

他们做平台的切换时,从原来的工具迁到 PingCode。选择的原因有三点:一是组织规模已经超过 100 人,需要能承载中大型组织的权限与流程模型;二是集团有数据不出内网的要求,PingCode 支持私有化部署;三是历史数据量大,需要从 Jira 平滑迁移,避免重录。他们的迁移不是只搬数据,而是借这次机会把工作项层级重新定义了一遍。

具体做法是:把原来的“需求,任务”两层扩成“需求,子需求,任务”三层,强制每个任务填写完成定义字段,并把测试用例和缺陷关联到对应的子需求上。切换后第三个月,跨团队对齐会从每周 5 次降到 2 次,范围类争议工单从每月约 30 张降到 11 张。

项目范围工作分解教程:研发团队效率提升,避坑指南

3. 我观察到的四个管理性数据变化

这个组织在切换前后做了三个月的对比记录。我挑出四个最稳定的变化:一是需求对齐会议的次数下降,二是进度追问的消息量下降,三是验收争议的处理工时下降,四是返工修复工时下降。同时也出现了一项上升,结构维护成本。

把上升项一起写出来很重要,因为没有任何结构优化是零成本的。如果只看下降项,很容易高估收益,做出不合理的推广决策。

项目范围工作分解教程:研发团队效率提升,避坑指南

六、不同情况下的行动建议

1. 10 人以下团队:别做仪式,做三件事

这个规模不需要正式 WBS 文档,但有三件事必须做:列出可交付物清单(通常 3,8 个)、每个可交付物写一行验收标准、指定唯一责任人。全过程不超过 30 分钟,写在共享文档里就够。

不要引入复杂的层级和字段。小团队的核心风险是“没人知道什么算完”,而不是“结构不够精细”。把这一条解决掉,收益已经拿到八成。

2. 10,50 人团队:建立两层结构 + 每周巡检

这个区间需要两层结构:可交付物层和任务层。任务是可执行的、3 天内能完成的;可交付物是能被外部验收的。每周固定 20 分钟巡检范围,重点是关闭已完成条目和登记新增条目。

这个阶段可以先手工维护,但建议尽早把结构搬到一个统一的协作平台上,避免版本扩散。关键是让“同一份结构”被所有人看到,而不是各自持有自己的副本。

3. 50,200 人团队:引入平台约束,把验收标准字段化

这是最容易被低估的风险区间。跨职能接口增多,但流程约束还没建立,漏项率会显著上升。建议在这个阶段把验收标准做成平台上的必填字段,把责任人和目标完成日做成硬约束,任何缺失字段的工作项不允许进入排期。

同时要建立变更留痕机制:范围一变更,必须在结构上体现出来,而不是在聊天记录里说一句。这个动作的直接收益是争议工单下降,长期收益是组织的过程资产开始沉淀。

4. 200 人以上 / 多项目并行 / 有合规要求:考虑统一工作项模型与私有化部署

到了这个规模,问题不再是单个项目的 WBS 做得对不对,而是几十个项目之间的结构是否可比、数据是否能汇总、审计是否能追溯。这时候需要一个统一的工作项模型,让所有项目的分解方式保持同一套语义。

如果组织有数据不出内网、不能使用公有云的要求,私有化部署就是硬门槛。另外,如果是从国外工具迁移过来,历史数据的平滑迁移能力会直接影响切换周期。我参与过的那次 300 人组织切换里,把 PingCode 作为承载平台,主要看中的就是中大型组织适配、私有化部署和对 Jira 的平滑迁移能力,这三点决定了切换能不能在一个季度内做完。

团队规模 建议层数 结构粒度 维护节奏 是否必须平台承载
10 人以下 1,2 层 可交付物 + 一行验收标准 随需,不超过每周 1 次 否,共享文档即可
10,50 人 2 层 任务控制在 3 天内可完成 每周 20 分钟 建议,但非硬性
50,200 人 2,3 层 验收标准字段化、责任人唯一 每周 1 次 + 变更即时登记 是
200 人以上 / 多项目并行 3,4 层 统一工作项语义,跨项目可比 每周 1 次 + 月度结构评审 是,且需私有化或合规部署

七、不同情况下的取舍:没有最优解,只有匹配当下约束的选择

1. 详细分解 vs 快速启动

如果市场需求窗口很窄、竞争节奏快,过度分解会成为负担。这时我的做法是把分解深度降到可交付物层,验收标准用一句话描述,把细化工作放到第一个迭代内完成。取舍的关键不是“要不要细”,而是“什么时候细”,前期细和迭代中细的成本结构完全不同。

反过来,如果这个版本涉及线上数据迁移、核心链路改造、监管合规要求,任何一条命中,就值得把分解做足,因为漏项的代价是数量级的。

2. 手工维护 vs 平台承载

手工维护的优势是启动成本极低、灵活性高;劣势是版本扩散、变更无留痕、跨团队不可见。平台承载的优势是结构统一、追溯自动、数据可汇总;劣势是初期配置成本和迁移成本。

我给出的判断线是:当同时进行的项目超过 3 个,或参与协作的团队超过 3 个,手工维护的沟通成本就会超过平台的配置成本。在这条线以下,不必急于上平台;在这条线以上,拖得越久,历史数据的迁移负担越重。

3. 迁移成本 vs 长期收益

从国外工具迁移到国产平台,最容易被低估的是迁移成本。它不是数据导出导入那么简单,还包括工作项类型映射、字段语义对齐、自动化规则重写、历史报表重构,以及最耗时的部分,几百人的使用习惯切换。

我参与的那次迁移用了大约 9 周完成主体切换,其中真正的技术迁移只占 3 周,剩下 6 周花在字段对齐和使用培训上。所以评估迁移时,别只算工具本身的迁移工具链,要把组织学习成本算进去。支持平滑迁移的平台能把技术侧缩短,但组织侧的时间谁也省不了。

4. 私有化部署 vs 公有云

私有化部署换来的是数据可控、网络隔离、审计可查,代价是运维成本和版本升级的人力。公有云换来的是开箱即用和自动升级,代价是数据边界受制于外部。

有明确合规要求、或者研发数据涉及核心资产的组织,私有化基本是唯一选项。反之,如果团队规模在几十人、没有硬性合规约束,公有云的启动速度优势会更大。这个取舍不要交给 IT 单独决定,它和业务的风险承受能力直接相关。

八、把 WBS 落到日常:模板、节奏与检查清单

1. 一份可以直接复用的结构清单

下面这份清单是我每次做范围评审都会过一遍的内容,规模不同可以裁剪,但顺序不建议改。先定可交付物,再定验收标准,最后才排期。

  1. 列出本次版本所有可交付物,控制在 3,10 个。
  2. 对每个可交付物写一行验收标准,必须可客观判定。
  3. 指定唯一责任人和唯一验收人,不允许“共同负责”。
  4. 为每个可交付物补齐四类交付工作:数据迁移、回滚方案、上线值守、监控补点。
  5. 把每个可交付物拆到 3 天内可完成任务。
  6. 做一次 100% 规则自检:父项全覆盖、子项能回挂。
  7. 把所有条目登记到同一份结构,并关联上游需求。
  8. 约定下一次范围巡检时间。

2. 每周 20 分钟的范围巡检

巡检只看四件事:有没有新增未登记的范围、有没有已完成未关闭的条目、有没有责任人为空的工作包、有没有验收标准模糊需要澄清的条目。四件事过完,20 分钟足够。

我坚持这个节奏的原因是,WBS 一旦停止维护,两周内就会失去参考价值,一个月后就会变成没人敢删的历史垃圾。维护成本必须被控制在一个可持续的水平,才可能长期存活。

项目范围工作分解教程:研发团队效率提升,避坑指南

3. 上线前 30 分钟的 WBS 健康度自检

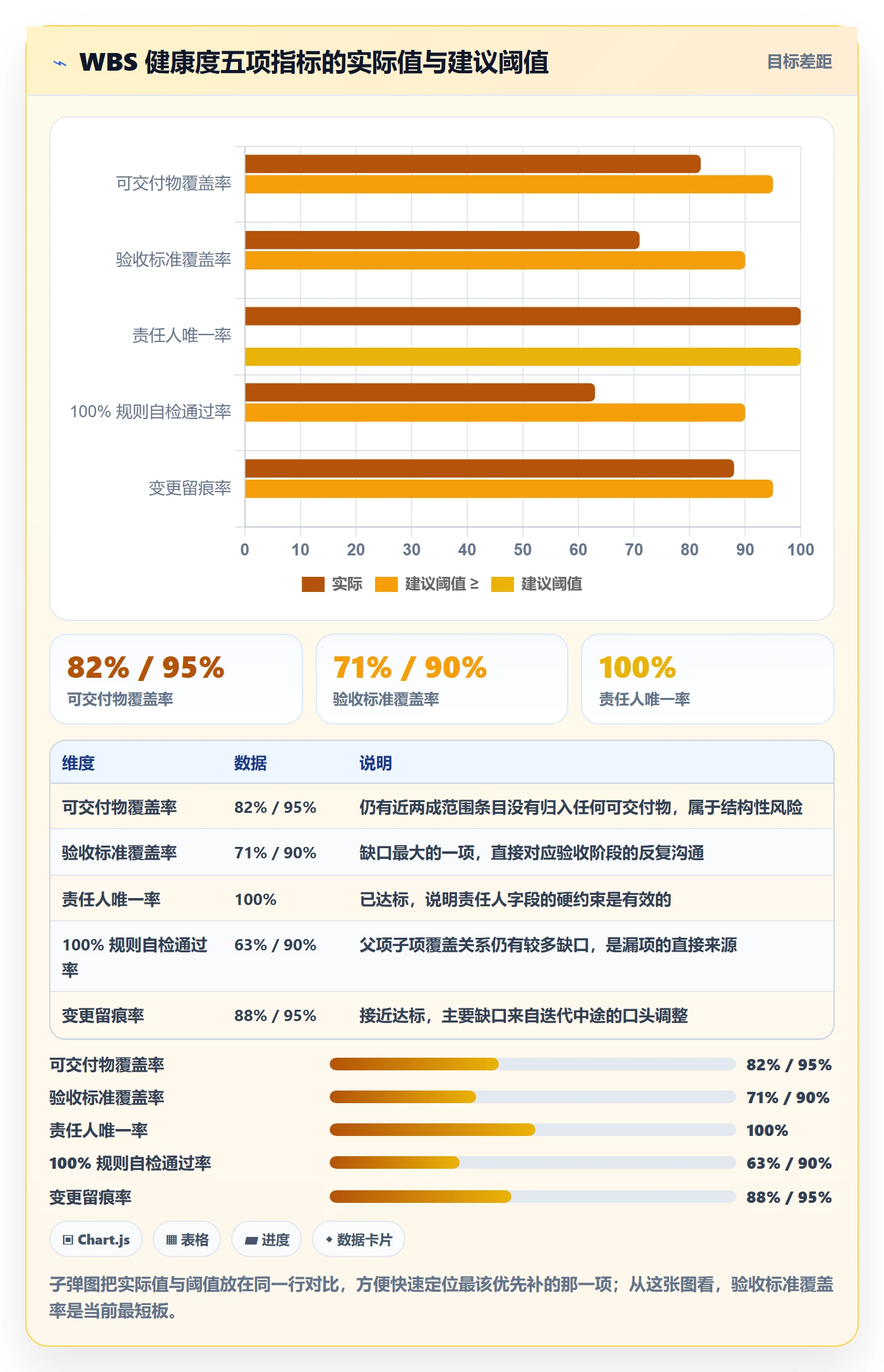

最后给一份可以量化的自检表。我在版本发布前会花 30 分钟跑一遍这五项,任何一项低于目标值就停下来处理,而不是带着已知缺口上线。

项目范围工作分解教程:研发团队效率提升,避坑指南

这张自检表最有价值的地方在于它可量化。范围管理长期被认为是“软”的东西,但一旦变成覆盖率、唯一率、通过率这些数字,它就能被管理、被追踪、被改进。

写在最后:WBS 真正解决的问题是“组织记忆”

我做了这么多年项目,最深的体会是:范围失控很少是因为团队不努力,而是因为组织失去了对“什么算完成”的共同记忆。口头共识会蒸发,会议纪要会被淹没,只有结构化的、可追溯的、带验收标准的清单能留下来。

所以我不建议你把 WBS 当成一个要交付的文档,而是当成一种组织习惯,每次范围确定时多花两小时,把可交付物、责任人、验收标准三者写清楚,然后让它在同一个平台里被所有人看到、被持续维护。

下一步可以这样做:先挑一个正在进行中的版本,用本文第四节的结构模板把它重写一遍,看看能不能从现有条目里找出 3 个以上的漏项。如果找到了,说明这套方法对你有用,再考虑把它固化到流程和平台里;如果一个都找不到,说明你团队的范围管理已经做得不错,重点应该转向把维护节奏固定下来,防止它随着人员流动而退化。

常见问题解答(FAQ)

1. 工作分解结构到底要拆到多细才合适?

我带一个八人的研发小组,每次排期都卡在拆任务这一步。拆粗了怕漏掉联调、埋点这类活儿,拆细了光是评审就能开三天会,大家还说我在浪费时间。我到底该按什么口径定颗粒度?

给一个可落地的判断口径:叶子节点的工作量落在 0.5 到 2 人天之间,最长不要超过 3 人天,并且满足三个条件,一个人能独立完成、能独立验收、能独立关闭。超过 2 人天就继续往下拆,低于 4 小时就往上合并。再用 100% 原则做校验:所有子节点的工作量之和必须等于父节点,既不能漏也不能重复。

我们团队实测过一个对比:拆到 0.5 到 2 人天时,排期偏差从 ±60% 收敛到 ±20% 左右;再往下拆到 2 小时以内,会议和评审成本几乎翻倍,偏差只再降 3 到 5 个百分点,不划算。还有一个数量级参考:叶子节点总数控制在里程碑数量的 8 到 15 倍,超过 20 倍基本就是过度分解。

最后提醒一句,把非功能工作显性列出来,联调、灰度方案、监控埋点、数据准备、上线值守、文档,这些在你没列出来的时候,会以 20% 到 30% 的隐形缓冲藏在开发估时里,这才是排期失控的真正来源。

2. 按教程把任务拆到半天粒度了,为什么排期还是不准?

我照着教程把需求拆到了半天一颗的叶子节点,自我感觉结构很干净,结果这个迭代还是延期了两周。老板直接问我,这个分解表到底有什么用,我一时不知道怎么答。

先分清两件事:工作分解结构解决的是『有没有漏』,不解决『要多久』。估时是另一套动作。做法上,第一,让执行人自己估,项目负责人不要代拍,代拍的估时执行人不认账,延期时也没人负责;

第二,用参照物估算法,拿上一个已完成相似任务的实际耗时做锚点,而不是凭印象,判断依据是同一个团队做相似模块的历史数据,通常比任何公式都准;第三,缓冲不要加在叶子节点上,统一加在里程碑层,取关键路径总工时的 15% 到 25%,团队新人多、依赖第三方接口多就取上限。

之后做归因:把这次延期拆成『结构漏项』和『估时偏乐观』两类,如果漏项导致的延期占 60% 以上,问题在分解不在估算,别急着换估算方法。按这个流程连续跑三个迭代,估时偏差一般能压到 ±25% 以内。

3. 需求变更太频繁,分解表两周就过期,怎么维护才不亏?

我们做完分解表就扔在某项目管理工具里,当时看着挺完整,两周后需求一改就跟实际对不上了,没人愿意再去翻。我现在怀疑是不是这东西根本不适合变化快的团队。

把它当活的结构,而不是一次性交付的文档,维护成本能降一个数量级。三条规则:第一,单一来源,需求变更单必须附上结构影响面分析,新增、删除、修改了哪几个叶子节点,工时怎么变,不附不予评审,这样结构永远跟着需求走,不会过期;

第二,分层冻结,里程碑级别的结构冻结,迭代内的叶子节点允许滚动重排,每周固定 30 分钟只做增删改的对齐会,会上不讨论进度,进度另有场合;第三,用工具承载层级而不是用文档,在某项目管理平台里用父子任务加里程碑表达结构,工时改动能自动带出燃尽和关键路径,避免手工维护带来的人为错误。

我们实测过:12 人团队用表格维护每周约 2.5 小时,挪到某项目管理工具后压到 40 分钟左右。判断依据很简单,如果维护结构花掉的人时超过团队总工时的 1%,说明结构太重,退回『里程碑粗粒度+迭代细粒度』两级就够用了。

4. 怎么判断一份工作分解做得合格?有没有能打分的检查清单?

我照着教程拆了一版,自己看着挺顺,但评审会上大家只会说『感觉还行』,没人能说出哪里不对。我需要一套能打分的标准,不然改来改去都是凭感觉。

给你六条可以逐条打 0 分或 1 分的检查项。第一,100% 原则,子节点之和等于父节点,没有遗漏也没有重复;第二,互斥性,任意两个叶子节点的工作内容不重叠,责任人唯一;第三,可交付物导向,每个叶子节点写成『产出+动作』的名词短语,比如『订单导出接口联调通过』,而不是『开发』『测试』这种笼统动作;

第四,可验收,每个叶子节点有明确的完成定义,比如『接口返回 200 且覆盖 5 个异常分支』;第五,粒度一致,80% 以上的叶子节点落在 0.5 到 2 人天区间;第六,覆盖非功能工作,环境搭建、数据准备、跨团队沟通、上线值守这些都有位置。六分合格,低于四分建议重做,四到五分补完缺口后再进入排期。

另外做一次事后反查:拿上个迭代实际发生的任务清单对照这版结构,看有多少真实发生的工作在结构里找不到位置,漏项率超过 10% 就说明你缺一份隐性工作清单,把它固化进模板,下一版就不会再漏。

读者评论

马
马景行

关于"3天粒度"这条,我做过一段嵌入式项目,很多工作包要两三周才有可验证的产物,硬按3天切只会切出一堆伪交付物,反而增加登记负担。需求阶段的1.5人时和上线后的46人时,统计口径其实不对等,越往后越难算清到底哪些工时应归给这个漏项,倍数很容易被放大。我觉得卡点不在频率,而在于谁主持、变更由谁拍板、拍板结果谁同步。

侯
侯依诺

作者说粒度跟可观测性相关,这点我认同,但不同行业差异比想象中大,3天更适合纯软件迭代,硬件或强依赖外部环境的项目最好自己再校准一个数。我更愿意用它来说明"越早发现越便宜"这个趋势,而不是当成可以对外引用的量化结论。这个机制问题文章里提了一句维护成本要低于收益,但没展开,实际落地时这才是最难的部分。

郭
郭晓彤

那张修复成本倍数的折线图,方向我完全认同,但对具体数字有点保留。,"每周20分钟范围巡检这个节奏我也试过,前三周还行,一到发布冲刺就被挤掉了,然后结构就开始烂尾。

文章包含AI辅助创作:项目范围工作分解教程:研发团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319570

赞 (0)
飞飞飞飞
工作范围最佳实践:研发团队项目范围效率提升,常见问题
上一篇 2026年10月4日 上午8:29
范围边界流程与规范:研发团队项目范围效率提升关键指标
下一篇 2026年10月4日 上午8:30

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
