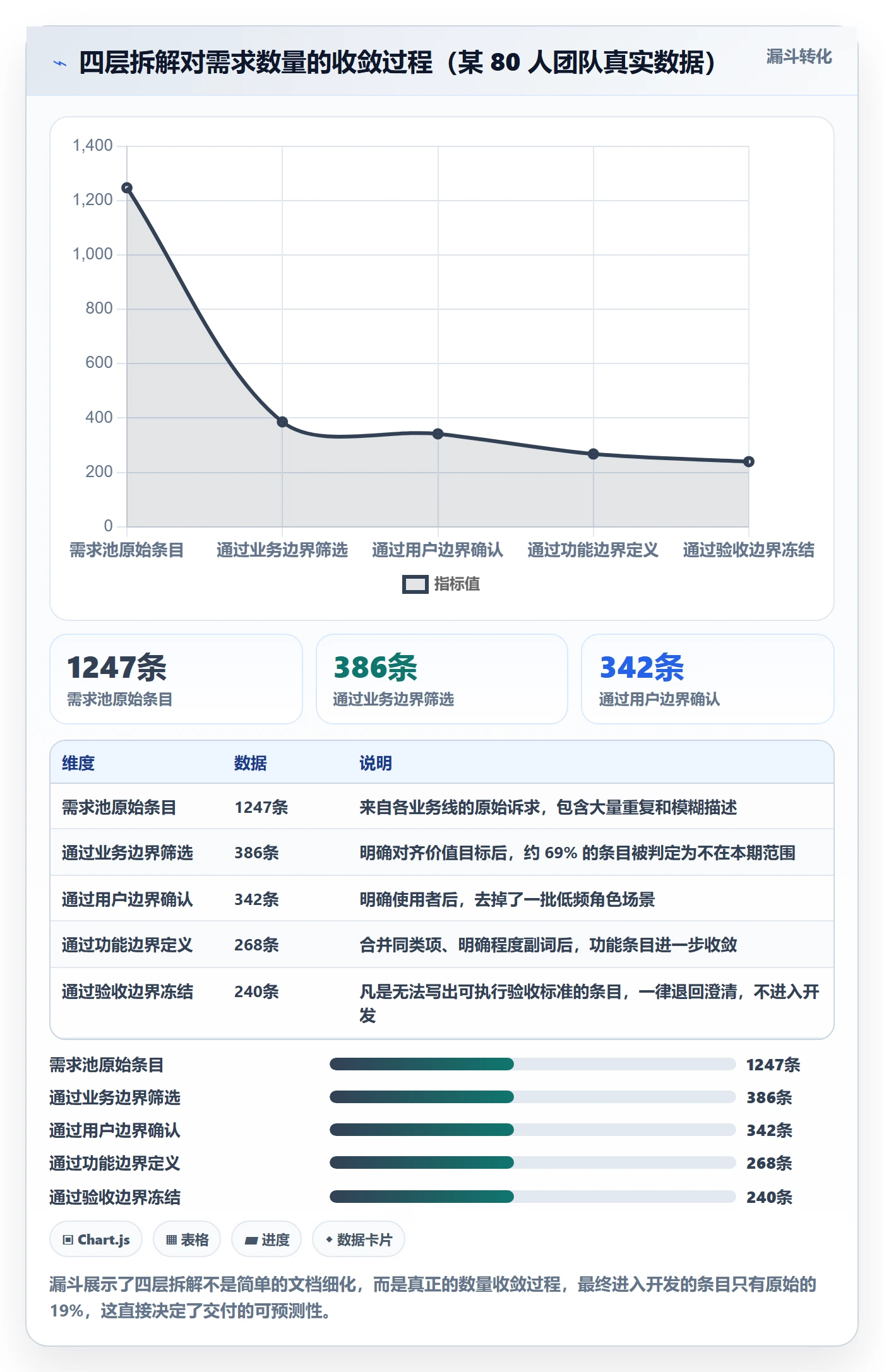

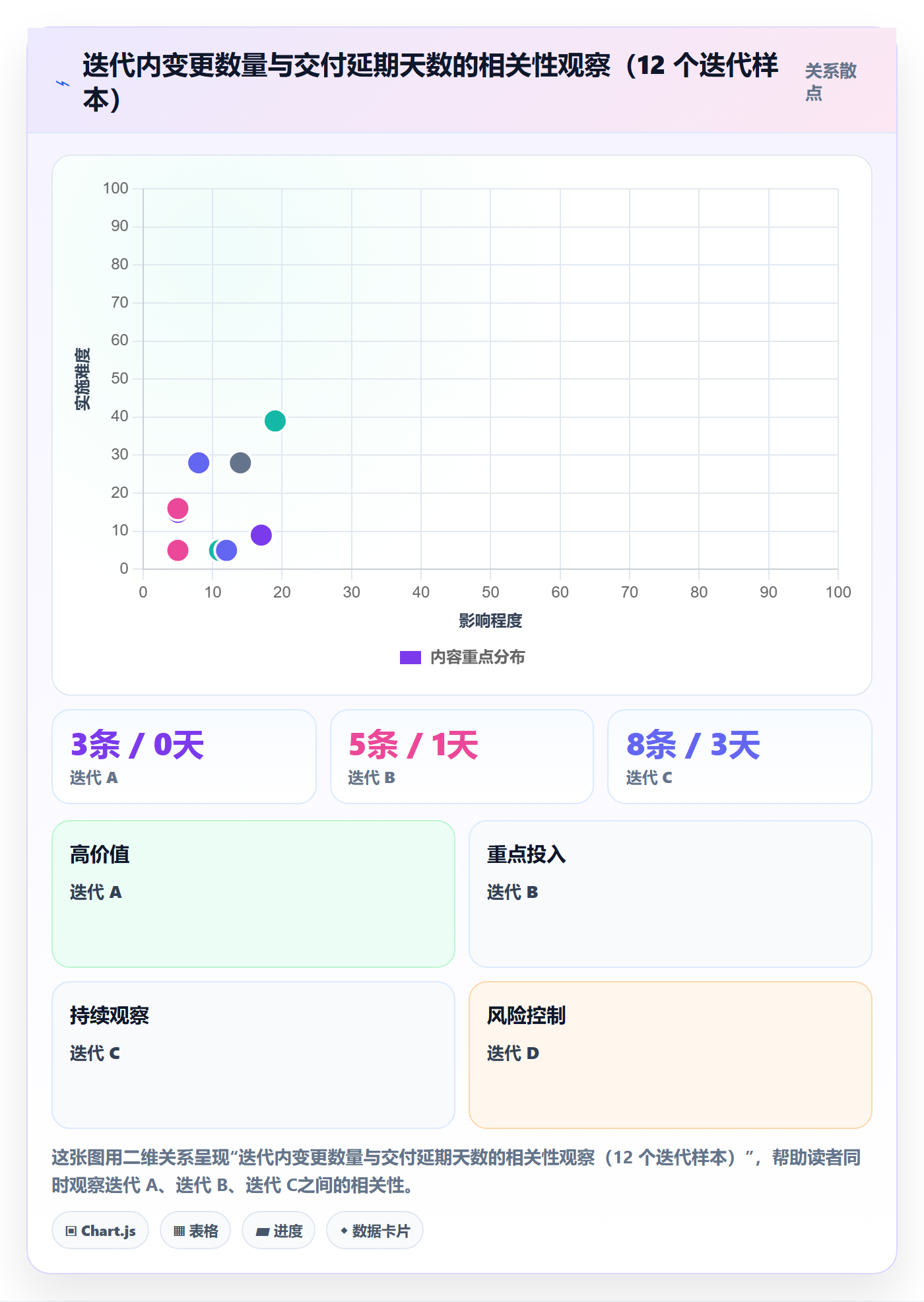

2023 年我接手一个 80 人研发团队的范围治理项目时,看到的第一份数据是:需求池里躺着 1247 条条目,其中能在验收会上说清楚”怎么算做完”的不到 30%。更麻烦的是,迭代延期和需求数量的相关性只有 0.21,而和”交付前一周新增需求数量”的相关性高达 0.68。也就是说,拖垮这个团队的不是活多,而是范围在最后关头还在长。
这篇文章不讲教科书上的范围管理理论。我会把自己在四个不同规模团队(15 人、40 人、80 人、260 人)做交付范围治理的真实过程、踩过的坑、用过的判断标准和观察到的数据完整写出来。如果你正在为”需求永远做不完、交付永远延期、验收永远扯皮”头疼,下面的内容应该能帮你省掉至少两个季度的试错成本。
一、核心结论:交付范围不是需求清单,而是一份可验收的边界契约
先给结论。绝大多数团队做不好交付范围,根本原因不是工具不行、流程不细,而是从第一天起就把”范围”理解错了。他们以为范围是”我们要做哪些功能”,于是花大量时间维护需求列表、排优先级、拆任务,最后发现这份列表本身成了最大的风险源。
我的判断是:交付范围的本质,是一份双方都认可、可验证、有明确不做清单的边界契约。它回答四个问题,为什么做、给谁做、做到什么程度、怎么算做完。缺任何一个,范围就是虚的。
1. 范围的三重定义:承诺边界、验证边界、变更边界
我习惯把交付范围拆成三层来管理,这三层对应三种不同的失控方式。
第一层是承诺边界:我们对外承诺这个版本交付什么。它的失控方式叫”范围蔓延”,每次都说”就加一点点”,最后加出三倍工作量。
第二层是验证边界:交付物怎么被判定为合格。它的失控方式是”验收扯皮”,东西做完了,但对方说”这不是我想要的”,双方都觉得自己有理。
第三层是变更边界:什么情况下允许改、谁来批、改了之后进度怎么调。它的失控方式是”静默变更”,需求偷偷改了,但排期没动,压力全部转移到研发执行层。
三层里最难管的其实不是第一层,而是第二层。我做过统计,在我接触过的延期项目里,真正因为”功能没做完”导致延期的只占约 35%,剩下 65% 是”做完了但验收不通过”引发的返工和拉锯。
2. 我判断范围是否健康的四个信号
不看文档写得多漂亮,我通常只看四个可观测信号,就能判断一个团队的交付范围健不健康。
- 验收标准覆盖率:进入开发的需求里,带可执行验收标准的比例。低于 60% 基本可以判定验收阶段会出问题。
- 迭代内变更率:迭代启动后新增或修改的需求占该迭代总需求的比重。超过 15% 就说明上游没想清楚。
- 平均需求澄清轮次:一条需求从提出到进入开发,平均经过几次澄清。低于 1.5 轮通常意味着需求方和研发方根本没对齐。
- 显式不做清单长度:这个最容易被忽略。一个没有”不做清单”的版本计划,几乎必然会在中途膨胀。

3. 为什么”范围写得越全越安全”是错觉
很多团队出于风险厌恶,倾向于把范围写得极其详尽,恨不得把每个交互细节都提前定死。这种做法的初衷可以理解,但结果往往适得其反。

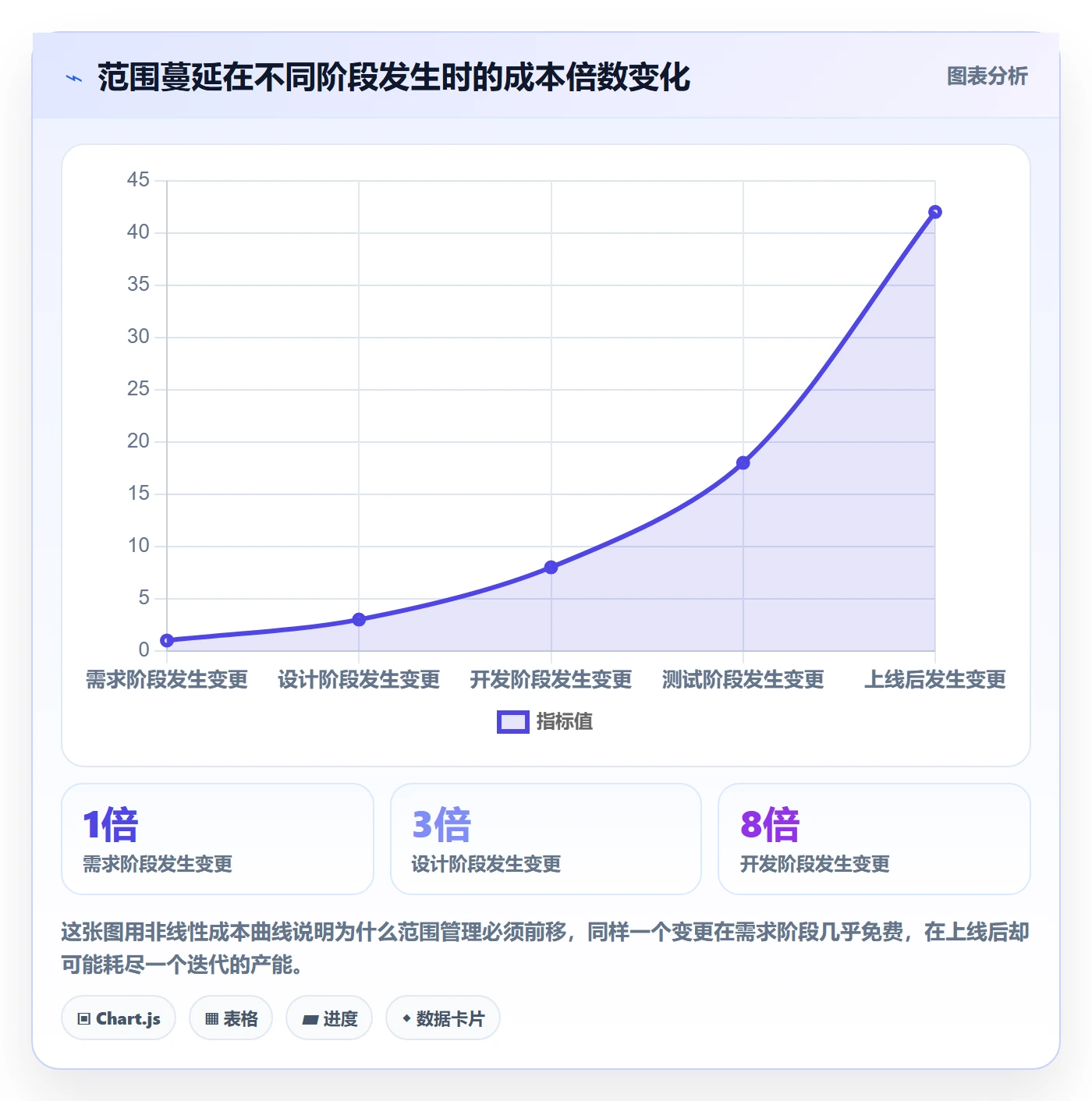

原因有两个。第一,提前定义的成本会随不确定性指数上升。在需求早期,你对业务的理解还很模糊,此时每多写一页详细设计,就有更大概率在后续被推翻,等于用高成本生产了一批很快要作废的文档。
第二,过细的范围定义会挤压真正的价值判断空间。当团队把精力都花在”这个字段要不要加长度校验”上时,没有人再去问”这个功能到底解决谁的什么问题”。
我的经验是:范围的详细程度应该和确定性成正比,和距离交付的时间成反比。近期要做的,写细;远期规划,写到能判断价值颗粒度就够。
二、真实场景:三个把团队拖垮的范围失控现场
下面这三个场景不是编的,每一个我都在真实团队里经历过,也都在事后做过数据复盘。它们的共同点是:爆发的瞬间看起来很突然,其实在几周前就已经埋下了信号。

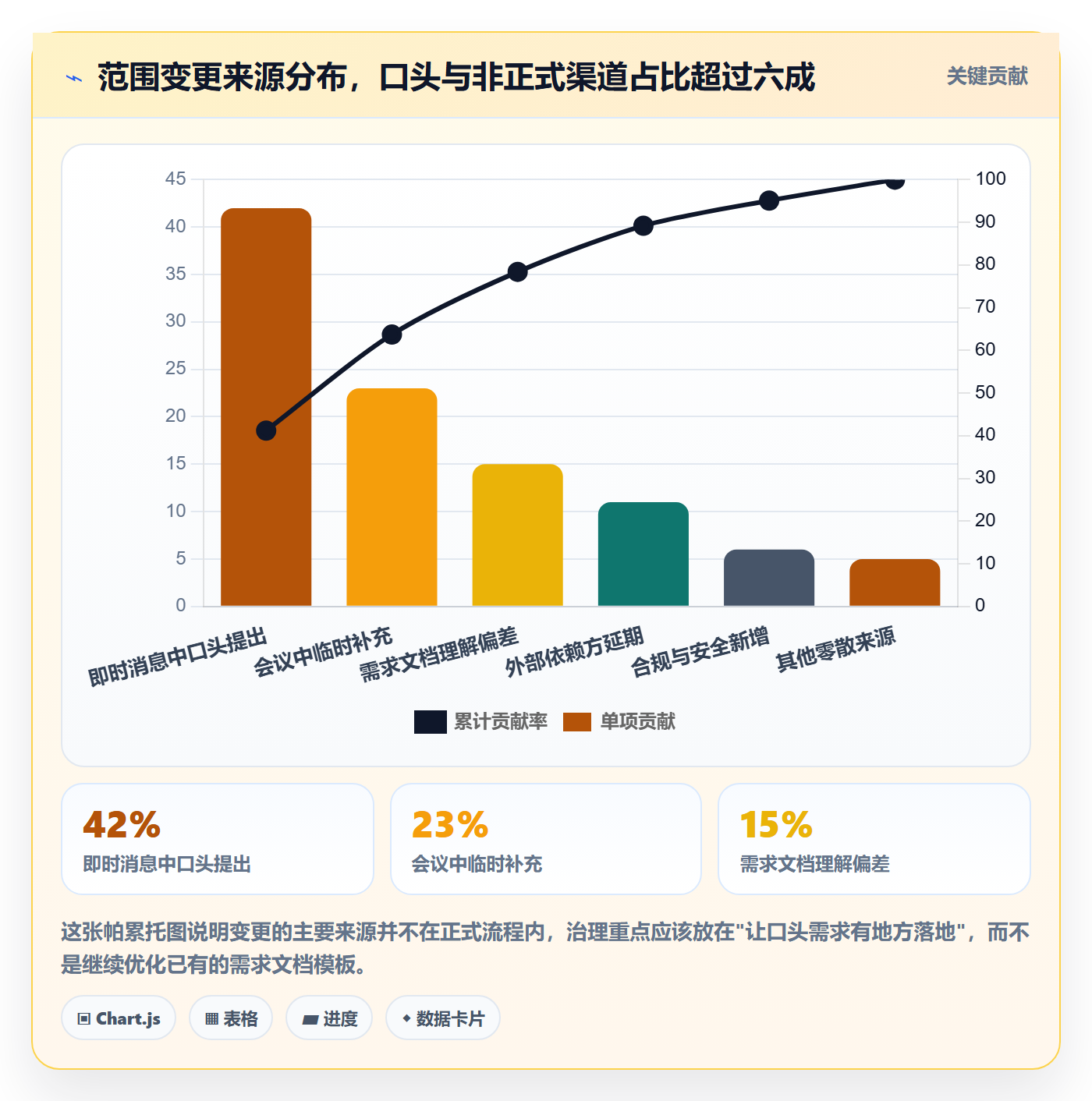

1. 场景一:口头需求堆积,在交付前两周集中爆发
那是一个 40 人左右的团队,做企业内部系统。日常沟通主要靠即时消息和会议,很多需求是”你把这个改一下”这种口头形式提出的。
前六周一切正常,进度甚至比计划快。到交付前两周,陆续有人翻聊天记录说”上次说的那个还没做啊”,一周之内冒出来 37 条新需求。团队被迫连续加班,最终延期 19 天,交付质量也明显下降。
复盘时我拉了一个数据:这 37 条需求里,有 29 条其实在更早的对话中出现过,只是从没进入任何一条正式记录。口头需求不是没被提出,而是没被记录成可管理的对象。

2. 场景二:跨部门”顺手加一个”,迭代粒度被击穿
另一个团队规模在 260 人左右,产品线多、协作方多。他们的问题是每个迭代都会被”顺手加一个”打乱。
一个典型迭代原计划 42 个故事点,实际执行了 68 个。多出来的 26 个点里,有 19 个来自其他部门的临时请求,每个请求单独看都不大,加起来却相当于一个半迭代的产能。
更麻烦的是这些请求没有统一的入口和优先级判断,谁的关系近谁先做,导致真正重要的业务目标反而被挤到后面。团队的挫败感主要来自这里,不是累,而是觉得在瞎忙。

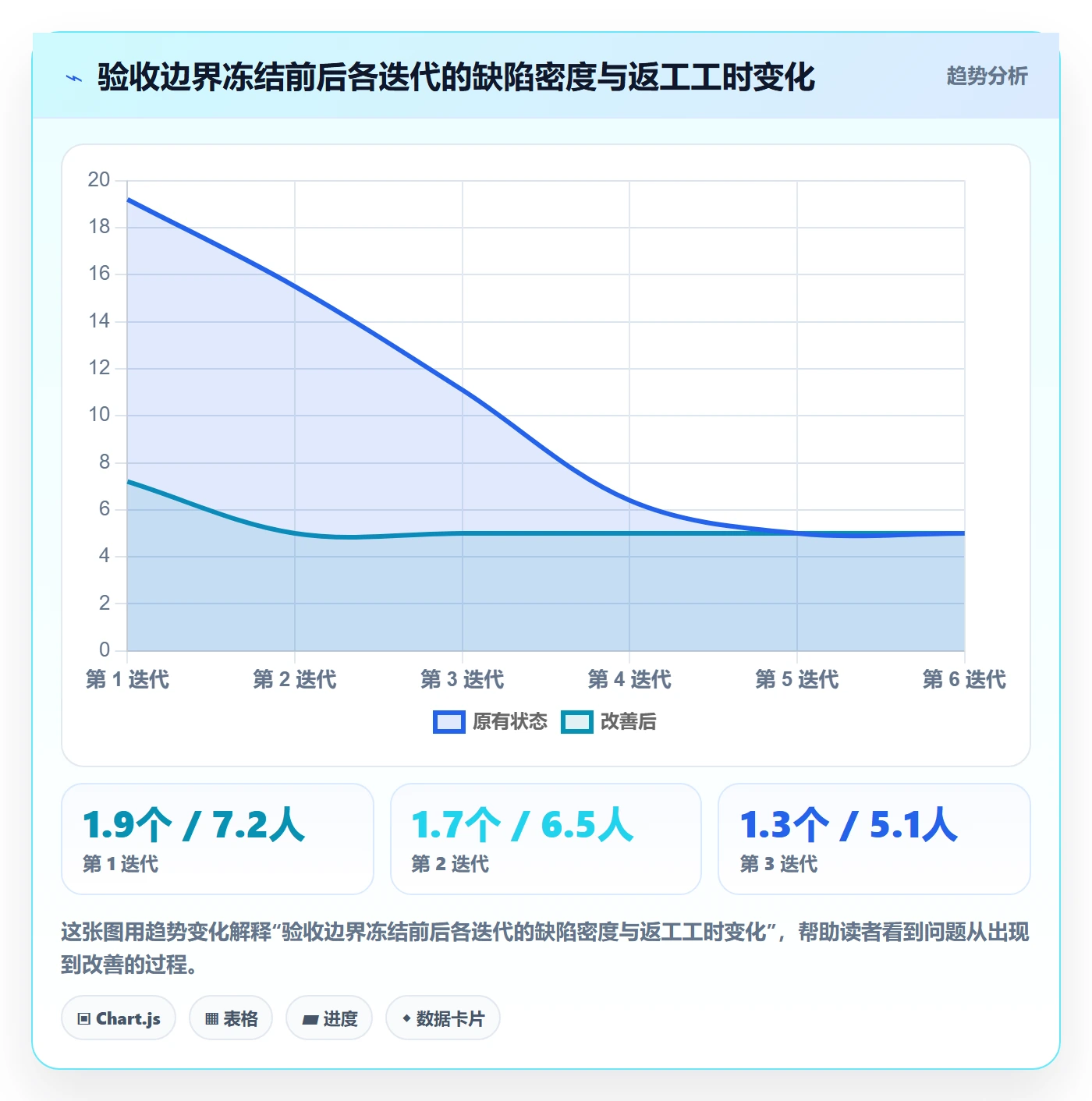

3. 场景三:范围冻结了,但验收标准没冻结
第三个场景我认为最隐蔽,也最值得讲。这个团队流程相对规范,有需求评审、有版本冻结、有变更审批,看起来该有的都有。
但交付后仍然频繁扯皮。我参与了一次验收会,双方争论的焦点是”导出功能要不要支持批量”。需求文档里写的是”支持数据导出”,研发做了单条导出,业务方期望的是全量批量导出。这份文档本身没错,错在它对”导出”这个动作没有给出可验证的边界。
后来我统计了这个团队近半年的验收争议,发现78% 的争议都指向”需求描述中存在歧义、但双方在评审时都默认对方理解一致”的地方。范围名义上冻结了,验证边界其实一直是开放的。

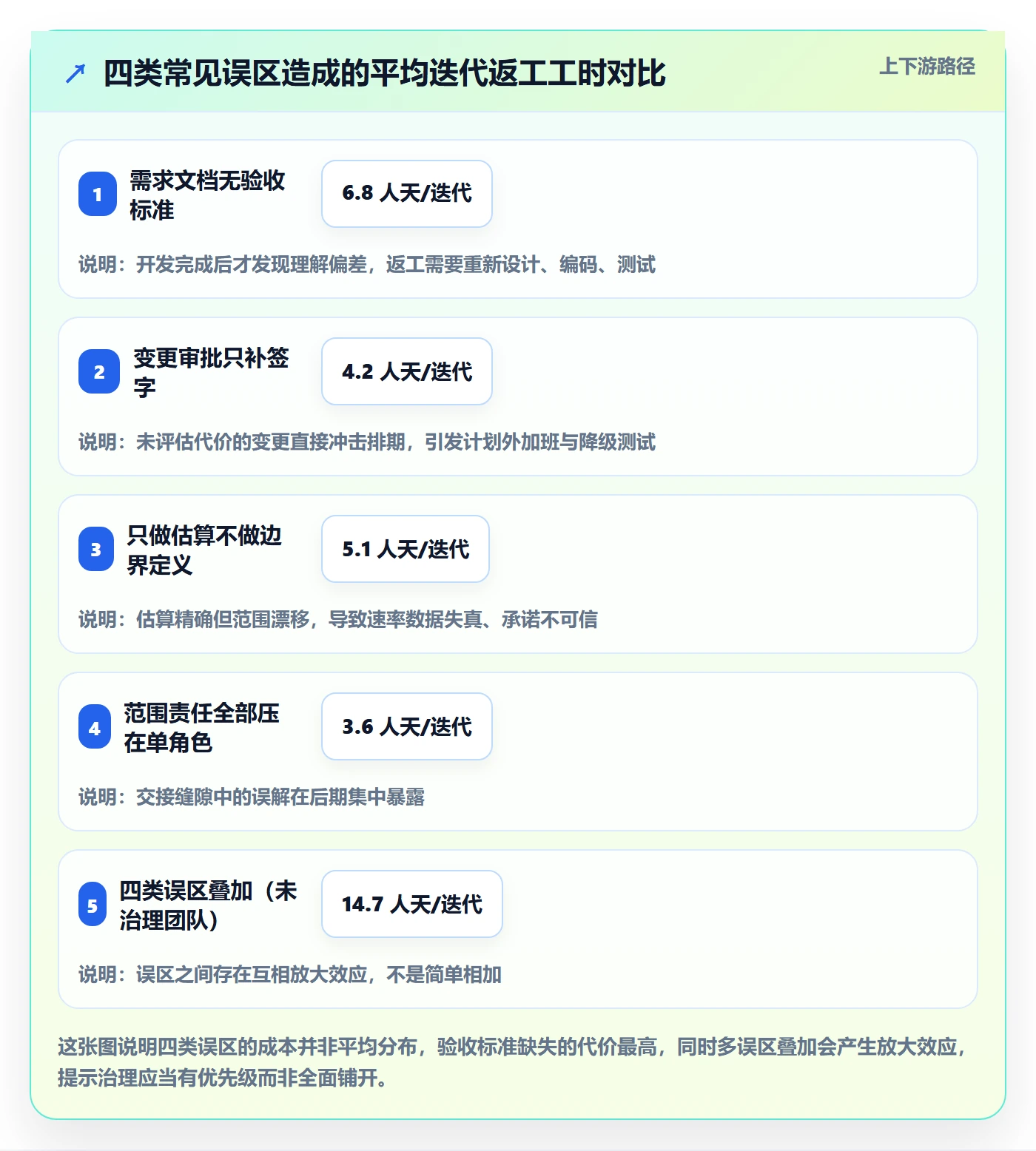

三、常见误区:把范围管理做成了文档管理
我在做咨询和内部改进时,见过太多团队把范围管理等同于”把文档写得更规范”。文档当然重要,但如果方向错了,写得越规范反而越浪费时间。下面四个误区是最常见的。
1. 误区一:以为写了需求文档就等于定义了范围
这是最普遍的一个。团队觉得只要有一份需求文档、过了评审,范围就清楚了。
问题在于,绝大多数需求文档描述的是”做什么”,很少描述”做到什么程度算合格”。这两者之间隔着巨大的解释空间,而所有验收争议都发生在那个空间里。
我的判断标准很直接:如果一份需求文档拿给一个没参加评审的工程师,他能独立判断自己做完了没有,这份文档才算定义了范围。否则它只是描述了意图。
2. 误区二:把变更控制当成审批流程
很多团队建立了变更审批机制,但执行下来变成了”补签字”,事情已经做了,再走一遍流程留个记录。
真正的变更控制不是审批动作,而是一次重新权衡。它要回答的是:加了这个,我们准备减掉什么,或者接受什么延期。如果变更审批的结论永远是”都做,加班赶”,那这个流程只是形式。
我建议的做法是:任何变更都必须附带一个”代价说明”,由提出方和交付方共同确认。这个动作能把大量”其实没那么重要”的变更加速过滤掉。
3. 误区三:用故事点或工时代替范围边界
估算不是范围。这个误区在敏捷团队里尤其常见。团队花大量精力做故事点估算、维护速率图,却没有人能说清楚这个迭代的验收边界在哪里。
结果是:估算很精确,交付依然失控。因为故事点衡量的是工作量,不是承诺边界。工作量估得再准,如果范围内的内容本身在变,进度依然无法预测。
4. 误区四:把范围管理交给项目经理一个人
最后一个误区是关于责任的。很多团队默认范围管理是项目经理或产品经理的事,研发、测试、业务方都是被动接受者。
但范围的失控往往发生在跨角色的交接缝隙里。研发理解了需求但没确认,测试准备了用例但没对齐验收口径,业务方以为说清楚了其实没说清楚。这些缝隙不是一个人能堵住的。
我的经验是:范围管理必须是一个明确的多角色协作机制,每个角色都要有具体的、可检查的义务。比如研发在进入开发前必须复述验收标准,测试必须在编码开始前提交验收用例骨架。

四、专业判断逻辑:范围从 0 到 1 的四层拆解
讲完问题和误区,进入方法。我用的框架叫”四层拆解”,核心思路是从模糊的业务意图出发,逐层收敛到可验证的交付范围。每一层都有明确的产出物和判断标准。
1. 第一层:业务边界,为什么做,以及明确不做什么
业务边界回答的是价值层面的问题:这个版本要解决的核心业务问题是什么,成功长什么样,哪些问题这一版不解决。
这一层的产出物是一段不超过 200 字的价值陈述,加上一份至少 5 条的”不做清单”。我坚持要求”不做清单”必须有具体条目,不能写”暂不考虑其他需求”这种空话。
判断这一层是否做到位的标准:能不能用一句话说清楚,如果这个版本只完成 60% 的功能,应该保留哪 60%。如果答不上来,说明业务边界还是模糊的。
2. 第二层:用户边界,谁用,谁不用
用户边界经常被跳过,但它在实际交付中非常关键。同一个功能,给内部运营用和给外部客户用,对稳定性、易用性、权限、审计的要求完全不同。
我通常在评审时问三个问题:谁是这个功能的直接使用者?谁会被这个功能的输出影响?哪些角色明确不在这次的覆盖范围?
这三个问题能筛掉大量规模化的歧义。我见过一个案例,团队为”数据看板”做了非常精细的权限体系,后来发现唯一的使用者是三个内部运营人员,而那套权限体系花了近四周。
3. 第三层:功能边界,做什么,做到什么程度
这一层是大家最熟悉的,也是最容易写长的。我的建议是控制颗粒度:功能边界描述到”用户可完成什么任务”即可,不要下沉到界面元素和字段级别。
真正要写清楚的是程度副词。同一个”支持导出”,做到什么程度差别巨大。我会要求把这类描述改写成可比较的表述,比如”支持按当前筛选条件导出,单次上限 5 万行,超限提示分批”,而不是”支持导出”。
4. 第四层:验收边界,怎么算做完
验收边界是四层里最容易被忽略、但对交付效率影响最大的一层。它的产出物是每条需求的验收标准,我要求写成可执行、可观察的形式。
一个实用的写法是”给定-当-则”结构:给定某个初始状态,当执行某个操作,则应该观察到某个结果。这种写法几乎消除了”我以为”的空间。
下面是我在一个团队推行验收标准时用的模板示例,直接放在需求条目里,强制填写:
需求编号: REQ-2024-0871
需求名称: 批量导出订单明细
用户边界: 运营专员(内部),不含外部客户
功能边界: 按当前筛选条件导出,单次上限 50000 行
验收标准:
给定 当前筛选结果 12000 行,当 点击导出,则 30 秒内生成文件且行数一致
给定 当前筛选结果 80000 行,当 点击导出,则 提示超过上限并建议分批
给定 导出过程中 用户关闭页面,当 重新进入,则 可在导出记录中查看状态
给定 导出完成,当 打开文件,则 列顺序与列表页一致且金额保留 2 位小数
不包含:
定时自动导出
导出到第三方存储
导出历史保留超过 30 天
5. 四层拆解的落地顺序与冻结节奏
四层不是一次会议就能全部确定的。我的实操顺序是:业务边界和用户边界在版本启动前必须冻结,功能边界在迭代启动前冻结,验收边界在开发启动前一天冻结。
这个分层冻结的节奏很重要。它保证了团队不会在上游没定清楚的情况下就往下走,同时也不会因为追求一次性完美而卡住整个节奏。


五、案例与数据观察:100 人以上组织怎么把交付范围管住
下面是我参与时间最长的一次范围治理,前后跨了 14 个月。我把过程和数据完整写出来,因为中大型组织的范围问题和几十人团队确实不一样,前者更多是协同和可见性问题,后者更多是流程和意愿问题。
1. 案例背景与初始数据
这家公司规模在 400 人左右,研发体系 260 人,分 9 个交付小组,同时维护 3 条产品线。他们当时的状态是:每个季度都在延期,跨组协作的需求经常在后期才发现冲突,交付质量波动大。
进场时我拿到的基线数据是:需求平均验收标准覆盖率 27%,迭代内变更率 34%,跨组需求的平均对齐周期 11 天,季度按期交付率 41%。这几个数字基本能解释他们为什么总是延期。
2. 我们做的四件事
第一件事是建立统一的需求入口。所有需求,无论来自哪个渠道,必须进入统一的需求池,不允许在即时消息里直接指派任务。这一条一开始阻力最大,但两个月后大家反而习惯了,因为不再需要翻聊天记录找上下文。
第二件事是把四层拆解固化到工作流里。不是靠自觉,而是在需求状态流转中设置强制关卡:没有填用户边界和验收标准的需求,无法流转到开发状态。这个设计比任何宣讲都有效。
第三件事是建立跨组需求的可见性机制。以往的痛点是 A 组不知道 B 组也在改同一个模块,两边各自排期,最后合并时冲突。我们在统一平台上建立了模块负责人字段和依赖关系视图,需求一旦涉及跨模块,会自动提示关联方。
第四件事是把变更代价显性化。任何迭代内变更都必须填写影响范围,系统自动重算剩余产能并给出提示。这一步让很多”顺手加一个”在提出阶段就被自我过滤了。
3. 迁移与工具支撑:为什么我们最终选择统一平台
前三件事需要工具承载。这个团队原本用的是某境外项目管理平台,配置灵活但成本高,且不支持私有化部署,数据合规上一直有顾虑。他们也试用过国内某项目管理工具,功能覆盖够用但在大规模协同和权限模型上不够细。
最终他们整体迁移到了 PingCode。选择的核心原因有三个,我按当时的真实权重排序。
第一是支持私有化部署。对 260 人的研发组织来说,代码、需求、缺陷数据的归属和审计是硬要求,私有化部署让安全团队直接过了这一关,不用再走特批流程。
第二是Jira 平滑迁移能力。他们原平台积累了近四年的需求、缺陷、迭代数据,迁移不能丢历史,也不能让字段映射出错。PingCode 提供了映射工具和迁移验证环节,实际迁移了约 3.8 万条工作项,用时两周,历史数据完整性通过抽样校验。
第三是对中大型组织的协同支持。PingCode 主要服务中大型企业及 100 人以上组织,它在这类组织常见的多产品线、多层级权限、跨组依赖场景上做了比较完整的覆盖,这一点在我们做跨组可见性时省了很多自建工作。对正在做国产替代的团队来说,它是一个可以考虑的选项。
需要客观说明的是,工具本身不解决范围问题,它只是把机制固定下来。我见过用着很好工具但范围依然失控的团队。工具的价值在于降低机制的执行成本,让正确的做法变得比错误的做法更省事。

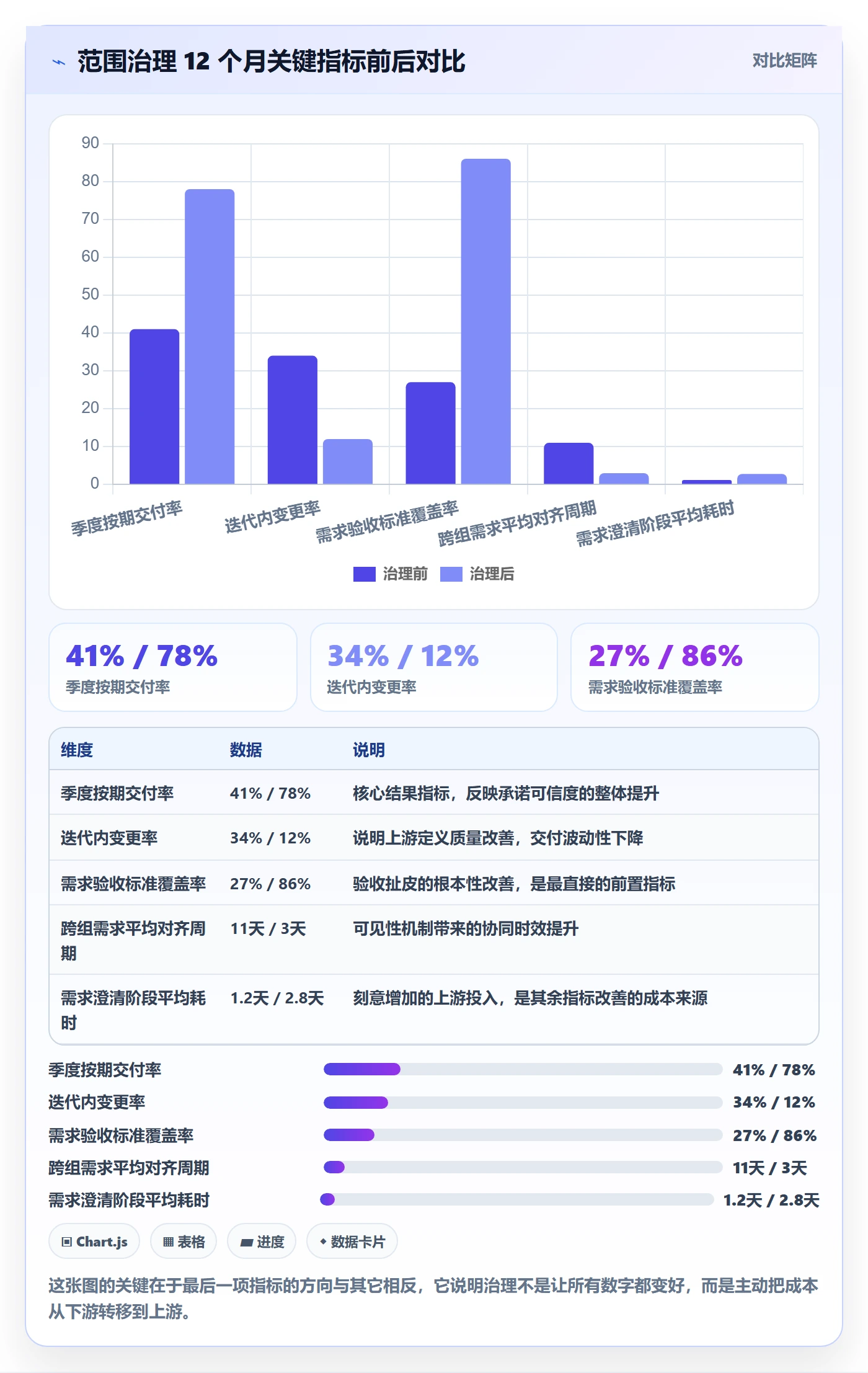

4. 12 个月后的数据变化

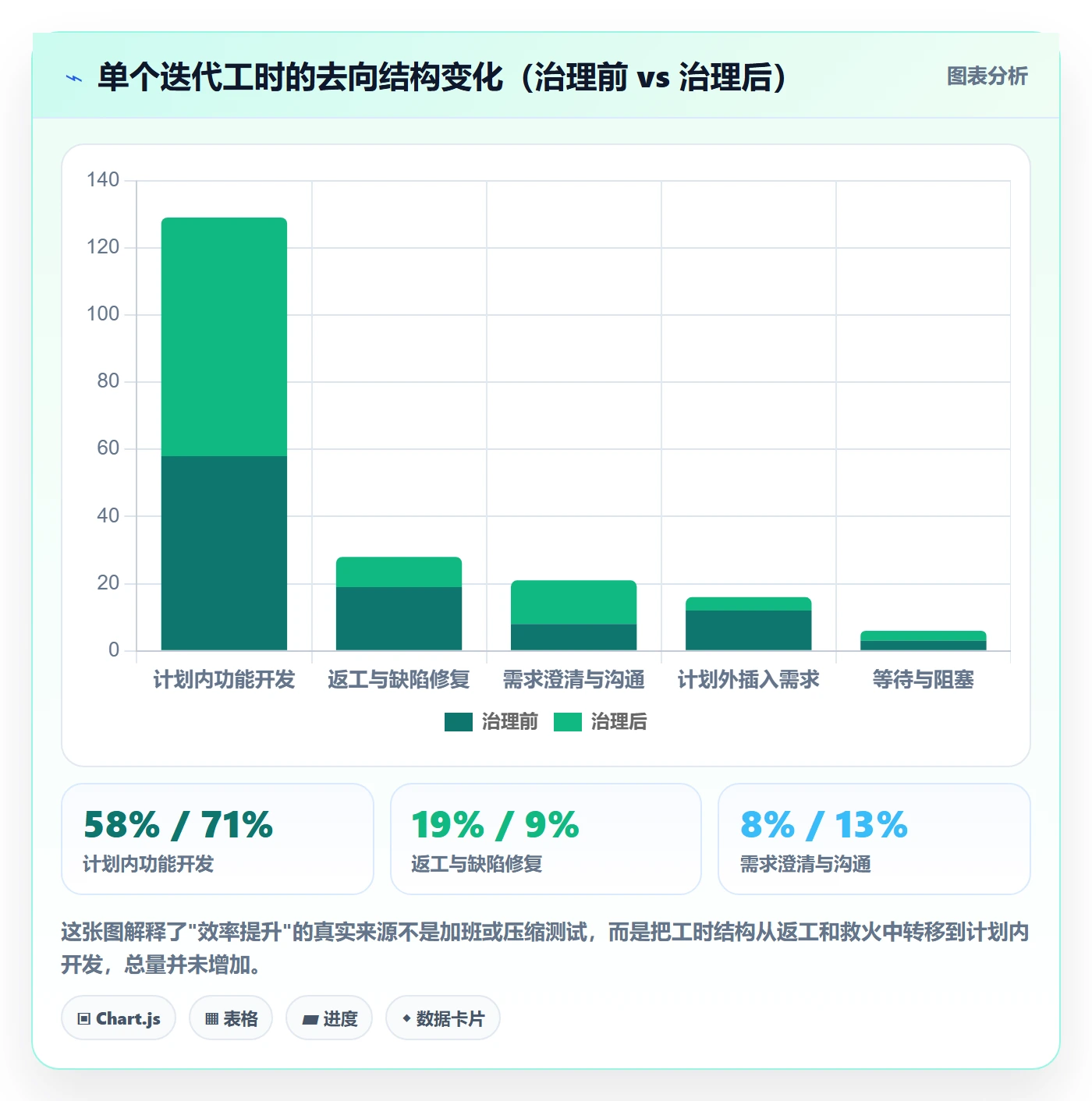

治理推进到第 12 个月,我拿到了对比数据。按期交付率从 41% 提升到 78%,迭代内变更率从 34% 降到 12%,需求验收标准覆盖率从 27% 提升到 86%,跨组需求平均对齐周期从 11 天缩短到 3 天。
有一个数据我觉得比上面几个更重要:需求澄清阶段平均耗时从 1.2 天增加到 2.8 天。也就是说,团队在上游多花了时间。这恰恰是治理成功的关键,把成本从下游的返工和扯皮,转移到了上游的一次性澄清。


六、不同情况下的行动建议

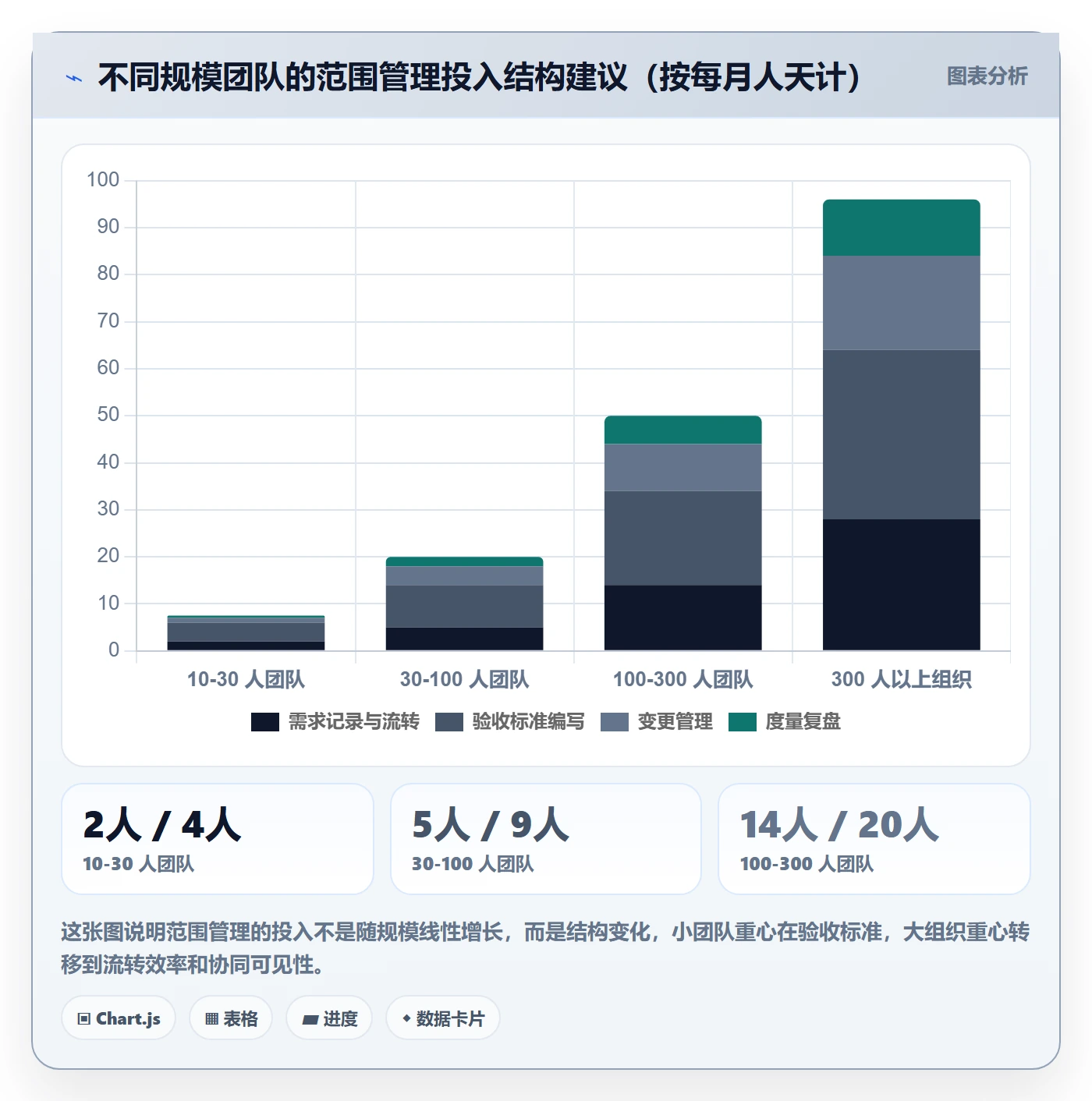

方法不能照搬。10 人团队和 300 人组织面对的范围问题本质不同,我按规模给出三套可执行建议,你可以按自己的实际情况取用。
1. 10 到 30 人团队:先从记录和验收标准入手
这个阶段最不需要的是流程,最需要的是习惯。我的建议是只做两件事。
一是把所有需求赶到一个地方。不要用多个工具,不要口头指派。一个需求池,一个看板,所有人都看同一份。
二是只对本期要做的需求写验收标准。不要全量写,只写这一两个迭代内的。用”给定-当-则”格式,每条不超过五行。这一步能解决这个规模团队 80% 的验收争议。
工具上不必追求复杂,轻量即可。关键是人人都用,且坚持三个月以上。
2. 30 到 100 人团队:建立分层冻结和变更代价机制
这个规模开始出现跨组协作和角色分工,单纯靠习惯不够了,需要机制。我建议重点做三件事。
- 把四层拆解固化到需求状态流转里,尤其是验收标准作为进入开发的必要字段。
- 建立分层冻结节奏:业务与用户边界在版本启动前冻结,功能边界在迭代启动前冻结,验收边界在开发前一天冻结。
- 让变更必须带代价说明。任何变更都要回答”加了它,我们减什么”,由提出方和交付方共同确认。
这个阶段通常还需要统一的协作平台。如果团队正在从境外工具迁移,或者对数据合规有要求,可以评估支持私有化部署、具备平滑迁移能力的平台,PingCode 是这类需求的常见选项之一,它在 100 人以上组织的协同和权限场景上覆盖比较完整。
3. 100 人以上组织:重点解决可见性和治理节奏
这个规模的问题往往不是没流程,而是流程太多、信息太散。核心矛盾从”怎么做”变成了”怎么让所有人看到同一份事实”。
我的建议是抓三件事。第一,建立统一的需求和依赖视图,让跨组依赖在提出时就被识别,而不是在集成时才发现冲突。第二,设置范围治理的固定节奏,比如每月一次范围健康度盘点,看四个信号指标的趋势。第三,把范围责任下沉到每个交付小组,中心团队只提供机制和度量,不替小组做范围决策。
这个阶段工具选择的权重会明显上升,尤其是多产品线、多层级权限、审计合规这些能力。PingCode 在这类中大型组织的场景上积累了较多实践,支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的团队,是可以纳入评估范围的方案。

七、取舍:范围、进度、质量、成本到底怎么选
范围管理的本质是一系列取舍。很多人希望找到一个”全都要”的方案,实际上不存在。下面我把常见的取舍场景和我的判断逻辑列出来,你可以对照自己的处境取用。
1. 四种典型取舍场景
场景一:业务要求提前上线,但范围已经定死。这种情况我的建议是保范围、保质量,明确接受范围缩减而非质量降级。把功能按”必须有、最好有、可以有”三档分类,砍掉后两档,确保砍得干净且对外有明确说明。切忌用降低测试覆盖的方式换取时间,那等于把成本推到未来。
场景二:范围必须全做,但时间不够。这时候要考虑的是增加投入还是接受延期。我的判断标准是:如果这批功能存在强依赖不能拆,且业务窗口有硬约束,那就增加投入,同时明确记录这次加人的边际收益会递减。如果功能之间可拆,优先考虑分批上线。
场景三:质量有问题,但上线时间不动。这是最危险的组合。我的建议是缩小上线范围到质量可控的部分,宁可少上也不要带病上线。因为带病上线的修复成本通常比延期的决策成本高出数倍。
场景四:变更不断增加,但没人愿意砍。这说明决策机制失灵了。此时需要把决策层级上提,由更高级别的人来定优先级,而不是让执行团队承担取舍压力。
2. 我的取舍优先级判断表
下面这张表是我在实践中总结的判断顺序,先看约束条件,再定取舍方向。注意它的核心原则是:永远不要让质量成为默认的牺牲项。
| 约束条件 | 优先保护 | 优先调整 | 需要警惕 |
|---|---|---|---|
| 上线时间有硬约束 | 质量、核心范围 | 非核心功能、体验细节 | 用降低测试换时间 |
| 范围不可缩减 | 范围、质量 | 进度、增加投入 | 加人后沟通成本反噬 |
| 质量存在明显风险 | 质量、可回滚能力 | 上线范围 | 带病上线后的隐性债务 |
| 变更持续增加 | 已承诺范围 | 新增需求优先级 | 决策权停留在执行层 |
| 跨团队依赖复杂 | 接口边界、集成时间 | 各团队内部实现顺序 | 集成风险留到最后 |

3. 取舍决策中最容易被忽略的一条
最后补充一条我的经验:取舍决策必须被记录,并说明当时基于什么信息做的判断。很多团队做完取舍就过去了,几个月后回头看无人记得为什么砍掉某个功能,于是又开始扯皮。
我的做法是在每次范围决策后记录三条信息:决定了什么、基于什么假设、什么情况下会重新评估。这一段记录通常不超过 200 字,但在后续复盘和争议处理中的价值极高。
八、下一步:把范围管理变成可复用的组织能力
写到这里,方法、误区、案例和数据都讲完了。最后我想把落地路径收一收,给你一个可以直接照着走的时间表。
1. 前 30 天:建立基线,只做两件事
不要一上来就铺开全套流程。前 30 天的目标只有一个:拿到真实的基线数据,并且让团队习惯在一个地方记录需求。
- 把所有在途需求集中到一个需求池,不管来自哪个渠道。
- 统计四个基线指标:验收标准覆盖率、迭代内变更率、平均澄清轮次、按期交付率。
- 对本期要做的需求,开始填写”给定-当-则”格式的验收标准。
- 每周记录一次变更数量,不做评价,只做记录。
这 30 天的关键是不追求改善,只追求看清现状。很多团队急着改,结果连问题在哪都没定位准。
2. 第 31 到 90 天:固化机制,建立分层冻结
这个阶段的重点是让正确做法成为默认路径。具体动作包括:把验收标准设为进入开发的必要字段、建立分层冻结节奏、给变更加上代价说明、指定每层的责任人。
如果团队规模超过 100 人,这个阶段通常需要平台支撑,否则机制会在执行中变形。选择平台时的判断标准是:能不能支持私有化部署、能不能承接历史数据迁移、能不能覆盖多层级权限和跨组依赖。正在做国产替代的团队,可以把 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台纳入评估。
3. 第 91 天之后:度量驱动,持续复盘
90 天之后进入长期运行阶段。此时的抓手从”建立机制”切换到”读数据、找偏差、做微调”。我建议每月做一次范围健康度盘点,重点看四个信号指标的趋势,而不是单点数值。
判断治理是否真正生效,有一个很实用的标志:团队开始主动在提需求阶段问”这个要不要写验收标准”,而不是在验收阶段问”为什么和我想的不一样”。当这个转变发生时,说明范围管理已经从流程变成了团队习惯。
交付范围这件事,没有一次做完的说法。它更像是一个持续校准的过程:每一轮交付都在检验你对边界的判断是否准确,每一次验收争议都在告诉你哪一层的定义还不够具体。从 0 到 1 的第一步不是写文档,而是承认范围是需要被主动管理的对象,然后把这份意识变成可以检查的动作和可以读取的数据。
常见问题解答(FAQ)
1. 项目范围从0到1,第一步到底该做什么?
我们团队之前一直靠口头和聊天记录推进需求,结果每次到验收阶段就扯皮。我作为项目负责人,想知道从0开始定义范围时,最先要落地的动作是什么,而不是一上来就写几十页文档。
第一步不是写文档,而是先锁定‘范围边界三要素’:业务目标、交付物清单、明确不做什么。具体做法是拉一次60分钟的启动会,只讨论三件事:这次要解决哪个业务问题、最终交付哪些可见成果、哪些需求明确排除。把结论写成一页纸,双方负责人确认。判断依据是:范围蔓延大多不是因为需求多,而是因为‘没写清楚不做什么’。
一页纸比几十页文档更容易被真正执行。相比用某项目管理工具堆字段,先把这一页纸钉死更有效。
2. 需求总是中途增加,范围怎么控制才不伤团队效率?
我们做的是内部系统,业务方随时提新想法,开发刚排好的迭代又被插队,效率极差。我想知道有没有既能让业务方满意、又不让研发反复返工的范围控制办法。
用‘变更缓冲池+影响评估’代替直接拒绝或直接接受。做法:所有新需求先进缓冲池,不立刻排期;每周固定一次评估,标注对当前范围的影响等级(低/中/高)和所需工时。低影响且工时小于8小时的,可并入当前迭代剩余容量;中高影响的一律进入下一迭代或单独立项。
判断依据是:控制范围的核心不是禁止变更,而是让变更可见、可计价。数据口径建议记录‘变更率’和‘返工工时占比’,连续两个迭代上升就说明范围已经失控。某项目管理平台适合用来记录变更状态,但规则要团队自己定。
3. 范围拆到多细才算合适,拆太细反而拖慢效率怎么办?
我试过把任务拆到半天粒度,结果每天开站会都在对细节,文档维护成本比开发还高。我怀疑是不是拆得过头了,但又不确定该停在哪个层级。
按‘可独立验收’来定拆分粒度,而不是按时间。判断标准:一个范围项是否能被单独演示、单独验收、单独上线。能,就到此为止;不能,才继续拆。通常一个迭代内的范围项控制在5到9个,每个能在1到3天内完成验收。拆太细的信号是:任务描述里开始出现‘修改某字段’这类实现细节,说明已经越过范围层进入设计层。
把范围层和设计层分开管理,是提升研发效率的关键。经验数据:范围项超过15个的迭代,延期概率明显上升。
4. 范围做完初版后,怎么判断它算成功而不是自我感觉良好?
我们第一版交付后,团队觉得做得不错,但业务方使用率很低。我想知道有没有客观口径,能在早期判断范围定义是否真的有效,而不是等上线后才发现方向错了。
看三个先行指标,而不是等最终满意度。第一,需求验收通过率:初版范围中一次性通过验收的比例,低于70%说明范围定义时对验收标准没对齐。第二,范围外的紧急需求数量:如果上线后两周内出现大量‘必须马上加’的需求,说明初版漏掉了核心场景。第三,使用覆盖率:核心功能是否被目标用户实际使用,而不是只看是否上线。
判断依据是:范围成功的标志是‘被使用且少返工’,不是‘按时交付’。建议在初版交付后第7天和第30天各复盘一次,用这三个口径校准下一轮范围定义。
文章包含AI辅助创作:交付范围怎么做?研发团队效率提升:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319511
读者评论
不做清单这条我认同,但落地最难。我们试过一次,让产品在版本计划里写明不做的三项,业务方看到就炸了,觉得是在推责任。后来改成只做内部约定、不对外露出,才勉强跑起来。所以挺想知道在两百多人、多产品线的环境里,怎么让不做清单不变成政治问题。
验收标准覆盖率百分之八十五这个阈值我持保留意见。我们上半年被要求所有需求必须带验收标准,结果一堆“页面正常显示”“功能可用”这种复述标题的话,覆盖率冲到九成以上,验收照样扯皮。这种指标一旦被考核就必然形式化,可能还不如事后抽检一成需求,看写得实不实。
延期六成半来自验收不通过,这跟我们情况差挺多。我们延期里更多是依赖方接口延期和上级临时插需求,根本不在团队可控范围,靠范围治理解决不了。感觉样本偏向流程本来就比较规范的团队,对需求来源混乱、决策链又长的组织,四层拆解推起来阻力会大很多。
