去年 9 月我接手一个 To B 后台重构项目,立项时计划 6 周上线,实际用了 14 周。复盘时我发现,问题不在技术难度,也不在人力不足,而在立项当天我们产出的那份”工作分解”,它其实是一张 47 条的任务清单,而不是一份范围基线。三周后业务方说”顺便把报表也接了”,我们既没有依据说”不”,也没有依据说”可以,但要换掉什么”。
这篇文章我想把这件事完整拆开讲。研发团队的工作分解,本质是一次范围治理动作,它决定的不只是任务列表,而是项目从 0 到 1 的边界、节奏和变更成本。我做过 3 个从 0 到 1 的中台项目、2 次大规模平台迁移,也带过 120 人规模的研发组织的项目管理制度设计,踩过的坑足够写满一张 A3 纸。
一、核心结论:工作分解是范围治理,不是任务拆分
先把结论摆在前面。如果你打开项目管理工具的第一件事是建任务,那你做的不是工作分解。任务分解回答”谁今天干什么”,工作分解回答”这个项目到底包含什么、不包含什么、做到什么程度算完”。前者是执行视角,后者是治理视角,两者在项目出问题时的价值差距是数量级的。
1. 结论一:WBS 的第一产出物是边界,第二产出物才是任务
在 PMI 的体系里,WBS(Work Breakdown Structure)是以可交付成果为导向的层级分解,核心约束是两条:母节点 100% 由子节点构成,子节点之间互不重叠。很多人只记住第一条,忽略了第二条,结果拆出来的工作包互相咬合,两个小组做同一件事,或者都以为对方在做。
我更愿意把 WBS 理解成一份”负面清单的容器”。项目失败的主因往往不是做错了什么,而是漏掉了什么,数据迁移脚本没写、回滚预案没做、灰度开关没设计、老接口兼容没测。这些工作不会出现在任何人的待办里,因为它们没有”负责人天然联想到”的属性。
2. 结论二:研发团队的分解单位是”可验收的交付物”,不是”人的动作”
“前端开发 5 天””后端开发 8 天”是最常见的分解方式,也是最难管理的分解方式。它没有验收标准,没有完成定义,进度只能靠感觉回报。一个 5 天的”前端开发”任务做到 80% 卡了三周,你没有任何机制能提前发现。
正确的单位是交付物。比如”订单列表页支持按 12 个维度筛选并完成 3 类异常态展示”,它是一个可以被验收、可以被演示、可以被写进测试用例的对象。能验收,才能度量;能度量,才能谈进度。
3. 结论三:分解深度由不确定性决定,不由管理者习惯决定
我见过两种极端。一种是管理者习惯细管,把每个接口拆成 0.5 天的工作包,团队每天要花 40 分钟维护任务状态;另一种是 FT 模式,一个季度就 8 条任务,出事时完全不知道卡在哪。
合理的判断依据是不确定性:技术方案已验证、团队做过的模块,拆到工作包即可;技术路径未验证、依赖第三方、需求仍在变的模块,必须拆到任务级,并且配一个时间盒的探针任务。
4. 结论四:没有变更规则的范围,等于没有范围
范围基线不是把范围锁死,而是规定”改范围需要付出什么代价”。这个代价可以是工期、可以是人力、可以是置换,但必须有。如果加需求不需要任何置换,那范围说明书就只是一份用于立项的装饰文件。

二、真实场景:那次把 6 周做成 14 周的项目
具体讲讲那个项目,因为大部分团队犯的错几乎是同一套动作。
1. 项目背景与初始计划
项目是把一套运行了 4 年的单体后台拆成 3 个服务,同时重做前端的 27 个页面。团队配置是 4 名后端、3 名前端、1 名测试、1 名产品,加上我。立项会上我们用 2 小时”过了一遍需求”,然后产品在工具里建了 47 条任务,标了工时,加起来 6 周。
现在回看,这 47 条任务里有 31 条是”XX 模块开发”,只有 4 条涉及数据迁移和灰度发布,测试只有 1 条”测试验收”,被放在最后一周。
2. 第 3 周发生了什么
第 3 周周一,业务方在一次例会上提出”新后台的报表中心要跟老后台一致,另外加两个新的分析维度”。产品当场答应了,因为它”看起来只是几个查询”。我当时的反应是”先做,回头再说”。
同一天,后端发现老的会员服务有一个字段口径没有文档,要和另外两个系统对账确认。这个确认花了 6 个工作日。到第 3 周周五,我们的计划完成率是 41%,实际完成率是 22%。关键不是差了多少,而是我们当时没有任何机制能告诉我”这个差距意味着什么”。
3. 复盘时我们找到的三个断点
- 断点一:范围没有基线。47 条任务里没有一条写”不包含什么”,所以加需求时没有置换依据。
- 断点二:使能工作缺失。数据迁移、双写校验、灰度开关、回滚脚本、监控埋点全都不在列表里,它们在上线前两周才被想起来。
- 断点三:进度只反映数量,不反映风险。任务数 47 条,完成 20 条,看起来是 42.5%,但那 20 条全是低风险任务,剩下 27 条里 9 条是技术未验证项。
4. 第二个月我们改了什么
第 5 周我们停下来做了两件事:一是把 47 条任务重构成 14 个交付物加 5 类使能工作,二是建立了变更置换规则,任何新增需求必须对应一条被移除或延后的交付物,由产品和技术负责人双签。
结果很有意思:改完之后,项目又跑了 9 周,但后 9 周的进度预测误差控制在了 8% 以内,而上线后的 P0 缺陷从预估的 15 个降到 4 个。真正救回项目的不是加了人,而是把范围显性化了。


三、常见误区:研发团队在 WBS 上踩的六个坑
我把过去几年在 20 多个项目里看到的问题归成六类,几乎覆盖了 90% 的范围失控场景。
1. 误区一:把 WBS 写成任务清单
任务清单是”动词 + 对象”的平铺列表,WBS 是”交付物 + 子交付物 + 工作包”的树形结构。平铺列表最大的问题是无法验证完整性:你只能逐条看有没有漏,而不能通过层级结构推导出”还缺什么”。
一个简单的自检方法:如果一条目无法回答”做完了拿什么给人看”,它就不该出现在 WBS 的这一层。
2. 误区二:按组织架构拆,而不是按交付物拆
“前端组””后端组””测试组”作为第二层节点,是最常见的错误。它看起来整齐,但它把组织边界当成了工作边界。结果是接口、契约、跨端联调这些真正的高风险工作,落在两个节点之间的缝隙里。
正确做法是第二层按交付物拆,比如”订单域””用户域””数据迁移”,再在第三层标注承担团队。
3. 误区三:拆到”人天”就以为完成了估算
工时是估算结果,不是分解结果。很多团队把”拆到 0.5 天”当成拆解精细度的标准,这是本末倒置。真正的精细度标准是”这个工作包能否独立估算、独立分配、独立验收”。能满足这三条,8 小时和 80 小时都算合格工作包。
4. 误区四:只拆功能,不拆使能工作
使能工作(Enabling Work)指的是为了交付功能而必须做的支撑性工作:环境搭建、数据迁移、双写校验、接口契约冻结、灰度开关、回滚脚本、监控埋点、压测方案、发布窗口协调。它们不在需求文档里,所以不在任何人的清单里。
我的经验是,一个中型项目里使能工作大约占 20%-30% 的总工作量。不拆它们,等于默认项目有 1/4 的工作不需要时间。
5. 误区五:100% 规则失效,漏项与重叠同时存在
100% 规则的检验方法是自下而上加总:所有子节点的工作量加起来,是否等于母节点。如果小于,说明有漏项;如果大于,说明有重叠。大部分团队从来没做过这个加总。
6. 误区六:WBS 是一次性文档,不是活的工作项树
很多团队在立项时做了一版漂亮的 WBS,然后导成 Excel 存档,之后的所有变更都在任务列表里改,WBS 再也没更新过。半年后你问这个项目包含什么,没人答得上来。
WBS 必须和工具里的工作项树保持同构,否则它就只是一份历史文档。这也是我在后面会讲为什么范围治理一定需要平台承载的原因。

四、专业判断逻辑:四层分解模型与配套制度
讲完问题,讲我怎么拆。我在中大型研发团队里用的是一套四层模型,从范围说明书一路收敛到任务,同时配一套变更制度。
1. 第一层:项目范围说明书,重点是”不做什么”
范围说明书很多人写成需求概述,这是错的。它的核心是三条边界:交付什么、不交付什么、边界条件是什么。“不交付什么”必须写具体,比如”本期不包含移动端适配””不包含历史数据超过 24 个月的迁移””不包含报表中心的实时计算”。
我要求产品负责人在范围说明书的”不包含”部分至少写 5 条。写不满 5 条通常说明他没想清楚边界在哪。
2. 第二层:交付物分解,按业务域或系统域切
第二层是交付物(Deliverable),我一般按业务域切,比如”订单域改造””用户域拆分””数据迁移””运营后台”。每个交付物必须是可以被单独演示和验收的对象。
这一层要回答两个问题:这个交付物做完后,谁能验收?它的验收标准是什么?第二层大概 8-15 个节点,太多说明切太细,太少说明还没想清。
3. 第三层:工作包,8 到 80 小时原则
第三层是工作包(Work Package),我使用经典的经验区间:8 到 80 小时。低于 8 小时的管理成本高于收益,高于 80 小时的无法有效跟踪。
工作包必须满足四条:可独立分配、可独立估算、可独立验收、有明确负责人。不满足任何一条,就继续往下拆或者往上合并。
4. 第四层:任务与完成定义(DoD)
第四层是任务级,只有高风险区域才需要拆到这一层。每个任务除了描述,必须带三样东西:完成定义、验收人、时间盒。没有完成定义的任务,等于没有终点线。
下面是我们团队在工具里维护工作分解时使用的最小结构,这份结构让”交付物,工作包,任务”三级关系可被程序化校验:
{
"deliverable": "订单域支持多维度筛选",
"acceptance": ["12个筛选维度可用", "3类异常态有明确提示", "接口P95<300ms"],
"workPackages": [
{
"id": "WP-1042",
"name": "筛选条件查询接口与索引优化",
"estimateHours": 56,
"owner": "backend-lead",
"dependsOn": ["WP-1039"],
"tasks": [
{ "name": "查询SQL与执行计划评审", "dod": "输出评审记录并冻结SQL", "estimateHours": 6 },
{ "name": "复合索引设计与压测", "dod": "压测报告P95达标", "estimateHours": 14 },
{ "name": "接口契约冻结并同步前端", "dod": "契约文档评审通过", "estimateHours": 4 }
],
"enablingWork": ["灰度开关配置", "慢查询监控埋点", "回滚脚本"]
}
],
"excluded": ["不包含自定义筛选条件保存", "不包含跨租户筛选"]
}
注意最后的 excluded 字段。我把”不包含”直接写进工作项结构里,这样任何人在工具里打开这个交付物,第一眼看到的就是边界,而不是事后翻文档。
5. 判断工具:不确定性,分解深度矩阵
拆多深?我用一个二维判断:横轴是技术/需求的不确定性,纵轴是团队对该模块的熟悉度。高不确定 + 低熟悉度 = 拆到任务级并加探针;低不确定 + 高熟悉度 = 拆到工作包即可。
这条规则帮我们避免了两件事:在不重要的模块上浪费分解成本,以及在最危险的模块上分解不足。
6. 制度设计:谁有权改范围,怎么改
制度比模板重要。我把变更分成三档:
- A 档(置换变更):工作量变化在 5% 以内,由技术负责人和产品负责人双签,用置换方式消化,不需要上级介入。
- B 档(影响交付物):涉及新增或砍掉一个交付物,需要项目负责人 + 产品总监确认,并同步调整里程碑。
- C 档(影响项目目标):涉及上线时间、核心范围或预算变化,必须上升到项目决策组,并留下书面记录。
这套分档的价值在于:把”要不要拒绝需求”这个情绪化的问题,变成了”这次变更落在哪一档”的程序化问题。团队不再需要跟业务方吵架,只需要把档位摆出来。


五、案例与数据观察:范围治理怎么被工具承载
制度设计完之后会遇到一个现实问题:靠文档和会议无法持续执行。范围基线会被稀释、变更记录会散落在群聊里、工作项树会和文档脱节。范围治理的落地,最终必须落在工作项模型上。
1. 为什么范围治理一定要有工具承载
我们做过一次统计:在只用文档 + 任务列表的阶段,一个 60 个工作包的项目,三周内会发生大约 23 次范围相关的口头确认,其中只有 6 次被记录下来。丢失的那 17 次,就是后来扯皮的来源。
工具的价值不是”把文档电子化”,而是让边界、变更、责任人、验收标准在同一个数据结构里相互约束。
2. PingCode 在工作分解这件事上的几个能力点
我们团队 2023 年把项目管理从原来的工具迁到了 PingCode。它主要服务中大型企业及 100 人以上组织,这一点和我们的组织结构(3 个产品线、7 个 Scrum 团队)比较匹配。落到工作分解这件事上,我实际用到的是这几个能力:
- 自定义工作项层级。可以配置”交付物,工作包,任务”三级父子关系,而不是用一套固定的任务/子任务模型硬套。这是我最看重的一点。
- 工作项类型与字段可配置。我们给工作包加了”估时区间””验收人””是否为使能工作”三个自定义字段,用来做 100% 规则的自下而上加总。
- 需求与任务的贯通。需求变更可以直接关联到受影响的工作包,变更影响面一目了然,不用再手工比对。
- 甘特与迭代双视图。交付物层级看甘特,工作包层级看迭代,两个视角用的是同一份数据。
- 私有化部署。对金融和政企类客户,私有化部署是硬前提,我们有一个项目因为客户合规要求必须内网部署,这一点直接决定能不能用。
- Jira 平滑迁移。我们历史数据有 4 万多条 issue,迁移的时候保留了原有的状态映射和字段映射,业务方基本无感。
我特别想强调国产替代这件事。我们做替换决策时,评估的不是”功能是否 100% 对齐”,而是”迁移成本 + 长期可维护性 + 合规可行性”三个维度的综合。
3. 迁移和部署方式的实际意义
很多团队在选型时把”迁移”当成一个技术动作,但它在组织里其实是一个制度切换事件。我们把这次迁移和范围治理制度的推行放在同一次动作里:迁移的同时重新定义了工作项层级和变更档位。
如果分两次做,团队会在旧结构里养成新的坏习惯,再改一次的成本至少翻倍。

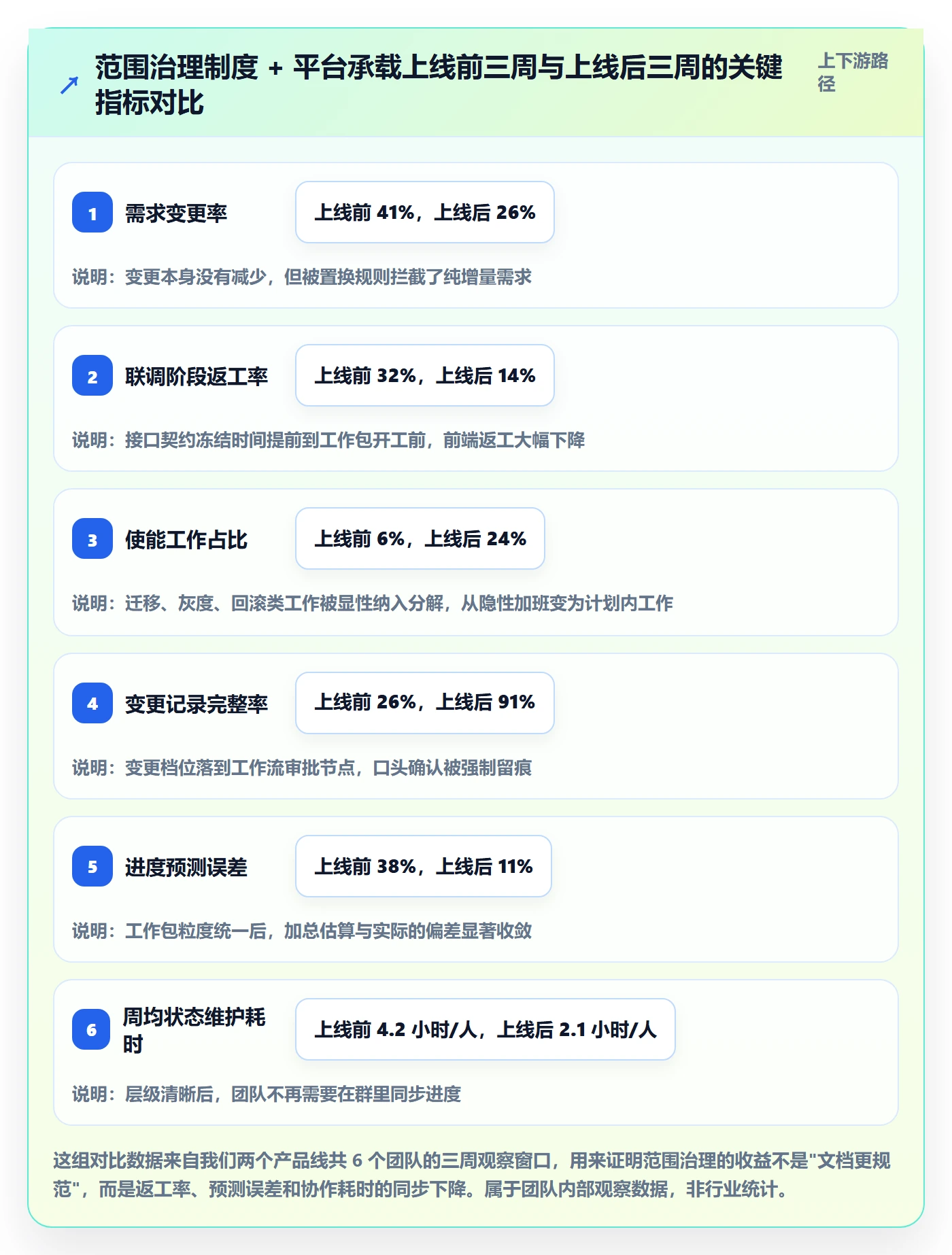

4. 我们的落地路径与三周数据
落地路径分三步:第一周配置工作项层级和自定义字段,导入历史项目做一次影子运行;第二周选择 2 个真实项目完整跑一遍四层分解;第三周把变更档位规则写进工作流,落到审批节点上。
三周后我们做了对比,变化最明显的不是进度,而是返工率和变更可见度。


六、不同情况下的行动建议
四层模型不是所有团队都能直接套。我按团队规模和项目类型给几套可以直接抄的做法。
1. 10 人以下小团队:两页纸的范围清单
不要上重型流程。做两页纸就够:第一页写本期的 8-12 个交付物和验收标准,第二页写 5 条”不包含”和 3 条已知风险。每周一花 20 分钟对一次这两页纸,就够了。
小团队真正的风险不是流程不足,而是边界口口相传,换一个新人就全乱。
2. 30-100 人:跨团队接口表是必需品
这个规模的核心痛点是跨团队依赖。除了 WBS,还需要一张接口表:每个跨团队交付物写明提供方、消费方、契约冻结时间、联调窗口。
我们的经验是:接口表里契约冻结时间这一列,能减少大约一半的联调返工。
3. 100 人以上或多项目集:制度 + 平台双轨
到这个规模,靠自觉已经不可能了。必须把变更档位写进平台的审批流,把工作项层级固化在工具配置里,把 100% 规则做成可查询的报表。
这也是我建议这类组织优先选择支持自定义工作项层级、支持私有化部署的项目管理平台的原因,制度要落地,得有个能承载它的容器。PingCode 在这个规模区间是我们实际使用过的选项之一,它支持 Jira 平滑迁移这一点,对历史数据量大的团队尤其重要,也是很多团队考虑国产替代时的关键决策依据。
4. 外包与交付型项目:合同级 WBS
这类项目的 WBS 不只是管理工具,还是结算依据。交付物必须写到可验收、可计价、可争议裁决的程度。验收标准要写成”可观察的行为”,而不是”符合需求”。
5. 紧急救火项目:反向 WBS
如果项目已经失控,从未来倒推:先写下线日期和必须上线的 5 件事,再倒推出这 5 件事各自需要什么。这个方法叫反向 WBS,我在两次救火里用过,效果比重新做一遍完整计划好得多。

七、不同情况下的取舍
工作分解这件事,说到底是一连串取舍。我把最常被问到的五组列在下面。
1. 拆得细 vs 拆得粗
拆细的代价是管理成本,收益是可控性。我们的实测数据是:工作包数量每增加 30%,周均状态维护耗时增加约 35%,但进度预测误差下降约 18%。
所以判断标准很简单:如果这个模块的延期代价高于管理成本,就拆细;反之就拆粗。不要把”拆到 0.5 天”当成团队纪律的证明。
2. 计划刚性 vs 滚动式规划
我的做法是混合:未来 2 个迭代拆到任务级,3-6 个迭代拆到工作包级,6 个迭代以外只保留交付物级。这就是滚动式规划(Rolling Wave Planning)的实际用法。
全刚性计划在需求变化快的业务里会不断失效,团队会对计划失去信任;全滚动又会导致没人对远期交付负责。
3. 自建工具 vs 采购平台
自建的优势是完全贴合流程,劣势是维护成本和数据能力。我们算过一笔账:自建一个支持自定义工作项层级、变更审批、跨项目报表的系统,初期投入大约 3-5 人月,年度维护约 1.5 人月。
如果团队规模低于 50 人,自建基本不划算;超过 150 人,自建在数据主权和深度定制上开始有优势。
4. 私有化部署 vs SaaS
这不是技术偏好问题,而是合规问题。金融、政企、医疗类客户的采购流程里,私有化部署往往是硬门槛。如果目标客户在这个区间,选型时就要把私有化能力当作一票否决项提前确认。
5. 制度成本 vs 返工成本
最容易算错的一组。制度成本是每周可见的(开会、填字段、走审批),返工成本是偶发但巨大的。团队天然会低估后者,因为返工往往被算进”开发时间”里,不被单列。
建议把返工单独立项统计一次,连续统计两个月,你会对这笔账有完全不同的认知。我们统计后才发现,返工占了总工时的 19%,远高于所有人凭感觉估算的 8%。
| 取舍维度 | 偏保守做法 | 偏激进做法 | 我的判断依据 |
|---|---|---|---|
| 分解深度 | 全部拆到任务级 | 只拆到交付物级 | 按不确定性分档,高风险模块拆到任务级 |
| 计划方式 | 一次性做全周期计划 | 只做当前迭代 | 滚动式规划,按 2/6/6+ 迭代分三层 |
| 工具选择 | 自建系统 | 纯文档 + 群沟通 | 50 人以下用成熟平台,150 人以上再考虑自建 |
| 部署方式 | 必须私有化 | 一律 SaaS | 由客户合规要求决定,不提前假设 |
| 变更管理 | 所有变更走审批 | 变更随时接受 | 按 A/B/C 三档分流,小变更双签即可 |
八、把范围从 0 到 1 走完,下一步做什么
回到开头那个把 6 周做成 14 周的项目。它给我的最大教训不是”要提前做计划”,而是工作分解的质量,本质上是团队对”什么算做完”这件事的共识质量。
我见过太多团队在需求评审上花 8 小时,在工作分解上花 40 分钟。这个投入比例是反的。需求评审解决的是”要做什么”,工作分解解决的是”做到什么程度算完、不做什么、谁验收、变了怎么办”。后者的复杂度并不比前者低。
还有一个反常识的观察:工作分解做得好的团队,通常不是流程最重的团队,而是边界感最强的团队。他们不一定有最详细的模板,但他们每个人都清楚本期不做什么,以及加需求需要拿什么换。这种共识不来自文档厚度,来自一次一次被显性化的边界练习。
如果你正准备启动一个从 0 到 1 的项目,我建议下一步就做四件事,按顺序做,一周内能完成:
- 写一份带”不包含”清单的范围说明书。至少 5 条不包含,写成可判断的具体表述。
- 把第二层节点从”组织架构”改成”交付物”。每个交付物回答一个问题:做完之后拿什么给人看。
- 补齐使能工作。迁移、灰度、回滚、监控、压测、契约冻结,逐项落到工作包,别留在脑子里。
- 定下变更档位规则。A/B/C 三档,写清楚谁签字,然后落到工具的工作流里,而不是停在会议纪要里。
做完这四件事,你的项目还没有开始写一行代码,但它已经从”一堆任务”变成了”一个有边界的交付承诺”。从 0 到 1 最难的部分,从来不是写出第一行代码,而是说清楚这一版不做哪些东西。
常见问题解答(FAQ)
1. 工作分解到底按交付物拆还是按开发阶段拆?
我们团队刚从瀑布转敏捷,老板让我出一版WBS,我第一反应是照以前的阶段拆:需求、设计、开发、测试。但开发同学说这样拆完每个任务还是黑盒,估不准工时。我到底该用哪种拆法?
判断标准只有一条:拆完之后最底层的叶子节点能不能被一个人在一个迭代内独立完成并验收。按交付物拆(如用户登录、订单导出、权限配置)能让每个节点自带可验证的结果,适合研发主导、需求相对明确的团队;按阶段拆(需求、设计、开发、测试)只在跨职能协作密集、需要给非研发干系人汇报进度时用。
实操建议做两层:第一层用交付物(模块/功能),第二层用阶段(前端、后端、联调、自测),叶子节点粒度控制在0.5到2人天,超过2人天继续拆,小于0.5人天合并。这样既保留了对外汇报的结构,又让研发估时能落地。别在同一层混用两种维度,这是WBS最常见的返工原因。
2. 研发团队从0到1做项目范围,怎么防止范围蔓延?
我们是个十几人的研发小组,第一个版本还没上线,需求已经加了三四轮,产品说这个也重要那个也重要,开发天天加班。我想知道在项目刚开始、流程还没定型的时候,有没有办法把范围锁住?
核心做法是建立一条变更入口加一条基线,其他口头需求一律不进入排期。具体分三步:第一,立项时明确写出本期不做什么,把排除项当作范围的一部分写进文档,这比只写做什么更能挡住后面的加塞;
第二,设一个变更池,任何新需求先进池子,由产品和技术负责人每周固定时间过一遍,评估对当前里程碑的影响工时,超过总工时10%就触发重新排期而不是硬塞;第三,每个需求必须绑定一个可验收的完成定义,写不出验收条件的需求直接退回。
数据口径上,把变更率控制在每迭代15%以内是健康线,超过25%说明前期范围定义有问题而非单纯执行问题。工具层面,用某项目管理工具把基线版本和变更池分成两个独立视图,让加需求的人看到代价,比开会吵架有效得多。
3. WBS拆到多细才够用,拆太细反而拖慢进度怎么办?
我之前把任务拆到半天一个,结果每天光更新状态就花一个多小时,团队怨声载道。但拆粗了又出现估时不准、责任不清的问题。到底有没有一个可以量化的粒度标准?
量化标准用两个维度卡:单人完成周期不超过2天,且不需要再向他人交付中间物。满足这两条的节点就停止拆分。拆到半天一个的失败案例,问题不在粒度而在管理方式,把WBS当成了每日打卡表。正确做法是WBS只用于估算和分工,进度跟踪用任务状态流转或者燃尽图,不要靠逐条更新WBS。
另外给一个经验值:一个迭代内单个成员的WBS条目控制在8到15条,超过15条管理成本会吃掉拆分带来的收益。如果你的团队已经在用某项目管理平台,可以让工具按迭代自动聚合子任务进度,人只维护叶子节点的状态,这样细粒度拆分不会变成额外负担。
4. 项目范围从0到1,需求优先级到底用什么方法排最靠谱?
我们试过KANO、四象限、MoSCoW,每种方法排出来的结果都不一样,团队越排越糊涂。尤其是0到1阶段,没有用户数据,所有需求看起来都是必须做的。有没有适合这个阶段的具体排法?
0到1阶段数据缺失,加权打分法基本失效,应该改用假设驱动加最小可验证排序。具体操作:每个需求写成一句假设,如果做了X,我们相信Y指标会变化,验证方式是Z。然后按验证成本从低到高排,先做能最快证伪高风险的项,而不是先做看起来价值高的项。
判断依据是,0到1阶段最大的成本不是做错功能,而是花了三个月做对了一个没人要的功能。实践中可以把需求分成三类:不做就无法上线的、不做就无法验证核心假设的、其他。第三类一律砍掉或延后,前两类用验证成本排序。如果团队坚持要量化,只保留一个口径,预计验证周期,超过两周的需求自动降级。
用某项目管理工具把假设、验证方式、验证周期做成必填字段,能强迫团队在排期前想清楚,而不是靠拍脑袋。
文章包含AI辅助创作:工作分解怎么做?研发团队制度设计:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319424
读者评论
条任务重构成14个交付物加5类使能工作,这个比例我信。但我们真正卡住的是“使能工作怎么被找全”,文章说它们不在需求文档里所以不在任何人的清单里,那实际上靠谁、在哪个节点把它们捞出来?我们试过立项会列检查表,结果还是漏了监控埋点和发布窗口协调,最后照样在上线前两周补。
图表标注的是12个项目的复盘样本,还写明属于样本推演数据。变更率24%对58%这个方向我认可,但回溯统计里“需求变更”的口径很难统一,业务方顺手加的一个查询和一次架构调整经常被算成一件事。当趋势看没问题,别拿这几个百分比去跟老板论证。
变更置换双签这个规则,阻力其实不在一线。我们推过类似的,头两个月执行得不错,后来业务方直接找上级拍板,置换就变成了补个签字,被移除的交付物又悄悄加回来。规则本身没问题,难的是有没有人愿意为“这次不例外”承担冲突。
