如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

很多研发项目延期,并不是因为团队不会写代码,而是因为进度表从一开始就把“完成项目”写成了一个过于宽泛的日期。表格里可能有几十行任务,但没有交付物、验收标准、前置依赖和预计完成时间,项目经理只能在周会上反复追问“现在到哪一步了”。我在参与研发计划梳理和项目复盘时发现,真正有效的软件研发项目进度表,不是把日期排得越满越专业,而是让团队提前看见工作量、阻塞点和延期代价。

制定一张可执行的进度表,可以遵循一条主线:先确定交付范围,再拆解可验收任务;先估算真实工作量,再安排资源和依赖;最后用计划、实际、预计完成三组时间持续校准。下面这5个步骤,适合产品版本、定制软件、内部系统建设以及中大型研发团队的阶段性交付。

一、先讲核心结论:进度表的价值不在“排日期”,而在“暴露偏差”

1. 一张合格的进度表必须回答五个问题

我判断一张研发进度表是否有用,通常不会先看颜色、甘特图样式或任务数量,而是先看它能否回答五个问题:项目本期到底交付什么?为了交付这些结果需要完成哪些工作?每项工作由谁负责?任务之间有什么依赖?如果当前计划发生偏差,团队准备如何处理?

如果表格只能回答“某任务计划在几号完成”,却无法说明交付物和风险,那么它更像日历,不像管理工具。日期本身没有管理价值,日期与范围、责任和验收标准绑定之后,才会变成可以执行的计划。

进度表字段 解决的问题 缺失后的典型后果
任务名称 团队具体要做什么 “完成系统开发”之类的任务无法跟踪
交付物 任务完成后留下什么结果 成员对“完成”的理解不一致
负责人 谁对结果负责 出现多人参与、无人真正负责
前置依赖 哪些工作必须先完成 任务排期看似合理,实际无法启动
计划、实际、预计完成时间 计划与现实差多少 延期发生后只能凭感觉解释
验收标准 什么状态才算真正完成 任务长期停留在“差不多完成”

2. 我的专业判断:进度表应该优先管理“交付风险”

研发团队最容易犯的错误,是把所有任务都当成同等重要。但在真实项目中,接口依赖、关键算法、外部系统联调、数据迁移和高优先级缺陷,往往比普通页面开发更容易影响上线。进度表如果没有突出这些高风险节点,项目经理即使每天更新,也可能错过真正的延期来源。

因此,我建议把进度表分成三层信息:第一层是里程碑,用来观察项目是否仍然朝着交付目标前进;第二层是可验收任务,用来分配和跟踪工作;第三层是风险和依赖,用来判断哪些任务需要提前干预。任务状态是结果,依赖关系和风险信号才是原因。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

二、背景和真实场景:为什么研发进度表经常“看起来很完整,却管不住项目”

1. 典型场景一:任务写得太粗,延期原因无法定位

我见过最常见的一类计划表,任务名称通常是“需求分析”“后端开发”“前端开发”“系统测试”“上线”。这些词并没有错,但颗粒度太粗。比如“后端开发”延期了,究竟是数据库结构未确认、接口协议反复调整,还是某个复杂业务规则没有技术方案?如果只有这一行任务,项目经理无法判断,也无法针对性地调配资源。

更严重的是,粗粒度任务会制造虚假的完成率。一个任务只要负责人把状态改成“进行中”,项目看板就可能显示已经推进了大半,但团队实际上还没有完成任何可演示、可测试或可验收的结果。

2. 典型场景二:开发排得很满,测试和修复被当成“剩余时间处理”

许多计划表会把大部分时间留给开发,测试只安排最后两三天,缺陷修复则没有单独任务。这个安排在纸面上很紧凑,却忽略了软件交付的现实:测试不是开发结束后的一个动作,而是环境准备、测试数据准备、用例执行、缺陷修复、回归验证和发布检查的连续过程。

如果测试发现问题后没有时间修复,项目只能在三个选项中被动选择:推迟上线、降低验收标准,或者让团队通过加班压缩质量活动。无论选择哪一种,最初那张“按时完成”的进度表都没有真正实现目标。

3. 典型场景三:需求变化没有进入计划,项目出现“隐形延期”

需求变更本身并不可怕,可怕的是变更没有经过影响评估,直接通过口头沟通进入开发。表格仍然沿用原来的结束日期,但任务数量、接口数量和测试范围已经增加。到了上线前,团队看起来像是“执行不力”,实际上是计划从未反映真实工作范围。

在中大型企业中,这类问题尤其明显。产品、研发、测试、业务和运维往往有不同的交付节奏,单纯依靠个人表格同步,很容易出现版本信息不一致、负责人遗漏和历史变更无法追溯等问题。对于100人以上的组织,进度管理通常需要统一权限、流程、数据口径和审计记录,而不是让每个项目组各自维护一份文件。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

三、第一步:明确项目目标、范围和可验收交付物

1. 先写“本期交付什么”,再写任务日期

制定进度表的第一步不是打开表格,而是写清楚项目目标。目标不能只写“建设会员系统”或“优化审批流程”,而应说明本期要产生的业务结果。例如,会员系统一期可以限定为:支持注册、登录、会员等级展示、权益查询和后台配置;暂不包含积分商城、营销自动化和多端统一账户。

这一步看似偏产品管理,实际上直接决定研发进度的可信度。范围不清,任务就无法拆分;任务无法拆分,工期就只能凭经验拍脑袋;工期不可信,后续所有甘特图和汇报日期都只是形式。

2. 把目标转换成可以验收的交付物

“功能开发完成”不是一个合格的交付物,因为它无法让不同角色形成一致判断。更适合写成“会员等级接口已部署至测试环境,接口文档已确认,正常、异常和权限场景均有测试记录”。这样的描述既说明了产出,也暗示了完成条件。

我通常会要求每个一级模块至少关联一个可观察交付物。交付物可以是可运行功能、接口文档、原型评审记录、测试报告、发布包、数据迁移脚本或上线检查清单。对于探索性技术任务,交付物也可以是技术验证结论,而不是强行要求直接产出完整功能。

3. 建立里程碑,而不是只设置最终上线日期

最终上线是结果节点,但不是过程控制节点。一个更具管理价值的计划,至少应设置需求冻结、方案评审、开发完成、联调完成、测试通过、上线发布和项目验收等里程碑。里程碑之间的间隔不宜过长,否则团队要到很晚才会发现计划已经偏离。

  • 需求冻结:本期范围和关键业务规则得到确认。
  • 方案评审:技术方案、接口边界和数据结构完成评审。
  • 开发完成:核心功能具备进入联调或测试的条件。
  • 测试通过:高优先级缺陷已关闭,核心流程通过验证。
  • 上线发布:发布包、回滚方案、权限和监控准备就绪。

如果业务方坚持在开发中持续增加需求,我不会简单地把所有内容继续塞进原计划,而会把需求分为“本期必须交付”“可以延后”“需要重新评估”三类。范围优先级不清时,进度表越详细,越容易给人一种虚假的确定感。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

四、第二步:按照可执行、可验收原则拆解研发任务

1. 用工作分解结构拆出完整交付链

软件研发任务可以按照“版本,模块,任务,子任务”的层级拆分。以会员系统一期为例,一级节点是会员系统一期,二级节点可以是需求、交互设计、账户服务、会员权益、后台配置、测试和上线,三级节点再拆到接口、页面、权限、数据校验和测试场景。

拆解时不要追求任务行数越多越好。我更关注每行任务是否能被独立分配、独立观察和独立验收。如果一个任务必须等到整个系统上线才能判断完成,它通常还不够具体;如果任务只有半小时工作量,却需要单独维护大量状态,也可能拆得过细。

2. 用四个问题判断任务颗粒度是否合适

  1. 这项任务是否只有一个直接负责人?
  2. 完成后是否能留下明确交付物或验证结果?
  3. 如果延期,能否清楚说明延期原因?
  4. 任务周期是否短到可以在项目节奏内及时发现偏差?

例如,“完成会员中心页面”仍然可能太粗,可以进一步拆成页面结构开发、会员等级展示、权益列表展示、空状态与异常状态处理、权限校验和前端联调。但如果把每个按钮都拆成独立任务,管理成本又会超过收益。合理的颗粒度不是技术上最细,而是管理上足够可见。

3. 不要把技术活动和验收活动混成一行

“完成订单模块”可能同时包含数据库设计、接口开发、前端页面、日志记录、权限控制和测试验证。把这些工作合在一起,负责人很难准确报告进度。更好的做法是将生产活动和验证活动分开,让“开发完成”和“验收通过”分别拥有状态。

模块 不推荐的任务写法 推荐的任务写法 可验收交付物
订单 完成订单模块 完成订单创建接口 接口、参数校验和接口文档
订单 完成订单模块 完成订单列表页面 页面、分页、空状态和权限校验
订单 完成订单模块 执行订单核心流程测试 测试记录和缺陷清单
发布 准备上线 完成数据库变更与回滚脚本 脚本、执行记录和回滚验证结果

4. 给不同类型任务使用不同的完成定义

开发任务的完成标准可以是代码合并、单元测试通过、接口部署至指定环境;测试任务的完成标准可以是核心用例执行完成、高优先级缺陷关闭或风险得到业务确认;上线任务则需要关注发布包、配置、权限、备份和回滚。不同任务用同一个“完成百分比”,会掩盖真正的质量差异。

对于技术预研类任务,不宜承诺“必然实现某方案”。可以将交付物定义为技术验证报告、性能测试数据、风险结论和推荐方案。这样即使最终结论是不采用,也不代表任务失败,因为团队已经减少了不确定性。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

五、第三步:估算工期,区分工作量、工期和日历时间

1. 三个概念不能混用

工作量是完成任务需要投入的总人时或人天,工期是从开始到完成所经历的时间,日历时间则还会受到周末、节假日、会议、审批和资源冲突影响。一个任务即使估算为4人天,也不代表安排两个人就能在两天内完成,因为沟通成本、任务依赖和并行效率都可能改变结果。

尤其是研发任务,增加人员并不一定线性缩短周期。核心设计只有一个人能做时,额外人员无法直接提高速度;多人同时修改同一模块,还可能增加合并、沟通和回归成本。因此,排期时要先判断任务能否并行,再决定是否增加资源。

2. 采用“历史数据加专家校准”的估算方式

没有历史数据时,团队往往会凭感觉给出一个看似精确的日期。我建议先用相似任务的历史耗时建立基线,再由负责人根据复杂度、人员熟悉度、技术不确定性和外部依赖进行校准。

例如,过去同类接口从开发到测试通过通常需要3至5个工作日,本次由于涉及新支付渠道和数据加密,就不能直接套用3天。可以将开发、联调、异常场景和安全验证分开估算,并把不确定性写进风险备注,而不是悄悄藏在一个日期里。

3. 给高不确定性任务设置探索窗口

技术预研、复杂数据迁移、老系统改造和第三方联调,通常不适合直接排成“某日完成”。我更倾向于把它拆成“可行性验证,方案决策,正式实施”三个阶段。第一阶段的目标不是完成全部开发,而是回答关键问题:能否实现、性能是否达标、数据是否完整、外部接口是否稳定。

这样做的好处是,团队可以用较小成本提前暴露风险。如果验证结果不理想,还有机会调整方案或缩减范围;如果一开始就承诺完整交付,风险往往会在项目后期集中爆发。

4. 不要把团队排到百分之百满负荷

研发人员的工作时间并不等于纯编码时间。需求澄清、代码评审、会议、线上支持、环境问题和突发缺陷都会占用容量。如果每个人的计划都排满,任何一个小问题都会让后续任务顺延。

缓冲不应该被理解成“大家可以少做一点”,而是为真实的不确定性留出可解释空间。关键是把缓冲放在高风险节点附近,而不是在每一行任务末尾随意增加几天。缓冲使用后要记录原因,长期积累的数据可以帮助团队改善下一轮估算。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

六、第四步:梳理依赖关系,找出关键路径和关键节点

1. 先区分哪些任务可以并行

进度表排得慢,很多时候不是任务太多,而是团队把本可以并行的任务全部串行化。例如,接口开发和前端页面开发可以在接口协议确定后并行推进;测试用例设计可以在开发尚未完全结束时提前准备;上线文档和发布清单也不必等到测试全部完成才开始。

相反,有些任务必须严格串行。数据结构未确认,相关接口就无法稳定开发;测试环境未准备好,系统测试无法有效开始;高优先级缺陷未关闭,发布验收就不能通过。进度表必须把这两类关系区分开,否则日期计算没有实际意义。

2. 建议增加五个依赖字段

  • 前置任务:当前任务必须等待什么。
  • 依赖类型:内部任务、外部团队、供应商或环境依赖。
  • 依赖负责人:谁负责推动前置条件完成。
  • 阻塞状态:未阻塞、存在风险、已阻塞。
  • 对上线影响:是否会直接影响里程碑或上线窗口。

有了这些字段,项目经理就能从“某任务延期了”进一步追问“它被什么阻塞”“阻塞责任在谁”“是否有替代路径”。这比单纯把结束日期向后拖动更有价值。

3. 找出关键路径,但不要把所有任务都标成关键

关键路径可以用一句话理解:其中任何一项任务延期,都会直接推迟整体交付的任务链。在会员系统案例中,账户数据结构确认、会员接口开发、前后端联调、核心流程测试和高优先级缺陷修复,可能构成一条关键链路;后台说明文档的延后,未必立即影响系统上线。

如果把所有任务都标成“关键”,关键路径就失去了筛选作用。我建议只标记那些会直接影响里程碑的任务,并在周会上优先检查它们的前置条件、剩余工作量和预计完成时间。

4. 外部依赖必须设置“最晚确认时间”

外部依赖最容易被写成一句“等待业务方确认”。这句话没有行动价值。更好的写法是:业务规则最晚在周三18点前确认,若未确认,则前端开发先使用约定样例数据,项目经理在周四上午升级风险。

对于供应商接口、合规审批、测试环境和数据权限,也应设置最晚获取时间和替代方案。依赖管理的核心不是要求所有人按时,而是提前设计“如果没有按时完成,团队还能做什么”。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

七、第五步:建立进度跟踪、风险预警和动态调整机制

1. 同时保留计划时间、实际时间和预计完成时间

只记录计划开始和计划结束,无法反映项目正在发生什么。建议至少保留三组时间:计划开始与结束、实际开始与结束、当前预计完成时间。任务尚未结束时,预计完成时间比“完成百分比”更有判断价值。

例如,某接口计划周五完成,周三时负责人说已经完成80%,但仍有权限校验和异常场景未验证。如果根据百分比认为风险不大,周五可能仍无法进入测试。若负责人改为预计下周一完成,项目经理就能立刻评估是否需要调整测试资源或缩减本期范围。

2. 统一任务状态,避免每个人使用不同口径

状态不需要设计得非常复杂,但必须让团队理解一致。建议使用未开始、进行中、待评审、待测试、测试中、已完成、已阻塞和已延期等状态。对于“进行中”,最好配合更新时间和下一步动作,否则它很容易成为任务长期停留的状态。

我会特别关注“进行中超过一个周期未变化”的任务。它通常意味着任务拆解过粗、负责人遇到技术障碍、前置依赖未完成,或者成员没有及时更新状态。状态停滞本身就是风险信号,不应该等到结束日期过后才处理。

3. 设定延期预警规则

  • 任务超过计划结束时间仍未完成。
  • 任务连续两个更新周期没有实际进展。
  • 前置任务延期,且没有替代路径。
  • 高优先级缺陷数量持续增加。
  • 关键人员被临时调走,导致资源低于最低配置。
  • 需求变更超过原范围,但计划日期没有变化。
  • 测试环境、数据、权限或供应商接口未按最晚时间准备。

预警规则不必一开始就做得很复杂。小团队可以每周人工检查,中大型组织则可以在某项目管理平台中配置状态、负责人、到期时间和风险提醒,让系统自动筛选逾期或阻塞任务。

4. 需求变更时,先调整范围,再调整时间

当新需求进入项目时,我建议固定走一遍影响评估:新增哪些任务?会占用谁的资源?会影响哪些前置依赖?测试范围增加多少?是否影响上线里程碑?如果这些问题没有答案,需求就不应该直接进入“进行中”。

变更通常只有三种处理方式:延长项目周期、增加有效资源,或者减少本期范围。三者都可能带来成本,但“什么都不调整,只要求团队按原日期完成”并不是第四种解决方案,它只是把成本转移成加班、质量下降和上线风险。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

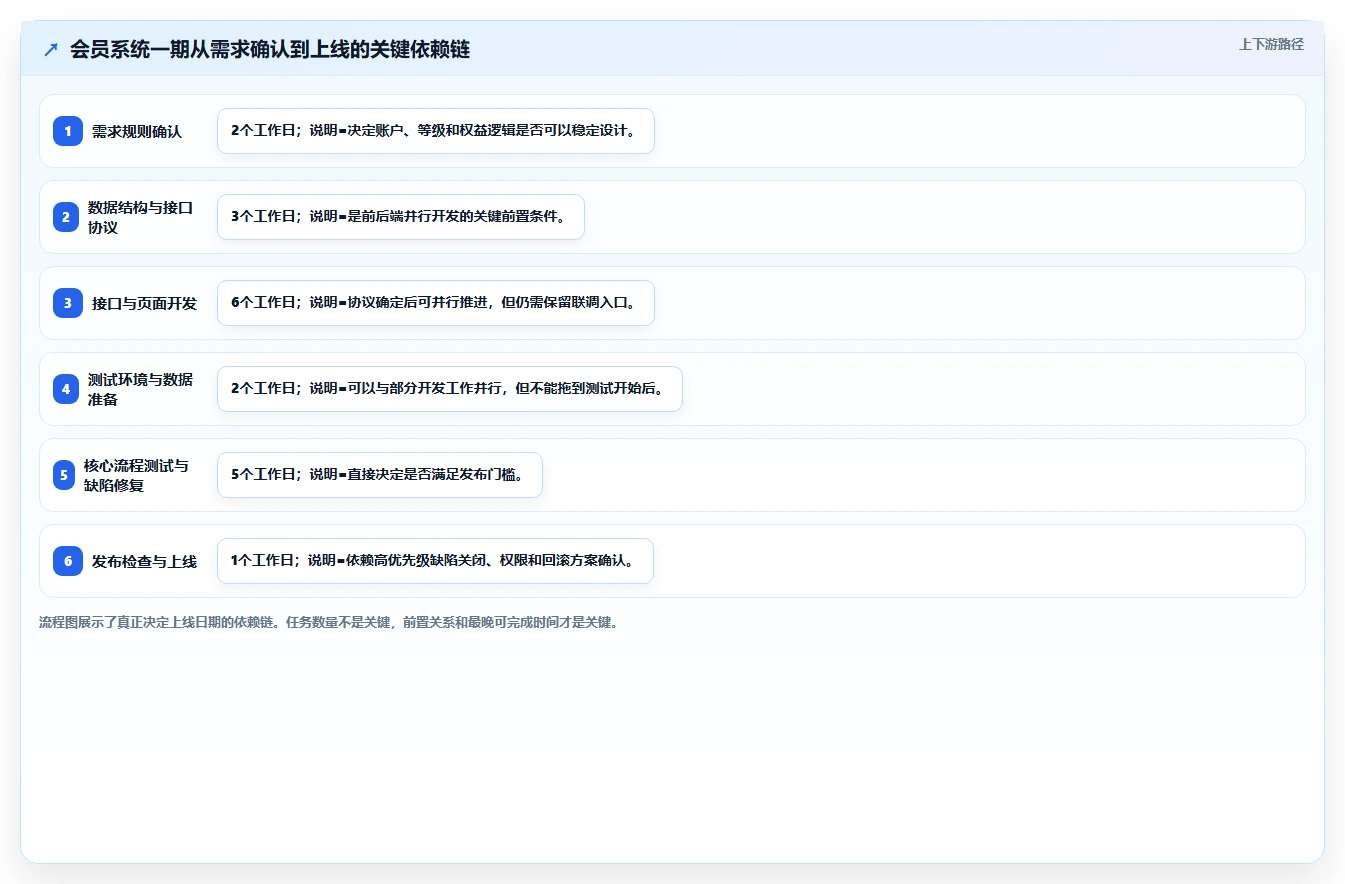

八、具体案例:用会员系统一期搭建一张可执行进度表

1. 项目背景和边界

下面用一个虚拟但贴近实际的“会员系统一期”案例说明。项目目标是支持用户注册、登录、会员等级展示、权益查询和后台配置,计划服务于已有业务系统。为了避免范围无限扩大,本期明确不包含积分商城、营销自动化、跨平台统一账户和复杂报表。

假设项目团队包括产品经理1人、后端开发2人、前端开发2人、测试工程师1人、运维或发布负责人1人。这个人数仅用于演示排期逻辑,不代表所有项目的标准配置。实际工期还要根据团队熟悉度、系统复杂度和外部依赖进行调整。

2. 先按交付链拆分任务

编号 阶段 任务 交付物 负责人 前置任务 计划工期 状态
M01 需求 确认会员等级与权益规则 需求确认记录 产品经理 业务规则输入 2天 未开始
M02 设计 输出会员中心原型并完成评审 原型和评审意见 产品经理 M01 2天 未开始
M03 技术方案 确认数据结构与接口协议 数据模型、接口文档 后端负责人 M01 3天 未开始
M04 后端 开发注册登录与会员查询接口 接口及自动化测试 后端开发 M03 5天 未开始
M05 前端 开发会员中心和权益展示页面 页面及状态处理 前端开发 M02、M03 5天 未开始
M06 联调 完成前后端联调和权限校验 联调记录 前后端负责人 M04、M05 2天 未开始
M07 测试 执行核心流程与异常场景测试 测试报告和缺陷清单 测试工程师 M06 3天 未开始
M08 修复 关闭高优先级缺陷并完成回归 回归结果 研发团队 M07 3天 未开始
M09 上线 完成发布检查、备份和回滚准备 发布清单和回滚方案 运维负责人 M08 1天 未开始

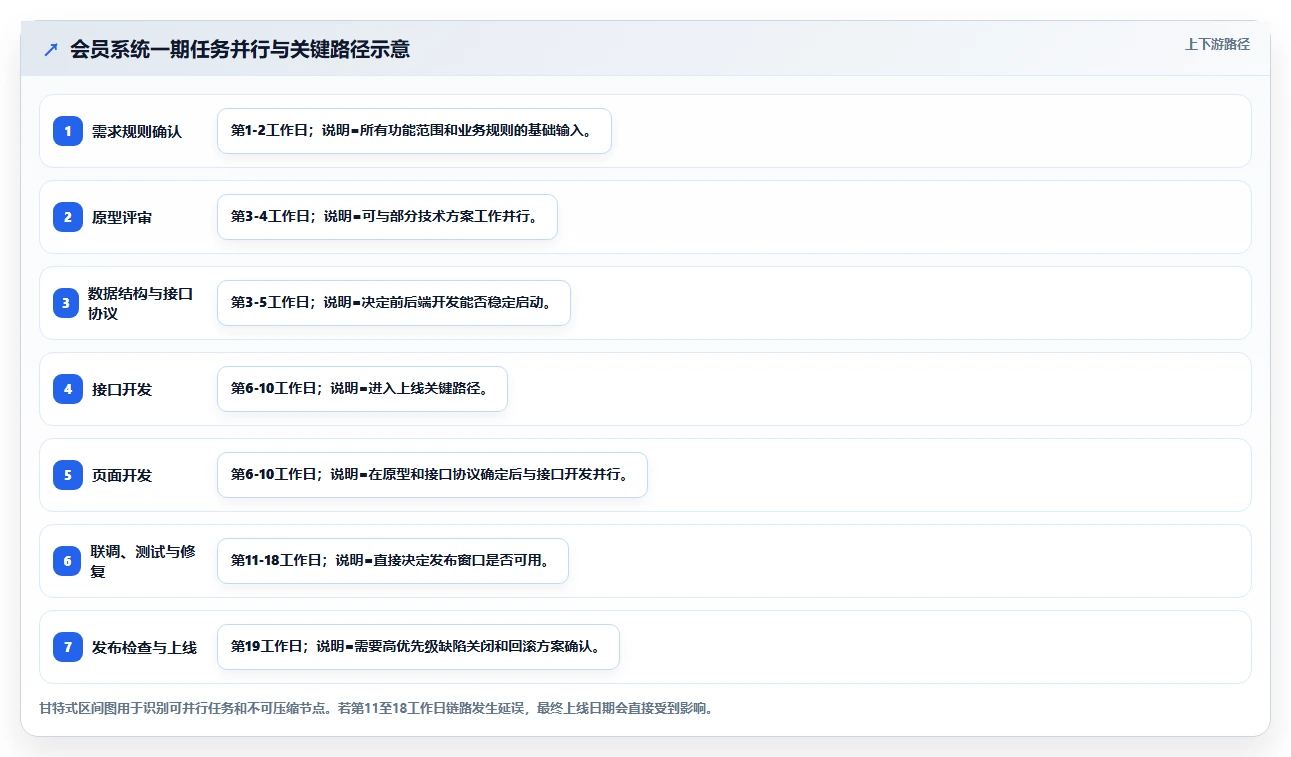

这张表有一个重要特点:开发、测试和上线没有被写成一个笼统阶段,而是分别拥有交付物和负责人。M04与M05在接口协议稳定后可以并行,M06必须等待二者完成,M07和M08则形成测试到修复的连续链路。这样安排后,项目经理可以直接看出联调和测试是上线前的关键路径。

3. 用“预计完成时间”取代虚假的百分比

假设M04接口开发在计划第5天仍未完成,负责人预计还需要2天。此时不应该只把进度改成80%,而应更新预计完成日期,并同步判断M06联调是否会被推迟。如果M05页面开发可以继续使用模拟数据,前端任务可以保持推进;如果接口协议本身还不稳定,M05也会受到影响。

通过这种更新方式,项目管理从“汇报完成了多少”转向“剩余工作是否仍然影响里程碑”。这也是我不建议过度依赖单一完成百分比的原因:百分比容易让人产生精确感,却未必能说明剩余工作量和关键风险。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

4. 用计划偏差而不是情绪判断项目健康度

项目健康度可以建立几个简单观察指标:关键任务按期完成率、逾期任务数量、阻塞任务平均持续时间、高优先级缺陷关闭周期、需求变更数量和预计上线偏差。这些指标不应被用来简单评价个人,而应帮助团队识别计划设计或资源配置的问题。

例如,关键任务按期完成率下降,可能说明估算过于乐观;阻塞持续时间变长,可能说明外部依赖没有明确负责人;缺陷关闭周期持续增加,可能意味着测试介入太晚或模块质量下降。指标只有与行动绑定,才不会变成新的填表负担。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

九、不同团队规模下,进度表应该如何落地

1. 5人以内的小团队:优先减少维护成本

小团队不需要一开始就建立复杂的审批流和多层级项目结构。建议使用一张共享表或轻量任务看板,保留任务、负责人、计划完成、预计完成、状态、依赖和风险七类字段。每日只更新阻塞和预计完成时间,每周复盘一次偏差原因。

小团队最重要的不是精细管理每小时,而是避免关键事项被遗忘。比如环境准备、账号权限、数据样例和上线回滚,经常不是开发任务,却可能直接卡住交付。把这些事项放入同一张表,往往比增加更多管理字段更有效。

2. 5至30人的团队:建立模块负责人和里程碑机制

这个规模的团队通常同时推进多个模块,项目经理需要让模块负责人对交付物负责。每个模块下拆出若干可验收任务,同时设置需求冻结、联调、测试通过和发布等里程碑。

建议每周召开一次短时计划检查会,只讨论四件事:本周完成了什么、下周交付什么、哪些任务被阻塞、哪些风险会影响里程碑。不要在进度会上重新讲一遍所有任务,那会让团队把时间花在汇报,而不是解决问题。

3. 100人以上组织:需要统一数据口径和治理能力

中大型企业通常有多个研发团队、多个产品线和多套系统,单纯依靠Excel文件很难保证权限、版本、依赖和历史记录一致。此时可以考虑使用支持项目、需求、任务、缺陷、测试和发布协同的某项目管理平台,把不同团队的工作放在统一的交付链路中管理。

以PingCode为例,它主要面向中大型企业以及100人以上组织,适合在统一平台中管理研发项目、需求、任务、测试和发布等协作事项。对于对数据安全、部署环境和系统集成有要求的企业,PingCode支持私有化部署;如果团队原本使用Jira,也支持平滑迁移。是否采用这类平台,不应只看功能数量,还要看权限模型、流程配置、数据迁移、国产化要求和后续运维成本。

我的判断是:当组织已经出现跨团队依赖、版本冲突、权限分散、重复填报和管理层需要统一视图时,工具化的收益才会明显超过表格。如果只有一个小团队、一个项目和少量任务,直接使用共享表格可能更经济。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

十、不同情况下的行动建议与取舍

1. 如果项目范围仍然不稳定

不要急着排到最终上线日。先设置需求澄清和范围确认节点,列出本期必须交付、可选交付和暂不处理三类内容。对于仍有争议的需求,先记录决策人、截止时间和不确认的影响。

取舍上,应优先保护核心流程和合规要求,延后低频功能、视觉优化和非关键报表。范围稳定后再做精确排期,通常比反复修改一张看似精确的计划表更省时间。

2. 如果技术方案存在较大不确定性

把预研任务独立出来,明确验证问题、验证方式和决策日期。例如,不要写“完成消息架构”,而要写“验证峰值消息量、失败重试和消息顺序,输出压测数据与方案建议”。

取舍上,应该用小范围验证换取更早的决策,而不是直接承诺完整实现。预研阶段多花两三天,可能避免后续数周的返工,但前提是验证必须有明确的结束条件。

3. 如果上线日期不可调整

固定上线日期并不意味着所有需求都必须保留。首先锁定上线必须具备的业务流程、数据安全和稳定性要求,再判断哪些功能可以拆分、降级或延后。上线日期越刚性,范围管理就越应该严格。

取舍上,不建议优先压缩测试和回滚准备。可以考虑减少低优先级功能、缩短非关键文档的范围,或者安排更多有效资源,但核心质量门槛不能因为日期压力而消失。

4. 如果已经出现延期

先确认延期发生在任务、依赖、资源还是范围,而不是立即要求所有人加班。把剩余工作重新估算一遍,更新预计完成时间,再判断延期是否会影响关键路径和业务窗口。

如果只是非关键任务延期,可以调整并行顺序;如果关键任务延期,则需要在延长周期、增加资源和缩减范围之间作出明确选择。所有选择都应留下记录,避免项目结束后只剩下“执行不到位”的模糊结论。

5. 如果团队已经使用某项目管理平台

不要为了“看起来专业”复制大量字段。先统一任务状态、负责人、交付物、依赖和时间口径,再逐步接入需求、缺陷、测试和发布流程。工具的第一阶段目标应该是减少重复同步,而不是增加填报工作。

如果考虑PingCode这类面向中大型组织的研发管理平台,可以重点评估以下事项:是否支持私有化部署,是否能承接现有Jira数据和流程,是否满足国产化与权限管理要求,是否能让产品、研发、测试和发布数据形成连续链路,以及上线后是否有明确的管理员和流程负责人。

项目情况 优先动作 不建议做法 主要取舍
需求频繁变化 建立范围冻结和变更评估 保留原日期不变、默默增加任务 用范围控制换取计划可信度
外部依赖较多 增加最晚确认时间和替代路径 只写“等待确认” 用前置管理减少被动等待
技术不确定性高 先做验证任务和决策门槛 直接承诺固定完成日期 用早期探索换取后期确定性
上线日期刚性 锁定核心范围并保留质量门槛 优先压缩测试和回滚准备 用范围取舍保护交付质量
团队规模较小 使用轻量表格和周度复盘 一开始搭建复杂流程 用低维护成本换取足够可见性
组织规模较大 统一平台、权限、流程和数据口径 多个团队各自维护孤立文件 用治理投入换取跨团队协同能力

十一、发布前检查:用十分钟判断进度表是否真的能执行

1. 范围检查

  • 本期交付内容是否明确?
  • 明确不在本期范围的内容是否已记录?
  • 每个关键目标是否都有对应交付物?
  • 业务方是否知道验收边界和上线条件?

2. 任务检查

  • 是否存在“完成系统开发”“完成全部测试”这类过粗任务?
  • 每项任务是否有唯一直接负责人?
  • 任务是否可以独立判断完成?
  • 开发、联调、测试、修复和上线是否分别排期?

3. 时间检查

  • 计划是否区分工作量、工期和日历时间?
  • 高不确定性任务是否有验证窗口?
  • 计划是否给会议、评审、环境问题和缺陷修复留下空间?
  • 是否同时记录计划时间、实际时间和预计完成时间?

4. 依赖和风险检查

  • 关键任务的前置条件是否清楚?
  • 外部依赖是否有负责人和最晚确认时间?
  • 是否识别了会直接影响上线的关键路径?
  • 延期后是否预先定义了范围、资源和时间的取舍方式?

如果以上问题中有三项以上无法回答,这张表就不适合直接用于项目承诺。先补齐范围、交付物和依赖,再讨论日期,通常能显著减少后续反复调整。

如何制定高效的软件研发项目进度表?5个关键步骤助你事半功倍

十二、最终总结:把进度表做成项目的“早期预警系统”

1. 五个关键步骤的完整闭环

  1. 明确目标和范围:先确定本期交付什么,以及哪些内容暂不交付。
  2. 拆解可验收任务:把模块拆到能够分配、跟踪和验收的工作单元。
  3. 估算工期和资源:区分工作量、工期和日历时间,用历史数据校准不确定性。
  4. 梳理依赖和关键路径:识别可并行任务、前置条件和直接影响上线的任务链。
  5. 持续跟踪和动态调整:记录计划、实际和预计完成时间,及时处理延期与需求变更。

2. 我最建议团队改变的一个习惯

不要把周会重点放在“完成百分比是多少”,而要问三个更有价值的问题:剩余工作是否发生变化?当前预计完成时间是否仍然可信?有没有任何前置条件会影响下一个里程碑?这三个问题能把讨论从状态汇报推进到风险处理。

同样,不要把项目进度表当成领导汇报材料。它首先应该服务于执行团队,让产品知道范围是否变化,让研发知道优先级和依赖,让测试提前准备环境和用例,让管理者知道何时需要做资源或范围决策。

3. 下一步怎么做

如果你现在还没有进度表,可以先用本文的字段建立一张最小可用版本:任务、交付物、负责人、前置依赖、计划结束、预计完成、状态和风险备注。不要一开始追求复杂模板,先选一个正在进行的真实项目试填。

如果已有进度表,建议抽查10项任务,重点看它们是否具备交付物、验收标准和预计完成时间。再挑出一个延期任务,追溯它是范围变化、任务过粗、依赖阻塞还是估算偏差。能解释延期原因,并能在延期发生前采取行动,这才是高效进度表的真正标准。

对于小团队,轻量共享表格已经足够;对于存在跨团队协同、权限隔离、私有化部署、历史数据迁移和统一研发治理需求的中大型组织,可以评估PingCode等某项目管理平台。工具只是承载方式,真正决定项目能否按期交付的,仍然是目标是否清楚、任务是否可验收、依赖是否可见,以及团队是否愿意根据现实及时调整计划。

一张好的软件研发项目进度表,不是承诺“所有事情都会按日期完成”,而是让团队尽早知道哪些事情可能无法按日期完成,并在代价还可控时做出选择。

常见问题解答(FAQ)

1. 软件研发项目进度表应该先填写日期,还是先拆解任务?

我以前做项目计划时,习惯先把上线日期倒推出来,再把需求、开发和测试填进表格。结果表格看起来很完整,但开发任务一延期,后面的测试和上线节点就全部失去参考价值。我想知道,真正可执行的进度表到底应该从哪里开始?

应该先明确交付范围,再拆解任务,最后填写日期。直接从上线日期倒推,最容易产生一种“时间已经被安排好,任务只能硬塞进去”的错觉,尤其是在需求还没有冻结、技术方案还存在不确定性的项目中。我在复盘研发排期时,发现最常见的失真任务是“完成后台开发”“完成系统测试”这类大项。

它们看似清楚,实际上无法回答三个问题:具体完成了什么、谁能判断完成、延期究竟发生在哪个环节。更可靠的做法,是先把项目拆到可以独立交付和验收的工作单元。例如“会员系统开发”可以拆成“确认会员等级规则”“完成会员接口”“完成会员中心页面”“执行核心流程测试”“关闭高优先级缺陷”等任务。

每项任务都应有明确产出,而不是只有一个模糊状态。错误写法改进写法可验收产出 完成会员系统开发完成会员等级接口接口可调用,接口文档已更新 完成系统测试执行会员开通与升级测试测试记录完成,高优先级缺陷已登记 准备上线完成发布包检查与回滚确认发布清单和回滚方案已确认 只有任务边界清楚后,工期估算才有意义。

我的判断标准是:如果一个任务无法由负责人单独说明“交付了什么”,或者连续一周都只能填写“进行中”,它通常就拆得过粗。正确顺序应是“目标,交付物,任务,依赖,日期”,而不是“日期,任务,临时解释”。

2. 软件研发项目进度表中的工期应该如何估算,才能避免拍脑袋?

我经常遇到这样的情况:开发人员说一个功能需要3天,项目经理为了留出测试时间只排2天,最后任务却拖了7天。大家都认为是执行出了问题,但我怀疑真正的问题是估算方法本身不可靠,应该怎样判断一个工期是否可信?

估算工期时,首先要区分工作量、工期和日历时间。工作量是实际需要投入的时间,工期是任务从开始到结束经历的时间,而日历时间还会受到会议、沟通、并行任务、节假日和人员冲突影响。把“需要24小时工作量”直接写成“3天完成”,往往是不准确的。我更建议采用“历史任务对照加风险校准”的方式。

先找团队过去完成过的相似任务,再根据技术熟悉度、需求清晰度、外部依赖和测试复杂度进行调整。例如,普通接口新增可能参考过去的2个工作日,但如果涉及权限、数据迁移和第三方系统,就不能继续沿用这个数字。

下面是一组演示性的估算拆分,重点不在固定天数,而在于把不确定性显性化: 任务基础估算风险因素计划工期 接口开发2个工作日权限规则尚未完全确认3个工作日 前端页面2个工作日需等待接口字段确认2个工作日 联调1个工作日涉及支付回调验证2个工作日 测试与修复2个工作日需要覆盖异常流程3个工作日 还有一个经常被忽略的坑:不要把团队成员排到100%满负荷。

研发人员还要参加评审、处理线上问题、回答产品疑问。如果一个人每天理论上有8小时工作时间,进度表却按8小时全部占满,那么任何临时事项都会直接变成延期。我建议将高不确定性任务单独标记为“探索任务”或“技术验证任务”,不要把它们伪装成普通开发任务。等技术路径验证后,再重新估算正式开发时间。

这样比一开始给出一个看似精确、实际毫无依据的日期更可靠。

3. 如何在软件研发项目进度表中识别关键路径和延期风险?

以前我只关注任务有没有标记为红色,却没有注意任务之间的前后依赖。后来一个接口任务晚了两天,前端、联调、测试和上线连续被推迟,我才意识到进度表不只是记录任务,还应该告诉我哪些任务一旦延误就会影响全局。

判断关键路径,不能只看任务是否重要,而要看它延期后是否会直接推迟整体交付。一个看起来只有半天工期的任务,如果它是测试启动或发布审批的唯一前置条件,影响可能比一个持续三天、但可以并行执行的开发任务更大。我通常会在进度表中增加“前置任务”“是否影响上线”“阻塞原因”三列。

这样项目负责人看到延期时,不只是知道某项任务逾期,还能判断它是否会传导到后续节点。

任务前置任务能否并行延期影响 前端页面开发接口字段确认部分并行可能影响联调 系统测试联调完成、测试环境可用不能提前完整开始直接影响测试节点 发布检查高优先级缺陷关闭部分并行直接影响上线 帮助文档整理功能说明确认可以并行通常不直接阻塞上线 实际跟踪时,我不会把所有逾期任务都视为同等级风险,而会优先检查三类信号:关键前置任务是否延期、阻塞是否超过一个跟踪周期、任务是否在临近截止日期时仍没有可验收产出。

比如任务完成度写成80%,但接口还不能调用,这种“百分比进度”就没有管理价值。更有效的做法是用交付物判断进度。接口是否可调用、测试环境是否可用、核心流程是否通过、回滚方案是否确认,这些都比“开发完成90%”更能说明项目真实状态。进度表的价值,不是把风险涂成红色,而是让团队知道风险会从哪里传到哪里。

4. 需求变更后,软件研发项目进度表应该如何调整?

我所在的团队经常在开发中途增加需求,项目经理通常只是把几个任务的结束日期往后顺延,表面上计划更新了,实际上没人知道哪些工作被挤压了。我想知道,遇到需求变更时,怎样调整进度表才不会让延期变成默认结果?

需求变更后,不能只修改结束日期。单纯顺延日期会掩盖变更带来的真实成本,也会让测试、上线准备和其他项目资源继续按照旧计划运行。正确做法是同时评估范围、工期、资源和质量风险。我建议每次变更至少记录四项信息:新增或修改了什么、影响哪些原有任务、需要增加多少工作量、最终采用什么决策。

决策通常只有三种:延长周期、增加资源,或者减少本期范围。如果这三项都不改变,却要求按原日期交付,通常意味着团队只能通过加班或降低质量来消化变化。

变更场景不能只做的动作应该同步调整 新增一个核心功能只增加一行开发任务补充设计、开发、测试、文档和上线任务 修改接口字段只改接口完成日期检查前端、联调、测试用例和数据兼容性 临时减少研发人员保持原计划不变重新安排资源、调整并行关系或缩小范围 测试发现大量缺陷直接压缩修复时间重新评估缺陷优先级、回归范围和上线条件 我还会在表格中保留“原计划时间”和“当前预计时间”,而不是覆盖旧日期。

这样复盘时能看出项目是因为需求增加、估算偏差,还是执行阻塞而发生变化。没有历史计划的进度表,只能用于当前汇报,无法帮助团队提高下一次估算能力。对于无法立即判断影响的需求,最好先建立一个短周期的技术验证或需求澄清任务,再决定是否纳入当前版本。

我的经验是,先花半天确认影响范围,往往比直接把一个模糊需求塞进开发排期更节省时间。高效的进度表不是保证计划永远不变,而是让每次变化都有依据、有责任人、有取舍。

核心关键词

读者评论

欧阳泽宇

文章把进度表从“日期安排”提升到“风险管理”这一点很实用,尤其是交付物、负责人、依赖和验收标准几个字段,能减少团队对“完成”的不同理解。

马景行

对开发排满、测试只留几天的项目很有针对性。把测试、缺陷修复、回归和上线准备单独列出,确实比单纯压缩开发周期更符合实际交付过程。

段嘉禾

任务拆解部分比较有参考价值,但不同团队的管理成本差异较大。小型项目不一定要拆得很细,关键还是保证任务可分配、可观察、可验收。

徐悦

文中提到需求变更必须进入计划,这一点容易被忽视。若变更不做影响评估,原有日期即使不变,也可能已经形成了隐性延期。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/31918

(0)
飞飞飞飞
项目三级进度计划怎么写?5个步骤助你轻松掌握进度管理技巧
上一篇 2026年8月27日 上午11:52
揭秘5大项目时间管理主要问题:如何化解进度滞后困境?
下一篇 2026年8月27日 上午11:53

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
