范围变更流程与规范:产品经理项目范围最佳实践关键指标

去年我在一家做工业检测设备的企业做范围治理复盘,从项目管理系统里导出过去18个月的变更记录:正式提交并走完审批的变更单只有63条。同期迭代回顾会里被标记为“顺手也做了”“客户临时提的”“不改没法交付”的需求条目,合计217条。也就是说,接近78%的范围变化从未进入任何流程,它们以口头确认、群聊截图、评审会口头补充的形式,直接变成了开发任务。

更值得警惕的是,这63条正式变更单里有41条是在开发完成之后才补录的,占比65%。流程存在,但它记录的是一段已经发生的历史,而不是一个正在发生的决策。

这就是我写这篇文章的起点:范围变更的失效,极少是因为流程不够严格,绝大多数是因为流程没有卡在真正的决策点上。接下来我会把范围变更的流程设计、规范边界、关键指标和我自己踩过的坑,完整拆开讲清楚。

一、核心结论:范围变更治理的胜负手不在流程长度,而在决策成本

先把结论摆出来,后面所有内容都是围绕这四条展开的论证。如果你时间有限,只看这一节也能拿走可执行的东西。

1. 只有一种变更值得走重流程

我把项目里发生的范围变化分成三类:澄清(原本需求描述不清,现在说清楚了,交付范围没变)、变更(交付范围发生实质变化,需要重新评估代价)、新增(原本不在本项目范围内的东西被塞进来)。

很多团队的流程灾难在于把这三类混成一锅:要么全走重流程,导致澄清被卡住、团队学会绕过流程;要么全走轻流程,导致新增需求无声无息吃掉缓冲。我的判断是:澄清走记录不审批,变更走评估加授权,新增走立项重新排序。三条道分开,是整套体系的地基。

2. 四个指标决定你的变更体系是否有效

我见过太多团队的变更看板,上面堆了十几个指标,但真正能驱动决策的只有四个:隐性变更占比(没进流程的范围变化除以全部范围变化)、变更平均决策时长(从提出到给出明确结论的日历天)、变更按期关闭率(承诺日期内交付的变更数除以通过审批的变更数)、因变更导致的返工工时占比。

其他指标要么是这四个的变体,要么是过程噪音。比如“变更单数量”本身没有好坏,一个季度变更单从20条涨到45条,可能是治理变好了(原来隐藏的变更浮出水面),也可能是需求管理失控了,单看这个数字判断不了。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

3. 流程的重量必须和变更的代价成正比

一个两天就能做完、不影响任何外部依赖的小改动,如果也要走三级审批,团队一定会绕过它。流程设计的第一性原则是:审批成本必须显著低于变更本身带来的风险成本。当审批比变更还贵,流程就已经输掉了。

我的经验阈值是:变更的影响评估与审批总耗时,不应超过该变更自身交付工时的一定比例。小变更的控制目标是“留痕”,中等变更的目标是“评估后授权”,大变更的目标才是“重新谈判范围与工期”。

二、范围是怎么一点点失控的:三个真实场景

范围蔓延几乎从来不是某一次大爆炸,而是连续的小口子。下面三个场景我在不同客户那里反复见到,几乎可以当作模板。

1. 场景一:销售在客户现场点头,需求从“顺便”变成“必须”

典型路径是这样:客户在验收演示时提了一句“如果这里能自动导出报表就好了”,销售当场答应“没问题,下个版本加上”。这句话在客户那里变成了承诺,在团队这里变成了一句口头传达。

接下来发生的事情很有代表性:开发没有评估工作量,测试没有评估回归范围,项目计划没有调整,但迭代里多出了一个任务。这类变更最危险的地方在于,它不产生任何流程记录,却真实占用了产能。

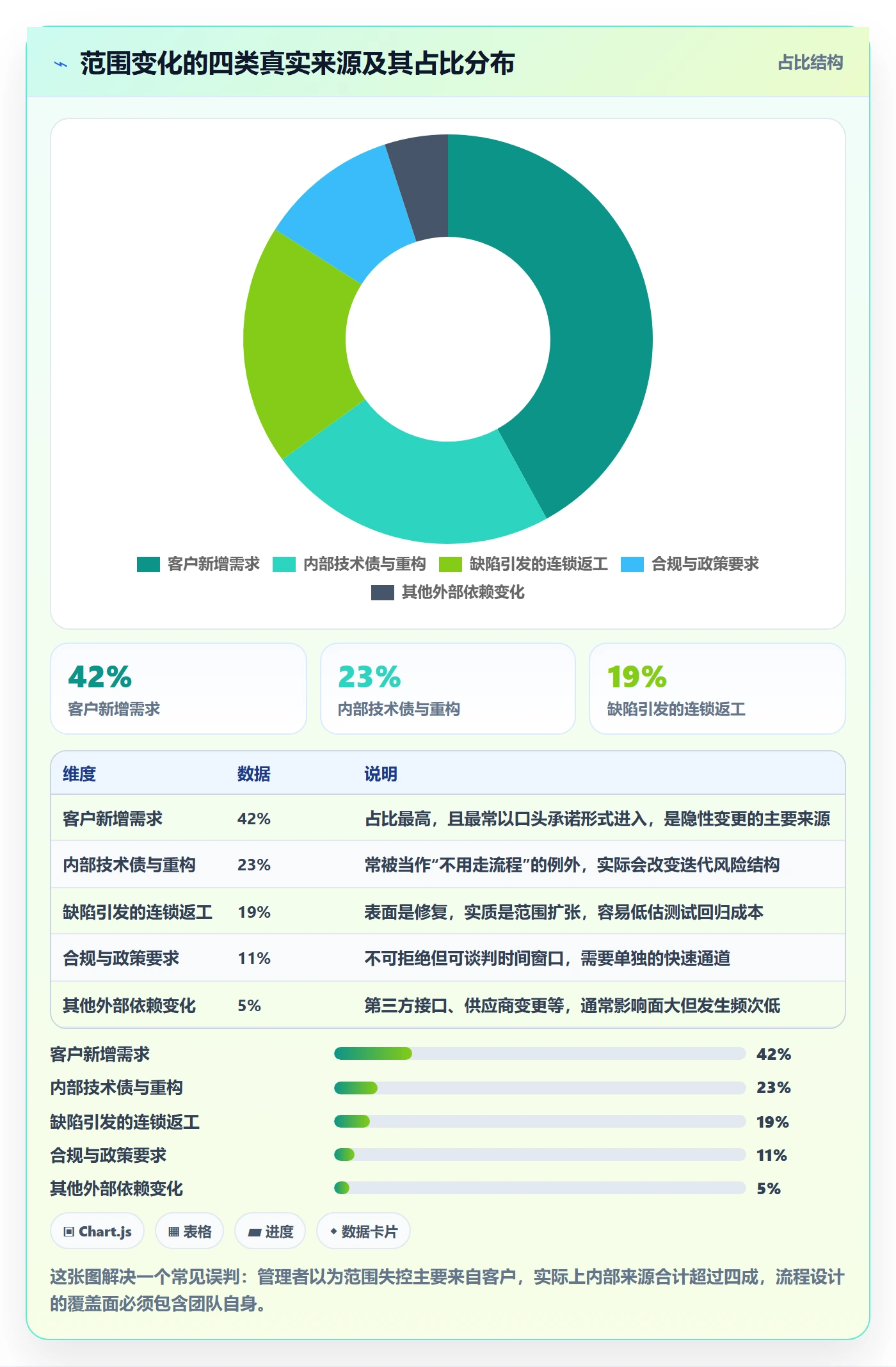

我统计过一家企业的数据,销售或售前承诺引入的范围变化,占全部隐性变更的接近四成。而且这类变更的返工率最高,因为它往往带着不明确的口径,“能导出就行”和“能按客户自定义字段导出并自动发送邮件”是两个完全不同的工作量。

2. 场景二:技术重构披着“优化”的外衣挤进迭代

第二类来源是团队内部。开发在看代码时发现某模块设计有问题,顺手做了一次重构。从工程角度看这是好事,从项目管理角度看,它是在没有评估、没有排期、没有同步干系人的情况下,改变了本次迭代的交付内容和风险结构。

我不是反对重构,而是反对“隐性的重构”。技术侧的改进同样应该走变更通道,只不过它的授权人可以是技术负责人而不是业务方。把内部变更排除在流程之外,等于承认流程只管业务方,这在多团队协作里会直接导致依赖错配。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

3. 场景三:缺陷修复引发的连锁范围扩张

第三类最隐蔽。某个线上缺陷,修复本身只需要两小时,但修复过程中发现关联模块也有同样问题,接着发现数据库结构需要调整,最后变成了一次涉及五个模块的改造。

这类变更有典型的“滚雪球”特征:每一次扩张看起来都合理,但合起来已经远远超出原始授权范围。我通常要求对这类变更设置金额或工时阈值,一旦累计超过阈值,必须回到变更评审而不是继续由开发自行判断。

4. 为什么中大型组织的变更治理更难

小团队范围失控,损失的是几个人的加班。100人以上的组织范围失控,损失的是跨部门资源的错配。我服务过的中大型企业(尤其是100人以上的研发组织)几乎都有一个共同特征:决策权分散在多个角色手里,但没有人对“范围总量”负责。

产品经理对业务价值负责,项目经理对进度负责,技术负责人对质量负责,但没有一个人的KPI是“本季度范围变化总量控制在什么水平”。这是范围治理在组织层面最根本的缺口,也是为什么工具和流程规范必须一起上,流程解决“谁说了算”,工具解决“有没有记录、能不能算清”。

三、四个最常见的误区,我几乎在每个客户现场都见过

这一节的内容比较扎心,因为我自己也犯过其中两个。写出来是为了让你少走弯路。

1. 误区一:把“提交变更单”当成控制住了变更

很多团队的控制手段就是“要求大家填变更单”。结果是什么?变更单变成了事后补录的台账,团队把它当成负担,填的时候随手写两句,影响评估栏写“影响不大”。

我的判断很明确:如果变更单是在开发开始之后填的,它就不是控制工具,而是记账工具。记账也有价值,但它解决的是可追溯性,不解决范围失控。真正的控制点在于“未完成影响评估前不得开工”,这条规则如果不落地,表单填得再漂亮也没用。

2. 误区二:只估开发工时,不算依赖和回归

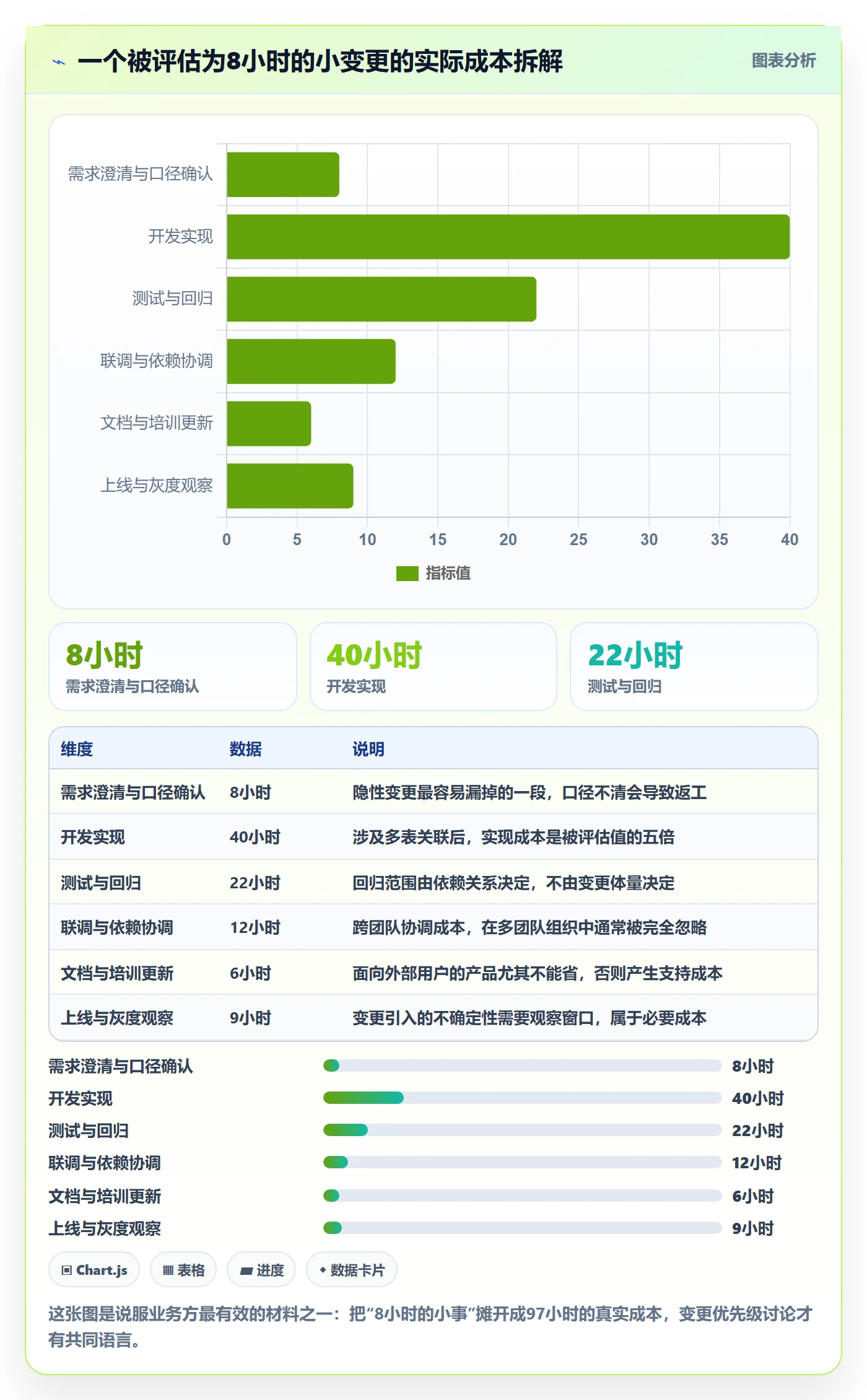

一个看起来8小时的小需求,实际成本往往是它的三到五倍。我用一个真实案例的拆解来说明:某个“增加导出按钮”的需求,开发评估8小时,实际消耗是,需求澄清与口径确认8小时、开发实现40小时(因为导出字段涉及五个关联表)、测试与回归22小时、联调与依赖协调12小时、文档与培训更新6小时、上线灰度观察9小时,合计97小时。

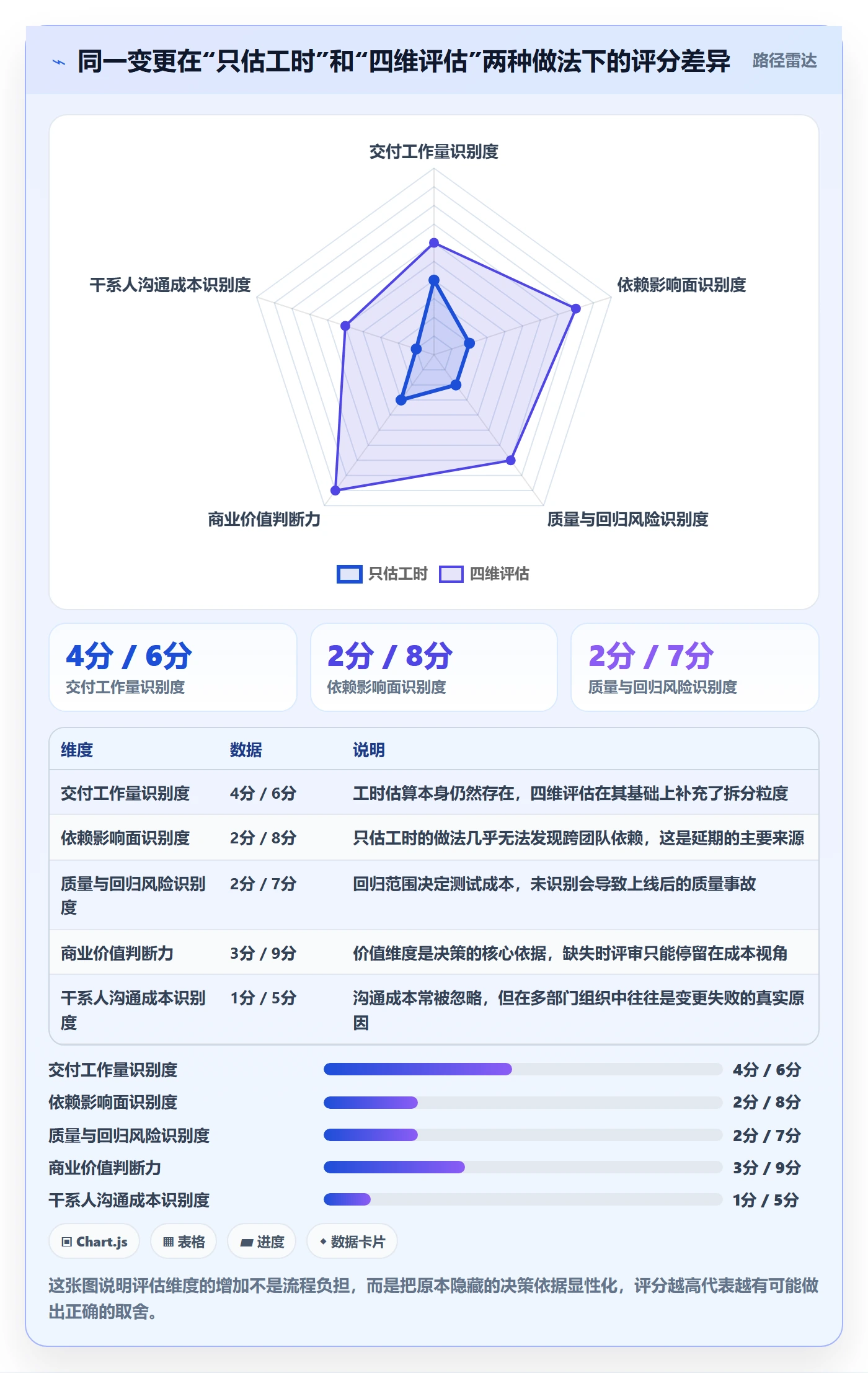

这意味着,只估开发工时的评估,会把一个实际需要12人天的变更,报告成1人天。当所有变更都被低估时,管理层看到的是“变更成本不高”,而团队感受到的是持续超负荷,两边认知彻底脱节。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

3. 误区三:把变更率当成越低越好的指标

我见过管理者把“变更率下降”当成治理成功的标志,甚至给团队定了“变更数不得超过上月”的目标。这个指标一旦被这样使用,结果只有一个:变更转入地下,隐性变更占比飙升。

正确的理解是:变更率反映的是外部环境的不确定性和需求管理的前置质量,不是一个可以直接优化的目标。一个处于探索期的新产品,变更率高是正常的;一个成熟稳定期的产品,变更率高才需要复盘需求分析环节。

4. 误区四:用会议纪要和聊天记录代替变更台账

“这个变更我们在周会上确认过,纪要里有。”这句话我在无数个项目里听到过。问题是:纪要里记录的是“讨论过”,不是“谁批准了什么、影响了什么、什么时候交付”。

当三个月后出现进度偏差,没有人能回溯出是哪次口头确认导致了范围膨胀。更现实的问题是,季度复盘时你算不出“变更吃掉多少产能”这个数字,因为你连变更清单都不完整。

四、我的判断逻辑:范围变更流程的四步法

下面这套逻辑是我在多个中大型团队里迭代出来的,核心原则是:把评估成本压到最低,把决策成本显性化。

1. 第一步:分清澄清、变更、新增三条道

判断标准很简单,用一句话就能测试:交付物清单有没有变化?没有变化只是描述变清楚,就是澄清;交付物变了且属于原项目目标之内,是变更;原本不属于本项目目标的,是新增。

三条道对应三种处理方式:澄清只要求在需求描述里补充并注明时间与来源,不需要审批;变更需要影响评估加授权;新增必须回到需求池重新排序,因为它本质上是在和现有需求抢资源。

这三条道如果不分开,最典型的结果是“澄清被流程卡死”。我见过一个团队,因为澄清也要走变更审批,导致平均澄清耗时4.8天,开发为了不等,直接按自己的理解开工,最后返工率反而更高。

2. 第二步:四维影响评估

评估不是把工时重新算一遍。我要求评估必须覆盖四个维度:交付工作量(开发、测试、文档)、依赖影响面(涉及哪些团队、哪些外部系统)、质量与回归风险(受影响的功能范围)、商业价值与紧迫性(窗口期、可替代方案)。

很多团队只做第一维,结果是在评审会上只能讨论“要花多久”,讨论不了“值不值得”。而真正的决策依据往往在第四维,这个变更是否必须在本迭代做,是否可以推到下个版本,是否有更小的替代方案。

我会要求每个变更评估卡里必须写一句“不做这个变更会发生什么”。这句话是决策的锚点,它能把大量“不重要但很紧急”的变更自动过滤掉。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

3. 第三步:按代价分层授权

这是整套流程里最能减少摩擦的一步。授权层级应该由变更代价决定,而不是由变更来源决定。我通常设三档:

  • 一档(团队内授权):不影响里程碑、不影响外部接口、累计工时低于阈值。由产品经理与技术负责人共同确认,记录即可,无需上会。
  • 二档(项目级授权):影响本迭代承诺或涉及单个外部团队依赖。由项目经理牵头评估,产品负责人批准。
  • 三档(范围级授权):影响里程碑、预算或涉及多团队/外部客户承诺。必须走正式变更评审,并同步调整基线与计划。

关键在于阈值的设定必须让团队觉得“划算”。如果一档的阈值设得过低,所有变更都会被推到二档,审批队列立刻堵塞。

4. 第四步:把变更成本翻译成业务语言

这一步是我最想强调的。开发说“这个变更要5人天”,业务方没有感觉;如果说“这个变更相当于把支付模块的重构往后推一周,而支付重构关系到下季度的手续费成本”,业务方能立刻判断优先级。

我的做法是在变更评审材料里固定加入一栏:本次变更会挤占哪个已承诺事项的资源,推迟多久。这一栏一填,很多变更申请会被申请人自己撤回,因为这迫使他们面对真实的机会成本。

(1)变更影响评估卡的最小结构

下面是我在项目里常用的评估卡结构,字段不多,但每一个都对应一个决策问题。可以直接拿去做工具里的表单模板。

变更影响评估卡
——————————–

变更编号: CR-2024-031

变更类型: 变更 / 新增 / 澄清(三选一)

提出人 / 来源: 客户成功 / 销售 / 内部技术

提出日期: 2024-05-13

不做会怎样: 客户验收延迟,影响二期合同签订(必填)

交付工作量: 开发 40h / 测试 22h / 文档 6h

依赖影响面: 报表服务、数据同步任务、运维发布窗口

回归风险范围: 导出模块、权限模块(2 个核心模块)

累计变更工时: 97h(是否超过一档阈值:是)

商业价值: 高 / 中 / 低

可替代方案: 先用人工导出过渡一个版本

窗口期要求: 本迭代内 / 下个版本 / 无硬性要求

建议授权层级: 二档

挤占的已承诺事项: 支付模块重构推迟 6 个工作日

决策结论: 批准 / 拒绝 / 延后 / 拆分

决策人 / 日期: ,

交付验证结果: ,

五、一次真实的范围治理:从78%隐性变更降到14%

这一节我讲一个完整的落地过程,包括工具选型的部分。客户是一家约1200人的硬件与嵌入式软件企业,研发组织超过400人,分布在三个产品线。

1. 起点:数据比想象中更糟

接手时我们做了三件事:导出全部历史变更记录、对三个产品线的迭代回顾做关键词扫描、访谈17位一线开发与测试。结论是:正式变更单63条,隐性变更217条,隐性占比约78%。

更麻烦的是另一个数字:这217条隐性变更里,有接近三分之一最终导致了迭代内的任务挤出,也就是原计划的任务被推迟。而延误原因在复盘时通常被归为“工作量估算不准”,真实原因却是范围悄悄变化。

2. 工具承载:为什么最终选了 PingCode

流程规范如果没有工具承载,三个月内一定退化。我们当时的核心诉求有四条:变更必须与原需求形成双向可追溯关系;不同授权层级要有不同的审批流;影响范围能自动关联到相关模块和任务;数据要留在企业自己的环境里。

我们最终选择以 PingCode 作为承载平台。它是主要服务中大型企业及100人以上组织的研发项目管理平台,在变更管理上有几个能力直接对上了我们的需求:需求与任务、缺陷之间可以建立关联链路,变更影响面能被追溯出来,而不是靠人在文档里手写“影响两个模块”。

另一个现实原因是私有化部署能力。这家企业的硬件与固件研发数据涉及客户交付协议,数据不能离开自有环境,PingCode 支持私有化部署,这一点在合规评审阶段直接扫清了障碍。

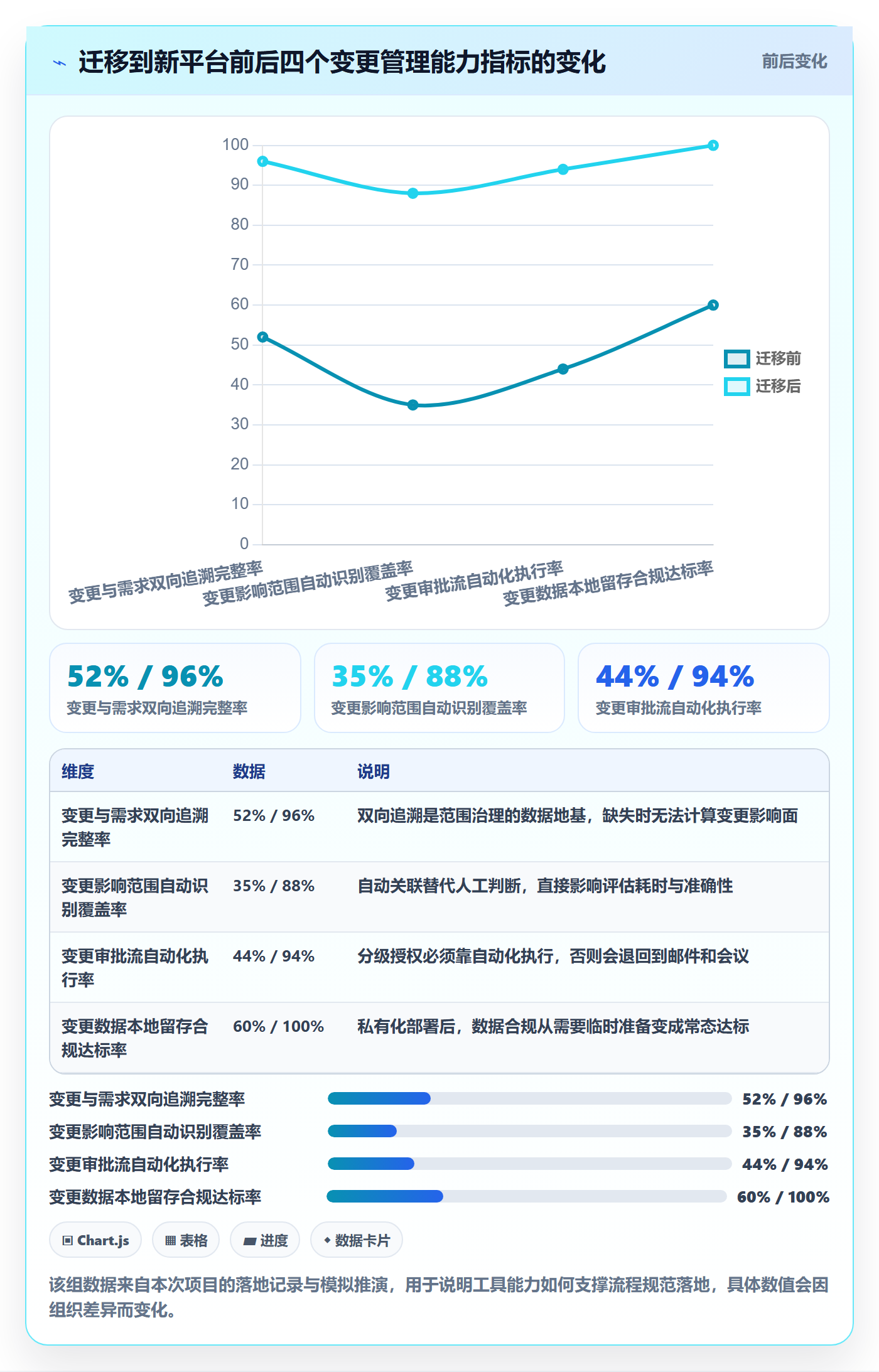

迁移过程也比预期顺利。他们原本使用的是海外项目管理工具,字段结构、工作项类型、状态流都需要平移。PingCode 支持从 Jira 平滑迁移,我们对历史变更记录做了字段映射之后,保留了大部分历史数据的可读性,没有出现“新系统里查不到老记录”的断层。对于正在做国产替代评估的团队来说,这是一条实际可走的路径。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

3. 六个月的数据变化

我们把治理动作分成三轮:第一轮只做“留痕”,要求所有范围变化进入系统,哪怕事后补录;第二轮上影响评估卡与三级授权;第三轮开始做变更数据的季度复盘,把变更原因归类到需求管理环节。

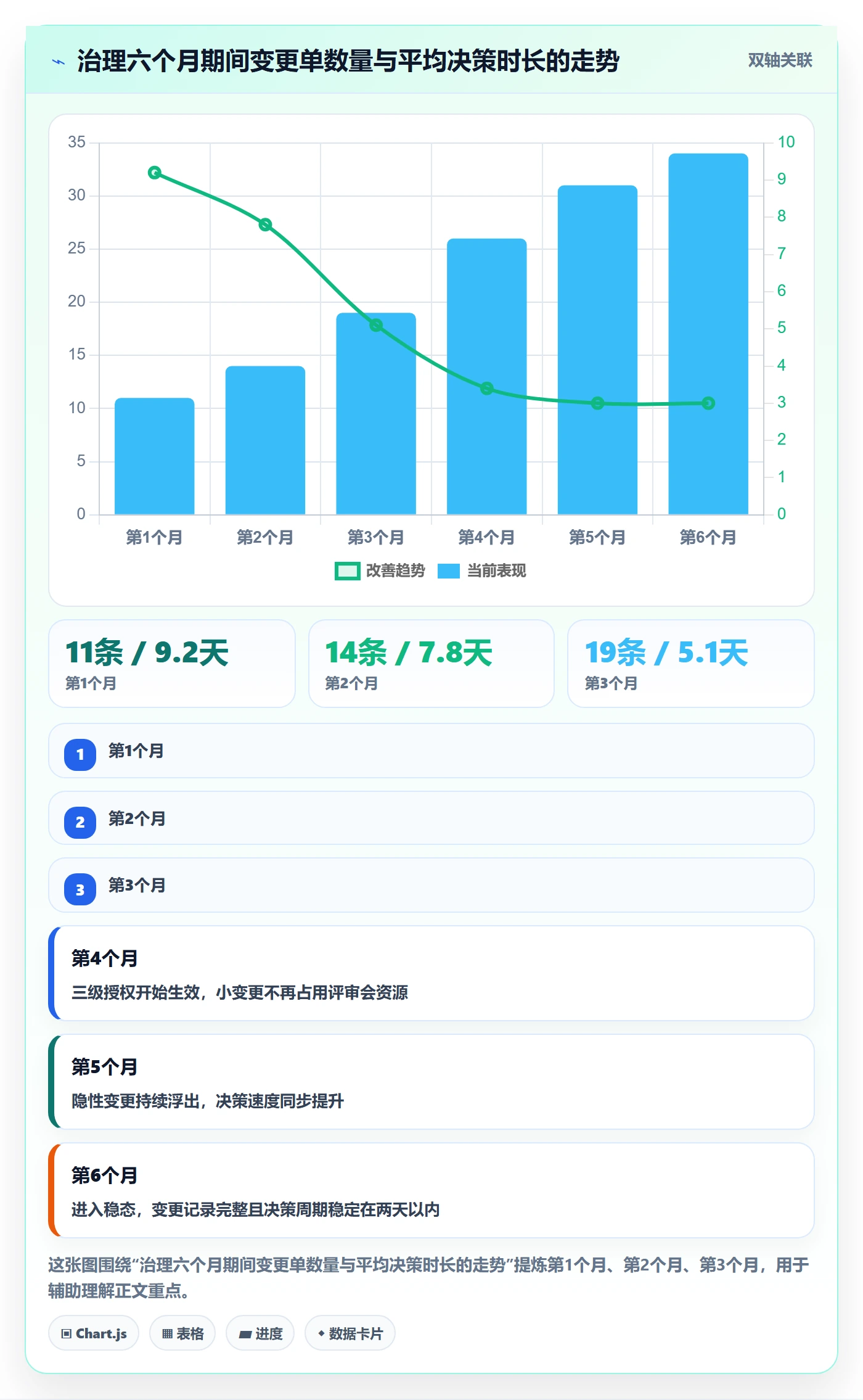

六个月里,正式变更单数量从每月11条上升到34条,这不是变更变多了,而是原来隐藏的浮出了水面。同期变更的平均决策时长从9.2天压缩到1.6天,原因有两个:一档授权的阈值设置合理,让大部分小变更不再排队;影响评估卡强制了信息完整性,评审会上不再反复追问。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

4. 我踩过的三个坑

第一个坑是阈值设得太严。最初一档授权的累计工时阈值是16小时,结果大量20小时左右的变更被推到二档,项目经理每天泡在评审里。后来把阈值调到40小时,一档承接了约七成的变更量,评审会才回到该有的频次。

第二个坑是只在文档里定义流程。我们在第一阶段写了很详细的流程规范,但没有落到系统里,两个月后新人入职根本不知道有这套东西。把授权阈值、审批流、评估卡字段全部配置进工具之后,规范才真正变成“系统默认行为”。

第三个坑是忽略了拒绝之后的动作。变更被拒绝后如果只是标记为“不批准”,提出方会反复重提。后来我们在结论里强制要求写明拒绝理由和替代方案,重提率明显下降。这也是我在所有项目里都会强调的一点:拒绝必须给出出口,否则拒绝只是延迟。

六、不同情况下的行动建议

没有一个变更流程适合所有组织。下面是我按团队规模和业务特征给出的具体建议,可以直接对照自己的情况取用。

1. 30到100人:先建台账,别急着建流程

这个阶段最大的风险是流程把团队压死。我的建议是只做两件事:所有范围变化进入一个统一清单,记录来源、内容、影响模块、是否影响承诺;每周固定十五分钟过一遍清单,由产品经理和 tech lead 一起做结论。

这个阶段不要设审批流,不要设三级授权,因为决策人本身就那么几个,走流程纯属增加摩擦。目标是把隐性变更占比的数据先拿到手,让你知道自己在失控到什么程度。

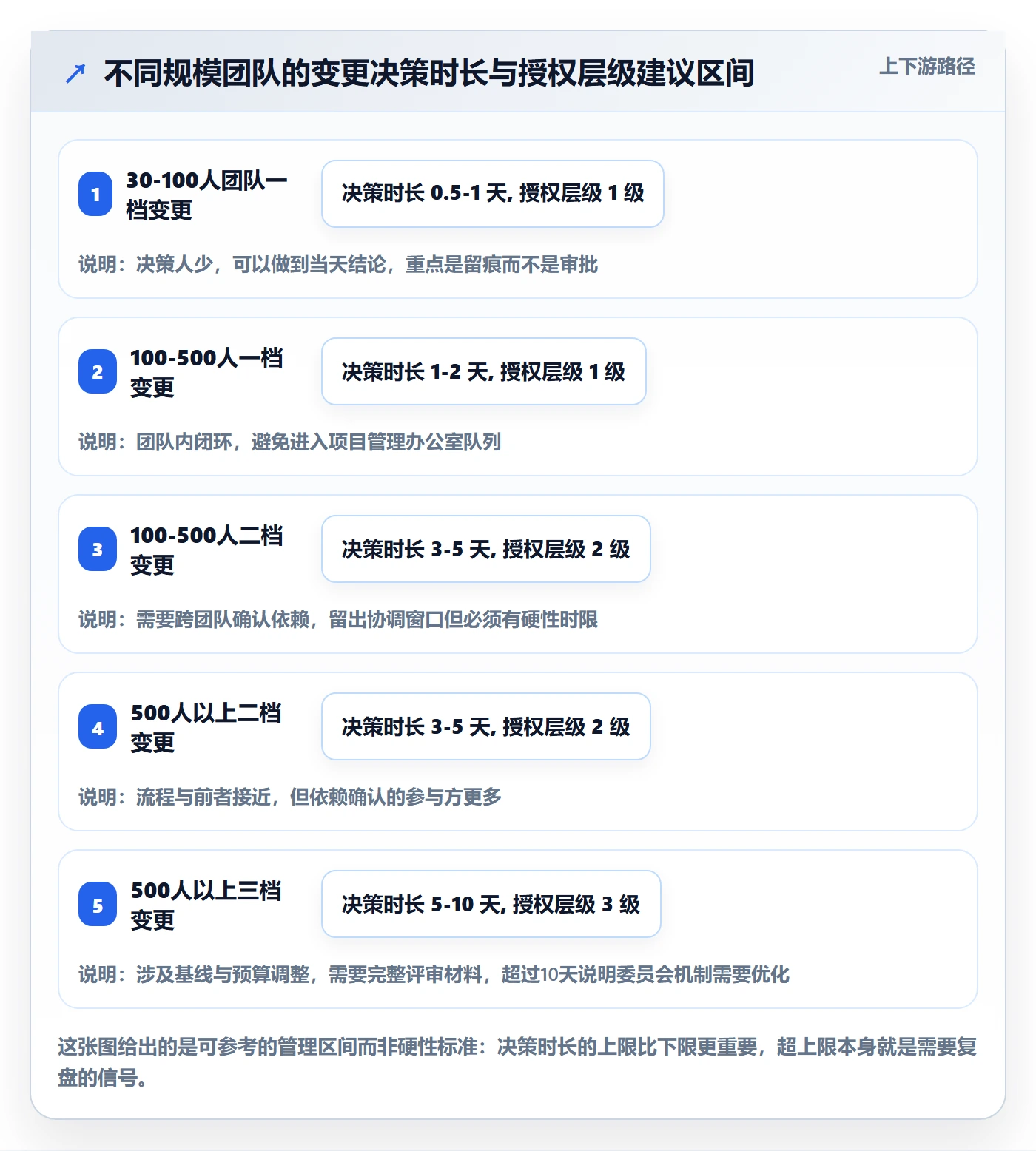

2. 100到500人:分级授权加固定变更窗口

人数一到100人以上,跨团队依赖开始成为主要风险源,这时必须上分级授权。同时我建议设置固定变更窗口,比如每周两次集中处理二档及以上变更,其余时间只做一档记录。

固定窗口的好处是把决策集中化,避免随时被打断。这个规模的组织还有一个常见问题:多个产品线共用同一批平台或中台资源,变更的依赖影响面被系统性低估。这一层的评估卡必须强制填写依赖团队,并由被依赖方确认。

3. 500人以上或多产品线:基线与变更委员会

到这个规模,变更治理的核心矛盾从“单个项目范围失控”变成“资源在多个项目之间被反复挪用”。我的建议是建立两样东西:季度基线(冻结后变更需要走三档授权)和跨产品线的变更委员会(每周一次,只处理三档变更)。

这里要特别注意一点:变更委员会不能变成审批黑洞。我在一个客户那里见过三档变更平均决策时长21天,结果是所有团队都在抢在基线冻结前把东西塞进去,反而制造了新的混乱。三档变更的决策时限应该有明确承诺,比如5个工作日内必须给出结论。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

4. 强合规行业:可追溯性优先于速度

医疗、金融、汽车电子这类行业,变更的可追溯性不是管理偏好,而是硬性要求。这类组织的流程设计逻辑应该反过来:先保证每一个变更都能追溯到提出人、评估人、批准人、验证结果,再考虑如何压缩时间。

在这类项目里,我通常建议把变更记录与验证记录绑定,交付时必须提供完整的变更链。此时工具能力的重要性会显著上升,因为手工维护这种链路几乎不可能通过审计。

(1)一个可以直接用的变更分级表

维度 一档(团队授权) 二档(项目授权) 三档(范围授权)
影响里程碑 否 可能影响单个里程碑 必然影响里程碑或对外承诺
涉及团队数 1个 2个 3个及以上
累计工时 小于40小时 40到160小时 大于160小时
决策人 产品经理 + 技术负责人 项目负责人 + 产品负责人 变更委员会 / 项目发起人
决策时限 1个工作日内 3到5个工作日 5到10个工作日
记录要求 变更记录 + 影响说明 完整评估卡 + 依赖方确认 评估卡 + 基线调整方案 + 复盘归档

七、不同情况下的取舍:没有完美方案,只有代价选择

这一节是我最想留给读者的部分,因为很多团队在选流程时总想找一个“既快又稳”的答案,而现实是每一个选择都在交换不同的代价。

1. 流程速度与可追溯性,你只能优先一个

越轻的流程越快,但可追溯性越差;越重的流程记录越完整,但决策越慢。我的判断依据是:如果一次范围失控带来的损失远大于流程成本,就应该优先可追溯性。面向外部客户的合同交付、涉及安全的系统、需要审计的场景都属于这一类。

反过来,内部工具、探索型产品、快速验证阶段,速度的优先级更高,此时留痕要求可以放宽到“能查到是谁提的、什么时候提的”这个最低限度。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

2. 拒绝率与业务信任,需要主动管理

很多人担心流程一上,变更被拒多了,业务方会觉得团队不配合。我的经验是:业务方真正反感的不是拒绝,而是没有理由的拒绝和没有出口的拒绝。

如果一个变更被拒绝时,团队能说清楚“为什么现在不做”“什么时候可以做”“有没有替代方案”,业务方的接受度会显著提升。相反,如果一个变更提上去两周没有回音,最后被默默降级,那才是信任崩塌的起点。

3. 工具能力与管理习惯,习惯更难改

我在选型上花了很长时间,后来意识到一个事实:工具能解决“记录”和“追溯”,但解决不了“愿不愿意评估”。如果产品经理觉得填评估卡是浪费时间,再好的工具也只是被绕过的对象。

所以我的落地顺序一直是:先用最小的规范建立习惯,再逐步上工具能力。一开始只要求填三个字段,团队习惯之后再加依赖确认、加价值评估。一次性要求全部填写的方案,我在三个项目里试过,两次都退化了。

4. 短期救火与长期稳态,本质是资源分配问题

范围治理在短期内一定会带来效率下降,因为决策变慢了、返工变少了但前期投入变多了。这个阶段通常持续一到两个季度,也是推行最容易失败的时候。

我的建议是给管理层一个明确的预期:第一个季度的目标不是效率提升,而是“隐性变更占比降到50%以下”这种过程指标。用过程指标证明治理在起效,才能换来继续投入的时间窗口。等到第二、三个季度,返工工时占比和迭代承诺达成率的改善才会显现出来。

(1)不同取舍场景下的选择建议

  • 外对客户合同交付:优先可追溯性与三档评审,接受决策时长上升到5到10天。
  • 内部平台或工具类项目:优先速度,只做一档记录与二档授权,取消三档常态评审。
  • 探索期新产品:变更即常态,重点转向需求前置分析质量,而不是控制变更数量。
  • 多产品线共用资源:优先依赖可见性,强制填写依赖团队并由被依赖方确认。
  • 强合规与审计场景:流程完整度不可妥协,用工具自动化抵消人工成本。

八、把范围变更当成一个持续运行的系统,而不是一次性的项目

回到开头那组数据:78%的隐性变更、65%的事后补录。它们的共同含义是,范围变更在大多数组织里不是一个被管理的对象,而是一个被忍受的现象。改变这一点不需要复杂的体系,但需要几个动作同时到位。

我的核心观点可以浓缩成一句话:范围变更治理的目标不是减少变更,而是让每一次范围变化都在正确的层级、以可承受的成本、被有依据地决定。变更多不多不重要,变更是被决定的还是被默许的,才重要。

范围变更流程与规范:产品经理项目范围最佳实践关键指标

下一步我会建议你做三件事,按顺序做,不要并行。

第一件,本周就建立一个范围变化清单,把过去一个迭代里所有的范围变化都补录进去,包括那些已经做完的。你会得到一个真实的隐性变更占比,这个数字通常会让管理层坐不住。

第二件,用这个数字去谈一档授权的阈值。不要先写流程文档,先拿到数据,再谈规则,这样阈值才有依据,也更容易被接受。如果你们已经在用研发管理平台,先看看它的变更记录字段能不能覆盖影响面和依赖方,不能的话优先补这两个字段。

第三件,给第一个季度定一个过程目标,比如隐性变更占比降到40%以下,同时监控变更平均决策时长。记住上限比下限重要,如果决策时长超过设定的上限,先修流程,不要先加大审批强度。范围可以变,但必须是有人决定了它变。

常见问题解答(FAQ)

1. 范围变更流程到底该怎么设计,才能既不拖慢迭代又不失控?

我带过三个敏捷团队,每个团队都吃过“随口加需求”的亏,最夸张的一次是发版前两天运营临时塞进来一个活动页,结果主线功能延期一周。后来我自己去翻各种项目管理方法论,发现要么太理论要么太重,就想找一个能落地的尺度。

核心是分级,而不是一刀切。建议按影响面把变更分成三级:一级是影响版本目标或里程碑的,必须走变更评审会并更新基线;二级是影响单个模块工作量但不动目标的,产品经理确认后记录变更日志即可;三级是文案、样式微调,直接进待办池排队。

判断依据用两个数据口径:变更占本期总工作量的比例控制在 15% 以内,超过就说明前期需求评审没做透;单个变更从提出到决策的平均时长不超过 24 小时,超时就说明流程节点太多。把这两条写进团队约定,用某项目管理工具设置变更状态流转,就能既快又不乱。

2. 需求评审时怎么提前识别高概率会变更的需求点?

我以前总觉得需求变更是开发阶段才暴露的事,直到复盘时发现 80% 的变更在评审会上其实有人提过疑问,只是被“先做了再说”压下去了。现在我会刻意在评审阶段找茬,但还是想知道有没有更系统的识别方法。

有三个高命中率的信号值得盯。第一是依赖外部方的需求,比如要对接第三方接口、要等设计出图、要运营提供素材,这类需求变更率通常是非依赖项的 3 倍以上,评审时必须确认外部方的时间承诺。第二是验收标准模糊的需求,比如“提升用户体验”“优化流程”,凡是没法用数字或明确状态描述的,一定会在开发中反复。

第三是只有一个干系人拍板、没有下游角色参与的需求,尤其涉及财务、客服、合规的。做法是评审时给每条需求标注这三类风险标签,高风险项当场拆小或延后,用某项目管理平台把风险标签留在需求卡片上,后续变更时能快速回溯原因。

3. 变更评审会开成吵架会,怎么让评审有效率又有结论?

我们团队的变更评审会经常变成产品经理和开发的拉锯战,产品说这是业务刚需,开发说排期已经满了,一小时下来谁也没说服谁。我作为组织者特别挫败,想问怎么把会开得短还能出结论。

问题不在人,在会前没做功课。有效率的变更评审会必须满足三个前提:一是变更申请方提前 24 小时提交影响分析,包括工作量估算、涉及模块、对当前里程碑的影响,没这个材料不上会;二是会上只讨论三个问题,做不做、什么时候做、拿什么换,禁止展开技术方案细节;

三是决策权明确到一个人,通常是产品负责人或项目负责人,其他人只提供输入不参与投票。判断会议是否健康看一个指标:单个变更的平均决策时长,健康区间是 10 到 15 分钟。超过 30 分钟基本就是权限不清或材料不全。会后当天把结论同步到某项目管理工具的状态字段里,避免口头结论失忆。

4. 怎么衡量范围变更管理做得好不好,有哪些可量化的关键指标?

老板问我范围变更管得怎么样,我一时只能回答“还行吧”,感觉自己平时做的记录和沟通都没法变成有说服力的数据。我想知道到底该拿哪些指标去汇报,口径怎么定才不会被质疑。

建议盯四个指标,并且固定统计周期。第一是变更率,口径为本期变更条目数除以基线需求条目数,成熟团队通常在 10% 到 20% 之间,低于 10% 可能是需求太粗没暴露真实变更。第二是变更来源分布,看需求方、市场、技术、监管各占多少,来源集中说明某个环节沟通有问题。

第三是变更返工工时占比,即因变更额外投入的工时除以总工时,超过 20% 就要复盘评审质量。第四是变更决策周期,从提出到结论的平均天数。四个指标一起看才能判断是流程有效还是需求本身稳定。用某项目管理工具的自定义报表按迭代导出这些数据,比手动统计可靠得多,也方便在季度复盘时做趋势对比。

读者评论

范
范亦辰

澄清走记录不审批”这条我觉得最容易失控。开发只要把变更说成“之前没讲清楚”就能绕过评估,我们团队三个月后一看,口径类条目占了变更总量的六成,交付物其实是变了的。判断标准依赖需求文档足够细,可多数项目文档本身就粗。是不是该给澄清也设个抽查或抽检机制?

毛
毛若溪

那个97小时的拆解很真实,但每个变更都这么拆,评估本身会变成新负担。我们后来按影响面分级,跨团队或动数据结构的才全量拆,其余只填影响范围和是否可延后。文章说审批成本要低于风险成本,可分级线怎么划最考验经验,这块反而没展开。

邹
邹沐阳

内部重构那段有共鸣,但把授权人设成技术负责人,实际问题是他往往就是发起重构的人,等于自己批自己。我们后来改成技术类变更占用迭代固定比例,超了必须跟产品重新排期。另外想问,记录不全的时候隐性变更占比怎么算?治理初期这个数大概率是估出来的。

文章包含AI辅助创作:范围变更流程与规范:产品经理项目范围最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319081

赞 (0)
飞飞飞飞
工作范围管理方法大全:产品经理项目范围最佳实践落地清单
上一篇 2026年10月4日 上午8:24
范围边界管理指南:研发团队如何做好项目范围,入门指南全流程
下一篇 2026年10月4日 上午8:24

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
