去年 Q4,我接手过一个被判定为”完成度 80%”的中台重构项目。PMO 给的进度报告漂亮得像样板间:甘特图 82% 涂绿,燃尽图平缓下滑,周报里写着”仅剩联调与测试收尾”。结果在计划验收前 13 天,前端负责人跟我说了一句让我后背发凉的话:”有三块东西我们一直没拆开,现在发现它们互相依赖,谁都动不了。”那三块东西,在 WBS 里是三个并列的工作包,在实际交付里却是一条首尾相咬的链子。
项目最终延期 27 个工作日,返工 41 人天。问题根源不是执行力,而是那份 WBS 从第一天起就把”范围”拆错了颗粒和维度。这篇文章我想把这件事拆开讲透:产品经理到底该怎么做一份能真正锁住范围、又能随变化呼吸的 WBS,以及哪些模板和判断逻辑是我在多个中大型项目里反复验证过的。
一、先给结论:WBS 不是拆解清单,而是范围谈判与责任锚定的载体
如果你只把 WBS 当成”把大功能切成小功能”的表格,那你永远不会理解为什么做完 WBS 之后范围还是失控。我在至少 6 个百人以上规模的组织里观察过同一个现象:WBS 做得越细,范围反而越容易膨胀。因为细颗粒让人产生”都规划清楚了”的错觉,却掩盖了两个致命问题,交付物边界模糊,以及责任归属没有和分解结构绑死。
1. 我总结的三条核心结论
第一条结论:WBS 的最小单元必须是”可被验收的交付物”,而不是”可被派活的动作”。动作型分解(如”开发登录接口””编写接口文档”)会把 WBS 变成任务清单,一旦需求变化,所有动作都要重排;交付物型分解(如”用户身份认证模块 V1″)则天然带验收标准,变化时只需调整该交付物的定义。
第二条结论:分解粒度不该由项目大小决定,而该由”不确定性集中在哪里”决定。不确定性高的区域要拆到 2-3 层,确定性高的区域拆到 1 层足矣。很多团队全篇统一拆到 4 层,等于把确定性区域的管理成本白白抬高。
第三条结论:WBS 必须和工具里的对象模型对齐,否则它只是文档,不是管理抓手。在 PingCode 这类面向中大型组织的平台里,WBS 可以映射为”需求,任务,子任务”的层级关系,并直接挂上迭代、责任人、验收状态。文档里的 WBS 会腐烂,工具里的 WBS 才会随项目呼吸。

2. 归零思考:如果 WBS 只能保留一个功能,该保留什么
如果让我只保留 WBS 的一个功能,我会选”把范围争议提前到今天“。项目的钱和时间,本质上都花在范围争议的解决上:谁来做、做到什么程度、什么时候算完、变了怎么办。WBS 最大的价值不是计划,而是让这些争议在动手之前就暴露。
我在带团队时常用一个粗暴的检验方法:把 WBS 发给三个关键角色(开发负责人、测试负责人、业务方),让他们各自圈出”我认为这不在我责任范围内”的条目。如果三方圈出来的条目加起来超过总数的 15%,说明这份 WBS 还没有完成它的使命,它只是好看,还没形成共识。
二、背景与真实场景:为什么产品经理的 WBS 常常在做无用功
产品经理做 WBS 有一个天然的尴尬:你既不是最终执行者,也不是最终验收者,却要为范围的合理性负责。这个位置决定了你做的 WBS 必须是”共识载体”,而不是”任务分配表”。但在真实场景里,绝大多数产品经理拿到的是一张需求列表,被要求”拆细一点”,然后交出一份没人认真看、出问题时才翻出来的文档。
1. 从一次真实返工说起:三块没拆开的交付物
回到开头那个中台项目。当时的 WBS 把”用户中心重构”拆成了三个工作包:账号体系、权限体系、审计日志。看起来齐整,实际是灾难。
账号体系依赖权限体系的角色模型定义,权限体系又依赖审计日志的事件结构,审计日志反过来需要账号体系提供主体标识。三者不是并列关系,而是循环依赖。并列的工作包结构强行把循环依赖拍成了平行关系,导致每个团队都按自己的假设先做,最后三份假设互相冲突,返工 41 人天。
如果当时 WBS 是按”交付物+依赖关系”拆的,这个循环依赖会在分解阶段就被画出来,产品经理当场就能拍板:先冻结主体标识规范,再做角色模型。这个决定在纸面上 10 分钟能做完,在返工现场要花两周。

2. 组织规模决定 WBS 的形态:100 人以上组织的特殊性
我经历过 20 人小团队和 300 人以上的中大型组织,两边的 WBS 玩法完全不同。小团队可以口头对齐、靠默契补位,WBS 粗一点没问题;但 100 人以上的组织里,跨团队协作的默认状态是”信息不对称”,WBS 是唯一能对抗这种不对称的公共契约。
中大型组织的 WBS 有三个额外约束。第一,参与者分布在不同的汇报线,职责边界必须写死,否则出现”三不管”地带。第二,交付物需要跨多个迭代周期,WBS 必须支持版本演进和变更追溯。第三,合规和审计要求 WBS 的每一次修改都可回溯,这也是为什么私有化部署成为很多中大型组织的硬性门槛。
在这些场景里,我实际用过并推荐的承载平台是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对国产替代诉求明确的团队来说是一个务实的选择。它的价值不在于界面,而在于 WBS 层级、迭代、依赖关系能在同一个对象模型里被管理,而不是散落在文档和表格之间。

3. 工具承载能力决定 WBS 能落地到什么程度
我见过太多”WBS 做得很好但落地很糟”的案例,根因都是工具承载能力不足。用 Excel 管理 WBS 的团队,通常 3 个迭代之后就会放弃维护,因为依赖关系一改,所有公式都要重算,变更历史也无法追溯。
WBS 要真正发挥效力,承载工具至少要满足四个条件:支持多层级的交付物结构、支持工作包之间的依赖与阻塞关系、支持变更历史追溯、支持与验收状态联动。缺任何一条,WBS 都会在项目进行到一半的时候退化成”仅供参考的历史文件”。
三、拆解常见误区:产品经理做 WBS 最常踩的五个坑
下面这五个误区,是我在复盘会上反复看到的。它们之所以顽固,是因为每一个都”看起来是对的”。
1. 误区一:把功能清单当成 WBS
把需求池里的功能条目直接搬进 WBS,是最常见的错误。功能清单回答的是”用户能做什么”,WBS 回答的是”我们要交付什么可验收的成果”。两者视角不同。
区别在哪?一个”订单导出”功能,在功能清单里就是一行;在 WBS 里应该被拆成”导出数据范围定义与验证””导出任务异步化与进度反馈””导出结果一致性验收”等交付物。功能是价值视角,交付物是工程视角,混淆两者会让 WBS 失去对执行的控制力。
2. 误区二:分解粒度按”人”而不是按”交付物”
很多 WBS 拆到最后,变成了按人头分派的任务清单:张三做 A,李四做 B。这种分解看似清晰,实则把交付物切碎了,同一个交付物由多人拼凑,验收时谁都不负责整体质量。
我的判断准则很简单:一个工作包必须能明确对应一个责任主体(可以是个人,也可以是一个明确的小组),并且这个主体对该交付物的质量负全责。如果一个交付物由 3 个人分块完成,那它应该被拆成 3 个有独立验收标准的子交付物,而不是 1 个共享交付物。
3. 误区三:WBS 和进度表混为一谈
WBS 回答”交付什么”,进度表回答”什么时候交付”。把两者合成一张表,会带来一个隐性灾难:一旦时间变化,WBS 就被连带修改,范围边界随之失控。
正确的做法是分层:WBS 定义交付物层级和依赖关系,进度表在 WBS 之上叠加时间维度。时间调整不应该改变 WBS 的结构,只应该改变工作包的排期。这条边界一旦模糊,范围管理就变成时间管理的附庸。
4. 误区四:100% 原则只写在文档里
100% 原则是 WBS 的经典准则:所有子项之和必须完整覆盖父项范围,不多不少。但大多数团队的 100% 原则只停留在方法论文档里,从没被真正检查过。
我在项目里推行过一个”反向检查”动作:随机挑 5 个工作包,问团队”如果这些全部完成,父项交付物是否一定达成?如果有任何一个没达成,缺的是什么?”通常在这个问题的第一轮就会暴露 2-3 个遗漏项。100% 原则不是写作原则,是验证动作。

5. 误区五:WBS 做完就锁死,当成一次性交付物
把 WBS 当成一次性交付物,做完归档,是另一个极端。WBS 是活的,它需要随范围变化、依赖变化、风险变化而更新。但更新不是无脑改,而是有留痕、有审批、有影响评估的受控变更。
我通常要求 WBS 的每次变更都必须回答三个问题:变更影响了哪些下游工作包、是否需要重新估算、是否需要通知哪些角色。这三个问题让 WBS 的更新从”改表格”升级为”改契约”。
四、专业判断逻辑:WBS 质量的四个判据
说了这么多误区,那到底怎么判断一份 WBS 是不是合格的?我在实践中收敛出四个判据,每个判据对应一个可以现场做的检验动作。
1. 判据一:交付物可验证性
每个工作包必须能回答”完成的标准是什么”。如果标准无法用一句话说清楚,这个工作包就是不合格的。
检验方法:让责任人用自己的话说一遍验收标准。如果他说的是”做完了就是做完了””功能能跑”这类模糊表述,说明这个工作包还停留在动作层面,没有升级为交付物。可验证性是 WBS 的第一道防线。
2. 判据二:粒度收敛法则
粒度不是越细越好。我用的收敛法则是:工作包的估算周期控制在 3-10 个工作日之间,且交付物数量控制在责任主体能同时持有的上限内(通常 3-5 个)。超过这个范围,说明要么拆得不够,要么该分给更多人。
同时,粒度应该和不确定性挂钩。高风险、高不确定性的区域拆到工作包级,低风险区域可以合并到阶段级。这种做法会让 WBS 看起来”不均匀”,但正是这种不均匀,把管理成本花在了真正需要的地方。

3. 判据三:责任唯一性
每个工作包必须有且仅有一个责任人。这不是形式主义,而是为了避免”三个和尚没水喝”的经典陷阱。
在 PingCode 这类平台里,工作包可以绑定唯一责任人并关联协作者。协作者是执行资源,责任人是兜底人。这个区分看似微小,但在返工发生时,它能让你第一时间找到那个”应该解释为什么没做好”的人,而不是在群里发问”这块谁负责”。
4. 判据四:变更可追溯性
每个工作包的变化都要留痕。变更前后的定义、影响的工作包、重新估算的结果、批准人,这些信息需要被记录下来。
检验方法:随机挑一个当前工作包,问”它上一次变更是什么时候、原因是什么、影响了什么”。如果没人能答上来,说明追溯机制是空的。可追溯不是合规负担,它是团队判断力的积累。有了历史数据,下一次遇到类似范围变更,产品经理可以引用”上次这类变更平均影响 4 个工作包、平均增加 6 人天”,让判断有据可依。

五、具体案例与数据观察:一次百人组织的 WBS 改造实录
下面这个案例是我在 2024 年上半年亲历的,涉及一家 200 人左右的研发组织,从 Jira 迁移到 PingCode 的过程中同步做 WBS 改造。我把背景、动作和数据都记下来了,可以作为参考样本。
1. 改造前的状态
该组织的 WBS 用 Excel 维护,共 3 层,覆盖 18 个团队。主要问题有三个:工作包之间没有依赖关系记录,依赖靠口头传递;责任人字段经常为空或写”团队”;变更靠邮件通知,没有统一记录。
他们当时的项目平均延期 22%,返工 28 人天/季度,范围变更平均 13 次/项目。这些数字不是特别夸张,但持续困扰交付节奏。
2. 改造动作与工具承载
第一步是把 Excel 里的 WBS 迁移到工具里,建立”交付物,工作包,子工作包”的三层结构,并强制要求每个工作包绑定唯一责任人。
第二步是补齐依赖关系。所有跨团队依赖必须在工具里显式记录,阻塞关系自动在视图上标红。这一步是改造的核心,因为它把”横向协作靠刷脸”变成了”依赖关系靠系统”。
第三步是建立变更追溯。每次工作包修改都生成版本记录,并自动通知下游关联工作包的责任人。
这里 PingCode 的价值就比较直接:它支持复杂的层级结构和依赖管理,私有化部署让数据留在客户内网,符合该组织的安全要求;从 Jira 迁移时,历史 issue 的层级关系能相对平滑地映射过来,减少了大量人工重建成本。对于国产替代诉求明确、又不想在协作能力上妥协的中大型团队,这是我在多次评估后认为比较务实的选择。

3. 改造后的数据变化

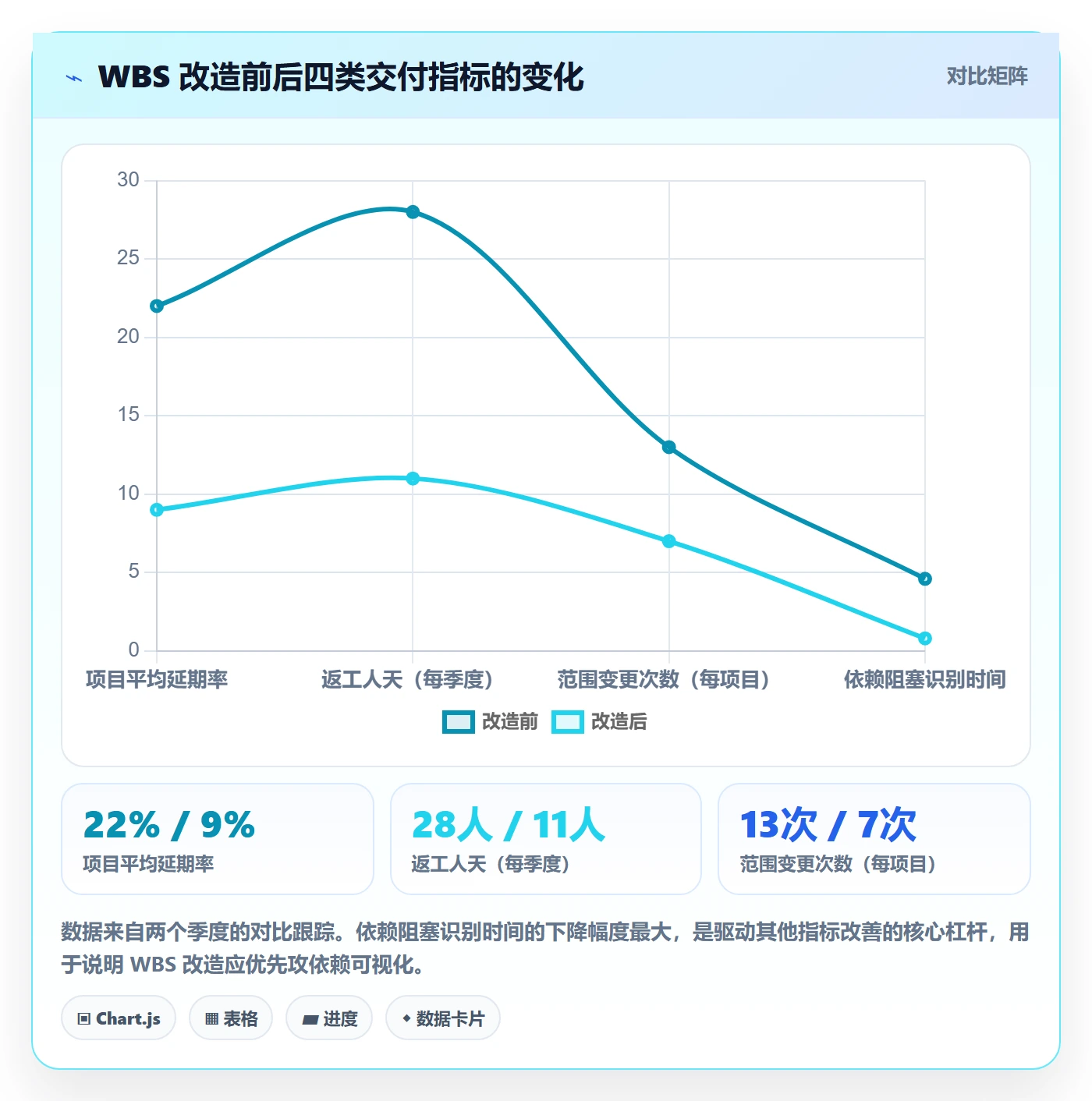

改造完成后的两个季度里,我跟踪了以下指标:项目平均延期率从 22% 降到 9%,返工人天从 28 人天/季度降到 11 人天/季度,范围变更次数从平均 13 次/项目降到 7 次/项目,跨团队依赖的阻塞识别时间从平均 4.6 天缩短到 0.8 天。
这些数字里我最看重的是依赖阻塞识别时间。它从近 5 天缩短到不足 1 天,意味着依赖问题在发生当天就会被系统标记,而不是等到联调阶段才暴露。这一个指标的变化,贡献了延期率下降的大部分。

4. 一个没预料到的副作用
改造后出现了一个我没预料到的正面副作用:责任人在填写工作包定义时,主动提出了很多范围缩减建议。因为他们第一次清楚地看到自己的交付物全貌,意识到某些需求描述存在重复或过度设计。
两个季度里,通过这种”责任人视角的范围优化”,团队主动砍掉了大约 9% 的原始需求范围。这说明好的 WBS 结构本身就能产生范围收敛压力,而不仅仅是范围控制的工具。
六、不同情况下的行动建议

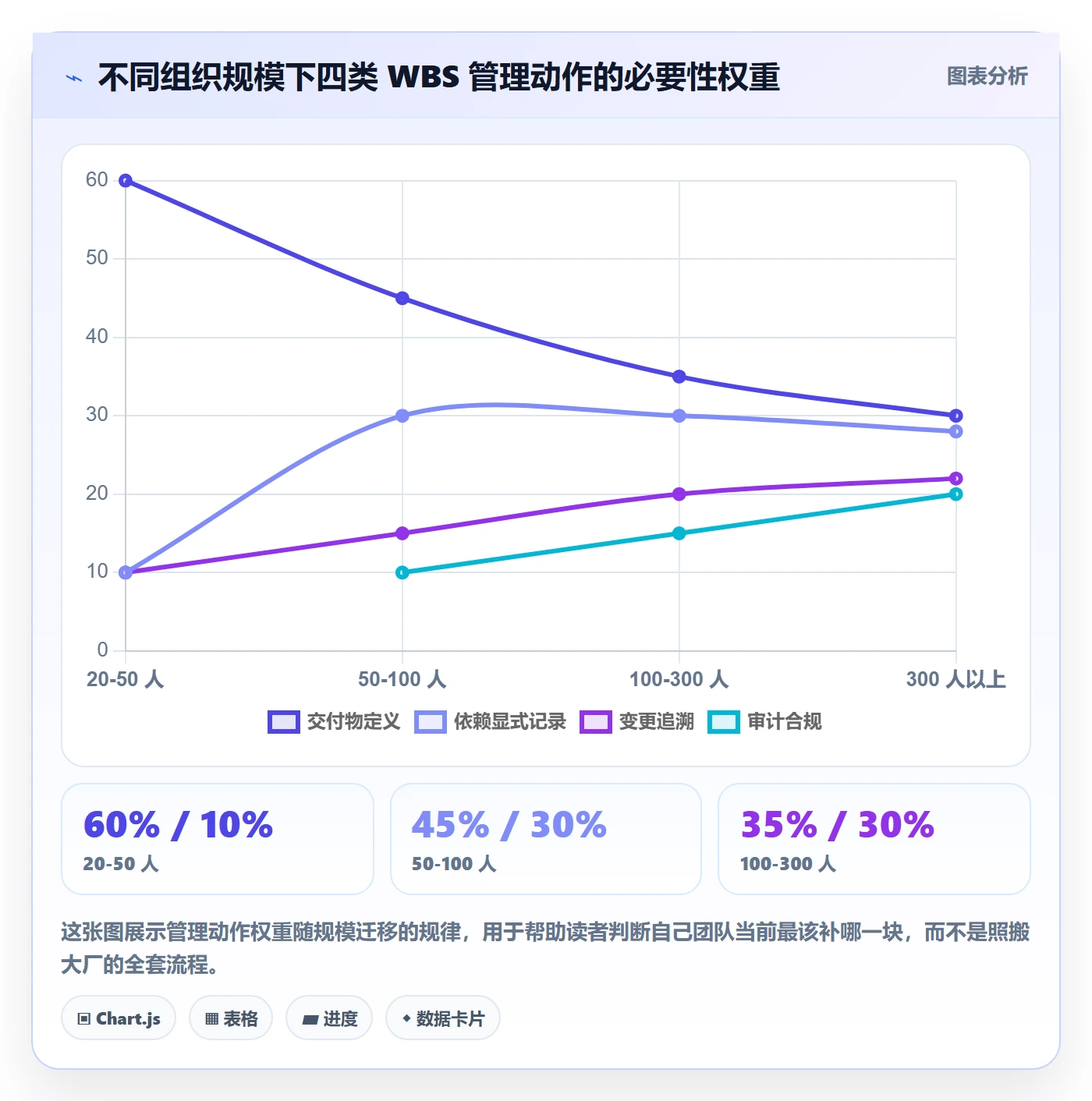

WBS 的落地方式高度依赖组织状态,没有一把万能钥匙。下面按四种常见情况给出我的建议。
1. 情况一:20-50 人小团队,协作靠默契
不要追求复杂结构。建议只做两层:交付物层和工作包层,用轻量工具或在线文档维护即可。重点放在”每个工作包有一个明确责任人和一句验收标准”上。
这个阶段不需要强依赖管理,因为团队小,信息传递成本低。把精力放在交付物定义的清晰度上,收益远高于增加流程。
2. 情况二:50-100 人团队,开始出现跨组协作
这时候要引入依赖关系的显式记录。建议把 WBS 迁移到支持层级和依赖的工具里,并开始要求变更留痕。这是从”人治”走向”机制”的关键转折点。
具体动作:每周做一次依赖对齐,把本周新出现的跨组依赖登记进系统;每个工作包必须有唯一责任人;变更通知自动推送给下游。
3. 情况三:100 人以上组织,多团队并行交付
必须做完整的结构性管理。此时 WBS 不只是计划工具,而是范围契约。建议采用支持多层结构、依赖管理、变更追溯的平台(如第 5 节提到的 PingCode 这类面向中大型组织的平台),并把 WBS 的更新纳入正式变更流程。
在这个规模上,私有化部署和数据安全往往成为硬性要求,选型时要优先考虑这一点。同时,如果组织有从 Jira 迁移的诉求,迁移平滑度要作为重要评估项。

4. 情况四:强合规场景,如金融、政企
在强合规场景里,WBS 的可追溯性优先级最高。每一次变更都需要有审批记录和影响评估。这时候工具的选择要以审计能力为先,私有化部署几乎成为必选项。
我的建议是在标准 WBS 结构上增加”合规检查点”字段,把审计要求前置到分解阶段,而不是留到验收前补材料。
七、不同情况下的取舍
做 WBS 改造从来不是”全都想要”的问题,而是取舍的问题。下面把最常见的几组取舍摊开。
1. 取舍一:分解精细度 vs 管理成本
分得越细,单点控制力越强,但跨工作包的协调成本呈非线性上升。我的一般建议是:不确定性高的模块拆细,确定性高的模块粗放。全局统一细度的 WBS 通常是管理成本最不划算的。
判断不确定性的方法:团队是否做过类似交付物、需求描述是否清晰、依赖是否稳定。三个维度都低的,可以粗放;有一个偏高的,就值得拆细。
2. 取舍二:流程规范性 vs 响应速度
变更流程越规范,追溯越完整,但响应越慢。在快节奏业务里,我通常允许”低影响变更”走简化流程,只有影响超过阈值(比如影响 3 个以上工作包或超过 5 人天)的变更才走完整审批。
这个阈值的设定很关键。设得太低,流程会窒息团队;设得太高,大变更会悄悄发生。我的经验值是”影响 3 个以上工作包”作为分水岭。

3. 取舍三:工具迁移成本 vs 长期协作效率
迁移是有成本的。前面案例里迁移和结构重建花了 42 人天,对任何团队都不是小数目。但从长期看,如果现用工具无法支撑依赖管理和变更追溯,那持续的效率损失会更高。
我的判断标准是:如果现有工具每年因协作不畅造成的损耗(返工、延期折合人天)超过迁移成本,就应该迁移。这个账算下来,中大型组织的答案通常是明确的。
4. 取舍四:文档完备性 vs 工具可执行性
不少团队同时维护文档版 WBS 和工具版 WBS,结果是两份都不准。我的建议是只维护一份源头,文档由工具输出生成,而不是手动维护。
如果工具本身能生成可读的层级视图和变更历史,文档的价值主要剩下对外汇报和存档,这部分可以由工具导出,不需要人工同步。维护两份,等于给团队增加了一个永久性的出错点。
八、可直接套用的 WBS 模板与落地清单
下面这套模板是我多次迭代后沉淀下来的,包含结构模板和落地检查清单两部分。你可以直接拿去用,也可以按团队情况裁剪。
1. 三层 WBS 结构模板
第 1 层:交付物(Deliverable)
└─ 命名规则:[业务对象] + [交付形态] + [版本],如"订单中心-导出服务-V1"
└─ 必填字段:验收标准、责任人、目标迭代、依赖交付物
第 2 层:工作包(Work Package)
└─ 命名规则:[动词短语] + [可验收结果],如"完成导出数据范围定义并通过业务评审"
└─ 必填字段:验收标准、唯一责任人、估算人天、依赖工作包、风险等级
第 3 层:子工作包(Sub Package,仅高风险区域展开)
└─ 命名规则:[具体交付物片段],如"导出数据范围边界用例集"
└─ 必填字段:完成定义、责任人、估算人天
2. 落地检查清单
- 每个工作包是否都有唯一责任人,且责任人对整体质量负责?
- 每个工作包是否都能用一句话说清验收标准?
- 所有跨团队依赖是否已在工具里显式记录?
- 100% 原则是否通过”反向检查”验证过至少一轮?
- 变更是否都有影响评估和通知记录?
- WBS 是否只有一份源头,文档是否由工具生成?
- 高风险区域的分解粒度是否比低风险区域细?
- 是否建立了变更影响阈值,低影响变更走简化流程?
3. 每周维护动作
WBS 不是做完就结束。我建议每周固定 30 分钟做一次 WBS 维护:更新本周新增依赖、检查责任人为空的工作包、记录本周变更、更新风险等级。
这 30 分钟的投入,能避免绝大多数”到联调才发现”的问题。很多团队的问题不是不会做 WBS,而是做完了就不再看它。
九、总结与下一步行动
回到最核心的观点:WBS 的价值不在于把工作拆得多细,而在于把范围争议、责任归属和依赖关系提前到今天解决。一份好的 WBS,读起来应该像一份清晰的契约,而不是一份任务清单。
我自己的经验是,WBS 的收益有两层。第一层是显性的:降低返工、减少延期、提升验收通过率。第二层是隐性的:它训练团队用”交付物”而不是”动作”思考问题,这种思维方式一旦建立,整个组织的范围管理能力会上一个台阶。
下一步,我建议你做三件事。第一,找一份你们最近的项目 WBS,用第四节的四个判据做一次评分,找出短板在哪。第二,挑 5 个工作包做”反向检查”,看 100% 原则是否真的成立。第三,如果发现依赖关系完全靠口头传递,那这就是你下一步最该补的地方,无论是优化流程,还是评估像 PingCode 这样支持层级和依赖管理的平台。先从最小的动作开始,不要试图一次性重构整套体系。
WBS 不是产品经理的额外负担,它是你手里少数能真正影响项目成败的结构性工具。把它用对,比把它做完重要得多。
常见问题解答(FAQ)
1. WBS到底要拆到多细才合适?拆到功能模块还是拆到具体任务?
我第一次做WBS的时候,把一个版本拆了一百八十多条,做完自己都不想再看第二遍,团队也没人按它执行;后来拆得太粗,又被质疑“这根本没法排期”。所以到底拆几层、每个工作包多大颗粒度才算合适?
按两个硬指标控制颗粒度:单层不超过4层,叶子工作包控制在8到80小时(也就是2到5个工作日)之间,超过5天的继续往下拆,小于4小时的合并回上一层。判断一个节点是否该停止拆分,用三条标准自检:能不能单独估算工期、能不能指派给一个明确的人、能不能用一句话判断它是否完成。
三条都满足就停手,有一条不满足就继续拆。另外别按“人”或“部门”拆,要按可交付成果拆,否则一旦人员调整,整棵树就废了。做完后做一次反向覆盖率检查:把需求清单里的每一条需求,逐条映射到某个叶子节点上,映射不到的需求说明WBS有缺口,一个叶子节点对应超过三条需求说明拆得还不够细。
2. WBS和需求清单、功能列表到底有什么区别?我做的WBS最后怎么就变成了功能罗列?
我拿着PRD按模块一条条往下列,列完还挺满意,结果评审时被问了一句“这跟需求列表有啥区别”,当场答不上来。我想搞清楚WBS的拆分依据到底是什么,怎么才能不写成功能清单。
核心区别在拆分依据:功能列表按“系统有什么能力”拆,WBS按“要交付什么可验证的成果”拆。所以节点命名要用名词加完成状态,不要用动词短语。举个例子,不写“开发登录功能”,写“登录模块可用版本(含短信与密码两条路径,通过冒烟用例)”。
每个叶子节点必须挂一个验收标准,也就是完成的定义,没有验收标准的节点等于没拆完。再用100%原则校验:所有子节点的总和必须刚好等于父节点的范围,不多不少,多了是镀金,少了是漏项。实操上一个很灵的检验办法是,把WBS节点念给一个不了解项目的人听,如果他能判断“这件事做完了没有”,说明你按成果拆了;
如果他的反应是“所以到底做完了没”,说明你写的还是动作。
3. 需求变更太频繁,WBS做完一版就过期,还有必要维护吗?
我们做的是定制类项目,客户几乎每周都提新需求,WBS刚定完基线就被推翻。团队里有人直接说这东西做了也白做,我也开始怀疑投入产出比。到底该怎么处理这种情况?
WBS的价值不在于产出一份冻结的文档,而在于建立范围共识和变更影响分析能力,所以答案是维护,但要换一种维护方式。做法是滚动式规划:v1.0只锁定第一层和第二层,第三层及以下只细化最近一到两个迭代要做的部分,其余保持粗颗粒,等临近了再展开。
变更来了不要重画整棵树,而是做影响映射,每个新需求落到哪个既有工作包,或者需要新增哪个包,同时标出它连带影响的其他包和依赖。维护的载体是范围基线加变更日志,而不是WBS本身。
判断这套机制有没有起效,看两个口径:一是变更中属于“范围新增”的比例,如果持续高于三成,说明前期范围确认环节有问题,不是WBS的问题;二是返工工时占总工时比例,超过两成就要回头检查是不是拆分粒度太粗导致影响面看不清。
4. 有没有可以直接套用的WBS结构模板?在项目管理平台里怎么落地?
我不想每次从零开始画树状图,想要一个改改就能用的骨架,最好还能跟任务排期、工时统计打通,不然WBS永远只是一张图片,没人会去维护。
给一个通用的六分支骨架:1 项目启动与范围确认、2 需求与设计、3 研发交付、4 测试与验收、5 上线与移交、6 项目管理(这一支是横切的,贯穿全程,别漏)。编号统一用1.1.1的层级规则,方便引用和变更记录。
落地到项目管理平台时,把WBS前三层映射成平台的“模块,任务,子任务”结构,这样排期、工时、进度都能直接挂在节点上,不用再单独维护一张图。同时补一份WBS字典,每个节点至少记六个字段:编号、名称、责任人、工期、前置依赖、验收标准。
模板只是骨架,真正决定它能不能活下来的是两件事:一是每个叶子节点都有明确责任人和验收标准,二是允许第三层以下在迭代中滚动调整。如果团队规模小、周期在两个月以内,第六支可以只保留一个节点,不必强行展开。
文章包含AI辅助创作:WBS实操方法:产品经理提升项目范围效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/319018
读者评论
交付物导向比动作导向更抗变更,这点我认同。但我们团队试过把WBS拆到交付物级后,开发和测试对‘可验收’的理解经常不一致,最后还是要在验收标准上反复拉扯。文章里说的‘一句话说清完成标准’在实际中很难做到,尤其是涉及数据处理和性能指标的工作包。
把WBS和进度表分层这个做法我们去年开始尝试,效果确实比混在一起好。但实际执行中产品经理很难坚持住,因为领导只关心时间点,一改排期就会有人顺手把WBS结构也改了。想问作者,在没有强PMO约束的团队里,怎么让这条边界真正守住?
人以上组织确实需要WBS作为公共契约,但文章似乎低估了落地成本。我们公司用某项目管理平台管理WBS层级和依赖,光是把现有表格数据迁移进去就花了两个月,而且一线开发根本不看平台里的依赖关系,还是靠群聊对齐。工具能解决追溯问题,但解决不了信息同步的意愿问题。
