项目范围失控,几乎从来不是”需求变多了”这么简单。2023 年我复盘过一个 120 人研发组织的交付项目:上线前两周,需求完成率显示 96%,燃尽图漂亮得像教科书,但最终延期 41 天,客户验收会上被退回 37 个”已完成”需求。真正的问题不在开发速度,而在于产品经理手里那套交付数据本身是失真的,它统计的是”任务被标记完成”,而不是”范围被真实交付”。
这篇文章不谈范围管理的理论框架,只谈一件事:产品经理如何用数据分析手段,在延期发生前 6 到 10 周,看到范围正在失控的证据。我会把这几年踩过的坑、用过的指标口径、以及在 100 人以上组织里验证过的判断逻辑全部摊开,包括那些看起来”数据很健康”却最终翻车的反常识案例。
一、先把结论说清楚:范围守不住,通常是口径先崩了
我在 2021 到 2024 年间,参与或复盘过 17 个中大型交付项目(团队规模从 35 人到 400 人不等,覆盖 ToB SaaS、金融核心系统和智能制造 MES)。样本不大,但足够让我形成一个稳定判断:范围失控的第一现场,永远是数据口径,而不是开发排期。
下面四条结论,是这篇文章的骨架,如果你只记得四句话,记这四句。
1. 范围的最小可度量单位不是”需求条数”,而是”验收口径 × 工作量区间”
一条写了三千字、图片十张的需求,和一条一句话的文案修改,在需求列表里都是”1 条”。当你用条数统计完成率时,这两者被强行等价。这就是为什么很多项目”完成了 95% 的需求,还剩 40% 的工作量”。
我的做法是给每条需求强制绑定两个字段:验收口径(可执行的判定语句)和工作量区间(乐观值 / 最可能值 / 悲观值,单位人天)。没有这两项,这条需求不允许进入基线。这个规则听起来很重,但它把后面的所有分析都变得可用。
2. 范围蔓延有 6 到 10 周的提前信号,延期只是最后的结果
很多产品经理以为范围问题是”突然爆发”的。但在我记录的项目里,从第一个异常信号出现到最终对外延期,中位数是 7.5 周。信号包括:需求重开率抬头、单需求平均在途时长变长、需求文本长度膨胀、干系人新增口头需求等。这些都是可以用数据抓到的。

3. 产品经理要看的是分布和返工,不是平均数和完成率
不管哪个工具,默认报表给你的都是”完成率””平均工时””平均周期”。这三个指标恰好是最容易掩盖问题的。因为范围问题几乎总是双峰分布:一类需求严重低估,一类需求严重高估,平均下来看着还行。
我现在的习惯是:任何交付数据,先看分布,再看趋势,最后才看均值。直方图、箱线图、帕累托,这三样比十个仪表盘都管用。
4. 口径分裂的组织,工具治理优先于流程治理
这是我踩过最疼的一个坑。曾经有个项目,产品部门用一套工具记需求,研发用另一套管任务,测试又用 Excel 记用例。三边的”完成”定义完全不同,导致每周对齐会都在吵”到底完成了几条”。我们花了三周改流程、开对齐会,毫无改善;最后是先把数据口径统一到一个平台上,问题才消失。
当组织超过 100 人、跨 3 个以上职能部门时,数据采集入口的统一,优先级高于任何流程规范。流程可以慢慢磨,口径必须一次统一。
二、背景:为什么范围问题总在最后两周才暴露
要理解数据为什么失真,得先看数据在链路上经历了什么。我把它拆成四个典型环节,几乎每个中大型项目都会中招。
1. 一个真实的三段式场景
2023 年那个项目,我在第 4 周接手做交付健康度诊断。当时的情况是:产品经理汇报”范围稳定,需求总量 380 条,已交付 240 条”;研发负责人汇报”排期饱和,积压严重”;测试负责人汇报”用例通过率 88%”。

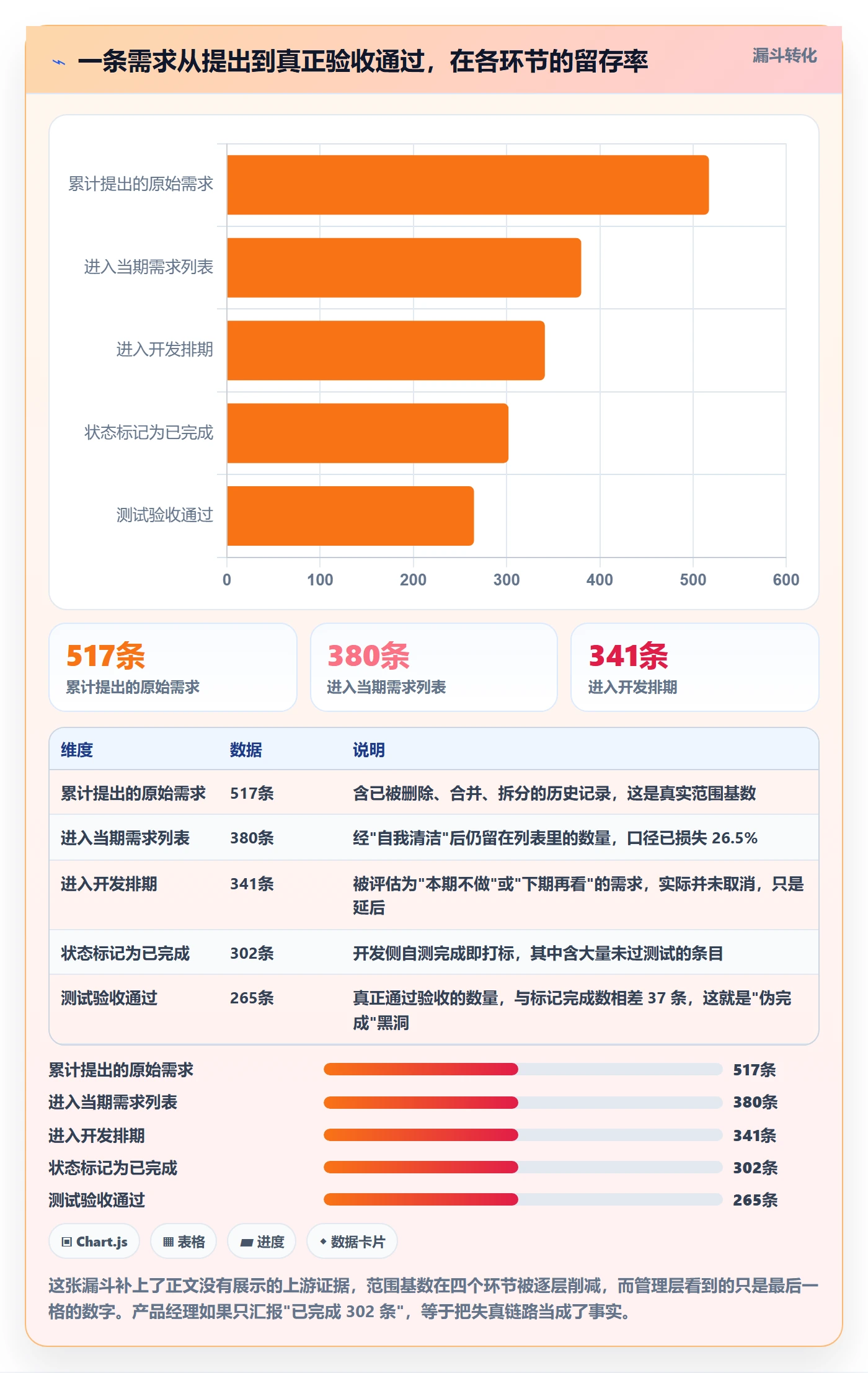

三份数据放在一起看,逻辑上根本不成立,如果范围真的稳定、进度真的到 63%,为什么研发会饱和?我去拉了原始数据才发现:需求总量 380 条是当期列表数,而被删除、被合并、被拆分的需求记录已经不在列表里了,实际累计提出过的需求是 517 条。
这就是第一层失真:列表会”自我清洁”,而基线不会。
2. 数据在链路上被”洗白”的四个环节
- 提出环节:口头需求不进系统。会议上随口提的”能不能顺便加个导出”,不入系统、不占统计,但最终要有人做。
- 拆分环节:大需求拆成小任务后,原始需求被标记完成。母需求关闭,子任务还在跑,报表上却是”已完成”。
- 执行环节:状态被提前推进。开发自测没做完就点”完成”,只为让看板好看,等待测试时再回退。
- 验收环节:验收标准模糊,验收结论无法量化。“基本符合预期”成了通过,问题被推迟到上线后。

3. 从”需求完成”到”交付可用”之间的黑洞
我统计过自己经手的 6 个项目,“状态完成”与”验收通过”之间的平均差异率是 11.8%,最高一个项目达到 21.4%。这个黑洞在项目管理工具里几乎不可见,因为工具统计的是状态字段,而不是验收结论。
要填上这个黑洞,最直接的办法是让”完成”这个状态具备准入条件:验收口径必须逐条勾选通过,且验收人必须是需求提出方,而不是开发自己。这件事听起来是流程问题,本质上是数据采集设计问题。
三、产品经理做范围数据分析最常踩的六个坑
这一节是我认为最有价值的部分,因为每一条坑我都真实掉进去过,并且付出了代价。
1. 坑一:用需求条数当工作量
我见过最极端的一次:某个迭代 42 条需求,产品经理认为”完成了 40 条,进度 95%”,结果那 2 条未完成的需求,是整套权限体系重构,占了这个迭代 35% 的工作量。
修正方式很简单:所有进度报表都以人天工作量为权重,条数只作为辅助参考。如果你的工具不支持按工作量加权看进度,那至少要人工维护一张权重表。
2. 坑二:用平均值掩盖双峰分布

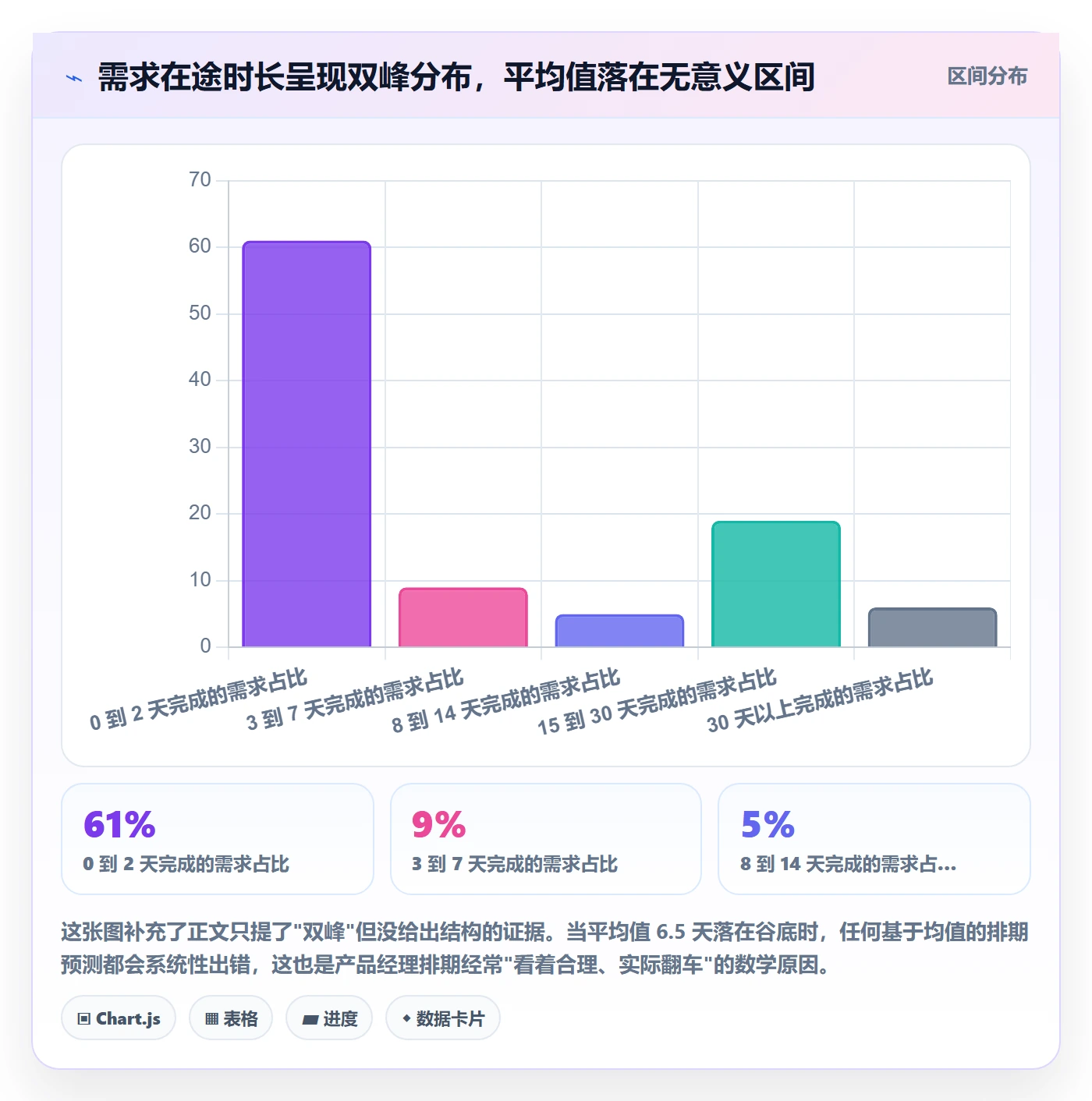

某个项目,需求平均在途时长 6.5 天,看起来非常健康。我拉了直方图才发现是典型双峰:60% 的需求 2 天内完成,25% 的需求超过 15 天,剩下 15% 散在中间。平均值落在两个峰之间的谷底,恰好是最没有代表性的位置。

3. 坑三:把变更率当成团队执行力问题
变更率高,很多产品经理的第一反应是”团队执行力不行”或者”客户太反复”。但在我统计的 17 个项目里,变更率与团队执行力的相关性很弱,与”需求验收口径清晰度”的相关性很强。
换句话说:变更不一定是需求变了,很多时候是第一次就没说清楚,第二次只是把话说清楚而已。区分这两者,是产品经理最重要的判断能力之一。
4. 坑四:只在当前迭代看数据,不做同期群
“本迭代返工率 8%,比上迭代下降了”,这句话可能是假象。因为本迭代的需求大部分还没走到验收环节,返工还没发生。返工率必须按”需求提出批次”做同期群跟踪,而不是按”当前迭代”快照。
我现在的做法是:每条需求打上 cohort 标签(提出周次),然后跟踪这一批次在 4 周、8 周、12 周时的累计返工率。这样才看得到真实趋势。
5. 坑五:验收标准写成形容词

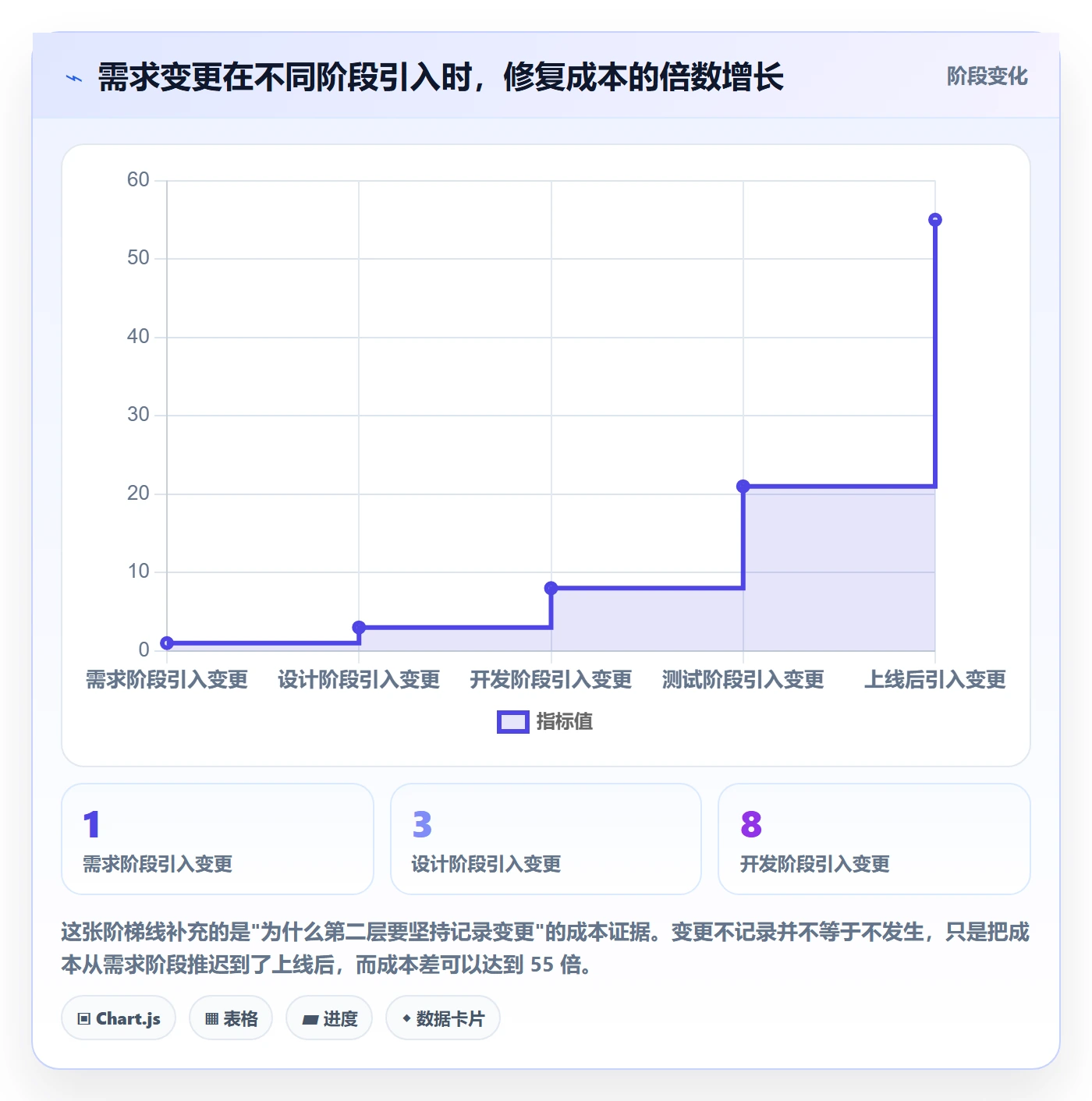

“界面美观””响应要快””体验流畅”,这些词出现在 PRD 里是常态,但它们让范围变成不可度量。等到验收时,双方对”快”的理解不同,返工就发生了。
我的强制规则是:每条需求的验收标准里,必须至少有一个可测量的量词或可判定的布尔条件。“列表页首屏加载 ≤ 1.5 秒(P95)”就是合格的;”加载要快”就是不合格的。
6. 坑六:把工具报表当交付事实
这一条是我在做过一次 400 人规模的组织诊断后,才真正意识到的。工具报表反映的是”数据被录入的样子”,不是”事情被完成的样子”。当录入动作和被考核指标挂钩时,报表会向指标漂移,这是系统性的,不是个别人的道德问题。
所以我现在做交付数据分析,一定会做一次交叉验证:抽样 10 到 15 条”已完成”需求,回访需求提出方,问一句话,”这条需求现在可以直接用了吗?”如果抽样通过率低于 90%,整份报表都要打折扣看。
四、我判断范围是否健康的四层逻辑
前面讲了坑,这里讲我实际使用的判断框架。它不是理论模型,而是被多个项目反复修正后的操作版本,四层依次递进,哪一层不成立,后面都不用看。
1. 第一层:基线是否可度量
基线不是一份文档,而是一组数据。我要求每个基线需求必须同时具备:可执行验收口径、工作量三点估算、明确的提出方责任人。三项缺一,这条需求就不能计入基线覆盖率。
基线覆盖率是我看的第一眼指标。低于 85%,说明这个项目的范围管理还处在”语言阶段”,任何后续分析都是在沙子上盖楼。
# 范围基线健康度自查(伪 SQL,可直接对照你的需求表字段)
SELECT
COUNT(*) AS 需求总数,
SUM(CASE WHEN 验收口径 IS NULL THEN 1 ELSE 0 END) AS 缺验收口径数,
SUM(CASE WHEN 乐观人天 IS NULL
OR 悲观点人天 IS NULL THEN 1 ELSE 0 END) AS 缺工作量区间数,
SUM(CASE WHEN 提出方责任人 IS NULL THEN 1 ELSE 0 END) AS 缺责任人,
ROUND(
1 - (
SUM(CASE WHEN 验收口径 IS NULL THEN 1 ELSE 0 END)
+ SUM(CASE WHEN 乐观人天 IS NULL THEN 1 ELSE 0 END)
+ SUM(CASE WHEN 提出方责任人 IS NULL THEN 1 ELSE 0 END)
) / (COUNT(*) * 3.0)
, 3) AS 基线覆盖率
FROM demand_baseline
WHERE 项目ID = 'YOUR-PROJECT'
AND 状态 NOT IN ('已取消');
2. 第二层:变更是否被记录
变更不可避免,可怕的是不被记录的变更。我的判断标准是:所有在迭代启动后新增或修改的需求,必须能追溯到一条变更记录,包含提出时间、提出人、影响范围(人天)、批准人。
如果做不到,说明有一批工作在”影子通道”里流动。我会用一个粗略公式估算影子范围:影子范围 ≈ 迭代实际总工时 − 已记录需求的总工时。这个差值超过 15%,就说明记录系统已经不可信了。

3. 第三层:返工是否被追踪

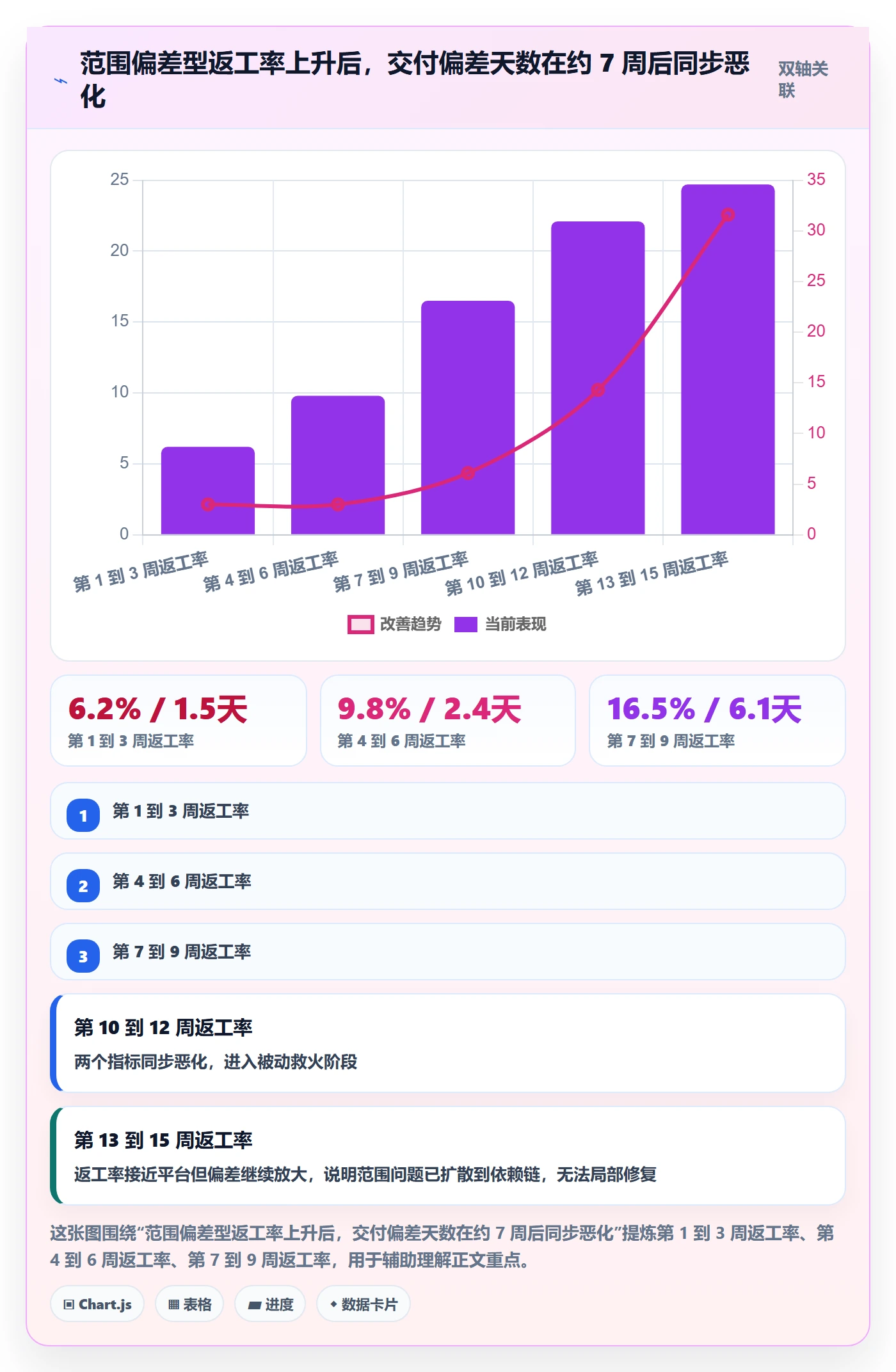

返工率是我认为最能反映范围健康度的单一指标。定义要写死:返工 = 已进入开发的需求,因范围理解偏差(而非技术缺陷)被重新打开或返修。关键是要把”范围偏差型返工”和”技术缺陷型返工”分开,混在一起看会误导。
我的经验阈值:范围偏差型返工率长期高于 12%,说明验收口径质量有问题;低于 5%,反而要警惕,可能是验收太宽松,问题被推迟到了客户现场。
4. 第四层:交付是否被验证
最后一层,也是最容易被跳过的一层:交付是不是真的被提出方确认可用。这一层的数据只能靠回访获得,没有捷径。
我通常用三个指标:验收通过率、上线后 30 天内的范围类投诉数、需求提出方的满意度采样。三者结合,可以比较准确地判断前面三层的判断是否成立。

五、真实案例:一个 120 人研发组织的范围守卫战
背景交代清楚:这是一家做工业设备管理系统的公司,研发 120 人左右,分 6 个职能小组,项目周期 9 个月,客户是三家大型制造企业,属于典型的多干系人 ToB 交付。
1. 进场时的病象
我进场是项目第 4 个月。当时管理层给我的说法是”进度可控,完成率 68%”。我用三天时间做了三件事:拉全量需求历史(含已删除)、抽样 12 条已完成需求做客户回访、按 cohort 重算返工率。
结论很不好看:基线覆盖率 61%,累计提出需求 517 条(列表里只剩 380 条),范围偏差型返工率 19.3%,抽样回访的 12 条”已完成”需求里有 3 条客户明确表示”还不能用”。
换算下来,真实完成率不是 68%,大约在 51% 到 54% 之间。这两个数字之间,就是后来那 41 天延期的来源。
2. 我们做了什么
复盘之后,我们做了四件事,按优先级排序,顺序很重要。
- 先统一数据入口,再谈流程。把产品、研发、测试三边的需求与任务全部收拢到同一个平台,消除跨系统状态映射。这一步没有任何流程改动,只是把数据源合并。
- 重建基线,允许”回溯打标”。对存量 380 条需求,逐条补验收口径和工作量区间,补不了的直接标记为”口径待澄清”,并在看板上单独列出。
- 把返工拆成两类,分指标考核。范围偏差型返工挂到需求质量上,技术缺陷型返工挂到研发质量上,两条线分开看。
- 建立 4 周信号预警。设置三个自动告警:返工率周环比上升超过 2 个百分点、单需求平均在途时长周环比上升超过 15%、计划外需求占比超过 20%。
这里说明一下工具选择的考虑。这个组织有 120 人以上规模,且客户是制造企业,对数据出境和系统归属有明确要求,因此必须支持私有化部署。同时他们原有一套海外项目管理平台,历史数据量很大,迁移成本是选型的核心约束之一。
我们最终选择的是 PingCode。选择理由比较务实:它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,需求、任务、测试用例、缺陷在同一个数据模型里,避免了前面提到的”三边口径分裂”。对于有多干系人、需要把范围变更完整留痕的交付型项目来说,这个统一数据模型的价值比功能数量重要得多。作为国产替代方案,它在数据合规和本地化支持上的确定性,也是这个项目当时的硬性要求。
3. 12 周后的指标变化

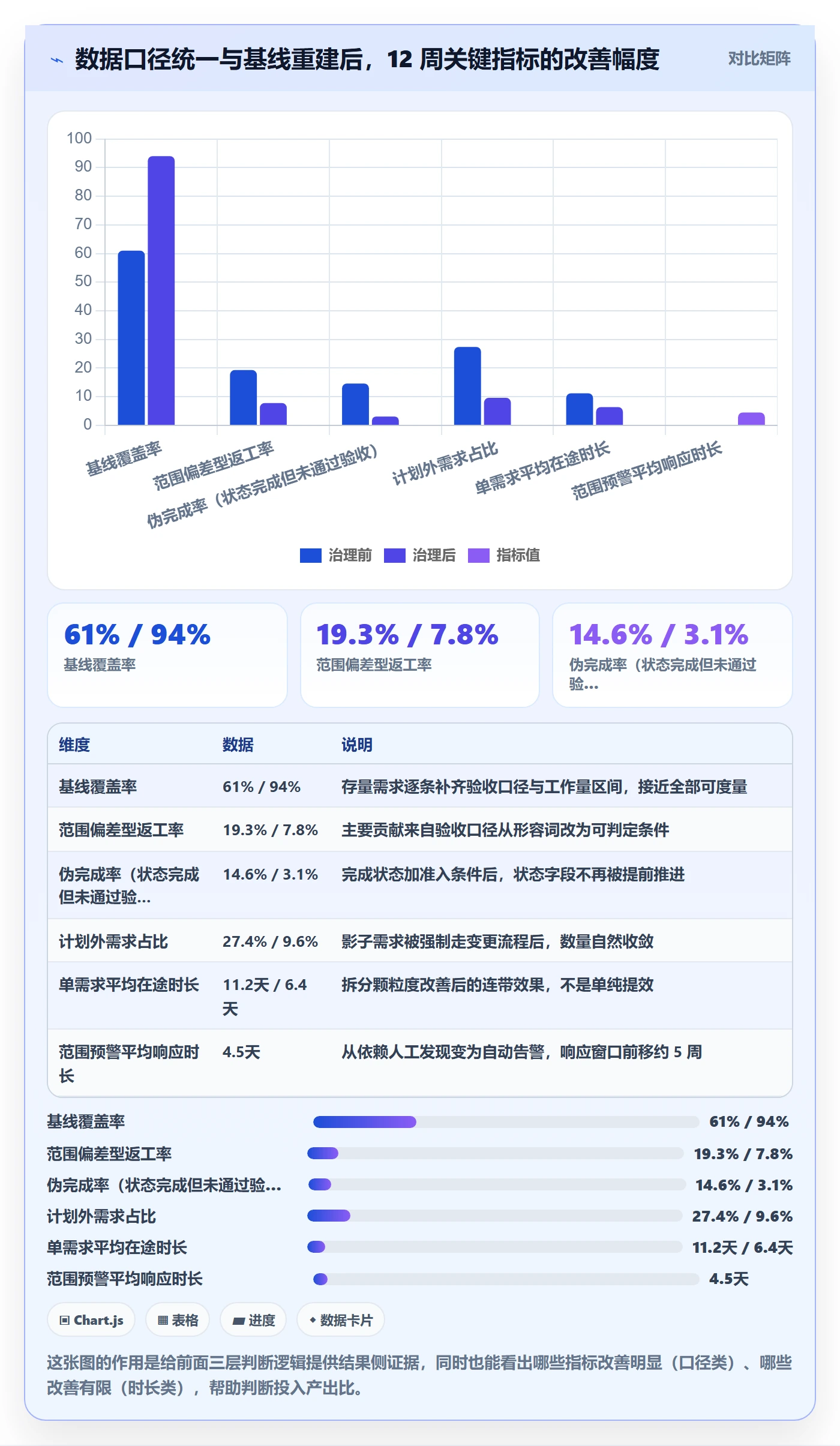

改造不是一次性完成的,前 4 周主要在补数据,第 5 周开始才进入正常运转。第 12 周我做了第二次评估,下面是几个关键指标的前后对比。

4. 没解决的问题
我不想把这个案例讲成成功故事,因为它有几个明确的遗留问题。
第一,客户侧的口头需求仍然无法完全拦截。三个客户方的项目经理习惯在周会上直接跟开发说需求,我们只能做到事后补录,做不到事前拦截。
第二,工作量三点估算的准确性提升有限。治理后悲观值与实际值的偏差仍然在 30% 左右,说明估算能力本身是组织能力问题,不是工具能解决的。
第三,返工率从 19.3% 降到 7.8% 之后进入了平台期。继续下降需要改的是需求评审机制和客户参与方式,那已经超出数据分析能覆盖的范围了。
5. 变更来源的集中度观察

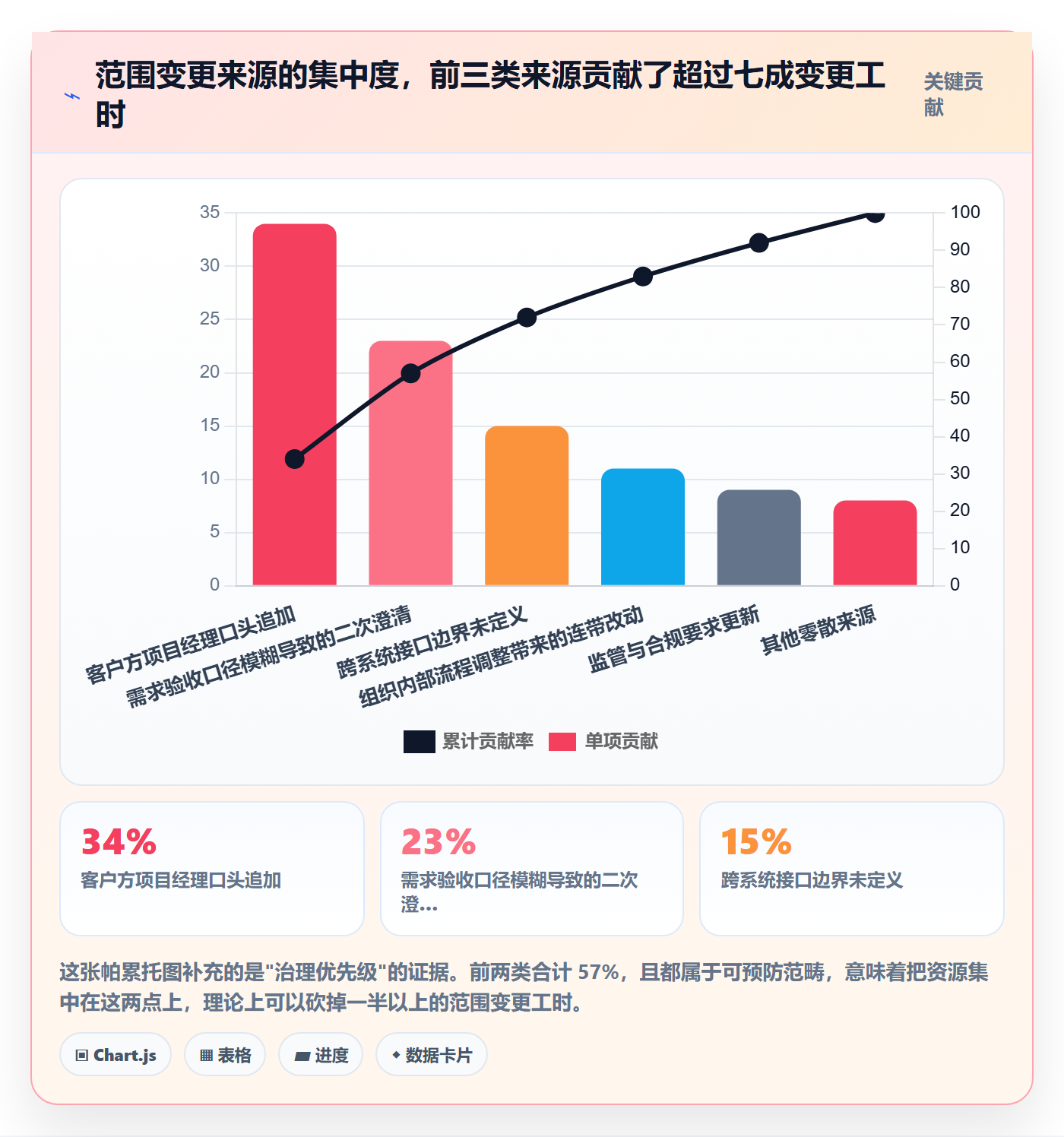

治理过程中还有一个发现值得单独说:变更并不是均匀分布的。我们对 517 条需求的变更来源做了归集,发现超过 70% 的范围变更集中在三个来源上。

六、不同情况下的行动建议
同样的方法论,在不同规模的组织里落法完全不同。下面按团队规模和组织形态分开说,这些都是我在实际项目里验证过的适配版本。
1. 20 人以下团队:只做一件事,把验收口径写死
小团队不需要复杂的数据分析体系,因为沟通成本低,信息基本同步。唯一值得投入的是验收口径。每条需求必须写一句可以被判定的验收条件,这一条就能解决大部分范围争议。
指标上只看两个:范围偏差型返工率和需求平均在途时长。用一张表格手工维护就够了,不需要上任何工具。
2. 20 到 100 人团队:建立三点估算和 cohort 跟踪
这个规模开始出现信息不对称,产品经理不可能记住所有需求的上下文。此时应该做两件事:给需求加工作量三点估算,以及给需求打 cohort 标签。
指标扩展到四个:基线覆盖率、范围偏差型返工率、单需求在途时长中位数(不要用均值)、计划外需求占比。工具上建议用同一套系统管需求和任务,避免口径分裂。
3. 100 人以上组织:口径治理优先,工具统一是前置条件
这是我最有把握的一条建议。100 人以上、跨 3 个以上职能部门的组织,如果不先统一数据入口,任何范围分析方法都会失效。因为这个规模下,跨系统的状态映射本身就是主要失真源。
这个阶段的组织通常还需要考虑部署形态与合规要求。以中大型企业和 100 人以上组织为主要服务对象的平台会更合适,例如前面提到的 PingCode,支持私有化部署,也支持从 Jira 平滑迁移,对于历史数据量大、又不希望业务流程推倒重来的团队,迁移路径相对可控,是国产替代场景下比较务实的选择。
指标建议扩展到六到八个,并建立自动预警。同时必须设置一个”数据口径负责人”角色,通常是 PMO 或产品运营,专门负责指标定义的一致性。
4. 外包与交付型项目:把范围边界写进合同数据
外包项目的范围问题本质是商务问题。我的建议是把验收口径直接写进合同附件,并且约定变更的计价方式。
数据上要特别关注变更工时的累计值与合同约定变更额度的比值。这个比值超过 80% 时,就必须启动商务沟通,而不是继续埋头交付。我在一个外包项目里见过因为忽略这个比值,最终多做的工作量相当于合同额的 22%,全部由乙方承担。
5. 强监管行业:预留合规变更缓冲,不要试图消灭变更
金融、医疗、政务类项目,监管要求变更属于外部强制输入,无法通过管理手段消除。策略应该从”控制变更”转为”预留缓冲”。
我的做法是在基线里显式划出一块合规缓冲,通常占总工作量的 8% 到 15%,具体比例参考历史项目中监管类变更的实际占比。这样做的价值是:当合规变更真的发生时,它消耗的是预算内的缓冲,而不是打破已有的排期承诺。
七、不同情况下的取舍
范围管理没有最优解,只有取舍。这一节讲四种我实际面对过的取舍场景,以及我当时的判断依据。
1. 范围、时间、成本、质量:只能锁住两个
这是最基础的取舍,但很多产品经理不敢在会议上说出来。我的经验是:在项目启动时就把”锁哪两个”写进项目章程,后面所有讨论都围绕这个前提展开。
ToB 交付项目通常锁时间和质量,范围浮动;内部产品项目通常锁范围和质量,时间浮动;市场窗口驱动的项目锁时间和范围,质量做分级。分级的意思是:核心链路必须达标,非核心链路允许带问题上线,但要有明确的后续计划。
2. 透明度的取舍:数据越透明,短期冲突越多
把真实返工率、影子范围、伪完成率全部暴露出来,短期内一定会引发冲突。研发会觉得被监视,产品会觉得被追责。
我的判断是:透明化必须配合指标归属的清晰划分。范围偏差型返工挂到需求侧,技术缺陷型返工挂到研发侧,两边各看各的。这样做之后,冲突会从”互相指责”变成”各自改进”,透明度才可能持续。
如果组织文化暂时承受不了,可以先只对管理层透明,对执行层只展示趋势不展示排名,用三个月时间过渡。
3. 度量成本的取舍:不是所有需求都值得精细度量
给每条需求做三点估算是有成本的,我测算过,平均每条需求增加 8 到 12 分钟。一个 500 条需求的项目,光估算就是 70 到 100 小时。
所以我的做法是分级:工作量预估超过 5 人天的需求必须做三点估算,低于 5 人天的只在验收口径上严格要求。这一刀切下去,可以把度量成本压缩到原来的三分之一左右,同时保住对大头风险的控制。
4. 工具迁移的取舍:迁移成本 vs 长期口径收益
很多中大型组织面临的问题是:现有工具能跑,但数据模型不支持统一口径。换工具意味着迁移成本和团队适应期。
我的判断框架是看两件事:一是数据口径分裂导致的决策成本,二是迁移的可控性。如果每周因为口径问题产生的对齐会议超过 2 小时,且涉及 3 个以上团队,这个成本通常已经超过迁移成本。
迁移可控性方面,重点是历史数据能否平滑迁移、原有工作流能否保留。这一点上,支持从 Jira 平滑迁移的方案(例如 PingCode)会显著降低组织阻力,因为它不要求团队重新学习一套完全不同的工作方式,这是中大型组织选型时一个被低估的因素。
八、最后总结:下一周你可以做的三件事
这篇文章里的所有判断,都可以浓缩成一个核心观点:范围管理的本质不是”控制需求”,而是”让交付这件事变成可被数据描述的事实”。当”完成”有验收口径、当”变更”有记录、当”返工”有分类、当”交付”有回访,范围就不再依赖个人的记忆和判断,而变成了可追踪的对象。
反过来说,那些看起来数据健康、最后却延期的项目,几乎都是在这四件事上打了折扣。96% 的完成率之所以骗人,是因为它统计的是状态,不是事实。
如果你正准备动手,我建议下一周先做三件事,顺序不要颠倒。
- 抽样验证。从当前标记”已完成”的需求里随机抽 10 条,回访提出方,问一句”现在可以直接用了吗”。把通过率算出来。这个数字会成为你后面所有判断的基准。
- 重算基线覆盖率。用前面那段自查逻辑,看有多少需求缺验收口径、缺工作量区间、缺责任人。低于 85% 就先补数据,不要急着上流程。
- 拉一次需求总量对账。把”当期列表数”和”累计提出数”放在一起比。差额超过 15%,说明有范围在系统外流动,接下来两周优先处理这个。
这三件事都不需要任何新工具,也不需要审批。做完之后,你对项目范围的判断准确度,通常会比现在高出一个量级。而接下来要不要做更细的度量、要不要换平台,那时候你会有足够的数据支撑自己做决定。
常见问题解答(FAQ)
1. 项目范围和交付范围到底怎么区分?我该在哪一层划线才不会被反复拉扯?
我做B端产品的时候最怕这种场面:老板说“这版就要上线”,开发说“这块是二期的”,销售说“客户合同里写了”,三个人说的其实是三件事,最后全压到我头上。后来我发现,吵的根本不是进度,而是没人把项目范围和交付范围分开定义。
我会把范围拆成三层来管,写在同一个文档里。第一层是目标范围,一句话说清这次要达成的业务结果,用来挡掉无关需求;第二层是交付范围,列成可签收的交付物清单,每条必须配一条验收标准和一条“不做什么”;第三层是迭代范围,就是这两周真正排进去的条目。
判断标准很硬:一个条目如果写不出验收标准,它就还不是范围,只是愿望,不能进第二层。粒度上我一般控制单个交付物在5人日以内能被验收,整个交付范围条目数落在15到40条之间,低于15条通常说明拆得不够细、后面一定会冒出来,高于40条说明里面混了任务,不是交付物。
另外每条交付物要指定一个能签字的人,签不了字的人提的需求,只能进候选池,不能进基线。
2. 需求变更时,怎么判断是正常的范围调整还是范围蔓延?有没有可量化的口径?
我以前是靠感觉判断的,产品经理说“这个很小”,我就放行了,结果一个迭代下来加了十几个“很小”的需求,延期两周。后来被复盘逼着,我才开始用数字来界定什么叫正常波动、什么叫失控。
我用的口径是变更影响率,等于本次迭代内新增或修改的基线条目数,除以基线条目总数。经验值是这样的:15%以内属于正常波动,不用惊动高层;15%到30%之间必须开一次变更评审,明确谁砍、谁延期;超过30%就不是变更问题了,说明前期调研或需求澄清没做到位,应该重新冻结基线而不是继续往里塞。
配套还要看一个更关键的指标,叫范围腐蚀率,就是那些没走变更流程、直接被开发做进去的条目数占总条目数的比例,这个指标我要求控制在5%以内,超过5%说明流程已经形同虚设,比延期更危险。执行上我只认变更单三要素:谁提的、动了基线里的哪一条、影响多少人日和哪个验收日期。
并且坚持等量置换,加一条就得砍一条或者把验收日期往后挪,不接受“先做着看”。
3. 产品经理做数据分析时,交付范围相关的指标应该怎么定口径?为什么我算出来的完成率老板从来不信?
我之前特别喜欢用“完成率”给老板汇报,结果每次都是92%、95%,数字很漂亮,但业务方永远在说没交付。后来我才意识到,我把“开发写完”当成了“交付完成”,口径本身就在自欺欺人。
核心口径只有一个:范围交付率等于已验收通过的交付物数,除以基线交付物总数。这里有两个硬约束。第一个是分母必须冻结,第一次基线评审之后分母不再变化,后面所有新增都走变更单并单独标记,这样你才能同时看到“原计划交付率”和“含变更交付率”两个数,混在一起算就是耍流氓。
第二个是分子只认验收,用的是验收单签署日期,不是代码提交日期,也不是测试通过日期,这两者通常差7到15天,正好是你和业务方认知差的那段距离。除了交付率,我还会固定看三个数:需求交付周期,从条目进入基线到验收通过的自然日;变更密度,每次迭代变更条目数除以基线条目数;
范围腐蚀率,也就是没走流程就做进去的条目占比。这四个数一起看才能说明问题,单看完成率一定会被质疑。
4. 落地的时候该怎么用项目管理平台监控交付范围,避免它悄悄膨胀?
我踩过的坑是把任务清单当成了交付范围,任务换来换去我不心疼,结果某天发现交付物也被偷偷换掉了,还没人觉得有问题。后来我强行把监控做成三个固定视图加一个例会,才把这件事稳住。
我在某项目管理平台里固定维护三个视图。第一个是基线快照视图,每次评审冻结一版,之后所有差异都能对着快照看,谁改的、什么时候改的、有没有对应变更单一目了然。
第二个是范围总条数曲线,也就是把累积流图里“范围总条目数”这条线单独拎出来看,如果这条线持续上浮而变更台账里没有对应记录,就是失控信号,不用等延期。第三个是变更台账视图,记录变更来源,我一般会统计来源分布,如果某个部门长期贡献超过一半的变更,那问题不在流程,在前期需求澄清的环节。
机制上,每周固定一次15分钟范围同步,只做三件事:确认本周有没有条目未经流程被改动、确认下周要验收的交付物是哪几条、确认有没有条目要退出。另外设一个自动化提醒,当条目从“待评审”直接跳到“开发中”时自动报警,这条规则帮我抓住过好几次绕过流程的情况。
最后一个提醒,别在同一个平台里混用两套粒度,任务和交付物必须分两个层级,否则统计口径迟早会烂掉。
文章包含AI辅助创作:项目范围交付范围教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318812
读者评论
文中说口径统一优先于流程治理,这点我深有体会。我们团队之前也是产品、研发、测试各用一套工具,后来强制统一到某项目管理平台后,周会对齐时间至少少了三分之一。不过我想追问的是,100人以下的团队是否也需要这么重的口径建设?感觉小团队靠站会口头对齐反而效率更高。
验收标准必须可量化这条我认同,但实际推动时阻力很大。业务方经常说‘我要的就是那种感觉’,产品经理夹在中间很难把形容词翻译成数字。文中建议强制绑定验收口径才能入基线,想问如果业务方就是拒绝配合写可执行语句,有没有更温和的过渡办法?
双峰分布那段看得我直冒冷汗,我们项目就是平均值看着健康、实际总有几条需求拖三四周。不过文中提到做同期群跟踪,实际操作时每条需求打cohort标签再跟踪累计返工率,数据量一大手工维护根本不现实,某项目管理平台的自定义字段能支撑到这个粒度吗?还是得另外搭数仓?
