WBS流程与规范:产品经理项目范围数据分析关键指标

我在过去三年里参与过四个中大型研发组织的项目范围治理,被问得最多的问题不是”怎么画 WBS”,而是”我的 WBS 明明画到第三层了,为什么项目还是延期、还是扯皮”。有一个 200 人规模的产品研发中心,三个产品线并行,季度初郑重其事地拉了 400 多个任务,季度末复盘时发现其中 62% 的任务在评审后被改过描述,31% 的任务根本没人认领,而真正能追溯到原始需求的叶子任务只有 47%。

这就是我想聊的核心:WBS 的价值不在”分解得漂亮”,而在于它能不能作为一条可被数据核对的”范围基线”。绝大多数团队的 WBS 只完成了分解动作,没有完成基线动作,更没有建立围绕它的范围数据分析指标。这篇文章会把这套东西拆成可执行的流程规范、可计算的指标,以及我踩过的坑。

一、核心结论:WBS 是范围基线,不是任务清单

先把结论摆在前面,否则后面所有的指标都会跑偏。我在做范围治理咨询时,通常会在第一小时就纠正团队对 WBS 的认知定位,因为它决定了你后续用什么数据去衡量它。

1. WBS 的验收标准是”可核对”,不是”好看”

很多产品经理画完 WBS 的第一反应是”结构清晰、层级工整”,甚至会把甘特图截图发到群里当作成果。但工整不是标准。WBS 真正的验收标准只有一条:任意一个叶子工作项,都能反向追溯到一条已确认的需求或验收条件,并且正向能说明它由谁在什么时间点交付什么可验证的产物。

我常做的一个小测试:随机抽 10 个叶子任务,让产品经理在不查聊天记录的前提下,说出它对应哪条需求编号、验收标准是什么。如果答对率低于 7 个,这份 WBS 就还停留在”任务清单”阶段,不具备基线能力。

2. 范围数据指标的锚点是变更率,不是完成率

完成率是结果指标,它滞后、且容易被”把大任务拆小”这种操作美化。范围治理真正要盯的是变更率、追溯率、无主率这三个前置指标。原因很直接:一个项目如果范围变更率长期低于 3%,要么是需求真的稳,要么是团队在偷偷消化变更没上报;如果高于 15%,说明前期范围定义形同虚设。

我在一家做工业软件的团队看到过极端情况:项目完成率每两周稳定 85% 以上,看起来非常健康,但交付后发现 40% 的功能与客户原始诉求对不上。原因就是变更没有走基线流程,全部在任务描述里”就地消化”了。

3. 产品经理在 WBS 里的角色是定义边界,不是分配工时

这是我个人最坚持的一条判断。产品经理负责把范围边界切清楚,哪些在本次交付内、哪些明确不在、哪些留待下一期;工时估算和人员分配应该由技术负责人和团队自己完成。

当产品经理越界去填工时,会出现两个后果:一是估算被污染(团队会直接采用 PM 的数字,不再独立思考);二是范围讨论被”工时”绑架,变成资源谈判而不是边界谈判。我见过最典型的一幕:需求评审会上,争论焦点从”这个功能要不要做”变成了”这个功能 3 天够不够”,方向完全跑偏。

WBS流程与规范:产品经理项目范围数据分析关键指标

二、真实场景:一个 200 人组织三个季度的范围失控复盘

下面这个案例我参与得比较深,从诊断到落地前后跨了九个月,细节保留得比较完整,也最能说明指标怎么用。

1. 背景:三个产品线,共享一个中台团队

该组织约 210 人,研发 160 人左右,三条产品线各自有产品经理,但共用一个中台团队。季度规划时,三条产品线都会向中台提需求,中台负责人用一张 Excel 汇总,然后把任务分给组内成员。

问题在第一季度末爆发:中台团队当季承诺的 68 个交付项,按期完成 39 个,按期完成率 57%;而三条产品线反馈”没拿到想要的东西”的比例高达 45%。双方各执一词,产品线说中台不给力,中台说需求一直在变。

2. 第一次复盘:发现三类结构性问题

我们把当季所有中台任务拉出来做了标签化分析,得到三个结论。

  1. 任务粒度极度不均:最小的任务估时 0.5 人天,最大的 45 人天,变异系数(标准差/均值)达到 1.8,意味着估算基本不可比、不可汇总。
  2. 需求与任务不是一对一或多对一,而是”多对多混乱映射”:68 个交付项里有 23 个无法定位对应的原始需求条目,追溯覆盖率只有 66%。
  3. 责任人在周期内变更过至少一次的任务占 34%,且变更没有记录,导致出问题时无法归因。

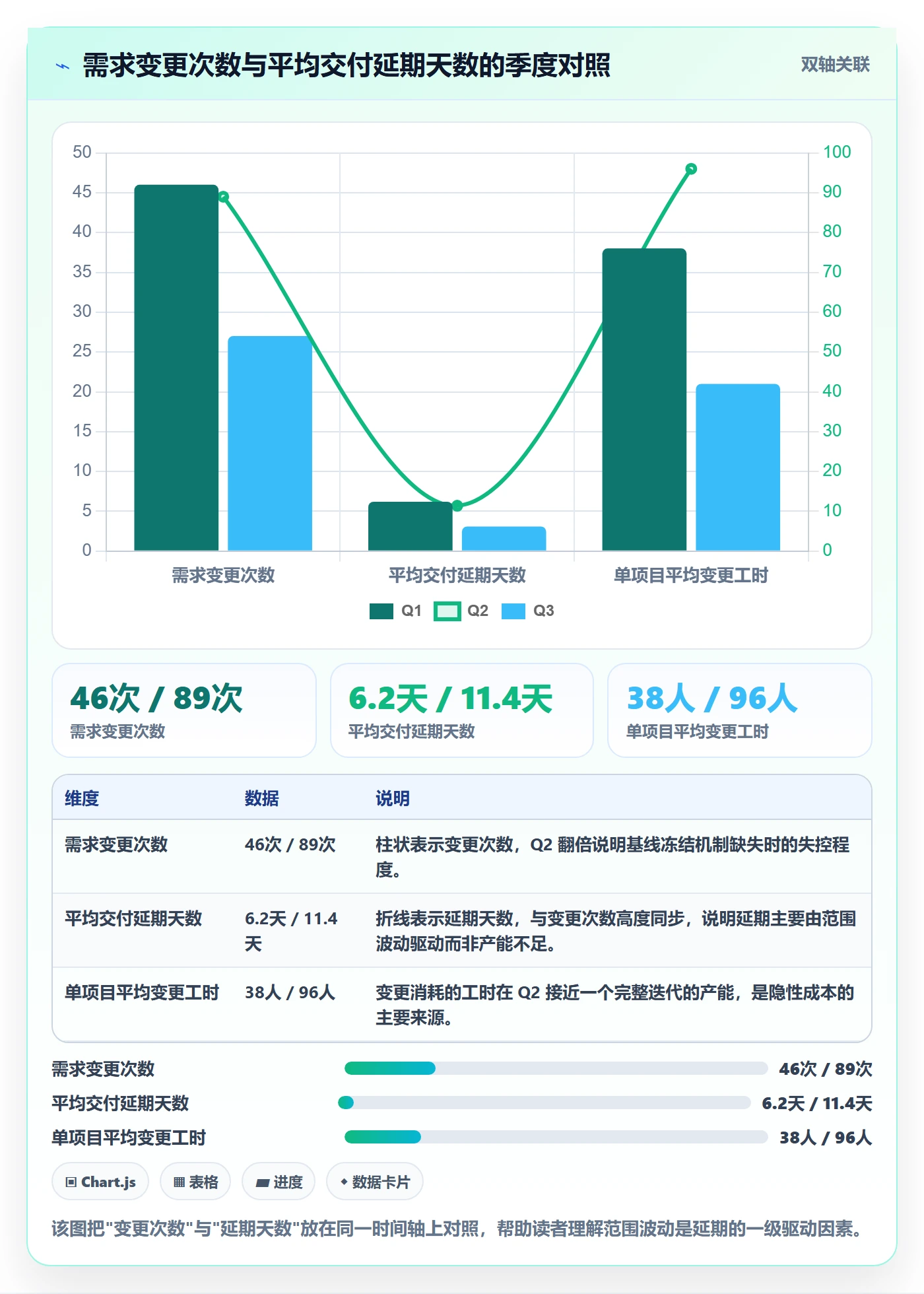

更要命的是第二个季度:范围蔓延率(新增范围工时 / 基线范围工时)从 Q1 的 19% 涨到 Q2 的 34%,而团队人数只增加了 6 人。这说明不是产能问题,是范围失控。

WBS流程与规范:产品经理项目范围数据分析关键指标

3. 第二个季度的转折:把 WBS 规范写进流程卡点

Q2 复盘后我们做了三件事,都不是工具层面的,而是流程卡点层面的。

第一,需求必须先建立条目并获得编号,才能创建任何工作项。这条规则听起来基础,但执行前该团队 30% 以上的任务是从聊天记录直接生成的。

第二,每个叶子工作项的估时必须落在 0.5 到 8 人天区间内,超出必须继续分解。这不是为了精确,而是为了让估算可汇总、可比较。这条规则直接把粒度变异系数从 1.8 压到了 0.9。

第三,每个叶子工作项必须有且只有一名责任人,责任人变更需留痕。中台负责人在周会上只看一个数字:无主工作项数量,超过 3 个就当周处理。

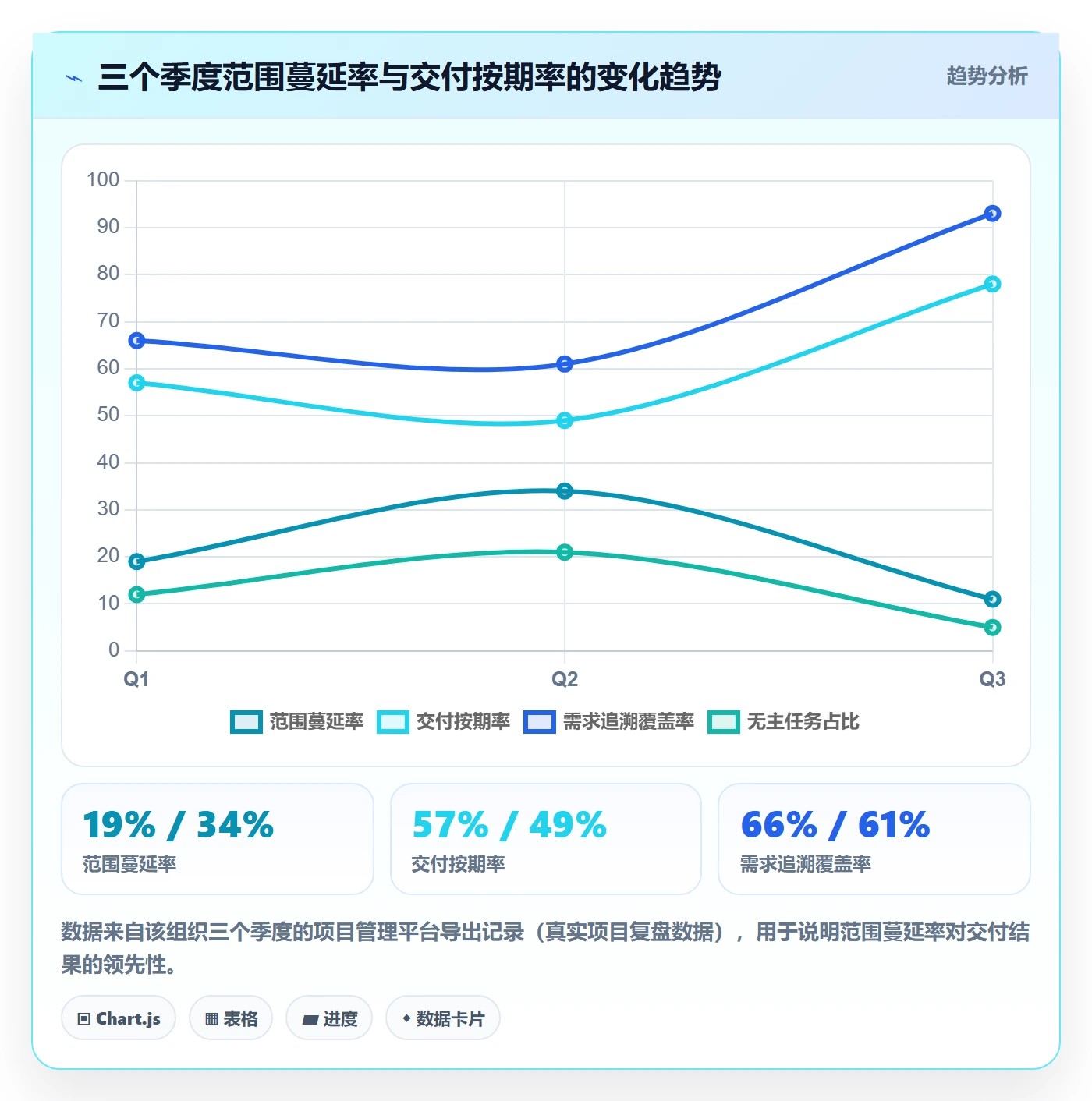

Q3 的结果前面那张图已经展示了:按期率从 49% 回升到 78%,蔓延率从 34% 降到 11%。这里我要强调一个反常识的判断:这三个动作里效果最明显的不是分解规则,而是”需求编号前置”。因为它卡住了入口,后面的追溯率、变更率指标才有了计算基础。

WBS流程与规范:产品经理项目范围数据分析关键指标

三、拆解六个常见误区

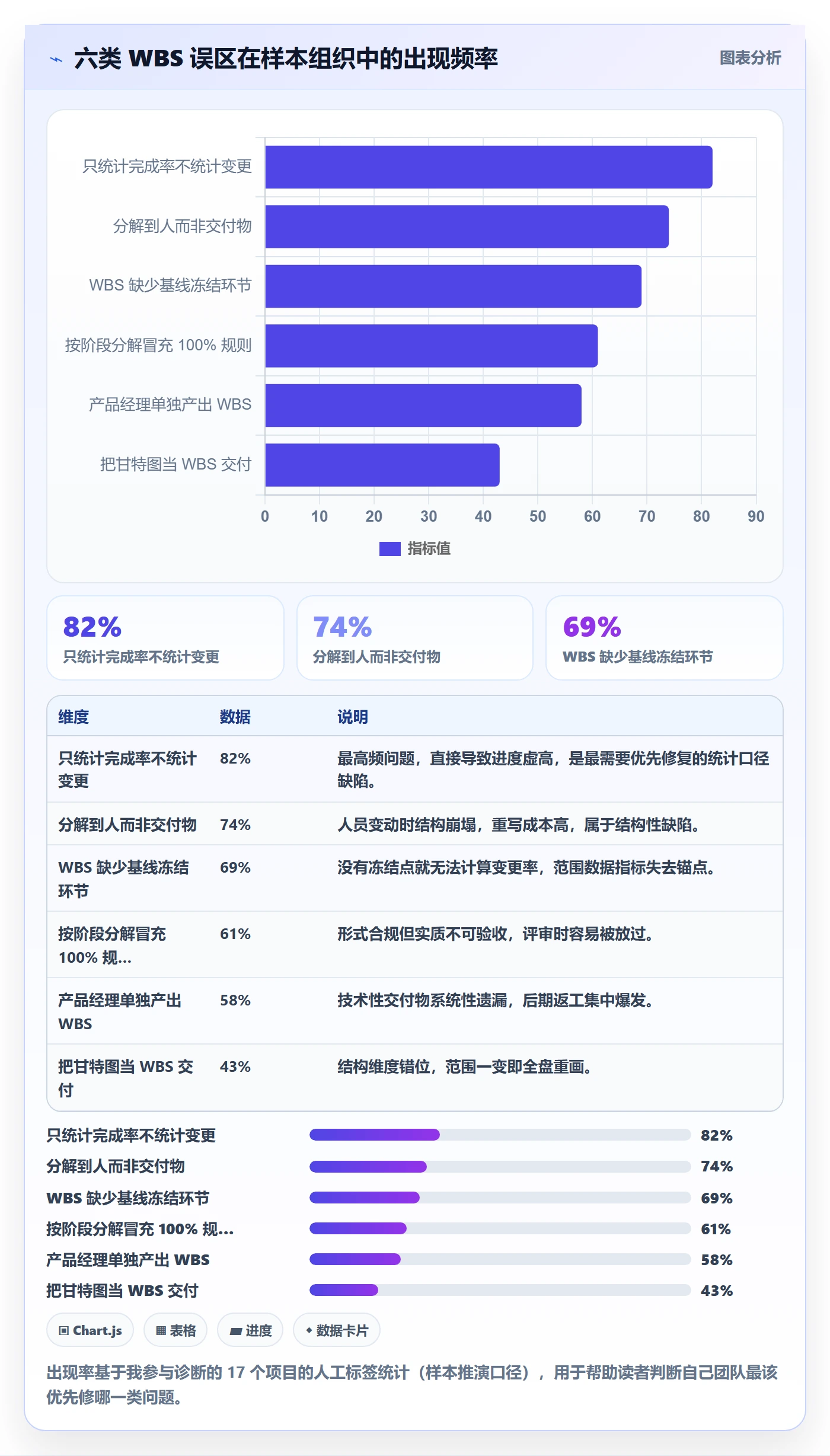

下面六个误区,我在不同组织里几乎都遇到过至少三个,按出现频率排序。

1. 误区一:把甘特图当成 WBS

甘特图表达的是时间和依赖,WBS 表达的是范围分解结构。两者维度不同。我见过团队把甘特图当成 WBS 交付物提交,结果是范围一变,整张图重画,完全没有基线可比性。

判断方法很简单:如果你的分解结构里每个节点都带着起止日期,那它大概率是进度计划,不是 WBS。合格的 WBS 节点应该带着”交付物描述 + 验收条件”,时间只是附加属性。

2. 误区二:分解到人,而不是分解到交付物

“张三负责登录模块”不是 WBS 节点,”登录模块支持手机号+验证码登录,验证码 60 秒失效,错误提示明确”才是。以人为节点分解,一旦人员变动,整个结构就崩了。

我做过一次统计,在某组织的 300 个叶子任务中,以人为主语的描述占 41%,这类任务在需求变更后的重写率是以交付物为主语任务的 2.3 倍。

3. 误区三:用”100% 规则”自我安慰

100% 规则(子节点之和必须完整覆盖父节点)是对的,但很多团队把它执行成了”形式覆盖”。比如父节点是”完成订单模块”,子节点是”设计、开发、测试”,这三项加起来并没有 100% 覆盖订单模块的范围,它覆盖的是生命周期阶段。

正确的做法是按交付物分解,而不是按阶段分解。订单模块的子节点应该是”下单接口、订单状态机、订单查询页、取消订单能力、订单超时关闭”,每个都是可独立验收的产物。

4. 误区四:只统计完成率,不统计变更

这是最隐蔽的误区。完成率好看,但变更多,说明团队在用”重开任务”的方式消化范围。我建议在周报里强制并列展示两个数字:完成率和范围变更率。如果完成率高但变更率也高,真实进度是被高估的。

5. 误区五:WBS 只做一次,不做基线冻结

WBS 不是一次性的规划文档,它有生命周期:草案 → 评审 → 冻结 → 变更受控。缺少”冻结”这一步,后面的变更率就没法算,因为基线不存在。

实践中我的做法是:迭代启动后第 3 个工作日为基线冻结点,此后任何新增或修改工作项都标记为”基线外变更”,月度统计变更率。这个日期必须写进流程规范。

6. 误区六:把 WBS 当成产品经理一个人的活

产品经理单独产出的 WBS 几乎必然出现”技术盲区”,比如漏掉数据迁移、漏掉灰度开关、漏掉监控埋点。我的经验是:产品经理出第一版结构草案,技术负责人补技术性交付物,测试负责人补验收条件,三方签字后才进入冻结流程。

WBS流程与规范:产品经理项目范围数据分析关键指标

四、专业判断逻辑:八个可计算的范围指标

这一节是全文的技术核心。我认为一套能落地的 WBS 规范,必须配套八个可计算指标,否则规范只是一堆文字。下面逐个说明定义、计算口径和我在实践中使用的参考阈值。

1. 指标一:需求追溯覆盖率

定义:能反向追溯到已登记需求条目的叶子工作项数量 / 叶子工作项总数。计算时机是基线冻结后第 1 个工作日。

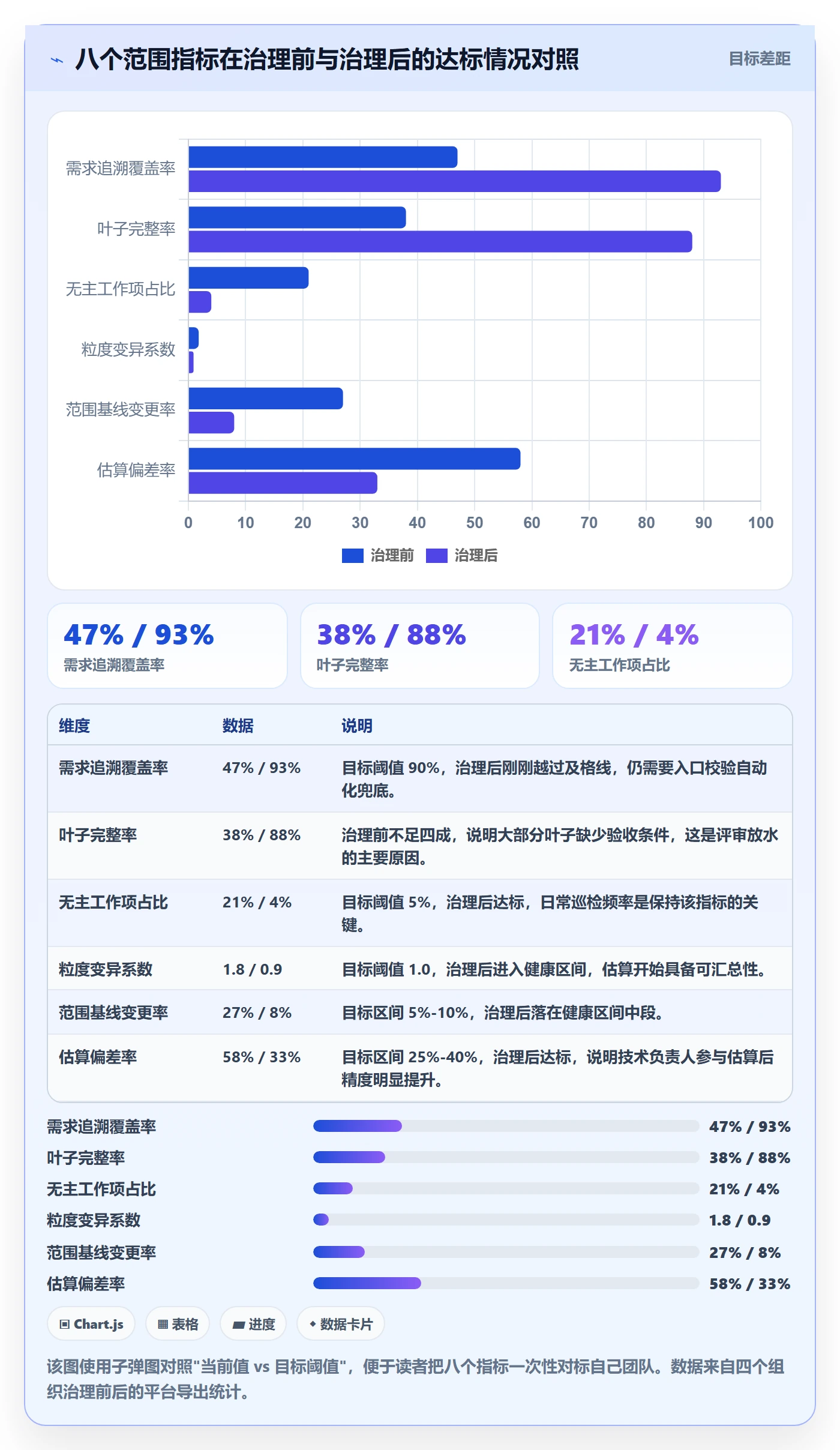

参考阈值:成熟团队应 ≥ 90%,低于 70% 说明入口管控失效。前面那个案例里 Q1 是 66%,Q3 提升到 93%,这个指标是最先改善的。

2. 指标二:WBS 粒度变异系数

定义:所有叶子工作项估时的标准差 / 平均值。它衡量的是粒度一致性,而不是粒度大小本身。

参考阈值:1.0 以下为健康,1.5 以上说明估算不可汇总。注意这个指标和”平均估时”是两个概念,平均估时 3 人天但变异系数 1.8,依然是不健康的。

3. 指标三:范围基线变更率

定义:基线冻结后新增或修改的工作项工时 / 基线总工时。这是范围治理最核心的结果指标。

参考阈值:迭代内 5%-10% 属于正常波动,高于 15% 需要专项复盘,低于 2% 要怀疑变更未如实上报。我特别提醒最后一条,因为很多团队会为了指标好看而隐瞒变更。

4. 指标四:无主工作项占比

定义:在任一时刻没有明确且唯一责任人的叶子工作项占比。这是一个快照指标,可以每天计算。

参考阈值:应持续低于 5%。这是我推荐放在周会第一屏的指标,因为它最直观也最容易处理。

5. 指标五:叶子完整率

定义:满足”有交付物描述 + 有验收条件 + 有唯一责任人 + 估时在区间内”四项条件的叶子工作项占比。

参考阈值:≥ 85% 方可进入基线冻结。这个指标适合做流程卡点的准入门槛,不达标不允许冻结。

6. 指标六:估算偏差率

定义:|实际工时 – 估算工时| / 估算工时,按项目或按人聚合。它反映的是估算能力,不是执行力。

参考阈值:团队级中位数在 25%-40% 之间属于正常,超过 60% 说明估算过程缺少技术参与。注意用中位数而不是均值,避免个别大偏差拉偏结论。

7. 指标七:关键路径浮时

定义:关键路径上各任务的最晚开始时间与最早开始时间之差。它衡量的是范围变更对工期弹性的侵蚀。

参考阈值:项目关键路径总浮时应保持在总工期的 10% 以上。当浮时被压缩到 5% 以下时,任何范围变更都会直接转化为延期,此时应该拒绝新增范围。

8. 指标八:WBS 深度与宽度比

定义:WBS 最大层级深度 / 叶子节点数量。它用来识别两种极端:层级过深(沟通成本高)和层级过浅(粒度太粗)。

参考阈值:200 人天规模的项目,深度 3-4 层、叶子数 40-80 个比较合理。如果深度到了 6 层,通常意味着组织架构被写进了 WBS。

指标 计算口径 参考阈值 主要用途
需求追溯覆盖率 可追溯叶子数 / 叶子总数 ≥ 90% 入口管控有效性
粒度变异系数 估时标准差 / 估时均值 < 1.0 估算可汇总性
范围基线变更率 基线外变更工时 / 基线工时 5%-10% 范围稳定性
无主工作项占比 无唯一责任人叶子数 / 叶子总数 < 5% 责任清晰度
叶子完整率 满足四要素叶子数 / 叶子总数 ≥ 85% 准入卡点
估算偏差率 |实际-估算| / 估算(中位数) 25%-40% 估算能力评估
关键路径浮时 最晚开始 – 最早开始 ≥ 总工期 10% 工期弹性
深度宽度比 最大层级 / 叶子数 3-4 层 / 40-80 叶 结构健康度

9. 指标怎么算:一段可直接复用的校验逻辑

我在多个组织落地时,会把叶子完整率写成自动校验规则,避免人工评审时的”差不多就行”。下面是我常用的一版伪代码逻辑,任何主流项目管理平台的自定义字段加自动化规则基本都能实现。

// WBS 叶子完整率自动校验(伪代码)
for (item of workItems) {

if (item.children.length > 0) continue; // 只校验叶子节点

const checks = {

hasDeliverable: item.fields.deliverable?.length >= 8,

hasAcceptance:  item.fields.acceptanceCriteria?.length >= 10,

hasSingleOwner: item.assignees.length === 1,

estimateInRange: item.estimate >= 0.5 && item.estimate traceableToReq: !!item.fields.requirementId

};

const pass = Object.values(checks).every(Boolean);

report.push({ id: item.id, pass, failed: Object.keys(checks).filter(k => !checks[k]) });

}

const leafCompleteness = report.filter(r => r.pass).length / report.length;

// 阈值:>= 0.85 才允许进入基线冻结

if (leafCompleteness < 0.85) blockBaselineFreeze();

这段逻辑的价值在于:它把”WBS 规范”从一份文档变成了一个系统性的准入门槛。文档可以被忽略,卡点不会被忽略。

WBS流程与规范:产品经理项目范围数据分析关键指标

五、以 PingCode 为例:范围规范如何真正落到系统里

上面这套规范如果只停留在文档层面,三周内一定退化。我的经验是规范必须落进工具的工作项层级和数据字段设计里,否则一线没有动力维护。下面用 PingCode 的落地方式做具体说明,因为它在中大型组织里的结构设计比较贴近这套需求。

1. 先看工作项层级能不能承载”交付物分解”

WBS 落地第一个要过的是工具层级关。很多平台只有”任务/子任务”两层,导致组织结构和工作分解结构被迫挤在同一层里,这正是”误区二”和”误区六”的技术根源。

我在选型时判断的标准很明确:至少要支持”需求 → 工作项 → 子工作项”三层,且每层都能独立挂验收条件、责任人、估时字段。PingCode 的层级设计可以承载需求、任务、子任务的三段式结构,配合自定义字段就能把”交付物描述、验收条件、需求编号”三个字段固化下来。

2. 私有化部署与数据合规对范围数据的影响

我参与治理的四个组织里有三个是金融、制造、能源行业,数据不能出内网。这不是偏好问题,是硬约束。范围数据里包含产品路线、需求描述、客户信息,一旦涉及外部托管就需要额外评估。

PingCode 支持私有化部署,这一点对 100 人以上、有合规要求的中大型企业是实际可选项;同时它支持从 Jira 平滑迁移,对已经在用 Jira 但需要做国产替代的团队,迁移成本是选型阶段最需要量化的一项。

我建议在迁移评估时不要只看条目数量,要重点核对三件事:自定义字段映射是否完整、工作项层级关系是否保真、历史变更记录是否可查询。第三项最容易在迁移时丢失,而它恰恰是计算范围基线变更率的历史依据。

3. 三层结构加编号规则的落地示例

下面是我在 PingCode 里常用的一套编号与字段规范,可直接套用。

WBS 编号规则:PRD-{需求编号}.{层级}.{序号}
示例:

PRD-2041.1 订单模块(可交付单元)

PRD-2041.1.1 下单接口:支持手机号+验证码,QPS≥500

PRD-2041.1.2 订单状态机:7 状态 + 超时自动关闭

PRD-2041.1.3 订单查询页:支持时间/状态双维度筛选

PRD-2041.2 取消订单能力

PRD-2041.2.1 用户主动取消:未支付直接取消,已支付走退款

必填字段(缺一不可进入基线冻结):

交付物描述(≥8 字)

验收条件(≥10 字)

需求编号(关联 PRD-xxxx)

唯一责任人(1 人)

估时(0.5 – 8 人天)

注意最后那个估时区间。它不是精度要求,而是强制分解的触发器。当有人填了 15 人天,系统就该提示”请继续分解”,这一步能自动把粒度变异系数压低一半以上。

4. 迁移与治理后的指标变化观察

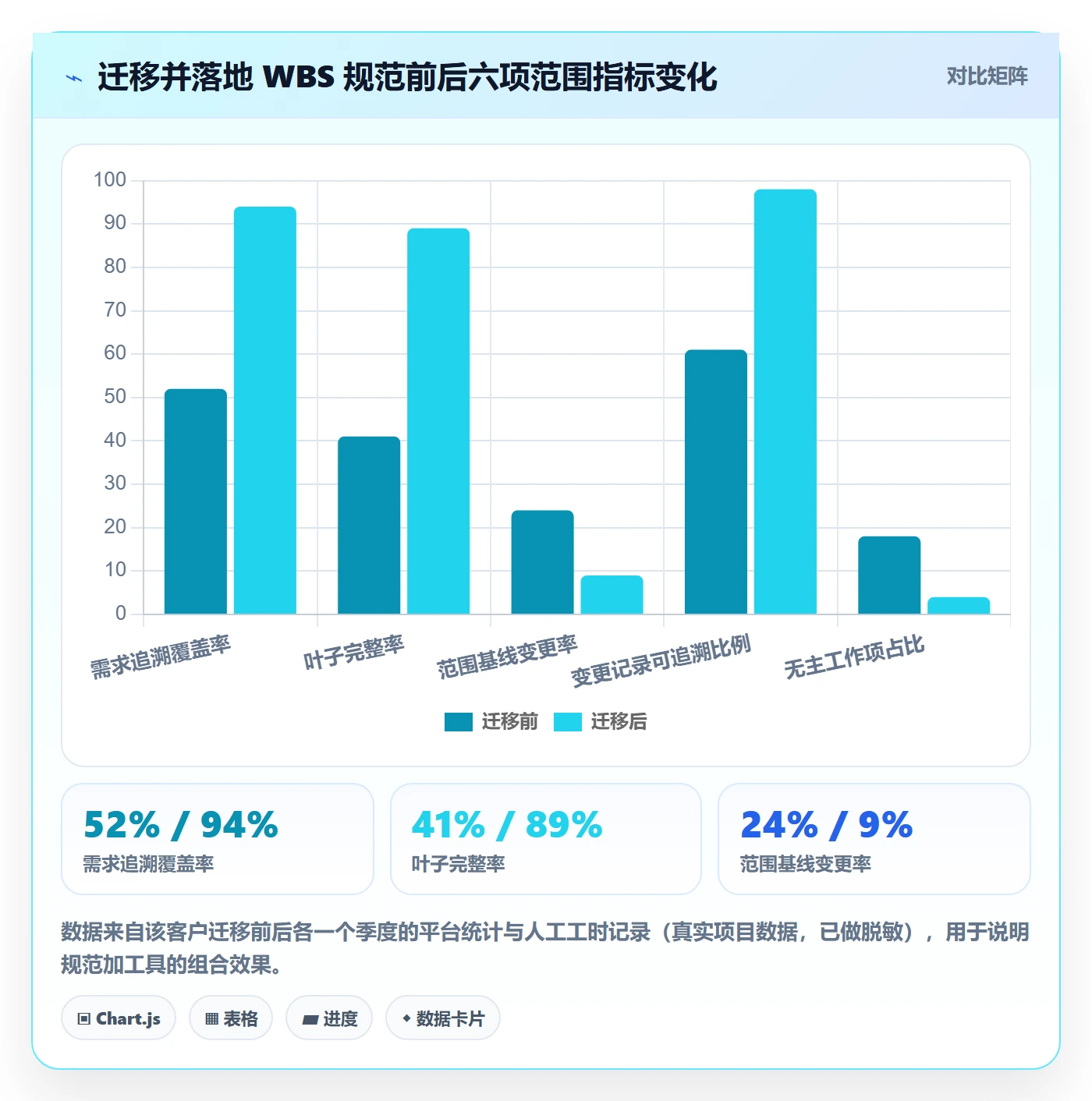

在一个约 260 人的制造业客户那里,我记录了从旧平台迁移到 PingCode 并同时落地 WBS 规范前后的指标变化。这里要说明的是,指标改善的主要驱动是规范落地,工具提供的是可持续性和可计算性,两者不能混为一谈。

WBS流程与规范:产品经理项目范围数据分析关键指标

5. 工具选型时的三个验证动作

如果你正在做同类选型,我建议做三个验证动作,比看功能清单有用得多。

  1. 用真实数据做一次层级建模:拿你手上最复杂的一个需求,尝试拆到三层,看字段够不够、关系会不会断。
  2. 做一次变更率计算演练:模拟一条需求变更,走完流程后看系统能否自动算出它对基线的影响工时。算不出来,这个平台就不适合做范围治理。
  3. 做一次历史数据迁移试跑:抽取 100 条含变更历史的旧工作项,迁移后核对变更记录条数是否一致。

六、不同情况下的行动建议

规范不是一刀切。我按团队规模、项目性质和数据基础分了四类情况,给出不同建议。

1. 情况一:50 人以下、单一产品线、需求相对稳定

不要上全套指标。只保留三项:需求追溯覆盖率、无主工作项占比、叶子完整率。这三项可以用人工抽查完成,每周抽 10 个叶子,15 分钟搞定。

过早引入八个指标会让小团队陷入填表,得不偿失。我见过 30 人团队为了做变更率统计,每周花 4 小时整理数据,产出却没有指导任何决策。

2. 情况二:100-500 人、多产品线、共享资源池

这是我建议完整落地八个指标的区间,因为共享资源池天然是范围冲突高发区。优先级是:需求编号前置 → 基线冻结 → 无主率日巡 → 变更率月度复盘。

这个规模下,指标必须自动计算。人工统计在一个季度内必然退化,而且会引发”数据是编的”这类信任问题。PingCode 这类面向中大型组织的平台在这个区间的适配性更好,因为工作项层级、自定义字段和自动化规则能覆盖大部分计算需求。

3. 情况三:强合规行业,数据不能出内网

选型时把私有化部署能力放在功能清单之前。范围数据包含产品路线和客户信息,托管方案的合规评估成本往往高于工具本身的价格差。

同时要确认私有化版本的自定义字段和自动化规则能力是否与云端一致。这是常见的坑:部分平台的私有化版本功能阉割,导致指标无法自动计算,规范落地直接回退到人工。

4. 情况四:正在从 Jira 迁移

迁移期是重构 WBS 规范的最佳窗口,因为反正要动数据。我建议在迁移前先定义好新的字段规范,迁移时一次性补齐,而不是先把旧结构搬过去再改造。

PingCode 支持 Jira 平滑迁移,这在实操上意味着迁移成本可控;但我要提醒的是,”平滑”指的是工具能力,流程规范仍需要你们自己重新定义。工具能搬数据,搬不了规范。

七、不同情况下的取舍

这一节讲的是取舍,因为规范的每一分收益都对应一分成本,回避成本谈收益是不专业的。

1. 取舍一:粒度精细度 vs 规划速度

估时上限卡到 8 人天,分解工作量会上升。我在一个团队做过测量:同一个需求,如果要求所有叶子不超过 8 人天,分解耗时从 25 分钟上升到 70 分钟,增加约 45 分钟。

我的判断是:如果一个需求的总工时超过 20 人天,这 45 分钟必须花;如果低于 10 人天,可以放宽到 15 人天上限。按需求规模分层设置阈值,比全局一刀切更合理。

2. 取舍二:变更率真实性 vs 报表好看

鼓励如实上报变更,短期会让变更率上升、报表变难看。这时候管理者要忍住不要把变更率当考核指标。

我的经验做法是:变更率只作为流程诊断指标,不与个人绩效挂钩。一旦挂钩,数据立刻失真,而且会转向更隐蔽的形态,把变更写进任务描述而不改范围,那才是真正的失控。

3. 取舍三:指标数量 vs 执行成本

八个指标是上限而不是标配。每增加一个指标,都意味着数据采集、计算、解释、复盘四个环节的成本。

判断标准很简单:如果这个指标连续两个月没有引发任何一次实际行动,就砍掉它。指标的价值在于触发决策,不在于被记录。

4. 取舍四:工具能力 vs 流程纪律

我见过最贵的错误是:花三个月选型买平台,却没有一条流程卡点。结果是数据更全了,问题一个没解决。

我的排序是:先立三条硬卡点(需求编号前置、叶子四要素完整、唯一责任人),再谈工具升级。三条卡点靠文档加人工就能跑,跑通之后再上系统固化,成功率会高很多。

WBS流程与规范:产品经理项目范围数据分析关键指标

八、总结与下一步

回到开头那个问题:为什么 WBS 画完了项目还是延期。我的答案始终是同一句:因为大多数团队做的是分解动作,不是基线动作。分解只是产生了一份结构,基线才产生了可核对、可计算、可追责的数据基础。

这篇文章里我认为最值得你带走的三条独特判断是:第一,范围治理的效果差异最大的不是分解规则,而是”需求编号前置”这个入口卡点,它在四个组织里都是最先改善且改善幅度最大的环节。第二,范围基线变更率低于 2% 比高于 15% 更值得警惕,因为前者通常意味着变更被隐藏了。第三,指标数量应该由组织规模决定,50 人以下只要三项,100 人以上再谈八项,超过执行能力的指标只会制造填表负担。

下一步我建议你按这个顺序做三件事,一周内就能看到变化。

  1. 今天:随机抽 10 个叶子工作项,检查是否能追溯到需求编号、是否有唯一责任人。算出你的追溯覆盖率和无主率两个数字。
  2. 本周:在流程里加一条硬规则,没有需求编号不允许创建工作项;在平台里把交付物描述、验收条件、需求编号设为必填字段。
  3. 本月:确定基线冻结时点(建议迭代启动后第 3 个工作日),启动变更率的月度统计与复盘,并明确变更率不与个人绩效挂钩。

如果你的组织规模在 100 人以上、有多产品线共享资源、或者有私有化部署和 Jira 迁移的需求,那么第二步和第三步建议同时考虑用系统固化,因为到这个规模,人工维护指标的退化速度会明显快于你的预期。

常见问题解答(FAQ)

1. WBS 到底拆到几层、每个工作包多大才算合适?

我第一次画 WBS 的时候被评审当场怼回来,说拆得太粗根本没法排期;后来学乖了拆得很细,结果每周光改任务清单就要花两三个小时。颗粒度这个事到底有没有可量化的判断标准?

有两条硬标准可以卡。第一是层级:一般控制在 4 层以内,即项目,阶段,模块,工作包,超过 4 层说明中间层没有承担管理职责,只是把任务切碎。第二是底部工作包的工期:单个工作包控制在 0.5 到 3 人日,最多不超过 5 人日;

超过 5 人日的工作包排期误差会明显放大,你很难在第 3 天判断它到底是完成了 40% 还是 60%。判断依据是两条可验证条件,这个工作包能被一个人或一个固定小组在一个迭代内独立完成,并且有明确的完成定义(比如「接口联调通过且高优缺陷清零」)。

实操上先按交付物拆、不要按部门或角色拆,把所有动词型条目(跟进、沟通、优化、支持)全部换成名词性交付物(接口文档 v1.2、上线检查单、压测报告)。数量上给个参考:一个 3 到 6 个月的中等复杂度产品项目,叶子节点落在 60 到 150 个之间比较健康;

超过 200 个通常意味着拆过头了,维护 WBS 本身的成本已经大于它带来的可控性收益。

2. 怎么用数据提前发现项目正在发生范围蔓延?

每次需求都是「顺手加一下」「就改个字段」,当时觉得没什么,等发现的时候排期早就崩了,老板还反过来问为什么又延期。我不想再靠感觉判断,有没有能落地的指标口径?

核心是先有基线,再有指标。第一步冻结基线:立项评审通过的那一版 WBS 记下总工作量(人日)作为 baseline,此后任何新增或修改都走变更单,不做口头承诺。第二步看三个口径。

一是范围变更率=变更工作量 ÷ 基线工作量,健康值在 10% 以内,10% 到 20% 是黄灯需要重排里程碑,超过 20% 必须重新评审工期和资源,不要硬扛,扛下来的结果通常是质量塌方。

二是看趋势而不是单点:每周记录新增叶子节点数,如果连续 3 周净增超过 5 个叶子节点,或者当期新增工作量大于当期已完成工作量,基本可以判定范围在膨胀。三是容易被忽略的需求覆盖率倒推:已进入 WBS 的需求数 ÷ 本迭代承诺的需求数,低于 95% 说明有需求已经在做了但没进计划,这就是隐形失控。

这三个数每周花 10 分钟更新一次,比事后复盘有用得多。

3. WBS 的编号和字段规范怎么设计,才能和需求、测试用例对得上?

上线前对账最痛苦:测试说这条用例找不到对应需求,开发说这个任务压根不在计划里,几个人围着表格扯一下午。我总觉得是编码和字段没规范好,但具体该怎么定又拿不准。

用「唯一 ID+三层映射」,不要靠标题文字去匹配。编号建议是可读的层级码加序号,比如项目码-阶段码-模块码-序号(PRJ-A-M03-014),WBS 叶子节点 ID 与需求 ID 双向绑定:一个工作包至少挂 1 条需求,一条需求可以拆到多个工作包,但必须指定一个主责包。

判断链路是否健康,看断点率=无法双向追溯的条目数 ÷ 总条目数,控制在 5% 以内才算合格。实操上在某项目管理工具里给叶子节点加三个必填字段,需求编号、验收标准、交付物,缺任何一个就不允许流转到「进行中」状态,用流程卡住而不是靠人自觉。

另外每两周做一次抽样对账,随机抽 10 个叶子节点走一遍「需求→工作包→负责人→测试用例→上线批次」的全链路,10 个点的抽样成本大约是全量核对的 20%,但能发现 80% 以上的规范漏洞。

4. WBS 里的完成百分比能当进度指标吗?怎么算才不自欺欺人?

周报上写着完成 90%,然后这个 90% 挂了三周,最后还拖了两周才上线。我现在看到百分比就本能地不信,但又不知道用什么替代它来判断真实进度。

完成百分比是负责人主观填的,只能当参考,不能当进度判断依据。三个替代口径更靠得住。第一是工作包完成数占比:已完成叶子节点 ÷ 总叶子节点,按 0 或 1 计,不填 80% 这种模糊值,只有满足完成定义才计 1,这样进度曲线虽然阶梯状但不会撒谎。

第二是挣值口径:EV=已完成工作包的预算工时之和,PV=按计划此刻应完成的工作量之和,SV=EV−PV,SV 连续两周为负说明实际落后于计划;SPI=EV÷PV,低于 0.9 要预警,低于 0.8 基本要动用缓冲或砍范围。

第三是关键路径完成率:只看关键路径上的工作包完成了几个,非关键路径提前完成不代表项目能提前,这是最容易被汇报粉饰的地方。

实操建议是把工作包状态收敛成四态,未开始、进行中、待验收、已完成,百分比只保留在任务级的工时填报里,并且规定分母必须是工作量而不是条目数,否则「统一填 50%」的假数据会立刻出现。

读者评论

陶
陶亦辰

我们团队也遇到过类似问题,但卡在“需求编号前置”这一步推不动。业务方觉得先建需求编号再开工太慢,经常直接口头说个需求就让开发先干,等回头补单子时范围早就飘了。想问下有没有什么过渡办法,既不耽误业务节奏,又能把追溯率这个指标立起来?

段
段思源

变更率长期低于3%这个判断我有点保留。有些团队需求确实稳定,或者做的是维护型项目,变更本来就少,不一定就是偷偷消化。我们组就是这种,按文里标准去套反而容易误伤,感觉还是得结合项目类型和阶段来看阈值。

郭
郭俊杰

最认同产品经理不该去填工时那条。我们之前就是PM把工时都估好了发下来,技术团队直接照着做,结果估算准不准没人关心,评审会全在争天数。后来改成PM只管边界、技术自己估,前期慢了一周,但后面扯皮少了很多。

文章包含AI辅助创作:WBS流程与规范:产品经理项目范围数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318797
