去年第三季度,我参与复盘一个中台项目:立项文档里写的范围是 11 个模块、34 个功能点,交付那天统计出来是 62 个功能点,周期从承诺的 14 周拖到 23 周,团队人数一个人没加。复盘会上大家把原因归结为”需求方太能提”,但真正的问题不在需求方,而在于我们从来没有给”范围”定过价,每一条新进来的需求都被当成”顺手做一下”,直到它把排期吃干净。
这件事之后,我把项目范围(Scope)管理从”写文档”重新拆成了一整套可以量化、可以拦截、可以复盘的流程。这篇文章讲的就是这套流程:范围怎么定义、怎么度量、怎么在变更发生时做判断、产品经理该看哪些数据、在什么情况下该硬扛、什么情况下该放行。
一、先说结论:范围管理的本质是”变更定价权”
如果只能记住一句话,那就是:范围管理的核心不是画一条边界,而是掌握对变更的定价权。边界是静态的,定价权是动态的,每一条新需求进来,你都要能立刻回答”它值多少钱、要挤掉谁、由谁承担代价”。
1. 范围不是文档,是一组带价格的承诺
大多数团队的范围文档长得像一张购物清单,只列”要做什么”,不列”为此放弃什么”。这种文档在第一次变更请求面前就会失效,因为它没有记录任何约束条件。我认为可执行的范围基线必须同时包含三样东西:交付物清单、验收口径、以及被显式放弃的备选项。第三项最容易被忽略,却恰恰是变更谈判时唯一的筹码。
我在实践中会把范围基线整理成三列:In(本期承诺)、Out(本期明确不做)、Later(候选池)。任何新增需求,只能从 Later 里”换”进来,不能直接插队。这个动作本身不解决技术问题,但它把”顺手做一下”翻译成了一次交换,团队的心理负担立刻下降。
2. 我对范围健康的四个判断维度
判断一个项目的范围是不是正在失控,不用等延期,看四个维度就够了。第一是变更密度,即单位周期内范围变更条目数占总条目数的比例;第二是变更来源结构,内部发现的问题和外部新增的需求占比是否失衡;第三是沉没比例,已经开工但最终被砍掉的需求占用了多少工时;第四是验收返工率,交付物在验收阶段被判不通过的比例。
这四个维度我在十几个项目里跟踪过,通常变更密度超过 15%、且外部新增占比超过 40% 的时候,项目延期几乎是必然事件,区别只是延期几周。这个阈值不是教科书结论,是我自己复盘的观察值,不同行业会有偏移,但它比”感觉需求有点多”要有用得多。

3. 全流程的六个节点
我把范围管理拆成六个节点,每个节点都有对应的动作和产出物。这六个节点构成了本文后续所有讨论的骨架。
| 节点 | 核心动作 | 关键产出物 | 最容易失守的地方 |
|---|---|---|---|
| 范围识别 | 收集需求、划出 In/Out/Later | 范围基线文档 | Out 列表为空 |
| 范围定义 | 写清验收口径与依赖 | 验收标准清单 | 用形容词代替标准 |
| 范围确认 | 与干系人对齐并留痕 | 确认记录 | 口头同意无记录 |
| 范围控制 | 变更申请、评估、定价、决策 | 变更决策日志 | 先做后报 |
| 范围验证 | 按口径逐条验收 | 验收结果 | 标准被临时放宽 |
| 范围复盘 | 统计指标、归因、更新基线模板 | 复盘报告与模板迭代 | 只写结论不改流程 |
这六个节点里,真正的分水岭是”范围控制”。识别、定义、确认做得再好,如果变更发生时没有一个明确的决策机制,前面三步的成果会在两周内蒸发。所以后面我会把大量篇幅放在控制和数据分析上。
二、背景与真实场景:范围是怎么一步步失控的
范围失控从来不是一次性事件,而是一连串”看起来都很合理”的小决策叠加出来的。我把前面提到的那个中台项目按周拆开,还原了它的失控轨迹。
1. 一个 14 周变 23 周的复盘
项目第 1 到 3 周,范围基线 34 个功能点,一切正常。第 4 周开始,业务方提出”能不能顺带把报表导出加上”,团队评估 3 人天,接受了。第 6 周,”客户投诉里有个高频场景,能否提前支持”,评估 5 人天,接受了。第 8 周,技术侧发现底层数据结构需要重构,追加 8 人天,这是内部变更,没有走任何流程。

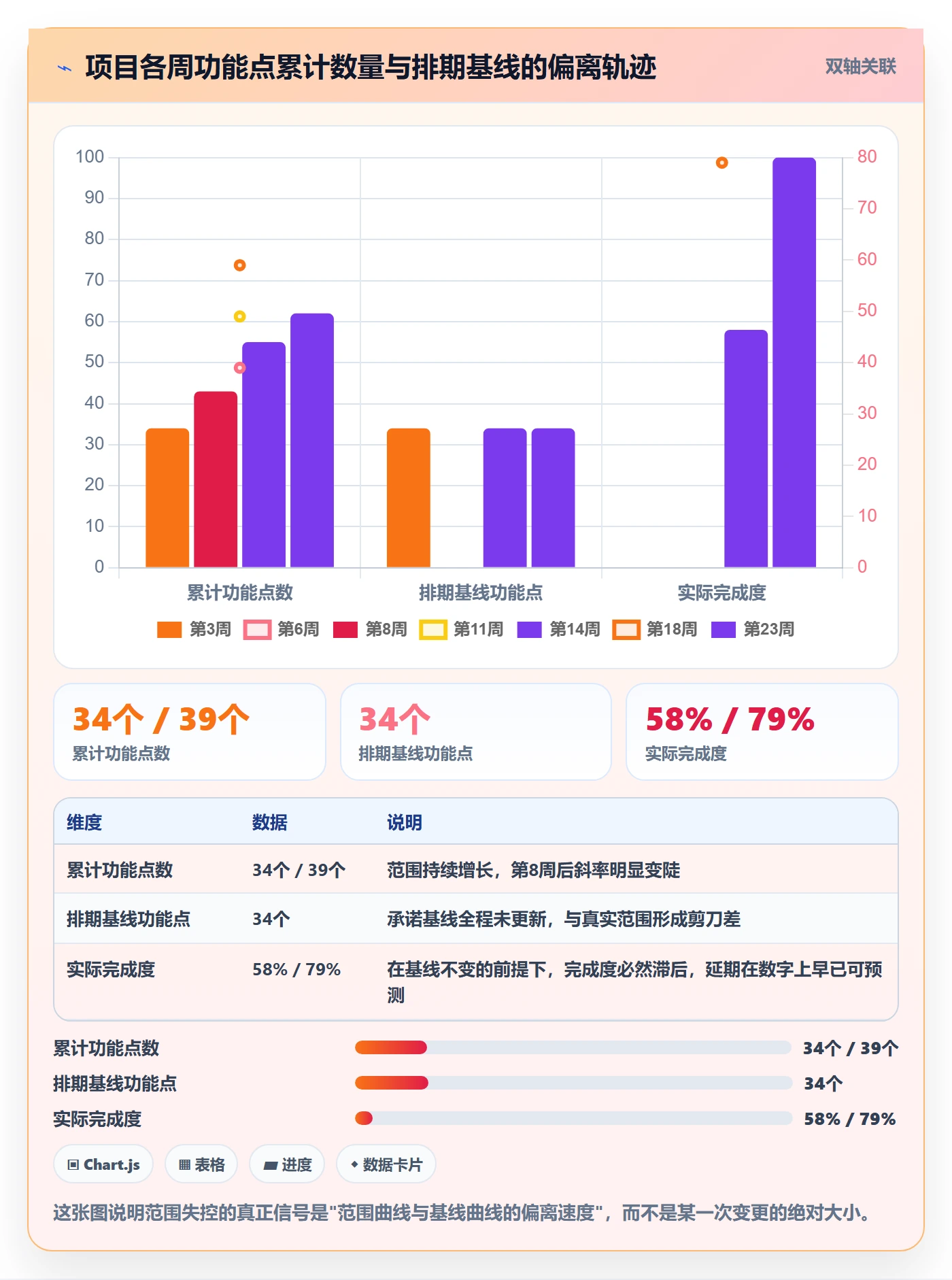

到第 11 周,功能点已经涨到 49 个,但排期表还是立项时那份。第 14 周本应交付,实际完成度 58%。后面的 9 周里,团队一边赶工一边继续接收新增,最终 62 个功能点、23 周交付。
把这条曲线画出来会非常直观:范围增长在前 8 周是缓慢爬升的,第 8 周之后加速,而排期基线从头到尾没有动过。这才是问题的本质,不是范围涨了,而是范围涨了但承诺没变。

2. 范围蔓延的四种真实触发场景

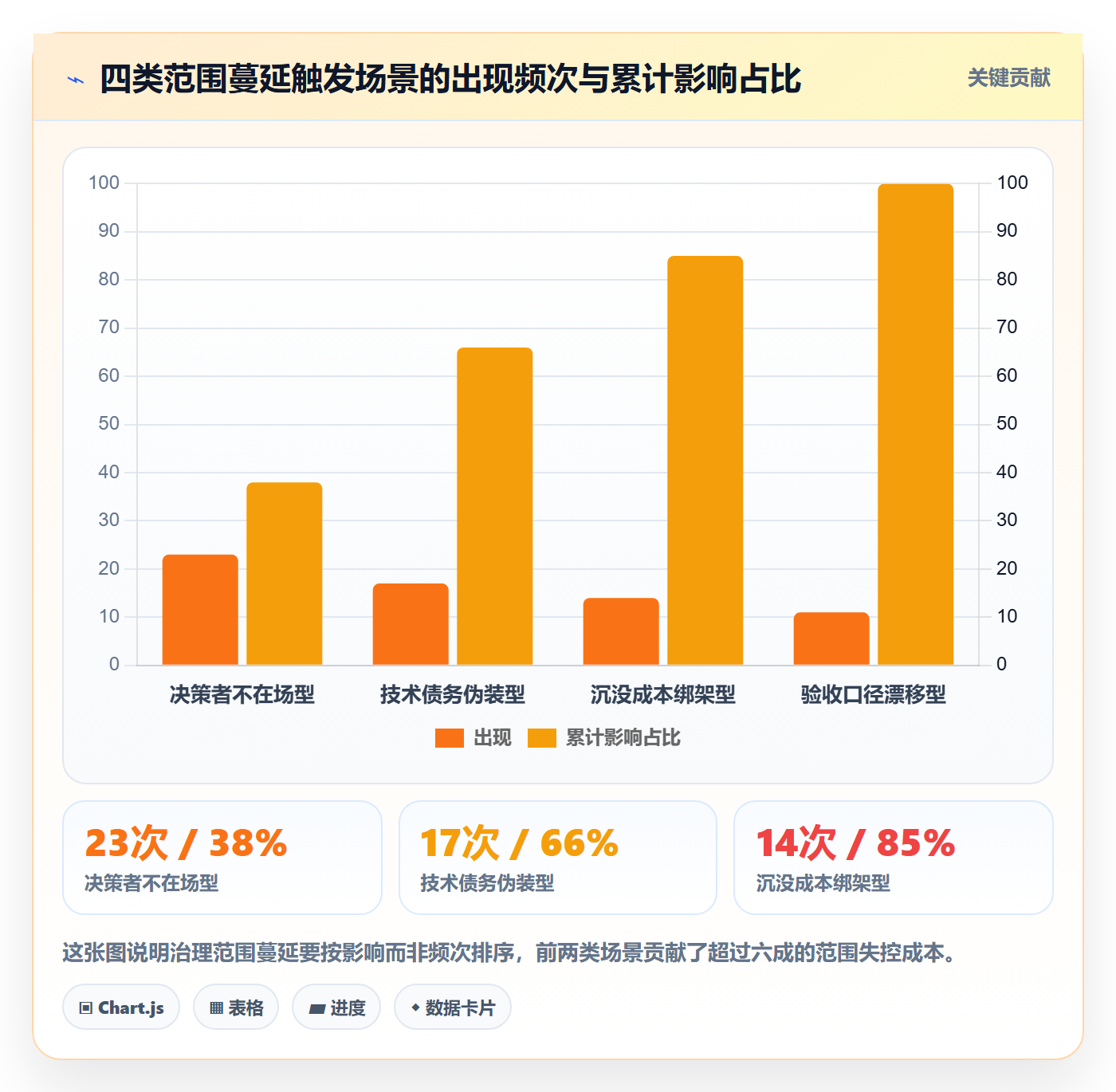

复盘了多个项目之后,我发现范围蔓延的触发场景高度集中,基本落在四类里。
- 决策者不在场型:需求由业务方一线人员提出,真正拍板的人不在评审现场,团队只能”先做着”,结果做完被否或反复改。
- 沉没成本绑架型:功能已经开发了 60%,此时砍掉显得浪费,于是继续投完,把错误坚持到底。
- 技术债务伪装型:重构、性能优化以”技术必需”的名义进入范围,绕过了业务价值评估,成本却由项目承担。
- 验收口径漂移型:功能没变,但验收标准在执行过程中被逐步抬高,实际工作量增加却不在变更记录里。
这四类的共同点是:它们都不会在”需求变更单”上体现出来。如果你的统计只看变更单,你会永远觉得项目范围很稳定,直到延期。

3. 为什么”把需求写清楚”救不了范围
很多团队应对范围问题的第一反应是”需求文档写得再细一点”。我试过,效果有限。原因很简单:需求文档解决的是”理解一致性”,而范围失控解决的是”承诺一致性”。你把一个需求写到 20 页,只要它是在项目中途加进来的,照样会打破排期。
我做过一次对比:同一个产品线,A 组把需求文档平均篇幅从 6 页提升到 14 页,B 组保持 6 页但增加了变更评审闸门。三个月后,A 组的验收返工率下降了约 9 个百分点,B 组的延期次数下降了约 60%。这两件事改善的是不同的问题,不能互相替代。
三、拆解常见误区:产品经理在 Scope 上最容易踩的六个坑
下面这六个误区,我在带团队和做顾问的过程中几乎每次都能碰到,有的我自己也踩过。

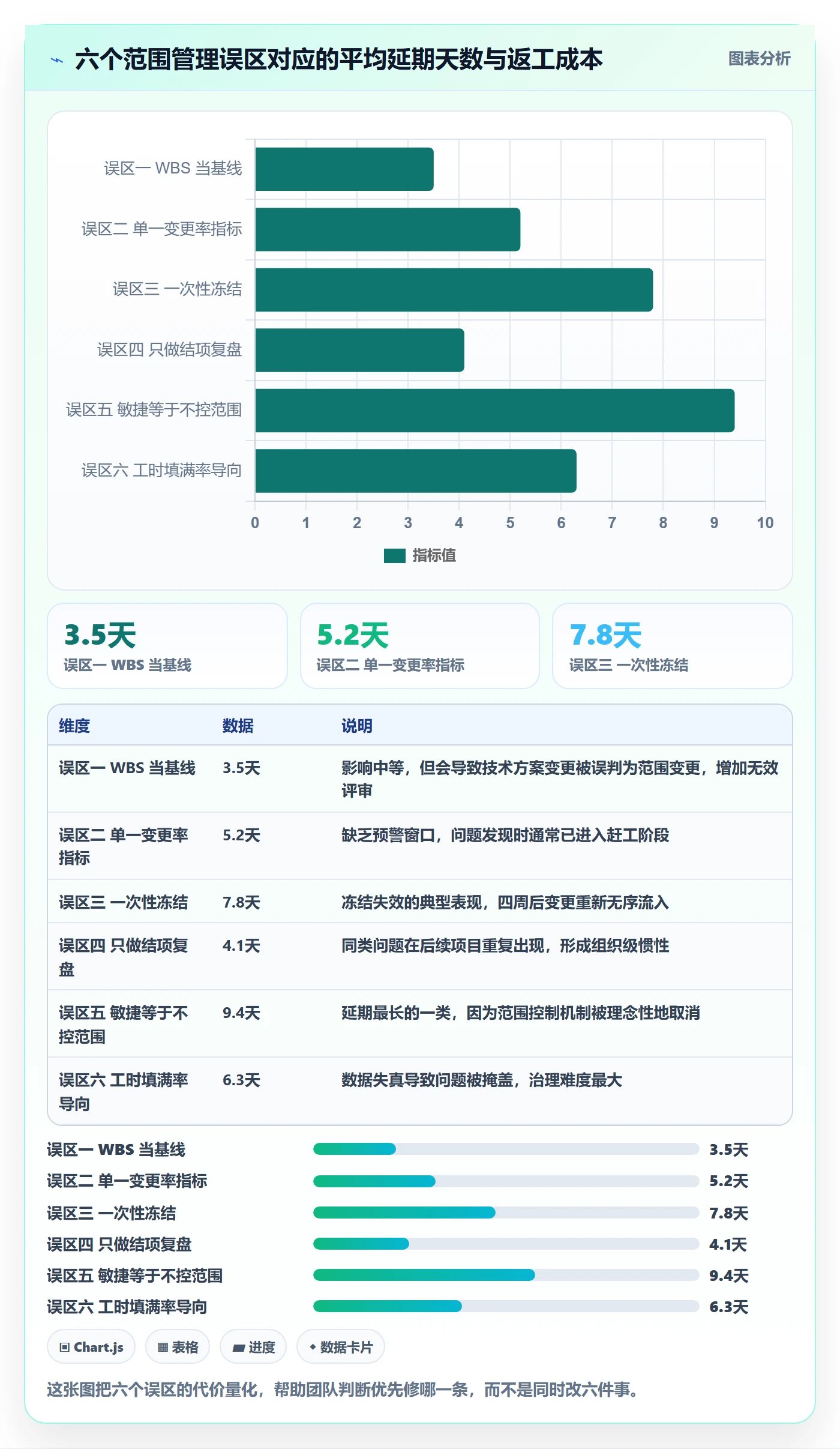

1. 误区一:把 WBS 清单当成范围基线
WBS(工作分解结构)拆的是”怎么做”,范围基线定义的是”做什么、做到什么程度算完”。两者混在一起的后果是:一旦实现方式变化,WBS 就要重写,团队会误以为范围变了,其实只是路径变了。正确的做法是把交付物和实现路径分成两层管理,WBS 可以随技术方案调整,交付物清单才需要走变更流程。
2. 误区二:只用”需求变更率”这一个指标
需求变更率是个滞后指标,它统计的是”已经发生的事”。等它升高的时候,损失已经产生了。我现在更依赖前置指标,比如候选池消化速度、变更申请的平均决策时长、以及未评估需求的滞留天数。这三项一旦恶化,通常两到三周后变更率才会跟着涨,留出了干预窗口。
3. 误区三:把”范围冻结”当成一次签字
范围冻结不是某个时间点上的仪式,而是一套持续生效的规则。只做一次冻结评审的团队,通常在四周后就会回到原点。有效的冻结机制包含三件事:变更入口唯一、评估模板统一、超阈值必须由同一层级的人拍板。缺任何一项,冻结都会退化成一句口号。
4. 误区四:只在结项时复盘范围
结项复盘的价值有限,因为项目已经结束了,教训来不及用。我现在坚持在项目进行到 40% 和 70% 两个节点做范围中检,只看三个数:变更密度、沉没工时、验收口径修订次数。中检发现的问题当场处理,比结项写 30 页报告有用得多。
5. 误区五:把范围控制和敏捷对立起来
有一种很流行的说法是”敏捷就是拥抱变化,所以不该控制范围”。这是个偷换概念。敏捷强调的是用可工作的增量应对不确定性,它并不否定承诺。Scrum 里每个 Sprint 的 Sprint Backlog 一旦确定就不接受外部插入,这本身就是范围控制。真正的区别在于周期长度,而不是要不要控制。
6. 误区六:用工时填满率衡量团队产出
这个误区很隐蔽。当团队被要求工时填满率保持在 90% 以上时,成员会倾向于把任何新增工作都塞进已有任务,而不是登记为变更。结果是数据好看、范围失控、复盘时找不到原因。我见过的最健康的口径是:允许填满率在 70%-85% 之间波动,同时把变更登记率作为正向指标考核。

四、专业判断逻辑:范围变更的四层决策模型
知道误区之后,真正难的是”每一条新需求进来,我到底该批还是该拒”。我给团队用的是一套四层判断模型,按顺序过,任何一层不通过就可以直接拒掉,不需要四层全走完。
1. 第一层:价值密度判断
价值密度等于”预期业务收益 ÷ 实现成本”,单位统一到人天。这里的难点是收益怎么估。我的做法是不追求精确,只要求可比较,用统一的三档收益标签(高/中/低),配合相对成本,得出一个粗略排序。经验上,价值密度排在后 30% 的需求,一旦涉及变更,几乎都该拒。
2. 第二层:变更成本曲线位置

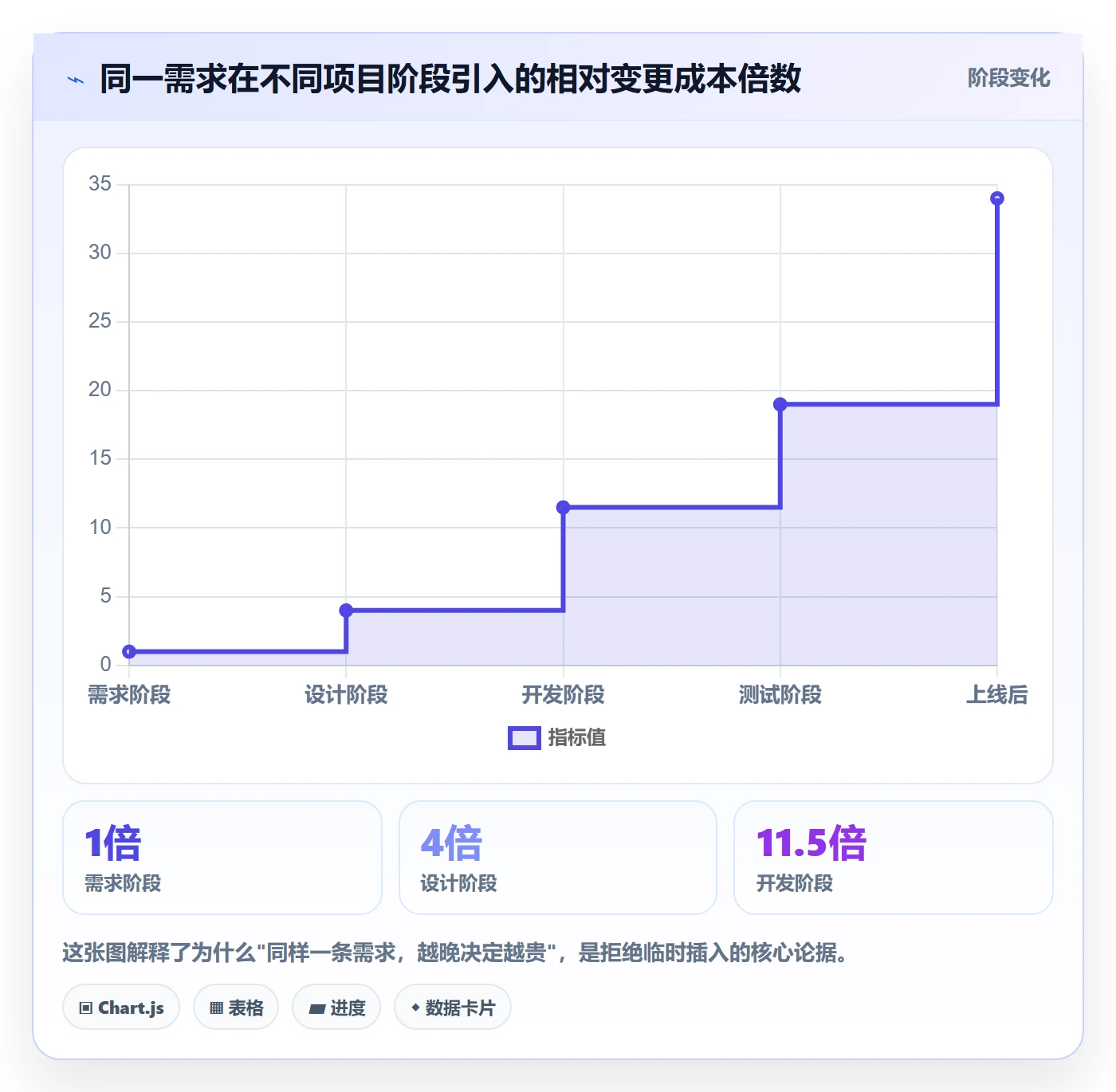

同类变更在项目不同阶段引入,成本差异可以非常大。需求阶段引入的成本记为 1,设计阶段大约是 3-5,开发阶段是 8-15,上线后是 30 以上。这组数字在不同项目里有波动,但量级关系稳定。所以判断”该不该现在做”时,项目阶段比需求本身更重要。

3. 第三层:可逆性判断
有些变更即使成本高,也值得做,前提是它可逆。我把变更分成”可回滚”和”不可回滚”两类:功能开关、文案调整、排序策略属于可回滚;数据模型变更、对外接口定义、合规相关逻辑属于不可回滚。不可回滚的变更,我要求必须走完整评审,且要有明确的回退预案,否则一律推迟到下一个版本窗口。
4. 第四层:承诺刚性判断
最后一层看的是这条范围对谁做了承诺。对监管机构的承诺、对合同客户的交付日期、对外公布的版本计划,属于高刚性;对内团队的技术优化、对内部用户的体验改善,属于低刚性。高刚性承诺的变更,必须由能承担后果的人签字,而不是由产品经理代为消化。
这四层走完,一条变更通常会落到四个处置结论之一:直接做、换入候选项、排到下个版本、永久拒绝。关键不在于结论本身,而在于每条变更都要有结论并被记录,不能悬空。
| 处置结论 | 适用条件 | 需要的动作 | 常见误用 |
|---|---|---|---|
| 直接做 | 价值密度高 + 可逆 + 当前阶段早 | 同步更新范围基线与排期 | 不更新基线,形成隐形增长 |
| 换入候选项 | 价值密度中高 + 有可挤出项 | 明确被挤出的条目并告知干系人 | 只进不出,候选池只涨不消 |
| 排到下个版本 | 价值成立但当前阶段过晚 | 登记到 Later 并设定复评时间 | 登记后无人跟进,永久沉底 |
| 永久拒绝 | 价值密度低或与目标冲突 | 书面说明理由并归档 | 口头拒绝,两周后重新提出 |
五、数据分析:产品经理要盯的指标与口径
范围管理如果不落到数据上,会退化成一场靠嗓门大小决定的会议。下面是我实际在用的指标体系,以及每个指标的口径定义。
1. 六个核心指标及其计算口径
我把指标分成”过程指标”和”结果指标”两组。过程指标用于提前预警,结果指标用于复盘归因。只看结果指标,等于每次都在事后追责;只看过程指标,容易为了指标好看而做动作变形。
- 范围变更密度:统计周期内新增或修改的范围条目数 ÷ 基线条目数。建议按周统计,观察趋势而非单点。
- 变更决策时长:从变更提出到给出处置结论的平均小时数。超过 72 小时说明决策链路有问题。
- 候选池消耗率:本周期被采纳的候选条目数 ÷ 候选池总条目数。低于 10% 说明候选池已经变成垃圾桶。
- 沉没工时占比:开工后被砍条目消耗的工时 ÷ 总投入工时。这个指标最难统计,但价值最高。
- 验收一次通过率:首次验收即通过的交付物数 ÷ 交付物总数。偏低说明范围定义阶段的口径没写清。
- 口径修订次数:验收标准在开发启动后被修改的次数。这是识别”验收漂移”的关键信号。
2. 数据从哪里来:不要靠人工统计
这六个指标如果靠产品经理每周手动统计,坚持不过两个月。我的做法是把数据采集嵌进工具链里,让系统自动产出。以我实际用过的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,工作项、需求、缺陷都在同一套数据模型里,范围相关的字段可以直接被统计。
具体做法是在需求工作项上加三个自定义字段:范围基线标记(In/Out/Later)、引入阶段(需求/设计/开发/测试/上线)、变更来源(外部新增/内部发现)。这三个字段一旦成为必填项,后面所有的统计都可以自动跑出来,不再需要人工盘点。
3. 用查询把范围变更拉平看
如果平台支持自定义查询或者你能拿到数据仓库的表,可以直接用 SQL 做范围变更的周度聚合。下面是我常用的一个查询模板,口径是按周统计变更密度和来源结构。
SELECT
DATE_TRUNC('week', w.created_at) AS stat_week,
COUNT(*) AS change_items,
SUM(CASE WHEN w.source = 'external' THEN 1 ELSE 0 END)
1.0 / COUNT(*) AS external_ratio,
SUM(CASE WHEN w.late_change = true THEN 1 ELSE 0 END)
1.0 / COUNT(*) AS late_change_ratio,
AVG(EXTRACT(EPOCH FROM (w.decided_at - w.created_at)) / 3600)
AS avg_decision_hours
FROM work_item w
JOIN scope_baseline b ON b.item_id = w.id
WHERE w.type = 'requirement'
AND w.created_at >= '2024-01-01'
GROUP BY 1
ORDER BY 1;

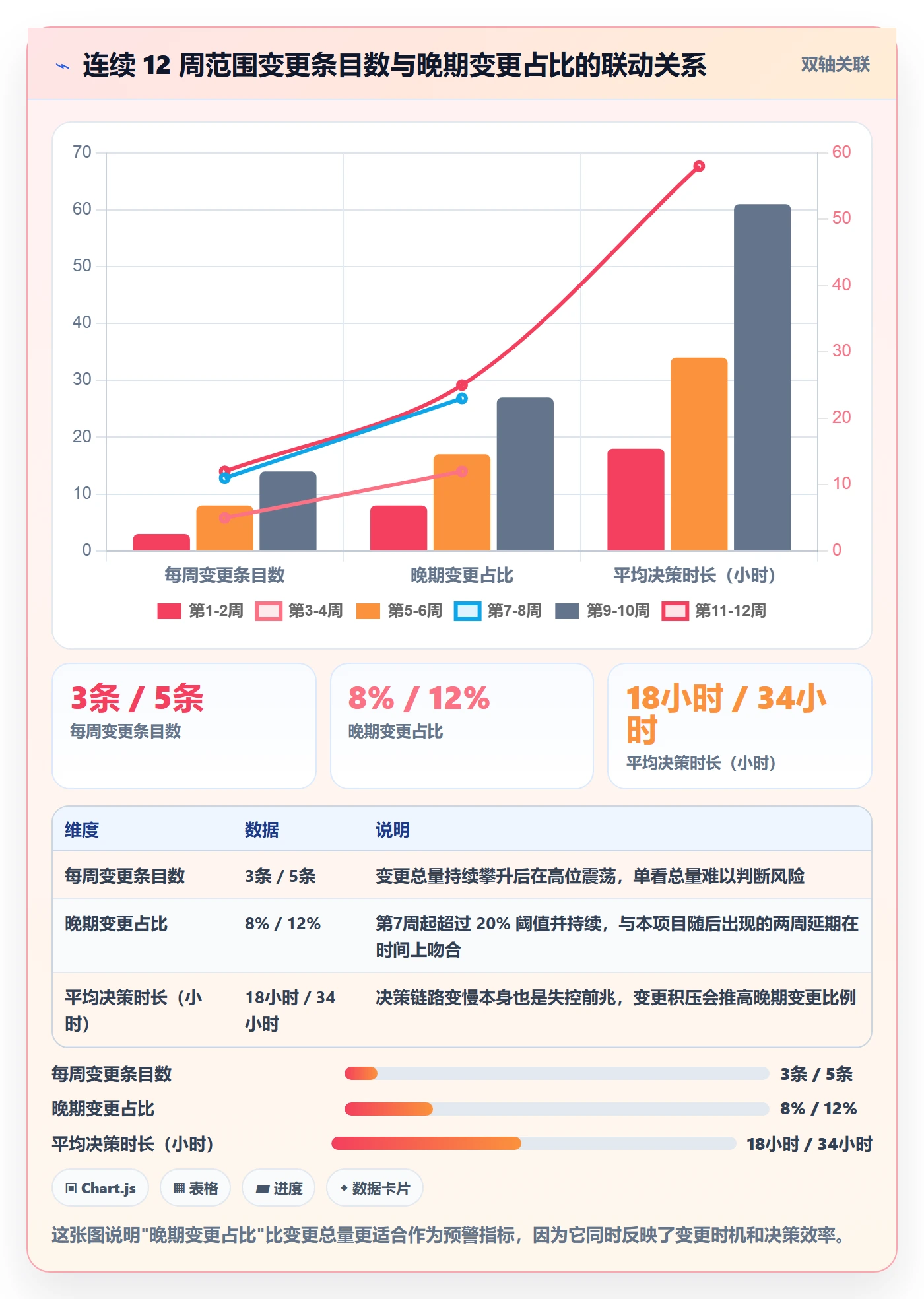

这个查询输出四列:每周变更条目数、外部来源占比、晚期变更占比、平均决策时长。我在项目里连续跑了 12 周,当”晚期变更占比”连续两周超过 20% 时,后续四周的延期概率明显升高,这个信号比单纯的变更总量更灵敏。

4. 指标的采样偏差:一个容易忽略的坑
范围数据有个天然的采样偏差:被拒绝的变更往往不登记,被接受的变更才会留下记录。如果你只用系统里的变更记录做分析,会系统性高估团队的”通过率”,低估真实的变更压力。我的应对办法是要求所有变更申请先登记再评估,拒绝的也保留记录并标注原因。这样一来,拒绝率本身也成了一个有意义的指标。
六、案例与数据观察:中大型组织的范围治理实践
小团队的沟通成本低,范围问题常常靠”喊一嗓子”就能解决。但到了 100 人以上的组织,跨部门、多产品线、多版本并行,范围治理必须变成机制。下面是我在一个 200 人规模研发组织里参与落地的做法和数据观察。
1. 从需求池到版本范围的四道闸门
这个组织原本的做法是:业务方直接找研发负责人沟通,研发负责人拍板后进入排期。结果是同一个版本里,不同产品线的需求互相挤占,没人说得清最终范围是什么。我们设计了四道闸门,全部在 PingCode 里用工作项状态流转来实现。
- 需求登记闸门:所有需求必须由提出人填写标准模板,包含业务目标、预期收益档位、期望上线时间。未填写的需求无法进入评审列表。
- 价值评估闸门:由产品经理和业务方共同打标签,输出价值密度排序。这一步不做精确估算,只做相对排序。
- 范围入池闸门:只有排序进入当期前 70% 的需求才能进入版本候选池,其余进入 Later 池并设定复评时间。
- 变更处置闸门:版本启动后新增需求一律走变更流程,超过约定阈值(我们设的是 3 人天)必须由产品线负责人决策。
四道闸门落地后,最直接的变化不是需求变少了,而是需求的可见性变高了。业务方能清楚看到自己的需求排在什么位置、被什么挤掉,沟通从”为什么不做我的”变成了”我该换掉哪一个”。
2. 三组数据观察
落地前后各跟踪了六个月,我整理出三组比较有代表性的数据。需要说明的是,这是单个组织的观察值,样本量有限,属于经验性结论而非严格统计推断。

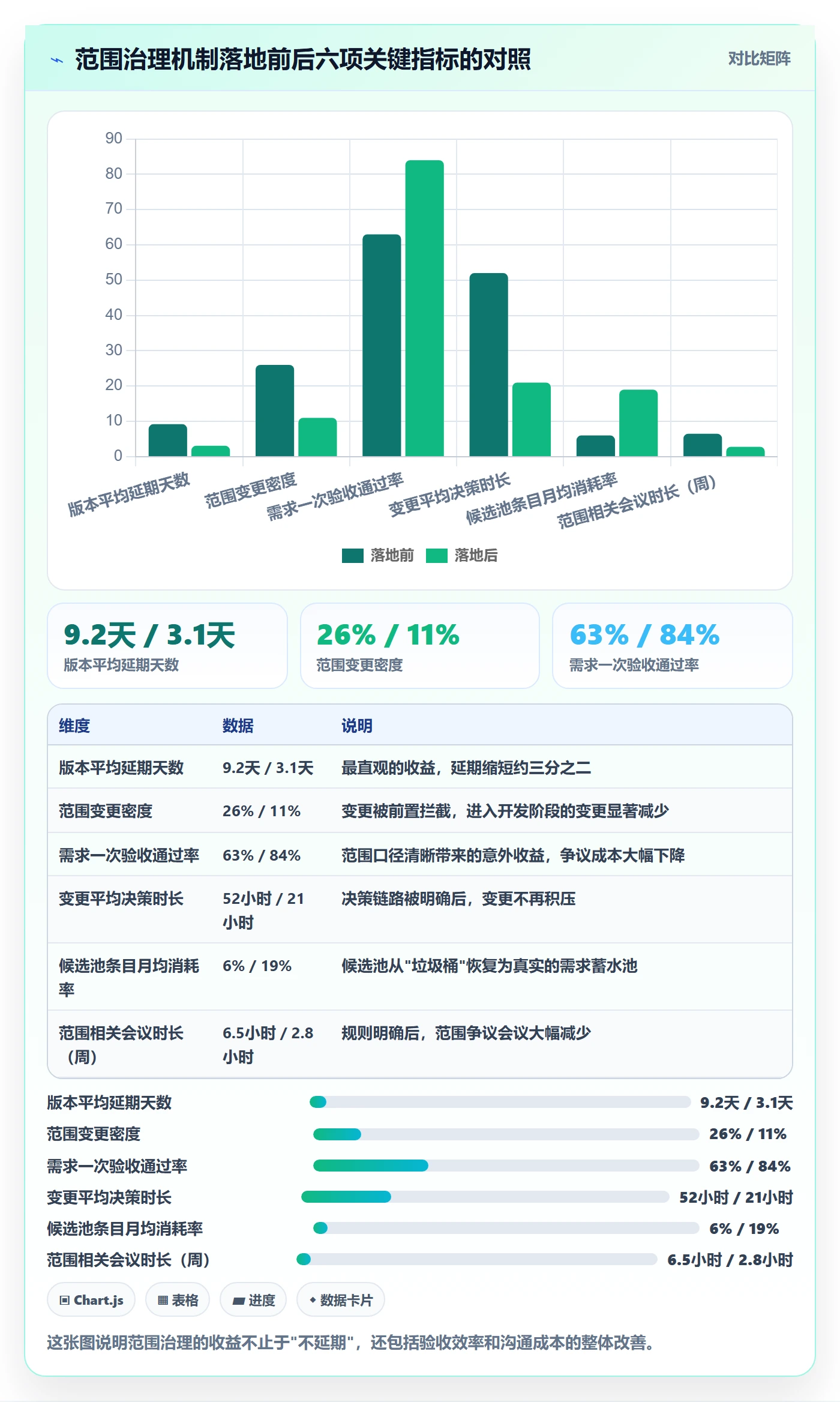

| 指标 | 落地前(6个月) | 落地后(6个月) | 变化 |
|---|---|---|---|
| 版本平均延期天数 | 9.2 天 | 3.1 天 | 下降 66% |
| 范围变更密度 | 26% | 11% | 下降 15 个百分点 |
| 需求一次验收通过率 | 63% | 84% | 提升 21 个百分点 |
| 变更平均决策时长 | 52 小时 | 21 小时 | 缩短 60% |
| 候选池条目月均消耗率 | 6% | 19% | 提升 13 个百分点 |
其中最让我意外的是需求一次验收通过率的提升幅度。我们原本的目标只是控制范围,没有专门优化验收环节。复盘后发现,原因是范围基线里显式写了 Out 列表和验收口径,验收时的争议大幅减少,很多”你觉得没做完、我觉得做完了”的扯皮消失了。

3. 为什么这个组织选择了可私有化部署的平台
这个组织有较强的数据合规要求,研发数据不能出内网,因此在选型时把私有化部署作为硬性条件。同时他们的历史数据都在 Jira 上,迁移成本必须可控。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点直接决定了选型结果,对 100 人以上、有合规诉求的国产替代场景来说,这是绕不开的评估项。
我不是说工具能解决范围管理问题。工具解决的是数据采集成本和规则落地的一致性。没有工具,四道闸门靠人工执行,两周就会走样;有了工具,闸门变成了状态流转的硬约束,谁都没法绕过。
七、不同情况下的行动建议
同样一套范围管理思路,在不同规模、不同交付模式下,落地方式差别很大。下面按四种典型情况给建议。
1. 30 人以下团队:先把 Out 列表写出来
小团队最大的优势是沟通链路短,最大的问题是没人专职管流程。我的建议是只做三件事:每次迭代明确写出 In 和 Out 两个清单;所有新增需求必须对应挤掉一个已有条目;迭代结束后花 20 分钟统计变更密度。
不要上来就搞变更评审委员会、变更申请单模板这些东西,小团队会被流程压死。等变更密度稳定在 15% 以下并保持三个月,再考虑加机制。
2. 100 人以上组织:把闸门嵌进工具状态流转
这个规模的组织,靠会议和口头约定管范围是无效的,因为信息无法同步。核心动作是把范围规则变成工作项的状态约束:没有填写完整模板的需求无法进入评审状态,没有通过价值评估的需求无法进入候选池,版本启动后的新增需求自动打上变更标记。
同时要建立指标看板,把变更密度、决策时长、候选池消耗率做成周报自动推送。我在那个 200 人组织里的经验是:看板一旦公开,团队的行为会自然向指标靠拢,不需要额外的行政推动。
3. 强合规或合同交付型项目:范围基线要可追溯
这类项目的范围往往写进合同,变更涉及商务条款。此时的重点不是”控不控”,而是每一次变更都要能在事后追溯:谁提的、什么时候提的、评估结论是什么、谁批的、对合同金额和工期有什么影响。
我的建议是把变更决策日志做成独立文档,与合同附件一一对应。同时所有变更的审批节点要留痕,不接受任何形式的口头同意。这类项目里,一份完整的变更日志在争议发生时价值极高。
4. 从其他平台迁移过来的团队:先迁数据,再迁规则
很多团队在换平台时只关心数据能不能迁过去,忽略了规则也要一起迁。我的建议是迁移分两步走:第一步迁移历史工作项和字段映射,确保历史数据可查;第二步在新平台上重建状态流转和必填规则,把范围管理的四道闸门固化下来。
如果用的是支持 Jira 平滑迁移的平台(比如前面提到的 PingCode),第一步的字段映射可以自动化完成,团队能省下大量手工整理的时间。但第二步没有捷径,需要产品负责人和研发负责人一起把规则重新过一遍,这一步做不好,换了平台也只是换了个地方继续失控。
八、不同情况下的取舍
范围管理不是”越严越好”,它本质上是一组取舍。下面四组取舍我几乎在每个项目上都要面对。
1. 交付速度与范围刚性的取舍
如果你所在的市场窗口很短,比如要在竞争对手之前上线,那么牺牲范围比牺牲时间更合理。此时应该做的是把范围砍到最小可用集,而不是压缩测试时间。反过来,如果交付时间本身是硬承诺(比如监管要求的合规改造),那么范围就必须刚性,任何新增都要走正式变更并可能影响后续排期。
判断标准很简单:问一句”晚两周和少两个功能,哪个更痛”。这个问题问出来,答案通常当场就清楚了。
2. 数据透明与团队心理安全的取舍
把变更密度、沉没工时这些指标公开,会带来压力。有人担心团队为了指标好看而少登记变更。我的经验是指标的用法决定它的效果:如果指标用于复盘和改进,团队会如实登记;如果指标用于考核个人,数据一定会失真。
我的做法是明确规定:范围指标的统计粒度到项目,不到个人。同时把”如实登记变更”作为正向行为表扬,而不是把”变更少”当成优点。这两条一立,数据质量会明显提升。
3. 工具自动化与人工判断的取舍
自动化能解决数据采集和流程一致性,不能解决价值判断。我见过一些团队把价值评估也做成了评分卡自动计算,结果出现大量高分低价值的需求,因为打分的人学会了迎合公式。
所以我的取舍是:流程和采集自动化,判断和排序人工化。价值密度排序必须由产品经理和业务方共同完成,且要留下排序理由。这不是效率问题,而是责任归属问题。
4. 范围冻结与持续探索的取舍
完全冻结范围会让产品失去应变能力,完全不冻结会让交付失控。我的折中方案是分层冻结:核心路径上的功能冻结,边缘功能和体验优化保持可变更;同时预留固定比例(我通常用 15%)的缓冲容量,专门用于吸收不可预期的变更。
这 15% 不是浪费,它是让整个计划可执行的必要成本。没有缓冲的计划,等于把每一次变更都变成延期。

5. 一个我常用的缓冲容量测算方式
预留多少缓冲不是拍脑袋决定的。我的做法是回看过去三到五个项目的范围变更总量,取中位数作为基准,再乘以 1.2 的安全系数。如果历史中位数是总工时的 12%,那么下个项目预留 15% 左右比较稳妥。这个数字需要每个季度重新校准,因为业务节奏会变。
九、把范围管理变成组织能力:90 天落地路线图

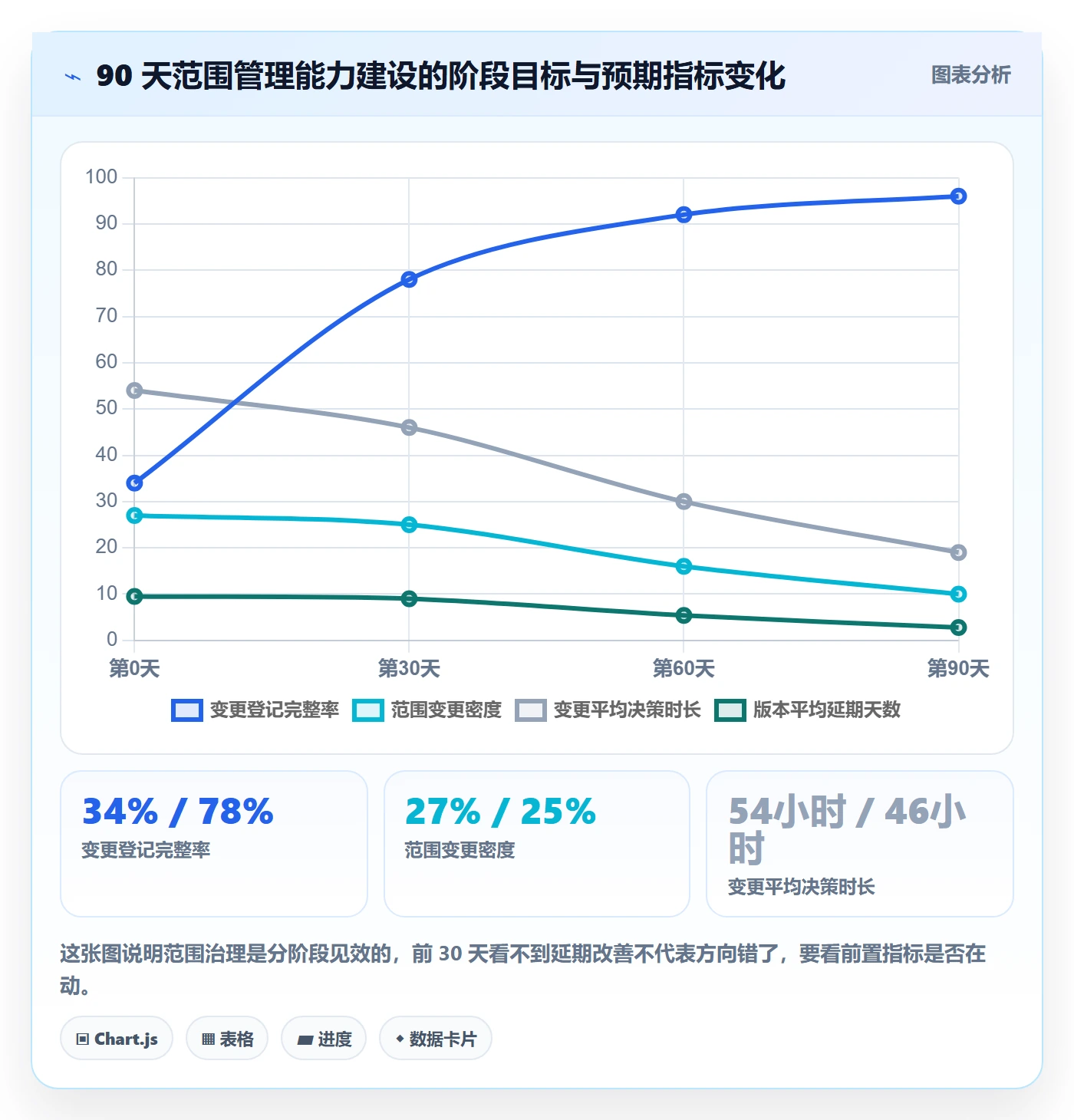

前面讲的都是方法和判断,最后落到执行。如果你现在就想动手,我给一个我自己用过、也在多个团队验证过的 90 天路线,分三个阶段。
1. 第 1-30 天:建立可见性
这一阶段不要改流程,只做一件事:把当前的范围变更如实记录下来。在当前使用的工具里加三个字段(基线标记、引入阶段、变更来源),要求所有新增需求填写。四周后你会拿到一份真实的范围变更分布,这份数据往往会让团队自己意识到问题所在。
2. 第 31-60 天:建立闸门
有了基线数据,开始建立闸门。从最简单的开始:所有变更必须登记后才能评估,并且要有明确的处置结论。先不要设复杂的审批层级,只要求”每条变更都有结论”。这一步的目标是把暗处的变更搬到明处。
同时开始发布周度指标看板,只放三个指标:变更密度、决策时长、候选池消耗率。不要一次放六个,会被忽略。
3. 第 61-90 天:建立决策机制
最后一个月引入四层决策模型,明确每一层的判断标准和责任人。同时确定缓冲容量比例,把它写进项目计划模板。这一阶段的产出不是文档,而是一份可以被新项目直接复用的模板组合:范围基线模板、变更申请模板、验收口径模板、复盘模板。
90 天之后,重点转向维护。每季度回看一次指标,校准一次缓冲比例,更新一次模板。范围管理不是一次性项目,而是一个持续运行的机制。

十、总结:把范围当成一份可以被定价的合同
回到最开始那个从 14 周拖到 23 周的项目。如果重来一次,我不会去写更详细的需求文档,也不会要求业务方少提需求。我会做三件事:把 Out 列表写出来,把每次变更登记下来并给出处置结论,把缓冲容量明确写进计划。
这三件事不复杂,但它们改变的是范围管理的底层逻辑,从”防止别人加需求”变成”为每一条需求定价”。前者是对抗,后者是交易。对抗会让团队和业务方站到对立面,交易会让双方在同一张桌子上算账。
范围管理的独特点在于,它是少数几个产品经理的日常工作会直接影响项目经济性的环节。你批下的每一条变更,都是一次成本转移;你拒绝的每一条需求,都是一次资源保护。意识到这一点之后,看变更的视角会完全不同。
下一步建议你这样做:今天就在当前使用的项目管理工具里,给需求工作项加上”范围基线标记””引入阶段””变更来源”三个字段,设为必填。然后连续记录四周,统计你的范围变更密度和外部来源占比。等你看到第一份真实数据,再决定要不要引入四层决策模型和 15% 缓冲容量,那时候你的判断会比我在这里写的任何建议都更贴合你自己的项目。
常见问题解答(FAQ)
1. 项目范围到底该怎么界定,光写一份需求文档够不够?
我做过好几个从0到1的项目,每次立项时大家都说范围很清楚了,结果开发到一半总有人问这个功能到底做不做。我一开始以为范围就是需求文档里列的那几个功能点,后来才发现文档里没写的那些隐性期待才是真正的坑。
范围界定不能只靠一份需求文档,它至少要同时落三样东西:范围说明、可交付物清单加验收标准、以及边界外显式排除项。具体做法是立项会上产出一页范围声明,左边In-scope,右边Out-of-scope,每一条Out-of-scope都要写清排除原因和后续处理方式,是放到下一期还是明确不做。
判断依据很简单,如果一条需求你写不出可验证的验收标准,那它就不是范围,是愿望。数据口径上我习惯记录范围条目总数和Out-of-scope条目占比,经验值healthy区间是15%到30%,低于15%通常说明边界根本没讨论过,高于30%则要警惕目标不聚焦。
另外验收标准要写成可判定的句子,比如导出文件支持三种格式且单次不超过一万行,而不是导出功能要完善。
2. 怎么用数据判断项目已经在范围蔓延,而不是团队执行力不行?
我带的项目前期都挺顺,到中后期就变成天天加班,谁都说不清到底哪里出了问题。后来复盘才发现是需求一点点加进来的,单看每一次变更都不大,但加起来就压垮了排期。
我建议盯三个指标,都按周统计。第一是需求净增率,等于新增需求数减移除需求数再除以基线需求数;第二是范围蔓延率,等于没走变更流程就进开发的需求数除以总新增需求数;第三是变更影响半径,等于受影响模块数除以总模块数。
阈值上,净增率连续两周超过5%或者累计超过15%就该触发一次范围复盘,蔓延率只要超过10%基本可以判定变更流程形同虚设。更关键的是看趋势不看单点,把累计需求数和剩余工期画在同一张图上,两条线一旦交叉就是范围和进度开始失衡的早期信号,这个时候介入成本最低。
要区分蔓延和执行力的差别,看的是新增需求有没有对应的移除或延期动作;如果只增不减,就是范围问题,不是团队不努力。
3. 范围变更流程怎么设计,才不会被团队绕过?
我们之前也有一整套变更流程,但一着急大家就在群里说一声先做了,事后根本补不上单子。我就很困惑,流程明明是为大家好,为什么就是没人愿意走。
核心是分级,不是加码。我一般分三级:微小变更,不影响验收标准且工作量小于0.5人日的,产品经理直接决策并登记即可;中等变更,影响当前迭代但不动里程碑的,产品经理加技术负责人一起评估,24小时内给答复;
重大变更,动里程碑、预算或关键交付物的,必须走变更评审,先产出对工期、成本、质量的书面影响评估再决策。让流程能被走的关键是降低摩擦,给一个固定入口比如统一的变更登记表,并且明确先登记后开工,未登记的工作不计入迭代完成度,这条要和考核挂钩才有效。
判断依据就是走流程的时间成本必须显著小于事后返工的成本,如果一次变更评估要开三天会,团队一定会绕过去。数据口径看两个,变更决策平均时长目标控制在24小时以内,变更登记率目标95%以上,登记率连续两周下滑就说明流程开始被架空了。
4. 项目结束后,范围数据怎么做复盘,才能让下一次估得更准?
我们复盘经常变成互相甩锅,都说需求变太多,但谁也拿不出具体数字,最后只能靠感觉下结论。我特别想把范围相关的数据沉淀下来,下次立项时能拿它当依据,而不是每次从零猜测。
复盘至少要拉齐四组数:基线范围条目数与最终交付条目数,用来算范围完整度;变更次数与变更来源分布,区分客户、内部、技术债务;每次变更造成的工期影响天数;以及估算偏差率,等于实际工时减估算工时再除以估算工时。
做法上我习惯把变更来源再分一层,分成可预见和不可预见,可预见的直接写进下一轮范围清单,不可预见的转成风险储备,这样下一轮的缓冲就有出处而不是拍脑袋。判断依据是,如果某个来源连续两个项目占比都超过20%,那它不是意外,是流程缺陷,得从需求准入或者评审机制上改。
数据口径上估算偏差率建议用中位数而不是平均值,避免个别极端值带偏结论;成熟团队的范围完整度,也就是最终交付除以基线,一般落在85%到110%之间,长期低于85%往往说明前期范围被高估或者砍需求成了习惯。
文章包含AI辅助创作:项目范围Scope全流程:产品经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318759
读者评论
变更密度超过15%就要警惕,这个阈值我代入自己团队其实不太成立。我们一个迭代只有12个条目,一条变更就是8%,按这个标准几乎每周都在"失控",但项目并没有延期。感觉比例指标在小批量团队里会被放大,可能用绝对工时或者"变更消耗的产能占比"更稳一些。想问问这个15%是跨项目平均,还是某个特定规模下的观察值?
Out列表和变更定价权这个思路我认同,但落地时最难的往往不是方法,而是PM有没有这个权力。我们试过变更决策日志,跑了两个月就变成了事后补签,因为真正拍板的人根本不在评审会上。文章里说"在什么情况下该硬扛",这点其实最想看到具体判断,比如没有上级背书时该怎么处理,硬扛的边界在哪。
工时填满率那条说到点子上了,我们之前就是填满率好看、变更没人登记,复盘时数据全对不上。但把变更登记率当正向指标也有风险,会不会有人为了凑指标把鸡毛蒜皮都登记一遍,反而淹没了真正重要的变更?另外比较好奇沉没工时占比具体怎么算,被砍的需求工时能准确归集到人天吗,还是只能估算。
