“我从来没在需求评审会上见过范围失控。范围都是在上线前两周失控的。”这句话是我在 2021 年一个 60 人规模项目的复盘文档里写下的第一行。那一次延期 11 周,我最初以为是估算不准,于是把所有工作包重新拆了一遍,总共 143 个,逐个检查“这个包能不能被解释成两种以上的工作量”。结果有 31 个可以,占比接近 22%。
那次之后,我把这个动作固定成了习惯:每复盘一个延期项目,就把它的工作分解结构拿出来,按“是否存在二义性”重新过一遍。到今天累计复盘了 37 个项目,结论比我一开始预想的更集中,延期的主因很少是“做慢了”,而是“做多了”;而“做多了”的种子,在分解阶段就已经埋下。
这篇文章不重复教科书上的 WBS 定义。我只讲三件事:我在真实项目里怎么用它控风险、它在哪些地方坑过我、以及最后沉淀下来的那套判断逻辑和取舍标准。
一、先说结论:范围失控很少发生在执行层,它发生在分解层
大部分团队把范围管理理解成“上线前砍需求”。这是把救火当成了防火。真正有效的范围控制,发生在你第一次把需求写成工作包的那个下午。工作包写得越模糊,后期砍需求的谈判成本就越高,因为没人说得清砍掉的到底是什么。
1. 我复盘 37 个项目后看到的根因分布
我把自己复盘过的 37 个延期项目做了归因。归因方法很粗糙,但足够说明问题:把每个项目的延期天数拆到具体事件上,看这个事件的第一因是“范围理解不一致”“工作量估算偏差”“外部依赖变更”还是“人员流动”。这不是严谨的统计学样本,属于个人项目样本推演,你可以只把它当成一个经验视角。
结果里最扎眼的一项是:“范围理解不一致”占了 43%,远高于“工作量估算偏差”的 27%。也就是说,将近一半的延期,在需求被写下来的那一刻就已经决定了,跟开发速度、跟团队能力关系不大。

2. WBS 的价值不是“拆细”,而是“提前给不确定性定价”
这是我近几年最核心的一个判断转变。早年我也把 WBS 当成排期工具,拆得越细越好,颗粒度做到 0.5 人天。后来发现这条路走到极端就是:文档有 80 页,没人看,评审会变成朗读会,真正有风险的地方依然没有被讨论。
现在我给团队的定位是:WBS 是一个定价工具,不是排期工具。它要回答的问题不是“这件事要几天”,而是“这件事如果变了,我们要付出多少代价”。
一个工作包如果在 WBS 里的写法是“完成权限模块开发”,那它就没有被定价,因为它可以指 3 天,也可以指 30 天。而如果写法是“完成角色 CRUD + 角色与菜单绑定,不含数据行级权限,完成定义是管理员可创建 5 个自定义角色并 3 秒内生效”,那它就被定价了:边界清晰、验收可观测、可变部分被单独拎出来讨论。

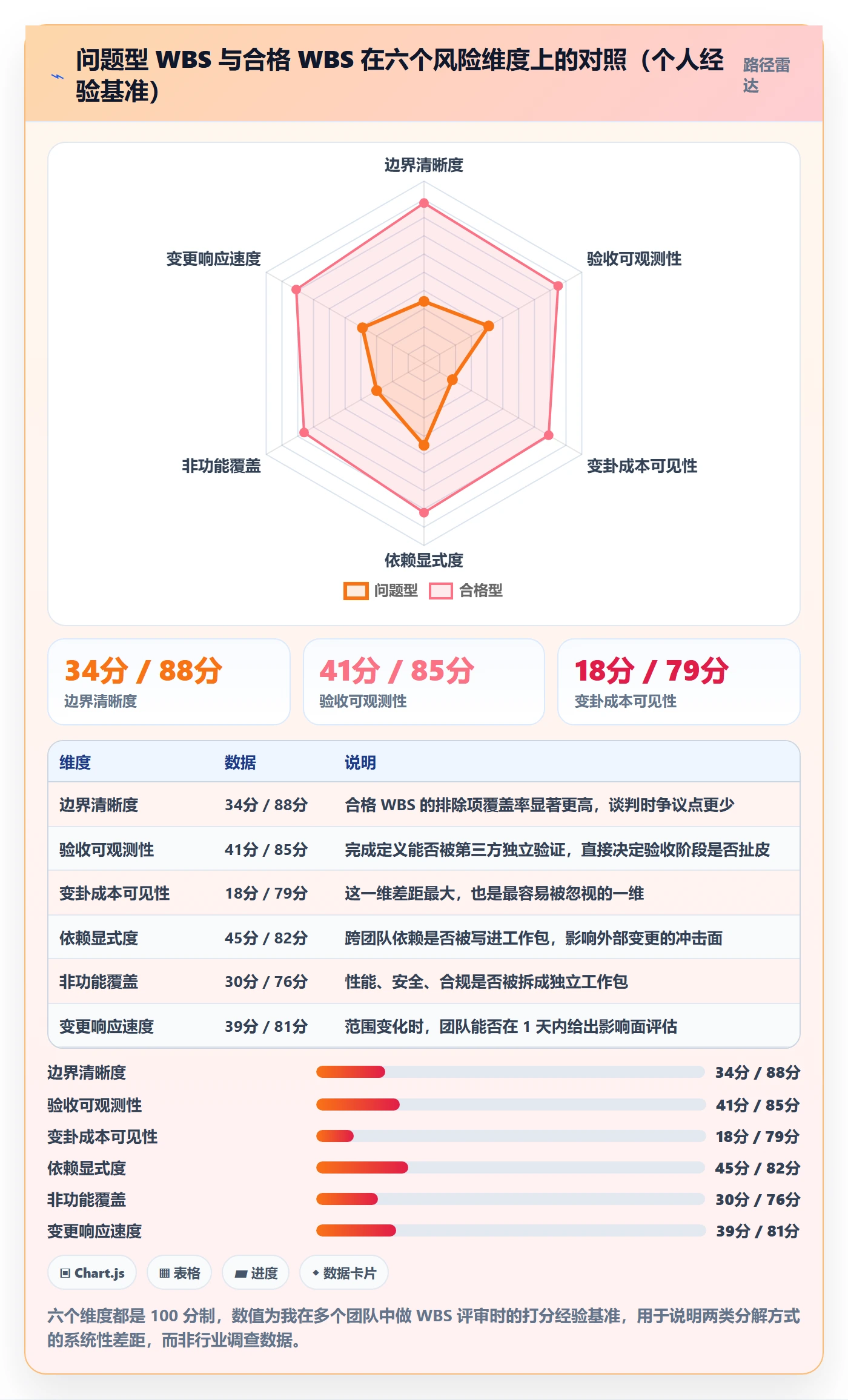

3. 判断一份 WBS 是否合格,我只看三个数字
评审 WBS 时我不看页数,也不看层级深度。我只问三个可以当场统计出来的数字:
- 无边界工作包比例:无法用一句话说清“这个包不包含什么”的工作包,占总数多少。我的经验阈值是低于 10%。
- 可观测验收标准覆盖率:完成定义里包含可被第三方(比如测试或客户)独立验证的条件的比例。低于 70% 就说明验收标准写得虚。
- 变更成本标注覆盖率:标注了“这个包发生变化时,影响范围和返工量级”的比例。这个数字很多团队是 0,而它恰恰是范围风险控制的核心。
我做过一个横向对照:同一批项目里,这三个数字都达标的项目,平均延期天数是 4.2 天;三个数字都不达标的项目,平均延期 26.7 天。差距不是开发速度带来的,是前期讨论密度带来的。
二、三个真实场景:范围是怎么在分解阶段被放大的
讲抽象原则不如看现场。下面三个场景是我职业生涯里印象最深的“范围爆炸”,它们有一个共同点:爆炸不是发生在开发阶段,而是发生在分解阶段的一个措辞上。
1. 案例一:三行字的“用户权限”,变成了六周工期
需求文档里关于权限的原文只有三行:支持多角色、支持菜单权限控制、支持按角色分配操作权限。评审时所有人都说“懂了”,开发估了 8 人天。
实际交付时,这 8 人天变成了 30 人天。膨胀路径是这样的:产品在 UI 评审时提出“角色要能看数据范围”,于是引入了数据行级权限;紧接着客户问“能不能按字段隐藏”,于是引入了字段级权限;再后来组织架构调整,要求角色跟部门联动,于是又要接组织架构同步服务。
这里的关键不是“需求变了”,需求当然会变。关键是第一次分解时,“权限”这个词没有被切出边界。如果当时的工作包写作“角色 CRUD + 菜单权限 + 操作权限,明确不含数据行级、字段级、组织联动”,那么后面每一次追加都会变成一个显式的、可谈判的变更项,而不是藏在“权限模块”四个字里的模糊承诺。
2. 案例二:“支持导出 Excel”长出了十二个变种
这是我最常拿来给新人讲的一个例子。一个 B 端系统,需求条目是“列表页支持导出 Excel”,估算 1 人天。

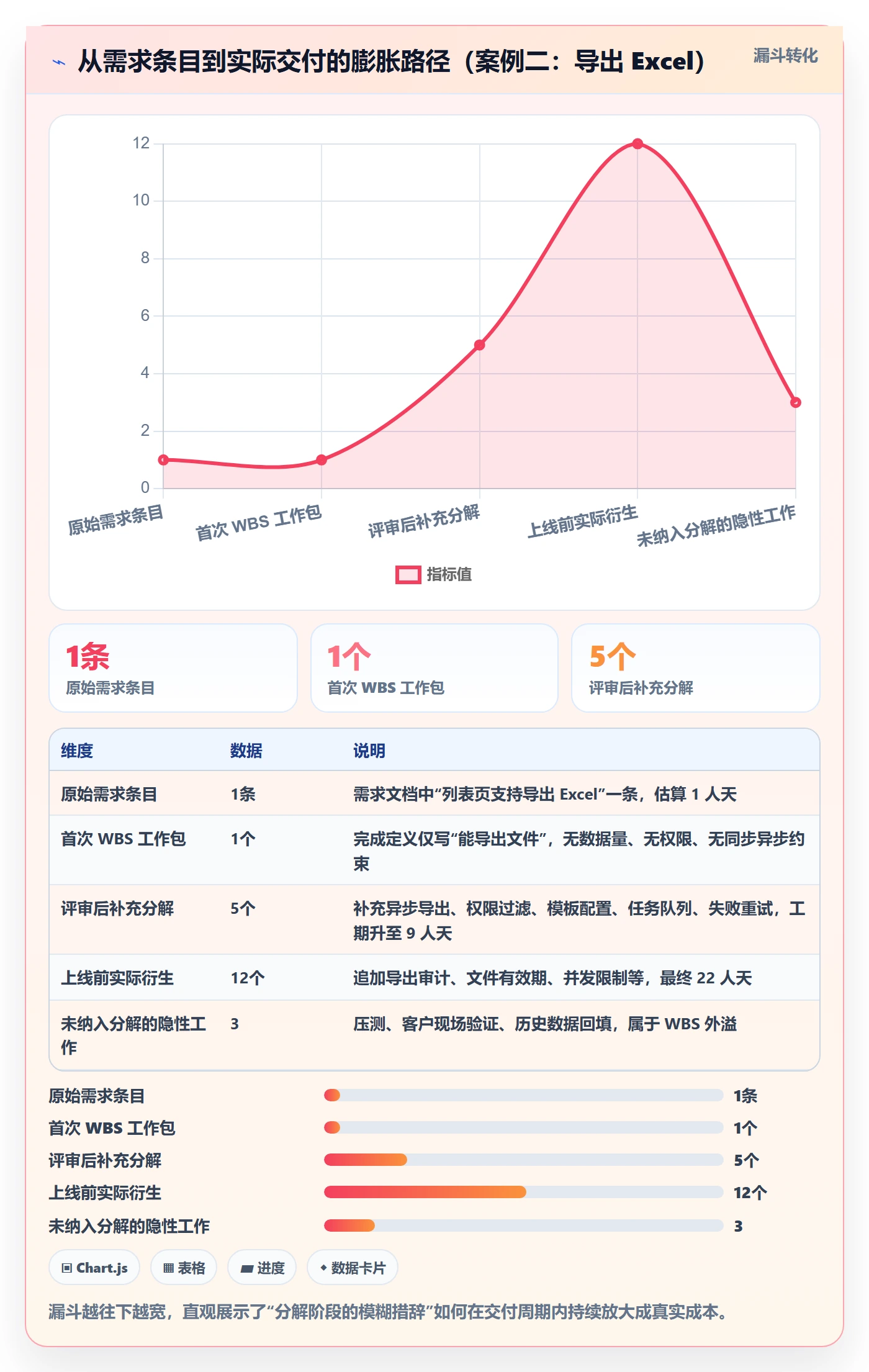

上线前它演化成了:异步导出(因为数据量大导致超时)、导出模板可配置(因为不同客户要不同列)、导出带权限校验(因为有人导出了不该看的数据)、导出任务队列与失败重试、导出记录审计、导出文件有效期与清理策略……一共十二个衍生需求。
1 人天变成 22 人天。复盘时我发现,最早的 WBS 里只有一条工作包,而且它的完成定义是“能导出文件”。“能导出文件”这个完成定义是不可观测的,它没有规定数据量上限、没有规定权限约束、没有规定同步还是异步。
把它改写成可观测的完成定义,只需要多写三行:单次导出 ≤ 5 万行时同步返回;超过 5 万行走异步任务并 60 秒内完成;导出内容严格按当前用户数据权限过滤。这三行字,就是那 21 人天的差价。

3. 案例三:一次工具迁移,WBS 漏了一层
第三个案例发生在一次研发管理平台迁移中。团队从一套海外项目管理工具迁移到国产平台,项目计划里“数据迁移”被写成一个工作包,估算 10 人天。
上线后发现字段丢失:原本的“自定义字段”在新平台里映射不全,工作项之间的关联关系断了一部分,历史评论的附件链接全部失效。补救花了 3 周,而且有一部分数据永久无法还原。
问题的根因是:“数据迁移”这个工作包没有被拆到字段级。它应该被拆成:工作项主数据迁移、自定义字段映射、状态机与工作流映射、关联关系重建、附件与评论迁移、权限模型映射、迁移后一致性校验。这七个子包,每一个都有独立的验收标准和失败风险。
后来我们在同类项目里把迁移类 WBS 固化成了这套结构,迁移相关的返工率从我个人统计的 40% 左右降到了 12% 上下。这里要说明的是,这是我跟踪的少数几个迁移项目的结果,不是行业统计。

三、拆解七个常见误区
下面这七个误区,我几乎在每一个新团队里都见过。它们的共同特征是:看起来是在做 WBS,实际上是在给未来的自己挖坑。
1. 误区一:把 WBS 当成进度表的分身
很多人的 WBS 长这样:第 1 周做设计、第 2-4 周做开发、第 5 周测试、第 6 周上线。这是进度表,不是工作分解结构。它按时间切,不按可交付物切,结果是你无法判断任何一个时间块里包含了多少个独立风险点。
正确的做法是先按可交付物分解,得到工作包之后,再把这些工作包映射到时间轴上。顺序反了,WBS 就退化成甘特图的另一种画法。
2. 误区二:只拆“要做什么”,不写“不做什么”
这是我个人认为最重要的一条。绝大多数 WBS 只列包含项,不列排除项。而排除项恰恰是范围谈判的抓手。
我在团队里推行的规则是:每一个高不确定性的工作包,必须至少写一条“不含”内容。这条“不含”不需要全面,只要写出现在最容易被误认为包含的那一项就够了。比如“角色管理(不含数据行级权限)”“报表导出(不含自定义模板)”。
3. 误区三:颗粒度凭手感,没有判定标准
拆多细?有人按人天,有人说不超过 3 天,有人凭经验。这些标准的问题是:它们都在用“工作量”当尺子,而不是用“风险”当尺子。详见第四部分我会给出的替代算法。
4. 误区四:把验收标准留给测试同学
工作包的完成定义如果由测试同学补,那它一定会被补成“功能正常可用”。这句话对范围控制没有任何价值。完成定义必须由提出这个工作包的人写,因为它本质上是一个范围承诺的边界声明,而不是一个测试用例集合。
5. 误区五:用需求文档代替工作包
需求文档的组织方式是“用户视角的功能描述”,工作包的组织方式是“交付视角的责任单元”。二者不是一回事。一份需求文档可以对应 3 个工作包,也可以对应 30 个。直接把需求条目当工作包用,是导致“二义性工作包”比例偏高的最常见原因。
6. 误区六:拆完就冻结
另一个极端是认为 WBS 一旦评审通过就不能改。WBS 应该允许改,但要区分两类修改:一类是“修正分解方式”,可以随时改;另一类是“扩大包含范围”,必须走变更流程并重新定价。把这两类混在一起,团队要么不敢改,要么随意改。
7. 误区七:忽略非功能工作包
性能、安全、合规、可观测性、数据一致性校验,这些在 WBS 里经常整块消失,然后在测试阶段集中爆发。我的经验是把它们显式列为工作包,即使颗粒度很粗,也要让它们出现在列表上。不出现在 WBS 上的东西,不会因为没有计划而消失,只会因为没有计划而超支。

四、我用得最顺手的一套方法:三刀切
把前面所有判断收敛成可执行的动作,就是三刀。第一刀切边界,第二刀切验收,第三刀切变化。每个工作包都必须被这三刀切过一遍,才算进入 WBS。
1. 第一刀切边界:先写“不做什么”
我称它为反向 WBS。具体做法是:拿到一个工作包名称后,先不急着列包含项,而是先问“这个名称最容易被误解成什么”,把误解项写进排除清单。
例如工作包叫“消息通知”,先列排除:不含短信通道、不含邮件模板可视化编辑、不含用户级免打扰策略。这三条排除项写出来,后续评审中 80% 的争议会在开口前消失。
2. 第二刀切验收:完成定义必须可观测
我判断一条完成定义是否合格,用的是“第三方测试法”:把这条定义交给一个完全没参与过需求讨论的人,他能不能独立判断这个工作包做完了没有。如果不能,就重写。
“导出功能正常”,不合格。
“单次导出 5 万行以内同步返回,超过走异步任务且 60 秒内完成,导出内容按当前用户数据权限过滤”,合格。
3. 第三刀切变化:给每个工作包标一个变卦成本
这是我个人认为整套方法里最有价值的一步。给每个工作包标一个三档的变卦成本:低(局部改动,1-2 天内可完成)、中(涉及 2-3 个模块,3-8 天)、高(涉及数据模型或跨团队,8 天以上)。
标注之后会产生一个立竿见影的效果:评审会的注意力会自动聚焦到“高变卦成本 + 边界模糊”的交叉区域。以前大家会花一小时讨论按钮放左边还是右边,现在会花一小时讨论数据权限模型要不要现在做。
4. 颗粒度的正确算法:按变更成本拆,不按人天拆
回到误区三。我的拆分标准是:一个工作包只要满足“变卦成本 ≤ 中”且“能被独立验收”,就可以停止拆分;如果变卦成本是高,就必须继续拆,直到拆出来的子包里有至少一个可以独立砍掉。
这个标准背后的逻辑很朴素:拆分的目的是让范围变化时你有可选项。如果一个工作包变了只能整体重做,那它的颗粒度就是错的,跟你估算它要 3 天还是 30 天没有关系。

5. 一个可以直接抄的工作包模板
下面这个模板是我现在团队的标准格式,用 YAML 写是因为它既方便人读,也方便导入到研发管理平台里作为字段结构。你可以把字段名换掉,但建议保留“不含”和“变卦成本”这两项。
工作包 ID: AUTH-02
名称: 角色与权限管理
包含:
角色 CRUD
角色与菜单绑定
角色与操作权限绑定
单用户单角色分配
不含:
数据行级权限
字段级权限
组织架构联动
审批流角色参与
完成定义(可观测):
管理员可创建不少于 5 个自定义角色,保存后立即生效
角色权限变更后,受影响用户 3 秒内(P95)看到新权限
无权限用户访问受限菜单时被拦截,并写入审计日志
依赖:
用户中心 v1.2(提供用户唯一标识)
审计日志服务(提供写入接口)
变卦成本: 中(局部改动 1-2 天,跨模块影响 5-8 天)
风险标记: 高(历史上数据权限需求 3 次被追加)
责任角色: 后端主程 + 产品经理(验收共签)

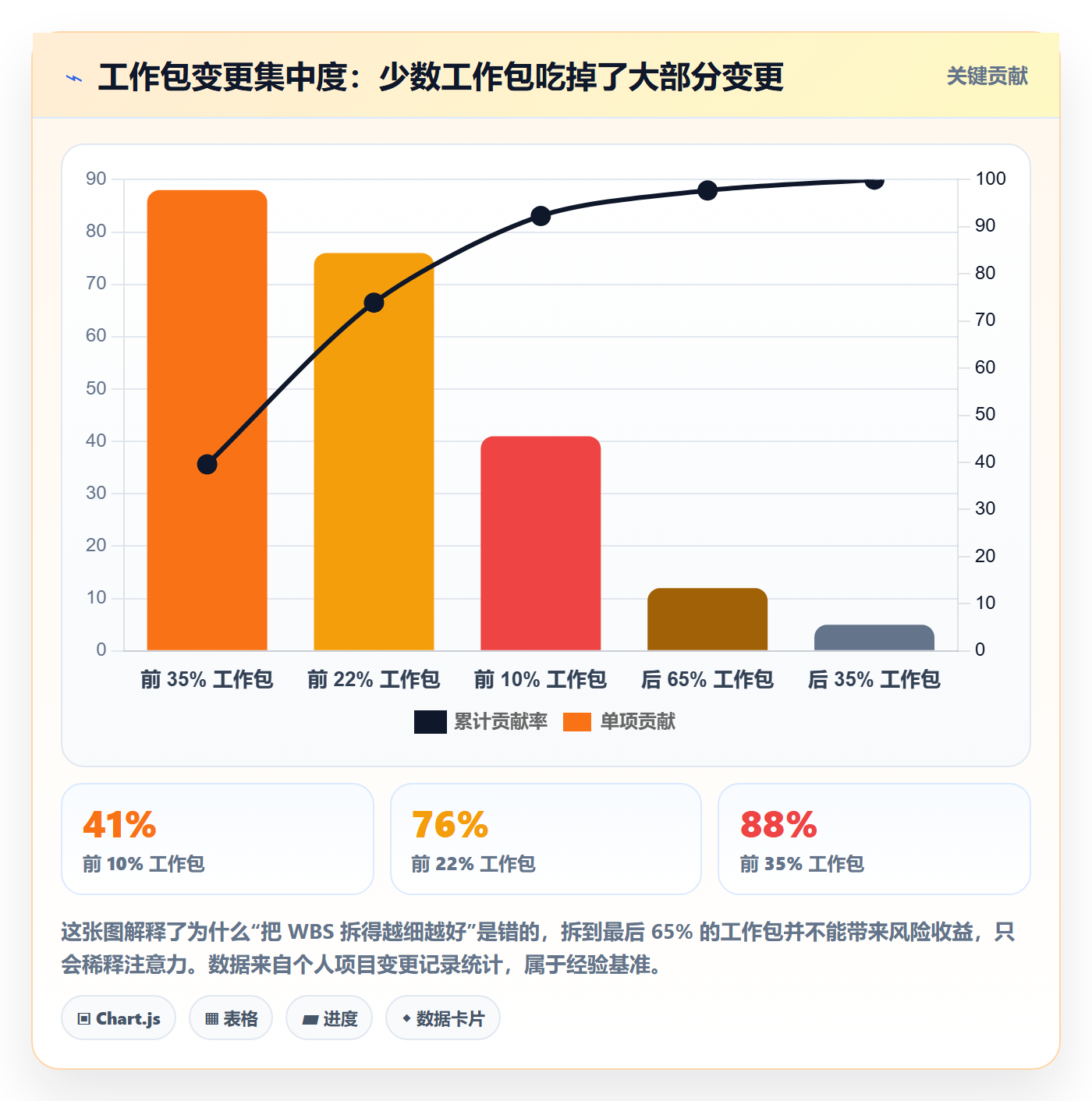

把这个模板落地之后,还会看到一个很有意思的现象,值得单独拿出来讲。变更并不是均匀分布在所有工作包上的。我把近三年的项目变更记录按工作包做了排序,发现大约 18%-22% 的工作包承担了 75% 以上的变更次数。

五、案例与数据观察:中大型组织里的 WBS 长什么样
前面讲的方法在 20 人团队里可以靠口头约定跑通。但到了 100 人以上的组织,情况会变,因为分解的产物需要跨团队、跨季度地流转,还要能对接平台工具。规模带来的不是复杂度,而是“分解结果的持久化要求”。
1. 100 人以上组织和 20 人团队,WBS 逻辑不一样
小团队里,WBS 的主要读者是团队自己,很多隐含共识不需要写下来。100 人以上的组织里,WBS 的读者变成了三拨人:跨部门协作方、季度规划方、以及半年后接手的人。任何含蓄表达都会在这三拨人之间被重新解释一次。
我看到的一个具体差异是:小团队 WBS 里“依赖”这一项常常不写,因为大家坐在一起;大组织里依赖必须显式,而且要标注依赖方向(我方依赖他人 / 他人依赖我方)和依赖的交付日期。据我个人观察,在多团队协作项目中,未显式标注的跨团队依赖,平均会导致 6-9 天的隐性等待。
2. 迁移类项目的 WBS 要拆到字段级
回到案例三。从那之后,我们把迁移类项目的 WBS 固化成了一套七段结构,每个子包都有独立的验收标准。这套结构在研发管理平台迁移场景里尤其重要,因为不同平台的数据模型差异往往比想象中大,优先级字段的语义、状态机的层级、工作项之间的父子与阻塞关系,都需要逐项映射。
这里我可以给一个具体的落地参照。PingCode 在支持 Jira 平滑迁移这件事上提供了比较完整的迁移路径,它主要服务中大型企业及 100 人以上组织,同时支持私有化部署,是国产替代场景里经常被纳入评估的选项之一。但即便工具有现成的迁移能力,WBS 层面的字段级拆解依然必须由你们自己做,工具能搬数据,搬不了你们对数据语义的理解。
我见过最稳妥的做法是:迁移 WBS 里单独列一个“迁移映射表评审”工作包,交付物是一张逐字段的映射表,包含原字段、目标字段、转换规则、默认值、校验方式。这个工作包本身只需要 2 人天,但它能拦掉后面几周的返工。
3. 私有化部署项目的额外工作包清单
私有化部署场景的 WBS 和 SaaS 场景差别很大,因为交付边界完全不同。我整理过一份常用的补充清单,通常在标准功能工作包之外还要加上这些:
- 环境与依赖核查:客户侧操作系统、数据库版本、网络策略、代理配置
- 部署方案与回滚方案:含安装包制作、初始化脚本、回滚演练
- 数据初始化与历史数据导入:含导入模板、字段映射、导入验证
- 权限与账号体系对接:含单点登录、组织架构同步、权限模型映射
- 性能基线验证:在客户真实数据量下的响应时间与并发验证
- 运维交接与文档:含日志位置、备份策略、故障排查手册
这六项如果不在 WBS 里出现,几乎一定会以“上线后救火”的形式出现,而且成本通常是计划内的 2-3 倍,因为它们发生在你最没有排期弹性的时间点。


六、不同情况下的行动建议
方法只有一套,但落地动作要分场景。下面是我在不同项目类型里的具体做法,你可以按自己最接近的那一类直接照做。
1. 0 到 1 新产品:先拆风险,后拆功能
新产品最大的特点是:你不知道哪些功能会活下来。这种时候按功能模块平铺分解,等于把精力平均分给了确定要砍掉的东西。
我的做法是先列“高风险假设清单”,把每个假设写成一个验证型工作包,比如“验证用户是否愿意为批量操作付费”,完成定义是“完成 8 次用户访谈并获得 5 次明确表态”。功能型工作包只对已经验证过的假设展开分解。这样 WBS 的前 20% 是验证工作,后 80% 是交付工作,而不是 100% 都是交付工作。
2. 存量系统改造:先做行为冻结清单
改造类项目的风险不在新功能,而在“改坏了原本能用的东西”。所以我的第一步不是拆新需求,而是拆出一份“必须保持不变的行为清单”,把它作为独立工作包,验收标准写成可回归验证的用例。
这份清单本身就是范围声明:清单上的行为一旦被新需求影响,就要重新评估。它同时也是给测试和运维的交接物,一举两得。
3. 工具迁移或国产替代:字段级拆解 + 双跑期
迁移项目我会强制加两个工作包:一个是前面说的“迁移映射表评审”,另一个是“双跑期验证”。双跑期指的是新旧两套系统并行运行一段时间,用真实数据对比结果。
双跑期的长度取决于数据复杂度,我见过的最短是 2 周,最长是 6 周。这个时间看起来是浪费,但它把“上线后才发现字段丢失”这种不可逆风险变成了“双跑期发现差异”这种可逆风险。对于要长期承载研发数据的中大型组织,这笔账非常划算。
4. 多团队协作的中大型项目:把依赖当成一等公民
多团队场景下,我会要求每个工作包都标注四个依赖字段:依赖对象、依赖方向、约定的交付日期、依赖失效时的替代方案。最后一项最容易被忽略,但它决定了对方延期时你是等着还是能绕开。
同时我会设置一个单独的“跨团队接口对齐”工作包,按双周节奏重复出现,验收物是接口变更记录。这个工作包看起来没有产出,实际上它拦住的是最难排查的那类延期。
七、不同情况下的取舍
没有任何一种分解方式只有收益没有成本。这一部分讲我在真实的取舍点上怎么选,以及选错的代价。
1. 拆细的收益与代价
拆细的收益是变更可选项变多、影响面评估变快;代价是文档负担上升、评审时间变长、团队容易陷入细节争论。

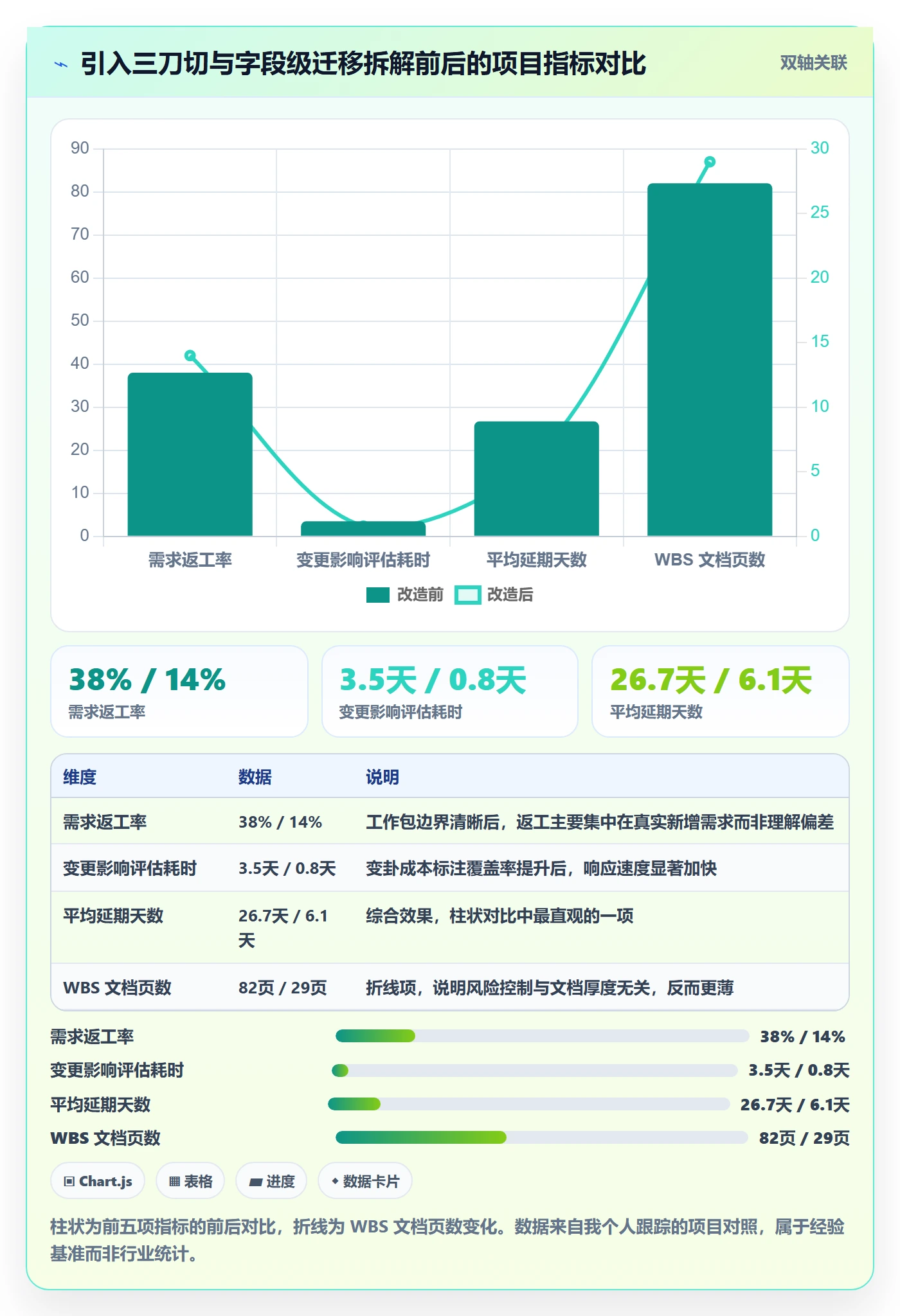

我的取舍原则很明确:只对变卦成本为“高”的工作包做细拆,对“低”和“中”的工作包保持粗颗粒度。按第五部分的帕累托数据,这样处理约 20% 的工作包,就能覆盖 75% 以上的范围风险,同时文档量下降约 60%。
2. 冻结与开放的取舍
完全冻结会让团队僵化,完全开放会让项目失控。我采用的是双轨制:工作包列表可以随时新增和调整,但每个工作包的“包含范围”一旦确认就冻结,扩大包含范围必须走变更并重新定价。
这样做的效果是:团队仍然可以自由地调整优先级、调整顺序、甚至把某个工作包挪到二期,但不会出现“悄悄多做了一点”的情况,因为扩大范围这个动作有明确的手续。
3. 文档厚度与沟通成本的取舍
这是最微妙的一组。文档写得厚,沟通成本短期下降但维护成本上升;写得薄,沟通频繁但灵活。
我的经验阈值是:如果一个信息在两次以上的会议里被重复解释,就把它写进 WBS;如果只解释过一次,就先口头同步。这个规则的好处是文档内容会自动收敛到真正的信息损耗点上,而不是为了完整而完整。
4. 一个可以直接用的决策对照表
下面这张表是我在评审会上用来快速对齐的,按项目特征给出分解深度建议。

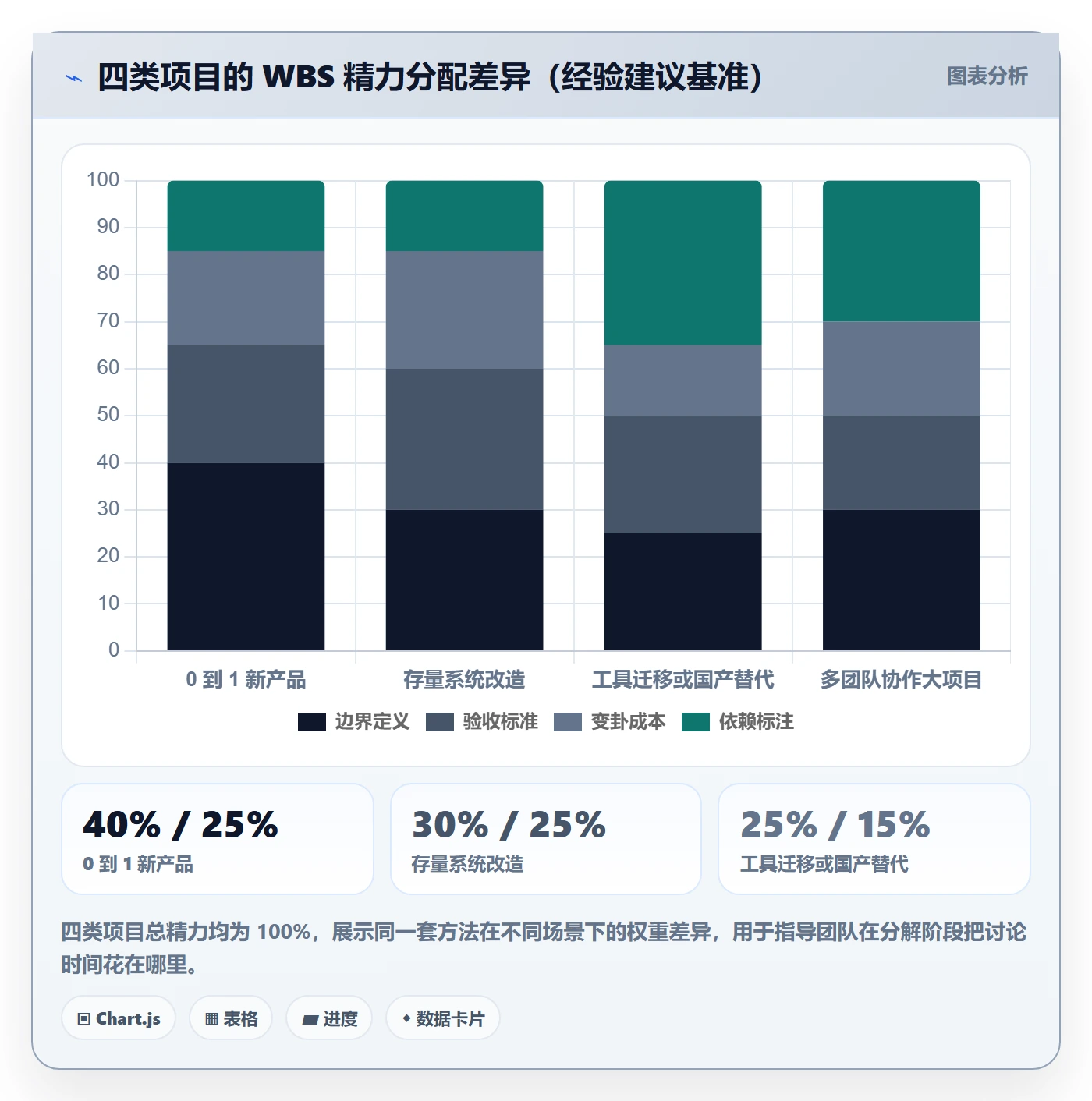

| 项目特征 | 建议分解深度 | 必须包含的字段 | 主要风险 |
|---|---|---|---|
| 0 到 1 新产品、需求高度不确定 | 中(按验证假设拆两层) | 边界排除项、完成定义、验证方式 | 把资源铺在会被砍掉的功能上 |
| 存量系统改造、兼容性要求高 | 中到细(按回归行为拆三层) | 行为冻结清单、兼容验收标准 | 改坏既有功能,回归成本失控 |
| 工具迁移 / 国产替代 | 细(按字段与数据对象拆三层) | 字段映射表、双跑期、一致性校验 | 数据丢失不可逆、后期无法还原 |
| 多团队协作、依赖外部交付 | 中(按交付界面拆两层) | 依赖对象、方向、日期、替代方案 | 隐性等待累积,延期无法归因 |
| 合规或安全敏感项目 | 细(非功能单独列包) | 合规验收项、审计要求、安全基线 | 上线前集中暴露,无补救窗口 |
八、最后:WBS 是产品经理手里为数不多的“可控杠杆”
写了这么多,我想把最核心的一个观点再收一次。产品经理能控制的东西其实很少,开发速度不由你决定,市场变化不由你决定,但“你怎么分解一件事”完全由你决定。而分解方式,决定了后面所有讨论是在清晰的边界上讨价还价,还是在模糊的措辞里相互消耗。
我复盘的那 37 个项目里,延期最短的那几个,并不是团队最强、需求最稳定的。它们只是在工作包被写下来的那一刻,就已经把“可能变什么”写清楚了。这一点不需要天赋,只需要在分解时多问三个问题:这个包不包含什么?做完的标准是什么?如果它变了我们要付出多少?
如果你现在手上正好有一个正在推进的项目,我建议的下一步非常具体:挑出你 WBS 里变卦成本最高、边界最模糊的三个工作包,用第四部分的模板重写一遍,然后拉着开发和测试各花 30 分钟过一遍。不需要重写整个 WBS,先把最危险的那 20% 处理掉,你会在下一次范围变更时明显感觉到差别。
另一个可以立刻执行的动作是:建立一个变更清单,记录每一次范围变化发生在哪个工作包上。三个月后你回看这份清单,就会得到属于你自己项目的帕累托分布,那才是最适合你团队的拆分依据。
常见问题解答(FAQ)
1. WBS 到底应该拆到几层,一个工作包拆到多大才算合适?
我第一次做工作分解的时候,为了显得细致把整个项目拆了 6 层,结果评审会开了三个小时大家还在争论一个节点该归谁。后来换了个项目又被说拆得太粗,估算根本没法用。我到现在也没搞清到底几层、多大事才是标准。
用一个判断口径就够了:工作包要能估算、能派给唯一的负责人、能写出一条可验收的完成标准。经验值是单个工作包控制在 8 到 80 人时(1 到 10 人天),工期不超过两周,也就是一个迭代内能收口。层级上按交付物分解,通常三到四层到工作包:项目、阶段或子系统、交付物或模块、工作包。
超过四层往往拆的不是交付物而是过程步骤,把那些步骤下沉成工作包内部的检查清单,不要单独占一个节点。两个自检动作:如果某个节点回答不出谁来负责、什么时候算做完、大概几天,就继续往下拆;如果拆完之后两个节点的验收标准写得几乎一样,说明拆重了,合并回上一层。
颗粒度不是越细越好,拆到团队每个成员每天都能对着自己那一格说清今天做什么,就到位了。
2. 需求方总在项目中途临时加东西,范围蔓延怎么才能真正控住?
项目做到一半,业务方在群里发一句顺手加个导出吧,我不好意思拒绝就答应了,结果三周后为了这个导出重做了权限和日志,上线延期,锅还是我背。我不想每次都当坏人,但也确实不想再被临时需求拖垮。
核心是把口头答应换成有记录的交换,用换不用加。开工前锁定范围基线,也就是 WBS 加每条的验收标准加版本号,冻结并存档;之后任何新增都走一张变更单,写清谁提、解决什么、影响哪些工作包、增加多少人天、冲击哪个里程碑。处理方式只有两种:要么砍掉等量的原有范围,要么顺延日期,没有第三条路。
判断口径可以量化:单条变更超过总预算的 5%,或者对关键路径的影响超过 3 天,就必须上升到项目决策人拍板;小额变更不要随时响应,攒起来每周固定一个窗口集中评审。沟通上有一句话很好用:我先记下来做影响评估,周四给你结论。
这样做的好处是把成本显性化,大部分临时需求在评估结果出来之后就自己消失了,我经手的项目里,需求变更造成的延期从平均两周压到了三天以内。
3. 怎么从 WBS 里提前把高风险的工作包挖出来,而不是等出事再补风险登记册?
我以前做风险登记册基本靠编作文,条目写得很全,技术风险、资源风险、外部依赖风险一个不落,但真出问题的时候一条都没对上。后来发现风险其实早就藏在 WBS 的某些节点里,只是我没标出来。
给每个工作包打三个标记,任何一个命中就是风险源:技术不确定性,也就是方案有没有被验证过、团队有没有做过;依赖数,涉及几个外部团队、第三方接口或审批;单人依赖,是不是只有一个人会。命中之后不要只是记进登记册,要做两个动作。
第一,对技术没验证过的工作包前置一个 1 到 3 天的时间盒验证任务,先做技术探针,验证失败就换方案,不要带着一半把握去排二十天工期。第二,把缓冲集中放在高风险工作包后面,而不是平均撒到整个项目里,平均撒等于没有缓冲。
判断依据来自估算偏差的经验值:做过三次以上的同类任务,工期偏差一般在正负 20% 以内;第一次做的任务偏差会超过 100%。所以第一次做的工作包要拆得比同类任务更细,细到每一段都能单独验证,风险才可控。
4. WBS 放进项目管理工具之后,怎么避免两周就变成一堆乱七八糟的看板卡片?
我们团队把 WBS 录进某项目管理平台,两周后层级全乱了:有人直接在项目根目录建任务,有人把工作包当卡片拖来拖去改状态,迭代结束时根本看不出当前范围是什么。我怀疑不是工具的问题,是我们一开始就没定好哪一层归谁管。
关键是让工具里的层级和 WBS 骨架绑定,并且明确每一层的权限。用项目、阶段或里程碑、工作包、执行任务这四级结构,工作包及以上只读,只有项目经理能改,日常流动的只有最底下的执行任务。再配三条规则:第一,只为工作包设置计划起止日期和负责人,任务层只填剩余工时,不要给任务单独排里程碑;
第二,成员每天更新的是任务状态,里程碑完成率由工作包自动汇总,不要人工报进度,人工报的数字一定偏乐观;第三,看板视图只展示工作包这一层,卡片上必须带验收标准和负责人,不满足就不允许进入看板。
验收口径要写死:里程碑完成率等于已完成工作包数除以该里程碑下工作包总数,而工作包完成的定义是验收标准被确认,不是里面的任务全部打完。这一条能直接解决进度卡在 90% 一个月的老问题,因为剩下的 10% 往往是没通过验收的返工,按任务数算永远算不出来。
文章包含AI辅助创作:项目范围工作分解教程:产品经理风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318710
读者评论
把延期归因到分解阶段的二义性,我在自己团队里试过类似复盘,确实比单纯盯开发速度有用。但43%这个比例我觉得受口径影响很大,同一段需求文字,换个人判断是否‘可解释成两种以上工作量’,结论可能差不少。想知道作者有没有具体的判定规则,还是主要靠经验。
案例二里那三行可观测完成定义确实有说服力,但我更关心的是:在项目排期紧、需求评审时间有限的情况下,要求每个工作包都写清数据量、权限、同步异步约束,实际推行阻力有多大?如果只对高风险包做,那高风险包的识别标准又是什么?
迁移案例的七个子包拆法我认同,字段级映射和关联关系重建的确是最容易漏的。不过我有个不同看法:迁移返工率从40%降到12%,样本量不大的话说服力有限,而且不同平台的数据模型差异很大。文中如果只提某项目管理平台换成另一个项目管理平台,不给具体字段映射难度,读者还是没法判断自己项目适不适用。
