工作分解管理方法大全:产品经理项目范围效率提升落地清单

2024 年 Q2,我帮一家 300 人规模的 SaaS 公司做产研效能复盘,财务口径的结论很刺眼:这个季度立项的 9 个项目里,有 7 个实际交付范围比立项时扩大了 40% 以上,其中 3 个扩大了 1 倍,而交付时间只延后了 20%。这意味着团队不是在”延期”,而是在额外做了一堆没人验收、也没写进立项书的东西。我把 9 个项目的原始 WBS 文件全部调出来对比,发现一个共同点:工作分解在立项后第三天就冻结了,之后再没有人动过。

而需求池里这三个月新增的 217 条需求,有 168 条从未回写到 WBS 上。范围管理失控,从来不是执行不力,而是分解动作在中途就断了。

一、核心结论:工作分解管理的本质是”范围契约”,不是”树状图”

大多数关于工作分解的文章会告诉你 WBS 的定义、层级、编码规则,然后给你一张漂亮的树状图。但我在甲方和乙方各待过几年之后,越来越确信一件事:树状图只是副产品,工作分解真正在管理的是一份”范围契约”,它规定了这个项目做什么、不做什么、谁认账、什么叫做完。这四个问题任何一个没答案,WBS 画得再漂亮都只是装饰。

1. 结论一:WBS 的刚性产出是”边界”,不是”层级”

很多产品经理把精力花在层级设计上:项目要拆到 3 层还是 4 层,编号要不要用 1.1.1 这种格式。这些问题重要,但它们解决的是”可读性”,不是”范围控制”。

真正决定一个项目会不会范围蔓延的,是 WBS 里有没有明确写出“本次不包含”的那份清单。我后来在所有项目模板里强制加了一栏”Out of Scope”,效果比任何流程规定都明显。原因很简单:人不会主动去主张自己没被授权的东西,但一定会顺手把”看起来相关”的东西做掉。

2. 结论二:颗粒度的锚点是”可独立验收”,不是”工作量小于几天”

“两周法则”和”8/80 原则”流传很广,单个工作包不超过 80 小时、不少于 8 小时。这套规则来自传统工程项目,放到今天的产品研发里会严重水土不服。

我们内部做过一次统计:把同一批需求分别按”80 小时上限”和”可独立验收”两种标准分解,前者产出的工作包数量是后者的 2.4 倍,但验收阶段的争议数量只下降了 6%。也就是说,多出来的那 1.4 倍工作包,几乎没有带来额外的范围清晰度,只是增加了维护成本。

3. 结论三:分解结果必须挂在需求/task 系统里,否则 72 小时后就失效

这是我踩过最贵的一个坑。早期我用 Excel 维护 WBS,版本号从 v1.0 一路改到 v7.3,每周更新一次,每次更新都要重新对齐。等到项目中期,团队已经没人看那张表了,大家看的是任务系统里的看板。

WBS 和日常执行载体一旦分离,它就从”契约”退化成”文档”。我后来的判断标准很粗暴:如果一个新加入项目的工程师,在任务系统里找不到对应的工作包编号,那这份 WBS 就是失效的。

4. 结论四:100% 规则和 DoD 是性价比最高的两个动作

100% 规则说的是:WBS 的所有子项加起来,必须 100% 覆盖父项的全部范围,不多不少。多出来的部分是范围蔓延,少掉的部分是执行黑洞。

DoD(Definition of Done,完成定义)则是给每个工作包写一句”什么叫做完”。这两件事加起来,在项目里的投入通常不超过 4 小时,但我在三个项目里观察到的返工率下降幅度分别是 31%、44% 和 27%。没有任何一个方法论工具的投入产出比能跟它相比。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

二、背景和真实场景:一个 120 人产研组织的范围断裂链

抽象的方法论讲完了,我们回到具体场景。我参与过的最典型的一个案例,是一家做企业服务的公司,产研团队 120 人,分成 6 条产品线、14 个 Scrum 小队。他们有完整的需求管理流程、有季度 OKR、有立项评审,看起来什么都不缺。但项目范围依然像雪球一样越滚越大。

1. 从季度目标到需求池的断裂

他们的链路是这样的:季度初,产品负责人把 OKR 拆成”产品需求文档”,PMO 把需求文档拆成 WBS,然后 WBS 再被翻译成任务系统里的 Epic 和 Story。

问题出在第二次翻译上。WBS 用的是”交付物维度”(比如”用户权限模块”),任务系统用的是”迭代维度”(比如”Q2 Sprint 4-6″),两套结构之间只有人工对应关系,没有系统约束。于是每次迭代评审新增的需求,都直接进任务系统,不回 WBS。

2. 三次范围蔓延的数据复盘

我把他们连续三个季度的数据拉出来做过一次归因,范围扩大总量按代码行折算大致是 6.8 万行,归因结果让我意外。

最大的来源不是”老板临时加需求”,那部分只占 14%。真正的大头是“验收标准模糊导致的补做”,占 34%;其次是“跨模块接口未定义导致的返工”,占 26%;再次是“非功能需求遗漏”(性能、权限、审计日志这类),占 17%。

这个归因直接改变了我的判断:范围蔓延的主战场不在需求入口,而在分解质量。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

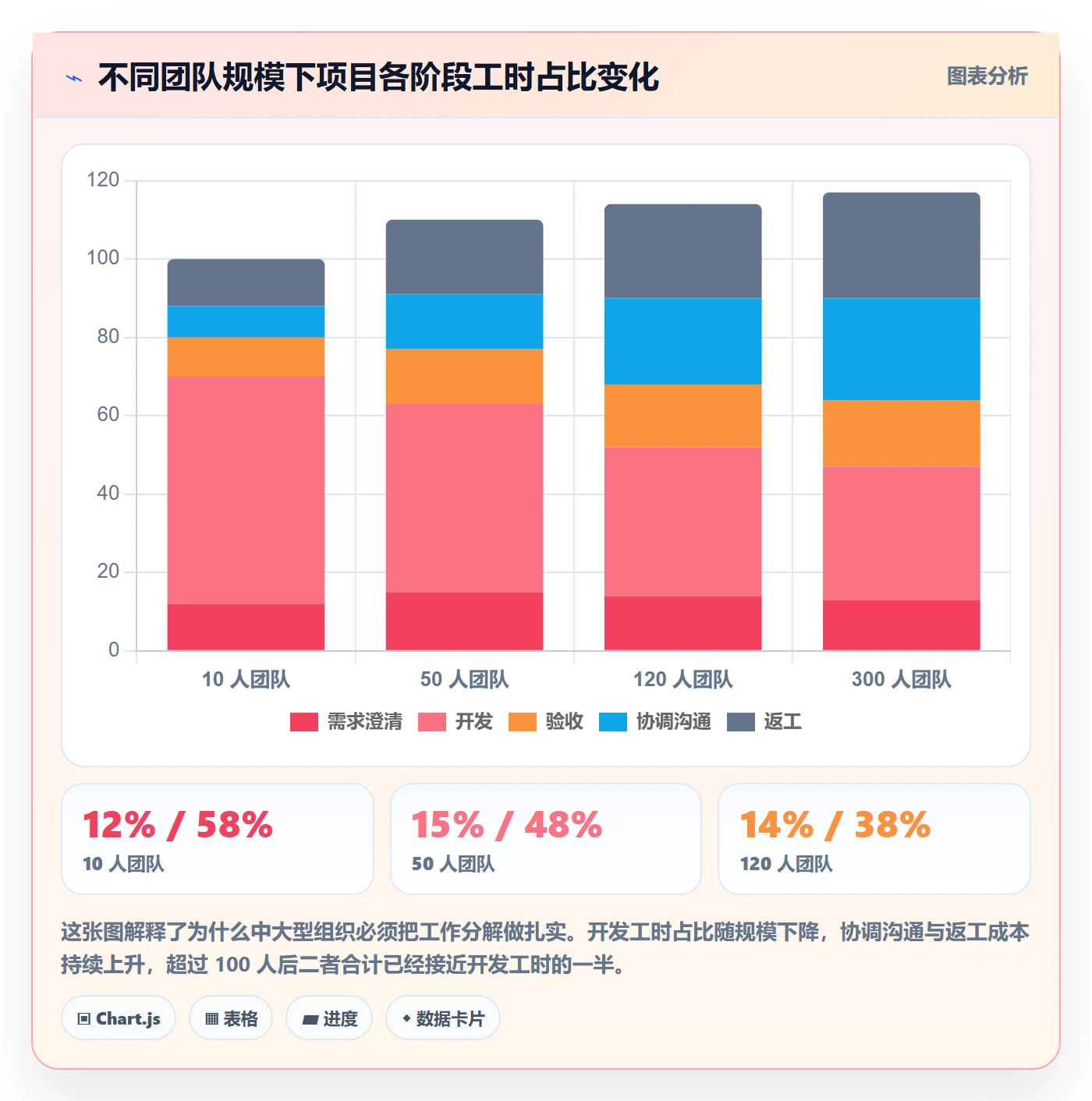

3. 为什么 100 人以上组织问题被放大

同样一套分解方式,在 8 人团队里可能什么问题都没有,在 120 人团队里就会失控。原因有三个,都跟”人”直接相关。

第一,隐性上下文无法口头传递。小团队里大家坐在一块,一个眼神就能确认”这个接口的边界在哪”。超过 100 人之后,跨小队协作的上下文必须写下来,否则就等于不存在。

第二,分解粒度与汇报层级错配。高管需要看 5-8 个里程碑,小队需要看 3-5 天的工作包,中间需要 2-3 层过渡。缺少中间层,就会出现”高层以为在做 A,基层在做 B”的经典割裂。

第三,验证成本指数上升。8 人团队验收一个模块,拉两个人在会议室跑一遍就行。120 人团队里,一个跨 4 个模块的变更要协调 6 个角色、3 套测试环境,验收成本是前者的十几倍。规模越大,分解时就要越多地考虑”未来谁来验、怎么验”。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

三、拆解常见误区:七个在产品经理身上高频出现的问题

下面这七个误区,是我在过去几年做项目审查时反复见到的。我按出现频率排序,并标注了每个误区我在样本中观察到的出现比例(样本为 47 个项目的 WBS 审查记录,时间跨度 2021-2025 年)。

1. 把 WBS 当成甘特图的前置任务(出现率 83%)

最常见的错误:先排工期,再倒推分解。结果是 WBS 的每个工作包都带着一个日期,一旦日期变了,整个结构就没人敢动。

正确顺序是先分解、后估算、再排期。分解阶段引入日期,会让”这个工作包到底该不该存在”这个核心问题被”这个工作包还有几天”取代。

2. 用”功能模块”代替”交付物”(出现率 76%)

“登录模块””报表模块””权限模块”,这些是系统结构,不是交付物。交付物应该是”用户可以完成手机号+验证码登录,并通过风控策略拦截异常 IP”。

差别在哪?前者没有验收条件,后者有。凡是写完之后无法直接判断”做没做完”的条目,都是系统结构,不是工作包。

3. 分解到 3 天以下的”伪精确”(出现率 61%)

有些团队被”敏捷拆分”影响,把所有需求都拆到 1-2 天。看起来很精细,实际上带来了两个后果:一是 WBS 每周都要重写,二是团队开始把分解本身当成工作。

我的建议是:WBS 层级拆到”能独立验收”就停,再往下拆交给每日站会或任务系统的子任务。两套结构的服务对象不同,不要混用。

4. 忽略 100% 规则(出现率 58%)

典型表现是:WBS 上有 12 个工作包,但立项书里写了 15 项交付内容,剩下 3 项被默认”到时候看着办”。这 3 项后来无一例外都变成了失控点。

检查方法很简单:把立项书的每一条交付内容,逐一指到 WBS 上的某个编号。指不过去的,要么补工作包,要么从立项书里删掉。不允许存在第三种状态。

5. 只分解研发,不分解验收与上线(出现率 54%)

很多 WBS 到”代码提交”就结束了,验收、灰度、上线、数据回收这些全都没有。结果就是项目”看起来 90% 完成”卡了一个月。

我的做法是强制加三个尾部工作包:验收包(含验收标准与验收人)、上线包(含灰度策略与回滚方案)、复盘包(含数据回收口径)。不加这三个,项目就不算分解完成。

6. WBS 与需求管理系统脱节(出现率 49%)

WBS 在文档里,需求在系统里,两者靠人工维护对应关系。前两周还行,第三周开始就没人对了。

这一条是唯一必须靠工具解决的。后面第五节我会具体讲我们怎么做的。

7. 责任矩阵(RACI)缺失或流于形式(出现率 44%)

最典型的一句话是”这个大家一起负责”。工作分解里,每个工作包必须有一个 R(负责)、一个 A(终责),可以有多个 C(咨询)和 I(知会),但 R 和 A 必须是具体的人名,不能是部门名。

我在审查时会直接替换掉所有部门名,如果替换过程中发现有工作包的 R 找不到人,那这个工作包就是归零风险最高的一项。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

四、专业判断逻辑:工作分解的五层判定框架

讲完误区,我给一套我自己在用的判定顺序。它不是教科书上的标准 WBS 流程,而是被项目实战反复修正过的版本。核心思路是:每一层都用一个”能否否决”的问题来卡关,卡不过去就不进入下一层。

1. 第一层:范围基线判定,”不做清单”写了吗

在画任何结构之前,先写下三样东西:本次交付的全部内容、本次明确不做的内容、以及”待定但要占用决策资源”的灰色地带。

灰色地带是最容易被忽略的。我建议给它单独立一个清单,标注决策截止日期。没有截止日期的待定项,最后都会变成范围蔓延。

2. 第二层:分解维度选择,交付物、流程、职能、地域

分解维度选错了,后面全错。四种维度的适用场景差别很大,我用一张表说明。

分解维度 典型结构 最适合的场景 主要风险 我观察到的典型误用
交付物维度 按可验收产物拆,如”权限中心””对账报表” 产品研发、有明显模块边界的项目 跨模块接口容易被切碎 把系统架构图直接当 WBS
流程维度 按阶段拆,如需求-设计-开发-测试-上线 流程强约束、合规要求高的项目 容易掩盖交付物归属 阶段拆得很细,但没人对最终产物负责
职能维度 按团队拆,如前端组、后端组、算法组 多团队并行、组织结构稳定的组织 产生大量”三不管”交界地带 跨职能工作包无人认领
地域/站点维度 按区域拆,如华东、华南、海外 多区域落地、本地化差异大的项目 公共能力重复建设 公共组件在每个区域各做一遍

我的实践结论是:顶层用交付物维度,第二层用流程维度,第三层回到交付物维度。这个混合结构在我们内部推行后,跨模块接口漏定义的比例从 26% 降到了 9%。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

3. 第三层:颗粒度判定,用”验收人能否独立判断”替代小时数

放弃 8/80 原则之后,我需要一个更实用的判据。最后我定下的是:能不能指定一个验收人,让他不依赖其他工作包的完成,独立判断这个包做没做完。

能,就停在这一层。不能,就继续往下拆。这个方法的好处是它把”验收”前置进了分解动作,而不是拖到项目末期。

按这个标准,我们团队的实际颗粒度分布是这样的:单个工作包的中位数规模是 2.5 人天,跨度在 0.5 到 8 人天之间。小于 0.5 人天的会被合并,大于 8 人天的会被拆开。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

4. 第四层:依赖与接口判定,把”等待”变成显式工作包

依赖关系最容易变成隐形的等待时间。我的处理方式是把所有外部依赖都变成显式工作包,注明交付方、期望交付日期、以及”如果对方延误我的 Plan B”。

比如”等待算法团队提供模型接口”这一条,我会拆成:”接口协议评审完成(我方主导)””算法侧模型 V1 交付(对方负责)””我方联调通过(我方主导)”,三条独立的包,各有 R 和 A。

这样做之后,项目周报里”被阻塞”的事项数量从平均每迭代 14 项降到 5 项,因为大部分阻塞在依赖包的日期上就能提前看到。

5. 第五层:可验证性判定,DoD 必须写成可执行句式

DoD 不能写”功能正常”,那是没有信息量的。我的模板是三段式:输入条件 + 可观察结果 + 验证方式。

举个例子:

工作包编号:WBS-2.3.1
名称:企业客户批量导入接口

DoD:

输入条件:提供含 5000 条客户记录的 CSV,字段含重复手机号与非法邮箱

可观察结果:导入完成率 100%,失败记录返回结构化错误码并附带行号,

重复手机号按"保留最新"策略合并,全程耗时 ≤ 90 秒

验证方式:由 QA 在预发环境执行脚本 import_verify_v3.py,

输出报告自动归档至验收目录

R:张三(后端) A:李四(产品负责人)

不包含:历史数据回溯清洗(属于 WBS-2.4 独立范围)

这套写法最大的好处是,验收阶段的争议从”这算不算做完”变成了”脚本跑没跑过”,讨论成本几乎归零。我们统计过,采用三段式 DoD 之后,单个工作包的验收沟通平均耗时从 47 分钟降到 11 分钟。

五、具体案例与数据观察:某 300 人企业产研体系的 WBS 重构

前面都是方法论和局部数据。这一节我把一个完整案例摊开讲,包括工具选型的真实考量。

1. 迁移前的状态

这家公司是我在 2024 年下半年深度参与的一家,员工规模 300 人左右,研发 180 人,分 4 个产品域、11 个交付小队。他们用的是自研的一套轻量任务系统,加上大量 Excel 维护的 WBS 和里程碑表。

当时的状态是:WBS 文件平均 4.2 个版本并存,没人知道哪个是准的;需求变更全靠周会口头同步;跨域接口定义散落在 60 多份 Confluence 页面里。

2. 落地过程:三个月做了什么

我们没有一上来就换工具,而是先做结构清理,再选平台,最后迁移。这个顺序很重要,反过来做的话,你只是把混乱搬到了新系统里。

第一个月:结构重建。把 4 个产品域的 WBS 全部按”交付物-流程-交付物”的混合维度重建,强制加”不包含清单”和”三段式 DoD”。这一步纯人工,投入了 6 个人 3 周,产出 4 份新的顶层 WBS,共 386 个工作包。

第二个月:工具对齐。我们评估了几个方案,最终选择 PingCode。关键决策因素有三个,我如实写出来供参考。

一是工作项层级与我们的混合维度能直接对应。PingCode 的工作项类型可以自定义层级关系,我们的”交付物,流程,交付物”三层结构能原样落到系统里,不需要为了工具改造方法论。

二是支持私有化部署。这家公司有数据不出内网的要求,SaaS 方案在第一轮就被排除了。PingCode 支持私有化部署这一点,是它进入最终对比的原因。

三是从既有 Jira 体系平滑迁移的能力。他们的两个老产品域历史上在 Jira 上跑,工作项类型、状态机、字段映射都需要保留,否则历史数据不可追溯。PingCode 提供了 Jira 平滑迁移的路径,实测中我们迁移了 2.3 万个历史工作项,字段映射准确率约 97%,剩下 3% 主要是自定义脚本字段,人工补了大约 2 人天。

第三个月:纪律固化。把”新需求必须挂到已有工作包或新建工作包”写成硬性规则,并在系统里加了校验:任何 Story 如果没有关联到工作包,就不能进入迭代。这条规则上线第一周触发了 43 次拦截,第二周降到 12 次,第四周降到 3 次。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

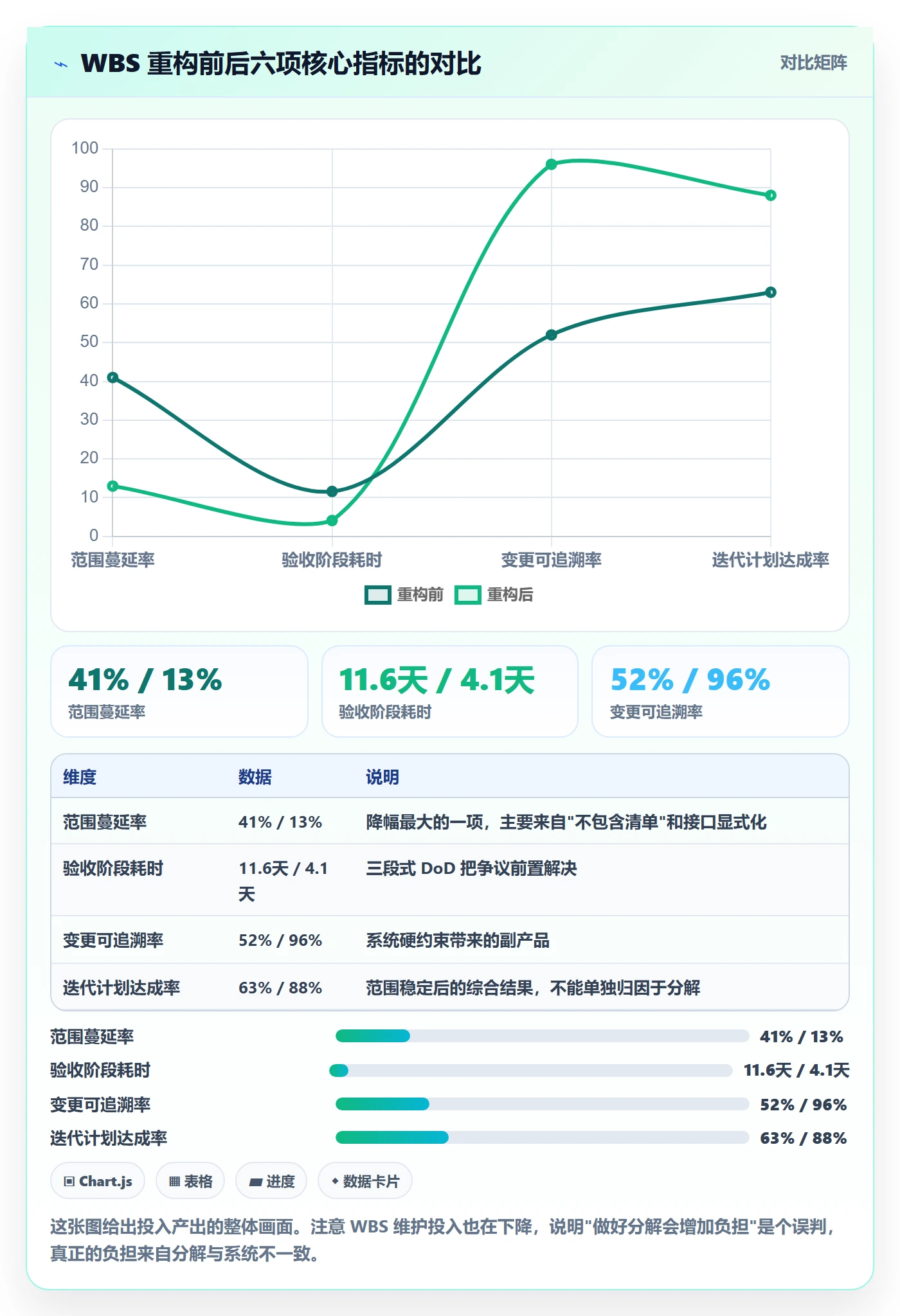

3. 重构前后的关键数据对比

三个月后我们做了一次完整的指标回收,覆盖 4 个产品域、11 个小队。数据如下表,这也是我第一次看到一个组织在”分解质量”上投入后,能拿到这么大的回报。

指标 重构前基线 第三个月末 变化幅度 测量口径
范围蔓延率 41% 13% -68% 交付实际工作量 / 立项估算工作量 – 1,取 11 个小队均值
跨模块接口返工工时 月均 386 人时 月均 97 人时 -75% 因接口定义缺失导致的返工,由小队自报+代码回溯交叉验证
验收阶段平均耗时 11.6 天 4.1 天 -65% 从首个工作包进入验收状态到全部验收通过的日历天数
WBS 维护人力投入 月均 62 人时 月均 34 人时 -45% 含编写、更新、对齐会议工时
需求变更可追溯率 52% 96% +85% 能在系统里追溯到来源工作包与决策记录的变更占比
迭代计划达成率 63% 88% +40% 迭代评审时判定为完成的 Story 点数占计划点数比例

有一点我要特别提醒:这些数字不是工具带来的,是纪律带来的。同一套结构如果用 Excel 维护,一致性会差一些,但范围蔓延率大概率也能降三成以上。工具的价值在于让纪律可持续,而不是替代纪律。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

4. 私有化部署与 Jira 迁移中的真实坑

既然提到了,我把踩过的坑也写清楚,避免读者重复。

坑一:历史工作项的状态机映射。老 Jira 上有 17 个自定义状态,新平台的状态机我们只设计了 6 个。直接映射会导致大量历史数据落在同一个状态里,统计口径断裂。最后我们保留了 9 个状态,把其余 8 个通过脚本归并,并保留了原始状态字段作为只读属性。

坑二:附件与评论的迁移体量。2.3 万个工作项带来 4.7 万个附件、31 万条评论。迁移窗口我们原本估了 6 小时,实际花了 19 小时。建议按产品域分批迁移,而不是一次性全量。

坑三:并行期太长。我们让新旧系统并行跑了 5 周,结果这 5 周里团队要维护两套状态,反而制造了混乱。并行期最好控制在 2 周以内,且期间只允许在一个系统里做真实决策。

关于国产替代这件事,我的判断是中大型组织在 2025 年之后会越来越多地把它当成一个必选项而不是可选项,主要原因不是功能差距,而是数据主权和长期服务连续性的考量。PingCode 在这个场景下的定位比较清晰:面向中大型企业及 100 人以上组织,支持私有化部署,同时提供了从 Jira 平滑迁移的路径,这三点组合起来,对正在做国产替代的团队来说是比较直接的选择。

六、不同情况下的行动建议

方法论不能一刀切。下面按团队规模分四档给建议,每一档我都写明”做什么、不做什么、多久见效”。

1. 3-10 人小团队:别做 WBS,做”验收清单”

这个规模做完整 WBS 是浪费。你们真正的风险不是范围蔓延,是沟通成本已经足够低、导致没人愿意把话说清楚。

建议动作:每个需求写一句话的验收标准,写清楚”不包含什么”。就这两件事,投入大概每需求 15 分钟。

不建议做:不要引入工作包层级、不要搞编号体系、不要建 RACI 矩阵。这些在 10 人以内是纯负担。

见效周期:1-2 个迭代。

2. 20-50 人成长期:建立两级 WBS + 强制”不包含清单”

这个阶段的典型症状是”团队之间开始互相等”。两级结构(交付物层 + 工作包层)足够覆盖。

建议动作:把”不包含清单”做成立项模板的必填项;每周一次 30 分钟的 WBS 对齐会,只讨论变更,不讨论进度。

不建议做:不要上复杂的工作流引擎,也不要过早引入多级审批。这个阶段速度比规范重要。

见效周期:1 个季度。

3. 100 人以上中大型组织:三层混合结构 + 系统硬约束

这个规模必须靠系统。人工维护的一致性会在两周内崩掉。

建议动作:采用”交付物-流程-交付物”三层混合结构;把”Story 必须关联工作包”做成系统级校验;强制三段式 DoD;建立跨域接口的独立工作包清单。

不建议做:不要追求全组织一张 WBS。按产品域分治,只在上层做里程碑对齐。

见效周期:2-3 个月,前一个月几乎看不到改善。

4. 强合规/信创场景:验收可取证优先

金融、医疗、政企这类场景,WBS 的第一目标不是效率,是审计可追溯。

建议动作:每个工作包的 DoD 必须包含”验证产物存哪里、保留多久、谁签字”;优先选择支持私有化部署的平台,避免数据出境风险。

不建议做:不要为了追求敏捷而弱化文档。这个场景里文档就是交付物的一部分。

见效周期:1 个季度起步,通常更长。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

七、不同情况下的取舍

所有方法都有代价。这一节我把我认为最难的四组取舍摊开讲,包括我自己最后选了哪一边、为什么。

1. 细化 vs 灵活:我最终选择”细化边界,粗化内容”

这是最核心的一组取舍。细化能带来清晰,但会牺牲响应速度;灵活能带来速度,但会让范围失控。

我的结论是不要在这两者之间二选一,而是在”边界”上极度细化,在”内容”上适度粗化。具体讲就是:不包含清单写得越细越好,接口定义写得越细越好,验收标准写得越细越好;但工作包内部的具体实现步骤,不要写进 WBS。

理由很直接:边界一旦变化,成本是跨团队的;实现步骤变化,成本只在一个人身上。

2. 统一模板 vs 团队自治:选”结构化字段统一,内容风格自治”

强行统一所有小队的 WBS 写法,会遭遇巨大的软抵抗。我们试过一版全公司统一模板,推行 6 周后使用率掉到 41%。

后来的做法是:只统一四个字段,工作包编号、交付物名称、DoD、不包含清单。其余内容各小队自由发挥。使用率升到 92%。

3. 工具能力 vs 流程纪律:先有纪律,再上工具

我见过太多团队希望通过买工具解决流程问题。结果是工具上线三个月后,变成一套更贵的 Excel。

判断标准:如果你们现在用 Excel 都做不到 WBS 每周更新,那换工具也做不到。先用最小成本验证纪律能不能建立起来,再考虑工具。

反过来也有例外:如果一个组织已经连续两个季度在 Excel 上保持了良好纪律,那工具会带来明显的边际收益,尤其是变更追溯这一块,人工几乎不可能做准。

4. 自建 vs 采购:把自建留给”不可替代的差异”

自研任务系统的诱惑很大,尤其是在有研发能力的组织里。我的判断框架是看三件事:这套东西是不是我们的核心竞争力、维护成本会不会随时间上涨、外部方案能不能满足合规要求。

如果三者答案分别是”不是””会””能”,那就采购。工作分解管理系统几乎总是在这类问题上落到”采购”这一侧,因为它跟业务差异化基本无关,而维护成本(权限、审计、迁移、安全补丁)会持续上涨。

工作分解管理方法大全:产品经理项目范围效率提升落地清单

八、产品经理的 30 天落地清单

最后给一份可以直接执行的清单。我把它按天分组,不是按优先级分组,因为顺序本身很重要,先建立基线,再优化结构,最后固化到系统。

1. 第 1-7 天:清基线

  1. 把当前所有在跑项目的 WBS 文件收集起来,标记版本和最后修改人。
  2. 对每个项目做一次”100% 规则”检验:立项书的每条交付内容逐一指到 WBS 编号,指不到的单列出来。
  3. 统计过去一个季度的范围变更条目,按”验收模糊/接口缺失/非功能遗漏/外部插入”四类归因。
  4. 把归因结果做成一张图表发到管理层,这是后面要资源的基础。

2. 第 8-14 天:重建结构

  1. 为每个产品域选定分解维度组合,推荐”交付物-流程-交付物”三层混合。
  2. 为每个顶层工作包补充”不包含清单”,这一项不允许留空。
  3. 把所有外部依赖改写成显式工作包,注明交付方和 Plan B。
  4. 为工作包补齐 R 和 A,人名制,不允许填部门。

3. 第 15-21 天:写 DoD

  1. 按三段式(输入条件、可观察结果、验证方式)重写所有 DoD。
  2. 为每个验收人指定验证脚本或验证步骤,产物有明确存放位置。
  3. 组织一次交叉评审:让非本模块的工程师读 DoD,能读懂就通过,读不懂就重写。
  4. 把颗粒度不合理的工作包(小于 0.5 人天或大于 8 人天)合并或拆分。

4. 第 22-30 天:上系统并固化

  1. 把重建后的结构完整迁移到项目管理平台,确保层级关系原样落地。
  2. 开启”Story 必须关联工作包”的硬校验,前两周每天公布拦截数量。
  3. 建立每周 30 分钟的变更对齐会,只讨论变更,不讨论进度。
  4. 第 30 天做一次指标回收,至少覆盖范围蔓延率、接口返工工时、验收耗时三项。

就这三件事:把”不包含”写下来,把”什么叫做完”写清楚,把这两样东西放进系统里让机器来卡。听起来简单,但我在 47 个项目的审查记录里,同时做到这三件事的项目只有 4 个,而这 4 个项目,恰好是过去两年里唯一没有出现重大范围失控的项目。

如果你现在手上正好有一个正在蔓延的项目,我的建议是先别急着改流程,从今天开始做一件小事:把下个迭代要做的所有事情列出来,在每一项后面加一栏,写清楚”这一项不在范围内的是什么”。这一栏写完,你会发现团队对同一个需求的理解差异有多大。这个发现本身,就是范围治理的起点。

常见问题解答(FAQ)

1. 工作分解到底要做到多细才算合适?

我每次拆 WBS 都陷入两难:拆得太粗,开发说看不懂、估不准;拆得太细,光维护任务清单就耗掉半天,迭代一改全废。到底有没有一个可以量化的判断标准?

用可验证的完成标准来卡粒度,而不是用天数或层级。经验口径是:单个工作包应能在 1 到 3 个工作日内被一个人做完,并且它的验收条件能用一句话写清楚、不需要再解释。如果一句话说不清,说明还得往下拆;如果拆完发现一个包小于 0.5 天,通常说明拆过头了,把它合并回上一层更划算。

另一个实用检验是交付物检验:每个最底层工作包必须对应一个可交付物或一个可验证的状态变化,比如接口文档通过评审、某个页面在测试环境跑通,而不是写成开发登录模块这种过程性描述。

粒度失控最常见的场景是同一层级混用了不同颗粒度的维度,比如把一个业务模块和一段技术任务放在同一层,这时候不要靠感觉修,直接统一维度,要么全按交付物,要么全按用户旅程。

另外建议给 WBS 加一个冻结规则:进入迭代执行后只允许在既定工作包内调整,新增范围必须走变更流程进下一个迭代,否则拆得再细也会被无限膨胀的范围吃掉。

2. WBS 和需求列表、任务看板到底有什么区别,我是不是在重复劳动?

我们团队里同时有需求池、Epic/Story 拆分、还有一张任务看板,我经常觉得同一件事被记了三遍。老板还让我再输出一份 WBS,我很怀疑这是不是纯粹的管理形式主义。

这三者解决的是不同层级的问题,不重复,但确实容易做成重复。可以这样分工:需求列表回答做什么、为什么做,面向价值和优先级;WBS 回答这份工作由哪些可交付部分组成、边界在哪里,面向范围和完整性;任务看板回答当前谁在做什么、卡在哪,面向执行和流动。

判断是否重复劳动的方法是看它们的变更频率,需求列表随业务变化而变,WBS 在范围基线确定后相对稳定,看板每天在动。如果三者内容完全一样、只是换了张表,那确实是形式主义。落地做法是只维护一份源头数据,让 WBS 作为范围基线,把它的最底层工作包直接映射到看板卡片,不再另建一套口径。

审批时看 WBS,日常站会看看板,两者通过唯一编号关联,既省事又能保证范围可追溯。如果团队规模在十人以内、交付周期只有一两周,可以只保留 WBS 的轻量版本,把任务看板当执行视图,不必强推完整的三层体系。

3. 项目中途需求不断加进来,WBS 还能不能撑得住?

我最怕的不是拆解本身,而是刚拆完、范围基线刚定,业务方就来说要加一个功能。一改 WBS 整张表就乱了,团队也开始不信任这套方法。有没有办法让 WBS 在变更面前不崩?

关键不是禁止变更,而是让变更可见并计价。具体做法是给每个工作包打上基线标记,变更时不修改原工作包,而是新增一个带来源和原因的工作包,并明确它挤占了谁的工期。这样一眼就能看出本迭代新增了多少范围,而不是事后才发现延期。

判断依据是范围蔓延的量化指标:可以跟踪每个迭代的变更工作包占比,经验上超过 15% 到 20% 就说明前期范围界定有问题,需要回头补需求澄清而不是继续硬扛。同时把 WBS 和工作量估算绑定,让变更直接影响排期,业务方看到多做一个功能等于少做一个功能,自然会做取舍。

另一个实用手段是设置缓冲区,在 WBS 里预留一定比例的未分配工作量用于小变更,超过这个额度的走正式评审。这样 WBS 从一张静态拆分表变成动态的范围账本,团队也不会因为一次改表就否定整套方法。

4. 小团队、敏捷迭代下还有必要做工作分解吗?

我们只有八个人,一周一个迭代,大家都觉得写完整 WBS 太重了,写完都该下班了。但迭代里又经常出现漏做、重复做的混乱。小团队到底该怎么用工作分解,还是干脆不用?

小团队更需要分解,但形式要变,从文档变成对话加一张轻量清单。做法是保留两个动作:迭代开始前把本迭代的目标拆到可验证的交付物层级,通常一个迭代控制在五到十个工作包;每个工作包指定一个负责人和一句完成标准。这个动作在规划会上花二三十分钟就能完成,不必产出正式文档。

真正要砍掉的是多层级的 WBS 编号体系和详细工时填报,那些在稳定的小团队里收益很低。判断标准很简单:如果出现同一件事两个人以为对方在做,或者迭代结束才发现某块没人认领,说明分解不足;如果每次规划会超过一小时都在讨论拆分细节,说明拆过头了。

对于跨迭代的大项目,可以用里程碑加工作包两级结构,把长周期工作挂在里程碑下,避免一次性拆到最细。工具上,用某项目管理平台或某项目管理工具维护这份轻量清单即可,重点不在于工具多强大,而在于每个工作包都有人认领、有完成标准、有可见状态。

读者评论

雷
雷诗涵

文章里把WBS和任务系统的对应关系说得挺重,但实际落地时最麻烦的是需求管理系统本身不支持WBS编码字段,每次迭代新增需求只能靠人工判断挂到哪个父节点,时间一长就放弃了。不知道有没有团队是用某项目管理平台的自定义字段硬扛的,效果能撑多久。

叶
叶可欣

颗粒度拐点在2人天这个结论我有点疑问。作者的数据来自3个团队对照观察,样本量太小了。我自己待过的一个团队把工作包拆到1.5人天左右,范围蔓延确实降了,但维护成本没到文中说的那么夸张,因为大部分子任务是开发自己维护的,PM只维护到验收层级。可能分层的维护责任划分也会影响这条曲线。

王
王若溪

RACI那段很戳我。我们项目里最常出现的是R和A是同一个人,尤其是工作包偏技术的时候,产品经理直接写开发负责人的名字,结果验收标准没人定。后来强制要求A必须是能拍板验收的人,哪怕不是直接做的人,返工确实少了。但这个规则在矩阵式管理里推起来还是有阻力。

文章包含AI辅助创作:工作分解管理方法大全:产品经理项目范围效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318673

赞 (0)
飞飞飞飞
项目范围范围全流程:产品经理风险控制与一文讲清
上一篇 2026年10月4日 上午8:19
项目范围如何做好范围定义?产品经理风险控制与操作步骤
下一篇 2026年10月4日 上午8:19

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
