如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

“项目已完成80%,预计按期上线。”这是我在项目评审会上最常听到、也最不愿意看到的一句话。因为它看似报了进度,实际上没有说明80%按什么计算、完成了哪些可验收成果、剩余20%是否包含关键路径,更没有回答管理者最关心的事:项目会不会延期、需要谁支持、现在应该做什么。真正令人印象深刻的项目完成进度报告,不是把页面做得更花哨,而是让读者在几分钟内完成一次可靠判断。

本文将从汇报对象、进度口径、成果证据、风险表达和版式设计五个方面,拆解一份高质量项目完成进度报告的写法。我会结合一个脱敏后的企业软件上线项目案例,说明为什么“任务完成率”经常误导决策,以及如何利用项目管理平台、里程碑、验收记录和风险清单,把一份流水账改造成真正能够推动行动的管理文件。

一、先讲核心结论:好报告的目标不是汇报,而是降低决策成本

1. 一份报告至少要回答五个问题

我判断一份项目进度报告是否有效,通常不会先看配色和图表,而是先检查它能否回答以下五个问题:项目原本要交付什么;截至报告日已经交付什么;实际进度与计划相差多少;哪些风险可能影响最终结果;下一步需要谁在什么时间做什么决定。

如果报告只能回答“团队最近做了很多事”,却无法回答“项目是否仍然可控”,它就更像工作记录,而不是项目管理报告。管理者真正需要的不是全部细节,而是经过项目负责人筛选和解释后的关键信息。

  • 目标:项目要完成的业务结果或交付物是什么。
  • 状态:当前完成情况如何,数据统计截至哪一天。
  • 偏差:计划值与实际值相差多少,偏差是否扩大。
  • 风险:哪些问题可能影响范围、时间、成本或质量。
  • 行动:下一步要做什么,谁负责,何时完成,是否需要决策。

2. 把报告写成“结论,证据,行动”结构

我更推荐使用“结论,证据,行动”三段式,而不是从项目背景开始长篇铺垫。第一屏先告诉读者当前结论,随后用进度数据和交付物证明结论,最后明确下一步行动和待决策事项。

例如,不要写“项目各项工作总体顺利”,而要写成:“截至8月25日,项目按里程碑权重计算的实际完成率为68%,计划完成率为75%,落后7个百分点。核心功能已经通过首轮测试,接口联调延迟3个工作日,若8月27日前完成修复,预计仍可维持原定上线窗口。”

这样的表达有三个优点:结论明确,数据有口径,风险和行动形成了闭环。读者即使只看这一段,也能知道项目处于什么状态。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

3. 令人印象深刻不等于“看起来漂亮”

很多人把“印象深刻”理解为动画、渐变色、复杂仪表盘,甚至在一页中放入大量图表。我在实际评审中发现,视觉效果只能帮助信息被看见,不能替代信息本身的可信度。

一份报告真正留下专业印象,往往是因为它敢于写清楚偏差,能够解释偏差原因,并且提出了有负责人、有截止时间的解决动作。适度暴露问题,通常比使用“整体顺利”“持续推进”这类安全表述更能建立信任。

二、背景和真实场景:为什么“完成率80%”仍然可能按期不了

1. 一个典型的软件上线项目

下面的案例来自我整理过的一类中大型企业项目场景,项目名称、企业信息和数字均已脱敏,并对部分数值做了情景化处理。项目目标是为一家拥有约600名内部用户的企业上线新的研发协作系统,范围包括需求管理、迭代管理、测试管理、权限配置、历史数据迁移和用户培训。

项目原计划用10周完成,涉及产品、研发、测试、信息安全、人力资源和业务部门共六个协作团队。项目第七周时,团队提交了一份报告,内容显示总任务共计120项,已经完成96项,完成率达到80%。但项目负责人同时在备注中写道:“接口联调尚未完成,历史数据迁移存在质量问题,业务验收时间可能需要顺延。”

这份报告的问题不在于数字错误,而在于数字的解释方式错误。96项任务中,有许多是低权重的配置和文档任务;真正决定上线日期的接口联调、数据迁移和用户验收,完成程度明显低于80%。如果管理者只看总任务数,很容易错误地认为项目已经进入收尾阶段。

2. 任务数量、工作量和交付价值不是一回事

假设项目有10项任务,其中9项是每项耗时1天的常规配置,剩下1项是需要两周完成的数据迁移。如果前9项全部完成,按任务数量计算的完成率是90%;但按工作量计算,可能只有39%;如果数据迁移是上线前置条件,按交付价值判断,项目甚至还没有进入稳定收尾阶段。

这就是我不建议在报告中单独使用“完成任务数÷总任务数”的原因。这个公式简单,却把不同难度、不同依赖关系和不同业务价值的任务视为同等重要。对于小型、同质化任务可以暂时使用,但对于跨团队、跨系统和有关键路径的项目,必须增加权重或里程碑维度。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

3. 报告对象不同,信息排序也必须不同

给管理层看的报告,第一位通常是结论、偏差、风险和资源请求;给项目成员看的周报,第一位则是任务变化、阻塞事项、负责人和截止时间;给客户看的阶段报告,更应该优先呈现已交付成果、质量情况、变更范围和验收节点。

同一套项目数据可以生成不同版本的报告,但不能把同一页内容原封不动发给所有人。管理层不需要看到每个开发任务的评论记录,项目成员也不应该只收到一句“请继续推进”。信息越接近读者的决策职责,报告越有用。

报告对象 最关心的内容 建议首页展示 不宜堆放的内容
管理层 交付是否受影响、资源和决策 总体状态、计划偏差、重大风险、待决策事项 大量技术细节和逐项任务评论
项目团队 依赖关系、阻塞任务、负责人和日期 本周变化、下周任务、任务依赖和风险责任人 与执行无关的长篇背景说明
客户或业务方 交付成果、质量、验收和变更 已交付功能、验收状态、待确认事项和时间表 内部人员安排和未经确认的技术争议

三、先拆解常见误区:五种写法会让报告失去可信度

1. 误区一:把任务清单当成进度报告

任务清单只能告诉读者团队做了哪些动作,不能说明这些动作是否形成了交付价值。例如“召开需求评审会”“完成接口开发”“更新测试用例”都是过程描述,读者还不知道评审是否达成结论、接口是否通过联调、测试用例是否覆盖关键场景。

我通常会要求每一项重要成果至少绑定一种证据:验收记录、测试结果、上线链接、客户确认、交付文件或业务指标。没有证据的“已完成”,最多只能标记为“执行完毕”,不应直接等同于“成果验收”。

2. 误区二:只报实际进度,不报计划基线

“实际完成率68%”单独看没有意义。它可能高于计划,也可能低于计划;可能代表项目正常,也可能代表关键路径严重滞后。只有把实际值和原计划、上次报告值放在一起,才能看出偏差方向和变化速度。

至少建议保留三组数据:本期计划值、本期实际值、上期实际值。对于周期较长的项目,还应保留预计完工日期和基线完工日期,避免团队在每周更新时不断“顺延计划”,最后看起来永远没有延期。

3. 误区三:用“整体顺利”掩盖局部高风险

项目是一个组合系统,平均数很容易掩盖关键节点。十个普通模块进展良好,并不能抵消一个核心支付接口没有完成的影响。报告中如果只有绿色状态,没有风险清单和关键路径,通常说明项目负责人还没有把执行信息转换成管理判断。

风险表达也不能停留在“存在一定风险”。高质量写法应包括风险事件、影响对象、发生概率、当前措施、责任人和升级时间。例如:“第三方接口文档尚未最终确认,预计有中等概率影响8月30日联调;已安排技术负责人每日跟进,若8月27日仍未确认,将启用备用接口方案。”

4. 误区四:把延期原因写成责任归因

“由于研发配合不及时导致延期”往往会激化协作关系,也不能帮助管理者解决问题。项目报告应优先描述可验证的事实和影响,而不是先判断谁应该承担责任。

更专业的表达是:“接口字段在8月22日发生两次变更,导致测试用例和模拟数据需要重新调整,联调起始日由8月23日移至8月26日。当前建议冻结字段,并由产品负责人在8月25日18点前确认剩余变更。”

5. 误区五:为了显得专业而堆叠图表

图表的数量增加,不代表信息密度提高。没有单位、没有时间范围、没有计划基线的仪表盘,只会制造一种“数据很多”的假象。一个好的图表必须回答具体问题,例如“延期发生在哪里”“风险是否在扩大”“哪个阶段消耗了最多资源”。

我会在提交前逐张检查图表:删掉它之后,读者是否会失去某个判断?如果不会,这张图大概率只是装饰。对于任务明细,表格往往比饼图更有价值;对于趋势和偏差,折线图或计划实际对比图才更合适。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

四、五个关键技巧:用专业判断把信息写成管理结论

1. 技巧一:先确定汇报目的,再决定报告内容

写报告前,我会先在文档顶部写一句话:“这份报告希望读者看完后做出什么决定?”如果答案是“批准增加两名测试人员”,报告就必须围绕测试瓶颈、上线影响、资源成本和替代方案展开,而不是平均描述所有工作。

如果答案是“确认项目可以进入验收”,报告就应该把交付物、质量指标、遗留缺陷和验收条件放在前面。如果答案只是“同步本周进展”,也要明确哪些事项发生了变化,不能把上周内容重新复制一遍。

建议使用下面这组开头句式:

  • 状态型:项目当前处于什么状态,与计划相比有什么变化。
  • 决策型:本周期需要管理者确认什么事项,最晚何时确认。
  • 风险型:哪个风险正在影响关键路径,已有何种应对方案。
  • 验收型:哪些成果已经达到验收标准,哪些条件仍未满足。

2. 技巧二:建立可追溯的完成率计算口径

项目完成率不是一个天然正确的数字,而是一个需要定义的管理指标。对于任务规模接近、依赖较少的项目,可以用工作量法;对于阶段性交付明显的项目,适合采用里程碑权重法;对于研发、数据迁移和系统上线项目,则应把关键路径单独列出。

里程碑权重法可以用以下公式表达:

项目完成率 = Σ(已验收里程碑权重 × 里程碑完成系数)

其中,里程碑完成系数不建议只使用“完成/未完成”两种状态。可以根据企业实际情况设置“未开始=0、执行中=0.5、已交付待验收=0.8、已验收=1”。但要注意,这只是管理上的估算,不应把未验收成果包装成完全完成。

报告中必须同时写清四项内容:统计截止日期、计算公式、任务或里程碑范围、数据负责人。这样下一周更新时,团队才能按照同一口径比较,而不是每次重新解释数字。

核算方法 适用场景 优势 主要风险 报告建议
任务数量法 任务大小接近、短周期工作 简单易懂,更新速度快 容易忽视复杂任务和关键节点 只能作为辅助指标
工时或人天法 研发、设计、实施等工作量差异明显的项目 更接近资源消耗 工时估算可能不准,不能等同于交付价值 同时展示验收状态
里程碑权重法 阶段性交付和关键节点明显的项目 能反映项目阶段是否真正推进 权重设置需要项目经验 公开权重和完成标准
交付物法 咨询、实施、内容和验收型项目 直接连接成果和客户价值 部分成果难以量化 绑定验收记录或确认人

3. 技巧三:用成果证据替代工作流水账

我在审阅报告时,会把每条“已完成”改写成三个连续问题:完成了什么;产生了什么结果;如何证明已经完成。只要其中一个问题答不上来,这条内容就需要继续加工。

比如,“完成用户权限配置”不够具体。可以改为:“完成销售、研发和财务三个角色的权限配置,使用测试账号验证18个关键操作,其中17项通过,1项导出权限待安全负责人确认。”这句话不仅说明动作,还说明范围、验证结果和遗留事项。

成果证据不一定都是业务收入,也可以是质量、效率、范围或交付状态的变化。不同类型项目可以参考不同证据:

  • 软件开发:已上线功能数、缺陷关闭率、自动化测试通过率、接口联调通过数。
  • 市场活动:已完成渠道数、有效线索数、素材交付数、落地页验收状态。
  • 流程优化:审批节点减少数、平均处理时长、人工操作次数、异常率变化。
  • 系统实施:迁移数据量、抽检通过率、培训覆盖人数、用户验收签字情况。
  • 工程建设:已完成工程量、材料到场率、质量检查通过率、关键节点完成情况。

有一个细节很重要:成果数据必须标明统计范围。比如“缺陷关闭率92%”至少要说明是本周期新增缺陷,还是项目累计缺陷;是全部缺陷,还是仅统计高优先级缺陷。没有口径的好数字,可能比没有数字更危险。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

4. 技巧四:主动呈现偏差、风险和解决方案

我认为进度报告最有价值的部分,通常不是已完成事项,而是偏差和风险。因为已经完成的工作通常无法改变决策,真正需要管理者介入的,是那些可能改变交付日期、范围、成本或质量的事项。

描述风险时,可以采用“事实,影响,原因,措施,请求”的顺序。事实说明发生了什么;影响说明会改变哪个目标;原因帮助团队找到解决方向;措施说明已经采取什么动作;请求则明确需要外部支持的事项。

例如:

事实:第三方接口字段在本周发生两次变更。影响:接口联调延后3个工作日,用户验收缓冲期由7天缩短至4天。原因:对方尚未冻结接口版本。措施:安排技术负责人每日确认变更,并优先完成不受影响的接口。请求:请业务负责人在8月27日18点前确认是否接受备用字段方案,否则需批准将验收范围拆分为两批。

这段话没有回避延期,也没有把责任简单推给外部团队,同时给出了明确的决策时间点。管理者可以据此选择接受范围调整、增加资源或修改时间计划,这就是风险信息的管理价值。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

5. 技巧五:用版式和图表提升阅读效率,而不是替代判断

我通常把项目完成进度报告设计成八个信息区块:一页结论、项目目标和里程碑、总体进度、已完成成果、未完成事项、风险与问题、下一阶段计划、待决策事项。这个顺序符合大多数人阅读管理信息的路径:先看结果,再看证据,最后决定行动。

图表应根据问题选择。甘特图适合说明任务时间和依赖关系;计划实际对比图适合说明偏差;折线图适合观察趋势;仪表盘适合展示少量核心状态;表格适合呈现负责人、日期和验收标准。不要因为软件能自动生成图表,就把所有图表都放进报告。

页面设计上,我更看重三条规则:每页只保留一个主要观点;颜色只用于状态和风险提示;所有图表都写明单位、时间范围和统计口径。红色不应该用来装饰,绿色也不应该用来掩盖没有定义的“正常”。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

五、具体案例:把一份“80%完成”的报告改成可执行版本

1. 原始版本为什么无法支持决策

在前面的企业软件上线案例中,项目团队原先提交的报告只有四段内容:“需求分析已完成,开发工作基本完成,测试正在进行,整体进度约80%,预计后续按计划推进。”这类写法在团队内部看似没有问题,但管理层看完后仍然不知道是否需要调整上线日期。

它缺少四类重要信息。第一,没有说明80%的计算方式;第二,没有区分已经验收和仅仅完成开发的工作;第三,没有说明剩余工作是否位于关键路径;第四,没有提出需要决策的事项。因此,报告看起来乐观,却没有提供足够的判断依据。

2. 改写后的首页结论

改写后的首页可以这样呈现:

项目状态:有风险,但仍可通过资源调整维持原上线窗口。

截至2026年8月25日,项目按里程碑权重计算的实际完成率为68%,计划完成率为75%,落后7个百分点。核心功能开发和首轮功能测试已完成,当前主要瓶颈为第三方接口联调和历史数据迁移抽检。

接口联调已延迟3个工作日,预计压缩用户验收缓冲期3天。项目组已增加1名测试人员,并将低优先级接口移至第二批验收;若8月27日前完成接口字段冻结,预计仍可在原定上线窗口交付。当前需要业务负责人确认分批验收方案。

这一版没有增加很多字,却大幅提高了信息密度。读者可以立即看到项目状态、进度口径、已完成成果、延期原因、应对措施和待决策事项。它的专业感来自信息之间的因果关系,而不是来自复杂的设计模板。

3. 进度表如何写出“完成了什么”

里程碑 权重 计划状态 实际状态 验收证据 当前判断
需求与方案确认 15% 应完成 已验收 业务负责人确认单 正常
核心功能开发 30% 应完成 已完成并通过首轮测试 测试报告、演示记录 正常
接口联调 20% 应完成 完成约60% 联调记录、缺陷清单 有风险
历史数据迁移 15% 应完成50% 完成约30% 抽样校验结果 有风险
用户验收 10% 待开始 未开始 待安排 依赖前置任务
培训与上线准备 10% 应完成20% 完成约10% 培训材料初稿 需加速

这张表有意把“整体完成率”拆成里程碑、权重、实际状态和证据。它让读者看到,项目并不是简单的“80%完成”,而是前期工作较顺利,关键路径工作偏慢,后续验收仍然依赖接口联调和数据迁移。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

4. 风险表如何写出真正的处理动作

风险事项 可能影响 概率 应对动作 责任人 升级节点
接口字段尚未冻结 联调延迟,压缩验收时间 每日确认变更,准备备用字段方案 技术负责人 8月27日
历史数据存在格式差异 迁移失败,影响上线准备 中高 先完成高价值数据抽样,建立回滚方案 数据负责人 8月28日
业务验收人员投入不足 验收周期延长 锁定部门代表,采用分批验收 业务负责人 8月26日

风险表中最容易被忽略的是“升级节点”。没有升级节点,风险就只是一个静态备注;有了时间点,团队才知道何时必须把问题从项目组层面提交到管理层。风险管理不是把所有问题标红,而是建立一条从发现、跟进到升级的路径。

六、如何借助项目管理平台提升报告质量,而不是把工具当成答案

1. 先统一数据源,再生成报告

很多项目报告之所以前后矛盾,是因为数据分别来自聊天记录、个人表格、会议纪要和任务系统。项目经理在周五临时收集信息,往往只能凭记忆修正数字。要改善这个问题,应让任务、里程碑、负责人、截止时间、风险和验收记录尽可能在同一套项目数据中维护。

对于中大型企业或100人以上组织,项目通常同时涉及多个部门、多个产品线和不同权限范围。此时,某项目管理平台可以作为统一数据入口,帮助团队集中维护任务状态、迭代进展、测试结果和风险记录,再由项目负责人根据汇报对象筛选信息。

但我要强调,工具只能减少整理成本,不能替代项目负责人的判断。平台显示“任务已关闭”,不代表业务已经验收;系统显示“进度正常”,也不代表关键路径没有风险。自动生成的图表必须经过人工复核。

2. 中大型组织更应该关注权限、部署和迁移成本

当项目涉及研发资产、客户数据、内部流程和安全审计时,工具选择不能只看任务看板是否好用。企业还要评估权限模型、私有化部署能力、数据隔离、审计记录、接口能力以及与现有系统的衔接成本。

以 PingCode 为例,它主要服务中大型企业及100人以上组织,适用于需要统一管理需求、研发、测试、项目和交付信息的团队。对于对数据边界和部署环境有明确要求的企业,私有化部署是评估项之一;如果企业原本使用其他研发协作系统,也应重点考察历史项目、任务、字段、评论和附件能否平滑迁移。

在迁移场景中,我建议不要只问“能不能导入任务”,而要继续追问四件事:历史状态是否保留,原有责任关系是否可追溯,附件和评论是否完整,迁移后的统计口径是否还能与过去报告连续。支持 Jira 平滑迁移,可以降低部分切换成本;但迁移前仍需要进行字段映射、权限核对、数据抽样和报表校验。

从国产替代角度看,平台是否满足企业的部署、安全、服务和集成要求,比宣传中的功能数量更重要。选择某项目管理平台时,我通常会要求供应商用真实的项目数据做一次小范围验证,而不是只看演示环境。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

3. 选择工具时不要只看功能清单

我建议企业用一个真实项目做验证,至少检查以下流程:新建需求、拆分任务、建立依赖、进入迭代、提交测试、记录缺陷、完成验收、生成进度报告。只演示单个看板,很难发现跨模块协同和数据追溯的问题。

  • 数据连续性:本周报告中的完成率能否与上周同口径比较。
  • 权限边界:客户、外包团队、研发人员和管理者能否看到各自需要的信息。
  • 历史迁移:原系统中的任务状态、评论、附件和负责人关系能否保留。
  • 部署方式:公有云、私有化部署或混合方式是否符合企业安全要求。
  • 报表可解释性:平台生成的数字是否能追溯到具体任务和验收证据。
  • 推广成本:团队培训、流程改造和旧系统并行周期是否被纳入预算。

七、不同情况下的行动建议:报告不能只有一种写法

1. 项目按计划推进时,重点写“成果和下一阶段依赖”

项目正常不代表报告可以只写“无异常”。正常状态也需要证据。建议列出本周期完成的关键交付物、已经验证的质量结果、下一周期的关键任务,以及是否存在依赖外部团队的事项。

示例表达:“核心功能已完成并通过98%的回归用例,剩余两个低优先级兼容性问题不影响当前上线范围。下一周期重点是完成业务验收和培训,验收需要三位业务代表在8月29日前确认。”

2. 项目轻微落后时,重点写“追回路径”

轻微落后不一定需要修改最终日期,但报告必须说明追回方法。可以通过增加资源、并行任务、缩小首批范围、调整验收顺序或取消低价值工作来恢复计划。

不要只写“后续加快进度”,因为它没有说明加快什么、由谁加快、需要多少资源以及如何验证效果。更有效的写法是:“接口测试增加一名测试工程师,低优先级报表功能移至第二批,预计在5个工作日内追回3天偏差;若第3天缺陷关闭率仍低于80%,则启动上线范围调整评审。”

3. 项目明显延期时,重点写“方案选择和代价”

当项目已经无法按原日期交付,继续使用“预计按期完成”的表述会损害报告可信度。这时应至少列出两种方案,并说明每种方案对范围、成本、质量和后续工作的影响。

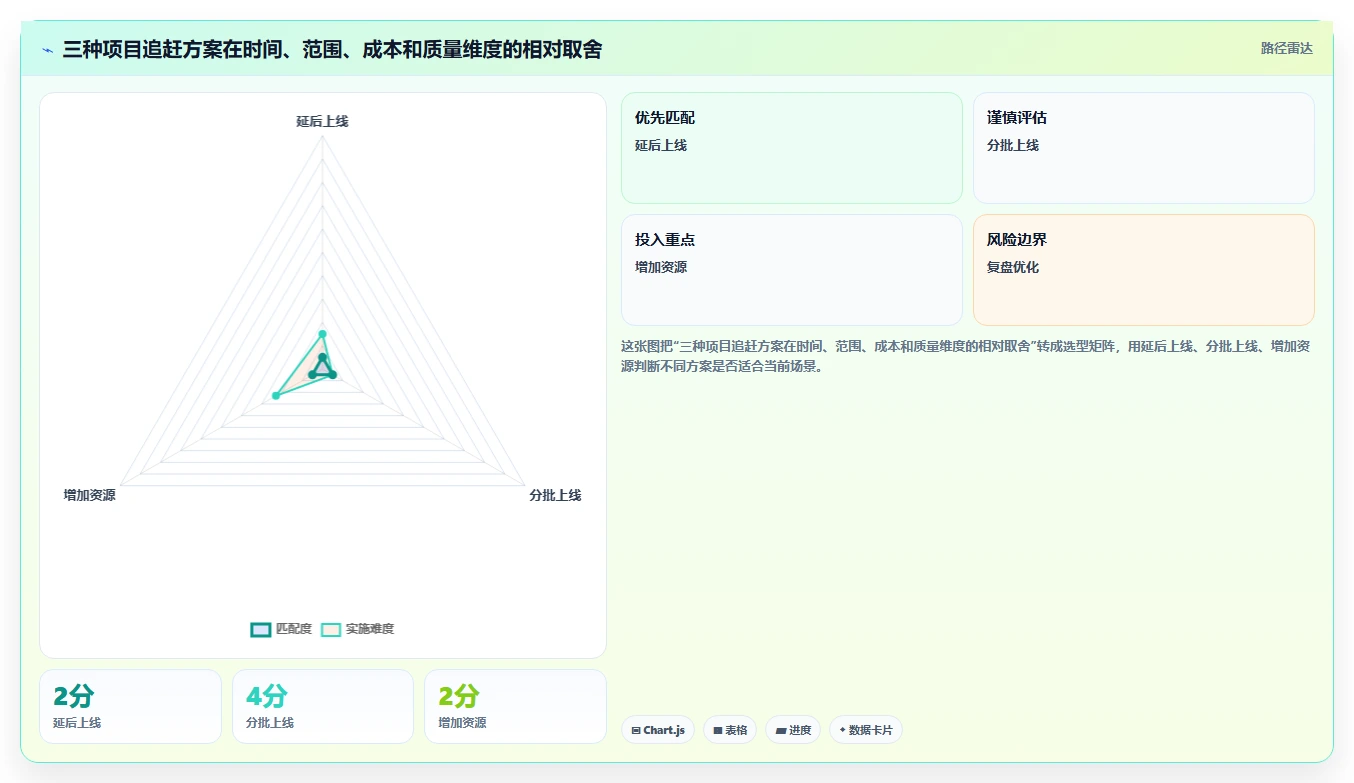

方案 做法 时间影响 成本或风险 适用条件
保持范围,延后上线 完整完成全部功能和验收 延后5-10个工作日 影响业务计划,但质量风险较低 上线日期可调整
分批上线 先交付核心功能,非关键功能后置 核心功能可按原窗口上线 需要额外沟通和两轮运营安排 范围可以拆分且用户接受
增加资源 引入测试、开发或实施支持 可能追回2-5个工作日 增加人力成本,协作复杂度上升 瓶颈任务可以并行处理

报告不是替管理层做决定,而是把决定的代价说清楚。只要方案、影响和建议明确,即使项目延期,报告仍然可以体现专业性。

4. 项目进入收尾时,重点写“交付完成度和遗留事项”

项目收尾报告不能只宣布“项目完成”。应列出目标达成情况、正式验收结果、未关闭问题、后续责任归属和经验复盘。尤其要区分“项目范围内遗留问题”和“运营阶段持续优化事项”,否则项目关闭后,问题可能因为失去责任人而无人跟进。

一个实用的收尾判断标准是:交付物是否验收,关键缺陷是否关闭,文档是否归档,运维或业务负责人是否接手,剩余风险是否有新的跟踪机制。只有这些条件基本满足,项目才适合标记为完成。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

八、不同情况下的取舍:没有任何进度方案能够同时最优

1. 速度与范围的取舍

如果上线日期不可改变,通常就需要调整范围或增加资源。强行保持全部范围而不增加资源,往往会把压力转移到测试和验收阶段,最终形成“功能完成了,但质量不够稳定”的结果。

报告中应明确哪些需求属于上线必需,哪些属于可延后优化。优先级不能只写高、中、低,还要说明判断依据:是否影响核心流程,是否存在合规要求,是否有替代方案,是否会产生后续迁移成本。

2. 速度与质量的取舍

压缩测试时间是最常见的追赶方式,也是风险最高的方式之一。如果确实要压缩,不能只写“测试周期缩短”,而应说明保留哪些测试、取消哪些测试、由谁承担遗留风险以及上线后如何监控。

对于涉及财务、权限、个人信息或生产安全的项目,我不会建议通过取消关键验证来换取日期。日期可以重新谈判,重大质量事故的修复成本和信任损失通常更高。

3. 成本与确定性的取舍

临时增加人力可能提高确定性,但也会带来沟通成本、交接成本和预算压力。外部资源并不是“加一个人就快一个人”,在任务高度依赖、文档不完整或决策链条较长的项目中,新增人员甚至可能先降低效率。

报告中可以用“投入,收益,前提”表达资源申请:“增加1名测试工程师,预计可将回归测试提前2天,但前提是接口字段在明日冻结,且由现有测试负责人统一分配用例。”这比单纯提出“需要增加人手”更容易获得批准。

4. 数据透明与团队心理安全的取舍

透明报告不等于公开批评个人。报告应公开事实、影响和处理动作,避免把个人评价混入项目状态。如果团队担心暴露问题会受到惩罚,风险就会被延迟上报,最终在项目后期集中爆发。

我建议在报告中使用角色和责任,而非情绪化评价。例如写“数据负责人需在周三完成抽样校验”,不要写“数据团队推进缓慢”。前者可以推动行动,后者只会制造防御。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

九、可直接套用的项目完成进度报告模板

1. 项目基本信息

项目名称 填写项目正式名称 报告周期 填写起止日期
项目负责人 填写负责人及所属团队 统计截止日 填写数据最后更新时间
当前阶段 需求、开发、测试、验收或收尾 计划交付日 填写基线交付日期

2. 本期核心结论

建议用两到三句话完成,不要把背景介绍写成大段历史回顾。可以直接套用下面的结构:

截至统计日期,项目按计算口径计算的实际完成率为实际值,计划完成率为计划值,当前领先或落后
偏差值。本期已完成关键成果,当前主要风险为风险事项,预计影响时间、范围、成本或质量。下一步将由责任人截止日期前完成行动,目前需要决策人确认决策事项

3. 进度与成果明细

工作项或里程碑 计划完成时间 实际状态 完成率 成果证据 下一步动作
填写工作项 填写日期 未开始、执行中、待验收或已验收 填写口径明确的比例 测试记录、文件、链接或确认单 填写负责人和截止日期
填写工作项 填写日期 填写实际状态 填写完成率 填写可验证证据 填写行动

4. 问题、风险与待决策事项

问题或风险 事实描述 可能影响 应对措施 责任人 决策截止时间
填写风险名称 写清发生了什么 说明影响哪个节点 写清具体动作 指定一个负责人 填写升级或确认时间

5. 下一阶段计划

  • 重点任务:下一周期必须完成的事项。
  • 负责人:避免使用“项目组”“相关人员”等模糊称谓。
  • 截止时间:写到具体日期,必要时写到具体时点。
  • 前置依赖:说明任务开始前必须满足的条件。
  • 验收标准:写清什么状态才算真正完成。
  • 升级条件:说明在什么情况下需要重新评估范围、资源或日期。

十、提交前的检查方法:用十分钟发现报告中的硬伤

1. 检查数字是否互相矛盾

我建议先不看文字,只检查数字。总完成率是否能由各子项权重推导出来;已完成成果数量是否高于正式验收数量;计划日期是否早于任务实际完成日期;风险影响是否与项目状态颜色一致。

特别要注意“完成率68%但所有核心里程碑均已完成”这类矛盾。除非报告解释了其他未完成范围,否则读者很难理解数字之间的关系。数字不一定要漂亮,但必须能够相互解释。

2. 检查每个风险是否都有动作和时间

把风险表中的“应对措施”和“截止时间”两列暂时遮住,如果剩下的内容只是“接口有风险”“资源不足”“需求可能变更”,说明报告还停留在问题描述阶段。

一个可执行的风险至少应有责任人、行动、截止时间和升级条件。对于需要管理层支持的事项,还要明确不决策的后果,例如“若本周不确认范围,验收将无法按原窗口开始”。

3. 检查读者能否在三分钟内复述项目状态

可以找一位没有参与项目的人快速阅读首页,然后请他复述三件事:项目现在是否正常,最大风险是什么,下一步需要做什么。如果对方只能复述项目名称和完成率,说明首页没有把重点放在管理结论上。

这项测试比让项目成员自己检查更有效,因为项目成员熟悉背景,往往会自动补全报告中没有写出的信息。真正的报告必须让陌生读者也能依靠页面内容做出基本判断。

如何撰写一份令人印象深刻的项目完成进度报告?5个关键技巧助你脱颖而出

十一、总结:一份好报告,应该让问题更早暴露、行动更快发生

1. 五个技巧最终指向同一个目标

第一,先确定读者和决策目的;第二,明确完成率的计算口径;第三,用成果证据替代任务流水账;第四,主动呈现偏差、风险和解决方案;第五,用版式和图表提升阅读效率。它们看似分别属于写作、数据和设计,实际上共同服务于一个目标:让项目状态变得可判断、可追踪、可行动。

我最重视的独特判断是:项目进度报告的专业程度,不由完成率高低决定,而由数字能否解释、成果能否验证、风险能否处理决定。一个如实报告68%完成、并明确追回路径的项目,往往比一个声称80%顺利、却没有验收证据的项目更值得信任。

2. 现在就可以执行的三步

  1. 打开最近一份项目周报,给所有完成率补充统计日期、计算公式和数据范围。
  2. 从已完成任务中挑出五项,分别补上交付成果、验证方式和验收人。
  3. 把所有“存在风险”的表述改成“风险事实、影响、措施、责任人、截止时间”。

如果项目规模较小,可以先用表格完成这些工作;如果项目涉及多个团队、多个系统或大量历史数据,再考虑使用某项目管理平台统一维护任务、里程碑、风险和验收证据。以 PingCode 这类面向中大型企业的项目管理平台为例,私有化部署、权限管理、数据迁移和报表追溯都应纳入评估,而不应只看看板是否美观。

下一次提交报告前,不妨删掉“整体顺利”“持续推进”“基本完成”这类没有证据的句子,换成具体的数字、成果和行动。管理者不需要一份看起来完美的报告,而需要一份能够帮助他及时做出正确决定的报告。

常见问题解答(FAQ)

1. 项目完成进度报告中的“完成率”到底应该怎么算?

我以前在项目周报里直接用“已完成任务数÷总任务数”计算完成率,结果明明显示80%,项目却仍然无法按期上线。后来我才发现,不同任务的工作量和里程碑价值差异很大,简单数任务数量很容易制造虚假的乐观情绪。

完成率没有唯一算法,关键是先确定口径,再让计划值和实际值使用同一套口径。对于研发、营销或交付项目,我更建议优先使用里程碑权重法,因为它比单纯统计任务数量更接近项目价值。例如,一个项目包含4个阶段:需求分析占10%、设计占20%、开发占40%、测试上线占30%。

即使需求、设计和部分开发任务已经完成,项目完成率也不能简单按任务数量计算,而应按照已完成阶段及其权重核算。

阶段权重实际完成度加权进度 需求分析10%100%10% 产品设计20%100%20% 功能开发40%70%28% 测试上线30%0%0% 按照这个口径,项目实际完成率是58%,而不是任务清单看起来的80%。

报告中应同时写明统计日期、计算公式和数据来源,例如:“截至8月25日,按里程碑权重计算,实际完成率为58%,计划完成率为65%,当前落后7个百分点。” 如果项目任务大小相近,可以使用任务数量法;如果工时记录比较完整,可以使用工作量法;如果项目以阶段交付为主,则应使用里程碑或交付物法。

最忌讳的是本周按任务数量统计,下周又改用工时统计,却不在报告中说明,这会让所有趋势对比失去意义。

2. 项目进度报告怎样写,才能避免变成流水账?

我见过不少周报写得非常详细,连开了几次会、改了多少版文档都记录得清清楚楚,但管理者看完仍然不知道项目有没有产生实际成果。我想知道,怎样把“做了什么”进一步写成“改变了什么”?

流水账的根源不是写得太多,而是只记录动作,没有说明动作带来的结果。项目报告应该优先回答三个问题:完成了什么、产出了什么、结果是否经过验证或验收。比如“完成页面开发”只是工作动作;“完成3个核心页面开发,并通过首轮功能测试,剩余2个兼容性缺陷待修复”才是可判断的进展。

后者同时包含交付物、验证状态和未完成事项,读者不需要继续追问。

流水账写法结果导向写法为什么更有效 召开3次接口会议确定接口字段和异常处理规则,减少联调争议说明会议产生的决策 完成用户调研访谈12名用户,确认3个高频需求并调整优先级说明调研如何影响方案 修复部分缺陷关闭18个缺陷,剩余2个高风险问题影响验收说明质量结果与风险 我在整理项目报告时,会给每项重要成果补一项“证据”:上线链接、测试记录、客户确认邮件、验收单、数据截图或版本号。

没有证据的“已完成”,通常只能算个人判断,不能算项目事实。建议把成果写成“动作+产出+验证”的句式。例如:“完成支付流程改造,新增退款状态校验,测试环境验证通过率达到98%,待业务方确认异常场景。”这种写法比堆叠大量任务名称更短,却更能帮助管理者判断项目价值。

3. 项目延期或存在风险时,进度报告应该怎么写才不显得在推卸责任?

我以前遇到延期时,常常写成“因外部依赖导致项目延期”,虽然事实没错,但领导看完后仍会追问到底影响什么、谁来处理、什么时候能恢复。我想知道,怎样既客观说明问题,又让报告体现出解决问题的能力?

风险描述不能停留在原因层面,因为“谁导致了问题”通常不是管理者最关心的第一件事。更有效的结构是“现象,影响,原因,措施,需要决策”,它把责任说明和行动安排放在同一个闭环里。例如,不要只写“第三方接口延期,项目存在风险”。可以改为:“接口文档晚于计划3个工作日提供,预计压缩用户验收时间2天;

当前已安排开发与对方每日对接,并先完成不依赖该接口的测试;如8月27日前仍未确认,需决定是否将低优先级接口移至第二批验收。

” 风险等级判断标准报告动作 高可能影响关键里程碑或最终交付明确责任人、截止时间和升级对象 中影响局部任务,但存在替代方案记录应对措施并在下次报告复核 低对核心目标暂时没有明显影响持续观察,不占用过多汇报篇幅 我判断风险是否需要升级时,主要看两个指标:它是否影响关键路径,以及团队是否能在现有权限和资源内解决。

如果风险已经超出项目负责人的决策范围,就不应继续用“持续跟进”掩盖,而应明确提出资源、范围或时间上的决策请求。同时,不要用“基本顺利”“问题不大”这类模糊表述稀释风险。报告可以客观写出延期,但必须补充恢复计划,例如增加测试资源、调整验收顺序、冻结新增需求或重新确认交付范围。

这样呈现的不是失败,而是可管理的偏差。

4. 项目完成进度报告应该用哪些图表和结构,才能让管理者快速看懂?

我曾经做过一份堆满甘特图、饼图和进度条的汇报,视觉上很完整,但会议中大家还是反复问项目到底会不会延期。后来我意识到,图表并不会自动带来清晰度,关键是每张图都要服务于一个具体判断。

报告的版式应按照管理者的阅读顺序设计,而不是按照项目团队的工作顺序罗列。管理者通常先想知道结论,再关注偏差和风险,最后才需要查看任务细节,因此建议采用“结论,进度,成果,风险,行动”的结构。第一页先给出一句结论,例如:“核心功能已完成,整体完成率为68%,比计划低7个百分点;

接口联调延迟3天,但通过调整验收顺序,当前预计不影响最终上线窗口。”这句话比单独放一个68%的大数字更有信息量。

想回答的问题推荐图表常见误区 哪些任务延期计划与实际对比表或甘特图只显示实际日期,不显示基线 进度是否持续改善周度完成率折线图没有标注统计口径变化 哪个阶段消耗最多阶段工作量柱状图用饼图展示无法比较的细小差异 项目是否需要干预风险指标卡只用红黄绿颜色,不解释判断标准 我实际制作汇报材料时,会坚持“一页一个主判断”。

如果一页同时放完成率、预算、缺陷、人员投入和十几项任务,读者很容易只看到颜色和数字,却抓不住重点。详细任务表可以放在附录,主页面只保留影响决策的信息。不同受众也应使用不同的信息密度。管理层重点看偏差、风险、资源和待决策事项;项目成员重点看负责人、依赖关系和截止时间;

客户重点看交付物、质量、变更和验收状态。所谓专业版式,不是做得更复杂,而是让每类读者少找信息。

核心关键词

读者评论

向嘉宁

文章最有价值的地方是指出“完成率80%”并不等于项目接近完成。把任务数量、工作量、里程碑和关键路径分开看,确实更接近管理者的真实判断。

冯舒然

结论、证据、行动”的结构很实用,尤其是风险项同时写明影响、负责人和截止时间,能避免报告停留在描述问题层面。

田承宇

内容比较全面,但部分示例和方法偏向中大型软件项目。小团队可以先保留计划、实际、偏差、风险和行动五项核心内容,再逐步完善指标口径。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/31857

(0)
飞飞飞飞
提升效率必备:2026年度10大写计划用什么工具推荐榜单
上一篇 2026年8月27日 上午11:49
项目经理必读:2026年7款热门信息化项目管理软件深度评测
下一篇 2026年8月27日 上午11:51

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
