我做产品十年,带过一个 60 人的研发团队,也复盘过二十多个中大型项目的延期归因。有一个数字让我印象很深:在这些复盘样本里,能明确归因于”范围失控”的延期占比达到 41%,而所有团队在立项时都写过需求清单,也都开过需求评审会。范围管理失效,往往不是因为没人管,而是因为管错了对象。这篇文章我想把一个产品经理真正能落地的 Scope 制度讲透:核心判断、误区拆解、四层结构、变更分级、工具落地步骤,以及不同规模团队该怎么取舍。
一、核心结论:Scope 不是需求清单,而是一份”变更有价格”的契约
先把结论摆出来,后面所有内容都是为这三条结论做论证。
1. 范围管理的真正对象是”变更”,不是”需求”
大部分产品经理把 Scope 理解成一份需求列表,于是把精力花在”把需求写全”上。但需求永远写不全,写全的成本也永远高于收益。真正决定项目成败的,不是立项时需求写得多细,而是变更进来时有没有价格、有没有决策路径、有没有被记录。
我在复盘里做过一个粗略统计:做了范围基线冻结的团队,交付准时率比未冻结的团队高出约 30 个百分点。差距不在立项,而在变更发生的那个下午,有人说了”这个先记下来,我们看看替换什么”还是”行,先做了吧”。
2. 一份能用的范围基线必须同时写清三件事
- 做什么:可验收的交付物清单,颗粒度到”用户能感知的能力”,而不是到接口或页面。
- 不做什么:显式排除项。这一条最容易被省略,也最有价值,因为它把争论从”要不要做”提前变成”排到哪一期”。
- 什么条件下重谈:触发条件必须客观可观测,比如”核心链路 P95 响应超过 800ms”或”签约客户数超过 500 家”。
三件事缺任何一项,基线都会退化成一个愿望清单。缺”不做什么”,范围会无限扩张;缺”重谈条件”,基线会在压力下被悄悄突破。

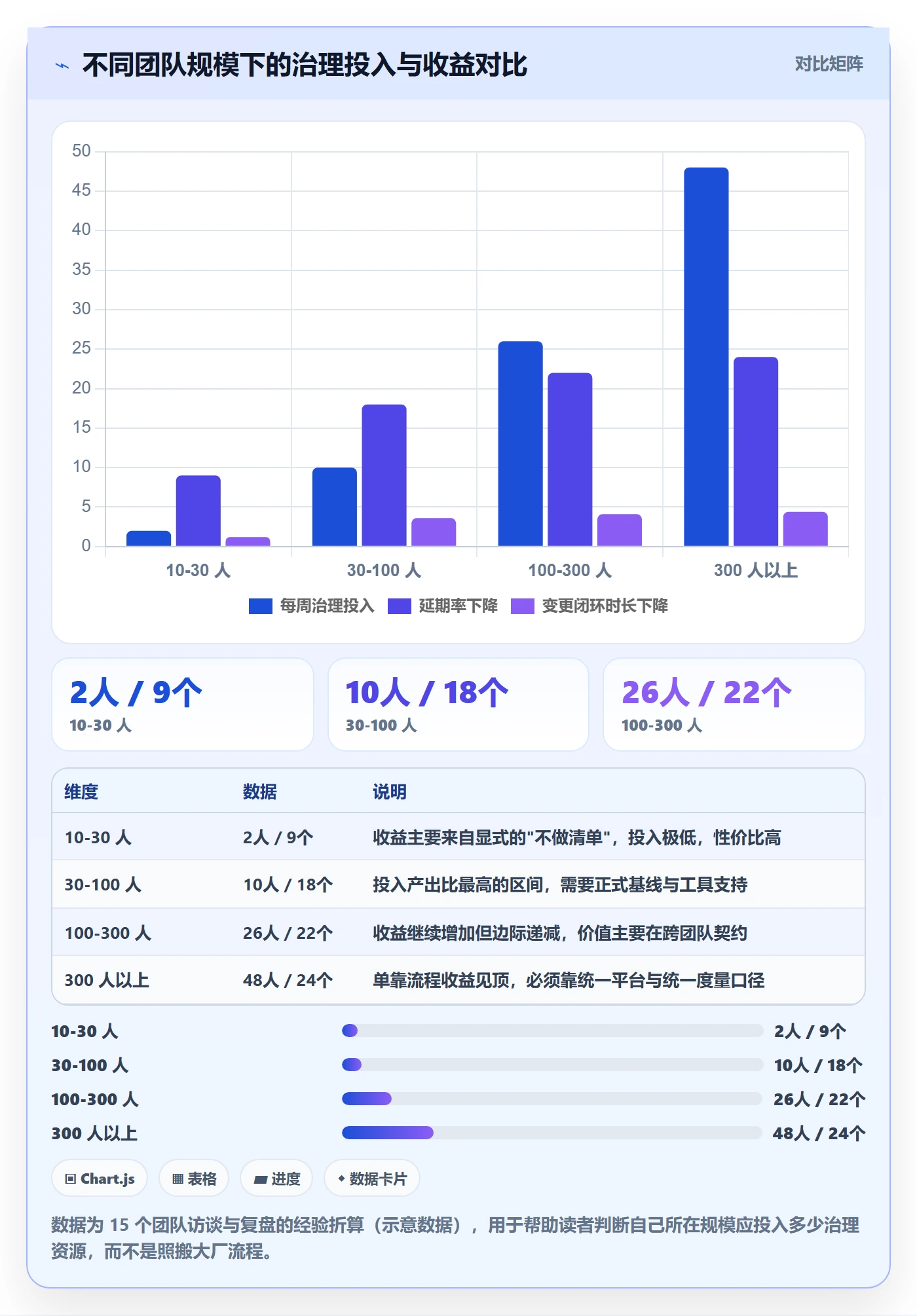

3. 制度密度必须与团队规模匹配
10 人团队照抄 200 人组织的变更流程,结果一定是流程被绕过。反过来,200 人组织靠口头对齐,结果一定是范围在部门之间蒸发。范围治理的复杂度大致与跨团队依赖数成正比,而不是与人数成正比。
这句话解释了一个常见困惑:为什么两个都是 80 人的团队,一个几乎不需要流程,另一个必须上变更委员会。差别在于前者只有一条交付链路,后者有六条互相依赖的链路。

二、真实场景:一个 60 人团队的 Scope 是怎么在三周内崩掉的
1. 需求条目从 87 条涨到 214 条,里程碑一次没动

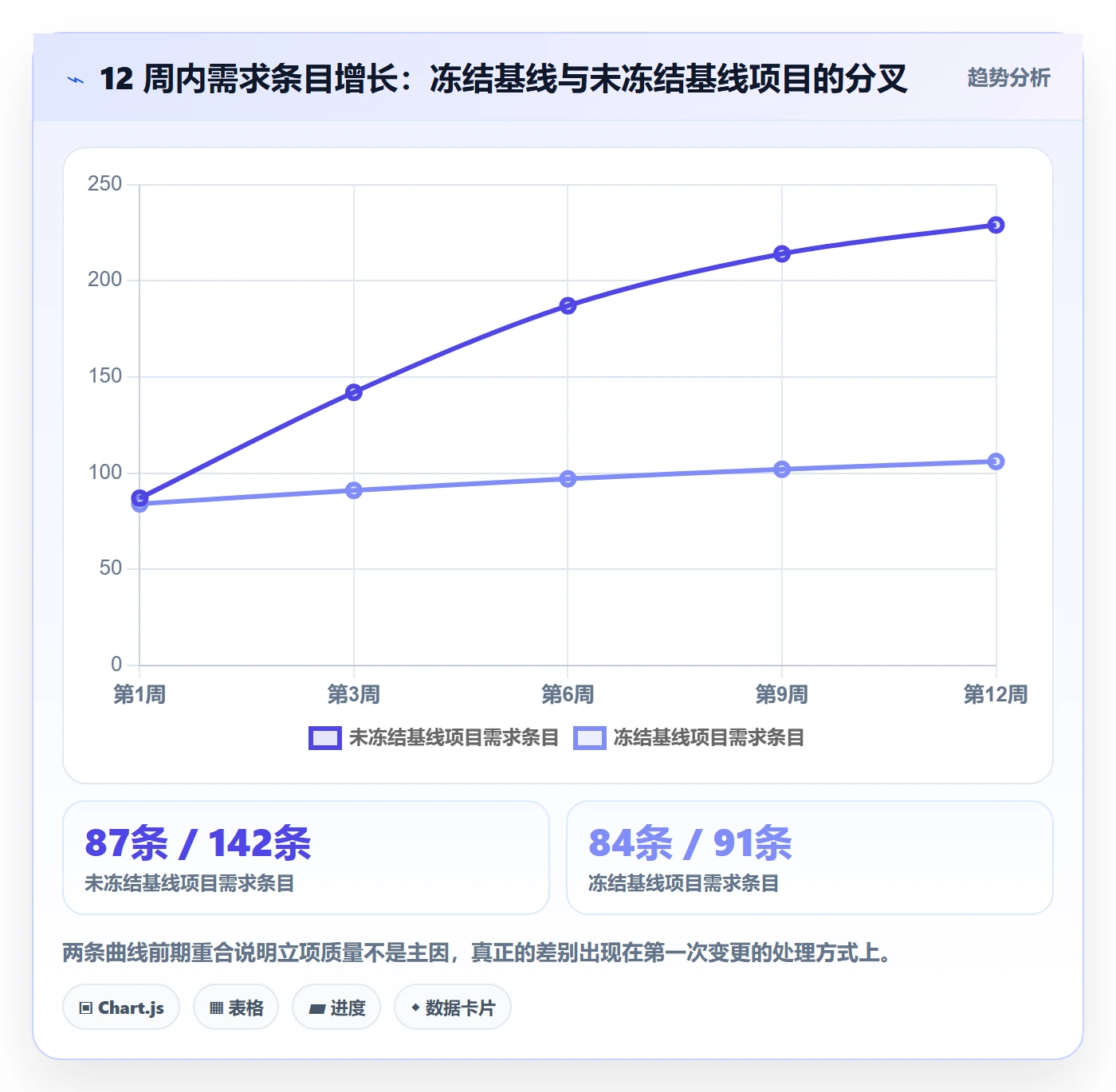

2022 年我接手一个面向中大型企业的后台重构项目,立项时范围基线是 87 条需求,计划 14 周交付。第 3 周周末需求池变成 142 条,第 6 周是 187 条,第 9 周是 214 条,而里程碑没有调整过一次。
我把这 12 周的需求条目变化画出来,对照组是同期另一个做了范围冻结的项目。两条曲线在前三周几乎重合,从第 4 周开始分叉,到第 12 周差距接近 2.4 倍。分叉点正好是第一个”加一个小功能而已”被口头答应的那一周。

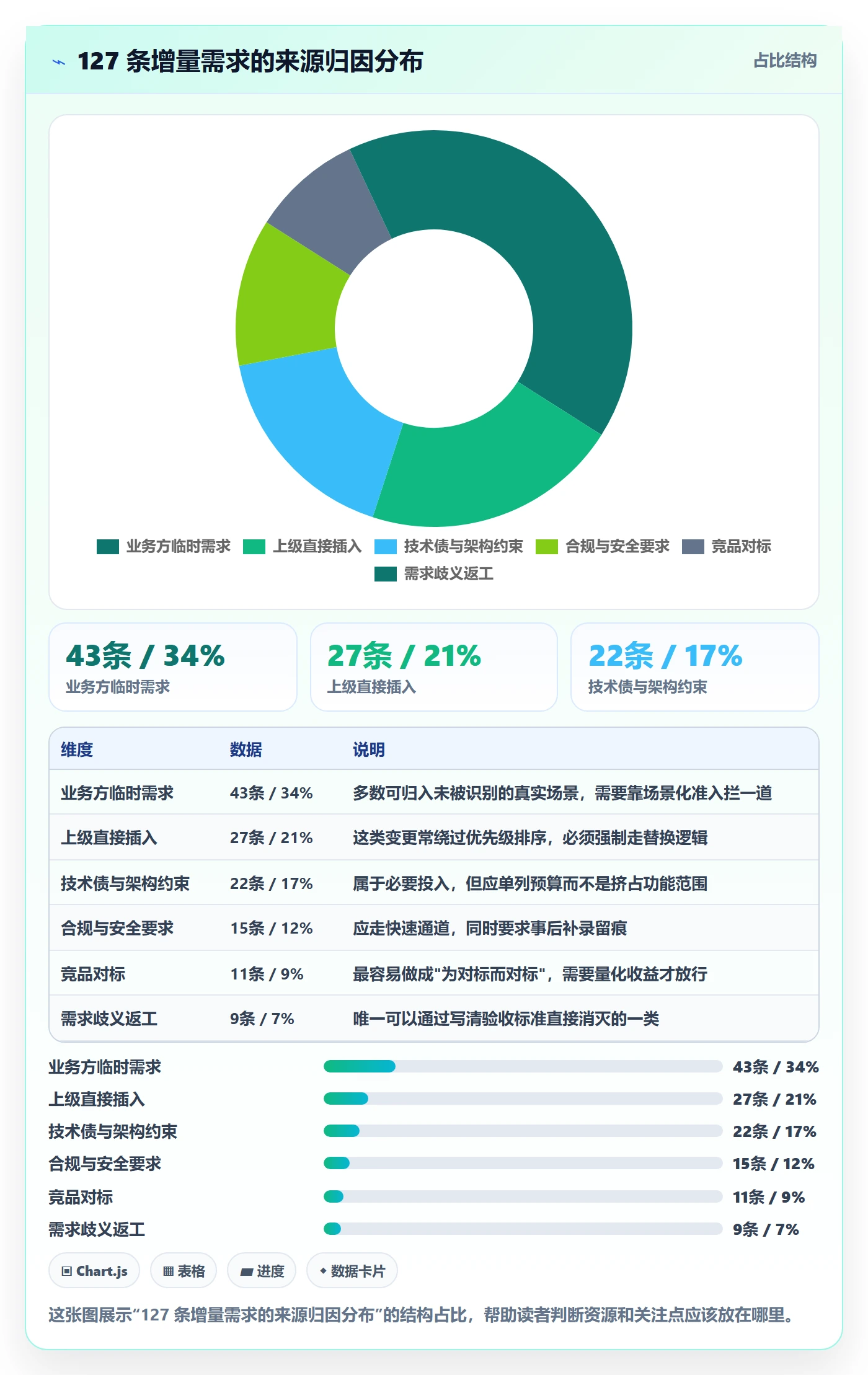

2. 变更从哪来:127 条增量需求的归因结果
我对这 127 条增量需求逐条做了来源归因。业务方临时需求占 34%,上级直接插入占 21%,技术债与架构约束占 17%,合规与安全要求占 12%,竞品对标占 9%,剩下 7% 是需求描述有歧义导致的返工。
这个分布很有启发性。只有 7% 是”可以在源头消灭”的,其余 93% 都是外部真实输入。所以范围管理的目标从来不是把变更压到零,而是让这 93% 有价格、有排序、有承接方。

3. 范围失控的四个早期信号
复盘时我总结出四个信号,事后看它们总比延期报告早出现三到五周:站会里开始出现”顺便把……也做了”;需求文档版本号一周内跳三次以上;燃尽图变成烧不动的平行线。
第四个信号最危险:测试同学开始追问”这个到底算不算本版本的范围”。这意味着团队内部连基线共识都没有了,此时任何进度承诺都是无效承诺。

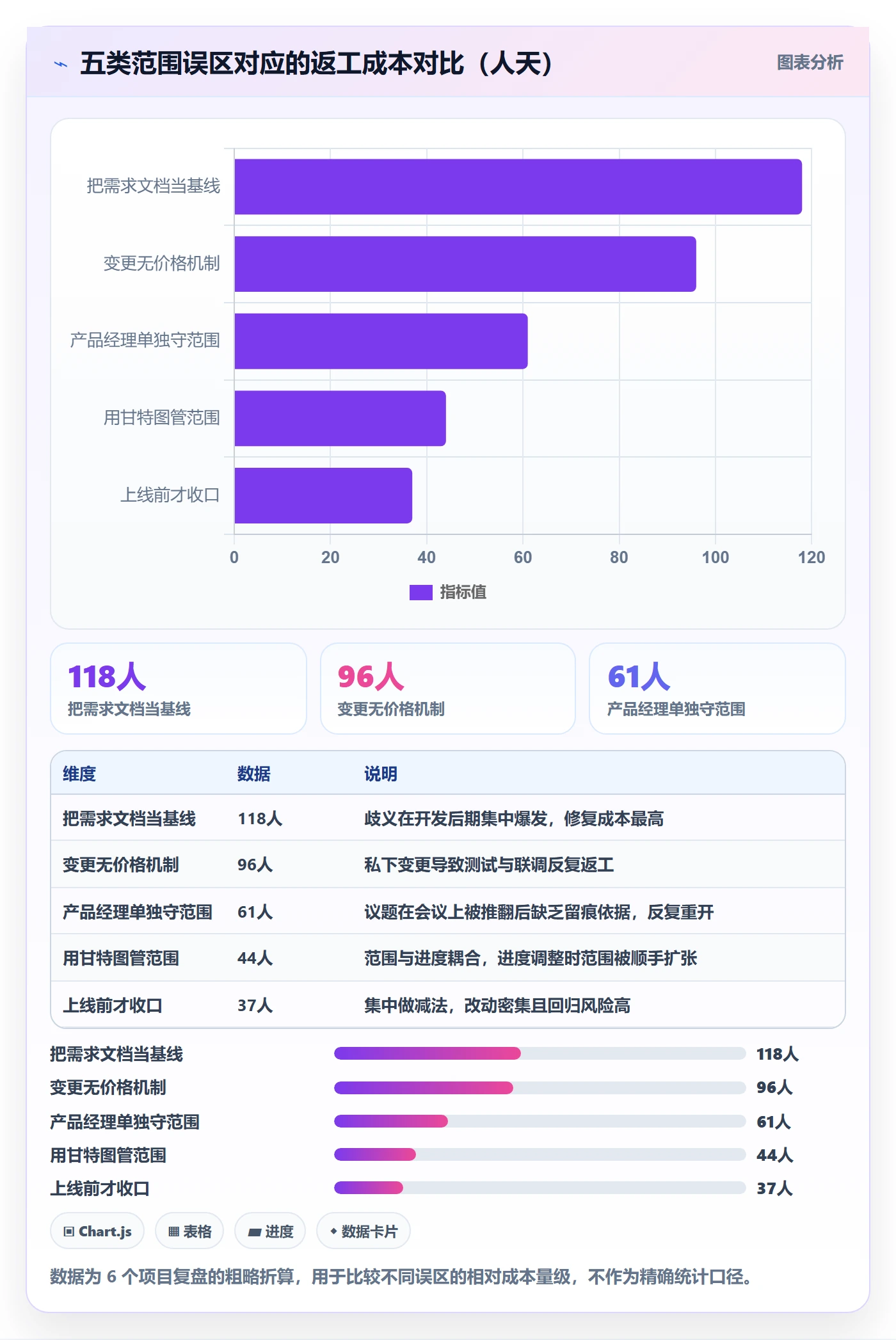

三、五个高频误区:为什么你明明管了范围还是失控
1. 误区一:把需求文档当成范围基线
需求文档描述的是”要做成什么样”,范围基线描述的是”这一版交付什么、不交付什么”。前者是设计语言,可以持续迭代;后者是契约语言,一旦确立就要走变更流程。
把两者合并,等于对外宣布基线可以随时修改。我见过最典型的后果是:评审会上所有人都在讨论交互细节,没有人确认”这一版到底含不含权限体系”。
2. 误区二:把变更控制理解成”拒绝变更”
我见过最严格的团队,变更审批要三级签字,结果是大家干脆不提变更,直接在开发里偷偷做。最后不是范围被守住,而是范围失控从明面转入地下,连记录都没有。
无法被合理拒绝的变更流程,最终会变成无人使用的流程。变更控制的目的是让变更有价格、有记录、有优先级替换,不是禁止变更。
3. 误区三:范围只由产品经理一个人守
范围是三方的约束结果:业务方要价值,研发要确定性,交付运营要时间。产品经理单独守范围,等于同时当运动员和裁判,任何一次压力都会落在个人身上而非机制上。
我的做法是把”范围解释权”和”范围变更批准权”拆开。产品经理负责解释范围和评估价值,批准的权力交给一个包含研发负责人的小组,且必须在规定时限内给结论。
4. 误区四:用甘特图管范围
甘特图管的是时间与依赖,不是范围。范围的核心视图应该是”基线 vs 当前 vs 已完成”的三态对比,外加每条变更的来源、成本估算和决策人。
把范围和进度放在同一张图上,会产生一个隐蔽后果:一旦进度落后,团队的第一反应是调整范围而不是调整计划,因为调整范围在图上看起来更”便宜”。
5. 误区五:到上线前才收口
范围收口应该发生在每个迭代的准入环节,而不是上线前一周。上线前收口只能做减法,而集中做减法会同时伤害信任和士气,因为它把一个季度的欠账压缩到五天里偿还。

四、专业判断逻辑:Scope 的四层结构与变更决策模型

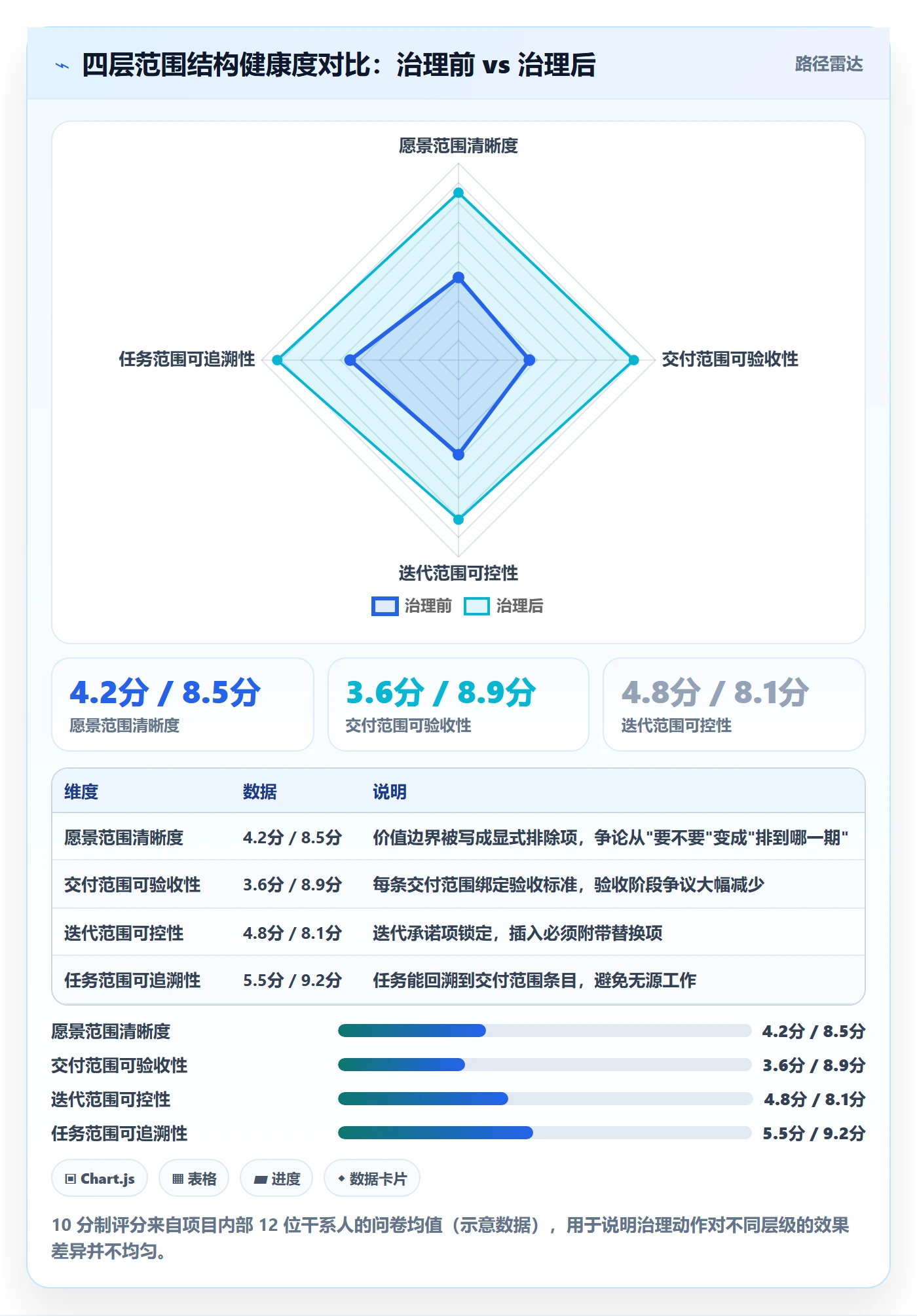

1. 把范围拆成四层,每层用不同粒度管理
范围之所以难以管理,很大程度是因为四个不同时间尺度的东西被混在一个清单里。我把它们拆开:
- 愿景范围(1,3 年):价值边界与不进入的领域,回答”我们为什么不做某些事”。
- 交付范围(季度/版本):可验收的能力清单,是变更审批的主要对象。
- 迭代范围(2,4 周):团队承诺交付的条目,插入必须替换。
- 任务范围(天):执行单元,允许局部调整,不需要走审批。
常见的错误是用同一套精度管理四层:愿景层写得像任务清单,任务层又天天被要求解释战略价值。结果高层觉得啰嗦,执行层觉得空洞。

2. 三条硬规则:可验证、可归属、可追溯
无论团队规模多大,范围条目只要不满足这三条,就不该进入基线。这三条是我判断一份范围清单是否合格的最快方式。
- 可验证:验收方式能被第三方独立复现,而不是依赖提需求的人点头。写成”支持批量导入”不合格,写成”支持 1000 行 CSV 导入并在 30 秒内完成”才合格。
- 可归属:每条范围有且只有一个负责人,不能出现”前后端共同负责”。
- 可追溯:任何一条代码改动或任务都能回到某个范围条目,也能反向查到它被谁批准进入。
这三条听起来简单,但在我看过的团队里,能同时做到的不到三分之一。多数团队做到了”可验证”,却漏掉了”可追溯”,于是范围争议永远无法终结。
3. 变更五问:一个可复用的决策模型
变更审批最容易变成拍脑袋,因为它缺少统一的提问框架。我固定用五个问题,按顺序问,任何一个答不上来就退回待评估池。
- 这个变更替代了什么?做加法必须做减法,否则就是隐性延期。
- 不做会损失什么?损失必须能量化成金额、留存率或合规风险等级。
- 谁为它付成本?工期、人力或质量指标,必须有明确的承接方,不能是”大家一起挤一挤”。
- 最晚可以在哪个节点决定?很多变更的正确答案是”现在决定太早”。
- 如果它失败了,回滚成本是多少?回滚成本高于收益的变更,需要更高级别审批。

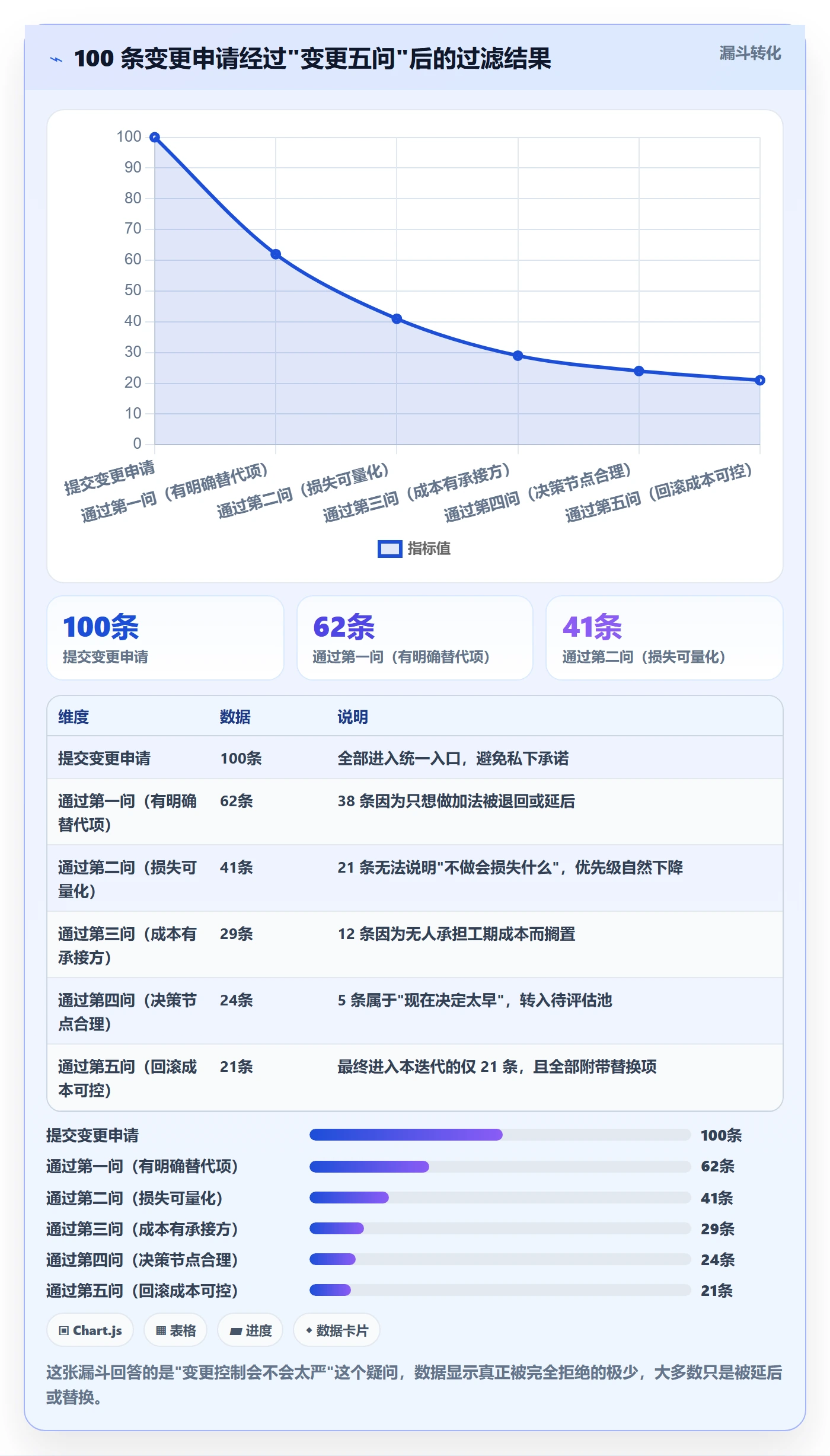

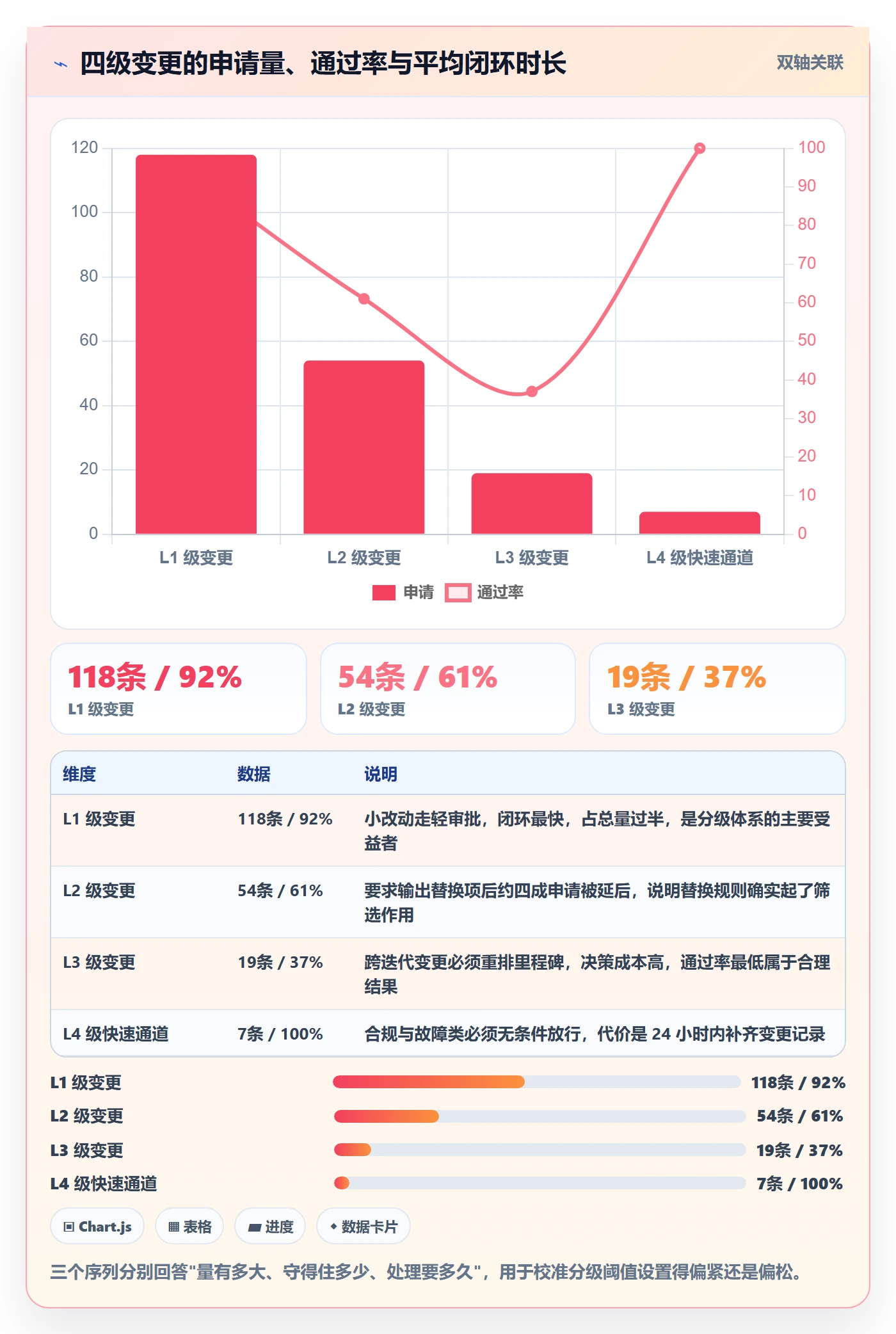

这五问的价值不在于严格,而在于把 79% 的模糊变更挡在排期之前,让真正重要的 21% 得到充分讨论。下面是 100 条变更申请的实际过滤情况。

五、制度设计:产品经理能真正推动的 Scope 治理机制
1. 权责矩阵:谁定义、谁批准、谁被通知
范围制度最怕”人人有责”,因为人人有责等于无人负责。我在项目里固定用一张表把权责钉死,并且在第一次范围评审会上公开确认。
| 关键动作 | 产品经理 | 研发负责人 | 业务方 | 项目经理 |
|---|---|---|---|---|
| 定义交付范围 | 负责 | 参与评估 | 提供需求输入 | 知会 |
| 确认范围基线 | 负责 | 共同确认 | 确认价值目标 | 记录归档 |
| L1 变更审批 | 批准 | 知会 | 提出 | 知会 |
| L2 变更审批 | 共同批准 | 共同批准 | 提出 | 记录归档 |
| L3 变更审批 | 提交材料 | 提交评估 | 参与决策 | 组织决策会 |
| 范围收口与复盘 | 负责 | 参与 | 知会 | 负责 |
这张表真正的用处不是分工,而是在压力来临时提供拒绝的正当性。产品经理说”这个我批不了,需要委员会决定”,比说”我觉得这个不该做”要有效得多。
2. 变更分级:用阈值代替主观判断
分级的意义是让 80% 的小变更快速通过,让 20% 的大变更被认真对待。如果所有变更都走同一套流程,结果一定是小变更被拖死、大变更被草率放行。
| 等级 | 影响工时 | 审批人 | 处理时限 | 是否必须替换 |
|---|---|---|---|---|
| L1 | ≤ 8 人时,不跨迭代 | 产品经理 | 1 个工作日 | 是(迭代内替换) |
| L2 | 8,40 人时,冻结期内 | 产品经理 + 研发负责人 | 2 个工作日 | 是(附延期影响评估) |
| L3 | > 40 人时或跨迭代/跨系统 | 项目委员会 | 5 个工作日 | 是(重排里程碑) |
| L4 | 合规 / 安全 / 线上重大故障 | 快速通道,事后补录 | 4 小时 | 否(单列预算) |
分级里最容易被忽略的是 L4。如果没有快速通道,合规与故障类需求会被迫伪装成普通需求,反而破坏整个分级体系的公信力。
3. 基线冻结与例外通道
基线冻结不是冻结一切,而是明确”哪些必须有例外通道”。我通常只留两条:一是合规与安全类,二是线上重大故障相关。这两类走快速通道,但必须事后补录完整记录。
例外通道的关键在于”补录”这个动作。没有补录的例外会变成常态,有补录的例外会自然收敛,因为没人愿意反复填一堆说明。
4. 四个必看的度量指标
范围治理的指标不需要多,四个足够。超过四个就不会有人真的看,看板会退化成摆设。
- 需求蔓延率:迭代内新增需求工时 ÷ 迭代承诺工时,反映插入压力。
- 变更闭环时长:从提出到给出结论的平均时长,反映流程效率。
- 返工工时占比:返工工时 ÷ 总工时,反映范围质量。
- 范围承诺达成率:按期交付的范围条目 ÷ 承诺条目,反映可信度。

六、操作步骤:四周把 Scope 制度落进工具里(以 PingCode 为例)
制度写在文档里一定会腐烂,必须落到工具的对象模型里,让它变成系统约束而不是人的自觉。我用的载体是 PingCode,原因很直接:它主要服务中大型企业及 100 人以上组织,而这类组织的范围问题恰恰不是”没人管”,而是跨团队依赖太多、管理动作无法固化。
1. 第一周:建立范围基线对象
第一周的目标只有一个:让基线变成一个有状态、有版本、有字段的实体,而不是一份 Word 文档。
- 确认工作项类型:用”需求”承载交付范围,用”任务”承载执行单元,两者之间建立父子关联。
- 新增四个自定义字段:基线版本、范围层级、排除项、验收标准。
- 把”范围层级”设为必填,取值为愿景/交付/迭代/任务四层,用于后续统计与筛选。
- 为当前版本创建一次基线快照,作为后续变更对比的起点。
这四步做完,你已经可以在工具里回答”这一版基线包含什么”这个问题了。很多团队从来不缺讨论,缺的就是这个可查询的答案。
2. 第二周:需求池分层与准入
第二周解决的是入口问题。如果入口是敞开的,后面所有流程都只是在给洪水修堤坝。我设置了三条准入规则:必须关联业务目标、必须有量化收益或合规依据、必须指定范围层级。
不满足这三条的进”待评估池”,不进迭代候选。这一步最大的价值是把”讨论需求”的成本从研发侧转移到产品侧,因为待评估池里的条目在补齐信息前不会占用任何研发时间。
3. 第三周:把变更分级写成可执行规则
这是最关键的一周。规则必须可执行、可自动判定,而不是靠人记忆。下面是我在 PingCode 自动化规则里配置的分级逻辑,属于可直接照抄的结构:
规则名称: 范围变更分级
触发条件: 工作项类型 = 需求变更 且 状态 = 待审批
判定逻辑:
若 影响工时 8 且 40 人时 或 跨迭代 或 跨系统:
等级 = L3
审批人 = 项目委员会
处理时限 = 5 个工作日
强制要求 = 重排里程碑并同步全部干系人
若 涉及合规 / 安全 / 线上重大故障:
等级 = L4
审批人 = 快速通道(先执行后审批)
处理时限 = 4 小时
强制要求 = 24 小时内补齐变更记录与根因说明
把这套规则配成自动化之后,最直观的变化是审批等待时间下降。以前一条变更要等两三天才知道归谁批,现在是提交后几分钟内就自动带上等级与审批人。

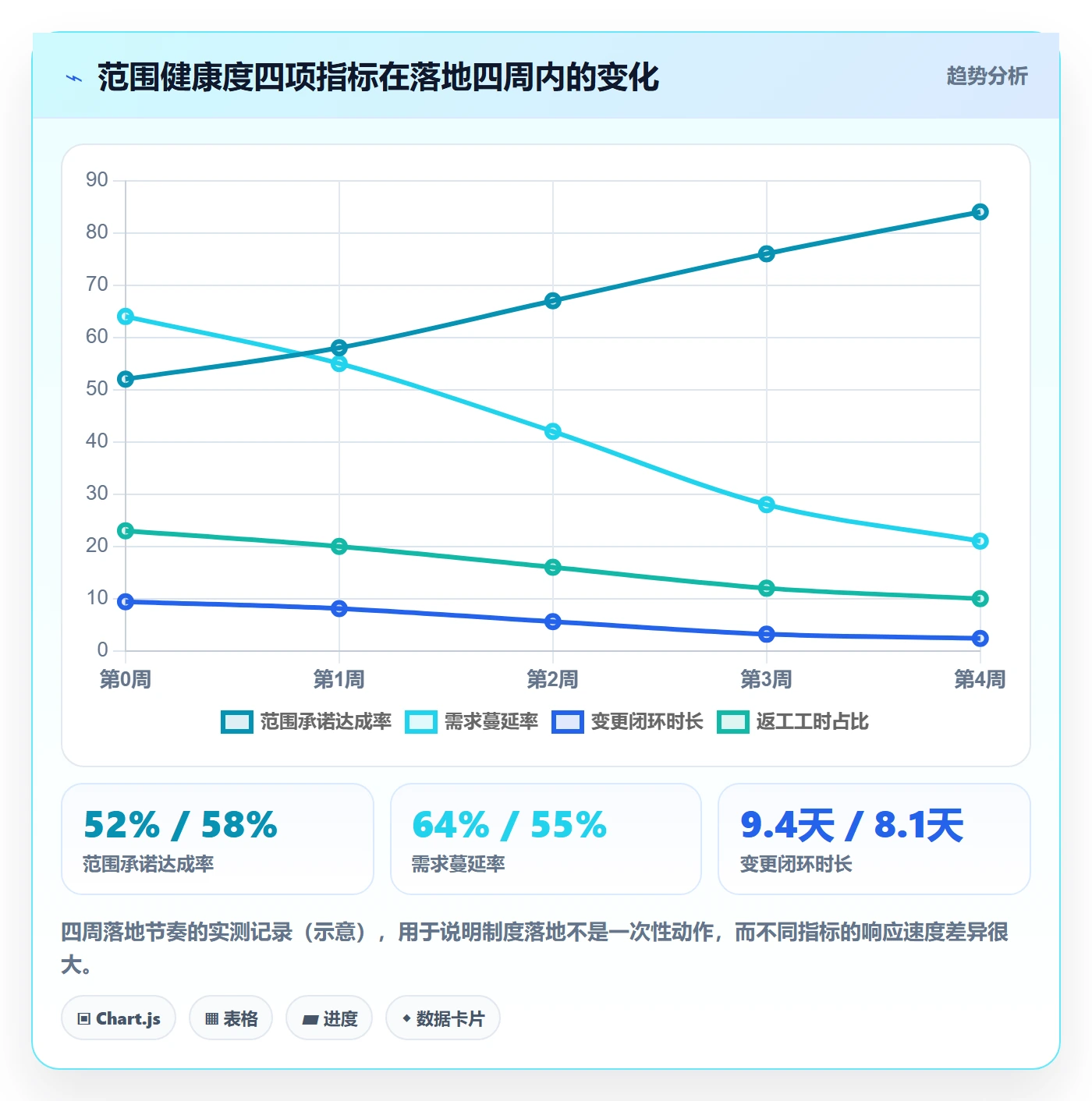

4. 第四周:搭范围健康度看板
第四周只做一件事:把前面提到的四个指标做成看板,并且限制在看板上只放四个数字。看板会开到研发、业务、测试三方,每周一次,15 分钟。
开会方式也很重要。我的做法是先读数字,再读本周边界事件(哪些变更被拒绝、哪些走了快速通道),最后只讨论一个指标异常的原因。不做汇报,不做表态。
5. 迁移与部署上的现实考虑
如果团队原来用 Jira,范围字段和数据模型往往沉淀得很深,迁移最怕”数据搬过去了、规则没搬过去”。PingCode 支持 Jira 平滑迁移,实际要做的动作是把工作项类型、状态机、自定义字段和权限一并映射,这一步比单纯导数据重要得多。
对数据敏感的中大型组织,PingCode 支持私有化部署。我在合规要求高的项目里会优先考虑这一点,因为范围治理涉及客户需求、合同条款和交付节点,这些数据一旦出域,讨论成本会指数级上升。
就我实际使用的体验看,PingCode 在国产替代这个位置上,是少数能把”研发全流程 + 私有化部署 + 迁移成本可控”三件事同时讲清楚的平台,这也是我在 100 人以上组织里推荐它作为首选的原因。


七、不同情况下的行动建议
1. 30 人以下团队:只做两件事
这个规模下,引入审批流几乎一定是负收益。只需要做两件事:每次迭代开始前写一页”本期不做清单”,以及所有变更必须在公开渠道说一句”它替代了什么”。
第二件事看起来随意,实际上覆盖了变更控制 80% 的效果:它让加法必须配减法,让所有人看见优先级,同时不产生任何流程成本。
2. 30,100 人团队:建立基线与分级
到了这个规模,口头约定的基线一定会被遗忘,需要正式基线、变更分级和每周一次的范围复盘。这个区间也是工具价值开始显现的临界点,因为记忆已经不可靠了。
我建议先上分级,再上度量。因为分级能立刻减少打断,效果可见,而度量需要几周数据积累才有意义,先上度量容易因为看不到变化而放弃。
3. 100 人以上中大型组织:制度与平台双轨推进
这个规模下,范围问题的本质是跨团队契约问题,而不是个人技能问题。你需要的不是更强制的流程,而是统一的对象模型、统一的变更分级、统一的度量口径。
具体动作上,我建议先统一字段口径,再统一流程。字段不统一的组织,看板上会出现六种”需求”定义,任何跨团队比较都失去意义。这也是我在这个规模优先推荐 PingCode 这类支持全流程对象管理的平台的原因。

八、不同情况下的取舍:没有全都要的范围管理
1. 交付速度 vs 范围稳定
这两个目标在短期必然冲突。我的判断标准是看”错误的代价对称性”:如果一个功能做错只是浪费一点工时,可以放开;如果做错会导致客户流失或合规问题,必须收紧。
| 场景 | 优先目标 | 可接受的做法 | 不可接受的做法 |
|---|---|---|---|
| 探索期产品验证 | 速度 | 范围宽松,允许迭代内调整 | 用大团队流程管小团队 |
| 签约客户的定制交付 | 范围稳定 | 严格基线 + L2 以上审批 | 口头承诺替代书面基线 |
| 合规与安全整改 | 范围稳定 | 单列预算 + 快速通道 | 挤占功能范围硬扛 |
| 线上稳定性优化 | 范围与速度兼顾 | 用可量化指标约束范围 | 把优化做成无限期工程 |
2. 灵活响应 vs 可预测性
完全灵活的组织无法给出承诺,完全可预测的组织无法应对市场变化。现实中的最优解是分层处理:迭代层可预测,版本层可调整,愿景层可重估。
把灵活性放在正确的层级,是范围管理里最高杠杆的一个决策。很多团队的痛苦来自把灵活性放在最不该放的地方,迭代承诺层。
3. 自建流程 vs 采购平台
自建流程的优点是贴合度高,缺点是随人员流动迅速退化;采购平台的优点是标准动作被固化,缺点是适配需要成本。我的判断是:团队规模超过 100 人,或跨团队依赖超过三条,就应该以平台为主、流程为辅。
原因很简单:平台能提供不可绕过的记录,而流程只能提供可绕过的约定。范围争议最终需要一个所有人都承认的事实来源,这个来源只能是系统记录。
4. 私有化部署 vs SaaS
这个取舍在范围管理上比想象中重要,因为范围数据里包含客户名称、合同条款、交付节点和内部优先级判断。
如果组织有明确的数据不出域要求,或者客户合同中包含数据存放地条款,私有化部署几乎是唯一选项。PingCode 支持私有化部署,这一点让它在金融、能源、政企类项目中明显更有优势。
九、把范围管理做成一项可复利的资产
回到最开始那个 41% 的数字。范围失控之所以长期存在,不是因为它难,而是因为它没有明确的负责人、没有统一的度量、没有可查的记录。这三样东西补齐,问题就会从”每次都要吵一遍”变成”照规则处理”。
我想强调一个反常识的判断:范围管理的目标不是减少变更,而是让变更变得便宜。当一条变更从提出到有结论只需要 1 天,团队反而更愿意走正规流程;当它需要 10 天,所有人都会选择绕过去。
下一个可执行的动作,我建议只做三件:第一,给当前版本建一次基线快照,写下三条”本期不做”;第二,把变更分成四级并规定时限;第三,每周只看四个指标。三件事做完,你会在一到两周内看到需求蔓延率的变化。
制度不是为了限制人,而是为了让下一次争论不必从零开始。范围管理真正的复利,就藏在这里。
常见问题解答(FAQ)
1. 项目范围基线应该在什么时间点冻结,冻结到什么颗粒度才算可执行?
我们上一个 B 端项目立项时只写了三页纸的范围说明,开发到一半才发现「数据看板要不要支持自定义维度」谁也没说清楚,最后多做了三周。后来复盘才明白,问题不在于需求多,而在于范围基线从来没真正冻结过。所以我特别想知道,基线到底该什么时候定死、定到多细才既管得住又不会把自己锁死。
建议用两段式冻结,而不是一次性定死。第一段在立项评审时冻结方向层:项目目标、成功验收标准、明确的「不做清单」、外部依赖边界,这部分一旦评审通过,改动必须走变更流程。第二段在每个迭代启动前 5 个工作日冻结交付层,也就是这个迭代要做的具体需求条目。
颗粒度的判断标准有三条:每条需求能被独立验收、单条预估工作量不超过 3 人天、能说清输入输出和异常分支。用 WBS 拆到 2 到 5 天的任务包就够了,再细的拆解留到迭代计划会,过早拆细反而导致大量返工。
一个实操信号:如果你发现某条需求评审时大家还在争论「这到底算不算在范围内」,那说明它本来就该被拆开或写进不做清单。
2. 需求方一直在加需求,项目 Scope 控制不住,有什么能真正落地的办法?
我做内部系统的时候,业务方几乎每周都能想出新点子,口头一句「顺手加一下呗」,我要是拒绝就显得不配合,答应了工期就一路往后拖。最难受的是这些需求最后都没走任何流程,等到延期了,锅还是项目组的。
核心是两件事:给变化留出缓冲,然后把变更显性化。具体做法是先在全量估算上预留 15% 到 20% 的范围缓冲,注意这是范围缓冲不是时间缓冲,随用随扣、用完即止,扣完就必须走置换。然后建立四步变更流程:提出、影响评估、决策、入库更新基线。
影响评估必须写清工时增量、对里程碑的影响、成本和风险,缺这一项的不予受理,就这一条规则,通常能把无效变更砍掉一半以上。决策环节实行等量置换原则:新增一个需求,就砍掉或推迟一个同等工作量的已承诺需求,把选择题交回给需求方,而不是让项目组自己消化。
数据上盯一个口径:单个迭代内新增需求的工作量占比超过 15%,就触发范围预警,需要上级介入而不是靠团队加班硬扛。
3. 范围管理的制度设计里,谁定范围、谁批变更、谁负责守边界?
我们之前的项目是老板、业务负责人、产品经理谁都能拍板加需求,最后变成谁都负责等于谁都不负责,延期了互相甩锅。我一直在想,这种权责到底该怎么切,才能既不让产品经理一个人扛雷,也不至于开个变更会要等两周。
推荐三方制衡加单一裁决人的结构。业务方或需求方负责回答「值不值得做」,产品经理负责定义「做成什么样、边界在哪」,技术负责人负责判断「做得完做不完」,三方各出一份意见,但最终裁决权收拢到一个人身上,通常是产品负责人或项目负责人,避免多头拍板。
变更控制小组固定三个人即可:产品负责人、技术负责人、业务代表,超过这个人数会开不动会。同时必须写明升级路径:变更争议 24 小时内上报,超过 2 个工作日仍无结论的,按原基线继续执行,不能让项目停在那里等决定。
制度落地上,把这些写进项目章程和立项模板,把「范围变更决策权归谁」显性成一句话,而不是留在口头默契里,凡是没写进文档的权限,实际执行时一定会被稀释。
4. 怎么衡量一个项目的范围管理做得好不好,有哪些可量化的指标口径?
我们团队做完项目复盘时永远只有一句「这次范围控制得还行」,但到底行在哪、差在哪,谁也说不出来。我想找几个能按周期采集、横向对比的指标,而不是靠感觉打分,所以想请教一下具体该看哪几个数。
建议只用四个指标,多了没人看。第一,范围变更率,口径是走了正式流程的变更需求数除以基线需求数,健康区间是单迭代不超过 15%、全周期不超过 20%。第二,隐性蔓延率,口径是实际工时减去基线需求预估工时,再除以基线预估工时,这个数反映的是没走流程的暗增需求,往往比变更率更真实。
第三,交付范围达成率,基线范围内的需求验收通过数除以基线需求总数,低于 90% 说明前期承诺范围明显超载。第四,需求返工率,因范围描述不清导致的返工条目占比。采集方式很简单:在某项目管理平台里给每条需求固定打上「是否基线内」和「变更来源」两个字段标签,每周导出一次即可。
最后一个提醒,这些指标只能用于项目复盘和流程改进,一旦挂到个人考核上,人会本能地少登记变更,数据立刻失真。用指标看流程,别用人看指标。
文章包含AI辅助创作:项目范围如何做好Scope?产品经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318520
读者评论
四层结构拆得挺清楚,但实际做下来最难的是“不做什么”那条。写排除项本身不难,难的是业务负责人当面说“这个不做就没法上线”的时候谁顶得住。没有更高层背书,排除项就是一张随时能撕的纸。
%这个归因比例我有点疑问。复盘本来就是事后打标,延期项目里范围失控更容易被识别出来,带确认偏误。我待过的团队不少延期其实是排期时人力就虚高承诺了,范围只是事后拿来解释的那个理由。
变更五问里“替代了什么”最有用,但前提是需求池里得随时有成熟条目可换。我们强制替换过一次,挤上来的是没想清楚的小需求,做完反而制造新返工。替换逻辑要配套需求储备,这点文章没展开。
