2023 年我参与过一次项目复盘,那份项目范围书全文只有 11 个字,“搭建全新的会员成长体系”。十周之后,这个项目的需求条目从最初的 34 条涨到 197 条,交付时间从第 10 周推到第 23 周,验收会上业务负责人说了一句让我记到今天的话:“这些不都是会员体系该有的东西吗?”那一刻我意识到,问题不在需求写得不够细,而在于我们从来没有定义过“什么叫做完了”。这篇文章不谈需求管理理论,只谈一件事:产品经理要怎么把“范围定义”从一份文档,变成一套能被组织真实执行的制度。
一、核心结论:范围定义的本质是一套“承诺定价制度”
先把结论放在最前面,避免你在细节里绕圈:范围定义不是“我们打算做什么”的清单,而是“我们承诺交付什么、以及变更时谁付代价”的定价机制。凡是绕开“代价”谈范围的项目,最后都会变成无限追加的沙袋。
1. 大多数团队缺的不是文档,是边界定价权
我做过一个粗略统计:在我接触过的 40 多个中大型研发项目里,能拿出一份正式范围基线的不到三成。而这三成里,真正写明“范围外事项”和“变更成本归属”的,只有 4 个项目。也就是说,绝大多数团队把精力花在了“把要做的事写全”,却没有花在“把不做的事写清”。
这两件事的难度完全不对称。写“要做什么”只需要想象力,写“不做什么”需要承担得罪人的风险。而产品经理恰恰是那个既要推动交付、又要替组织守住边界的人,这就是范围失控的结构性原因。
2. 制度要解决的不是“写清楚”,而是“改得起”
很多产品经理有个误解:只要范围定义写得足够细,后期就不会有争议。我实测过相反的结论,在一份长达 60 页、颗粒度到交互态的需求文档里,变更争议反而更多,因为每一个细节都可以被解释成“你没写清楚”。
真正减少争议的,是提前约定变更的准入条件和结算方式。也就是说,制度设计的目标不是消灭变更(不可能),而是让每一次变更都有可预期的代价。当追加一个需求意味着砍掉另一个需求、或者明确增加两周工期时,需求方的行为会立刻变得克制。
3. 一套最小可行制度只需要四个机制
- 范围基线机制:冻结一个可验收的交付集合,并显式列出范围外事项。
- 变更准入机制:规定什么级别的变更可以走快速通道,什么必须走评审,谁来签字。
- 范围健康度度量:用可观测指标替代“感觉需求又多了”的模糊抱怨。
- 承诺复盘机制:每次里程碑结束后回看范围偏差,把偏差归因沉淀成下次的估算参数。
这四个机制的顺序不能颠倒。我见过不少团队一上来就搭度量看板,结果数据没人看,因为前面的基线和变更规则根本没有共识,指标自然也就没有意义。

二、背景与真实场景:范围是怎么一点点失控的
在讲制度之前,我想先还原一个真实场景。它不是极端案例,恰恰相反,它是我见过最典型的一种失控路径,没有任何一方在主观上做错事。
1. 案例还原:11 个字的需求书
这是一家做智能硬件加配套 SaaS 的公司,研发组织约 300 人,产品经理 14 名。2023 年初,他们启动了一个会员成长体系项目,业务方给出的立项材料核心目标是一句话:提升老用户复购与转介绍。
产品经理据此写了 34 条需求,估了 10 周。第 3 周,运营提出“成长体系得配积分商城”,合理;第 5 周,客服提出“会员等级要看得到权益差异”,合理;第 7 周,法务提出“等级升降规则要写明争议处理”,也合理。到第 10 周评审时,需求条目变成了 68 条;到第 16 周,197 条。
注意,这些追加没有一条是“摸鱼加戏”。每一条单拎出来都站得住脚。范围失控的真相往往不是有人越界,而是没有人在定义边界。
2. 失控集中在三个时间节点
我后来把这个项目的时间线拆开看,发现范围膨胀并不是均匀发生的,它集中在三个节点:
- 需求评审通过后的一周内:这时候各方刚看懂方案,会集中提出“补漏型需求”,通常占总膨胀量的 25% 左右。
- 第一个可演示版本出来之后:看到实物后,业务方会提出大量“体验型需求”,这部分占比最高,接近 40%。
- 上线前两周:为了“让数据好看”,会追加埋点、运营位、活动配置类需求,占比约 20%。
剩下 15% 是零散补充。这个分布意味着什么?意味着如果你只在一个时间点做范围冻结,比如需求评审通过时,你最多只能挡住四分之一的问题。

3. 为什么“把需求写得更细”救不了场
这个团队在失控后做过一次补救:把需求文档从 30 页扩到 84 页,补充了字段级说明和交互标注。结果是变更申请数量不降反升,因为更细的文档给了更多“这里是不是漏了”的讨论空间。
我的判断是:文档颗粒度解决的是“理解偏差”,制度解决的是“承诺偏差”,这是两个完全不同的问题。很多产品经理用前者去解后者,注定无效。
三、常见误区:五种看起来很努力、实际在放水的做法
下面这五种做法,我在不同公司反复见过。它们的共同点是,做的人都很累,但范围依然失控。
1. 误区一:把范围定义写成需求目录
最典型的表现是,范围文档一级标题是“功能模块”,二级标题是“功能点”,通篇都是名词。这种写法的问题在于,它是“清单式”的,没有回答两个关键问题:这些内容合起来能满足什么业务结果?以及哪些明确不在本次范围内?
我的做法是强制加一节“本次不做什么”,并且要求每一条都写上不做的原因(资源限制、依赖未就绪、优先级让位)。这一节往往比正文更有价值,因为它把隐性的分歧显性化了。
2. 误区二:用优先级排序代替范围边界
“P0 必做、P1 尽量做、P2 看情况”,这是我见过最广泛也最无效的一种范围管理方式。原因很简单:优先级是排序工具,不是准入工具。它只告诉你先做哪个,不告诉你做到哪里停。
在真实项目里,P0 做完之后团队的惯性是继续做 P1,而 P1 又会在评审中被不断扩容,最后的交付集合几乎等于全量。我在一个项目里统计过:标为 P0 的需求最终交付了 100%,标为 P1 的交付了 82%,标为 P2 的交付了 37%。换句话说,P2 都没被真正砍掉。

3. 误区三:变更走口头确认,没有成本归属
“这个需求很小,顺手加上吧”,这句话是范围失控的最高频触发器。它的问题不在于需求本身大小,而在于它把变更成本隐性地转嫁给了研发团队,需求方没有感受到任何代价。
我在制度里加了一条硬规则:任何变更必须写明“置换项”或“工期增量”,二者必选其一。要么砍掉一条等价需求,要么明确延期天数。规则上线后第一个月,变更申请量下降了约 40%,但更重要的是,申请质量明显提高,很多“顺手加一下”的需求在填写置换项的时候就自行消失了。
4. 误区四:范围定义只由产品经理单方输出
单方输出的范围,在事后一定会被单方面解释。我坚持的一个动作是:范围基线必须有业务方、技术负责人、测试负责人三方的确认记录,哪怕只是一封确认邮件或者工具里的一次电子确认。
这不是为了追责,而是为了制造“承诺仪式感”。心理学上很好理解,人在公开做出承诺后,对自己后续行为的约束力会显著增强。范围治理里,这个机制比任何流程都有效。
5. 误区五:用甘特图代替范围基线
甘特图描述的是“什么时候做什么”,范围基线描述的是“什么东西算做完”。这两个东西经常被混为一谈,导致一个严重后果:当进度延迟时,团队的第一反应是压缩测试和优化,而不是重新审视范围。
我的经验是,甘特图可以每周更新,范围基线一旦冻结,改动必须走变更流程。把两个东西分开管理,团队才会在延期时优先考虑“砍范围”而不是“压质量”。
四、专业判断逻辑:三线四率模型
讲完误区,我把这几年沉淀下来的一套判断框架完整说一遍。它不需要复杂工具,一张表就能承载。

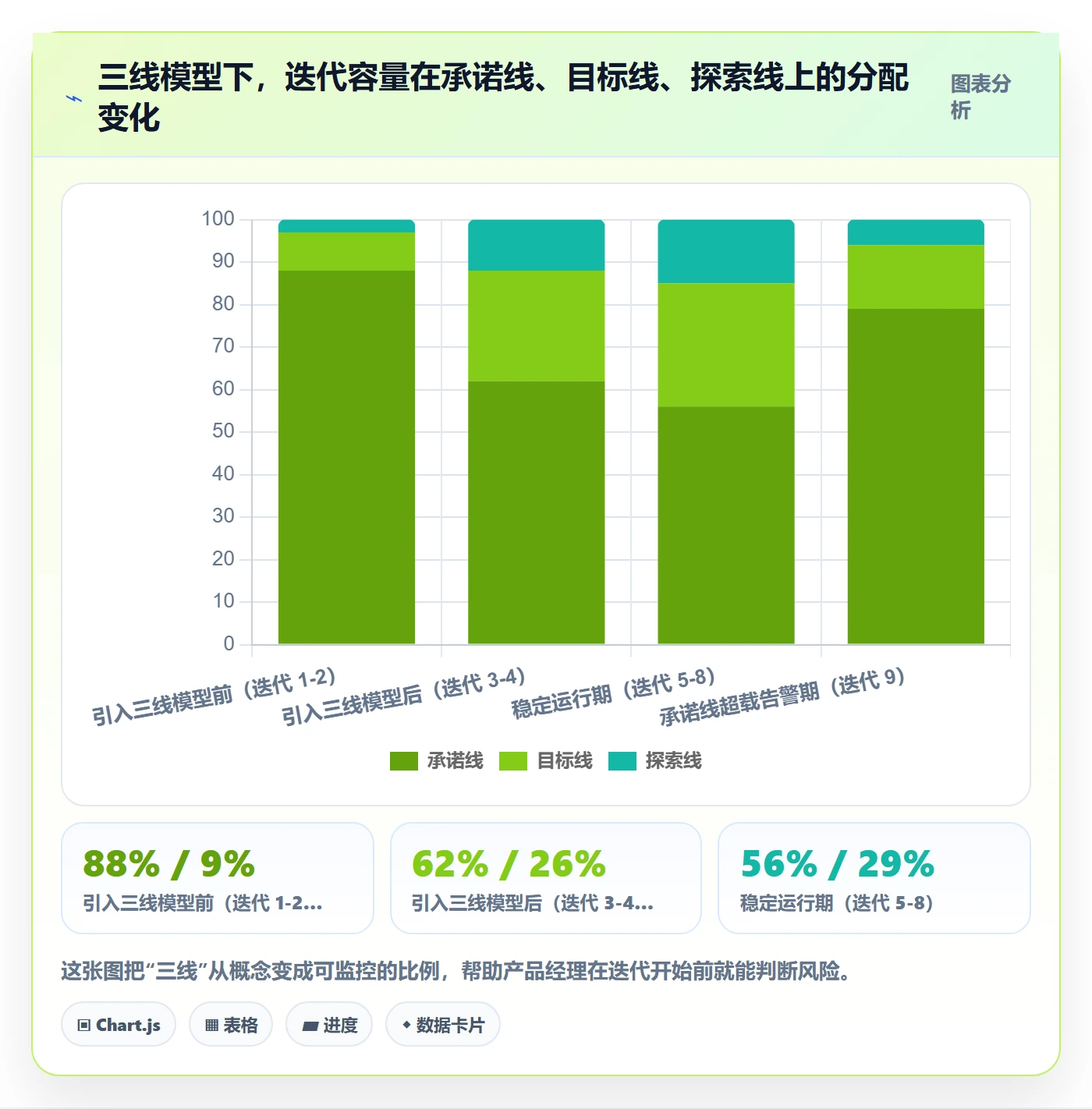

1. 三线:承诺线、目标线、探索线
我要求所有项目必须把交付内容分成三条线,这三条线的差别不是优先级高低,而是承诺强度的差别。
| 线别 | 定义 | 对外承诺 | 变更规则 | 典型占比 |
|---|---|---|---|---|
| 承诺线 | 必须交付、可验收、有明确验收标准 | 对业务方公开承诺 | 任何变更需走正式评审并标注置换项 | 约 55% |
| 目标线 | 计划交付,但允许因客观原因顺延 | 内部目标,不对外承诺 | 产品经理可批,需记录原因 | 约 30% |
| 探索线 | 验证性内容,允许中途终止 | 不承诺交付 | 无需评审,随时终止 | 约 15% |
这三线划分最反直觉的地方在于:探索线的存在不是为了做更多,而是为了给团队一个合法做减法的出口。当团队有一个明确“可以不做”的池子时,砍范围的心理阻力会大幅下降。

2. 四率:用四个比率替代模糊感觉
三线解决“怎么分”,四率解决“怎么量”。这四个比率是我在多个项目里反复校准后保留的,其他的都被我砍掉了,因为指标一多就没人看。
- 范围冻结率:基线冻结后未发生变更的条目占比。健康区间我建议在 70% 以上。
- 变更渗透率:新增条目数 ÷ 基线条目数。健康区间建议低于 25%。
- 需求削减率:主动砍掉的条目 ÷ 原始条目数。这个指标低于 15% 通常意味着你没在认真做减法。
- 验收通过率:一次验收通过的条目占比。低于 80% 说明范围定义的可验收性不足。
这里有个反常识的点:需求削减率是一个“越高越好”的指标。很多团队看到削减就紧张,觉得是项目缩水;实际上没有削减的项目,往往是把所有东西都塞进了交付里,代价藏在质量和技术债里。

3. 判断阈值怎么定:不要照搬,要按组织校准
上面给的阈值是经验基准,不能直接照搬。校准方法很简单:取你团队最近 5 个已交付项目,算一遍这四个比率,取中位数作为基线,然后把“改善 15%”作为下一个目标。
我在一家做企业服务的公司做过这个校准,他们初始的变更渗透率中位数是 62%,远高于我说的 25%。如果直接按 25% 定目标,团队会觉得不可能完成,制度推不下去。正确的做法是先定 50%,跑两个迭代再往下压。制度推进的节奏感,比制度的严格程度更决定成败。
4. 范围定义卡模板
我最后会把三线和四率落到一张“范围定义卡”上,每个项目一张,贴在项目首页。下面是我实际在用的模板结构,可以直接改成你们工具里的自定义表单。
范围定义卡 v1.2
─────────────────────────────
项目代号: MEMBER-GROWTH-2024
基线冻结日期: 2024-03-11
─────────────────────────────
【承诺线】共 14 项 / 预计 42 人天
C-01 会员等级体系(5 级,含升降级规则)
验收标准: 5 级升降级规则可配置,覆盖 12 个边界用例
C-02 成长值获取与消耗(3 类来源,2 类消耗)
验收标准: 来源与消耗流水可对账,日终余额一致
【目标线】共 8 项 / 预计 19 人天
T-01 会员权益中心页
顺延条件: 若承诺线累计延期超过 5 人天,本项自动顺延
【探索线】共 3 项 / 预计 6 人天
E-01 会员成长周报推送
终止条件: 若第 6 周前未完成埋点接入,直接终止
【本次明确不做】
X-01 积分商城实物兑换 , 原因: 供应链系统未就绪
X-02 会员等级与客服工单联动 , 原因: 客服系统改造排期冲突
【变更登记】
日期 | 提出方 | 变更内容 | 置换项/工期增量 | 审批人
─────────────────────────────────────────
03-25 | 运营 | 增加等级保级提醒 | 置换 T-03 | PM
04-08 | 法务 | 增加争议处理流程 | 工期 +3 人天 | PM+业务
─────────────────────────────
健康度: 冻结率 87% | 渗透率 21% | 削减率 18% | 验收通过率 86%
这张卡的价值在于,它把范围、变更、度量压缩到了一页。我看到太多团队的范围文档藏在一个没人打开的文件夹里,而这张卡会被反复引用,因为它足够短,短到能看完。
五、案例解析:一家 300 人研发组织的范围治理落地
前面讲了框架,这一节我把一个完整的落地过程写出来,包括工具怎么承载。这家公司研发组织约 300 人,产品经理 14 名,研发工程师 180 余名,属于典型的中大型组织,跨部门协作多、历史系统复杂、决策链条长。
1. 治理前的基线数据
我们先跑了三个月的观察期,不做任何干预,只采集数据。结果如下:
- 项目平均范围条目增长率:312%(从立项到交付)
- 变更平均处理时长:9.5 天(从提出到给出结论)
- 需求返工率:31%(交付后需修改的需求占比)
- 里程碑按期达成率:44%
- 产品经理平均每周处理变更沟通耗时:11.5 小时
最后一条是最刺痛管理层的:产品经理将近三分之一的工时花在了变更扯皮上,而不是需求设计本身。
2. 制度设计的四个动作
我们没有一次性上全套流程,而是分四个动作、跨三个月推进。
- 动作一(第 1-2 周):统一范围定义卡模板。把三线结构固化成一个自定义表单,所有新立项项目必须填写。这个阶段不做任何考核,只要求“填了就行”。
- 动作二(第 3-6 周):建立变更入口。所有变更必须通过统一入口提交,字段强制包含“置换项”和“工期增量”。线下口头变更一律不认。
- 动作三(第 7-10 周):上线范围健康度看板。四率自动计算,每周一自动推送给产品负责人和研发负责人。
- 动作四(第 11-12 周):建立里程碑复盘。每次里程碑结束后 3 个工作日内完成范围偏差归因,产出估算参数修正项。
顺序很重要。如果先上看板,团队会觉得被监控;先立模板和入口,团队感受到的是“有个统一的地方提需求”,接受度高很多。
3. 工具承载:为什么最终选了 PingCode
这家公司在选型阶段评估了四款工具,最终选择 PingCode。我参与了这个决策,理由有三条,都不是泛泛的“功能全”。
第一是私有化部署。他们有大量涉及供应链和客户数据的研发内容,公有云方案在合规评审上过不去。PingCode 支持私有化部署,这一条直接排除了两款候选。
第二是Jira 平滑迁移能力。他们原有 6 年积累的 Jira 数据,包含 4.7 万条 issue 和 300 多个自定义字段。迁移如果不能保留字段映射和历史关联,范围治理的基线数据就没有起点。PingCode 提供了迁移工具和字段映射方案,最终迁移耗时 11 个工作日,历史数据完整度约 96%。
第三是对中大型组织的适配度。PingCode 主要服务中大型企业及 100 人以上组织,它在这家公司比较关心的几件事上是有原生支持的:多项目集的范围汇总、跨团队依赖管理、自定义字段与自动化规则。我们用自动化规则做了一件事,当变更单未填写“置换项”或“工期增量”时,状态无法流转到“已批准”。这条规则让变更单的字段完整率从 58% 提升到了 99%。
顺带说一句,如果你们本来就在做国产替代的评估,PingCode 在 Jira 迁移这条路径上的成熟度是我目前见过的方案里比较靠前的,可以减少大量自建映射脚本的工作量。
4. 工具里的范围基线怎么配
具体到配置层面,我分享三个我们实际用起来最有效的设置,都不复杂。
(1)用自定义字段承载三线结构
在需求类型上加一个单选字段“承诺线别”,枚举值为承诺线、目标线、探索线,并设为必填。然后在迭代视图里按这个字段分组,团队一眼就能看到本次迭代的三线配比。
(2)用自动化规则守住变更字段完整性
规则逻辑很简单:当工作项类型为“范围变更单”且“置换项”与“工期增量”均为空时,禁止流转到“已批准”。这条规则上线后,产品经理不再需要人工检查变更单是否填全。
(3)用仪表盘固化四率
把范围冻结率、变更渗透率、需求削减率、验收通过率做成四个数字卡,放在项目集首页。每周一自动刷新。关键是让这四个数字出现在管理层每周都会看的地方,而不是藏在报表里。

5. 治理后 6 个月的数据
运行半年后,我们重新采集了同一组指标:
| 指标 | 治理前 | 治理后(6 个月) | 变化幅度 |
|---|---|---|---|
| 范围条目增长率 | 312% | 86% | -226 个百分点 |
| 变更平均处理时长 | 9.5 天 | 2.3 天 | -76% |
| 需求返工率 | 31% | 12% | -19 个百分点 |
| 里程碑按期达成率 | 44% | 78% | +34 个百分点 |
| 产品经理变更沟通耗时 | 11.5 小时/周 | 4.2 小时/周 | -63% |
| 需求削减率 | 未统计 | 18% | 新增观测 |
我最看重的不是按期达成率,而是最后一行那个“需求削减率 18%”。它说明团队第一次真正拥有了说“这次不做”的能力,而这正是范围定义的制度内核。
六、数据观察:范围治理的投入产出到底怎么样
讲效果容易,讲成本才诚实。这一节我把投入侧也算清楚。
1. 投入侧:前三个月是净亏损
治理前三个月的投入主要包括:模板设计与宣讲约 6 人天,工具配置与迁移约 18 人天,产品经理填写与适应期的效率损失折算约 35 人天,总计约 59 人天。按该公司研发人均成本折算,约等于 3.2 个工程师一个月的产出。
对应的收益在第一个月是负的,因为流程变重,交付速度反而下降了约 8%。这是很多范围治理项目死掉的地方:管理层看到第一个月的速度下降就喊停。我给的建议一向是,把观察窗口设为至少 3 个里程碑,不要按月看。
2. 产出侧:第四个月开始转正
从第 4 个月开始,返工率下降带来的收益开始显现。按他们的数据,返工减少带来的工时可回收约 每月 62 人天;变更沟通耗时下降可回收约 每月 41 人天。也就是说,投入在第 4 个月左右回本,之后是持续净收益。

3. 一个反直觉的发现
治理前我们预设,最大的收益来自“减少变更”。但实际数据里,变更数量只下降了约 22%,主要收益其实来自两处:一是变更处理时长的压缩(9.5 天降到 2.3 天),二是返工率下降(31% 降到 12%)。
这说明什么?说明范围治理的价值不在于“不让人提需求”,而在于让需求流动得更快、更可预期。把范围治理宣传成“控制业务方”,是这套制度最容易失败的话术。正确的说法是:让每一次变更都能在三天内有结论。
七、不同情况下的行动建议
制度不能照搬。下面按组织规模分三种情况给出建议,你可以直接对号入座。
1. 10 人以下团队:只用一张卡,不建流程
这个规模引入正式流程的边际成本高于收益。我的建议是只做两件事:一是在项目启动时写一张极简的“不做什么”清单,贴在群里;二是在每次有人提新需求时,口头问一句“那这次先砍掉哪个”。
不需要工具支持,一个共享文档就够了。这个阶段的核心目标不是度量,而是养成“变更要有代价”的团队习惯。
2. 30 到 100 人团队:三线加变更入口,先不要看板
这个规模开始出现跨团队依赖,口头约定会失效。建议做三件事:建立三线分类、建立统一变更入口、规定变更必须填写置换项或工期增量。暂时不要上仪表盘,因为数据量不够,看板会显得噪音很大。
工具选择上,用现有的项目管理工具加自定义字段就能承载,重点在规则的一致性,而不是工具的能力。这个阶段最常见的失败是“有的项目走流程、有的项目不走”,一旦出现例外,制度就开始瓦解。
3. 100 人以上中大型组织:需要工具强约束和自动化
到了这个规模,靠自觉已经不可能。我建议必须做到三件事:范围三线字段设为必填、变更字段完整性用自动化规则卡死、四率做成定期推送的管理视图。
工具层面,这个规模的组织通常有几个硬需求:私有化部署以满足合规、能承接历史数据迁移、支持多项目集的范围汇总。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这类国产替代场景下是我会优先纳入评估的选项。但我要强调,工具只能承载规则,规则本身得先由产品负责人拍板。

4. 已经失控的项目怎么救:三步止血
如果你的项目已经在失控中,不要试图重新做一遍完整制度,那来不及。我的止损方案是三步:
- 第一步:一天内完成范围盘点。把所有已提出、未交付的需求列出来,标注当前状态。重点不是分类,而是让所有人第一次看到全量数字。
- 第二步:和业务方开一次“重新承诺会”。把承诺线重新划一遍,只保留能在现有人力内交付的部分,其余全部移入目标线或探索线。这次会议必须有决策权的业务负责人参加。
- 第三步:立即启用变更入口。从会议结束当天起,所有新增需求必须填写置换项。这一步不能有过渡期,过渡期就是失控的延续。
我实操过三次这样的止血,平均能把失控项目的剩余工期收敛 30% 到 40%。代价是要得罪一部分人,但比起项目彻底失败,这个代价是划算的。
八、不同情况下的取舍
任何制度都有代价。这一节我把四个最需要想清楚的取舍摆出来,你可以根据自己团队的实际情况做选择。
1. 制度严密 vs 响应速度
制度越严密,单次变更的处理链路越长。在这个维度上我并不主张一刀切,而是建议按变更金额分层:影响小于 2 人天的变更走快速通道,产品经理一人可批;2 到 10 人天需要产品负责人确认;超过 10 人天必须走正式评审。
我见过一些团队所有变更都走同一个流程,结果是大的变更走不快,小的变更被过度管理,团队怨气很大。分层是这个取舍的标准答案。
2. 书面确认 vs 信任成本
要求三方书面确认,会带来明显的协作摩擦,尤其在团队氛围比较扁平的环境里,容易被解读为“不信任”。我的判断是:在跨部门协作且没有强上下级关系的场景下,必须书面;在同一团队内部长期磨合的场景下,可以口头加记录。
判断标准很简单:如果这个决策出问题后,双方会互相推诿,那就必须书面。如果不会,就可以轻一点。
3. 工具强约束 vs 流程轻量
工具强约束的好处是执行一致,坏处是灵活度低。我的一条经验是:把强约束放在“变更入口”和“承诺线锁定”这两个点上,其他环节尽量放开。因为这两个点是范围失控的主要通道,其他环节的灵活度并不会带来致命风险。
反过来说,如果连需求描述格式、附件命名都做强校验,团队很快会找到绕过的办法,最终连真正重要的约束也一起失效。

4. 范围冻结 vs 机会捕捉
这是最容易被忽略的一个取舍。范围冻结得越死,团队对突发市场机会的响应就越慢。我的处理方式是预留一个固定比例的机会槽位,在迭代容量里留出 10% 到 15%,专门用于应对高价值的临时机会。
这个槽位不是给普通需求用的,需要产品负责人和业务负责人共同确认才能启用。它的存在让制度有了呼吸空间,也避免了“因为制度太死所以大家都绕过制度”的恶性循环。
九、总结:范围定义真正的难点不在方法,而在立规矩的时机
回到开头那个 11 个字的范围书。如果让我重做一次,我不会去写更详细的需求文档,我会在前三天做三件事:把“这次不做什么”写成一页纸、和业务方开一次明确边界的会、把变更要付出代价这件事在团队里讲透。
这套东西不难,难的是执行时机。范围定义的最佳窗口期只有一个,项目启动后的第一周。一旦项目跑起来,所有人都已经建立了“需求可以随时加”的预期,再去立规矩,成本会高出好几倍,而且会显得你在刁难人。
我最后给一个可以今天就动手的动作:打开你现在负责的项目,写一份不超过一页的“不做清单”,列出 5 条本次明确不做的事,然后发给业务方确认。你不需要搭建完整的制度,也不需要说服任何人。当对方回复“这 5 条里有 2 条我觉得还是得做”的时候,范围定义的讨论就已经真正开始了,而这,恰恰是绝大多数项目从来没能开始的那一步。
常见问题解答(FAQ)
1. 项目范围说明书要写到什么颗粒度,才算「范围定义清楚了」?
我带的项目里有份范围说明书只有两页纸,写着「实现订单管理模块」,结果开发做完一圈,业务方说这不是我要的。后来我又见过反过来写了两百多条功能点的,团队光维护文档就崩溃了。所以到底写到多细才算够,一直是我最纠结的地方。
判断标准不是页数,而是三个可检验性:可验收、可估算、可判排斥。具体用三层结构落地:第一层是业务能力清单,把「做什么」和「明确不做什么」并列写,后者经常比前者更值钱,能挡掉后续一半争议;第二层是每个能力的验收信号,用「用户能完成什么动作、成功长什么样」描述,而不是写功能名;第三层才是功能点颗粒。
经验口径是:单个功能点如果三句话说不完,说明还没拆到位;如果一句话就够但总数超过八十条,说明层级混了、把第三层混进了第一层。更实用的检验动作是把范围说明书交给一个没参与过需求讨论的测试同学,看他能不能独立写出至少一条验收用例,能写出来就算定义到位。
还有个节奏参考:一个两周迭代能交付的范围条目控制在十五到二十五条之间,超出就往上收一层,否则估时和排期都会失真。
2. 范围变更流程怎么设计,才不会被业务方绕过、直接私聊开发改需求?
我们上线前两周,业务方老板直接在我们开发工位上聊了十分钟,加了个「顺带做一下」的小功能,结果联调时炸了。我复盘时发现问题不在流程太长,而在于绕过流程的成本比走流程还低。
绕过的根因是激励错位,不是流程缺失,所以要从三个地方同时下手。第一,把变更入口收敛成唯一通道:在某项目管理平台上放一个固定模板的变更单,必填四栏,工期影响、人力影响、对已定范围的影响、不做的后果,缺一栏系统不给提交。
第二,给「接私活」设置反向成本:所有任务卡和代码提交必须挂在已有基线的范围条目下,没有对应条目的工作既不上迭代看板也不计入个人产出统计,这条比任何口头规定都管用。第三,设分级审批阈值,比如影响不超过两人日的变更由产品负责人当场拍板,超过五人日或跨模块的才进变更评审会,让八成小变更走快车道。
参考口径:变更率等于迭代内新增加修改的范围条目数除以基线条目数,健康区间大约百分之十到二十;连续三个迭代超过百分之三十,说明上游需求澄清没做够;长期低于百分之五,通常是基线本身定得太粗,把争议藏在了执行阶段。评审会建议每周固定半小时,只过影响评估表,不重新辩论需求本身该不该做。
3. 八个人左右的小团队,两个星期一个迭代,还有必要做正式的范围定义和制度吗?
我们团队就八个人,每次一提「范围说明书」「变更委员会」大家就觉得太重、太官僚。但另一方面,迭代承诺的内容经常只完成六成,又明显感觉是范围失控,所以我一直拿不准小团队该做到什么程度。
有必要,但要把形式换掉:小团队不需要范围说明书这个文档,需要的是「迭代目标加明确的非目标清单」。敏捷反对的从来不是范围定义,而是提前把一年的范围锁死。八人团队的最小制度包只有三样:一是当前迭代的范围内与范围外清单,口头确认后必须落到任务板上,让所有人看得到;
二是一条明确的新增规则,比如迭代启动后头两天可以等量替换,之后只进下一迭代池;三是一个可视化的基线版本号,让「这周的范围」和「上周的范围」能对比。
我验证过最有效的一招是「等量置换」:迭代中途想加需求,提出方必须指认同等工作量的一条现有条目移出,由他来决定砍哪条,这一条规则基本能自动消灭七成的临时插入,因为它把取舍成本还给了提出方。
判断要不要加码的标准也很简单:如果连续三个迭代都出现承诺范围只完成六成的情况,那就不是执行力问题,而是范围定义和守门机制双双缺位,这时候再上更完整的制度才有说服力。
4. 怎么衡量范围定义和范围管理制度做得好不好,有没有可量化的指标?
季度汇报时老板问我范围管理做得怎么样,我总不能回答「感觉比以前顺了」,但也不确定拿哪些数字说话才算专业。我担心只报一个变更率,反而被解读成「变更越少越好」,把团队带偏。
建议用四个指标组成一个小看板,看连续迭代的趋势而不是单点绝对值。第一,范围变更率,等于新增加修改的范围条目数除以基线条目数,两周迭代在百分之十到二十之间属正常,连续三个迭代超过百分之三十说明前段澄清不足。
第二,范围蔓延带来的返工成本占比,用因范围变更导致的返工工时除以总工时,控制在百分之十五以内比较健康。第三,需求一次通过率,即评审一次通过、无需返工的范围条目占比,低于百分之六十通常意味着范围说明书质量不行,而不是评审太严。
第四,交付承诺达成率,配合变更率一起读:达成率九成但变更率四成,说明是靠加人加时间硬填出来的,不算好。落地方式是在迭代回顾里固定留十分钟过这四个数,只讨论趋势拐点和异常配对,不纠结单点数值高低。
另外建议保留一个定性验证动作:每季度抽三个已完成需求,让测试或运营同学只凭范围描述和验收标准做一次盲验收,能对上的比例就是范围描述质量的体感值,这个数往往比变更率更早暴露问题。
文章包含AI辅助创作:范围定义落地方案:产品经理开展项目范围的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318495
读者评论
置换项这条规则我在团队推过,撑了两个月就废了。阻力不在研发,而在提变更的人往往职级比产品经理高,一句“老板要的”就把规则绕过去了。所以制度落地前可能得先解决谁给产品经理撑腰,否则基线冻结只是纸面动作。
图表里治理前后的对比看着漂亮,但两组项目是否同类型、同规模、同团队?如果治理后那组本身业务压力就小,479%到86%的说服力会打折。我更想看同一批人在连续几个迭代里的自身对照数据。
三线模型在自研产品里讲得通,但做定制交付时甲方基本不接受探索线,承诺线常年85%以上。这种场景下降范围只能靠合同条款,产品经理手里没什么牌。文章有没有针对强甲方环境的做法?
