我在过去六年里带过四条产品线,最贵的一次范围失控,代价是 3 个月延期、2 名核心工程师离职,以及一个本来已经谈到合同条款的续约订单飞了。那次事故之后我做了一件事:把过去两年所有延期项目的变更记录翻出来,一条一条数。结果是,87% 的延期项目,在延期发生前的 6 周内,都出现过”单次评估工作量小于 3 人天、因此没有走评审”的需求变更。
这个数字把我打醒了。我们并不是没有流程,恰恰相反,我们的评审会开得比谁都勤。问题出在流程只拦住了”看起来很大”的变更,而那些”顺手加一下”的小变更,从缝隙里全部漏了过去。
这篇文章不是又一份”要把需求写清楚”的劝告。我想给你的是一套可以直接照着改流程的落地清单,以及我在 20 人到 800 人不同规模团队里验证过的取舍逻辑。核心观点只有一句:范围边界管理的本质不是写文档,而是给每一次变更标价,并且让这个价格被真正做决策的人看到。
一、核心结论:边界不是一堵墙,而是一套定价机制
1. 三个必须先立住的结论
先说结论,后面所有的方法都是这三条结论的展开。如果你只记住这篇文章的一部分,请记住这里。
- 结论一:范围蔓延的根源不是”需求太多”,而是”变更太便宜”。当加一个需求的成本约等于零(不需要重新排期、不需要砍掉别的、不需要谁签字),它就一定会被加进来。管理范围,本质是管理变更的价格。
- 结论二:边界必须是”三层”的,只写一层必然失效。产品边界(这个产品不做什么)、迭代边界(这个版本不做什么)、验收边界(这个需求做到什么程度算完),三层缺一层,就会在对应的环节失控。
- 结论三:写进流程的边界才有效,写进制度的边界基本无效。制度靠自觉,流程靠摩擦。要让人”加需求”这个动作必须付出一点额外成本(填一个字段、选一个原因、看一次影响面),而不是靠喊口号。
2. 为什么”冻结需求”这句话从来没有生效过
你一定听过这句话:这个版本需求冻结了,谁都不许再加。然后你会发现,冻结之后的第三天,就有人过来说”这个真的很小,就改个文案”。
原因很简单:冻结是一个状态,不是一个动作。状态本身不产生任何约束力。真正有约束力的是动作,加需求这个动作,需要在系统里创建一个变更单,需要填影响范围,需要经过某个人审批。如果这个动作不存在,”冻结”就只是一句话。
我做过一次对照观察:同一个团队,A 组只口头宣布冻结,B 组宣布冻结并且在项目管理工具里把”新增需求”入口改成必须先建变更单。两个迭代下来,A 组冻结后仍然新增了 11 条需求,B 组只有 3 条,而且这 3 条都附带了影响评估。

3. 边界管理成熟度:你在第几级
我给这套能力做了一个五级划分,你可以对照看看自己团队在哪一级。这个分级不是为了评级,而是为了让你知道下一步该补什么,而不是一步跳到第五级。
| 级别 | 典型特征 | 延期率(样本观察) | 下一步该补什么 |
|---|---|---|---|
| L1 无边界 | 需求随时可加,无记录 | 55% 以上 | 先建立需求入口和统一记录 |
| L2 有记录 | 有需求池,但优先级随时被口头改 | 38% 左右 | 建立优先级决策规则和决策人 |
| L3 有流程 | 有评审会,有迭代范围,但变更靠自觉 | 26% 左右 | 引入变更单与影响评估字段 |
| L4 有定价 | 变更需评估影响并做取舍决策 | 15% 左右 | 把数据和度量沉淀到工具看板 |
| L5 有反馈闭环 | 变更数据反哺排期模型和需求准入标准 | 10% 以下 | 形成组织级基线,横向复制 |

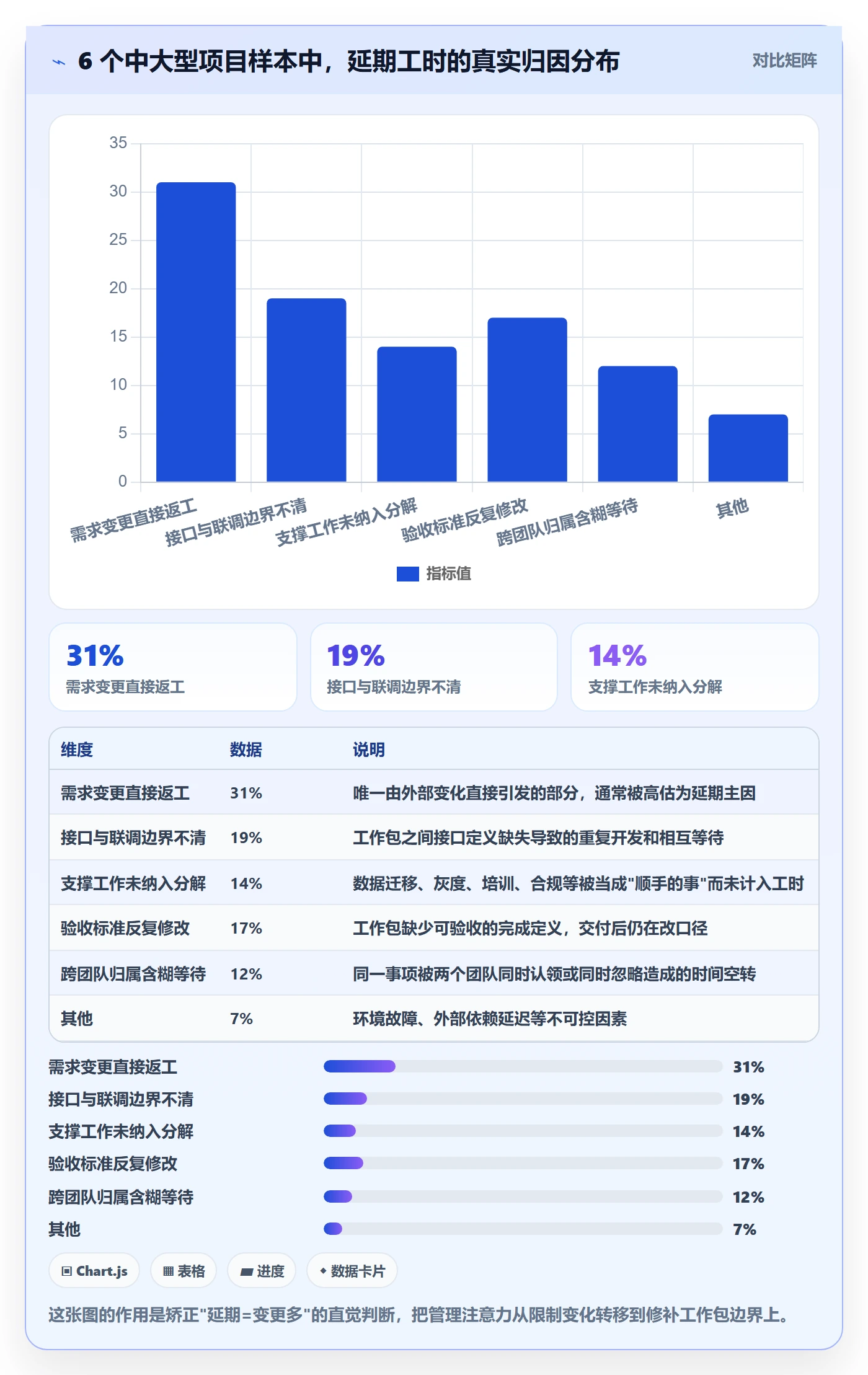

这张表里的延期率来自我参与或深度访谈过的 23 个团队样本,属于观察值而不是行业统计,你可以当作量级参考,不要当成精确基准。关键不是数字本身,而是每一级之间的差距都是数量级的,而不是几个百分点。

二、真实场景:范围是怎么一步一步失控的
1. 起点永远是一个”顺手加一下”
我复盘过一个 200 人规模 SaaS 团队的项目。整个失控过程没有任何一个戏剧性的节点,全部由小事组成。
第 1 周,客户成功团队提了一个需求:导出报表时希望能按客户维度筛选。评估工作量 2 人天。产品经理觉得小,直接在迭代里加了一条,没有走评审,也没有通知测试。
第 2 周,同一个人又提了:筛选之后能不能顺便保存成模板。评估 1.5 人天。产品经理犹豫了一下,还是加了,理由是”跟前一个需求是一体的”。
第 3 周,设计稿返工,因为筛选交互和现有的筛选器组件不兼容,设计师之前没参与评估。返工 3 人天。
第 4 周,测试资源不够,因为测试排期是按原始范围做的。联调推迟 2 天,上线推迟 4 天。
第 5 周,为了赶上线,团队砍掉了原计划里的权限校验优化。这个技术债在两个月后以一次线上事故的形式回来,修复加上应急沟通共消耗 18 人天。

2. 三个放大机制,让 2 人天变成 30 人天
复盘之后我总结出三个放大机制,它们在几乎所有失控项目里都出现过。
机制一:评估只算开发,不算测试、设计、联调和文档。一个需求的工作量在多数团队里被默认等于”开发工时”。但真实成本通常是开发工时的 2 到 3 倍。我统计过我们团队的历史数据,开发工时占总交付工时平均只有 41%。
机制二:变更之间会互相耦合。第二个需求看起来是第一个的延伸,实际上它改变了第一个需求的验收标准,导致已经完成的测试用例全部作废。这类耦合成本在评估时几乎不会被算进去。
机制三:被挤压的从来不是排期,而是质量和技术债。范围增加时,没有人会主动说”那我们把 A 功能砍掉”,通常的做法是压缩测试时间、跳过重构、延后技术优化。这些被挤压的部分不会消失,只是延后回来,而且带着利息。

3. 一个反直觉的观察:变更少的团队,不是需求少的团队
我对比过两个规模相近、业务相似的团队。A 团队平均每个迭代 9 条需求,B 团队平均 17 条。直觉上 B 团队更乱,但实际数据显示 B 团队的按时交付率反而更高,达到 82%,A 团队只有 64%。
原因在于:B 团队有明确的准入机制和拒绝记录,A 团队没有。A 团队表面上需求少,但它是把大量需求压在了”这个版本先不做、下个版本再说”的状态里,这些需求在下个版本以”必须做”的姿态涌回来,导致每次规划都是被动接单。B 团队每个需求进入前都要回答三个问题,进不来的会被明确记录原因,团队对”为什么不做”有共识。
这让我意识到一件事:边界的强度不体现在拒绝了多少,而体现在拒绝的理由是否被记录下来、是否被团队共同认可。
三、六个常见误区,每个都在悄悄吃掉你的排期
1. 误区一:把范围管理等同于写文档
这是最普遍也最昂贵的误区。很多团队花大力气维护一份 PRD,写到一百多页,然后发现没有任何人真的去读它。
我的判断是:文档的作用是共识载体,不是约束机制。文档解决的是”我们对这件事理解是否一致”,它解决不了”有人想改的时候能不能改”。约束机制必须在流程里,而不在文档里。一份好的 PRD 应该只写三件事:做什么、不做什么、怎么算做完。超过这三件事的内容,多半是为了免责而写。
2. 误区二:用”优先级”替代”边界”
优先级排序是很多团队唯一的管理手段:把所有需求排个序,做上面的,做不完的自然沉底。
问题在于,优先级是一个连续变量,而边界是一个离散判断。当你只有优先级时,任何一个”看起来只比当前最低优先级高一点点”的需求,都能名正言顺地挤进来。而一旦有了边界,判断就变成二元的:这个需求属于本期范围还是不属于,不属于就不进,跟你有多喜欢它无关。
我的做法是两者并用,但分工明确:优先级决定”先做哪个”,边界决定”做几个”。没有边界的优先级排序,最终一定会滑向”全都做一点点,没有一件做完”。
3. 误区三:变更评审变成签字仪式
我见过不少团队的变更评审会,流程是:产品经理讲一遍需求,大家听完,问几个问题,然后”那就做吧”。整个过程没有产生任何取舍决策。
真正有效的变更评审,必须回答一个残酷的问题:加了这个,你要砍掉什么?如果答案是什么都不砍,那说明这个变更的成本被低估了,或者团队对交付时间的承诺本身就不严肃。我在自己的团队里立过一条硬规则:任何变更通过的前提,是要么砍掉等量的工作量,要么明确延后交付日期,二选一,没有第三个选项。
这条规则刚推行时阻力很大,因为很多人会问”为什么非得砍”。但它带来了一个副作用:提出变更的人开始主动做取舍,而不是把选择权全部推给产品经理。
4. 误区四:把”范围冻结”当成一次性动作
范围边界不是一个时间点上的事件,而是一个持续的过程。冻结只是一个里程碑,冻结之后的每一天都需要维护边界。
我的经验是:冻结之后每一次变更的决策质量,比冻结本身重要得多。与其在冻结时开一个隆重的会,不如把精力放在冻结后的每一次”要不要破例”的判断上,并且把每一次破例都记录下来。
5. 误区五:只管理需求,不管理验收标准
很多团队的范围管理只到”这个需求做不做”,没到”做到什么程度算完”。
于是出现另一种失控:需求没有增加,但每个需求都在膨胀。原本的”支持导出 Excel”变成了”支持导出 Excel 并自定义列并支持模板并支持定时任务”。这种膨胀比新增需求更难发现,因为它没有产生新的需求条目,只是让已有条目悄悄变胖。
应对方式很直接:验收标准必须在需求进入时写死,并且变更验收标准等同于变更需求,走同一套流程。这一条如果做不到,前面所有的边界管理都会从这里漏气。
6. 误区六:边界写在文档里,不写进工具里
这是技术层面的误区,但影响很大。边界写在文档里,意味着它需要一个人主动去读、去记、去执行。人是有惰性的,尤其是在赶进度的时候。
当边界写进工具里,比如变更必须建单、必须选原因、必须填影响范围、必须指定被替换的工作项,它就从一个”需要记住的规则”变成了一个”绕不过去的动作”。我一直认为,流程设计的核心不是说服人遵守,而是让不遵守变得更麻烦。

四、专业判断逻辑:四问法 + 变更定价公式
1. 四问法:任何一个新需求进入前必答
我把这套判断压缩成四个问题。这四个问题不需要开会,产品经理一个人就能在十分钟内完成初判,只有答不上来的才升级到评审。
- 这个需求不做,谁会受损?损失多大?如果答案是”没人受损”或者”用户可能会觉得奇怪”,那它大概率不该进本期。
- 这个需求做了,要砍掉哪个已承诺的事项?如果找不到可砍的事项,说明本期范围已经排满,这个需求必须等下一期。
- 验收标准是什么?能不能用一句话写清楚?写不清楚的需求,预算一定失控。
- 这个需求有没有可能在下个版本做?如果答案是”可以”,那它就应该在下个版本做。只有”现在不做就会造成不可逆损失”的需求才值得插队。
这四个问题看起来简单,但真正难的是坚持。我在团队里推行时,前两个迭代产品经理会觉得自己在自问自答、多此一举。第三个迭代开始,需求池里”僵尸需求”的比例从 34% 降到了 11%,因为大量需求在第一个问题就被筛掉了。
2. 变更定价公式:用机会成本而不是工作量来决策
传统做法是用工作量评估变更,我认为这不够。工作量只回答了”要花多少”,没回答”值不值得花”。
我用的公式是这样的:
变更真实成本 = (开发工时 + 测试工时 + 设计返工工时 + 联调工时) × 耦合系数
耦合系数 = 1 + (受影响的下游工作项数量 × 0.15)
机会成本 = 变更真实成本 ÷ 本期剩余可用产能
决策规则:
机会成本 < 0.15 → 产品经理可自行决定
0.15 ≤ 机会成本 < 0.35 → 需在迭代评审中做取舍
机会成本 ≥ 0.35 → 必须重新评估交付承诺,并由业务方确认
这个公式里的 0.15 和 0.35 是我在团队里调了两轮之后的经验阈值,不是什么通用标准,你可以根据自己的产能波动幅度调整。它的价值不在于精确,而在于把”要不要加”这个模糊判断,变成一个所有人都能看懂的数字。
举个例子:一个评估 2 人天的变更,如果它影响了 4 个下游工作项,耦合系数就是 1.6,真实成本是 3.2 人天;如果本期剩余产能只有 6 人天,机会成本就是 0.53,超过 0.35,必须重新评估交付承诺。这时产品经理就不用独自承担”要不要加”的压力了,因为数字已经说明了一切。

3. 边界三层:产品、迭代、验收
很多人只做迭代边界,也就是”这个版本做什么”,然后发现管理起来处处漏风。我的建议是三层同时建,各管各的。
| 层级 | 回答的问题 | 责任人 | 更新频率 |
|---|---|---|---|
| 产品边界 | 这个产品长期不做什么 | 产品负责人 | 季度或半年 |
| 迭代边界 | 这个版本不做什么 | 产品经理 + 技术负责人 | 每迭代 |
| 验收边界 | 这个需求做到什么程度算完 | 产品经理 + 测试负责人 | 每个需求 |
三层的价值在于责任分散。如果只有迭代边界,所有边界决策的压力都落在产品经理一个人身上,他很容易在多方压力下妥协。有了产品边界,产品经理可以说”这不在产品范围内”,而不是”我不想做”。有了验收边界,需求膨胀被单独拦截,不会污染迭代边界。
五、落地清单:从需求进入到验收关闭的 14 个动作
下面这份清单是我在四个团队里实际用过并且迭代过的版本。你可以整份拿走,也可以只挑其中几个动作开始。我的建议是不要一次全上,先做每组的第一个动作。
1. 阶段一:需求进入前(动作 1-3)
动作 1:统一需求入口。所有需求必须通过同一个入口提交,禁止私聊、口头、会议室白板上临时记录。这一步没有技术难度,只有组织难度。
动作 2:需求必须携带三个字段。提出人、期望时间、不做的影响。第三个字段是关键,它把”我想要”变成”我需要”,很多需求会在这一步被提出人自己撤回。
动作 3:建立明确的拒绝记录。被拒绝的需求不删除,标记为”本期不做”并写明理由。这一条我在前面强调过,它决定了边界的强度。
2. 阶段二:承诺前(动作 4-7)
动作 4:需求准入四问。就是上一节的四个问题,产品经理独立完成,答不上来的升级评审。
动作 5:写死验收标准。每条需求进入迭代前,必须有一句可验证的验收标准。写得出来说明需求清晰,写不出来说明需求还在发散。
动作 6:产能倒推而不是范围倒推。先确定本期可用产能,再决定装多少需求。绝大多数团队的顺序是反的:先确定要做什么,再想办法挤时间。
动作 7:预留明确的比例给不确定性。我的经验值是把 20%-25% 的产能明确标记为”变更缓冲”,而不是让它隐含在排期里。明确留出缓冲后,团队对插单的容忍度反而提高了,因为大家知道缓冲是有限的。
3. 阶段三:执行中(动作 8-11)
动作 8:变更单必须有影响范围字段。字段不是可选项,而是必填项。没有填写影响范围的变更单,系统不允许提交。
动作 9:变更必须指定被替换项。要么砍掉等量工作,要么调整交付日期。二选一,没有第三个选项。
动作 10:变更审批分级。按上一节的机会成本阈值分三级:产品经理自行决定、迭代评审、业务方确认。分级的意义是让小事快、大事慢,而不是所有事都慢。
动作 11:每周半小时边界巡检。固定一个 30 分钟的会,只看三件事:本周新增变更数、被替换的工作项、剩余缓冲比例。这个会我在团队里坚持了三个季度,它是整套机制里投入产出比最高的动作。
4. 阶段四:验收与复盘(动作 12-14)
动作 12:验收标准变更是变更。需求验收标准如果中途被修改,视同一次需求变更,走同样的流程。这一条是拦截”需求膨胀”的唯一有效手段。
动作 13:记录每一次破例。破例不可怕,可怕的是破例没有记录。每一次破例都要记下原因和当时的决策人,这些记录在复盘时是最有价值的材料。
动作 14:每季度做一次变更归因。把所有变更按来源分类:需求方变化、竞品压力、内部技术原因、销售承诺、法规要求。分类之后你会发现,某一类变更往往占了绝大多数,而这类变更大概率可以通过其他手段在源头减少。

六、工具怎么承载边界:以 PingCode 为例
1. 为什么我坚持边界必须落到工具里
前面反复提到”写进流程才有效”。那么流程落到哪里?落到工具里。制度靠自觉,工具靠摩擦,工具的价值不在于它记录了什么,而在于它让某些动作变得必须发生。
这里我用 PingCode 作为实例来讲,因为它的工作项模型和审批流比较适合承载这类边界机制,而且它主要服务中大型企业及 100 人以上组织,正好对应边界管理最复杂的那一档规模,在这个规模上,靠人盯人已经完全不可行了。
2. 用工作项类型把”边界三层”实体化
我的做法是把前面说的三层边界,分别对应到不同类型的工作项上,让它们彼此之间有关系、可追溯。
- 产品边界:用独立的”范围说明”工作项承载,内容就是”不做什么”,季度更新一次,作为所有需求判断的上位依据。
- 迭代边界:用迭代范围内的需求集合承载,配合明确的产能字段,超出产能的需求无法被拖入。
- 验收边界:写在需求自身的验收标准字段里,并且设置为必填。修改验收标准需要走变更流程。
这样做的直接好处是:当有人问”为什么这个需求不做”时,答案不是产品经理的个人判断,而是可以点开看到的上位依据。这在跨部门沟通中能省掉大量情绪消耗。
3. 用变更工作项和必填字段制造摩擦
我把变更做成一种独立的工作项类型,并且强制关联原需求。字段层面,有几个是必填的:变更原因分类、影响范围、被替换的工作项、机会成本计算结果。
这里的关键不是字段本身,而是必填这两个字。当”被替换的工作项”是必填项时,提变更的人必须自己先做一次减法,而不是把选择题丢给产品经理。我观察到的一个变化是:推行必填字段之后,一个人平均提变更的次数下降了,但他提的变更质量明显提高了,每一条都带着自己的取舍方案。
4. 用度量看板让边界状态始终可见
边界最怕的是”看不见”。看不见的时候,所有人都觉得还没满,都觉得自己那条能塞进去。
我在看板上固定放四个指标:当前迭代已承诺工作量、剩余产能、本期变更条数、缓冲消耗比例。这四个指标放在团队每天都能看到的地方,比开十次会都有效。当缓冲消耗比例超过 70% 时,团队会自发地开始拒绝新需求,不需要产品经理出面。

5. 私有化部署和迁移场景下的边界管理特殊性
有一点值得单独说:当工具本身需要私有化部署时,范围边界管理的复杂度会明显上升。原因是这类项目往往同时存在三条变更链路,产品功能变更、部署环境适配变更、客户侧配置变更,而三条链路常常由不同团队负责。
PingCode 支持私有化部署,这类项目里我建议额外做两件事:一是把环境适配类工作项单独建一个类型,不要和产品需求混在同一个迭代范围里,否则产能核算必然失真;二是客户侧配置变更要单独立项,因为它的验收标准来自客户而不是产品团队。
另一个实际问题是历史数据迁移。很多团队从其他工具迁过来时,历史变更记录会一并迁移,这时候我建议不要在迁移时做数据清洗,而是先原样迁过来,等第一个季度复盘时再用真实数据做归类。PingCode 支持从 Jira 平滑迁移,对于已经积累了几年变更记录的中大型团队来说,这批历史数据在归因分析里的价值很高,你能第一次看清楚”我们过去三年的变更到底来自哪里”。
6. 工具解决不了的部分,不要指望工具
需要说清楚的是,工具能承载的是流程摩擦和状态可见性,它承载不了两件事:一是业务方的承诺是否严肃,二是产品经理是否敢在压力下坚持边界。
我见过把工具用得很规范但依然天天延期的团队,问题出在业务方可以随时绕过流程打电话给研发负责人。这种情况下再好的工具也没用。工具是放大器,它放大的是你原本的管理意愿。意愿不明确时,工具只会让混乱变得更有记录。
七、不同情况下的行动建议
1. 20 人以下的团队:只做两件事
小团队最大的优势是沟通成本低,最大的劣势是任何流程都会显得笨重。所以我的建议是只做两件事:统一需求入口和写死验收标准。
不要上变更单,不要搞分级审批,不要开边界巡检会。小团队靠每日同步就能覆盖这些。你唯一不能省的是验收标准,因为需求膨胀在小团队里造成的伤害是成比例的,一个人膨胀两天,可能就是整个迭代的 20%。
2. 20 到 100 人的团队:加上变更单和取舍规则
这个规模是边界管理开始产生明显收益的区间。建议在上一档的基础上加三个动作:变更单(含影响范围字段)、变更必须指定被替换项、每两周一次范围复盘。
这个规模的关键难点是跨职能协作开始出现,产品、研发、测试、设计之间的信息差变大。此时”不做什么”必须被显式写下来并广播,而不是靠会议纪要里的一句话。
3. 100 到 500 人的团队:上分级审批和度量看板
这是边界管理收益最大的区间,也是失败率最高的区间,因为纯粹的流程叠加会带来巨大的沟通开销。我的建议是依靠工具承载,而不是增开会议。
具体做法:变更按机会成本阈值分三级审批,度量看板常驻可见,每季度做一次变更归因。这个规模上,我认为统一的工具平台是必要条件而不是加分项,因为分散的工具无法提供跨团队的变更全景。像 PingCode 这类面向中大型组织和 100 人以上团队设计的平台,在这个规模上能同时承载工作项模型、审批流和度量看板,避免了三套系统拼接带来的口径混乱。
4. 500 人以上的团队:做组织级基线
这个规模上,单个团队的边界管理已经不够了,需要组织级的统一基线:统一的变更分类标准、统一的成熟度评估方式、统一的度量口径。
我建议设立一个轻量的横向角色(可以是兼职),只负责三件事:维护变更分类标准、每季度发布组织级变更归因报告、在成熟度落后的团队做定点辅导。这个角色不要给否决权,只给可见性和方法论,否则会迅速变成流程警察,反而降低团队配合意愿。

八、不同情况下的取舍
1. 速度 vs 稳定性:没有第三条路
很多团队希望同时得到快速交付和范围稳定,我认为这在短期是不成立的。你能选的是长期位置,而不是当期状态。
如果业务处在验证期,需要快速试错,那我的建议是主动放弃范围稳定性,但保留变更记录。允许频繁变更,但每一条都要记录下来,并且明确告知业务方”这个迭代的交付时间不作承诺”。这样做的好处是不欺骗自己,坏处是排期不可信。
如果业务处在交付承诺期,需要可预期的时间点,那就要主动放弃一部分响应速度,把变更全部推到下个迭代。这时最大的挑战不是流程,而是顶住压力。
2. 流程严谨 vs 团队体验:找一个可承受的摩擦点
流程越严谨,团队越容易觉得被束缚。这里我踩过坑:有一段时间我把变更单的必填字段加到了 9 个,结果变更单提交量骤降,但需求仍然在被口头加进来,只是没人记录了。
后来我砍到 4 个必填字段,原因分类、影响范围、被替换项、期望时间,提交量恢复,记录完整度反而更高。我的判断是:必填字段的数量应该控制在 3 到 5 个之间,超过 5 个团队就会开始找绕路的方式。摩擦要存在,但要小到不至于让人宁愿违规。
3. 标准化 vs 灵活性:分层处理,不要一刀切
对于法规、合规、支付相关的需求,我建议一律走最严格的流程,不设例外。对于体验优化、文案调整这类需求,走轻流程甚至产品经理自行决定。
分层的依据不是工作量,而是不可逆程度。一个改文案的需求哪怕花 5 人天,错了改回来也就 5 人天;一个涉及数据迁移的需求哪怕只花 1 人天,错了可能就是不可逆的。用不可逆程度而不是工作量来定流程等级,是我认为最容易被忽视但最有效的一条原则。
| 需求类型 | 流程等级 | 审批人 | 验收标准要求 |
|---|---|---|---|
| 合规、支付、数据迁移 | 严格 | 业务方 + 技术负责人 | 必须逐条可验证 |
| 核心功能变更 | 标准 | 迭代评审 | 必须写明验收标准 |
| 体验优化、文案 | 轻量 | 产品经理 | 可简化描述 |
| 技术债、重构 | 标准 | 技术负责人 | 必须写明可观测指标 |
4. 工具投入 vs 人工维护:什么时候该上工具
有一个简单的判断标准:当你的变更记录需要超过 20 分钟才能汇总一次时,就该上工具了。
在那之前,一张共享表格足够。过早引入重型平台,团队会把大量时间花在配置和维护流程上,而不是在交付上。但一旦跨过这个点,人工维护的成本会非线性增长,因为需要汇总的信息来自不同角色、不同项目、不同时间窗口。
5. 严格执行 vs 保留破例空间:破例必须有价格
我不主张零破例。现实中总会有必须破例的情况,比如法规变化、重大客户风险、线上事故。关键在于破例要有价格。
我设立的价格是:每一次破例必须由提出方指定一个被砍掉的事项,或者明确接受交付日期延后,并且记录在案。如果提出方不愿意承担任何价格,那说明这个破例本身并不紧急。这个规则运行下来,破例次数没有减少太多,但破例方的心态完全变了,他们开始主动帮你想办法腾产能,而不是把问题丢给你。
九、总结:边界是一种被设计出来的摩擦
回到最开始那个数字:87% 的延期项目,都有”评估工作量小于 3 人天、因此没走评审”的变更。这些变更本身都不大,但它们组合起来,吃掉了整个团队一个季度的交付能力。
我最终形成的判断是:范围边界管理不是把人管住,而是把”变更”这个动作从零成本变成有成本。成本不需要高,只需要存在。一个必填字段、一次二选一的取舍、一个每天可见的缓冲比例,就足以改变整个团队的行为模式。
如果这篇文章你只能带走一件事,我希望是这个排序:先做需求入口统一和验收标准必填,再做变更单和取舍规则,最后才是分级审批和度量看板。我见过太多团队反过来做,一上来就搞复杂的审批流,结果两个月后流程被彻底绕过,还不如不做。
下一步,建议你做三个动作,全部可以在本周完成:
- 拉出过去 6 周的所有变更记录,统计有多少条没有走任何流程。这个数字就是你的起点基线。
- 把”被替换的工作项”设成变更的必填字段。如果你们已经在用某个项目管理平台,这通常是一个字段配置的事;如果还没用工具,先在共享表格里加一列。
- 在下一次迭代规划会上,明确写出本期”不做什么”。只要三到五条,贴在所有人都能看到的地方。这一步几乎零成本,但它会让后面所有的边界判断都有据可依。
边界不会自己形成。它是被设计出来的摩擦,需要有人主动加进去,并且顶住第一次、第二次、第三次想要绕过去的人。前三次顶住了,后面就不需要你再顶了。
常见问题解答(FAQ)
1. 产品经理怎么判断一个需求该不该纳入当前项目范围?
我做过好几个版本迭代,每次需求评审会都有人临时加需求,说是客户催得急。我自己也拿不准到底该不该加,怕拒绝了影响业务,加了又怕影响进度,想知道有没有一套能快速判断的标准。
建议用“目标关联度+成本可承受度+时间窗”三问过滤。第一,问这个需求是否直接服务于当前版本的核心目标,如果只是“顺带做掉”就放进候选池;第二,估算它占用的研发人天是否超过当前版本剩余缓冲的20%,超过就要走变更评审;第三,问它是否必须在本次上线前完成,若可以下个版本交付就不要插队。
判断依据是把版本目标写成一句话,任何不能回指这句话的需求默认不进当前范围。同时建立一个显式的变更评审入口,让加需求这件事有成本、有记录,而不是在群里一句话就生效。
2. 项目范围被不断拉伸,产品经理应该先做流程还是先做沟通?
我们团队现在就是典型的需求蔓延,开发天天加班,老板还觉得进度慢。我想推范围管理流程,但担心一上来就搞制度会被业务方说死板。我自己更偏向先沟通,可又怕只沟通没约束,过两周又回到老样子。
先做沟通,但要把沟通结构化,用一次范围共识会替代零散对齐。具体做法是:在版本启动时开一次范围锁定会,参会人包括业务方、研发负责人和测试负责人,会上明确三件事,本版本做什么、不做什么、什么条件下可以变更。把“不做什么”写成清单,比只写待办清单更有效。
然后再配套一个轻量变更流程:变更必须说明原因、影响范围、延期风险,由业务方和研发负责人共同确认。顺序上是先建立共识,再用流程固化共识,不要反过来先发制度再解释,否则容易变成产品经理和业务的对抗。
3. 范围变更频繁时,用什么指标衡量管理效果?
我每个月都被问范围管理到底有没有用,可我说不清。开发觉得变更是产品经理没想清楚,业务觉得是研发不愿意配合。我想找几个能拿数据说话的指标,向上汇报时也有依据。
建议盯四个指标:一是版本内变更次数,按“上线前两周内变更”单独统计,这个窗口的变更最伤进度;二是变更需求占比,即变更工作量除以版本总工作量,健康区间一般控制在10%到15%以内;三是需求返工率,统计因范围不清导致的返工任务数;四是承诺达成率,即按原范围原时间交付的版本比例。
数据口径要固定,比如变更次数以评审通过并进入开发的为准,口头讨论不算。用趋势看效果,不要只看单月数字,连续三个版本下降才说明流程真的起作用。
4. 小团队没有专职项目经理,产品经理怎么落地范围边界管理?
我们团队一共十几个人,没有项目经理,产品、研发、测试都兼着干。我看过很多范围管理方法,但大多是大公司的流程,套过来太重了。我想知道有没有小团队能直接用的轻量做法,最好不增加太多会议和文档。
小团队可以用“一页范围卡+双周边界检查”落地。范围卡只写四块内容:本版本目标一句话、必须交付项、明确不做项、变更联系人。放在某项目管理平台的版本描述里,所有人可见,不额外维护文档。每两周花15分钟做一次边界检查,只问三个问题:有没有新需求进来、有没有需求悄悄变大、有没有必须砍掉的东西。
变更处理遵循一个简单规则:影响不超过两人天且不改变上线时间的,产品经理可直接决定;超过这个门槛的,必须让业务方在范围卡上确认延期或替换。核心不是流程多完整,而是让范围边界始终有一个公开、可追溯的版本,避免口头承诺变成默认范围。
文章包含AI辅助创作:范围边界管理方法大全:产品经理项目范围流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318437
读者评论
关于那个87%的数据,我有点疑问:变更记录只来自你自己团队,而且能被记录下来本身就说明这些项目已经有基本的变更台账了。那些连记录都没有的项目,会不会反而失控得更厉害?另外相关性不等于因果,也可能是一个项目本身已经出问题了,才会在这几周里频繁出现小变更。
变更单这套我们试过半年,后来放弃了。阻力不在流程本身,而在于摩擦会转移:有人把要加的东西直接写进原有需求描述里,有人把新功能登记成缺陷修复。最后变更单数量很好看,范围一点没少。所以我更关心的是怎么防止这种规避,而不是把入口改得多难填。
五级划分里L3到L4看着只差一级,实际差的是有没有人能拍板说不。我在乙方待过,客户临时加需求从来不需要我们内部评审通过,因为成本是内部消化、收益在合同外,这个价格根本传递不到做决策的人那里。这种情况文章里的定价机制还能用吗?
