2023 年秋天,我接手了一个已经延期 47 天的企业中台项目。立项时的范围文档只有 9 页,看起来干净利落:三个模块、五个角色、八个报表。但当我打开需求库时,里面躺着 117 条需求,其中 63 条是排期之后”顺手加进来”的。项目经理跟我说了一句话,我至今记得:”我们不是没写范围,我们写的是启动那天的范围。”这篇文章要讲的,就是那 47 天到底是怎么丢掉的,以及产品经理该怎么把”项目范围边界”从一个文档名词,变成一条真正能挡住变更的执行线。

一、核心结论:范围边界是一条可执行的分界线,不是一份文档

先把结论放在最前面。我带过和复盘过的项目里,凡是范围失控的,几乎没有一个是”没写范围文档”,绝大多数是写了但不管用。原因不复杂:文档描述的是意图,而边界约束的是行为。意图可以模糊,行为必须精确。

1. 我的三条硬结论

第一条:范围边界的最小单位不是”功能模块”,而是”可验收的交付物”。当你写”订单管理模块”时,这句话挡不住任何人加需求;当你写”支持单笔订单 200 行以内明细的创建、修改、作废,不含批量导入”时,你才拥有了一条可以说”不”的线。

第二条:边界的价值 80% 体现在”拒绝”的那一刻,而不是”书写”的那一刻。很多产品经理把范围文档当成向上汇报的材料,写得漂亮但没人引用。真正有用的范围文档,是在第 6 周有人拍着桌子说”这个功能很急,下周必须上”的时候,你能翻开某一页说”它属于第二期,因为它依赖尚未确认的对账接口”。

第三条:范围边界必须由三层构成,缺一层就会漏。只定义”做什么”会无限膨胀,只定义”不做什么”会变成情绪清单,只有两者加上”变更怎么走”,边界才闭合。

2. 范围边界的三层结构

我习惯把边界拆成三层:业务价值边界、交付物边界、变更边界。业务价值边界回答”我们为什么做这件事、做到什么程度算成功”,它决定取舍的方向;交付物边界回答”具体交付什么、交付到什么精细度”,它决定工作量的下限;变更边界回答”什么情况下可以改、谁来批、改了之后谁承担代价”,它决定边界的韧性。

大部分团队只做第二层,而且做得不细。这就像给房子装了门却没装锁,门是有的,但谁都能推开。

边界层级 回答的问题 典型载体 缺失后的后果
业务价值边界 为什么做、成功标准是什么 项目目标与成功指标定义 需求优先级无法判断,谁嗓门大听谁的
交付物边界 交付什么、精细度到哪 范围说明 + 验收标准 + 不在范围内清单 工作量无底线膨胀,验收时扯皮
变更边界 怎么改、谁批准、代价谁承担 变更流程 + 影响评估模板 + 决策记录 范围悄悄漂移,没人负责

项目范围范围边界全流程:产品经理入门指南与一文讲清

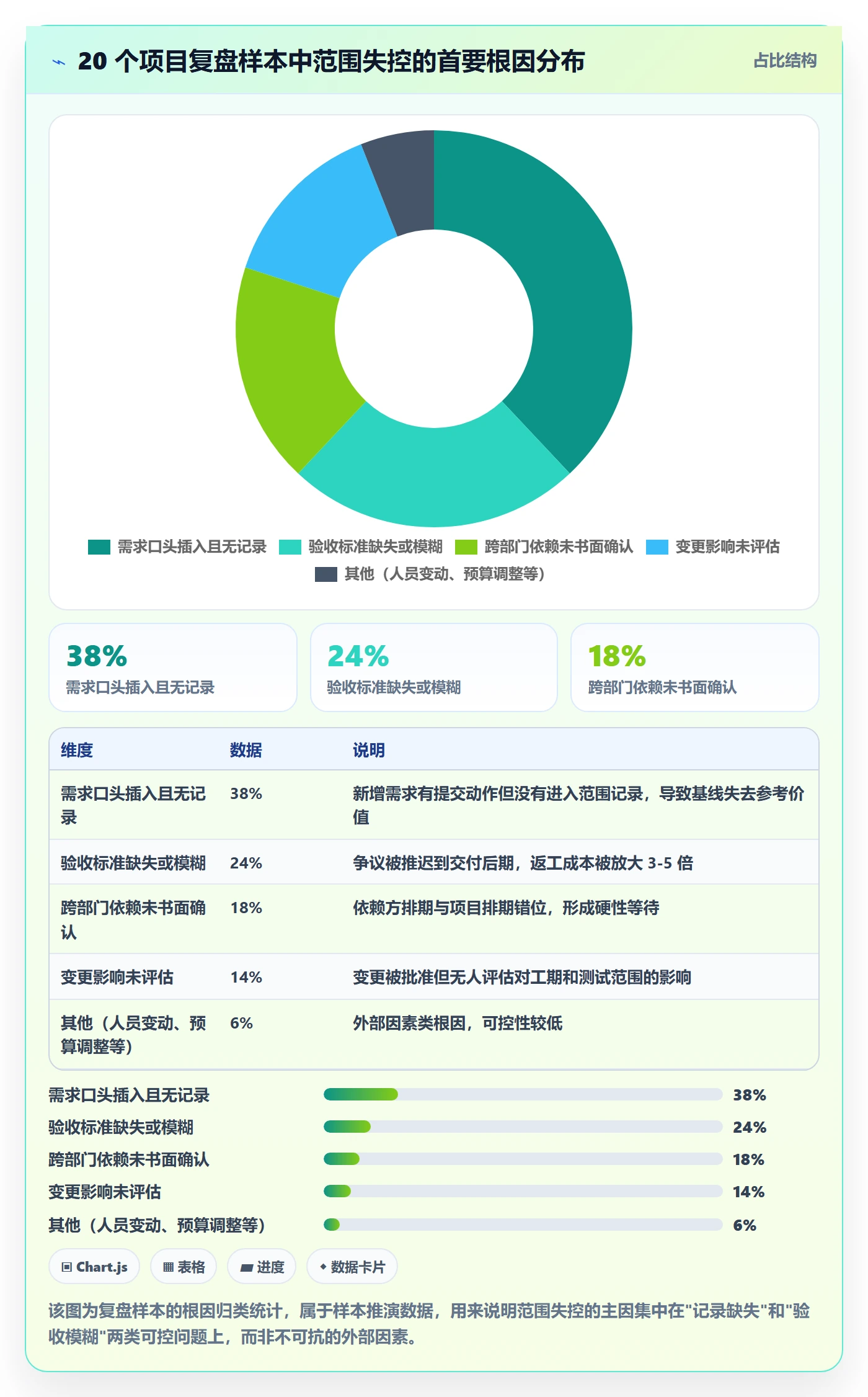

3. 为什么大多数团队只做了三分之一

因为写”做什么”是舒服的,写”不做什么”是难受的。前者是承诺,后者是拒绝。而拒绝在组织里天然需要更高的政治成本。我在一个金融客户的内部培训上做过一次现场投票,37 位产品经理里,有 31 位表示”写不在范围内清单时会担心被业务方认为不配合”。

这种担心是真实的,但它可以用技术手段降低。把”不做什么”从个人态度转化为项目规则,是产品经理最重要的一次身份转变。你不是在拒绝某个人,你是在执行一个大家事先同意的规则。这句话听起来像话术,但它背后必须有真实的机制支撑,否则就是空话。

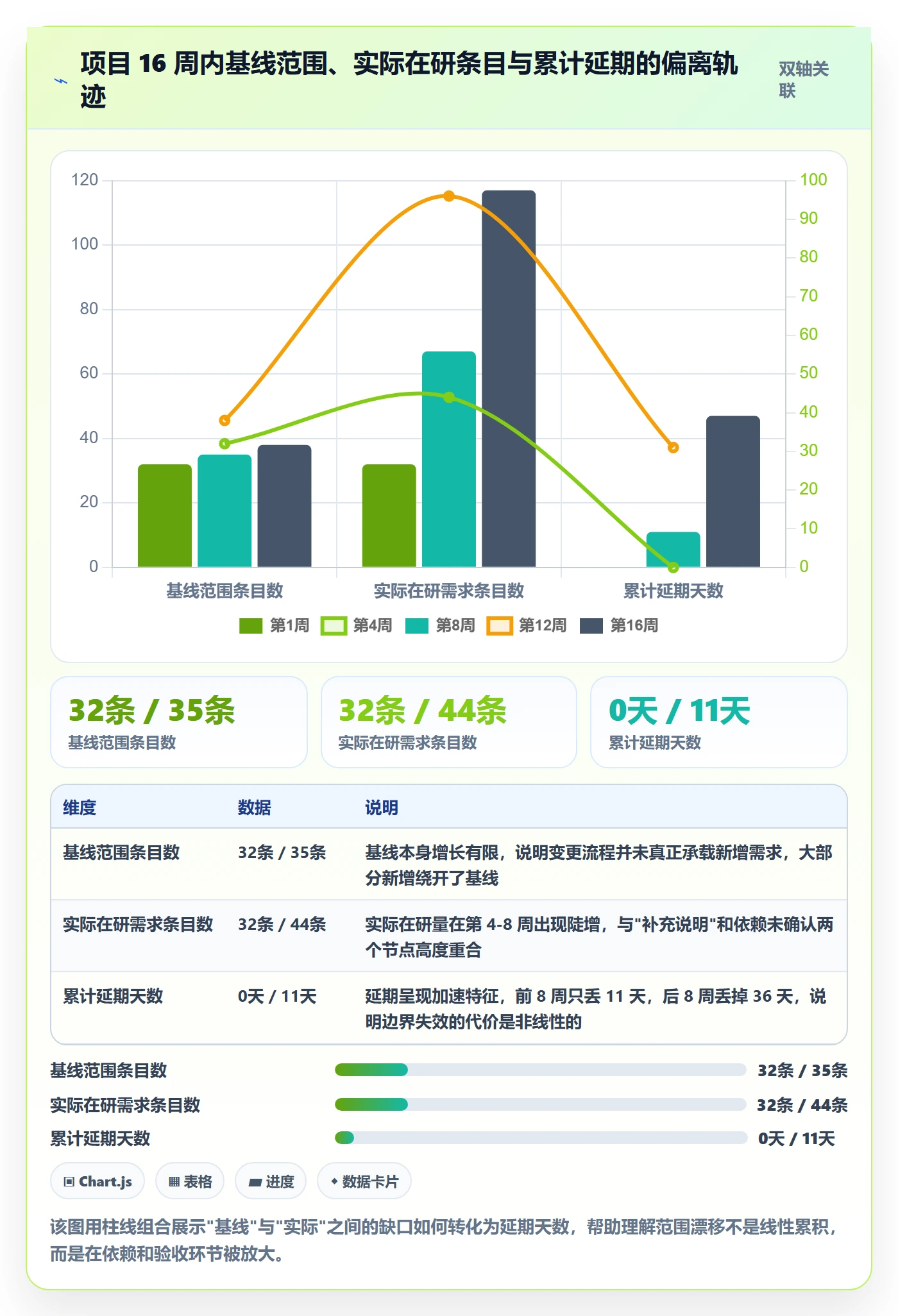

二、真实场景复盘:一个延期 47 天的项目是怎么失控的

回到开头那个中台项目。我花了三天时间把它的全生命周期数据重新拉了一遍,包括需求提交时间、排期承诺时间、实际进入开发时间、变更记录和会议纪要。结果比我预想的更有规律:它不是在某个点上崩掉的,而是在四个节点上各漏了一点,累积起来变成了 47 天。

1. 项目起点与最初的”清晰”

项目立项在第 1 周,基线范围是 32 条需求,覆盖订单、库存、对账三个模块,计划 16 周上线。启动会开了两个半小时,所有人都觉得清楚了。范围文档里写着”订单管理模块:支持订单创建、修改、查询、导出”,一共 9 页。

问题就藏在这句话里。”支持订单创建”到底包含哪些字段、哪些校验、哪些异常分支、单笔明细上限是多少、是否支持批量,全部没有。这不是文档写得糙,这是产品的常规写法。正是这种常规写法给了后续所有膨胀一个合法的入口。

2. 失控的四个转折点

(1)第 3 周:业务方”补充说明”

业务方在评审时说,”订单创建”其实还需要支持从历史订单复制。开发评估 2 人天,产品经理觉得是小事,直接答应了,没有走变更流程,也没有更新基线。这条需求后来衍生出了”复制模板管理””模板权限”两条新需求,最终占用了 11 人天。

(2)第 6 周:跨部门依赖浮出水面

对账模块需要财务系统提供接口,但财务系统的排期在第 14 周。这个依赖在启动时被默认”应该没问题”,没有落到书面。结果对账模块的开发窗口被硬生生推迟了三周,而订单模块因为要等对账联调,测试也无法闭环。

(3)第 9 周:验收标准缺位引发返工

库存模块交付后,业务方提出”这个查询结果跟我们在用的系统对不上,应该是按仓库维度汇总的”。但范围文档里只写了”支持库存查询”,没有写汇总维度、时间口径、精度要求。这次返工用了 6 人天,而且引发了连锁的报表调整。

(4)第 12 周:范围已经不可逆地膨胀

到第 12 周,实际在研需求 96 条,是原始基线的 3 倍。此时团队已经不再讨论”这个需求该不该做”,只剩下”这个需求能不能再挤一挤”。范围管理在这个阶段实质上失效了,不是因为没人管,而是因为已经没有可比较的基准。

项目范围范围边界全流程:产品经理入门指南与一文讲清

3. 复盘后的关键数据

我把这个项目拆出几个可量化指标,后来变成了我们团队内部的范围健康度基线。基线范围 32 条,最终交付 58 条(另有 59 条被延后或取消),范围膨胀率 181%;其中经过正式变更流程的只有 19 条,占比 32%;因验收标准不明确导致的返工累计 23 人天,占总工时的 8.7%。

最让我意外的一个数字是:在 117 条需求中,真正对业务目标有直接贡献的只有 41 条。剩下 76 条里,大部分是”顺便做一下”的合理但非必要的需求。如果一开始就把业务价值边界写清楚,这 76 条里至少一半不会被提出来。

三、五个高频误区:产品经理最容易踩的范围坑

复盘的样本多了之后,我发现失控的模式高度相似。下面这五个误区,我在不同的公司、不同的行业里反复见到,它们的表现形式不同,但底层机制一样。

1. 误区一:把需求清单当成范围

需求清单回答”要做什么”,范围回答”做到什么程度算完成”。两者的区别在验收环节会暴露得非常彻底。清单式的范围写”支持订单导出”,范围式的写法是”支持按订单号、下单时间、订单状态三种条件筛选后导出,单次上限 5 万行,导出格式为 Excel,字段与列表页一致,不含明细行”。

后一种写法看起来啰嗦,但它在开发前就把三个争议点(筛选条件、数据量上限、字段范围)锁死了。范围文档的价值不在于篇幅,而在于它提前消除了多少个未来会争论的变量。

2. 误区二:把”不做什么”写成情绪化清单

有些团队走到另一个极端,在范围文档里写”不做移动端””不做自定义报表””不做多语言”。这些句子看起来很硬,但它们是结论而不是依据。当业务方问”为什么不做移动端”,如果答案是”当时没说要”,这条边界立刻崩塌。

有效的”不做清单”必须带条件:“本期不做移动端适配,因为目标用户在办公场景使用 PC,且移动端需求需要单独的用户界面设计资源,不在当前预算内。若二期预算包含设计资源,可重新评估。”这条写法的关键差异是,它给出了拒绝的理由和重新打开的条件,而不是一个不可讨论的禁令。

3. 误区三:用口头确认代替书面基线

我最常见到的场景是:会议开完,产品经理在群里发一句”各位确认一下,没问题我们就这样定了”,然后收到几个”OK”表情。这在事后追责时几乎没有效力,因为”OK”针对的是哪个版本、哪段内容,无法还原。

书面基线不一定要重,但必须满足三个条件:有版本号、有明确的范围条目、有确认人和确认时间。这三个条件用一份轻量文档加一条带版本的记录就能满足,成本不超过半小时,但它能在第 9 周救你一次。

4. 误区四:把变更控制做成审批表演

另一个极端是流程过重。我见过一个团队,任何需求变更都要填 4 页申请表、走三级审批、开一次变更评审会。结果是:大家都绕开流程,私下在小群里口头对齐,变更记录反而完全失真。

变更控制的设计原则是让正规路径比绕过路径更省事。如果走变更流程要两天,而私下找开发塞一条要两分钟,那流程一定会被绕过。合理的设计是小变更快速通道(半天内闭环),大变更走完整评估,两者共用同一份变更记录。

5. 误区五:范围只在启动会定义一次

范围是一个随项目推进不断被重新确认的东西,特别是在需求澄清、方案设计、联调测试这三个阶段。把它定义一次然后锁进文件夹,等于放弃了后续所有校准机会。

我的做法是在四个固定节点重新校准范围:需求澄清完成后、技术方案评审后、开发启动前、UAT 开始前。每次只花 30 分钟,只确认”是否有条目需要移动位置”,不需要重写文档。

误区 表面现象 真实代价 修正动作
清单当范围 文档看起来完整 验收期集中返工 每条范围补写验收标准
情绪化不做清单 边界写得很硬 一次质疑就崩塌 每个”不做”补写原因和重开条件
口头确认 效率很高 事后无法追责 版本号 + 确认人 + 时间三要素
审批表演 流程很规范 流程被绕过,记录失真 小变更快速通道,大变更完整评估
一次性定义 启动会很成功 后期无人校准 四个节点固定重新校准

项目范围范围边界全流程:产品经理入门指南与一文讲清

四、专业判断逻辑:一条好边界的四个判据

知道误区之后,下一个问题是:怎么判断一条范围边界写得好不好?我给团队定过四个判据,用了两年,筛掉了大量看起来专业但实际无效的写法。

1. 判据一:可验证

一条范围描述如果无法被第三方独立验证,它就是无效的。”系统性能良好”不可验证,”列表页在 1 万条数据下首屏加载不超过 2 秒”可验证。可验证性的检验方法很简单:把这条描述交给一个没参与过项目的测试人员,看他能不能写出测试用例。写不出来,就说明它还不够具体。

2. 判据二:可拒绝

一条好边界一定能在某个具体场景下产生”不”。如果一条范围描述在任何情况下都无法用来拒绝任何需求,它就没有约束作用。”支持数据导出”这句话无法拒绝任何需求,因为任何导出形式都能被解释成”支持导出”。

检验方法:想象一个最强势的业务方,在第 10 周提出一个明显超出你预期的需求,你能不能用这条边界把它挡在门外?能,就是可拒绝的。

3. 判据三:可计价

范围条目要能对应到工作量。不是要你写人天估算,而是说,每条范围条目应该能落到一个可估算的工作包上。如果一条范围大到一个开发看一眼就知道”这个没法估”,说明它需要继续拆分。

反过来,如果一条范围小到只有 0.5 人天,它可能太细了,会造成管理开销大于收益。我的经验粒度是:单条范围对应 2-15 人天的工作量,超出就拆,低于就合并。

4. 判据四:可回溯

每条范围条目都要能回答”它从哪来”。来源可能是业务目标、合规要求、用户调研、技术约束。可回溯的意义在于,当项目需要砍范围时,你可以按来源判断哪些是必须保留的。

我见过一个项目在最后两周需要砍掉 30% 范围,因为没有来源记录,砍的全是”看起来不重要”的功能,结果砍掉了三个合规相关项,上线后被监管方要求紧急补丁。

5. 边界粒度:三层漏斗

有了判据之后,还要解决粒度问题。我用的方法是三层漏斗:第一层是模块级(3-8 个),用于向上沟通和对齐;第二层是功能级(20-50 个),用于排期和资源分配;第三层是交付物级(100-300 条),用于开发、测试和验收。

不同层级服务的对象不同,不要混用。最常见的错误是拿模块级的描述去跟开发对齐工作量,或者拿交付物级的清单去跟高层汇报进度。前者导致估算不准,后者导致汇报失焦。

6. 优先级判断:价值密度 × 变更成本 × 可逆性

当范围需要取舍时,我不用简单的”重要性排序”,而是用三个维度交叉判断:价值密度(单位工作量产生的业务价值)、变更成本(现在不做以后补的代价)、可逆性(做了之后能不能撤回)。

这三者的组合会给出很不一样的结论。比如一个需求价值密度中等但变更成本极高、且不可逆,它就应该排在前面;一个需求价值密度高但完全可逆、变更成本低,它反而可以往后放。

项目范围范围边界全流程:产品经理入门指南与一文讲清

五、落地案例:用 PingCode 把范围边界跑成流程

讲了这么多方法论,如果不落到工具上,它大概率会停在文档层面。我参与的多个项目在 2022 年之后陆续把范围管理流程迁到了 PingCode 上,下面说清楚为什么这么选、怎么落、效果如何。

1. 为什么范围管理最后都会变成工具问题

范围管理有三个绕不开的环节:记录、流转、追溯。这三个环节靠文档和群聊是撑不住的。文档不承载状态,群聊不承载历史。当需求从 30 条涨到 120 条的时候,你会需要回答”这 120 条里哪 30 条在本期、谁批的、什么时候进的”,纯人工根本无法维护。

我们做过一次对比:在一个 80 人规模的项目里,用文档维护范围,每周花在核对条目状态上的时间约 12 人时;迁到项目管理系统之后,这个数字降到 3.5 人时。差距主要来自状态同步和变更历史的自动留痕。

选择 PingCode 的原因是它在几个关键点上适配了中大型组织的实际约束:它主要服务中大型企业及 100 人以上组织,需求池、迭代、测试用例、发布之间是打通的,范围条目可以从需求池一路追到测试用例和发布版本,不需要跨系统导出对账。这一点对需要做范围追溯的团队非常关键。

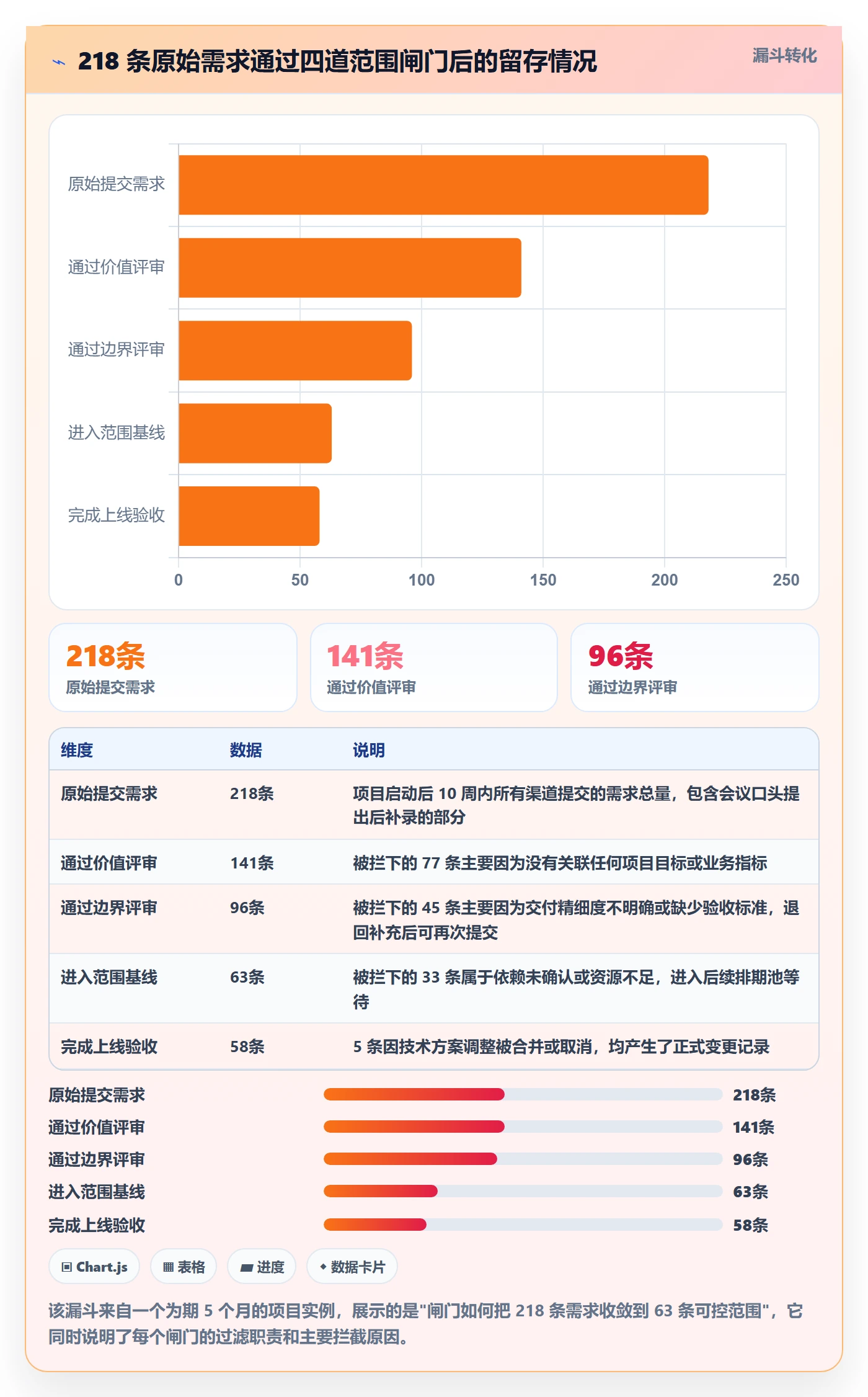

2. 从需求池到范围基线的四道闸门

我们把范围管理拆成四道闸门,全部配置在 PingCode 的需求流转状态上,每道闸门都有明确的准出条件。

  1. 闸门一:价值评审。需求必须关联一个项目目标或业务指标,没有关联的需求不允许进入下一状态。这一步过滤掉了大量”顺便做”的需求。
  2. 闸门二:边界评审。需求必须声明它属于本期范围还是后续范围,属于本期的必须写明交付精细度和验收标准。没有验收标准的需求会被自动打回。
  3. 闸门三:依赖确认。涉及跨部门依赖的需求,必须关联依赖方和确认时间,未确认的会以红色标记显示,在排期视图中无法进入迭代。
  4. 闸门四:基线锁定。通过前三道的需求进入范围基线,状态标记为”已基线”,此后的任何修改都会自动生成变更记录,且需要指定审批人。

这四道闸门的设计原则是:每一道闸门只过滤一类问题,不叠加判断,让每个角色只对自己负责的维度说”通过”或”不通过”。业务方负责价值评审,产品经理负责边界评审,项目经理负责依赖确认和基线锁定。

项目范围范围边界全流程:产品经理入门指南与一文讲清

3. 私有化部署与 Jira 迁移场景下的范围数据治理

我参与的项目多数在金融、制造、能源类企业,这些客户对数据不出内网有硬性要求。PingCode 支持私有化部署,这一点直接决定了方案能不能落地,范围数据、需求记录、变更历史往往涉及业务规划和合规信息,不能放在公有云上。

另一个现实问题是历史数据。很多团队原来用 Jira 管需求,迁移时最怕的不是数据搬不过去,而是”范围基线的状态和历史变更记录丢了”。我们在一个 300 人规模的研发组织做过一次迁移,涉及 4 个项目空间、约 1.2 万条需求。迁移过程中重点保住了三类数据:需求的自定义字段(尤其是验收标准和范围归属)、状态流转历史、以及变更审批记录。这三类数据一旦丢失,范围追溯就断了。

PingCode 支持 Jira 平滑迁移,在国产替代的选型里是比较常见的选择。我把当时的选型判断标准列出来,供参考:

  • 状态机可定制程度:能否把四道闸门配置成强制的状态流转,而不是靠人工遵守。
  • 字段级权限:能否做到范围基线锁定后,只有指定角色能修改特定字段。
  • 历史留痕完整性:变更记录是否包含修改人、时间、修改前后值。
  • 跨对象关联:需求能否直接关联测试用例和发布版本,形成端到端追溯。
  • 部署方式:是否支持私有化部署,满足数据不出内网的要求。

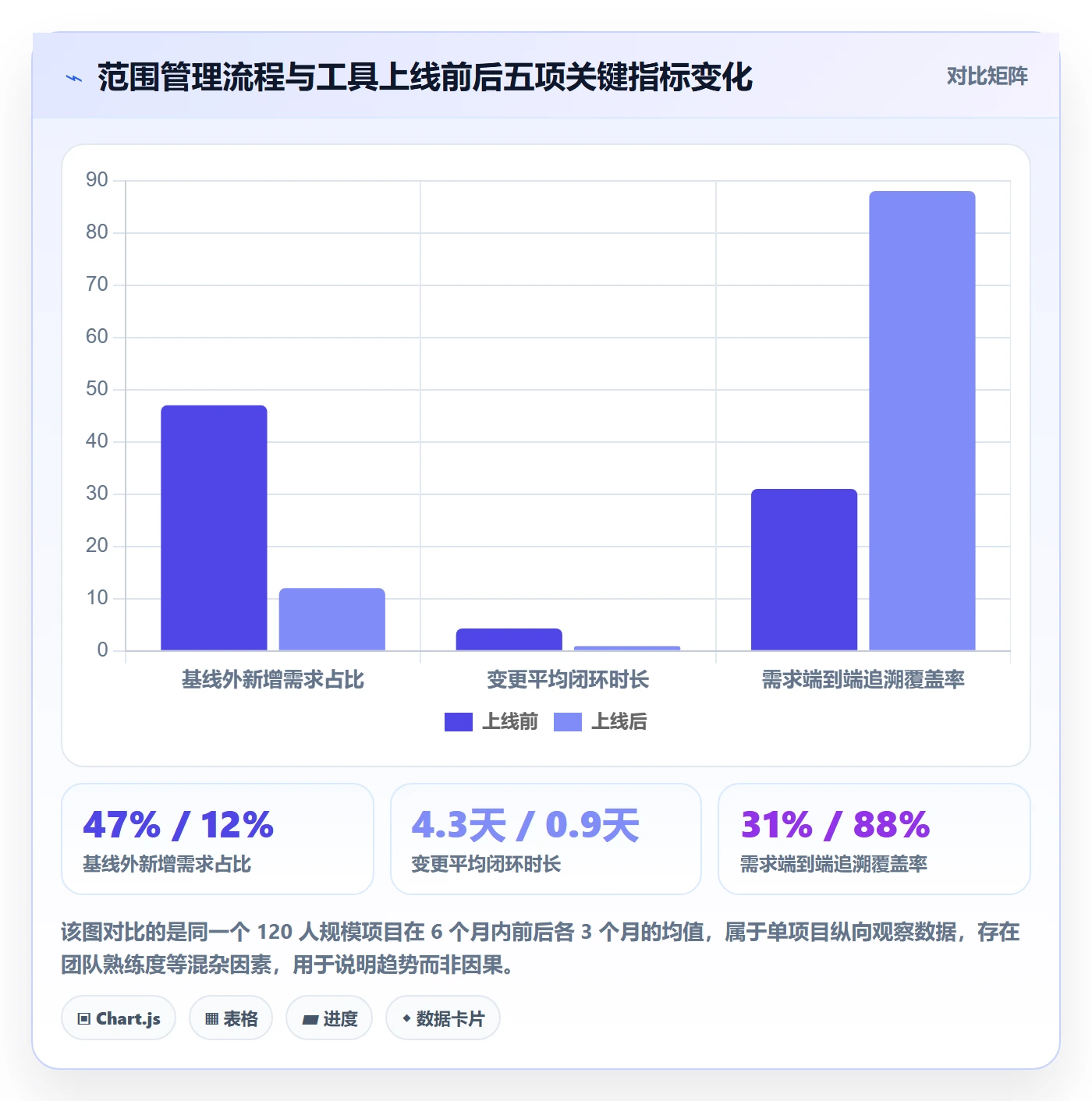

4. 数据观察:流程与工具上线前后的对比

我统计了一个 120 人规模、为期 6 个月的项目在流程和工具正式上线前后的对比数据。需要说明的是,这不是严格的对照实验,中间还有团队熟练度提升的因素,所以数据只能作为趋势参考,不能当成因果结论。

指标 上线前(3 个月均值) 上线后(3 个月均值) 变化
范围基线外的新增需求占比 47% 12% 下降 35 个百分点
因验收标准不清导致的返工工时 18.5 人天/月 5.2 人天/月 下降 72%
范围状态核对耗时 12 人时/周 3.5 人时/周 下降 71%
变更平均闭环时长 4.3 天 0.9 天 下降 79%
需求端到端追溯覆盖率 31% 88% 提升 57 个百分点

最值得注意的是最后一行。追溯覆盖率从 31% 提升到 88%,这带来的不只是管理效率,更重要的是它让”砍范围”这件事从政治博弈变成了数据决策。当你能清楚看到某条需求关联的业务指标、它的变更历史、它的依赖状态时,讨论就从事”要不要做”转向了”做它要付出什么”。

项目范围范围边界全流程:产品经理入门指南与一文讲清

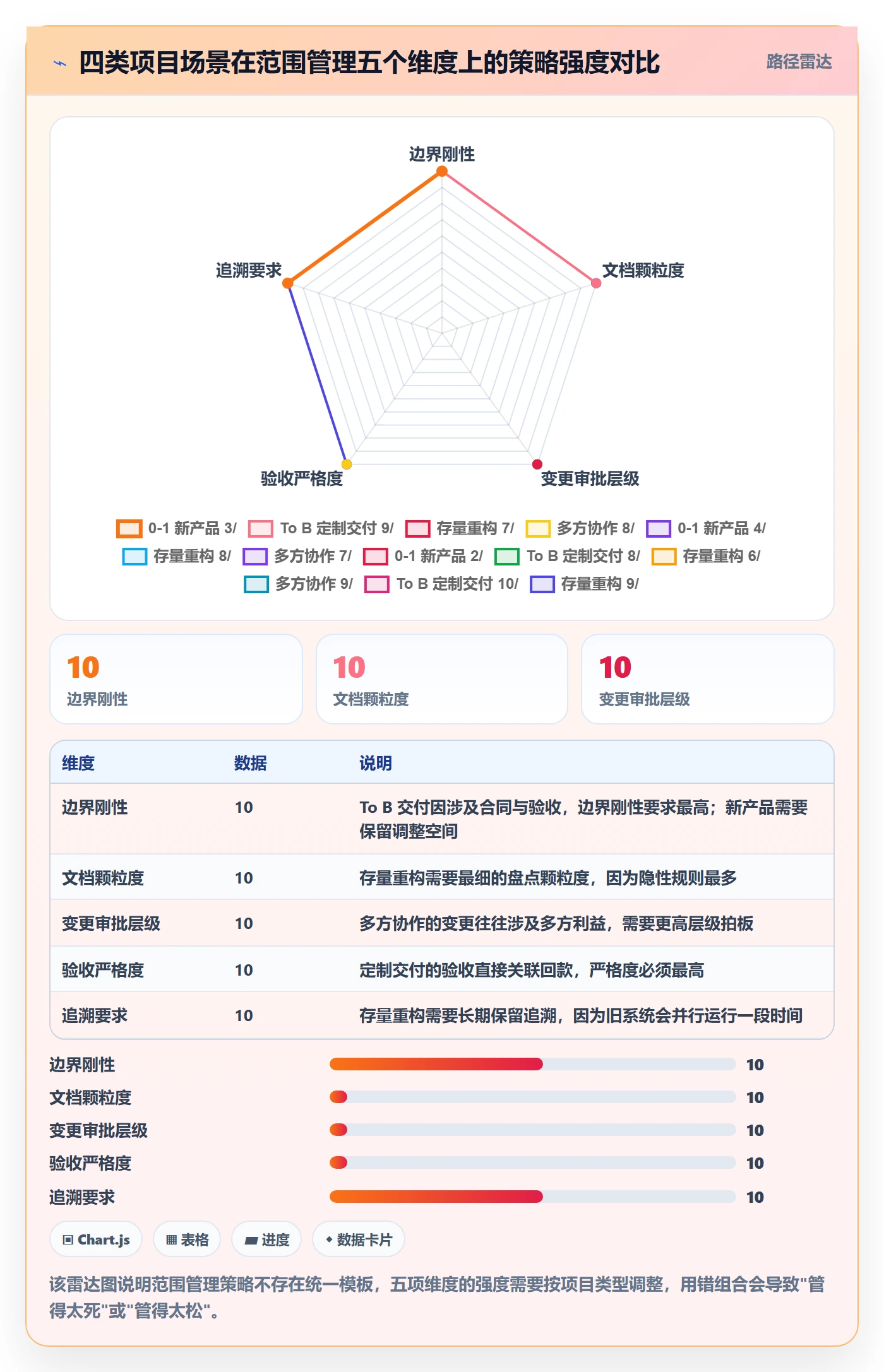

六、不同情况下的行动建议

范围管理没有通用解,不同项目类型的策略差别很大。我按四种最常见的场景给出具体建议,你可以直接对照自己的项目。

1. 0-1 新产品或创新业务

这类项目的核心矛盾是不确定性太高,写死范围反而有害。我的建议是只锁定”业务价值边界”,交付物边界保持弹性,用时间盒代替范围盒。

具体做法:把首期定义为一个固定的时间盒(比如 10 周),在这个时间盒内保持范围可调整,但明确”到期必须交付一个可用的最小闭环”。范围文档这时候的作用不是约束,而是记录”当前假设是什么”,方便后续复盘假设是否正确。

需要特别注意的是,弹性不等于没记录。这类项目最怕的是范围每天变但没人知道变了什么,导致后期限时交付时无法判断哪些是核心。建议每周做一次范围快照,只记录”当前在做什么、砍了什么、为什么”。

2. To B 定制交付项目

这是范围管理价值最高的场景,也是最需要刚性的场景。定制交付的合同边界就是范围底线,任何越界都必须走变更并影响商务条款。

建议把范围管理拆成合同层、方案层、交付层三级,合同层定义交付物清单和验收方式,方案层定义功能细节,交付层定义具体任务。三级之间必须有映射关系,任何一层的变更都要评估对上层的影响。

关键动作是:在合同中明确”验收标准以方案确认为准”,并在每个里程碑设置书面确认节点。我见过太多项目因为没写这一句,在验收阶段被无限追加。

3. 存量系统重构或迁移

这类项目的最大风险是”隐性范围”,存量系统里存在大量没人记得但业务在用的规则、特例、补丁。范围文档里如果只写主干流程,上线后一定会暴露出大量遗漏。

我的建议是采用”存量盘点先行”的策略:在定义范围之前,先用 2-3 周做一次存量功能盘点,把所有在用的功能、接口、报表、定时任务列出来,然后逐项标记”迁移/重构/废弃/待确认”。这份盘点清单本身就是范围基线的一部分。

推荐的迁移策略是分批次灰度,每批只迁一类功能,迁移后保留旧系统只读运行至少一个完整业务周期,用来捕获遗漏。

4. 多方协作与外包

多方协作的范围管理难点在于责任边界和交付边界容易混淆。一个功能可能由三个团队共同完成,谁负责哪部分、接口怎么定义、出了问题谁修,这些如果不落到书面,后期必然扯皮。

建议在范围文档之外单独维护一份”接口与责任矩阵”,明确每个交付物的负责方、接口定义、联调时间、验收方式。这份矩阵的维护成本不高,但它能在出现问题时把讨论从”谁的责任”转向”按矩阵怎么处理”。

项目范围范围边界全流程:产品经理入门指南与一文讲清

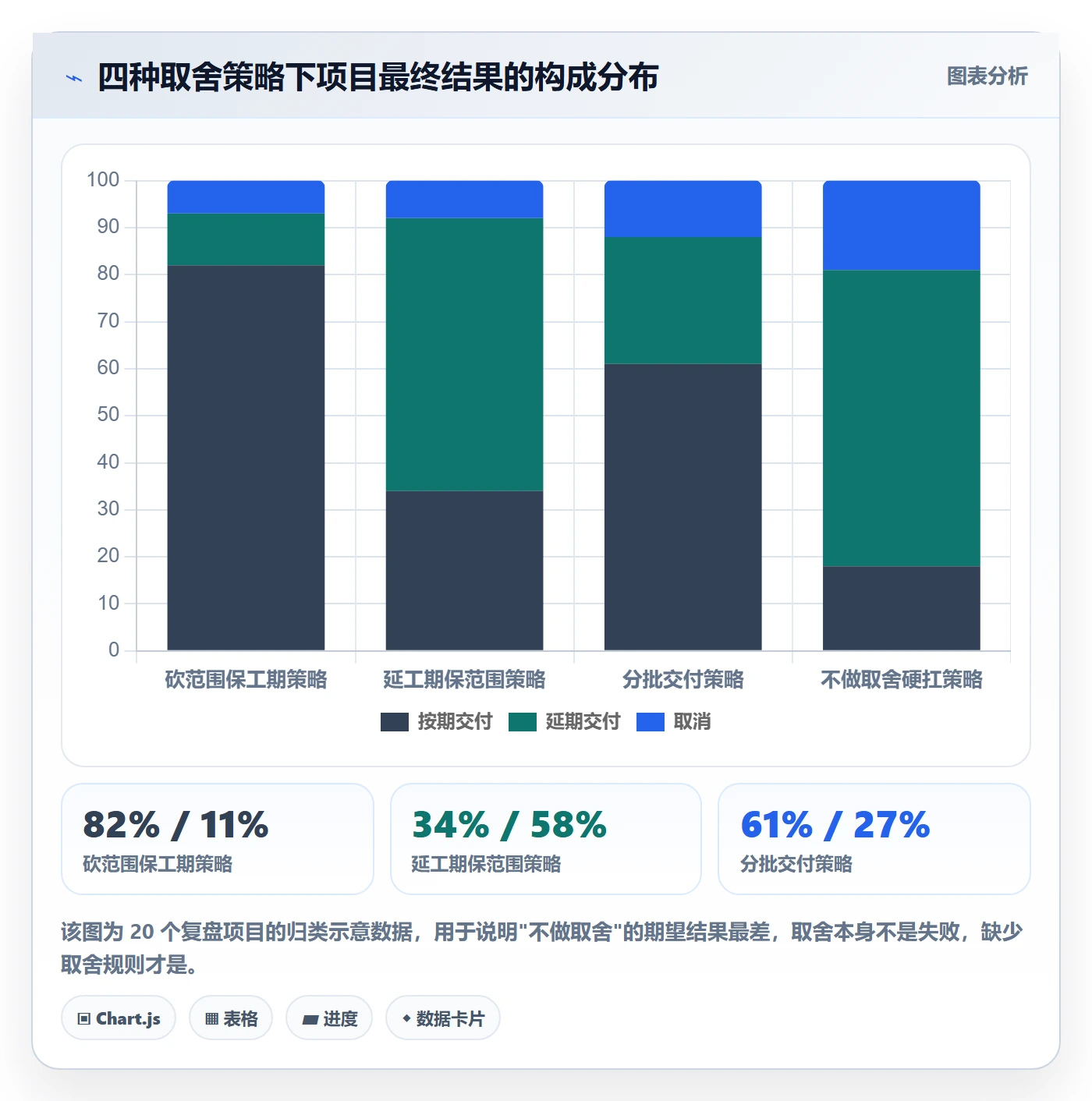

七、不同情况下的取舍

范围管理的本质是取舍。所有人都同意”范围、工期、成本、质量”四者只能保住三个,但真正难的是在具体情境下判断该牺牲哪一个。下面说说我的判断方式。

1. 范围 vs 工期

这是最常见的冲突。我的原则是:如果上线时间有外部强约束(合规截止日、大促、客户合同),就砍范围保工期;如果没有外部强约束,就保范围延工期。

判断”是否有外部强约束”的方法是问一句:延期一周的真实业务损失是什么?如果答案是”客户会不高兴”,那不算强约束;如果答案是”会触发合同罚则”或”错过监管窗口”,那才是。

砍范围时要用价值密度排序,优先砍价值密度低且可逆性高的项。不要按”开发难度”砍,那会导致留下的都是硬骨头,团队士气受挫。

2. 范围 vs 成本

成本冲突通常表现为人力不足。这里的取舍逻辑是看范围是否可以分批交付。如果功能之间耦合度低,可以分批上线,用第一批的收益反哺第二批的投入;如果耦合度高,分批会导致大量重复工作和联调成本,反而不如缩小单批范围一次性交付。

我遇到过一个项目,为了省成本把 12 个模块拆成三批,结果因为共享底层数据模型,每次上线都要做一次兼容改造,累计多花了 20% 的成本。耦合度判断应该在拆批之前做,而不是拆完之后才发现。

3. 范围 vs 质量与技术债

这是最危险的取舍,因为它的代价延后显现。我的底线是:可以对范围做减法,但不能对架构做减法。功能可以下期做,但数据模型、接口设计、权限体系这些东西一旦为了赶进度做糙了,后面每个功能都要在上面还债。

具体做法:把范围条目分成”业务功能”和”技术基础”两类,工期紧张时优先砍业务功能,技术基础类条目保持不动。如果技术基础类必须砍,要明确记录为技术债,并在下一个迭代强制偿还,不能无限顺延。

4. 取舍矩阵与止损线

我把上面的判断整理成一个简单的矩阵,用于快速决策。同时在项目启动时就设定止损线,比如”范围膨胀超过基线的 40% 必须重新立项评审”,避免在中期被动应对。

冲突类型 优先保住 可以牺牲 止损线示例
范围 vs 工期(有外部强约束) 工期 业务功能范围 范围膨胀超基线 40% 触发重评
范围 vs 工期(无外部强约束) 范围 工期弹性 延期超 2 周需重新对齐期望
范围 vs 成本 交付完整性 并行资源投入 分批拆解前必须完成耦合度评估
范围 vs 质量 技术基础 业务功能 技术债条目不允许连续两个迭代顺延

项目范围范围边界全流程:产品经理入门指南与一文讲清

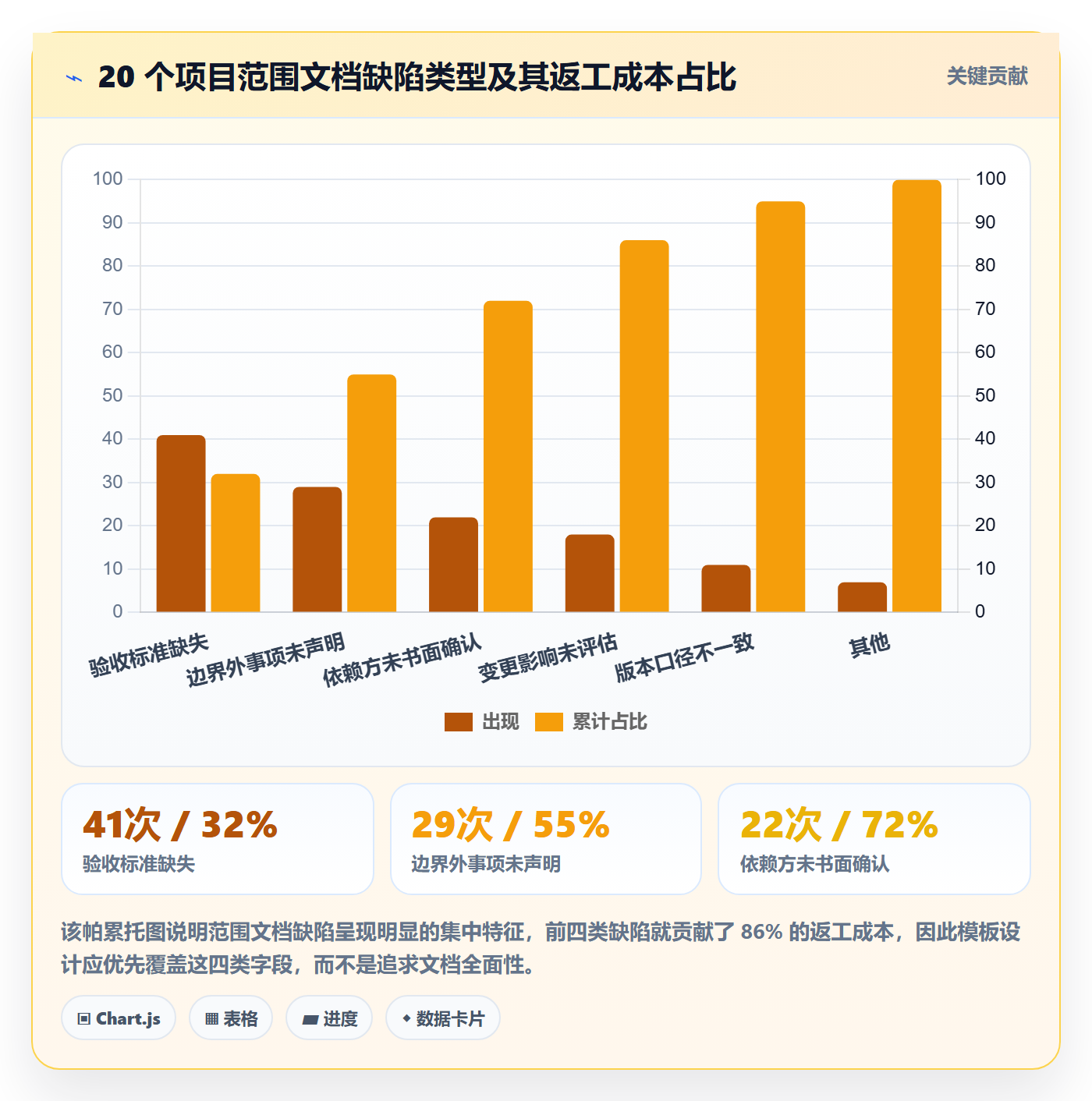

八、可直接抄的模板:一页纸范围边界清单

方法论讲完,最后给你一份我实际在用的模板。它只有一页,但覆盖了前面提到的所有关键字段。我把它的字段结构和填写要求说明清楚,你可以直接复制到自己的文档工具里。

1. 七个必填字段

  1. 项目目标与成功指标:一句业务目标 + 2-3 个可量化指标,用于后续所有优先级判断。
  2. 本期交付物清单:按模块组织,每条注明交付精细度和验收标准,粒度控制在 2-15 人天。
  3. 不在本期范围清单:每条注明原因和重新打开的条件,避免情绪化拒绝。
  4. 依赖清单:依赖方、依赖内容、确认人、确认时间四要素,缺一不可。
  5. 变更规则:小变更与大变更的界定标准、审批路径、闭环时限。
  6. 关键节点:四个范围校准节点的日期和参与人。
  7. 版本与确认记录:版本号、确认人、确认时间,按版本累积,不覆盖历史。

这七个字段里,最容易被省略的是第 3 项和第 7 项,而它们恰恰是后期争议最多的地方。如果只能保留三个字段,我会选第 2、3、7 项:交付什么、不交付什么、谁在什么时候确认过。

2. 基线文档结构示例

如果你用文本或代码仓库管理范围基线,可以用下面这个结构。它的好处是天然带版本控制,每次变更都能看到 diff。

project: 订单中台一期
baseline_version: v1.3

confirmed_by:

product: 张明

business: 李静

tech_lead: 王涛

confirmed_at: 2024-03-18

goal:

objective: 支撑日均 8 万单的订单处理能力

metrics:

订单创建平均响应时间 = 2 人天,需项目经理 + 业务方共同审批,3 个工作日内闭环

3. 变更请求单模板

变更单要短,短才会被真正使用。我用的版本只有五个字段:变更内容、变更原因、影响评估(工作量/工期/测试范围)、决策人、决策时间。影响评估必须由开发负责人填写,不能由提出方自己估。

一个实操细节:变更单里要单独有一栏”如果不做这个变更,会发生什么”。这一栏能筛掉大量”看起来很急但实际可以等”的需求。我在一个项目里用过这个方法,一个月内提交的 23 个变更请求里,有 9 个的答案是”那就下期做”,直接被撤回。

4. 会议节奏

范围管理不需要高频会议,但需要固定节奏。我用的节奏是:每两周一次 30 分钟的范围校准会,只做三件事,确认本期范围是否有变化、确认依赖是否有更新、确认下一阶段的验收标准是否清晰。不讨论方案细节,细节在各自的工作流里处理。

另外,在四个关键节点(需求澄清后、技术方案评审后、开发启动前、UAT 前)各做一次 15 分钟的范围快照,只记录当前状态,不做决策。这两个机制加起来,每周投入不到 1 小时。

项目范围范围边界全流程:产品经理入门指南与一文讲清

九、结语:从写文档到守边界,产品经理的一次身份转变

写完这一篇,我想把最核心的一句话再强调一次:范围边界不是产品经理写的文档,而是产品经理在关键时刻的一次判断。文档只是把这次判断固化下来,让它在没有你在场的时候依然生效。

我见过太多产品经理在范围管理上投入了大量时间写文档,却在真正需要拒绝的时候退了半步。这半步一退,前面所有的文档工作就都成了形式。反过来,我也见过文档写得很粗糙但边界执行得很坚决的团队,他们的项目延期率反而更低。

这并不意味着文档不重要,而是说文档的价值只有在被执行时才产生,未被执行的精美文档只是一种自我安慰。所以我的建议是,先把执行机制立起来,再逐步完善文档细节。

如果你现在正要启动一个新项目,或者手上有正在失控的项目,我建议你按这个顺序做三件事。

第一件,用一小时把当前范围按”业务价值边界、交付物边界、变更边界”三层过一遍,找出最薄的那一层。多数情况下是第三层。

第二件,从今天开始,把验收标准和”不做清单”补进你的范围文档。不需要补全,先补本周要开发的那几条,边做边补。

第三件,在下一个变更请求出现时,尝试走一次完整的变更流程,并记录闭环时长。如果超过一天,就说明你的流程设计有问题,需要简化而不是加强。

范围管理的收益不会立刻显现,它体现在那些”没有发生的事”上,没有发生的返工、没有发生的扯皮、没有发生的第 47 天延期。这些事很难被看见,但它们才是项目真正的成本结构。

常见问题解答(FAQ)

1. 项目范围边界到底应该包含哪些内容?怎么才算写清楚了?

我刚转产品,第一次独立负责项目,老板让我“先把范围边界定清楚”,但我完全不知道要写到什么颗粒度。之前只写过需求列表,结果开发说“这不算范围”,测试说“这没写清楚”,上线后业务又说不符合预期,我很懵。

范围边界至少包含五块:目标与成功指标、交付物清单、明确不做什么、假设与依赖、验收标准。颗粒度的判断方法是:任何一条需求如果无法对应到可验收的交付物,或者没有明确写出“不包含什么”,就说明还没写清。实操时可以用一张范围边界表,每行写交付物名称、包含内容、不包含内容、负责人、验收人、完成定义。

比如“用户登录”要写清楚包含手机号验证码登录,不包含微信登录,依赖短信服务商,验收标准是输入正确验证码后能进入首页且错误三次锁定十分钟。评审后,干系人异议数应该降到零,未决问题不超过三条,并且每条都有负责人和截止日。

2. 需求方总在项目中途加需求,怎么防止范围蔓延又不伤关系?

我们做的是内部系统,业务部门看到原型后经常说“顺便加个导出”“再加个审批流”,我拒绝吧怕影响合作,不拒绝吧工期一直拖。我想知道有没有一套既专业又不太僵硬的应对方式,最好能直接用在日常沟通里。

核心是建立“范围基线加变更入口”。项目启动时和干系人一起确认范围基线,并明确一条规则:基线之后的新增都走变更请求,评估对工期、成本、质量的影响,由产品负责人和业务方共同决策。实操话术是先接住需求,说“这个可以做,但需要评估对当前版本的影响,我明天给你三个选项:本迭代挤进去、下迭代做、单独排期”。

判断依据是:如果新增不影响当前迭代目标且工作量小于团队容量的百分之十,可以并入;如果影响关键路径或超过百分之十,必须走变更。同时每周公示范围变更记录,让所有人看到累积影响。

3. 范围变更请求来了,产品经理怎么判断接不接?有没有可量化的判断框架?

我经常收到各种变更,有人说“这个很急”,有人说“竞品有了我们也要有”。我没有判断标准,最后变成谁嗓门大谁的需求先做,团队抱怨我乱插需求。我想知道有没有可量化的判断方法,而不是凭感觉拍板。

可以用“四维打分”:战略匹配度、用户价值、紧急程度、实现成本,每项一到五分,加权求和。战略匹配度和用户价值各占百分之三十,紧急程度占百分之二十,成本占百分之二十。总分高于三点五,并且不突破当前版本关键路径的才接。更关键的是先问三个问题:不做会怎样?能否放到下个版本?有没有更小成本的替代方案?

如果答案都是“必须现在做”,再走变更流程。数据口径上,变更请求要记录提出人、日期、影响范围、评估工时、决策结果,月度复盘时看变更率,健康团队一般在百分之十到百分之二十之间,超过百分之三十说明前期范围定义或需求管理有问题。

4. 项目范围边界和产品路线图、需求池有什么区别?全流程中每个阶段该产出什么?

我刚开始学项目管理,经常把范围边界、路线图、需求池混在一起。老板问“这个功能在不在范围内”,我有时答不上来。我想搞清楚它们分别解决什么问题,以及从立项到验收每个阶段该有什么文档。

三者层级不同。产品路线图回答“未来几个版本大概做什么”,是方向性的,允许模糊;需求池是“所有可能做的需求”的集合,是待筛选的;范围边界是“当前这个项目或版本承诺做什么、不做什么”,是合同性的。全流程产出建议:启动阶段出项目章程和初步范围说明;

规划阶段出范围基准,包含工作分解结构、范围说明书、验收标准;执行阶段出变更日志和范围状态报告;收尾阶段出验收报告和范围复盘。判断依据是:如果一个问题涉及“未来要不要做”,看路线图;如果涉及“现在做不做”,看范围基准;如果涉及“先做哪个”,看需求池优先级。范围边界一旦基线化,任何修改都要走变更。

读者评论

邹
邹梓萱

范围边界写成可验收交付物我认同,但实际最难的是让业务方接受“不做清单”。我试过把条件和重开条件写全,对方仍会说先预留,最后预留变成必做。可能更关键的是排期和资源要能公开对应,否则规则只是产品经理单方面在扛。

贺
贺若宁

案例里第6周跨部门依赖那段很真实。我们项目也是财务接口没落书面,等排期时才发现对方季度封版。我的不同看法是,依赖确认不能只靠产品经理盯,启动时就要把外部依赖列为里程碑风险,谁承诺、最晚确认时间都写进去。

孔
孔思妍

变更快速通道这个建议我保留意见。小变更半天闭环听起来好,但如果没有统一入口和影响评估,开发仍会被私下插单。工具本身不解决问题,关键是变更记录要跟需求条目、版本和上线范围绑定,不然复盘时数据还是拼不出来。

文章包含AI辅助创作:项目范围范围边界全流程:产品经理入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318382
