去年 Q3,我接手了一个从兄弟团队转交过来的 B 端项目。立项文档写得很漂亮:12 周交付,范围清单 43 条需求,5 人团队。结果这个项目最后用了 27 周才上线,验收单上挂着 118 条功能点,团队连续三个月处于”这周要上、下周还要上”的状态。复盘时我做了一件当时觉得很残忍的事:把 118 条功能点逐条回溯到源头,结果发现只有 26 条能追溯到最初的立项范围,其余 92 条的来源分别是销售口头承诺、老板评审会上”顺手做一下”、客户成功团队的临时插入、以及技术方案变更带来的连带需求。
这不是我一个人的问题。在过去几年里,我先后以产品经理、项目负责人和外部顾问的身份参与过大约 40 个项目,其中范围管理失控的项目占了一半以上,而失控项目平均延期 62%、返工工时占比 34%。这个数据不是行业报告里的数字,是我自己文档库里一个个项目台账算出来的。所以我写这篇文章的出发点很直接:工作范围管理不是一份文档、一次评审,而是一套从立项到验收持续运行的变更控制机制。
一、先说结论:范围管理的本质是管变更,不是冻结需求
1. 把”需求冻结”当成范围管理,是最大的一号错误
大部分产品经理对范围管理的第一反应是”把需求锁死”。我早期也这么干过:立项时把所有需求写成一份 30 页的 PRD,让各方签字,然后宣布”范围冻结,谁改谁负责”。结果三周后就被现实打脸,市场部的合规要求变了,技术选的中间件版本升级了,客户的核心业务流程调整了。冻结令形同虚设,但团队已经习惯了”冻结令可以突破”,之后的每一次变更都不再需要走流程。
冻结是结果,不是手段。真正有效的范围管理,是让每一次变更都有一个可追溯的入口、一个明确的影响评估、一个有权拍板的决策人。变更本身不是敌人,无记录的变更是。
2. 好的范围管理有三个可量化特征
我在多个项目里反复验证过,一个范围管理做得好的项目,通常同时具备三个特征,而且这三个特征都能被量化跟踪,而不是靠感觉判断。
- 需求可追溯率:交付清单里能回溯到立项基线或正式变更单的功能点占比,健康值在 90% 以上。低于 70% 说明范围已经实质失控,只是还没爆发。
- 变更受理率:提出的变更里被正式受理(无论接受还是拒绝)的比例,健康值在 85% 以上。大量变更”悬空”是最危险的信号。
- 验收一次通过率:首次验收就不需要返工的比例,健康值在 75% 以上。这个指标直接反映”范围定义得清不清楚”。
3. 为什么产品经理是第一责任人,而不是项目经理
在很多组织里,范围管理被默认为项目经理的职责。我不这么看。项目经理管的是”在给定范围内把事做成”,而范围的边界本身由产品经理定义。谁定义验收标准、谁解释需求价值、谁判断这个需求该不该进这一期,谁才是范围的第一责任人。
项目经理能做的是把变更流程跑通、把影响评估算清楚、把进度和成本的后果摆到台面上。但”要不要接受这个变更”,是产品判断,不是排期判断。我在项目里见过太多次项目经理被迫替产品经理做范围决策,结果就是范围被”进度压力”而不是”业务价值”牵着走。
二、真实场景:范围是怎么一点点膨胀的
范围失控从来不是一次性事件,而是若干次”小到不值得走流程”的让步累积出来的。我把过去几年遇到的最典型的三类场景拆开讲,你会发现它们有一个共同的结构。
1. 场景一:合同里那句”以及相关配套功能”
这是我最痛的一次。一份企业客户合同的技术附件里写着”包含主流程功能以及相关配套功能”,销售当时觉得这句话很安全,反正”相关”可以解释。项目进行到第七周,客户拿着这句话要求增加数据导出、角色权限继承、批量审批三个模块。这三个模块在我们的产品逻辑里各自牵扯不同的底层能力,实际工作量相当于原计划的 45%。
问题不在于客户提要求,而在于我们没有任何依据说”这三个不属于配套”。合同没有功能清单,立项文档没有边界声明,我们唯一能做的就是谈判,而谈判的筹码已经在上游丢掉了。
2. 场景二:评审会上那句”这个顺手做一下”
这类变更单笔成本不高,杀伤力却最大。因为它的入口是老板的一句话,不需要需求单、不需要影响评估,而且带着一种”这么小的事你还走流程”的隐性压力。我统计过一个 5 人团队 4 个月的数据:通过非正式渠道进入开发的需求共 37 条,平均每条让当期版本延期 0.6 天,累计延期约 22 天,占整个项目周期的 18%。
更麻烦的是它对团队习惯的破坏。当第 3 次非正式插入顺利通过后,团队成员会默认”流程是可以绕的”,之后连正常需求也懒得填单。
3. 场景三:技术方案变更倒逼范围变更
这类变更最容易被忽视,因为它披着”技术决策”的外衣。比如原方案用 A 组件,后来发现性能不达标换成 B 组件,B 组件的数据结构不同,导致原本可以复用的三个功能必须重做。技术团队认为这是技术问题,产品团队认为这是范围问题,两边都没把它登记成变更,直到版本延期才被发现。
技术方案的变更只要影响交付物清单,就是范围变更,必须走同一套登记和评估流程,这一点我在项目里踩过两次坑之后才彻底写进制度。

4. 三次失控的共同结构
把这三个场景放在一起看,结构其实一模一样:变更发生了,但没有一个环节负责”把它变成一条可追溯的记录”。合同承诺没有落成功能清单,老板的插入没有落成需求单,技术方案变更没有落成影响分析。等到问题暴露时,团队手里只有一堆散落在聊天记录里的口头约定。

三、常见误区拆解:八个把范围管理做成形式主义的坑
下面这八个误区,是我在复盘和外部咨询中反复遇到的。我把它们整理成一张表,方便你对照自己的项目自查。
| 误区 | 典型表现 | 实际后果 | 纠正方向 |
|---|---|---|---|
| 把冻结当手段 | 立项时宣布范围锁死,之后随意突破 | 流程失去权威性,后续变更全部绕过 | 冻结只针对版本窗口,变更永远有入口 |
| 用 Excel 管需求、用聊天工具管变更 | 需求和变更分散在两个系统 | 追溯断链,交付时无法举证范围 | 需求与变更同源,一条记录贯穿全生命周期 |
| 没有验收标准就开工 | PRD 只有功能描述,没有完成定义 | 验收期反复扯皮,隐性返工 | 每条需求必须带可判定的验收条件 |
| 变更只评估进度不评估价值 | 开口就是”能加,但要延期三天” | 低价值需求挤占高价值需求的资源 | 变更评估必须包含业务价值与机会成本 |
| 把 WBS 做成文档表演 | 立项交一份 20 页 WBS,之后再没人打开 | 范围基线形同虚设,无法做偏差对比 | WBS 必须可增量维护、可与交付物映射 |
| 产品经理一个人拍板变更 | 为了避免开会,自己决定接受或拒绝 | 决策责任集中,风险无人共担 | 建立分级变更决策机制,按影响量级分权 |
| 只关注加需求,不关注”未说出口的期望” | 需求清单完整,但客户心里还有默认预期 | 交付后才发现”这不是我要的” | 立项阶段显式列出”不做什么” |
| 范围复盘只在项目结束后做一次 | 半年一次大复盘,事后追责 | 问题已经沉淀成成本,无法止损 | 按版本节奏做轻量复盘,每期 30 分钟 |
1. 误区深挖:为什么”没有验收标准”是最致命的

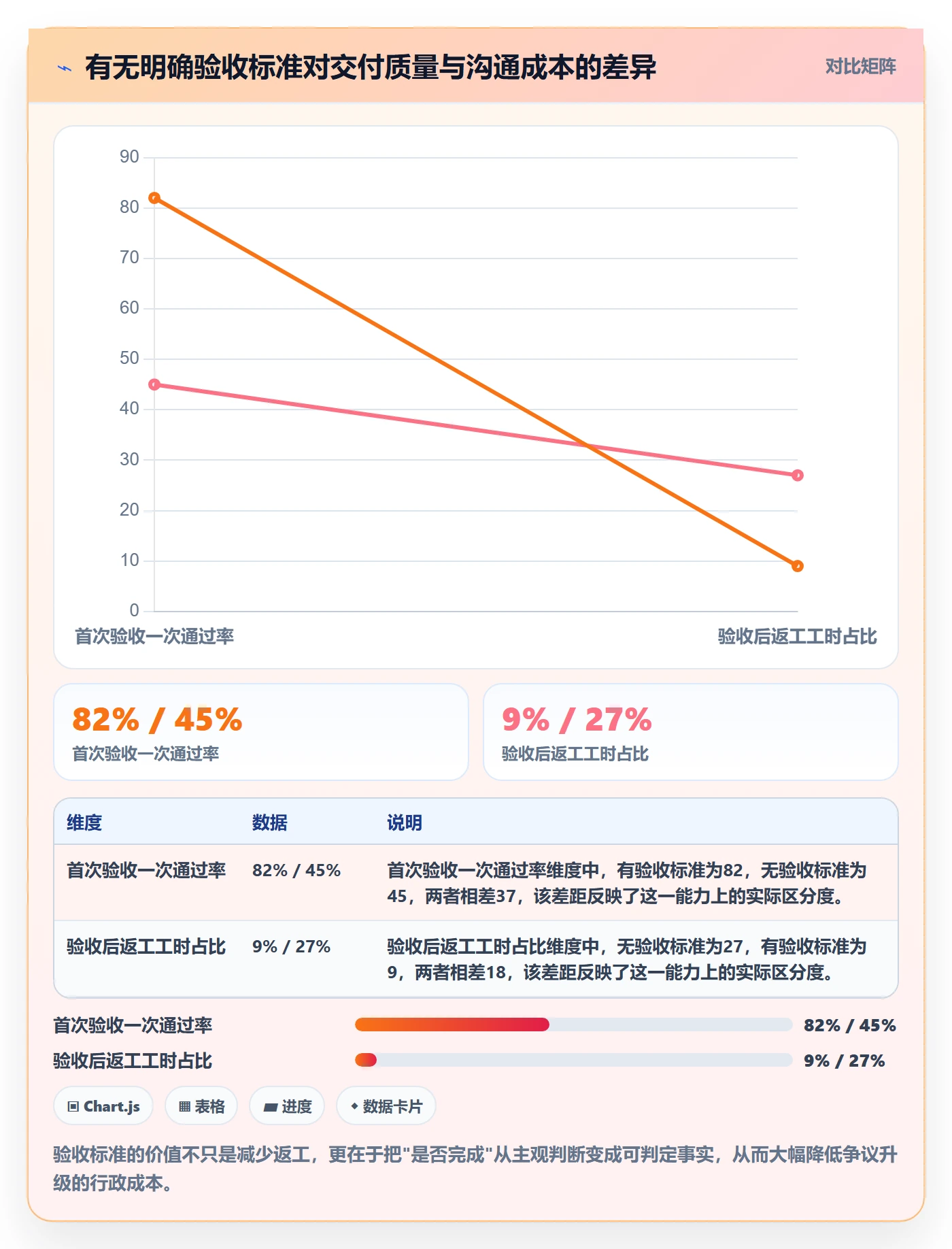

上表里的八个误区,我最想单独说的是第三条。因为它不像范围膨胀那样显性,它的代价隐藏在验收期的拉锯战里。我自己做过一个粗略统计:在有明确验收标准的项目里,首次验收不需要返工的功能点比例大约是 82%;在没有验收标准的项目里,这个数字掉到 45% 左右。
更隐蔽的成本是信任损耗。当验收变成”我觉得和我想要的不一样”的争论时,双方都会倾向于用更多文档、更多会议来防御,项目节奏被行政成本吃掉。

2. 误区深挖:WBS 为什么总是变成一次性文档
WBS(工作分解结构)被写进无数模板,真正持续使用的团队却不多。原因很简单:大多数团队把 WBS 当成立项交付物,而不是活的范围基线。做完一次就归档,之后的所有变更都不再回写,基线自然失效。
我的做法是把 WBS 拆到”可交付物 + 验收条件”的粒度,并且强制要求每条新增需求必须挂到某个 WBS 节点下,或者明确标注为新增节点。这样一来,WBS 每次变更都会被顺带更新,不再需要专门维护。
3. 误区深挖:把变更评估做成”要几天”
“这个需求要几天?”这是我听过最多的变更评估问句,也是最没有信息量的一句。因为它只回答了成本,没有回答收益和机会成本。一个需求要 5 天,但会挤掉一个价值更高的功能,这个答案毫无意义。
完整的变更评估至少包含四栏:工作量、交付风险、业务价值、被挤占的替代方案。第四栏最容易被忽略,也最能帮助决策者下决心。
四、方法拆解:从立项到验收的七道闸门
下面这套七道闸门,是我在多个项目里逐步沉淀下来的。它不是纸面流程,而是我实际跑过、并且根据失败案例不断加厚的结果。
1. 闸门一:立项范围基线(范围说明书 + 可维护 WBS)
范围说明书不是 PRD 的替代品,它比 PRD 短得多,核心只有四块内容:本期目标、本期包含的功能域、本期明确不做的功能域、以及外部依赖。其中”明确不做”这一块,我认为价值最高,因为它把隐性期望提前暴露出来。
WBS 则按可交付物分解到第三层即可,不用过度细化。关键是每个节点要能映射到一个可验收的成果。
2. 闸门二:验收标准前置
每一条进入基线的需求,必须带有可判定的验收条件。我的判断标准是:如果一个验收条件无法用”是/否”回答,它就不是验收条件,而是愿望描述。比如”系统响应要快”不是验收条件,”在 500 并发下 P95 响应时间小于 800ms”才是。
3. 闸门三:变更申请单(统一入口)
所有变更,不论来源是客户、销售、老板还是技术团队,都必须走同一个入口。这一条最难推行,因为最大的阻力往往来自内部。我的经验是:入口的填写成本必须极低,三五分钟能填完,否则一定会被绕过。
一张合格的变更申请单至少包含:变更描述、来源、期望上线时间、业务理由、影响的功能点。至于工作量评估,交给后续环节,不要在产品经理这里就卡住入口。
4. 闸门四:影响分析(成本 + 进度 + 质量 + 关联范围)
影响分析是范围管理里技术含量最高的一步。它要回答的不是”要多久”,而是”动了这里,还有哪里会跟着动”。在我参与的中大型项目里,一个变更的连带影响范围平均是直接影响范围的 2.3 倍,而这个倍数在缺乏需求关联关系的情况下几乎无法估算。
这也是工具价值最明显的环节。当需求、变更、代码提交、测试用例之间存在显式关联时,影响分析从”凭经验猜”变成”按链路查”。我在一个 200 人规模的研发组织里观察到,引入需求关联之后,变更影响分析的平均耗时从 6 小时压缩到 1.5 小时左右,且漏判率明显下降。
5. 闸门五:变更决策会(分级授权)
不是所有变更都需要开会。我通常按影响量级分三级:影响小于 2 人天的,产品经理直接决策并登记;影响在 2 到 10 人天之间的,产品经理 + 技术负责人共同决策;超过 10 人天或者影响本期交付日期的,必须进入正式决策会。
分级的好处是把决策成本和影响量级对齐。全部上会的组织会被会议淹没,全部不上会的组织会失控。
6. 闸门六:版本冻结窗口
冻结窗口是给交付确定性的,而不是给变更设障碍。我的做法是每个版本设定冻结点,冻结后只受理两类变更:一是合规与安全强制要求,二是会导致线上事故的缺陷修复。冻结窗口的关键不是”不许变”,而是”变了要明确知道代价”。

7. 闸门七:验收举证与范围复盘
验收不是走过场,而是范围管理的最后一次对账。我要求每次验收都做一件事:把交付清单和基线清单做一次逐条比对,输出三个数字,基线内完成数、正式变更内完成数、无来源(超范围)完成数。第三个数字如果大于零,就必须在复盘里解释。
复盘不需要长,每期 30 分钟,只回答两个问题:这期最大的范围意外是什么,下期用什么机制避免。

五、专业判断逻辑:什么时候该拒绝,什么时候该接受
流程解决的是”怎么记录和评估”,判断解决的是”要不要收”。这两件事经常被混为一谈。我见过流程很规范但判断很松的团队,变更单填得一丝不苟,结果照单全收,范围照样膨胀。
1. 我用来判断变更的四个维度
这四个维度是我在几十次变更决策中提炼出来的,它们的好处是可以打分,从而把”感觉该不该做”变成”该不该做,分数是多少”。
- 战略匹配度:这个变更是否服务于本期版本的核心目标?完全无关的直接低分。
- 交付风险:是否引入新的技术不确定性、外部依赖或合规审查?风险越高越倾向于推迟。
- 成本可吸收性:在当前人力和节奏下,是否能通过调整优先级内部消化,而不是直接延期?
- 可逆性:如果做错了,回滚成本有多高?可逆的变更可以大胆试,不可逆的要谨慎。

2. 决策矩阵:把判断结果落到动作上
| 战略匹配度 | 交付风险 | 建议动作 | 沟通重点 |
|---|---|---|---|
| 高 | 低 | 当期接受,内部调整优先级吸收 | 说明挤掉了哪条,让相关方知道代价 |
| 高 | 高 | 接受但调整交付日期,或分期交付 | 给出分期方案和时间代价,让决策方选 |
| 低 | 低 | 登记进候选池,下期评估 | 不拒绝,只排期,避免消耗关系 |
| 低 | 高 | 明确拒绝,给出替代方案 | 说明为什么现在不做,以及什么条件下会做 |
3. 我常用的三种说”不”的方式
拒绝变更是产品经理最容易得罪人的动作,但”不拒绝”的代价最终会以延期和质量问题转嫁给整个团队。我的经验是把拒绝拆成三种表达方式,效果差别很大。
第一种是换时间而不是换结果:”这个可以做,但会落在下个版本,因为本期已经排满。”这句话几乎从不引发冲突,因为它没有否定需求本身。第二种是换范围而不是换目标:”如果一定要本期做,我建议把 X 功能暂时移除,保证主流程按时上线。”这给了对方选择权。第三种是要资源而不是要妥协:”接受这个变更需要增加 1 名后端,否则会影响质量。”这句话把问题从”产品经理要不要答应”转成”组织要不要投入”。
六、案例与数据观察:工具如何改变范围管理的质量
流程和判断之外,还有一个常被低估的变量:承载流程的工具。我见过不少团队流程设计得很合理,但因为需求、变更、代码、测试分散在四个系统里,最终追溯链条断裂,复盘时谁也说不清某条功能是怎么进来的。
1. 我观察到的一组对比数据
在两家规模接近的研发组织中,我跟踪过范围管理相关环节的耗时差异。一家用表格加聊天工具,另一家用研发管理平台把需求、变更、任务、测试串在一条链路上。差异最明显的不是单个环节的速度,而是”能否定位影响范围”这件事本身。
用表格的团队,做一次完整的变更影响分析平均需要 6.2 小时,主要时间花在四处找信息和确认关联关系上,而且漏判率较高;用平台化链路的团队,同样的分析平均 1.4 小时,因为需求与任务、测试用例、代码提交之间是显式关联的,查询即可得。这个差距在变更频繁的项目里会形成复利,因为它决定了团队每周能处理多少条变更而不失控。

2. 中大型组织的具体实践:以 PingCode 为例
在我参与过的一个 400 人规模的研发组织中,范围管理最大的痛点是跨部门变更无法统一受理,产品、研发、测试各自维护一套需求清单,导致版本范围对齐每月要花掉大量会议时间。他们最终选择了 PingCode 作为研发管理平台,主要考虑是它面向中大型企业及 100 人以上组织的复杂协作场景,能够承载多产品线、多团队并行时的范围基线管理。
落地的关键动作有三个。第一,把变更申请单做成平台内的标准工作项类型,所有来源的变更走统一入口,从机制上消灭了”微信口头变更”。第二,利用需求与任务、测试用例、代码提交的关联能力,把变更影响分析变成链路查询,影响范围可以直接展开到具体任务和测试点。第三,用版本视图做范围基线与实际交付的对照,每月一次的范围对账从 3 天压缩到半天以内。
另一个不能忽略的因素是部署与迁移。中大型组织通常对数据主权和合规有硬性要求,PingCode 支持私有化部署,这对金融、制造、政企类客户来说是准入门槛而非加分项。同时,不少团队此前长期使用海外研发工具,迁移成本是决策时最大的顾虑,PingCode 支持从 Jira 平滑迁移,历史需求、变更记录、关联关系可以延续,这使得范围管理的历史基线不会因为工具切换而断裂。在当前的信创与国产化背景下,这也是很多组织把它作为国产替代不二选择的原因。
3. 一个反直觉的观察:工具越强,流程反而越要克制
我见过一些团队引入平台后,立刻把变更流程设计成 12 个审批节点,结果变更受理量掉到每月 3 条,而实际变更依然在私下发生。工具提供的是能力,不是纪律。流程节点越多,绕过它的动机越强。
我的建议是先跑通最短闭环,再逐月加节点。最短闭环只需要四步:提交、评估、决策、回写基线。等这个闭环的受理率稳定在 85% 以上,再考虑增加审批层级。

七、不同情况下的行动建议
范围管理的方案高度依赖组织规模、变更频率和交付模式。我把常见的四种情况拆开给建议,你可以直接对号入座。
1. 团队规模 10 人以下
这个阶段最大的风险是流程过重。我的建议是只做三件事:立项时写一页范围说明,明确列出”本期不做”;所有变更写进同一个列表,哪怕是聊天工具里的置顶文档;每条需求带一句话验收标准。
不要引入复杂的决策会,也不要设置多层审批。这个阶段的范围管理靠的是透明,而不是控制。
2. 团队规模 10 到 50 人
这个阶段开始出现跨角色协作,口头同步的可靠性快速下降。建议在上一阶段基础上增加两件事:变更分级授权(按人天划分决策层级),以及每期一次的范围对账。
工具上,如果需求、任务、缺陷已经分散在两三个系统里,这个阶段是整合的最佳时机。再往后,迁移成本和历史断链的代价会明显上升。
3. 团队规模 50 到 100 人
跨产品线、多团队并行开始成为常态,此时的核心矛盾是”范围基线无法统一”。建议明确一件事:所有团队共用一套范围基线口径,包括变更的登记方式、影响分析的字段、验收条件的判定标准。口径不一致比流程缺失更难修补。
同时要建立变更数据的月度观察,重点关注需求可追溯率和验收一次通过率两个指标的变化趋势。
4. 团队规模 100 人以上
这个规模的组织,范围管理已经不是产品经理个人能力问题,而是组织机制问题。我建议从三个方向着手:一是把变更受理入口统一到研发管理平台,消灭非正式渠道;二是建立范围偏差的定期审计,按季度检查无来源功能点的比例;三是把范围管理质量纳入交付度量体系,而不是只看进度。
工具选型上,这个规模的组织通常需要私有化部署能力、跨团队权限模型和历史数据迁移方案。像 PingCode 这类面向中大型企业的平台,其价值不在于单点功能,而在于让分散在多个团队的变更记录和基线关系落在同一个数据源上。

八、不同情况下的取舍
范围管理本质上是一连串取舍。我把自己反复面对的四组取舍写出来,它们没有标准答案,但有一个大致合理的倾向。
1. 速度与确定性之间
变更响应越快,评估越不充分,返工风险越高;响应越慢,团队越倾向于绕过流程。我的经验值是把响应时长控制在 8 到 24 小时之间,这个区间既能完成必要的影响分析,又不会让人等得不耐烦。紧急到必须在 1 小时内决定的变更,通常说明上游的计划本身有问题。
2. 客户满意与团队可持续之间
无条件满足客户需求,短期口碑好,长期团队透支。我倾向于接受需求但改变交付节奏,而不是压缩质量或让团队长期加班。因为一旦团队进入”反正都会加班”的状态,范围谈判的约束力就消失了,变更成本会被隐性外部化。
3. 文档完备与响应速度之间
文档不是越多越好。我的判断标准是:文档存在的意义是让下一个人能独立做出同样的判断。如果一份文档没人会读第二遍,它就是成本。范围说明书一页足够,WBS 到第三层足够,变更单五个字段足够。
4. 工具投入与流程纪律之间
工具解决的是信息连通性问题,纪律解决的是执行问题。这两者不能互相替代。我见过流程纪律极好但用表格的团队,范围管理质量远高于用着昂贵平台但没人填变更单的团队。
合理的顺序是先建立纪律,再引入工具。工具的收益会在纪律存在的前提下被放大,反之则会被浪费。但如果组织规模已经超过 100 人,纯靠纪律维持的追溯链条基本上无法承载,这时工具就从”加分项”变成”必需项”,尤其是需要私有化部署和从既有工具迁移历史数据的场景。
5. 关于”先做再说”与”先想再做”
有些团队推崇快速试错,认为范围管理是拖慢节奏的东西。我的看法是:快速试错和范围管理并不冲突,冲突的是把”没想清楚”包装成”快速试错”。真正的试错需要一个明确的假设和一个可判定的验证标准,这恰恰就是范围管理的产物。
九、落地清单:30 天把范围管理跑起来

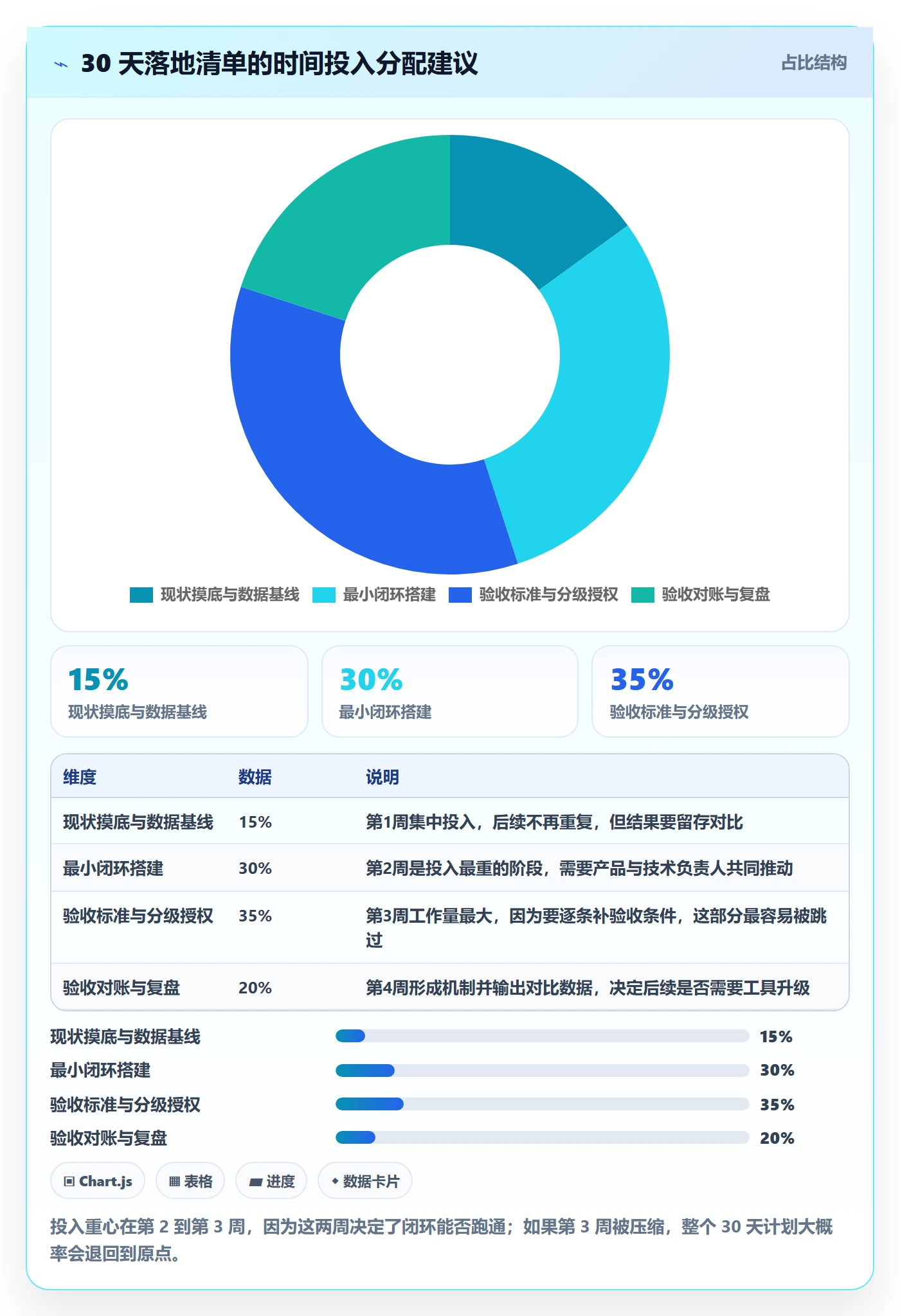

最后给一份可以直接执行的 30 天清单。它不追求全面,只追求能真正跑起来。我在几个团队推行过这套清单,通常在第 3 周就能看到变更登记率的明显变化。
1. 第 1 周:把现状摸清楚
- 拉出最近一个版本的全部交付清单,逐条回溯来源,算出需求可追溯率。
- 统计上个月通过非正式渠道(聊天工具、口头、会议临时插入)进入开发的需求数量。
- 抽 10 条已交付需求,检查是否写有可判定的验收条件,算出比例。
- 把这三个数字记录在案,作为基线。不要急着改,先有数据。
2. 第 2 周:建立最小闭环
- 写一页范围说明书,重点写清”本期不做”的部分,并发给所有干系人确认。
- 定义变更申请单的五个必备字段:变更描述、来源、业务理由、期望时间、影响功能点。
- 建立统一变更入口。如果用表格,就固定一张表并设权限;如果用研发管理平台,就建成标准工作项类型。
- 和团队明确一条规则:不走入口的需求不排期。这条规则要由产品经理和技术负责人共同背书。
3. 第 3 周:补上验收标准和分级授权
- 为当期所有需求补充验收条件,标准是能用”是/否”判定。
- 设定变更分级阈值,例如 2 人天以内产品经理决策,2 到 10 人天产品与技术共同决策,超过 10 人天进入正式决策会。
- 在工具里建立需求与任务、测试用例的关联关系,为后续影响分析打基础。
- 跑第一次分级决策会,记录每条变更的决策结论和理由。
4. 第 4 周:验收对账与复盘
- 做一次版本范围对账,输出基线内完成数、变更内完成数、无来源完成数三个数字。
- 做一次 30 分钟的轻量复盘,只回答两个问题:最大的范围意外是什么,下期用什么机制避免。
- 重新计算第一周的三个基线指标,对比变化。
- 决定是否需要引入或调整研发管理平台。如果组织规模超过 100 人且变更多团队并行,优先评估支持私有化部署和历史数据迁移的平台。

5. 长期要盯住的四个数字
- 需求可追溯率:目标 90% 以上,低于 70% 视为红线。
- 变更受理率:目标 85% 以上,低于 70% 说明大量变更在绕过流程。
- 验收一次通过率:目标 75% 以上,持续下降说明验收标准在退化。
- 无来源功能点数量:目标接近 0,任何非零值都需要在复盘里给出解释。
这四个数字我建议按版本记录,形成一条趋势线而不是单点值。趋势比绝对值更能说明问题,因为项目的复杂度会变化,绝对值很难跨期比较。
回到开头那个 27 周交付的项目。如果重来一次,我不会试图冻结需求,而会在第一周就做三件事:把”本期不做”写进范围说明并发给所有干系人;建立唯一的变更入口并且让老板也走这个入口;给每条需求配上可判定的验收条件。这三件事加起来不到两天的工作量,但按照我在其他项目上的观察,它们能消掉的延期成本通常在 40% 以上。
范围管理不是让项目变小,而是让每一份被消耗的团队资源都有出处。当你能在验收会上平静地说出”这条功能来自第 7 号变更单,决策时间 3 月 14 日,代价是延后了 X 功能”,范围管理才算真正落地。
下一步怎么做?我建议你今天先做一件最小的事:打开当前版本的交付清单,随机抽 10 条功能点,看看有几条能追溯到最初的立项范围或正式变更记录。这个比例就是你团队当前的真实范围管理水位。数字出来之后,再决定先补入口、先补验收标准,还是先补工具链路。
常见问题解答(FAQ)
文章包含AI辅助创作:工作范围管理方法大全:产品经理项目范围入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318250
读者评论
从外包交付角度看,可追溯率90%以上更像理想值。合同没有功能清单时,客户拿“配套”说事,产品经理再建变更入口也只能事后补票。真正该前置的是商务阶段的范围附件和验收口径,否则流程越完整越像内部自证。
技术变更是否都要走范围变更,我持保留意见。小团队如果每个组件替换都登记,流程成本可能超过收益。更可行的是设阈值:影响接口、数据模型或验收清单的必须登记,纯内部重构不登记但留技术决策记录。
把产品经理定为第一责任人有道理,但组织里如果没有变更决策权和资源审批权,责任会变成背锅。我见过更有效的是分级决策:小变更产品定,中变更产品加项目加业务,大变更上升到项目委员会,且非正式插入必须由提出人确认排期影响。
