工作分解流程与规范:PMO项目范围落地方案关键指标

2023 年我参与过一次复盘:某制造企业的核心系统替换项目走到第 14 周,预算消耗 62%,可交付物完成度只有 31%。PMO 拉出的工作分解结构(WBS)里,“系统开发”四个字就是一个叶子节点,没有验收人、没有验收标准、没有独立预算。这不是执行慢,而是范围基线从第一天起就不可度量,它无法回答任何一个具体问题。本文围绕工作分解流程与规范,把 PMO 项目范围落地的关键指标、判断逻辑和工具约束讲透,包括规范怎么才不沦为一纸模板。

一、核心结论:WBS 交付的不是一张树状图,而是三份可审计资产

先把结论摆出来,后面所有内容都是围绕这几条展开的。我做 PMO 咨询和内部落地这些年,判断一份 WBS 是否合格,从来不先看它的图形好不好看,而是看它能不能同时产出三份可审计的东西。

1. 结论一:叶子节点必须“可单独验收、可单独计价”

一个叶子节点如果不能被单独验收,它就不是工作包,只是一个话题。判断标准很硬:指定一个验收人、写出一条可观测的验收标准、能挂上一笔独立成本。三条缺任意一条,这个节点在范围管理上就是废的。

我见过太多 WBS 把“系统开发”“联调测试”“用户培训”当叶子节点,这类节点的问题不是不够细,而是验收主体模糊、验收时点模糊、成本归集模糊。项目后期一旦延期,没人能说清是哪个环节拖的,只能整体归因于“执行不力”。

2. 结论二:PMO 真正需要盯的 WBS 指标只有五个

指标不是越多越好,中大型组织里我通常只推五个,因为它们同时满足“能采集、能归因、能驱动行动”三个条件:叶子节点验收口径明确率、需求追溯覆盖率、WBS 字典完整率、分解一次通过率、范围变更经闸门率。

这五个指标覆盖了范围落地的完整链条:分解质量、追溯能力、文档完备性、评审效率、变更控制。其它指标比如“分解层级深度”“人天估算偏差”属于辅助,不作为考核项,只在诊断时使用。

3. 结论三:规范靠工具执行,不靠模板下发

我做过一个内部统计:用 Excel 模板 + 制度文件推行 WBS 规范的组织,三个月后模板的实际遵守率通常掉到 30% 以下。原因很简单,模板是软的,没有约束力。字段可以空着、层级可以乱建、变更可以不登记。

真正让规范活下来的,是把规则写进系统的字段校验、状态机和审批流里。规范能被绕过的部分,就等于不存在。

工作分解流程与规范:PMO项目范围落地方案关键指标

二、真实场景:一个 62% 与 31% 的切口

抽象讲规范容易被当成教条,我把这个项目拆开讲,它的结构在很多中大型组织里都能找到影子。

1. 项目基本盘

项目规模约 860 人天,周期 24 周,参与方包括甲方 IT 部门、两家乙方供应商、三个业务部门。PMO 只有两个人,一个人负责计划,一个人负责质量。立项时 WBS 一共 38 个叶子节点,最细的节点是“接口开发-财务模块”。

按照合同,验收标准写的是“完成财务模块接口开发并通过测试”。这句话在纸面上没问题,在执行时完全没法用:通过谁的测试?测试到什么程度?边界用例算不算?

2. 三次 WBS 修订发生了什么

第一次修订在第 6 周,新增了 3 个叶子节点,原因是业务方提出要对账逻辑细化。第二次在第 10 周,新增 6 个节点,因为监管口径变化。第三次在第 17 周,一口气新增 24 个节点,把原来的模块层直接拆到了功能点层。

问题在于,第三次修订发生在第 17 周,而预算已经消耗到 84%。这时候再细化分解,已经不是管理动作,而是事后补账。分解的价值在于事前约定,事后分解只能用来归因,不能用来控制。

3. 归因:不是执行慢,是分解粒度与合同口径错位

我把这个项目做了一次归因分析,结论是:真正的问题出现在立项阶段,WBS 的分解粒度对齐的是“技术模块”,而合同验收口径对齐的是“业务流程”。两套坐标系不一致,导致进度汇报永远说不清。

技术模块完成率在报告里一路走高,业务流程可用率却始终低位徘徊。PMO 每周在报的进度,业务方根本不认。这类错位在软硬一体、ERP 替换、数据平台类项目里特别常见。

工作分解流程与规范:PMO项目范围落地方案关键指标

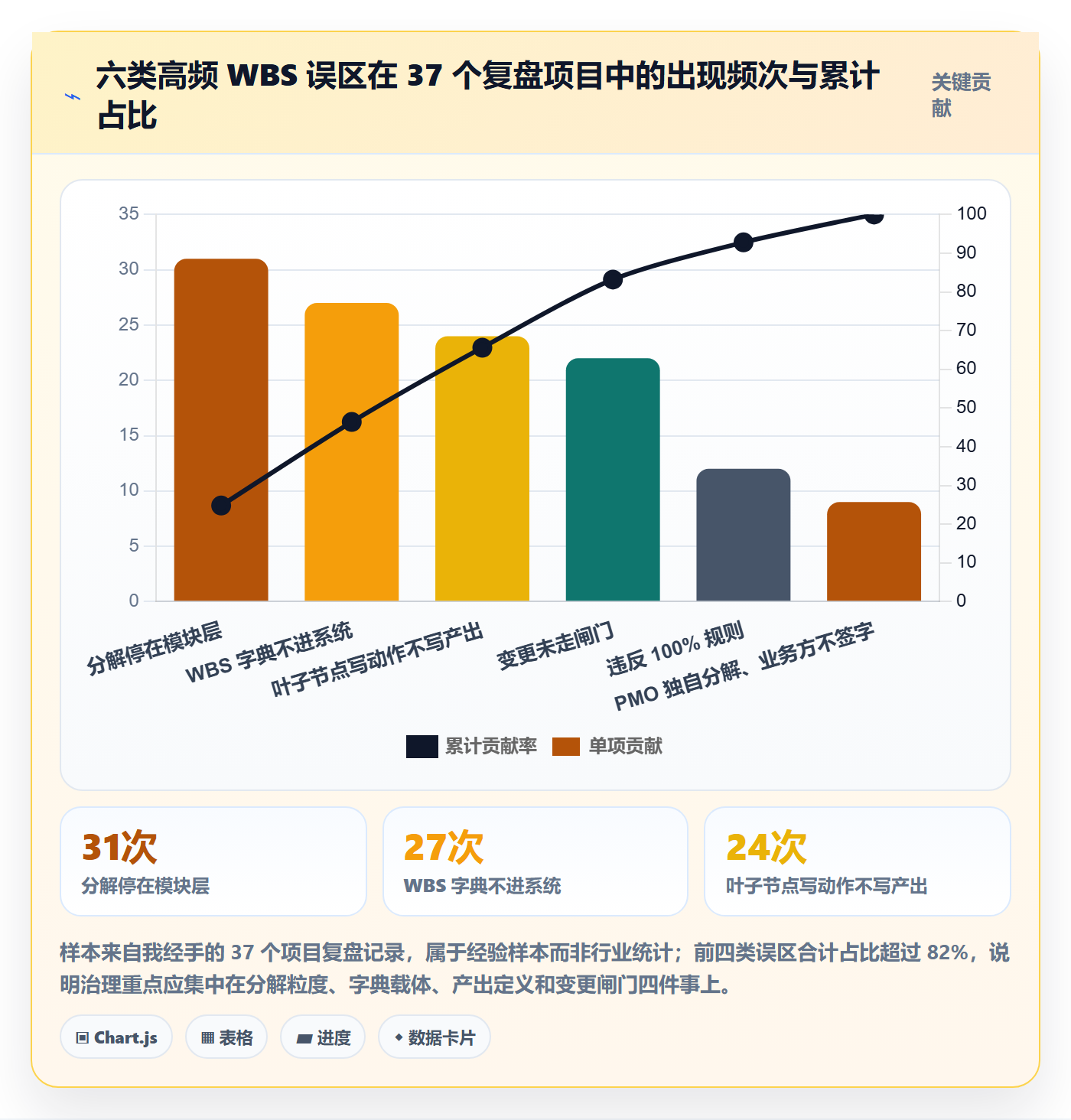

三、七个高频误区:分解流程里最常踩的坑

下面这七条来自我对 37 个项目复盘记录的整理,按出现频次排序。它们往往不是单独出现,而是成串出现,一个引发下一个。

1. 误区一:把 WBS 当成甘特图的任务清单

WBS 回答的是“要交付什么”,甘特图回答的是“什么时候做”。把两者混为一谈,最直接的后果是 WBS 里出现“开会”“沟通”“跟进”这类动作型节点。动作型节点无法验收,因为它没有产出物定义。

2. 误区二:分解停在“模块”层就开始排期

模块是技术视角的容器,不是管理视角的管理单元。当一个模块的工作量超过 20 人天,它在排期上就失去了敏感度,偏差要到很晚才能被发现。我通常建议叶子节点控制在 5 到 10 人天区间,超出就继续拆。

3. 误区三:违反 100% 规则

100% 规则的意思是,子层级的全部工作之和,必须等于父层级的全部工作,不多不少。多出来的部分是范围蔓延,少掉的部分是遗漏。这条规则听起来简单,实际执行时几乎没人主动校验。

我见过一个项目的 WBS,二级节点“数据迁移”下面挂了 12 个子节点,加起来 210 人天,而父节点估算只有 120 人天。差额 90 人天没人发现,直到项目超支才被翻出来。

4. 误区四:WBS 字典只存在于 Word 文档

WBS 字典承载的是验收标准、责任人、依赖关系这类关键信息。放在 Word 里的字典,版本一多就彻底失控,而且没人会在每周例会上打开一份 Word 去核对验收口径。

5. 误区五:变更走邮件、走口头,不走闸门

范围变更不是不能发生,而是必须留下痕迹。变更不登记,PMO 手里的基线就是假的,所有进度百分比都失去意义。这一条在甲方内部项目和乙方交付项目里同样致命。

6. 误区六:叶子节点写动作,不写产出

“完成接口开发”是动作,“提供可调用且通过 42 个边界用例的财务模块接口”是产出。产出可以验收,动作只能确认是否发生过。把动作当产出来写,是范围失控最隐蔽的起点。

7. 误区七:PMO 独自分解,业务方不签字

PMO 单方面产出的 WBS,业务方天然不认。我坚持的一个动作是:WBS 的叶子节点验收标准,必须由业务方代表逐条确认并留下确认记录。没有这个动作,后面的验收争议都是必然。

工作分解流程与规范:PMO项目范围落地方案关键指标

四、专业判断逻辑:粒度、口径、闸门

讲完误区,该给判断标准了。这一节是我在实际项目里反复使用的一套逻辑,分三层:粒度怎么定、口径怎么写、变更怎么管。

1. 粒度判断:三个硬条件而不是一个感觉

很多人问“拆到多细合适”,我的回答是看三个条件是否同时满足,而不是看层级数。三个条件是:单一责任人、单一验收人、工作量落在 5 到 10 人天区间。

(1)单一责任人

一个叶子节点只能有一个责任人。两个人共同负责等于没人负责,这是组织行为学的常识,但在 WBS 里经常被忽略。如果确实需要两人协作,就把它拆成两个节点,用依赖关系连接。

(2)单一验收人

验收人必须是具体角色,不能写“项目组”“业务方”。验收人决定了验收标准的写法,也决定了验收动作什么时候发生。写不出验收人的节点,说明它的产出物定义还不清晰。

(3)工作量区间

5 到 10 人天是一个经验区间。低于 5 人天的节点,管理成本会超过它的信息价值;高于 10 人天的节点,在一次周例会周期内看不出偏差。这个区间不是教条,强监管项目可以收到 3 到 5 人天,探索型项目可以放宽到 15 人天。

2. 分解维度怎么选:三种视角不要混用

WBS 的分解维度主要有三种:按交付物分解、按阶段分解、按组织分解。同一份 WBS 里混用三种视角,是最容易出问题的地方,因为同一层级上会出现不可比的对象。

我的建议是:第一层按交付物分解,第二层按阶段分解,第三层回到交付物。这样既能对齐合同验收口径,又能对齐项目生命周期,还能保持叶子节点的可验收性。

3. WBS 字典的必填字段:七个就够,不要再多

我见过一些组织的 WBS 字典有 20 多个字段,结果填写率极低。字段越多,填写成本越高,数据质量越差。我通常只保留七个必填字段,其余全部选填。

字段 是否必填 判断标准 常见错误
节点唯一编码 必填 父子关系可追溯到根节点 手工编号,新增节点后编码冲突
交付物名称 必填 必须是名词短语,可交付、可存放 写成“完成××开发”这类动作描述
验收标准 必填 可观测、可判定,最好带数量阈值 写成“符合要求”“满足业务需要”
验收人 必填 单一具体角色,不可写部门名 写“业务方”“项目组”
责任人 必填 单一具体角色,不可双签 两人共同负责
工作量估算 必填 人天或故事点,单位统一 单位混用,人天与故事点并存
需求来源 ID 必填 可反向追溯到需求池条目 留空或写“客户口头提出”

注意最后一行,需求来源 ID 是整套体系里最容易被省略、但价值最高的字段。有了它,变更影响面可以自动推导;没有它,每次变更都要重新拉一轮会。

4. 范围基线与变更闸门:冻结不等于不能改

基线冻结经常被误解为“不许改”。正确的理解是:基线可以改,但改一次就要留一次痕,并且重新计算工期和成本。变更闸门的价值不在于阻止变更,而在于让变更的代价被看见。

我通常设置两级闸门:影响工作量小于 5 人天的变更由项目经理审批,超过 5 人天或影响关键路径的变更必须上变更控制会。审批周期设硬上限,比如 3 个工作日内必须给出结论,否则默认通过并记入风险台账。

5. 关键指标的定义与计算口径

指标定义不清,采集出来的数字就没法比。下面这张表是我在实际项目中使用的口径,健康区间是基于中大型交付型项目的经验值,属于建议基准而非行业统计。

指标 计算口径 建议基准 预警线 主要归因方向
叶子节点验收口径明确率 有可量化验收标准的叶子节点数 ÷ 叶子节点总数 ≥ 90% < 70% 分解粒度、验收人缺位
需求追溯覆盖率 可追溯到需求来源 ID 的叶子节点数 ÷ 叶子节点总数 ≥ 90% < 65% 需求池管理缺失
WBS 字典完整率 七个必填字段全部填写的叶子节点数 ÷ 叶子节点总数 ≥ 95% < 80% 工具约束不足
分解一次通过率 首次评审即通过的叶子节点数 ÷ 提交评审总数 ≥ 80% < 55% 评审前置条件不清
范围变更经闸门率 走完审批流程的变更数 ÷ 全部变更数 ≥ 90% < 70% 变更渠道未收敛
阶段末返工工作量占比 返工工作量 ÷ 阶段总工作量 ≤ 10% > 20% 验收口径不一致

五个核心指标加上一个结果指标,构成一套自洽的度量体系。前五项是过程指标,可以提前干预;最后一项是结果指标,用来验证规范是否真的起了作用。

// 叶子节点验收口径明确率(建议在报表层统一计算)
叶子节点验收口径明确率 =

COUNT(叶子节点 WHERE 验收标准非空 AND 验收标准含可判定阈值 AND 验收人非空)

/ COUNT(全部叶子节点) * 100%

// 需求追溯覆盖率

需求追溯覆盖率 =

COUNT(叶子节点 WHERE 需求来源ID非空 AND 需求来源ID存在于需求池)

/ COUNT(全部叶子节点) * 100%

工作分解流程与规范:PMO项目范围落地方案关键指标

工作分解流程与规范:PMO项目范围落地方案关键指标

五、案例与数据观察:中大型组织怎么把规范落到系统里

规范写进制度只完成了一半,另一半必须写进系统。这一节我用 PingCode 的落地实践来说明,因为中大型组织(100 人以上)的 WBS 规范几乎不可能靠人工执行。

1. 为什么中大型组织必须先解决工具承载

当项目数量超过 20 个、参与人超过 150 人,WBS 的字段约束、层级约束、审批流就超出了人工可控范围。这时候任何依赖 Excel 的规范都会退化,退化速度通常在两到三个月内完成。

PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这一点对金融、制造、能源类客户是硬门槛,因为 WBS 里包含合同金额、供应商报价等敏感信息,不允许出内网。

2. 在 PingCode 里,WBS 规范是怎么变成硬约束的

落地时我一般做四件事,顺序不能乱。

  1. 把 WBS 的每一层映射成工作项类型,父子关系用层级字段固化,禁止跨层挂载。
  2. 把七个必填字段设成必填属性,缺失时无法流转到“已评审”状态。
  3. 把验收标准、验收人、需求来源 ID 做成状态机的进入条件,不满足就不能进入执行状态。
  4. 把变更审批做成独立流程,变更单必须关联具体叶子节点,审批通过后自动更新基线快照。

第三步是关键。很多工具能做到字段必填,但做不到“字段不全就无法推进状态”。状态机约束比字段必填强得多,因为它直接阻断了不规范数据进入执行环节。

3. 从 Jira 迁移过来时,真正要花心思的地方

PingCode 支持 Jira 平滑迁移,这是很多团队替换时的第一诉求。但迁移不是把数据搬过去就结束,有三件事必须在迁移前想清楚。

(1)层级映射

Jira 的 Epic / Story / Task / Sub-task 四层结构,需要映射到新的工作项类型体系。映射错一层,历史数据的追溯链条就断了。我的做法是先冻结迁移前的层级快照,迁移后再跑一次层级的完整性校验。

(2)字段语义映射

不同团队对“验收标准”“完成定义”的理解不一样,迁移时要做一次字段语义对齐表,明确哪些字段合并、哪些字段保留、哪些字段废弃。这一步偷懒,迁移后就会出现大量空字段。

(3)状态机重设

旧状态机的状态名往往带历史包袱,迁移是重设状态机的最好时机。我通常借这次机会把“已评审”“执行中”“待验收”“已验收”四个状态固化下来,并给每个状态设置进入条件。

4. 一组样本推演数据

下面这组数字是我按照同类中大型项目的落地节奏做的样本推演,用于说明量级和方向,不作为行业统计。数据口径覆盖 34 个项目、约 1200 名参与人,周期为落地后两个季度。

工作分解流程与规范:PMO项目范围落地方案关键指标

六、不同情况下的行动建议

规范不能一刀切。我按组织规模和项目类型分四种场景给出具体做法,你可以直接对照自己的情况取用。

1. 场景一:50 人以下产品型团队

这个阶段不要追求完整的 WBS 规范,会压垮团队。我的建议是只固化两件事:叶子节点必须有验收标准,且验收标准必须可观测;需求来源必须能被追溯到需求池条目。

分解层级控制在 3 层以内,叶子节点工期上限放宽到 10 到 15 人天。变更不走正式闸门,但必须在需求池里留下状态变更记录。这个阶段的规范目标是“可追溯”,不是“可审计”。

2. 场景二:100 到 500 人合同型交付项目

这个阶段是规范收益最明显的区间。七个必填字段全部上线,叶子节点工期上限收到 5 到 10 人天,变更设两级闸门,指标看板每周更新。

建议直接把规范配到工具里,用状态机约束字段。这个规模下人工核查已经不可靠,必须靠系统阻断。同时要把验收人与业务方代表绑定,确认记录留存。

3. 场景三:500 人以上强监管、软硬一体项目

这类项目的 WBS 需要与合规证据链绑定。叶子节点除了七个必填字段,建议增加“证据类型”和“留存位置”两个字段,用于事后审计。分解层级可以到 5 层甚至更深,叶子节点工期收到 3 到 5 人天。

变更闸门要升到三级,涉及合规口径的变更必须经过质量与合规双签。私有化部署在这个场景下几乎是必然选择,因为分解数据里包含合同、报价、供应商信息。

4. 场景四:乙方外包交付型项目

乙方项目的核心矛盾是“甲方验收口径”和“乙方内部管理粒度”不一致。我的做法是双轨 WBS:一套对甲方的验收口径,一套内部执行粒度,两者用映射表关联。

这样既能保证对甲方的交付物清晰,又不会让内部执行被过粗的节点拖累。映射表本身也要进工具,否则两套结构很快就会走散。

工作分解流程与规范:PMO项目范围落地方案关键指标

七、不同情况下的取舍

所有规范本质上都是取舍。这一节我把四组最常见的取舍摆出来,并给出我的判断依据。

1. 取舍一:分解粒度细 vs 管理成本高

粒度越细,偏差越早被发现,但分解本身的投入也越大。我在多个项目里做过粗略测算:把叶子节点平均工期从 10 人天压到 5 人天,分解投入大约翻倍,但阶段末返工量下降了三分之一左右。

判断依据是变更频率。变更频繁的项目,细化分解的收益明显;变更稀少、范围稳定的项目,粗粒度反而更经济。

2. 取舍二:基线刚性 vs 业务敏捷

基线越刚性,变更代价越高,团队越不愿意提变更,于是变更转入地下。基线越松,项目就越容易滑向范围蔓延。我倾向的中间态是“基线刚性 + 闸门高效”:基线不轻易改,但改的通道要足够快,三个工作日内必须出结论。

3. 取舍三:统一规范 vs 项目类型差异

全组织一套规范看起来整齐,实际会逼着不同类型的项目互相妥协。我建议统一“必填字段”和“指标定义”,放开“分解层级”和“粒度区间”。前两者是对齐语言,后两者是适配场景。

4. 取舍四:指标数量多 vs 采集成本高

指标采集是有成本的。每增加一个需要人工填报的字段,数据质量就下降一分。我的原则是:能从系统自动算出来的指标才纳入考核,需要人工填报的指标只做诊断用。

这条原则能挡掉一大半“看起来很专业但没人填”的指标。能被自动采集的指标才有资格进入考核体系。

工作分解流程与规范:PMO项目范围落地方案关键指标

八、90 天落地节奏与检查清单

规范落地最怕一上来就全面推广。我给中大型客户的节奏通常是三段式,每段有明确产出和投入预估。

1. 第 0 到 30 天:现状盘点与字段定义

这一阶段不要动工具,先做三件事:盘点现有 WBS 的字段与层级用法;确定七个必填字段及其判定标准;确定五个核心指标的计算口径。产出是一份字段定义表和一份指标口径表。

这一阶段的常见错误是急着配工具,结果字段定义改了三次,工具配置也跟着返工。先把定义定死,再动配置。

2. 第 31 到 60 天:模板与工具配置

把字段定义、状态机、审批流配置到系统里,并在两个试点项目上跑通。试点项目要选有一定复杂度、但团队配合度高的项目,避免第一次就翻车。

这一阶段的关键产出是“状态机约束”,字段不全就不能进入执行状态。这条约束能不能配出来,直接决定了后续规范的存活率。

3. 第 61 到 90 天:试点运行与指标校准

跑一个完整的分解与评审周期,采集五个核心指标的实际值,与目标值做对比。差异大的指标要回到定义层找原因,而不是简单归因于“执行不到位”。

这个阶段的产出是基线值,也就是你组织自己的健康区间。别人给的基准只能参考,自己的基线才有管理意义。

4. 落地检查清单

  • 七个必填字段是否全部配置为必填属性,并有明确的判定标准文档。
  • 状态机是否对“已评审”“执行中”设置了字段完整性条件。
  • 需求来源 ID 是否与需求池打通,能否自动追溯。
  • 变更流程是否独立存在,变更单是否必须关联具体叶子节点。
  • 五个核心指标是否能自动计算,是否存在人工填报环节。
  • 叶子节点验收标准是否有业务方确认记录。
  • 基线快照是否在每次变更审批通过后自动更新。

工作分解流程与规范:PMO项目范围落地方案关键指标

九、结语:范围管理的本质是“可验收的最小单元”

回到开头那个 62% 与 31% 的项目。它的问题不在执行团队,也不在 PMO 的能力,而在于这份 WBS 从来没有定义过“什么叫做完了”。当一份分解结构无法回答这个问题时,所有的进度汇报都只是数字游戏。

我这些年最核心的一个判断是:范围管理不是把工作拆得足够细,而是把工作拆到能被单独验收。细是手段,可验收才是目的。一个 15 人天但验收标准清晰的叶子节点,价值远高于五个 3 人天但没人说得清验收口径的节点。

与之配套的第二个判断是:规范必须落到工具里才有生命力。字段必填、状态机约束、审批流留痕,这三件事决定了规范是被执行还是被绕过。中大型组织尤其如此,因为人工核查的边际成本会随项目数量线性增长,而系统约束的边际成本接近于零。

下一步你可以这样开始。先挑一个正在进行的项目,把它现有的 WBS 拿过来,只做一次检查:逐个数叶子节点,看有多少个同时具备“明确验收人 + 可量化验收标准 + 需求来源 ID”。如果这个比例低于 70%,就说明你的范围基线目前是不可控的,优先补齐这三个字段,比讨论工具选型更紧急。

等这个比例上到 90% 以上,再去做状态机约束、变更闸门和指标看板,顺序不要颠倒。顺序对了,规范就会自己长出来;顺序错了,再漂亮的模板也只是又一份没人打开的文件。

常见问题解答(FAQ)

1. WBS 工作分解到底拆到几层、颗粒度多大才算合适?

我第一次负责项目范围落地时,把 WBS 拆了七层,结果一线直接摆烂说太细没法干活;后来一次拆得太粗,评审时又被追问“这条到底谁做、什么时候算完”。我一直没找到一个能说服团队和领导的标准,到底有没有可量化的判断口径?

先给结论:颗粒度不按层级定,按“工作包四问”定,能估算(工时误差 30% 以内)、能派活(唯一责任人)、能验收(有可检验的交付物)、能判断完成与否,四条全满足就停手,缺一条继续拆。

经验阈值是单个工作包工期 5-10 个工作日、工作量 8-80 人时,低于 8 人时的基本是活动不是工作包,应该放进进度计划而非 WBS。层级上,绝大多数项目 3-4 层足够:项目,阶段/子交付物,工作包,再往下的“活动”交给执行人自己在计划里排。

总量也要设上限,一个 6 个月、15 人规模的项目,工作包数量落在 60-150 个区间比较健康,超过 200 个通常意味着把动作当成了交付物在拆。另一个必须遵守的是 100% 规则:子节点之和必须等于父节点范围,不能多也不能少,这是范围不遗漏、不镀金的唯一硬约束。

判断拆得对不对,最实用的一招是拿 WBS 反查:每个工作包能不能对上一条已评审的需求或交付物?对不上的,要么是漏了需求,要么是自造范围。

2. PMO 项目范围落地的关键指标有哪些,数据口径怎么定才不会被质疑?

我们 PMO 每季度要做范围落地复盘,但每次拿出来的数字都被业务方挑战:‘你这个按期完成率怎么算的?’‘变更率凭什么说我们超了?’口径不同,同一件事能得出完全相反的结论,我很想知道一套能站得住脚的指标和取数规则。

建议固定四组指标,并且把口径写进制度文件而不是口头约定。第一组范围完整性:100% 规则校验通过率、需求到 WBS 的追溯覆盖率(目标是 95% 以上,低于 90% 说明有范围在裸奔)。

第二组范围稳定性:变更率=变更涉及工作量÷基线工作量,健康值 10% 以内,10%-20% 黄色预警,超过 20% 必须启动范围重审。这里有个容易做手脚的地方,分母必须锁定为基线冻结时的人天,不能用当前值,否则改得越多分母越大、比例反而越好看。

第三组交付进度:工作包按期完成率、里程碑达成率,取数时点统一为每周固定时间点切一次快照,不要临时导数据。第四组验收质量:工作包一次验收通过率,健康线 85% 左右,偏低往往说明验收标准写得含糊而不是执行不行。

取数方式上,能从项目管理平台的工作项字段直接取的就不要手工 Excel 二次加工,字段定义(状态、完成标准、责任人、基线工时)要在开工前就统一,否则后期无法追溯。最后,任何指标都要标注三个要素:统计周期、责任归属、异常阈值,缺一个指标就是无效指标。

3. 需求一变 WBS 就作废,怎么在流程上真正控制范围蔓延?

我们项目最典型的场景是:基线刚冻结第三天,业务方一句‘这个功能顺手加一下’,WBS 就得重排。半年下来范围滚了两倍,工期还是原来的工期。我不想要那种‘加强沟通’的空话,想要能落地的控制机制。

核心思路是把变更从“改文档”变成“换资源”,做三层防线。第一层是基线冻结加分级审批门槛:需求评审通过后 3 个工作日内冻结范围和 WBS,之后所有变更走变更单;按工作量分级,2 人天以内由项目经理批,2-10 人天由 PMO 加产品负责人批,超过 10 人天提交变更委员会。

第二层是量化影响分析:变更单必须填对工期、成本、人力、外部依赖四项的影响,写不出数字的不受理。第三层是“换入换出”机制,这是最有效的手段:总资源和总工期不动的前提下,新需求进来必须明确换掉哪一块原有范围,由提需求的人来选。

同时给每个阶段设一个“范围预算”(人天上限),超预算就自动触发换出动作,而不是自动加班。配套要有变更日志和周度堆叠曲线,把每周新增变更人天累加画出来,趋势一旦陡增,PMO 要在周会上直接暴露,而不是等到里程碑延期才复盘。

执行半年后你通常会看到两个变化:变更单数量不降,但单个体量和总人天明显下降,因为提需求的人开始自己算代价了。

4. WBS 拆完一线不认、最后变成 PMO 自嗨,怎么让执行人真正用起来?

我最怕的场景是:PMO 关在会议室拆了两天,产出一份很漂亮的分解表,发下去没人看,周会上问进度还是各说各话。我也试过让各部门负责人认领,结果他们转手又扔给下属,责任链条直接断掉。到底怎么让 WBS 变成执行人的东西?

三条改法,都是踩过坑之后总结的。第一,拆解现场化:不要 PMO 闭门造车,改成 2 小时工作坊,参与者必须是实际干活的人而不是部门经理,PMO 只做主持和规则把关,边拆边当场认领。谁认领谁拆,这一点比任何制度都管用。

第二,责任人字段必须唯一到人,不接受“某某组”“某某模块负责人”这种写法,一个工作包对应一个姓名,协作人另设字段。第三,验收标准要写成可检验的四段式:交付物名称+验收方式(评审/测试/演示)+通过条件(可量化的阈值,比如接口响应小于 200ms、文档覆盖全部必填字段)+验收人。

写成“完成相关开发”这种标准,验收期必然扯皮。推行节奏上,别一次性全项目铺开,先挑一个项目经理配合度高的项目试点,把 WBS 直接接到三件事上:周报按工作包汇报、工时按工作包填报、验收按工作包走流程。当一线发现填工时比以前省一半、跨部门扯皮明显变少时,他们会主动要求推广。

反过来,如果 WBS 只用来考核和追责,一定会被绕开,这是我在三个项目里验证过的规律,工具属性大于管控属性时,落地才成立。

读者评论

郭
郭婉清

我们团队今年也踩了类似的坑,WBS 拆到模块层就排期,结果第 12 周才发现某个模块的实际工作量是估算的两倍。不过我对「5 到 10 人天」这个区间有点疑问:探索型项目里需求本身就不清晰,强行拆到人天级别,会不会反而逼着团队编估算?

龚
龚安琪

变更闸门那一节说到痛点上了。我们现在的做法是变更走邮件抄送 PMO,但从来没有正式评审环节。看完文章我最大的感受是,不是不知道要管变更,而是没有一个统一的入口让变更被拦下来。想请教一下,两级闸门里的低影响变更具体怎么定义,小于 5 人天是拍脑袋还是有依据?

姜
姜思妍

七个必填字段里,我觉得需求来源 ID 是最难落地的。我们之前尝试过给每个叶子节点挂需求编号,结果需求池本身就没人维护,编号挂上去也是死数据。文章里说有了它变更影响面可以自动推导,但前提是需求池本身是活的。这一点在实际操作中比字段设计本身更难解决。

文章包含AI辅助创作:工作分解流程与规范:PMO项目范围落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318055
