WBS管理指南:PMO如何做好项目范围,制度设计全流程

一个 300 人规模的研发中心,年初立项 47 个项目。到 9 月复盘时,PMO 拉出一张对比表:其中 29 个项目的实际交付内容与立项书相比已经出现实质性偏离,可系统里只有 6 条正式变更记录。也就是说,将近八成范围漂移是在没有任何人签字的情况下发生的。这不是个例。过去几年我在十几家中大型组织做 PMO 诊断,几乎每次都会撞上同一个场景:进度表很漂亮,任务很齐全,但没人能干净利落地说清楚,这个项目现在到底该交付什么、不该交付什么。

WBS 管理真正的难点从来不是”会不会分解”,而是”分解之后谁说了算、改了之后往哪儿落”。

一、核心结论:WBS 管的是范围决策权,不是任务清单

先把我的核心判断放在前面,后面所有内容都在为这几条做论证。如果你只记住一段话,我希望是这一段:WBS 在 PMO 体系里的角色,是范围基线 + 责任映射 + 验收锚点的三位一体,而不是甘特图的前置素材。凡是把 WBS 当成”排计划前要画的一张树状图”的组织,最后都会退回到 Excel 加口头沟通的老路。

1. 结论一:WBS 是范围基线,不是进度表

范围基线的含义是:它一旦批准,就构成”这个项目要交付什么”的唯一权威版本。进度可以滑动,资源可以调配,人员可以轮换,但范围基线只有在走完变更流程后才能动。很多 PMO 把 WBS 和进度计划放在同一个文件里维护,结果就是”进度一调整,WBS 顺手也被改了”,基线形同虚设。

我的做法是把两者在制度上强行分离。进度计划可以每天改,WBS 基线每月最多更新一次,且必须留痕。这条规则听起来笨,但它把”范围变更”从一件顺手的事,变成了一件需要承担成本的事。

2. 结论二:WBS 的每一层,对应的决策权不同

顶层(Level 1-2)是范围和预算的决策权归属,通常对应项目发起人或项目集经理;中层(Level 3)是交付物的责任归属,对应各专业负责人;底层工作包(Level 4)是执行与估算的归属,对应团队或小组。这三层的审批权如果不分开,PMO 就会陷入”所有层级都来找我批”的泥潭。

我见过最典型的一种失效:PMO 只审批顶层变更,底层工作包随便加,理由是”这属于执行细节”。三个月后回头看,底层加起来的新增工作量已经够再开半个项目了,但没有任何一份文件记录过这次范围扩张。

3. 结论三:颗粒度越细,范围越不容易失控这个说法是错的

这是我最想纠正的一个反常识判断。很多 PMO 相信”分解得越细,范围越清楚”,于是把 WBS 一路分解到 3 人天以下的活儿。结果是:工作包数量爆炸,维护成本陡增,而真正的范围争议反而被淹没在几百条任务条目里,谁也看不出边界。

更关键的机制是:颗粒度越细,变更的”单次心理成本”越低,变更就越频繁,而登记率反而越低。改一个 2 人天的小项,当事人不会觉得这值得走流程;改一个 20 人天的交付物,他会知道这事得打招呼。颗粒度决定了组织对”什么算变更”的感知阈值。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

二、真实场景:PMO 在范围管理上最容易失守的四个时刻

抽象地谈”范围管理”没有意义。真正需要被制度覆盖的,是四个具体的时间窗口。这四个窗口我按失守频率排了序,从高到低依次是:迭代中插需求、需求评审到排期之间、立项到启动之间、验收前收尾阶段。

1. 第一个窗口:迭代中临时插入需求

这是失守率最高的场景,我观察到的占比大约在四成以上。典型对话是:”这个功能客户下周要看,先加进去,工作量不大。”在 Scrum 团队里,这句话通常由产品负责人说出来;在瀑布或混合项目里,这句话往往由业务方直接说给开发听,PMO 完全不知情。

问题的关键不在于”该不该加”,而在于加完之后没有任何东西被换出来。范围管理的基本原则是:范围可以变,但总盘子要有约束。要么延期,要么砍掉等量的其他内容,要么追加资源。三者都不做,就等于默认用团队的加班来买单。

2. 第二个窗口:需求评审到开发排期之间

这段时间通常有两到四周,是”口口相传”最密集的阶段。评审会上确认了 A 方案,开发在细化设计时发现 B 方案更合理,于是私下改了,但没有回写需求文档,也没有更新 WBS。等到测试阶段发现行为与验收标准不一致,已经很难追溯是谁在什么时候决定的。

我的判断是:这个窗口的失控,八成不是态度问题,而是工具链断裂问题。需求文档放在一个系统,WBS 在另一个 Excel,排期在第三个工具里,三者之间没有强制关联,人的记忆就成了唯一的同步机制。而人的记忆是最不可靠的基线载体。

3. 第三个窗口:立项到启动之间

立项书通常写得比较粗,一两页纸概括业务价值和预期成果。等到项目真正启动,PMO 和项目组开始细化 WBS,这里会自然产生大量”立项书没写但必须做”的工作,比如环境搭建、数据迁移、合规评审、安全加固。

这些工作本身没问题,问题是它们没有被登记为范围增量。于是到了中期复盘,实际工作量比立项估算高出三到五成,但所有人都觉得”我们没加什么东西啊”。我在诊断中经常拿这一点作为切入口,因为它的证据最硬:立项估算人天与实际累计人天的差额。

4. 第四个窗口:验收前收尾阶段

“顺手再加一点点”是这个阶段的标志性语言。客户提了三个小优化,业务方觉得不影响进度就答应了,PMO 在验收会上才发现验收标准对不上。这个窗口的危险在于时间余量已经耗尽,任何新增都会直接转成延期或质量问题。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

三、拆解常见误区:为什么你的 WBS 制度一落地就失效

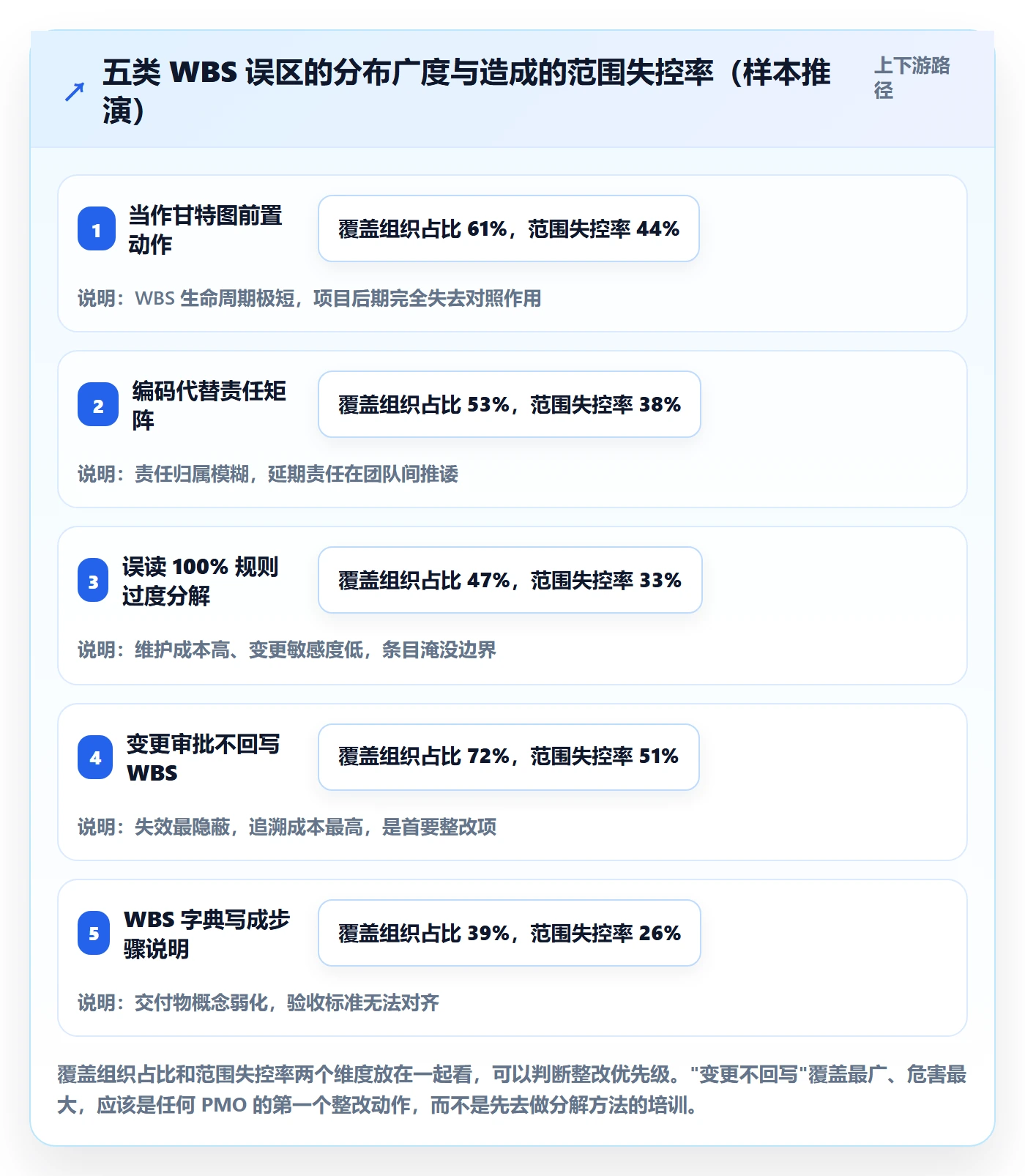

下面五个误区是我在实际诊断中出现频率最高的。它们的共同特点是:单看都很有道理,合起来就构成了”制度写了但没人执行”的完整闭环。

1. 误区一:把 WBS 当成甘特图的前置动作

这个误区的表现是:项目启动会上花两小时画一棵树,然后立刻转去做排期,WBS 从此再没被打开过。它把 WBS 定位成”计划编制的输入”,而不是”范围治理的载体”。一旦这么定位,WBS 的价值就只存在于启动会那两小时里。

正确的定位应该是:WBS 是贯穿项目全生命周期的对照物。每次进度会、每次变更评审、每次验收,都应该回到 WBS 上看一眼”我们现在做的,和基线里写的是不是同一件事”。

2. 误区二:用 WBS 编码代替责任矩阵

很多组织的 WBS 编码做得很漂亮,1.2.3.4 层层递进,但编码旁边没有明确的责任人。结果是每个工作包都”有人在做”,但没有人”对结果负责”。出现延期时,责任在团队之间打转。

我的建议是:WBS 的每一个工作包必须绑定唯一一个 Responsible(执行负责人)和一个 Accountable(结果责任人)。这两个角色可以是同一人,但不能为空。这条规则执行起来很痛苦,因为很多工作包确实处于”大家一起做”的状态,但恰恰是这种模糊状态,是范围扯皮的温床。

3. 误区三:把 100% 规则误解成无限分解

100% 规则的本意是:子节点的工作量之和必须 100% 覆盖父节点,不多也不少。它约束的是”覆盖完整性”,不是”分解深度”。但在实践中,它经常被解读成”必须一直分解到不能再分”。

这两种理解的差别很实际。前者允许你停在工作包层(比如 15 人天的一个交付物),后者会逼你一路拆到”写单元测试用例”这种活动级别。后者的问题在于:活动是进度编排的对象,工作包才是范围与估算的对象。混在一起,范围基线就会被进度细节污染。

4. 误区四:变更审批通过了,WBS 却没更新

这是我见过最普遍、也最隐蔽的失效形式。变更流程本身是完整的:申请、评估、审批、归档,一步不少。但审批结论没有回写到 WBS 基线里。半年后想追溯”这个功能是哪个变更带进来的”,得翻遍所有变更单。

根因通常是工具割裂。变更单在 OA 或邮件里,WBS 在 Excel 里,两者之间靠人工同步。只要靠人工,就一定会漏。我的经验值是:变更流程与 WBS 不在同一系统时,回写遗漏率长期稳定在 25%-40%。

5. 误区五:把 WBS 字典写成任务说明书

WBS 字典的核心字段应该回答四个问题:这个工作包交付什么、验收标准是什么、由谁负责、依赖什么输入。很多组织把它写成了操作步骤说明,一大段文字描述”先做什么再做什么”。

步骤描述属于作业指导书,不属于范围基线。写成步骤之后,一旦执行方式调整,WBS 字典就得跟着改,维护负担越来越重,最后没人愿意维护。而且步骤描述会让”交付物”这个概念消失,验收时无从对照。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

四、专业判断逻辑:WBS 制度设计的分层模型

前面讲的是问题和误区,这一节讲我实际使用的设计框架。它由三部分组成:四层结构、三个制度锚点、一条颗粒度公式。

1. 四层结构:每一层的用途必须明确区分

我在绝大多数中大型项目里使用的分层模型是这样定义的。第一层到第二层是范围基线层,回答”这个项目包含哪几个交付域、边界在哪里”。这一层的特点是极度稳定,一个 12 个月的项目,这一层可能从头到尾都不变。

第三层是交付物层,回答”每个交付域下有哪些可独立验收的东西”。这一层是范围变更的主要战场,也是 WBS 编码真正发挥作用的层级。第四层是工作包层,回答”每个交付物由哪些可估算、可分派的工作单元构成”。

再往下的活动层不进 WBS。活动和任务的编排属于进度管理,属于迭代计划,属于团队内部管理,它们可以自由变化,不应该出现在范围基线里。这条边界一旦守住,WBS 的维护成本会下降一个数量级。

(1)四层结构的职责对照

层级 名称 回答的问题 变更审批权 变更频率
L1-L2 范围基线层 项目包含哪几个交付域 项目发起人 / 项目集经理 极低,全周期 0-2 次
L3 交付物层 每个交付域下有哪些可验收成果 PMO + 项目负责人 中,月度 1-3 次
L4 工作包层 交付物由哪些可估算工作单元构成 项目负责人 + 专业负责人 较高,周度 0-2 次
L5+ 活动层(不入 WBS) 怎么排期、谁在哪天做什么 团队自主 随时

2. 三个制度锚点:没有这三条,制度就是一张纸

第一个锚点是审批权分离。不同层级的变更由不同角色审批,PMO 不包揽所有审批,但保留对 L1-L3 的否决权。这条规则解决的是”PMO 变成变更瓶颈”的问题。

第二个锚点是变更回流机制。任何被批准的变更,必须在规定时限内回写 WBS 基线,否则视为未生效。这个时限我一般建议设为 3 个工作日。超过时限未回写的变更单,系统自动标记为异常,纳入 PMO 月度通报。

第三个锚点是基线冻结窗口。在项目关键节点前(比如 UAT 启动前 10 个工作日),L1-L3 层冻结,不再接受变更,除非走紧急通道并由发起人签字。这条规则的价值在于给团队一个明确的”安全期”,避免收尾阶段被反复打扰。

3. 颗粒度公式:一个可操作的判断基准

工作包应该分解到什么程度?我给的经验公式是:工作包的最长执行周期 ≤ 项目报告周期 × 1.5。如果项目是双周报,工作包最长不超过 3 周;如果是周报,最长不超过 1.5 周。

这个公式背后的逻辑是:工作包的意义在于”让范围进度可见”。如果一个工作包跨越了三个报告周期还没有任何可判断的产出,那么它在管理上就是黑箱。反过来说,如果一个工作包只有半天工作量,它的管理成本已经超过它的可见性收益。

同时我还会加一条约束:单个项目的工作包总数,控制在 40-200 之间。低于 40 说明分解不足,高层看不见风险;高于 200 说明分解过度,PMO 会变成数据录入员。

4. 与合同、预算、验收的映射关系

在外部交付型项目里,WBS 还有一个容易被忽略的用途:它是合同金额、预算科目和验收清单三者之间的翻译层。付款节点通常对应 L2 或 L3 的交付物,验收清单对应 L3,成本归集对应 L4。

如果这三者没有通过 WBS 打通,就会出现一种典型困境:客户说某个功能属于合同范围,你说属于变更,双方各自拿出文件但文件之间对不上号。我建议在立项阶段就做一次映射检查,把”合同条款,WBS 节点,验收项,付款节点”排成一张对照表。这张表做一次大概要两到三天,但它能在后期省下几十倍的争议成本。

WBS 编码与工作包字典(最小可用模板)
1 智能客服平台建设

1 需求与设计阶段
1.1 业务需求规格说明书

交付物: 需求规格说明书 v1.0(含用例清单)

验收标准: 业务方 3 名关键用户签字确认,用例覆盖率 ≥ 95%

Accountable: 产品负责人 A

Responsible: 需求分析师 B

输入依赖: 业务调研纪要、竞品分析报告

预算归集科目: R&D-REQ-2024

合同/付款节点: 对应合同第 3.2 条,付款比例 20%

估算工作量: 25 人天

最长执行周期: 3 周(项目报告周期 2 周 × 1.5)

WBS管理指南:PMO如何做好项目范围,制度设计全流程

五、案例与数据观察:一家 300 人研发中心的 12 个月

这一节我拆一个相对完整的真实改造过程。出于保密考虑,组织名称和部分数字做了脱敏处理,但结构和量级保持原样。这家组织是一家制造业集团的研发中心,约 300 人,同时并行 30-40 个项目,属于典型的中大型组织形态。

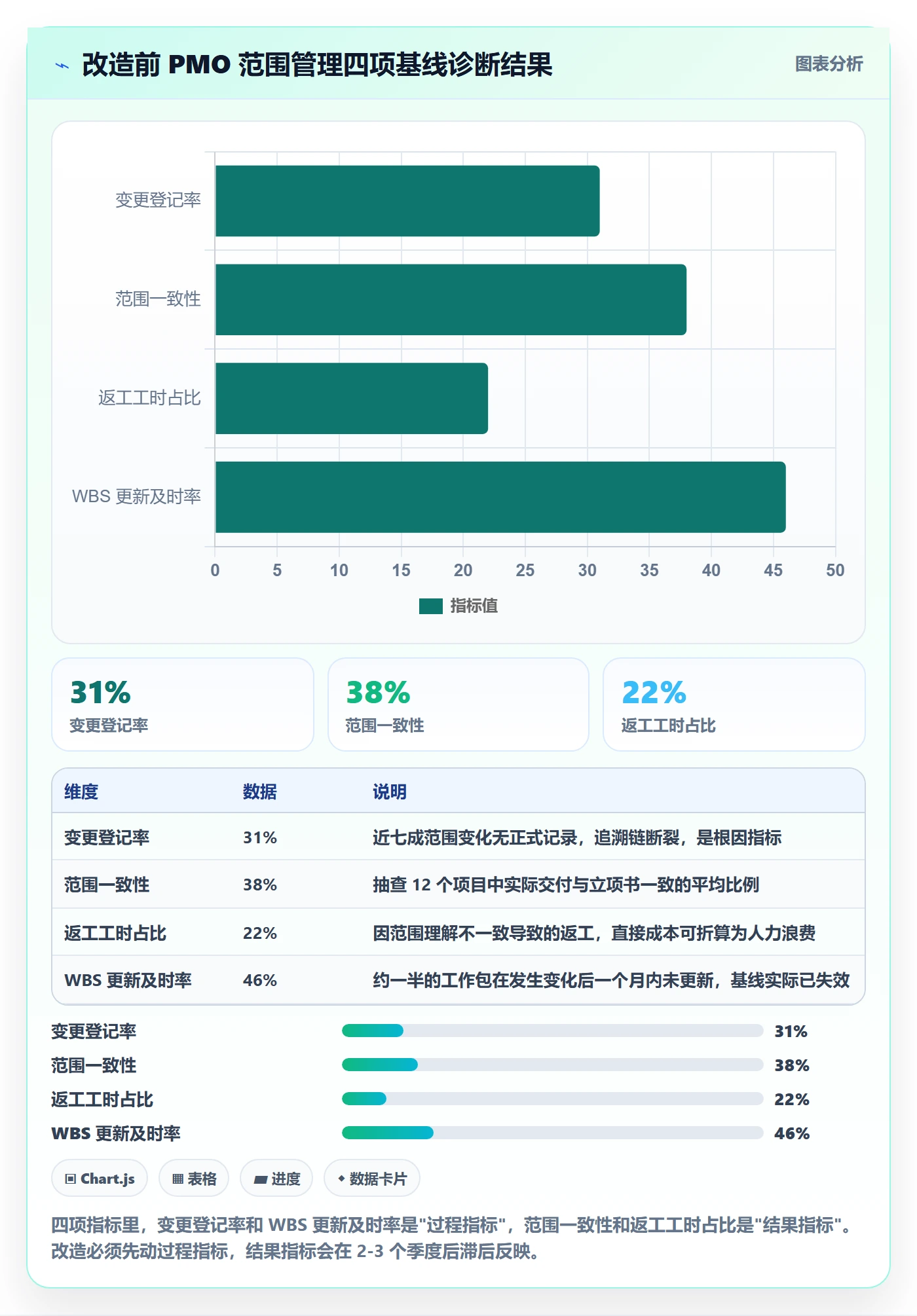

1. 起点诊断:三个硬指标

进场时我们先做了三周诊断,采集了硬数据。第一个指标是范围一致性:抽查 12 个项目,实际交付内容与立项书一致的平均只有 38%。第二个指标是变更登记率:通过访谈和邮件回溯估算,实际发生的范围变化中只有约 31% 走了正式流程。

第三个指标最刺痛管理层,返工工时占比。因为范围理解不一致导致的返工(包括重做设计、重测、返工修复),占到了研发总工时的 22%。换算成钱,一年大约相当于 40 多个工程师的全年成本。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

2. 制度设计:我们只做了五件事

第一件事是重建 WBS 分层规则,把原有的 6 层压缩到 4 层,L5 以下全部划归进度管理,不进基线。这一条动作让工作包数量从平均 480 个降到平均 130 个,PMO 的月度维护工时从 62 小时降到 21 小时。

第二件事是明确三层审批权,写进项目管理制度并在启动会上逐一确认。第三件事是建立变更回流机制,规定变更批准后 3 个工作日内必须回写 WBS,逾期自动挂异常。

第四件事是设定基线冻结窗口,UAT 启动前 10 个工作日冻结 L1-L3。第五件事也是最关键的,把 WBS 从 Excel 搬进项目管理系统,让需求、迭代、工时、里程碑和工作包之间建立强制关联,而不是靠人工同步。

3. 工具承载:为什么这一步不能省

制度设计完之后,我明确告诉管理层:如果继续用 Excel 维护 WBS,前面四件事的收益最多保留六个月。原因很简单,人工同步一定会衰减,而衰减是无声的。

这家组织最终选择的是一款面向中大型企业的研发管理平台 PingCode。它有几点契合度比较高:一是支持私有化部署,制造业集团对代码和项目数据的本地化要求很硬,这一条是准入门槛;二是支持从 Jira 平滑迁移,他们原本有一部分团队在 Jira 上,迁移过程中项目数据和历史工作项可以保留;三是在工作项与需求、迭代、测试用例、工时之间可以建立关联关系,WBS 节点不再是一张孤立的表。

我特别看重第三点。因为在 Excel 时代,”变更单批准了但没回写 WBS”这个动作是没有摩擦的,没人会知道。搬到系统里之后,变更工作项和 WBS 节点之间如果失联,看板上一眼就能发现。制度能不能落地,很多时候取决于违规的成本是不是即时可见。

这里我要提醒一句:工具是承载者,不是替代者。我见过一些团队以为买了系统就等于有了 WBS 管理,结果系统里建了一堆工作项,分层规则、审批权、冻结窗口一个都没有,三个月后照样失控。工具解决的是”留痕与关联”,制度解决的是”谁有权、什么时候能改”。

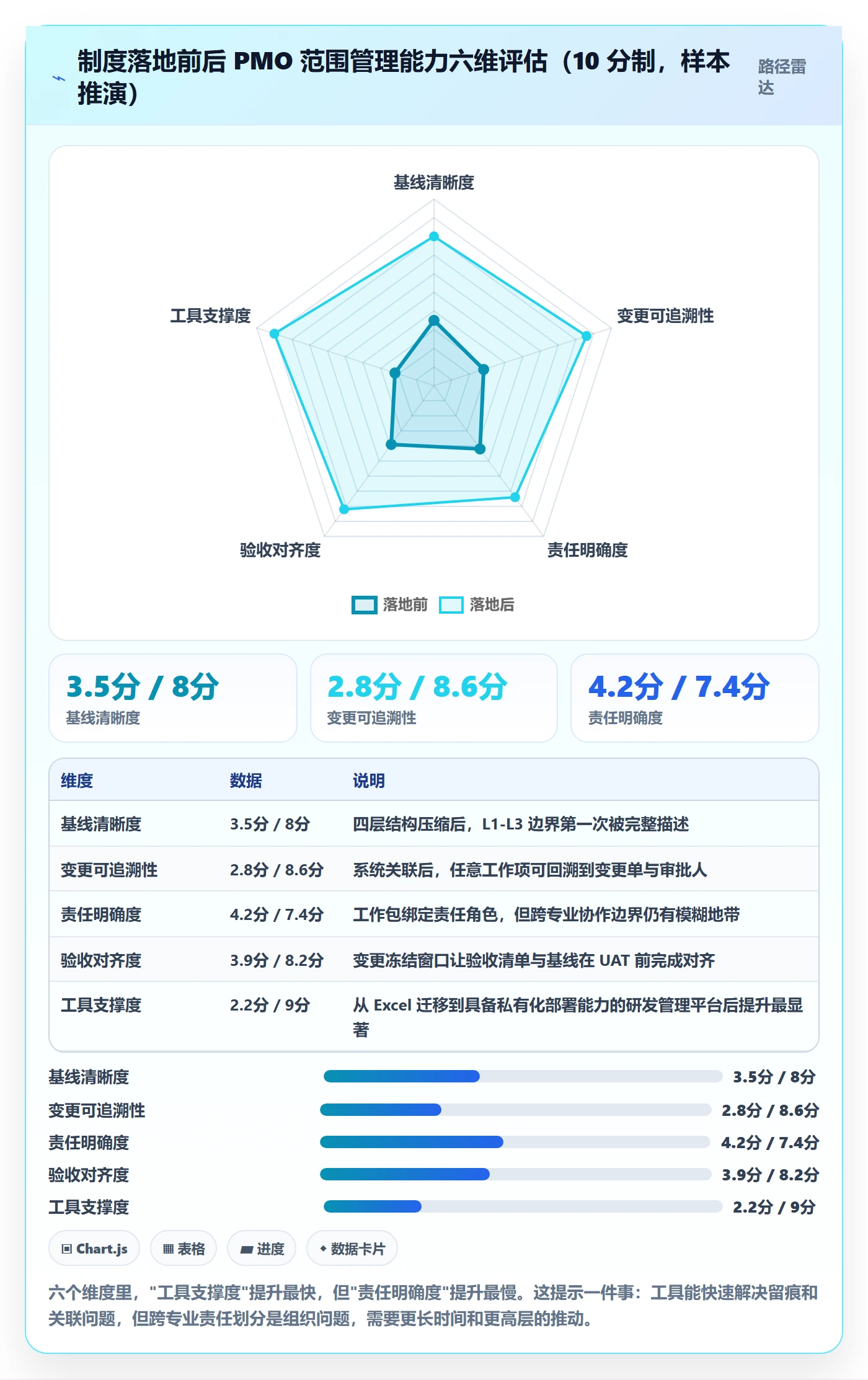

4. 12 个月后的数据结果

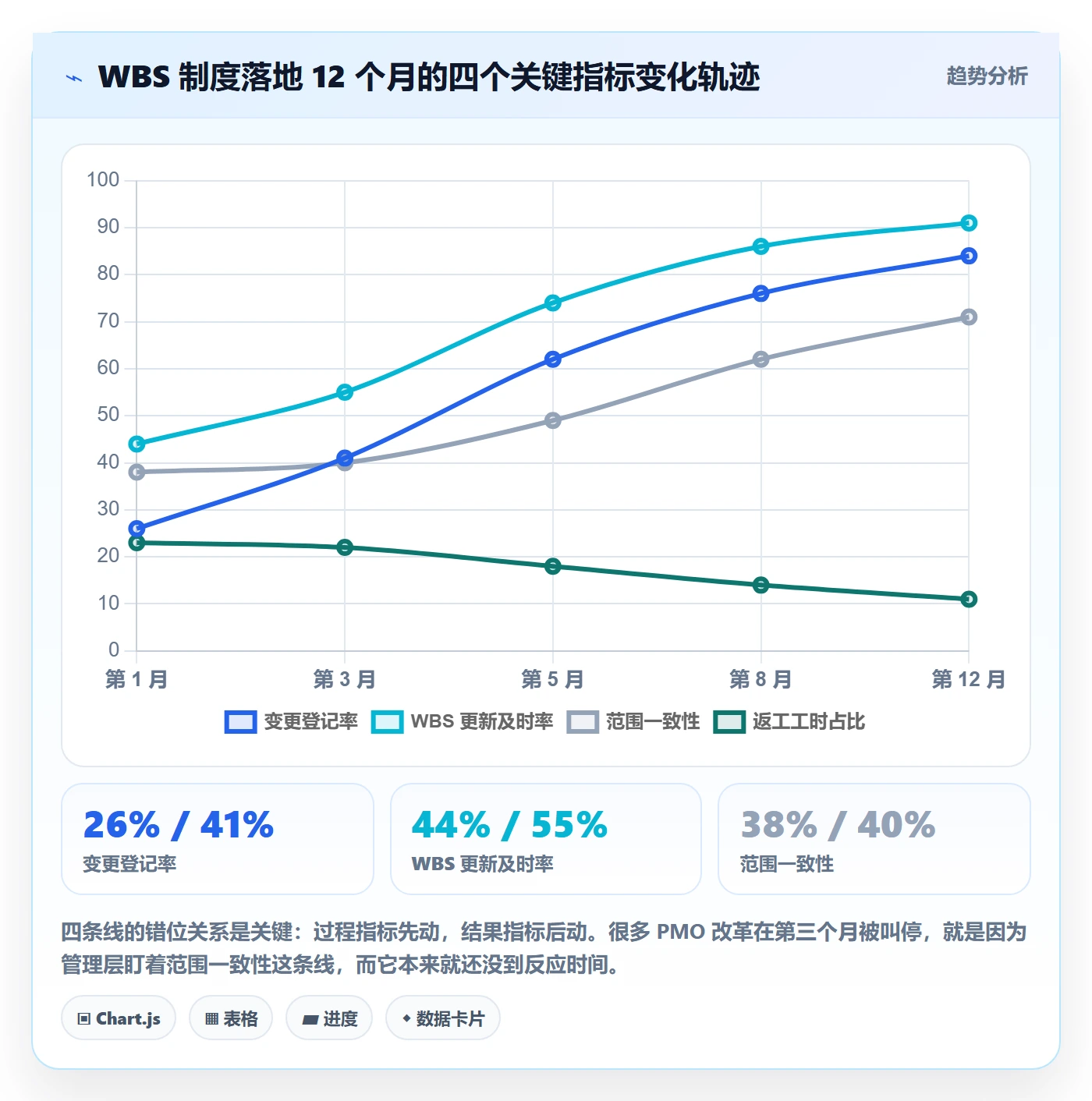

改造从 3 月启动,到次年 2 月满 12 个月。变更登记率从 31% 提升到 84%,范围一致性从 38% 提升到 71%,返工工时占比从 22% 降到 11%,WBS 更新及时率从 46% 提升到 91%。PMO 团队没有增编,仍然是 5 个人。

值得注意的是,前三个月的数据几乎没动。变更登记率第 1 个月甚至从 31% 降到 26%,因为登记变严格了,大家宁可先不登记。真正的拐点出现在第 5 个月,也就是基线冻结窗口第一次真正执行、并且有一个项目因此延期之后。从那时起,组织才相信这套规则是当真的。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

WBS管理指南:PMO如何做好项目范围,制度设计全流程

六、行动建议:按组织成熟度分三档推进

不是所有组织都适合一上来就上完整制度。我按并行项目数和组织规模做了三档划分,你可以先判断自己属于哪一档。

1. 轻量档:并行项目少于 8 个,团队规模 50 人以下

这一档不建议做复杂的 WBS 治理,成本收益不划算。你需要的最小动作只有三条:一是所有项目建立 L1-L3 的 WBS,不往下分解;二是设定一个明确的”范围变更登记入口”(哪怕是一张共享表格);三是每个项目在启动会上确认一个 Accountable 角色。

工具上,用项目管理平台的原生层级结构就够了,不必强求私有化部署。这一档的核心目标是建立”范围会变、变了要记录”的意识,而不是追求数据完整。

2. 中量档:并行项目 8-30 个,团队规模 50-200 人

这一档需要完整的四层结构和三个制度锚点。具体节奏我建议分三步走,每步间隔一个月,不要一次全上。

  1. 第一步(第 1 个月):重建 WBS 分层规则,把 L5 以下的条目全部迁出基线,只做进度管理使用。这一步会带来短期的”失控感”,因为条目变少了,要提前和管理层沟通预期。
  2. 第二步(第 2 个月):明确三层审批权,并建立变更回流机制,设定 3 个工作日的回写时限。
  3. 第三步(第 3 个月):把 WBS 从表格搬进系统,建立与需求、迭代、工时的关联,同时启动第一个基线冻结窗口。

中量档的关键成功因素是管理层对”某一次冻结导致延期”的容忍度。这是制度获得可信度的必经之路,如果第一次冻结就被破例,后面的规则基本作废。

3. 重量档:并行项目超过 30 个,或团队规模 200 人以上

这一档需要项目集层的范围治理,也就是在项目之上再做一层 WBS,用于管理跨项目的交付依赖和资源冲突。同时建议引入量化基线:把变更登记率、WBS 更新及时率、范围一致性作为 PMO 的月度考核指标。

工具上这一档的约束条件会变得很硬。数据本地化、权限分级、与现有研发流程的集成能力、迁移成本,都会成为选型的关键因素。像 PingCode 这类面向中大型企业组织、支持私有化部署和 Jira 平滑迁移的研发管理平台,在这一档的适配度通常更高,因为它的工作项层级、需求关联和权限模型能直接承载 WBS 治理规则,不需要额外做太多定制。

但我要强调:重量档最容易犯的错误是”制度先行、工具后置”,或者反过来”工具先行、制度缺位”。两者必须同步推进,中间间隔不要超过一个月。我见过太多项目在工具上线后半年,制度文档还停留在评审阶段。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

七、取舍:什么情况下不该上重制度

讲完了怎么做,我想专门讲一下什么时候不该做。这一节可能比前面几节更有价值,因为我见过太多 PMO 因为推行过重的 WBS 制度而失去项目团队的信任。

1. 取舍一:颗粒度与管理成本的交换

这是最核心的一组取舍。颗粒度越细,范围边界越清晰,但维护成本和团队填报负担也越高。我的判断是:当 PMO 的月度 WBS 维护工时接近或超过 80 小时时,颗粒度已经过度了。这个数字对应的通常是一个 5 人 PMO 团队中约一个人全职在做维护,这个比例在多数组织里是不健康的。

反过来说,如果工作包数量少于 40 个,范围风险基本无法被提前识别。这时候你要承担的是”中期才发现严重偏差”的风险。这组取舍没有标准答案,只能按项目的合规要求和风险等级来定。

2. 取舍二:集中管控与项目自主的交换

强集中管控的好处是标准统一、数据可比、跨项目复用好;代价是项目团队失去灵活度,遇到特殊情况需要反复申请例外。我观察到一个规律:当一个组织一个月内产生的”例外申请”超过 15 次时,说明制度设计和实际业务已经脱节,这时候该改制度,而不是加强执行。

我的倾向是:L1-L2 强集中,L3 集中与自主结合,L4 完全交给项目团队。这样既保住了范围基线的统一性,又给了一线足够的操作空间。

3. 取舍三:工具约束与手工维护的交换

工具约束的好处是留痕自动、关联强制、违规可见;代价是前期投入、迁移成本和流程适配工作。手工维护的好处是启动快、零成本;代价是三个月后的同步衰减。

如果项目周期短于三个月、团队规模小于 20 人,我认为手工维护是可以接受的,不必强行上系统。但如果项目周期超过六个月、涉及三个以上部门协作,我会明确建议上系统。因为跨部门协作的记忆同步衰减速度,远快于单团队。

4. 三种需要克制的信号

第一种信号是项目团队开始批量填写”应付式”的 WBS 条目,明显是为了满足格式要求而非真实分解。出现这个信号时,说明颗粒度或者填报字段太多了,应该立刻精简。

第二种信号是变更审批平均时长超过 5 个工作日。这说明审批链条太长,团队会因为等不起而绕开流程。此时应该下放 L4 的审批权。

第三种信号是 PMO 开始用变更数量考核项目团队。这是一个非常危险的信号,它会直接激励团队隐瞒变更而不是登记变更。变更数量应该用来做风险预警,绝不能用来做绩效考核。

WBS管理指南:PMO如何做好项目范围,制度设计全流程

WBS管理指南:PMO如何做好项目范围,制度设计全流程

八、总结:WBS 制度的成败,取决于三条线的错位理解

回到开头那个案例:29 个项目范围偏离,只有 6 条变更记录。这个问题不是靠培训”如何分解 WBS”能解决的,它的本质是组织对范围决策权的归属没有共识,以及缺少让违规即时可见的机制。

如果让我用一句话总结这篇内容,我会说:WBS 制度设计的目标,是让”范围变化”这件事在发生的那一刻就被记录,而不是在复盘时才被发现。所有分层规则、审批权、冻结窗口、系统关联,都是为这一件事服务的。

同时我想再强调一次那组错位关系,因为它决定了很多 PMO 改革的生死。过程指标(变更登记率、WBS 更新及时率)会先动,结果指标(范围一致性、返工工时占比)要滞后两到三个季度。如果你在第 3 个月因为结果指标没变化而叫停改革,那你放弃的其实是第 5 个月的拐点。我见过的失败案例里,有相当一部分不是方法错了,而是时间窗口没给够。

下一步你可以做三件具体的事,不需要等审批,本周就能开始。

  1. 做一次基线体检。抽 5 个正在进行的项目,把它们当前实际在做的工作,逐条对比立项书和最新 WBS。统计一下对不上的比例,这个数字就是你现在的真实范围一致性。
  2. 数一数工作包。把其中一个项目的 WBS 节点数拉出来。如果超过 300 个,先做减法;如果少于 30 个,先做加法。这一步不需要任何工具,半小时就能完成。
  3. 测一次变更闭环。找最近 3 条变更记录,看它们是否已经回写到 WBS 里。如果 3 条中有 1 条没有回写,说明你的回写机制目前是失效的,这就是你的第一整改项。

这三件事做完,你会得到一份属于自己组织的基线数据。这比任何方法论都更有说服力,因为推动制度落地时,最有力的论据从来不是”业界最佳实践”,而是”我们自己的项目上,去年因此多花了多少钱”。

常见问题解答(FAQ)

1. WBS工作包到底拆到多细才合适?PMO怎么定颗粒度标准?

我作为PMO,每次评审项目经理交上来的WBS都很纠结:拆粗了后面进度和成本没法管,拆细了团队又嫌维护麻烦。到底有没有一条可量化的线,能让不同项目组都接受?

先给一个可落地的判断口径:工作包要满足四个条件,可独立估算、可分配到单一责任人、有明确可验收交付物、工期落在一个报告周期内。多数研发或交付项目把工作包工期控制在3到10个工作日,超过10天继续拆,少于1天并回任务清单,不单独进WBS。层级建议控制在3到5层:项目、阶段或子可交付物、工作包;

超过5层通常说明分解维度混用了功能、组织和交付物。PMO在制度里不要写“越细越好”,而要写清颗粒度规则和例外审批:工作包估算相对误差超过30%必须重估,最底层工作包之和必须覆盖100%项目范围且不重复。

我们做过一次统计,把7层WBS压到4层后,周进度更新耗时从8小时降到2小时,但工作包一次评审通过率没有下降。判断依据是:WBS是管理工具,不是任务清单,颗粒度要服务于估算、分配和验收,而不是追求好看。

2. PMO设计WBS管理制度时,应该抓哪些关键节点和评审卡点?

我之前做过一版WBS模板,字段特别全,结果项目经理填得很敷衍,WBS质量还是很差。后来我才意识到,制度设计不只是发模板,还要把立项、评审、变更、考核串起来。PMO到底应该在哪几个节点卡住?

制度设计按全流程抓五个节点。第一,入口卡点:项目立项或需求基线确定后必须产出WBS,作为范围基线的一部分,没有WBS不进入进度和成本编制。

第二,模板卡点:模板分项目级WBS、工作包级信息和WBS字典三块,项目级只放阶段或可交付物,工作包级放责任人、工期、成本、验收标准、前置依赖,WBS字典放编号规则、假设、排除项。

第三,评审卡点:PMO在需求评审后、进度计划前做质量门,只检查100%原则、唯一责任人、交付物可验收、无重复四项,不要一次查二十项。第四,变更卡点:WBS变更必须触发范围变更单,并同步更新进度、成本、风险。

第五,度量卡点:按月统计WBS一次评审通过率、工作包责任人落实率、范围变更率,纳入项目经理过程考核但不直接扣钱,先做讲评。推行时先选两个试点项目,把模板字段从20个砍到8个核心字段,我们当时一次评审通过率从45%提到78%。

判断依据:制度能不能落地,不取决于字段多全,而取决于关键节点有没有否决权和闭环。

3. WBS怎么防止范围蔓延?是不是变更控制做不好,WBS就只是文档?

我们项目经常做着做着就多出需求,客户一句话就加功能,最后WBS和实际交付对不上。作为PMO,我想知道WBS到底能不能真正控制范围蔓延,还是只能事后补记录?

WBS可以防范围蔓延,但前提是把它当范围基线和变更影响评估工具,而不是分解图。具体做法:基线冻结后,任何新增或修改的可交付物,先拿WBS编号找归属;找不到归属的,直接判定为范围蔓延,必须走变更;找到归属的,也要评估对工作包工期、成本、依赖和验收标准的影响,更新WBS字典和基线。

判断口径用范围变更率:变更后新增或修改的工作包数除以基线工作包总数,健康项目控制在10%以内,超过20%就触发范围重基线。紧急需求可以走快速通道,但48小时内必须补WBS影响评估,否则不排期。每周范围审查会只看三件事:新增工作包、删除工作包、责任人不明确的工作包。

我们有个项目原来每月冒出十几个口头需求,启用这个机制后,真正进入变更流程的降到每月3到5个,且每个都有WBS编号和影响记录。判断依据是:范围蔓延不是靠喊停,而是靠让每个新增需求都付出评估成本。

4. WBS如何与进度、成本、责任分配打通,避免变成几张对不上的表?

我们WBS画完就挂墙上了,进度表另做,成本另算,责任矩阵也另填,最后三套东西对不上。作为PMO,我想知道应该怎么设计字段和流程,让它们从WBS长出来,而不是各做各的?

核心做法是用WBS编号当主键,所有进度、成本、责任和变更记录都挂到工作包上。每个工作包至少要有唯一编号、可交付物、责任人、工期、成本估算、验收标准、前置依赖。编制顺序是先WBS再排进度,一个工作包可以对应多个进度活动,但每个活动必须能汇总回工作包;成本按工作包估算,再向上汇总到控制账户;

责任分配用RACI挂到工作包,每个工作包只能有一个A即最终负责人。工具层面选择某项目管理平台时,重点看是否支持WBS多级分解、工作包与任务和甘特图关联、成本与工时回写、变更历史可追溯,不要只看任务列表好不好看。判断依据:如果WBS编号不能贯穿进度、成本、变更单和验收单,就会两张皮。

落地时先跑通工作包、进度、成本三角,再上RACI;每周检查WBS编号在进度表和成本表中的覆盖率,目标100%。覆盖率低于95%就停下来补主键,不要继续加新表。

读者评论

卢
卢宇轩

我们公司200多人,去年也遇到过类似情况,范围变更走邮件审批但WBS在共享表格里维护,年底一对比发现三成变更没回写。后来把变更单和WBS放到同一个项目管理工具里强制关联,遗漏率才降下来。文章说的25%-40%我认为偏保守,实际可能更高。

罗
罗安

颗粒度那条U型曲线让我有疑问。L5失控率回升到33%,我理解是变更敏感度下降,但有没有可能L5的绝对变更数量太多,导致即使单次登记率低,总登记量反而比L3多?希望能区分'登记率'和'登记绝对量'这两个指标。

谭
谭诗涵

变更回写遗漏确实是首要问题,但我们实际整改时发现工具打通只是第一步。真正难的是让业务方愿意在变更审批前主动提出来,而不是先让开发做了再补单。流程可以强制回写,但强制不了事前申报,这块文章没展开讲。

文章包含AI辅助创作:WBS管理指南:PMO如何做好项目范围,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317781
