范围实操方法:PMO提升项目范围效率的风险控制方法与模板

去年年底复盘 24 个延期项目时,我在白板上写下 21 条几乎一模一样的延期理由,最后把它们合并成了一句话:“当时以为这个不算变更。”这 21 个项目里,真正因为技术难题翻车的只有 2 个,剩下 19 个的死因都是同一个,范围在无人察觉的情况下被一点点撑大,而 PMO 直到里程碑评审才发现工作量已经涨了六成。这份复盘让我彻底改变了对范围管理的理解:范围效率的核心不是“管得更细”,而是把范围决策的延迟压到最短。

这篇文章我会把我们团队两年踩过的坑、改过的模板、以及在一家 800 人制造企业落地的完整方法拆开讲清楚,包括可直接复制使用的三套模板和一套变更分级闸门。

一、核心结论:范围效率拼的不是细致度,而是决策延迟

先给结论,后面的所有方法都是围绕这三条展开的。

第一条,范围失控的主因是“隐性变更”,不是“显性变更”。走流程的变更单其实不可怕,因为它在台账里、有记录、有评估。真正吃掉工期的是那些没人写单子的改动:评审会上多问一句“顺便把这个也做了吧”、开发群里产品经理补的一句“这里逻辑改一下”、验收时甲方换了个说法解释需求。

第二条,范围效率 = 变更被识别的速度 × 变更被评估的质量 ÷ 变更的返工次数。很多 PMO 只盯着分母(减少变更),但分子才是杠杆所在。把识别速度从 5 天降到 1 天,比把变更数量砍掉一半更容易做到,也更可持续。

第三条,模板的价值不在于“填得全”,而在于“填得快、看得懂、能追责”。我见过太多 PMO 模板,一份范围说明书 30 页,结果没人填。好的模板应该让项目经理在 40 分钟内完成一份能用于验收争议裁决的范围基线。

下图是我们团队在 2023 年针对 24 个项目统计出的范围膨胀路径,它比任何文字都更能说明问题。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

二、背景与真实场景:我亲历的三次范围失控

抽象的方法论不如三个具体场景有说服力。下面这三件事都发生在我们团队,也都是我推动范围治理的直接动因。

1. 场景一:一个“只改一行文案”的迭代,拖黄了整个季度目标

2023 年第二季度,我们有一个面向连锁零售客户的门店巡检系统迭代,原计划 6 周上线。第 3 周的时候,客户方业务负责人提出把首页的指标卡片文案改一下,从“巡检完成率”改成“门店达标率”。

看起来是一行文案,实际上背后牵动了统计口径的定义、数据链路的计算逻辑、以及两个下游报表的取数规则。开发改完发现数据对不上,排查了 4 天,最后回滚重做,迭代延后 2 周,直接导致季度 OKR 里“完成 3 个客户上线”变成 2 个。

这件事之后我意识到的关键问题是:变更的风险等级不由改动量决定,而由它牵动的依赖面决定。“改一行文案”和“改一个统计口径”,在工时估算上是 1 小时和 80 小时的差别。

2. 场景二:30 个项目并行时,PMO 自己成了瓶颈

2023 年下半年我们同时推进 31 个项目,PMO 只有 3 个人。当时我们要求所有变更都必须经过 PMO 审核,结果变更池里积压了 120 多条待审条目,平均等待时间 5.2 天。

开发团队等不了,就开始“先做再说”。等到 PMO 审完,代码早就提交了。审批流程形同虚设,但因为流程存在,反而没人觉得需要为范围失控负责,大家都认为“我提了申请,是 PMO 没审”。

这是我踩过最深的坑:当审批链路成为瓶颈时,流程会反向激励绕过流程的行为。变更控制必须分级,让 80% 的低风险变更在一线闭环。

3. 场景三:验收会上,甲乙双方对“已完成”有完全不同的理解

某制造业客户的信息化项目,我们在验收会上被卡了整整两周。争议点是一句写在需求文档里的“系统支持报表导出”。

我们的理解是支持导出 Excel;客户的理解是要支持按维度自由组合后导出、并且带水印和权限控制。这句话在立项文档里只有 6 个字,最终造成了 3 周的返工和一次不愉快的商务谈判。

复盘之后我在范围模板里加了一条硬性要求:所有验收标准必须写成“可观测的行为 + 可量化的阈值”,不接受形容词。“支持报表导出”这种写法后来被我们列为模板填写不合格项。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

三、拆解常见误区:为什么很多 PMO 的范围管理不起作用

在给 6 家企业做过范围管理诊断之后,我发现大家踩的坑高度相似。这一节我逐个拆开讲,包括我自己犯过的。

1. 误区一:范围管理等于把需求文档写厚

很多 PMO 的第一反应是“加模板、加章节、加签字”。方向就偏了。范围文档的目标是消歧义,不是覆盖全部信息。一份 40 页的需求规格说明,如果关键的 3 条验收标准仍然写得模糊,那它和 4 页纸没有区别。

我现在的判断标准很简单:把范围基线交给一个没参与过项目的测试工程师,如果他能在 30 分钟内列出一份可执行的验收用例,这份基线就合格。做不到,就是没写清楚。

2. 误区二:所有变更都必须上变更控制委员会

这是流程设计里最典型的“一种尺寸套所有”。高价值项目的低风险变更,和大规模项目的架构级变更,走同一条审批链路,结果一定是前者被拖死、后者被敷衍。

我们后来的做法是把变更分成四级,只有最高一级才上变更控制委员会,其余三级在项目组或产品线内部闭环。这一改动把变更平均流转时长从 5.2 天压到 1.8 天。

3. 误区三:需求冻结等于需求不再变化

“冻结需求”这个说法本身就容易误导人。冻结的不是需求,是变更的代价承担方式。需求一定会变,问题是谁在什么时点、以什么成本承担它。

我们现在的表述是“基线锁定”:基线一旦确认,任何改动都需要明确记录、评估影响、指定代价承担方。允许变,但不允许悄悄变。

4. 误区四:WBS 拆得越细越安全

我做过一个对照观察:把同一个项目分别拆到 3 层和 5 层 WBS,让两组项目经理做范围跟踪。结果是 5 层 WBS 组的实际跟踪频率更低,因为维护成本太高,反而放弃了更新。

合理的原则是“拆到可估算、可验收、可归属”就停,一个工作包控制在 3 到 10 人天。再细下去,收益低于维护成本。

5. 误区五:工具字段配好了,管理就到位了

这是我在工具选型上最深的一条体会。很多团队花两个月把某项目管理工具的字段、工作流、状态机配得极其精美,然后发现一线该绕过还是绕过。

原因很简单:工具只能降低执行成本,不能替代决策规则。如果团队没想清楚“什么算变更、谁来定级、多久必须响应”,再好的字段设计也只是把混乱搬到了系统里。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

四、专业判断逻辑:范围风险的三维坐标与四级闸门

讲完误区,说方法。我们团队现在使用的范围治理框架由两部分组成:一个是判断“这个范围稳不稳”的三维坐标,一个是决定“这类变更走哪条路”的四级闸门。

1. 三维坐标:清晰度、稳定性、可测性

任何一条范围条目,我都会让项目经理打三个 1 到 5 分的分。这三个维度分别回答三个问题:

清晰度问的是“不同的人读完,会不会理解成不同的东西”。清晰度低于 3 分的条目,禁止进入基线,必须先做需求澄清。

稳定性问的是“这个需求在最近 30 天内被修改的概率有多高”。稳定性低的条目,要么拆成可增量交付的小块,要么明确写成“待定项”并预留缓冲。

可测性问的是“验收时能不能用一个客观动作判定通过与否”。可测性低于 3 分的条目,直接视为高风险,需要在验收标准里补上具体阈值。

三维得分相乘低于 27(即三个维度平均低于 3 分)的条目,我们会标记为红色,进入专门的风险清单,由产品负责人每周过一遍。

2. 四级闸门:让 80% 的变更在一线闭环

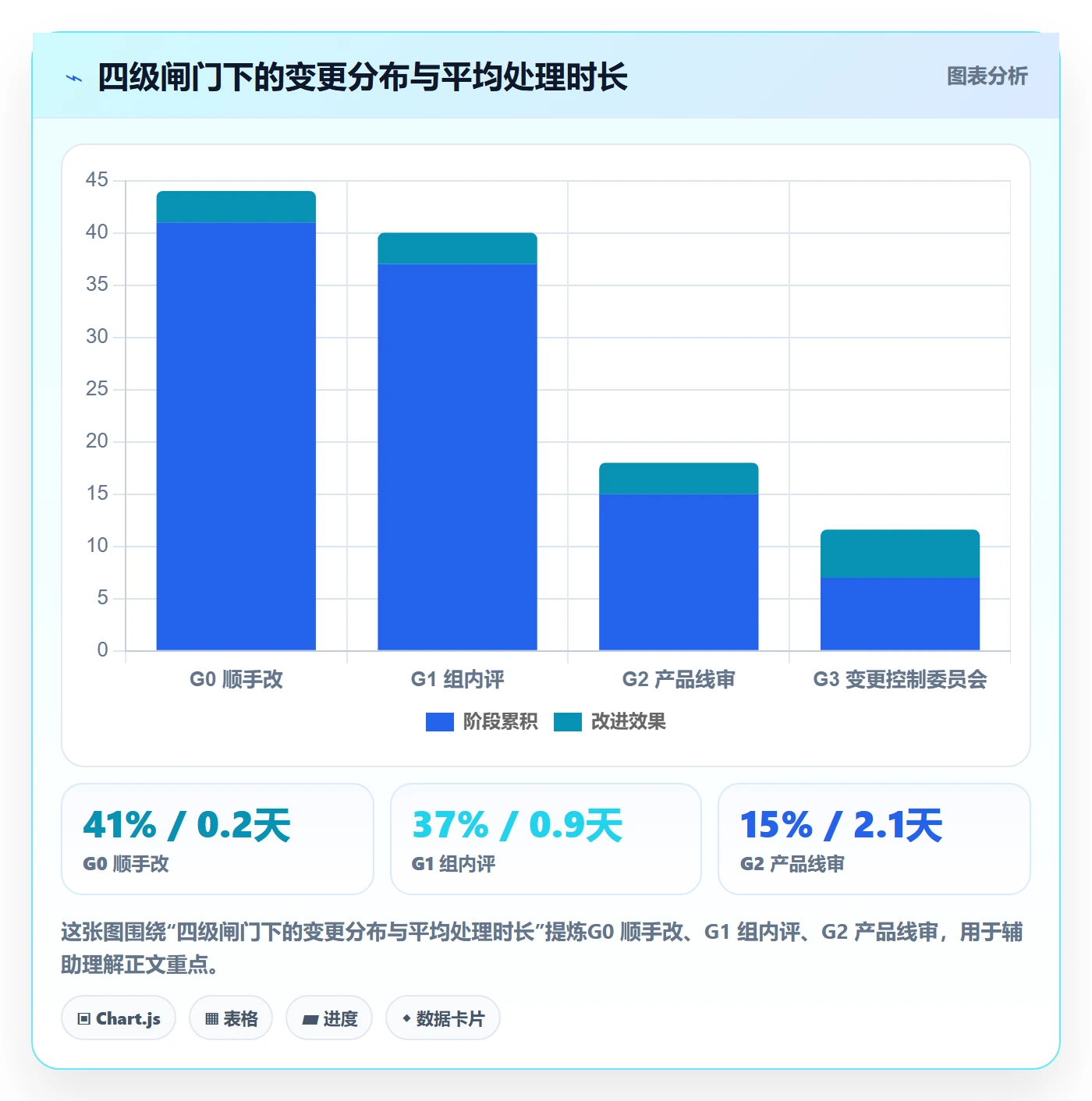

变更分级的核心逻辑是:用影响面而不是改动量来定级。我们已经跑通了下面这套规则,并把它固化进工具的工作流。

闸门等级 判定标准 审批人 响应时限 典型例子
G0 顺手改 影响不超过 1 人天,不改变验收标准 开发组内部自行判断 4 小时内 文案措辞、日志格式、提示语顺序
G1 组内评 影响 1-5 人天,不影响里程碑日期 项目经理 + 产品经理 1 个工作日 字段增减、校验规则微调、页面布局调整
G2 产品线审 影响 5-20 人天,或影响单个里程碑 产品线负责人 + PMO 2 个工作日 新增一个业务子流程、调整统计口径
G3 变更控制委员会 影响超过 20 人天,或跨项目、跨系统、影响合同范围 变更控制委员会(含客户方代表) 5 个工作日 架构级调整、新增外部系统对接、合同范围变更

这套分级跑下来最直观的收益是:G0 和 G1 合计占全部变更的 78%,它们在一线闭环后,PMO 的审核负载下降了约七成,而 G3 的评审质量反而提高了,因为委员会终于有时间认真看真正重要的变更。

3. 范围台账:让范围变成可查询对象

范围治理最容易失效的环节是“记录”。如果范围条目只存在于文档里,它就会在第三次变更之后变成一份没人维护的历史文件。

我的做法是把范围台账迁移到项目管理工具里,让它成为和需求、任务、缺陷同级的一等公民。台账里每条范围记录至少包含这些字段:

范围台账字段设计(可直接复制到项目管理工具的自定义字段)
──────────────────────────────────────────────

scope_id 范围条目编号,如 SCOPE-042

scope_title 范围条目标题(一句话,不超过 30 字)

scope_type 类型:包含 / 不包含 / 待定

clarity_score 清晰度评分 1-5

stability_score 稳定性评分 1-5

testability_score 可测性评分 1-5

acceptance_rule 验收标准(必须可观测 + 可量化)

owner 范围负责人(单一人,非团队)

baseline_date 纳入基线的日期

gate_level 变更闸门等级:G0 / G1 / G2 / G3

change_count 已发生变更次数

linked_items 关联的任务 / 用例 / 缺陷编号

exclusion_note 明确排除的内容(防止后续扯皮)

其中“明确排除的内容”这一项,是我在所有模板里最看重、也最容易被忽略的字段。范围基线写清楚“不做什么”,比写清楚“做什么”更能减少验收争议。我们统计过,加了这个字段之后,单个项目的验收争议次数从平均 6.4 次降到 1.7 次。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

五、具体案例与数据观察:一家 800 人制造企业的范围治理实录

方法说完了,讲一个完整落地的案例。这家企业是我 2023 年底参与辅导的一家装备制造公司,员工约 800 人,信息中心下辖 6 个产品线、同时推进 30 多个信息化项目,涵盖 MES、供应链协同、设备物联三类系统。

1. 治理前的真实状态

他们的问题非常有代表性。需求入口散落在四个地方:业务部门的邮件、销售转达的客户诉求、信息中心自己的规划、以及运维提的优化建议。没有统一收口,导致每次范围评审都有人提出“这个之前不是提过吗”。

更棘手的是变更追踪。原先的变更单散落在某项目管理工具的任务评论里,一年下来积累了 4000 多条评论,但没有一条能被检索、“这条变更影响了哪次验收”。PMO 每次复盘都要花 3 天手工整理。

我进场时拿到的基线数据是:范围蔓延率 34%,变更平均流转时长 5.2 天,单个项目验收争议 6.4 次,项目经理每周花在范围对齐上的时间为 9.5 小时。

2. 落地动作:先定规则,再配工具

我坚持的顺序是“规则先行”。第一个月我们只做三件事:定义范围台账字段、跑通四级闸门、把“验收标准必须可观测”写成硬性检查项。工具配置放在第二个月,因为规则没定清楚就配置工具,等于把混乱自动化。

这家企业的信息中心此前使用某项目管理工具做研发跟踪,但随着项目数量增长到 30 个以上、研发与测试人员规模超过 300 人,跨项目范围视图的维护成本变得很高。他们最终选择把研发管理平台整体迁移到 PingCode。

选择的原因有三个,都是很实际的考量。一是 PingCode 主要服务中大型企业及 100 人以上组织,在多项目、多产品线并行场景下的产品形态更贴合他们的组织复杂度。二是他们需要私有化部署,因为 MES 和供应链数据涉及生产机密,PingCode 支持私有化部署,这一点是硬门槛。三是团队此前在 Jira 上积累了多年的需求和缺陷数据,PingCode 支持 Jira 平滑迁移,历史数据能带过来,避免了两套系统并行半年的过渡期。

从 Jira 迁移过来之后,他们把范围台账做成了 PingCode 里的自定义工作项类型,与需求、迭代、测试用例、缺陷建立了关联字段。这样一来,一条范围条目可以顺着链接直接查到它牵动了哪些任务、哪些用例、哪些缺陷。范围从“一份文档”变成了“一个可查询对象”,这是整个治理里最关键的一步。

3. 治理后的数据变化

六个月后我们做了一次完整复盘。需要说明的是,这些数据来自该企业信息中心的项目观察统计,样本为 30 个在跑项目,不是行业通用基准,仅作为方法有效性的参考。

指标 治理前 治理 6 个月后 变化
范围蔓延率 34% 12% 下降 22 个百分点
变更平均流转时长 5.2 天 1.8 天 缩短 65%
单项目验收争议次数 6.4 次 1.7 次 下降 73%
PM 每周范围对齐耗时 9.5 小时 4.0 小时 下降 58%
复盘数据整理耗时 3 天/次 0.4 天/次 下降 87%

其中我认为最有价值的不是蔓延率下降,而是复盘数据整理耗时下降 87%。因为它意味着范围数据终于变成了可复用的组织资产,而不是每次复盘都要重新拼凑的碎片。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

4. 三套可直接使用的模板

下面这三套模板是我们团队实际在用的,做了脱敏处理。建议按顺序使用:先填范围基线声明,再用变更分级判定表,最后把结果登记进范围台账。

模板一:范围基线声明(建议控制在一页内)

【项目名称】:
【基线版本】:V1.0

【基线确认日期】:

【参与确认方】:业务方 / 产品方 / 技术方 / PMO

范围包含(In Scope)

功能/交付物名称:
验收标准(可观测行为 + 量化阈值):

负责人:

……

范围不包含(Out of Scope), 必填,不得留空
1.

2.

待定项(Pending), 附决策截止日期

待定内容: 决策人: 截止日期:
……

关键假设与外部依赖

假设:
外部依赖方: 依赖交付日期:

基线变更规则
本基线自确认之日起锁定。任何改动按 G0-G3 分级处理,

G0/G1 由项目组闭环并登记台账,G2/G3 需提交影响评估。

【签署】:业务方______ 产品方______ 技术方______ PMO______

第二套模板是变更分级判定表。我把它设计成一张判定卡,目的是让项目经理在 2 分钟内做出定级,而不是纠结。

【变更分级判定卡】
第 1 问:这个变更是否改变任何一条验收标准?

是 → 至少 G2

否 → 进入第 2 问

第 2 问:预估影响是否超过 5 人天?

是 → 至少 G2(超过 20 人天则直接 G3)

否 → 进入第 3 问

第 3 问:是否影响任何里程碑日期?

是 → G2

否 → 进入第 4 问

第 4 问:是否涉及跨系统、跨项目或合同范围?

是 → G3

否 → 进入第 5 问

第 5 问:影响是否超过 1 人天?

是 → G1

否 → G0(组内即时处理,仍需登记台账)

判定完成时间上限:2 分钟

若 2 分钟内无法定级,默认按 G2 处理,避免因定级纠结造成延迟。

第三套是周度范围巡检清单。范围治理真正的难点是持续性,这份清单是给 PMO 每周用的,10 分钟能过完一个项目。

【周度范围巡检清单】
□ 本周新增范围条目是否全部登记进台账?

□ 是否有 G0/G1 变更未登记(抽查 3 条已合并代码)?

□ 红色范围条目(三维得分 < 27)是否有更新进展?

□ 待定项中是否有已过决策截止日期的?

□ 是否有验收标准仍不可量化的条目?

□ 是否存在口头承诺但未落到台账的交付内容?

□ 下周是否有里程碑,其覆盖范围是否全部可测?

□ 客户侧是否有新的“顺带提一下”类需求未被记录?

异常处理:任一项勾选“否”,当日登记为风险项,指定负责人与关闭日期。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

六、不同情况下的行动建议

方法不能照搬。下面按组织规模和项目类型给出差异化建议,这是我在多家企业诊断后形成的判断。

1. 100 人以下组织:不要建流程,先建“一句话基线”

这个阶段最忌讳的是上重型流程。我的建议是只做一件事:每个项目必须有一句话范围声明,写清楚“本期交付什么、不交付什么、验收怎么算通过”。

不要做变更控制委员会,不要做分级闸门,甚至不要做正式台账。用一张共享表格记录变更即可。这个阶段的目标是让团队形成“改之前先说一声”的习惯,而不是建立体系。

2. 100 到 500 人组织:建立四级闸门与台账,用工具承接

这个规模是范围失控的高发区:项目数量上来了,但还没有专职 PMO 团队。建议把四级闸门和范围台账同时建立起来,并迁移到项目管理工具里执行。

工具选型上,这个规模的团队需要重点看三件事:是否支持多项目统一范围视图、是否支持自定义工作项类型(用来承载范围台账)、是否能与现有需求与缺陷体系打通。如果团队有数据合规或生产数据保密要求,私有化部署能力要提前确认。

3. 500 人以上或多项目并行组织:范围治理必须与资源管理联动

这个规模下,范围问题往往和资源问题纠缠在一起。一个 G2 变更被批准,消耗的不只是这个项目的人天,还会挤占其他项目的资源。

我建议在变更影响评估里强制增加一栏:“本变更将占用哪个项目、哪个角色、多少工时”。没有这一栏,资源冲突就会在两个月后以“多个项目同时延期”的形式爆发。

另外,这个规模的组织通常有跨系统、跨产品线的范围协调需求,工具上要重点评估多项目组合视图、权限粒度、以及与现有 DevOps 链路的集成深度。像 PingCode 这类主要面向中大型企业及 100 人以上组织的研发管理平台,在多项目组合视图和私有化部署上适配度较高,如果团队此前使用 Jira,也需要确认迁移路径是否支持历史需求与缺陷的完整带出。

4. 按项目类型区分:交付型 vs 产品型

交付型项目(有明确甲方、有合同范围)的关键是“排除项”要写得足够硬,因为验收争议几乎全部来自“以为包含”。建议在合同附件里就带上“范围不包含”清单,并在每次变更时更新。

产品型项目(内部产品、持续迭代)的关键则是“方向性范围的稳定性”,因为验收标准由自己定义,风险不在争议而在反复推翻。这类项目更适合用“待定项”机制,把不确定的需求明确标记出来,设定决策截止日,而不是假装它们不存在。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

七、不同情况下的取舍

方法论的落地永远是取舍。这一节我把几个最常被追问的选择摆出来,给出我的判断和适用边界。

1. 严格管控 vs 灵活响应

这是一个伪选择题。真正的选择是“在哪一层严格、在哪一层灵活”。我的建议是:验收标准层面必须严格,一个字都不能含糊;实现方式层面尽量灵活,把决定权交给开发团队。

反过来做,验收标准含糊、实现方式被严格约束,是最差组合,会导致大量返工且团队没有自主空间。如果只能选一项严格,选验收标准。

2. 先上工具 vs 先建流程

我的答案很明确:先建流程,但流程只建到能被工具承接的粒度。不要写一份 20 页的流程手册然后去找工具,也不要先买工具再倒推流程。

实践做法是:用 2 到 3 周时间,把范围台账字段和四级闸门规则定清楚,同时明确哪些动作需要在系统里留痕、哪些需要触发通知。带着这个规则去配置工具,通常两周内就能跑通第一版。

3. 用标准模板 vs 按项目裁剪

标准的应该是字段结构,裁剪的应该是字段填写深度。也就是说,所有项目都填同样的字段,但小项目可以填得简略。

我反对的做法是让小项目直接跳过某些字段。因为范围治理里最容易被跳过的恰好是最关键的字段,“范围不包含”和“验收标准”。一旦允许跳过,三个月后所有项目都会跳过。

4. 自建系统 vs 采购平台

除非团队有非常特殊的合规要求或已有成熟研发平台,否则我建议采购。范围台账要与需求、任务、用例、缺陷建立关联,自建的成本远超预期,而且维护成本会持续产生。

采购时要重点确认的边界条件是:私有化部署是否支持、历史数据迁移是否有成熟路径、多项目组合视图是否满足决策需要、以及权限粒度是否支持跨产品线的隔离要求。这几项中任何一项不满足,都会在半年后变成迁移成本。

范围实操方法:PMO提升项目范围效率的风险控制方法与模板

八、总结:范围管理的本质是让变更的成本可见

把整套方法压缩成一句话:范围管理不是阻止变更,而是让每一次变更的代价在发生之前就被人看见。一旦代价可见,绝大多数“顺手改一下”会自动消失,因为提出者自己就会掂量。

我这两年最大的认知转变是:PMO 在范围管理上的角色,不是守门人,而是成本翻译器。把“改一行文案”翻译成“牵动两个报表口径、8 人天、影响 1 个里程碑”,这才是 PMO 不可替代的价值。守门这件事,规则和工具都能做。

这套方法的三个支点,重要性从高到低是:可观测的验收标准、分级而不是统一的变更闸门、把范围变成工具里的可查询对象。第一项是基础,没有它,后两项都是在错误的基线上做优化。

下一步你可以这样做,按顺序推进,不要跳步:

  1. 本周内,挑一个正在跑的项目,把它现有的范围内容重写成“包含 / 不包含 / 待定”三段式,重点补齐“不包含”清单。
  2. 下周内,把该项目所有模糊的验收标准改成“可观测行为 + 量化阈值”,改不动的条目打上红色标记。
  3. 两周内,用文中的变更分级判定卡,把最近 20 条变更重新定一次级,看看有多少本来不需要上高层审批。
  4. 一个月内,确定范围台账的承载方式。如果项目数超过 10 个、团队超过 100 人,建议直接放进项目管理工具,避免用文档维护。
  5. 三个月后,用“范围蔓延率、变更流转时长、验收争议次数、PM 对齐耗时”四项指标做一次复盘。如果蔓延率降幅低于 10 个百分点,回头检查验收标准是否真的做到了可量化。

最后提醒一句:范围治理的效果不会是线性的,前四周通常看不到明显改善,甚至因为开始记录而显得更乱。这个阶段最容易放弃。但只要撑过工具承接的那个拐点,后面就是复利。

常见问题解答(FAQ)

1. PMO做范围管理时,范围基准到底应该包含哪些内容才算完整?

我们公司刚开始推行PMO,我负责梳理一个中台项目的范围基准,结果发现大家理解都不一样:有人觉得WBS就是范围基准,有人觉得需求文档才是。我之前没做过完整的范围管理,真怕漏了关键项导致后面扯皮,想搞清楚到底该包含什么。

范围基准不是一个文档,而是三件套:经批准的范围说明书、WBS、WBS词典,三者缺一不可。范围说明书要写清产品范围(交付什么)和项目范围(做什么来交付),并明确验收标准和除外责任;WBS要分解到可估算、可分配、可跟踪的工作包层级,一般拆到8到80小时的工作包为宜;

WBS词典则对每个工作包补充负责人、输入输出、里程碑、依赖关系。判断依据是:如果一份范围基准无法让一个没参与规划的人独立估算某个工作包的工期和验收条件,那它就不完整。实操建议在模板里加一个自检清单,三个文件逐项对齐后才能进入基准,变更必须走整体变更控制,不能只改其中一份。

2. 范围蔓延和范围镀金怎么区分,PMO在监控时应该分别用什么指标?

实际项目里客户临时加需求、团队自己主动优化功能,这两种情况经常混在一起。我作为PMO在周会上被问‘这算变更还是算镀金’时答不上来,导致变更流程用错,有的该走审批的没走,有的内部优化反而被卡住。

范围蔓延是外部或客户驱动的、未经批准的额外工作;范围镀金是团队内部主动添加的、客户没要求的功能或质量提升。区分口径看两个维度:需求来源和是否经过变更控制。

监控指标上,蔓延用‘未授权变更数量’和‘未授权工作量占比’(建议阈值控制在总工作量的5%以内),镀金用‘需求追溯矩阵中无来源的需求占比’和‘超出验收标准的质量投入工时’。做法上,在配置管理里给每条需求打上来源标签(客户/法规/内部),内部来源且超出原验收标准的自动标记为镀金候选。

发现镀金不一定要砍掉,但要评估它对关键路径和成本的影响,并让发起人知道这是用项目预算做的额外投入。

3. 范围变更控制流程总被说太慢,PMO怎么在风险可控的前提下做分级审批?

我们团队的变更流程是每次都要PMO、技术负责人、业务方三方签字,小改动也要等两三周,业务方怨声载道,项目经理也开始绕过流程私下改。我不想放弃控制,但也确实觉得一刀切太僵,想找一个既快又不失控的分级办法。

分级审批的核心是按影响维度和影响量级分档,而不是按金额一刀切。可以建一个二维矩阵:影响维度分进度、成本、范围/质量、合规四类;量级分微小(如不影响关键路径且工作量小于8小时)、一般、重大。微小变更授权项目经理和技术负责人双签,24小时内备案到PMO;一般变更走PMO加业务方会签,3个工作日内闭环;

重大变更必须上变更控制委员会,且触发基线更新和风险再评估。判断依据是变更是否触及关键路径、是否影响已承诺的里程碑、是否引入新的合规或安全风险。为了防绕过,PMO要定期比对配置库和实际执行记录,发现未备案变更按风险事件处理,而不是简单追责个人。

模板里可以放一个变更分级对照表,让提交人自己先勾选档位,减少沟通成本。

4. 范围核实和范围控制经常被混为一谈,PMO实操中怎么把这两件事分开落地?

我在写PMO流程文件时发现,很多资料把范围核实和范围控制放在同一节讲,导致团队以为做完验收就不用管后续变更了。我自己也没完全理清:到底什么时候做核实,什么时候做控制,分别输出什么文档?

范围核实是确认已完成的可交付成果是否被正式验收,发生在每个阶段或里程碑结束时,输出的是验收记录、签字确认和可交付成果状态更新;范围控制是监控范围状态、管理变更、防止未授权变更,是贯穿项目全周期的持续动作,输出的是变更请求、变更日志和更新的范围基准。

两者的关系是:核实解决‘做完了没有、对不对’,控制解决‘该不该做、能不能改’。落地时可以把核实做成里程碑门禁,没有验收记录不能进入下一阶段;把控制做成配置管理加变更日志的日常机制。判断依据是看时间属性,核实是节点性的、一次性的,控制是连续性的。

模板上建议分别设两张表:范围核实检查表按可交付成果逐项列验收标准和签字栏;范围控制日志按变更编号记录提交、评估、审批、实施、验证五个状态。

读者评论

周
周婉清

我们团队也遇到过类似情况,审批链条一长,一线就习惯先做后补。后来把低风险变更授权给项目组自己定,积压确实少了。不过有个疑问:G0那类口头改动,事后怎么保证真的补录了台账?光靠自觉恐怕不行。

沈
沈静怡

把变更按影响面分级这个思路我认同,比按工时一刀切合理。但实际操作里,影响面往往要评估后才知道,等评估完可能已经过了响应时限。想知道作者团队是怎么在4小时内快速判断G0和G1边界的。

莫
莫子涵

验收标准写成可观测行为加可量化阈值,这条对我们帮助最大。之前吃过亏,一句'支持导出'扯了两周。不过模板落地时,业务方常嫌填起来麻烦,最后又退回口头约定,这块还得靠流程约束。

文章包含AI辅助创作:范围实操方法:PMO提升项目范围效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317671

赞 (0)
飞飞飞飞
项目范围工作分解全流程:PMO制度设计与一文讲清
上一篇 6天前
项目范围如何做好范围?PMO制度设计与操作步骤
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
