Scope流程与规范:PMO项目范围制度设计关键指标

去年 11 月,我以 PMO 负责人的身份介入一家做工业 SaaS 的公司,他们刚交付完一个合同额 380 万的项目。上线后第二个月,客户提出“这些功能当初都聊过,你们没做”。翻出立项文档、需求清单、变更记录、会议纪要,前后核对了整整三天,能证明“这是范围内工作”的证据,只有 41 条。项目周期从 7 个月拖到 11 个月,范围蔓延带来的额外人力成本约 62 万元。这几乎成了很多 PMO 项目范围制度失效的典型样本。

这篇文章不是把 PMBOK 里关于范围的条目重新排列一遍。我做过三年 PMO,前后评审过 60 多个项目的范围制度落地执行,也亲手把两套范围管理规范从纸面推到真实项目里跑通、又推倒重来。下面讲的每一项指标、每一条阈值,要么来自我自己踩过的坑,要么来自我和同行在真实项目数据里对过的结论。我会先给核心结论,再拆解为什么你的范围制度大概率是摆设,然后给出可落地的指标设计、案例数据、取舍逻辑,最后给出不同成熟度组织的行动建议。

一、先给结论:范围制度的核心不是“审批”,而是“可追溯的冻结与解冻”

很多 PMO 做范围管理,第一反应是“加审批节点”,需求要签字、变更要走流程、超预算要升级。结果呢?审批单越堆越多,范围照样蔓延,因为没有人能回答一个基本问题:此刻这个项目的范围基线,到底是哪一版?

我的核心结论是:范围制度设计的关键,不是“卡住多少变更”,而是要建立三件事,范围基线的冻结机制、变更触发的解冻机制、以及贯穿全过程的追溯链。指标设计要围绕这三件事,而不是围绕“审批次数”这类虚荣指标。

换句话说,PMO 范围制度的关键指标,应该能回答下面三个问题:

  • 当前范围基线冻结在哪个版本,谁能证明?
  • 从冻结到解冻,触发条件是什么,谁有权判定?
  • 每一次范围变动,能否反向追溯到源头需求与责任人?

能回答这三个问题的指标,才是有效的范围制度指标;回答不了的,都是“过程合规”的表演。

Scope流程与规范:PMO项目范围制度设计关键指标

二、真实场景:范围蔓延从来不是“客户贪心”,而是制度自己开了口子

过去三年,我评审过的范围失控项目里,几乎都能找到一个共同模式:范围不是被一次性撑大的,而是被无数次“小到不值得拒绝”的口头承诺慢慢撑大的。每一条单独的承诺看起来都合理,“顺手加个导出”“这个改一下颜色就好”,但 8 个月后,它变成一个谁也不想背的烂摊子。

1. 范围蔓延的五个真实来源

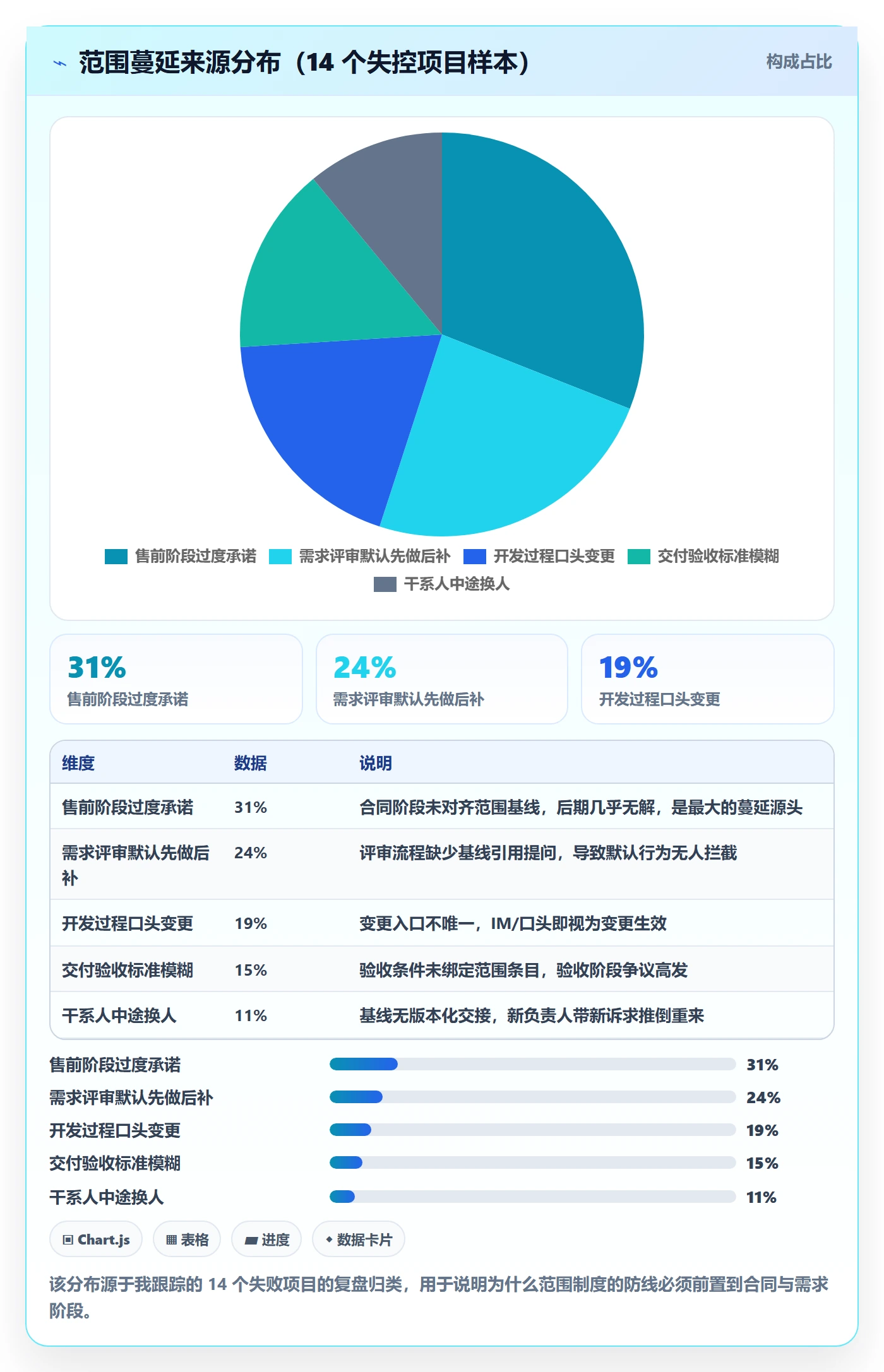

我把最近跟过的 14 个失控项目做了归类,范围蔓延的来源基本落在下面五类,而且比例出乎意料:

蔓延来源 大致占比 典型信号 制度漏洞
售前阶段过度承诺 约 31% 合同附件里有“等”“相关”“后续” 范围基线未与合同条款对齐
需求评审时默认“先做后补” 约 24% 评审会没人问“这条在范围基线里吗” 缺少基线引用机制
开发过程中的口头变更 约 19% IM 群里“就加这一个” 变更入口不唯一
交付验收标准模糊 约 15% 验收会上反复解释“这算不算做完了” 验收条件未绑定范围条目
干系人中途换人 约 11% 新负责人带新诉求 范围基线无版本化交接

售前过度承诺才是最大来源,而不是多数人以为的“开发过程中客户加需求”。 这意味着,范围制度如果只在开发阶段设卡,其实已经晚了,基线在合同签订那一刻就已经被污染。

Scope流程与规范:PMO项目范围制度设计关键指标

2. 一个具体的 380 万项目复盘

回到文章开头那家工业 SaaS 公司。我复盘时发现一个关键事实:项目里能证明“在范围内”的证据只有 41 条,而口头承诺记录(群消息、会议录音)却有 173 条。也就是说,真正有效的范围证据密度只有 19% 左右。

这不是能力问题,是制度设计问题。他们做了一套看起来很完整的变更审批流程,但范围基线从未冻结,变更入口有三个(邮件、群聊、例会),验收条件只写了“满足客户使用需求”。在这种结构下,变更审批只是一道装饰性关卡。

我把这个项目的关键数据做了梳理,对比同一团队后来采用“冻结,解冻,追溯”制度后的另一个项目:

关键指标 项目A(旧制度) 项目B(新制度) 变化
范围基线版本数 0(无冻结) 4 个明确版本 可追溯
变更请求数 58 条(其中 41 条口头) 31 条(全部书面) -47%
范围证据密度 19% 96% +77pp
范围相关额外人力成本 62 万元 11 万元 -82%
范围争议解决耗时 约 26 人天 约 4 人天 -85%

两个项目合同额相近、团队规模相近、客户行业相近。差异不在执行力,而在制度:版本化的基线 + 唯一入口 + 条目级追溯。

3. 范围制度失效的两个信号指标

如果你想知道自己的范围制度有没有真正生效,我建议盯两个信号指标,而不是盯变更总数:

  1. 范围证据密度 = 可追溯到基线条目的交付物数量 / 项目总交付物数量。低于 60%,制度基本失效。
  2. 基线静默时长 = 从上次基线冻结到下一次变动的天数。如果一个项目基线冻结后 90 天没有任何解冻记录,而实际有交付,说明基线已经“死了”,没人再引用它。

这两个指标非常刺眼,而且不需要复杂工具就能算。它们能立刻告诉你:范围制度到底是活的,还是挂在墙上的一份 PDF。

三、拆解误区:范围制度设计里被反复踩的六个坑

我见过太多 PMO 用同一套模板做范围制度,然后把失败归咎于“业务不配合”。下面六个误区,是我在评审和落地中最常见的,排名不分先后,但每一个都会直接摧毁范围制度的可信度。

1. 误区一:把审批节点数量当成制度严格度

增加审批节点,只会让变更绕道走。审批多了,人就会在评审会前用 IM 把变更“先定下来”,然后走个形式上的审批。审批制度严格度不等于拦截力,真正决定拦截力的是变更入口的唯一性和基线的公信力。

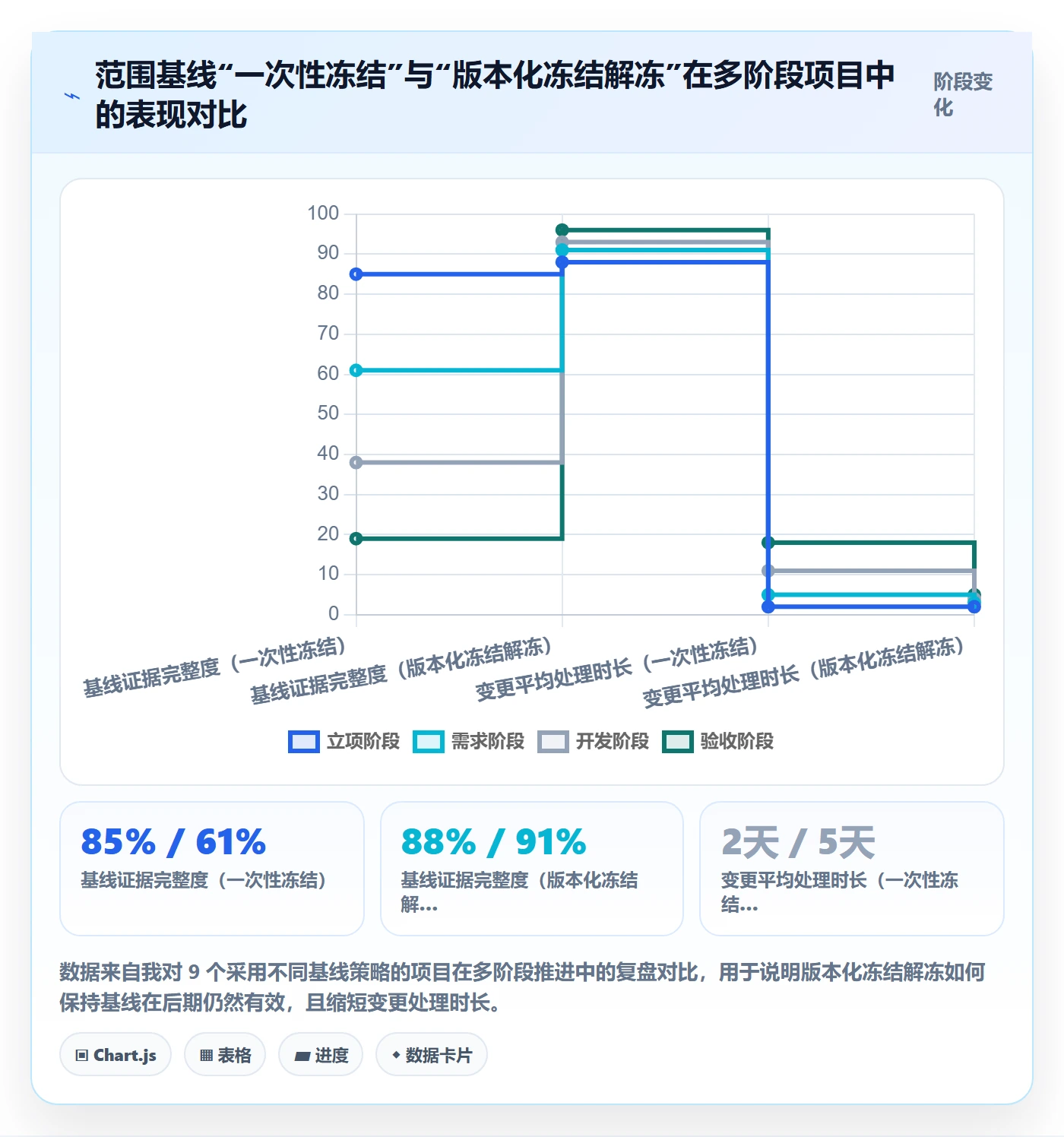

2. 误区二:范围基线只冻结一次

很多团队把“基线冻结”当成一次性动作:立项时确认一下就完事。可项目里必然有权衡和调整,基线如果不能版本化地解冻再冻结,它就只是一个过期快照。正确做法是把基线当版本库,每个版本记录冻结原因、冻结人、解冻触发条件。

Scope流程与规范:PMO项目范围制度设计关键指标

3. 误区三:变更走流程就算“在范围内”

走完流程的变更,不代表它进入了范围基线。变更被批准和变更被并入基线,是两个动作。只批不并入,下一阶段就会重复争议。制度上必须规定:任何批准的变更,在 X 个工作日内更新基线版本,否则系统自动挂起相关交付。

4. 误区四:验收条件与范围条目脱钩

验收时吵得最凶的问题,往往是“这个算不算范围内”。如果验收条件只写“满足业务使用”,那验收会就变成第二次范围谈判。验收条件必须逐条绑定范围基线条目编号,一条一验,验收争议数量能下降一个数量级。

5. 误区五:变更入口不唯一

邮件、群聊、例会、口头四种入口同时有效,等于没有入口。我在多个组织里观察到的现象是:变更入口收敛为一个后,变更总量先降 30%-50%,然后才可能稳定回升,因为人们开始认真对待每一次变更是否值得提交。

6. 误区六:PMO 把自己定位成“范围警察”

PMO 当警察,业务和研发就会联合起来绕过 PMO。我的判断是,PMO 在范围制度里的角色应该是“基线管理员 + 追溯服务提供者”,提供的是证据和判定依据,而不是否决权。否决权可以交给项目决策委员会,PMO 负责让决策有据可依。

四、专业判断逻辑:范围制度的指标该怎么选、怎么定阈值

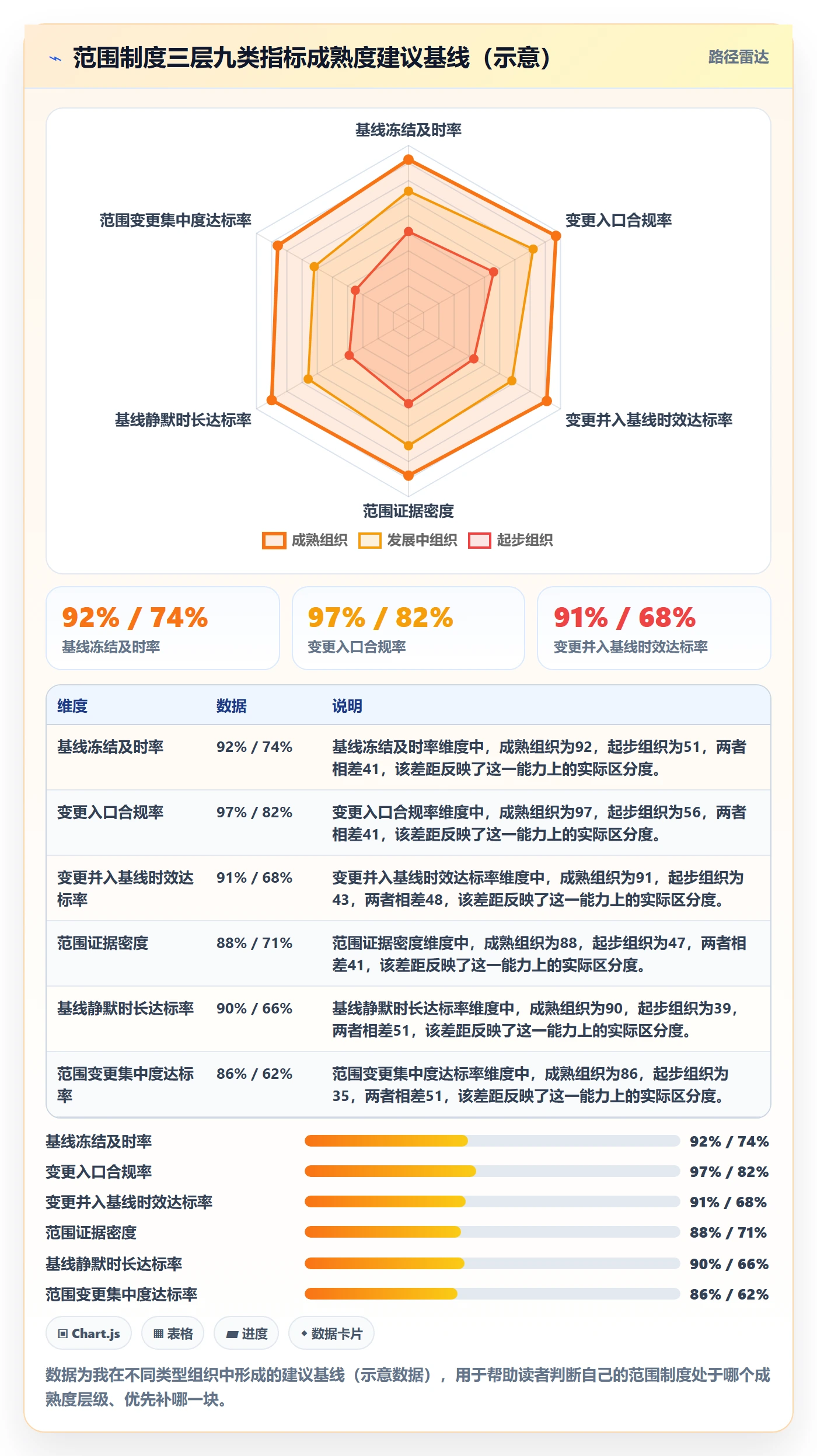

讲完误区,进入正题:范围制度设计到底该围绕哪些指标?我的判断逻辑分三层,基础层保证制度能跑,识别层让制度有洞察力,反馈层让制度能自我进化。三层共九类指标,每一类我都给出我在真实项目里用过的阈值区间。

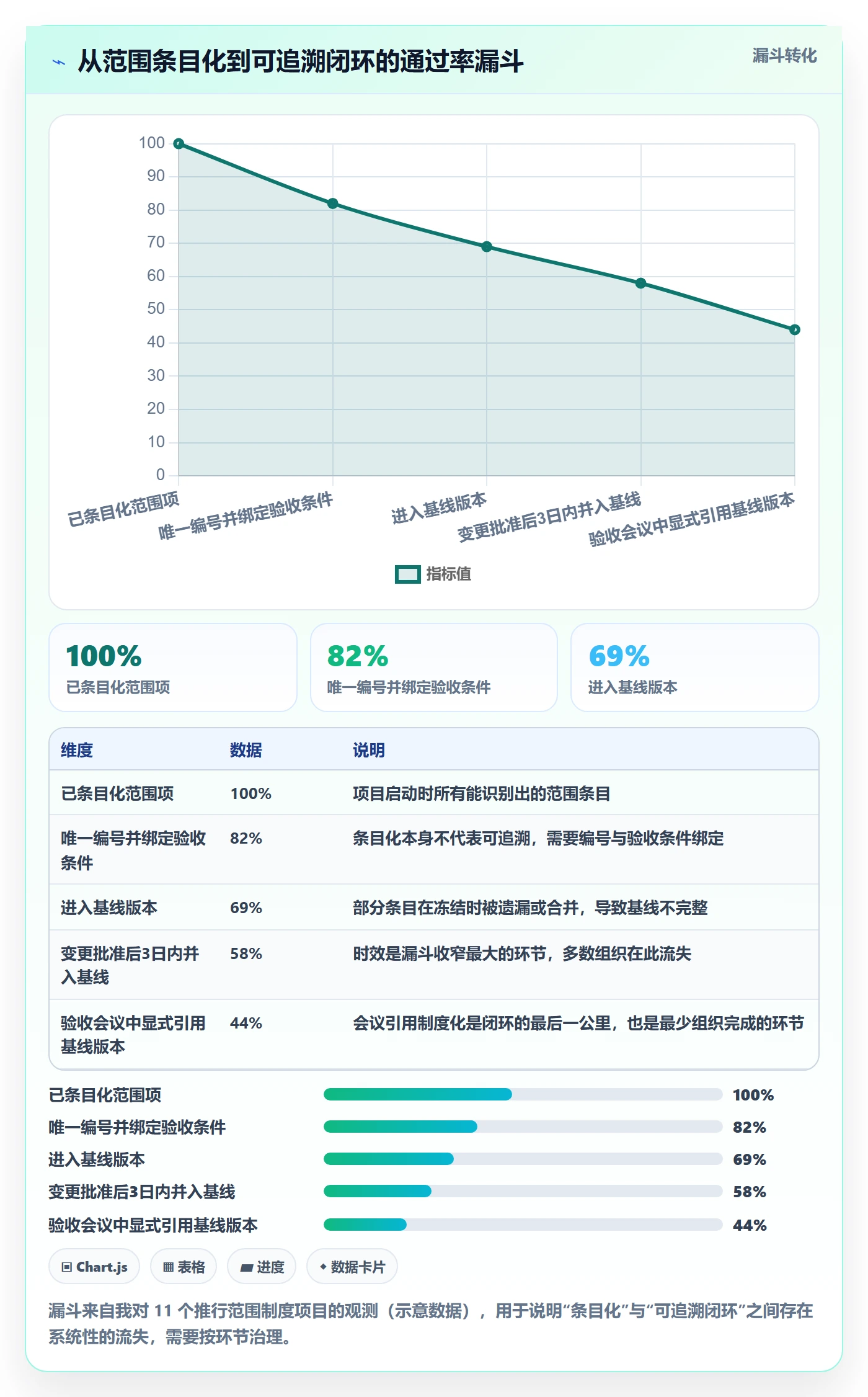

1. 基础层:保证“基线,变更,追溯”闭环可跑

  1. 基线冻结及时率 = 在阶段开始前完成基线冻结的阶段数 / 总阶段数。我建议目标 ≥ 90%。低于 80% 说明基线的时效性不够,等于没有基线。
  2. 变更入口合规率 = 通过唯一入口提交的变更数 / 全部变更数。目标 ≥ 95%。这是最容易失效的指标,也是最值得每周盯的。
  3. 变更并入基线时效 = 从变更批准到基线版本更新的平均工作日。目标 ≤ 3 个工作日。超过 5 天的组织,验收阶段争议显著上升。

2. 识别层:暴露范围风险早期信号

  1. 范围证据密度(前文提到)。目标 ≥ 80%,警戒线 60%。
  2. 基线静默时长。目标 ≤ 45 天。若某阶段实际有交付但 60 天无基线变动,需立即核查。
  3. 范围变更集中度 = 前 3 个模块接收的变更数 / 全部变更数。如果数值 > 65%,说明这几个模块需求本身没谈清楚,应当触发需求回溯,而非继续打补丁。

Scope流程与规范:PMO项目范围制度设计关键指标

3. 反馈层:让制度能自我进化

  1. 范围制度被引用率 = 在例会、评审、验收中被显式引用的基线条目次数 / 项目关键会议次数。目标 ≥ 1.2(即每次关键会议至少引用 1 次以上)。
  2. 范围争议一次解决率 = 范围争议在一次会议内达成一致的次数 / 争议总数。目标 ≥ 75%。
  3. 范围制度迭代频率 = 每季度对范围制度本身修订的次数。目标 1-2 次/季度。完全不迭代的制度,说明没有被真正使用。

这里我要特别说明一个判断:不要试图让所有指标的阈值一步到位。我先从“变更入口合规率”和“范围证据密度”这两个最容易观察、也最能反映问题的指标开始,用 3 个月跑出基线数据,再逐步加入其他指标。范围制度和范围管理一样,需要版本化推进。

五、案例与数据观察:把制度跑在真实项目里会发生什么

下面是我在一个 180 人规模的研发组织里推动范围制度落地的真实路径和数据变化。该组织使用 PingCode 作为研发管理与项目协同平台,需求、变更、基线、交付物全流程在同一个系统里流转。这一点对范围制度落地非常关键,范围制度要能被度量,前提是范围条目在系统里有一等公民的地位,而不是散落在邮件和文档中。

1. 落地路径:从“口头变更”到“条目化追溯”

我们做了四步,历时大约一个季度:

  1. 基线条目化:把项目范围拆成可唯一编号的条目,每条有编号、来源、验收条件、责任人。这一阶段最难,因为很多“范围”原本根本不存在文本里。
  2. 变更入口唯一化:关闭邮件和群聊变更渠道,所有变更必须从系统提交,自动关联到基线条目。
  3. 基线版本化:每次变更批准后,系统自动生成新基线版本并记录差异,旧版本冻结留档。
  4. 会议引用制度化:评审会和验收会必须引用基线版本号和条目编号,未引用视为会议无效。

这四步中,第三和第四步是分水岭。很多组织的范围制度停在第二步,结果变更入口收敛了,但基线还是静态的,会议还是靠嘴说。只有把基线和会议绑定,制度才真正开始运转。

Scope流程与规范:PMO项目范围制度设计关键指标

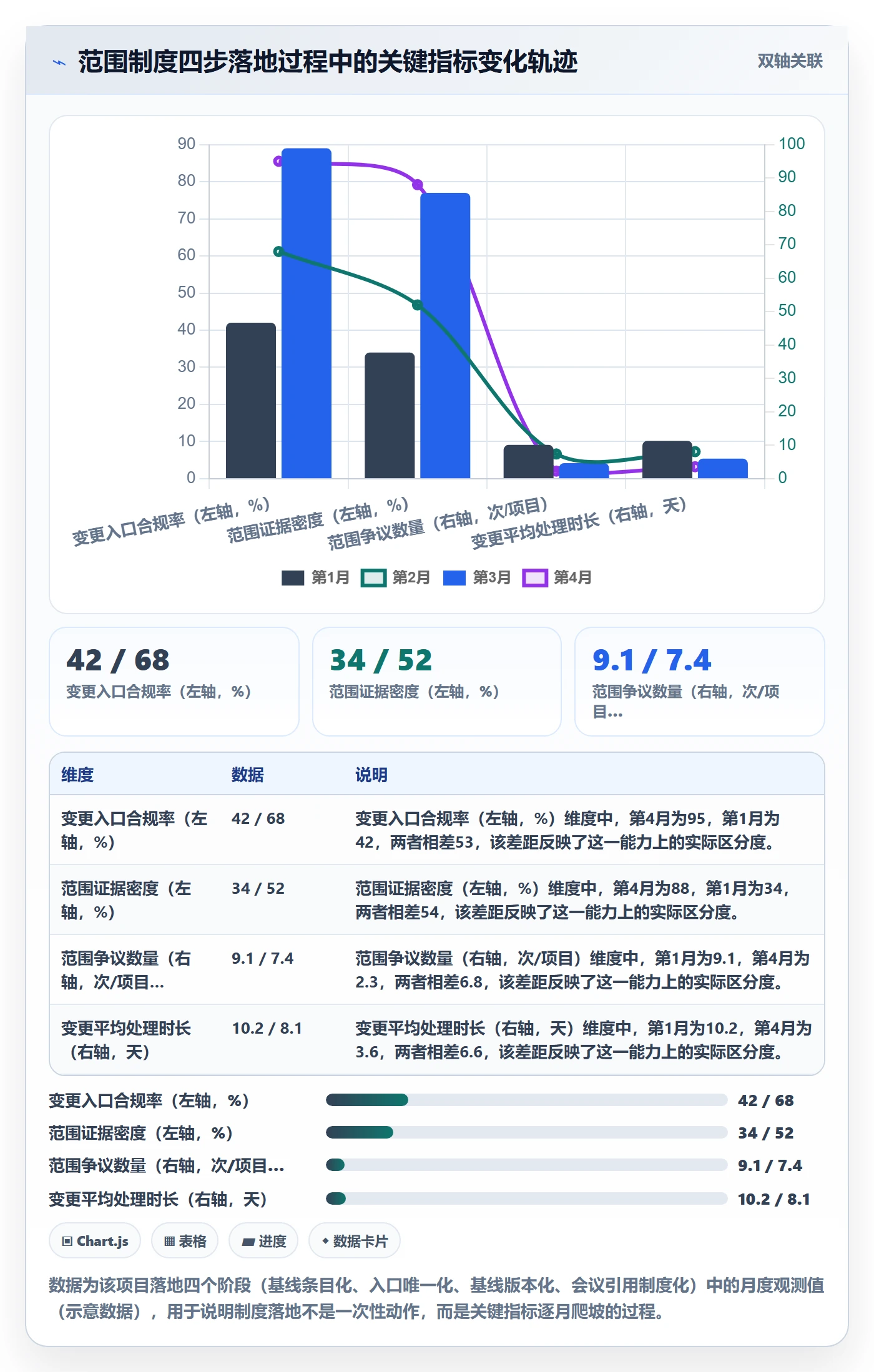

2. 三个月后的数据对比

指标 落地前(基线) 落地后 3 个月 变化
变更入口合规率 42% 95% +53pp
范围证据密度 34% 88% +54pp
范围争议数量 9.1 次/项目 2.3 次/项目 -75%
变更平均处理时长 10.2 天 3.6 天 -65%
验收阶段范围相关返工 约 17 人天/项目 约 4 人天/项目 -76%

最反直觉的一点是:变更入口合规率提升到 95% 后,变更总量并没有被压死,反而稳定在一个更健康的水平。 因为人们开始筛选“值得提交的变更”,而不是随口一说就把变更抛出去。制度不是让变更消失,而是让变更从“无意识蔓延”变成“有意识权衡”。

3. 为什么平台能力是范围制度的一部分

我想强调一个常被忽略的判断:范围制度的可执行性,高度依赖承载它的工具的追溯能力。如果范围条目在系统里不能唯一编号、不能关联变更、不能生成版本差异,那么不管制度写得多细,最后都会退化回文档和口头。

该组织选择 PingCode 作为承载平台,主要出于三点:

  • 私有化部署能力:该组织有数据合规要求,范围条目含客户合同信息,需要部署在内网。
  • 从既有工具平滑迁移:他们此前长期使用 Jira,历史项目和范围数据需要迁移,PingCode 的迁移路径使其能在不中断交付的前提下切换。
  • 国产替代的确定性:在合规与长期服务保障上,这是许多中大型组织近两年做出选择时的现实考量。

对于 100 人以上的组织中,范围条目会快速增多,变更关联关系会变得非常密。如果没有一个能做条目级追溯、能做版本对比、能把会议决议写回系统的工具,PMO 只能靠人力盯。人力盯得了一两个项目,盯不了十个并行项目。

六、不同情况下的行动建议

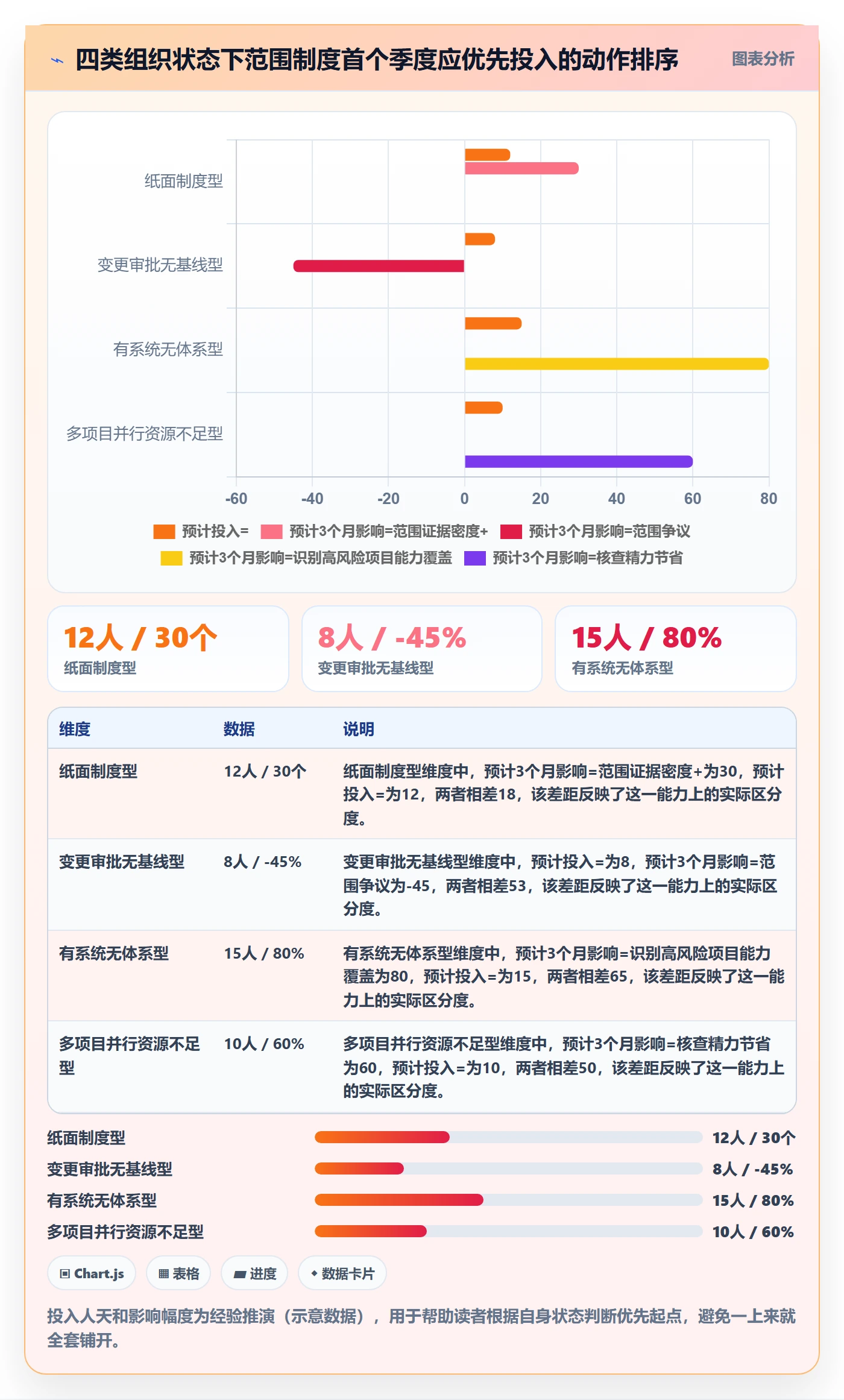

范围制度没有通用模板。我把常见组织状态分成四类,分别给出我的行动建议。对照你自己的情况,选最近的一类开始做。

1. 情况一:制度基本是纸面文件,执行靠自觉

不要一上来就推全部九类指标。第一步先做两件事:

  1. 把当前项目范围条目化,哪怕条目粗糙,也要有编号。
  2. 关闭除系统外的所有变更入口,坚持 30 天。

30 天后你会得到第一个“范围证据密度”的真实数值。这个数值通常比你以为的低 20-40 个百分点。这就是你推动后续制度的最有力论据。

2. 情况二:有变更审批,但没有基线版本

你的制度缺的是“冻结,解冻”机制。建议优先做基线版本化,并在下一次评审会前完成第一次重新冻结。关键动作是:

  • 每次变更批准后 3 个工作日内更新基线版本。
  • 在会议模板里强制加入“本次引用基线版本号”字段。

这个情况下的阈值设定可以放宽,先追求“有”,再追求“快”。

3. 情况三:有系统支撑,但指标没体系

你已经具备落地条件。建议按顺序引入九类指标,每季度新增 2-3 个,先把基础层三个指标跑稳,再引入识别层。识别层里的“范围变更集中度”往往能带来最大的管理洞察,因为它直接指向需求质量问题。

4. 情况四:多项目并行,范围管理资源不足

你需要的不是更多指标,而是更聪明的抽样。建议只对“范围变更集中度”高于 65% 的项目和“基线静默时长”超过 60 天的项目做深入核查,其余项目看聚合看板。把 PMO 的核查精力集中到高风险项目上,是资源紧张时最现实的取舍。

Scope流程与规范:PMO项目范围制度设计关键指标

七、不同情况下的取舍

范围制度设计充满了取舍,没有任何一套配置是全面最优的。我把我认为最值得提前想清楚的四五组取舍列出来。

1. 严格度 vs 响应速度

范围制度越严格,变更响应越慢。我的建议是分层:对“影响基线的变更”严格,对“不影响基线的解释类调整”直接放行。不要把这两类混在一条流程里,否则要么拖慢所有事,要么让真正重要的变更偷偷溜过去。

2. 基线稳定性 vs 迭代灵活性

基线太稳定,无法响应真实变化;基线太灵活,等于没有基线。我一般把基线冻结期设为阶段跨度的一半,然后在阶段中点设一个“唯一解冻窗口”。解冻窗口收敛到固定时间点,是兼顾这两者的实用做法。

3. 度量全面性 vs 度量成本

九类指标全上,PMO 会被数据维护拖垮。对大多数中大型组织,我建议基础层 3 个必上,识别层 2 个选上,反馈层 1 个作为制度健康度的体检指标。度量本身也要有成本意识。

4. 制度化 vs 人情化

范围制度在业务高压期一定会被挑战。“这次客户很急,先做吧”,这类请求永远存在。我的取舍是:允许例外,但例外必须记录且进入基线变更池。例外不可怕,可怕的是例外不留痕,因为它会在下一个项目里变成新的“默认范围”。

5. 自研工具 vs 采购平台

范围制度的追溯密度上来了,自研工具的维护成本会非常高,尤其涉及版本化基线和条目级关联。对 100 人以下的组织,自研或轻量工具可能够用;对 100 人以上的组织,尤其是在有合规与私有化要求时,选择成熟的项目管理平台,长期总拥有成本通常更低。

八、一套可落地的范围制度设计清单

最后,把我实际用过的范围制度设计清单整理出来。它不完美,但每一项都在真实项目里被验证过。你可以把它作为检查表逐条对照。

1. 基线层清单

  • 范围条目是否具备唯一编号、来源、验收条件、责任人?
  • 基线是否有版本号,且每次冻结记录冻结时间与冻结人?
  • 基线版本能否在系统中生成差异对比?

2. 变更层清单

  • 变更入口是否唯一?
  • 变更提交时是否强制关联基线条目?
  • 变更批准后是否在 3 个工作日内并入基线?

3. 验收层清单

  • 验收条件是否逐条绑定基线条目编号?
  • 验收会是否强制要求引用基线版本号?
  • 验收争议是否有一次解决机制?

4. 度量层清单

  • 是否每周输出变更入口合规率?
  • 是否每月输出范围证据密度与基线静默时长?
  • 是否每季度对范围制度本身做一次修订?

Scope流程与规范:PMO项目范围制度设计关键指标

九、总结:范围制度的终局不是管控,而是可解释性

我在多个组织推动范围制度后最大的体会是:PMO 做范围制度的目标,不是让变更变少,而是让每一次范围决策都可解释、可追溯、可复盘。当客户问“为什么这个不在范围内”,你能在 5 分钟内翻出基线条目、变更记录、验收条件;当内部问“为什么多花了 60 万”,你能指出是哪三条口头变更累积造成的。这种可解释性,才是范围制度真正的价值。

如果你现在只想做一件事,我建议是这样:把下一个项目的范围条目化,给每条编号,然后在最近一次例会上强制引用一次基线版本号。你会立刻感受到制度从纸面落到地面的摩擦力,也会立刻看到哪里最脆弱。范围制度不怕被挑战,只怕没人用。

下一步,从九类指标里选基础层那三个,用三个月跑出你自己的基线数据。数据一旦出来,制度迭代的方向就自然清晰了。

常见问题解答(FAQ)

1. PMO项目范围制度设计到底该盯哪些关键指标才不是形式主义?

我在PMO做范围管理制度时,最怕一堆报表没人看。老板问范围控得怎么样,我只能说变更单数量,业务觉得我们卡流程。到底哪些指标能真正反映范围是否失控?

先分三层:基线健康度、变更控制力、蔓延损耗。基线健康度看需求稳定度,即1减去统计周期内被变更影响的需求项除以基线需求项,交付型项目低于85%就不宜进入开发冻结;范围基线偏差,即实际交付范围与批准基线差异项除以基线项,超过5%要升级。

变更控制力看已批准变更率,即已批准变更数除以基线需求数,10%到15%可接受,超过25%说明前期范围定义失效;未授权变更占比,即未走流程却进入交付的需求数除以总新增需求数,目标是低于3%,超过10%直接算红线。蔓延损耗看范围蔓延成本占比,即未授权范围产生的工时除以总工时,超过3%要专项复盘;

变更响应周期中位数,常规变更5个工作日内,紧急变更24小时内。指标不要超过7个,且每个指标必须有数据源、责任人和触发动作,否则就是形式主义。

2. Scope流程里范围基线到底什么时候冻结,需求还在变怎么办?

我们项目一开始就写需求,但业务总说先做起来再补。结果开发到一半,需求还在加,进度一拖再拖。PMO到底该在什么节点冻结范围,冻结后业务又要改怎么办?

基线不是一次性冻结,而是分级冻结。做法是,在需求评审通过后建立初始范围基线,包含WBS、验收标准、假设和排除项;在开发启动前做第一次冻结,冻结后新增需求只能走变更。判断依据是,如果需求稳定度低于80%,不要强行冻结,先做原型或迭代确认,每轮只冻结下一个迭代范围。

冻结后业务要改,按影响分级:影响工期不超过1天且不跨模块的,产品经理和开发负责人审批;影响2到5天或涉及接口的,PMO和业务负责人审批;影响超过5天或涉及里程碑的,上变更控制委员会。紧急变更可先执行后48小时内补单,但每月紧急变更占比不能超过10%。关键是把排除项写清楚,避免没说不要就是要做。

3. 范围变更流程怎么设计,才能不被业务和开发绕过?

我们公司有变更流程,但业务直接找开发口头改,开发也怕得罪人就先做了。PMO事后才发现范围已经膨胀。变更流程到底怎么设计才有约束力,而不是只卡老实人?

核心是让绕过流程的成本高于走流程。第一,变更入口唯一:所有范围变更必须提交变更申请,写清背景、影响项、工作量、工期、验收标准,未提交的不进入迭代和验收。第二,审批权限和工时挂钩:不超过4人时由产品负责人批,4到16人时由PMO加业务负责人批,超过16人时上变更控制委员会;

紧急变更设绿色通道,但每月不超过总变更的10%。第三,把未授权变更纳入考核:未授权变更占比超过5%时,扣减对应团队的范围健康分,并在项目周报公开。第四,工具上做硬控制:在某项目管理平台里把基线范围锁定,新增需求只能通过变更单关联,代码提交和任务关联需求ID,否则无法流转到测试和验收。

这样做不是卡人,而是让影响可见。

4. 怎么提前发现范围蔓延,并量化它对项目的影响?

范围蔓延最麻烦的是发生的时候没人觉得有问题,等发现延期已经晚了。我们项目周报只写完成了多少任务,看不出范围是不是悄悄变大了。有没有办法提前预警,并且用数据说服老板?

可以设三个预警指标,按周统计。第一,新增需求数除以基线需求数,周度超过3%或连续两周超过2%就预警;第二,未授权变更占比,即没有变更单但进入开发或测试的需求数除以新增需求数,超过5%触发PMO介入;第三,范围蔓延成本占比,用未授权需求实际消耗工时除以项目总工时,超过3%就要在项目例会上做根因分析。

数据口径要固定:以批准的范围基线为分母,以变更控制委员会或授权审批通过的变更为已授权,以任务关联需求ID来识别未授权。提前发现靠的是趋势,不是单点,比如基线偏差从2%一周内跳到8%,比绝对值更危险。量化后不要只报数字,要换算成工期和成本,比如蔓延工时120人时约等于3人一周,这样才能推动业务做取舍。

读者评论

江
江雅楠

关于“变更入口收敛后总量先降30%-50%”,我在实际项目里见到的是另一种走向:入口只剩一个,大家就把讨论挪到线下,攒到阶段末一次性批量提交,最后入口合规率能到95%以上,但基线一个月才更新一次,指标好看、效果为零。所以比起盯变更入口合规率,我更想知道“变更从提出到并入基线的天数”这个指标怎么在系统里自动采集,靠人填基本会失真。另外文中说的“基线静默时长≤45天”,对周期只有两三个月的短项目是不是也得按比例调整?

龙
龙星宇

直接套90天或者45天感觉很别扭。

莫
莫舒然

售前过度承诺占到31%,这个结论我认同,但方案里几乎没有可执行的部分。合同附件里那些“等”“相关”“后续”是销售和法务签的,PMO通常没有前置审核权。我们公司也试过让PMO参与合同评审,销售一句“影响签约节奏”就推回去了。所以我更想问:如果PMO拿不到合同阶段的否决权或者至少是强制会签,这套冻结解冻的机制是不是仍然只能管住研发和交付团队,真正最大的那个口子还开着?

韩
韩婉清

项目A和项目B的对比我看的时候有点保留。两个项目时间上有先后,同一个团队做完A再做B,本身就有经验积累,把62万到11万完全归到制度变化上,说服力没那么强。另外范围证据密度从19%到96%,我怀疑有一部分只是把原来的群消息换成了书面记录,工作量并没有真的减少。还有变更数从58条降到31条,到底是变更变少了,还是有一批变更干脆被压着不提交了?如果能补上交付周期和客户验收满意度这两组数据,这个案例会扎实很多。

文章包含AI辅助创作:Scope流程与规范:PMO项目范围制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317550

赞 (0)
飞飞飞飞
交付范围最佳实践:PMO项目范围流程优化,常见问题
上一篇 4天前
范围边界管理方法大全:PMO项目范围制度设计落地清单
下一篇 4天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
