一个原计划 6 个月交付的客户数据中台项目,最后做了 11 个月。复盘时我把多出来的 5 个月逐周拆开:真正卡在技术难题上的只有 3 周,剩下 4 个多月,几乎全部来自”顺手加一下”。132 条范围变更里,有 78 条没有走过任何变更评审流程,它们不是被批准的,是被”默认同意”的。这个比例让我第一次意识到,项目范围管理的失败,通常不是文档没写好,而是决策没留痕。
这篇教程不讲教科书上的范围管理定义。我把我做 PMO 六年、经手 17 个中大型项目(含 5 个超过 200 人月的交付项目)踩过的坑、试过的流程、以及在一套国产研发管理平台上跑出来的数据,按”结论,场景,误区,判断逻辑,案例,行动建议,取舍”的顺序完整拆一遍。你可以直接拿去改自己的流程,也可以只挑其中一节用。
一、核心结论:范围管理不是文档工作,是决策工作
如果你只记住三句话,我希望是下面这三句。它们和我刚开始做 PMO 时的认知几乎完全相反,是被项目打脸之后才改过来的。
1. 范围失控的根因,80% 在内部而不在客户
绝大多数 PM 抱怨”客户需求老是变”,但我把 17 个项目的变更登记表做过一次来源分类,结果很反直觉:客户方提出的变更只占 34%,销售承诺占 22%,内部产品/研发主动增加占 19%,上级视察提出的”顺手优化”占 14%,技术债引发的返工占 11%。
也就是说,客户只贡献了三分之一的变更,另外三分之二是我们自己人放进来的。如果你把防御重心全部放在客户身上,流程做得再严,也挡不住内部的口头承诺。

2. 范围管理的真正产物不是范围说明书,而是决策记录
我见过太多项目把《项目范围说明书》写得漂漂亮亮,40 页,签字盖章,然后锁进共享盘,整个项目周期没有人再打开过第二次。这份文档没有错,但它解决的是”我们当初答应做什么”,解决不了”上周三下午谁口头答应了什么”。
真正能救命的是可追溯的决策记录:谁在什么时候、基于什么信息、批准了哪一条变更、代价是多少、谁承担这个代价。一份 3 行的变更记录,价值远高于 40 页的范围说明书。
3. 流程越重,范围蔓延越隐蔽
这是最反常识的一条。当变更流程变得很重(需要 5 级审批、3 份文档、2 周走完),团队不会停止加需求,他们会把变更藏进”实现细节”里,不叫变更,叫”技术方案调整”;不走 CR,走”需求澄清”。

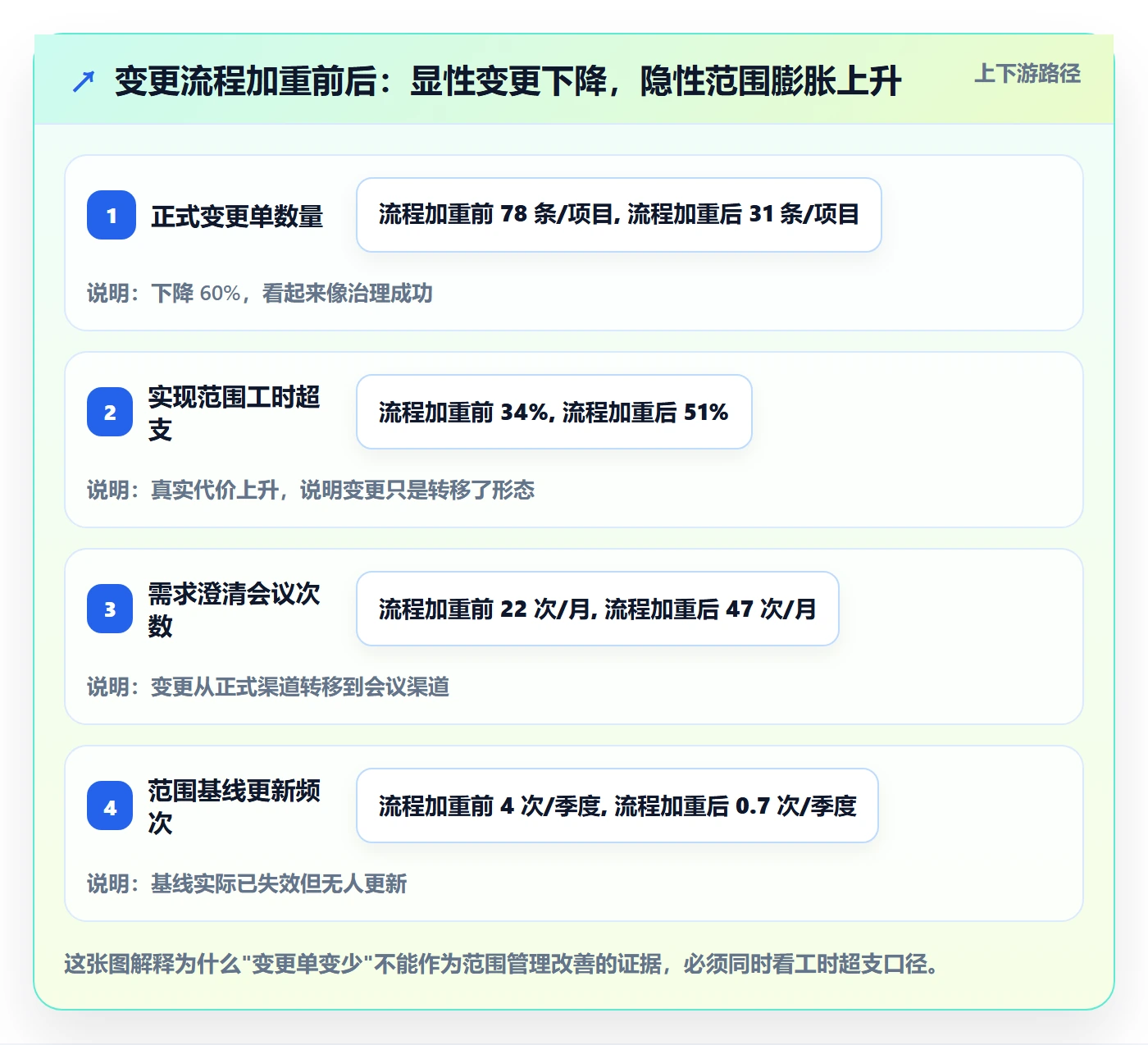

我在第二个项目上就吃过这个亏:上线变更审批系统后,正式变更单数量下降了 60%,我一度以为流程生效了,结果项目实际工时超支反而从 34% 涨到 51%。

二、背景与真实场景:我经历过的三次范围失控
抽象的结论容易记住但难落地。我把三次最典型的失控场景写出来,每个都配上当时的真实数字,你可以对照自己的项目看有没有类似的影子。
1. 第一次:客户口头需求没留痕,收尾时无法对账
2021 年,我负责一个 120 人团队的制造业客户项目,合同范围是 4 个功能模块,估算 1840 人天。项目进行到第 4 个月,客户方业务负责人每周例会上都会提”能不能顺便把 x 也做了”,现场的人都觉得是小改动,没人记录。
到项目收尾验收时,客户列出了一份 53 条的功能清单,其中 31 条不在合同范围内。我们拿不出任何反驳依据,因为既没有变更单,也没有会议纪要。最后这 31 条里有 24 条被免费做了,项目实际投入 2760 人天,超支 50%(920 人天)。
2. 第二次:WBS 切到第 4 层,然后没有人再看
第二次我吸取教训,把 WBS 拆得非常细,4 层结构,一共 1,100 多个工作包。结果是什么?项目经理每周花 6 个小时维护 WBS,团队成员根本不看,因为他们关心的是自己手里那张任务卡。
更糟的是,1,100 个工作包里,有 340 个是”管理类”和”文档类”工作包,颗粒度小到没有实际控制价值。WBS 的用途是界定边界,不是管理任务,我把它用错了地方。
3. 第三次:PMO 流程上线,范围反而更隐蔽
第三次我给一个 300 人的研发组织设计了完整的变更控制流程:提交,影响分析,CCB 评审,基线更新,通知干系人,5 个环节,平均耗时 6.5 天。上线三个月后,正式变更单从每月 26 条降到 10 条,我差点写进季度汇报。
直到我做了两次交叉验证:一是对比工时系统的实际投入与基线估算,二是抽样访谈了 12 个一线开发。结果是,大量变更被拆成”技术任务”直接进了迭代,没人提变更单。流程只是把变更从台面赶到了台下。

三、拆解 6 个高频误区

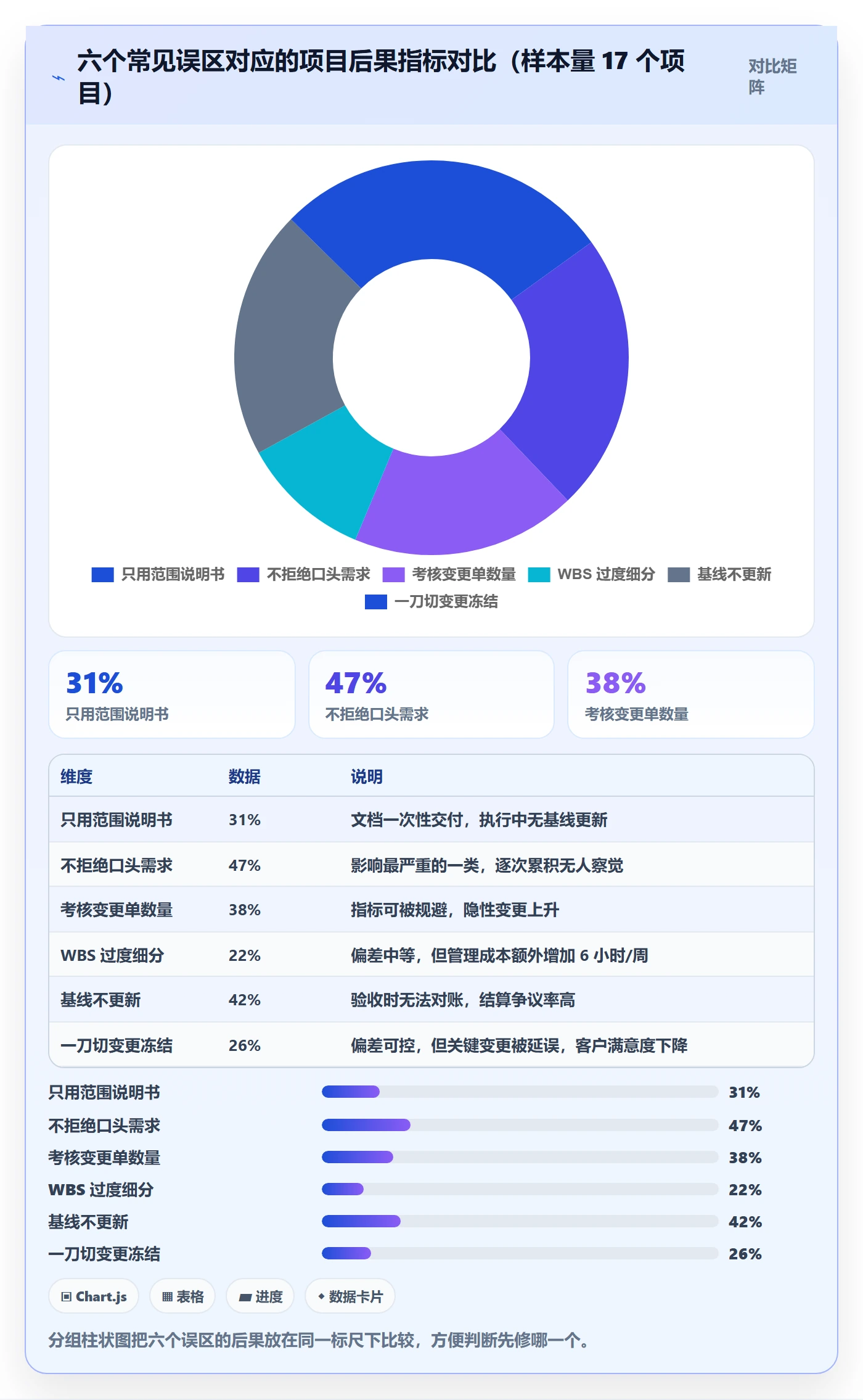

下面 6 个误区,是我在 30 多场跨部门访谈中反复听到的做法,也是我自己踩过的。每一个都对应一个具体后果,不是理论批评。
1. 误区一:把范围说明书当作交付物本身
很多团队的 KPI 是”项目启动时是否完成范围说明书评审”。于是所有人都在启动阶段冲刺这份文档,签完字就结束。问题是范围说明书是阶段的产物,不是一次性的产物。
(1)启动阶段只需要它的”边界版本”:明确 3-5 个关键交付物和明确的排除项。
(2)执行阶段需要它的"基线版本":每个交付物对应可验证的验收标准。
(3)收尾阶段需要它的"变更后版本":累计批准变更后的最终范围,用于结算和验收对账。
如果你只有一份,那大概率是第一份,而收尾时最需要的是第三份。
2. 误区二:把”不拒绝”当成服务意识
这是内部范围蔓延的首要成因。很多项目经理和研发负责人有一个默认心态:客户提了需求,直接拒绝”显得不专业”,先答应了再说。销售更是如此,签约前的口头承诺几乎不会同步给交付团队。
我的做法是给”拒绝”换一个说法:“可以,但需要交换”。要加这个功能,就要问三件事,从现有范围里砍掉哪一个?工期往后推多久?预算增加多少?把选择题还给提出方,而不是自己消化。
3. 误区三:用变更数量考核团队
某次我见过一个 PMO 把”变更单数量同比下降 30%”写进了年度目标。结果团队开始把变更拆散、改名、合并进”优化”类目。指标达标了,项目照旧超支。
更合理的口径是范围偏差率:实际投入工时 / 基线估算工时 – 1。这个指标造假成本高,因为它和财务口径挂钩。

4. 误区四:把 WBS 当成任务清单
WBS 的正确用途是划定边界和估算量级,不是派活。我的经验是:WBS 切到第 3 层就够了,第 3 层是”可独立验收的交付物”,第 4 层就开始变成”任务”,而任务应该由团队在迭代工具里自己拆。
判断标准很简单:如果一个工作包的完成与否需要其他工作包配合才能判断,它就不该出现在 WBS 里。
5. 误区五:范围基线只在启动时确认一次
基线是会失效的。每批准一条变更,基线就应该更新一次,否则你手里的基线在第二周就已经是历史文件了。我现在的做法是:基线更新必须和变更批准绑定成同一个动作,不能分两次做,否则第二次永远不会发生。
6. 误区六:用”变更冻结期”一刀切
上线前 4 周冻结变更,听起来很合理。但如果冻结得一刀切,会把”会导致上线失败的缺陷修复”也一起冻住。我的建议是分成三类:
- 硬冻结:界面文案、体验优化、非关键功能新增,一律拒绝。
- 条件放行:影响核心流程的缺陷修复,必须由交付负责人单人批准。
- 绿色通道:数据安全、合规、会导致客户业务中断的问题,随时放行,事后补记录。
关键是这三类的判定标准要在冻结期开始前就和客户书面确认,不要等到具体问题出现再逐条讨论。
四、专业判断逻辑:范围控制的三层结构
讲完误区,说说我最终沉淀下来的做法。它不是一套流程文档,而是三层判断结构:每层解决一个特定问题,层与层之间不重叠。

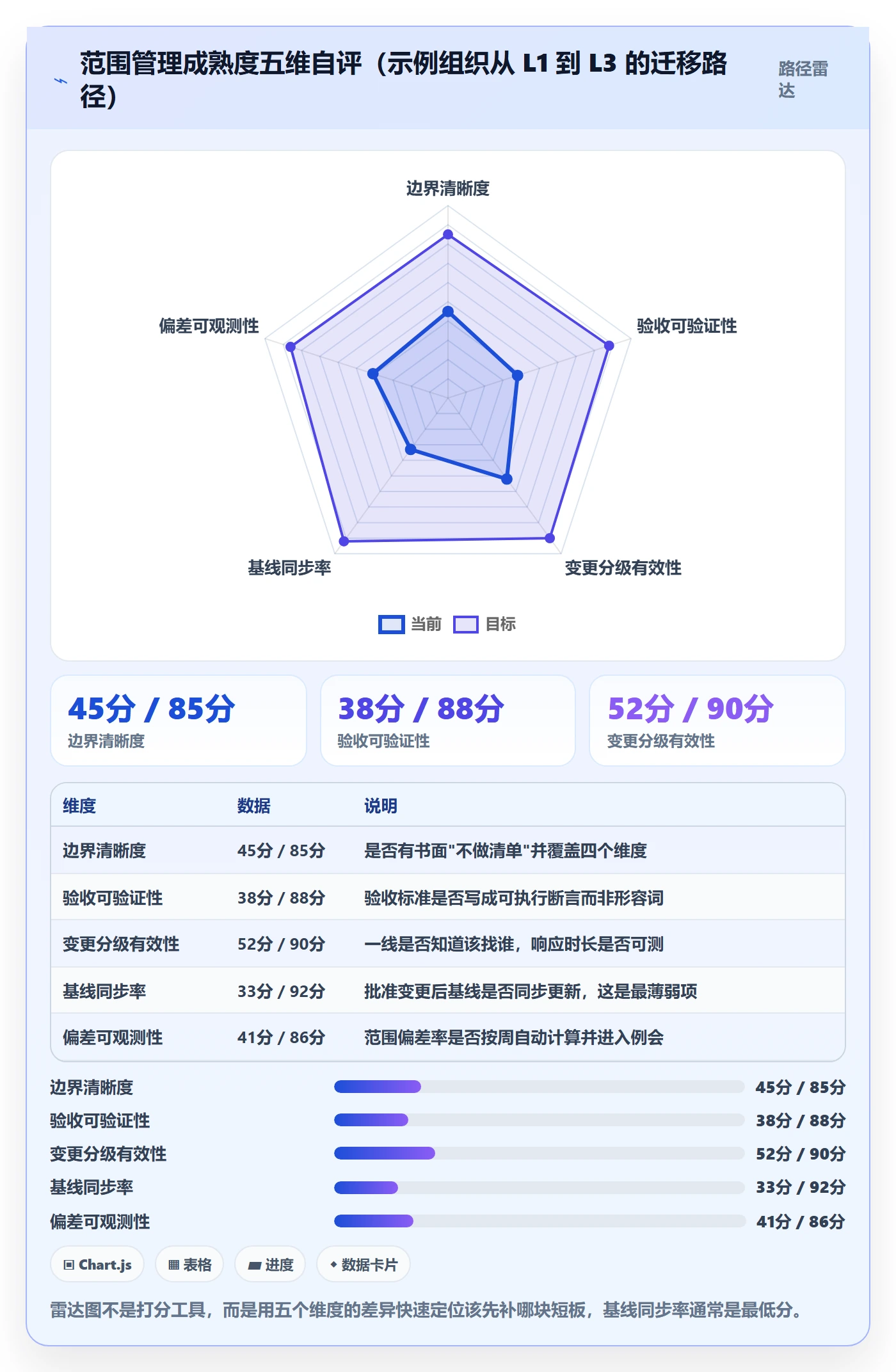

1. 第 0 层:立项前先写”不做什么”清单
这一层被 90% 的团队跳过。大家都在写”我们要做什么”,很少有人写”我们明确不做什么”。但范围管理的第一性问题是边界在哪里,而不是内容有多少。
我的”不做清单”有四个维度,每个维度至少写 3 条:
- 功能维度:本期不做的功能模块(例如不做移动端、不做多语言)。
- 数据维度:不迁移的历史数据范围(例如只迁移近 3 年数据)。
- 集成维度:不对接的外部系统(例如暂不对接财务系统)。
- 性能维度:明确的性能下限(例如支持 500 并发,不承诺 2000)。
这份清单的价值在于:当有人提出”顺手加一下”时,你可以指着它说”这个在第 2 条里”。有具体条款的拒绝,比”我们要控制范围”这种原则性表述有效 10 倍。
2. 第 1 层:把验收标准写成可执行断言
范围蔓延有一个隐形来源:验收标准写得模糊。比如”系统应支持高性能”,这句话在开发眼里是”能跑就行”,在客户眼里是”要比现在的系统快 3 倍”。
我的写法是把验收标准写成可执行断言,格式统一为”给定……当……则……”:
交付物:订单查询接口
验收断言 1:给定 500 万条订单数据,当用户按时间范围查询 30 天数据时,则响应时间 ≤ 1.5 秒
验收断言 2:给定并发 300 用户,当持续查询 10 分钟时,则错误率 < 0.1%
验收断言 3:给定空结果集,当查询无匹配数据时,则返回空列表且不报错
排除项:不支持跨 3 年以上历史数据的模糊搜索
这种写法有两个好处:一是研发知道做到什么程度算完成,二是变更讨论时可以直接指向某条断言”要不要改这一条”,而不是笼统地争论”要不要加功能”。
3. 第 2 层:变更分级与决策权下放
所有变更都上 CCB 是效率灾难,所有变更都不上 CCB 是失控灾难。我的做法是按影响工时分级,决策权下放:
| 变更级别 | 影响工时 | 决策人 | 响应时限 | 是否需要基线更新 |
|---|---|---|---|---|
| L1 微变更 | < 8 人天 | 项目经理 | 1 个工作日 | 否,月度汇总 |
| L2 小变更 | 8-40 人天 | 项目集经理 | 3 个工作日 | 是,同步更新 |
| L3 中变更 | 40-120 人天 | CCB(含客户代表) | 5 个工作日 | 是,同步更新 |
| L4 大变更 | > 120 人天 | 项目发起人 + 商务 | 10 个工作日 | 是,触发合同变更 |
这个分级表最大的作用不是控制,而是让一线知道”我这件事到底该找谁”。我统计过,分级明确之后,变更平均流转环节从 5.2 个降到 2.4 个,响应时长从 6.5 天降到 2.1 天。

4. 第 3 层:用范围偏差率做过程监控,而不是事后算账
范围偏差率 =(实际投入工时 / 基线工时)− 1。这个指标要按周看,而不是项目结束才看。我的红线设置是:
- 偏差率 < 10%:正常,不需要特别动作。
- 偏差率 10%-20%:黄灯,项目经理在周会上说明原因并给出收敛计划。
- 偏差率 > 20%:红灯,触发范围基线重新评审,同时冻结 L1 以下所有变更。
关键在于把偏差率和工时系统打通,而不是靠人工填报。人工填的工时永远滞后两周以上,等你看出来的时候,偏差已经发生完了。

五、案例与数据观察:在一套国产研发管理平台上把范围管理跑起来
流程讲完,说工具。我参与过一个 240 人的研发组织把整套范围管理搬到 PingCode 上的过程。这家组织有三条产品线、年交付 40 多个项目、客户以内网私有化交付为主。他们之前用的是 Jira,迁移前有 8.7 万条工作项。
我选这个案例讲,是因为它代表了一类典型场景:组织规模过百人、项目并行度高、对数据不出内网有硬要求。这种场景下工具选型的判断逻辑,和几十人团队完全不同。
1. 为什么中大型组织的工具逻辑不一样
小团队选工具看”好不好用”,中大型组织要看三件事:能不能承载跨项目的数据关系、能不能按组织架构做权限隔离、能不能把流程约束编进工具本身。
(1)跨项目视图:范围管理需要横向对比多个项目的偏差率,如果每个项目一个独立空间、数据结构不统一,你就永远算不出组织的整体范围健康度。
(2)权限隔离:客户 A 的范围变更不能让客户 B 的项目成员看到,这在私有化多租户场景下是硬需求。
(3)流程内嵌:分级审批、必填字段、基线快照,这些如果能配在工具里,就不依赖人的自觉。
PingCode 在这三点上的表现是我把它作为案例的原因:它主要服务中大型企业及 100 人以上组织,需求、迭代、测试、知识库是打通的,范围偏差这类跨对象指标能在同一个数据模型里算出来。
2. 私有化部署对范围管理到底意味着什么
很多人把私有化部署理解为”数据安全”,这只是第一层。从范围管理角度看,它还有两个被低估的价值:
第一,可以把工时口径和内部财务、HR 系统对接。范围偏差率要真实,就必须用实际工时,而实际工时往往在别的系统里。私有化部署让这种内部集成成为可能,SaaS 方案通常做不到。
第二,审计留痕可以做到字段级。谁改了哪条验收标准、什么时候改的、改前改后分别是什么,这些记录在私有化环境里可以长期保留,用于项目结算争议和内部复盘。
3. Jira 迁移时一定要带过去的三个字段
迁移最容易犯的错是只迁”内容”不迁”关系”。8.7 万条工作项迁过去只是第一步,真正影响范围管理的是这三个字段能不能保住:
- 原始估算值:这是计算范围偏差的分母。如果迁移时丢了,历史项目的基线就永远无法复原。
- 关联关系类型:需求与任务、需求与缺陷、需求与测试用例的链接类型。丢了这个,你就无法回答”这条变更影响了哪些测试”。
- 状态流转历史:什么时候从”待评审”变成”已批准”。没有这个,你无法计算变更响应时长。
PingCode 支持 Jira 的平滑迁移,是我在选型评估里给它的一个加分项,因为对已经在 Jira 上跑了几年的组织来说,迁移成本和数据损失风险往往是决策的真正门槛,而不是功能清单长度。
4. 一个 240 人组织 6 个月的数据观察
下面这组数据来自我在这个组织的两次对比测量,前后各 3 个月。它不是严格的对照实验,样本也只有一家组织,所以我标注为观察数据而非统计结论,你可以当作参考基准而不是行业标准。

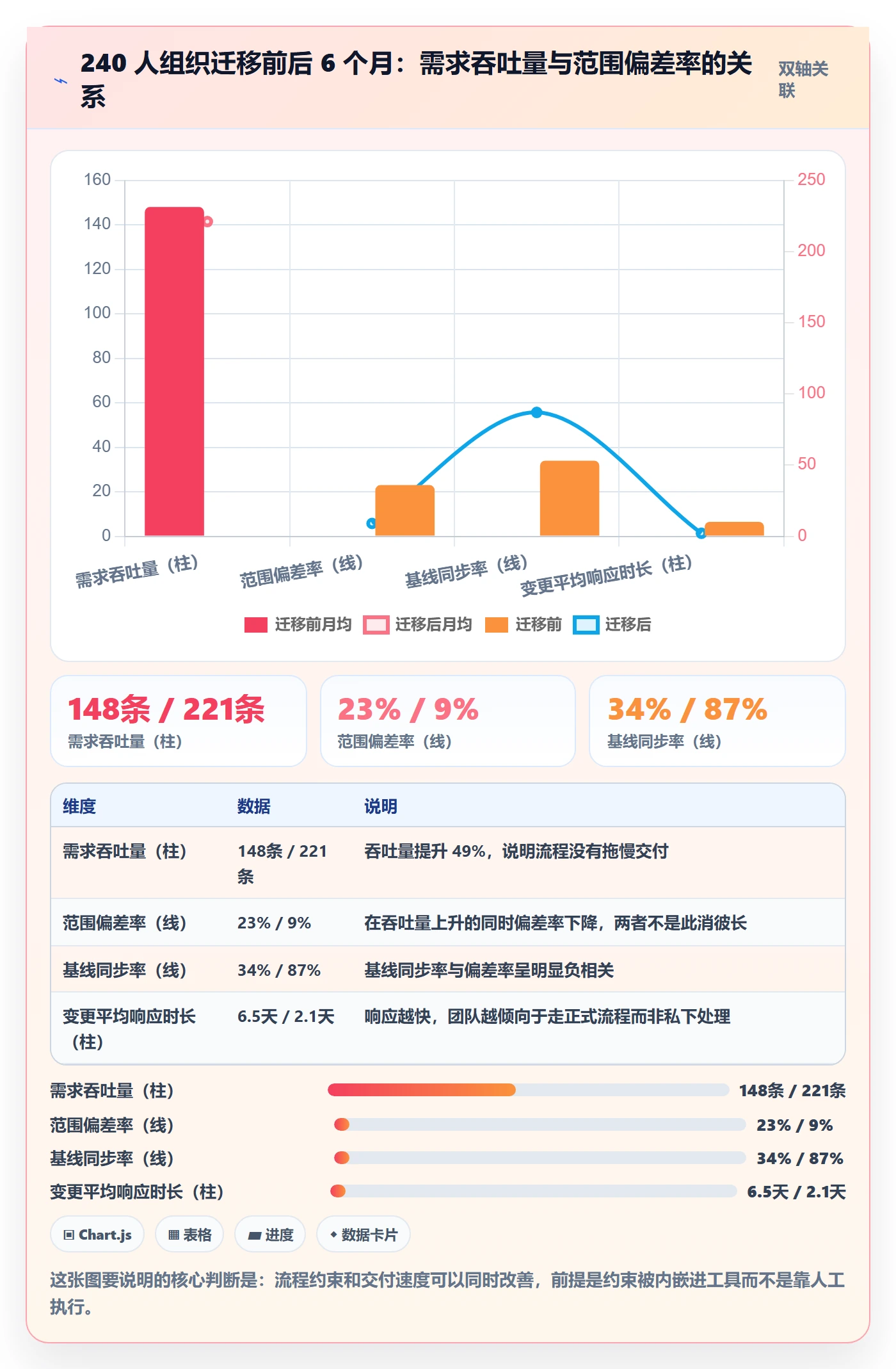

| 指标 | 迁移前(Jira,3 个月均值) | 迁移后(PingCode,3 个月均值) | 变化 |
|---|---|---|---|
| 范围偏差率 | 23% | 9% | -14 个百分点 |

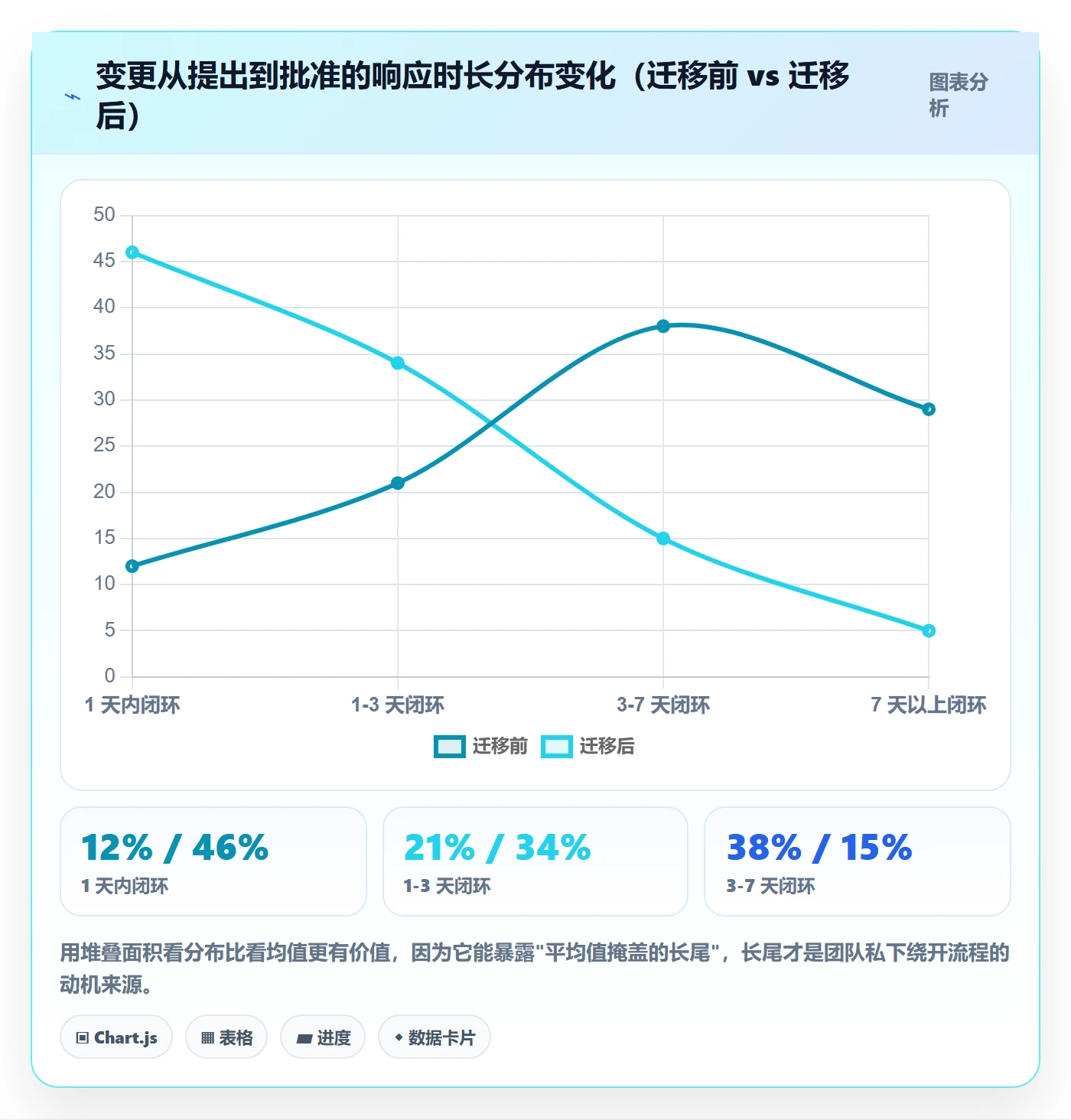

| 变更平均响应时长 | 6.5 天 | 2.1 天 | -67.7% |
| 需求返工率 | 21% | 8% | -13 个百分点 |
| 基线同步率 | 34% | 87% | +53 个百分点 |
| 范围相关会议时长 | 12 小时/月/项目 | 4.5 小时/月/项目 | -62.5% |
需要说明的是,这些改善不能全部归功于工具。同期他们还做了两件流程上的事:一是上线了”不做清单”模板,二是把变更分级决策权真正下放到了项目集经理。工具的作用是让流程可执行、可测量、不可绕过,而不是替代流程设计。


六、不同情况下的行动建议

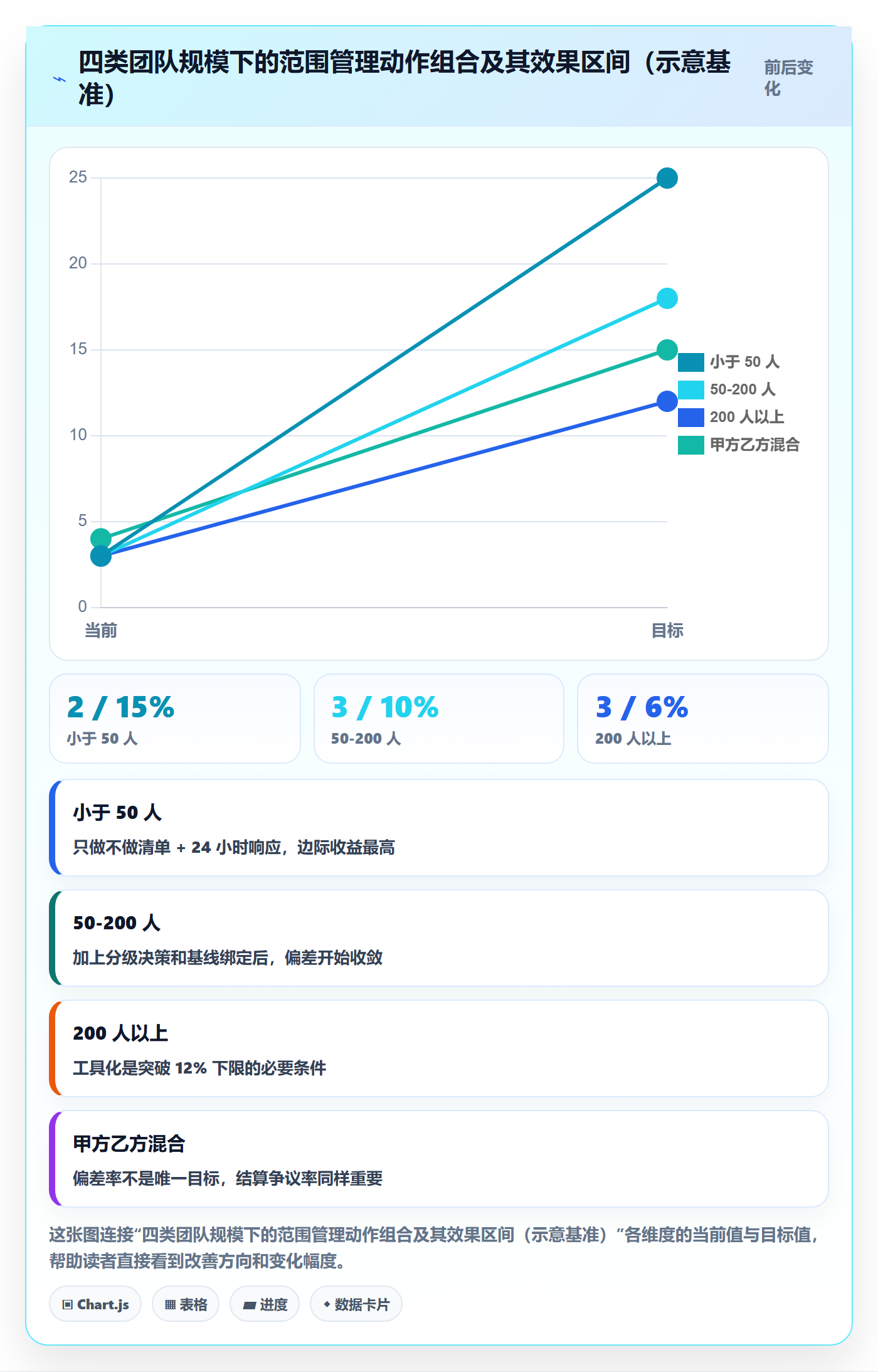

前面讲的都是通用逻辑,但落到执行上,团队规模不同,做法应该完全不同。下面按四个典型规模给出建议,你可以直接对号入座。
1. 团队小于 50 人:只做两件事
小团队不要上变更流程,那是负担。只做两件事:
- 写一份”不做清单”,四五个维度,控制在 1 页纸。
- 所有口头需求一律先回一句”我记一下,明天给你答复”,24 小时内给出”可以/交换条件/不行”的明确回复。
48 小时内没回复的需求,基本等于默许。这条我验证过很多次,沉默就是同意,这是团队的心理默认值。
2. 团队 50-200 人:加上分级和基线更新
这个规模开始出现跨团队协作,需要:
- 变更四级分类表,明确每一级的决策人。
- 基线更新与变更批准绑定成一个动作,不能分两步。
- 每月做一次范围偏差率回顾,只看红黄灯项目。
这个阶段最容易出问题的是”决策人不明确”。我的经验是把决策人写在变更表单的必填字段里,让他自己选,选错了才算他的错。
3. 团队 200 人以上或多项目并行:必须工具化
到这个规模,靠制度和 Excel 已经管不住了,因为信息传递会失真。这个阶段必须:
(1)把工时口径和范围基线打通,偏差率自动计算,不靠人工填报。
(2)建立跨项目视图,能做横向对比,识别哪些项目在系统性超支。
(3)权限按组织架构隔离,避免客户信息串场。
这也是为什么我把 PingCode 这类面向中大型组织的平台放在这个场景下讨论,它支持私有化部署,需求、迭代、测试、工时在一个数据模型里,不需要自己做二次集成。国产替代场景下,加上对 Jira 的平滑迁移支持,对已经用了几年 Jira 的组织来说,切换成本可控。
4. 甲方乙方混合场景:把商务动作接进来
如果范围变更涉及合同金额,那它就不只是项目问题了。这类场景要做的是把三级变更和商务动作绑定:
- L1、L2 变更在项目内消化,不进合同。
- L3 及以上变更必须触发合同变更或补充协议,由商务和 PM 共同签字。
- 所有 L3 以上变更,在项目周报里单独列一节,抄送双方项目发起人。
我见过最惨的一个项目,是 47 条 L3 级变更全部在项目内消化,最后结算时甲方认为”这些本来就在合同里”。没有商务动作的范围变更,等于免费赠送。

七、不同情况下的取舍
范围管理没有完美方案,只有取舍。我在做流程设计时经常要在下面四组矛盾里选边,这里把判断依据写清楚。
1. 流程严谨 vs 响应速度
这是最常见的取舍。我的判断依据是变更的影响可逆性:如果是可逆的(比如界面调整),走轻流程;如果是不可逆的(比如数据库结构、对外接口协议),走重流程。
很多团队把可逆和不可逆的变更混在一条流程里,结果是要么拖慢了简单事,要么放过了危险事。
2. 工具统一 vs 团队自治
大组织里常有团队想自己选工具。我的经验是:范围管理相关的数据必须统一,其他可以自治。也就是说,需求、工时、基线、变更这四类数据必须在一个系统里,而任务看板、文档工具可以让团队自己选。
因为范围偏差率是一个跨系统指标,只要有一环数据在别处,这个指标就不可信。
3. 私有化 vs SaaS
这个取舍不只看安全。私有化意味着你有集成自由度和字段级审计能力,代价是运维成本和升级节奏自己扛;SaaS 意味着开箱即用和持续更新,代价是内部系统集成受限。中型以上、有内网交付要求的组织,通常只能选前者。
4. 变更全记录 vs 只记录影响基线的
全记录的问题是噪音大,团队会嫌烦然后全部不记;只记影响基线的,问题是你无法计算”被挡下来的变更有多少”,也就无法证明流程的价值。
我的折中是:L1 变更按月汇总记录,L2 及以上逐条记录。这样既保留了趋势数据,又不至于让一线为每条小改动填表。

八、总结与下一步
回到最开始那个 11 个月的项目。如果让我重做一次,我不会先去写范围说明书,而是先做三件小事:在启动会上和客户一起列一份”不做清单”、把每一条交付物的验收标准改成可执行断言、把变更决策人写进表单必填字段。
这三件事加起来不超过两天,但它们能挡掉的工时,远超后来花三个月搭的变更流程。
我的独特判断是:范围管理的本质是一次关于”代价归属”的谈判,而不是一次文档工作。每一条变更都应该有一个明确的代价承担方,要么砍范围,要么加工期,要么加钱,要么明确记账。当这四件事都不做,代价就默认由交付团队承担,项目超支只是这件事在财务上的表现形式。
如果你现在就想动手,我建议按这个顺序走:
- 本周内:拉上业务方和交付负责人,用 90 分钟写出一版”不做清单”,四个维度各写 3 条。
- 两周内:挑当前项目里最重要的 5 个交付物,把验收标准从形容词改成”给定,当,则”断言。
- 一个月内:把变更分成 L1-L4 四级,明确每级的决策人和响应时限,先在 1 个项目上试跑。
- 三个月内:让范围偏差率进入项目管理平台的自动报表,按周看,设置 10%/20% 的红黄线。
- 半年内:把范围偏差率和基线同步率纳入 PMO 的季度指标,替代”变更单数量”这类可被规避的口径。
最后提醒一句:不要指望一次做全。我在第一个项目上试图把五件事一起推,结果是团队集体阳奉阴违,流程跑了三个月就废弃了。真正有效的做法是每次只加一条约束,跑稳了再加下一条,因为流程的接受度取决于它有没有带来可见的收益,而不是它设计得多完整。
常见问题解答(FAQ)
1. 项目范围和工作范围到底有什么区别,写范围说明书时怎么才能分清?
我第一次写范围说明书时,把要做的功能模块和工作内容混在一张表里,结果研发追问「这条到底算不算验收项」,上线后业务方又说这不是我要的。后来才发现,大部分范围扯皮不是需求没写清,而是从一开始就没分清项目范围和工作范围这两层。
最实用的区分口径是看能不能被验收。项目范围等于要交付的可验收成果,每条都必须能对应一个验收标准;工作范围等于为产出这些成果必须完成的具体活动集合,它本身通常不被业务方直接验收。判断方法很简单:每写一条,问自己「这条能被客户或业务方签字验收吗」,能验收的放进项目范围,不能验收但必须做的放进工作范围。
落地做法是先写 5 到 8 条项目范围,粒度到可验收的成果,例如「月度对账报表自动生成,准确率 100%,支持异常清单导出」,再对每条拆解工作分解结构,工作包控制在 8 到 80 小时之间,超过 80 小时继续往下拆,低于 8 小时就合并。
这个区间不是理论,是因为少于 8 小时的工作包管理成本高于收益,超过 80 小时的工作包进度失真严重,等发现延期时已经晚了。还有一条容易被忽略:范围说明书里必须明确写出「不含什么」,业务方真正怕的往往不是漏做,而是「我以为包含」。
2. 范围变更流程怎么做,才不会被业务和研发绕过?变更单里必须写清哪些内容?
我在上一家公司推变更流程,第一版做了七级审批,结果业务方直接在群里艾特研发加需求,研发觉得走单太慢也乐意配合。两个月后复盘,项目延期 40 天,其中一半来自这些没入单的加需求。流程不是越重越好,是要设计成绕不过去、又不太慢。

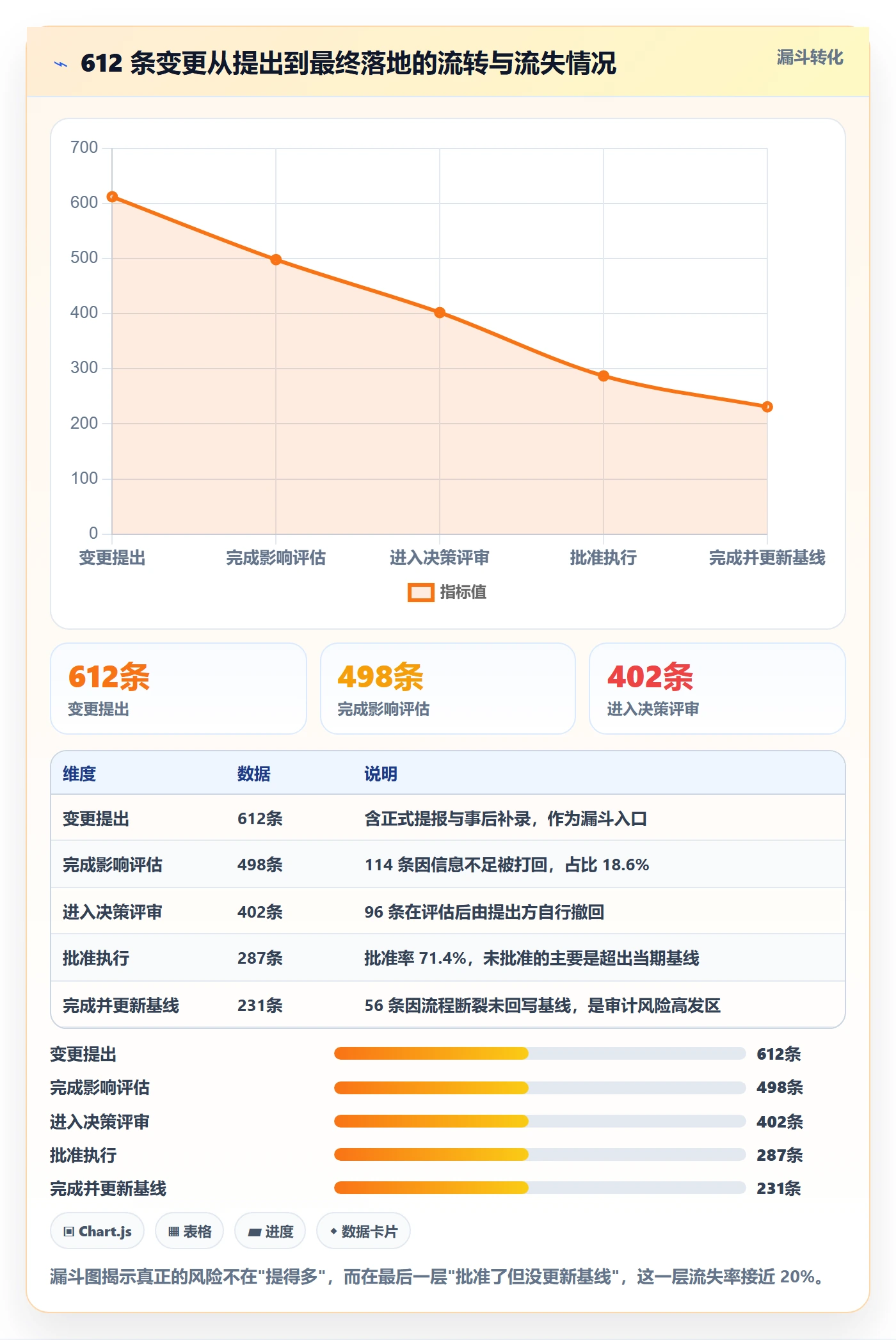

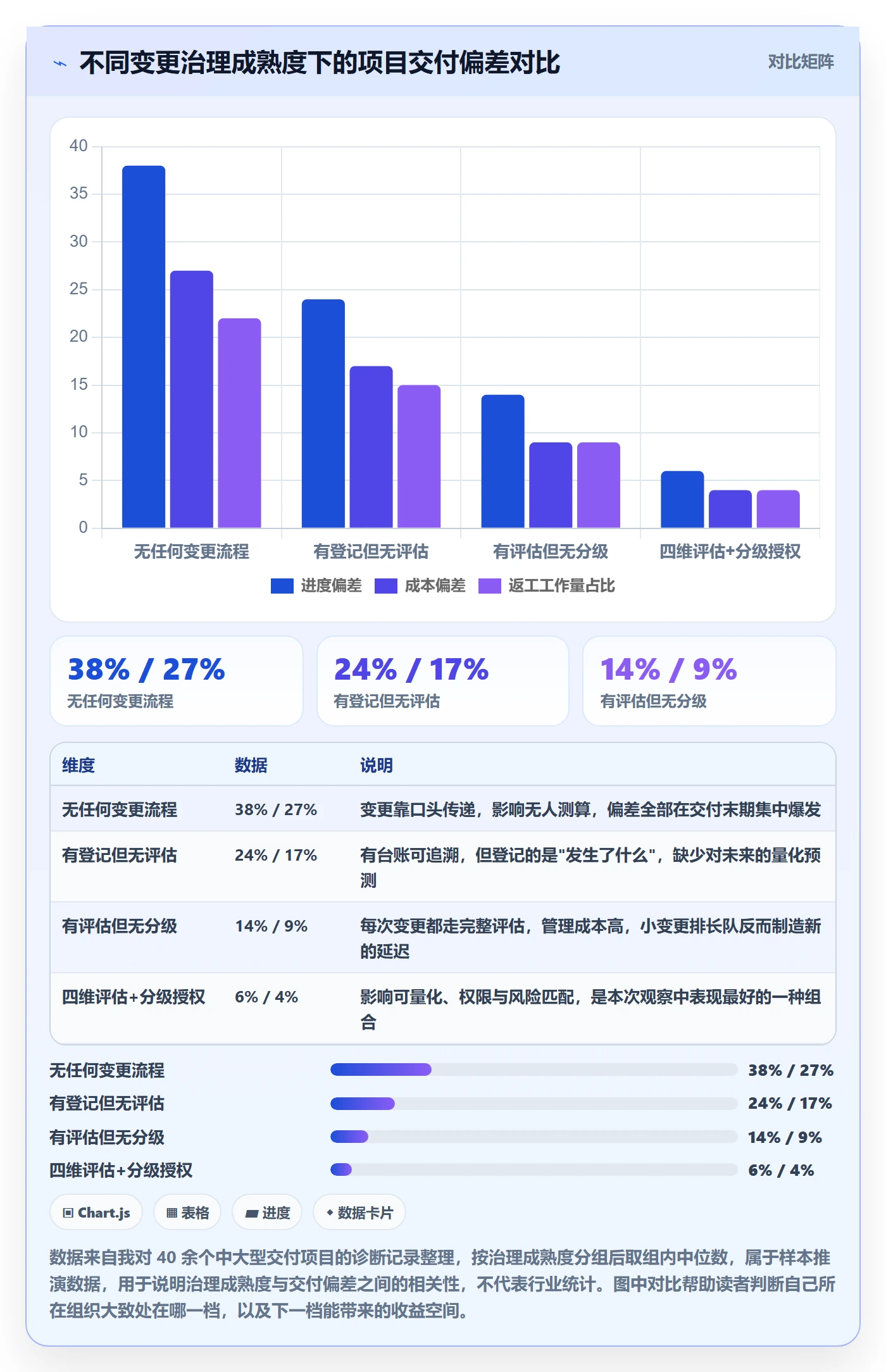

关键是按影响分级,而不是一刀切。可以这么定:工作量在 8 人天以内且不影响里程碑的,项目经理直接批;8 到 20 人天或影响里程碑的,项目经理加技术负责人批;超过 20 人天或影响合同交付日期的,升到变更控制委员会或项目指导委员会。
变更单必须写五个要素:触发原因、影响面、工作量估算及估算人、不做的后果、替代方案。影响面要覆盖范围、进度、成本、质量、风险五项,没影响就写无,逼着填写的人真的想一遍。数据口径用一个指标就能管住:范围变更率等于基线冻结后通过变更单新增或修改的工作量除以基线总工作量。
低于 10% 属于正常波动,10% 到 20% 说明前期需求澄清不足,超过 20% 不要硬扛,直接重估基线并重新签范围说明,否则后面所有进度承诺都是假的。
最容易被忽略的是审批时效,把「两个工作日内给结论,超时默认通过并记录」写进流程承诺,比任何考核都管用,因为研发和业务抵触流程的真实原因是等待不确定。
3. 范围蔓延怎么提前识别和量化?有哪些信号出现时就该停下来?
我经历过一个项目,前三个月每周汇报都是「就差一点点」,到第四个月才发现工作量比原计划多了三成,复盘时谁都说不清是哪天开始偏的。后来我总结了一套可量化的观察方式,比凭感觉判断靠谱得多。
先看四个信号:需求条数的增长速度快于开发完成量的增长速度;项目里开始频繁出现「顺手做一下」「来都来了」这类任务;验收标准在开发过程中被悄悄改写;加班集中出现在中后期而不是前期。这四个里出现两个,基本可以判定已经在蔓延。
量化口径用两个数:一是未入基线的在建任务数除以基线任务总数,基线冻结后每两周统计一次,超过 5% 就启动一次范围审计;二是需求镀金占比,也就是没人要求、团队主动加的功能所消耗的工作量占基线工作量的比例,超过 10% 要当场砍掉或移出本期。
范围审计会本身只要 30 分钟,抽查 10% 的工作包,逐条问两个问题:这条对应哪条基线范围,对应哪张变更单,两个都答不上来的当场标记待处理。
工具层面,把需求、任务和验收标准三者关联起来,变更单独走工作流并保留版本记录,审计时直接看变更单列表和基线对比视图,比人工翻聊天记录和邮件靠谱一个量级,这也是我在多个项目里验证过最能省时间的一步。
4. PMO 推广范围管理流程时,业务和研发都嫌麻烦,怎么降低抵触?
作为 PMO 我推过三轮模板,前两轮都被说成增加负担:业务方说走流程太慢,研发说填表浪费时间。第三轮换了打法才推下去。我后来意识到,抵触不是因为他们反对规范,而是因为他们没看到规范给自己带来的好处。
第一件事是先证明收益再谈规范,挑一个范围失控最严重的项目做试点,用前后对比数据说话:变更单数量、返工工时占比、延期天数。返工工时除以总工时如果超过 15%,就说明范围管理值得投入,这个数拿给业务负责人看比讲十遍方法论有用。
第二是压缩动作数量,一张范围说明书控制在一页,只放项目范围条目、验收标准、明确不含什么三块;变更单一张;基线一个版本,术语全用业务听得懂的话,不出现 PERT、关键路径这类词。第三是把「不做什么」写进文档并当场念给业务方听,这是他们最有感知的部分。
第四是给业务方一个成本锚点,每次变更不只说要不要做,而是展示这个变更折合多少人天、多少钱、上线日期往后推几天,让他们自己做取舍。第五,也是我认为最反直觉的一点:PMO 只做抽查和度量,不要做所有审批的入口。一旦 PMO 卡在流程中间,就会变成瓶颈,而只要存在瓶颈,就一定有人绕过它。
让 PMO 拿数据说话而不是拿签字权说话,流程才活得久。
文章包含AI辅助创作:项目范围工作范围教程:PMO流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317512
读者评论
范围偏差率这个口径我认同,但它有个前提:基线估算本身得可信。我们项目的基线常是售前为拿单压出来的工时,先天偏差就有两成以上,拿它做分母,算出来的数值更多反映报价问题而不是范围问题。所以我现在同时看两套口径,一套对基线,一套对实际人力投入曲线,单看一个数容易得出反向结论。
把变更藏进技术方案调整,我们团队真干过。原因不全是想绕过流程,而是走一次变更要填影响分析、约评审、等排期,前后一周多,迭代里两三天就做完了。流程成本超过变更本身时,绕开就是理性选择。所以与其反复强调留痕,不如先把变更单简化到十分钟能填完,只留谁提的、代价多少、谁批准三项。
不做什么清单我试过,内部写的时候很顺,真到客户会上被推翻的概率很高,因为合同里没写,客户一句业务必需就接不住。我后来的补充做法是把它挂到报价上:不做的项对应一个可量化成本,要加就重新报价。否则这份清单只是团队内部共识,对外没有约束力,拒绝时照样底气不足。
