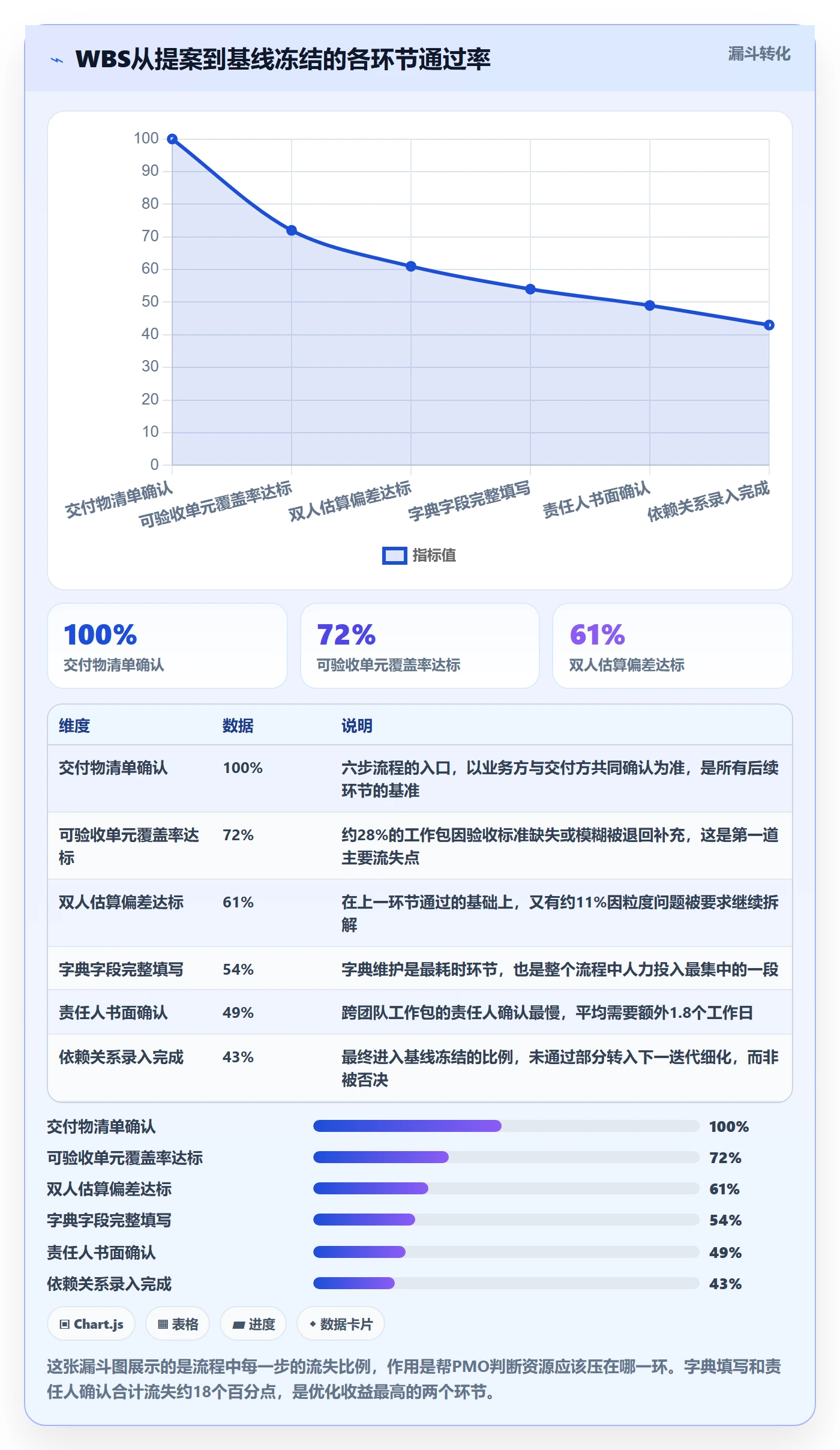

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

2023年下半年我接手一个800人研发组织的PMO范围治理项目,第一次范围评审会上,一个已经延期97天的项目把自己的WBS摊开给我看:一共三行,需求、开发、测试。我问项目经理”开发”这一行覆盖多少人、产出哪些交付物,他说”大概四十多人吧,具体得问各组组长”。那一刻我意识到,PMO在范围管理上真正要解决的不是”有没有WBS”,而是这个WBS能不能同时支撑估算、分派、验收、统计和变更评估。

后面18个月我们把这套标准从零重建了一遍,工作包返工率从31%降到9%,里程碑平均偏差从11.6天压到4.2天。

这篇文章不讲WBS的定义,也不重复教科书上的”100%原则”。我要讲的是我在中大型研发组织里真正跑通的拆解流程、我踩过的坑、我用来判断一个WBS能不能用的四把尺子,以及可以直接复制走的字典模板和编号规则。如果你所在的PMO正在被”拆得太粗没法估、拆得太细没人维护”反复折磨,后面的内容应该能省掉你半年试错。

一、核心结论:范围效率的瓶颈不在”拆得细”,而在”拆得可验收”

先把结论摆在最前面,因为它决定了后面所有流程设计的方向。WBS的最终交付物不是一棵结构树,而是一份可验收的工作包清单。树只是表现形式,真正的资产是每个工作包背后那几行”谁交付、交付什么、怎么算通过、变更影响谁”的描述。绝大多数PMO把精力花在树的形状上,却让工作包的语义空着,这就是范围效率上不去的根因。

1. 结论一:判断WBS好坏的标准是”可验收单元覆盖率”,不是层级数

我内部用的指标叫可验收单元覆盖率,定义是:具备明确交付物描述、明确验收标准、明确责任角色三项属性的工作包,占全部工作包的比例。一家500人规模的金融科技公司做基线盘点时,这个指标只有38%,而那些”缺验收标准”的工作包,恰好贡献了当期76%的返工和范围争议。

层级数几乎不影响效率。三层能拆清楚的团队,没必要为了”显得规范”硬堆到五层;反过来,五层结构里如果底三层的描述全是”完成开发””修复问题”这类动词短语,覆盖率照样低于50%。

2. 结论二:范围效率由交付物明确度、粒度稳定度、变更可评估度三个变量共同决定

这三个变量是我从几十个项目复盘里归纳出来的,它们彼此不完全独立,但可以分别干预。交付物明确度决定执行阶段会不会反复确认;粒度稳定度决定估算是不是每次都要重来;变更可评估度决定范围蔓延能不能被及时拦住。

只优化其中一个,效果有限。我见过交付物写得非常清楚、但粒度忽大忽小的项目,结果估时方差极大,排期形同虚设;也见过粒度非常均匀、但交付物全写”优化系统”的项目,验收时双方各说各话。

3. 结论三:PMO的正确姿势是定标准、验质量、建复用库,不是替项目经理拆

这是我在前五年做得最错的一件事。当时我亲自帮项目组拆WBS,拆得又快又漂亮,短期评价很好,长期结果是项目组永远学不会自己拆,PMO变成了瓶颈。PMO应该输出的是拆分标准和质检门槛,而不是拆分结果本身。

把精力从”替人干活”转成”建门槛和建资产”之后,我们的复用工作包库在一年内积累了230多个标准工作包,新项目启动时范围定义耗时从平均6.5天降到2.1天。这才是PMO该有的杠杆。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

二、真实场景:三个让我彻底改掉旧方法的失控现场

抽象的指标说服不了人,具体场景可以。下面三个现场都发生在我负责或参与的项目里,每一个都直接改写了我后来的流程设计。

1. 现场一:三层WBS,断层从第三层开始

某年度重点项目,WBS规划得很整齐:第一层是5个阶段,第二层是23个交付模块,第三层是”任务清单”。问题出在第三层,它实际上是第二层的活动分解,不是交付物分解。比如”用户中心模块”下面写的是”接口设计””编码””联调””测试”,这四行不是交付物,是动作。

结果是:估算只能按”经验天数”拍,变更影响面无法计算。当客户要求调整用户中心的注册流程时,我们发现没有任何一个工作包能对应”注册流程”这个交付物,只能整体评估模块,评估结果自然是”影响很大”,于是走了最重的变更流程。

断层带来的直接成本是评审成本膨胀。那次变更评审开了四轮,参会17人次,最终结论是”按原计划执行”,因为没人能说清到底影响什么。

2. 现场二:用组织架构冒充WBS

第二个现场更典型。一个跨部门项目,WBS第二层直接写成了部门名:前端组、后端组、测试组、运维组。这在形式上很整齐,看起来职责清晰,但它违反了WBS最基本的一条原则,WBS按交付物分解,不按组织结构分解。

后果在跨部门协作时集中爆发。某个交付物需要前端和后端各出一部分,但在WBS里它被拆到了两个部门节点下,谁也不知道这个交付物整体什么时候能完成。验收时前端说”我的部分完成了”,后端说”我的部分也完成了”,但端到端流程跑不通。

后来我们做了一个硬性规定:WBS前三层禁止出现部门名称和岗位名称。这条规定在三个组织里推行后,同一类”看起来都完成了但交付物没完成”的争议下降了七成以上。

3. 现场三:系统迁移时结构搬过去了,语义全丢了

第三个现场和工具直接相关。一家企业从海外工具迁移到国产平台时,迁移方承诺”母子关系自动映射”,于是所有层级关系完整保留。上线两周后PMO发现,工作包上的”验收标准””交付物类型””复杂度权重”这些自定义字段全部为空,因为字段映射没做,只映射了结构。

这暴露出一个常被忽视的事实:WBS的价值密度不在结构里,在字段里。结构只回答”这个工作包属于谁”,字段才回答”这个工作包是什么、怎么验收、变更影响谁”。迁移时如果只搬结构,等于搬了一副骨架,血肉留在了原地。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

三、拆解四个常见误区

这些误区不只存在于新手团队。我在成熟度相当高的PMO里也反复见到它们,区别只在于表现形式更隐蔽。下面逐条说清楚为什么它是错的,以及替代做法是什么。

1. 误区一:工作包越小越好,最好拆到人天

这是流传最广的一条。它的逻辑听起来无懈可击:拆得越细,估算越准、跟踪越紧。但管理是有成本的,拆到人天级别的直接后果是工作包数量爆炸,维护成本超过收益。

我做过一次统计:一个40人月规模的项目,拆到人天级别会产生约2400个工作包条目。PMO每个迭代要维护的字段更新、状态流转、依赖关系调整,折算下来每月消耗约34个人时,而这个项目本身的范围争议数量并没有明显下降。

我的建议是用8/80规则的改良版:单个工作包的工期下限不低于0.5天,上限不超过10个工作日;超过10天的必须继续拆,低于0.5天的合并成”批量工作包”管理。这个区间在不同行业里都跑得通,因为它刚好覆盖”能估算准”和”值得单独跟踪”的交集。

2. 误区二:WBS做完就冻结,后面不该动

把WBS冻结当成规范,是把”范围可控”误解成了”范围不变”。范围本来就会变,问题不是变不变,而是变的时候有没有基准可以对比。

正确做法是基线冻结 + 滚动细化:前三层在项目启动时建立基线并冻结,作为变更对比的锚点;第三层以下的工作包允许在最近一到两个迭代内细化,未细化部分保留为”规划包”。

我们在一个交付周期18个月的项目里用了这个模式,前三个季度变更基准的引用率达到100%,同时没有出现”因为要冻结所以拆得很粗”的反向问题。

3. 误区三:Excel管结构、系统管执行,两套数据并行

这是一个极其常见的折中方案,短期看起来两边都满足,长期一定会分裂。我见过最严重的案例是:Excel里的WBS有312个工作包,系统里的任务有478条,两边能对应上的只有219个,对不上的93个工作包成了”隐形范围”,既没有被跟踪,也没有被验收。

范围数据只能有一个真源。选Excel还是选系统不重要,重要的是定义清楚哪个是真源、另一个如何单向同步。我的经验是把真源放在系统里,因为状态流转、变更记录、责任人都需要权限和时间戳,Excel给不了这些。

4. 误区四:WBS是项目经理一个人的事

如果WBS只有项目经理一个人写,它一定会在某个时刻脱离实际。原因很简单:项目经理最不了解具体交付物细节,而恰恰是细节决定了工作包的边界画在哪里。

我的做法是把WBS拆解变成一个有角色的协作流程:项目经理负责框架和第一、二层;技术负责人负责第三层的交付物切分;一线执行者参与第四层的细化并负责自己那部分的验收标准。PMO全程不做内容拆解,只做格式校验和边界仲裁。

这个流程在一家制造企业的研发中心推行后,第一轮WBS评审的返工率从68%降到19%,因为大部分边界争议在拆解阶段就被一线提前吵完了。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

四、专业判断逻辑:我用四把尺子判断一个WBS能不能用

评审WBS时我不会说”感觉不太行”,而是逐条对四把尺子。这四把尺子让评审从主观讨论变成了可记录、可追溯的判定,也让我能在五分钟内给出一份WBS能不能进入执行阶段的结论。

1. 尺子一:交付物可验收,每个工作包必须能回答”怎么算做完”

追问方式很简单:把这个工作包交给一个完全不了解背景的验收人,他能不能只看描述就判断完成与否?如果答案是”要问一下才知道”,这一条就不通过。

可验收的描述通常包含三要素:产出物形态(文档、代码、配置、报告)、验收依据(标准、规范、评审结论)、完成边界(做到什么程度算完)。这三要素缺一个,验收阶段就会扯皮。

我常用的反例对照是:”完成接口开发”不可验收;”完成用户中心三个接口的开发,接口文档评审通过,单元测试覆盖率不低于70%,联调环境可正常调用”可验收。差别不在字数,在于是否给了验收人一把客观的尺子。

2. 尺子二:双人估算偏差不超过30%

这条尺子是用来量化”粒度是否合适”的。具体做法是让两个熟悉该领域的人独立估算同一个工作包,如果两人的估算结果偏差超过30%,说明这个工作包要么太大、要么内部异质性太高,需要继续拆。

我在一个项目里抽样了60个工作包做双人估算,偏差超过30%的有21个。对这21个逐一分析后,其中16个确实存在”内部包含多种性质不同的工作”的问题。双人估算偏差是粒度问题最好的探针,比任何经验规则都直接。

3. 尺子三:一个工作包对应一份字典,字典缺失即不通过

这条是硬门槛。WBS字典不是文档装饰,它是工作包的唯一权威描述。我在评审时只认字典里的字段,不认口头补充。凡是”这块我记得当时说过”的,一律要求补进字典。

字典的字段设计我在第六章给了完整模板。这里只说一个判断标准:如果一个工作包变更时,你能只依据字典就完成影响面分析,这份字典就合格了。

4. 尺子四:变更影响面可计算

最后一把尺子检验的是WBS的工程价值。做法是随便挑一个工作包,假设它的范围扩大20%,问团队:这会影响哪些其他工作包、影响多少工作量、影响哪些里程碑?

如果团队能基于WBS的依赖关系和字段快速给出答案,说明这个WBS是”活”的;如果只能回答”影响挺大,得重新评估”,说明依赖关系没有建全,或者工作包之间缺少可计算的关联。

在实践里,做到这一条的团队通常已经把WBS和项目管理系统的依赖关系打通了。可计算性来自结构化的依赖字段,而不是人的记忆。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

五、PMO的流程优化:从范围提案到基线冻结的六步走

下面这套流程是我在三个不同规模的组织里打磨出来的版本,每一步都有明确的输入、输出和责任人。它的核心设计意图是:把范围质量的判断从评审会上前移到拆解过程中,让评审只处理真正需要仲裁的边界问题。

1. 第一步:范围基线前置,先定验收标准,再拆结构

大多数人拆WBS的顺序是”先拆再想验收”,这是返工的源头。我的做法反过来:先写清楚这个项目最终交付什么、怎么验收,再倒推结构。

具体操作是让业务方和交付方共同产出一份”交付物清单”,每一条都带上验收依据。这份清单不需要很细,通常10到30条,但它决定了WBS第一、二层的形状。在一家零售企业项目上,这份清单让WBS第一层从原来的”需求-设计-开发-测试-上线”改成了按业务域划分的七个交付域,后续范围争议减少了约四成。

2. 第二步:按交付物拆,不按活动拆

这是最考验纪律的一步。判断规则很简单:如果一层的内容能用”名词+状态”表达,它就是交付物;如果只能用动词表达,它就是活动。

“支付模块”是交付物,”开发支付模块”是活动。”权限矩阵文档”是交付物,”编写权限矩阵”是活动。前者可以作为WBS节点,后者应该转化为工作包内的具体任务。

这条规则我在团队里推行时用了三个月才形成习惯,中间最常见的反弹是”我们习惯按活动排期”。解决办法是把活动层保留在系统里的任务层级,而不是删掉,活动不是不该存在,而是不该出现在WBS的分解层级上。

3. 第三步:建立WBS字典与编号规则

编号规则的价值在于让工作包可以被稳定引用。我推荐使用分段式编号,每一段对应一个层级,段与段之间用短横线分隔,例如:PAY-02-05-003。第一段是项目或交付域代号,第二段是模块,第三段是子模块,第四段是工作包序号。

编号一旦分配就终身不变,即使工作包被移动到其他父节点下,编号也不改。这样做的代价是编号不再反映当前层级位置,收益是所有历史记录、变更单、缺陷都能通过编号精准回溯。我在一个有审计要求的项目里坚持了这个规则,一年后追溯某个交付物的全部变更历史只花了十分钟。

4. 第四步:设置评审门禁,明确准出条件

评审不是开会讨论,而是逐条核对门禁条件。我给WBS评审设了五条准出条件,全部满足才能进入基线冻结:字典字段填写率100%、可验收单元覆盖率不低于85%、双人估算偏差达标率不低于80%、责任人唯一且已确认、依赖关系已录入。

这五条里最容易漏的是”责任人已确认”。很多团队写完责任人名字就算完,实际上当事人并不知情。未经确认的责任人在执行阶段几乎必然引发争议,我要求在评审前完成一次书面确认,哪怕只是一条系统通知加回执。

5. 第五步:结构化落库,用工具承载规则

规则写在文档里只能靠人记,落在工具里才能自动拦截。这是我坚持把WBS标准做到系统里的原因。以我深度使用过的 PingCode 为例,它主要服务中大型企业及100人以上组织,在WBS落地这件事上提供了几个关键能力。

第一是工作项类型与层级关系。可以用不同的工作项类型映射WBS的不同层级,让结构本身就有语义,而不是靠命名约定。第二是自定义字段,可以把字典里的交付物类型、验收标准、复杂度权重直接做成字段,变成必填项。第三是基线能力,冻结后的范围形成基线,后续变更可以直接与基线比对。

对有多项目并行需求的PMO来说,还有一个现实价值:PingCode支持私有化部署,这对数据不能出内网的制造、金融、涉密类组织是硬性要求。另外它支持从Jira平滑迁移,这一点在国产替代场景下很关键,但迁移时必须把字段映射清单提前做出来,原因在第二章第三节已经说明。我们那次迁移事故之后,所有迁移项目都被要求先交付一份字段映射表,映射率达到95%以上才允许开始导数据。

6. 第六步:变更影响面评估标准化

最后一步是把变更评估做成标准动作。我设计的评估表包含四列:受影响工作包编号、影响类型(增加/修改/删除)、影响工作量(人天)、受影响里程碑。填完这四列,变更的规模就一目了然。

为了让这一步可执行,前提是依赖关系必须完整。我们在一个项目里要求所有跨模块依赖都录入系统,结果变更评估的平均耗时从2.5天降到0.6天。评估速度的提升来自结构,不来自经验。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

六、可直接套用的模板与落地映射

这一章给的是可以直接拿走用的东西。模板经过三个组织实际使用并迭代过,如果你所在的组织规模在100人以上,建议原样使用一段时间再按需调整,过早本地化会丢掉关键约束。

1. WBS字典模板

字典是WBS的核心资产。下面这份模板用结构化文本表达,字段可以直接映射为项目管理工具中的自定义字段。注意其中的”验收依据”和”完成边界”是必须填写的,缺任意一项即为不合格。

工作包编号: PAY-02-05-003
工作包名称: 用户中心-手机号注册接口

所属层级: 第四层

父级工作包: PAY-02-05 用户中心基础能力

交付物类型: 代码交付 / 接口文档

交付物描述: 提供手机号注册接口,支持验证码校验、频次限制、异常返回

验收依据: 接口文档通过技术评审;单元测试覆盖率≥70%;联调环境可正常调用

完成边界: 不含第三方短信通道对接,不含前端页面

责任角色: 后端开发(唯一责任人)

估算工作量: 5人天

前置依赖: PAY-02-03 验证码服务

后续依赖: PAY-03-01 注册流程联调

复杂度权重: 3(1-5 级)

可复用标记: 是

备注: 同类项目可复用,需替换短信通道配置

2. WBS编号规则与层级映射

编号规则必须和工具里的层级结构对齐,否则会出现”编号说三层、系统里四层”的错位。下表是我在 PingCode 里实际使用的层级映射方案,工作项类型与WBS层级一一对应。

WBS层级 编号段 工作项类型 典型内容 是否冻结
第一层 PAY 史诗 业务交付域 是
第二层 PAY-02 需求 交付模块 是
第三层 PAY-02-05 子需求 交付子模块 是
第四层 PAY-02-05-003 任务 工作包 滚动细化
第五层 无独立编号 子任务 活动步骤 不纳入基线

这里有一个容易忽略的细节:第五层活动不分配WBS编号,也不进入基线。它们存在于系统中用于排期和跟踪,但不作为范围管理的对象。这条界线划清楚之后,”范围”和”排期”这两个概念在团队里终于不再混用。

3. WBS质量自检清单

这份清单我做成了一页纸,每个项目经理在提交评审前自查一遍。它的作用不是替代评审,而是把明显不合格的版本挡在评审会之前,节省评审资源。

每个工作包都有唯一的编号,且编号未被复用
每个工作包都有交付物描述,不含纯动词短语

每个工作包都有验收依据,且验收人可独立判断

每个工作包都有明确的完成边界(不含什么)

每个工作包责任人唯一,且已完成书面确认

工作包工期在 0.5 天到 10 天之间

双人估算偏差不超过 30%

跨模块依赖已录入系统,可查询

可复用工作包已标记,并归入复用库

前三层无部门名、无岗位名、无活动描述

4. WBS字段到系统字段的映射表

这是迁移或首次配置时最重要的产出物。我在每个项目启动前都会要求PMO和工具管理员共同签署这份映射表,避免出现”字典写了、系统里没有”的断点。

WBS字典字段 系统字段类型 是否必填 未填写的后果
工作包编号 编号规则自动生成 是 无法回溯变更历史
交付物描述 文本(限200字) 是 执行阶段反复确认需求
验收依据 文本 + 附件 是 验收争议无法仲裁
完成边界 文本 是 范围悄悄扩大
责任角色 用户字段(单选) 是 跨团队工作包无人负责
估算工作量 数值(人天) 是 容量规划失效
复杂度权重 数值(1-5) 否 无法做加权统计
前置/后续依赖 关联关系字段 是 变更影响面不可计算
可复用标记 布尔字段 否 复用库无法积累

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

七、不同情况下的行动建议

同样的方法在不同组织里落地方式差别很大。下面按四种典型情况给出建议,你可以直接对号入座。

1. 100人以下团队:只做三件事,不要上全套流程

这个规模的组织如果照搬六步流程,管理成本会超过收益。我的建议是只做三件事:把WBS前三层改为按交付物划分、每个工作包必须写一句验收依据、工作包工期控制在10天以内。

工具层面不必强求,但要保证范围数据只有一个真源。如果已经在用系统管任务,就把WBS直接用工作项层级表达,不要再维护一份Excel。字典可以先用表格承载,等团队超过100人再考虑结构化。

2. 100到500人、多项目并行:重点解决复用和一致性

这个阶段最大的痛点不是拆不出来,而是每个项目拆法都不一样,导致跨项目资源调配和统计口径混乱。核心动作是建立标准工作包库和统一编号规则。

我的做法是先选三个已完成项目做反向整理,把可复用的工作包抽出来,配上标准描述和标准工期,形成初始复用库。之后新项目要求复用率不低于40%,低于这个值要说明理由。在一家200人规模的软件企业里,复用率从12%提到52%之后,项目启动阶段的范围定义周期缩短了约三分之二。

3. 500人以上、有合规或私有化要求:把规则做进工具

这个规模靠自觉是不可能统一的,必须让工具承担强制约束。关键动作是把字典字段设为必填、把基线冻结做成系统动作、把变更影响面评估做成标准表单。

如果所在组织对数据出网有硬性要求,选型时需要把私有化部署能力作为前置条件而不是加分项。PingCode 在这方面对有信创要求的企业比较友好,同时因为支持从Jira平滑迁移,存量项目不必推倒重来。但我要强调一点:迁移项目必须先做字段映射,再谈结构映射,这是我从第二章那次事故里换来的教训。

4. 正在做工具迁移的组织:先冻结标准,再动数据

迁移期间最忌讳的是”边迁边改标准”。数据搬过去之后,如果标准又变了,等于要返工两次。正确顺序是:先确定目标平台的字段体系和编号规则,形成映射表,再开始搬数据。

迁移完成后要留出一到两个迭代做校验期,重点校验三类字段:验收标准、依赖关系、责任人。这三类是迁移中丢失最严重、后果最直接的字段。校验期的投入远低于后期返工的代价。

工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板

八、必须做的三组取舍

方法论的难点从来不是”怎么做”,而是”什么时候不这么做”。下面三组取舍是我在做决策时反复遇到的,也基本决定了WBS体系的形态。

1. 粒度 vs 管理成本:默认选3到7天,特殊情况才偏离

粒度越细,估算越准、跟踪越紧,但字典维护、状态流转、依赖维护的成本同步上升。我的默认选择是把工作包工期定在3到7天,只在两种情况偏离:高不确定性探索类工作拆得更细(便于快速验证),成熟度极高的重复性工作可以粗一些(因为估算本来就很准)。

要避免的是”一律拆到人天”这种看起来最规范的做法。它不是规范,是把管理成本推到了不必要的高度。

2. 标准化 vs 团队自治:前三层必须统一,第四层允许差异

完全标准化会扼杀团队的适配能力,完全自治会导致统计口径失效。我采用的边界是前三层由PMO统一规定,第四层由团队按领域特点自行细化,但必须满足字典的必填字段要求。

这条边界在多个组织里都跑通了,因为它兼顾了两件事:跨项目可比性来自前三层,执行效率来自第四层的灵活性。如果一个组织连第四层都要管,PMO会迅速变成瓶颈。

3. 一次性冻结 vs 滚动细化:基线冻结,执行层滚动

范围管理需要稳定的锚点,也需要适应变化的弹性。把这两者统一起来的做法是分而治之:前三层在项目启动时建立基线并冻结,作为变更比较的基准;第四层允许在最近一到两个迭代内滚动细化。

需要提醒的是,滚动细化不等于随意新增。未细化的部分必须以”规划包”形式保留在结构中,占用估算额度,避免出现”细化时才发现工作量超出预期”的情况。规划包的估算精度可以低一些,但必须存在。

九、写在最后

回头看这两年多的范围治理,最大的转变不是学会了某种拆解技巧,而是理解了PMO在范围管理上的真正杠杆点:把不确定的判断前移成可执行的规则,再把规则固化进工具和模板。拆解动作本身谁都能学,难的是让一百个人拆出来的东西口径一致、可比较、可复用。

如果你正准备开始做这件事,我建议的下一步不是写制度文件,而是拿一个正在进行的项目做一次实地盘点:抽出20个工作包,逐条对照第六章的自检清单,算一下可验收单元覆盖率。这个数字会告诉你当前体系真正的起点在哪里。

盘完之后,优先做两件事:一是把交付物描述和验收依据补成必填字段,二是把编号规则和层级映射定下来并落进系统。这两件事的投入产出比最高,通常两到三周就能看到评审返工率的明显变化。剩下的复用库、变更评估表单、滚动细化机制,可以随着组织成熟度逐步叠加,不必一次到位。

WBS从来不是一份静态的文档,它是团队对”要交付什么”这件事的共同理解。让这份理解变得可写、可读、可验证,范围效率的提升是自然结果。

常见问题解答(FAQ)

1. 工作分解结构(WBS)到底拆到第几层、每个工作包多细才算合格?

我们 PMO 推工作分解的时候,最常被项目经理怼的就是颗粒度:拆细了,周报变成填表游戏,大家应付;拆粗了,到执行阶段又天天救火。我自己也拿不准该用哪条线去要求别人,每次评审都是凭感觉拍。

先给一个可执行的默认口径:三层结构做骨架(项目,阶段/交付物,工作包),工作包控制在 8 到 80 小时之间,也就是一个人一周到两周内能做完并交出可验收成果的量级。低于 8 小时说明拆过头了,把它并回上层;高于 80 小时说明还看不清,继续拆或者先标成待细化。

合格的工作包必须同时满足四条:有唯一负责人、有明确的交付物、有可判断的验收标准、能被估算工时。评审时不用逐条看,抽查 10% 的工作包,只要出现两个以上「负责人写的是部门名」「交付物写的是动作」的工作包,就退回重做。

参考量级:一个 3 个月、5 到 8 人的项目,工作包总数落在 60 到 120 个之间比较常见,明显偏离这个区间通常意味着颗粒度失控,而不是项目特殊。

2. 工作分解做完之后,范围蔓延还是挡不住,WBS 和变更流程到底怎么挂接才能真正管住范围?

我们每次立项都交了 WBS,看着也挺完整,可项目做到一半需求就一点点长出来,最后延期了还说是范围本来就大。我怀疑是 WBS 做完了就锁在文档里,根本没跟变更流程接上,但具体怎么接我也没想清楚。

核心动作是让 WBS 从「一份文档」变成「范围基线的编号系统」。具体三步:第一,每个工作包给唯一编号(如 1.2.3),所有需求、任务、变更单都必须挂到这个编号上,挂不上的就是新增范围;

第二,新需求先进入待分解池,不直接进基线,只有经过评估并分配了编号、工时和负责人之后,才升级为基线的一部分,同时基线版本号加一;第三,变更评审只回答三个问题,影响哪些工作包、影响哪条关键路径、要拿掉或推迟什么来换。

判断依据看两个指标:范围变更率(变更工时 / 基线总工时)超过 15% 就该回头质疑初始分解,而不是继续加人;以及变更的分布,如果 70% 以上的变更都集中在某两三个工作包上,说明项目初期在这几块根本没拆清楚。

边界要说清楚:WBS 管的是「做什么」,不是「改不改需求」,所以它不能替代变更委员会,但它是变更影响分析唯一可靠的锚点。

3. PMO 设计的 WBS 模板怎么落地,才不至于变成各项目组走形式填一遍就扔?

我们之前发过一版模板,字段有二十多个,结果项目组要么空着,要么随便填几个字交差,评审前一夜突击补。我现在的困惑是:模板到底该留多少字段、由谁填、卡在哪个节点上,才能让它真的被用起来而不是被应付。

先砍字段。模板只保留 6 个必填项:编号、工作包名称、交付物、负责人(写人名不写部门)、预估工时、前置依赖;其余如风险、成本科目、技能要求全部设为选填。字段越多,填的人越会挑最容易的填,反而把关键信息淹掉。

第二,把模板卡在门禁上而不是靠号召:立项评审必须提交分解到工作包层级的 WBS,基线评审必须验证编号与需求台账一一对应,两个门禁过不了就不批资源,这样它自然会被用。

第三,配套一张「工作包卡」,每个工作包一页,写清交付物验收标准和依赖关系,执行阶段直接当派工单用,让人感受到填了有用而不只是给 PMO 交作业。

推行顺序上,别一上来铺全部项目:先挑一个中等规模、项目经理配合度高的项目试点,跑完一个阶段后用数据说话,比如试点项目因范围不清导致的返工工时下降了 30% 到 40%,再拿这个案例去说服其他项目组。模板本身还要控制篇幅,一页纸能讲完的填写规范,比一份 30 页的指南有效得多。

4. 迭代型项目也要做工作分解吗?如果需要,和甘特图、迭代计划怎么衔接?

我们团队一半项目跑迭代,一半还是传统阶段式,PMO 要求统一交工作分解结构,结果迭代团队说这就是换个名字的用户故事列表,写出来也没人看。我自己也纠结:迭代项目到底要不要拆、拆到什么程度才不算浪费。

要做,但形态和粒度不同。迭代项目的分解层级建议是:史诗,特性,用户故事,任务,拆到「能在一个迭代内做完并演示」就停,不要提前把半年后的故事都拆成任务,那是浪费。操作上用滚动式分解:最近一个到两个迭代的故事拆到任务层,再往后只拆到故事层并保留粗估,每个迭代计划会前用半小时把新进来的部分细化一次。

和甘特图的衔接点在于里程碑和依赖:迭代计划管的是「谁在哪两周做什么」,甘特图上只保留跨团队的依赖和外部交付节点,不要把每个任务都画成横条,那样图会大到没人看。

判断分解是否合格,看两个口径:一是迭代内故事的完成率方差,如果连续三个迭代都有超过 20% 的故事被顺延到下一个迭代,说明故事拆得太大或验收标准不清;二是迭代中临时插入的故事占比,超过 15% 就说明分解时没有把已知的维护类、支持类工作纳入进来,不是团队执行力的问题。

最后提醒一句,别用同一套模板硬套两种项目,字段可以共用,但层级命名和评审方式应该分开定义。

5. PMO 怎么判断一个项目的工作分解做得对不对?有没有可以直接用的评审清单?

每次基线评审我都坐在那儿看一份几十页的 WBS,看完也说不出哪里不对,只能说感觉有些地方太粗。我想有一套能当场判断、还能给项目组讲清楚问题的检查方法,不然评审就是走过场。

可以用一份五项清单当场过,每一条都只看证据不看描述。第一,100% 覆盖:所有立项范围内的交付物都能在 WBS 里找到对应的工作包,反过来每个工作包也能追到某个交付物,出现孤立的、说不清为谁服务的工作包就删掉。第二,唯一责任人:每个工作包只有一个负责人,写部门名或写两个人的一律退回。

第三,可验收:交付物必须能回答「怎么算做完了」,写「完成开发」不合格,写「接口联调通过并提交测试报告」合格。第四,估算有据:工时估算旁边要注明依据,是类比历史项目、还是团队三点估算,纯拍的数标注出来作为风险项跟进。

第五,分解层级一致:同一层级的节点应该是同类东西,不能出现「需求分析」和「张三」并列这种混搭。评审效率上,不要逐页读,随机抽 8 到 10 个工作包套用清单,命中两个以上不合格项就整体退回,并要求项目组按同一标准自查后重交。

这套清单的好处是判断标准外显,项目组第一次被退回时可能有情绪,但第二次自己就能用清单自查,PMO 的评审时间通常能压掉一半以上。

6. 工作分解做完之后,怎么量化它到底给项目范围管理带来了多少效率提升?

老板问我 PMO 推这套工作分解方法到底有什么用,我拿不出数字,只能说规范了、清晰了。我也确实想知道该埋哪些指标、采多久的数据才能证明它不是又一次流程表演。

别用「效率提升」这种没法测的词,换成四个可采集的指标,从分解上线前就开始埋点。第一,范围变更率:变更工时除以基线总工时,分解规范落地后通常能看到明显下降,但注意要采三个项目以上的数据再对比,单个项目波动太大。

第二,返工工时占比:因需求理解不一致导致的返工,让团队在工时系统里单独记一类,这类工时下降最能说明分解质量改善。第三,基线评审一次通过率:如果清单评审推行后一次通过率从 40% 升到 70% 以上,说明项目组已经内化了标准。

第四,估算偏差:工作包实际工时与估算的偏差中位数,控制在 ±20% 以内算健康,长期偏大说明估算依据没有被认真对待。采集口径要固定:统一按工作包层级统计,统一在基线冻结后开始计,避免项目组各算各的。时间维度上至少跑两个完整项目周期再做结论,季度汇报时用趋势线而不是单点数字。

还有一个常被忽略的收益可以量化:新人上手时间。把工作包卡直接交给新加入的成员,记录他从接手到独立交付第一个工作包的天数,这个数字往往比任何流程满意度调查都更能说服管理层。

读者评论

冯
冯雅楠

可验收单元覆盖率这个指标很关键,但我们推的时候卡在字段维护上。工作包描述、验收标准、责任角色三项都填全,PMO核对量很大;自动校验规则又难覆盖研发以外的场景。另外8/80规则对运维、支持类工作不太友好,很多事项天然低于0.5天,强制合并成批量包后,出问题反而不好追溯。复用库也是,230个标准包如果没有过期清理机制,半年后就会变成另一种形式的技术债。

武
武云舟

迁移只搬结构不搬字段这点太真实了。我们换平台时也遇到自定义字段映射缺失,复杂度权重和验收标准全空,估算模型直接作废。但我有个疑问:强调系统作为唯一真源没错,可很多平台的自定义字段和导出能力有限,PMO想补语义也补不进去。迁移前做字段映射清单是必须的,但更关键的是目标平台能不能承载这些字段,否则清单做了也落不了地。

姚
姚浩然

让技术负责人拆第三层、一线写验收标准,方向我认同,但现实里技术负责人往往一个人挂三四个项目,根本没时间参与拆解,最后又变成项目经理代填。还有“前三层禁止出现部门名”在强矩阵组织里会跟责任核算打架,不写部门不等于责任消失。我比较想知道的是,这套协作流程有没有配套的工时认可或考核?没有的话,一线很难持续投入。

文章包含AI辅助创作:工作分解实操方法:PMO提升项目范围效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317483
