去年年底,我帮一家做工业设备的公司做项目复盘。这家公司有 200 多人,研发中心 90 人,一年同时跑 30 多个项目。复盘会上,项目经理说了一句话让全场安静了下来:“我们全年有 41% 的工时,花在了最终没有交付的功能上。”
不是延期,不是质量问题,是做完了、但没人要。这些功能在立项时都写在范围里,需求评审也过了,开发也排期了,测试也测了。等到上线,客户说“这个我们其实不用”。
后来我翻了他们的立项文档,发现问题的根子不在执行,在范围定义。他们的范围说明书只有一句话:“实现客户提出的 XX 系统全部功能”。什么叫全部功能?没人说得清。这就是典型的范围失焦。
这篇文章,我把过去几年在 PMO 岗位上做过的范围管理办法、踩过的坑、用过的工具,完整梳理一遍。从范围的输入、定义、分解、确认、变更到验收,每一步我会给出具体的模板、判断标准和量化指标。如果你正在为“项目做着做着就失控”头疼,这篇应该能帮你省下几个月的试错时间。
一、先给结论:项目范围从 0 到 1 的关键不在于写全,而在于划边界
很多人对范围管理的理解是“把需求写全”。我不同意。写全是永远写不完的,客户的需求会无限膨胀。范围管理的本质动作只有一个:把边界划出来,并且让所有干系人对这条边界达成书面共识。
从我经手的项目看,范围失控的项目有 80% 以上不是因为漏写了需求,而是因为边界模糊。边界模糊的典型症状是:每个人心里都有一版本“应该做”,但这几版本不一样。开发以为只做 A,销售以为 A 到 Z 都做,客户以为还能白送个 B。
1. 范围管理的三件事,缺一不可
我习惯把范围管理拆成三件事,按顺序做,跳过任何一件都会出问题。
- 定边界:明确做什么、不做什么。包括功能边界、系统边界、时间边界、组织边界。其中“不做什么”比“做什么”更重要,也更难拿。
- 拆结构:把范围拆成可交付成果,拆到能估算工作量、能分配责任人的颗粒度。WBS 就是这个动作的产物。
- 控变更:任何对边界的改动,都必须走正式流程,评估影响、留痕、重新确认。没有变更控制的范围管理,等于没管理。
这三件事里,第一件是根。边界没定清楚,后面两件都是白做。我见过很多团队直接跳到拆结构,WBS 做得很漂亮,但每一层都在变,因为上面的边界一直在动。
2. 一个可量化的判断标准
怎么判断范围算不算“定清楚了”?我给自己定了一个土办法:把范围说明书交给一个没参与项目的人看,如果他能准确说出“这个项目不做什么”,边界就算清晰了。

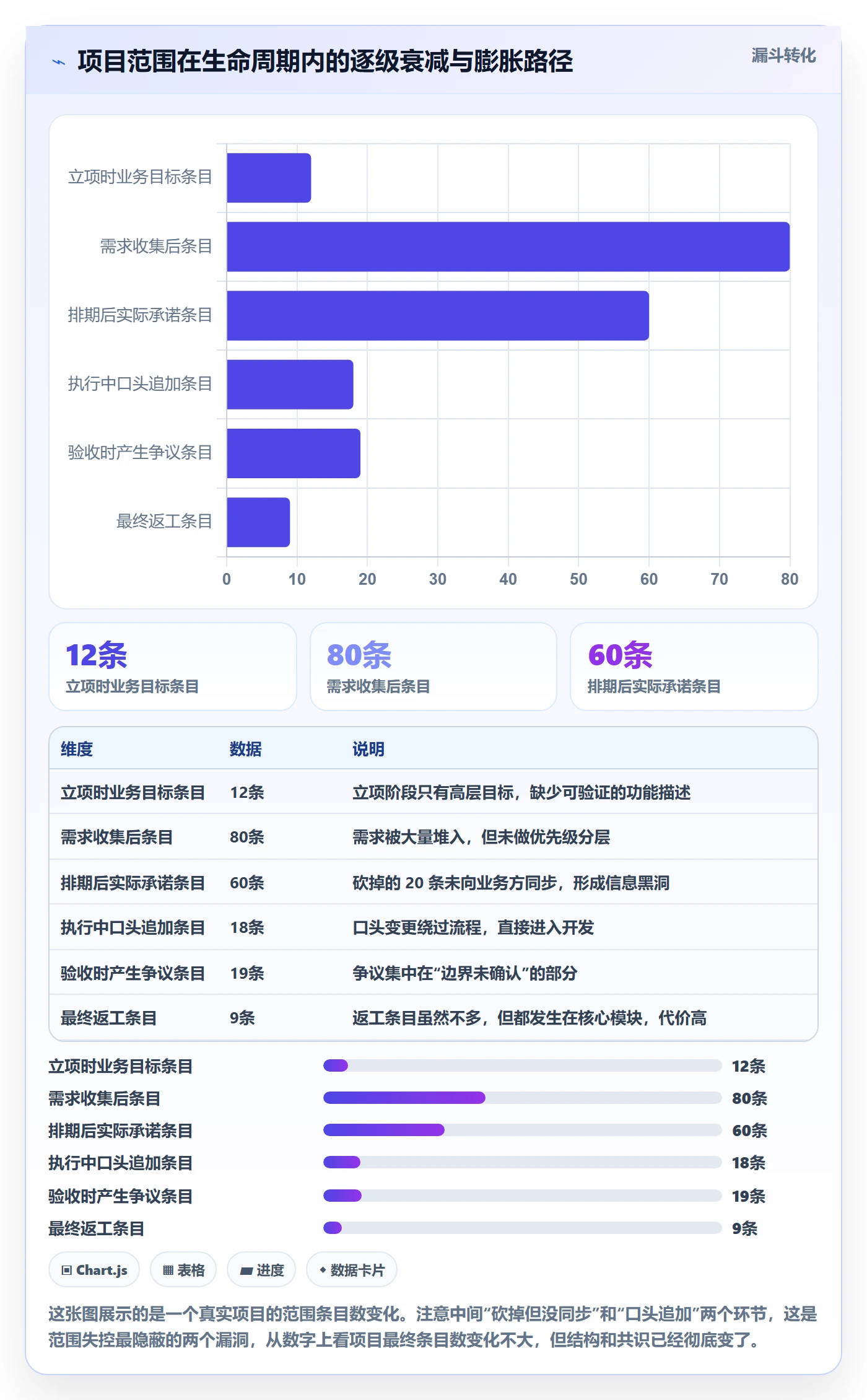

另一个更硬的指标是范围基线冻结后的变更率。我把范围冻结后 30 天内的变更请求数量,除以基线内的可交付成果数量,称为“范围扰动指数”。经验上,这个指数低于 10% 属于健康,10% 到 25% 需要关注,超过 25% 说明范围定义阶段偷了懒,一定会在执行阶段加倍还回来。

这张图的价值在于,它把“范围没定好”这个听起来很软的判断,变成了一个可以提前预警的硬指标。如果你在项目第一个月就发现扰动指数到了 20%,那就要立刻回炉重做范围定义,别硬着头皮往下走。
二、真实场景:为什么范围总在项目中期崩掉
范围崩掉不是一瞬间的事,它有固定的路径。我复盘过十几个失控项目,路径惊人地一致,几乎每次都能对上。
1. 崩坏的典型时间线
我把这条路径画成一个过程,你可以对照自己的项目看看走到哪一步了。
- 第 1 周 立项会:老板拍板“这个项目很重要,先做起来”。范围只有一页 PPT,写着业务目标,没有功能清单。
- 第 3 周 需求收集:业务方给了 80 条需求,项目经理说“先都记下来,后面再排”。这 80 条没有优先级,也没有说不做的部分。
- 第 6 周 排期:开发说这些做不完,项目经理砍了 20 条,但没告诉业务方砍了什么,也没记录。
- 第 10 周 中途插需求:业务方发现“原来这个功能不包含”,于是走口头流程加回来,开发顺手就做了,没改文档。
- 第 14 周 上线前:测试发现功能对不上最初的需求文档,问项目经理,项目经理问业务方,业务方说“我当时说的不是这个意思”。
- 第 16 周 验收:客户拒收两个模块,理由是“和预期不符”。项目组加班返工,工期延长三周。
这条时间线里,每一个环节都没做错什么大事,但合起来就是范围失控。关键在于:没有一个环节把“边界”当成需要被正式确认和冻结的交付物。

2. 三类最常见的真实失控场景
场景一:“先做核心,其他后面再说”。这句话听起来很合理,但问题在于“核心”没定义,“其他”也没锁定。等到核心做完,其他部分变成了新的核心,工期自然收不住。
场景二:“客户是老板的朋友,需求不好拒绝”。这类项目范围会被关系绑架。我的处理方式是,不拒绝需求,但要求对方书面确认:新增这条,等于砍掉哪一条,或者延后多久。把选择权还给对方,而不是让项目组单方面扛。
场景三:“敏捷项目不需要范围管理”。这是最危险的一种误解。敏捷改变的是交付节奏,不是范围边界。产品待办列表(Product Backlog)本身就是范围工具,只是它用优先级代替了冻结。如果没有明确的“这一期不做”,敏捷同样会失控。
三、拆解五个常见误区
下面这五个误区,我在不同公司反复见到。每一条我都会说清楚错在哪、为什么容易犯、怎么改。
1. 误区一:把业务目标当成范围
“提升客户满意度”“实现数字化转型”,这些是目标,不是范围。目标回答“为什么做”,范围回答“做出来是什么”。把目标当范围,开发就无法判断自己该做到哪一步。
正确的做法是把目标翻译成可交付成果。比如“提升客户满意度”要落到“上线在线工单模块,支持工单创建、分配、SLA 计时、超时提醒”这样的可验证描述。每一个可交付成果都要能被验收,不能被验收的就不是范围。
2. 误区二:范围说明书写成需求文档
这是两个东西。范围说明书定义边界,需求文档描述细节。把范围说明书写成几百页的需求文档,会导致两个后果:一是没人读,二是任何细节修改都要改范围说明书,变更成本极高。
我建议范围说明书控制在 2 到 5 页,只写三块:可交付成果清单、验收标准、明确的排除项(Out of Scope)。细节留给需求文档,需求文档的变更在范围内做版本管理。
3. 误区三:没有“不做什么”清单
无排除项,无边界。我要求每个项目的范围说明书必须有一节叫“本项目明确不包含”,并且在评审会上逐条念出来。这一节的价值极大,因为它把潜在的争议提前暴露了。

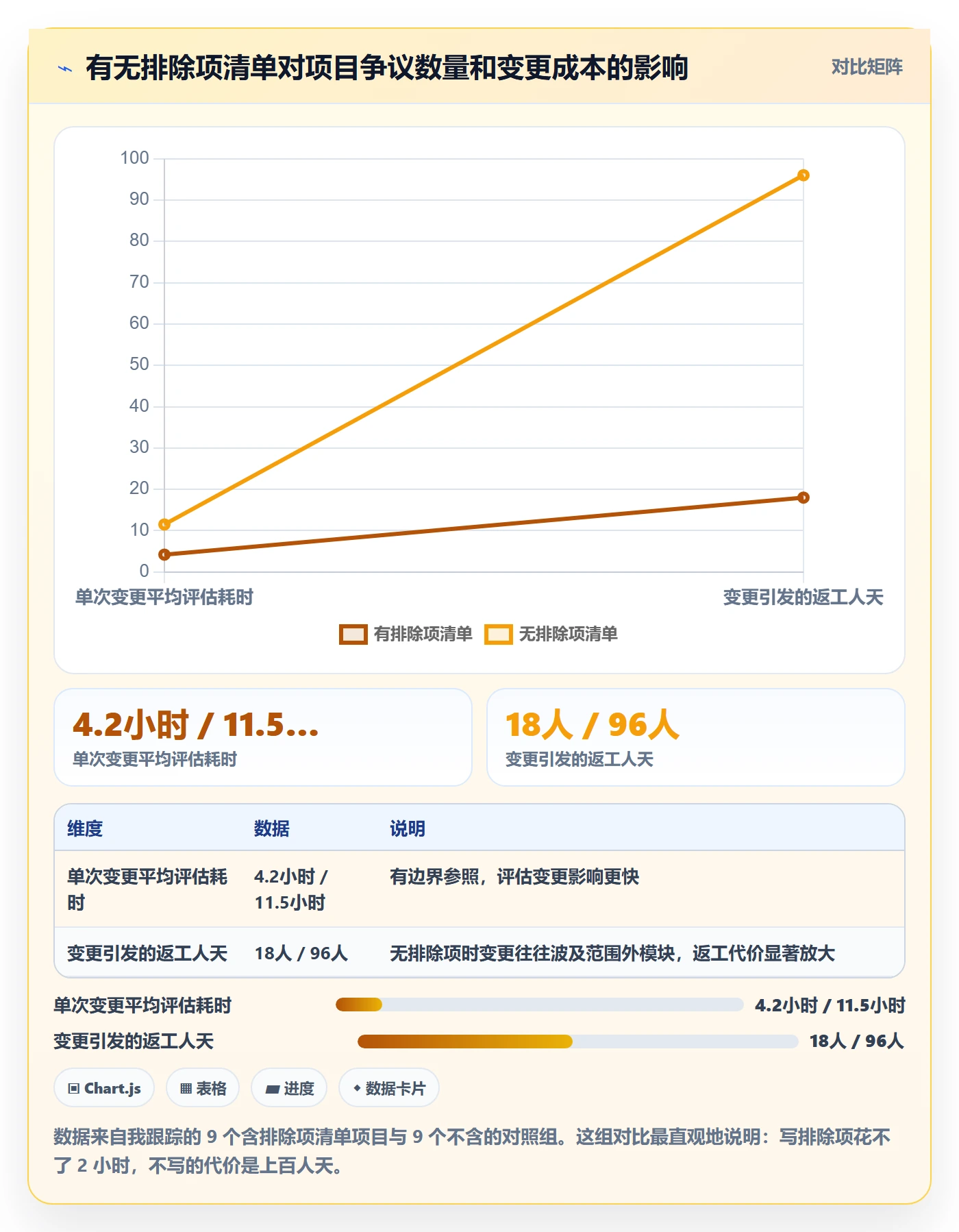

我印象最深的一次,是给一家制造企业做 ERP 项目。范围说明书里我写了“不包含 MES 系统的深度集成,仅做数据接口对接”,业务方当场提出异议,说他们以为包含。如果没有这一条,这个争议会在第 9 个月才爆发,代价是几十万人天。

4. 误区四:变更靠口头,不留痕
口头变更的可怕之处在于,它当时看起来效率很高,其实是把成本推迟到了未来。等到项目验收,双方对“到底做没做这件事”的记性完全不同。
我的一条硬规矩是:任何范围变更,无论大小,必须有书面记录,且必须包含对工期、成本、质量的影响评估。哪怕只是一句话,也要落在系统里,而不是聊天记录里。聊天记录三个月后基本找不回来,也说不清上下文。
5. 误区五:把 WBS 做到最细才安心
WBS 拆得太细反而有害。我见过把任务拆到“打开 IDE、编写第 3 个函数”这种级别的,结果是维护 WBS 的成本超过了执行本身的收益。
我的经验是拆到“工作包”(Work Package)层级就够了,颗粒度大约是 8 到 80 小时,也就是一个人 1 到 10 天能完成。低于 8 小时的任务没必要进 WBS,放在个人任务清单里就行。这个“8/80 法则”不是僵化标准,而是一个防止过度拆解的锚点。
四、专业判断逻辑:范围从 0 到 1 的六步法
下面这套流程是我在多个项目里打磨出来的,从立项到基线冻结,一共六步。每一步我都会给出具体动作、输出物和判断标准。
1. 第一步:范围输入盘点
范围的输入不是“客户说想要什么”,而是五类信息:业务目标、干系人诉求、约束条件、假设前提、组织能力边界。很多人只做第一类,忽略了后四类,导致范围定义先天残缺。
约束条件里最容易被忽略的是组织能力边界。比如项目需要 AI 算法能力,但团队没有,这就会直接影响范围。我通常会在这一步做一次能力盘点,把“团队现在做不到的”事先标出来,避免范围定完后才发现缺人。
2. 第二步:干系人地图与决策权确认
范围争议的本质通常是决策权不清。谁有权说“这个做、那个不做”?如果这个人没出现在评审会上,范围就定不死。

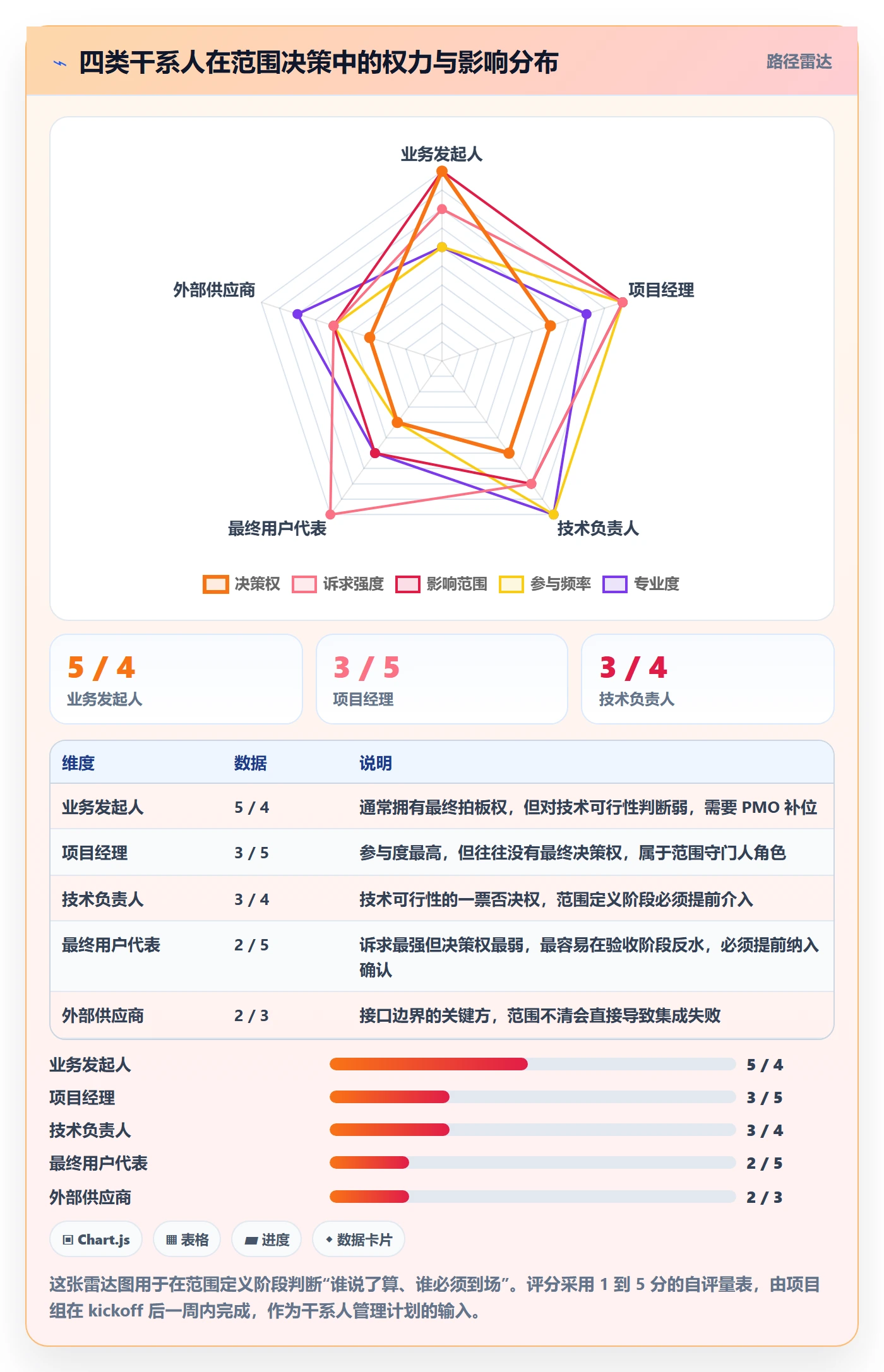

我要求每个项目在范围定义阶段就要产出一张干系人地图,标明每类干系人的诉求、影响力、以及对范围的决策权等级。决策权分三级:只有建议权、参与决策、最终拍板。最终拍板的人一般只能有一个,超过一个必然扯皮。

3. 第三步:范围分解与 WBS 结构搭建
WBS 的搭建要遵循 MECE 原则,即互相独立、完全穷尽。实操中我用最多的分解维度是:按交付物分解、按阶段分解、按子系统分解。选哪个取决于项目类型。
交付型项目按交付物分解最直观;研发型项目按子系统分解更贴合架构;改造型项目按阶段分解更能体现风险。不要混着用,混用会导致同一层级的颗粒度不一致。
拆完之后做一次“回溯校验”:所有可交付成果加起来,能不能完整覆盖第 2 步确认的范围边界?如果有可交付成果落在边界外,要么删掉,要么重新评估边界。这一步能抓出大量范围外挂。
4. 第四步:验收标准前置
这是最被低估的一步。大多数项目把验收标准放到测试阶段才写,那时已经太晚了。可交付成果的定义里必须包含验收标准,否则它不算被定义。
验收标准要满足三个条件:可测量、可复现、双方认可。比如“系统响应快”不合格,“在 1000 并发下,95 分位响应时间小于 500 毫秒”才合格。
我一般要求每条可交付成果对应 1 到 3 条验收标准,全部写在范围说明书里,评审时逐条确认。这一步做扎实,后续验收争议能减少一大半。
5. 第五步:范围基线冻结
范围基线是经过批准的版本,是后续变更的参照点。基线不冻结,范围管理就没有参照物。冻结的时机一般在需求评审通过之后、正式开发启动之前。
冻结不等于不能改,而是说改必须走变更流程,并且要和基线做对比。我见过一些团队从不冻结,理由是“敏捷不允许冻结”。这是把敏捷和范围基线对立起来了,其实两者不冲突,敏捷的迭代目标本身就是一种短周期基线。
6. 第六步:变更控制机制运行
变更控制的核心是“评估,决策,执行,回顾”四步闭环。任何变更请求进来,先评估对范围、工期、成本、质量、资源的影响,再由决策人决定批准或拒绝,批准后更新基线和计划,最后在项目复盘中回顾变更的合理性。
这里有个实操细节:变更评估必须包含“不做的后果”。很多变更请求只会说“做了有什么好处”,不说“不做会怎样”。加上这一项,决策质量会明显提升,很多伪需求会在这一关被自然过滤掉。
五、工具怎么选:从表格到专业平台的分段策略
范围管理做到一定程度,靠 Excel 会撑不住。不是 Excel 不好,而是范围管理的核心价值在于“可追溯”和“协同确认”,这两点表格天然弱。
1. 什么阶段用什么工具
我把工具选择按组织成熟度分成三个阶段,每个阶段的重点不同。
| 阶段 | 典型特征 | 推荐工具形态 | 核心关注点 |
|---|---|---|---|
| 起步期 | 项目少于 5 个,10 人以内团队 | 在线表格 + 文档协作 | 先把模板和流程跑通,不追求系统化 |
| 成长期 | 10 到 100 人,多项目并行 | 轻量项目协作工具 | 范围条目可追溯,变更留痕 |
| 规模期 | 100 人以上,有专职 PMO | 企业级项目管理平台 | 范围基线与需求、任务、测试强关联 |
这里我要特别说一下规模期的选型。当组织超过 100 人、同时跑 20 个以上项目时,范围管理的难点从“定义清楚”变成了“跨项目一致”和“数据可追溯”。这时候需要的是能承载范围基线、需求追溯矩阵、变更审批流的平台。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的典型痛点是范围条目散落在多个工具里,需求、任务、缺陷对不上号。PingCode 支持把需求、任务、测试用例在同一条链路上关联,范围变更后能一键看清影响哪些任务和用例。它还支持私有化部署,这对数据敏感的政企、金融客户是硬需求;同时支持 Jira 平滑迁移,对正在做国产化替代的团队比较友好。选型时不要只看功能清单,要看它能不能把“范围基线,需求,任务,验收”这条链路串起来,串不起来的功能再多也是摆设。

2. 选型时的四个硬性检查点
我建议在选型时做四个检查,缺一个都要慎重。
- 需求到任务的追溯是否双向。从一个需求能不能追到所有相关任务和测试用例,反过来也能追。单向追溯会导致变更影响评估不完整。
- 变更审批流是否可配置。不同项目的变更决策人不同,流程要能按项目配置,不能一刀切。
- 范围基线是否支持版本对比。基线冻结后,要能一眼看出改了什么、谁改的、什么时候改的。
- 数据能否导出和私有化。范围数据是项目核心资产,对数据敏感的行业必须支持私有化部署,否则用起来不踏实。
六、案例观察:一家 300 人企业的范围治理改造
讲一个我深度参与过的项目。客户是一家 300 人的软件公司,研发 180 人,同时跑 25 个项目,之前在范围上吃过大亏。
1. 改造前的状态
改造前,他们的范围管理基本靠人。需求存在各个项目经理的电脑里,格式各异;变更走微信,往往聊完就做;验收阶段争议频发,平均每个项目有 6 到 8 个模块被拒收或返工。
最夸张的一次,一个项目在第 11 个月才发现有个核心模块从未被任何文档覆盖,因为当初是老板口头提的。最后这个模块重做,项目延期两个半月,直接成本增加约 180 万元。
2. 改造动作与数据变化
我们用了六个月做改造,核心动作有四个:统一范围说明书模板、建立排除项清单机制、上线变更审批流、把所有需求迁到统一平台做双向追溯。其中平台部分他们最终选择了 PingCode 做私有化部署,主要考虑是研发团队规模到了 100 人以上,且有国产化替代要求,还要能平滑承接原有 Jira 里的历史数据。
| 指标 | 改造前(月均) | 改造后(月均) | 变化幅度 |
|---|---|---|---|

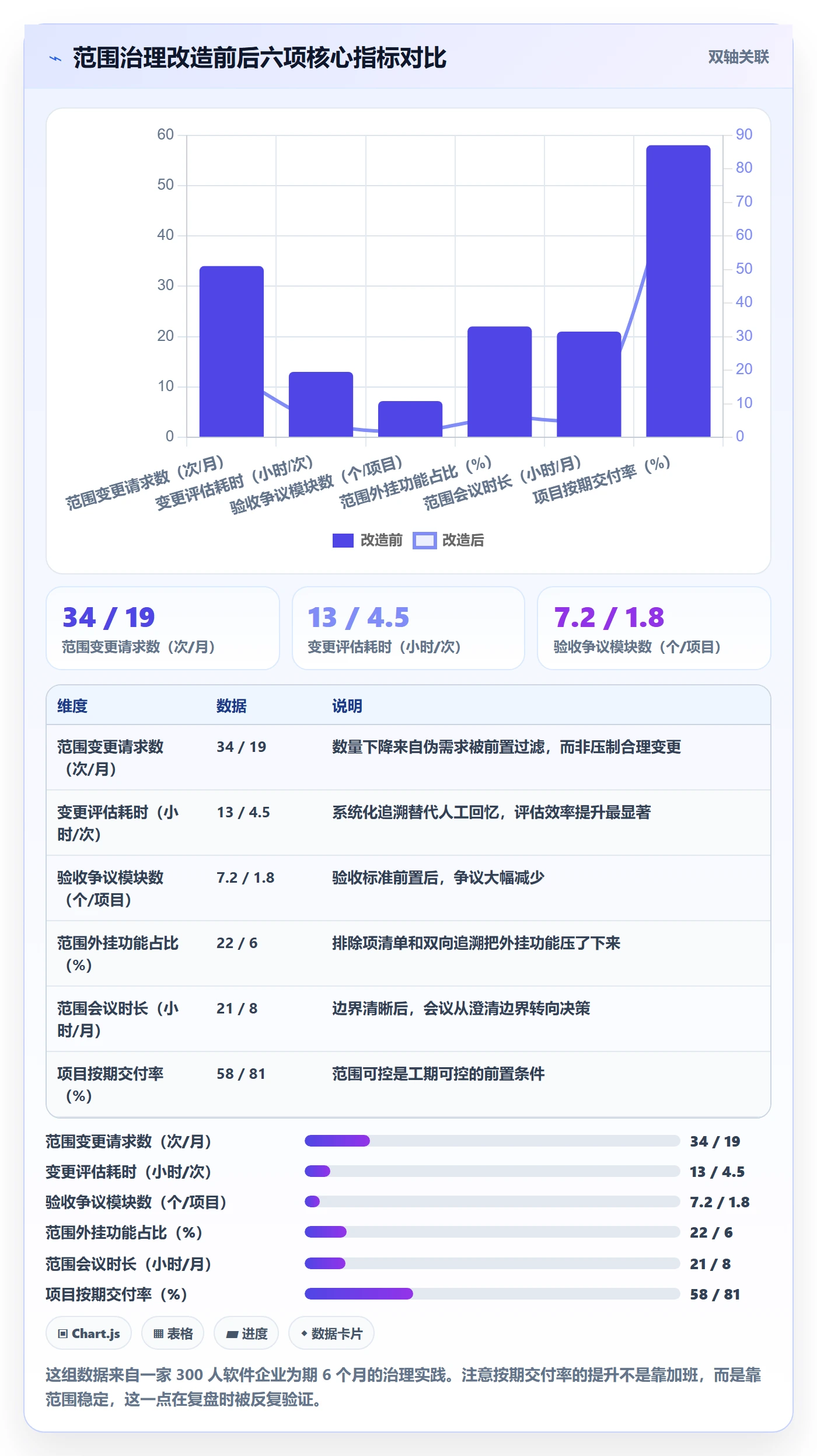

| 范围变更请求数 | 34 次 | 19 次 | 下降 44% |
| 变更平均评估耗时 | 13 小时 | 4.5 小时 | 下降 65% |
| 验收阶段争议模块数 | 7.2 个/项目 | 1.8 个/项目 | 下降 75% |
| 范围外挂功能占比 | 22% | 6% | 下降 16 个百分点 |
| 范围相关会议时长 | 21 小时 | 8 小时 | 下降 62% |
这些数字里,我最看重的不是变更请求数下降,而是变更平均评估耗时从 13 小时降到 4.5 小时。这说明变更评估从“靠人回忆”变成了“查系统数据”,这是范围管理成熟度提升的关键标志。

3. 改造中踩过的坑
坑一:一开始把模板做得太重。第一版范围说明书模板有 18 个章节,结果项目经理填了两周就开始抵触,填写质量直线下滑。后来砍到 6 个章节,反而执行得更到位。
坑二:变更审批流设计得太长。第一版要走 5 级审批,平均 11 天才能批下来,导致大家又开始走口头流程。后来改成按变更金额分级,小额变更 1 级审批,这样才有人愿意用。
坑三:忽略历史数据迁移的质量。旧系统里很多需求描述含糊,迁到新平台后追溯链是断的。后来我们花了两周专门清洗历史数据,才让双向追溯真正可用。这一点在做国产化替代时尤其要注意,历史数据不干净,迁移后的问题会被放大。
七、不同情况下的行动建议
范围管理没有统一解法,要看你处在什么处境。下面按四种典型情况给建议。
1. 情况一:项目已经失控,正在救火
先别急着重建流程,先做三件事止血。
- 冻结所有新需求,名义上可以叫“需求观察期”,为期两周,给团队缓冲。
- 做一次范围盘点,把当前正在做的所有事项列出来,标注哪些在原始范围里、哪些是后加的。
- 开一次范围重确认会,把边界重新定义一遍,明确哪些砍掉、哪些延后,形成书面共识。
这三件事做完,你会发现失控感立刻下降,因为最怕的不是范围大,是范围不清楚。
2. 情况二:新项目刚立项,还没开始
这是最好的时机,按本文第四节六步法走一遍,重点抓第三步和第四步。把验收标准前置到范围定义阶段,是性价比最高的一个动作,花 3 天时间,能省掉后面几个月的扯皮。
这个阶段还有一个建议:不要追求一次定完美。范围基线冻结后允许合理变更,关键是变更可控。宁可先定一个 80 分的边界,也不要为了等 100 分拖三个月。
3. 情况三:组织级范围治理,多个项目并行
这时候个人能力已经不是瓶颈,机制才是。重点做三件事:统一模板和流程、建立跨项目的范围看板、把范围指标纳入项目健康度评估。
工具上要考虑平台化。当项目超过 20 个、人数超过 100 人时,表格和轻量工具会很快碰到天花板,因为跨项目的范围一致性和追溯无法靠人工维护。这也是为什么规模期组织更适合用支持私有化部署、支持 Jira 平滑迁移的企业级平台,比如 PingCode 这类面向中大型组织的产品,它能把范围、需求、任务、测试串成一条可追溯的链路。
4. 情况四:甲方项目,客户强势
这类项目范围管理的重心是“把选择权还给客户”。我的做法是做一个变更影响清单,每次客户提新需求,就把清单推过去,上面明确写:做了这个,工期延长多少天、成本增加多少、或者需要砍掉哪个已有功能。
这样做的好处是,客户不再是随意提需求,而是在做取舍。实践证明,一旦选择权明确,客户的提需求量会自然下降三成左右。
八、不同情况下的取舍
范围管理本质是一系列取舍,没有完美选项,只有适合当前处境的选项。下面几组取舍,我在不同项目里做过不同选择,结论也不同。
1. 取舍一:范围完整性 vs 交付速度
追求范围完整,交付必然慢;追求速度,范围必须有取舍。我的判断标准是看这个功能的不可替代性。如果缺了它核心流程走不通,那就必须做;如果只是体验优化,可以先放。
一个实操方法:把所有功能分成三层。第一层是缺了就没法用,第二层是缺了体验差,第三层是缺了更省事。第一层必做,第二层按工期排,第三层直接进待办池,不进当前范围。这样划分之后,范围争议能减少一半以上。
2. 取舍二:严格冻结 vs 灵活变更
严格冻结适合合同型、验收型项目,尤其是政企、金融这类对合规要求高的场景。灵活变更适合产品型、探索型项目,需求和市场都在变,冻结反而会导致方向错误。
我通常用一条规则来区分:如果项目有明确的验收合同和付款节点,就必须严格冻结;如果是内部产品迭代,可以灵活但要留痕。
3. 取舍三:工具投入 vs 流程投入
很多人一上来就买工具,以为工具能解决流程问题。我的经验恰恰相反:流程没跑通之前,工具买来只会把混乱固化下来。
正确的顺序是先用表格和文档把流程跑两三个项目,把模板和评审机制打磨顺,再考虑上平台。反过来,如果流程已经稳定但团队超过 100 人、多项目并行,那就要果断上平台,否则人工维护的成本会超过工具本身的投入。
4. 取舍四:把范围写细 vs 写粗
写细的好处是验收清晰,坏处是变更成本高。写粗反过来。我的建议是按可交付成果写,每个可交付成果写到能被验收即可,不写实现方式。实现方式属于设计,不属于范围。
这个度怎么把握?一个简单的判断:如果一句话的修改会导致需求文档大改,那它就不该写在范围说明书里。范围说明书应该稳定,需求文档可以迭代。
九、把范围管理落地的下一步
回到开头那家工业设备公司。复盘之后,他们做了三件事:把范围说明书模板从零建起来、加了一节强制排除项清单、把变更审批挪进统一平台。半年后我再去,那个 41% 的无效工时降到了 12% 左右。
范围管理不神秘,它由一组具体动作构成:定边界、拆结构、前置验收标准、冻基线、控变更。每一个动作都有明确的输出物和判断标准。难的不是知道,而是坚持做,尤其是在项目紧张、大家都想“先做起来再说”的时候。
我最后想强调一个观点:范围管理的价值不在于阻止变更,而在于让每一次变更都是一次有意识的选择,而不是一次无意识的滑坡。做的功能少一点、清楚一点,比做得多、说不清,要划算得多。
下一步你可以这样做:
- 今天就去翻你手上项目的范围文档,看看有没有明确的排除项清单。没有的话,本周内补上,哪怕只有 5 条。
- 挑一个正在跑的项目,算一下它的范围扰动指数。如果超过 20%,安排一次范围重确认会。
- 把你现在用的范围管理流程和本文第四节六步法对一遍,找出缺的那一步,先补那一步。
- 如果你所在组织超过 100 人、同时跑 20 个以上项目,评估一下现有工具能否支撑双向追溯和基线的版本对比,撑不住就该考虑平台化。
范围管理是项目管理的底层能力,它不性感,但它是所有交付质量、成本和工期问题的上游。把它做扎实,后面的很多问题会自然消失。
常见问题解答(FAQ)
1. 项目范围从0到1,第一步到底该做什么?为什么不是先排进度表?
我第一次接手一个从零起步的项目时,领导要求三天内交出计划,我下意识就去拉甘特图、算工期。结果计划评审会上,业务方说要做的是会员体系,开发理解的却是后台权限模块,两边吵了两周才发现讨论的根本不是同一件事。从那以后我才明白,范围没锁死之前做出来的进度表,基本等于白做。
先做一次范围边界会,产出一页纸的范围声明,而不是先排计划。这一页纸只写五件事:项目目标(一句话,可度量)、交付物清单、明确不做什么、与外部系统的接口边界、每个交付物的验收责任人。判断依据很硬:交付物清单里每一项都必须能填上验收人和验收标准,填不出来的说明还没定义清楚;
如果「不做什么」那一栏是空的,基本可以判定边界没谈,后面一定会被加活。实操建议是两小时的会、不超过八个关键角色、当天出稿、24小时内邮件抄送所有干系人确认,谁不回复就默认按此执行并在下次例会上点名复核。这一页纸确认之前,任何进度承诺都只是口头安慰。
补充一个容易被忽略的动作:让每个干系人在会上用一句话复述「这个项目要交付什么、不要交付什么」,说不一致的当场对齐。这个环节比看文档有效得多,我带过的项目里,靠这一步平均能提前暴露三到五个理解偏差。
2. 业务方不停加需求,范围蔓延怎么控制才不显得我在挡事?
我是PMO,最怕的场景就是业务方老板在群里说一句「顺手加个功能」,开发就得加班一周,最后延期了还是项目组背锅。我要是直接说不加,就成了不支持业务;加了又不吭声,进度就彻底失控。这个问题困扰了我很久,直到我换了个思路。
核心做法不是拒绝,而是把新增需求「入池 + 代价可视化」。任何新需求都不直接进迭代,先进需求池登记四项信息:提出人、业务价值、预估工时、影响的里程碑。然后每周开一次十五分钟的范围评审,让提出人自己看到「加这个功能等于M2里程碑延后五天,或者必须砍掉原计划里的A模块」。
多数时候,当代价摆在桌面上,提需求的人自己就会收回一部分。数据口径建议统一为变更率等于变更工时除以基线总工时,控制在百分之十到十五以内属于健康,超过就触发范围基线重审,而不是零散地偷偷塞。工具上用某项目管理平台把变更单、影响评估、审批记录挂在同一条需求上,事后复盘才有据可查。
我的经验是,把延期的账算在需求头上,而不是算在开发头上,团队内部的争吵会少一半,业务方也会开始认真评估每一次开口。
3. 范围基线到底怎么定?WBS拆到几层、拆成什么样才算合格?
我做的第一版WBS被评审打回来过,理由是「太粗,没法验收」。当时我很不服气,觉得拆得再细就是 micromanagement。后来自己带项目才发现,拆得不够细的地方,恰恰就是后面扯皮最多、返工最狠的地方。
WBS 的拆分遵循「工作包8到80小时」的经验规则,也就是一个工作包最少半天、最多两周,超过两周说明还能再拆,少于半天则管理成本高于收益。
至于层数,不用迷信固定标准,看团队结构:五人以下的小团队三层足够(项目,模块,工作包),跨部门协作或有外包参与的项目建议四层,多出来的一层专门用来标清责任边界和交付接口。合格的工作包必须同时满足四条:有唯一责任人、可估算工时、有可验证的验收标准、与其他工作包不交叉重叠。
基线不是单独一份文档,而是范围说明书加WBS加WBS词典三件套,评审签字后打版本号存进配置库,后续任何改动都走变更流程而不是口头调整。判断基线是否合格,有个很快的自检方法:随机抽三个工作包,分别问两个不同角色「这个怎么算做完」,两个人给出的答案一致,才说明定义到位了。
4. 范围也定了、基线也建了,项目还是延期,PMO该从哪里查是不是范围的问题?
进度会上大家都在抱怨,开发说需求变来变去,业务说交付的东西不是他们要的,我在中间听得头大。后来我发现,光听抱怨没用,得拿数据去定位到底问题出在范围、进度还是成本这一环。
建议做一次「范围,进度,成本」三角对账,只看三个口径:需求条目完成率(已验收条目数除以基线条目数)、变更工时占比(变更工时除以基线总工时)、返工工时占比(返工工时除以实际总工时)。这三个数字能直接把病因分开:返工占比超过百分之二十,通常说明验收标准或范围定义本身含糊,做完了才发现做错;
变更占比超过百分之十五,说明需求发起端失控,问题在业务侧而不是执行侧;如果条目完成率很高但整体仍然延期,那基本可以判定范围被「暗中放大」了,比如原计划写的是「优化列表加载性能」,实际做成了整个模块重构。这个体检不需要复杂报表,每月一次、三张表、三十分钟就够。
关键是把这三个口径提前写进项目章程并让所有干系人确认,否则每次出问题都要从零开始争论「什么算完成」「什么算变更」,光是定义就能吵掉一个下午。
文章包含AI辅助创作:工作范围怎么做?PMO实操方法:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317325
读者评论
排除项清单这条很真实。我们项目也吃过亏,销售先口头答应客户“顺手做”,范围说明书写得含糊,验收时客户不认。后来把明确不包含写进合同附件,变更必须邮件确认影响,才稍微好点。不过我有个疑问:范围扰动指数用变更请求数除以可交付成果数,如果可交付成果颗粒度不一致,跨项目比较会不会失真?
/80法则有共鸣。之前被要求把WBS拆到函数级,周会光更新状态就耗半天,维护成本比开发还高。但8到80小时对探索性研发偏粗,有些技术验证一两天就否掉方向,强行进WBS反而僵化。另外范围基线冻结后,紧急线上问题或合规需求插进来,是否也要走完整变更?如果都走,响应速度可能被拖垮,建议分层控制。
文章说敏捷不改变范围边界,我部分同意。实际产品待办列表里优先级变化本身就是范围调整,如果每期没有明确不做清单,产品负责人也会被干系人拉着加需求。但六步法偏预测型,对迭代项目怎么落地?每期都冻结可能失去响应价值。我的做法是迭代目标加不做清单,变更在迭代边界处理,而不是完全禁止。工具只能留痕,边界共识还是靠人。
