揭秘项目管理办公室(PMO):为何它是企业效率提升的关键推手?
很多企业的项目延期,并不是因为项目经理不够努力,而是因为组织同时把十几个项目都标成了“最高优先级”。当研发、销售、交付、财务和管理层各自推进目标时,项目越多,沟通越多,真正用于交付的时间反而越少。PMO的核心价值,不是增加一个负责催进度的部门,而是把分散在个人和部门之间的项目管理,变成组织可以持续复用的能力。
我在参与企业项目管理诊断时,通常先不问“有没有PMO”,而是问四个问题:管理层能否在一天内看清所有重点项目的真实状态?关键资源冲突由谁裁决?重大风险在延期前多久被发现?项目结束后,经验是否能进入下一个项目?如果这些问题没有明确答案,企业即使设立了PMO,也可能只是增加了报表和会议。
一、先讲结论:PMO提升效率,靠的不是“管得更细”
1. PMO真正解决的是组织损耗
单个项目的效率,通常取决于项目经理的判断、团队能力和执行节奏。但当企业进入多项目并行阶段,效率问题会从“项目内部执行”扩展到“项目之间如何协同”。这时,项目经理无法独立解决所有问题,因为他可能没有权力决定资源优先级,也无法判断另一个项目是否应该暂停。
PMO介入的意义,是建立一层组织级的协调机制:统一项目状态口径,识别资源冲突,推动风险升级,帮助管理层进行项目取舍,并将反复出现的问题沉淀为流程、模板和数据规则。
- 对项目团队:减少重复汇报、信息反复确认和跨部门等待。
- 对部门负责人:看清资源投入与项目优先级之间的关系。
- 对管理层:获得项目组合视角,而不是被单个项目的局部信息牵着走。
- 对企业整体:降低返工、延期、资源闲置和低价值项目持续占用。
因此,我更愿意把PMO定义为项目治理与组织决策的连接器,而不是项目资料管理员。它不一定亲自完成所有项目任务,但要确保关键项目能够获得正确的资源、及时的决策和足够透明的信息。

2. PMO不是所有企业都必须设置的正式部门
PMO可以是正式部门,也可以是一个由项目总监、运营负责人和业务代表组成的治理机制。企业不应因为“行业里都有PMO”就直接复制组织架构,而应先判断项目复杂度是否已经超过现有管理方式的承载能力。
如果企业只有少量、边界清晰、部门参与较少的项目,一个经验丰富的项目经理可能已经足够。相反,如果企业同时推进产品研发、客户交付、内部数字化、合规整改和市场项目,且这些项目共享关键资源,那么即使没有正式的PMO,也至少需要一套PMO式的治理机制。
| 组织状态 | 典型特征 | 是否适合建设PMO |
|---|---|---|
| 项目数量少 | 项目边界清晰,跨部门协作少 | 不必急于成立正式PMO,可采用轻量机制 |
| 多项目并行 | 关键人员被多个项目同时占用 | 适合建设项目组合管理能力 |
| 项目高度战略化 | 项目结果直接影响收入、客户或经营目标 | 适合设置具有高层授权的PMO |
| 项目管理成熟度较低 | 状态口径不一致,风险上报滞后 | 适合从支持型PMO开始 |
二、企业为什么会在项目增多后突然变慢
1. 项目越多,不代表产出一定越多
企业常见的误判是把“启动了多少项目”当成执行能力的证明。实际上,项目数量增加后,项目之间会产生额外的协调成本。一个团队同时参与三个项目时,可能还能通过人工协调维持秩序;当同一团队参与八个项目时,优先级切换、会议等待和上下文切换就会显著放大。
在项目诊断中,我经常看到一种现象:每个项目单独看都“进展正常”,但整体业务目标却不断延期。原因通常不是某个项目彻底失败,而是多个项目共享同一批架构师、测试人员、业务专家或决策人,任何一个节点卡住,都会形成连锁影响。
2. 真正的瓶颈常常藏在项目之间
项目经理负责推动自己的项目,自然会优先争取本项目的资源。但从企业整体看,资源应该投入到更高价值、更紧急或风险更高的项目中。如果没有组织级的优先级规则,资源分配就容易变成“谁催得更急、谁的领导声音更大、谁先提交申请”。
这种分配方式的后果并不只是效率下降,还会破坏团队信任。项目成员会发现,认真做规划不如临时抢资源有效;项目经理会不断制造“紧急事项”;管理层则被迫通过临时会议来处理本可提前规划的问题。
3. 信息多不等于透明度高
很多企业已经有周报、月报、会议纪要和项目群,但管理层仍然看不清项目状态。原因在于信息分散在不同文档、聊天记录和表格中,且每个部门对“完成”“延期”“风险”和“阻塞”的定义不同。
真正的透明度不是把所有信息都堆到管理层面前,而是让不同角色在同一口径下看到与自己有关的信息。项目经理关心任务和依赖关系,部门负责人关心资源负载,管理层关心里程碑、风险和收益。PMO需要做的,是把这些视角连接起来。

三、PMO到底做什么:从“收集信息”到“推动决策”
1. 建立项目组合台账
PMO最先要做的,通常不是设计复杂流程,而是回答企业当前到底有多少项目。项目台账至少应包括项目负责人、业务目标、预计投入、关键里程碑、当前状态、主要风险、依赖部门和预期收益。
我建议把“项目”与“日常任务”区分开。项目应当具有明确的目标、起止时间、交付物和资源投入。如果所有事项都被放进项目池,PMO很快就会陷入数据维护,管理层也无法判断哪些事项真正值得投入。
(1)项目台账的最小字段
- 项目名称与所属业务目标。
- 项目负责人及业务发起人。
- 项目阶段与下一关键里程碑。
- 预算、人员和关键资源投入。
- 红黄绿状态及状态变更原因。
- 未来两周需要解决的问题。
- 延期、暂停或继续投入的建议。
(2)不要一开始追求全量精细化
初期台账的目标是建立决策视图,而不是记录项目的每一个动作。若PMO要求所有团队填写几十个字段,项目人员很容易把精力放在“填得完整”上,而不是解决真实问题。
2. 统一项目状态和风险语言
“项目正常”是最容易产生误解的状态。对有些团队来说,正常意味着任务还在推进;对另一些团队来说,正常意味着关键里程碑没有受到影响。PMO需要制定可操作的状态定义,例如:绿灯代表关键路径无明显偏差,黄灯代表存在需要部门负责人处理的风险,红灯代表已影响关键里程碑或业务目标。
风险管理也不能只停留在风险登记表。有效的风险机制必须包含风险责任人、触发条件、应对动作、升级对象和截止时间。没有责任人和处理期限的风险记录,本质上只是一个提醒列表。
3. 推动资源优先级,而不是简单分配资源
PMO通常没有权力直接把人员从一个部门“拿走”。它更现实的作用,是把资源冲突透明化,给管理层提供取舍依据。比如,两个项目都需要同一名架构师,PMO可以展示两种安排对收入、客户承诺、技术风险和项目周期的影响,让管理层作出可追溯的选择。
资源治理的重点不是让所有项目都得到资源,而是让有限资源进入最值得做的项目。如果企业没有暂停、降级或延后项目的勇气,PMO再精细的排期也只能制造一张看起来很完整的资源表。
4. 建立问题升级机制
很多延期并非无法避免,而是问题在基层停留太久。项目团队担心“暴露风险会被问责”,于是不断尝试自行解决;等到问题进入关键节点,留给组织的选择已经很少。
PMO应明确什么问题由项目经理解决,什么问题需要部门负责人介入,什么问题必须提交项目组合委员会。升级机制的目的不是扩大问责,而是缩短从发现问题到获得决策的时间。
5. 让经验真正进入下一个项目
项目复盘常见的失败方式,是项目结束后开一次会、写一份总结,然后把文件放进无人访问的文件夹。真正有价值的复盘,应该把经验转化为下一次项目启动时可以使用的检查项、风险清单、估算规则或决策标准。
例如,某类项目经常在上线前发现数据权限问题,那么PMO就应当把数据权限检查前置到项目启动或方案评审阶段。只有当经验改变了后续项目的工作方式,复盘才算产生组织收益。

四、常见误区:为什么有些PMO越做越像填表部门
1. 误区一:PMO就是项目经理的上级
PMO与项目经理的关系并不固定。支持型PMO可能主要提供方法、工具和培训;控制型PMO会检查流程和数据质量;指令型PMO则可能直接管理重点项目。将所有PMO都理解成项目经理的上级,会造成职责冲突,也会让项目经理把PMO视为监督部门。
更合理的判断方式,是先看PMO对项目拥有什么权限:它是建议权、协调权、审批权,还是资源调度权?如果权限没有写清楚,项目经理遇到冲突时就不知道应该听谁的,PMO也容易在“负责结果但无法影响结果”的位置上失效。
2. 误区二:流程越完整,项目越可控
流程的价值在于减少关键动作遗漏,而不是证明管理很规范。一个小型项目如果需要填写复杂立项申请、阶段评审、采购说明和多层级汇报,流程本身就可能成为项目延期的原因。
我在设计项目治理流程时,会优先区分项目等级。低风险、低投入项目采用轻量模板;高投入、跨部门或影响客户承诺的项目,才增加正式评审和风险升级。项目分级比统一加码更重要。
3. 误区三:只要有看板,就实现了项目透明
看板只能呈现信息,不能自动解决优先级冲突。如果任务状态长期不更新、负责人随意填写、延期没有原因说明,那么看板只是另一种形式的静态报表。
项目数据要具备决策价值,至少需要满足三个条件:更新责任明确,状态定义统一,异常能够触发动作。没有后续动作的数据,越多越容易制造“管理已经完成”的错觉。
4. 误区四:PMO应该保证所有项目按期完成
PMO可以帮助企业更早识别延期风险,但不能替代业务部门作出范围取舍,也不能消除所有外部不确定性。某个项目按时上线却没有产生业务收益,不能被简单定义为成功;某个项目经过评估后主动暂停,也不一定是失败。
企业应当同时看交付结果与业务结果。按期、按预算、符合质量要求是项目交付维度;收入、成本、客户体验、合规性和战略贡献则是项目收益维度。PMO的职责,是帮助组织把两类结果放在同一张决策桌上。
5. 误区五:购买工具就等于完成PMO建设
工具能够统一数据、流程和协作入口,但无法替企业决定谁拥有优先级裁决权,也无法替管理层承担资源取舍。工具上线后,如果项目分类、状态定义、审批边界和升级机制都没有改变,团队往往只是从填写表格变成填写系统。
在工具选型时,我通常建议先画出实际治理流程,再验证工具是否支持这些流程,而不是先按功能数量排名。一个功能很多但没人愿意使用的平台,不如一个能够让项目状态真实更新、风险及时升级的简单系统。

五、如何判断PMO是否真的提升了效率
1. 从“工作量指标”切换到“决策指标”
会议次数、报表数量、培训场次和流程通过率都可以统计,但它们不能单独证明PMO有效。PMO如果每月提交了大量报告,却没有帮助企业更早发现风险、减少资源冲突或停止低价值项目,那么工作量只是管理成本。
我建议把指标分成四层。第一层看项目交付,第二层看组合治理,第三层看风险处理,第四层看业务收益。不同企业可以调整权重,但不应只盯着第一层的按期率。
(1)项目交付指标
- 关键里程碑按期完成率。
- 进度偏差天数或周数。
- 预算偏差率。
- 重大需求变更次数。
- 上线后缺陷返工量。
(2)组织治理指标
- 资源冲突从发现到决策的平均时长。
- 项目状态数据的按时更新率。
- 重复或低价值项目被识别、合并或暂停的数量。
- 跨部门问题的平均关闭周期。
(3)业务收益指标
- 项目上线后的收入、成本或客户体验变化。
- 项目目标与年度战略目标的匹配程度。
- 项目投入产出比。
- 关键业务能力是否按计划形成。
2. 用“提前量”衡量PMO的风险价值
风险管理不应只统计关闭了多少风险,还要看风险提前多久被识别。如果项目已经延期,PMO才把它标为红灯,这个指标看起来很完整,实际却没有发挥预警作用。
更有价值的观察方式是记录风险首次出现、被确认、升级和关闭的时间点。经过几个项目周期后,企业可以判断哪些风险总是重复出现,哪些部门的问题关闭速度较慢,哪些决策经常成为关键路径上的瓶颈。

3. 不要轻易承诺“效率提升百分比”
PMO价值很容易被营销化,例如直接宣称项目效率提升30%、成功率提高50%。这类数字如果没有说明样本数量、统计周期、项目定义和对照方式,通常无法帮助管理者做判断。
更严谨的做法是建立基线。先记录项目状态更新耗时、风险关闭周期、资源冲突数量、延期天数和返工量,再经过一个或两个项目周期观察变化。即使没有严格的实验对照,也能通过同类项目、同一团队前后对比,形成相对可信的管理证据。
六、以PingCode为例:工具如何承接PMO治理,而不是替代治理
1. 为什么中大型企业更需要工具化项目治理
当组织规模超过100人,项目数据往往开始分散在邮件、在线文档、即时通信、个人表格和部门系统中。项目数量少时,负责人之间还能通过熟人网络补足信息缺口;规模扩大后,靠记忆和临时沟通维持项目透明度,成本会迅速上升。
PingCode主要服务中大型企业及100人以上组织,这类组织通常拥有多团队、多产品线和较复杂的协作关系。对PMO而言,工具的价值不在于把所有项目“搬进系统”就结束,而在于把项目台账、需求、任务、缺陷、风险、里程碑和汇报口径连接起来。
如果企业希望建立统一的项目组合视图,工具至少要支持以下能力:
- 按组织、产品线、项目群和项目阶段进行分层查看。
- 用统一状态和标签识别延期、阻塞、高风险事项。
- 关联需求、任务、缺陷、负责人和交付里程碑。
- 形成面向不同角色的项目看板和统计视图。
- 保留变更记录,便于复盘和责任追踪。
- 通过权限控制,让不同角色看到适合自己的信息范围。
2. 私有化部署为什么会成为部分企业的硬要求
对于金融、制造、能源、政企和大型集团客户,项目数据可能包含产品路线、客户信息、供应链计划、源代码和内部经营数据。此时,企业关注的不只是功能是否齐全,还要考虑数据边界、部署方式、身份认证、审计和内部安全规范。
PingCode支持私有化部署,这对有数据合规要求、需要部署在自有环境,或希望与内部身份体系和基础设施深度集成的企业更有吸引力。不过,私有化并不等于实施成本自动降低。企业仍需要评估服务器资源、升级责任、备份策略、接口开发和运维人员配置。

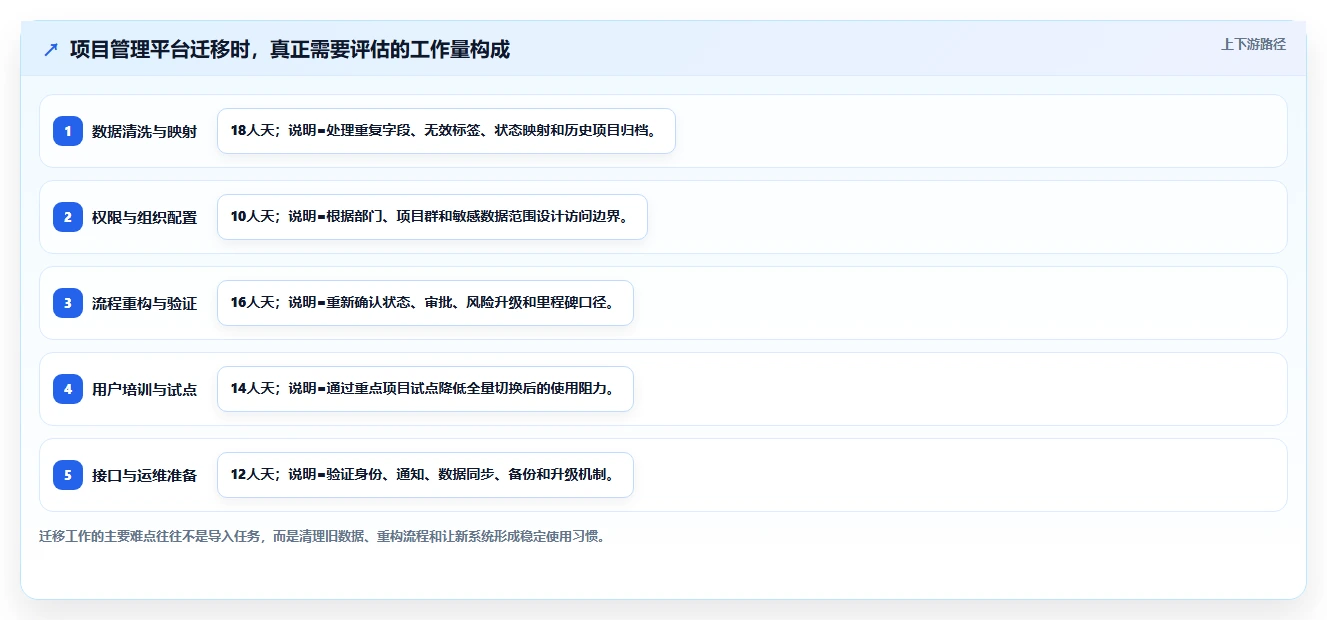

3. Jira平滑迁移,重点不只是导入数据
不少企业在迁移项目管理平台时,最容易低估的是历史数据和流程语义。任务可以导入,不代表原有的状态、字段、权限、工作流、关联关系和报告口径都能自然延续。
PingCode支持Jira平滑迁移。对于计划进行国产替代或统一项目管理入口的中大型企业,这一能力可以降低迁移初期的阻力。但在实际迁移前,我建议先做一轮数据盘点,而不是直接全量搬迁。
(1)迁移前先做数据分层
- 必须迁移:仍在执行的项目、未关闭的风险、有效需求、关键缺陷和审计所需记录。
- 建议迁移:近一到两年内仍可能被复用的模板、决策记录和复盘内容。
- 可归档:已经结束且没有持续维护价值的普通任务。
- 不建议直接迁移:重复字段、无人维护的标签和历史遗留的无效状态。
(2)迁移时重新设计状态语义
如果原系统存在“处理中、开发中、测试中、待确认、暂缓、已完成”等十几个状态,不应机械地全部照搬。PMO需要先确认每个状态是否真的影响决策,再将其映射为更清楚的业务阶段。
例如,项目组合层只需要关注“未启动、执行中、有风险、阻塞、已完成、已暂停”;项目执行层可以保留更细的研发和测试状态。管理层视图和执行层视图不必使用同一套颗粒度。
3. 工具选型时应关注“治理闭环”
| 评估维度 | 需要验证的问题 | 常见误判 |
|---|---|---|
| 项目组合 | 能否按战略、部门、项目群和风险查看全局? | 只看单项目任务列表,无法支持资源取舍 |
| 协作过程 | 需求、任务、缺陷和里程碑能否形成关联? | 信息看似集中,实际仍靠人工复制 |
| 权限与安全 | 是否支持私有化、权限分层和审计要求? | 只看功能演示,不评估数据边界 |
| 迁移能力 | 能否保留关键历史数据和流程关系? | 以“能导入任务”代替“能平滑迁移” |
| 使用成本 | 项目经理和成员是否愿意持续更新? | 系统功能很多,但更新动作过重 |
我的判断是,PingCode更适合被放在PMO治理体系的“执行与数据承接层”。它可以帮助企业统一项目数据、承接跨团队协作,并为项目组合视图提供基础;但优先级裁决、资源分配和高层授权,仍然必须由企业自身的治理机制完成。

七、不同企业应该如何建设PMO
1. 项目少、团队小:先建立轻量PMO机制
如果企业项目数量不多,或者大部分项目都由同一业务团队完成,不建议立刻成立完整部门。可以由一名项目运营负责人兼职承担PMO职责,先建立项目台账、周度状态更新和重大问题升级机制。
这一阶段最重要的不是流程完整,而是让管理层和项目团队第一次使用同一种语言描述项目。只要能够清楚回答“项目目标是什么、下一里程碑是什么、当前最大风险是什么、需要谁做决定”,轻量PMO就已经产生价值。
(1)建议优先做的四件事
- 建立所有项目的统一清单。
- 明确项目状态和风险等级定义。
- 固定每周或每两周的重点项目检查节奏。
- 规定重大问题的升级时限和决策责任人。
2. 多部门并行:优先建设控制型PMO
当项目经常跨研发、销售、交付、财务和运营部门时,PMO需要逐步承担流程控制和数据治理职责。此时,应建立项目分级、阶段评审、资源冲突登记和跨部门问题关闭机制。
控制型PMO的关键不是“审批更多”,而是把影响企业整体结果的关键节点控制住。例如,项目是否具备明确业务目标,是否完成资源确认,重大范围变化是否经过评估,项目上线后是否有人追踪收益。
3. 项目直接影响经营:建设具有授权的组合型PMO
如果企业的收入、客户交付或产品竞争力高度依赖项目,PMO就不能只停留在支持层。它需要参与项目组合排序,向管理层提供暂停、加速、合并或调整项目的建议。
此时,PMO应当拥有稳定的治理会议和清晰的决策出口。例如,每月审查一次项目组合,每季度复核战略匹配度;涉及关键资源、重大预算和客户承诺的事项,应明确由哪个管理层作出最终决定。
4. 大型集团或强合规行业:先明确数据和权限边界
大型组织的PMO建设往往不是单纯的流程项目,还涉及组织权限、数据安全、审计和系统集成。建议先确定哪些项目数据可以共享,哪些信息只能在业务域内流转,哪些操作必须留痕。
如果企业采用PingCode等支持私有化部署的项目管理平台,应同步制定环境管理、账号权限、备份恢复、接口安全和版本升级规范。系统部署完成后,PMO仍需持续维护项目分类和数据质量,否则平台会逐渐退化成新的信息孤岛。

八、PMO建设中的关键取舍
1. 标准化与灵活性之间的取舍
标准化可以降低沟通成本,灵活性则能适应不同业务。过度标准化会让创新项目被迫套用不适合的模板,过度灵活又会让管理层无法比较不同项目的状态。
我的建议是实行“核心字段统一、执行方式可变”。例如,所有项目都必须有业务目标、负责人、里程碑、风险和预期收益;至于具体任务拆分、迭代节奏和评审形式,可以根据项目类型调整。
2. 透明度与信息负担之间的取舍
管理层需要透明,但项目团队不应该为了满足透明度而每天填写大量信息。每增加一个字段,PMO都应回答:谁使用它、多久使用一次、缺失后会影响什么决策。
如果一个字段既不影响项目优先级,也不影响资源协调和风险处理,就要谨慎加入核心报表。信息质量通常比信息数量更重要。
3. PMO权限与业务自主性之间的取舍
PMO没有权限,容易成为建议部门;权限过大,又可能干预业务细节,让项目团队失去主动性。比较合理的做法,是把PMO的权力集中在项目组合、关键节点、重大风险和资源冲突上,而不是介入每一个日常任务。
项目经理仍应对项目执行负责,业务负责人仍应对业务收益负责,PMO则负责让这些责任边界可见、可追踪、可协同。
4. 速度与治理质量之间的取舍
创业型团队或快速试错项目,可能无法承受复杂评审;但涉及客户承诺、数据安全和大额投入的项目,也不能只靠“先做起来再说”。企业应按风险设置治理强度,而不是按部门习惯统一要求。
| 项目类型 | 建议治理方式 | 重点关注 |
|---|---|---|
| 低投入、短周期试验 | 轻量立项,快速复盘 | 目标假设、试验结果、是否继续投入 |
| 跨部门产品项目 | 统一里程碑和依赖管理 | 资源冲突、范围变更、关键决策 |
| 客户交付项目 | 强化交付节点和风险升级 | 客户承诺、质量、成本和验收 |
| 高合规或高投入项目 | 正式阶段评审和审计留痕 | 权限、数据、安全、预算和收益 |
九、一个典型案例:从资源争抢到项目组合决策
1. 案例背景
下面这个案例来自我在企业项目管理分析中反复见到的典型场景,已做匿名化和情景化处理。某企业同时推进客户交付、产品升级、内部数字化和供应链优化四类项目,项目负责人各自向不同部门汇报。
表面上看,每个项目都有计划、负责人和周报;但企业真正遇到的问题是,同一批技术专家被多个项目重复排期,关键业务负责人经常参加不同项目的评审,管理层收到的项目状态也存在明显差异。
2. PMO介入前的表现
- 所有项目都被标记为高优先级,缺少明确排序。
- 资源冲突通常在任务开始后才被发现。
- 不同部门使用不同的延期和风险定义。
- 项目周报大量描述已完成工作,较少说明需要决策的问题。
- 项目结束后缺少统一复盘,类似问题在新项目中重复出现。
最明显的浪费,不是某一项任务做错,而是多个项目在等待同一名专家、同一个决策人或同一份基础数据。团队看起来很忙,项目却没有形成相应的交付速度。
3. PMO采取的五个动作
- 建立统一项目组合台账,区分客户项目、战略项目和内部改善项目。
- 按照战略价值、客户承诺、风险程度和资源占用进行初步排序。
- 把项目状态从“正常、异常”改为绿灯、黄灯、红灯,并规定触发条件。
- 每两周召开一次项目组合会议,只讨论资源冲突、重大风险和优先级变化。
- 在项目结束后,将重复出现的问题转化为启动检查项和评审规则。
4. 案例中真正发生的变化
这个案例没有用一个夸张的百分比来包装结果,因为PMO价值并不总能用单一指标表达。更准确的变化是:管理层开始能够明确哪些项目必须继续、哪些项目需要延后;项目团队也能提前知道资源冲突,而不是到了交付节点才临时救火。
在后续观察中,项目组合会议的时长从“逐项汇报”转向“集中决策”,普通状态项目不再占用大量会议时间。项目经理需要准备的材料减少了,但重大风险和资源依赖的表达更加清晰。

十、从今天开始建设PMO:一套可执行的90天路径
1. 第1阶段:前30天,先看清项目全貌
第一阶段不要急着发布厚重的制度文件。PMO应当先完成项目盘点,识别项目数量、负责人、业务目标、资源投入、关键里程碑和主要风险。
- 访谈管理层,确认哪些项目真正影响年度目标。
- 访谈项目经理,了解实际协作障碍和数据更新负担。
- 访谈部门负责人,确认资源冲突和审批瓶颈。
- 建立项目台账,并清理已经失效或重复的项目。
- 选出三个到五个最能反映问题的重点项目作为试点。
2. 第2阶段:第31至60天,建立最小治理闭环
第二阶段的目标是让项目状态能够被看见,让重大问题能够被处理。建议先统一项目状态、风险等级、里程碑定义和问题升级路径。
此时可以引入某项目管理平台承接数据和协作,也可以先用现有系统完成试点。关键不在工具名称,而在于所有参与者是否清楚:什么时候更新、更新什么、谁会使用、异常之后会发生什么。
3. 第3阶段:第61至90天,验证PMO的决策价值
第三阶段要从“项目管理支持”走向“项目组合治理”。PMO应当组织一次正式的项目组合评审,讨论项目排序、资源冲突、重大风险和项目收益,而不是逐项朗读进度。
90天结束时,可以用以下问题判断试点是否值得扩大:
- 管理层是否能更快识别真正需要决策的问题?
- 项目经理是否减少了重复汇报和手工整理?
- 资源冲突是否更早暴露并获得处理?
- 风险是否在影响里程碑前得到升级?
- 项目复盘是否改变了后续项目的工作方式?

十一、企业自测:你需要的是PMO,还是更好的项目管理习惯
1. 适合立即建设PMO的信号
如果以下问题中有四项以上的答案是“经常发生”,企业通常已经需要项目组合治理能力:
- 多个项目长期争抢同一批关键人员。
- 管理层无法快速获得可信的项目状态。
- 项目延期通常在最后阶段才被发现。
- 不同部门对项目优先级理解不一致。
- 项目变更没有统一的影响评估机制。
- 同类问题在不同项目中反复出现。
- 项目启动很多,但中途暂停和取消很少。
- 项目完成后,业务收益无人持续跟踪。
2. 暂不适合建设正式PMO的情况
如果企业项目数量少、业务边界清晰、资源冲突不明显,而且管理层能够直接参与项目决策,那么正式PMO可能会带来额外层级。此时可以先设立项目治理负责人,采用月度台账和重点项目复盘机制。
这并不意味着企业不需要PMO能力,而是说明PMO能力可以先以轻量方式存在。随着项目数量、跨部门程度和经营影响增加,再逐步升级组织定位。
3. 选择工具前必须回答的五个问题
- 我们需要解决的是信息分散、资源冲突,还是风险升级?
- 项目数据由谁维护,更新频率是什么?
- 哪些数据需要管理层看到,哪些数据只在执行层流转?
- 是否存在私有化部署、权限隔离或审计要求?
- 如果从现有系统迁移,哪些历史数据真的值得保留?
如果这五个问题还没有答案,直接购买平台往往会把管理混乱数字化。先明确治理目标,再选择工具和部署方式,通常比先看功能清单更稳妥。

十二、结语:PMO的终点不是管住项目,而是让组织更会做项目
PMO最容易被误解的地方,是它看起来像一个流程部门,真正发挥作用时却更接近企业的决策基础设施。它让管理层知道哪些项目值得继续,让项目经理知道风险何时必须升级,也让团队不必反复重新发明项目管理方法。
我对PMO的核心判断只有一句话:没有授权的数据收集,容易变成填表;没有业务结果的流程建设,容易变成内耗;只有当信息、决策、资源和复盘形成闭环,PMO才真正称得上效率推手。
企业下一步不必马上成立一个庞大的PMO部门,可以先做三件事:列出所有正在推进的项目,标出未来一个月内最可能影响交付的风险,再找出最容易引发资源冲突的三项工作。随后,用统一口径进行一次项目组合评审。
如果这次评审能够让管理层更快作出暂停、加速、合并或调整的决定,说明PMO建设已经开始产生价值。真正成熟的PMO,不是让企业开更多会,而是让企业更早看见问题、更快完成取舍、更少重复犯错。
最终,判断PMO是否成功,不应只看它提交了多少报表,而要看企业是否因此获得了更清晰的优先级、更短的决策路径、更可靠的项目数据,以及能够持续兑现的业务收益。
常见问题解答(FAQ)
1. PMO到底做什么?它为什么能提升企业效率?
我以前一直以为PMO就是收集项目周报、催进度和组织会议的部门。后来公司同时推进多个跨部门项目时,我发现真正拖慢效率的并不是某个项目经理不努力,而是资源冲突、风险滞后和决策口径不一致,我想知道PMO究竟改变了什么。
PMO的核心工作不是“管住每个项目经理”,而是把分散在不同部门、不同项目中的管理动作,整理成一套组织可以重复使用的机制。它通常介入四个关键环节:项目优先级、资源协调、风险升级和管理层决策。我曾参与过一次面向42名成员、同时推进11个项目的管理试点。
试点前,每个项目都有自己的周报模板,项目状态也各自定义:有的把“已完成开发”算作完成,有的要等业务验收后才算完成。结果管理层看到的项目进度无法横向比较,两个项目还同时占用了同一名核心技术人员。PMO没有一开始就上线复杂系统,而是先做了三件事:建立统一项目台账,把项目分为战略、客户交付和内部优化三类;
统一红黄绿状态定义;规定重大风险必须在发现后的48小时内升级。六周后,项目状态汇总时间从每周约18小时降到7小时,资源冲突从平均每周5起降到2起。这个结果并不能证明所有企业都能获得相同比例的改善,但它说明PMO的价值往往来自减少管理摩擦,而不是增加会议。
可以把PMO理解成企业项目系统的“交通指挥中心”:项目经理负责把一辆车开到目的地,PMO则帮助组织判断哪些车优先通行、道路哪里拥堵、是否需要改变路线。没有这个全局视角,单个项目即使执行得不错,整体项目组合仍可能低效。
2. PMO和项目经理有什么区别?企业为什么不能只依靠项目经理?
我所在的团队曾经有几位能力很强的项目经理,单个项目基本都能推进,但项目一多,大家还是不断抱怨资源不够、需求互相打架。我的疑惑是,既然项目经理已经负责进度、风险和协调,为什么还要额外设置PMO?
项目经理和PMO的区别,首先在于观察范围不同。项目经理通常对一个项目的交付结果负责,PMO则关注多个项目之间的优先级、资源依赖、共性风险和组织收益。项目经理解决“我的项目如何完成”,PMO帮助管理层回答“哪些项目值得优先投入,以及项目之间如何协同”。
对比维度项目经理PMO 管理对象单个项目或项目群多项目、项目组合或项目治理体系 主要任务推动范围、进度、成本和质量交付统一口径、协调资源、管理组合风险 典型决策如何解决项目内的延期和变更哪些项目应加速、暂停或调整资源 成功标准项目目标是否达成组织投入是否产生更高的整体收益 我见过一个典型场景:三个项目经理都把同一名架构师列为关键资源,而且每个人都有充分理由证明自己的项目最重要。
如果没有PMO,冲突通常会变成部门负责人之间的临时博弈;有了PMO,组织可以按照战略价值、客户承诺、风险暴露和预计收益进行排序,再由有权限的管理层作出取舍。因此,PMO不是用来替代项目经理,而是弥补项目经理天然缺少的横向视角。需要注意的是,PMO是否能真正发挥作用,取决于授权边界。
如果它只有收集信息的责任,却没有推动优先级讨论和风险升级的权限,最后很容易变成项目经理的报表服务台。
3. 如何判断PMO是否真的提升了企业效率?哪些指标比“按时交付率”更有价值?
很多企业上线PMO后,最先统计的是周报数量、会议次数和项目按时完成率,但这些数字并没有告诉我项目是否值得做,也没有说明团队是不是更高效。我想知道,评价PMO时应该看哪些指标,才能避免把忙碌误认为效率?
判断PMO价值,不能只看“项目是否按期完成”。一个项目即使按时上线,如果上线后没人使用、成本严重超支,或者占用了更高价值项目的资源,也不能算真正成功。PMO应同时观察交付、治理、风险和业务收益四个层面。
指标层面建议观察的指标它解决的管理问题 交付关键里程碑偏差、预算偏差、需求变更次数项目是否按计划稳定推进 治理资源冲突处理时长、项目优先级调整周期组织能否及时作出取舍 风险重大风险提前识别率、问题关闭周期问题是否在失控前被处理 收益成本节约、收入贡献、客户体验或运营指标变化项目投入是否转化为业务结果 在一次试点中,我们把“风险关闭周期”从单纯记录改成决策指标。
此前项目风险平均要到周会上才被讨论,重大问题从提出到明确责任人通常超过10天;调整机制后,风险必须标记负责人、截止日期和升级对象,平均关闭周期降到6天。真正有价值的变化不是表格更完整,而是管理层提前介入了几个原本可能演变成延期的问题。我的判断是,PMO指标必须服务于决策,而不是服务于汇报。
建议每月只保留10个以内的核心指标,并为每个指标绑定一个动作,例如资源冲突超过3天必须升级、连续两期处于红色状态必须重新评估项目范围。没有后续动作的指标,通常只是信息噪音。
4. 企业建设PMO时,如何避免它沦为“填表和催进度”的部门?
我见过一些企业成立PMO后,项目经理每天多了很多表格,管理层却没有更早发现问题,跨部门冲突也没有减少。我的担心是,PMO会不会只是增加一层管理成本?如果要建设PMO,应该从哪里开始,哪些做法最容易踩坑?
PMO沦为填表部门,通常不是因为PMO人员不专业,而是因为建设顺序反了:企业先买工具、定模板、设会议,再去思考要解决什么经营问题。正确顺序应当是先盘点项目和痛点,再设计最小可行的治理机制。我更建议采用“三步试点法”。
第一步,建立一份真实项目台账,只记录项目目标、负责人、关键里程碑、资源依赖、预算和当前风险;第二步,挑选一个跨部门、问题较多但业务影响明确的项目组合试运行;第三步,六到八周后复盘,检查PMO是否帮助管理层更快作出资源、范围或优先级决策。PMO初期不宜一次性推行几十张表格。
下面是我认为更实用的最小配置: 机制最低要求常见误区 项目台账所有项目使用统一字段把台账做成复杂档案库 状态报告只呈现进度、风险、决策需求要求项目经理重复填写过程信息 风险升级明确什么情况、多久必须升级只记录风险,不指定处理责任人 项目复盘形成可复用的改进动作开完总结会后没有责任人和截止日期 另一个容易被忽略的坑是授权。
PMO可以提出资源冲突和项目优先级建议,但不一定天然拥有调配资源的权力。企业必须明确:哪些事项由PMO协调,哪些事项需要项目委员会或高层决策,否则PMO既要对结果负责,又无法推动关键动作。判断PMO是否值得保留,可以问四个问题:管理层是否更早看见风险?资源冲突是否更快解决?
项目经理是否减少了重复汇报?项目结束后是否留下了可复用的方法?如果四个问题大多答不上来,企业需要调整的可能不是人员数量,而是PMO的定位、授权和工作指标。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/31701
读者评论
文章把PMO的定位讲得比较清楚,重点不是催进度或增加报表,而是解决多项目并行中的资源冲突和决策问题,这一点很有实际参考价值。
文中提到项目状态口径不一致的问题很常见。即使有周报和看板,如果没有统一定义、更新责任和异常处理机制,信息越多也未必更透明。
PMO不一定要一开始就设成正式部门,这个观点比较务实。项目数量少、协作简单的企业,先采用轻量化治理机制,可能比直接搭建完整组织更合适。
资源优先级部分很有启发。真正有效的管理不只是把人排进计划,还要允许项目暂停、降级或延后,否则再精细的排期也难以解决资源不足。
文章对PMO常见误区的分析较全面,尤其是将按期交付与业务收益区分开来。项目是否成功,确实不能只看进度和预算。
