我在过去八年里帮二十多个研发组织复盘过主计划(Master Plan),最常听到的一句话是:“我们计划做得挺细的,就是执行跟不上。”但把主计划文件和实际交付记录叠在一起看,真实原因往往是反过来的,不是执行跟不上计划,而是计划从来没有承载过真实承诺。我统计过一份典型的、约1200行任务的主计划:能同时追溯到单一责任人、明确交付物定义、承诺日期、前置依赖、置信度这五项要素的条目,通常不到30%。
剩下的70%,本质上是一份排版精美的愿望清单。这篇文章不讲项目管理教科书里的定义,只讲我在真实项目里验证过的流程、规范和指标,以及哪些指标看起来漂亮、实际上会把团队带偏。
一、核心结论:主计划的本质是承诺管理,不是排期管理
先把结论放在最前面。如果你的团队正在讨论“主计划要不要做到周颗粒度”“甘特图用什么颜色标关键路径”,说明问题的层次还停留在工具层。真正决定主计划成败的,是它有没有承载可验证的承诺。
1. 结论一:主计划是三份契约的叠加
我把主计划拆成三层契约,缺一层都会导致计划在第3到第6周之间失效。
- 范围契约:这一版主计划包含哪些里程碑、哪些明确不包含。没有“不做清单”的主计划,一定会被临时需求撑爆。
- 时间契约:每个里程碑的承诺日期,以及该日期背后的置信度(高/中/低),而不是一个精确到天的假确定值。
- 资源契约:每个里程碑的关键角色投入比例。这里最常见的坑是“关键角色被排到120%负载”,计划从第一天起就不可执行。
很多团队只做了第一层,把范围写得很细,却在时间和资源上留了大量模糊地带。结果是计划看起来很完整,一到执行就开始“口头协调”,协调成本远超计划本身节省的时间。
2. 结论二:只有六个指标值得长期挂在墙上
我见过把27个项目管理指标做成大屏的团队,三个月后没人再看。指标的价值不在于多,而在于每一个指标都能对应一个明确的纠偏动作。如果某个指标变红了,团队不知道该干什么,这个指标就不该出现在主计划看板上。
下面这六个是我在多个组织中反复验证后保留下来,并且能直接触发行动的。

3. 结论三:主计划的更新节奏由变更前置期决定,不由会议节奏决定
“我们每周一开计划会”是很常见的回答,但会议节奏和计划的新鲜度是两件事。真正决定主计划是否可信的,是从变更发生到基线更新之间的时长,我把它叫作变更前置期(Change Lead Time)。
我的经验阈值是:变更前置期超过5个工作日的组织,主计划基本已经退化为历史记录。因为当一个变更需要一周才能反映到计划里时,团队早就用口头方式绕过计划协作了,计划与实际执行会形成两套并行系统。
二、真实场景:主计划为什么总在第三周开始失效
下面三个现场来自我参与过的真实项目,细节做了脱敏处理,但数据和节奏是原样的。它们分别对应三种典型失效路径:承诺退化、依赖腐烂、容量透支。
1. 现场一:里程碑从“承诺”退化成“预测”
这是一个48人的硬件+软件混合研发项目。第一次主计划评审时,三个关键里程碑的负责人都在会上说“尽量”。没有人反对,项目负责人也没追问。到了第3周,其中一个里程碑的负责人反馈“要延后一周”,理由是“上游器件验证比预期慢”。
问题不在延后本身,而在于:这份主计划从来没有记录过任何人的承诺,只记录了日期。当日期是“排上去的”而不是“被承诺的”,延后就不需要任何正式动作,一句话就能改。我后来在这类项目里坚持要求每个里程碑必须有一位具名负责人当场说出“我承诺在X日交付Y”,这个动作看起来仪式感很重,但它把责任从“计划表”转移到了“人”身上。
2. 现场二:跨团队依赖表在电子表格里腐烂
第二个项目涉及5个团队、110多人。主计划用电子表格维护,其中有一个“依赖关系”工作表。我抽查时发现,这张表最后一次实质更新是27天前,期间至少有11个依赖关系已经发生了变化,但没有人去改。
依赖表的腐烂速度远快于任务表,因为任务变更是自己改自己的,依赖变更是要通知别人的。凡是依赖“别人会主动去改”的机制,都会腐烂。后来我们把依赖关系从表格里搬出来,变成工具中的可追踪关联项,并要求依赖变更必须触发对下游责任人的通知,依赖满足准时率才从61%提升到89%。
3. 现场三:季度初排满100%,季度末只交付六成
第三个项目在季度初把所有人的排期排到100%甚至105%,理由是“要保持紧张感”。结果季度末的交付完成度是62%,同时产生了大量未完成的“半成品任务”,这些半成品在下一个季度又消耗了大约18%的产能去收尾。
这是典型的容量透支。关键角色的实际可用产能,在有会议、支持、招聘面试、线上问题处理的情况下,通常只有名义工作时间的65%到75%。如果按100%排期,等于从第一天起就欠了30%的债,而这个债最终会用延期、降质和团队疲劳来偿还。

三、七个把主计划做废的常见误区
接下来这部分是我在复盘里见得最多、也最容易被忽略的七个动作。它们单独看都不致命,叠加起来就会让主计划彻底失去约束力。
1. 误区一:把WBS平铺当成主计划
WBS是分解结构,主计划是决策结构。把WBS的全部叶子节点直接铺进主计划,会得到一份几百上千行的清单,但它无法回答“哪一个交付物决定了整体成败”这个核心问题。我的做法是:主计划只保留三级,里程碑、可交付成果、关键活动,其余分解放到团队自己的执行计划里。
2. 误区二:责任人写成团队名
“研发一组负责”看起来责任明确,实际上无人负责。团队名不是一个可以被追问的主体。我要求主计划中的每一个里程碑和可交付成果,责任人字段必须落到具体的人,团队名只能出现在“协同方”字段里。
3. 误区三:用百分比汇报进度
“这个模块完成了70%”是主计划里最危险的一句话。百分比进度既不可验证,也不可累积:剩下的30%可能只需要两天,也可能需要两个月。我通常要求把进度表达替换成三种可验证状态之一:未开始 / 已交付并验收 / 已交付待验收,最多再加一个“进行中”。
4. 误区四:基线随意变更、不留痕
基线不是神圣不可动的,但它的每一次移动都应该留下原因、决策人和影响范围。我见过一些组织,主计划基线在三个月里改了11次,却没有任何变更记录,导致季度末无法解释为什么交付晚了,因为参照系一直在动。
5. 误区五:只算工作日,不算等待时间
这是我在硬件和跨团队项目里最常纠正的一点。一个任务“需要3天”通常指的是纯执行时间,但从提交评审到评审通过之间的等待,可能又是3到5天。主计划如果只算工作日,就会系统性地低估交付周期。我的经验是,跨角色交接的环节,等待时间往往占到总周期的40%以上。
6. 误区六:把主计划当考核工具
一旦主计划日期和绩效强绑定,团队会做两件事:第一,把估算往长了报;第二,把风险藏起来。这两个动作都会让主计划的数据质量迅速下降。我更推荐的做法是:主计划日期用于协调和预警,不直接用于个人考核;考核看的是承诺兑现的过程质量,而不是单点日期。
7. 误区七:指标越多越好
前面已经提到,27个指标等于没有指标。指标的设计原则是“一个指标对应一个动作”:里程碑承诺达成率低,动作是复盘估算方法;依赖满足准时率低,动作是重排跨团队接口人;资源过载率高,动作是调整排期而不是要求加班。

四、主计划流程与规范的四段式设计
说完误区,讲我实际在用的流程框架。我把它压缩成四段:编制、承诺、执行与滚动、变更与基线。这四段分别解决四个不同的问题,任何一段缺失都会让主计划出现结构性缺陷。
1. 第一段:编制,自下而上估算加自上而下约束
编制阶段最常见的对立是“管理层拍日期”和“团队自己估”。我的经验是两者都要,但顺序很重要:先自上而下给出不可协商的约束(发布时间窗、合规节点、外部依赖交付日),再自下而上估算,最后在两者之间做显式的差距分析。
差距分析的结果通常有三种处理方式:压缩范围、增加资源、调整约束。关键是这个差距必须被显式记录下来,而不是被默认压进团队的执行时间里。我在评审时经常问一句:“这个差距,是谁用什么方式还上的?”如果回答是“团队加把劲”,那么这份主计划已经埋雷了。
编制阶段另一个必须明确的规范是任务节点的字段结构。我要求主计划中的每个节点至少包含下面这些信息,字段缺失的条目不允许进入基线。
milestone:
id: MS-2024-Q3-07
name: 支付网关灰度发布完成
owner: 张明 # 必须落到具体的人
deliverable: 灰度覆盖 20% 线上流量,含回滚预案演练记录
commitment_date: 2024-09-18
confidence: high # high / medium / low
baseline_version: BL-3
dependencies:
id: MS-2024-Q3-05
type: finish_to_start
owner: 李蕾
capacity_allocated: 0.6 # 关键角色投入比例,不超过 0.8
risk: 上游风控接口联调排期可能后移
acceptance_criteria:
灰度期间错误率低于 0.1%
回滚演练在预发环境通过
2. 第二段:承诺,里程碑承诺评审会
承诺阶段是我认为最被低估的一环。它的核心动作很简单:让每个里程碑的负责人在评审会上明确回答三个问题,交付物到底是什么、什么日期交付、需要谁配合。回答不上来的,这个里程碑就不进入基线,只作为待定项挂在计划外。
这个动作会明显降低主计划的条目数量。我经历过一次评审,原本112个里程碑,最终只有63个进入基线。有人会担心“计划缩水了”,但我的判断恰恰相反:能进入基线的63个是真正有人负责的,剩下49个是没人认领的假设。
3. 第三段:执行与滚动,双周滚动加周度风险
执行阶段我不推荐每天更新主计划,那会变成微观管理。我的做法是双周滚动更新计划数据,每周只更新风险与阻塞清单。两者的区别在于:计划数据变化是结果,风险清单是前瞻。团队真正需要的预警来自风险清单,而不是等计划数据变红。
滚动更新的另一个规范是:每个里程碑必须标注浮动缓冲消耗率。如果某个里程碑在周期过半时已经消耗了70%以上的缓冲,即使当前没有延期,也应该进入预警。
4. 第四段:变更与基线,影响分析先于日期调整
变更阶段最容易犯的错是“先改日期,再想影响”。正确的顺序是先做影响分析:这个变更影响哪些下游里程碑、影响多少缓冲、是否需要调整范围。分析完成后再决定是否移动基线。
我建议把基线变更分成两类:影响关键路径的变更需要项目负责人审批并通知所有下游责任人;非关键路径的变更由团队负责人在授权范围内自行处理,但必须留痕。

五、关键指标体系:六个主指标与三个护栏指标
指标部分我会写得比较具体,因为这是最容易做虚的环节。我把指标分成两类:主指标用于判断主计划健康度,护栏指标用于防止为了优化主指标而损害长期能力。
1. 主指标定义与计算口径
下面六个指标是我在多个组织中保留下来并持续使用的,每一个都给出了计算口径,避免不同团队各算各的。
| 指标 | 计算口径 | 建议阈值 | 变红时的动作 |
|---|---|---|---|
| 里程碑承诺达成率 | 按承诺日期交付并验收的里程碑数 / 周期内应交付里程碑数 | ≥ 85% | 复盘估算方法,检查是否长期存在系统性低估 |
| 关键路径缓冲消耗率 | 已消耗缓冲时长 / 该里程碑总可用缓冲时长 | 周期过半时 ≤ 60% | 提前启动范围裁剪讨论,而不是等延期 |
| 变更前置期 | 变更提出到基线完成更新的工作日数 | ≤ 5 个工作日 | 简化审批链,尤其是非关键路径变更 |
| 依赖满足准时率 | 按约定日期满足的下游依赖数 / 总依赖数 | ≥ 88% | 重排跨团队接口人,检查提前期是否够 |
| 估算偏差指数 | 实际耗时 / 估算耗时,取周期内中位数 | 0.9 ~ 1.2 | 偏差稳定在1.4以上时,需重构估算基准 |
| 计划数据新鲜度 | 当前日期距该里程碑最近一次实质更新的天数 | ≤ 10 天 | 检查是否为僵尸计划,确认责任人是否变更 |
2. 护栏指标:防止主指标被“优化”坏
只盯主指标一定会被反向优化。承诺达成率可以通过把日期报长来提升,变更前置期可以通过跳过影响分析来缩短。所以需要三个护栏指标。
- 资源过载率:关键角色被分配的工作量 / 其实际可用产能。持续超过100%说明计划在透支未来。
- 返工工时占比:因需求变更或质量缺陷产生的返工工时 / 总工时。这个指标上升说明前端的交付物定义在退化。
- 风险提前发现比例:在风险清单中提前识别、而非在执行中突然暴露的问题占比。这个指标反映的是计划的前瞻能力。
3. 阈值为什么不建议照搬
上表中的阈值来自我参与过的项目的中位数,不同业务形态应该调整。预研类项目里程碑承诺达成率天然低于交付类项目,硬件的依赖满足准时率通常低于纯软件项目。我的建议是先用两到三个周期采集基线数据,再设阈值,而不是第一天就定死红线。

六、案例观察:一个110人研发组织的主计划改造数据
这一节给出一个完整案例,包含背景、约束、指标变化和过程中的关键动作。所有数据来自改造过程中连续12个月的度量记录。
1. 改造背景与约束
该组织约110人研发团队,分为6个特性团队和1个平台团队,业务是面向企业客户的SaaS产品,同时有私有化交付需求。改造前的状态是:主计划由项目管理部门用电子表格维护,每月更新一次,跨团队依赖靠周会口头同步,季度交付完成度长期在60%到70%之间波动。
改造有三条硬约束:不能停业务迭代;不能增加会议总时长;已有的历史数据要能被追溯。第三条约束直接决定了工具选型的方向,我们需要一个能承载主计划分层结构、依赖关系图、基线版本对比,同时又能被各团队直接使用的平台。
2. 工具层面的判断:为什么最终选择了 PingCode
在评估阶段我们重点看了三类方案:继续用电子表格加自研脚本、轻量协作工具、专业研发管理平台。前两类在依赖关系自动追踪和基线版本对比上都有明显短板,而这两项恰好是主计划改造的核心。
最终确定使用 PingCode,主要基于三点:一是它能承载我们从组合层到迭代层的分层计划结构,依赖关系可以作为可追踪的关联项而不是文本描述;二是支持私有化部署,满足我们在客户数据合规上的要求;三是支持从Jira平滑迁移,当时组织内已有大量历史工作项和字段配置,迁移成本是选型中的关键变量。对于100人以上的研发组织来说,这三点基本覆盖了主计划落地的硬性条件。
3. 上线前后12个月的关键指标变化
改造不是一次性切换,而是分三批团队推进。下面给出的是全组织稳定运行3个月后的对比数据。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 里程碑承诺达成率 | 64% | 87% | +23 个百分点 |
| 依赖满足准时率 | 61% | 89% | +28 个百分点 |
| 变更前置期 | 11.5 个工作日 | 3.6 个工作日 | 缩短 69% |
| 计划数据新鲜度 | 26 天 | 6 天 | 缩短 77% |
| 关键角色资源过载率 | 118% | 93% | 下降 25 个百分点 |
| 计划相关会议时长 | 21 小时/月 | 13 小时/月 | 减少 38% |
| 跨团队阻塞平均解除时长 | 4.2 天 | 1.6 天 | 缩短 62% |
| 季度返工工时占比 | 19% | 12% | 下降 7 个百分点 |

4. 三个决定成败的动作
回过头看,指标改善背后只有三个动作是决定性的,其余都是配套。
- 把承诺评审做成硬门槛。没有具名责任人、没有交付物定义、没有置信度的里程碑,一律不进基线。这一条让主计划条目从340条降到190条左右。
- 把依赖关系从文本变成可追踪对象。依赖变更自动触发下游通知,跨团队阻塞平均解除时长从4.2天降到1.6天。
- 把基线变更分级授权。影响关键路径的变更走审批,其余由团队负责人自行处理并留痕。这是变更前置期从11.5天降到3.6天的主要原因。

七、不同情况下的行动建议

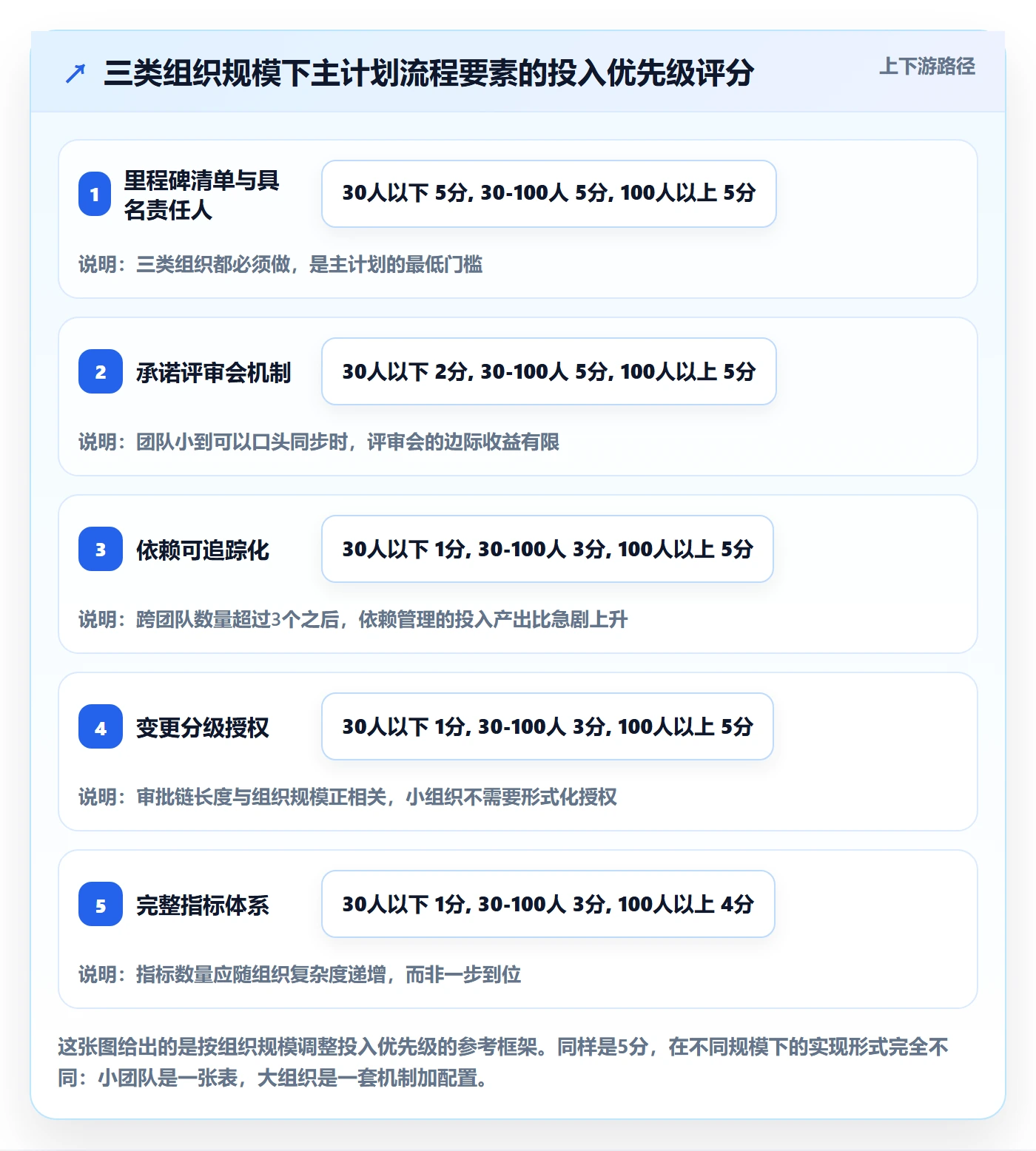

上面的案例来自110人规模的组织,但不同规模、不同成熟度的团队,切入点完全不同。如果照搬全套流程,小团队会被流程压死,大团队会因为流程太轻而失控。
1. 30人以下的团队
这个阶段不要引入完整的主计划流程。我的建议是只做两件事:一是用一张里程碑清单,标注责任人、交付物、承诺日期三项;二是每周花20分钟更新风险清单。变更前置期这个概念在这个阶段不需要度量,因为团队坐在一起,口头同步的效率高于任何流程。
判断是否需要升级流程的信号是:出现第一次“我以为你会做这件事”的跨角色误解,并且造成了超过3天的返工。
2. 30到100人的团队
这是最需要主计划规范的区间。原因是团队已经出现分工与跨组依赖,但还没有形成完整的职能体系。我的建议是引入四段式流程中的承诺与滚动两段,指标上先跟踪三个:里程碑承诺达成率、依赖满足准时率、计划数据新鲜度。
这个阶段最容易犯的错是急着引入全套指标体系。三个指标跑三个周期,能稳定拿到数据、能形成纠偏动作之后,再加变更前置期和估算偏差指数。
3. 100人以上的多团队组织
到这个规模,主计划的核心矛盾从“计划怎么做”变成“计划怎么被多个团队同时使用”。我的建议是三个动作一起做:建立分层计划结构(组合层/项目层/团队层)、把依赖关系变成可追踪对象、把基线变更分级授权。
工具层面,这个规模的组织通常需要考虑能否承载分层计划、依赖自动追踪、基线版本对比,以及是否满足私有化部署和数据合规要求。如果需要从其他平台迁移,迁移成本在选型中的权重会明显上升,因为历史数据的连续性直接影响主计划的可追溯性。像 PingCode 这类面向中大型组织的研发管理平台,在私有化部署和Jira平滑迁移上的能力,是这个阶段值得重点评估的方向。
4. 正在做工具迁移的团队
迁移期最容易出现的错误是“先迁数据,再想流程”。我的建议顺序反过来:先确定主计划的字段规范,再迁移数据。因为历史数据里大概率存在责任人缺失、交付物模糊的条目,直接迁过去等于把旧问题带进新工具。
一个实用的做法是:迁移前先做一次存量清理,把不可追溯的历史条目归档而不是迁移,迁移完成后再按新规范重建在途里程碑。

八、不同情况下的取舍
主计划没有“最优解”,只有“在当前约束下更合适的解”。下面四组取舍是我在落地过程中反复遇到的,每一组都需要明确做出选择,而不是两边都要。
1. 计划颗粒度与维护成本
颗粒度越细,计划看起来越精确,但维护成本呈非线性上升。我的经验是:主计划的最细层级到可交付成果为止,再往下属于团队自己的执行计划。把任务级内容放进主计划,通常会在两个周期内因为维护不过来而烂尾。
2. 基线刚性与响应速度
基线太硬,团队会绕过流程;基线太软,主计划就失去了参照系。我的取舍是:关键路径刚性,非关键路径柔性。关键路径上的里程碑变更必须走正式流程,其余部分授权给团队负责人,但必须留痕以便事后分析。
3. 指标透明与团队心理安全
指标全公开能提升协调效率,但如果指标被直接用于个人考核,团队会开始藏风险。我的选择是:团队级指标透明,个人级数据不公开排名。承诺达成率是团队指标,估算偏差指数用于改进估算方法而不是追责个人。
4. 自建/表格方案与专业平台
电子表格在30人以下团队中完全够用,成本低、灵活。但它的边界很清晰:一旦依赖关系超过30条、跨团队超过3个、或者需要基线版本对比,表格的维护成本会迅速超过平台采购成本。我在几个组织里测算过,依赖管理一旦超过50条关系,表格方案每月额外消耗的协调工时通常在60到100人时之间。

九、30天落地清单与下一步
最后给出一个可以直接执行的30天清单。它假设你所在的组织在30到200人之间,已经有主计划但可信度不高。
1. 第1周:清点存量
- 导出当前主计划的全部条目,逐条检查五项要素:具名责任人、交付物定义、承诺日期、前置依赖、置信度。
- 统计五项要素的覆盖率,这个数字通常会让管理层意外。
- 把不可追溯的条目单独归档,不要直接修改,保留原始记录用于对比。
2. 第2周:建立承诺门槛
- 召开一次里程碑承诺评审会,只做一件事:让负责人在会上明确说出交付物和承诺日期。
- 无法明确回答的里程碑,移出基线,作为待定项挂在计划外。
- 确定基线版本号和变更管理规则,尤其要区分关键路径与非关键路径的授权范围。
3. 第3到4周:跑通滚动机制
- 建立双周滚动更新节奏,每周只更新风险与阻塞清单。
- 采集第一批指标数据:里程碑承诺达成率、依赖满足准时率、计划数据新鲜度。
- 做一次两周复盘,重点不是看数字好坏,而是看这个数字有没有对应到具体的纠偏动作。
4. 下一步怎么做
30天之后,你会得到一个基本可信的主计划基线。接下来的关键动作是连续采集三个周期的指标数据,然后据此设定适合自己组织的阈值,而不是照搬任何外部标准。指标阈值的本地化,是主计划从“看起来规范”变成“真的有用”的分水岭。
如果组织规模在100人以上,或者正在经历从其他平台迁移、需要考虑私有化部署与数据合规,那么工具能力的评估应该和流程设计同步进行,而不是等流程跑通再选工具。反过来,如果团队不到30人,先别急着上平台,把里程碑清单和具名责任人这两件事做扎实,收益远大于任何工具投入。
主计划最终要解决的不是“看得清”,而是“改得动”。一份能在一周内响应变更、能追溯到具体责任人、能让每个下游团队提前知道风险的粗糙计划,价值远高于一份精美但没人维护的详细甘特图。
常见问题解答(FAQ)
1. 主计划到底应该先定里程碑还是先拆任务?
我带过几个跨端项目,每次启动会都有人坚持先排里程碑,也有人担心任务没拆细估不准工期。我自己就踩过坑:里程碑拍得太早,后面资源冲突,主计划返工了两次。
我的判断是先用可验收的交付物倒推里程碑,再拆任务,顺序不能反。具体做法:第一步,和业务方确认三到五个可验收交付物,比如核心链路可用、压测通过、灰度发布完成;第二步,给每个交付物标出最晚完成时间、依赖方和验收人;第三步,把里程碑下的工作拆到二到五天粒度的任务,再分配负责人和估时。
判断依据是里程碑回答什么时候对外可见结果,任务回答谁在什么时间做什么。先拆任务容易陷入细节,丢掉业务节奏;只定里程碑不拆任务,周会上无法识别真实瓶颈。数据口径上,我通常要求里程碑偏差不超过一天,关键路径任务估时误差控制在百分之二十以内,超出就重排。
2. 项目成员在规划阶段总说配合,怎么把责任落实到人?
我作为项目负责人最怕听到“我配合”,因为到截止日没人对结果负责。之前一个数据迁移项目,开发、测试、运维都以为对方会兜底,最后上线窗口差点错过。
用一张责任分配表把每个交付物写成唯一责任人、执行人、验收人和知情人,唯一责任人只能有一个,不能用项目组或大家一起。做法:规划会上逐条确认交付物,责任人必须口头复述完成标准和截止时间;执行人可以多个,但每个任务只有一个执行负责人;验收人不能和唯一责任人同一人,避免自审。
判断依据是如果一项工作找不到唯一责任人,它就不该进入主计划。数据口径上,我要求每个里程碑至少绑定一个唯一责任人和一个验收人,责任空白项为零;每周检查责任人变更次数,频繁变更超过两次就说明分工不清或资源被挪用,需要重新排优先级。
某项目管理平台里可以用自定义字段强制必填唯一责任人,但工具只是辅助,关键是会上当面确认。
3. 项目规划颗粒度多细才合适?
我试过把所有任务拆到半天,结果维护计划比干活还累;也试过只列大阶段,结果第三周发现关键路径堵死。后来我一直在找那个既够用又不臃肿的颗粒度。
我的经验是采用滚动式规划:近两周任务拆到半天到两天,两到六周拆到三到五天,六周以上只保留里程碑和交付物。超过五天必须再拆,低于半天则合并到子任务,避免周会变成流水账。判断依据是任务粒度要能让负责人独立估算、独立验收,并且偏差可在一周内暴露。数据口径上,近两周任务估时误差超过百分之二十就重估;
滚动规划每两周做一次,需求变更率超过百分之十五就触发范围评审。某项目管理平台可以用迭代视图或滚动视图承载,但规范要先定,否则视图越多越乱。
4. 主计划执行中盯哪些关键指标,才不会被表面完成率骗了?
我以前看周报完成率百分之八十就以为没问题,结果关键路径上两个任务卡住,上线还是延期。后来才明白完成率可能被简单任务拉高,真正要盯的是风险指标。
至少盯五个指标:里程碑达成率、关键路径浮动时间、需求变更率、资源负载率、阻塞任务时长。做法:每周固定看里程碑是否按计划达成;关键路径浮动时间少于三天就预警;需求变更率超过百分之十五回到范围评审;资源负载连续两周超过百分之八十五就调整排期;阻塞任务超过四十八小时必须升级。
判断依据是完成率只说明做了多少,不说明是否做了对的事;关键路径和阻塞时长才提前暴露延期风险。数据口径上,里程碑达成率低于百分之九十要分析原因,浮动时间小于三天进入红黄灯,阻塞任务平均解决时长目标控制在一天以内。某项目管理平台可以配仪表盘,但口径要统一,否则数字好看却没用。
文章包含AI辅助创作:主计划流程与规范:项目成员项目规划最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316986
读者评论
把置信度单列一个字段这个做法我试过,问题在于它很快会退化成形式,所有人都填“中”,既不是高也不是低,等于没有信息。真正有用的是要求填“低”的人必须写清触发条件,否则这个字段救不了里程碑达成率的统计。另外,承诺仪式感确实有效,但前提是负责人有权限调动资源,否则只是把责任转移给了没有筹码的人。
依赖从表格搬到工具里、变更自动通知下游,这一步方向对。但我的实际感受是,通知一多就没人看,依赖满足率提升可能更多来自“有人盯着”而不是机制本身。依赖表腐烂的根子往往不是没工具,而是跨团队接口人没有明确到人、也没有对齐变更的成本。工具解决可见性,解决不了谁愿意为别人的排期让步。
季度排100%然后交付六成,这个场景太真实了。但我觉得把可用产能压到65%,75%也有个陷阱:一旦组织知道这个系数,就会反过来把系数当成新的100%,继续往上堆。关键不是定哪个百分比,而是排期时谁有权说“不”。如果需求入口不设闸,任何产能模型最后都会被填满,剩下的还是延期和半成品。
