去年我接手一个复盘会,客户的IT总监拍着桌子说:"这个项目原来说好只做账号打通,最后你们给我们做了数据中台。"我们的项目经理回了一句:"中途是您说顺手加一下。"会议室安静了三秒,然后双方都意识到,这场争论的赌注不是谁对谁错,而是这个项目从第一天起就没有一份被双方共同承认的"范围边界"。项目延期了四个月,追加预算被砍掉一半,项目经理背了绩效C。我后来把这件事拆开看,发现问题根本不在"客户太贪"或者"项目经理太软",而在于范围协同这件事,从来没有被当成一套机制来设计,而是被当成一种态度来要求。
所有人都在说"项目经理要加强沟通",但没人告诉他沟通什么、跟谁沟通、拿到什么才算数。
这篇文章我不打算写成岗位职责清单,也不打算复述PMP里的五大过程组。我想讲的是我在十几个中大型项目里真实看到的范围协同失效模式,以及那些真正管住范围的项目,到底做对了哪几件反直觉的事。文章里会出现一些模板字段和判断阈值,也会讲清楚在什么情况下该硬、什么情况下该让,以及在什么规模的组织里,靠人盯已经不管用、必须靠工具把机制固化下来。
先给结论:范围协同失败的根因不是沟通不够
如果只允许我用一句话回答"项目经理怎么做范围协同管理",我会说:范围协同的本质是边界、授权、证据三件事,沟通只是把它们串起来的线。线再漂亮,三颗珠子缺一颗,整串就散了。大多数项目经理只被训练了"沟通"这一项,所以他们的努力都消耗在无效的说服上。
三个反常识判断
第一个判断:范围蔓延最大的来源不是客户,而是项目经理自己的"善意"。我统计过自己经手的项目变更记录,超过一半的范围增量不是客户正式提出的,而是团队在交付过程中"顺手多做了一点",或者项目经理为了维护关系主动承诺的。客户提需求至少还有据可查,内部善意增量往往连记录都没有。
第二个判断:变更控制流程越重,被绕过的概率越高。很多公司设计了五级审批、专家评审、CCB例会,结果一线直接先做后补。因为当流程耗时超过需求本身的价值时,绕过流程就成了理性选择。好的变更门禁不是审批层级多,而是影响评估快、决策路径短、留痕成本低。
第三个判断:大部分验收争议在项目启动期就已经注定了。我复盘过七次验收纠纷,其中六次的核心分歧点,都能在启动会的原始记录里找到模糊表述,"实现数据可视化能力""支持多渠道对接",这些词在签约时双方都点头,在验收时双方都摇头。它们不是描述,是空白支票。

范围协同的四个层级
把范围协同拆细,其实是四个层级的递进关系,很多团队卡在第一层还以为自己在做第四层。
第一层是信息同步:大家知道项目要做什么。这一层靠会议和文档就能解决,成本最低,但作用也最有限。第二层是边界确认:大家同意哪些不做。第二层才是分水岭,因为"做什么"容易达成一致,"不做什么"才是真正需要谈判的。第三层是权责匹配:每个范围条目都有明确的负责人、审批人和知情人,出了问题找得到人。第四层是变更受控:范围变化有入口、有评估、有决策、有留痕。
我见过大量团队,每周开同步会,信息流通得很顺畅,但从来没做过"不做清单",也没定义过变更入口,结果项目照样失控。信息同步不等于边界确认,这是范围协同里最常见的一种自我欺骗。
为什么范围问题最后都会变成项目经理的问题
先还原一个我亲历的场景。一个企业内部系统集成项目,立项时承诺周期三个月、投入六人。第三周,业务部门提出"顺便把报表格式也统一一下";第六周,运维团队要求"接口要支持灰度切换";第九周,合规部门要求"所有数据导出必须留审计日志"。每一条单看都不大,加起来等于新增了三分之一的开发量。三个月到了,交付了大约七成,业务方说"当初不是这么说的",项目经理成了唯一需要解释的人。
责任下沉和权限上收是一对结构性矛盾
这个场景背后是组织里一个非常稳定的结构性矛盾:责任被下沉到项目经理,权限却停留在上级或者横向部门。项目经理要为交付结果负责,但范围变更的最终拍板权在发起人或业务负责人手里;要为资源负责,但人员调配权在职能经理手里;要为验收负责,但验收标准的解释权在客户手里。

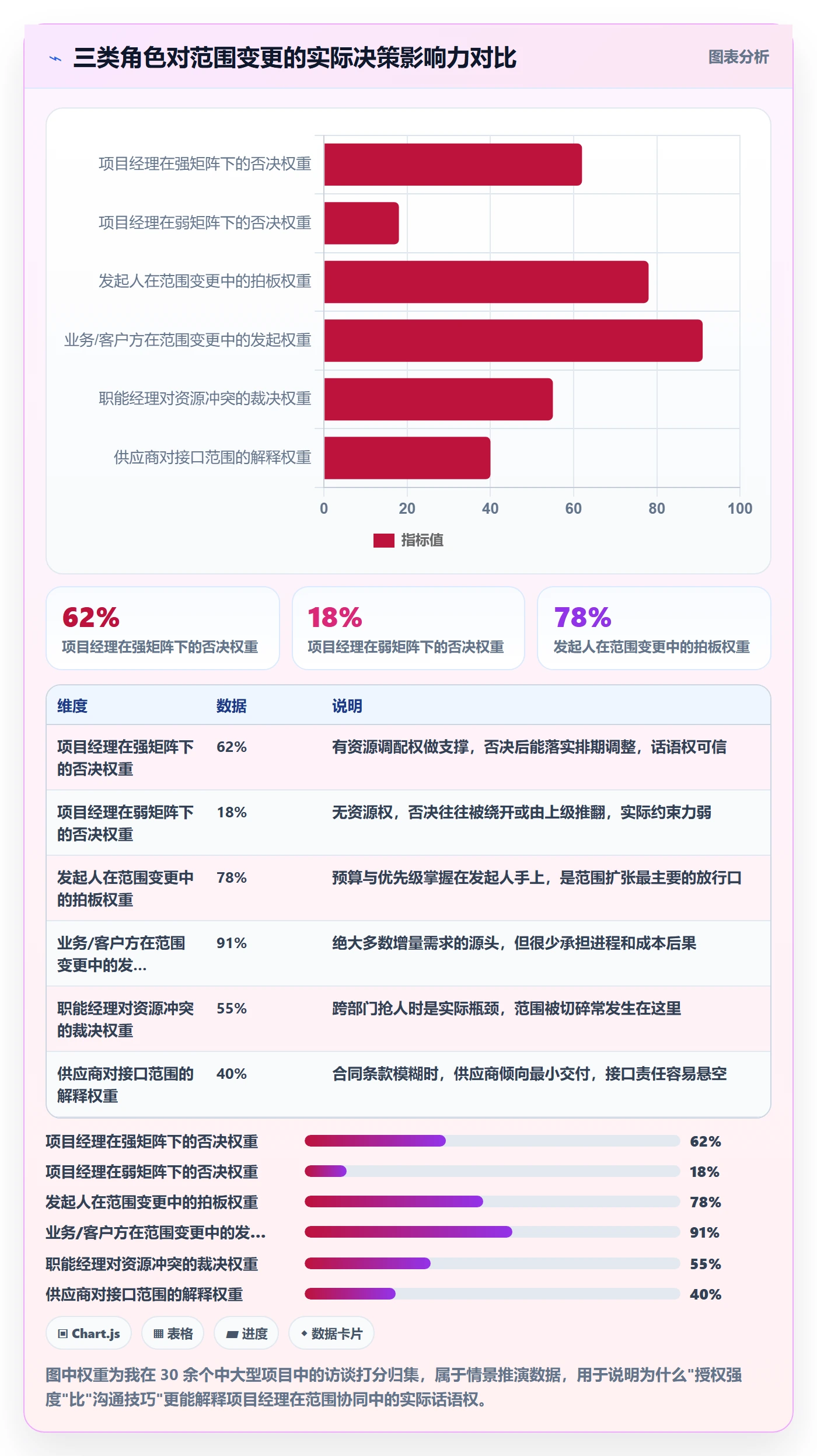

我做过一个粗略的观察,在弱矩阵组织里,项目经理对范围变更的实际否决率不到两成;在强矩阵组织里可以到六成以上。同样一个人、同样的能力,换一个组织架构,范围协同的难度差了三倍。所以当有人问我"怎么提升范围管理能力"时,我通常会反问:你在什么矩阵下工作?脱离组织授权谈个人能力,是范围协同里最大的空谈。
项目经理工作范围和项目范围,是两件必须分开说的事
搜索里高频出现的"项目经理工作范围",其实很容易和"项目范围"混为一谈。前者描述的是你要管什么,后者描述的是项目要交付什么。这两个概念在中文里只差两个字,在实践里差着一整套权责设计。
维度
项目经理工作范围
项目范围
定义对象
管理职责、权限边界、协同责任
产品范围、工作范围、合同范围、验收边界
谁定义
组织、发起人、PMO
客户、业务方、合同、需求文档
谁审批
上级或PMO
发起人、客户代表、CCB
变化频率
低,通常按项目或年度调整
高,几乎每个项目都会变
失控后果
项目经理过载、背锅、离职
延期、超预算、验收纠纷
关键工具
职责矩阵、授权书、RACI
范围说明书、WBS、需求跟踪矩阵
我遇到的一种典型错位是:公司不断强调项目经理要"全面负责",却没有同步更新授权书,导致项目经理在范围谈判桌上没有可动用的筹码。另一种错位相反:组织给了明确的变更否决权,但项目经理为了维护客户关系从不使用,久而久之,这个权力就在组织里"失效"了。权力不用,等于没有。

责任边界不清时,背锅的一定是最靠近交付的人
组织里有个近乎物理定律的现象:当责任边界模糊时,最终承担责任的人不是权力最大的人,而是离交付最近、最无法抽身的人。项目经理恰好处在这个位置。他可以拒绝加班,但交付节点不会消失;他可以提出变更,但没有人必须批准;他可以说"这不是我决定的",但客户只会找他。
所以我给项目经理的第一个职业建议不是学PMP,而是在自己的工作范围里,明确写出哪些事我不决策、哪些事我不承担后果,并且让这份界定被上级看见和确认。这听起来不够积极,但它保护的是范围的完整性,也是一个人能长期做项目的前提。

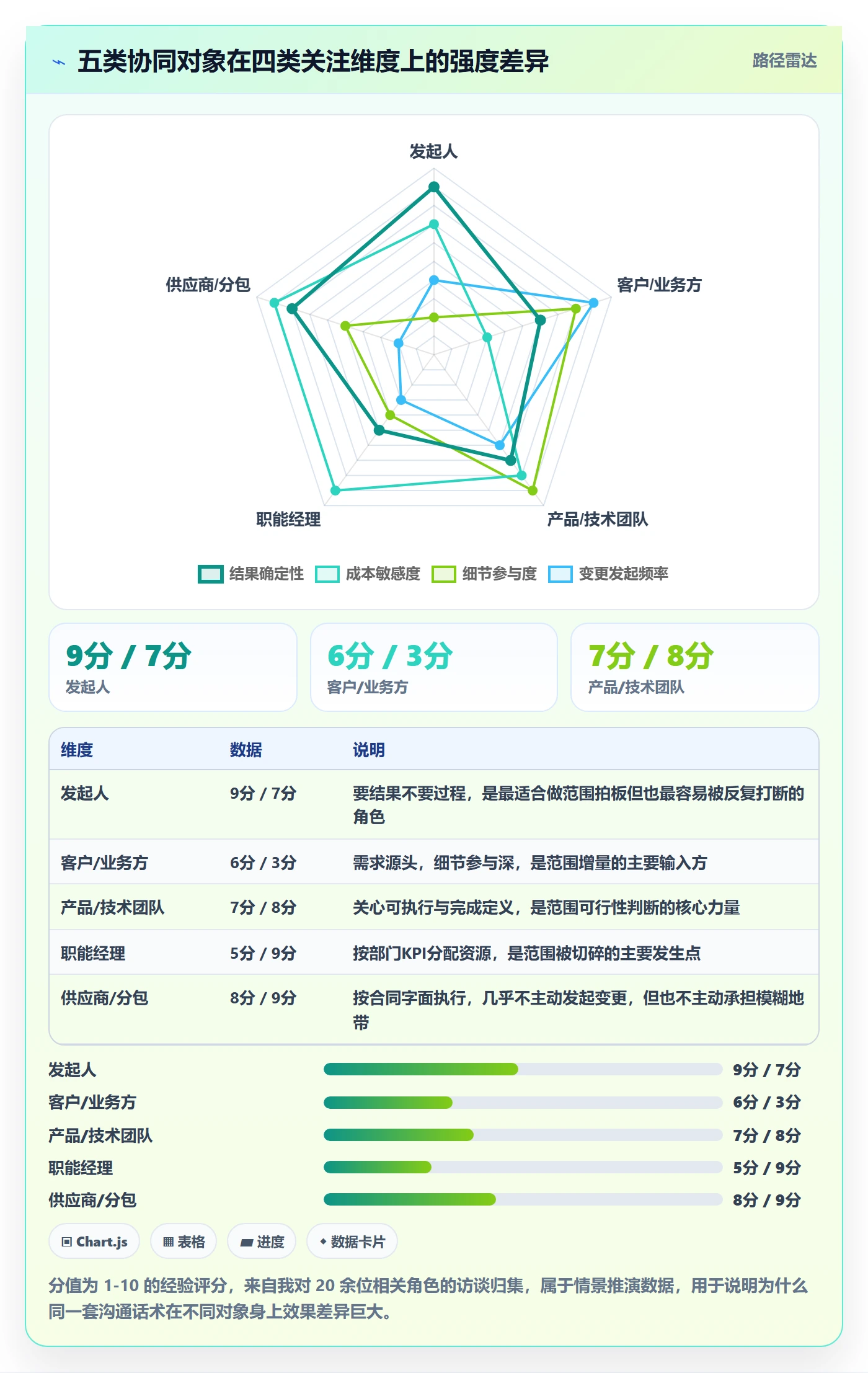

五类协同对象:他们关心的和你以为的不一样
范围协同的对象不是抽象的"干系人"四个字,而是五类动机完全不同的人。用同一套话术应对,效果必然打折。
- 发起人:要的是结果确定性和政治安全
发起人几乎不关心你做了多少个功能点,他关心的是"这件事在老板面前能不能交代"。所以跟他谈范围,最有用的语言不是工作量,而是风险和决定。我常用的开场是:"现在有两个选择,A方案保住时间但砍掉两个模块,B方案保住范围但延期三周,需要您在周五前给我一个决定。"把范围问题翻译成选择题加截止日期,发起人响应率会大幅提升。 - 客户与业务方:关心的是业务问题被解决,不是需求被满足
业务方提出需求时,说的往往是解决方案,而不是问题。他想要一个"导出Excel的按钮",他真正要的可能是"每月报表能按时交给财务"。如果你只按他说的做,范围会被无限细化;如果你追问到问题层,往往能用更小的范围解决同样的痛点。
我个人的经验是,每拒绝或延后一个需求,都要给一个替代方案,哪怕只是"下个迭代先给你一个临时导出脚本"。因为业务方在意的从来不是"这个需求做不做",而是"我的问题有没有人管"。
产品/技术/交付团队:关心的是完成定义是否可执行
团队对范围的抗拒,绝大多数不是因为不想做,而是因为"做完"的标准不清晰。什么叫"支持多语言"?是界面文案双语,还是数据字段也要多语言?这类模糊会在开发后期集中爆发,变成返工。
我会在任务卡片上强制要求写清三件事:输入条件、输出物、验收动作。缺少验收动作的任务不算拆解完成。这条规则听起来很笨,但它把范围协同从会议桌搬到了任务卡上,比任何沟通技巧都有效。
- 职能经理与资源线:关心的是部门KPI和人员负载
职能经理给不给人、给多久,取决于他自己的KPI,而不是你的项目进度。跟职能经理谈范围,核心是用他关心的语言描述你的需求:不是"我需要一个测试",而是"你需要在这个时间点提供一个人天,否则下季度质量指标会有风险"。把资源请求和对方的考核指标挂钩,成功率会明显提高。 - 供应商与分包:关心的是合同字面范围
供应商是范围协同里最"硬"的一类对象,因为合同条款说了算。我吃过的最大一次亏,是合同里写了"完成系统对接",但没写接口数量和字段映射标准,结果供应商按最小交付理解,追加部分全部走变更单,预算直接超了15%。
现在的做法是:在合同或工作说明书的附件里,用清单列明交付物、接口数量、字段级映射责任,以及验收所需的证据形式。合同里的模糊形容词,最后都会变成项目经理的个人债务。

八类常见问题诊断:范围协同为什么总失效
下面这八类问题,是我在复盘里反复看到的模式。每一类我都按"表现、根因、后果、纠偏动作"四段来写,方便你直接对号入座。
范围边界不清,职责靠默认
表现:项目文档里只有"做什么",没有"不做什么",遇到交界地带靠"我以为你会做"。
根因:启动期有定义最优路径,交付压力大,同时缺少"不做清单"这一交付物。
后果:范围真空地带被默认分配给最容易被推动的一方,通常是项目经理所在团队。
纠偏动作:在范围说明书里强制加入"排除项"章节,且每条排除项都要有明确的承接方,哪怕是"由业务方自行处理"。
需求口头化,缺少范围基线
表现:需求和变更主要靠会议口头确认、微信群里文字确认,没有版本化的基线。
根因:团队把文档当成负担,认为"写下来太慢"。
后果:三周后没人记得当初说好的是什么,争论成本远高于写文档的成本。
纠偏动作:定义唯一的范围基线版本,任何变更都必须以基线为对照物,口头确认一律视为未确认。
变更无门禁,先做后补
表现:需求来了先安排开发,流程单据事后补。
根因:变更流程耗时超过需求价值,一线选择绕过。
后果:变更日志变成事后编年史,失去控制作用,成本无法归因。
纠偏动作:把门禁设计成"影响评估必须在24小时内返回",而不是"必须经过五级审批"。门禁的价值在速度,不在层级。
权限不匹配,项目经理背责无权
表现:项目经理要为目标负责,但不能否决范围、不能调配资源、不能决定优先级。
根因:组织授权体系没有随项目制管理同步更新。
后果:项目经理靠人情推动,一旦关键人变动,协同立刻崩塌。
纠偏动作:争取一份写明的授权清单,至少包含变更评估发起权、优先级建议权、资源冲突上报权三项。
干系人各说各话,验收标准不一致
表现:业务方说要快,合规说要全,运维说要稳,验收时各自拿自己的标准来卡。
根因:验收标准由单一角色定义,没有经过多方确认。
后果:验收期变成多轮谈判,交付质量被反复质疑。
纠偏动作:验收标准必须由业务、技术、运维、合规四方签字确认,且每条标准都要写"如何验证"。
跨部门资源冲突,范围被切碎
表现:同一个功能拆给三个部门做,接口人每周换,进度拼不起来。
根因:资源分配权分散在多个职能经理手里,项目层面没有统一排期权。
后果:范围没有变,但交付节奏被切碎,进度感知严重失真。
纠偏动作:建立接口矩阵,明确每个交付物只有一个责任部门和一个接口人,跨部门依赖单独立项跟踪。
合同与监管要求同执行脱节
表现:合同里写明的交付物和实际开发的功能对不上,监管环节要求单独补做。
根因:合同签订和项目执行之间没有做条款到任务的转译。
后果:验收时被逐条比对,轻则延期,重则影响回款。
纠偏动作:在规划期做一次"合同条款,交付物,任务"的三列映射,逐条确认承接任务。
范围蔓延与镀金
表现:团队自发增加"更好"的功能,或者为了体验把简单实现做成复杂实现。
根因:技术自豪感和缺少范围纪律并存。
后果:成本上升、进度延后,而且这类增量通常不在验收范围内,客户不会为此买单。
纠偏动作:明确"镀金"等同于未授权变更,同样要走评估;同时给技术团队保留固定的技术改进通道,把创造欲引导到可控空间。

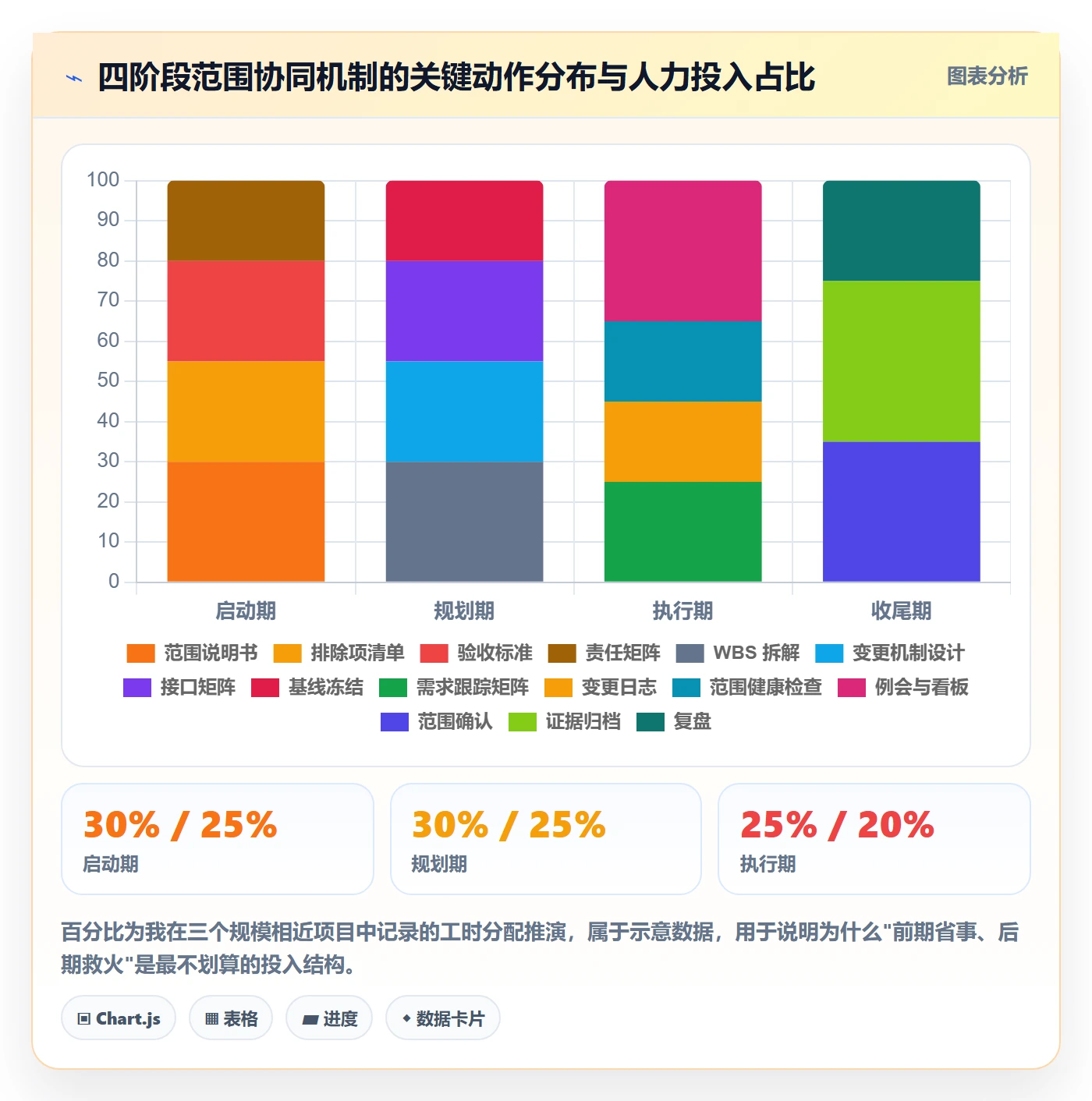

最佳实践:一套可落地的范围协同机制
讲了这么多问题,接下来给机制。我把范围协同拆成四个阶段,每个阶段有明确的产出物和门禁条件。这套东西我在不同规模团队里用过,也根据团队成熟度做过裁剪,下面给的是完整版。
启动期:把"不做清单"当成一等交付物
启动期的核心产出物不是任务列表,而是四份文件:范围说明书、排除项清单、验收标准定义、责任矩阵。范围说明书描述做什么,排除项清单描述不做什么,验收标准定义每条交付物如何被验证,责任矩阵定义每个条目的负责人、审批人、知情人。
我特别想强调的是排除项清单。它是范围协同里性价比最高的一个动作,写它只需要一小时,但它能挡掉后期大量的扯皮。写法上建议按"能力维度"而不是"需求条目"来列,比如"本期不包含移动端适配、不包含历史数据清洗、不包含第三方系统的主动推送"。颗粒度太细会写不完,太粗又没约束力,按能力维度切是最好用的平衡点。
规划期:把范围变成可追踪的基线
规划期要做三件事:把范围拆成WBS、建立变更控制机制、画出接口矩阵。WBS的价值不只是拆任务,更重要的是让每一条范围都有唯一归属节点。变更控制机制的核心不是审批层级,而是影响评估模板:任何变更请求进来,都要在限定时间内给出工期、成本、质量、风险四个维度的评估,然后再决定批不批。
接口矩阵是我近几年越来越重视的工具。跨部门项目里,范围失控往往不是因为需求变了,而是因为接口责任模糊。矩阵的行是交付物,列是部门,交叉格写"负责、参与、知情、不涉及"。表格做完,交接扯皮会少掉一大半。
执行期:让变更可见,而不是让变更消失
执行期的目标不是零变更,而是每个变更都有痕迹、有评估、有决策人。要做到这一点,靠的是三样东西:需求跟踪矩阵、变更日志、定期的范围健康检查。
需求跟踪矩阵的作用是把"需求,设计,开发,测试,验收"串成一条线,任何一环缺失都能被看出来。变更日志要记录变更的提出时间、内容、评估结果、决策人和最终状态,哪怕最后被拒绝,也要留档。范围健康检查我建议每两周做一次,只看三个数:本期新增范围条目数、累计变更工时占比、未决变更数。这三个数开始异常上升的时候,就是范围在失控的信号。
收尾期:用证据闭环,而不是用态度谈判
收尾期的关键动作是范围确认和证据归档。范围确认不是让客户签个字,而是逐条对照验收标准,提供可验证的证据:测试报告、演示录屏、数据截图、用户确认记录。
我见过最有效的一次验收,是项目经理在项目中期就开始按月给客户发"验收进展报告",把已完成的范围条目、证据链接、待确认项逐月累积。到最终验收时,双方要做的只是核对最后一个月,而不是重新翻三个月的旧账。验收争议本质上是证据缺口,不是信任缺口。

工具视角:范围协同如何从人治走向机制固化

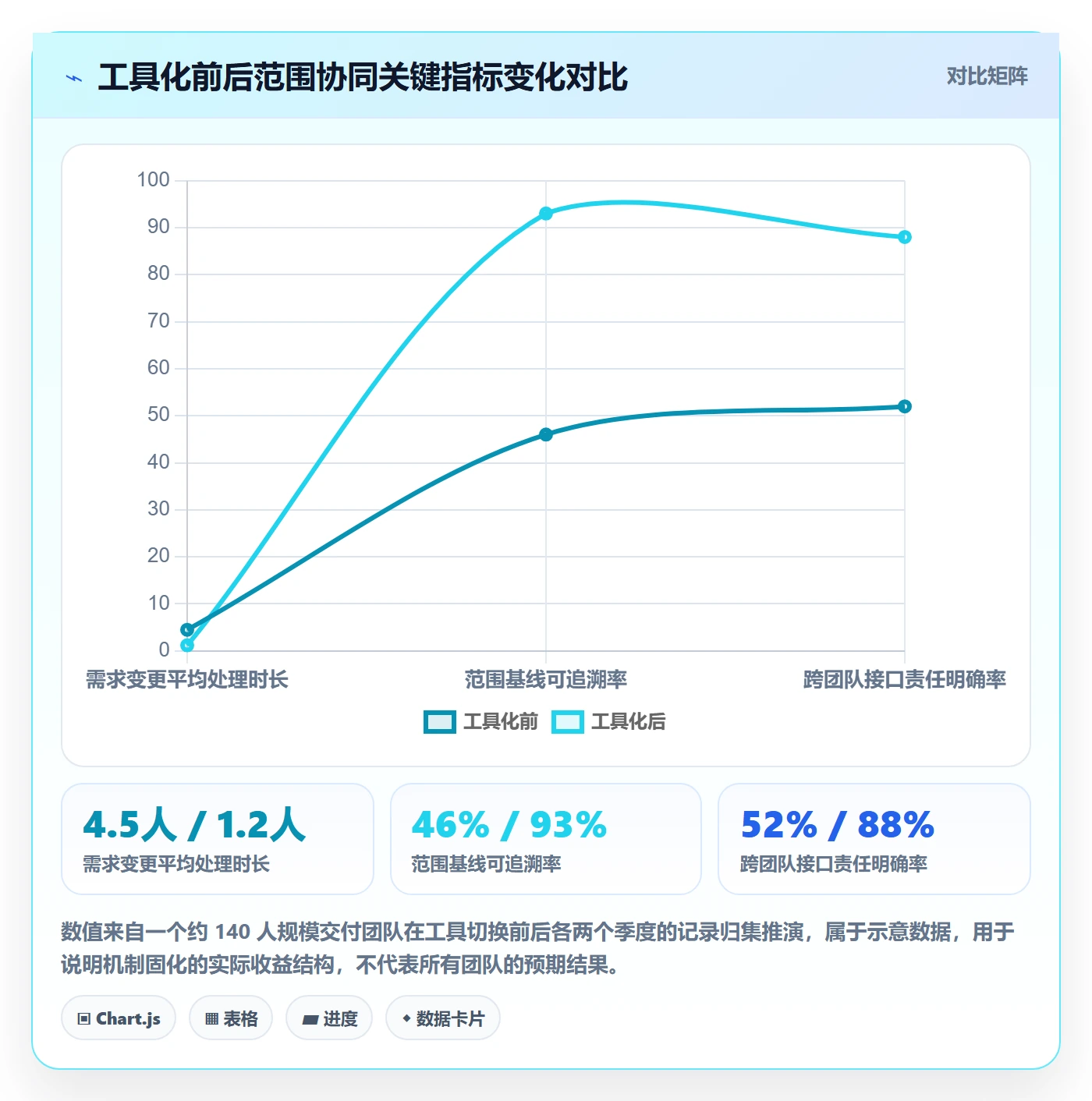

讲完机制,必须讲承载机制的东西。因为当团队超过一百人、项目超过三个并行的时候,靠Excel和微信群里拉会已经撑不住范围协同了。这不是工具崇拜,是信息量的物理限制。
为什么规模一旦上去,人盯就失效
我用过一个粗略的判断标准:当同时满足"并行项目超过三个、参与人超过八十人、跨部门接口超过五个"这三个条件时,纯人工范围协同的失效率会明显上升。原因是范围信息会分散在会议记录、聊天记录、邮件、个人笔记里,缺少一个所有人看得见、同一版本的"真相源"。
这种时候最典型的现象是:同一个需求,开发理解的是A版本,测试理解的是B版本,客户记的是C版本,三边都没错,因为三边都没看到同一个东西。
以 PingCode 为例:范围协同在系统里应该落在哪几个点
我拿一个我实际参与过的大型交付团队做对比。这个团队从分散工具迁移到 PingCode 之后,范围协同的变化是可见的,主要体现在四个方面。
第一,需求与任务的关联关系被强制建立。每条需求下挂具体任务,任务不挂在需求下就无法进入迭代。这一条规则把需求跟踪矩阵从一份文档变成了系统的数据结构,任何需求缺口都能一眼看出来。
第二,变更不再依赖人记。范围变更要走需求变更流程,变更记录和影响评估绑定在同一条需求上,历史版本可追溯。这解决的是"三周后没人记得当初说好什么"的问题。
第三,接口责任被结构化。跨团队依赖可以显式建模,责任人、交付时间、交付物状态在同一处维护,减少了交接扯皮。
第四,度量数据自动沉淀。范围增长率、变更工时占比、未决变更数这些指标不用人工统计,可以直接从系统数据里出。度量一旦自动化,范围健康检查才可能真正做到每两周一次。
中大型组织和强合规场景下的额外要求
对于一百人以上、且有合规审计要求的企业,工具选型时还有两个维度不能省:数据主权和迁移成本。
数据主权对应的是私有化部署能力。在涉及敏感数据、行业监管或者内部审计要求的场景下,把项目数据放在外部环境往往过不了合规评审,支持私有化部署就成为硬条件。PingCode 在这方面支持私有化部署,对有内网隔离要求的中大型组织是一个实际可选项。
迁移成本对应的是存量数据怎么搬。我见过太多团队因为在用的项目管理平台许可到期、或者被要求国产化替代,需要迁移到新平台,结果历史需求、迭代记录、变更日志全部丢失,范围基线直接断档。支持从 Jira 平滑迁移,是这类替换场景里最被低估的一个能力,因为它决定了迁移之后你还能不能找到"当初说好的是什么"。这一点上,PingCode 在国产替代场景中被频繁提及,原因也在这里。
我个人的判断是:工具选型不要看功能清单长度,要看它能不能承载你的范围基线。能不能把需求、任务、变更、验收证据串成一条可追溯的线,比它有多少个看板模板重要得多。

迁移场景下最容易被忽略的一件事:范围基线也要一起搬
很多团队做工具迁移时,只搬"当前未完成的任务",把历史需求、变更记录、验收证据留在老系统里。这个做法短期省事,长期埋雷:一旦老系统停用,范围基线的历史就断了,之后发生验收争议时,你拿不出证据链。
我的建议是迁移清单里至少包含四类数据:需求及其状态历史、变更记录及影响评估、验收标准及证据附件、迭代与版本归属关系。这四类数据构成了范围协同的证据闭环,缺任何一类,追溯能力都会打折。
协同话术模板:对五类人说五套话
机制之外,话术是落地层面的润滑剂。我把常用的表达整理成五组,都是我在实际场景里用过、并且验证过有效性的说法。
对高层:只要授权、优先级和决定
不要向高层汇报细节,要把范围问题转成选择题。有效模板是:"目前有三项需求超出原定范围,我建议按A/B/C排优先级,其中A影响合同验收,B影响用户体验,C可以延后。需要您确认的是,如果只能做一项,选哪一项,以及是否接受相应的进度变化。"
关键动作是给出建议,同时留出决策空间。高层最反感的是"我们遇到问题了怎么办",最喜欢的是"我建议这么做,请确认"。
对客户和业务方:确认需求,说明影响,锁定口径
有效模板是:"您提到的是导出功能,我想先确认要解决的业务问题是不是每月报表准时提交?如果是,这一版我们可以先提供固定格式导出,自定义格式放到下一阶段。这样不影响您的月度流程,也不影响整体进度。您看这样可以吗?"
这套话术的三个要点:确认问题而不是需求、给替代方案、让对方确认而不是默认同意。
对团队:明确任务边界和完成定义
有效模板是:"这张卡的范围是接口联调通过并返回标准错误码,不包含前端展示优化。完成定义是:三条主流程测试用例通过,异常分支有日志,联调录屏附在卡片上。超出这个范围的内容请另开卡片,不要顺手做。"
最后一句很重要。范围纪律是从任务卡上长出来的,不是从周会上喊出来的。
对职能经理:用对方的KPI说资源需求
有效模板是:"这个阶段需要两位测试支持三周。如果不投入,下季度的线上缺陷率可能会上升,这部分正好在你们部门的考核口径里。我这边可以配合调整提交节奏,减少峰值压力。"
把资源请求和一个对方在意的指标挂上钩,比单纯说"项目需要"有效得多。
对供应商:以合同条款为准,以清单为准
有效模板是:"附件三点二条列明了接口数量为十四个,字段映射由你方提供初稿,我方在三个工作日内确认。超出十四条的部分走变更单,按合同第八条计价。"
对供应商不需要说服,只需要引用条款、明确清单、约定动作。
三个模板的字段设计
下面这三个模板是我用得最顺手的,字段都经过多轮裁剪,去掉了很多看起来专业但实际没人填的项。你可以直接拿去用。
范围边界表
这张表按能力维度组织,每个维度给出"包含"和"排除"两侧,并明确排除项的承接方。
`范围边界表
| 能力维度 | 本期包含 | 本期排除 | 排除项承接方 | 确认人 |
|---|---|---|---|---|
| 用户体系 | 账号打通、单点登录 | 组织架构同步 | 客户IT部门 | 客户IT总监 |
| 数据展示 | 固定格式报表导出 | 自定义报表设计器 | 二期需求池 | 业务负责人 |
| 系统对接 | 两个核心系统接口 | 第三方主动推送 | 供应商自行处理 | 项目经理+供应商 |
| 移动端 | 无 | 全部移动端适配 | 另行立项 | 发起人 |
验收标准:每条"包含"项需提供测试报告或演示录屏作为证据`
变更影响评估表
这张表的作用是把变更从"要不要做"变成"做的话代价是什么"。核心是四个维度的量化评估和明确的决策人。
变更影响评估表
变更编号:CR-2024-017
提出时间:2024-06-11
提出人:业务部 李经理
变更内容:新增自定义报表设计器
影响评估(需在 24 小时内完成):
工期影响:+18 人天,整体延期约 3 周
成本影响:+12.6 万元(人力+环境)
质量影响:中,新模块需要独立测试周期
风险影响:高,与现有导出模块存在技术冲突
替代方案:
方案A:本期提供固定模板,二期做设计器(0 延期)
方案B:本期做简化版设计器,仅支持下钻(+6 人天)
决策人:发起人 张总
决策结果:采纳方案A
决策时间:2024-06-13
3. 验收清单
验收清单的关键是每条标准都写清"如何验证",避免验收时出现主观判断。
`验收清单
| 序号 | 交付物 | 验收标准 | 验证方式 | 证据形式 | 状态 |
|---|---|---|---|---|---|
| 1 | 单点登录 | 三个系统间跳转免登录 | 现场演示 | 录屏 | 已确认 |
| 2 | 报表导出 | 五种固定格式导出无错 | 测试用例执行 | 测试报告 | 已确认 |
| 3 | 接口对接 | 十四接口全部联调通过 | 联调记录核对 | 日志截图 | 待确认 |
| 4 | 审计日志 | 导出操作全量记录可查 | 抽样验证 | 数据截图 | 已确认 |
未确认项处理:第3项需供应商在 6 月 20 日前补充联调日志`
常见问题答疑
项目经理该不该接"顺手帮忙"的小需求?
我的判断是:接不接取决于它有没有进变更日志,而不是取决于它有多小。一个两小时的小需求,如果走了评估和记录,接是合理的;一个看似五分钟的需求,如果绕过流程直接做,就会在组织里建立"流程可以绕过"的先例。真正的成本不在这一次,而在下一次。
2. 团队没有变更控制委员会,怎么办?
不需要一开始就设委员会。小团队可以先用”单人决策+书面留痕”过渡:由发起人或业务负责人做唯一决策人,变更记录统一留档。等变更量上来、涉及部门变多,再升级成多人评审。先有门禁,再谈门禁的组织形式。
3. 范围已经失控了,还能补救吗?
能,但要接受一个前提:补救一定伴随取舍,不可能”全都要”。我的做法分三步:第一步,把所有当前范围条目列全,标注完成度和剩余工作量;第二步,按”合同必须、业务刚需、体验优化”分三档;第三步,拿着这张表去找发起人做一次性重排,明确砍掉哪一档。失控后的补救本质是一次重新签约,不是一次加班。
4. 强矩阵和弱矩阵下,协同方式要调整吗?
要,而且调整幅度很大。强矩阵下你有资源调配权,可以直接用排期做约束;弱矩阵下你没有资源权,就必须把约束转移到流程和文档上,把范围基线做得更清楚,把变更记录做得更完整,把上报路径做得更短。弱矩阵不是不能做范围管理,而是必须更多地依赖机制而不是权威。
5. 工程项目或强监管项目有什么额外注意点?
主要是三条。第一,合同和监管要求的条款必须逐条映射到执行任务,不能只做概述。第二,验收证据的形式往往有强制规定,比如监理签字、检测报告、影像资料,这些要在规划期就确定模板。第三,变更不仅要走内部流程,很多情况下还要走外部审批,评估周期要预留得更长。在强监管行业,范围协同的边界不止是项目边界,还包括合规边界。
6. 需求一直在变,是不是说明前期调研做得不好?
不一定。调研质量差会导致需求变,但业务环境本身变化也会导致需求变。我判断的标准是:变化的分布位置。如果变更集中在细节层面,通常可以接受;如果变更集中在核心流程和关键模块,那前期调研大概率存在问题;如果变更集中在外部接口和上下游系统,那更可能是协同机制的问题,而不是调研的问题。
7. 项目经理的工作范围,写多细比较合适?
我的建议是写到”能被别人用来判断该不该找你”的颗粒度。比如”负责范围变更的影响评估发起,不负责变更的最终审批”、”负责跨部门资源冲突的上报,不负责部门内的人员考核”。太粗没有约束力,太细会变成自我限制,写清”负责什么”和”不负责什么”两侧就够了。
8. 团队太小,是不是不需要这么多机制?
机制可以裁剪,但不能没有。五人以内的项目,我会保留三样东西:一份排除项清单、一个变更记录、一套验收标准。这三样加起来每周维护不超过一小时。机制的成本是可控的,失控的成本是不可控的。
一、范围协同的本质,是让边界在变化中依然可被证明
回到开头那个复盘会。后来我们重新定义了那个项目的范围,做法不复杂:把双方认可的条目逐条列出,把争议条目单独拉出来,由双方负责人一次性拍板。整个动作只用了两个下午,但它让一个已经失控的项目重新有了边界。
这件事让我确认了一个判断:范围协同不是把范围固定下来,而是让边界在持续变化中依然可被证明。固定范围在真实项目里几乎不可能,但可证明性是可以做到的,谁提的、什么时候提的、影响是什么、谁批准的、证据在哪里。
如果只能带走三件事,我建议是这三件:第一,在下一个项目启动时,强制产出一份排除项清单,哪怕只有五条。第二,给变更设计一个”24小时内返回影响评估”的快速门禁,而不是五级审批。第三,把范围基线、变更记录、验收证据放进同一个可追溯的地方,无论是工具还是文档,关键是只有一份、且所有人看得到。
至于工具选择,判断标准也简单:它能不能让你在半年后依然说清”当初说好的是什么”。能,它就是合格的;不能,功能再多也只是换了个地方产生混乱。规模越大、合规要求越强、越涉及国产化替换的团队,越应该把私有化部署能力和历史数据迁移能力放在选型的前两位去评估,因为这两件事决定了你的范围基线会不会在切换过程中断档。
范围协同这件事,说到底不是让项目经理多扛一点,而是让边界、授权、证据这三样东西各就各位。扛得住的项目经理不是因为更能忍,而是因为他手里的牌更清楚。
常见问题解答(FAQ)
1. 客户或业务方随口提的‘顺手帮忙’小需求,项目经理到底该不该接?
我在带交付项目时最怕这种场景:客户在周会上顺嘴说‘这个小功能顺手加一下呗’,我当时点头答应了,结果两周后工期崩了,锅还是我背。后来我才明白,问题不是接不接,而是我根本没有一套判断‘接’的成本和‘不接’的说法。
先别用‘接不接’做决策,用‘进不进变更流程’做决策。做法是:任何口头需求先登记进需求池,不承诺、不排期、不答复时间,只回一句‘我记下了,评估完给你结论’。然后用三问筛:是否改变范围基线?是否影响关键路径?是否改变验收标准?
三个都不碰,且工作量在0.5人日以内、不动接口和数据结构,可以并入当前迭代,但必须写进需求跟踪矩阵并记录工时;只要碰到一个,就走变更影响评估,给出A(延工期)、B(加资源/加钱)、C(砍等量范围内的其他内容)三个选项,让发起人或客户自己选。判断依据是一句很硬的话:没有书面确认的变更,不进入排期。
数据口径上,我每周会把‘已登记未决策’的变更条目数和累计额外工时汇总给发起人,让范围膨胀变成看得见的数字,而不是项目经理一个人的抱怨。
2. 项目范围已经蔓延得收不住了,现在补救还来得及吗,第一步该做什么?
我做过一个项目,中后期才发现实际在做的东西比合同里多了将近三分之一,团队成员天天加班,客户还觉得进度慢。当时我最想知道的不是理论,而是‘现在已经这样了,我明天上班第一件事干什么’。
第一步不是谈判,是止损加盘点,顺序不能反。先做‘冻结’:从现在起所有新增需求只登记不承诺,用一句统一话术对外,‘新需求先入池,本轮评估后再答复’,把出血点先按住。
第二步做盘点:拿合同、范围说明书、需求跟踪矩阵和实际交付物做一次逐条比对,把所有内容分成四类,已交付且有验收证据、在途、已承诺未开始、口头待确认。
第三步做重签:对在途和已承诺项做影响评估,输出一份‘范围现状表’,列出每项的范围归属、影响工期、影响成本和风险等级,然后带着A/B/C三个方案找发起人拍板,把新的范围基线和验收口径一起确认下来。判断口径要咬死一条:没有验收证据的工作不算完成,否则你永远说不清自己到底交付了什么。
正常节奏是两周内出第一版范围现状表,而不是等下次月会。
3. 公司没有变更控制委员会,项目经理也没有审批权,变更到底该怎么管?
我们公司就没有CCB,我也不是那种能拍板的人,每次需求变更都是业务和技术吵,最后让我‘协调一下’。我一度觉得没有授权就没法管范围,后来发现真正缺的不是权力,而是把决策推给该决策的人。
不要等组织给你授权,先用‘决策阈值+升级路径’把变更从个人协调变成机制。具体做法是准备一张变更影响评估表,字段固定为:变更内容、影响的交付物、影响工期、影响成本、风险等级、可选方案。然后设两档阈值:影响在预算1%以内、不碰关键路径、不改变验收标准的,由项目经理加产品/技术负责人书面确认即可执行;
超过阈值、或者要动跨部门资源的,24小时内升级到发起人或业务负责人,由他拍板。留痕方式很简单,邮件或项目群消息,写明‘影响+选项+建议+请X在Y时间前确认’,不确认就默认按原基线执行。同时争取三件事落地:变更必须书面提出、无书面不排期、所有排期调整由项目经理统一对外发布。
数据口径是变更日志必须记四个时间点,提出、评估完成、决策、生效,月度统计变更密度和平均决策时长,用这两个数去向管理层要授权,比讲道理有效得多。
4. 验收时客户说‘这不是我要的’,怎么在项目启动和规划阶段就把验收口径锁死?
我经历过最难受的一次验收,功能全做了,客户一句‘跟我想的不一样’就打回来,团队士气直接崩。复盘时我才发现,合同里写的全是‘界面友好、性能良好’这种没法验证的词,我们连‘不包含什么’都没写。
核心做法是把验收标准从形容词改成可验证条件,并且明确写‘不包含什么’。第一步,在范围边界表里对每个交付物写两栏:包含项和不包含项,不包含项要具体到容易误解的点,比如‘不含与第三方系统的实时对接,仅提供每日一次的数据导出’。
第二步,验收条件必须能测:谁验收、用什么样本数据、在什么条件下算通过、不通过怎么判定、多少天内提出异议算默认通过。像‘性能要好’改成‘在200并发下核心接口响应不超过2秒,以双方确认的压测脚本和样本数据为准’,‘数据要对’改成‘对账差错率不高于0.1%,以双方签字的样本台账为准’。
第三步是留痕:启动会后5个工作日内把范围说明、边界表、验收清单发会议纪要,让客户回复确认,邮件回复‘确认’即视为认可,之后每次变更同步更新验收清单并重新确认。判断依据很简单,验收扯皮绝大多数不是因为东西没做,而是因为当初没写清楚不做什么、凭什么算做完。
文章包含AI辅助创作:工作范围最佳实践:项目经理项目范围协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316897
读者评论
文里说范围蔓延一半来自项目经理的“善意”,这点我深有同感。我们团队就常出现开发顺手加个字段、测试顺手补个场景的情况,连变更记录都没有,等到验收时才发现工作量已经翻倍。后来强制要求所有增量走同一入口,哪怕是内部优化也要登记,情况才好转。
作者提到的弱矩阵下否决率不到两成,我觉得这才是很多项目经理真正的困境。公司嘴上说全面负责,却不给资源和否决权,谈判桌上根本没有筹码。与其反复培训沟通技巧,不如先把授权书写清楚,否则能力再强也扛不住结构性矛盾。
不做清单”这个说法很实在。我们过去每周同步会开得很勤,信息流通没问题,但从没明确写过哪些不做,结果每次客户一提就默认接受。后来在启动会专门列了一页排除项并让双方签字,验收时扯皮明显变少,比任何沟通话术都管用。
五类协同对象的动机拆解很戳中我。以前跟职能经理要资源总讲项目进度,对方根本不关心;改用他部门的质量指标去谈,成功率立刻不一样。范围协同本质上是对不同人讲不同语言,用一套话术应对所有人确实会打折。
那两张图表的数据标注了是情景推演,这点比较诚实。返工成本倍数虽然不能当精确基准,但越晚处理越贵的方向是成立的。我们项目上线后才发现的口径分歧,修复成本确实比启动期调整高了不止一个量级,重心前移是对的。
