项目验收失败的真正代价,往往不在验收当天,而在验收之前的两三个月里被一点点埋下。我复盘过自己参与和陪跑过的项目,最刺眼的一组对比是:同样规模、同样客户、同样交付周期的两个项目,一个在启动后第 5 天就锁定了验收人和验收矩阵,最终验收会开了 1 次、遗留问题 4 条、两周内回款;另一个到了交付前 10 天才第一次讨论"什么算验收通过",验收会开了 4 次、遗留问题 37 条、回款拖了 71 天。
两个项目的技术难度差异不大,真正的分歧在于:验收标准是提前设计的,还是最后补的。
这篇文章不讲"验收标准包括范围、时间、成本、质量"这类听起来正确、用起来没用的废话。我会把它当成一套可执行的操作系统来写:怎么把项目目标翻译成可验证指标,怎么建验收矩阵,怎么留证据链,怎么设置预验收,怎么开验收会,以及 10 个我亲眼见过、亲手踩过的坑。全文的贯穿视角只有一个:把验收前置,是项目负责人效率提升最便宜、也最容易被忽略的一条路。
一、先给结论:验收标准不是收尾文档,而是项目负责人的防扯皮操作系统
我先把最核心的判断放在前面,因为后面所有方法都建立在这几条之上。
结论一:验收标准应该在项目启动或规划阶段出现,而不是交付之后补。验收标准本质是"规则",规则的价值在于约束过程。当它出现在项目末尾,它就不再是规则,而是一份谈判稿,双方各执一词,谁声音大谁有理。
结论二:验收标准必须可量化、可验证、可追溯。"完成""满意""差不多""体验良好"都不是验收标准,而是争议邀请函。可量化指有指标和阈值,可验证指能复现取数或被第三方检查,可追溯指每个结论都能对应到一份证据。
结论三:验收标准不是一份文档,而是一张矩阵加一条证据链。文档只说明"要求是什么",矩阵说明"谁在什么时间用什么证据确认哪一项",证据链说明"争议发生时拿什么说话"。三者缺一,验收都会重新变成口头博弈。
结论四:项目负责人效率低的常见原因,不是不努力,而是规则不清。规则不清带来的成本是隐形但巨大的:反复确认、重复沟通、无边界修改、会议冗长、决策悬空。这些消耗掉的时间,往往超过实际交付工作本身。
结论五:验收通过不等于结项,也不等于付款。这三个动作的触发条件可能不同,取决于内部流程和合同约定。把三者混为一谈,是很多回款纠纷的起点。具体条款需要法务和财务确认,本文只给方法框架,不替代合同审查。

这组数字不是行业统计数据,而是我在项目复盘时按会议纪要、问题清单和回款记录统计出来的样本观察,规模有限,但方向足够清晰:前置验收标准带来的效率收益,主要体现在"减少"上,减少会议、减少返工、减少争议、减少等待。
二、背景与真实场景:项目负责人到底卡在哪里
讲方法论之前,我想先把真实场景摊开。因为很多教程一上来就给框架,读者记不住,是因为没有和自己的痛感对上号。
1. 场景一:需求方说"这不是我要的"
这是最经典的一幕。项目按需求文档做完了,演示会上需求方皱眉说:"这个和我们想的不一样。"你翻出需求文档,上面写着"优化用户操作流程,提升使用便捷性"。这句话当时双方都点头同意,现在双方都能从中读出不同含义。
问题不在于需求方变卦,而在于验收标准天然缺失。"提升便捷性"没有被翻译成"完成一次核心操作所需步骤数从 8 步降到 4 步以内"。当标准停留在形容词层面,验收就变成了审美之争。
2. 场景二:验收人说"再改改",但说不出改什么
这比场景一更消耗人。需求方没有明确否决不通过,只是说"感觉还差点意思""再打磨一下"。团队开始猜心思,一轮一轮改,改到最后自己也说不清最初要什么。
这种场景的根源是验收人没有决策标准。他手上没有一张可以打勾的表,只能凭感觉判断。而感觉是无法收敛的,只能靠时间或情绪来终止。项目负责人这时真正需要的不是催促,而是把感觉转化成条目。
3. 场景三:团队说"做完了",但拿不出证据
交付前三天,你问进度,团队说"基本完成"。交付前一天,你问测试报告,回答"还没来得及整理"。交付当天,发现性能指标没测、异常场景没覆盖、文档没更新。
这是证据链缺失。团队理解的"做完"是代码写完或功能能用,验收需要的"做完"是有证据证明达到约定标准。两者之间的落差,往往就是延期的主要原因。

4. 场景四:会议开了很多,决策一个没落
项目推进中有一类会议非常消耗:参会人齐全,讨论热烈,但散会后没人知道结论是什么、谁负责、什么时候完成。下次开会,同样的问题再讨论一遍。
根源是决策链不清。谁签字、谁能否决、谁只是建议方,事先没有定义。于是在验收会上,一个本不该由某角色决定的事项被反复拉扯,而真正有决策权的人可能根本没参会。
三、拆解常见误区:为什么你按"标准流程"做了还是扯皮
很多项目负责人并不缺乏流程意识,他们用需求评审、里程碑、测试报告、上线检查单,但验收依然艰难。问题出在一些被当作常识、实际有偏差的做法上。
1. 误区一:把验收标准当作文档附件
做法是:写一份《项目验收标准说明》,附在项目文档里,然后继续按原计划推进。结果是没人看、没人认、没人跟。
真正有效的做法是把验收标准变成可执行的动作和检查点:每个里程碑对照一次,每次变更影响一次,每次周会看一眼证据完成度。文档是载体,动作才是本体。
2. 误区二:把 SMART 当答案
SMART 是一个校验工具,不是生成工具。它告诉你"这个目标写得不够具体",但不会告诉你"这个项目该用什么指标"。
一个软件交付项目的验收指标,需要从业务目标反推:业务要的是复购率,那验收可能要看任务完成率、错误率、页面响应时间;业务要的是合规,那验收可能要看审计日志完整性、权限隔离覆盖率。这些判断需要行业知识,不是套模板能解决的。
3. 误区三:把交付物清单等同于验收标准
"交付 3 个模块、1 份文档、1 套接口",这是交付物清单,回答"有什么"。但验收标准要回答"怎么证明达标"。
举个例子:交付一份测试报告,这是交付物;测试报告覆盖了 95% 以上需求条目、且高危缺陷为 0,这才是验收标准。前者可以交付一份空白报告就算完成,后者不能。
4. 误区四:把敏捷 DoD 直接当项目验收
DoD(Definition of Done)是团队内部的完成定义,通常聚焦代码质量、测试覆盖、评审完成。它解决的是"我们团队认为做完了",不解决"客户或业务方是否认可"。
合同验收、业务验收、内部结项,三者的标准可以不同。用 DoD 代替合同验收,会在正式交付时出现大量"团队觉得早该结束、客户觉得还没开始"的落差。

5. 误区五:只在最后做一次总验收
大项目、跨团队项目、周期超过两个月的项目,用一次性总验收风险极高。因为所有问题都会在同一个时间窗口集中暴露,而修复资源和决策带宽是有限的。
更稳妥的做法是分阶段预验收:需求确认后验一次方向,主体完成后验一次功能,上线前验一次非功能指标,交付时验一次整体。每次范围小、成本低、纠偏快。
6. 误区六:口头确认也算数
会议里说"这个没问题",散会后发不发纪要、纪要写不写结论、结论有没有确认,差别巨大。口头确认在争议时几乎无法作为依据。
我的习惯是:任何验收相关的口头结论,24 小时内必须落成文字并请对方确认。哪怕只是一封明确列出"今天确认了 A、B、C 三项,其中 B 附带条件"的简短邮件。这不是不信任,而是给未来省掉一场争论。

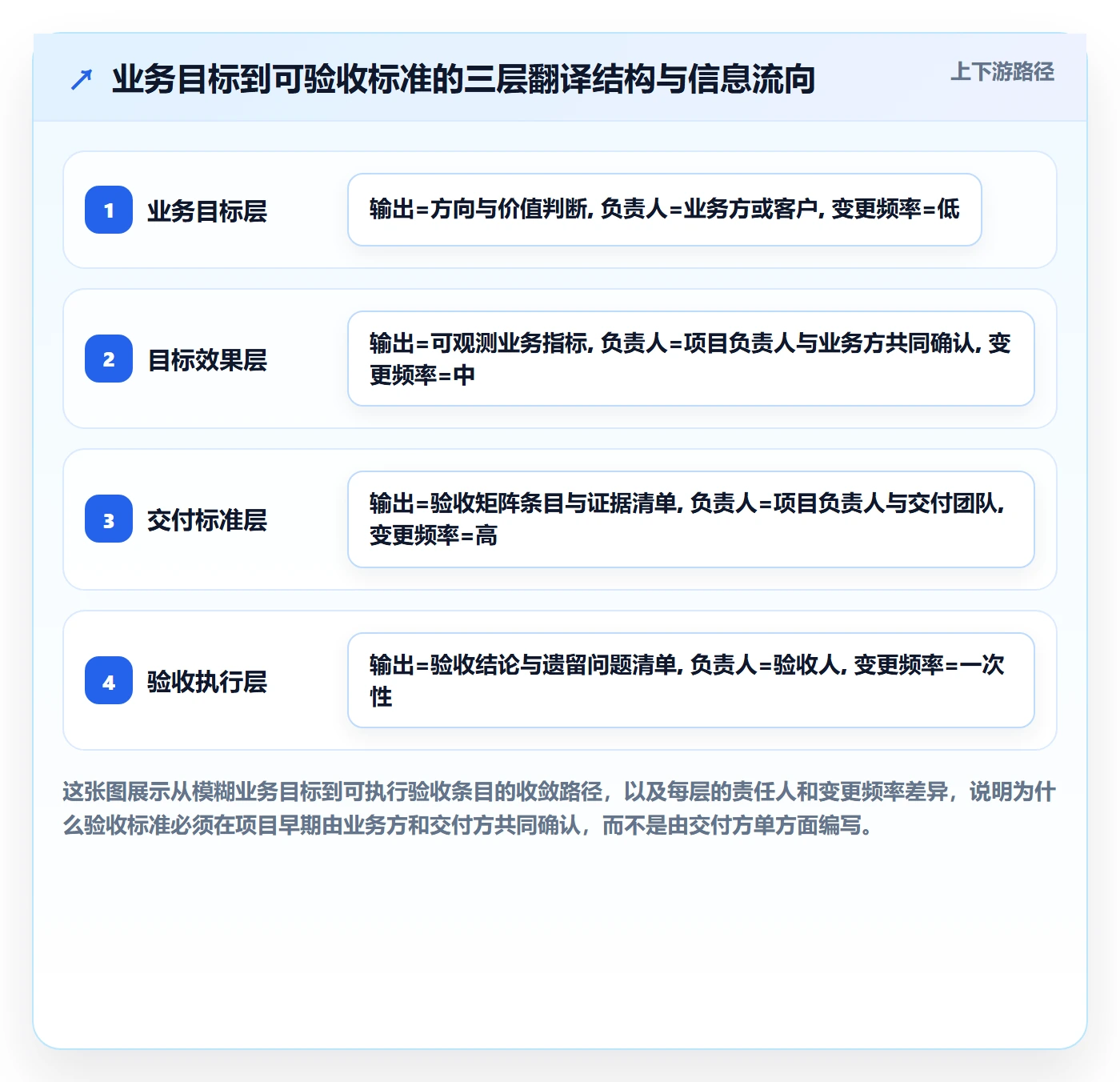

四、专业判断逻辑:把目标翻译成可验收标准的三层结构
前面讲的是问题和误区,现在进入方法。我给项目负责人提供的是一个三层翻译结构,从上到下依次收敛。
1. 第一层:业务目标层,回答"为什么做"
这一层是老板或客户的语言,通常是模糊的:提升效率、降低成本、改善体验、满足合规、支撑扩张。这一层不能直接验收,但它是所有验收指标的源头。丢掉这一层,验收就会变成纯粹的清单核对,做完也不知道有没有价值。
2. 第二层:目标效果层,回答"达成什么算成功"
把业务目标翻译成可观测的业务效果。例如:
- "提升审批效率" → 平均审批时长从 3.5 天降到 1.5 天以内
- "降低人工错误" → 数据录入错误率从 6% 降到 1% 以内
- "改善使用体验" → 核心任务完成率从 72% 提升到 90% 以上
- "满足合规要求" → 关键操作 100% 留痕,权限隔离覆盖全部敏感角色
注意这一层的指标仍然是业务指标,不是技术指标。它的作用是让验收和业务价值挂钩,避免交付了一个技术上完美、业务上无感的系统。
3. 第三层:交付标准层,回答"具体验什么、怎么验、谁确认"
这一层才是可直接执行的验收矩阵。它把第二层的业务效果拆成具体条目,并定义阈值、证据、验收人、验收时间、例外条件。
三层之间的关系是:业务目标层决定方向,目标效果层决定成败判断,交付标准层决定执行细节。很多项目只剩第三层,验收就变成了"逐条勾选",勾完也不知道项目到底成没成功。

五、项目负责人效率提升:验收标准设计七步法
下面这七步是我在实际项目里反复使用并逐步收敛出来的。它不追求理论完备,追求的是每一步都能产出一样看得见、能交接的东西。
1. 第一步:锁定验收人与决策链
这一步最容易被跳过,也最不该跳过。要回答四个问题:谁签字、谁能否决、谁提建议、谁最终使用。这四类人可能重合,也可能完全不同。
输出物是一份验收人清单,字段包括:姓名或角色、职责类型(签字/否决/建议/使用)、参与阶段、可替代人。如果关键验收人无法全程参与,要提前约定代理人,而不是等到验收会当天才发现人不在。
2. 第二步:把目标翻译成可验证指标
用上一节的三层结构,把业务目标逐条翻译。这一步的关键纪律是:任何指标都必须有阈值和取数方式。没有阈值的指标不是指标,是愿望。
实操中我会问三个问题来校验:这个指标谁来取数?取数频率多高?如果结果处于阈值边缘,算通过还是不通过?第三个问题是很多项目的盲区,恰恰是争议高发区。
3. 第三步:建立验收矩阵
验收矩阵是全文最重要的一个工具。它把指标、阈值、证据、验收人、时间、例外条件放在同一张表里。我常用的字段结构如下。
| 字段 | 说明 | 示例 |
|---|---|---|
| 验收维度 | 范围/质量/时间/成本/文档/风险 | 质量 |
| 验收条目 | 具体要验证什么 | 核心接口在高并发下的响应时间 |
| 指标与阈值 | 可量化的达标线 | P95 响应时间 ≤ 800ms |
| 证据方式 | 用什么证明达标 | 压测报告 + 监控看板截图 |
| 验收人 | 谁确认这一条 | 技术负责人 |
| 验收时间 | 什么时候验 | 上线前 5 个工作日 |
| 例外条件 | 什么情况下可容忍偏差 | 非核心时段允许 ≤ 1200ms,需记录 |
| 变更记录 | 这一条是否被修改过 | 第 3 次变更,2025-06-12,原因:依赖方接口限流 |
验收矩阵不是一次性写完的,它应该在项目过程中被持续更新和确认。每次变更、每次评审、每次周会,都可能带来矩阵的微调。关键是调整要留痕,并且通知所有验收人。
4. 第四步:定义证据与取证方式
证据是验收的货币。没有证据的达成,在争议中等同于未达成。常见证据类型包括:测试报告、压测数据、监控看板截图、签收单、会议纪要、演示录屏、审计日志、变更单。
定义证据时要注意三点:谁产出、什么时候产出、存放在哪里。我见过太多项目在验收前一天才开始收集截图,结果发现当时的环境已经变了、数据已经过期、当事人已经离职。
5. 第五步:设置预验收与分批验收
不要把所有压力留到最终验收。按项目规模,可以设置三种预验收节奏:
- 节点预验收:每个里程碑结束时,对照矩阵中该阶段应完成的条目做一次小验收,遗留问题当场记录。
- 专项预验收:针对高风险条目(性能、安全、合规、数据迁移)单独组织一次,由专业人员确认。
- 模拟验收:正式验收前 3-5 个工作日,由项目组内部按正式流程走一遍,找出流程和材料缺口。
分批验收会增加一些流程成本,但换来的是风险提前暴露。对于周期超过两个月或有外部客户的项目,这笔账通常划算。
6. 第六步:变更与例外处理
变更是验收的最大敌人,但变更本身不可避免。关键是要定义:什么算变更、谁批准、如何影响验收标准和排期。
我的做法是设一条"影响线":如果某项变更影响的验收条目超过 3 条,或影响关键路径超过 3 个工作日,就必须走正式变更流程并重新确认验收矩阵。低于这条线的,记录在案但不改矩阵,避免流程负担过重。
7. 第七步:复盘与模板沉淀
验收结束后,做一次简短复盘,只回答三个问题:哪些条目争议最大、哪些证据最难收集、哪些验收人参与度不够。然后把结论更新回模板,形成组织资产。
这一步的价值在第二个项目才显现。第一次做验收矩阵很辛苦,第三次做的时候,你会发现 60% 的条目可以直接复用。

六、可直接套用的验收矩阵与清单
方法讲完,现在给可以直接拿走用的东西。为避免误导,下面的示例均为虚构示例,仅用于说明字段结构,不代表任何真实项目或客户数据。
1. 通用验收矩阵模板
这是一张可以贴进任何项目文档的表格骨架。建议按验收维度分行,每个维度下不超过 5 条,条目太多说明颗粒度太细,反而难维护。
| 验收维度 | 条目示例 | 阈值 | 证据方式 | 验收人 | 验收时间 |
|---|---|---|---|---|---|
| 范围 | 约定功能模块全部交付 | 覆盖率 100% | 功能清单签字确认 | 业务负责人 | 交付前 3 工作日 |
| 质量 | 核心流程无阻断性缺陷 | 高危缺陷 0,中危 ≤ 3 | 缺陷统计表 | 质量负责人 | 上线前 5 工作日 |
| 性能 | 核心接口响应时间 | P95 ≤ 800ms | 压测报告 | 技术负责人 | 上线前 5 工作日 |
| 时间 | 里程碑按期达成 | 偏差 ≤ 3 工作日 | 排期对照表 | 项目负责人 | 每个里程碑 |
| 成本 | 预算使用在范围内 | 偏差 ≤ 5% | 费用台账 | 财务对接人 | 结项前 |
| 文档 | 交付文档齐全可读 | 清单项 100% | 文档清单 | 运维负责人 | 交付前 3 工作日 |
| 风险 | 遗留风险有应对方案 | 高风险 0 项 | 风险登记册 | 项目负责人 | 验收会当天 |
2. 示例:软件交付项目的验收条目
软件类项目的验收难点通常不在功能,而在非功能指标和数据相关事项。以下为虚构示例。
- 功能通过率:约定功能点通过率 ≥ 98%,证据为测试用例执行报告
- 缺陷分布:高危缺陷 0,中危 ≤ 3 且均有修复计划,证据为缺陷台账
- 性能指标:核心接口 P95 ≤ 800ms,并发 500 时错误率 ≤ 0.5%,证据为压测报告
- 数据迁移:迁移记录条数差异率 ≤ 0.1%,抽样校验通过,证据为迁移校验报告
- 权限与审计:敏感操作 100% 留痕,权限隔离覆盖全部敏感角色,证据为审计日志样本
- 文档齐全度:部署手册、运维手册、接口文档齐全且经使用方确认可读
3. 示例:市场活动项目的验收条目
市场类项目的验收容易被"效果不可控"掩盖,其实可以分层验收:执行层看动作完成,效果层看指标达成,两者应分开定义。
- 执行层:素材按计划上线率 100%,投放渠道覆盖约定清单,证据为投放截图与平台后台记录
- 效果层:线索量达成约定区间,转化率不低于基线,证据为平台数据导出
- 成本层:单条线索成本控制在预算上限内,证据为费用台账
- 合规层:素材与文案通过合规检查,证据为合规审核记录
4. 示例:内部流程优化项目的验收条目
内部项目没有外部客户,容易出现"自我验收"。建议引入使用方作为验收人,并设置上线后观察期。
- 流程效率:平均审批时长下降至目标区间,证据为系统统计报表
- 操作准确性:错误率降至约定阈值以下,证据为抽样检查记录
- 培训覆盖:涉及角色的培训覆盖率 ≥ 95%,证据为培训签到与考核记录
- 使用黏性:上线后 4 周内日均使用率达标,证据为系统活跃数据
5. 验收会议程与结论模板
验收会不是讨论会,是确认会。材料必须提前 2-3 个工作日发出,会议现场只做确认和记录争议。议程建议如下。
- 项目负责人用 5 分钟说明本次验收范围和依据(引用验收矩阵版本号)
- 逐条走验收矩阵,每条由对应验收人给出结论:通过、有条件通过、不通过、待补充证据
- 记录争议条目,明确责任人和解决时限
- 形成验收结论:通过、有条件通过、不通过;有条件通过必须写明条件与截止时间
- 确认遗留问题清单与后续跟踪机制
- 签字确认,纪要当天发出
结论只设四种状态,不要发明模糊表述。"基本通过""原则通过""差不多可以"这类说法会让验收结论失去执行力。有条件通过必须有明确条件和时间,否则等同于不通过。

七、项目验收避坑指南:十个高频坑与应对
下面十个坑,按"坑是什么,后果,怎么应对"的结构写。每条我都尽量给一个可以当天执行的动作,而不是抽象原则。
1. 坑一:目标模糊就开工
后果是后期所有验收争议都能追溯到这一条。应对动作:在项目章程或启动会纪要里,用一句话写清"项目成功的判断标准是什么",并请业务方确认。写不出来,说明目标还没想清楚,此时开工只是把风险往后推。
2. 坑二:验收人不清
后果是验收会上没人能拍板,会议变成征询会。应对动作:列出签字人、否决人、建议人,并确认其参与时间。若关键人无法参与,必须提前指定代理人。
3. 坑三:标准后补
后果是标准变成谈判稿,谁强势谁占优。应对动作:在第一个里程碑前完成验收矩阵初稿,哪怕不完善,也要有版本号和确认记录。
4. 坑四:口头确认当依据
后果是争议时无法举证。应对动作:所有验收相关结论 24 小时内落成文字并请对方回复确认,形成可追溯记录。
5. 坑五:只验功能不验价值
后果是系统上线了,业务指标没变化,项目被质疑价值。应对动作:在验收矩阵里保留至少一条业务效果条目,并在上线后设置观察期复测。
6. 坑六:忽略非功能指标
后果是上线后性能、安全、可用性问题集中爆发。应对动作:把性能、安全、可用性、可维护性列为固定验收维度,即使当前项目规模小,也要有最低要求。
7. 坑七:文档缺失
后果是交付后运维接手困难,问题回到原团队。应对动作:把文档清单纳入验收矩阵,并请运维或接手方确认真实可读,而不是仅检查文件是否存在。
8. 坑八:范围蔓延
后果是验收标准不断被稀释,工期和成本失控。应对动作:设置变更影响线,超过阈值走正式变更流程并重确认验收矩阵。
9. 坑九:验收与付款脱节
后果是项目验收通过却迟迟收不到款。应对动作:在项目早期就和财务、法务确认验收结论与付款节点的对应关系,明确触发条件和所需材料。具体条款以合同为准,需专业确认。
10. 坑十:验收后无复盘
后果是同一个坑在每个项目里重复出现。应对动作:验收结束后一周内完成复盘,只记录争议条目、证据缺口、参与度问题三类内容,并更新模板。

八、具体案例与数据观察:中大型组织如何把验收标准工程化
前面讲的是通用方法,这一节讲我观察到的规模化实践。当组织规模超过 100 人、项目并行数量超过 10 个时,靠个人习惯维持验收质量会失效,必须用平台和流程把它固化下来。这里我以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这类场景恰好是验收标准工程化需求最强的场景。
1. 观察一:验收矩阵的版本管理比内容本身更重要
在多个项目并行时,最常见的混乱不是"没有验收矩阵",而是"有三个版本的验收矩阵,没人知道哪个作数"。项目组内部改一版,业务方口头同意一版,变更后没同步,验收会上大家拿的表不一样。
把验收矩阵作为工作项属性的一部分管理,每个条目有独立编号、负责人、状态和变更记录,就能避免这个问题。验收条目应该是可追踪对象,而不是文档里的一个表格行。当条目可以被引用、被链接、被变更记录时,它才具备执行力。
2. 观察二:证据链需要通过流程自动沉淀
我见过一个典型项目:上线前 3 天,团队花了两天时间翻聊天记录找"当时确认过这个指标"的证据。这类时间消耗在规模化组织里会被放大数十倍。
更高效的做法是让证据在流程中自动产生:测试完成时自动关联测试报告,压测执行后自动归档结果,验收条目通过时自动记录时间、人员和依据。项目负责人不需要在验收前"找证据",只需要"看证据完成度"。
3. 观察三:中大型组织的验收瓶颈通常在跨团队依赖
小项目的验收瓶颈是标准不清,中大型项目的验收瓶颈是依赖不清。一个验收条目可能涉及三个团队、两个外部供应商、一个审批环节,任何一处卡住都会导致整条无法确认。
这时需要的是把验收条目和依赖关系显性化:谁在等谁、等什么、等多久。当依赖被可视化,项目负责人才能判断哪些条目需要提前推动,而不是在验收会上才发现某个环节没人启动。
4. 观察四:Jira 迁移场景下验收口径容易被破坏
不少中大型企业早期使用 Jira,后来因为国产化、私有化或成本原因迁移到其他平台。迁移过程中,工作项字段、状态机、验收相关信息的映射如果不谨慎,很容易丢失历史验收记录或改变验收口径。
迁移不是数据搬运,而是验收口径的重新确认。建议在迁移前把验收相关字段单独梳理一遍,明确哪些必须保留、哪些可以重建、哪些需要重新和业务方确认。有平滑迁移能力的平台能降低技术成本,但口径确认仍然需要项目负责人主导。

5. 观察五:验收数据积累能反哺项目估算
当一个组织积累了十几个项目的验收数据后,可以做一些有价值的分析:哪类项目的验收争议最多、哪类条目最常被延期、哪类证据最难收集。
这些结论可以直接改进项目估算和风险预判。项目负责人在新项目启动时,就能提前知道"这类项目的性能条目历史上平均延期 8 天",从而在排期时留出缓冲。这是验收标准从"控制工具"升级为"决策工具"的过程。
九、不同情况下的行动建议
方法不能一刀切。下面按几种常见项目情境给出行动建议,你可以对号入座。
1. 情况一:项目已启动,还没做验收标准
不要自责,也不要试图重建全部历史。行动顺序是:先补验收人清单,再补验收矩阵的高风险条目(性能、安全、数据、合规),最后补证据要求。低风险条目可以边做边补。
关键动作是:在下一次周会上,把补出来的验收矩阵初稿拿给业务方过一遍并确认。只要确认了,它就有效,不需要追溯之前的会议记录。
2. 情况二:项目接近尾声,验收标准仍模糊
这时不要追求完整矩阵,聚焦三件事:明确验收人和决策人;把所有争议项列成清单并逐条找证据;对无证据条目协商处理方式(补做、降级、延后)。
同时准备一个"有条件通过"方案,把无法当场解决的问题写成条件与时限,比强行一次通过更现实。
3. 情况三:乙方项目,客户强势且标准模糊
核心策略是把模糊性显性化。不是直接要求客户给标准,而是自己提出一版标准让客户确认或修改。客户修改一版,标准就清晰一分。同时所有确认留书面记录,避免口头承诺被遗忘。
对确实无法量化的条目,用"验收方式"补偿:例如约定"由客户指定 3 名使用者试用 5 个工作日,未提出阻断性问题即视为通过"。这比纠结指标数值更可行。
4. 情况四:内部项目,没有外部客户压力
内部项目最大的风险是"没人真的验收"。建议引入使用方作为验收人,并设置上线后观察期,用系统数据代替主观评价。
如果使用方不愿承担验收责任,退一步的做法是:由项目负责人出具自评报告,使用方确认收到并知晓,至少保留书面痕迹。
5. 情况五:多团队协作的大项目
重点在依赖管理。把验收条目按团队归属拆开,标注跨团队依赖,设置联合预验收。不要让所有团队同时进入最终验收,那会造成资源挤兑。
同时建议统一验收矩阵模板和证据格式,避免各团队各写一套,汇总时无法比较。
十、不同情况下的取舍
没有一种验收方式适合所有项目。下面是几组需要明确做出的取舍,我把判断依据一并写出来。
1. 取舍一:验收标准的颗粒度
颗粒度太粗,验收时争议多;颗粒度太细,制定和维护成本高,团队反感。我的建议是:按影响程度分层,高风险条目细到可测量,低风险条目粗到可确认。不要追求全表统一颗粒度。
2. 取舍二:分批验收的节奏
分批越密,问题暴露越早,但流程成本越高。判断依据是项目周期和风险集中度。周期短、风险分散的项目,两次验收足够;周期长、外部依赖多的项目,按里程碑分批更稳。
3. 取舍三:证据的完备程度
理论上证据越全越好,实际上收集成本会快速上升。建议按条目重要性分级:关键条目要求完整证据,一般条目接受简化证据(如截图加说明),低风险条目接受确认记录。
4. 取舍四:流程规范与响应速度
规范流程降低风险但会减慢响应。对紧急项目,我的经验是先保证"验收人和高风险条目"两项,其余从简。等节奏稳定后再补规范,比一开始就上重流程更可持续。
5. 取舍五:工具投入与人工维护
小团队用模板加共享文档就够,不必引入复杂平台。当项目并行数量、跨团队依赖或证据量超过人工维护上限时,引入平台才划算。这个临界点大致在团队超过 50 人、并行项目超过 5 个之后出现。工具解决的是规模和追踪问题,解决不了标准本身是否合理的问题,这一点不能混淆。

十一、落地节奏:把验收嵌入周会与里程碑
最后讲执行节奏。验收标准写完不执行,等于没写。下面是我实际在用的嵌入方式。
1. 周会看证据,不看感觉
周会固定用 5 分钟过验收矩阵:哪些条目证据已齐、哪些在准备、哪些有风险。只谈证据状态,不谈主观判断。这样做的好处是把验收压力平摊到整个项目周期,而不是集中在最后。
2. 里程碑预验收
每个里程碑结束,用 30-60 分钟做一次小验收,范围只限本里程碑相关条目。遗留问题当场记录,进入下阶段跟踪。不要把所有问题积累到项目结束。
3. 验收会流程标准化
材料提前发、逐条确认、争议记录、结论签字、纪要当天发。这五步固定下来,验收会的效率会有明显提升。我见过最容易出问题的环节是"材料提前发",很多项目当天才发材料,会议就变成了现场阅读,浪费所有人时间。
4. 争议升级机制
提前约定:什么级别的争议由谁拍板、多长时间内必须解决、升级后如何记录。没有升级机制的项目,争议会在执行层反复循环,直到某个人情绪爆发才被推到决策层。
5. 验收后跟踪
有条件通过的条目必须有跟踪人和截止时间,并纳入下一个周期的检查。否则"有条件通过"会变成"永远通过",遗留问题被静默遗忘。
十二、结语:效率不是催出来的,是标准前置省出来的
回到开头那组对比。两个项目的差别不在团队努力程度,也不在技术难度,而在于规则是提前定的,还是事后谈的。提前定规则的项目负责人,看起来前期慢了一点,但整个项目周期里省下了大量会议、返工、解释和等待。
我想留下三个可能和你看到的主流说法不太一样的判断。
第一,验收标准的核心不是"写清楚",而是"有人认"。一份没人确认的标准,写得再规范也只是自我安慰。确认动作比文档质量更重要。
第二,验收不是质量控制环节,而是目标管理环节。它检验的不只是交付物是否达标,更是项目目标是否被正确理解和实现。把验收放在质量体系里,会低估它的价值。
第三,项目负责人的效率提升,最有效的杠杆往往不在执行层,而在规则层。催进度、开短会、加人手,收益都是线性的;把验收标准前置,收益是结构性的。
如果你现在手上正好有一个项目,我建议下一步做三件具体的事:
- 列出这个项目的验收人清单,包括签字人、否决人、建议人、使用人,确认他们能否出席关键节点。
- 写出至少 5 条验收矩阵条目,覆盖质量、性能、文档三个维度,每条都带阈值、证据、验收人、验收时间。
- 在下次周会上用 5 分钟过一遍这张矩阵,让业务方确认一次,并把确认记录留档。
这三件事加起来不超过两小时,但它可能帮你省下后面几十次会议和几周等待。验收标准这件事,做得越早越便宜,越晚越昂贵,这是我在多个项目里反复验证过的判断。
常见问题解答(FAQ)
1. 项目目标验收标准到底该在什么阶段定,项目启动时定还是收尾前定?
我上一段项目就是先开工,交付前一周才拉着甲方对验收标准,结果对方列出一堆没做过的要求,我们只能连夜补。我现在特别纠结:太早定会不会把还没想清楚的东西写死,太晚定又几乎必然扯皮,到底哪个时间点定才是对的?
判断依据很简单:验收标准属于项目范围定义的一部分,应该在范围基线确认的同一个节点定,而不是交付后才补。可执行的做法分三层:立项或启动阶段先出“验收框架版”,只明确验收人、验收维度、关键指标口径和证据类型,允许留 10%,20% 的待细化项;
需求或方案评审阶段出“验收基线版”,把每个指标的量值、阈值、取样方式、判定责任人写实,这份版本要走变更流程;交付前只做“证据收集和逐项核对”,不再新增标准。如果对方在交付阶段提出新标准,一律走变更:评估工作量、影响排期和费用,由变更审批人签字后才纳入验收。
这样做的目的不是把标准写死,而是让后期新增的要求有成本归属,而不是默认由项目组吞掉。
2. 验收标准怎么写才算“可验证”,怎么把“体验好”“响应快”这种词翻译成能打勾的指标?
我们写验收标准时最容易被退回的一句话就是“满足业务需求”,甲方说“我要的就是顺手、快、稳定”。我试过写“响应时间小于 2 秒”,结果被问是首屏还是接口、是平均值还是 95 分位,当场答不上来,特别尴尬。到底要写到什么颗粒度才既不空泛、又不会把自己写死?
可验证的标准必须同时具备四个要素:指标、量值或阈值、取样口径、判定人。以“响应快”为例,合格的写法是“核心查询接口在 100 并发下,P95 响应时间不超过 800 毫秒,取连续 3 个工作日生产环境监控数据,由技术负责人核对”,而不是只写“响应时间小于 2 秒”。
判断颗粒度是否够用的方法:把这条标准交给一个没参与项目的人,他能不能在不问你的前提下,独立判断“通过”还是“不通过”,能就是合格,不能就继续拆。另外要区分三类指标:功能类写“通过/不通过”和用例通过率;性能与非功能类必须写统计口径,包括并发量、数据量级、时段、分位值;
主观体验类不要硬编数字,改成“由谁、在什么场景下、按什么评分表打分,低于几分视为不通过”,把主观判断变成有名字、有规则的评审动作。写完以后建议反向自测一遍:这条标准在项目末期有没有办法产出证据,产出不了就说明写得太虚。
3. 验收人和决策链应该怎么定,多个领导意见不一致的时候谁来拍板?
我最怕的场景就是验收会上坐了七八个人,每个人都能说一句“我觉得还差点意思”,但没人敢签字。我甚至遇到过验收人中途换人,新来的领导完全不认之前的沟通结论。所以我很想知道,验收人到底该定几个,出现分歧时有没有一个明确的裁决顺序?
落地做法是先把角色拆成四类,而不是笼统写一个“甲方”:签字人(唯一,对验收结论负责)、使用方代表(提使用性意见)、技术或质量否决人(只对硬性指标有否决权)、影响者(可提意见但不参与判定)。验收人清单要写进验收基线,并且约定一条规则:签字人变更必须书面通知并重新确认已有结论,口头交接不生效。
分歧处理建议预设三级升级路径:第一级由双方项目负责人对照验收矩阵逐条核对,只讨论“是否达到已约定阈值”,不讨论新增需求;第二级由双方签字人会议裁决,设定明确时限,比如 3 个工作日内给出结论;第三级走合同或治理层约定的争议条款。
同时把结论分成四档,通过、有条件通过(列出遗留项、责任人、关闭时间)、不通过(写明不通过的具体条目)、暂缓(写明缺什么材料)。避免用“基本通过”这种模糊结论,因为它等于把争议留到付款环节才爆发。
核心关键词
文章包含AI辅助创作:项目目标验收标准教程:项目负责人效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315510
读者评论
文中那组对比数据虽然作者注明是样本观察,但方向确实扎心。验收会1次对4次、遗留问题4条对37条,差距不是技术造成的,而是规则有没有提前定义。我更认同那句'前置的收益主要体现在减少上',减少会议和返工才是真正的效率。
三层翻译结构是全文最实用的部分。业务目标层、目标效果层、交付标准层分开之后,'提升便捷性'这类形容词才有机会落成'操作步骤从8步降到4步'。很多项目失败就在于只有第三层清单,做完却说不清业务价值。
DoD、交付物清单、验收标准、结项条件这四个概念混用,确实是最常见的隐藏坑。团队按DoD认为早该结束,客户按合同验收觉得还没开始,错位就从这里来。建议项目启动时就把这四份定义摆在一起对齐一次。
口头确认24小时内落成文字这条,看着琐碎,实际是最省钱的动作。争议发生时,会议纪要和确认邮件就是唯一能拿出来的东西。证据链不是不信任,而是把'说不清'变成'可以查',这一点写得很实在。
场景二'再改改但说不出改什么'太真实了。不过现实中项目负责人未必有足够话语权去要求业务方提前定标准,尤其乙方在弱势时更是如此。方法论没问题,落地还需要组织层面的支持,否则容易变成纸上流程。
