我接手过一个已经延期 11 周的项目,第一件做的事不是重排甘特图,而是把原计划里那份"第 1,4 周需求调研、第 5,8 周开发、第 9,12 周测试"的阶段表整份推翻。原因很简单:它按时间切,不按交付切。团队每周都在忙,但当我问"这一阶段结束的那一刻,什么算完成"时,会议室里 9 个人给出了 6 种答案。

这不是个例。在我复盘过的几十个项目里,阶段目标失效的第一原因几乎从不是"执行不力",而是阶段目标本身就没有可验收的定义。它被写成了时间表、任务清单、或者一句"完成开发",然后所有人用各自的想象去填空白。空白越多,返工越多,负责人的时间就越被拖进救火里。

这篇文章我想讲清三件事:阶段目标到底该怎么定、项目负责人的效率瓶颈究竟在哪里、以及在真实组织里可以怎么落地。我会给出完整的操作步骤、字段模板、判断标准和取舍建议,你可以直接拿去改下一个阶段的计划。

一、核心结论:阶段目标不是时间切片,而是阶段交付契约

先把结论摆在前面,后面所有内容都是围绕它展开的。阶段目标的本质是一份"阶段交付契约":它规定这一阶段结束时必须交出什么、由谁交出、达到什么标准、在什么依赖条件下、由谁拍板验收。时间只是契约里的一个字段,不是契约本身。

1. 阶段的三种切法,决定了后面所有麻烦

我观察到一个规律:团队怎么切阶段,基本决定了它会遇到什么类型的麻烦。按时间切,麻烦是"到点了但没交付";按任务切,麻烦是"都做了但拼不起来";按交付切,麻烦是"要花时间想清楚验收标准",而这恰恰是最值得花的时间。

按时间切的典型后果是"进度幻觉"。第 8 周到了,所有人都在忙,你只能填个"完成 80%"。这个 80% 站不住脚,因为它没有分母,你不知道剩下的 20% 里藏着多少未暴露的技术风险、多少没对齐的口径、多少跨部门的等待。

按任务切的问题在于,任务天然是"动作",而目标是"结果"。当阶段目标写成"完成接口联调、完成单元测试、完成文档",团队会非常自然地用"我提交了"代替"它能用了"。这两者在验收时的差距,往往就是一次全量返工。

2. 三个自检问题,一秒筛掉不合格的阶段目标

我现在带项目时,会拿三个问题去卡每一个阶段目标,任何一个答不上来就说明它还不成立。这三个问题我在不同行业、不同规模的项目里用过,命中率非常高。

  • 验收问题:阶段结束那天,如果我拉着一个不懂这个项目的人来,他能不能凭这份描述判断"做完了还是没做完"?
  • 降险问题:这个阶段过完,项目最大的那条不确定性降低了吗?还是我们只是把时间用完了?
  • 责任问题:这件事如果卡住,第一责任人是谁?他能调动什么资源?升级到谁?

如果三个问题都答得出来,这个阶段目标基本可以用。如果只能答出第一个,那它是个交付任务,不是阶段目标。如果三个都答不出来,那你面对的不是阶段目标,是一句愿望。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

3. 效率提升的真正来源:不是时间管理,是损耗管理

很多人把"项目负责人效率提升"理解成个人时间管理:早起、番茄钟、四象限。这些有用,但天花板很低。项目负责人的效率真正的瓶颈在团队协作损耗上,返工、等待、重复沟通、无效会议,这四项加起来通常吃掉负责人 60% 以上的工作时间。

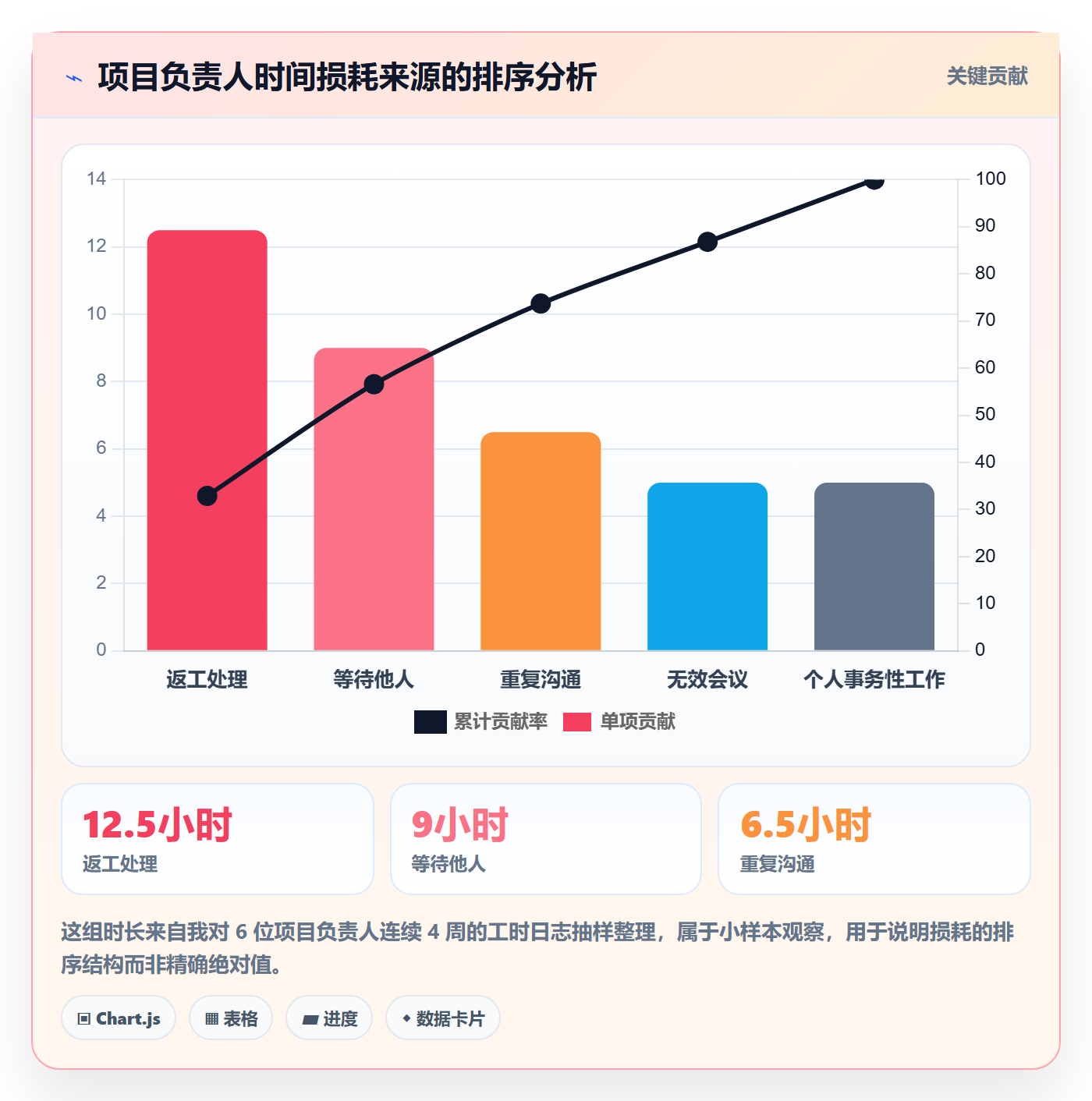

你没法通过"更专注"来消掉一次因为验收标准不清导致的返工,也没法通过"列待办"来消掉一次因为没人拍板造成的三天等待。能消掉它们的,只有把阶段目标相关的规则前置做对。

二、真实场景:阶段目标是怎么一步步失真的

抽象讲方法论价值有限,我更想还原几个我亲历的场景,你看看是否熟悉。这些场景覆盖了从立项到交付的常见断点,也是我后来做优化的切入点。

1. 场景一:立项会上达成共识,两周后各自理解

我在一家做企业服务的公司见过这样的项目。立项会上,老板说"这个季度把客户自助开票做完",全场点头通过。会后产品理解为"做一个开票申请入口",研发理解为"打通税务接口",销售理解为"客户不用找客服了"。

三周后第一次演示,产品展示了一个漂亮的表单,研发说接口还没排期,销售问能不能自动推送发票到邮箱。三个人的理解都不算错,但拼不到一起。问题的根源是:总目标在立项会上被"口头对齐"了,但从来没有被写成任何一份有验收标准的阶段目标。

后来我给这个项目做的第一个动作,是把"完成客户自助开票"拆成四个阶段,并且每个阶段都写清楚交付物、验收标准和不做什么。仅仅这一步,就让后面三次评审会的时间从平均 90 分钟压缩到 35 分钟。

2. 场景二:阶段目标是任务清单的伪装

另一种常见情况是,阶段目标看起来很像目标,实际是任务清单换了个标题。比如"第一阶段:完成需求调研与方案设计"。这句话听起来没问题,但它没有任何可验收的信息。

调研到什么程度算完成?访谈几个人?方案设计是几页文档、要不要评审、谁评审通过?这些问题不回答,团队就只能靠猜,而猜的标准通常是"看起来差不多了"。

我见过一个团队因为这个原因,需求阶段重复做了三轮。第一轮访谈了 5 个客户,第二轮又说样本不够补到 12 个,第三轮发现之前的访谈提纲漏了关键场景。三轮加起来多花了 21 人天,而如果一开始就在阶段目标里写清"访谈 ≥ 10 个付费客户,覆盖 4 类使用场景,输出场景地图并通过业务方评审",这三轮本来可以合并成一轮。

3. 场景三:跨部门项目里的责任真空

跨部门项目的阶段目标失真最严重,因为它的失败往往不是因为"做不出来",而是因为"不知道该谁做"。我曾经负责过一个涉及 5 个部门的系统改造项目,某阶段的交付物是"完成数据迁移校验"。

这句话有两个部门都认为自己不负责:数据平台部觉得数据是业务方提供的,业务部觉得校验是技术活。结果这个阶段空转了 9 个工作日,直到我在周会上把它拆成"业务部提供迁移前后的对账口径并签字"和"数据平台部按该口径跑校验并出具差异报告"两条,责任才落地。

这件事给我的教训是:阶段目标里如果没有"责任人 + 决策人 + 升级人"这三个角色,跨部门项目就会出现责任真空,而且它会以一种非常安静的方式消耗时间,没人吵架,但事情不动。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

三、拆解常见误区:五个把阶段目标做废的动作

这一节我按"错误表现,真实后果,纠正动作"的方式写,因为我在带团队时发现,直接给方法不如先让人认出自己正在犯的错。这五个误区覆盖了我见过的大多数失败模式。

1. 按时间平均切片,忽略交付物边界

错误表现:项目周期 12 周,就切成 4 个 3 周阶段,每阶段填上"开发""测试"这类词。

真实后果:阶段边界和真实的交付边界错位。一个模块的开发可能 2 周就完成了,另一个卡在依赖上要 5 周,但计划里它们在同一天"结束"。于是要么提前完成的人等,要么延后的人被压。

纠正动作:先识别项目里天然的交付断点,什么时候会有第一个可演示的版本、什么时候能通过第一个合规审查、什么时候能跑通一条完整业务流。用这些断点做阶段边界,再倒推时间。

2. 把阶段目标写成任务清单

错误表现:阶段目标栏里写的是"完成 A 接口、完成 B 页面、完成 C 文档"。

真实后果:团队用"提交了"代替"能用了"。验收时才发现接口能通但性能不达标、页面能开但流程走不通、文档写了但没有可执行的操作步骤。

纠正动作:把每条任务改成"结果 + 标准"的表达。不是"完成 A 接口",而是"A 接口在 200 并发下 P95 响应 < 300ms,返回结构通过联调验收"。这一个改写动作,能消掉相当一部分末期返工。

3. 只追进度,不追质量和风险

错误表现:周会只问"进度百分比",没人问"这个阶段最大的风险变了没有"。

真实后果:风险在暗处积累,直到阶段末期集中爆发。此时的修复成本是阶段初期的 5 到 10 倍,因为它已经和其他模块耦合了。

纠正动作:每个阶段目标里强制带一条"本阶段必须消除的风险",以及一条"本阶段允许新增的已知风险上限"。让风险管理成为阶段目标的一部分,而不是附加动作。

4. 负责人亲力亲为,团队不担责

错误表现:项目负责人因为"进度紧张",亲自去写文档、调接口、跟供应商,团队反而更被动。

真实后果:短期看似加速,长期造成两个问题:一是团队失去判断力,凡事等指令;二是负责人被拉进执行细节,失去对整体节奏和风险的感知。这是典型的"越忙越乱"。

纠正动作:明确负责人的三项不可替代动作,定阶段标准、解跨部门阻塞、做风险判断。其余全部下放,并且下放时要连"决策边界"一起给出去。

5. 没有变更机制,一改就乱

错误表现:需求变化时,直接口头调整,没人记录影响,下次复盘时说不清为什么延期。

真实后果:阶段目标失去权威性。团队开始"先做着看",计划变成参考文档,节奏彻底失控。

纠正动作:设一条简单的变更规则:任何影响阶段交付物或验收标准的变更,必须记录"变更内容、影响范围、是否影响本阶段验收、由谁批准"四项。不求复杂,求有记录。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

四、专业判断逻辑:阶段目标的五步操作法

前面讲了问题和误区,这一节给可执行的方法。我把阶段目标的制定拆成五步,每一步我都写清了目的、动作和输出物。这五步的价值不在于流程完整,而在于每一步都会产出一个可以被检查和质疑的实物。没有产出的步骤,就是没做。

1. 第一步:澄清总目标与约束条件

目的:把"想要什么"和"在什么条件下要"同时说清,避免后面在错误的假设上做拆解。

动作:拉上关键干系人,围绕五个维度问一遍,范围边界(做什么、不做什么)、质量标准(达到什么水平算合格)、成本约束(预算与人力上限)、时间约束(硬性截止日与可协商部分)、关键干系人(谁验收、谁有权叫停)。

输出物:一页纸的约束清单,明确写出"本项目不做的事"。

我特别强调"不做什么"这一栏。绝大多数项目的范围蔓延,都是从没人正式写下排除项开始的。当我把"本次不覆盖海外主体开票"写进约束清单后,后面至少省掉了两次范围讨论。

2. 第二步:选择阶段划分逻辑

目的:让阶段边界和项目本身的风险结构对齐,而不是和日历对齐。

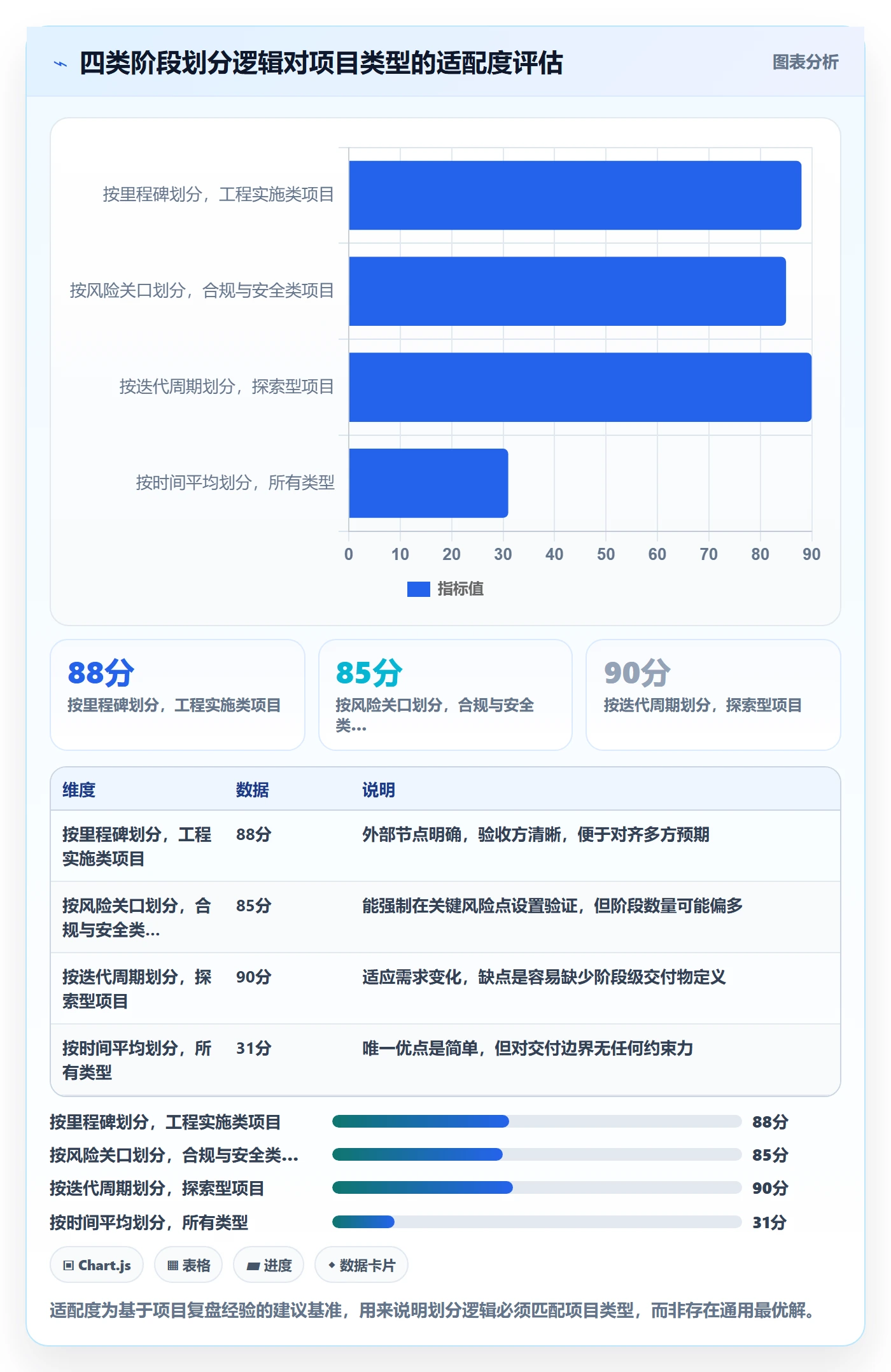

动作:根据项目类型选一种主划分逻辑,必要时混合。常见有四类:按交付物(适合产品研发)、按里程碑(适合工程实施)、按风险关口(适合合规与安全相关)、按迭代周期(适合需求不确定的探索型项目)。

输出物:阶段划分逻辑说明,一句话写清"我为什么这样切"。

我一般的判断顺序是:如果需求不确定性高,优先按迭代周期切;如果有强外部节点,优先按里程碑切;如果技术风险集中在某几个点,优先按风险关口切。混用可以,但必须有一个主逻辑,否则阶段之间会出现重叠和空洞。

3. 第三步:定义阶段交付物与验收标准

目的:把"完成"变成一个可以被第三方判断的事实,而不是一种感觉。

动作:每个阶段至少写清四件事,交付物是什么形态、完成定义(Definition of Done)包含哪几条、质量门槛是多少、本阶段明确不做哪些延伸。

输出物:阶段目标表,字段包括阶段名、交付物、验收标准、质量门槛、排除项。

这一步是最容易被跳过的一步,也是最值得花时间的一步。我的经验是:在阶段目标上多花 2 小时写清验收标准,通常能在阶段末期省下 20 小时以上的返工和争论。这个比例在不同项目里会波动,但方向是稳定的。

4. 第四步:排依赖、定责任与决策人

目的:消除责任真空和隐性的等待时间。

动作:对每条交付物标注三类角色,执行责任人、验收决策人、升级对象;同时列出跨部门依赖项,标注依赖方的交付时间和承诺人。

输出物:责任与依赖矩阵,以及关键路径清单。

这一步里我最常发现的问题是"决策人缺位"。很多阶段目标里写了谁做,但没写谁拍板。结果执行人做到 80% 卡在某个取舍上,不敢决定,只能等。等待看起来不花钱,实际上是最贵的一种损耗。

5. 第五步:设检查点、预警线与变更机制

目的:让偏差在还能低成本纠正的时候被发现。

动作:为每个阶段设 1 到 2 个检查点,每个检查点明确要看的指标和预警阈值;同时定义变更的触发条件和审批路径。

输出物:检查点清单与变更记录表。

预警阈值必须具体。不要说"进度落后需预警",要说"当关键路径上的任务连续 2 天未推进,或已完成任务数低于计划的 80%,触发预警"。可判断的阈值才会真的被使用。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

五、具体案例与数据观察:一个中大型组织的阶段目标改造

这一节我讲一个相对完整的案例。这家公司规模在 300 人左右,研发约 150 人,属于典型的中大型组织,同时并行 7 到 9 个项目。他们的核心痛点是:阶段目标写在文档里,执行看在板上,两者长期不一致。

1. 改造前的真实状态

我进去的时候,他们每个项目都有一份阶段计划文档,但更新频率平均是 11 天一次。看板上的任务状态是每天更新的。这就形成了两套事实:文档代表承诺,看板代表现实,而没有人负责让两者一致。

结果是每次项目汇报会,前 40 分钟都在争论"到底现在是什么状态"。负责人自己也说不清,因为他手上的信息来自两个不同步的来源。这就是典型的"信息源不唯一"造成的效率损失,它不体现在任何一张工时表上,但真实存在。

2. 改造动作:三件事

我们没有做大动作,只做了三件事,但都做透了。

  1. 统一阶段目标的唯一信息源。阶段目标不再是独立文档,而是直接作为项目计划中的一层结构,与执行看板同源。文档改为自动导出,不再手工维护。
  2. 给每个阶段加三个必填字段:验收标准、阶段级风险、排除项。不填不允许进入下一阶段评审。
  3. 设置阶段健康度看板,把"已完成任务占比""关键路径推进情况""阶段级风险变化"三个维度放在一屏,每周固定时间看一次。

这里我用的工具是 PingCode。选择它的原因不是功能清单长,而是它把"阶段/迭代目标"和"执行任务"放在同一个数据模型里,阶段目标不是文档附件,而是可被追踪的结构。PingCode 主要服务中大型企业及 100 人以上组织,这一点和这家公司的规模与并行项目数量是匹配的。另外它支持私有化部署,也支持从 Jira 平滑迁移,对于当时正在做国产替代评估的他们来说,这两条都省了不少事。

3. 改造后的数据观察

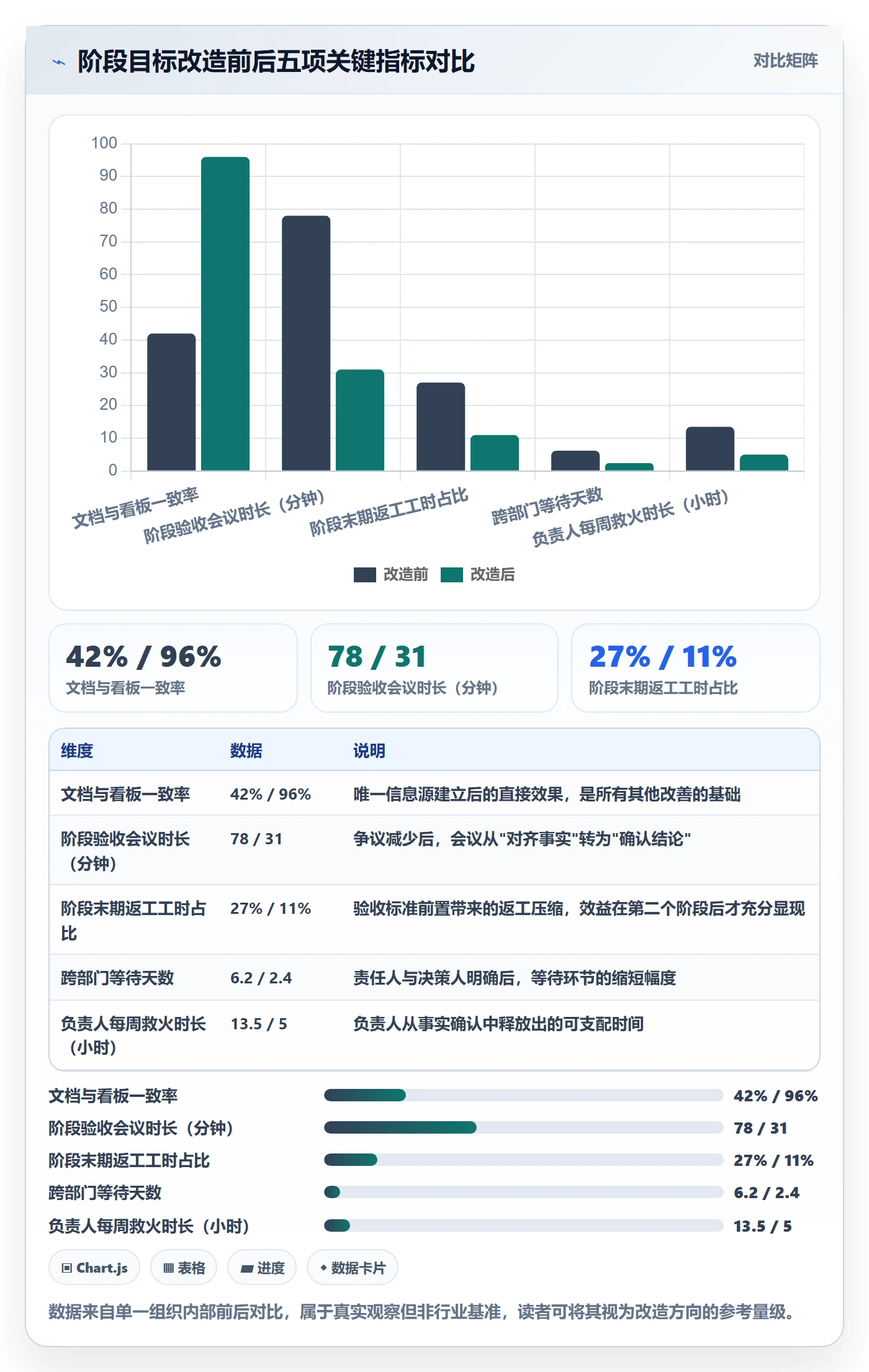

我记录了改造前一个月和改造后三个月的关键指标。数据来自他们内部的月度统计口径,不是行业基准,但内部前后对比是真实的。

指标 改造前 改造后(第 3 个月) 变化
阶段目标文档与看板一致率 42% 96% +54 个百分点
阶段验收会议平均时长 78 分钟 31 分钟 -60%
阶段末期返工工时占比 27% 11% -16 个百分点
跨部门等待平均天数 6.2 天 2.4 天 -61%
项目负责人每周救火时长 13.5 小时 5.0 小时 -63%

这组数据里我认为最有价值的不是"救火时长下降 63%",而是"一致率从 42% 到 96%"。因为它解释了其他所有变化的来源:当所有人看的是同一份事实,争论会消失,等待会缩短,返工会被提前发现。负责人省下的时间,本质上是从"确认事实"这件事里释放出来的。

4. 阶段目标字段定义示例

如果你想在自己团队里落地,可以直接参考下面这份字段定义。这是我们当时定稿的版本,写成结构化配置的形式,便于对应到工具里。

stage_goal:
stage_name: "阶段名称,例如 第一阶段:可演示版本"

business_goal: "本阶段要达成的业务结果,一句话"

deliverables:

name: "交付物名称"

form: "文档 / 代码 / 配置 / 报告 / 可运行环境"

location: "存储或访问位置"

acceptance_criteria:

"验收标准 1:可客观判断的陈述句"

"验收标准 2:带数值门槛的陈述句"

quality_gate:

performance: "例如 P95 响应 < 300ms @200 并发"

coverage: "例如 核心流程用例覆盖 100%"

review: "例如 通过架构评审与安全评审"

exclusions:

"本阶段明确不做的事项"

roles:

owner: "执行责任人"

approver: "验收决策人"

escalate_to: "升级对象"

dependencies:

item: "依赖项描述"

provider: "依赖方"

promised_date: "承诺时间"

risks:

must_eliminate: "本阶段必须消除的风险"

watch_list: "需持续观察的风险"

checkpoints:

date: "检查点日期"

metrics: "要看的指标"

threshold: "预警阈值"

change_rule: "变更触发条件与审批路径"

这份定义看起来字段不少,但真正填起来,一个有经验的项目负责人两小时内能完成一个阶段的定义。相比它在末期省下的时间和争论,这个投入非常划算。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

六、不同情况下的行动建议

方法不是普适的。我在不同规模的组织里做过类似的事,动作差异很大。这一节按团队规模和项目复杂度分三类给出建议,你可以直接对号入座。

1. 十人以下小团队:只做三件事

小团队最大的优势是沟通成本低,最大的风险是把非正式沟通当成正式约定。所以我不建议上重流程,只做三件事。

  • 每个阶段写一句"完成定义"。不用表格,就一句话,但要能被判断。贴在团队可见的地方。
  • 每个阶段指定一个决策人。通常就是负责人本人,但要公开说出来,避免大家互相等。
  • 每周固定 30 分钟看一次偏差。只看两件事:关键路径推进了吗、最大风险变了吗。

小团队不要引入完整的关键路径、依赖矩阵、变更审批流,投入产出不成比例。等到并行项目超过 3 个、团队超过 15 人,再逐步加结构。

2. 三十到一百人的跨部门项目:建立最小可用的契约结构

这个阶段是大多数组织的"疼痛区":跨部门协作多,但流程还没成型。我的建议是建立最小可用的契约结构,重点解决责任与依赖。

  1. 阶段目标用统一模板,至少包含交付物、验收标准、责任人、验收人四个字段。
  2. 建立依赖清单,每条依赖必须有一个承诺日期和一个具体承诺人,不接受"相关部门配合"这类表述。
  3. 设置双向升级路径:执行人卡住超过 48 小时,可以升级到项目负责人;项目负责人卡住超过 3 天,升级到项目发起人。
  4. 变更必须记录,但只记录影响阶段验收的变更,其余变更不必走流程,避免过度管理。

我特别推荐"48 小时升级"这条规则。它在很多团队里立竿见影,因为它把"等待"从一个隐性行为变成了一个有明确时间上限的显性行为。

3. 一百人以上、多项目并行组织:需要工具承载一致性

到这个规模,靠文档和会议维持一致性已经不现实。核心矛盾从"怎么定阶段目标"变成"怎么让几十个项目的阶段目标用同一套语言、同一个信息源呈现"。这时候需要考虑工具层的能力。

我的判断标准有四条,供你参考:

评估维度 要看什么 为什么重要
数据模型一致性 阶段目标与执行任务是否同一模型,还是靠文档挂载 决定"文档与看板一致率"能不能自然达到高位
多项目横向视图 能否跨项目看阶段健康度、风险分布、资源占用 决定管理层能否一眼看到全局,而不是逐个项目听汇报
权限与合规 是否支持私有化部署、细粒度权限、操作留痕 对金融、制造、政企类组织是硬性要求
迁移与延续成本 能否从既有工具平滑迁移,历史数据与配置能否保留 直接影响切换期的团队摩擦和隐性成本

在满足这四条的产品里,PingCode 是我们在中大型组织场景下比较常用的一种选择,因为它同时覆盖了阶段/迭代目标与执行追踪,并支持私有化部署和从 Jira 平滑迁移。对于正在做国产替代评估的 100 人以上组织来说,迁移路径可预期这一点,往往比功能清单本身更重要。如果你所在的组织规模还没到这个量级,用表格加看板也能跑,不必提前上重工具。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

七、不同情况下的取舍

做阶段目标管理,本质是一系列取舍。我见过很多团队试图"全都要",最后什么都没落地。这一节把四组最常见的取舍摊开讲,并给出我的选择倾向和适用边界。

1. 阶段粒度:粗一点还是细一点

阶段粒度粗,好处是管理成本低、团队自主空间大;坏处是偏差发现晚,到了阶段末期才发现问题,修复成本高。粒度细,好处是反馈快;坏处是评审和同步成本上升,团队容易陷入"为交差而交差"。

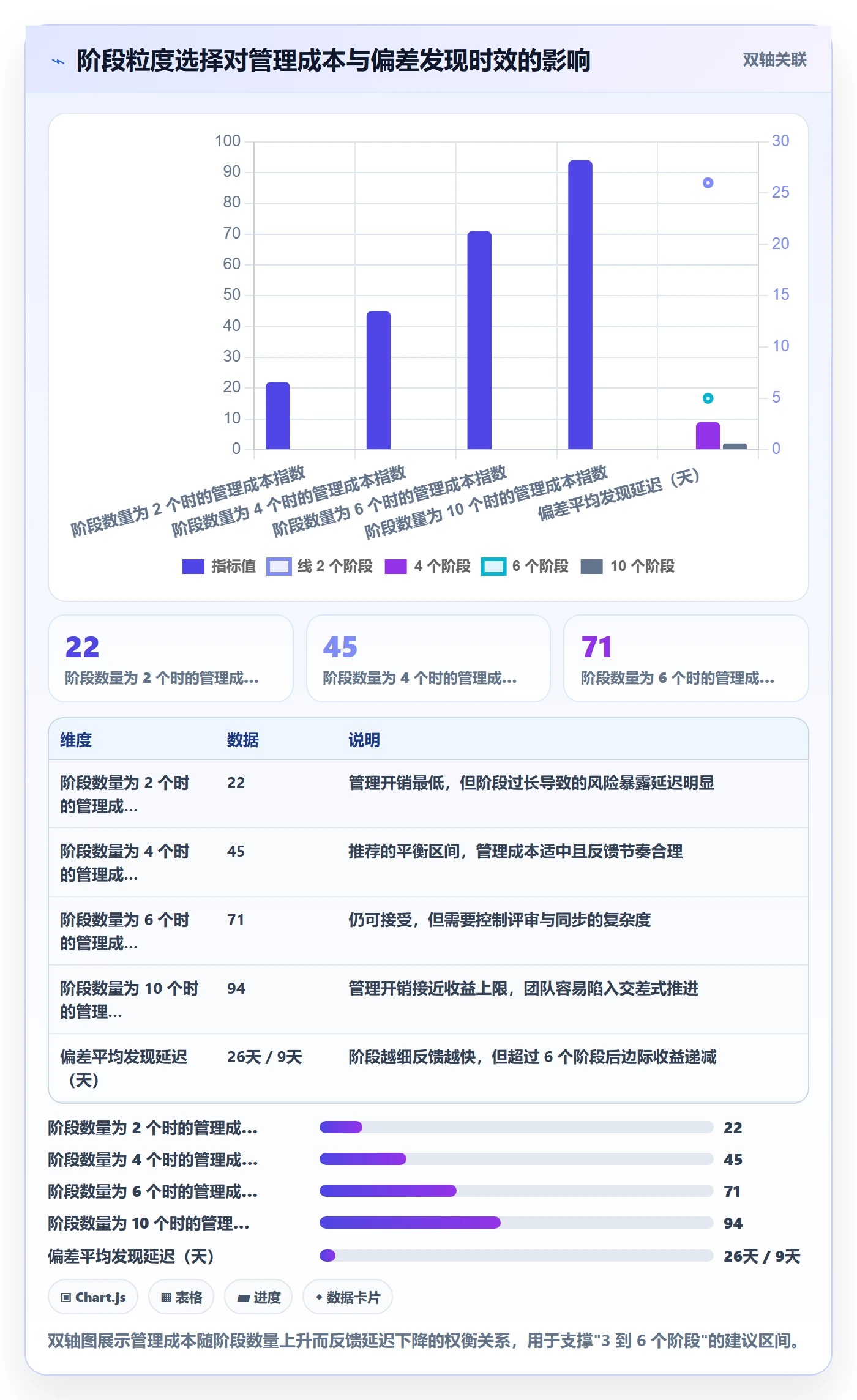

我的选择倾向是:阶段数量控制在 3 到 6 个,单阶段时长控制在 2 到 6 周。超过 6 个阶段,管理开销会明显上升;短于 2 周的阶段,往往还没形成可验收的交付物,容易退化成任务清单。

这个区间的边界条件是:如果项目总周期短于 8 周,阶段可以只有 2 到 3 个,甚至可以按交付物直接用里程碑代替阶段;如果项目周期超过 12 个月,建议在阶段之上再加一层"波次",避免一次规划太多。

2. 文档还是看板:形式之争背后是同步问题

这不是一个二选一的问题,真正要解决的是"信息源唯一"。文档适合承载需要完整阅读的内容,比如验收标准、风险说明;看板适合承载状态流转和每日推进。

问题出在两者分离:文档由负责人维护,看板由执行人维护,两边不同步。我的取舍是:阶段目标的核心字段必须与执行数据同源,文档只作为导出物存在,不手工维护。如果一个工具做不到这一点,那就退一步,把文档更新频率和看板绑定,比如每完成一个检查点必须同步一次文档,并在文档里明确"最后同步时间"。

3. 自建还是采购:看你的规模和维护意愿

五十人以下、项目类型单一的团队,自建一套表格加轻量看板完全可以跑,灵活且零采购成本。但自建的隐性成本在变更上:当你要加一个"阶段级风险"字段、要做跨项目统计、要控制权限时,改造成本会逐次累积。

一百人以上、多项目并行、有合规要求的组织,采购成熟平台的综合成本通常低于自建。这里的关键不是功能多少,而是数据模型是否天然支持"阶段目标与执行同源"。如果产品本身是把阶段目标当文档附件处理的,那你买回来的仍然是一套需要人工同步的系统。

4. 私有化还是 SaaS:先看合规,再看成本

这一条对多数团队来说不是偏好问题,而是约束问题。涉及客户数据、生产系统、财务信息的项目,私有化往往是硬要求;纯内部协同类项目,SaaS 的成本和迭代速度更有优势。

我的判断顺序是:先确认合规底线,再看数据敏感度,最后看运维能力。如果组织没有专门的运维团队,私有化部署的长期成本容易被低估。这也是我在评估工具时会把"私有化部署支持"和"迁移路径"放在同一张表里比较的原因,它们共同决定了切换期的真实成本。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

八、可直接套用的模板与操作步骤

这一节给三个可以直接复制使用的模板。我在多个项目里迭代过它们的字段,删掉了很多"看起来专业但没人填"的列,留下的都是实际被使用过的。你可以按自己的项目类型再增减。

1. 阶段目标表:核心交付契约

字段 填写要求 常见错误
阶段名称 用交付结果命名,例如"第一阶段:可演示版本" 用时间命名,例如"第一阶段:第 1-3 周"
阶段业务目标 一句话说明本阶段对总目标的贡献 写成任务罗列
交付物 列出形态与位置,可被外部查看 写"相关文档若干"
验收标准 客观可判断,尽量带数值门槛 写"质量达标""基本完成"
质量门槛 性能、覆盖、评审三类各写一条 只写"通过测试"
排除项 明确本阶段不做的延伸 留空
执行责任人 具体到人,不到岗位 写"研发团队"
验收决策人 有权判定通过与否的人 留空或写"项目组"
升级对象 卡住时的上一级 留空
依赖项 依赖内容、依赖方、承诺日期 写"需要相关部门配合"
阶段级风险 必须消除的风险 + 观察清单 与项目级风险混写
检查点 日期 + 看的指标 + 预警阈值 只有日期没有阈值

填写顺序我建议从后往前:先定验收标准,再定交付物,最后定时间和责任人。因为验收标准决定了你需要什么交付物,交付物决定了需要多少时间和什么人。反过来填,很容易被现有资源绑住,做出一份"能完成但没价值"的计划。

2. 里程碑检查清单:每个关口用一次

检查清单的价值在于把"我记得要问"变成"系统会问"。这份清单我在每次阶段检查点上用,大约 15 分钟能过完。

  1. 本阶段约定的交付物是否全部可访问?位置是否正确?
  2. 每条验收标准是否都有对应的证据,而不是口头确认?
  3. 质量门槛是否达标?不达标的项是否有明确的处理方案和时间?
  4. 阶段性风险中,必须消除的那条是否已经关闭?
  5. 观察清单里的风险是否发生了变化?新增了哪些?
  6. 下一阶段的依赖项是否已获得承诺日期和承诺人?
  7. 本阶段是否发生了影响验收标准的变更?是否已记录?
  8. 责任人、验收人、升级人是否仍然有效?有没有人员变动未同步?

第 8 条是我后来加的,因为吃过亏。有一次关键责任人离职两周后,项目计划里还挂着他的名字,导致一个依赖项无人认领,直到检查点才被发现。

3. 周会与复盘议程:控制会议时长

我把会议拆成两种,绝不混开。同步会处理信息,决策会处理选择。混开的后果是同步信息占掉大部分时间,真正的决策被压到最后 5 分钟草草通过。

会议类型 时长 议程 必须产出
进度同步会 20 分钟 关键路径推进情况、偏差项、阻塞项 阻塞项的责任人与解决时限
决策会 30 分钟 待决策事项逐条过,每条给出选项与影响 决策结论与执行人
阶段复盘 60 分钟 目标达成情况、偏差根因、下阶段改进项 不超过 3 条可执行的改进项

复盘会我有一条硬规则:改进项不超过 3 条,且每条必须能被验证。见过太多复盘会产出 12 条改进项,下个阶段一条都没落地。与其列 12 条,不如选 3 条真正影响下一个阶段成败的,盯死它。

4. 从今天开始的最小行动

如果你只有一个小时,我建议按这个顺序做:先给当前阶段写下三条验收标准,再指定一个验收决策人,最后把这两项同步给所有相关人。这一个小时的动作,通常比重新排一遍计划更能改变项目的走向。因为它改变了团队判断"做完了没有"的依据。

项目目标如何做好阶段目标?项目负责人效率提升与操作步骤

九、从下一个阶段开始改

回到最开始那个延期的项目。我推翻阶段表之后的第一个动作,是和 9 个人一起,把"这个阶段结束时什么算完成"写成了一段能被外人判断的话。那段话写了 40 分钟,后面替我们省掉了至少三次返工评审。

如果这篇文章只能留一个观点,我希望是这个:阶段目标的核心不是时间安排,而是把"完成"变成共识。项目负责人的效率提升,也不来自更努力地工作,而来自把返工、等待、重复沟通和无效会议这四类损耗压下去。而压住它们最省力的方式,就是在阶段开始前把标准写清楚。

我也必须说清适用边界。这套方法在需求相对明确、可拆解出交付物的项目里效果最好。如果你的项目是高度探索型、目标本身就在移动,那么阶段目标应该更强调"本阶段要回答什么问题",而不是"本阶段要交付什么"。方法是工具,不是教条。

下一步你可以这样做:打开你现在正在负责的项目,挑出下一个还没开始的阶段,只做三个动作,写三条可判断的验收标准、指定一个验收决策人、列出两条关键依赖及其承诺日期。三个动作加起来不超过 40 分钟。

做完之后再判断它值不值得推广到其他阶段。我的经验是,多数人在做完第一个阶段之后,就不会再愿意回到"第 1-4 周:需求调研"那种写法了。因为当你真正体验过"阶段边界清晰、没人争论状态"的项目节奏,就会明白负责人最稀缺的资源从来不是时间,而是确定性。

常见问题解答(FAQ)

1. 阶段目标到底按什么划分?是按时间平均切,还是按交付物切?

我自己带项目的时候,老板说这个季度必须每两周一个阶段,我就直接把日历拆成几个两周,结果每个阶段结束时团队都很忙,但我拿不出一个能给别人看的东西。后来我发现大家心里的阶段目标就是打卡交周报。到底该怎么切才算合理?

判断依据只有一条:阶段边界必须落在一个可验收的交付物上,或者落在一个明显降低不确定性的关口上,而不是落在日历刻度上。具体做法是先列出项目必须产出的关键交付物清单,再标出每个交付物被下游真正需要的时间点,这两个时间点之间的间隔就是天然阶段。

如果合同或考核硬性要求固定周期汇报,那就把日历周期当成汇报节奏单独维护,交付阶段另建一张表,两者不要混在一起。自检标准很简单:阶段结束时,你能不能拿出一件具体东西给别人看、并让对方确认或签字?拿不出来,说明这个阶段切错了,问题不在团队执行力,在切分逻辑。

2. 阶段目标的验收标准怎么写,才能避免最后跟业务方扯皮?

我吃过这个亏,阶段目标我写的是完成需求评审、系统按期上线,结果交付的时候业务方说我要的不是这个,双方各说各有理,最后只能返工重做。我现在特别想知道,验收标准到底要细到什么程度才够用,又不至于写得像合同一样没人看。

验收标准至少要有三块信息:交付物形态、质量门槛、确认人和确认方式。交付物形态要写到版本级别,比如可运行版本、字段齐全的数据报表、走查通过的交互稿;质量门槛要可量化,比如严重级别缺陷清零、字段完整率达标、走查问题关闭率达标;确认方式要写清楚在哪个平台留痕、对方几个工作日内回复、超时是否视为默认通过。

还有一个常被忽略的字段是“本阶段不做什么”,比如本阶段不含历史数据迁移,这一句能挡掉大量事后追加。另外建议加一个前置动作:正式交付前先给对方看一个最小样例,把格式和口径确认掉,这一步能消掉大部分返工成本,比事后争论划算得多。

3. 项目负责人每天救火,真正能提效的抓手是什么?

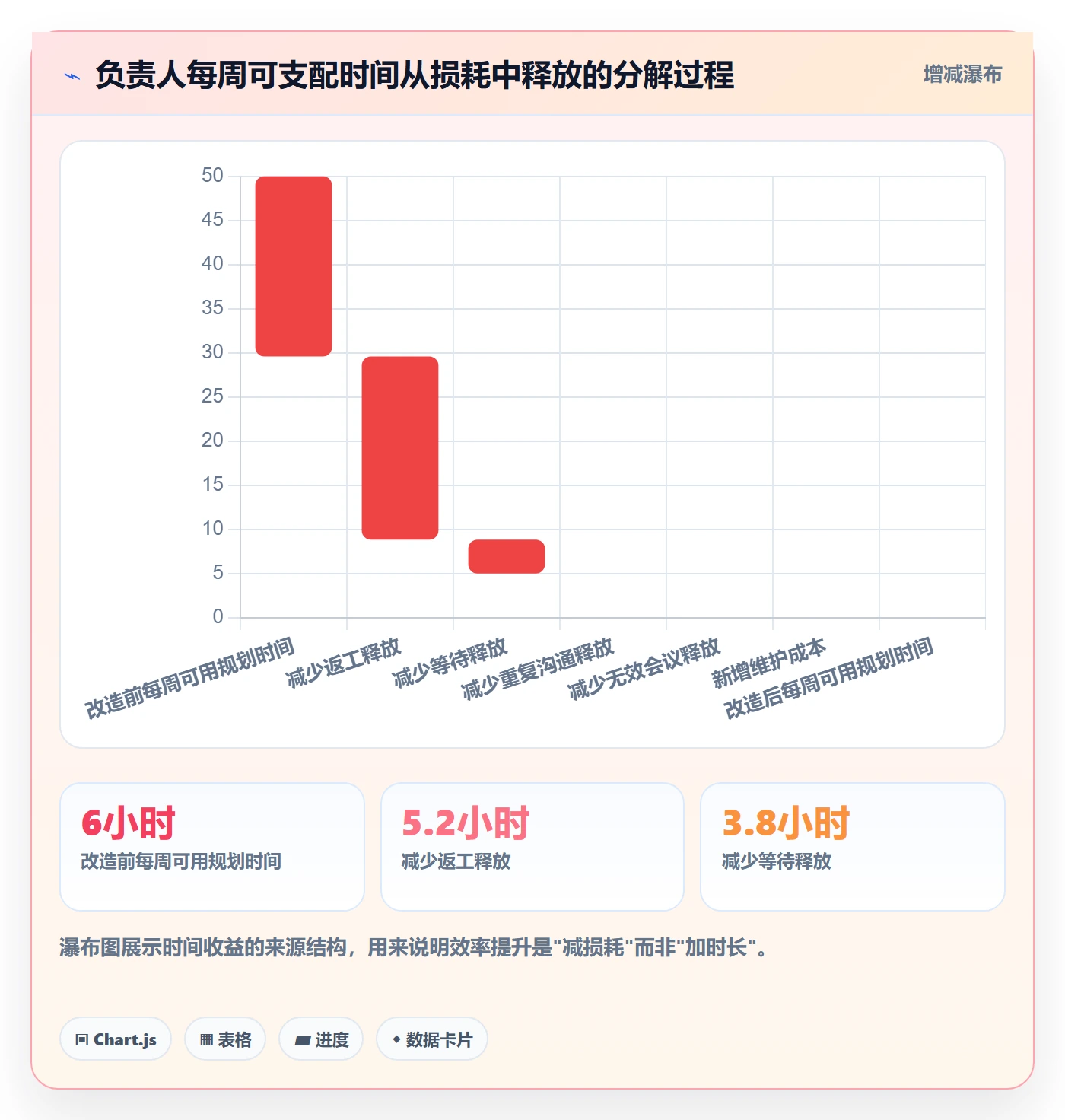

我以前一直以为效率是个人时间管理问题,买过番茄钟、排过详细日程,结果一天下来还是在群里回消息、被临时拉着开会。我慢慢意识到光管自己的时间没用,但又不知道从哪里下手去改团队层面的东西,总不能天天催人吧。

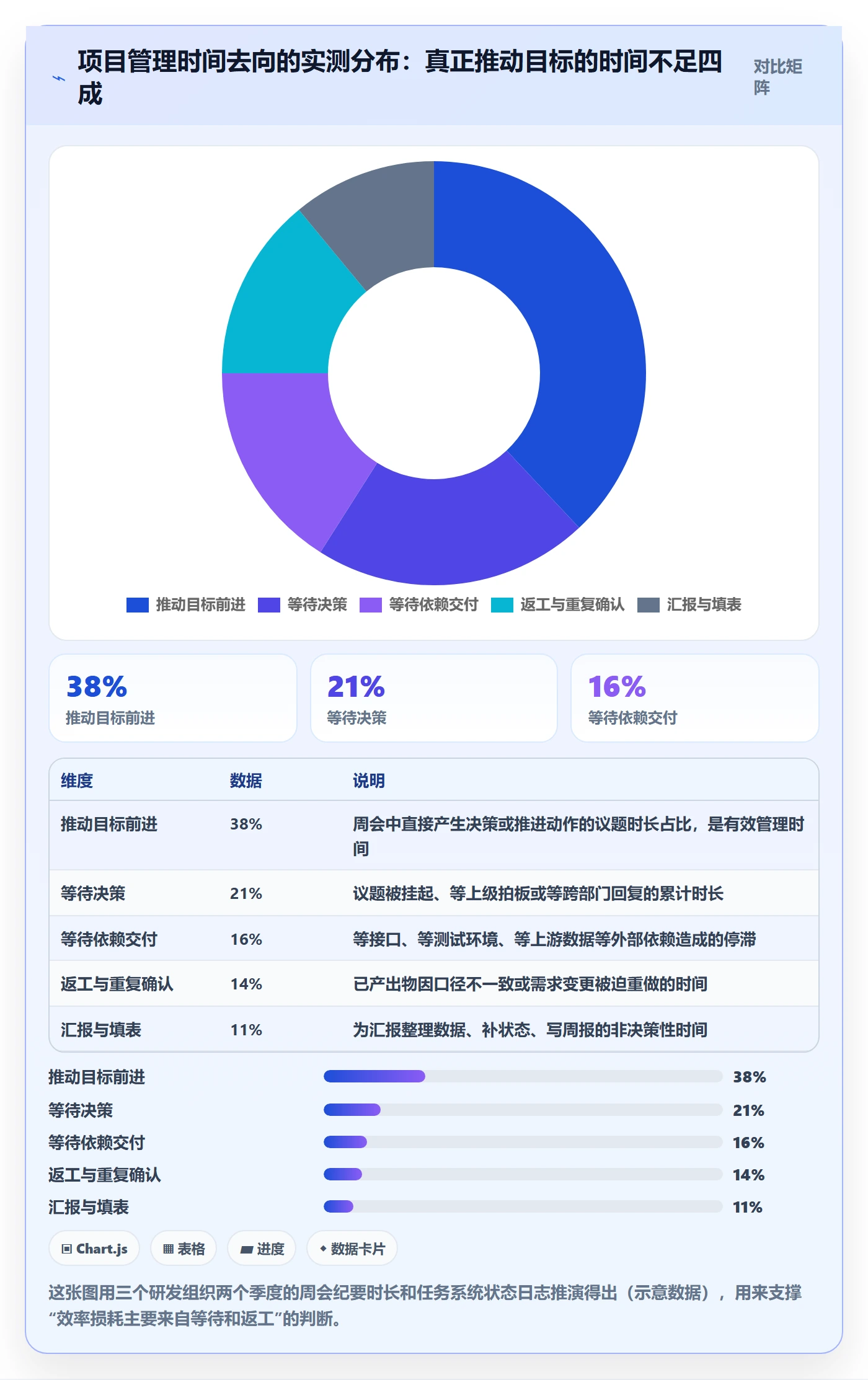

把效率问题从“我怎么管时间”换成“团队协作损耗在哪”来统计。连续记录一周,只记三类事件:等待,写清等谁、等了多久;返工,写清返工原因和返工工时;重复沟通,写清同一个问题被问了几次。一周之后你通常会发现,损耗集中在少数几个节点,而不是平均分布。

对应动作也不复杂:等待多,就列依赖清单,每条外部依赖写清需要谁、要什么、什么时候要、超期找谁升级;返工多,就把验收标准和样例确认前置;重复沟通多,就建立单一信息源,约定口头结论必须当天落到书面,避免同一件事在私聊、群聊、文档里各有一个版本。

会议也要拆开,同步会和决策会分开,决策会必须留决策项、决策人和结论三栏,没有决策项的会就别开。

4. 项目做到一半,阶段目标明显完不成了,要不要改?怎么改才不会让团队觉得目标可以随便变?

我最怕的就是改目标,一改团队心态就松了,后面每次遇到困难都想改一版。但硬扛着不改也会出问题,比如进度已经明显不对,还在按原计划开会。我想知道改和不该改的边界在哪里,以及有没有一个不那么随意的改法。

先把改目标和改方案区分开。如果总目标的约束没变,也就是交付范围、上线时间、成本上限这三样没动,那变的只是实现路径,属于方案调整,负责人可以自己拍板并同步相关人。如果这三样里任何一样要动,比如砍范围、延时间、加预算,那就是变更,必须走正式流程,由有相应权限的决策人确认。

操作上建议只走一张变更表,写清变更内容、原因、影响面、替代方案、决策人、生效时间,同时同步更新阶段目标表和依赖清单,避免旧版本还在被引用。至于防止随便改,关键不是禁止变更,而是给变更设一个明确的触发条件,比如关键路径上某项完成度连续两个检查点低于计划且没有改善趋势,只有触发条件成立才允许提变更。

这样团队看到的是规则在起作用,而不是负责人在压力下随意妥协。

核心关键词

读者评论

金
金亦辰

做过敏捷和传统项目都带过,文章里"按交付切而非按时间切"这点很有共鸣。我团队现在也是用交付断点来划阶段,评审会时间确实缩短了。不过实际操作里,识别交付断点本身就很依赖经验,新人负责人容易切得太碎。

孟
孟沐阳

跨部门责任真空那段太真实了。我们上个项目"完成数据校验"卡了两周,谁都不认领,最后靠周会点名才推下去。文章提的责任人+决策人+升级人三角色,建议每个阶段目标都强制填,比事后追责有用。

何
何若宁

五步操作法里的"澄清约束条件"讲得比较好,但小团队往往没有足够话语权去谈预算和截止日,经常是拍脑袋定时间再倒推。这种情况下阶段目标能守住的只剩验收标准了,至少要把"什么算完成"写死。

张
张泽宇

三种切法的对比数据虽然是情景推演不是行业统计,但方向感很强。有个疑问:按交付切对需求不稳定的项目是否适用?如果交付物本身几周就变一次,阶段目标是不是要频繁重写?这块文章没展开,希望后续能补。

文章包含AI辅助创作:项目目标如何做好阶段目标?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315471

赞 (0)
飞飞飞飞
验收标准怎么做?项目负责人效率提升:项目目标从0到1
上一篇 22小时前
关键结果流程与规范:项目负责人项目目标效率提升关键指标
下一篇 22小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
