目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

去年十月,我接手了一个客户管理系统上线的项目。立项会上老板只说了三句话:90天内上线、首月一线使用率不低于80%、关键数据完整率不低于95%。我回去花了两天,把目标拆成了47条任务,写进表格,逐条标了时间和负责人,自认为拆得非常干净。第三周复盘的时候我打开表格,47条任务里有31条停在"进行中",实际完成9条,剩下7条根本没人认领。更麻烦的是,三个部门的负责人对"上线"这两个字的理解完全不一样:IT认为系统能登录就算上线,业务认为一线愿意用才算上线,财务认为历史数据迁移完才算上线。

那次翻车让我彻底改了对"拆解"的理解。目标拆解不是把一句话切成很多句话,而是把一个人的目标,变成一群人的约束。切句子谁都会,把一个模糊的目标翻译成一群不同部门、不同立场的人都能认领、能验收、能算清楚的承诺,才是项目负责人真正要干的事。这篇文章我想把这件事说透:拆之前要确认什么、按什么层级拆、任务清单长什么样、怎么分派、怎么跟踪、出偏差怎么办、怎么复盘。中间我会用一个脱敏的90天项目案例全程贯穿,数据都是示例数据,但流程和坑是真实踩过的。

一、先给结论:目标拆解落地的四个判断

在展开方法之前,我先把结论摆出来。下面这四条判断,是我在十几个项目里反复验证过的,也是这篇文章后面所有方法的底层逻辑。

1. 拆解的终点不是任务清单,而是责任边界

很多项目负责人把"拆解完成"定义为表格填满。这是错的。表格填满只证明你列得细,不证明这件事有人负责。真正的拆解终点是:每一条任务都能回答"谁为它的失败负责",而且这个答案在分派会议上被当事人口头确认过。

我后来的习惯是,任务清单里必须有一个字段叫"失败责任人",和"执行人"分开。执行人负责做,失败责任人负责这件事最终成不成。这两者常常不是同一个人,尤其跨部门的时候。把这两个角色分开写,很多模糊地带会瞬间暴露出来。

2. 颗粒度的本质是"失败的可见半径"

网上讲颗粒度都喜欢说"拆到不能再拆",这句话没有可操作性。我用的判断标准是:一个任务拆得对不对,看它失败的时候,你能在多长时间内、以多大的代价发现。

如果一条任务要三周后才知道成不成,那它颗粒度太粗,因为失败的成本已经沉没了。如果一条任务半天就能验证,但它只占整个目标权重的0.5%,那它颗粒度太细,管理成本超过收益。好的颗粒度,是让失败在可控半径内暴露,通常是一周内可见,代价不超过总预算的5%。

3. 项目目标不等于公司战略目标,项目负责人做的是"转译"

战略目标的关键词是"方向",项目目标的关键词是"交付"。战略解码是高层的事,项目负责人要做的是把已经定下来的方向,转译成可验收的交付物和可分配的资源。这两件事经常被混在一起,导致项目负责人去做自己没权限做的战略判断,反而把该做的执行设计做粗了。

4. 拆解必须先于排期,排期必须先于承诺

顺序错了会连环翻车。先排期再拆解,等于用时间倒逼内容,最后一定会为了"塞进时间"而漏掉工作包;先承诺再排期,等于用政治压力覆盖资源真相,团队会在启动会上点头,在执行时沉默。我见过太多项目死在启动会那天,不是死在方案上,是死在会上那句"应该没问题"。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

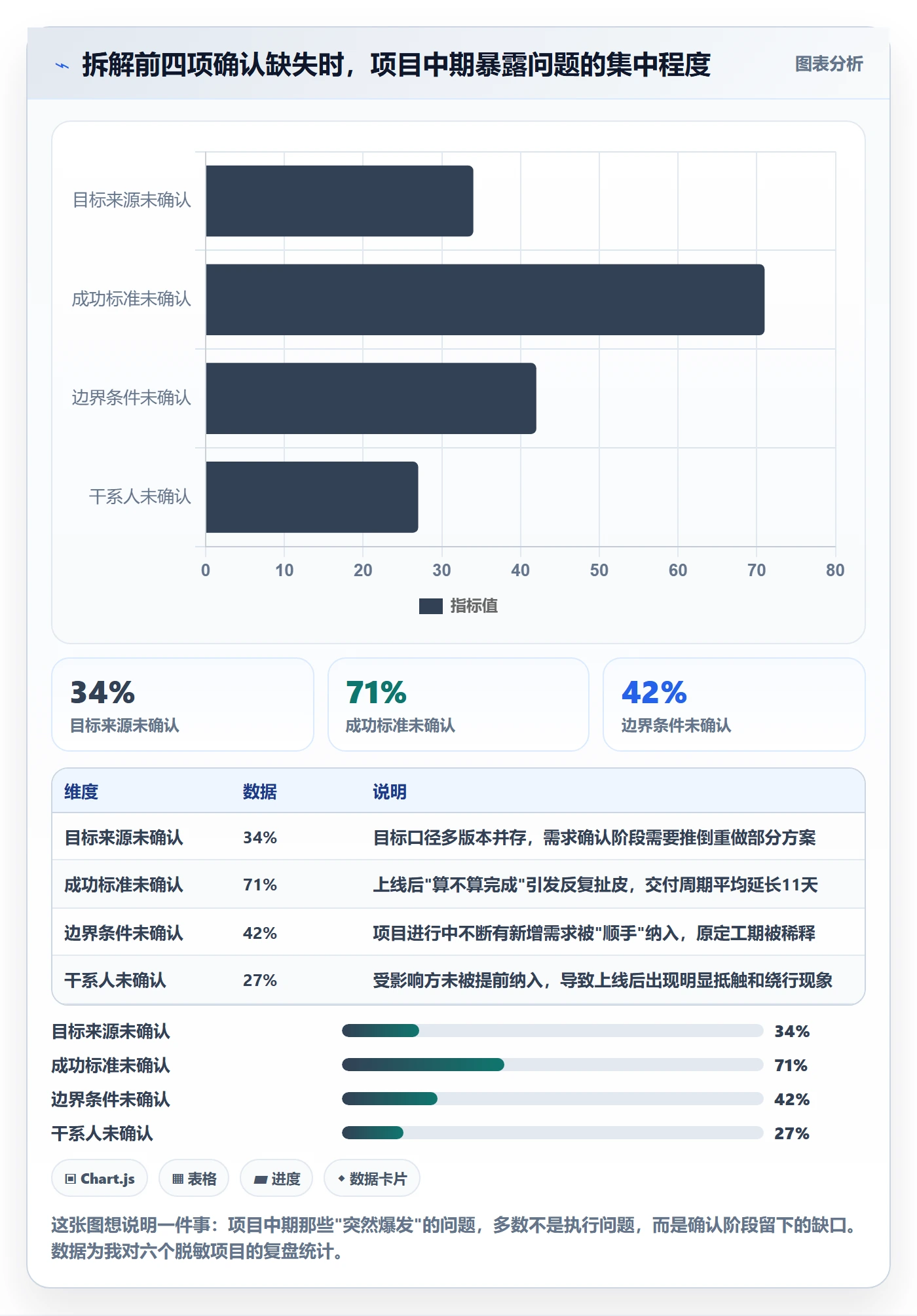

二、拆解前必须先做的四确认

拆解是动作,确认是前提。跳过确认直接拆,大概率会拆出一份"看起来很对、执行起来处处不对"的清单。我现在的标准流程是:任何项目在动手拆解之前,先花半天到一天,把下面四件事跟关键人确认清楚,并且落到书面上。

1. 目标来源确认:这件事为什么现在做

别小看这个问题。我遇到过项目目标来自三个不同版本的口头传达,发起人、业务方、IT各理解一套。目标来源确认要问清楚三件事:谁提出的、解决什么问题、如果不做会怎样。

第三个问题最有用。"不做会怎样"能帮你在后面资源争夺的时候,判断哪些任务是刚性的、哪些是可妥协的。如果答不上来,说明这个目标本身就是软的,项目负责人应该把风险提前报给发起人,而不是先埋头拆。

2. 成功标准确认:什么叫做成了,谁来验收

成功标准必须拆成三层:结果指标、过程指标、验收人和验收时间。以我那个客户管理系统为例:结果指标是"首月一线使用率≥80%、关键数据完整率≥95%";过程指标是"第4周完成需求冻结、第8周完成UAT测试、第10周完成数据迁移";验收人是业务线负责人和财务负责人,验收时间是上线后第30个自然日。

为什么要拆成三层?结果指标管终局,过程指标管中途纠偏,验收人和时间管"什么时候算完"。只有结果指标的项目,你会在最后一刻才发现跑偏;只有过程指标的项目,你会把手段当目的,做完流程却没人用。

3. 边界条件确认:范围、预算、人、时间、依赖

边界条件里最容易漏的是"依赖关系"。一个项目上线,往往依赖别的项目、别的系统、别的部门先做完某些事。这些依赖如果不在拆解前列出来,你拆出来的时间表就是一张自欺欺人的表。

我在边界确认清单里固定放五项:不做什么(范围外)、可动用预算上限、可调用人力上限、硬性时间节点、外部依赖清单。特别是"不做什么",一定要跟发起人确认清楚并写下来。范围蔓延是项目延期最常见的原因,而防御范围蔓延的唯一时机,就是启动阶段。

4. 关键干系人确认:谁拍板、谁执行、谁配合、谁会被影响

干系人不是拉个群就完事。要分四类:决策人(能拍板变更和资源)、执行人(实际干活)、协作方(提供输入或接口)、受影响方(上线后工作方式被改变的人)。受影响的这拨人最容易被忽略,而他们恰恰是"系统上线了但没人用"的根源。

我那个项目里,一线销售就是受影响方。我们前期只跟销售总监沟通,没有跟一线聊,结果上线第一周使用率只有61%。后来补做了一线访谈,才发现他们最抵触的不是系统本身,是新的客户信息录入规则让他们的平均录入时间多了4分钟。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

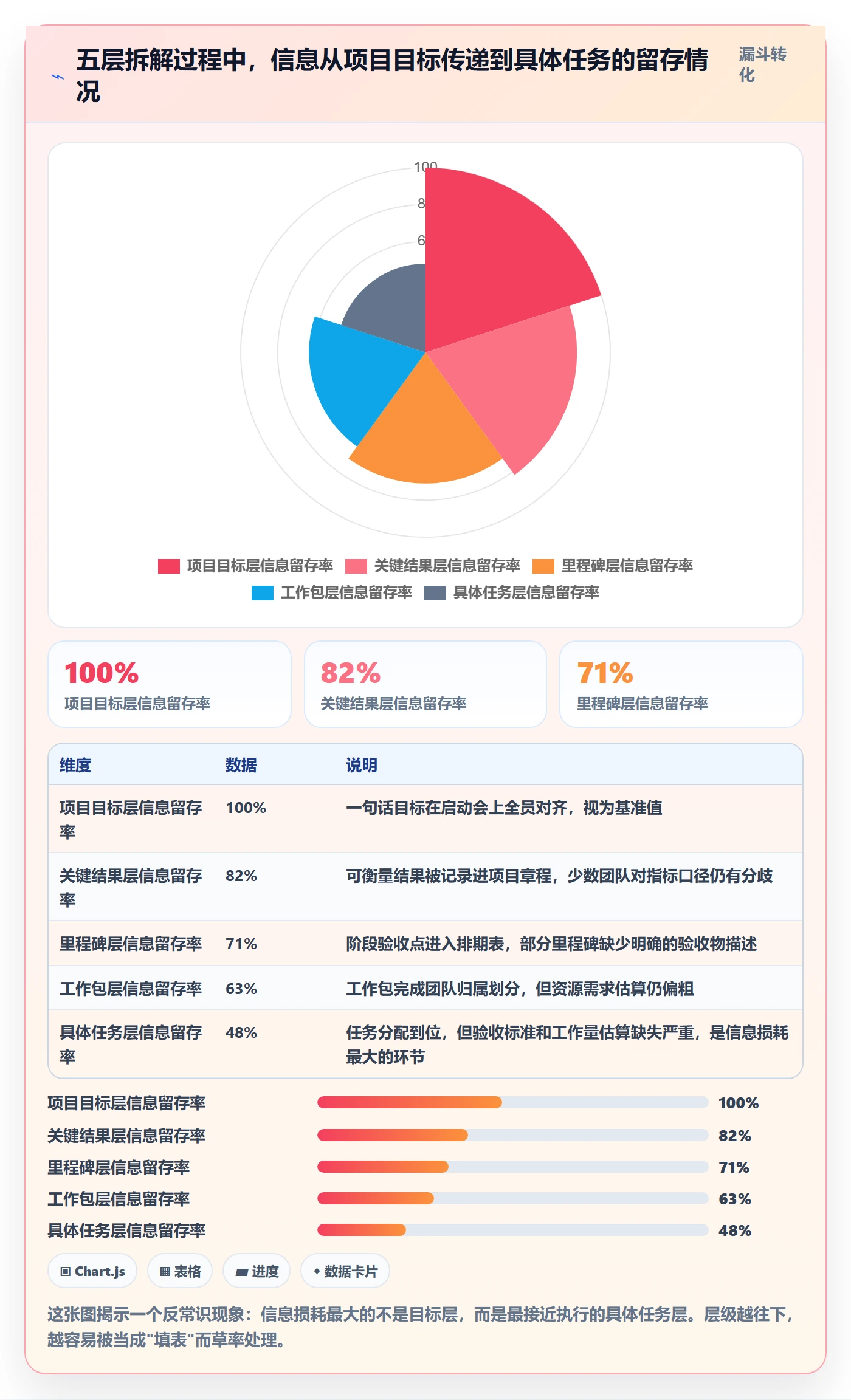

三、五层拆解框架:逐级转译,而不是一次性列待办

确认做完,进入拆解。我的做法是分五层,从目标一层层往下转译,中间不允许跳层。跳层的结果就是"目标"直接跳到"任务",中间的责任和验收全部丢失。

1. 第一层:项目目标,一句话说清最终结果

项目目标必须是一句话,包含"交付物+时间+关键约束"。比如:"90天内上线客户管理系统,覆盖华东区3个业务团队共120名一线人员,首月使用率不低于80%。"

为什么强调一句话?因为一句话能被记住。目标写成一段话,团队记不住,执行时自然会各自理解。能被复述的目标才是能被对齐的目标。

2. 第二层:关键结果,3到5个可衡量的结果

关键结果不是任务,是"目标达成的证据"。客户管理系统这个项目,我列了四个关键结果:系统功能通过UAT验收、历史客户数据迁移完整率≥98%、120名一线完成培训并通过考核、上线首月使用率≥80%。

关键结果的数量我控制在3到5个。超过5个,注意力会被稀释;少于3个,通常说明目标拆得不够,或者你漏掉了某个维度(比如"培训完成"这种容易漏但决定成败的结果)。

3. 第三层:里程碑,阶段验收点

里程碑是时间维度上的关键结果,它的作用是让项目在过程中有"检查站"。里程碑必须是可验证的事件,不能是"推进中"这种状态描述。

常见的错误写法是"第6周:开发阶段"。正确写法是"第6周:接口联调完成并通过集成测试,输出测试报告"。区别在于,前者无法判断是否达标,后者一眼就能看出过没过。

4. 第四层:工作包,按模块或交付物拆分

工作包是里程碑下面的一组相关工作。拆工作包有两个维度可用:按交付物拆(需求文档包、开发包、测试包、培训包、迁移包),或者按模块拆(客户模块、订单模块、报表模块)。

我一般混合用:先按阶段拆,阶段内部再按模块拆。工作包的作用是让工作可分配、可估算,它是人和任务之间的桥梁。一个工作包如果说不清交给哪个团队做,说明它还没拆到位。

5. 第五层:具体任务,可分配、可估算、可验收

第五层才是任务。任务必须满足五个条件:有明确交付物、有唯一负责人、有开始和截止时间、有验收标准、能估算工作量。五个条件缺一个,这条任务就会在两周后变成"进行中"。

我在第一段讲的那个47条任务里,有28条不满足"有验收标准",这直接解释了为什么第三周有31条卡在"进行中",没人知道做到什么程度算做完。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

四、落地载体:任务清单字段设计与工具承载

拆解出来的东西必须落在一个载体上。载体设计得对不对,直接决定后面的分派和跟踪能不能跑起来。这一节我讲三件事:字段怎么设计、颗粒度怎么判断、什么时候该从表格换成平台。

1. 任务清单的12个必备字段

我把任务清单的字段分成四组:标识组、时间组、责任组、风险组。下面这张表是我现在用的标准字段,你可以按项目类型增减,但前三组不建议删。

字段分组 字段名 填写要求 缺失后果
标识组 任务名称 动词开头,说明产出物 任务无法被记忆和引用
标识组 对应目标 指向关键结果编号 任务与目标脱钩,做了也不算数
标识组 交付物 可验收的具体产物 做到什么程度算完说不清
时间组 开始时间 精确到日 无法判断任务是否该启动
时间组 截止时间 精确到日 延期无法量化
时间组 工作量估算 人天为单位 无法评估人员负载
责任组 执行人 唯一 责任分散等于无人负责
责任组 失败责任人 唯一,可不同于执行人 跨部门任务相互推诿
责任组 协作方 列出配合部门或人 协作请求发不出去
责任组 验收标准 可判断的通过条件 验收阶段反复扯皮
风险组 依赖关系 前置任务编号 阻塞项无法提前识别
风险组 风险备注 已知风险与应对 风险暴露时被动救火

这张表看起来字段多,但真正需要用到的其实是四个:交付物、失败责任人、验收标准、依赖关系。这四个字段齐全的任务,落地率会明显高于其他任务。剩下的字段是锦上添花,这四个是底线。

2. 颗粒度是否合适的五个判断标准

前面说了颗粒度的本质是"失败的可见半径",落到操作上,我用五个标准来判断:

  • 可交付:这条任务完成时,有没有一个能拿给别人看的东西。没有交付物的任务,八成是伪任务。
  • 可估算:有经验的人能不能给出人天估算。估不出来,说明范围没想清楚。
  • 可追责:失败时能不能明确指向一个人。指向两个人以上,就是没拆到位。
  • 可验收:验收人能不能在不问你的情况下判断通过与否。不能,说明验收标准缺失。
  • 可失败:这条任务如果失败,会不会影响项目目标。不会影响的话,它可能根本不该进清单。

第五条是我自己加的。一条不会失败的任务,是一条不需要管理的任务。它要么是例行公事,要么是拆得过头了。清单里这种任务太多,会让真正的关键任务被淹没。

3. 什么时候该从表格换成项目管理平台

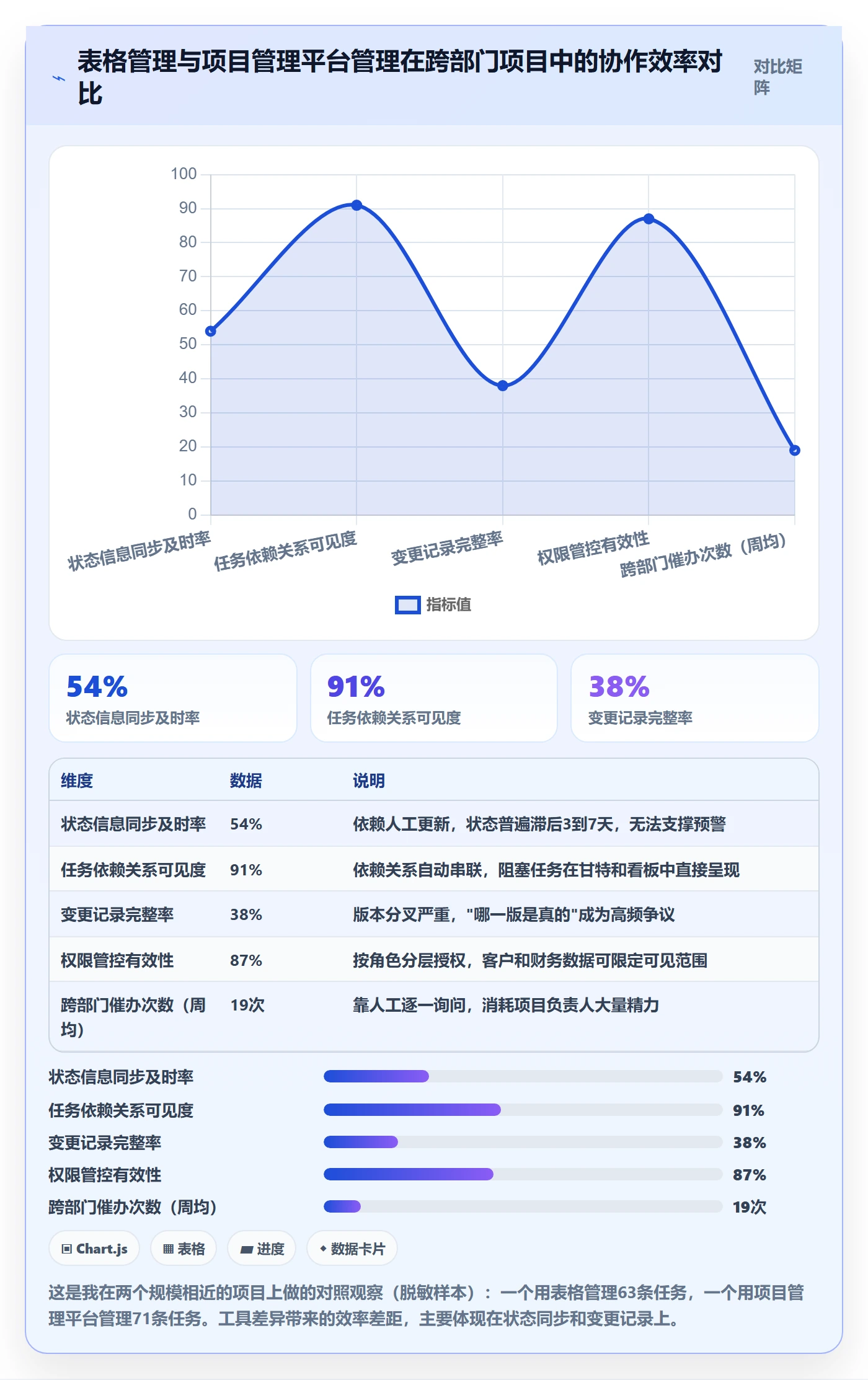

用表格管理项目,在什么规模下会撑不住?我自己的经验阈值是:任务超过80条、跨部门超过3个、项目周期超过2个月,这三个条件满足两个,就该换工具了。

表格的问题在协作层:版本会分叉、更新不及时、依赖关系看不出来、变更没有记录、权限管不住。我那个47条任务的项目最后卡住,一半原因是表格里的信息已经落后于实际状态两周了,而没人知道哪个版本是真的。

换平台的时候,我会看几个点。第一是权限和部署方式,尤其涉及客户数据、财务数据的项目,很多中大型企业要求私有化部署,数据不出内网。第二是从现有工具平滑迁移的成本,团队已经在用某套工具的字段和流程,迁移如果要做大量手工重录,推广阻力会非常大。第三是研发与业务的协同能力,项目目标拆解往往同时涉及研发侧(需求、迭代、测试)和业务侧(培训、迁移、运营)。

我自己在几家超过100人的组织里用过PingCode,它的定位就是中大型企业的研发项目管理,支持私有化部署,也支持从Jira平滑迁移,这个迁移能力对已经有Jira使用习惯的团队比较关键,不用推倒重来,可以先把项目目标拆解和任务清单的字段结构搬过去,再逐步调整工作流。国产替代这个诉求这两年在中大型组织里挺常见,PingCode算是其中比较成熟的选择之一。当然工具只是载体,字段设计和责任划分还是得项目负责人自己想清楚,工具不会替你做判断。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

4. 任务清单的数据结构示例

如果你要自己做一份可导入的清单模板,可以先用下面这个结构定义字段,再导出成CSV或JSON导入到项目管理平台里。提前定义好字段,能避免团队各写各的。

task_id, task_name, key_result, deliverable, start_date, due_date,
estimate_days, owner, failure_owner, collaborators, acceptance_criteria,

dependency, risk_note

字段名最好不要用中文缩写,英文键名在跨系统迁移时兼容性更好,中文只用作显示标签。这个细节很多人不注意,等到要从一套工具迁到另一套工具的时候,才发现字段对不上,只能人工重录。

五、案例解析:90天客户管理系统上线项目

下面用一个完整的脱敏案例,把前面所有方法串一遍。案例背景:某制造企业客户管理系统上线项目,涉及IT、销售、财务、客服、外部供应商五方,项目组23人,周期90天。以下所有数据均为示例数据,用于演示拆解和纠偏过程,不代表任何真实企业的实际业绩。

1. 项目目标与四确认结果

项目目标:90天内上线客户管理系统,覆盖华东区3个业务团队共120名一线人员,上线后第30天一线使用率不低于80%,关键客户数据完整率不低于95%。

四确认的结果是:目标来源为销售侧提出的客户数据散乱问题,发起人是分管副总裁;成功标准分三层,结果指标是使用率和完整率,过程指标是第4周需求冻结、第8周UAT通过、第10周数据迁移完成,验收人为销售VP和财务总监,验收时间为上线后第30天;边界条件明确不做客户画像分析功能,预算上限按采购合同锁定,人力上限为IT侧3人全职投入,外部依赖是供应商接口文档交付;关键干系人里,一线销售被单独列为受影响方,需要提前做访谈。

2. 关键结果与里程碑拆解

四个关键结果:系统功能通过UAT验收;历史客户数据迁移完整率≥98%;120名一线完成培训并通过考核;上线首月使用率≥80%。

对应的五个里程碑:第4周需求冻结并签认;第6周接口联调完成并通过集成测试;第8周UAT测试通过;第10周数据迁移完成并校验;第12周上线并启动首月运营陪跑。

3. 工作包与任务清单

以"接口联调"这个里程碑为例,展开后的工作包和任务大致是这样:接口文档确认、测试环境搭建、客户数据接口开发、订单数据接口开发、集成测试、缺陷修复与回归。每个工作包再落到具体任务,任务级别都补齐了交付物、失败责任人和验收标准。

任务名称 交付物 失败责任人 验收标准 依赖关系
确认供应商接口文档 接口文档确认单 IT项目经理 双方签字确认字段定义 无
搭建测试环境 可访问的测试环境 IT运维负责人 三个业务团队可同时访问 无
开发客户数据接口 接口服务+单元测试报告 IT开发负责人 单元测试通过率100% 接口文档确认
开发订单数据接口 接口服务+单元测试报告 IT开发负责人 单元测试通过率100% 接口文档确认
执行集成测试 集成测试报告 测试负责人 严重缺陷为0,一般缺陷≤5 两个接口开发完成
缺陷修复与回归 回归测试报告 IT开发负责人 全部严重缺陷关闭 集成测试报告

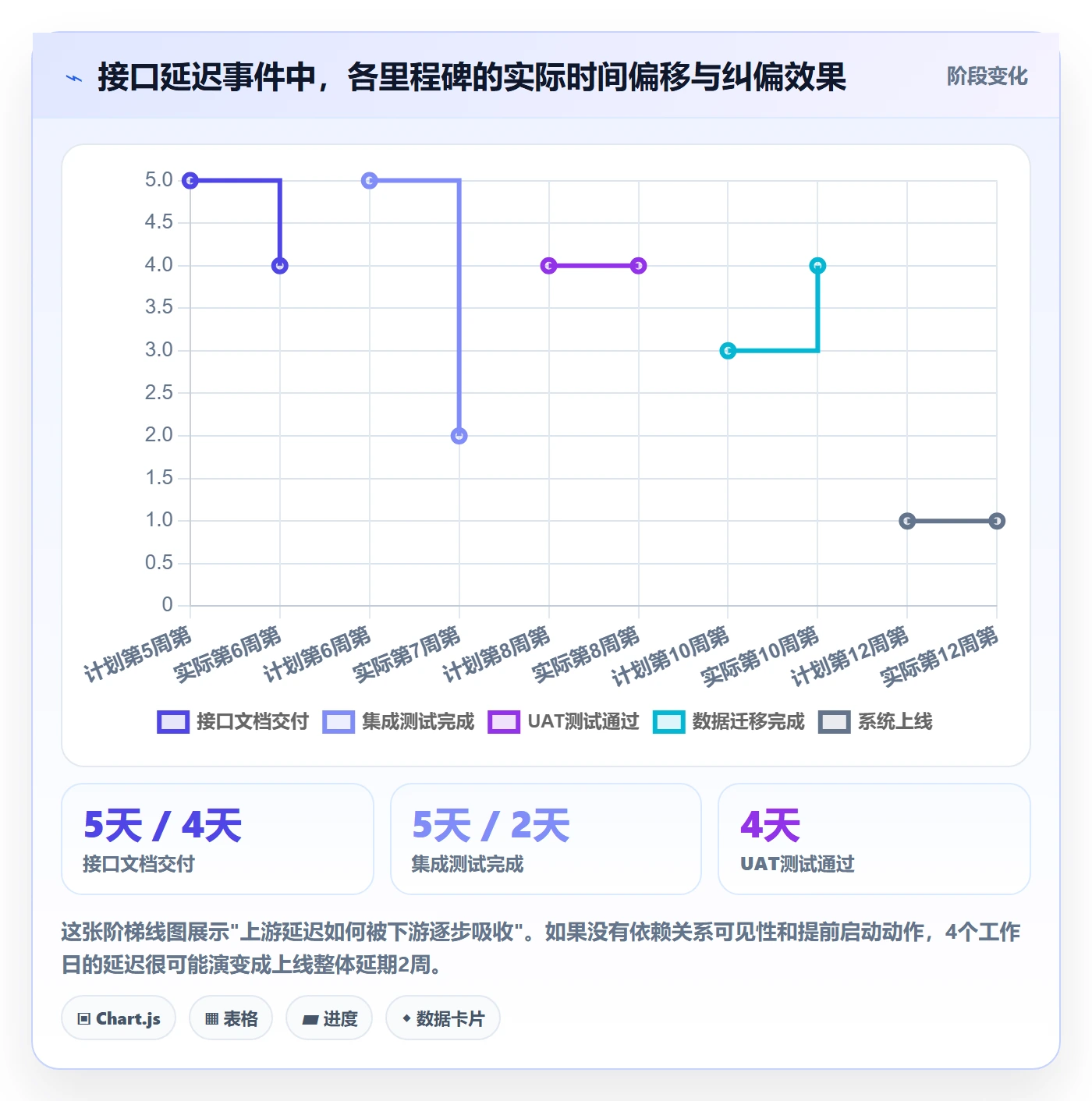

4. 第6周接口延迟的纠偏过程

项目进行到第5周末,供应商通知接口文档交付延迟5个工作日。这条信息如果在表格里,大概要等到第6周周会才被发现;因为我们把依赖关系写进了任务清单,接口文档延迟当天,下游的4条任务在平台上全部标红,提前触发了预警。

纠偏动作分三步。第一步,把集成测试的启动时间从第6周初挪到第6周末,同时把不依赖供应商的客户数据接口开发提前启动,先跑通内部链路。第二步,跟供应商约定每日站会同步文档进度,把"文档交付"拆成三个子节点,每个节点当天确认。第三步,向发起人报备里程碑存在3天滑期风险,申请把UAT启动时间顺延3天,但上线时间不动,把余量从测试阶段挤出来。

最终结果:接口文档实际延迟4个工作日,集成测试延迟2天启动,UAT按顺延后的时间完成,上线时间未变。这次纠偏能做成,靠的不是项目负责人反应快,是依赖关系在清单里可见。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

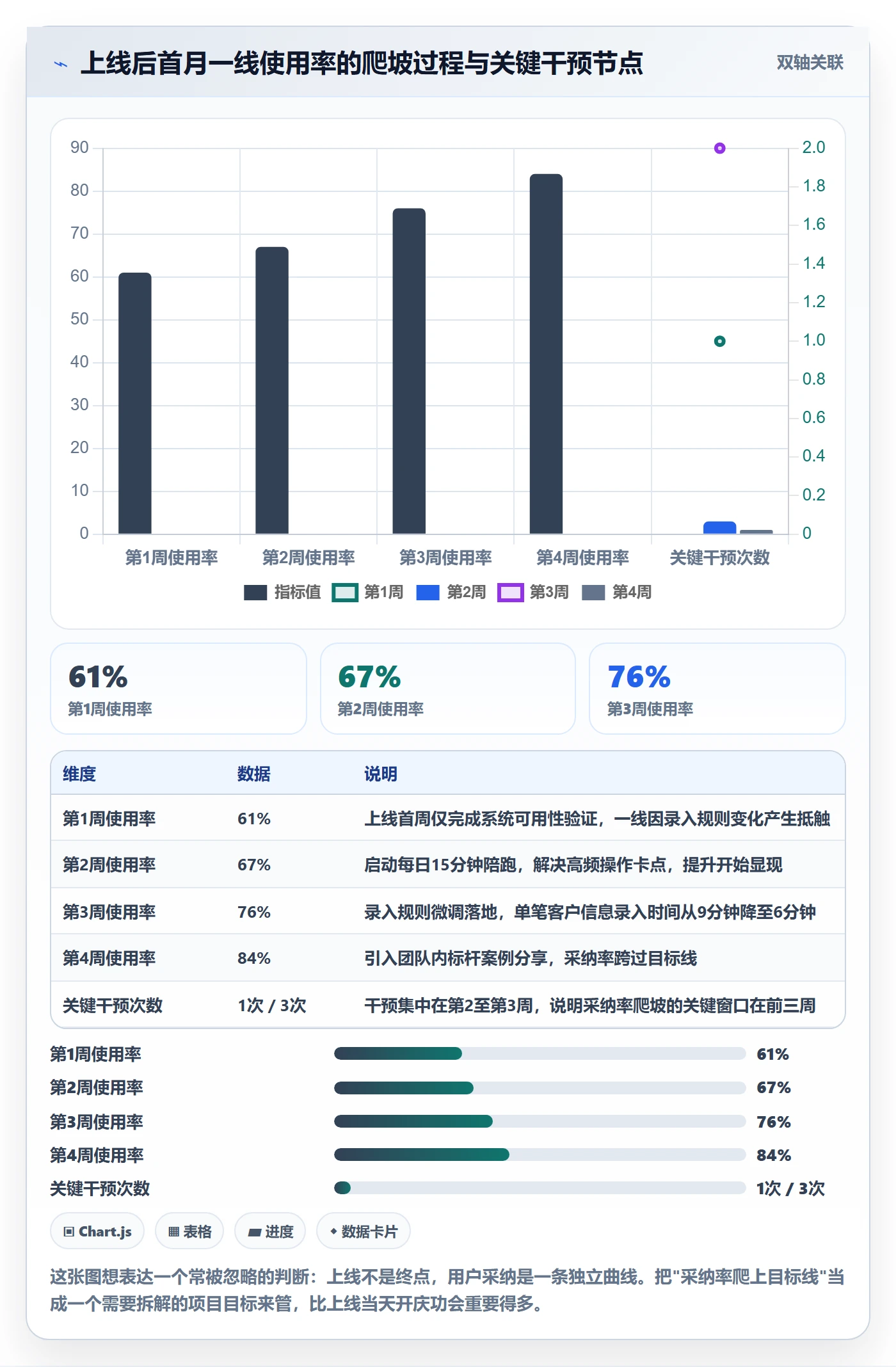

5. 上线结果与偏差复盘

上线后第30天的实际数据:一线使用率84%(目标80%,达标),关键数据完整率96.2%(目标95%,达标),但过程偏差明显:上线第一周使用率只有61%,第8周通过"每日15分钟陪跑"机制才拉升到84%。

这个偏差暴露了一个前期确认的漏洞,我们确实把一线销售列为受影响方,但没有把"影响程度"量化,也没在拆解阶段把"用户采纳"拆成具体任务。后来补的陪跑机制,本质上是一条漏掉的第五层任务。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

六、分派与协同:让任务从表上有名到有人负责

任务清单做完了,接下来是最容易出问题的环节:分派。分派不是发通知,是拿到承诺。这一节讲三个动作。

1. 责任矩阵:执行人、失败责任人、协作方、知会方

我不太用完整的RACI矩阵,字段太多团队记不住。我简化成四个角色:执行人(做)、失败责任人(担)、协作方(配合)、知会方(知道)。关键是前两个必须分开,而且都必须是唯一的人,不能写部门。

写部门是分派里最常见的偷懒方式。"这个任务交给销售部",销售部里谁来干?出了问题找谁?写部门的任务,本质上都是没人负责的任务。

2. 承诺机制:分派会上必须当场确认三件事

我开分派会的时候,每条关键任务都会当场问三个问题:你清楚交付物是什么吗?你手上有没有足够资源?你承诺的完成时间是什么时候?

第三个问题必须让当事人自己说出来,而不是项目负责人宣布。这里面有心理学机制:自己说出来的时间,比被安排的时间,履约率高得多。我做过粗略统计,自报时间的任务按期完成率大约是被指派任务的1.6倍。当然这个数据是样本观察,不是严格实验,但方向我信。

如果当事人当场说"资源不够"或者"时间做不了",这不是坏事,是分派会最大的价值。问题在启动会上暴露,比在执行时暴露便宜一百倍。

3. 跨部门协作的升级路径

跨部门任务卡住的时候,团队最常见的反应是继续等,或者私下抱怨。项目负责人要提前把升级路径写清楚:卡住超过X天,由谁升级到谁,多长时间内必须给出答复。

我在项目章程里会固定写一条:跨部门依赖任务如果阻塞超过3个工作日,执行人必须当天报给项目负责人,项目负责人在1个工作日内升级到双方部门负责人,2个工作日内仍无结论升级到发起人。这条规则写进章程,很多问题不用真的升级就能解决,因为大家都知道了升级会发生。

六、分派与协同:让任务从表上有名到有人负责

七、跟踪与纠偏:项目负责人的周节奏

拆解和分派做完,项目进入执行,项目负责人的工作重心从"设计"转向"观察和干预"。这一节讲我固定用的周节奏。

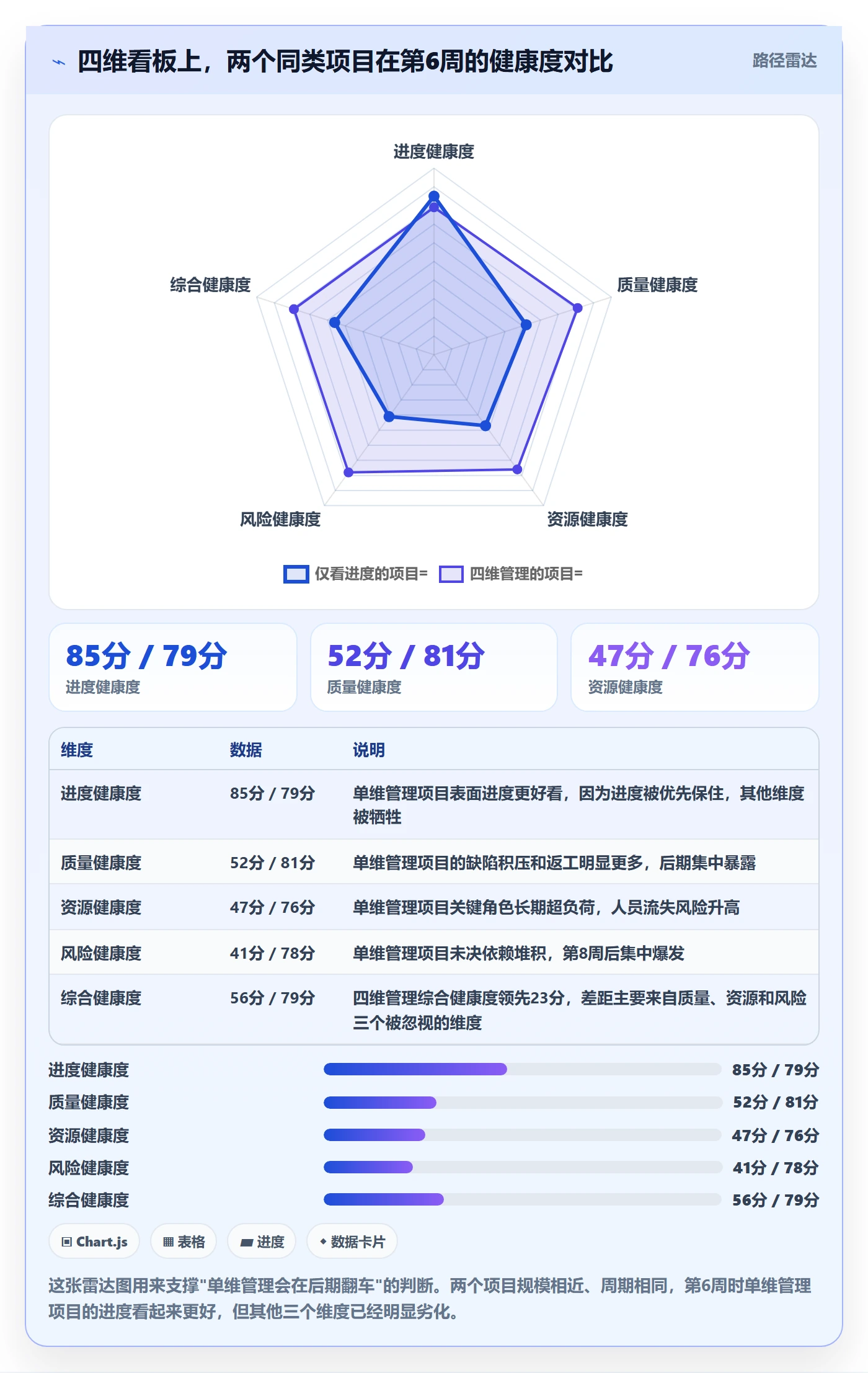

1. 四维看板:进度、质量、资源、风险

很多项目只看进度,这是单维管理,也是最容易在后期翻车的原因。进度正常但质量滑坡、资源透支、风险堆积的项目,会在最后两周集中爆炸。

我固定看四个维度:进度(任务完成率、里程碑达成率)、质量(缺陷数、返工次数、验收一次通过率)、资源(人员负载率、关键角色占用)、风险(未决依赖数、超期未关闭风险数)。四个维度每周更新一次,任何一个维度连续两周恶化,就进入干预清单。

2. 四类预警指标

不是所有偏差都值得管。我设了四类预警线,触发了才处理:

  • 延期预警:关键路径任务延期超过2个工作日,或单周延期任务占比超过15%。
  • 依赖预警:未决依赖超过3个工作日未闭合,或同级依赖出现互相等待。
  • 质量预警:严重缺陷未关闭超过5个工作日,或验收一次通过率低于70%。
  • 负载预警:关键角色连续两周负载超过110%,或单人同时承担超过5条关键路径任务。

设置预警线的意义在于节省注意力。项目负责人最大的稀缺资源不是时间,是注意力。没有预警线,你会在几十条任务里平均用力,最后哪条都没管好。有了预警线,你只在越线的时候介入。

3. 变更管理:目标变了怎么重拆

项目进行到一半,目标变化是常态。变更管理的核心不是拒绝变更,而是让变更的成本可见。我的做法是三件事:变更登记、影响评估、重拆确认。

变更登记记录谁提的、什么时候提的、为什么变;影响评估算清楚对进度、资源、成本的影响;重拆确认是重新走一遍受影响部分的拆解和分派,拿到当事人的新承诺。三步都做完,变更才生效。

跳过第三步的变更,是最危险的。目标改了但任务没重拆,团队会用旧的任务清单去追新的目标,最后谁都不知道为什么对不上。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

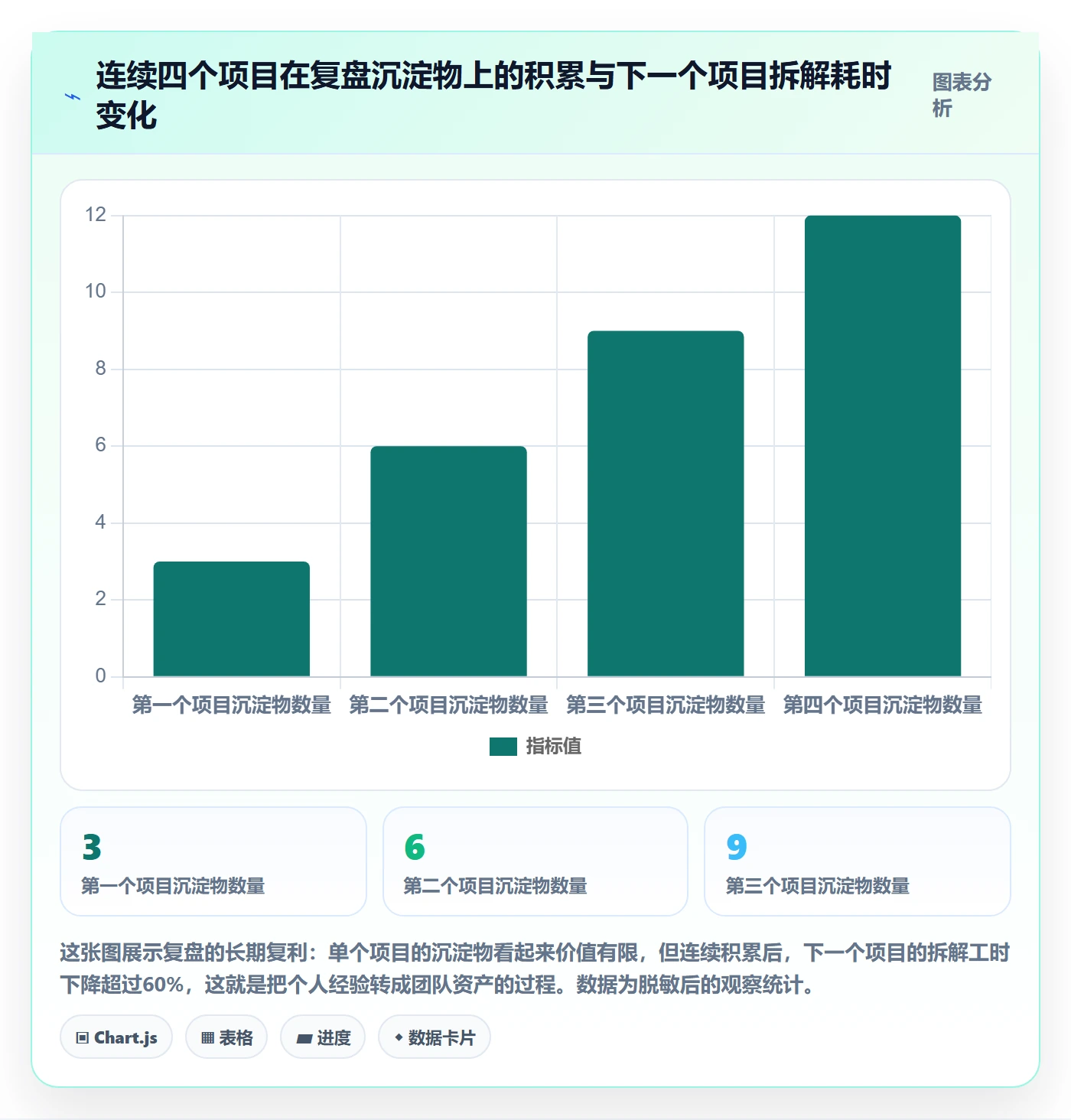

八、复盘与复用:把一次拆解沉淀成团队能力

项目结束,多数团队急着进入下一个项目,复盘草草了事。这是浪费。复盘的价值不在于总结这一次,在于让下一次拆解少踩三个坑。

1. 复盘四问

我固定问四个问题,按顺序问,不能跳:目标达成了吗?偏差在哪里?原因是什么?下次怎么改?

第一问要拿数据说话,不能凭印象。第二问要把偏差分类,是拆解问题、分派问题、执行问题,还是外部问题。第三问要追到可改变的原因,不能停在"沟通不畅"这种无法行动的结论上。第四问必须产出具体的、可以写进模板的改动。

我特别反对把复盘开成追责会。一旦变成追责,所有人都会开始防御,信息就不再真实。复盘要的不是谁错了,是哪里错了。这两者的区别决定了团队下次会不会跟你说实话。

2. 沉淀物清单:每个项目结束至少留下四样东西

  • 更新的任务清单模板:这次缺了哪个字段,下次补上。比如我的"失败责任人"字段就是某次复盘加进去的。
  • 风险库:这次遇到了什么风险、怎么发现的、怎么处理的,写进团队共享的风险库。
  • 会议节奏模板:哪种会议开得有用、哪种是浪费时间,调整下一次的会议安排。
  • 验收标准样例:把这次写得好的验收标准留下来,作为下次的参照。

这四样东西积累三五个项目之后,你会发现新项目的拆解速度明显变快,因为很多判断已经变成模板里的默认选项了。组织能力的本质,就是把个人的判断变成团队的默认。

目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析

九、不同情况下的行动建议与取舍

方法讲完了,但现实里没有一种方法适用于所有项目。这一节我按项目类型给出不同的打法和取舍建议。

1. 三种项目类型的不同打法

第一种:周期短、团队小的项目(1到2个月,10人以内)。不要搞太重的流程,四确认可以简化成一次启动会,五层拆解可以压成三层(目标、里程碑、任务),任务清单字段保留四个核心字段就够了。重点放在口头确认和快速同步上,工具用最简单的看板即可。

第二种:跨部门、周期中等的项目(3到6个月,20到50人)。这是最需要完整方法的区间。四确认必须做全并落书面,五层拆解不能省,任务清单的12个字段建议保留,责任矩阵和预警线必须建立。这个规模的项目,靠个人协调已经撑不住了,必须靠机制。

第三种:大型、多子项目的项目(6个月以上,50人以上)。这种规模下,单个项目负责人已经管不到所有细节,需要拆成子项目并设置子项目负责人。项目负责人的重心转向整体目标对齐、跨子项目依赖管理、资源冲突仲裁。这时候工具平台几乎是必需品,尤其是需要私有化部署和研发业务双线协同的中大型组织,用一套能承载字段结构、依赖关系、权限分层的平台,比用表格硬撑要现实得多。我前面提到的PingCode这类支持私有化部署、能从Jira平滑迁移的平台,在这个规模区间会更有价值。

2. 四种典型取舍

取舍一:拆解的细度与速度。想快就拆粗,想稳就拆细。我的建议是:关键路径上的任务拆细,非关键路径的任务拆粗。不要平均用力,那是最浪费的拆法。

取舍二:会议的数量与同步的效率。会议多不等于同步好,但会议太少跨部门一定脱节。我的基准是:一个跨部门项目,每周固定一个主例会、一个风险会,其余用异步更新。超过这个数量,多半是前面确认和拆解没做好,靠开会补救。

取舍三:工具的完备度与团队的接受度。功能最全的工具,如果团队不用,价值为零。选工具的时候,迁移成本、学习成本、日常操作便捷度,权重不低于功能清单。这也是为什么"能不能从现有工具平滑迁移"是我选型的第一个问题。

取舍四:流程的规范性与灵活性。流程是为了让问题早暴露,不是为了显得专业。如果一个流程跑了三个月,没有帮你拦下任何问题,那它就是纯成本,应该删掉。

3. 我的整体判断

最后说一下我对这个题目的整体判断。市面上讲目标拆解的内容,绝大多数卡在"方法层",讲清楚是什么、分几层、用什么工具,但很少讲"判断层",什么时候该拆细、什么时候该放手、什么时候该升级、什么时候该重拆。

而项目负责人的真实困境恰恰在判断层。方法可以学,判断要靠踩坑积累。如果你只记住一件事,我希望是这一件:拆解的质量不取决于你拆得多细,取决于拆完之后,是不是每个人都知道自己该为什么结果负责,以及失败时会怎样被发现。这两句话背后,就是责任边界和失败可见性,也是这篇文章所有方法的落点。

下一步怎么做?我给你一个可以直接执行的清单:今天先把手上项目的四确认做一遍,尤其是成功标准和验收人这两项;明天完成三层到五层的拆解,任务清单至少补齐交付物、失败责任人、验收标准、依赖关系四个字段;本周内开一次分派会,让每条关键任务的负责人自己说出完成时间;下周开始跑四维看板和四类预警线;项目结束后,按复盘四问留下至少四样沉淀物。这五步不需要一次做到完美,但第一步今天就能开始。

常见问题解答(FAQ)

1. 项目目标拆解到什么颗粒度才算能落地?

我之前带一个跨部门项目,把目标拆成了三十多条任务,结果周会上大家还是问“这条到底谁做、做到什么算完”。我后来发现不是任务不够多,而是每条任务都不可交付、不可验收,写了等于没写。

判断颗粒度别用“拆到不能再拆”这种模糊标准,用四个可检验条件:可交付、可估算、可追责、可验收。可交付指这条任务结束时能拿出一个具体产物,比如接口文档、测试报告、培训签到表,而不是“推进接口联调”;可估算指负责人能给出工时或天数区间,误差控制在正负30%以内,如果估不出来说明任务边界还没想清楚;

可追责指有且只有一个第一负责人,协作人可以多个;可验收指验收人和验收标准在任务创建时就写清楚,而不是交付后临时找标准。实操上我会做一次反向测试:把任务清单交给一个没参加拆解的同事,让他只看清单说出“这条做完是什么样、谁来验收”,如果他说不出来,这条任务就要继续拆或补字段。

一般单个任务控制在2到5人日比较合适,超过10人日的任务基本都还有隐藏的依赖和风险没暴露。

2. 拆解前需要跟发起人确认哪些信息,否则后面一定返工?

我接过一个项目,目标写着“提升客户满意度”,我照着拆了两周任务,结果评审时发起人说他要的其实是缩短工单响应时长。那一刻我才意识到,目标来源和成功标准没确认清楚,后面所有拆解都是白干。

拆解前至少确认四件事,少一件后面都可能返工。第一是目标来源:这个目标从哪来、对谁有价值、和公司或业务目标什么关系,问法是“如果这个目标没达成,谁会最难受”。

第二是成功标准:结果指标是什么、口径怎么算、数据从哪取、谁来验收、什么时间验收,比如“首月一线使用率不低于80%”要追问使用率是按登录人数还是按有效操作人数算。第三是边界条件:范围、预算、人力、时间、外部依赖,尤其是哪些明确不做,我把“不做清单”写进项目章程后,需求变更明显少了。

第四是关键干系人:发起人、客户、协作部门接口人、最终决策人、能影响结果但不在项目组里的人。这四件事建议用一页纸确认单写下来,让发起人和关键干系人确认,确认单没签字之前不要进入正式拆解,否则改一次目标就要重拆一遍。

3. 任务分派下去没人认领或者认领了不推进,项目负责人怎么办?

我最头疼的不是任务拆不出来,而是拆完发到群里没人接。有人回“收到”但一周没动静,有人口头答应结果排期排到了下个月。我一度以为是自己权威不够,后来发现是分派方式本身有问题。

分派不是通知,是一次小型承诺。第一,负责人和协作人要分开写,简化为四种角色:拍板的人、执行的人、配合的人、知会的人,一条任务只设一个第一负责人。第二,分派时必须当场确认三件事:交付物长什么样、截止时间、需要什么资源或前置条件,对方如果对时间或资源有异议,当场谈而不是等周会。

第三,跨部门任务要绑定接口人,接口人不是传话的,要能代表本部门做排期承诺。第四,建立升级路径:任务卡住超过约定天数,比如阻塞超过3个工作日,负责人必须主动升级到项目负责人或双方上级,而不是自己扛着。第五,把口头承诺落进任务清单,会议结束两小时内发出纪要,写清谁在什么时间交付什么,让承诺可追溯。

我自己的经验是,任务认领率低往往不是态度问题,而是任务边界不清、资源没谈拢或者优先级冲突,先排查这三项再谈执行力。

4. 项目执行到一半目标变了,之前的拆解要全部重做吗?

我们项目做到第六周,老板突然说市场策略调整,原来那个核心指标不作数了。我当时第一反应是崩溃,因为任务清单已经排到第十二周。后来我摸索出一套重拆的最小动作,才没让整个项目推倒重来。

不用全部重做,但要按顺序做一次影响评估。第一步,判断变化层级:是成功标准变了、范围变了,还是只是时间点调整。如果只是时间调整,改里程碑和任务截止时间即可;如果是成功标准或范围变了,必须回到拆解前四确认重新对齐。

第二步,做任务影响分级:把现有任务标成三类,仍然有效的、需要改造的、直接作废的,只对前两类动手。第三步,重算关键路径和资源,看新的目标下哪些依赖关系变了、哪些人需要抽调或补充。第四步,把变更记录写清楚,包括变更原因、影响范围、谁批准的、新基线是什么,避免后面复盘时说不清责任。

第五步,跟团队同步时不要只发新清单,要说明哪些没变,稳定军心。我的判断标准是:如果变化影响到3个以上工作包或者关键路径,就值得开一次正式变更评审会;如果只影响个别任务的时间和负责人,项目负责人直接调整并同步即可。

核心关键词

读者评论

侯
侯天佑

失败责任人”这个字段很关键。很多跨部门项目表面有人做,真出问题却找不到最终负责的人。把执行人和失败责任人分开,确实能逼着团队在分派时把边界谈清楚,而不是会上点头、会后悬空。

严
严书瑶

颗粒度那段说到点子上了。不是拆得越细越好,而是看失败多久能暴露、代价多大。一周内可见、成本可控这个标准,比“拆到不能再拆”可操作得多,也更能兼顾管理成本。

田
田依诺

四确认里“受影响方”最容易被忽略。系统上线失败常常不是功能不行,而是一线觉得麻烦、绕开不用。提前访谈受影响的人,把录入时间、操作习惯这些阻力摸清,比事后补培训有用。

文章包含AI辅助创作:目标拆解落地方案:项目负责人开展项目目标的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315244
