我带过的一个项目延期了 11 周,但复盘时发现真正的病根不在排期:启动会结束后,没有任何人能说清"这个项目做成什么样算成功"。三个月后的验收会上,业务方说这不是我要的,技术负责人说需求文档里没写,而我手上只有一份 87 条的任务清单,没有一条写明了验收人是谁。那次之后我把"目标拆解"重新定义了一遍:拆解不是把大目标剁成小任务,而是把一句模糊的期望,翻译成一串有人认领、有标准、有验收人的承诺。
这篇文章写给所有需要把"公司目标 / 老板一句话 / 客户合同"变成可执行计划的项目负责人。我不按 SMART、OKR、KPI、WBS、MECE 逐个做名词解释,那样写出来全网都一样;我按"你接目标那天到项目验收那天"的真实顺序,讲清楚每一步该产出什么、该追问什么、该在什么条件下停手。
一、先给结论:目标拆解的产物不是任务清单,而是一条可验收的承诺链
如果你只记住一句话,我希望是这句:目标拆解的产物是一条从"公司要什么"到"谁在什么时候交付什么、由谁验收"的承诺链。任务清单只回答"要做什么",承诺链要回答"做完什么样才算数、谁说了算、做不到怎么办"。
1. 结论一:拆解的最小单位是"可验收的承诺",不是"待办事项"
我给团队做拆解辅导时,会用一条简单测试区分两者:把一条待办念出来,如果没人能回答"这条什么时候算做完、谁签字",它就是任务;如果能回答,它才是承诺。
举个真实对照。任务写法是"完成订单接口联调";承诺写法是"3 个核心订单接口在预发环境 P95 响应低于 300 毫秒、异常分支覆盖率为 100%,由后端张三在 3 月 14 日前提交联调报告,由测试李四验收并记录"。后者多花 40 秒写,省掉的是后面两轮扯皮。
我抽查过某团队一份 87 条的任务清单,只有 9 条写明了完成定义,占比约 10%。这 9 条对应的模块,在验收阶段没有产生争议;剩下 78 条里有 31 条被判定"还需要补充",占比接近四成。
2. 结论二:拆解的第一个动作是向上追问,不是向下派活
很多项目负责人一拿到目标就开始列任务,因为列任务能带来"我已经在推进"的安全感。但拆解真正的风险在上游:目标本身如果不可验收,你拆得越细,返工规模越大。
所以我把拆解第一步固定成"向上追问",只问五个问题,问完必须拿到书面答复:结果是什么、边界在哪、怎么衡量、优先级如何、资源是否匹配。没有验收人的目标,不具备拆解资格。
3. 结论三:四层拆解,任务只是最底一层
市面上的拆解文章常把 WBS、MECE、甘特图并列,读者看完还是不知道先做哪一步。我固定用四层结构,从抽象到具体依次是结果层、里程碑层、工作包层、任务层。
结果层回答"项目最终要改变什么";里程碑层回答"分几个阶段、每阶段交付什么可验收成果";工作包层回答"每个成果由哪些可估算的工作组成";任务层回答"谁、什么时候、做到什么程度"。

4. 结论四:一页纸清单比一套方法论更容易被执行
方法论的价值在于帮你判断,清单的价值在于帮你交付。团队不会每次启动前重读一遍理论,但会对着清单打勾。所以本文后面会给出一张 10 个字段的拆解表,并明确哪些字段必须在启动前锁定。
还有一条容易被忽略的判断:拆解的质量不取决于你用了几个工具,而取决于你能不能在启动会上让所有人对同一句话点头。能达成这一点,MECE 和鱼骨图用不用都行。

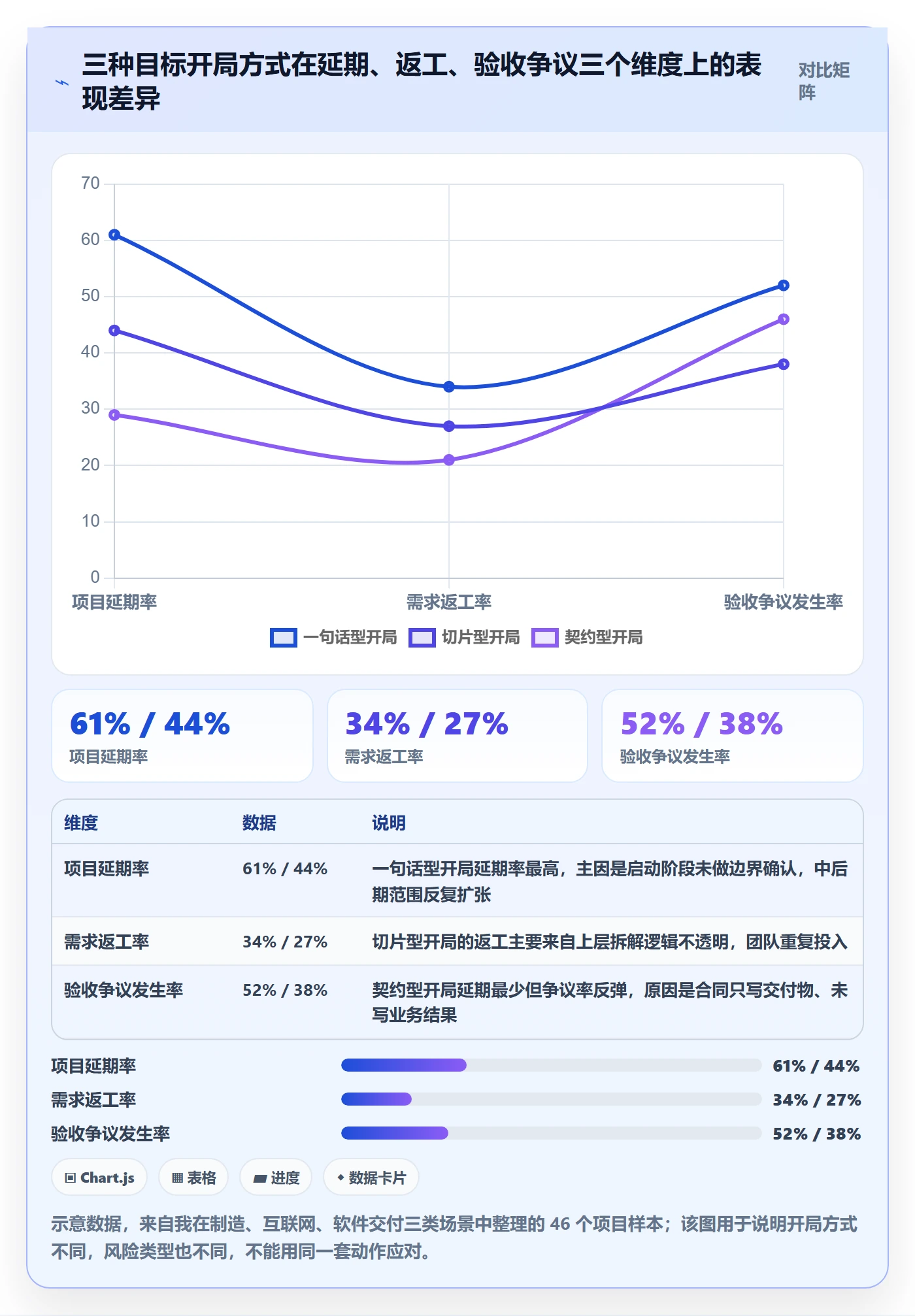

二、真实场景:项目负责人接目标的三种开局,决定了后面 80% 的麻烦
拆解动作不能脱离开局方式谈。同样是"目标拆解",你接到的是一句口头指令,还是一个已经拆过一轮的 OKR 子项,还是一条写进合同的交付承诺,处理方式完全不同。
1. 开局 A:一句话型目标
典型场景:老板在走廊里说"今年客户续费率得从 72% 提到 85%,你牵头搞一下"。这类目标方向清楚、边界模糊、资源未定、授权等级不明。
它的危险不在于难,而在于你会把"没说"理解成"不用说"。我见过的最坏结果是项目负责人按自己的理解推进了半年,中途才发现老板真正在意的是大客户而非全量客户。
处理这类目标的第一个动作不是立项,而是补一份"授权与边界确认",写清你能调动哪些资源、不能碰哪些既有流程、什么级别的决策你可以自己拍板。
2. 开局 B:切片型目标
你接到的不是完整目标,而是一个已经拆过一轮的子项,比如某条 OKR 的 KR 落到你头上。这类开局看起来最省事,实际最容易错位:上一层的拆解逻辑你并不清楚,只能看到自己那一格。
我见过最典型的后果是重复投入。两个团队各自搭了一套数据看板,因为上层拆解时把"数据可视化能力"拆给了两条不同的线,双方都以为对方只是配合方,谁也不知道对方正在做同一件事。
这类开局的破解办法只有一个:向上要一次拆解逻辑说明,哪怕只有半页纸。问清"我这一格和隔壁那一格是什么关系",比问"我该做什么"更重要。
3. 开局 C:契约型目标
客户合同、SOW、招标文件这类目标,边界和验收标准通常是白纸黑字,看似最清晰。但它们的问题在另一头:合同写的是交付物,不是业务结果,项目负责人很容易把"交付了"当成"成功了"。
处理这类目标时,我会额外标注一行"合同外成功定义":客户真正想解决的业务问题是什么、合同验收之后谁来判断这件事有没有用。这一行往往决定了项目是结项还是烂尾。
4. 三种开局的共同缺口:没有验收人
不管哪种开局,缺口都指向同一件事,没有明确的验收人和验收口径。一句话型目标没有验收人,切片型目标验收人在上一层,契约型目标的验收人是客户但口径写得含糊。
所以拆解的第一个交付物不是任务表,而是一句被书面确认的验收承诺。

三、常见误区:我复盘过的高频拆解错误

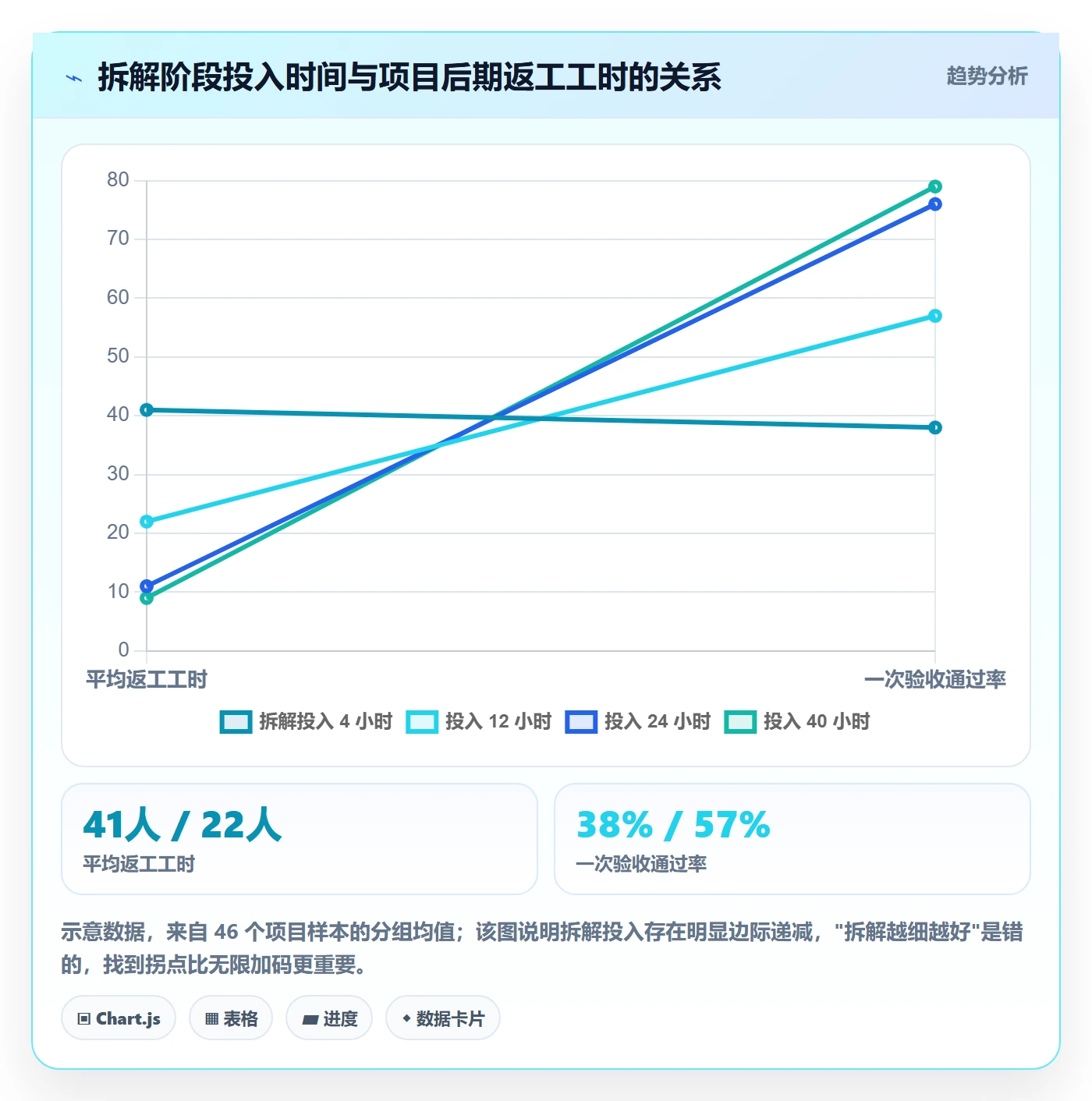

这些误区有一个共同特征:它们在拆解阶段只花几十分钟就能避免,但会在项目后期以周为单位还债。下面按我实际复盘时出现频率排序。
1. 误区一:把目标当成任务总和的容器
最常见的错误逻辑是"目标 = 任务之和",于是团队拼命把任务列全,认为列全就等于拆解完成。但目标能否达成,取决于关键路径上的少数交付物,而不是任务的绝对数量。
我见过一份把目标拆成 217 条任务的计划表,其中真正影响验收的只有 14 条。其余 203 条消耗了大量管理注意力,却不改变最终结果。
2. 误区二:多人负责等于无人负责
"这件事由 A、B、C 共同负责",这句话在项目里几乎等于"没人负责"。因为出了问题,三个人都能说"我以为是他先推"。
我统计过团队里跨部门事项的推进情况,写单一主责人的事项按期完成率明显高于写多人的事项。原因并不神秘:责任一旦被稀释,主动性就一起被稀释了。
3. 误区三:只向下拆,不向上对齐
向下拆解是舒适区,向上对齐是压力区。很多人跳过向上对齐,结果是方向错了以后,团队用极高的执行力跑到了错误的地方,而且跑得越快损失越大。
4. 误区四:用 KPI 数字替代验收标准
把"留存率提升 5 个百分点"当成验收标准,听起来量化,实际上不可验收:分母是什么、口径怎么算、观察周期多长、归因方式是什么,全都没说。
量化不等于可验收。可验收的标准必须包含口径、周期、判定人和判定方式四个要素,缺一个就会在验收会上变成争论。
5. 误区五:里程碑按日期切,而不是按可交付物切
"第一阶段:1 月到 3 月"这种里程碑几乎无法验收,因为三个月结束时并没有明确交付物。正确的切法是"第一阶段:完成支付链路灰度通过,覆盖 5% 流量,异常率低于 0.5%"。
日期是结果,交付物才是锚点。以日期为锚点,项目会变成"时间到了就算过";以交付物为锚点,时间到了必须拿出东西。
6. 误区六:变更不留痕
目标拆解不是一次性动作。需求一变,拆解表就过期。如果变更不记录,团队会各自记着不同版本的"真相",最后验收时谁也说不清原计划是什么。
我见过最糟糕的情况是:项目组内部称为"需求微调",客户侧称为"范围变更",双方在结算时才发现对同一件事的理解完全不同。
7. 误区七:把工具当方法
我见过团队花两周选型、配置流程、做培训,但从来没有人追过一句"这个工作包的验收标准是什么"。工具解决的是可见性和一致性,不解决判断质量。
更现实的问题是:工具配置得越复杂,团队越倾向于"按流程填完就算完成",反而掩盖了真正没想清楚的地方。
8. 误区八:复盘只谈人,不谈假设
"这次延期是因为小王执行不到位"这类复盘没有价值,因为它不可复用。有价值的复盘指向当初的假设:我们假设第三方接口能在两周内联调完成,这个假设错在哪里、下次怎么提前验证。

四、专业判断逻辑:四层拆解、三条对齐线、一道变更闸门
这一节是全文的方法核心。我把它压缩成三个可执行结构:四层拆解解决"拆到什么程度",三条对齐线解决"和谁确认",一道变更闸门解决"什么时候重拆"。
1. 四层拆解:每一层的判断标准和退出条件
我给每一层都设了"退出条件",只有满足退出条件才能进入下一层。这样做的目的是防止最常见的失控方式:在结果层还没确认时,团队已经开始排任务了。
| 层级 | 回答的问题 | 判断标准 | 退出条件 |
|---|---|---|---|
| 结果层 | 项目最终要改变什么 | 结果可被业务方直接观察,不由项目组自证 | 验收人书面确认一句话目标 |
| 里程碑层 | 分几个阶段,每阶段交付什么 | 每个里程碑对应一个可交付物,不是时间段 | 每个里程碑有验收标准与验收人 |
| 工作包层 | 交付物由哪些工作构成 | 每个工作包可估算工作量,规模在 3 至 10 人天 | 工作包总量与资源供给基本匹配 |
| 任务层 | 谁、何时、做到什么程度 | 单条任务有唯一主责人、截止日、完成定义 | 关键路径任务依赖已排定并确认 |
这张表最实用的地方是"退出条件"那一列。团队卡住时,我会直接问:你现在在哪一层?上一层的退出条件满足了吗?大部分返工都能追溯回某一步没满足退出条件就往下走了。
2. 三条对齐线:向上、横向、向下
向上对齐解决"方向对不对",横向对齐解决"依赖通不通",向下对齐解决"责任清不清"。三条线缺一条,项目都会在后期以不同形式还债。
把三条线翻译成可执行动作,按顺序做:
- 向上:用一页纸向发起人回述目标,请他确认或纠正,确认后书面留痕。
- 横向:列出所有跨团队交付物,逐项明确接口人、交付时间、失败时的升级路径。
- 向下:每个工作包指定唯一主责人,主责人再向下确认自己认领的任务。
顺序不能颠倒。先向下会把错误方向固化到人头上,先横向会在方向未定时浪费协调成本。我的经验是,向上对齐通常只需 1 次 60 分钟会议,横向对齐需要 2 到 3 轮沟通,向下对齐几乎能在一次启动会内完成。
3. 一道变更闸门:什么级别的变化必须重新拆解
不是所有变更都要走审批,否则流程会瘫痪。我的做法是按影响面设阈值,只有触碰阈值的变更才触发重新拆解与留痕:
- 影响里程碑交付时间的变更,无论幅度大小,必须重拆。
- 影响验收标准或口径的变更,必须重拆并由验收人确认。
- 影响外部依赖的变更,必须重拆并通知接口人。
- 其余变更在周会记录即可,不进入审批路径。
这条阈值制的价值在于,它把管理注意力集中在真正会改变结果的变化上,而不是消耗在每一次微调里。
4. 责任分配:把 RACI 简化成一个主责人加三个角色
完整 RACI 在跨部门场景下确实有用,但多数团队用不起来,因为四个人填下来会变成一场争论,最后又变回"共同负责"。
我通常简化为四个角色:主责人、协作人、审批人、知会人,其中主责人唯一且不可为空。判断主责人的标准很简单:这件事失败时,第一个被问"为什么没做成"的人是谁,谁就是主责人。
5. 验收标准的三句式写法
我要求团队把每条里程碑的验收标准写成三句话:第一句写判定对象和口径,第二句写判定方式和样本,第三句写判定人和判定时间。三句话缺任何一句,这条里程碑就不算定义完成。
示例:本次灰度覆盖支付链路 5% 生产流量;判定方式为连续 7 天统计接口异常率并人工复核 30 笔订单;判定人为业务方王五,判定时间为 3 月 21 日。
这三句话的写法看起来啰嗦,但它把"我觉得做完了"和"我们确认做完了"之间的差距一次说清了。

五、案例与数据观察:100 人以上组织怎么让拆解真正落地
方法讲完,接下来是我实际参与过的一次组织级改造。我把观察数据摆出来,同时说明样本边界,避免把单组织经验包装成行业结论。
1. 一个 300 人研发组织的拆解现场
去年我参与了一家约 300 人研发组织的流程梳理,业务是 B 端 SaaS,交付模式混合了标准化产品迭代和客户定制项目。他们当时的困境很典型:季度目标年年定,但项目验收主要靠"做完就上"。
具体症状有三条。一是季度目标在部门之间传递时只剩编号,没有验收口径;二是客户定制项目的范围变更靠邮件和群消息流转,没人能拉出一份完整变更清单;三是跨团队依赖靠人盯,谁休假谁就断链。
这三条症状指向的是同一个结构性缺陷:拆解结果没有被承载在任何一个"能追、能查、能审计"的地方。拆解表存在个人电脑里,变更记在聊天记录里,依赖装在项目经理脑子里。
2. 用平台承载四层拆解的具体做法
他们最终选择用 PingCode 作为承载平台。原因不是功能最多,而是三个约束条件对得上:组织规模在 100 人以上、需要私有化部署、原来用 Jira 且希望平滑迁移。这三条对中大型企业来说是硬约束,很多轻量工具在第一轮评审就被排除。
具体做法是把四层拆解映射到平台已有的工作项层级上,而不是另建一套体系:
- 结果层:季度目标建立为独立对象,关联到具体项目集,明确唯一业务验收人。
- 里程碑层:每个里程碑建成独立工作项,验收标准写在描述模板的固定字段,未填不能流转状态。
- 工作包层:按交付物拆分,工时估算为必填项,超过可估算上限时自动提示继续拆分。
- 任务层:任务必须挂唯一负责人和截止日期,完成定义作为关闭任务的必要条件。
这里有一个容易被忽略的设计细节:他们把"验收标准"做成了流转的硬门槛,而不是一个可选备注。这一条改动带来的行为变化最大,因为它把"想清楚"这件事从倡议变成了流程约束。
3. 迁移与私有化:中大型组织的两个硬约束
先说迁移。这家组织在 Jira 上有约 4 年历史数据,涉及 30 多个项目、上万条工作项,还有大量自定义字段和自动化规则。他们最担心的不是数据搬不过来,而是字段语义在迁移中丢失,导致历史数据不可查。
实际迁移时,他们把自定义字段先做了一轮收敛,从 40 多个压到 18 个,再按字段语义映射过去。这一步反而成了额外收益:迁移过程本身就是一次数据治理,把多年积累的僵尸字段清掉了。平滑迁移的价值不在于"无痛",而在于迁移前的收敛动作会带来长期收益。
再说私有化。对涉及客户数据的 B 端业务,私有化部署不是偏好问题,而是合规底线。他们的安全评审明确要求数据不出企业内网、支持统一身份认证、审计日志可导出。这类需求在纯 SaaS 工具上通常要打折扣,私有化部署则能直接满足。
如果团队正在做 Jira 替代评估,我建议把评估维度从"功能对比"改成"迁移成本 + 合规成本 + 流程适配成本"三项加总。否则很容易选到一个功能看起来全、落地却要重做流程的平台,隐性成本比工具本身的费用高得多。
4. 改造后的观察数据

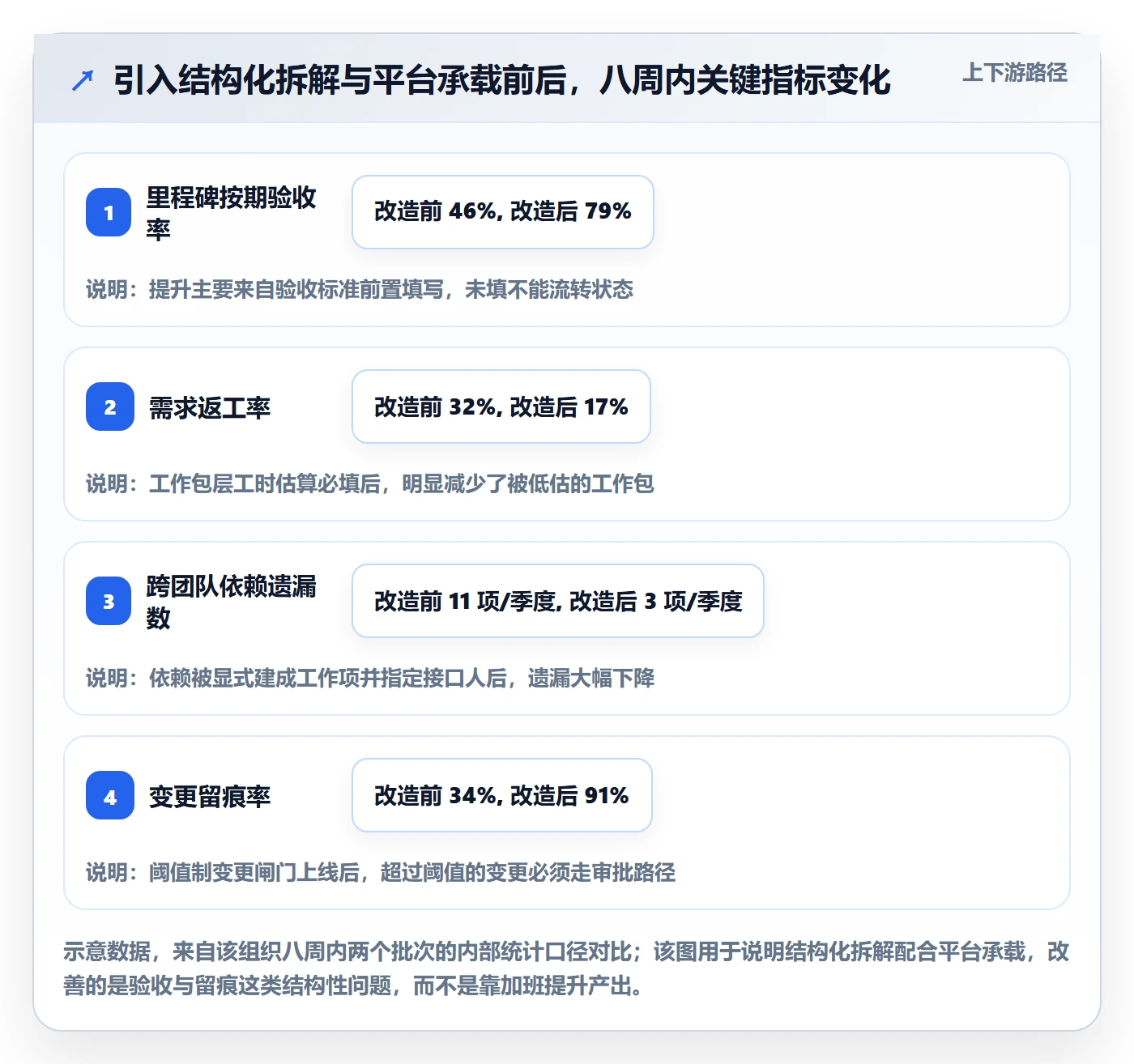

改造分两批上线,八周后我做了一次对比观察。需要说明的是,这是单组织、单周期的内部观察,样本量有限,不能当作行业结论,但趋势足够清楚。


六、一页纸落地清单:项目目标拆解表的 10 个字段

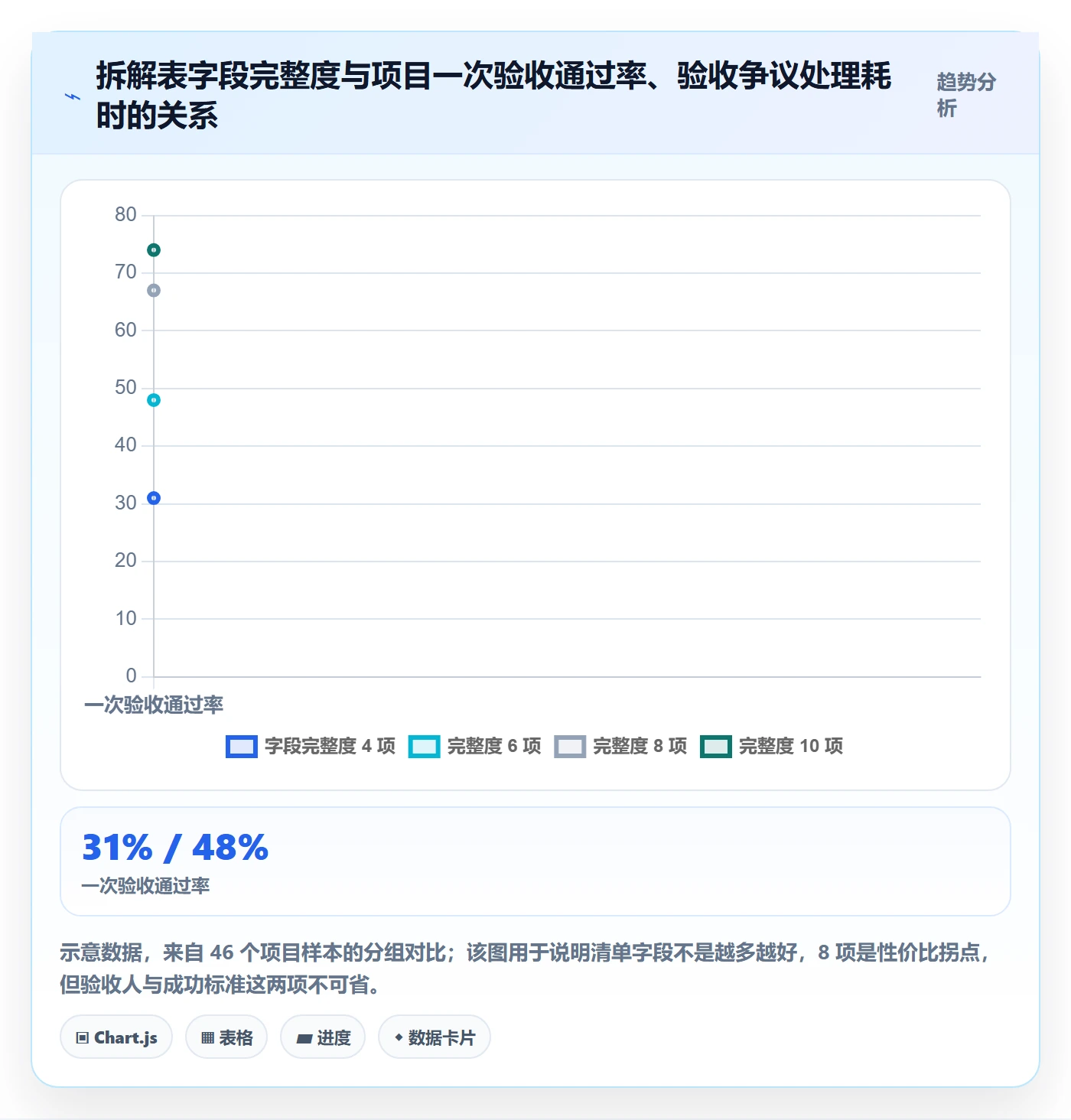

方法论帮你想清楚,清单帮你交付。下面这张表我在不同规模的团队里用过很多轮,字段经过多轮删减,最终稳定在 10 个。
1. 字段清单与作用定位
| 字段 | 作用 | 是否必须启动前锁定 |
|---|---|---|
| 目标 | 一句话说清项目要改变什么 | 是 |
| 成功标准 | 口径、周期、判定方式 | 是 |
| 验收人 | 最终确认达成的人,唯一 | 是 |
| 里程碑 | 可交付物级的阶段节点 | 是 |
| 工作包 | 可估算的工作单元 | 否,启动后一周内补齐 |
| 负责人 | 唯一主责人 | 否,工作包级必须明确 |
| 截止时间 | 承诺完成日期 | 否,随工作包一起补齐 |
| 依赖 | 外部或跨团队输入 | 否,关键依赖需前置 |
| 风险 | 触发条件与应对人 | 否,持续维护 |
| 状态 | 当前进展与偏差 | 否,持续维护 |
2. 每个字段的填写规则
我把填写规则写成可以直接念给团队听的版本,避免出现"知道要填但填得没法用"的情况。
- 目标:一句话,不超过 40 字,必须包含对象和变化方向,不能写动作。
- 成功标准:写清口径、统计周期、判定方式,缺一不可。
- 验收人:只写一个人,写岗位加姓名,不写部门。
- 里程碑:写可交付物,不写时间段;每个里程碑至少有三句式验收标准。
- 工作包:单个工作包规模在 3 至 10 人天,超出就继续拆。
- 负责人:唯一,不允许填两个名字。
- 截止时间:写日期,不写"第三周""月底前"。
- 依赖:写清交付物、接口人、时间点、失败时的升级路径。
- 风险:写触发条件,不写"可能有风险"这种空判断。
- 状态:写偏差,不写"进行中"这类无信息量的词。
3. 哪些字段必须在启动前锁定
我给团队的判断标准是:这个字段填错的后果,是否会在项目中期才暴露。会暴露的必须前置锁定。按这个标准,目标、成功标准、验收人、里程碑四项必须在启动前完成。
负责人、截止时间和依赖可以在启动后一周内补齐,但必须指定对补齐负责的人。风险与状态是持续维护字段,不需要在启动前完成,但第一次周会必须开始更新。
4. 可直接复制的表头结构
下面是我常用的拆解卡结构,用 YAML 写便于版本管理,也可以直接搬进平台的描述模板里:
project: 客户续费提升专项
objective: 2026 年 Q2 将重点客户续费率从 72% 提升到 82%
success_criteria:
metric: 重点客户续费率
caliber: 合同到期前 30 天内完成续签的客户数 / 到期客户总数
window: 2026-04-01 至 2026-06-30
judge: 业务负责人 王五
milestones:
name: 流失归因完成
deliverable: 覆盖 80% 流失客户的原因分类报告
acceptance: 分类覆盖率不低于 80%,抽样复核 20 份
judge: 王五
due: 2026-04-18
owner: 数据分析 张三
dependencies:
item: 客户成功团队提供近 12 个月服务工单
interface: 客户成功 李四
due: 2026-04-06
escalation: 逾期 3 天升级至客户成功负责人
risks:
desc: 工单数据口径不统一
trigger: 抽样发现三类以上口径
action: 由数据治理小组统一后重跑
status:
current: 归因报告进行中,覆盖率 61%
deviation: 工单数据口径问题已触发,预计延迟 2 天
这份结构的价值不在于格式,而在于它把"想清楚"变成了看得见的字段。字段空着,就是没想清楚,谁都看得见。

七、不同情况下的行动建议
同一套拆解动作,在不同规模、不同项目类型下的投入产出比差别很大。下面按我实际接触过的场景分别给建议,你可以直接对号入座。
1. 10 人以内小团队的项目负责人
小团队最大的优势是沟通成本低,最大的风险是把低沟通成本当成不需要拆解。我的建议是只做三件事。
- 写一份目标卡,不超过半页,包含目标、成功标准、验收人三项。
- 把里程碑按交付物切,不按日期切,数量控制在 3 到 5 个。
- 每周用 15 分钟对照目标卡检查偏差,不做复杂看板。
小团队不建议上重工具,因为配置和维护成本会超过收益。一张共享文档加上每周固定检查,通常就够用。

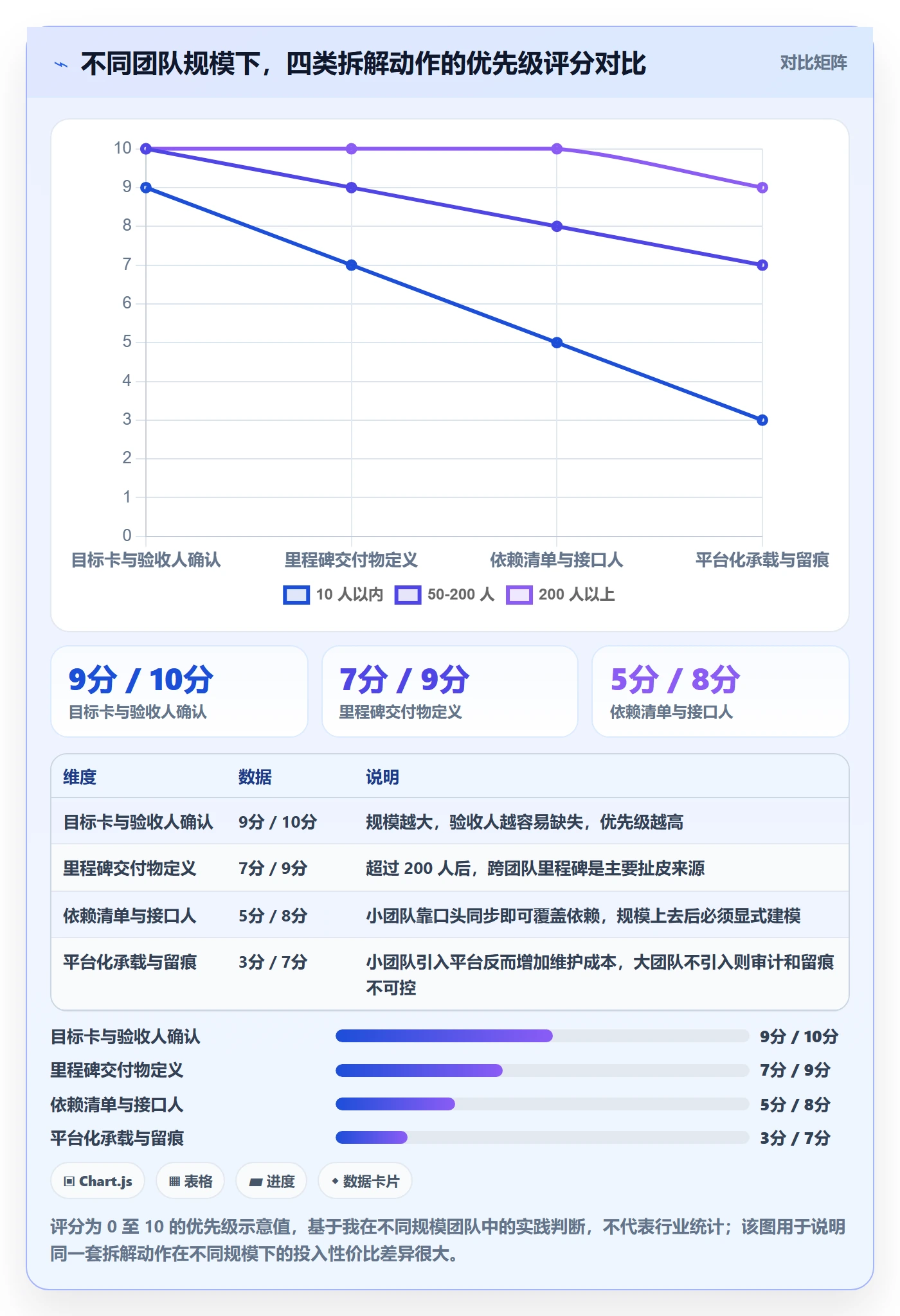

2. 50 到 200 人规模的组织
这个规模是拆解质量的分水岭。超过 50 人之后,口头同步开始失效,依赖开始隐蔽,变更开始散落。我建议在这个阶段补齐三样东西。
- 统一的目标卡模板,所有项目必须用同一套字段,便于横向对齐。
- 显式的依赖清单,跨团队交付物必须有接口人和时间点。
- 阈值制的变更闸门,超过阈值的变更必须走审批路径。
这个阶段最值得投入的一件事是把拆解成果从个人文档搬到共享平台,让依赖和变更具备可见性。这也是很多组织在这个规模开始考虑引入专业项目管理平台的起点。
3. 500 人以上组织与 PMO 视角
大组织的核心矛盾不是单项目拆解,而是项目之间的拆解口径不一致,导致资源冲突和重复投入。PMO 应该把重点放在统一而不是细化。
我的建议是:统一目标卡的字段定义和验收标准写法,统一变更留痕的要求,统一依赖登记的方式;但不要把每一层的拆解模板都做死,否则一线会绕过流程。
在工具层面,这个规模的组织通常需要评估私有化部署、权限体系、审计日志和跨项目依赖视图。如果历史上用过 Jira,还要把迁移成本的收敛效应算进决策,因为字段和流程的历史包袱往往比工具本身更难处理。
4. 契约型与客户交付型项目
这类项目的建议只有一条但极其关键:把合同交付物和业务成功标准分成两栏并排写。合同交付物用于收款,业务成功标准用于让客户真正满意。
我见过太多项目在合同验收通过后,客户依然不满意,原因是合同写的是"上线一套系统",客户要的是"订单处理时效缩短"。两栏并排写,能让你在项目早期就发现这个错位。
5. 接手一个已经失控的项目
接手失控项目时,最忌讳的动作是重新做一遍完整拆解。我建议按下面顺序处理:
- 先用三天时间还原现状:当前范围、已完成部分、关键阻塞点。
- 找到唯一验收人,确认剩余部分的最低可接受标准。
- 把剩余工作重切成三个里程碑,只保留必要依赖。
- 冻结范围,设置变更闸门,任何新增必须交换,不允许只做加法。
失控项目的核心问题几乎从来不是执行能力,而是范围没有边界。冻结范围带来的收益,通常远大于加班。

八、不同情况下的取舍
拆解做得好不好,很多时候不取决于你懂多少方法,而取决于你有没有在关键节点做出明确取舍。下面六组取舍是我被问得最多的。

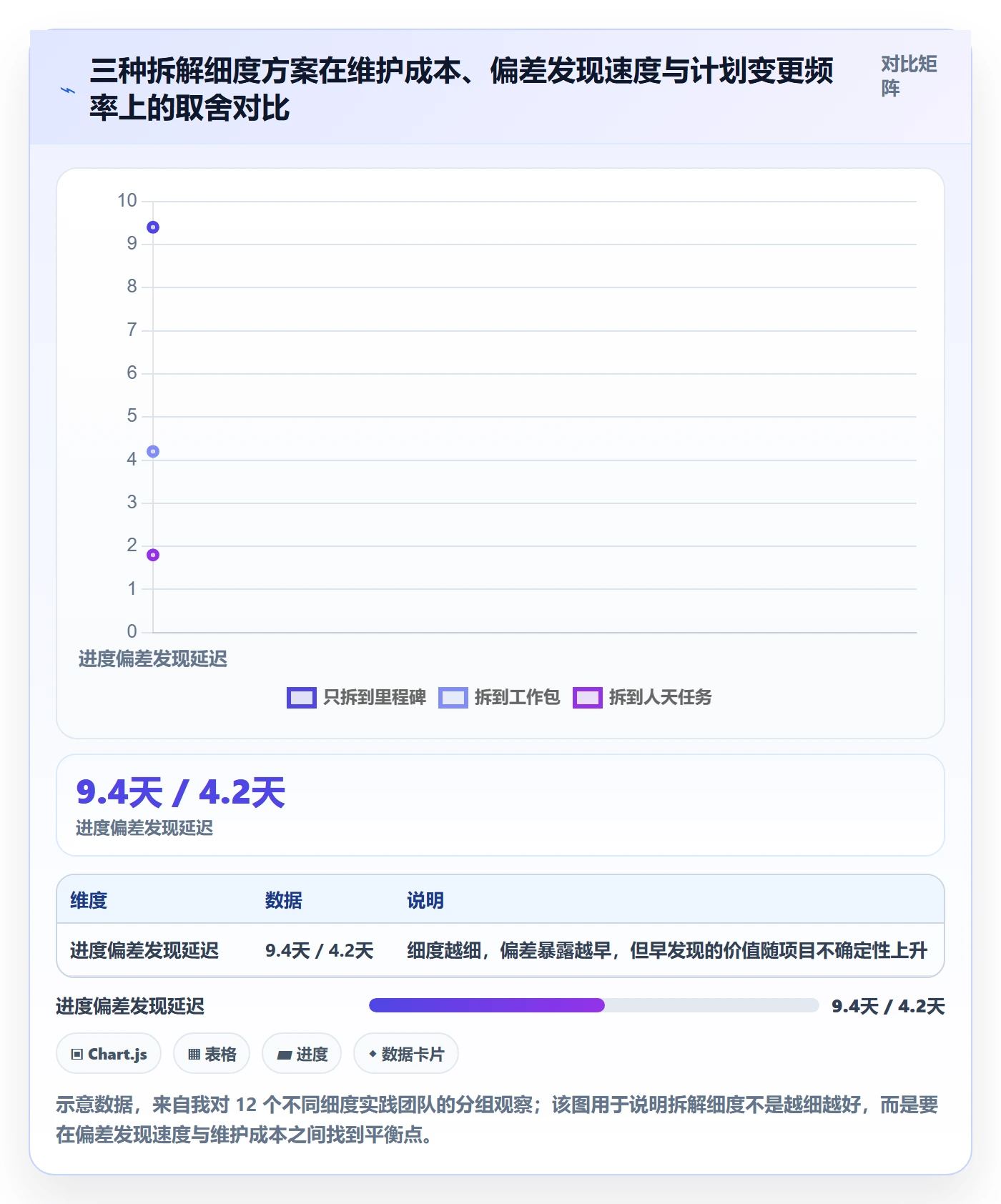

1. 拆解细度:拆到人天,还是拆到交付物
拆得越细,进度偏差发现越早,但计划变更频率也越高,团队注意力被消耗在维护计划上。我的判断标准是:需求稳定性高、交付节奏固定的项目可以拆到任务层;需求不确定性高的项目拆到工作包层即可。
强行把不确定的项目拆到人天,结果是每周重排一次计划,失去计划本身的意义。
2. 承载方式:文档表格,还是专用平台
文档表格上手快、成本低,但依赖人工维护,留痕率随复杂度下降。专用平台可见性和留痕能力强,但前期配置成本和迁移成本高。

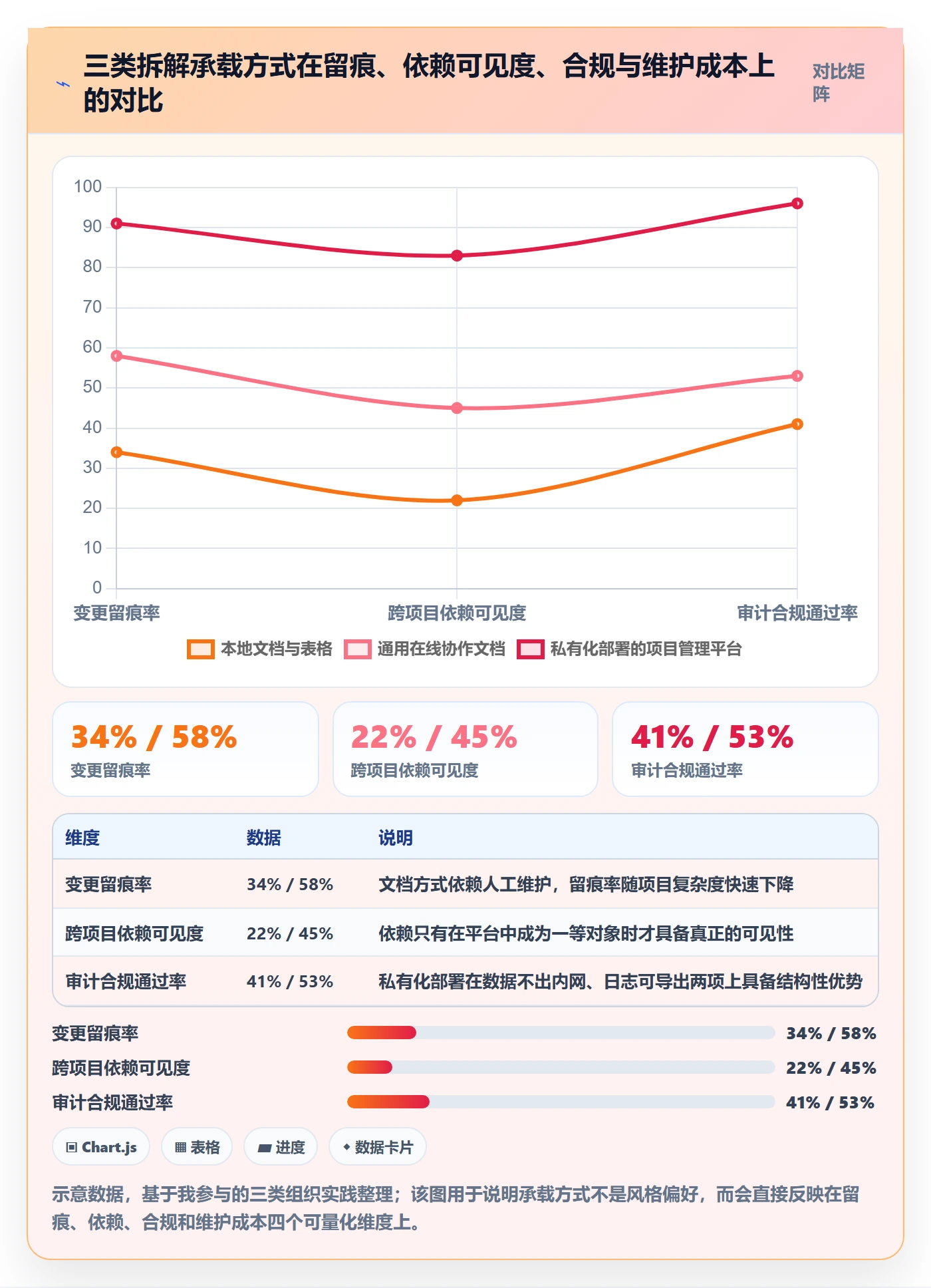

我的经验分界线在组织规模约 50 人和项目复杂度两个维度上。低于这条线,文档更划算;高于这条线,人工维护的隐性成本会迅速超过平台成本。
3. 部署方式:私有化,还是 SaaS
SaaS 的优势是开箱即用、维护成本低;私有化部署的优势是数据可控、审计可查、能与内网系统深度集成。取舍依据是数据敏感度和合规要求。
对于涉及客户数据、需要满足内网审计要求的中大型组织,私有化部署往往不是可选项而是前置条件。这类组织在选型时,把私有化支持和 Jira 迁移能力作为一票否决项,比后期返工要理性得多。
4. 变更控制:全量审批,还是阈值审批
全量审批听起来最严谨,实际上会导致两个后果:一是审批流变成橡皮章,二是团队为了避免审批而把变更拆成多次小额调整。
阈值审批是我更推荐的做法。它把管理注意力集中在真正改变结果的变化上,同时保留了对重大变更的控制力。
5. 流程刚性:统一模板,还是团队自治
统一模板保证了横向可比和跨团队协作,团队自治保留了适应性。我的建议是分层处理:字段定义和验收标准写法必须统一,拆解颗粒度和会议节奏可以自治。
把该统一的部分统一,把不该统一的部分放开,是避免流程被绕过的关键。
6. 复盘对象:人,还是假设
复盘指向人,结果是团队学会自我保护,信息开始失真;复盘指向假设,结果是团队学会提前验证,下一次拆解质量提升。这两者的长期差距非常大。
我会要求复盘会上的每一条结论都写成"我们当时假设了什么、实际发生什么、下一次怎么验证",不允许出现单纯的人名归因。

九、常见问题速答
1. 老板给的目标本身就很模糊,我该怎么办?
不要等目标变清晰,主动写一份"目标确认稿"发回去。写法是把模糊描述转成你的理解,列出你不确定的三到五个点,请对方在 48 小时内确认或修正。这比反复追问更有效,因为它给了对方一个可以改的具体版本。
2. 目标拆解和 WBS 到底什么关系?
WBS 是工作包层的拆解工具,属于四层结构中的第三层。它解决"交付物由哪些工作构成",但不解决"结果是什么""谁来验收""依赖在哪"。把 WBS 当成完整拆解方法,是常见误区。
3. 拆解表要维护到什么程度才不算过度管理?
我的标准是:如果某个字段连续两个月都没有人看过它、也没有影响过任何决策,就删掉它。清单的价值来自被使用,而不是来自完整。
4. 跨部门依赖总是推不动,怎么办?
把依赖从"口头承诺"变成"工作项"。依赖必须有交付物、接口人、时间点和升级路径四项,并且登记在共享平台上。没有登记在共享位置的依赖,等于没有依赖。
5. 团队规模不大,需要上项目管理平台吗?
如果组织规模在 50 人以下、项目数量少于 10 个、跨团队依赖很少,共享文档加固定检查通常够用。当依赖开始隐蔽、变更开始散落、审计开始有要求时,再考虑引入平台更划算。
十、写在最后:下一步怎么做
回到最开始那个延期 11 周的项目。如果重来一次,我会在启动会之前只做四件事:写一份目标卡并让验收人签字;把里程碑按交付物切而不是按日期切;把跨团队依赖逐条登记并写明接口人;设置一道变更闸门,超过阈值必须重拆。
这四件事花不了两天,但它们决定了后面半年的返工规模。目标拆解真正的难点从来不是方法太少,而是没人愿意在上游多花那两天。
下一步,我建议你从手头最麻烦的那个项目开始,按这个顺序走一遍:
- 今天:写出目标卡,包含目标、成功标准、验收人三项,发给发起人确认。
- 本周:把里程碑重切成可交付物,为每个里程碑补三句式验收标准。
- 下周:登记跨团队依赖,明确接口人、时间点和升级路径。
- 之后:设置变更阈值,每周对照目标卡检查一次偏差。
如果你所在的组织已经超过 100 人,并且面临私有化部署和 Jira 迁移这类现实约束,那么在流程理顺之后同步做一次承载方式的评估会更划算,因为拆解成果如果没有地方沉淀,三个月后大概率又会散回个人文档里。
拆解不是把目标变小,而是把承诺变清楚。清楚,是可以被管理的开始。
常见问题解答(FAQ)
1. 接到老板一句模糊的大目标,项目负责人第一步到底该做什么?
我们公司季度会上老板只说了一句“把这块业务做起来”,回来就让我出项目计划,我对着这句话坐了半天下不了笔。我要是直接拆任务,怕方向全错;我要是回去追问,又怕被觉得理解能力差。
先别拆任务,先做一次“目标验收”,把模糊目标变成可以拆的东西。具体做法是约发起人做一次 30 分钟的目标澄清会,只问五个问题:这个目标最终要的结果是什么、边界在哪里(明确不做什么)、用什么指标衡量、优先级排第几、能给我哪些资源。
把这五个答案当场写成一张“项目目标卡”,核心就是一句话目标、成功标准、不做的范围、验收人是谁,发回给发起人确认。判断依据是:如果这张卡写完后你仍然说不出“三个月后谁看到什么变化算成功”,说明目标还没到可拆解的状态,此时任何 WBS 都是自嗨。
实践中我一般要求目标卡必须在启动会之前确认,否则后面的里程碑和排期基本都要返工。
2. 目标到底要拆到多细才算合适?拆粗了落不了地,拆细了自己先累死。
我之前带项目,WBS 拆到第四层,几百条任务,光维护表格就花掉半天,更新还总是滞后。后来我又试过只列十来个里程碑,结果周会上大家都说没问题,真到交付那天才发现卡在某个没人认领的接口上。
用“四层拆解 + 可估算即停”来判断粒度:结果层(项目最终要达成什么)、里程碑层(阶段性可验收成果)、工作包层(能估算工期和成本的交付物)、任务层(负责人、截止时间、完成定义)。判断标准很直接,一个工作包如果能让一个不熟悉背景的同事估算出“几天能做完、需要谁配合”,就不用再往下拆;
如果一条任务超过两周还没法验收,说明拆得不够;如果一条任务小于半天,说明拆过头了,合并到工作包里跟踪即可。我自己的经验口径是:控制单条任务在 0.5 到 5 人日之间,工作包总工期不超过两周,这个区间既能支撑周节奏的跟踪,又不至于让表格变成负担。
粒度不是越细越好,而是“刚好支撑你下一层跟踪节奏”就好。
3. 一页纸的项目目标拆解表,到底该放哪些字段?
我们团队现在有三套表:一个做排期、一个记责任人、一个记风险,信息对不上,开会时经常为“这件事到底谁负责”吵半天。我想统一成一张表,又怕字段太多没人填,最后变成我一个人维护的僵尸表。
建议固定十个字段,按顺序排:目标、成功标准、里程碑、工作包、负责人、截止时间、依赖、风险、验收人、当前状态。填写逻辑上有三条硬规则:第一,负责人只能填一个人,协作方写在依赖里,避免“共同负责等于无人负责”;第二,每个里程碑必须挂一个验收人和验收标准,没有验收人的里程碑不算里程碑;
第三,依赖字段必须写清“需要谁在什么时间点交付什么”,写成“需技术配合”这种表述等于没写。判断这张表是否有效的口径很简单:任何一个干系人拿到它,能否在不问你任何问题的情况下说出今天该干什么、卡住该找谁。如果做不到,说明字段信息有缺口,而不是字段不够多。
落地顺序上,启动前必须确认的只有前六个字段,风险和状态在执行期每周更新即可,不要要求一次填满。
4. 项目做到一半目标被临时改了、范围不断加需求,项目负责人怎么控住不让它失控?
我上一个项目最崩溃的就是:排期做完第三周,老板说市场变了要加一块新功能,业务方又顺手提了几个“小优化”。我都答应了,最后延期两个月,复盘时反而变成我执行力有问题。
关键不是拒绝变更,而是让变更可记录、可评估、可批准。做法是设一个最轻量的变更控制动作:任何影响范围、时间或资源的变动,都必须写清三件事,变更内容、影响的里程碑和工期天数、需要额外投入的资源,然后由发起人或指定的决策人批一次。
判断依据是:没有经过这三项评估的变更,一律视为需求池里的候选,不进当前排期。同时给自己设一条红线,比如“累计变更导致关键路径延误超过原计划的 10%”,一旦触发就正式发起重排期会议,把取舍摆到桌面上让决策人选择砍范围还是延时间,而不是由项目负责人私下消化。
这样做的价值不在于少改需求,而在于复盘时有据可查:变更是谁批的、代价是多少,责任边界清清楚楚,项目负责人不会成为唯一的背锅位。
核心关键词
文章包含AI辅助创作:目标拆解管理方法大全:项目负责人项目目标入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315139
读者评论
条任务只有9条写明完成定义”这个抽查结果太真实了。我们上个项目也是任务列得满满当当,验收时才发现没人能说清每条什么时候算做完,最后扯皮两周。文章把“承诺”和“待办”分开讲,比单纯讲WBS更切中要害。
切片型目标的坑我踩过。接手一个上层拆下来的KR,做了两个月才发现隔壁团队在做几乎一样的数据看板。当时要是能向上要半页拆解逻辑说明,至少能省一个月重复投入。这个建议值得每个接子项的人先做。
四层拆解的“退出条件”那一列是全文最实用的部分。很多返工确实是因为结果层还没确认就急着排任务。团队卡住时问一句“你现在在哪一层、上一层退出条件满足了吗”,比讲一堆方法论管用。
文中的占比和返工数据标注了是示意抽样,不是严格统计,这点比较诚实。不过结论方向我认同:完成定义缺失和多主责人确实是返工大头。如果后续能给出样本口径和计算方式,说服力会更强。
多人负责等于无人负责”这条深有体会。跨部门事项写三个负责人,最后谁都不主动推。改成单一主责人后,按期完成率肉眼可见地提高。目标拆解如果只到任务层不写唯一责任人,基本等于没拆。
