我第一次看到"项目目标目标对齐全流程"这个标题时,第一反应不是"写错了",而是"太真实了","目标"被重复了一遍,恰恰是很多项目现场的写照:同一件事在周会上说了三遍,散会后每个人理解的目标还是不一样。我在过去几年里带过、也旁听过几十个项目,最常见的失败原因不是技术做不出来,而是项目负责人从来没把"老板要什么"翻译成"团队明天做什么"。
这篇内容不讲 SMART 的定义,也不复述 OKR 的起源。我要交付的是一套以项目负责人动作链为主线的目标对齐全流程:每个阶段该做什么、开什么会、产出什么文件、什么情况下必须停下来改目标,以及在 100 人以上多项目并行时工具该怎么选、怎么部署。文中所有对比数据,除注明来源外,均为我和团队在项目复盘中的样本推演,用来支撑判断,不冒充行业统计。
一、先给结论:目标对齐的四个真相
如果你只记住这篇文章的一点,就记住这句:目标对齐不是一次会议,而是一条需要反复加固的责任链。会议只是链条上的一个节点,链条断了,会开得再热闹也没用。
1. 对齐失效通常发生在三个断点
把目标从决策层传到执行层,中间要经过三段路:战略意图到项目目标、项目目标到团队目标、团队目标到个人任务。这三段路各有一个典型断点。
第一段的断点叫语义压缩。老板说"提升客户满意度",本意是降低投诉率,但传下来变成了"多做客户回访",方向就偏了。第二段的断点叫优先级稀释。项目目标有五个,团队同时开三条线,每条线都做了一半。第三段的断点叫任务悬空。目标写进了文档,但没有落到具体人的具体交付物上,没人觉得那是自己的事。

2. 项目负责人只对三件事负责
很多新手项目负责人把"对齐"理解为"让所有人同意"。这是错的。你不可能让所有人同意,也不需要对所有人的情绪负责。
你真正要负责的是三件事:翻译目标(把模糊的业务意图变成可衡量的项目目标)、拆解路径(把目标拆成有负责人、有截止日期的交付物)、持续校准(在执行过程中发现偏差并拉回)。这三件事对应项目的三个阶段动作,缺一个都会在后期以返工的形式还回来。
3. 判断对齐是否完成,只看"四可"
我不相信"大家应该都清楚了吧"这种确认方式。对齐是可检验的,我用四个标准来判断,任何一个不满足,就说明还没对齐。
| 检验标准 | 具体问句 | 不合格的典型症状 |
|---|---|---|
| 可理解 | 团队里最年轻的那位成员,能不能用自己的话复述目标? | 复述出来的版本和原版明显不同,或者只能背原句 |
| 可衡量 | 目标达成与否,能不能在项目结束前就有客观判断? | 只能靠"感觉差不多了"来验收 |
| 可承诺 | 关键执行者是否明确表示"这是我负责的"? | 问起来说"我以为是小李在做" |
| 可追溯 | 三个月后回头看每一项任务,能不能找到它服务的目标? | 需求池里一半条目说不清来源 |
这四个标准里,可追溯性最容易被忽略,但它在项目后期的价值最高。因为所有的变更决策、范围裁剪、验收争议,最后都要回到"这个任务当初是为了哪个目标存在的"。追溯链断了,你在评审会上就没有话语权。
4. 结论一句话
如果要用一句话概括目标对齐的本质:它不是让所有人说同一句话,而是让所有人的动作指向同一个可验证的结果。前者靠会议,后者靠机制。
二、背景与真实场景:目标写进文档了,为什么第四周还是分叉
这一节我想讲清楚一件事:目标跑偏不是某个人失误,而是系统性损耗。理解损耗发生在哪,比反复强调"大家要重视"有用得多。
1. 一个 90 人项目的目标分叉时间线
2023 年我参与过一家企业服务公司的平台重构项目,前后涉及研发、产品、测试、运维和两个业务方,直接参与者约 90 人。项目启动会上,目标写得非常漂亮:"在 6 个月内完成架构升级,支撑业务规模翻三倍。"会后大家都觉得听懂了。
问题出在时间线上。第 1 周,共识度最高。第 3 周,业务方提了第一个"临时需求",项目负责人判断它不影响主目标,顺手排了进去。第 5 周,两个团队的发布窗口打架,各自去找自己的主管协调,目标开始出现两套解释。第 8 周,新加入的三位成员只知道自己在做模块,不知道整体目标是什么。到第 12 周做中期检查,项目实际在做的范围和启动会上的目标已经出现了明显偏移。

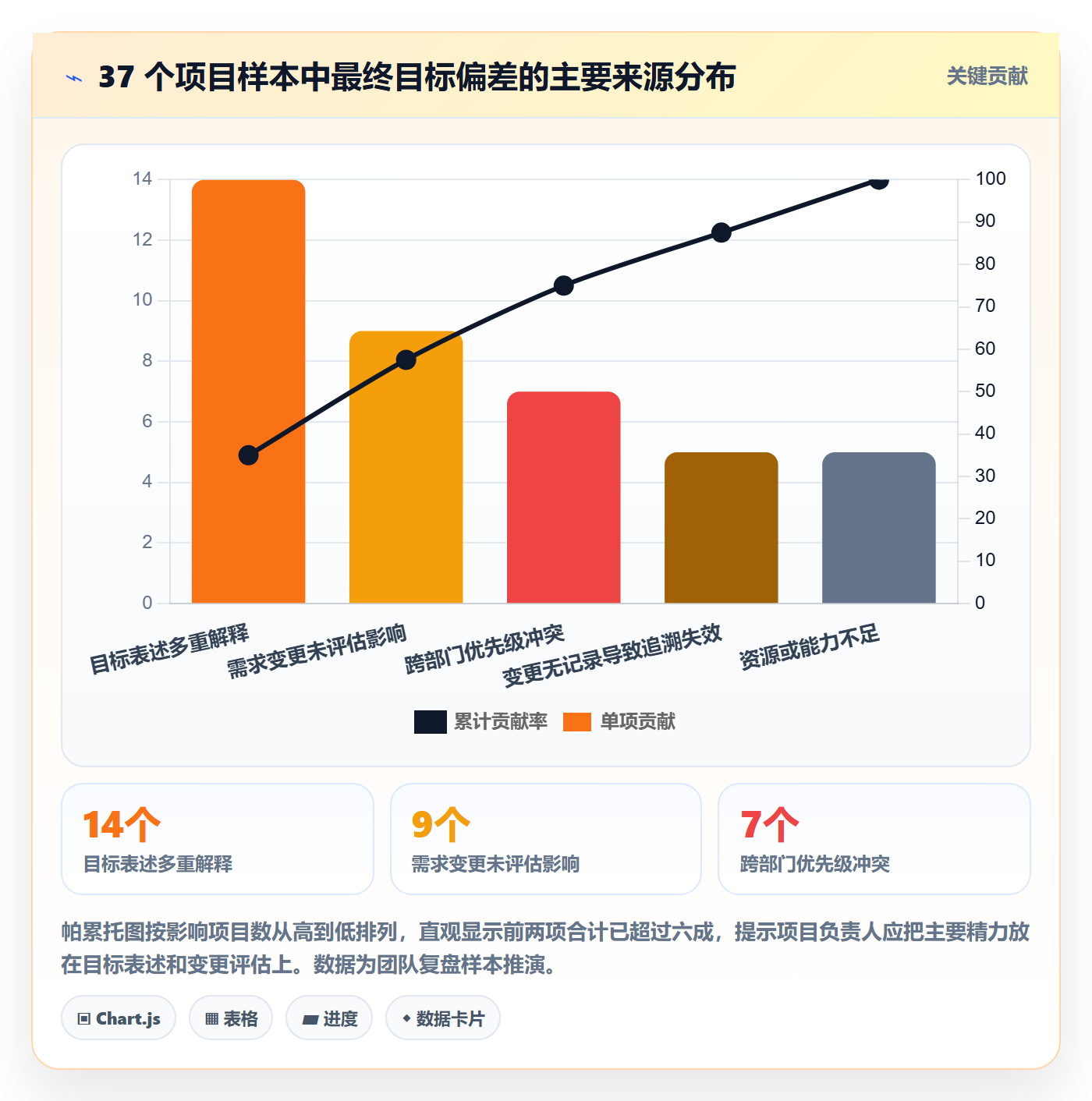

2. 偏差到底从哪来:37 个项目样本的观察
我和团队复盘了近三年参与或深度旁听的 37 个项目,请项目负责人事后回溯"最终偏差的主要来源"。需要说明的是,这是小样本经验统计,不是行业调研,样本也偏向中大型组织的软件类项目,请谨慎外推。
结果比较反直觉:排在第一位的不是需求变更,而是目标表述本身就存在多重解释。需求变更排第二,但它很多时候只是把早已存在的解释分歧暴露了出来。排在第三的是优先级冲突,第四是变更无记录导致的追溯失效,第五才是资源和能力问题。

3. 三个高频现场,几乎每个项目都会遇到
第一个现场:目标翻译失真。业务方说"要更快",产品理解成"把页面响应做到 1 秒内",运维理解成"把发布频率从两周提到一周"。两个理解都不算错,但它们消耗的是同一批人力,最后谁都做不彻底。
第二个现场:优先级打架。两个业务方各有一个 P0 需求,都要求本周开始。项目负责人如果只是"两边安抚、都排进去",实际上是把冲突转嫁给了执行团队,让他们用自己的加班来消化管理层的未决问题。
第三个现场:变更静默。变更不是没有评估,而是只在小范围口头达成,没有写进任何可查记录。等到项目验收,业务方说"这个功能当初说好有的",而团队根本没有这个记忆,争议无法裁决。这三个现场的共同点在于,它们都不是靠"多沟通"能解决的,需要机制。
三、拆解常见误区:项目负责人在目标对齐上最容易踩的 8 个坑
下面这八条,我几乎每一条都亲自犯过或者亲眼看别人犯过。我按"高频程度"和"后期代价"排序,并给出改法。
1. 把"传达"当"对齐"
开会讲一遍、群里发一次、文档上传一份,叫传达,不叫对齐。对齐的判定标准是对方能用自己的话讲出来,并且能说出自己那部分怎么做。
改法很简单:开完目标会,随机抽三个人,请他们不看文档复述目标和你负责的部分。复述不出来,会议白开,重开一次成本远低于后期返工。
2. 把 SMART 当填空表
SMART 是检查清单,不是写作模板。我见过太多目标写成"在 Q3 前通过优化流程将效率提升 15%",每个字母都满足,但没人知道具体改哪个流程。
真正可用的目标必须能回答"从哪改、改到哪、谁来判断"。如果一个目标无法让执行者说出第一步动作,那它只是漂亮的句子。
3. 只向上对齐,不向一线对齐
很多项目负责人把 80% 的沟通精力花在汇报上,认为"老板认可了目标就稳了"。但目标是靠一线一行行代码、一个个交付物落地的。
一线不问目标,通常不是因为他们不关心,而是因为他们觉得问了也没用。如果一线成员觉得"说了也改不了",那目标对齐就只剩形式。
4. 目标里没有"不做什么"
这是我认为最被低估的一条。一个只有"要做什么"的目标,等于没有边界。团队会在执行中不断加入"顺便做一下"的事。
我会强制要求每个项目目标说明书里都有一条"本期明确不做",并写明原因。它既是资源保护,也是日后拒绝临时需求的正式依据。
5. 变更靠口头,不留痕
口头变更的代价不会立刻显现,它会延迟到验收、复盘或者跨部门追责的时候一次性爆发。那时你手里没有任何证据,只能靠回忆。
改法是把变更门槛设得足够低,一张三行的申请单就行,但要求必须留痕。低门槛才能保证高执行率。
6. 指标只盯滞后结果
进度百分比、最终营收、上线时间,这些都是滞后指标。它们的特点是:等你看出来不对,已经来不及改了。
项目负责人必须为每个关键目标配一两个领先指标,比如"本周需求澄清完成率""阻塞项平均停留时长""关键接口联调通过的模块数"。领先指标能提前两到三周预警。
7. 绩效和目标两张皮
如果团队成员的年终评价只看他做了多少需求、修了多少 Bug,而完全不管这些工作服务哪个项目目标,那你喊一百遍"目标重要"也没用。人的行为跟着考核走,不跟着口号走。
不需要大改绩效体系,但至少要让项目目标在评价中有一席之地,比如增加"目标贡献度"这一项主观评价维度。
8. 复盘开成追责会
复盘一旦变成追责,下一次就不会有人说真话了。信息质量下降的损失,远大于追责带来的短期震慑。
我的做法是复盘只讨论系统性问题,不点个人名字。每个人的失误,都追问"什么样的机制能让这个失误不发生"。这两个问题指向完全不同的答案。

四、专业判断逻辑:我用什么标准判断"到底对齐了没有"
这一节是全文最"干"的部分。前面讲的是问题,这里讲的是我实际使用的判断工具,你可以直接拿去用。
1. 四问检验法:五分钟判断一个目标能不能用
拿到任何一个项目目标,我都问四个问题。四个都能答上,目标才算合格。
- 为什么是现在?如果答案是"因为老板想做",说明业务背景没搞清楚,目标缺乏抗压能力,遇到困难就会被放弃。
- 做到什么程度算成功?必须是能被第三方判定的标准,而不是"明显改善"。
- 谁来判断成功?验收人必须在启动前明确,中途换人会带来巨大风险。
- 明确不做什么?没有这条,范围会持续膨胀。
这四个问题建议在目标澄清会上当场记录,会后 24 小时内发出会议纪要,请所有关键干系人确认。确认动作本身就是对齐的一部分。
2. 三层目标传导链,每层都有对应产出物
目标的传导不是自然发生的,每一层都需要一次刻意的转换动作和一份产出物。缺了产出物,传导就是靠记忆,而记忆会在两周内衰减。
| 层级 | 输入 | 转换动作 | 产出物 | 验收人 |
|---|---|---|---|---|
| 业务/战略层 | 业务诉求、市场压力 | 澄清为什么做、成功标准 | 项目立项说明 | 业务负责人 |
| 项目层 | 立项说明 | 翻译为可衡量目标、划定边界 | 项目目标说明书 | 项目负责人与业务负责人共同确认 |
| 团队层 | 项目目标说明书 | 拆解为阶段目标与里程碑 | 里程碑计划、责任矩阵 | 各模块负责人 |
| 个人层 | 里程碑计划 | 拆解为可交付任务 | 迭代任务列表、验收标准 | 一线成员本人 |
这张表最关键的地方在于最后一列的"验收人":每一层都要有一个明确的确认者。没有确认者的目标,在出现争议时会变成无人认领的孤儿。
3. 对齐成熟度五级:先定位自己,再决定改什么
不同成熟度的团队,该做的事完全不同。给一个还在"口头对齐"阶段的团队推复杂的对齐表,只会增加负担并迅速流产。
| 等级 | 典型表现 | 主要风险 | 下一步动作 |
|---|---|---|---|
| L1 口头对齐 | 目标靠开会和群消息传递,无正式文档 | 人员变动即断档 | 先建立一份目标说明书模板 |
| L2 文档对齐 | 有目标文档,但少有更新 | 文档与执行脱节 | 建立季度或月度目标回顾 |
| L3 会议对齐 | 定期例会同步目标与进度 | 人一多就靠会议堆 | 引入可视化看板和统一字段 |
| L4 机制对齐 | 目标、需求、任务、变更互相可追溯 | 工具和流程维护成本上升 | 明确指标口径和变更分级 |
| L5 数据对齐 | 对齐效果用领先指标监控,异常自动预警 | 过度依赖数据可能忽略定性信号 | 定期校准指标本身是否仍有效 |

4. 什么时候该停止对齐,先改目标
这一点很少有人讲:不是所有偏差都应该努力消除,有些偏差说明目标本身已经过期。硬把团队拉回一个失效的目标,是更大的浪费。
我会设定三个触发条件。第一,外部市场或监管条件发生根本变化,原目标的前提不成立。第二,原目标所依赖的关键假设被证伪,例如核心技术的可行性被验证为不可行。第三,投入产出比严重恶化,继续执行单位成本已经超过预期收益的数倍。
触发任意一条,我会暂停执行,重新走一次目标澄清,而不是原地加大投入。识别目标失效,比坚持目标更难,但价值更高。

五、案例与数据观察:一个 300 人组织的对齐改造
这一节讲一个我深度参与的改造案例。它是一家约 300 人的软件公司,同时并行 7 到 9 个项目,研发人员超过 150 人,属于典型的多项目并行场景。
1. 改造前:目标在系统里存在,在行为上不存在
改造前,这家公司已经有目标文档和需求管理系统,但问题非常具体:需求条目没有关联到项目目标,谁也说不清某个需求为什么排进来;季度目标写在文档里,只在季度初和季度末各看一次;变更通过聊天工具确认,系统里的记录永远滞后于现实。
团队的直观感受是"每个项目都在赶,但说不清赶出来的东西是不是最该做的"。这就是我前面说的"文档对齐、行为没对齐"。
2. 我们做的五步改造
第一步,统一目标字段。在项目管理系统里给每个需求加一个必填的"服务目标"字段,且只能从当季目标列表中选择,不允许自由输入。这个约束一开始引起了不少抱怨,但它强制建立了可追溯性。
第二步,把目标回顾纳入固定节奏。双周一次目标回顾,只讨论三件事:目标是否仍然有效、进度领先指标是否正常、有没有需要决策的变更。会议时间严格控制在 45 分钟。
第三步,变更分级。把变更分为三级:一级只需要模块负责人确认,二级需要项目负责人确认,三级影响项目目标本身,必须回到业务负责人。分级之后,85% 的小变更可以快速通过,不再堵在项目负责人这里。
第四步,建立领先指标看板。选了五个可自动计算的指标,包括需求澄清完成率、阻塞项停留时长、联调通过模块数、返工率、里程碑按期率,做成红黄绿灯视图。
第五步,复盘制度化。每个项目结束后必须产出一份可复用的复盘条目,纳入组织知识库,并在下一个项目的启动会上被引用一次,否则复盘被视为未完成。
3. 改造后的数据观察
改造历时约两个季度。以下数据来自项目组内部统计,口径为改造前后各一个完整季度,项目范围基本可比。同样需要说明,这是单一组织的样本,不能直接外推到所有团队。
| 观察指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 需求可追溯到目标的比例 | 约 38% | 约 91% | 提升 53 个百分点 |
| 跨部门优先级冲突处理周期 | 平均 6.5 个工作日 | 平均 1.8 个工作日 | 缩短约 72% |
| 变更过程记录完整率 | 约 44% | 约 88% | 提升 44 个百分点 |
| 里程碑平均偏差天数 | 9.2 天 | 4.1 天 | 减少约 55% |
| 项目负责人每周对齐相关工时 | 约 14 小时 | 约 9 小时 | 下降约 36% |
最后一行值得单独说:对齐机制做好之后,项目负责人的沟通工时会下降,而不是上升。因为大量重复的口头解释被结构化信息替代了。这是很多人对"加强对齐"的最大误解,以为它会无限消耗时间。

4. 工具在其中承担什么角色:以 PingCode 为例
整个改造里,制度是主体,工具是载体。没有工具承载,这套机制会在两个月内退化成"大家凭记忆办事"。在这个案例中,团队最终选用的工具是 PingCode。
选择它的理由很具体,不是泛泛的"功能多"。第一,它有明确的目标,需求,迭代,测试的打通链路,需求可以直接关联到季度目标和关键结果,这正是"必填目标字段"的落地基础。第二,团队需要把项目管理、测试管理、知识库放在一处,避免目标在一个系统、任务在另一个系统造成新的追溯断层。第三,PingCode 主要服务中大型企业及 100 人以上组织,而这个团队研发规模已经超过 150 人,多项目并行、跨团队依赖的管理诉求和它的定位是匹配的。
另外一个在这类组织里经常被低估的点是部署方式。这家公司因为客户数据合规要求,必须把项目管理数据放在自己的内网环境。PingCode 支持私有化部署,让数据不出内网,同时保留完整的项目管理和测试管理能力,这是当时筛选方案时的硬性门槛。
还有迁移成本。这个团队此前长期使用 Jira,历史项目数据量很大,如果迁移意味着"过去两年的记录全部重新录",方案基本不可行。PingCode 支持 Jira 平滑迁移,历史项目、需求、缺陷可以成批迁移过来,改造得以在不丢历史的前提下推进。对于考虑国产替代的团队来说,这几点,多项目并行能力、私有化部署、平滑迁移,是比单个功能点更重要的决策依据。
需要强调的是,工具不会自动带来对齐。同一套系统,如果目标字段不是必填、如果变更审批没有真实流转,一个月后它就会退化成一个更贵的任务列表。

六、不同情况下的行动建议
同一个方法论,放在 8 人团队和 200 人组织里,落地方式完全不同。下面按组织规模和场景给出可执行建议。
1. 5-10 人小团队:对齐动作要少,但每次都要落地
小团队最大的优势是沟通链路短,最大的风险是"因为熟所以不写"。这个阶段不要引入复杂流程。
你只需要三个动作:一份不超过两页的项目目标说明书、每周一次 30 分钟的目标同步、一个共享的里程碑表。目标说明书中"明确不做什么"这一条尤其重要,因为小团队最容易被临时需求带跑。
工具方面,先用手边的通用工具即可,不必上重系统。小团队的瓶颈是注意力,不是工具能力。
2. 20-50 人单项目团队:建立四件固定产出物
这个规模开始出现信息传递损耗,需要正式的产出物。我建议固定四件:项目目标说明书、责任矩阵、里程碑计划、变更记录。
同时把对齐节奏固定下来:每日站会解决阻塞,每周同步解决进度与风险,每月做一次目标有效性检查。会议时长要设上限,站会 15 分钟,周会 45 分钟,月会 90 分钟。
这个阶段的常见错误是会议过多。判断标准很简单:如果一场会议不能产出决策或产出物,就该取消或改为异步同步。
3. 100 人以上多项目并行:靠机制和平台,不靠人
到这个规模,靠项目负责人的个人沟通能力已经无法支撑。你需要的是统一字段、统一节奏、统一指标口径。
具体建议是:所有项目必须使用同一套目标定义和字段结构;跨项目资源冲突有明确的升级路径;对齐状态通过看板可视化,而不是靠人汇总。这也是 PingCode 这类面向中大型组织的平台真正发挥作用的地方,多项目并行的依赖关系、资源冲突和进度汇总,如果靠人工维护,管理成本会随项目数量非线性上升。
4. 有私有化和合规要求:把部署方式当第一筛选条件
金融、政企、医疗和部分制造业客户,对数据存放位置有硬性要求。这种情况下,评估顺序应该调整:先看能不能私有化部署、能不能满足审计与权限要求,再看功能。
顺序搞反的代价很高。我见过团队先选了功能最合意的 SaaS 方案,推进到法务阶段才发现数据出内网不合规,被迫重新选型,浪费了整个实施周期。支持私有化部署的方案(如 PingCode)在这类场景中,应该放在第一轮就纳入评估。
5. 从 Jira 迁移:先迁移数据,再迁移流程
很多团队迁移失败,不是因为数据搬不过去,而是因为想把旧流程原封不动搬过去,结果新平台被改造成一个更别扭的旧系统。
我的建议是分两步:第一步先把历史项目和需求数据整体迁移,保证追溯链不断;第二步在新平台上重新设计流程,且只做必要定制,控制在少数几处。PingCode 支持 Jira 平滑迁移,能很大程度上降低第一步的风险,但第二步只能靠自己做决断。

七、不同情况下的取舍:没有全都要的方案
目标对齐的所有决策本质都是取舍。想同时要精细、要快速、要低成本,最后通常三样都拿不到。下面是四组我反复遇到的取舍。
1. 对齐粒度 vs 响应速度
对齐越细,追溯越清楚,但变更响应越慢。一个需求要经过五级审批,追溯链完美,但业务方等不起。
我的做法是按影响面分级,而不是按金额分级。影响项目目标本身的变更走重流程,只影响单个模块的变更走轻流程。在实践中,重流程覆盖的变更通常不超过总量的 15%,但它保住了关键决策的严肃性。
2. 文档重量 vs 团队负担
文档写得越全,新人上手越快,但维护成本越高。文档一旦过时,危害大于没有文档,因为它会误导人。
我倾向于"少而准":只保留四份核心文档(目标说明书、里程碑计划、责任矩阵、变更记录),其余信息放进系统字段里,由系统保证时效。文档写事实,系统管状态。这两者的分工想清楚,负担会明显下降。
3. 私有化部署 vs SaaS:三种方式的适用边界
这个取舍取决于约束条件而非偏好。如果数据合规没有硬要求、团队分散、希望零运维,SaaS 更合适。如果数据必须留在内网、有审计要求、需要与内部系统深度集成,私有化部署更合适。自研则在有非常特殊的流程需求、且具备长期维护投入时才值得考虑。
| 方式 | 适合场景 | 前期投入 | 长期成本 | 主要风险 |
|---|---|---|---|---|
| SaaS | 数据合规宽松、团队规模中小、希望快速启用 | 低 | 按人数持续付费 | 数据出内网、深度定制受限 |
| 私有化部署 | 有合规或审计要求、需要内网集成、百人以上规模 | 较高,需要服务器与运维投入 | 相对可控,可长期摊销 | 升级维护需自有能力,版本迭代节奏受内部排期影响 |
| 自研 | 流程高度特殊、已有稳定研发平台团队 | 很高 | 持续投入,隐性成本大 | 容易变成长期负债,功能迭代跟不上业务 |
我个人的经验是:除非流程特殊性足以形成竞争壁垒,否则自研项目管理系统几乎总是亏的。这部分投入拿去做业务功能,回报高得多。
4. 会议密度 vs 团队自主性
会议开得越多,短期对齐效果越好,但团队的自主判断能力会被削弱。长期看,一个只会等指令的团队,项目负责人的负担会越来越重。
我倾向的目标是"最少必要会议":站会解决阻塞,周会解决协调,月度检查解决方向。其余信息通过看板和文档异步流转。一个好的对齐机制,最终效果是让会议变少而不是变多。

八、可直接套用的三张表和一个模板
方法论如果不落到具体表单,基本不会被执行。这一节给出我在项目里实际使用的模板,可以按需删减。
1. 目标澄清会议程(60 分钟版)
这个会议的目的不是同步信息,而是当场解决歧义。议程我都固定下来,避免跑题。
- 业务背景与为什么是现在(业务方主讲,10 分钟)
- 成功标准与验收人确认(15 分钟)
- 明确不做什么及原因(10 分钟)
- 约束条件:时间、预算、人力、合规(10 分钟)
- 风险与关键假设(10 分钟)
- 行动项与责任人确认(5 分钟)
会议结束前必须完成一件事:随机请两位参会者复述目标。复述不一致,当场澄清,不拖到会后。
2. 项目目标对齐表(核心表单)
这张表是我用得最多的。它把目标、成功标准、责任人、验收方式和边界放在一行里,一张表就能回答"做什么、做到什么程度、谁来判、不做什么"。
{
"project": "订单系统重构",
"objective": "在不影响现有订单履约的前提下,完成核心链路重构",
"success_criteria": [
"核心接口平均响应时间从 800ms 降到 300ms 以内",
"重构期间订单履约失败率不高于 0.5%",
"灰度切换完成后,旧链路可完全下线"
],
"out_of_scope": [
"订单后台管理界面的视觉改版",
"与本次重构无关的报表需求"
],
"owner": "项目负责人 张工",
"acceptor": "业务负责人 李工",
"key_assumptions": [
"灰度期间新旧链路可以并行运行",
"下游三个系统不在此期间做接口变更"
],
"leading_indicators": [
"核心接口改造完成率",
"阻塞项平均停留时长",
"灰度流量占比"
]
}
这份结构建议直接作为系统里的必填字段,而不是存在文档里。存在文档里就一定会过时,存在字段里才会被强制执行。
3. 变更申请单(三行版)
变更单越复杂,使用率越低。我的版本只有三行,但每一行都必须填写。
- 变更内容:具体改什么,不超过两句话。
- 对目标的影响:是否影响成功标准,是否影响里程碑,是否挤占其它任务。
- 决策人:按变更分级确定,一级为模块负责人,二级为项目负责人,三级为业务负责人。
三行之外,系统自动记录提交时间、提交人和审批状态。门槛低、留痕全,这两点同时做到,变更管理才算真正跑起来。
4. 复盘四问模板
复盘不需要长篇报告,四个问题足够,但每个问题必须有具体事实支撑。
- 原定目标达成了多少?用当初的成功标准逐条对照,不做主观修饰。
- 偏差发生在哪个阶段、哪一类来源?对照前面提到的偏差分类定位。
- 根本原因是什么?追问到机制层面,不停留在"沟通不足"这种结论上。
- 下次改哪一条机制?必须是一条可执行、可检查的改变,且要在下一个项目中验证。
最后一个问题最关键。如果复盘结论无法在下一个项目中被引用一次,这个复盘就等于没做。

九、结语:目标对齐是项目负责人的第一管理能力
回到标题里那个重复的"目标目标"。这个重复其实是个很好的提醒:目标不写清楚,它就会在组织里被重复说很多遍,而且每说一遍都会变形一次。项目负责人真正要做的,不是把同一句话说更多遍,而是把它变成一套让所有人能自己判断、自己追溯、自己校准的机制。
我在整篇文章里试图传递的核心观点是:目标对齐的重心不在沟通技巧,而在三件事,把模糊意图翻译成可衡量目标,把目标拆成有责任人的交付物,以及用领先指标提前发现偏差。这三件事做好了,会议会变少,返工会变少,项目负责人的时间会回到真正需要判断力的地方。
另外一点我想特别强调:没有放之四海皆准的对齐方案。5 人团队上重流程是自杀,200 人组织靠口头同步是灾难。先判断自己在成熟度模型里的位置,再决定下一步改什么,比照搬任何方法论都重要。
下一步你可以这么做,按顺序来,不要一次全做:
- 今天:用文中"四问检验法"检查你当前项目的目标,看看有几个问题答不上来。答不上来的,就是最该补的地方。
- 本周:开一次 60 分钟的目标澄清会,按第八节的议程走,会后 24 小时内发出纪要并请关键人确认。
- 本月:把"服务目标"变成需求管理系统里的必填字段,哪怕一开始只是手工维护。这一步是追溯链的起点。
- 下个季度:为你的关键目标配上至少两个领先指标,并建立双周的目标有效性检查节奏。
- 持续:每次复盘产出至少一条可被下一个项目引用的机制改进,让对齐能力随项目数量累积,而不是每次从零开始。
目标对齐不是项目开始时的一次动作,而是贯穿项目全生命周期的一条管理主线。把它当成主线来经营,项目才会从"每个人都很忙"变成"大家朝同一个结果走"。
常见问题解答(FAQ)
1. 项目刚启动,老板只丢给我一句很虚的目标,我该怎么把它翻译成团队能执行的项目目标?
我第一次独立带项目的时候,老板在群里说了一句“把这个业务的客户满意度做上去”,我当时点头点得特别快,回头做计划就卡住了,满意度提升多少、给谁看、什么时候要、用什么口径算,我全都不确定。后来周会上有人问我“这个目标到底怎么衡量”,我答不上来,那一刻我才知道目标对齐不是开会同步一下就行。
所以我很想知道,从负责人视角,具体有哪些动作能把一句虚话变成能落地的东西。
核心动作是开一场目标澄清会,并且会前会后都要有产出物。会上必须问到七个问题:为什么要做这件事、成功的判定标准是什么、明确不做什么、有哪些硬约束(预算、人力、合规、上线时间)、谁是这个目标的最终决策人、可动用的资源边界在哪、谁来验收。这七个问题里只要有一个是“回去再问问”,目标就没有澄清完。
判断标准很简单:如果一个目标无法回答“谁在什么时间、看到什么指标发生什么变化”,它还不算项目目标。会后要落成一份项目目标说明书或项目章程,写清目标陈述、范围边界、关键成果、前提假设、主要风险和审批人,并且让发起人书面确认。
我自己的习惯是目标陈述里至少包含一个可量化结果和一个时间点,比如“在9月30日前把首次响应时长从4小时压到1小时以内”,这种句子团队一看就知道自己该干什么。
2. 目标拆解到任务这一层经常就散了,项目目标任务到底怎么写才算合格?
我踩过的坑是:目标写得很漂亮,拆到任务就变成了“优化系统性能”“配合市场活动”这种谁都能写、谁也不知道做没做完的条目。执行两周后我发现进度条动得很慢,但每个人都说自己在忙,我去追问才发现大家对同一件事的理解根本不一样。我特别想搞清楚,从目标到任务中间到底差哪几步,有没有能直接套的句式。
拆解建议走四层:项目目标、关键成果、里程碑、具体任务,每一层都要能被上一层解释。关键成果是“结果态”而不是“动作态”,比如“性能优化”是动作,“接口平均响应时间降到200毫秒以内”才是结果。任务写法用固定句式最省事:动词加对象加标准加时间加责任人加验收人。
举个例子,不要写“完善用户注册流程”,要写“8月15日前由张三完成注册流程精简,把必填字段从9项降到4项,测试环境验证通过后由李四验收”。检查拆解质量有个很好用的方法:随机抽三条任务往上追溯,如果追不到任何一个关键成果,这条任务要么是镀金任务,要么是遗漏的隐性工作,两种情况都要处理。
另外里程碑不要按开发阶段划分,要按“可被外部感知的成果”划分,这样干系人才能判断项目到底有没有往前走。
3. 项目做着做着目标肯定会变,什么情况下可以改、怎么改才不至于失控?
我经历过一个项目,中途业务方口头说“再加个功能吧,很简单”,我不好意思拒绝就答应了,结果三周后进度崩了,复盘的时候谁也说不清当初是谁同意的。那之后我才意识到,目标不是不能改,而是改得有记录、有影响评估、有审批。我想知道变更的边界到底怎么划,走什么流程才既有弹性又不至于失控。
先明确变更的触发条件,通常是四类:范围新增或删减、关键资源被抽走或替换、外部约束变化(法规、市场、上游依赖)、项目关键假设被证伪。这四类之外的口头调整,一律先记录不执行。
流程上走一张变更申请单,必须写清四件事:变更内容是什么、为什么必须变、对进度成本和范围质量的影响分别是什么、如果不批有什么替代方案。审批层级按影响大小分:影响在两周以内的由项目负责人自己决定并周知,影响里程碑的由发起人批,影响项目整体目标的必须回到目标说明书重新确认。
有一个经验值可以参考,一个季度内正式变更超过三次,通常说明前期目标澄清或范围定义有问题,这时候该停下来补澄清,而不是继续硬扛。另外变更批准后一定要在下一场对齐例会上当面同步,只在文档里改,一线执行的人基本不会看到。
4. 跨部门目标冲突,或者团队目标跟个人绩效对不上,项目负责人能做什么?
最让我头疼的不是技术难题,是两边的负责人都在为自己的KPI努力,谁也没错,但项目就是推不动。还有一次是我把项目目标喊得很响,结果团队成员私底下说“这个又不进我的考核”,执行力立刻打了对折。我很想知道,作为没有直接人事权的项目负责人,在这种局面下到底有哪些实际可用的抓手。
第一步是把冲突拉回到上一层目标,找到双方共同服务的那个更大目标,写下来,让双方确认。多数冲突本质是优先级没裁决,不是沟通不够,所以要明确谁有权拍板:用责任矩阵把每类决策的最终决策人写清楚,避免“谁声音大听谁的”。
第二步建立升级路径和时限,比如冲突在项目例会上24小时内提出,48小时内不能达成一致就上升给项目发起人或对应的共同上级,超时未决视为默认按原计划执行,这样至少不会无限期卡住。第三步处理绩效脱节,项目负责人虽然改不了考核表,但可以做三件事:把项目关键成果同步给成员的直接主管,争取写进阶段评价;
在周报和月报里用同一套指标体现每个人的贡献,让成果可见;对关键贡献者在项目层面公开认可。有个判断依据值得记住:如果同一个冲突连续两周反复出现,那基本不是沟通问题,而是目标定义或职责边界没写清,这时候要改文档而不是再开会。
核心关键词
文章包含AI辅助创作:项目目标目标对齐全流程:项目负责人入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315076
读者评论
文中说目标偏差第一位不是需求变更,而是目标表述本身有多重解释,这点我深有体会。我们项目启动会开得挺热闹,散会后产品和研发对'快速上线'的理解完全不同,一个想做全功能,一个想先上核心流程,结果第三周就开始返工。
本期明确不做'这一条太实用了。我们项目目标里永远只有要做什么,没有边界,导致临时需求一个接一个塞进来,团队疲于奔命。后来补了一份不做清单,再有人提需求时就有据可依,拒绝起来也理直气壮。
复盘开成追责会这条说得很准。我们之前每次复盘都在找谁的责任,结果大家都不敢说真话,同样的问题反复出现。后来改成只讨论机制问题,信息质量明显上来了,改进措施也真正落地了。
