项目目标项目目标全流程:跨部门团队协同管理与一文讲清

2024 年我参与复盘过一个跨部门项目:立项书上白纸黑字写着"6 个月内完成核心系统切换,支撑月度结账提前 3 天"。四个月后开验收准备会,财务说"报表还没跑通,这不算上线",生产说"车间扫码还没铺开",IT 说"系统切换早就完成了"。同一个目标,四个部门给出了四种验收标准。会议开了三个小时,最后争论的焦点不是"做没做完",而是"当初那句话到底是什么意思"。

这不是个例。过去几年我复盘过跨部门项目、参与过目标对齐体系的搭建,也在不同规模的组织里看过目标从设定到烂尾的完整过程。我的核心判断是:项目目标全流程真正管理的不是"目标",而是"目标在跨部门之间传递时的失真率"。流程的价值不在于让目标看起来更规范,而在于让不同部门对同一句话产生同一个动作。

这篇文章不讲"目标管理五大步骤"这种谁都能拼出来的框架,而是拆解目标全流程中真正会断裂的位置、断裂的信号、修复的动作,以及不同规模组织应该做的取舍。

一、先给结论:项目目标全流程的本质是一条"共识流水线"

大部分人理解的项目目标全流程是这样的:设定目标 → 拆解目标 → 对齐目标 → 跟踪执行 → 复盘迭代。这五个词本身没错,但它给人的暗示是,只要按顺序走完,目标就会自动落地。真实情况恰恰相反:五个阶段里,真正决定成败的不是"有没有做",而是"做完之后,其他部门能不能复述出同一个意思"。

1. 结论一:每个阶段的产出不是文档,而是"可被复述的一句话"

目标设定阶段的产出常被理解成一份目标文档,但文档是给存档用的。真正有用的产出,是销售能对客户讲出来的那句、研发能写进排期的那句、财务能算出影响的那句。如果这三句话对不上,目标文档写得再漂亮,也只是挂在墙上的装饰。

我在复盘时常用的一个检验动作很土但很有效:随机找三个部门的执行骨干,让他们用自己的话说一遍"这个项目要达成什么"。如果三个人说的重点完全不同,说明设定阶段就已经失真了。

2. 结论二:跨部门协同失败,绝大多数不是意愿问题,是语言问题

"跨部门推不动"是最常被抱怨的一句话。但把它拆开看,真正因为"不想干"而卡住的比例并不高,更多是三种情况:不知道自己具体要交付什么、不知道自己的动作和别人怎么衔接、不知道变化之后自己要不要跟着改。

这三种情况的共同点是,没有人负责把 A 部门的话,翻译成 B 部门能直接执行的动作用语。我把这个损失叫做"翻译损耗"。它不出现在任何一份工时统计表里,却是跨部门项目最大的隐性成本。

3. 结论三:目标全流程的成本分布极不均匀,大头在对齐和跟踪

很多人以为目标管理最耗时的是"设定",因为要开战略会、要反复讨论。但在我复盘的样本里,真正吃掉时间的环节是对齐与跟踪,尤其是变更引发的重复对齐。设定阶段一旦跑偏,后面全是在为前期省下的那几个小时买单。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

二、真实场景还原:为什么"目标定了"之后反而更乱

我在 2023 年深度参与过一个制造业的系统替换项目,参与方包括 IT、生产、财务、供应链四个部门,项目经理是从 IT 抽调的资深骨干。立项会上,目标写得漂亮:"6 个月完成系统切换并支撑月结提前 3 天。"所有人都举手通过。

问题出在第四个月。

1. 同一个词,四个部门四种理解

财务理解的"上线"是月结报表能自动生成、科目能对上;生产理解的"上线"是车间能扫码报工、工单能闭环;供应链理解的"上线"是采购订单能自动流转、入库能自动核销;IT 理解的"上线"是系统切换完成、数据迁移完毕、接口全部打通。

这四个理解没有一个是错的,但它们不是同一个交付物。IT 眼中的"完成"是技术里程碑,其他三个部门眼中的"完成"是业务可运行。当项目进度报告显示"完成 90%"时,三个业务部门的感觉是"我们连界面都没见过"。

2. 目标全流程的五个阶段,各自真正要交付什么

把这次复盘的经验抽象出来,我重新定义了五个阶段的核心交付物。注意,这里的交付物不是文档,而是"状态"。

(1)目标设定阶段

核心交付不是目标文字,而是一句话能被所有参与部门复述、且复述内容一致。这个阶段必须回答:成功的可观察标志是什么、谁有权判定成功。如果这两个问题在设定阶段没被逼问出来,后面一定会吵。

(2)目标拆解阶段

核心交付是每个部门用本部门语言写出的"我要交付什么",并且这份交付物能挂到项目总目标上。这一阶段的典型失败是"部门目标看起来都完成了,项目目标却没达成",因为各部门拆的是自己的 KPI,不是项目的交付物。

(3)目标对齐阶段

核心交付是责任边界与依赖关系被显性化。谁交给谁、什么时候交、交给什么标准,必须写成可核查的条目。会上点头不算对齐,能写出交付清单和上下游关系才算。

(4)执行跟踪阶段

核心交付是偏差被尽早发现、变更被明确通知。跟踪的目的不是汇报进度,是暴露不一致。很多团队把周会开成"念进度",恰恰把最有价值的信息,"我这里和你那里对不上了",给压掉了。

(5)复盘迭代阶段

核心交付是行动项进入下一轮目标体系,而不是停留在复盘文档里。我见过的复盘,80% 的问题不是"没发现问题",而是"发现的问题没人认领、没时间表、没有下一轮验证"。

3. 跨部门项目的三个结构性矛盾

为什么这个话题这么难?因为它背后有三个不会消失的结构性矛盾。

  • 考核主体错位:项目是横向的,考核是纵向的。部门负责人的绩效由本部门指标决定,项目目标达成与否只占很小权重,甚至完全不占。
  • 资源使用权与责任不对等:项目经理要结果,但不掌握人事权和预算权;部门有资源,但不承担项目整体结果。
  • 信息不对称:每个部门只看到自己那一段流程,看不到全局,因此对"风险"和"紧急"的判断天然不同。

这三个矛盾决定了:跨部门目标管理不能靠"大家提高觉悟",只能靠机制把矛盾显性化,并给每条矛盾配一个处理通道。

二、真实场景还原:为什么"目标定了"之后反而更乱

三、五个断裂点:跨部门协同真正失败的位置

把目标全流程摊开看,真正出事的位置非常集中。我在复盘时把它们归为五个断裂点,每一个都有可识别的诊断信号。

1. 断裂点一:目标语言不一致

症状是:每个部门汇报都说"我们这块没问题",但项目整体进度上不去。根因是各部门用自己的 KPI 语言去翻译项目目标,翻译过程没有校验。

典型信号有三条:同一目标的验收标准在不同部门嘴里不一样;部门目标加总与项目目标对不上;跨部门会议上频繁出现"我以为你说的是……"。

2. 断裂点二:责任边界模糊

症状是:出问题时找不到责任人,或者人人都在解释自己那部分。最危险的一句话是"这块我们共同负责","共同负责"在多数组织里等于"无人负责"。

根因不是员工不敢担责,而是责任没有被"可交付物"锚定。写"负责测试",没人知道具体交付什么;写"9 月 20 日前提交 X 模块的接口联调报告并通过业务方签字确认",责任就无处可躲。

3. 断裂点三:信息同步滞后

症状是:变更发生后,相关方不知情,直到影响爆发。最常见的形态是"通知不确认",发起方在群里发了一条变更消息,就默认所有人都收到并理解了。

信号包括:变更记录只在某个部门的文档里;跨部门依赖项没有明确的接收确认;同一变更被反复询问。

4. 断裂点四:冲突升级机制缺失

症状是:两个部门的争议拖了很久,最后不得不搬出更高层领导拍板,一次解决一个,效率极低。根因是组织没有定义"什么级别的分歧由谁在多久内解决"。

信号包括:跨部门争议平均处理时间长于一周;争议大量依赖"老板出面";争议解决后没有形成可复用的规则,下次同样的问题再吵一遍。

5. 断裂点五:复盘不闭环

症状是:复盘会开得热闹,结论写了几页,三个月后同样的问题又发生。根因是复盘产出的行动项没有被当作目标来管理,没有负责人、没有截止时间、没有验收标准、没有进入下一轮跟踪。

我把这五类断裂做了一次频率与修复耗时的统计,结论很有意思:发生频率最高的不是"责任模糊",而是"信息同步滞后";但修复成本最高的是"责任边界模糊",因为它往往需要重新谈判而非简单补流程。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

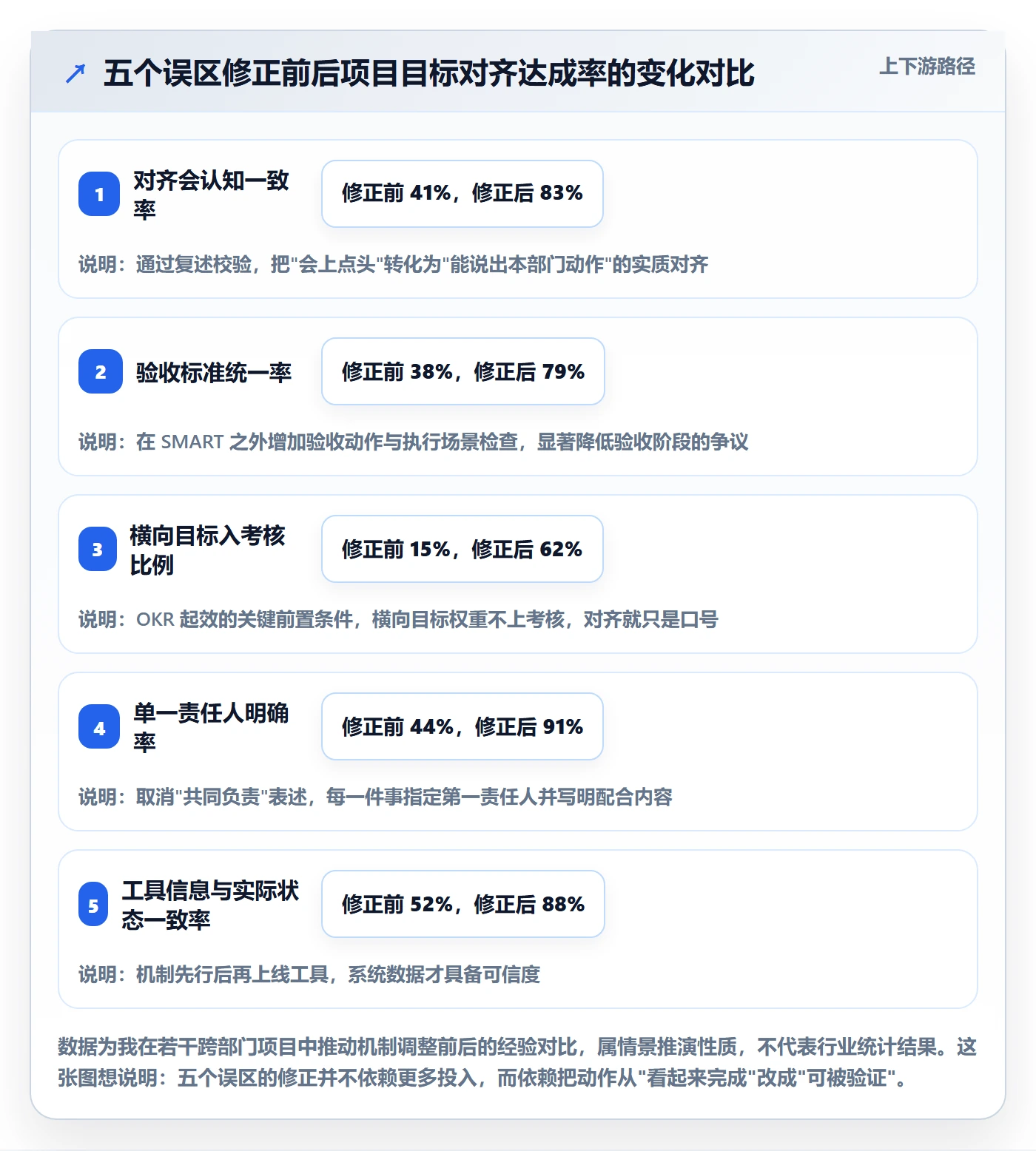

四、拆解五个常见误区:你可能一直在错误的层面努力

市面上关于目标管理的建议很多,但相当一部分在跨部门场景下会失效,甚至会加剧问题。以下五个误区,我在实际项目中都见过。

1. 误区一:以为开了对齐会就等于对齐了

对齐会最容易产生的不是共识,而是"共识错觉"。会上大家点头,很多时候不是因为同意,而是因为不想当第一个说"不"的人,或者是还没想清楚自己部门要付出什么代价。

我的做法是:对齐会最后必须留 20 分钟做"复述校验"。每个部门用自己的话讲一遍目标,并说出本部门第一个具体动作和时间点。讲不出来,说明这个部门还没真正对齐,会后单独补。

2. 误区二:以为写完 SMART 目标就清楚了

SMART 是好工具,但它只保证目标自身清晰,不保证跨部门理解一致。一个符合 SMART 的目标,完全可能被四个部门解读成四种验收标准。

跨部门场景下,SMART 之外我还会加一项检查:这个目标的"验收动作"由谁执行、在什么场景下执行。如果验收动作说不清楚,SMART 写得再标准也没用。

3. 误区三:以为 OKR 能自动解决跨部门协同

这是个有争议的话题,我的判断是:OKR 促进对齐的前提是组织已经具备"目标可见 + 目标可讨论"的土壤,而且横向目标的权重被真正纳入评估。如果部门考核依然只认本部门 KPI,OKR 只会变成额外的填表工作。

我见过不止一个团队,OKR 写得很漂亮,但季度末考核时横向目标一个字都没提,第二年所有人的 O 都写成了自己部门的业务指标。这不是 OKR 的问题,是激励结构没跟上。

4. 误区四:以为"共同负责"体现团队精神

"共同负责"在协作文化里听起来很正面,但在执行层面是灾难。它抹掉了责任的最小单位,让每个人都能合理地认为"这部分应该别人先动"。

正确的做法是:共同承担结果,但每一件事只有一个明确的第一责任人,其他人以配合角色出现,并且配合内容也要写清楚。团队精神体现在配合的质量上,而不是责任的模糊上。

5. 误区五:以为买了工具协同就好了

工具解决的是可见性问题,机制解决的是责任归属问题。只上工具不改机制,结果通常是把线下的混乱原样搬到线上,还多了一层"我们已经在用系统管理了"的错觉。

反过来,只有机制没有工具也不行,跨部门协作的依赖关系和变更记录太多,靠文档和群消息必然丢失。机制先定,工具后配,这是顺序问题。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

五、专业判断逻辑:如何诊断目标体系的健康度并修复

讲了问题,接下来是我实际在用的诊断和修复方法。它不复杂,但需要坚持执行一到两个项目周期才能看到效果。

1. 四个诊断维度与评分标准

我通常从四个维度给一个项目目标体系打分,每个维度 1 到 5 分。

  • 语言一致性:随机抽三个部门的执行人复述目标,看关键要素重合度。
  • 责任清晰度:抽查十项跨部门依赖,看有几项写明了第一责任人、交付物、时间、验收标准。
  • 信息时效性:统计变更从发生到相关方确认接收的平均时长。
  • 闭环率:上一轮复盘产生的行动项,有多少进入了本轮跟踪并有验收结论。

四项打分之后,我会得到一个相当直观的画像。经验上,总分低于 10 分的项目,目标基本处于"名义存在"状态;10 到 14 分属于亚健康,跑得动但容易在变更期崩盘;15 分以上才具备跨部门稳定推进的基础。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

2. 五个修复动作与可直接复用的话术

诊断完之后,最容易被追问的问题是"那具体怎么改"。下面五个动作是我反复使用、且能在一到两个迭代内看到效果的。

(1)开一场"翻译会",而不是对齐会

翻译会与普通对齐会最大的区别是:不允许使用抽象词。会议规则很简单,每个部门必须用"谁 + 在什么时间 + 交付什么 + 什么算合格"的句式描述自己要交付的内容,禁止出现"提升效率""加强协同""配合推进"这类词。

主持人可以这样问:"你说的'支持到位',具体是哪一天交出什么东西,交给谁,他拿去做什么?"这句话我在会上问过很多次,几乎每次都能逼出被隐藏的假设。

(2)用 RACI 的变体:加两个锚点

标准 RACI(负责、批准、咨询、知会)在跨部门项目中经常不够用,因为它没有回答"交付什么"和"什么时候"。我通常加两个锚点:Deliverable(交付物)和 Time(时间锚)。

于是每一行责任描述都变成:谁负责、谁批准、谁被咨询、谁被知会、交付什么、什么时候交。写不出这六项的条目,就是未被澄清的模糊地带。

(3)建立"三确认"变更机制

变更之所以成为事故源,是因为"发出"不等于"接收","接收"不等于"理解"。三确认机制把变更拆成三个必答动作:

  1. 发起确认:变更方说明为什么变、变什么、影响哪些交付物。
  2. 影响确认:受影响的部门回复"我要改什么、什么时候能改完"。
  3. 生效确认:项目方登记新版本号,并通知所有相关方旧版本作废。

没有第二步的变更,视为未确认;没有第三步的变更,视为未生效。这个规则看起来很形式化,但它能把大多数"我以为你知道"的扯皮挡在发生之前。

(4)定义冲突升级的分级与时限

不给升级通道,冲突就只会往上堆。我常用的分级是三层:执行层分歧 24 小时内自行解决;跨部门分歧由双方负责人 3 个工作日内解决;影响项目整体目标或资源的分歧提交项目决策组,1 周内给出结论。

关键不在于分级本身,而在于每一级都要有明确的输入和输出:输入是双方各自的主张和依据,输出是结论 + 谁执行 + 何时验证。没有输出的升级,只是把争吵换了个房间。

(5)把复盘行动项当目标来管

复盘不闭环的根源,是行动项被当成"待办"而不是"目标"。我的做法是给每个行动项五个字段:负责人、验收标准、截止时间、验证方式、关联目标。下面是我实际在用的结构化模板。

action_item:
id: AI-2024-017

source: 2024Q2 项目复盘

description: 统一财务与生产对"月结完成"的判定口径

owner: 财务BP-张(第一责任人)

collaborators:

生产计划-李(提供车间数据截止时点)

IT-王(提供系统取数口径)

acceptance_criteria: 形成一页书面口径说明,双方负责人签字确认

due_date: 2024-07-15

verification: 下一轮月结中验证是否仍出现口径争议

linked_objective: O2 支撑月结提前3天

status: in_progress

这五个字段缺任何一个,行动项都会退化成口号。尤其是"验证方式"这一项,它决定了这个行动项是解决问题,还是只是记录问题。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

六、案例与数据观察:中大型企业如何用平台承载跨部门目标协同

机制定好之后,还有一个绕不开的问题:这些依赖关系、变更记录、责任矩阵,靠什么承载。团队规模小的时候,一张表格加一个群就能撑住;到了一定规模,靠人工维护必然失真。

1. 规模是第一个分水岭

我观察到的一个经验拐点在 100 人上下。低于这个规模,目标协同更多依赖熟人网络和面对面沟通,工具的作用有限;超过这个规模,跨部门依赖数量呈非线性增长,靠群消息和共享文档会出现三类典型失效:变更记录丢失、依赖关系不可见、历史版本不可回溯。

这也是为什么中大型企业在跨部门目标管理上,最终都会走向平台化承载,不是因为他们更爱用工具,而是因为人已经记不住了。

2. 一个真实的使用场景

我接触过一家 800 人规模的制造企业,横跨 12 个部门,此前的状态是:项目目标写在立项文档里,执行排期在另一套系统,测试和缺陷在第三套工具,变更靠邮件和会议纪要。结果是每次月度对齐会,前 40 分钟都在核对"现在到底是什么状态"。

他们后来做的一件事,是把项目目标与工作项打通,让目标的进度由实际交付物自动汇聚,而不是靠各部门手工汇报。承载这件事的平台是 PingCode,它主要服务中大型企业及 100 人以上组织,在目标、需求、任务、测试这条链路上是一体化的,跨部门依赖和变更记录都能留痕。

对他们来说,真正解决问题的不是"多了一个工具",而是三件具体的事。

(1)目标与交付物不再两张皮

过去目标在执行系统之外,进度靠人填;打通之后,目标进度由关联的需求和任务状态自动汇总。这一变化把"汇报进度"这件事的成本几乎降到了零,也让虚报空间大幅收窄。

(2)变更留痕,旧版本可回溯

跨部门项目最怕的是"什么时候改的、谁改的、当时怎么说的"说不清。变更留痕加上三确认机制,让每一次调整都有版本和回执,争议从"你说过"变成"记录里是这样"。

(3)私有化部署满足合规要求

制造业、金融、国企这类组织,数据不出内网往往是硬约束。PingCode 支持私有化部署,这一点在选型时经常是决定性的。此外,不少企业从 Jira 迁移过来,看中的也是平滑迁移能力,历史数据、工作流、字段映射能延续,迁移成本比重新建一套体系低得多,对国产替代场景来说是比较现实的选择。

3. 数据观察:平台承载前后的变化

结合我接触过的几个类似规模的组织,我把平台承载前后的几个关键指标做了对比。需要说明的是,这些是经验观察值,不是严格的对照实验数据,方向性参考价值大于绝对值。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

4. 一个必须说清楚的边界

我不想把工具说成万能药。如果责任边界没有定义清楚,平台只会把模糊原样搬到线上,而且看起来更"有据可查",反而让人误以为问题已经解决。正确的顺序始终是:先定义机制(谁交付什么、变更多久确认、冲突谁裁决),再选承载平台。

另外,平台不会自动提升协作意愿。它能做的是让"不愿意"变得可见,让"忘记"变得不可能,剩下的仍然要靠管理者去处理。

七、不同情况下的行动建议

同样一套方法,落到不同规模、不同成熟度的组织,实施顺序完全不同。下面是我给出的分场景建议。

1. 团队规模 30 人以下:先把目标说清楚,别急着上流程

这个阶段最有效的动作只有两个:一张目标卡、一次每周 30 分钟的对焦会。目标卡上写清楚成功标志和验收方式,对焦会上只讨论偏差和依赖,不念进度。

不要在这个阶段引入复杂的目标体系或考核联动,成本远大于收益。真正会卡住小团队的,是"目标描述太抽象",而不是"流程不健全"。

2. 团队规模 30 到 100 人:补责任矩阵和变更机制

这个阶段跨部门依赖开始变多,最容易出问题的是责任模糊和变更失联。建议做三件事:一是用加了交付物和时间锚的责任矩阵覆盖所有跨部门依赖;二是建立三确认变更机制;三是把周度对焦固化下来。

这个阶段仍然可以靠表格和轻量工具支撑,但要做一件事:把关键依赖登记在所有人都能看到的地方,而不是留在某个部门的文档里。

3. 团队规模 100 人以上:机制 + 平台 + 分级决策

到了这个规模,靠人工维护关系网已经不现实。必须同时具备三样东西:清晰的分级冲突解决规则、统一的目标与工作项承载平台、以及定期运行的目标健康度诊断。

在这个阶段,选型需要考虑的关键点包括:目标能否与工作项打通、变更能否留痕和回溯、权限能否按部门隔离、以及是否支持私有化部署。对于有数据合规要求的组织,最后一条往往是硬门槛。

4. 强监管或有数据出境限制的组织:把部署方式前置

金融、能源、军工、部分制造业和大型国企,选型的第一约束不是功能,而是部署方式和数据主权。我的建议是把"私有化部署"和"历史数据迁移能力"作为第一轮筛选条件,功能对比放在第二轮。

顺序反了的话,很可能在功能选型做完之后才发现部署方式不满足要求,前面所有评估都要重来。同时要考虑从现有系统迁移的成本,尤其是工作流和历史数据的延续性,迁移能力弱的平台,会让切换成本成倍上升。

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

八、不同情况下的取舍

方法讲完之后,更实际的问题是取舍。资源永远有限,以下几组矛盾没有标准答案,只有适合当前阶段的答案。

1. 流程严谨度与启动速度

加流程必然降低启动速度,但不加流程会在中后期付出更高的返工成本。我的经验判断是:涉及三个以上部门、周期超过三个月的项目,值得在启动阶段多花一到两周做目标翻译和责任确认。这笔投入通常在第一个变更来临时就能回本。

反过来,两个部门、一个月内能收尾的短项目,走完整的对齐流程就是浪费。

2. 工具统一与部门自治

统一平台的好处是数据贯通、变更可追溯;代价是部门既有习惯被打破,短期效率可能下降。我的建议是:目标层和执行层的关键数据必须统一,部门内部的细分工作方式可以保留自治。不必强求所有环节都搬到一个系统里,但跨部门依赖和变更记录必须落在同一个地方。

3. 目标稳定与快速迭代

目标频繁变更会让团队失去方向感,目标完全不变又可能脱离现实。我的做法是区分"目标"和"路径":目标的成功标准尽量稳定,达成的路径允许按季度调整。变更的是怎么去,不是去哪儿。这个区分一旦被团队接受,变更沟通成本会明显下降。

4. 会议频率与会议质量

增加会议频率是很多管理者的第一反应,但它往往只是把低质量沟通重复了更多次。更有效的做法是先把会议的目的单一化:对焦会只解决偏差和依赖,不做进度汇报;复盘会只产出行动项,不做责任认定。

下表是我在不同情况下给出的取舍建议汇总。

情境 优先选择 需要放弃 判断依据
3 个以上部门、周期 3 个月以上 完整的目标翻译与责任确认流程 快速启动的短期效率 变更期返工成本通常高于前期对齐投入
跨部门依赖少于 5 项 轻量目标卡 + 周度对焦 复杂的责任矩阵与工具平台 依赖关系简单时,机制成本大于收益
数据合规要求严格 私有化部署 + 变更留痕 部分云端协作的便利性 合规是不可谈判约束,便利性可以妥协
业务变化极快、季度目标常调整 稳定成功标准 + 灵活路径 全年不变的详细计划 区分目标与路径可降低变更沟通成本
部门已有成熟工作习惯 统一跨部门数据 + 保留内部自治 全流程强制统一 强制统一会引发抵抗,收益却集中在跨部门环节

项目目标项目目标全流程:跨部门团队协同管理与一文讲清

九、结语:全流程的终点不是流程,是共识

写完这一整套方法,我想回到最开始的那个判断。项目目标全流程管理,管理的不是五个阶段,而是五个阶段之间不断发生的"意思传递"。流程只是保证传递不丢包的外壳,真正起作用的是每一次传递都有人负责校验:对方是否真的理解了、是否知道自己要交付什么、是否知道变了之后要改什么。

我在不同组织里看到的成功案例,几乎没有一个是靠"流程特别规范"赢的,它们共同的特征是:目标能被一线复述、变更有明确回执、争议有清晰的解决路径、复盘的行动项会进入下一轮。这四件事都不复杂,难的是坚持。

如果你打算从明天开始做点什么,我建议只做一件事,但要做透:把下一次目标对齐会改成翻译会,全程禁止抽象词,最后留 20 分钟让每个部门用自己的话复述目标并说出第一个具体动作和时间点。这一个动作,就能暴露你现有目标体系里大部分的失真问题。

等到这一个动作稳定运行一个季度,再去补责任矩阵、变更机制和平台承载,顺序对了,后面的每一步都会省力很多。

常见问题解答(FAQ)

1. 项目目标全流程到底分几个阶段?我们团队现在只有“老板定目标”和“最后验收”两步,中间全靠自觉。

我前后带过三四个跨部门项目,每次都是年初老板拍一个目标下来,各部门埋头干半年,等到验收才发现做的东西对不上,返工都来不及。我一直怀疑是不是流程本身缺环节,而不是大家不努力。所以想搞清楚,一个完整的项目目标全流程究竟应该有几段,每段必须有产出物吗?

按可落地的口径拆,是五个阶段:目标设定、目标拆解、目标对齐、执行跟踪、复盘迭代。但真正决定成败的不是阶段名字,而是每个阶段有没有留下跨部门可见的产出物。目标设定阶段的产出是“一句话目标 + 3到5个可量化结果 + 明确的不做什么”,没有“不做什么”这一条,后面一定被临时需求冲垮。

目标拆解阶段的产出是各部门的“目标翻译表”,把项目目标翻译成本部门要交付什么、需要谁配合。目标对齐阶段的产出是带书面回执的对齐纪要。执行跟踪阶段的产出是每周一次的目标进度表,只记红黄绿和偏差原因,不写工作日志。复盘迭代阶段的产出是一份行动项清单,每项有责任人和截止日期。

判断标准很简单:如果某个阶段你说不出它的产出物是什么,说明这个阶段在你们团队里根本没发生过,风险就藏在那里。节奏上我一般建议设定和目标拆解控制在项目启动后一周内完成,对齐会一次性开完,跟踪按周,复盘放在每个关键里程碑和结项各一次。

2. 跨部门目标对齐会怎么开,才不至于“会上所有人都说没问题、会后各干各的”?

我们上次开了三个小时的对齐会,产品、研发、测试、运营全到齐,会上每个人都点头说没问题,结果两周后研发说根本不知道要做这个功能,运营说以为研发会主动找他们。我现在特别怀疑这种会的价值,但不开又不行,到底哪里出了问题?

问题通常不在会本身,而在会前没有材料、会后没有回执。有效的对齐会应该这样开:会前48小时,每个部门提交一张“目标翻译表”,三列内容,项目目标对应我部门要交付什么、我依赖谁的什么产出、我判断的风险点。

会中只讨论分歧项,已经一致的内容不逐条念,把时间压到90分钟以内,重点逐条确认口径,比如“上线”是指功能可用还是指灰度到10%流量,这种词必须当场定义清楚。会后24小时内发一份对齐纪要,含目标、责任人、时间点、口径定义四项,要求每个参会人单独回复“确认”或“有异议”,不接受群里的沉默等于同意。

判断依据是:没有书面回执的对齐等于没对齐,因为人的记忆和立场会在一周内自动漂移。另外我踩过的坑是别把对齐会开成汇报会,一旦有人开始念PPT,会议就已经失效了,主持人要立刻打断。

3. 项目做到一半目标变了,怎么同步才不会乱?

我遇到过不止一次,老板在周会上随口说了一句“那个功能优先级往后放放”,结果研发按老目标做完了才被告知作废,运营那边还在按原计划排推广。我很想知道,目标变更到底该怎么走流程,才不会每次都靠人传话、靠运气同步?

核心是建立一个“三确认”机制,把口头变更变成有痕迹的动作。第一步落书面,变更提出人必须写清三件事:变了什么、为什么变、影响哪些交付物和时间点,哪怕只有三行字,也必须落在共享文档里而不是聊天记录里。

第二步逐方确认,不是群里发一条通知就算完,而是向每个受影响部门的对接人单独确认,收到明确回复才算生效,因为群消息的已读率在实际项目中低得惊人。第三步更新版本,目标看板上要有版本号和生效时间,旧版本保留但标注失效,避免有人拿着过期版本干活。

触发条件上,我建议设一条硬规则:受影响部门超过2个,或者影响交付时间超过1周,就必须开一次15分钟的变更同步会,不上会不算生效。同时设一个变更冻结窗口,比如关键里程碑前3天不接受非紧急变更,紧急的定义要提前写清楚,否则所有变更都会变成紧急。

4. 跨部门项目写“共同负责”,结果总是变成没人负责,责任到底怎么划才管用?

我们项目文档上明明白白写着“产品、研发、测试共同负责上线质量”,真出了线上问题,三个部门互相看,最后是我这个牵头人去救火。我试过写RACI表,但写完之后大家还是该推就推,感觉这张表只是给领导看的,没有实际约束力。

RACI本身没问题,问题通常出在颗粒度和唯一性上。第一,颗粒度必须细到“可验收”,不要写“负责上线质量”这种整块责任,要拆成“灰度发布脚本准备”“回归用例执行”“线上监控告警配置”这样的具体交付项,每一项单独划责任。

第二,每件事只能有一个A,也就是唯一责任人,如果一项任务上出现两个以上A,说明它实际上没有责任人,这是判断表格是否有效的第一标准。第三,在RACI之外补两列,一列是“决策权”,写清这件事谁说了算,避免所有人都觉得自己有权否决;

另一列是“升级路径”,写清A解决不了时找谁、多长时间内必须升级,我一般设24小时,超过就自动升级,不需要当事人同意。第四,这张表要在对齐会上当场过一遍,让每个A亲口确认自己认领的事项,口头认领比邮件发送的约束力高得多。

最后提醒一点,责任划分不是一次性的,每次目标变更或者人员调整后都要回头核对一遍,否则表会慢慢变成历史文件。

核心关键词

读者评论

韩
韩知行

财务视角看这段特别有共鸣。'上线'在财务眼里是报表能自动生成、科目能对上,在IT眼里只是数据迁移完成。验收标准不写清楚,最后三个月一定在会议室里吵'当初那句话什么意思'。建议立项时就把各部门的验收动作写成可核对的清单。

钱
钱若溪

做过多年的项目经理,最认同'对齐和跟踪才是成本黑洞'这个判断。把精力全押在设定阶段,后面全在补课。不过文中27个项目是个人经验样本,占时比例不必当行业标准看,但它提示的资源配置方向是对的。

赵
赵亦辰

OKR那段说得比较实在。我们团队就是目标写得漂亮,季度考核时横向目标一个字不提,第二年所有人又只写本部门指标。工具和方法论都救不了激励结构不匹配的问题,这点作者没回避,比很多只讲框架的文章强。

杨
杨帆

共同负责等于无人负责'这句最扎心。以前项目里写'负责测试',出了问题谁都能解释自己那部分。后来改成写清交付物、时间、验收人,扯皮明显少了。跨部门真正需要的不是态度动员,而是把责任锚在具体可交付物上。

文章包含AI辅助创作:项目目标项目目标全流程:跨部门团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314722

赞 (0)
飞飞飞飞
目标对齐怎么做?跨部门团队协同管理:项目目标从0到1
上一篇 1天前
目标拆解管理方法大全:跨部门团队项目目标数据分析落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
