项目延期时,团队通常不是“没有文档”,而是没有一份所有人都认可、持续更新并能推动决策的文档:客户看着聊天记录提需求,产品经理用自己的需求表,研发依据旧计划排期,项目经理直到验收前才发现范围已经悄悄扩大。掌握项目管理标准文档的5个秘诀,关键不在于多做几张表,而在于让目标、任务、风险、变更和验收形成一条可追踪的证据链。
掌握项目管理标准文档的5个秘诀:让你的项目如虎添翼!
我参与项目复盘时,常会先问团队一个问题:“如果现在换掉项目经理,接任者能不能在半天内看懂项目真实进展?”很多团队的答案是否定的。计划表里写着“按期推进”,会议群里却充满“还在确认”;项目看板显示任务完成率超过80%,验收清单却还有一半没有签字。
这说明项目文档的价值,从来不是让文件夹看起来更专业,而是让项目在人员变动、需求变化和进度偏差出现时,仍然能够继续运行。对100人以上的组织,尤其是研发、制造、工程、金融和大型市场活动团队而言,文档标准化不是形式主义,而是降低协作摩擦和决策风险的基础设施。
一、先讲核心结论:标准文档不是“多写文件”,而是建立五条管理证据链
1. 五类核心文档,分别解决五种失控风险
我建议大多数项目先从五类核心文档开始,而不是一上来建立几十份模板。这五类文档分别对应项目中的五个基本问题:为什么做、做什么、谁来做、出了偏差怎么办、最终是否完成。
| 管理问题 | 核心文档 | 必须回答的问题 | 最容易出现的失控 |
|---|---|---|---|
| 为什么做 | 项目章程或立项书 | 目标、范围、负责人和成功标准是什么 | 项目做着做着变成另一个项目 |
| 怎么做 | 项目计划与里程碑表 | 任务、依赖、时间和资源如何安排 | 所有人都很忙,但关键节点仍然延期 |
| 如何跟进 | 任务清单与会议纪要 | 决定转化成了哪些行动,谁在什么时间完成 | 会议开了很多,问题没有减少 |
| 如何纠偏 | 风险登记表、问题清单、变更记录 | 偏差从哪里来,谁评估,谁批准,如何关闭 | 项目后期才集中暴雷 |
| 是否完成 | 验收记录与复盘报告 | 交付物是否符合标准,遗留问题如何处理 | 项目“宣布结束”但责任仍在延续 |
我的核心判断是:一份项目文档只有在能触发行动、支持决策或留下责任依据时,才值得保留。如果一份表格没有负责人、更新时间、状态和下一步动作,它更像资料,不像管理工具。

2. 最小可用文档,比一次性模板大礼包更有效
如果团队过去没有标准化习惯,我不会建议第一周就上线完整的项目管理制度。更现实的做法是先建立一个最小闭环:一页项目章程、一张项目计划表、一份风险与问题清单、一份变更记录、一份验收清单。
这五份文档足以覆盖大多数项目的基本控制点。等团队能够稳定维护,再根据项目类型增加需求基线、测试报告、采购台账、成本跟踪表或供应商评估表。
3. 标准化的对象应该是“字段和动作”,不是所有项目使用同一个文件样式
软件开发项目与工程建设项目,当然不可能完全使用同一套文档。前者关注需求、版本、缺陷和发布,后者更关注设计变更、施工节点、材料进场和质量验收。真正应该标准化的,是文档中必须出现的字段,以及什么情况下必须更新和审批。
例如,不论项目类型如何变化,变更记录都应至少包含变更内容、提出人、提出时间、影响评估、审批结果和执行状态。至于文件名称、字段顺序和展示方式,可以由部门结合实际调整。
二、背景和真实场景:项目失控通常从“信息分叉”开始
1. 一个常见的需求变更场景
我曾在一次项目复盘中看到这样的情况:客户在周一提出新增功能,产品经理在群里回复“可以评估”,研发在周二的内部会议中把它列为高优先级,项目计划却没有更新。到了周五,客户认为新增功能已经包含在原交付范围内,研发则认为只是待评估事项。
这个争议表面上是沟通问题,实质上是缺少变更记录。团队没有记录“提出”和“批准”的区别,也没有记录新增功能对工期、测试和资源的影响。最后项目经理只能通过追加人手和压缩测试时间来补救。
如果当时使用一份简单的变更申请,情况会完全不同。即使最后决定接受变更,团队也能明确标注:交付日期顺延几天、哪些原任务需要调整、谁负责确认验收标准、客户是否接受额外成本。
2. 计划表为什么经常失效
很多计划表看起来很完整,包含开始日期、结束日期和进度百分比,但没有体现任务之间的依赖关系。比如“完成接口开发”和“完成联调测试”都显示为进行中,却没有说明测试环境、接口文档和模拟数据是否已经具备。
这种计划只描述了“工作名称”,没有描述“完成条件”。项目经理看到的可能是75%的任务完成率,业务方真正关心的却是能否在本周完成可验收版本。两者之间的差距,就是计划文档失去管理价值的地方。
3. 文档分散时,组织规模越大,协调成本越高
小团队可以依靠口头沟通维持一段时间,但当组织扩大到100人以上,或者项目涉及多个部门、外部供应商和异地团队,个人记忆就无法承担项目的“数据库”角色。人员请假、岗位调整和会议缺席,都会让信息出现断层。
在中大型组织中,我更倾向于使用具备权限、版本、流程和审计能力的项目管理平台承载文档,而不是继续依赖邮件附件和个人网盘。以PingCode为例,它更适合需要统一管理需求、任务、迭代、风险和项目文档的中大型团队,也支持私有化部署;对于计划从Jira迁移的组织,平滑迁移能力可以降低历史数据和协作习惯切换的成本。
但我必须强调,工具不能替代项目机制。工具可以帮助团队统一入口、保存版本和推动提醒,却不能替项目负责人回答“这次变更是否值得接受”或“这个交付物怎样才算完成”。

三、秘诀一:按项目阶段建立文档,不要一开始堆满模板
1. 启动阶段先锁定“为什么做”和“不做什么”
项目章程是项目文档体系的起点。它不需要写成几十页的商业报告,但必须让项目成员知道项目存在的理由、最终要交付什么,以及哪些内容明确不在本次范围内。
我通常会要求项目章程至少包含以下字段:
- 项目背景:当前业务问题或机会是什么。
- 项目目标:希望在什么时间内改善什么结果。
- 交付成果:项目结束时具体交付哪些产品、功能、服务或文件。
- 范围边界:本项目明确不处理哪些事项。
- 项目负责人:谁对整体结果负责。
- 关键干系人:谁提供资源、谁审批、谁最终使用成果。
- 成功标准:用什么可验证条件判断项目完成。
“提升客户体验”不是好的成功标准,因为它缺少验证方式。更清晰的写法是“在第三季度完成客户服务入口改版,核心流程能够通过业务验收,旧系统中的高频工单字段完成迁移”。目标一旦能被验收,后续计划和变更才有参照物。
2. 规划阶段把目标变成可执行任务
项目计划不应只是甘特图的文字版。每个任务最好对应一个明确产出,例如需求说明、接口文档、测试报告、培训材料或验收记录。没有产出的“沟通一下”“持续跟进”“优化体验”,很难判断是否真正完成。
我会要求每个关键任务至少回答五个问题:谁负责、何时完成、依赖什么、交付什么、由谁确认。对于跨部门任务,还要增加“前置条件”和“阻塞升级人”,否则任务延期后很容易陷入相互等待。
3. 执行、监控和收尾阶段分别使用不同文档
| 阶段 | 文档重点 | 更新触发条件 | 负责人 |
|---|---|---|---|
| 启动 | 目标、范围、干系人、成功标准 | 立项批准或目标发生重大变化 | 项目负责人 |
| 规划 | 任务、里程碑、依赖、资源 | 计划基线确定或节点发生偏差 | 项目经理与任务负责人 |
| 执行 | 任务状态、会议决定、阻塞事项 | 任务状态变化、会议形成决定 | 任务负责人或项目秘书 |
| 监控 | 风险、问题、变更和偏差 | 出现新风险、问题或范围变化 | 项目经理及风险责任人 |
| 收尾 | 验收、遗留事项、复盘结论 | 交付物提交、验收完成或项目关闭 | 项目负责人和业务代表 |

四、秘诀二:每份文档都要绑定责任人、版本和状态
1. 没有责任人的文档,迟早会变成过期文档
“大家共同维护”听起来很民主,实际往往意味着没人真正负责。项目文档至少要区分创建者、维护者和审批者。创建者负责形成初稿,维护者负责保持内容有效,审批者负责确认关键结论是否可以作为正式基线。
例如,项目计划可以由项目经理维护,但研发排期和测试资源必须由对应负责人确认;变更记录可以由项目经理登记,但涉及预算和交付范围时,应由授权负责人审批。责任边界越清楚,文档越不容易成为“项目经理一个人的作业”。
2. 版本号必须能解释“发生了什么变化”
我不建议在文件名中使用“最新版”“最终版”“最终修改版”这种描述。项目进入争议时,没人能准确判断哪个“最终版”才是有效版本。更稳妥的命名方式是:项目名称、文档类型、版本号、日期和状态。
例如:“客户服务改版_项目计划_V1.3_20260827_已审批”。如果版本从V1.2升级到V1.3,文档内还要补充一行变更摘要,说明调整了哪个里程碑、原因是什么、谁批准了这次变化。
3. 用状态区分“可以参考”和“可以执行”
项目团队常把草稿和正式版本放在同一目录,导致成员拿着未审批内容安排工作。我建议至少设置草稿、待评审、已审批、执行中和已归档五种状态。
- 草稿:内容尚未完成,只能用于讨论。
- 待评审:内容已经形成,等待相关负责人提出意见。
- 已审批:可以作为当前基线或正式决策依据。
- 执行中:文档对应的计划、变更或交付正在实施。
- 已归档:不再作为当前执行依据,但保留追溯价值。

五、秘诀三:让计划文档与任务执行形成闭环
1. 计划必须写“完成条件”,不能只写“工作事项”
“完成产品测试”是一个工作事项,不是一个可审查的交付结果。更好的表达是:“完成核心流程测试,输出测试报告,严重缺陷关闭,遗留问题由产品负责人确认处理计划。”后者同时写清了动作、产物、质量门槛和确认人。
在我做项目健康度检查时,会随机抽取十个进行中的任务,检查它们是否具备负责人、截止时间、完成定义和关联交付物。如果四项中缺少两项以上,我通常不会采信项目页面上的进度百分比,因为这个百分比缺少可验证依据。
2. 将会议决定转换成任务,而不是停留在纪要里
会议纪要最常见的失败方式,是记录了大量讨论过程,却没有形成行动清单。真正有价值的纪要,应该把结论从叙述段落中抽出来,形成“动作,负责人,截止时间,验收人,状态”的结构。
例如,会议中形成“研发本周补充接口异常码”的决定,不能只写在纪要正文里。它应该转化成一个任务,负责人是具体人员,截止时间是具体日期,交付物是接口文档或代码提交记录,验收人是产品或测试负责人。
3. 计划更新要有固定节奏和触发规则
不是所有项目都需要每天更新计划。对于两周迭代项目,我通常建议任务状态每天更新,风险和问题至少每周复核一次;对于建设周期较长的项目,里程碑和资源计划可以按周或双周更新,但关键变更必须即时记录。
计划更新还应区分正常波动和基线变化。任务晚一天但不影响后续节点,属于执行状态变化;关键里程碑整体后移、范围明显增加或资源重新分配,则应触发计划基线和变更记录的更新。

六、秘诀四:把风险和问题分开记录,提前处理不确定性
1. 风险是“可能发生”,问题是“已经发生”
风险登记表和问题清单经常被合并,结果是团队只记录已经发生的事情。风险是未来可能影响项目的事件,例如关键供应商交付不稳定、核心人员即将休假、外部接口尚未确认;问题则是已经发生并正在造成影响的事项,例如测试环境故障、需求文档缺失或供应商已经延期。
两者的应对动作不同。风险需要预防措施和触发条件,问题需要临时处置、根因分析和关闭标准。把风险当问题管理,通常意味着团队已经错过了提前准备的窗口。
2. 风险登记表至少包含九个字段
- 风险描述:用“可能发生什么”来描述,而不是只写一个名词。
- 发生概率:可使用低、中、高,或结合组织规则采用数值评分。
- 影响程度:说明对范围、工期、成本、质量或合规的影响。
- 风险等级:明确哪些风险需要升级到项目委员会。
- 责任人:指定真正有能力采取措施的人。
- 预防措施:在风险发生前降低概率或影响。
- 应急措施:风险触发后立即采取的动作。
- 触发条件:什么事实出现时,说明风险已经变成现实。
- 下次检查时间:避免风险登记表成为一次性文件。
风险描述不能写成“进度风险”这种没有动作价值的词。更具体的写法是:“若外部接口在8月30日前仍未提供稳定测试环境,联调节点可能延后3个工作日。”有了时间点、条件和影响,团队才知道什么时候需要升级处理。
3. 风险评分不能代替专业判断
概率乘以影响是常见的风险评分方法,但它只是排序工具,不是决策答案。一个概率很低但影响极大的合规风险,可能比多个中等风险更值得优先处理。
我会把风险判断分成三层:第一层看可能性,第二层看影响范围,第三层看可逆性。如果某个问题一旦发生就难以恢复,即使发生概率不高,也应提前准备替代方案。

七、秘诀五:所有关键变更都要留下记录,并与验收关联
1. 变更记录要回答“改了什么、为什么改、谁批准”
项目中最危险的不是变化,而是没有人承认变化已经发生。客户追加需求、管理层调整优先级、供应商更换材料、研发发现技术限制,这些都可能是合理变化,但必须通过记录让团队知道它对原计划产生了什么影响。
一份合格的变更记录,至少包括变更编号、提出人、提出时间、变更内容、变更原因、影响评估、审批结果、执行负责人和关闭状态。影响评估不能只写“影响较小”,应尽量说明涉及哪些任务、节点、成本、资源和质量标准。
2. 不同级别的变更,审批复杂度可以不同
我反对把所有变更都送到最高管理层审批,这会让流程变慢,也会让成员产生绕流程的冲动。更好的方式是建立分级规则。
| 变更级别 | 典型情况 | 建议审批人 | 处理原则 |
|---|---|---|---|
| 低影响 | 任务顺序调整,不影响关键里程碑 | 项目经理与任务负责人 | 快速登记,日常复核 |
| 中影响 | 单个模块延期,需调配部门资源 | 项目负责人和相关部门主管 | 完成影响评估后批准 |
| 高影响 | 范围、预算、合同或关键交付日期变化 | 项目委员会或授权管理层 | 更新基线并通知全部干系人 |
3. 变更记录必须回写计划和验收标准
只登记变更而不更新计划,等于把新旧两套事实并存。变更批准后,项目经理应同步更新受影响的任务、里程碑、资源安排和验收条件,并在原记录中保留关联链接或编号。
例如,客户新增一个报表功能,不能只在需求文档中增加一行。项目计划应增加开发、测试和培训任务,风险表应评估数据质量风险,验收清单应补充报表准确率和权限校验标准。这样才能形成完整的影响链。

八、案例拆解:一个中大型项目如何从“文件堆”变成可追踪体系
1. 项目背景与原始症状
下面这个案例经过匿名化处理,属于我整理的项目复盘场景:一家拥有多个业务部门的企业启动客户服务平台改造,项目涉及业务、产品、研发、测试、数据和外部供应商,参与人员超过100人,预计周期为四个月。
项目启动一个月后,团队已经积累了十多份表格和大量群聊消息,但仍出现三个症状:不同部门使用不同版本的需求清单;研发任务完成率与业务验收进度不一致;供应商接口延迟风险直到联调前一周才被集中讨论。
项目经理最初想通过增加日报和周报解决问题,但复盘后发现,问题不在汇报频率,而在信息没有形成统一关系。需求没有关联交付物,交付物没有关联任务,任务没有关联风险,变更也没有回写计划。
2. 采用五类文档后的调整动作
- 将项目章程压缩成一页,明确目标、范围边界、关键交付物和验收人。
- 把原有计划拆成里程碑、任务、依赖和完成条件,并为每个关键任务指定唯一负责人。
- 将会议纪要中的行动项统一转成任务,要求包含负责人、截止时间和验收条件。
- 把风险与已发生问题分开登记,每周例会只讨论新增风险、风险变化和逾期问题。
- 对范围、关键节点和资源变化设置变更编号,并要求批准后同步更新计划。
团队使用项目管理平台集中承载这些信息时,重点不是把所有文件上传进去,而是建立关联关系。需求、任务、缺陷、版本、文档和变更记录能够互相追踪,项目经理才能从“谁说过什么”转向“哪项决策影响了哪个交付物”。
3. 复盘中观察到的变化
在连续八周的观察中,团队并没有因为文档增加而立刻变快。第一周反而出现了录入负担增加、字段填写不完整等问题。到了第三周,随着会议行动项统一转任务,项目经理用于会前汇总的时间开始下降;到了第六周,变更争议明显减少,因为参与者能够直接查看批准记录和影响范围。
需要说明的是,下面的数字是匿名复盘中的示意性观察,并非公开行业统计,也不能直接承诺任何团队一定获得同样结果。它们更适合用来理解管理动作与结果之间的关系。

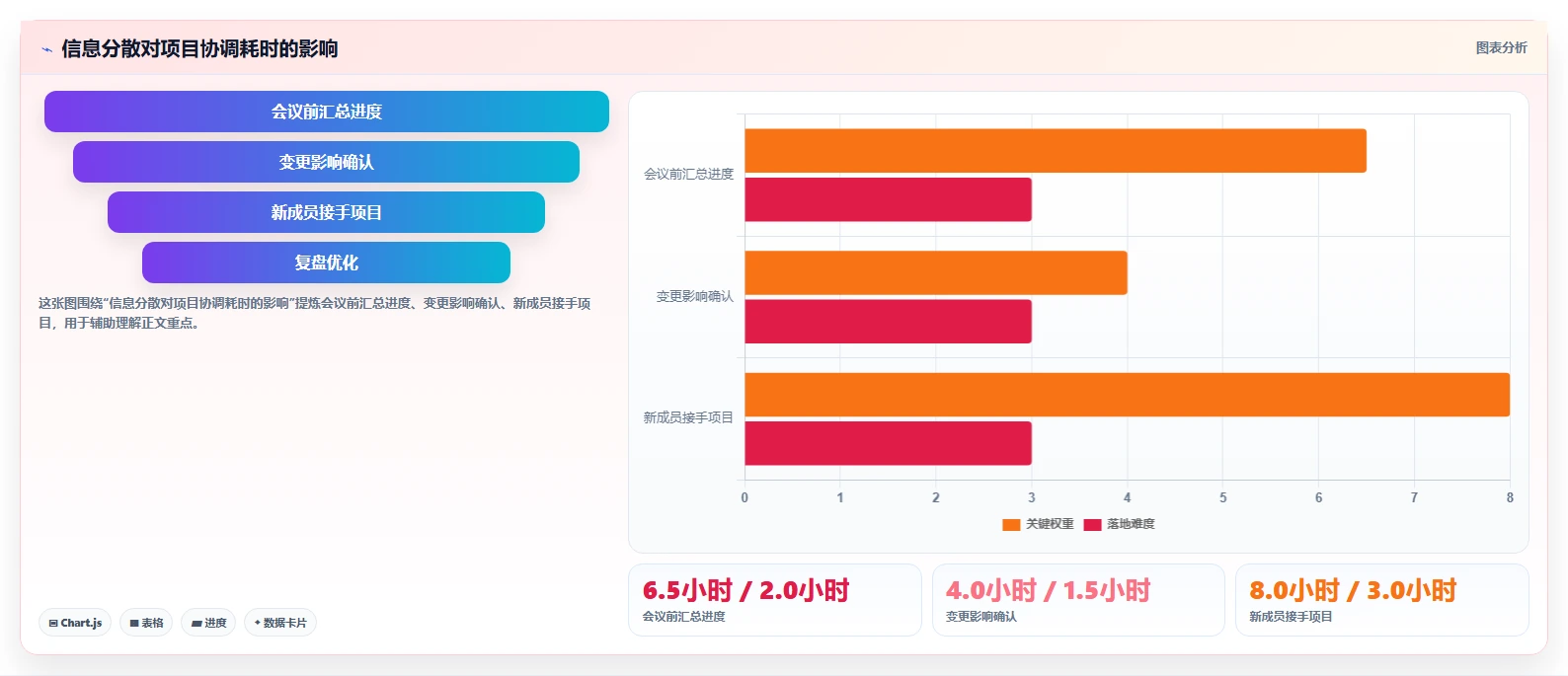

| 观察项目 | 调整前 | 运行八周后 | 变化原因 |
|---|---|---|---|
| 会前进度汇总耗时 | 约6小时/周 | 约2小时/周 | 任务状态、里程碑和风险集中维护 |
| 会议行动项按期关闭率 | 约45% | 约76% | 每项行动绑定负责人、日期和验收条件 |
| 未登记的范围变更 | 每月约9项 | 每月约3项 | 建立变更编号和审批入口 |
| 风险提前暴露时间 | 平均3天 | 平均12天 | 增加触发条件和周度风险复核 |

九、常见误区:文档越多,项目管理就越规范吗
1. 误区一:模板越复杂,项目越专业
复杂模板容易制造“已经管理起来”的错觉。一个包含几十个字段、但只有项目经理会填写的模板,通常比一张字段少但团队每天使用的清单更低效。
我的建议是先问每个字段是否支持决策、执行、追踪或审计。如果四种价值都没有,它很可能只是历史遗留字段。项目初期可以采用必填字段,随着风险和项目规模增加,再逐步增加控制项。
2. 误区二:所有文档都由项目经理维护
项目经理可以负责体系和节奏,但不应成为所有信息的唯一录入者。任务状态应由任务负责人更新,技术风险应由技术负责人描述,业务验收应由业务代表确认。
如果所有人都把更新工作推给项目经理,文档很快会落后于实际执行。更严重的是,项目经理可能为了让报表好看而被迫猜测进度,最终形成“文档显示正常,现场已经失控”的假象。
3. 误区三:只记录成功,不记录偏差
漂亮的总结报告不一定能帮助下一个项目。真正有复用价值的内容,往往是为什么延期、哪个依赖没有提前识别、哪次变更没有评估、哪个验收条件写得不够清楚。
复盘文档不应变成追责清单。它应该把个人错误转化为流程改进,例如增加供应商交付前置检查、设置需求冻结日期、将权限测试列入验收标准。
4. 误区四:把聊天记录当成正式决策依据
聊天工具适合快速讨论,不适合作为唯一的正式事实来源。群聊消息会被新内容淹没,成员可能无法看到历史上下文,也很难确认某个意见究竟是建议、承诺还是最终批准。
正确做法不是禁止聊天,而是把重要结论回写到项目文档中,至少保留结论、影响、责任人和生效时间。聊天可以是讨论现场,正式文档才是执行依据。
5. 误区五:把项目管理工具当作制度本身
某项目管理工具可以提供权限、流程、提醒、看板、版本管理和统计报表,但如果组织没有定义什么叫变更、谁有权审批、风险何时升级,工具上线后只会把混乱数字化。
选择工具前,我会先让团队用纸面或普通表格跑通一个项目闭环。如果连字段和审批规则都说不清楚,直接购买更复杂的平台,往往会增加配置成本和抵触情绪。
十、专业判断逻辑:如何判断一份文档是否真的有管理价值
1. 看它能不能支持一次具体决策
项目文档不是文学作品,不需要追求语言华丽。判断标准很简单:当项目出现延期、范围争议或资源冲突时,团队能否通过它做出下一步决定。
如果风险登记表只写“存在风险”,却没有概率、影响、责任人和应对措施,它不能支持决策。如果计划只有日期,没有依赖和完成条件,它也不能支持资源调整。
2. 看它能不能追溯到责任与时间
任何关键结论都应该能够回答“谁在什么时候确认了什么”。这不是为了增加行政负担,而是为了减少项目后期的记忆争议。
我尤其关注三种信息:变更是谁提出的,计划是谁批准的,验收是谁确认的。只要这三类信息能够追溯,项目在面对人员变动或外部争议时就有基本的事实基础。
3. 看它是否能随着项目变化而更新
一份项目计划在启动时非常准确,并不意味着两个月后仍然准确。项目文档必须具有生命周期,能够区分当前基线、执行状态和历史版本。
如果文档修改后没有版本号,或者成员无法看到修改摘要,团队就无法判断哪些内容变化了。文档的可更新性,和它的初始完整性同样重要。
4. 看它是否与其他文档发生关联
高质量文档不是孤立文件。项目章程的目标应该能追踪到计划中的里程碑,里程碑应该关联具体任务,任务应该关联风险或交付物,变更应该影响计划和验收条件。
如果这些信息分散在互不关联的表格中,项目经理只能靠人工拼接事实。对于中大型团队,建议使用能够建立需求、任务、缺陷、文档、版本和审批关系的项目管理平台,避免项目状态完全依赖个人汇报。

十一、不同项目类型的行动建议与取舍
1. 软件研发项目:优先打通需求、任务、缺陷和版本
研发项目最容易出现“需求已经改了,但计划没有改”“缺陷已经关闭,但验收标准没有同步”的问题。建议将需求文档、开发任务、测试用例、缺陷记录和发布版本建立关联。
- 需求变更必须关联影响的开发任务。
- 严重缺陷必须关联修复版本和回归测试结果。
- 迭代计划要区分承诺范围和候选范围。
- 发布说明应记录新增功能、优化项和已知问题。
如果团队已经使用某项目管理平台,可以评估其是否支持私有化部署、权限隔离、历史数据保留和从Jira平滑迁移。对于对数据合规、国产化环境或多部门权限有要求的中大型组织,部署方式和迁移能力往往比单个看板功能更值得优先比较。
2. 工程与制造项目:优先控制设计、采购、供应商和验收
工程项目的关键风险通常不只是任务延期,还包括设计变更、材料交付、现场条件和质量验收。项目章程和计划之外,应重点建立设计变更单、材料到货记录、现场问题清单和分阶段验收记录。
这类项目不适合把所有事项都设计成短周期任务,因为有些交付依赖合同节点和现场条件。文档体系应保留签字、批次、责任单位和照片或检测报告等证据字段。
3. 市场活动项目:优先控制时间窗口、供应商和应急方案
市场活动往往周期短、参与方多、不可逆节点集中。场地、物料、媒体、嘉宾和审批任何一项延迟,都可能影响活动当天的整体效果。
建议把计划按倒排方式管理,把活动当天前的关键节点设置为硬门槛。风险表中要特别记录替代供应商、备用物料、天气或场地变化等应急方案。
4. 监管、金融或高合规项目:优先保存审批链和可审计证据
合规项目不能只关注“任务是否完成”,还要证明谁审核、依据是什么、何时生效、是否经过授权。文档权限、版本留痕、审批链和归档周期,应当在启动阶段就确定。
这类项目的取舍通常是牺牲一部分处理速度,换取更高的可追溯性。不要为了减少字段而删除审批证据,应该通过分级审批和预设模板提高效率。
5. 小型团队:控制文档数量,保留关键事实
五到十人的小团队不一定需要复杂平台。可以用一页章程、一张任务表、一份风险与问题清单和一份验收记录先跑起来。
小团队最重要的不是流程完整,而是避免关键决定只存在某个人的脑中。只要做到目标明确、任务有负责人、变更有记录、交付有确认,就已经超过了大量依靠口头沟通的项目。

十二、下一步怎么做:用七天建立项目文档最小闭环
1. 第一天:盘点现有资料,不要急着新建模板
先收集当前项目中的计划、需求、会议纪要、风险表、聊天记录和验收材料。把内容分成目标、任务、风险、变更和结果五类,找出重复文件、过期版本和没有负责人的资料。
2. 第二天:确定统一目录和命名规则
建立项目唯一入口,明确当前有效版本、历史归档区和权限边界。文件或页面命名中至少包含项目名称、文档类型、版本号和日期。
3. 第三天:补齐项目章程与成功标准
让项目负责人、业务代表和关键执行部门共同确认目标、范围边界、交付物和验收标准。不要跳过“不包含范围”这一项,它是控制需求膨胀最便宜的工具。
4. 第四天:重建计划和任务完成条件
把计划中的模糊事项拆成可交付任务,补充负责人、截止日期、前置依赖和验收人。对于无法明确完成条件的任务,先不要急着填进度百分比。
5. 第五天:建立风险、问题和变更入口
将已经发生的问题和未来可能发生的风险分开。把最近一个月的口头变更补登记,哪怕它们已经执行,也应补充提出人、原因和影响,形成后续复盘依据。
6. 第六天:在例会上试运行一次
会议不再从“大家汇报一下进度”开始,而是直接查看里程碑偏差、逾期任务、风险变化和待审批变更。每个结论都转换成有负责人和截止时间的任务。
7. 第七天:删除没人使用的字段
试运行后检查哪些字段经常为空、哪些信息重复录入、哪些审批没有实际决策意义。标准化不是字段越多越好,而是让真正影响交付的事实容易被看见。

十三、最终总结:真正让项目如虎添翼的,是“文档,动作,结果”闭环
1. 不要把标准文档理解成固定格式
项目管理标准文档不是把所有项目装进同一个模板,而是规定哪些事实不能丢、哪些变化必须记录、哪些决定需要审批。项目类型可以不同,文档名称可以不同,但目标、责任、时间、风险、变更和验收这几类信息不能长期缺失。
2. 先解决信息分叉,再谈效率提升
团队经常把效率理解成少写文档、少开会议、少填字段。但在中大型项目中,真正消耗时间的往往不是一次登记,而是反复寻找版本、确认口径、追问责任和解释变更。
当项目章程定义目标,计划拆解任务,会议纪要推动行动,风险表提前暴露不确定性,变更记录控制范围,验收文档确认结果,团队的沟通才会从“各说各的”变成围绕同一套事实协作。
3. 给项目负责人的最后行动建议
- 今天先建立项目唯一文档入口。
- 为项目章程、计划、风险、变更和验收分别指定负责人。
- 删除“最新版”“最终版”等无法追溯的命名。
- 把下一次会议的所有行动项转换成任务。
- 盘点最近一个月未登记的范围变化并补齐影响评估。
- 项目结束前完成验收记录,不要用一句“已完成”代替正式确认。
我最想强调的独特观点是:项目文档不是项目的旁观者,而是项目运行过程中的控制面。它不负责替团队完成工作,却负责让团队知道做什么、谁来做、偏差在哪里、哪些变化已经获得授权,以及最终什么结果可以被确认。先把这五件事写清楚,再选择合适的表格、项目管理工具或项目管理平台承载,文档才会真正让项目如虎添翼。
常见问题解答(FAQ)
1. 项目管理标准文档到底需要哪些?是不是文档越多,项目越规范?
我刚开始做项目时,曾经照着模板库一次性建了十几份文档,结果团队没人愿意维护,真正出问题时也找不到有效信息。我想知道,一个普通项目究竟应该优先保留哪些文档,才能既不增加形式主义,又能真正帮助项目推进?
项目文档不是越多越好,而是要覆盖项目中的五类关键决策:为什么做、做什么、谁来做、发生偏差怎么办、最后如何确认完成。对大多数软件、产品、市场活动和内部改造项目来说,先建立以下五类“最小可用文档”通常比堆叠模板更有效。
项目阶段核心文档主要解决的问题建议更新频率 启动项目章程或立项书目标、范围和成功标准不一致立项时,重大目标变化时 规划项目计划和里程碑表任务、责任和时间无法对应每周或关键节点变化时 监控风险登记表和问题清单风险发现太晚,问题无人跟进每周检查,重大事件发生时 变更变更申请与审批记录范围不断扩大,却没有同步调整时间和资源每次重要变更时 收尾验收记录和复盘报告项目是否完成缺少客观依据验收及项目结束时 我更建议团队先采用“5份核心文档+1套规则”的方式落地。
这里的“一套规则”包括统一存放位置、文档负责人、版本号、更新时间和审批状态。这样做的原因是,项目失控往往不是因为少了一份漂亮的报告,而是因为目标、计划、变更和验收之间没有形成可追踪关系。可以把文档数量控制在一个简单标准:如果一份文档既没有明确读者,也没有固定更新触发条件,就暂时不要建立。
比如“项目总结PPT”如果只是为了汇报而存在,可以在收尾阶段生成;但风险登记表和变更记录必须在执行过程中持续使用,否则它们失去管理价值。
2. 如何让项目管理文档真正被团队使用,而不是写完就放在文件夹里?
我遇到过这样的情况:项目计划在启动会上讲得很清楚,但一周后大家又回到各自的表格和聊天记录里,会议纪要也没有人认真看。我想知道,文档怎样才能和日常任务、会议及进度检查真正连接起来?
文档能不能发挥作用,关键不在排版,而在于它是否成为团队的“唯一事实来源”。我测试过多种项目协作方式后,发现最容易失败的做法是把计划、任务和会议纪要分别放在不同位置,却没有统一编号和回写机制。团队每个人都能找到信息,但找到的不是同一份信息。更可靠的做法是让会议、任务和文档形成一个闭环。
会前查看项目计划和风险清单;会中只讨论延期、阻塞、风险和需要决策的事项;会后把结论转成有负责人、有截止时间、有完成标准的任务;下一次会议再检查这些任务是否关闭。
低效写法可执行写法需要补充的字段 跟进测试工作完成核心流程测试并提交测试报告交付物、负责人、截止时间 尽快确认需求产品负责人在周三前确认支付流程范围具体对象、时间、确认标准 解决接口问题研发负责人定位接口超时原因并完成修复验证问题描述、责任人、关闭条件 我建议给每项任务设置一个“完成证据”字段。
完成证据可以是测试报告、设计稿链接、客户确认邮件、上线记录或验收签字,而不是简单写“已完成”。这个字段看似增加了一点录入工作,却能显著减少项目后期反复确认“到底做没做、做到什么程度”的沟通。另外,文档更新必须绑定事件,而不能只依赖项目经理记忆。
需求确认后更新范围说明,里程碑延期后更新项目计划,出现新风险后更新风险登记表,重要决策完成后更新会议纪要或决策记录。只有把“发生什么事,更新哪份文档”固定下来,文档才不会沦为项目结束后的补写材料。
3. 项目管理标准文档的版本、责任人和审批应该怎么设计,才能避免多人使用不同版本?
我曾经在一个项目中同时看到“计划最终版”“计划最终版2”和“计划最新版本”三个文件,直到交付延期才发现不同部门依据的是不同日期的计划。我想知道,怎样设计一套不复杂但足够可靠的版本管理规则?
版本管理最容易踩的坑,是把“文件名改了”误认为“版本受控”。真正有效的版本控制至少要回答四个问题:当前有效版本是哪一份、谁负责维护、谁批准了变化、旧版本为什么失效。缺少其中任何一个问题,团队仍然可能按照过期信息执行。建议使用固定命名格式:项目名称_文档类型_版本号_日期_状态。
例如“新产品项目_项目计划_V1.2_20260827_已审批”。其中,V1.0表示首次批准版本,V1.1可以表示轻微调整,V2.0则应保留给目标、范围、关键节点等重大变化。
角色职责不能替代的工作 创建者形成初稿并补齐基础信息不能默认拥有最终审批权 维护者根据项目变化更新文档不能静默覆盖重大变更 审批者确认目标、范围、资源或时间变化不能只在口头会议中确认 使用者按照当前有效版本执行不能继续引用个人保存的旧文件 我建议在每份关键文档首页增加一个“文档控制区”,只保留五个字段:当前版本、最后更新时间、维护人、审批人、最近一次变更摘要。
这样,成员打开文档后不用翻阅全部内容,就能判断它是否有效。历史版本不建议直接删除,而应设置只读归档区。特别是项目计划、范围说明和变更记录,后续复盘时需要知道某个延期或争议发生前,团队当时依据的是什么。版本管理的价值不只是防止误用旧文件,也是为项目决策保留可核查的时间线。
4. 风险登记表、问题清单和变更记录有什么区别?项目经理应该怎样使用它们?
我以前把所有异常都记在同一张表里,后来发现有些事情还没有发生,有些事情已经影响进度,还有些事情其实是客户提出的范围变更,混在一起后很难判断优先级。我想知道,这三类文档应该如何区分,又怎样在项目中串联使用?
风险、问题和变更的区别,核心在于它们对应的时间状态和管理动作不同。风险是“可能发生的事件”,重点是提前降低发生概率或影响;问题是“已经发生的事件”,重点是解决和关闭;变更是“对原计划、范围、资源或验收标准的调整请求”,重点是评估影响并获得确认。
类型典型例子关键字段项目经理要做什么 风险关键供应商可能延期概率、影响、触发条件、应对措施预防、监测、准备应急方案 问题供应商已经延期三天影响、责任人、解决期限、关闭标准止损、追责、推动解决 变更客户新增一个核心功能原因、范围影响、时间影响、审批结果评估、决策、同步更新基线 一个实用的判断方法是看动词:风险需要“预防和监控”,问题需要“处理和关闭”,变更需要“评估和批准”。
例如“测试资源下月可能不足”属于风险;“测试人员已经请假导致用例延期”属于问题;“客户要求增加一轮兼容性测试”则可能构成变更。三类记录还应该互相转化。风险真正发生后,应从风险登记表转入问题清单;问题如果需要修改交付范围或关键节点,应进一步发起变更;
变更获批后,项目计划、任务清单、风险和验收标准也必须同步更新。很多项目不是没有记录,而是记录彼此断裂,导致同一件事在不同文档中出现不同结论。在实际执行中,我不建议一开始就设计复杂的风险评分模型。
先要求每条记录写清事件、影响、责任人、下一步动作和检查时间,通常比计算一个看似精确但没人使用的分数更有价值。文档的目标是帮助团队更早行动,而不是制造一张漂亮的统计表。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/31472
读者评论
文章把项目延期归因到信息分散和责任不清,分析比较贴近实际。尤其是变更记录与验收证据链,确实容易被团队忽略。
最小可用文档”的思路比较务实,不建议一开始堆很多模板。先落实章程、计划、风险、变更和验收五类文档,更适合管理基础较弱的团队。
文中强调标准化字段和更新动作,而不是强求所有项目使用同一套格式,这一点很有价值。不同类型项目确实需要保留自身管理重点。
文章中的数据明确标注为情景模拟或示意性观察,避免把经验数据包装成行业结论,可信度较好。不过实际效果仍取决于团队执行和审批机制。
