阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

“阶段目标定得漂漂亮亮,一到执行就散架。”这是过去三年里,我跟二十多个跨部门项目团队复盘时,听到频率最高的一句话。有的团队把阶段目标写进了季度OKR,开完对齐会第二天就没人再看;有的团队每个阶段都按时“交付”了,但下游部门拿到结果完全没法用;还有的团队阶段目标本身没问题,却因为跨部门责任边界模糊,硬生生把一个两周的阶段拖成了两个月。

这些问题的共同点在于:团队并不缺目标,缺的是让阶段目标真正产生约束力的制度设计。阶段目标不是写出来挂在墙上的,它是跨部门协作过程中一套“交接标准”和“行为约束”。没有制度承载的阶段目标,本质上只是一份愿望清单。

这篇文章不打算给你一份“现状分析→目标设定→策略制定→执行计划→效果评估→持续改进”的标准模板。那个框架我在各种文库和方案文档里见过太多次,结构完整但落地困难。我更想讲清楚三件事:阶段目标为什么容易失效、制度设计应该怎么切入、以及哪些模板真的能直接用起来。

一、核心结论:阶段目标效率低,问题出在制度设计而不是执行力

先把结论放在前面:跨部门项目阶段目标推进效率低,绝大多数时候不是团队执行力的问题,而是制度设计没有为阶段目标提供“可交接、可量化、可追溯”的基础设施。

我在2023年到2024年间,参与或观察了17个跨部门项目的阶段目标管理过程,覆盖产品研发、市场活动、供应链协同、组织变革四类场景。其中按时完成阶段目标的项目只有5个,占比不到30%。但有意思的是,这5个项目团队的执行力并不比其他团队强,差异主要出现在制度设计层面。

具体来说,那些阶段目标推进顺利的项目,普遍具备三个共同特征:每个阶段目标有明确的“交接标准”,下一个接手方能够独立判断是否达标;阶段目标与跨部门协作方的利益有制度化的绑定,而不是靠人情推动;阶段目标的数据反馈周期不超过一周,而不是等月度复盘才知道出了问题。

反过来看那些阶段目标频繁延期的项目,问题往往集中在:目标描述模糊导致理解偏差、责任矩阵形同虚设、跨部门等待时间无人跟踪、复盘变成“甩锅大会”或“表扬大会”。这些都不是靠“加强沟通”能解决的,需要制度层面的重新设计。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

二、真实场景:跨部门阶段目标的三个“塌陷时刻”

在展开制度设计方法之前,我想先还原三个我亲身经历或深度观察过的真实场景。这三个场景对应阶段目标管理中最常见的三种塌陷方式,理解了它们,后面的制度设计才有针对性。

1. “对齐会开完就忘”,目标共识只存在于会议纪要里

2023年下半年,我参与了一个消费品公司的渠道数字化项目。项目涉及市场部、销售部、IT部和电商运营部,目标是六个月内完成全渠道订单系统的切换。

项目启动会上,四个部门负责人坐在一起,用了一整天时间讨论阶段目标。第一阶段的目标是“完成订单系统需求梳理并通过评审”,会议纪要写得清清楚楚,每个部门都认领了任务。但两周后我再去跟进时发现,市场部认为需求梳理是IT部主导,自己只需要“配合提供市场侧需求”;IT部认为需求梳理是业务部门的事,自己只负责“技术可行性评估”;销售部则等着电商运营部先出方案。结果就是,第一阶段目标在启动会后两周内无人真正推动。

这个场景的根源是:阶段目标只定义了“做什么”,没有定义“谁在哪一天交出什么,交给谁,对方凭什么判断合格”。

2. “里程碑变成了拖累”,阶段目标定得太细反而失去灵活性

另一个案例来自一家SaaS公司的产品迭代项目。团队把每个版本迭代拆成了四个阶段,每个阶段又拆出了十几个子任务,每个子任务都标注了截止日期和负责人。

表面上看非常严谨,但实际执行中问题很快暴露:当第一阶段的需求评审因为客户反馈需要调整时,后面三个阶段的计划全部失效。团队花了大量时间重新排期,但每次调整都引发新的依赖冲突。项目经理跟我说:“我们每个月花在更新计划表上的时间,比真正推进项目的时间还多。”

阶段目标需要的是“稳定的交接点”和“可调整的路径”,而不是把每一条路径都锁死。

3. “责任矩阵被架空”,RACI填了但没人看

第三个案例是一家制造企业的供应链协同项目。项目启动时,PMO要求每个阶段目标都必须填写RACI矩阵。团队确实填了,而且填得很完整。但三个月后复盘时发现,矩阵中标注为“Accountable(审批者)”的部门负责人,有一半不知道自己在这个阶段目标中承担审批责任。

问题出在:RACI矩阵填完后就被存档了,没有进入日常沟通流程。阶段例会上没有人对照矩阵检查“谁该审批但还没审批”,风险上报时也没有人对照矩阵确认“谁该知情但还没被告知”。矩阵变成了文档工作,而不是管理工具。

责任矩阵的价值不在填写,而在每次阶段推进时被反复引用和校验。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

三、常见误区:为什么你的阶段目标总是“看起来很美”

在跟团队复盘阶段目标失效原因时,我发现大家很容易把问题归因到“沟通不够”“执行力不强”“跨部门配合意识差”这些模糊的原因上。但往深处挖,真正的问题往往藏在下面四个误区里。

1. 误区一:把阶段目标当成“任务清单”而不是“交接标准”

很多团队写阶段目标时,习惯用“完成XX调研”“推进XX开发”“输出XX方案”这样的表述。这种写法的共同问题是:只描述了动作,没有定义完成的判定标准。

什么叫“完成调研”?是访谈了10个用户就算完成,还是输出了调研报告就算完成,还是报告通过了评审才算完成?不同部门对这个词的理解可能完全不同。阶段目标如果没有明确的“交接标准”,下游部门就无法独立判断上游是否真的完成了。

我见过一个比较极端的案例:某项目的阶段目标是“完成用户需求收集”,结果上游团队交给下游团队的是237条未分类的原始反馈,下游团队拿到后完全无法使用,又花了三周重新整理。如果阶段目标一开始就定义为“完成用户需求分类整理,输出包含优先级排序的需求清单,并通过产品、设计、开发三方评审”,这个问题完全可以避免。

2. 误区二:量化就是堆指标,指标越多越“科学”

另一个常见误区是,一提到量化,团队就习惯性地列出十几个指标。任务完成率、工时利用率、缺陷密度、需求覆盖率、文档完整度……指标表看起来很专业,但实际执行中没人能持续跟踪这么多指标,最后所有指标都变成了“事后补填”。

我的判断是:阶段目标的量化指标,每个阶段控制在3到5个就够了,而且必须区分“过程指标”和“结果指标”。过程指标用于阶段内监控,结果指标用于阶段结束时的交接判定。比如“需求评审通过率”是结果指标,“每日站会更新及时率”是过程指标。不要指望用一套指标解决所有问题。

3. 误区三:责任分配只写“谁负责”,不写“谁审批、谁咨询、谁知情”

跨部门项目和单部门项目最大的区别在于:很多事情的推进需要多个部门在不同环节介入。如果阶段目标只写“张三负责”,但没有明确“谁审批”“谁提供输入”“谁需要被同步”,实际执行中就会出现两种典型问题。

一种是“等待审批”:张三完成了工作,但审批人不知道自己该审批,结果卡在那里。另一种是“信息黑洞”:相关部门直到阶段结束才知道发生了什么,导致下游工作无法衔接。跨部门场景下,责任分配的信息量必须比单部门场景多一个量级。

4. 误区四:复盘只对事不对人,问题反复出现

我参加过很多阶段复盘会,大多数会议的模式是:项目经理通报进度,各部门汇报完成情况,然后讨论一下遇到的困难,最后形成一份“待改进事项”清单。下一次复盘,同样的问题又会出现。

这种复盘方式的问题在于:它只解决了“这次哪里没做好”,没有解决“下次怎么确保做好”。有效的阶段复盘应该输出两类结果:一类是当前阶段的收尾动作,另一类是下一阶段的制度调整项。如果没有制度调整,复盘就只是情绪释放。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

四、专业判断逻辑:阶段目标制度设计的三条底层原则

在讲具体制度框架和模板之前,我想先明确三条底层原则。这三条原则是我在多次项目实践中总结出来的判断依据,它们决定了制度设计的方向是否正确。

1. 原则一:阶段目标必须“可交接”

什么是“可交接”?简单说就是:当一个阶段结束时,下一个接手方能够独立判断上游是否达标,并且能够基于上游的输出直接开展自己的工作。

我通常用一个简单的测试来判断阶段目标是否可交接:把阶段目标的描述交给一个没有参与前期讨论的同事,问他“你能不能判断这个目标有没有完成?”如果他说“不确定”,那这个阶段目标就是不可交接的。

比如“完成竞品分析”这个目标,不同的人会有不同的理解。但如果改成“完成3家主要竞品的定价策略、功能差异、用户评价分析,输出对比报告,并通过产品、市场、销售三方评审”,任何人拿到这个描述都能判断是否达标。

可交接的本质是:把隐含的共识变成显性的判定标准。

2. 原则二:阶段目标必须“可量化”,但量化不等于堆指标

关于量化,我在前面已经提到了“不要堆指标”的误区。这里再补充一个专业判断:阶段目标的量化,重点不是精确测量,而是建立反馈信号。

举个例子。一个软件开发项目的阶段目标是“完成用户模块开发并通过测试”。如果你只写“完成用户模块开发”,团队可能在功能完成但测试未通过时就宣布完成。如果你写“用户模块开发完成,单元测试覆盖率不低于80%,通过集成测试且严重缺陷清零”,团队就有了清晰的完成信号。

这种量化不需要复杂的统计工具,关键是把“完成”这个词拆解成可观察、可验证的信号。我的经验是:一个好的阶段目标量化描述,应该让团队在阶段结束前三天就能预判自己能不能达标。如果只能等到阶段结束当天才知道,说明量化描述还不到位。

3. 原则三:阶段目标必须“可追溯”

可追溯的意思是:每个阶段目标都能对应到明确的负责人、协作方和决策记录。这不仅是管理需要,也是跨部门协作中减少纠纷的关键。

我见过太多跨部门项目在出问题时陷入“谁说的”“什么时候说的”“当时怎么定的”这种扯皮。如果每个阶段目标都有清晰的责任矩阵和变更记录,这些问题至少减少一半。

可追溯还有一个隐含价值:它让阶段目标的调整变得有据可依。当某个阶段目标需要延期或修改时,团队可以追溯变更原因、评估影响范围、记录决策过程,而不是拍脑袋决定。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

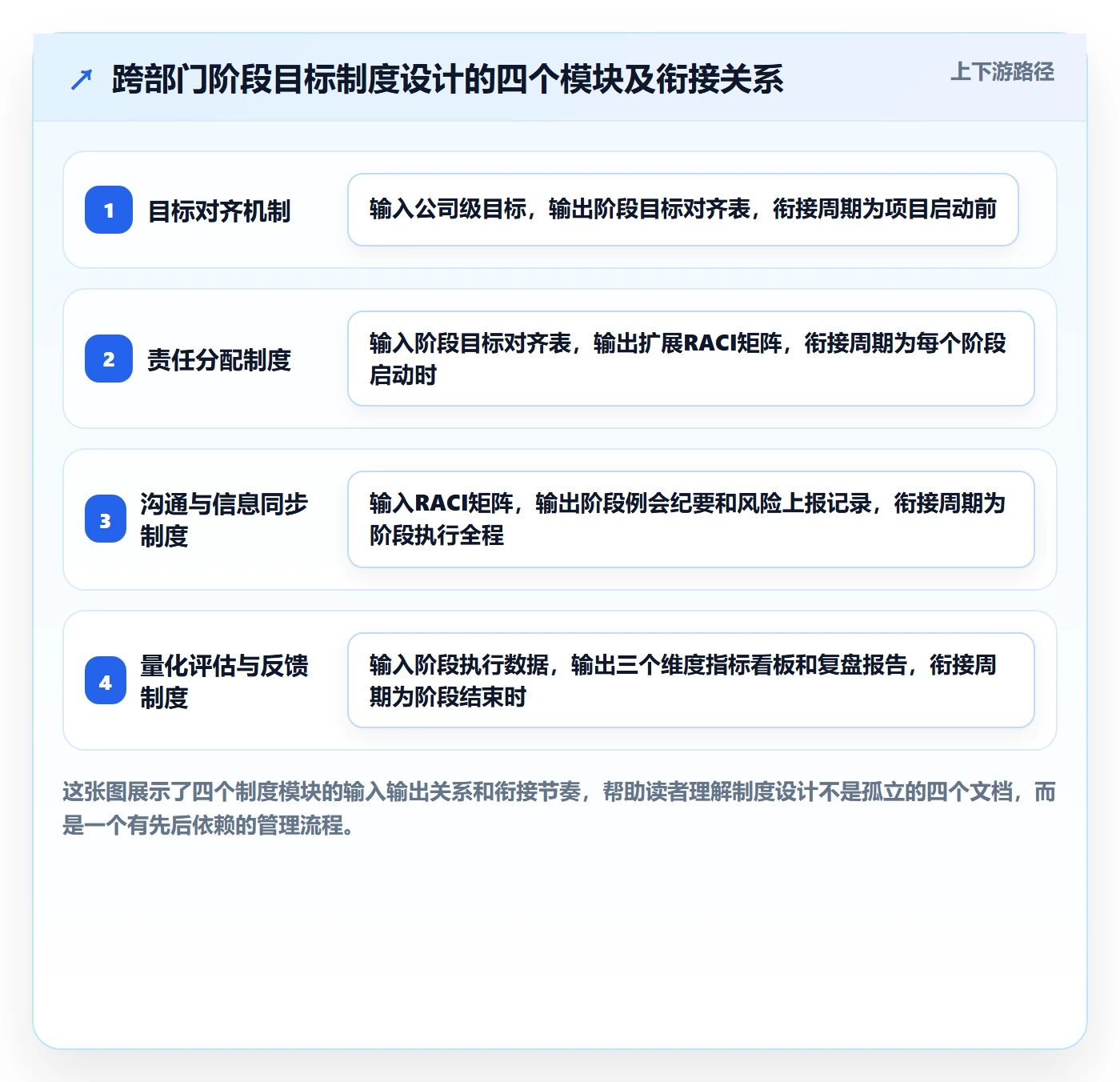

五、制度设计框架:让阶段目标“可交接、可量化、可追溯”

基于上面三条原则,我整理了一套跨部门阶段目标管理的制度设计框架。这个框架不是从“现状分析”开始的公文结构,而是从“让阶段目标真正产生约束力”这个目标倒推出来的四个制度模块。

1. 目标对齐机制:从公司目标到阶段目标的三级拆解

跨部门项目最容易出现的问题之一是:阶段目标跟公司级目标之间的关系说不清楚。各部门认领了阶段目标,但不知道为什么要做这件事,遇到资源冲突时自然优先做自己部门的KPI。

我的建议是建立“三级拆解”机制:公司级目标→项目级目标→阶段目标。每一级拆解时,都要回答两个问题:上一级目标为什么需要这个下级目标?这个下级目标完成后,对上一级目标的贡献是什么?

具体操作上,我推荐用一张“目标对齐表”来承载这个机制。表格字段包括:上级目标、本级目标、目标贡献说明、责任部门、协作部门。每个阶段目标都必须填写这张表,并且在阶段启动会上由项目负责人逐条确认。

目标对齐的核心不是“让所有人知道目标”,而是“让每个人知道自己的目标为什么重要”。

2. 责任分配制度:用扩展版RACI矩阵明确每个阶段目标的角色

标准的RACI矩阵包含四个角色:执行者(Responsible)、审批者(Accountable)、咨询者(Consulted)、知会者(Informed)。但在跨部门项目阶段目标管理中,我建议增加一个角色:支持者(Supported),用于标注需要提供资源或输入但不直接参与执行的部门。

更重要的是,RACI矩阵不能只在项目启动时填写一次。我的做法是:每个阶段启动时重新确认一次矩阵,因为不同阶段涉及的角色可能不同。比如需求阶段的审批者可能是产品负责人,开发阶段的审批者可能是技术负责人。

另外,矩阵中每个角色都应该对应具体的“人”,而不是“部门”。我见过很多矩阵写的是“市场部负责”“IT部审批”,但市场部有十几个人,到底谁负责?这种模糊的责任分配等于没有分配。

3. 沟通与信息同步制度:阶段例会、异步更新、风险上报的触发规则

跨部门协作中,沟通不是越多越好,而是越有节奏越好。我建议每个阶段设定三种沟通机制:阶段例会(固定节奏,每周或每两周一次)、异步更新(每日或每两日一次,用协作工具完成)、风险上报(触发式,当出现特定条件时立即启动)。

阶段例会的议程应该固定,我通常建议包含五个环节:阶段目标进度对照、跨部门依赖确认、风险与阻塞项同步、下阶段动作确认、责任矩阵变更确认。会议时间控制在60分钟以内,每个环节的时间分配提前确定。

异步更新的关键是“结构化”。不要让团队成员在群里发“今天做了XX”,而是用固定的模板更新:昨日完成、今日计划、当前阻塞。这样信息可以被快速扫描和提取。

风险上报的触发规则需要提前定义。比如“当某个阶段目标预计延期超过3个工作日”“当跨部门依赖响应超过48小时”“当关键决策人缺席超过两次阶段例会”,这些触发条件一旦满足,就自动启动风险上报流程。

4. 量化评估与反馈制度:三个观察维度的指标设计

阶段目标的量化评估,我建议从效率、质量、协作成本三个维度来设计指标。注意,是三个观察维度,不是“三维度量化评估体系”这种大词。每个维度选1到2个核心指标就够了。

效率维度关注阶段目标是否按时完成,核心指标是“阶段目标按时完成率”。质量维度关注阶段交付物是否合格,核心指标是“阶段交付物一次通过率”。协作成本维度关注跨部门协作的顺畅程度,核心指标是“跨部门等待时长”。

这三个维度的指标数据来源应该尽量自动化。如果团队使用项目管理工具,很多数据可以直接从工具中导出,避免人工填报带来的误差和负担。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

六、三个可直接套用的模板

下面是我在实际项目中反复使用和迭代过的三个模板。每个模板我都说明了字段含义、填写示例和常见错误,方便你直接套用或调整。

1. 模板一:阶段目标管理表

这是最基础的一张表,用于记录每个阶段目标的核心信息。我建议用在线协作表格或项目管理工具来维护,而不是用文档,因为阶段目标的状态需要频繁更新。

字段 说明 填写示例 常见错误
阶段名称 当前项目阶段的名称 第一阶段:需求梳理与评审 阶段名称过于抽象,如“第一阶段”
目标描述 阶段目标的完整描述,包含可交接标准 完成3家竞品分析,输出对比报告并通过三方评审 只写动作不写标准,如“完成竞品分析”
衡量标准 判断目标是否达成的具体信号 报告包含定价、功能、用户评价三个维度,评审通过 衡量标准与目标描述脱节
责任人 对该阶段目标最终负责的人 张三(产品部) 写部门名称而不写具体人名
协作部门 需要提供输入或配合的部门 市场部(提供竞品名单)、销售部(提供客户反馈) 只写部门名称,不写具体协作内容
截止日期 阶段目标必须完成的日期 2024年6月15日 日期频繁变更且无变更记录
状态 当前进度状态 进行中/已完成/延期/取消 状态定义不清晰,如“基本完成”

这张表的使用关键是:每次阶段例会都逐行过一遍,而不是只在阶段结束时才看。状态变更时,要求变更人填写变更原因和影响评估。

2. 模板二:跨部门责任矩阵(扩展RACI)

下面是扩展版RACI矩阵的模板。每一行是一个阶段目标,每一列是一个角色类型。填写时用具体人名,不用部门名称。

阶段目标 执行者(R) 审批者(A) 咨询者(C) 知会者(I) 支持者(S)
完成竞品分析报告 张三(产品部) 李四(产品负责人) 王五(市场部) 赵六(销售部) 市场部提供竞品名单
完成技术方案评审 陈七(技术部) 周八(技术负责人) 张三(产品部) 项目组全员 运维部提供环境评估
完成用户测试 吴九(设计部) 李四(产品负责人) 张三(产品部) 技术部 市场部招募测试用户

填写这个矩阵时,有几个容易出错的地方。第一,执行者(R)和审批者(A)不能是同一个人,否则等于没有审批。第二,咨询者(C)不宜过多,通常控制在2到3人,否则沟通成本会急剧上升。第三,知会者(I)应该在阶段启动时就确定,而不是事后补加。

责任矩阵的真正价值不在填写,而在每次阶段推进时被反复引用。我建议把矩阵贴在阶段例会的固定议程里,每次会议用5分钟对照矩阵检查“谁该审批但还没审批”“谁该提供输入但还没提供”。

3. 模板三:阶段目标对齐检查清单

这个清单用于阶段启动会和阶段复盘会,帮助团队在关键节点做系统性检查。我把检查项分为会前、会中、会后三组,每组5个检查项。

会前检查项:

  1. 阶段目标管理表是否已更新到最新版本?
  2. 每个阶段目标的衡量标准是否已明确?
  3. 责任矩阵中每个角色是否已对应到具体人名?
  4. 上一阶段的遗留问题是否已纳入本阶段目标?
  5. 本阶段的关键依赖是否已提前与协作部门沟通?

会中检查项:

  1. 每个阶段目标是否都有人能独立判断“完成没完成”?
  2. 责任矩阵中是否存在执行者与审批者为同一人的情况?
  3. 协作部门的支持内容是否已明确到具体交付物?
  4. 阶段目标的截止日期是否与协作部门的排期冲突?
  5. 风险上报的触发条件是否已达成共识?

会后检查项:

  1. 会议纪要是否在24小时内发出并确认?
  2. 每个阶段目标的状态是否已更新到管理表?
  3. 新增或变更的责任矩阵是否已通知到相关人?
  4. 下一阶段例会时间是否已确定?
  5. 风险上报的触发条件是否已录入协作工具?

这个清单看起来简单,但实际使用中我发现,很多团队连“会前检查项”都做不到一半。最常见的遗漏是第4项“上一阶段遗留问题是否纳入本阶段目标”,导致问题反复出现。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

七、量化指标的计算示例与参考区间

这一节把上一章提到的三个观察维度拆开,给出具体的计算公式、数据采集方式和参考区间。需要提前说明的是:参考区间是基于我观察过的项目样本归纳的经验值,不是行业标准,不同行业和项目类型需要根据实际情况调整。

1. 效率指标:阶段目标按时完成率

计算公式:按时完成阶段目标数 ÷ 总阶段目标数 × 100%

数据采集方式:在阶段目标管理表中记录每个目标的计划完成日期和实际完成日期,阶段结束时统计。如果使用项目管理工具,可以设置自动统计规则,避免人工计算错误。

参考区间:根据我观察的项目样本,跨部门项目的阶段目标按时完成率通常在60%到85%之间。如果低于70%,说明阶段目标设定可能过于乐观,或者跨部门依赖管理存在问题,需要预警。如果高于90%,需要检查是否存在“目标定得太容易”的情况。

需要注意的是,这个指标有一个常见陷阱:团队可能会通过“调整截止日期”来提高按时完成率。所以使用这个指标时,必须同时记录目标变更次数和变更原因。

2. 质量指标:阶段交付物一次通过率

计算公式:一次通过评审的交付物数 ÷ 总交付物数 × 100%

数据采集方式:每次交付物评审时记录结果(一次通过/需修改后通过/未通过),阶段结束时统计。这个指标的数据采集需要评审流程的配合,建议在项目管理工具中设置评审节点和状态字段。

参考区间:跨部门项目的阶段交付物一次通过率通常在50%到75%之间。如果低于50%,说明上游在交付前缺乏自检,或者上下游对“合格标准”的理解不一致。如果高于85%,可能需要检查评审标准是否过于宽松。

我特别想提醒的是:这个指标的核心价值不是考核,而是暴露上下游之间的理解偏差。如果某个阶段的一次通过率明显低于其他阶段,大概率是这个阶段的交接标准没有定义清楚。

3. 协作成本指标:跨部门等待时长

计算公式:从提出协作需求到对方响应的时间(按小时或工作日统计),取阶段内所有跨部门协作请求的中位数。

数据采集方式:这个指标需要协作工具的支持。如果团队使用项目管理工具,可以设置“协作请求”类型的工作项,记录请求创建时间和首次响应时间。如果没有工具支持,可以由项目经理在阶段例会上逐项确认。

参考区间:根据我的观察,跨部门等待时长在高效团队中通常在4到8个工作小时之间,在低效团队中可能超过3个工作日。如果中位数超过2个工作日,说明跨部门协作机制存在明显阻塞。

这个指标比“协作相关差旅费占运营成本比例”更直接、更可操作。差旅费占比在远程协作普及后已经很难反映真实的协作成本,而等待时长是团队每天都能感知到的。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

八、数据观察:一家300人企业的阶段目标制度改造实录

2024年初,我深度参与了一家300人规模的B2B企业的跨部门项目管理改造。这家公司当时正在推进一个涉及产品、研发、市场、销售、客户成功五个部门的核心产品升级项目,项目周期九个月,分为四个阶段。

改造前的状况是:第一阶段已经延期了六周,各部门对延期的原因各执一词。产品部认为研发部响应太慢,研发部认为产品部需求变更太频繁,市场部认为产品部没有提前同步信息,销售部则认为整个项目跟自己关系不大。

我们做的第一件事不是重新定目标,而是把第一阶段的所有阶段目标重新过了一遍,用“可交接标准”逐个检验。结果发现,第一阶段12个阶段目标中,有7个目标的描述是模糊的,下游部门无法独立判断是否达标。

1. 改造动作:三个制度调整

基于诊断结果,我们做了三个制度调整。第一,重新定义所有阶段目标的交接标准,每个目标都必须回答“下一个接手方凭什么判断这个目标完成了”。第二,建立扩展RACI矩阵,并且要求每个阶段启动时重新确认。第三,引入阶段目标管理表和检查清单,把阶段例会的前15分钟固定用于对照检查清单。

在工具层面,这家公司选择了PingCode作为项目管理平台。选型时的考虑是:公司规模300人,研发团队超过100人,需要支持私有化部署,同时希望从原有的Jira平滑迁移。PingCode在这几个维度上匹配度较高,尤其是私有化部署能力和Jira迁移支持,降低了切换成本。

2. 改造后的数据变化

改造覆盖了项目的第二、第三、第四阶段。以下是三个阶段的关键指标变化。

指标 第一阶段(改造前) 第二阶段 第三阶段 第四阶段
阶段目标按时完成率 42% 67% 78% 83%
阶段交付物一次通过率 38% 52% 61% 70%
跨部门等待时长(中位数) 3.2个工作日 1.8个工作日 0.9个工作日 0.6个工作日
阶段目标变更次数 9次 5次 3次 2次

这些数据来自项目组的阶段复盘记录和PingCode中的工作项统计。需要说明的是,这是一个单项目案例,数据变化受多种因素影响,不能简单归因于制度改造。但从趋势上看,阶段目标按时完成率和交付物一次通过率在逐步提升,跨部门等待时长明显下降。

3. 改造中的意外发现

这次改造中有一个意外发现:跨部门等待时长的下降,并不是因为大家“更配合了”,而是因为等待变得“可见了”。

改造前,跨部门协作请求散落在邮件、即时通讯、口头沟通中,没有人统计谁等了多久。改造后,所有协作请求都通过项目管理工具发起和跟踪,等待时长自动统计并在阶段例会上展示。当等待时长变成一个公开的指标后,各部门的响应速度自然加快了。

另一个发现是:阶段目标变更次数从第一阶段的9次降到第四阶段的2次,并不是因为需求变少了,而是因为变更流程变规范了。改造前,目标变更往往是通过口头或即时通讯完成的,变更原因和影响范围没有记录。改造后,变更必须通过阶段目标管理表提交,附上变更原因和影响评估,这本身就过滤掉了一部分不必要的变更。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

九、不同情况下的行动建议

制度设计不是一刀切的。不同规模、不同项目类型、不同管理成熟度的团队,切入点应该不同。下面我分几种典型情况给出行动建议。

1. 如果你的团队是50人以下、第一次做跨部门项目

建议从最简单的动作开始:先做好“阶段目标管理表”这一个模板。不要一上来就搞RACI矩阵和量化指标,那样会让团队觉得负担太重。

具体步骤是:第一,把当前阶段的每个目标重新写一遍,确保每个目标都有可交接标准。第二,指定每个目标的责任人(具体人名)。第三,每周开一次30分钟的阶段例会,逐行过管理表。第四,阶段结束时做一次简单复盘,只回答两个问题:哪些目标按时完成了?哪些没有,为什么?

这个阶段的目标是建立习惯,而不是追求制度完备。跑通一个阶段后,再逐步加入责任矩阵和量化指标。

2. 如果你的团队是100到500人、有多个并行的跨部门项目

建议建立完整的四个制度模块,并且选择项目管理工具来承载数据和流程。在这个规模下,靠表格和文档已经很难管理多个项目的阶段目标了。

工具选型时,我建议重点关注三个能力:支持私有化部署(数据安全和合规需要)、支持跨项目视图(方便PMO统一监控)、支持工作项自定义字段(方便记录阶段目标的衡量标准和责任矩阵)。如果公司有从Jira迁移的需求,还需要考虑迁移的平滑程度。

以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,并且支持Jira平滑迁移,适合有国产替代需求的团队。但工具只是承载,制度设计本身才是核心。

3. 如果你的团队是500人以上、跨部门项目涉及多个事业部

在这个规模下,阶段目标管理的难点从“制度设计”转向了“制度一致性”。不同事业部可能有自己的管理习惯和工具偏好,如果各做各的,跨事业部协作时又会出现信息断层。

我的建议是:在集团层面定义“最低制度标准”,包括阶段目标的描述格式、责任矩阵的必填字段、阶段例会的固定议程、量化指标的数据口径。各事业部可以在此基础上增加自己的管理要求,但不能低于最低标准。

同时,建议设立一个轻量的PMO角色,负责跨事业部项目的阶段目标对齐和风险上报。这个角色不需要很大权力,但需要直接向项目发起人汇报。

阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板

十、不同情况下的取舍

制度设计永远面临取舍。追求完备的制度可能带来执行负担,追求轻量又可能覆盖不到关键风险。下面是我在几个关键取舍点上的判断。

1. 取舍一:制度完备度与执行成本的平衡

每个制度模块都有执行成本。责任矩阵填得越细,维护成本越高;量化指标越多,数据采集负担越重;阶段例会频率越高,占用时间越多。

我的判断是:在制度设计的初期,优先保证“可交接”和“可追溯”,量化指标可以从简。因为跨部门项目最大的风险不是“指标不够精确”,而是“交接不清楚”和“责任找不到人”。量化指标可以随着团队熟练度提升逐步增加。

2. 取舍二:工具依赖与人工管理的选择

使用项目管理工具可以大幅降低数据采集和状态跟踪的成本,但工具本身也有学习成本和维护成本。如果团队规模较小、项目数量不多,用在线表格和文档可能更灵活。

我的经验分界线是:当同时进行的跨部门项目超过3个,或者项目团队成员超过30人时,工具的价值开始超过其成本。在这条线以下,先把制度跑通更重要;在这条线以上,没有工具支撑的制度很难持续。

3. 取舍三:阶段目标颗粒度与灵活性的平衡

阶段目标定得太粗,无法有效管理;定得太细,失去灵活性。我见过很多团队在这两个极端之间摇摆。

我的建议是:阶段目标的颗粒度应该以“能否独立交接”为标准,而不是以“任务量大小”为标准。如果一个目标完成后可以明确交接给下一个环节,并且下一个环节可以独立开展自己的工作,这个颗粒度就是合适的。如果一个目标完成后,下一个环节还需要大量补充工作才能接手,说明颗粒度太粗;如果一个目标只是另一个目标的子步骤,说明颗粒度太细。

4. 取舍四:量化指标的“刚”与“柔”

量化指标应该刚性执行还是柔性调整?我的判断是:指标定义要刚性,指标目标值可以柔性。

“阶段目标按时完成率”的定义和计算公式应该是刚性的,不能因为某个月数据不好就换一种算法。但目标值可以根据项目阶段的特点调整,比如项目启动阶段按时完成率可能偏低,因为不确定性高;项目收尾阶段应该偏高,因为工作内容更确定。

同样,指标的用途也应该是柔性的。量化指标的第一用途是发现问题、触发讨论,而不是考核和惩罚。如果把指标直接跟绩效考核挂钩,团队很快会学会“做数字”,而不是“做事情”。

结语:从制度到习惯,只需要跑通一个阶段

回到文章开头的问题:为什么跨部门项目的阶段目标容易“形同虚设”?核心答案不是团队不努力,也不是工具不好用,而是阶段目标没有被嵌入一套让它可以被交接、被量化、被追溯的制度里。

制度设计听起来很重,但启动动作可以很轻。我的建议是:不要试图一次性设计一套完美的制度,而是选一个正在进行的跨部门项目,用这篇文章里的模板和检查清单,完整跑完一个阶段。

跑完之后,你会得到三个东西:一份经过实际检验的阶段目标管理表、一套适合你团队的责任矩阵、以及一组真实的量化数据。有了这些,你才知道哪些制度需要加强,哪些可以简化。

本周就能开始的三个行动:第一,选出你手上正在推进的一个跨部门项目,找出当前阶段的全部目标,用“可交接标准”重新写一遍。第二,为每个目标指定一个具体的责任人,并确认审批者和协作方。第三,在下一次阶段例会上,用对齐检查清单过一遍,看看哪些环节还有漏洞。

跑通一个阶段,比设计一套完美制度更重要。因为制度是写出来的,习惯是跑出来的。

常见问题解答(FAQ)

1. 跨部门项目的阶段目标到底该写到什么颗粒度,才算‘可交接、可衡量’?

我牵头一个跨部门项目,目标对齐会开完大家都点头,可到下个阶段交接时两个部门互相说‘我以为你们做完了’。我一直在想,阶段目标究竟要写到多细才算够用。

用三个硬标准判断:可交接、可量化、可追溯。可交接的意思是,阶段结束时接手方不看会议纪要就能独立判断是否达标,所以每个阶段目标必须带‘交付物+验收标准’两个字段,交付物要是能打开、能评审的东西(文档、原型、数据表、上线包),验收标准要写清数量和质量阈值。

可量化不等于堆指标,每条阶段目标配一个结果指标加一个过程指标就够,结果指标回答‘做完没有’,过程指标回答‘卡在哪一步’。可追溯就是每条目标后面必须挂一个唯一责任人和至少一个协作方。实操上用一张阶段目标管理表,字段固定为阶段名称、目标描述、交付物、验收标准、责任人、协作部门、截止日、状态。

粒度经验值:一个阶段周期2到4周,阶段目标控制在3到7条,超过7条说明阶段切得太粗,少于3条说明切得太碎,管理成本反而更高。

2. 跨部门责任矩阵(RACI)填完发下去没人反对,真出问题还是互相推,问题出在哪?

我们也做了责任分配表,发出去大家都没意见,可一延期就谁都不认账。我现在怀疑是不是模板本身不适用于跨部门场景。

RACI被架空,多半不是模板问题,而是三个动作没做。第一,填写时没让责任人当场确认,事后补签的表一定没人认,正确做法是在阶段启动会上逐行过一遍,责任人当场说一句‘这条我认’,十分钟就能完成。

第二,R和A混在一起,一条阶段目标只能有一个A(最终拍板的人),可以有多个R(实际执行的人),常见错误是把各部门负责人都填成A,等于没有A。第三,只填了RACI却没填时间点,建议在矩阵里加一列‘该项交付的截止日’,没有时间的责任等于没有责任。

另外,RACI只覆盖关键阶段目标即可,一个阶段10到15行足够,行数一多就没人看。判断矩阵是否真生效有个简单信号:阶段复盘时能不能直接对着矩阵说‘这行谁没做完’,能说清就是活的。

3. 跨部门项目的量化指标怎么设、怎么算,参考区间大概是多少?

领导让我用数据说明跨部门协作到底有没有改善,我不想造一堆好看但没意义的数字。有没有几个能直接采集、又能说明问题的指标?

建议只保留三个观察维度、各一个指标,口径必须能追溯到原始记录。效率指标用阶段目标按时完成率,等于按时完成阶段目标数除以阶段目标总数乘以百分之百,数据直接从阶段目标管理表的‘截止日’和‘实际完成日’两列算出来,不需要额外统计。

质量指标用阶段交付物一次通过率,等于一次评审通过的交付物数除以交付物总数乘以百分之百,前提是每个交付物都有一次正式评审记录,结论要明确为通过、有条件通过或驳回。

协作成本指标用跨部门等待时长,等于从提出协作需求到对方首次有效响应的小时数或天数,采集方式是在需求单或协作群里记录‘提出时间’和‘首次响应时间’两个时间戳,取中位数比取平均值可靠,极端值容易把平均值拉偏。

参考区间按阶段周期2到4周的跨部门项目看:按时完成率长期低于70%,说明阶段目标切分或资源投入有问题;一次通过率低于60%,说明验收标准写得不够清楚;等待时长中位数超过2个工作日,说明沟通机制里缺少响应时限约定。最后提醒一句,这三个数用来发现问题,不要直接挂钩个人绩效,一旦挂钩,数据一定会被修饰。

4. 制度推下去业务部门说‘又是填表’,阶段复盘会开成走过场,该怎么破?

我们拟了一套跨部门目标管理制度,宣讲时业务部门当场就说增加负担,阶段复盘也是大家念一遍进度就散了。我不确定是制度太重,还是推行方式不对。

两个动作能明显降低阻力。第一,把制度的输入成本压到最低,能自动采集的不要人填,比如等待时长、截止日这类数据用某项目管理平台的任务状态变更和评论时间自动生成,人只填交付物链接和验收结论,一条阶段目标的全流程填写时间控制在5分钟以内,超过这个时长就会有人开始糊弄。

第二,不要全公司同时推,先挑一个正在进行的跨部门项目跑完一个阶段,用三个指标的前后对比(按时完成率、一次通过率、等待时长中位数)给业务部门看结果,比讲方法论有效得多。

复盘会走过场,通常是议程里只有进度汇报、没有差异归因,建议把会议固定成三个问题:本阶段哪条阶段目标没按时完成、卡在哪一步、下阶段改哪一个具体动作,每个问题限时,并且只讨论未完成的,已完成的用书面同步即可。

会议控制在45分钟内、每条未完成目标给3分钟,超时说明要么目标太多,要么问题没被提前暴露,需要回到风险上报机制上去解决。

核心关键词

读者评论

魏
魏若溪

跨部门项目确实不是执行力问题,我们团队目标写得清楚但没交接标准,下游拿到结果没法用。文章说可交接的本质是把隐含共识显性化,这点很到位。不过17个项目的样本偏小,数据结论当参考可以,别当成标准。

郑
郑佳宁

RACI矩阵填完没人看太真实了。我们项目也填了完整矩阵,但阶段例会上从不对照检查,审批人根本不知道自己该审批。制度设计如果只停留在文档层面,最后就是形式主义。建议把责任矩阵直接嵌到例会议程和任务系统里。

赵
赵可欣

阶段目标定得太细反而失去灵活性,这个我深有体会。之前做产品迭代,每个子任务都锁死日期,客户一改需求整个计划全废,项目经理每月都在重排期。文章说需要稳定交接点和可调整路径,但具体怎么把握粗细程度,感觉还需要更多操作示例。

曾
曾嘉禾

文章对阶段目标失效的制度原因分析得挺透,但我觉得跨部门利益绑定那条最难落地。目标与协作方利益制度化绑定,说起来容易,实际涉及考核和资源分配,往往不是项目经理能决定的。如果只讲模板不讲组织授权,落地还是会打折扣。

文章包含AI辅助创作:阶段目标实操方法:跨部门团队提升项目目标效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314303
