先给结论:项目成员的目标拆解,本质是一次"责任翻译"
先把结论放前面,因为大多数人在这件事上的第一步就走偏了。
我复盘过自己 2021 到 2024 年参与或带过的 37 个项目(这是我个人的样本,不是行业统计)。其中延期超过两周的项目有 14 个,而这些项目里真正因为"技术上做不出来"而延期的,只有 2 个。剩下的延期原因,几乎全部指向拆解环节:验收标准不清、依赖没识别、需求中途变更、风险发现太晚。
基于这个观察,我对目标拆解有三条核心判断。
1. 拆解的最小单位不是"任务",而是"可验收的交付物"
任务和交付物的区别在于:任务描述的是动作,交付物描述的是结果和验收方式。
"完成接口联调"是任务。"订单创建接口在 UAT 环境连续 50 单无异常,P95 响应低于 800ms,由测试负责人验收"才是交付物。前者做完就做完了,后者做完可以被判断"做没做到"。
项目成员最容易犯的错,就是把甘特图填满任务名称,然后以为拆解完成了。实际上这张表只能回答"我在忙什么",回答不了"我做到了没有"。
2. 拆解完成的标准不是"表填满了",而是"三件事同时对齐"
我认为只有同时满足以下三项,拆解才算完成:
- 责任对齐,每一项有且只有一个最终责任人,不是"我们组"。
- 时间对齐,有明确的截止日期,且这个日期是被依赖方认可过的,不是自己单方面填的。
- 依赖对齐,上游是谁、下游是谁、卡住了找谁,写在明面上。
三者缺一,拆解就只是好看。尤其"依赖对齐"最容易被忽略,而它恰恰是项目延期的高频原因。
3. 拆解不是一次性动作,而是一条贯穿项目的主线
很多团队的做法是:立项时集中开一次拆解会,拆完就锁死,之后所有变化都靠"临时协调"。这在三个月以上的项目里几乎必然出问题。
我的判断是:拆解的质量不是由拆解当天的完整度决定的,而是由"多久校准一次"决定的。两周一次滚动校准,比立项时多花两天拆得完美要重要得多。

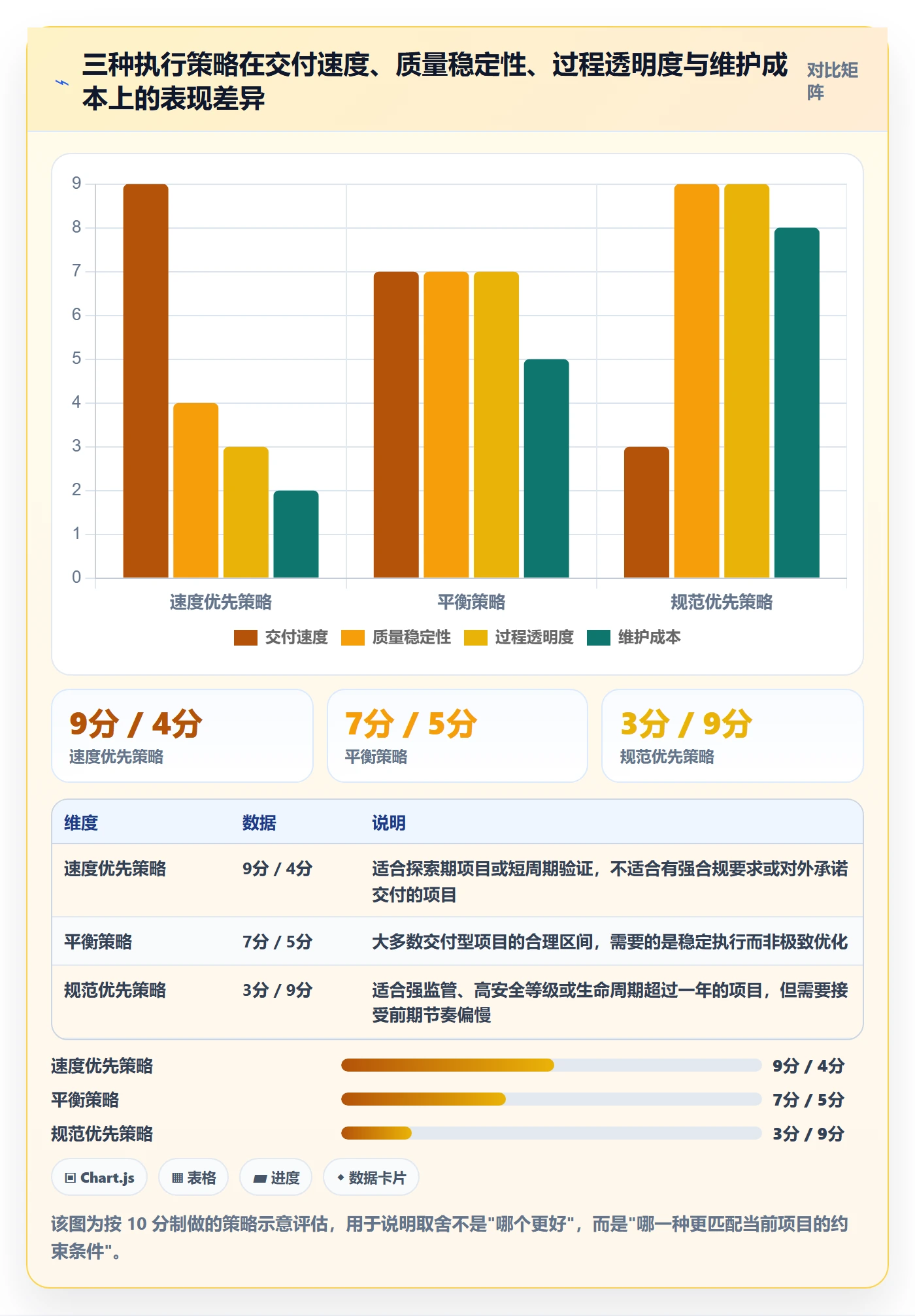

不同成熟度的拆解方式,带来的结果差异有多大?我按自己样本里的项目分了三种类型做了对比,可以看到"只列任务清单"其实是最尴尬的中间态,比不拆解好一点,但离真正可控还差得远。

一、真实场景:目标为什么一到执行层就走形
我见过最典型的画面是这样的:目标在群里(一条两百字的消息),任务在表里(一张几十行的表格),进度靠催(每天下班前在群里问一圈),风险靠事后发现(真出事了才拉会)。

这不是某一个团队的问题,而是信息在层级之间传递时的自然衰减。一个目标从提出者脑子里,到项目负责人理解,到工作包拆分,到个人任务落地,中间至少要经过三到四次"翻译"。每一次翻译都会丢掉一部分信息,尤其是那些提出者认为"不用说你也懂"的部分。
1. 目标传递的四次衰减
我把这个过程画成了一条链路,可以看到信息是怎么一层层漏掉的:

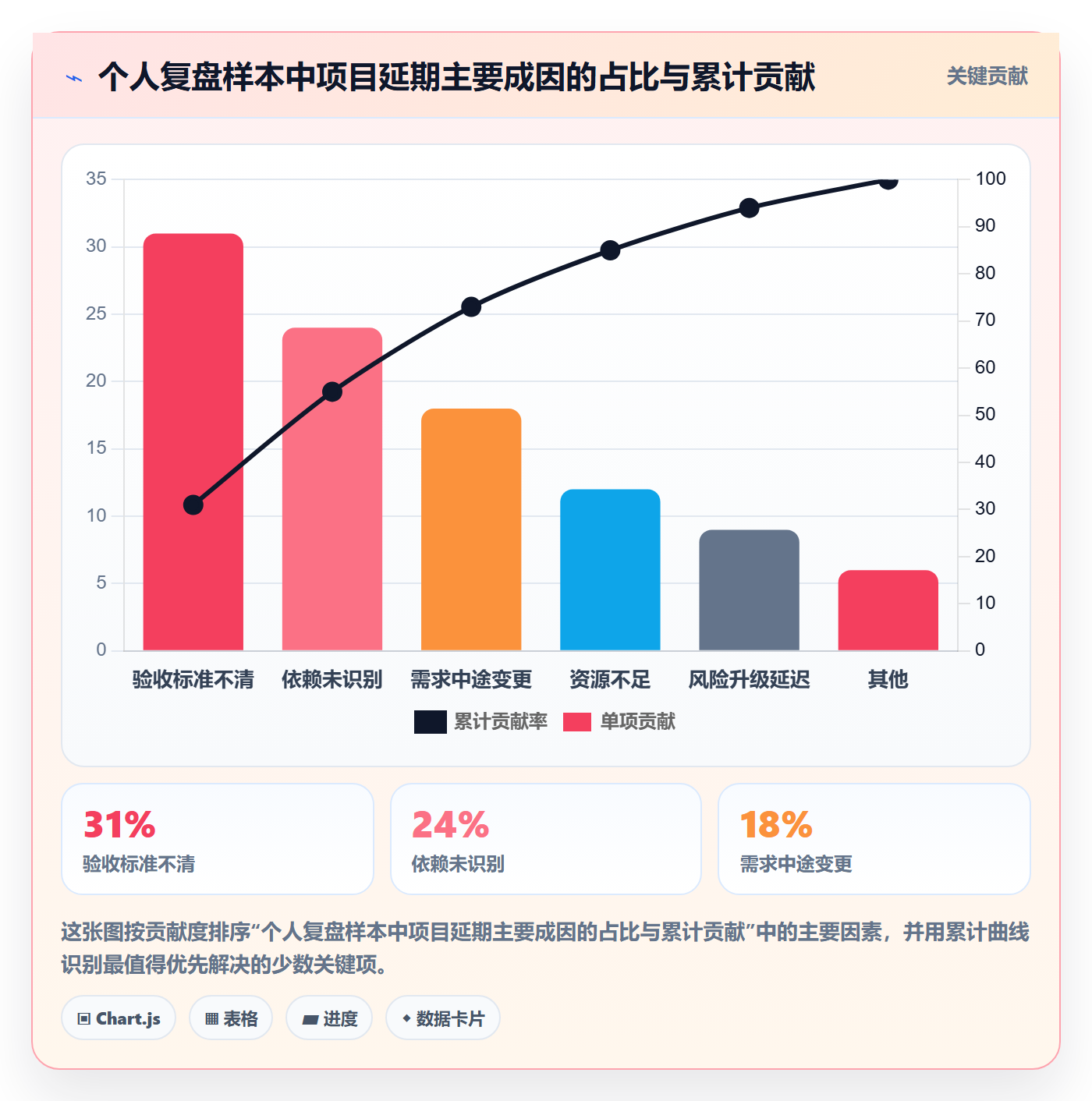

2. 我在样本里看到的主要延期成因
把 14 个延期项目的根因做一次归类,结果是高度集中的:验收标准不清和依赖未识别两项,就解释了超过一半的延期。这个分布和很多团队"把延期归因于需求变更"的直觉不太一样。

3. 成员视角和经理视角的错位
这里有一个容易被忽略的错位。项目经理关心的是"目标能不能达成",成员关心的是"我今天该干什么"。这两件事看似是同一个问题的上下游,实际上中间隔着一个"翻译"动作。
如果成员只是被动接收任务,那么他就只能对"任务完成"负责,无法对"目标推进"负责。这也是为什么很多团队看起来每个人都在交付,整体却在原地打转。
我的建议是:项目成员不应该等别人把任务拆好发给自己,而应该主动参与拆解,哪怕是"我把我这一块拆了,再回来跟项目负责人确认"。这不是抢活,是把不确定性提前暴露出来。
二、四个常见误区:你在做任务清单,不是在拆目标
在讲方法之前,先把最常见的四个坑挖出来。这四个坑我都真实踩过,代价不小。
1. 把"拆解"等同于"列任务清单"
这是最普遍的误区。表现是:拆解会上大家对着白板写下一堆任务,按模块分组,然后排个顺序,散会。
问题在于,任务清单回答的是"要做什么",而不是"做到什么程度算完成、谁来验收、什么时候验收"。我见过一个项目,任务清单上有 68 项,完成到第 63 项时才发现,客户真正要的那个核心功能没进清单。清单越细,越容易给人一种"很完整"的错觉。
2. 把 SMART、OKR、WBS 当模板填,不问"谁验收"
这些工具本身没问题,问题是很多人把它们当成填空题。看到"目标要具体、可衡量",就把"提升用户体验"改成"提升用户体验 20%"。至于这 20% 怎么测、谁点头,没人回答。
我的判断是:一个目标如果没有明确的验收人,它就不是目标,是愿望。任何拆解动作,最后都要落到"谁来点头确认这个交付物合格"。
3. 只拆自己的一亩三分地,不管接口
很多成员拆解时只拆自己负责的模块,拆得很细、很专业。但项目是跨模块的,模块之间还有接口。
我经历过一次延期:两个前后端同学各自都按期完成了,但联调时发现字段定义不一致,双方各自理解和对方的都不一样,改了两周。事后复盘,两个人的任务清单上都写得清清楚楚,但没有一条叫"接口字段确认",也没有一个人对这个接口负责。
4. 一次拆完就锁死,不做滚动校准
拆解是假设,不是事实。立项时做的拆解,建立在当时的认知上。如果项目周期超过一个月,一定会有信息变化。
把拆解结果当成"承诺书"锁死,结果就是:要么大家按照已经过时的计划硬跑,要么私下调整但不记录,导致进度报表和真实情况完全脱节。正确的做法是把它当"当前最优假设",每两周校准一次,并在校准时明确记录改了什么、为什么改。

三、我的专业判断逻辑:四层拆解 + 五问校准 + 三维量化
下面是我一直在用的方法框架。它不复杂,但要求每一层都真的想清楚,而不是走过场。
1. 四层拆解地图:把项目目标变成个人行动项
我的拆解分四层,每一层回答一个不同的问题。很多团队的拆解只做到了第二层和第三层,缺了第一层就没了方向,缺了第四层就没了可执行性。
| 层级 | 回答什么问题 | 输出物 | 常见错误 |
|---|---|---|---|
| 第一层:项目总目标 | 这个项目最终要达成什么结果 | 一句话描述 + 成功标准 | 写成过程描述,比如"完成系统升级" |
| 第二层:里程碑/关键结果 | 分几个阶段,每阶段交付什么 | 2,5 个里程碑 + 各阶段交付物 | 里程碑按时间切,不按交付物切 |
| 第三层:工作包 | 每个里程碑由哪些工作模块构成 | 工作包清单 + 接口定义 | 只拆自己模块,不写接口 |
| 第四层:个人行动项 | 我具体做什么、做到什么程度、何时交 | 行动项 + 负责人 + 截止 + 依赖 + 验收标准 | 只有动作,没有验收标准 |
第一层的难点在于"总目标"必须是一个结果,而不是一个动作。"完成系统升级"是动作,"新系统上线后核心交易链路可用率稳定在 99.9% 以上,旧系统在切换后 30 天内完成下线"才是结果。有了这个,后面的拆解才有锚点。
第二层的难点在于按"交付物"切而不是按"时间"切。"第一个月做需求"是时间切法,"第 4 周末交付可评审的完整需求文档并通过业务方评审"是交付物切法。后者可以验收,前者不能。
2. 接目标后的五问校准
这是我认为整篇文章里最值得直接拿去用的部分。项目成员收到一个目标后,第一动作不是往下拆,而是往上确认。我把它固化成五个问题,通常在 15 分钟内就能问完。
(1)背景与成功标准:这个目标为什么现在做?做成了,什么指标会变?
(2)边界与优先级:哪些是必须做的?哪些明确不做?如果和别的项目冲突,优先保哪个?
(3)依赖与资源:我需要谁配合?现在缺什么资源?卡住了找谁、多久内必须给回复?
(4)验收人与时间:最终谁来验收?验收时间点是什么时候?验收标准写在哪一份文档里?
(5)风险与假设:这个目标成立的前提假设是什么?最可能出问题的地方是哪里?

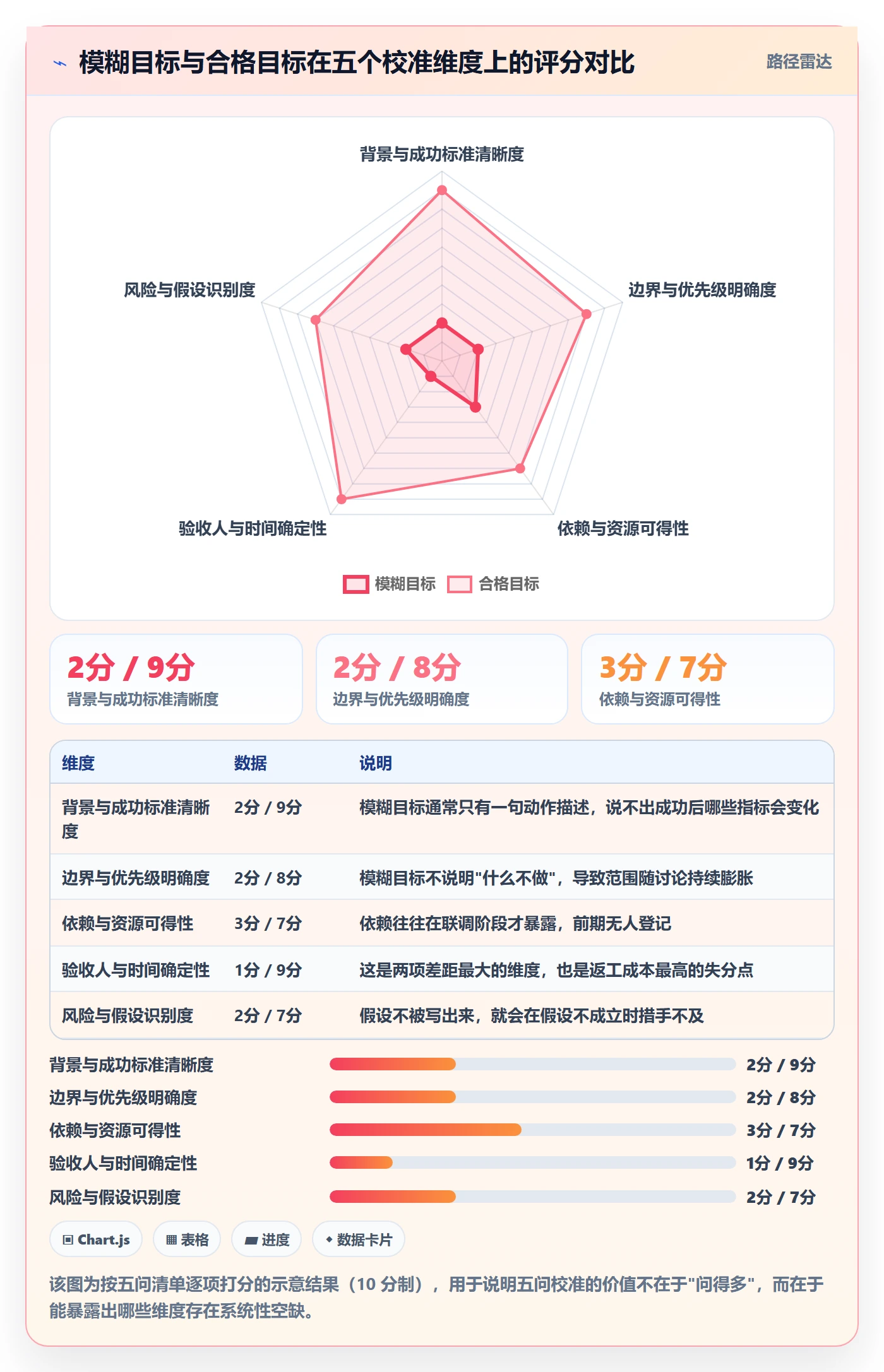

这五个问题看起来平淡,但它们能拦掉大部分后期返工。我用这五问给模糊目标和合格目标打过分,差距最明显的是"验收人与时间"这一项,模糊目标在这一项上几乎必然失分。

这里有个实操细节:五问最好用文字留痕,不要只在会上口头问。我在实践中发现,口头确认的内容,两周后双方记忆会出现明显偏差。写成一段话发在群里或记在项目文档里,成本很低,价值很高。
3. 三维量化:从"做好"到"可验收"
量化不是把所有事都变成数字。我认为有效的量化需要三个维度同时存在,缺一个就会出现假量化。
(1)结果指标:这件事最终要产生的业务或交付结果。比如"结算页下单成功率从 96.2% 提升到 99% 以上"。
(2)过程指标:中间的进度、质量或协作效率。比如"接口联调缺陷密度低于每千行 0.8 个"、"每周阻塞问题当日清空率高于 80%"。
(3)质量门槛:明确什么情况算不合格、必须返工。比如"核心链路出现 P0 缺陷即视为不合格,不允许带缺陷上线"。
只有结果指标,过程中就失去了预警能力;只有过程指标,就容易变成"为指标而指标";没有质量门槛,验收就会沦为人情判断。
下面是我实际在用的一份验收标准模板,你可以直接改成自己项目的版本:
交付物:订单结算页重构
验收标准:
正常流程 , 下单→支付→生成结算单全链路无报错(口径:UAT 环境连续 50 单)
异常流程 , 超时未支付订单 30 分钟后自动关闭,关闭日志可在管理端查询
性能要求 , 结算页 P95 响应时间 < 800ms(压测并发 200,持续 10 分钟)
兼容要求 , 主流移动端机型覆盖率 95% 以上,无布局错位
验收人:结算业务方 张XX + 测试负责人 李XX
验收时间:第 32 个工作日 17:00 前
不通过处理:缺陷修复后次日重验,最多重验 2 次,超期则升级至项目负责人
假设前提:支付网关的沙箱环境在第 10 个工作日前可用
这份模板里,最后两行"不通过处理"和"假设前提"是我后来才加上的,也是最有价值的两行。前者定义了失败路径,避免验收不通过时无人推进;后者把隐性假设显性化,一旦假设不成立,可以立刻触发讨论,而不是等到交付日才发现。
四、落地方案全流程:六步执行闭环
拆解只是开始,真正决定项目能不能落地的是后面的执行闭环。我把它总结成六步,每一步都给一个"最小动作",你今天就能用。
1. 计划排期:先找关键路径,再谈缓冲
排期最容易犯的错误是把所有任务平铺,然后按顺序接起来,看起来很快,实际没有缓冲。

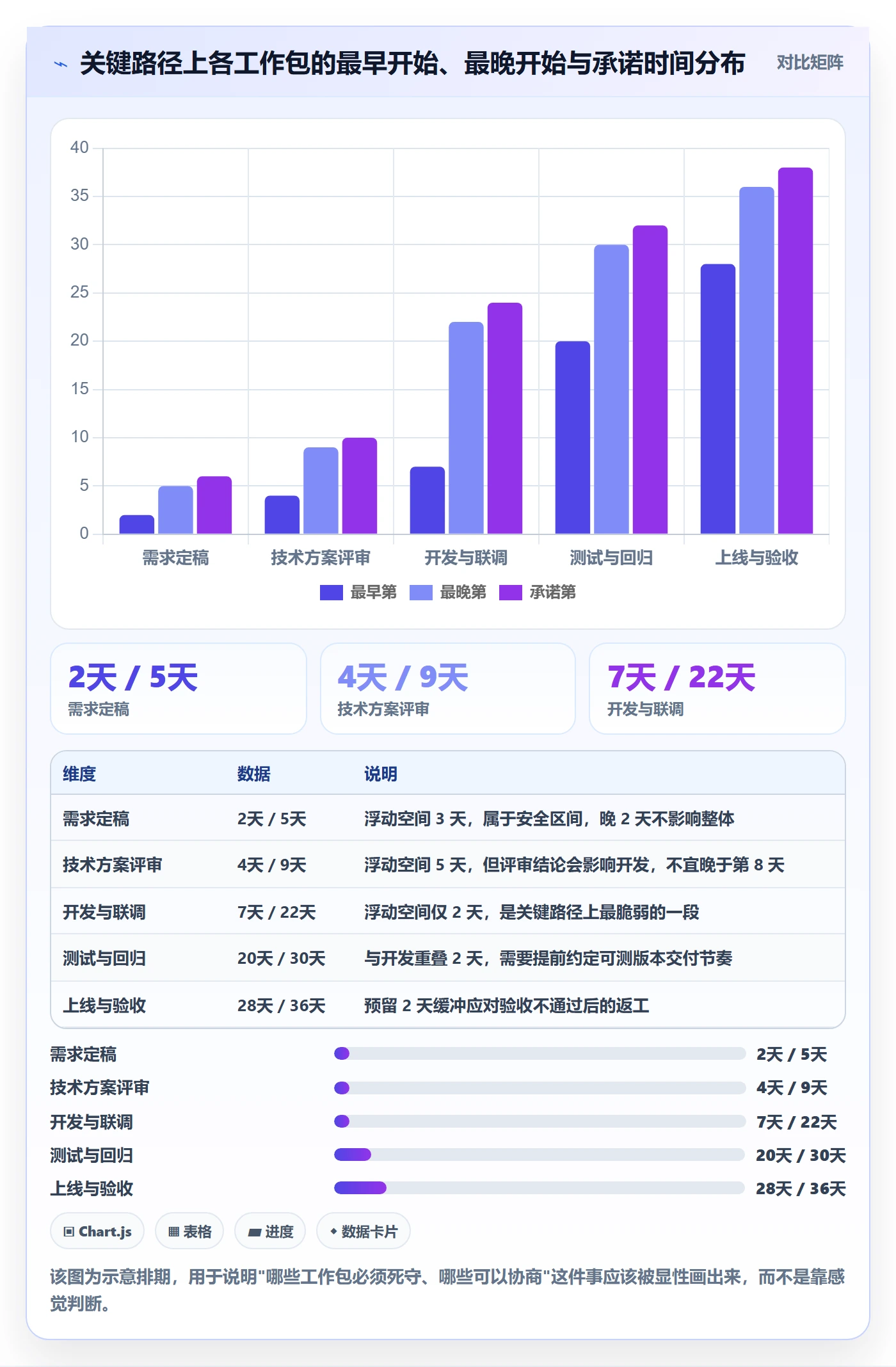

我的做法是三步:先识别关键路径(决定项目最早完成时间的那条链),再给关键路径上的每个工作包加 15%,20% 的缓冲,最后确认非关键路径上的任务有多少浮动时间。
关键路径上的工作包一旦延迟,项目整体就延迟,所以缓冲要优先给它们。非关键路径上的任务即使晚几天,只要不超出浮动时间,就不需要拉会。

2. 启动对齐:15 分钟只确认三件事
立项拆解会后,我会再约一次很短的启动对齐,只确认三件事:角色(谁负责什么、谁验收)、节奏(什么时候同步、用什么方式)、工具(信息记在哪、谁维护)。
很多团队的启动会开成了方案宣讲,讲了两个小时技术方案,但没有明确"周报谁写、写到哪、卡住了在哪个群里说"。结果是执行期每天都在临时沟通规则。
3. 执行推进:三个固定动作
执行期我坚持三个动作,每周加起来不超过 40 分钟:
- 每日 10 分钟站会,只讲一件事:昨天有什么阻塞,今天谁来解。
- 看板固定四列,待办、进行中、阻塞、待验收。阻塞列必须有负责人和进入时间。
- 阻塞清单滚动维护,超过 48 小时未解决的阻塞,自动进入升级流程。
关键在于"阻塞"必须独立成列。把阻塞混在"进行中"里,是很多项目看起来正常、实际已经停摆的原因。
4. 风险与变更:把"多久升级"写死在规则里
这里我想讲一个反直觉的判断:风险升级不是告状,是买保险。升级的成本是面子,不升级的成本是项目。

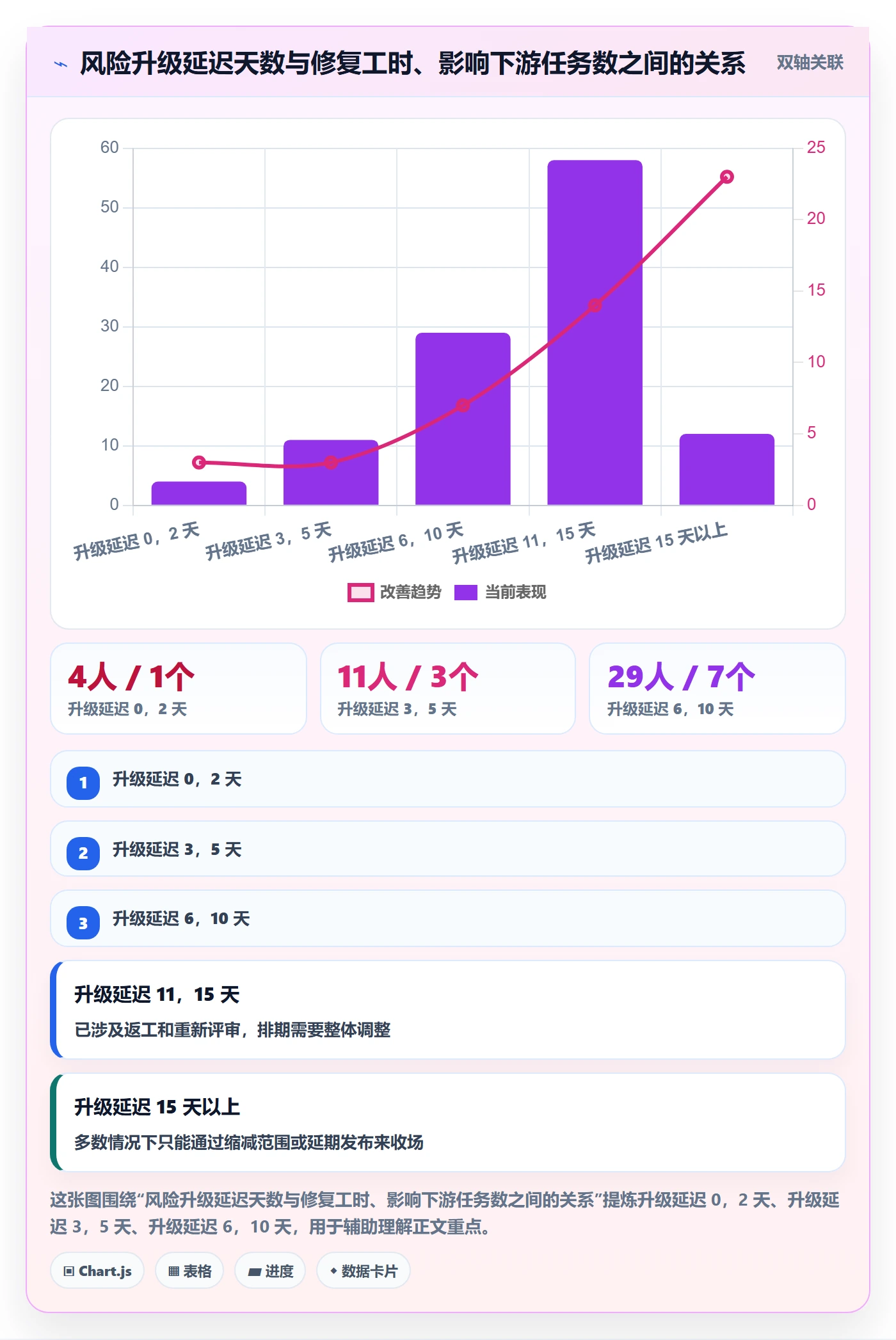

我在样本里发现,风险从发现到升级的延迟天数,和最终的修复成本不是线性关系,而是加速上升的。拖过两周再升级,处理成本往往是最早升级的十倍以上。

变更也是同理。我的规则是:任何影响里程碑交付时间的变更,必须做一次"三问影响评估",影响哪些工作包、影响多少天、谁来承担压缩成本。三问没答完,变更不进入执行。
5. 进度同步:周报不写流水账
周报最大的浪费是写成"本周做了什么"的流水账,读者看完不知道项目到底是好是坏。
我用的周报是四段式,每段控制在三行以内:
【目标】本阶段要达成的结果(一句话,来自第二层里程碑)
【进展】对照目标,现在到哪了(用指标说话,不用动作说话)
例:结算页重构完成 7/10 个验收项,核心链路压测已通过
【风险】当前最高优先级的 1,2 个风险 + 应对动作 + 需要谁支持
例:支付沙箱环境第 10 天可用,若延迟将影响联调,已向平台组申请临时环境
【下一步】下阶段关键动作与需要确认的决策点
例:下周三前完成业务方验收确认,需要张XX 在本周五前回复
这四段里最容易被省略的是"需要谁支持"。但恰恰是这一句,把周报从"汇报"变成了"推进"。
6. 复盘:对比目标与结果,而不是对比计划和实际
这是我见过最大的复盘误区。很多团队复盘时对比的是"计划完成 X,实际完成 Y",然后得出"我们执行力差了 20%"的结论。这个结论没有任何可行动性。
正确的对比应该是"目标要达成的结果"和"实际达成的结果"之间的差距,然后往前追溯:是拆解漏了、依赖没识别、验收标准太松,还是目标本身的假设不成立。
复盘输出必须包含可执行的改进项,每条有负责人和截止时间。没有改进项的复盘,本质是一次情绪释放。
五、案例与数据观察:100 人以上组织怎么把拆解落到系统里
前面讲的方法,在 20 人以内的团队可以用文档和表格跑起来。但当组织超过 100 人、项目并行数超过 10 个、涉及多个业务线和外部供应商时,纯靠文档就很难维持一致性了。
1. 我观察到的分水岭
我在几个中大型团队里看到同一个规律:当项目并行数超过 8 个、或参与方超过 3 个部门时,目标拆解的一致性会急剧下降。原因是这个阶段"目标,需求,任务,缺陷,测试,发布"之间的关联关系,已经超出了人脑的追踪能力。
这时候会出现一些很典型的症状:同一个需求在三个地方有三个版本;验收标准写在邮件里,执行时没人看;缺陷修复后没人知道它对应哪个验收项;周报要靠人工从多个表格里拼。
2. 一个中大型企业的落地观察
我参与过的一家制造业客户,研发体系大约 300 人,跨 5 个产品线。他们原来的做法是需求用文档、任务用表格、缺陷用另一套系统,目标拆解几乎全靠会议纪要。结果是每次发布前的验收都要重新对一遍口径。
他们后来把整条链路收到了一套平台里,用的是 PingCode。这里我要说明一下选择背景:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代诉求、同时对数据在域内有要求的团队,是一个值得纳入评估的选项。

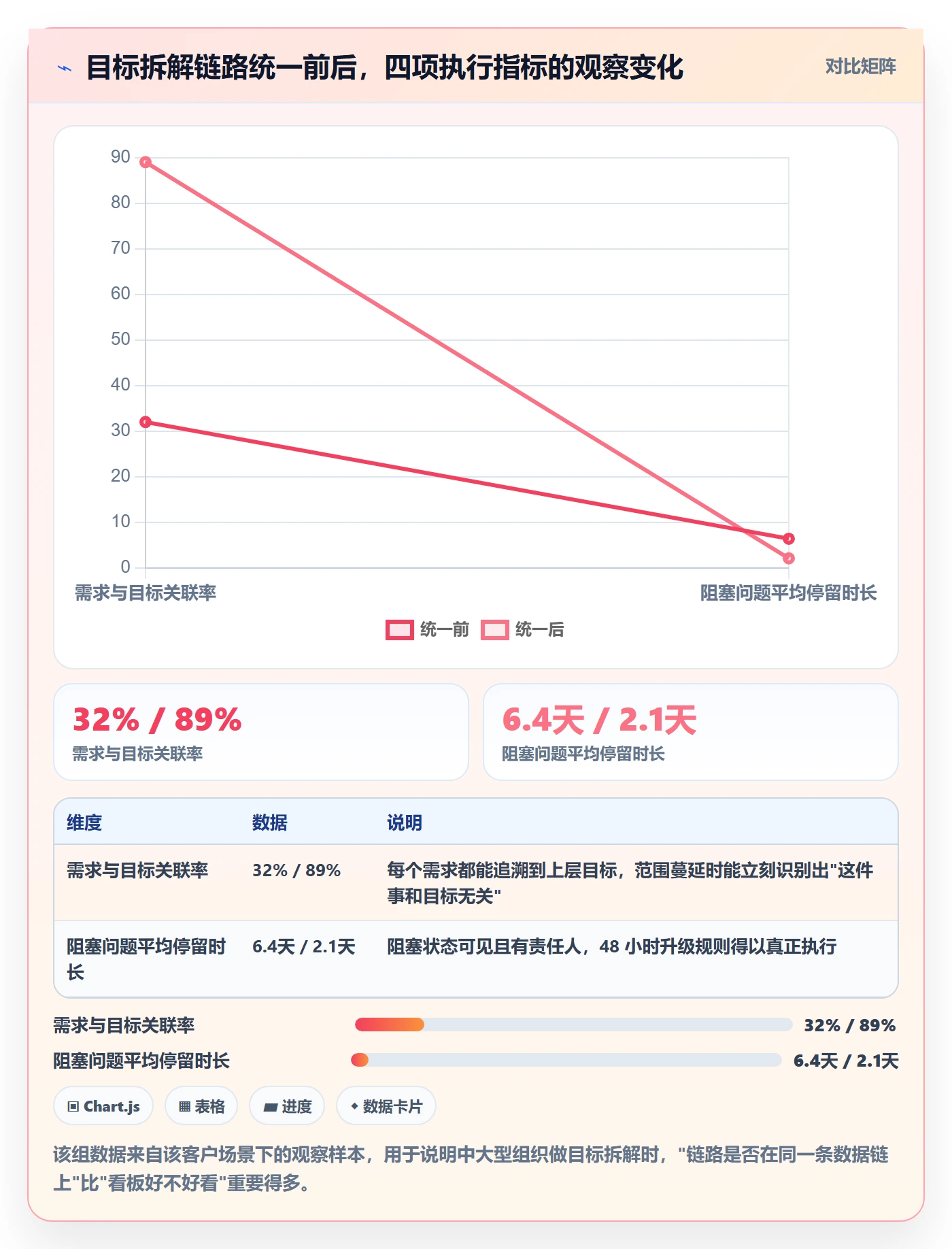

我在这类迁移里观察到的几组指标变化(属于该场景下的观察样本,不是行业统计):

3. 迁移真正的难点不是数据,是流程
关于 Jira 迁移,我有一条可能不太一样的判断:迁移失败的原因,九成不是数据搬不过来,而是把旧流程的坏习惯一起搬过来了。
字段映射、工作流映射、历史数据保留,这些技术问题在今天都有成熟方案。真正难的是决策:旧系统里那些"没人用但不敢删"的字段,到底还要不要?那个五级审批流,在新的平台上是继续保留还是压成两级?
我的建议是:把迁移当成一次流程复盘的机会。迁移前先做一件事,统计旧系统里每个字段、每个工作流节点的实际使用率,使用率低于 5% 的直接砍掉。这样迁移完的流程会比迁移前更清爽,而不是更臃肿。
另外一点关于私有化部署的判断:它的价值不只是"数据在自己手里",更实际的是能和内部账号体系、审批流、审计要求打通。对于有合规审计需求的团队,这一点往往比功能多少更重要。但代价也很明确,需要自己承担运维、升级和环境保障的人力,这部分成本必须提前算进去。
六、不同情况下的行动建议

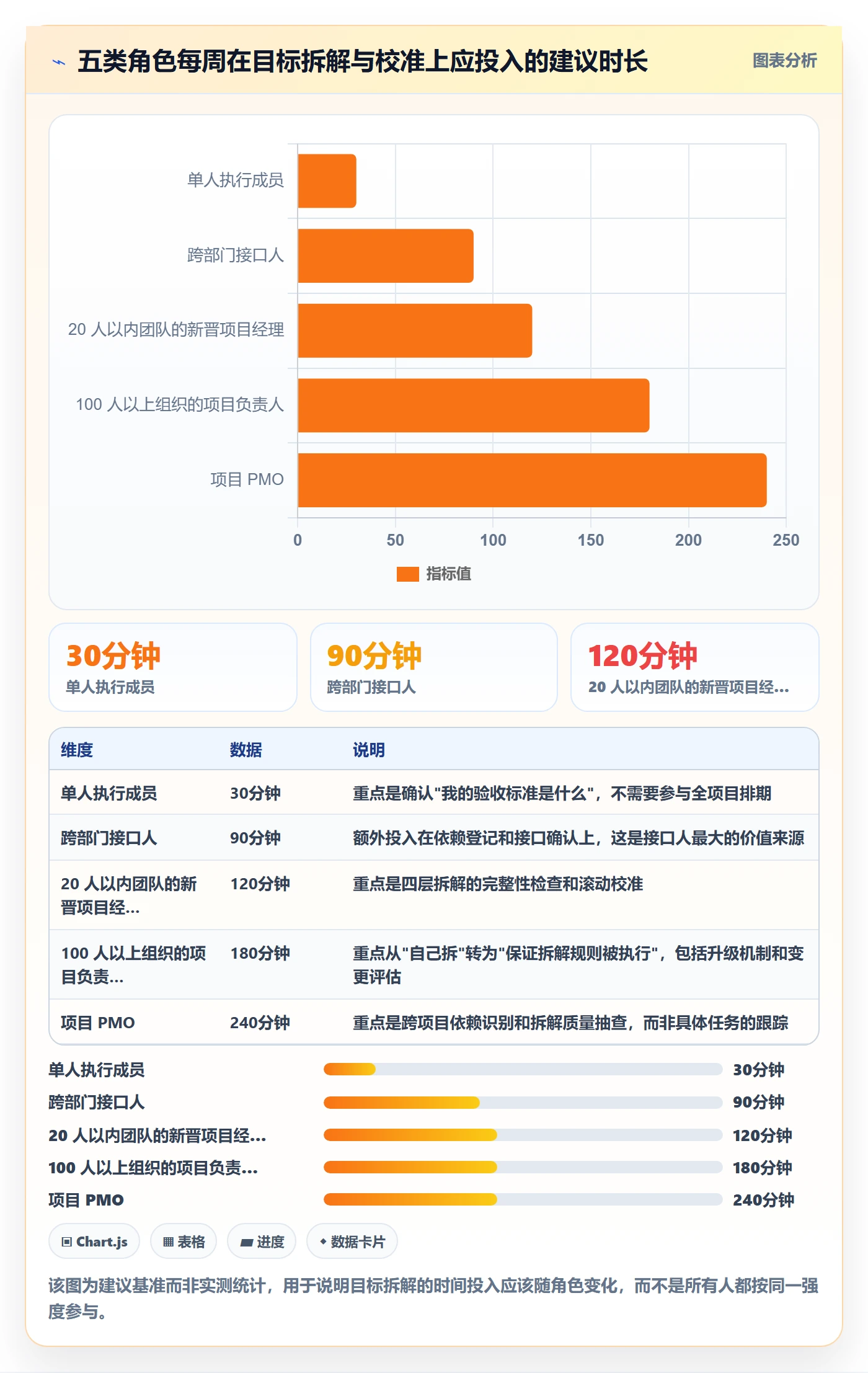

方法是一样的,但不同角色能投入的时间和影响力不同。下面按常见场景给出建议。需要说明的是,下表中的时间投入是建议基准而非统计值,你可以根据自己的项目复杂度调整。

1. 如果你只是一个执行成员,没人给你拆
这是最普遍也最被动的情况。我的建议是不要等,而是自己做一个"最小拆解",然后主动找项目负责人确认。具体动作:
- 用五问清单,在 15 分钟内把自己的理解说清楚,请对方确认或纠正。
- 把自己负责的部分拆成行动项,每项写上负责人、截止、依赖、验收标准。
- 把这份表发给项目负责人和直接上下游,只问一句:"我这样理解对吗?"
这个动作我做过很多次,它带来的最大收益不是"拆得更准",而是让上下游提前知道你要什么、什么时候要。很多依赖问题,就是在这一步被提前发现的。
2. 如果你是跨部门接口人
接口人的核心价值不是传递信息,而是把依赖显性化。我建议每周固定做一件事:把所有跨部门的依赖列成一张表,标注"需要谁、什么时候需要、现在状态如何",然后只跟进状态为"未确认"和"有风险"的行。
另外,接口人要有明确的升级权限和时限。如果每次卡住都要层层请示,接口人就变成了传声筒。
3. 如果你是 20 人以内团队的新晋项目经理
这个阶段最重要的不是工具,而是把四层拆解跑完整一遍。建议先用最轻的方式,一份文档加一张看板,把四层结构、验收标准、依赖关系写清楚。等团队规模或并行项目数上来,再考虑平台化。
我见过太多小团队一上来就上重型工具,结果流程成本高于项目本身的价值。
4. 如果你是 100 人以上组织的项目负责人
你的重点应该从"自己拆解"转向"保证拆解规则被执行"。具体来说有三件事:定义拆解的最低标准(比如每个行动项必须有验收标准)、建立升级阈值、定期抽查拆解质量。
在这个规模上,我倾向于把整条链路收在同一套系统里,因为跨系统的信息断层会随着并行项目数增加而放大。评估时可以重点看三件事:能不能承载目标到任务的关联、能不能让阻塞和风险可见、能不能支持私有化部署和既有研发数据的迁移。
七、不同情况下的取舍
讲完建议,我必须讲取舍。任何方法都有代价,把目标拆解做到极致,本身也是成本。下面四组取舍是我认为最需要提前想清楚的。

1. 颗粒度 vs 维护成本
拆得越细,可控性越强,但维护成本也越高。我见过一个团队把任务拆到 0.5 人天,结果每周光是更新状态就花掉大半天。
我的判断标准是:任务颗粒度应该由"验收周期"决定,而不是由"工作量大小"决定。如果一个任务从开始到可验收需要两周,那就拆到两周;如果只需要三天,就不要硬拆成六个 0.5 天的子任务。
2. 流程规范 vs 响应速度
变更是项目里最常见的事。如果每个变更都走完整评估流程,团队会疲于填表;如果完全不评估,范围就会失控。
我的折中方案是按影响面分级:不影响里程碑时间的变更,团队内部直接决策;影响里程碑时间的变更,必须做三问影响评估;影响项目总目标的变更,必须由目标提出者确认。
3. 工具统一 vs 团队习惯
统一工具能带来好处的核心是"数据同源"。但如果团队在某个环节已经形成了高效习惯,强行统一反而会降低效率。
我的建议是:统一信息记录的位置,但不强制统一工作方式。也就是说,任务、状态、验收标准这些关键信息必须有唯一的记录位置,但团队是开站会还是发日报,可以保留习惯。
4. 透明度 vs 心理安全感
这一组最容易被忽略。项目管理系统越透明,"谁卡住了"就越明显。如果团队文化没有跟上,透明会变成互相指责的素材,最后大家开始隐藏问题。
我的经验是:先建立升级免责的规则,再推透明度。明确告诉团队"提前升级不会追责,隐瞒到无法挽回才会"。这条规则一旦立住,透明度的价值才能真正释放。
八、一页自检清单与下一步行动

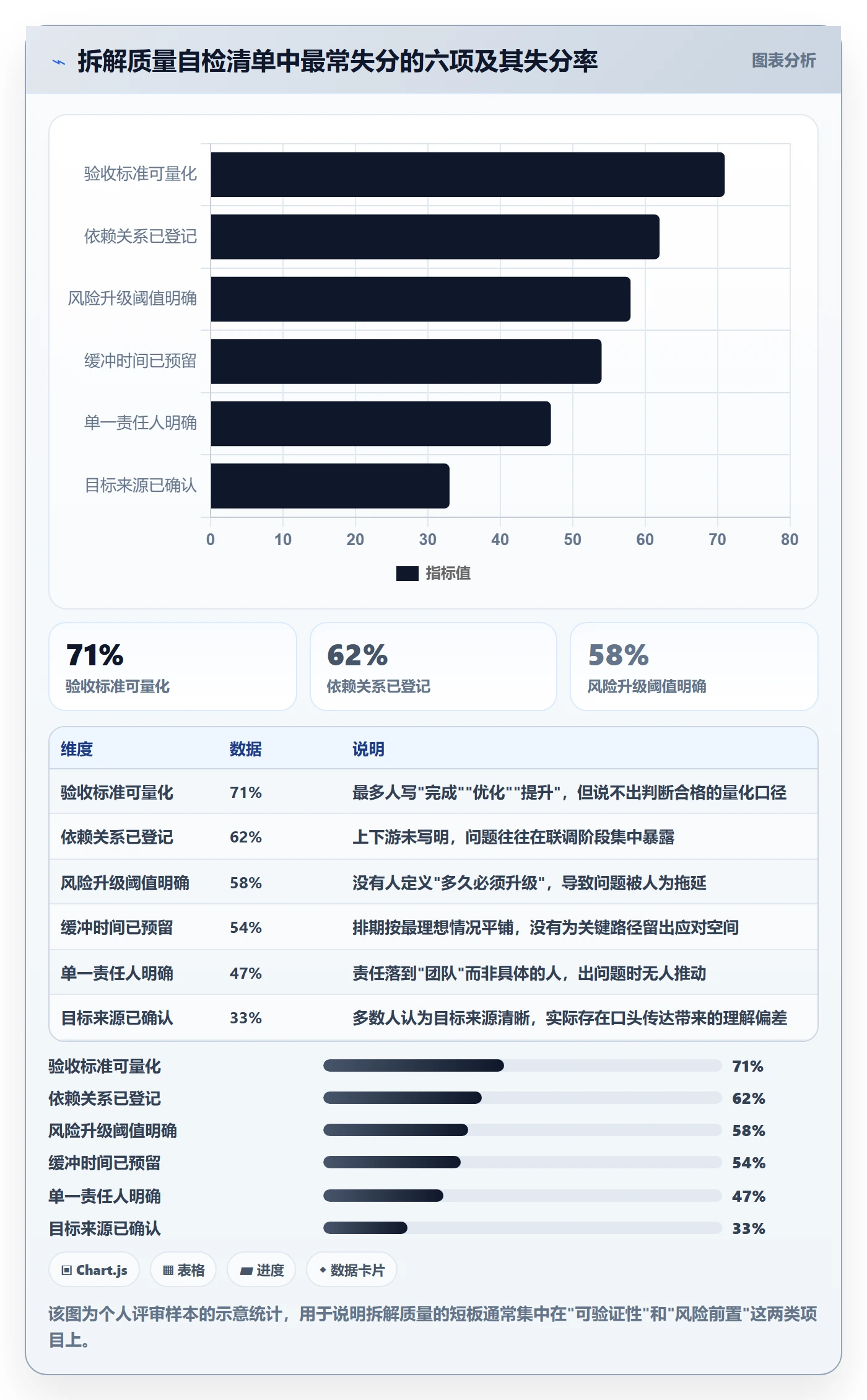

最后给一份我实际在用的自检清单。我统计过自己参与的拆解评审中,哪些检查项最常失分,结果集中在前六项:

1. 一页自检清单
- 项目总目标能否用一句话说清,且描述的是结果而非动作?
- 每个里程碑是否有明确交付物和交付时间,并由对应方认可?
- 每个工作包是否登记了上游依赖和下游影响?
- 每个行动项是否只有一个最终责任人?
- 每个行动项是否有可量化的验收标准(结果指标 + 过程指标 + 质量门槛)?
- 每项交付物是否写明验收人和验收时间?
- 是否预留了关键路径缓冲(建议 15%,20%)?
- 是否定义了风险升级阈值(建议阻塞超过 48 小时触发)?
- 变更是否有分级评估规则?
- 是否安排了固定校准节奏(建议两周一次)?
- 关键假设是否被写出来,并有验证时间点?
- 复盘是否输出可执行改进项,且带负责人和截止时间?
2. 今天就能做的三个动作
如果你只能做三件事,我建议是这三件:
- 找目标提出者确认成功标准,用五问清单,控制在 15 分钟内,并把结论用文字留痕。
- 建一张最小任务表,只写四列:交付物、负责人、截止、验收标准。先把这张表填对,再考虑工具。
- 约一次 15 分钟的对齐会,只确认两件事:目标是什么、什么算完成。不要在这 15 分钟里讨论技术方案。
3. 回到那个开头的会议室
那家 120 人的团队后来做了一件很简单的事:把每个季度的关键结果贴到项目看板上,然后让每个成员自己在下面写一句"我的哪件事和它有关,我做到什么程度算支持到它"。第一轮做下来,有 4 个人发现自己做的事和任何关键结果都对不上。
这就是目标拆解真正的价值。它不是让表格更漂亮,也不是让汇报更规范,而是让每个人都清楚自己在整件事里的位置,以及自己被验收的标准。
如果你的团队现在正处在"大家都很忙,但说不清忙出了什么"的状态,不要急着上工具,也不要急着加会议。先回到最基础的两个问题:这个目标成功后,什么会发生变化?我现在做的这件事,和这个变化之间是什么关系?这两个问题回答清楚了,剩下的拆解、排期、推进、复盘,才有落脚点。
常见问题解答(FAQ)
1. 接到一个模糊的项目目标,我作为项目成员第一步该做什么?
上周领导在群里丢了一句“这个季度把客户续费率提上去”,我就被拉进了项目群,但没人说清到底要做到多少、什么时候交、谁来验收。我担心自己埋头干半天,最后做的根本不是他要的。所以我想知道,接到这种模糊目标,我该开口问什么才算问到点上。
先别急着拆任务,先做一次目标校准,用五个问题把目标锁死:背景是什么、为什么现在做;成功标准是什么、完成到什么程度算成功;边界与优先级是什么、哪些必须做哪些可以砍、冲突时听谁的;依赖与资源是什么、需要谁配合、缺什么、卡点找谁升级;验收人与时间是什么、谁验收、什么时候验收、按什么标准判定。
实操上我会把这五个问题整理成一页纸,约目标提出者十五分钟当面确认,而不是在群里发文字,因为文字很容易被已读不回。判断校准是否完成的标准很简单:你能不能一句话复述出“谁在什么时间之前、拿到什么、以什么标准判定通过”,并且对方点头认可。
如果只能说出一句“提升续费率”这样的动词短语,就说明还没校准完,这时候不要开始排期。确认完之后一定要留痕,把结论发到项目群或写进项目文档,后面出现理解偏差时有据可依。
2. 目标拆解要拆到第几层才算够?是不是列得越细越好?
我之前拆目标,从总目标一路往下拆,最后列了八十多条任务,结果自己都看不清哪些是关键,团队看着也累。但也有人跟我说拆得太粗执行时容易漏东西,我一直没搞清这个度到底在哪。
建议固定在四层,不要无限往下拆:第一层是项目总目标,一句话说清最终要达成的结果;第二层是里程碑或关键结果,按阶段拆,每个阶段有明确交付物和时间点;第三层是工作包,能被完整分配给一个人或一个小组的模块;第四层是个人任务与行动项,每一条都要有负责人、截止时间、前置依赖和输出物。
判断颗粒度是否合适的标准是“一个工作包能不能由一个人在一到两周内交付”:超过两周说明还太粗,需要再拆一层;小于半天又要单独跟踪的任务说明太细,应该合并进工作包,只在执行清单里体现。绝大多数情况四层足够,多出来的层级往往是自我安慰式的细致。
另外,拆解结果不等于任务清单,检验它是否合格的唯一标准是:随便挑一条第四层任务,你能不能说出它服务于哪个里程碑、哪个项目目标;说不出来,这条任务要么该删,要么说明目标本身没对齐。
3. 怎么给目标做量化?“提升效率”“做好体验”这种词怎么变成可验收的标准?
我们项目目标写的是“优化用户下单体验”,我拿到手就懵了,体验这东西怎么量化?我试着写“提升下单转化率20%”,又觉得是拍脑袋,万一没达成是不是就成我背锅了。我想知道量化到底该怎么做,才不会写成假指标。
量化不要只盯一个数,分三层写。第一层是结果指标,也就是这个目标最终影响的业务或交付结果,比如下单转化率、缺陷率、按期交付率。第二层是过程指标,也就是中间可观测的进度与质量,比如每周完成的验收项数、需求返工次数、接口联调完成率。
第三层是质量门槛,明确什么情况直接判定不合格必须返工,比如崩溃率超过某个阈值、核心流程存在阻断性缺陷。判断指标是不是假量化,用三个问题自检:口径定义清楚了吗,分子分母是谁、统计周期多长、从哪个系统取数;数据有人能稳定拿到吗,拿不到的数就是假数;
这个数变化时,是项目做得好还是外部因素导致,能不能区分归因。像“优化下单体验”这种,可以先落成“核心下单流程从点击到支付成功不超过几步、平均耗时下降多少、支付失败率低于多少”,并明确数据从埋点或后台报表取、按周统计。验收标准建议写成固定四段式:交付物、判定标准、验收人、截止时间。
最后提醒一句,指标要在启动会上跟验收人一起过一遍,单方面定的数,验收时最容易被推翻。
4. 目标拆完了,执行阶段怎么推进才不流于形式?进度靠催、风险事后才发现怎么办?
我们那张拆解表做得挺漂亮,但跑了两周就变成我天天在群里问“这个做完了吗”,风险也基本都是延期之后我才知道。我不想再靠催进度推进项目,想知道有没有更省力、更稳定的机制。
把推进拆成四个固定动作,不要靠人盯人。第一,计划排期时标出依赖关系和关键路径,并给关键路径留缓冲,一般留百分之十到二十的时间,因为延期基本都发生在有依赖的环节。第二,启动对齐会一次讲清角色、节奏、工具和沟通规则:谁是决策人、同步多久一次、阻塞找谁、用什么工具记录。
第三,执行推进用阻塞清单代替催问,每次同步只过三件事,上次同步后完成了什么、接下来做什么、有没有被卡住;被卡住的事项当天进阻塞清单,指定跟进人,超过约定时间没解决就按预设规则升级给决策人,而不是等延期后再说。第四,进度同步只写四段:目标进度、本期进展、风险与阻塞、下一步动作,不允许写流水账。
风险要有明确的升级阈值,比如延期超过两天或影响关键路径就自动升级,这个阈值在启动会上定下来,避免每次都要临时判断该不该报。复盘时拿目标值和实际值对比,把偏差归到估算偏差、依赖未到位、需求变更这三类里记下来,下一次拆解直接复用这些数据,排期会越来越准。
判断这套机制有没有真正跑起来,看一个信号就够了:你每周主动催人的次数是否在下降。如果还是天天催,说明阻塞清单和升级规则只是写在了文档里。
核心关键词
文章包含AI辅助创作:目标拆解管理指南:项目成员如何做好项目目标,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313773
读者评论
数据虽然来自个人样本,但验收标准不清和依赖未识别解释了一半以上延期,很有同感。很多团队习惯把延期归因于需求变更,其实变更前缺少影响评估才是关键。
五问校准最实用,尤其验收人和时间。很多任务只写动作,没人明确点头,最后验收阶段反复扯皮。建议收到目标先问清楚再往下拆。
四层拆解里第一层总目标必须写结果,这点很关键。我们经常写“完成系统升级”,后面又按时间切里程碑,导致交付物不可验收,只能靠催进度。
滚动校准的观点认同。立项时拆得再细也赶不上变化,两周校准一次比一次锁死更靠谱,但校准记录必须写清改了什么、为什么改。
接口字段确认的例子太真实。各自模块都按期完成,联调才发现定义不一致,说明拆解不能只盯自己一亩三分地,接口也必须明确负责人和验收标准。
