很多项目失败,不是死在方向错了,而是死在“目标定了,但没人真正把它接住”。我做过一个统计:在某家中型 SaaS 公司的三个项目组里,季度初约 80% 的成员能说清楚“项目要做什么”,但只有不到 30% 能说清楚“自己做的哪件事直接支撑项目哪个关键结果”。到了季度末复盘,项目经理拿着交付延期、返工率偏高的结果追问原因,成员的回答往往是“我以为这个不急”“没人告诉我口径变了”。
这背后的核心矛盾,不是成员不努力,也不是项目经理不盯,而是关键结果从项目层落到成员层的过程中,缺少一套可执行的流程与规范。目标没有对齐,关键结果没有口径,效率指标没有分层,追踪节奏没有统一,最后就只能靠开会和催办来弥补。
这篇文章,我结合自己在多个中大型团队做 PMO 咨询和项目落地的经验,把“项目成员项目目标效率提升”拆成一条完整链路:概念校准、五步闭环流程、六项统一规范、五层效率指标、落地机制、误区合规和行动清单。它不是一篇“项目成功要素”的泛论,而是一套可以拿去直接用、用一周就能跑起来的关键结果操作体系。
一、核心结论:成员效率上不去,不是态度问题,是流程和口径问题
先给出三个我反复验证过的结论,后面所有内容都围绕这三条展开。
第一个结论:项目成员的目标效率,本质上是“目标承接效率”加“过程反馈效率”。承接效率决定成员知不知道往哪使劲;反馈效率决定成员能不能及时调整。大多数团队的问题,是承接时含糊、反馈时滞后,等看到结果已经来不及了。
第二个结论:关键结果不是任务清单,必须能被验证和归属。关键结果(KR)描述的是结果状态的变化,比如“订单接口平均响应时间从 800ms 降到 300ms”,而不是“优化订单接口”。任务清单只能证明“做了”,关键结果才能证明“成了”。
第三个结论:效率指标要分层,结果层、过程层、协作层、成员层、质量风险层缺一不可。只盯结果层,过程黑盒;只盯过程层,容易形式主义;只盯成员层,会变成微观监控。分层设计、按角色取用,才既有效又不扭曲行为。
理解这三条,就能明白为什么很多团队上了项目管理工具、开了周会,效率依然没有起色,工具只是载体,流程和规范才是内核。

二、背景与真实场景:我见过的三种典型“目标落空”
为了不让讨论停留在概念层,我先讲三个我亲自参与过的真实场景。它们分别对应目标对齐缺失、口径混乱和追踪失焦。
1. 场景一:目标对齐缺失,每个人都在忙,但没人知道忙的是不是项目要的
某企业服务公司的交付项目组,季度初项目经理定了一个关键结果:把客户工单的首响时间从 4 小时压到 1.5 小时。团队 12 个人,每个人手头都有活。开发在重构工单分配模块,测试在补自动化用例,实施顾问在整理客户培训材料。
看起来都在干活,但真正直接支撑“首响时间下降”的只有分配模块重构和一部分告警优化。实施顾问的培训材料,对这个 KR 几乎没有直接贡献。问题不在顾问,而在于没有人帮每个成员做过“你的工作支撑哪个 KR”的对齐确认。
结果季度末,分配模块重构延期两周,首响时间只降到 2.8 小时。复盘时成员才说:“我不知道这事优先级最高,我以为是下个季度的。”
2. 场景二:口径混乱,同一个指标,三个人算出三个数
另一个案例更典型。项目组要看“返工率”来评估交付质量。开发组长按“提交后被测试打回的缺陷数/总提交数”算,得到 14%;测试组长按“测试用例失败数/执行用例数”算,得到 21%;项目经理按“需求重新打开数/总需求数”算,得到 8%。
三个数字都叫“返工率”,但口径完全不同。开会的时候,谁的数字对?谁的数字错?其实都对,也都不对。没有口径规范,指标就变成了各说各话的工具,而不是决策依据。这件事之后,我们花了整整半天时间,把返工率的口径钉死成一条公式,附上统计范围和排除条件。
3. 场景三:追踪失焦,周会变成流水账,风险到爆发才被看见
第三个场景几乎所有团队都经历过。周会一开两小时,每个人轮流说“我上周做了什么、下周做什么”,听起来很充实,但没有人回答问题:当前进度和关键结果之间的差距是多少?哪个依赖卡住了?谁需要升级?

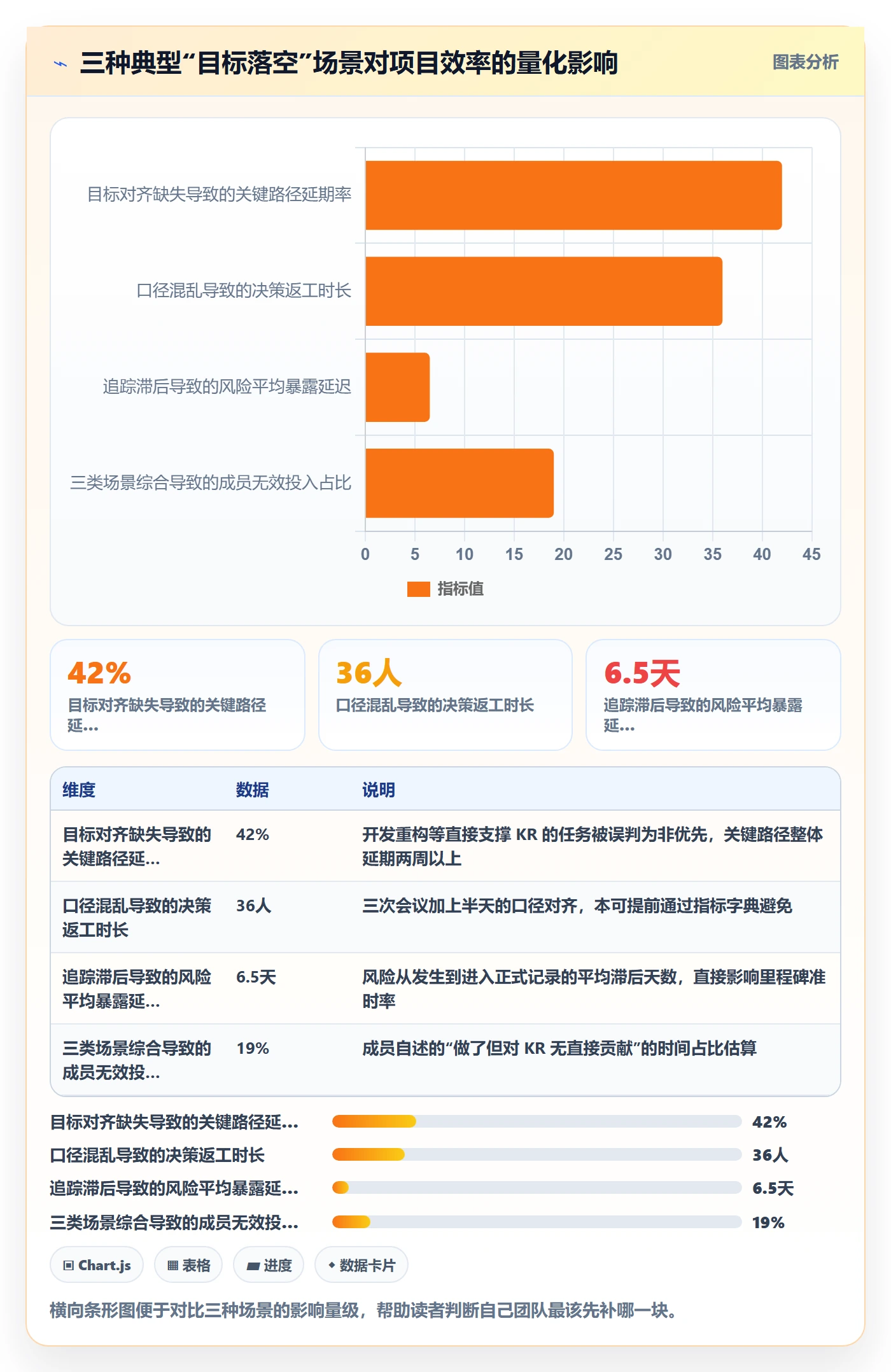

风险往往在周会之后的私下沟通里才暴露,或者干脆等到里程碑当天才发现。我们后来统计,某项目组在改变追踪方式之前,平均每个风险从出现到被正式记录,滞后 6.5 天。这 6.5 天,就是效率流失的黑洞。

三、拆解常见误区:六个让效率指标失效的坑
在我推动关键结果落地的过程中,以下六个误区出现频率最高,也最容易让团队“越努力越偏”。
1. 误区一:把关键结果写成任务清单
“完成需求评审”“上线监控看板”“组织两次培训”,这些是任务,不是关键结果。关键结果要回答的是:评审之后,需求变更率是否下降了?监控上线后,故障发现时间是否缩短了?培训之后,成员独立操作率是否提升了?
判断标准很简单:如果一条 KR 的完成状态只能写“已完成/未完成”,而不能写“从 X 变到 Y”,那它很可能只是任务。
2. 误区二:把项目目标直接平摊给每个人
项目目标是“首响时间降到 1.5 小时”,如果给每个成员定的 KR 都是“首响时间降到 1.5 小时”,那就等于没拆。正确的做法是:开发承接分配算法优化,测试承接告警覆盖率提升,实施承接知识库命中率提升,各自 KR 加总指向项目目标。
3. 误区三:指标越多越全面
见过一个项目组,成员目标卡上挂了 11 个指标,从代码提交量到会议出席率都有。结果是每个指标数据都不准,成员每天花大量时间填表。成员层指标控制在 3 到 5 个,超出的一律降级为观察项,不进目标卡。
4. 误区四:把工时和加班时长当效率
工时高不等于效率高,加班多更可能是计划不合理的信号。效率应该看单位资源下更快、更稳、更少返工地达成结果。一个成员每天干 12 小时但返工率 25%,另一个每天 8 小时返工率 5%,谁效率高?答案很明显。
5. 误区五:OKR 和 KPI 混着用,还要拿来考核
OKR 强调挑战和对齐,KPI 强调稳定履约。把 OKR 直接当 KPI 打分,成员就会把 KR 定得保守到几乎一定能完成,挑战性消失,指标也失真。OKR 先用于改进,等口径稳定、数据可信之后,才考虑小范围连接考核。
6. 误区六:照搬政府预算绩效文件的条款
政府采购项目的预算绩效管理确实有“目标,监控,评价,结果应用”的闭环思路值得借鉴,但它的管理对象是财政资金使用效益,适用场景、评价主体和结果应用方式与企业项目成员效率管理差异很大。可以借鉴闭环逻辑,不能直接套用条款和表述。

四、专业判断逻辑:关键结果流程的五步闭环与六项统一
讲完误区,进入方法论。我的判断逻辑可以概括为一句话:流程管“怎么走”,规范管“怎么统一”,指标管“看什么”,机制管“怎么持续”。这一节先讲流程和规范。
1. 第一步:目标设定,从项目目标推导成员目标
成员目标的来源不能拍脑袋,通常有四个:客户需求或合同承诺、项目里程碑倒推、组织战略拆解、上一周期复盘结论。我建议用一个简单的输入清单来收敛:
- 项目级关键结果是什么,衡量口径是什么;
- 哪些工作包直接支撑这些关键结果;
- 每个工作包需要什么角色、什么能力;
- 上一周期哪些环节最拖后腿。
原则是“少而关键、能对齐、能验证”。一个成员同期承接的关键结果,建议不超过 3 条。
2. 第二步:目标对齐,上下左右都要确认
上下对齐,是确认成员目标能支撑项目目标;左右对齐,是识别跨岗位依赖和资源冲突。这一步最容易被跳过,但恰恰是后面所有问题的根源。
输出物建议至少包含两张表:目标对齐表和依赖清单。对齐表记录“成员目标,支撑哪个项目 KR,贡献方式”;依赖清单记录“我需要谁在什么时候提供什么”。
3. 第三步:KR 拆解,结果化、可验证、可承接
每条 KR 必须具备四个要素:责任人、口径、周期、证据。缺一个,后面追踪就会扯皮。比如“提升系统稳定性”这种表述,既没有口径也没有证据,必须改写成“核心接口月可用率从 99.5% 提升到 99.9%,以监控平台月报为准”。
4. 第四步:过程追踪,看板、周会、风险升级
追踪频率建议分层:周更新常规进度,月复盘趋势和原因,关键节点即时更新。追踪内容只看四件事:进度差距、风险、阻塞、变更。升级机制要提前约定:什么条件下、由谁、在多长时间内升级给谁。
5. 第五步:复盘迭代,从结果反推流程改进
复盘的目的不是追责,而是找到“为什么差距会出现”,然后改流程、改口径、沉淀经验。每次复盘至少产出:行动项、责任人、完成时间,并且下一周期要检查闭环率。

6. 六项统一规范:命名、口径、数据源、周期、责任人、变更
流程解决顺序问题,规范解决一致性问题。我建议每个项目组落地以下六项统一规范:
| 规范项 | 要求 | 反例 |
|---|---|---|
| 命名规范 | 统一“动词+对象+变化方向”格式 | “优化一下接口”“搞搞稳定性” |
| 口径规范 | 写清定义、公式、统计范围、排除条件 | 三个版本都叫“返工率” |
| 数据源规范 | 标注系统、表单或人工记录,注明采集频率 | 数据来源不明,无法复核 |
| 更新周期规范 | 日、周、月、里程碑分别对应不同指标 | 所有指标都月底补填 |
| 责任人规范 | 每条 KR 一个唯一负责人,协作人单列 | “大家一起负责” |
| 变更规范 | 明确可变更条件、审批人、留痕方式 | 中途悄悄改口径 |
这里我把 KR 目标卡的字段模板也一并给出,可以直接拿去用:目标编号、KR 描述、口径公式、数据源、责任人、协作人、更新周期、当前状态、风险等级、复盘结论。字段不求多,但每个字段都要有人填、有人看。
五、项目成员目标效率提升关键指标:五层指标体系

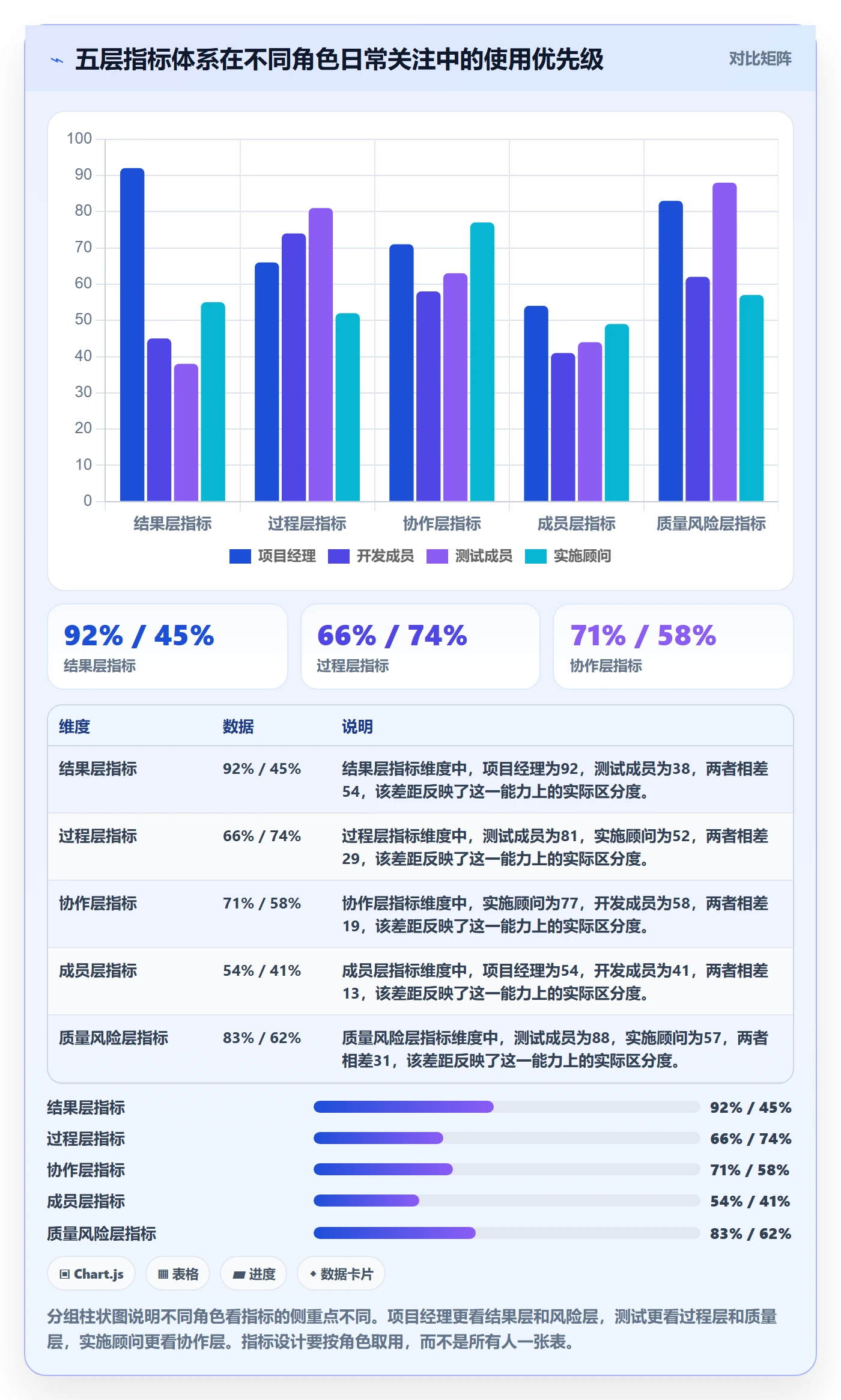

指标设计是这篇文章的核心。我的建议是分五层,每层解决不同问题,按角色取用,不要混在一起用。
1. 结果层指标:证明“成了没有”
- KR 达成率:达成的 KR 数 / 承诺的 KR 数,建议季度口径。
- 目标贡献度:该成员 KR 对项目级 KR 的贡献权重,需在对齐阶段确认。
- 里程碑准时率:按期完成的里程碑数 / 总里程碑数。
- 交付质量合格率:一次验收通过数 / 总验收数。
2. 过程层指标:看清“怎么走的”
- 任务周期时间:从开始到完成的中位天数,比平均值更抗极端值干扰。
- 在制品数量:同一成员同时进行的任务数,超过 3 通常意味着切换成本上升。
- 返工率:必须钉死口径,比如“被打回任务数 / 完成任务数”。
- 阻塞时长:任务处于阻塞状态的平均小时数。
- 计划变更频率:周期内 KR 变更次数,过高说明前期对齐不足。
3. 协作层指标:看见“依赖成本”
- 跨部门响应时长:请求发出到首次有效响应的小时数。
- 依赖解决率:按期解决的依赖数 / 总依赖数。
- 会议决策转化率:会议产出可执行决策数 / 会议数,低说明会议低效。
- 信息同步及时率:关键变更在约定时间内同步到的比例。
4. 成员层指标:关注“承接能力和负荷”
- 目标清晰度:成员自评“能说清自己 KR 和口径”的比例,月度调研即可。
- 负荷均衡度:同角色成员任务量的离散程度,避免有人过载有人闲置。
- 技能匹配度:任务所需技能与成员能力的匹配评估。
- 复盘行动闭环率:上期复盘行动项按期完成比例。
5. 质量与风险层指标:守住“不出大事”
- 缺陷逃逸率:上线后发现的缺陷数 / 总缺陷数。
- 风险关闭率:按期关闭的风险数 / 识别风险总数。
- 关键节点预警及时率:提前预警的节点数 / 出现偏差的节点数。
这五层指标的使用原则,我总结成四句话:少而关键;分层看、不混用;先用于改进,再考虑考核;永远不要把工时当唯一效率。

六、真实案例:一个 130 人研发团队如何用关键结果流程把交付效率拉回来
这一节我讲一个我深度参与过的案例。某企业软件公司研发中心约 130 人,分四个项目组,主要做面向中大型客户的私有化交付。他们当时的核心痛点是:交付周期波动大、跨组依赖经常卡住、成员目标感和项目目标脱节。
1. 改造前的问题
项目目标只在项目经理层面流转,成员目标由各组长自行拟定,格式五花八门。追踪靠周报,周报里大量“持续跟进”“推进中”这类表述。指标只有两个:是否延期、客户是否投诉。问题是,等这两个指标出问题,已经没有调整空间了。
我们做了一轮基线测量:里程碑准时率 61%,返工率(按被打回任务数口径)21%,跨部门依赖按期解决率 54%,成员目标清晰度自评 34%。
2. 改造动作
第一步,统一关键结果流程,落地五步闭环,明确每个节点谁负责、产出什么。第二步,建立六项规范,尤其是口径规范和数据源规范。第三步,把五层指标从原来的 2 个扩展到 14 个,但按角色只开放对应层级。
工具层面,他们选择了一个支持私有化部署、支持从 Jira 平滑迁移的国产项目管理平台来承载目标对齐、KR 追踪、依赖管理和复盘记录。这里我以 PingCode 为例说明它的作用:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代的常见选择。这个团队用 PingCode 把目标卡、KR 指标字典、依赖清单和复盘模板都放进同一个工作台,成员不需要在多套系统之间切换,KR 状态和数据源直接关联到工作项。
举个字段配置的代码块示例,展示他们如何在工具里定义一个关键结果的数据结构(这是配置示意,不是某个系统的私有格式):
{
"objective_id": "OBJ-2024-Q3-DELIVERY",
"objective": "提升私有化交付项目的按期交付能力",
"key_results": [
{
"kr_id": "KR-01",
"description": "里程碑准时率从 61% 提升到 85%",
"metric_formula": "按期完成里程碑数 / 总里程碑数",
"data_source": "项目管理系统里程碑模块",
"owner": "交付项目经理",
"update_cycle": "每周五 17:00",
"evidence": "里程碑燃尽图与验收记录"
},
{
"kr_id": "KR-02",
"description": "跨部门依赖按期解决率从 54% 提升到 80%",
"metric_formula": "按期解决的依赖数 / 总依赖数",
"data_source": "依赖清单 + 工单系统",
"owner": "各项目组长",
"update_cycle": "每周三同步",
"evidence": "依赖关闭记录"
}
]
}
3. 改造后的结果
运行两个季度后,里程碑准时率从 61% 提升到 84%,返工率从 21% 降到 11%,跨部门依赖按期解决率从 54% 提升到 79%,成员目标清晰度自评从 34% 提升到 76%。这些数字不是一夜之间出现的,前六周甚至有轻微下降,因为成员需要适应新的追踪节奏。
更重要的是,风险的平均暴露延迟从 6.5 天压缩到 1.8 天。这意味着问题更早被看见,调整窗口更大,效率提升才有可持续性。

4. 这个案例里最关键的三个判断
第一,先修流程,再上工具。如果他们先把工具买回来,但没有统一的流程和口径,结果只会是把混乱搬到线上。工具是放大器,流程对了它放大效率,流程错了它放大混乱。
第二,指标扩展要克制且分层。从 2 个扩到 14 个,看着多,但每个角色实际只面对 3 到 5 个,负担可控。如果 14 个指标所有人都要看,必然崩盘。
第三,给适应期留缓冲。前六周数据下降是正常的,因为成员在学新节奏。如果因为前两周数字不好看就放弃,就永远得不到后面的改善。
七、落地机制:让流程和指标真正跑起来
流程、规范、指标都设计好之后,能不能持续跑起来,取决于机制。我建议从六个动作入手。
1. 周节奏:短会只看阻塞,不看流水账
每周一次 25 分钟站会,每个人只回答三个问题:我的 KR 进度和目标的差距是多少?我当前有什么阻塞?我需要谁在什么时候配合?禁止念任务清单。
2. 月复盘:看趋势、看原因、看行动闭环
月度复盘聚焦三件事:指标趋势是变好还是变差、原因是什么、上期行动项闭环了没有。复盘输出必须包含行动项、责任人、完成时间三要素。
3. 一对一对齐:解决成员的目标困惑和资源问题
每个月组长和成员做一次 20 分钟的一对一,重点不是查进度,而是问:你的 KR 还清楚吗?口径有没有变化?资源够不够?这比任何制度都更能提升承接效率。
4. 可视化看板:一屏看清目标、KR、状态、风险、责任人
看板的价值在于让信息透明,减少“我以为你知道”的沟通成本。目标、KR、当前状态、风险等级、责任人,五类信息必须一屏可见。
5. 激励与反馈:先反馈改进,再连接绩效
在指标口径还不稳定、数据还不可信的时候,不要急着把成员指标接进绩效。先用它做反馈和改进,等运行两到三个周期、口径稳定之后,再谨慎考虑连接。
6. 模板工具:目标卡、KR 表、复盘表、指标字典
- 关键结果目标卡:一页纸写清目标、KR、口径、责任人、周期。
- KR 指标字典:每个指标的定义、公式、数据源、负责人。
- 目标对齐表:成员目标与项目 KR 的映射关系。
- 周追踪看板:进度、风险、阻塞、变更四栏。
- 月度复盘模板:趋势、原因、行动项、闭环检查。
- 合规检查清单:数据采集范围、员工告知、使用边界。

八、不同情况下的行动建议
没有一套流程适合所有团队。下面按团队成熟度、项目类型和痛点,给出对应的行动建议。
1. 按团队成熟度
| 团队情况 | 优先动作 | 暂缓动作 |
|---|---|---|
| 刚组建、流程空白 | 先做目标对齐表和 1 页目标卡 | 不要一次上 14 个指标 |
| 有流程但口径乱 | 先建 KR 指标字典,钉死 3 个核心口径 | 不要急着换工具 |
| 流程成熟但执行松 | 强化周追踪和风险升级机制 | 不要增加新指标 |
| 已在用 OKR 但效果差 | 检查 KR 是否结果化、是否对齐 | 不要直接接绩效考核 |
2. 按项目类型
研发交付类项目:重点看里程碑准时率、返工率、缺陷逃逸率,过程层关注在制品数量和阻塞时长。这类项目适合用支持私有化部署和 Jira 迁移的平台承载,比如 PingCode,把需求、任务、缺陷和 KR 关联起来,减少数据搬运。
咨询实施类项目:重点看交付质量合格率、客户验收周期、协作层响应时长。成员层要关注技能匹配度和负荷均衡,因为顾问的负荷波动往往比开发更大。
内部平台类项目:重点看需求响应周期、跨部门依赖解决率、信息同步及时率。结果层指标可以适当放宽,过程层和协作层要加强。
3. 按核心痛点
- 如果痛点是“成员不知道干什么”:优先做目标对齐和一对一对齐。
- 如果痛点是“数据不可信”:优先做指标字典和口径规范。
- 如果痛点是“风险发现太晚”:优先做周追踪和升级机制。
- 如果痛点是“复盘没用”:优先做行动项闭环率追踪。

九、不同情况下的取舍
做关键结果流程和指标设计,本质上是一系列取舍。我列出最需要提前想清楚的五组。
1. 指标全面性 vs 执行可行性
指标越全面,数据采集和维护成本越高。我的取舍原则是:先保 3 到 5 个能真正驱动决策的指标,其余作为观察项按需查看。宁可少而准,不要多而虚。
2. 追踪频率 vs 团队负担
追踪越频繁,反馈越快,但成员填写负担越重。常规进度周更新、关键节点即时更新、趋势月度复盘,这个组合在多数团队里平衡最好。
3. 指标用于改进 vs 用于考核
用于改进,成员愿意暴露真实问题;用于考核,成员倾向于美化数据。我的建议是前两到三个周期只用于改进,口径稳定、数据可信后再谨慎连接考核,且连接比例不宜过高。
4. 工具自动化 vs 管理成本
工具能自动采集数据当然好,但如果为了自动化而设计复杂的字段和流程,管理成本可能超过收益。取舍标准是:这个自动化能不能减少成员的重复填写?如果不能,先手工跑通流程再考虑自动化。
5. 标准化 vs 灵活性
规范太死,项目类型一多变就水土不服;规范太松,又回到各说各话。我的做法是:口径和命名必须统一,指标选择和权重可以按项目类型调整。统一的骨架,灵活的血肉。

十、7天最小可行行动清单与下一步
如果你读到这里想马上动手,我建议不要一次上全套,而是用 7 天跑一个最小可行版本。
- 第 1 天:梳理项目级目标,确认 2 到 3 个真正关键的 KR。
- 第 2 天:和每个成员做一次对齐,确认他的工作支撑哪个 KR。
- 第 3 天:为每个 KR 写清口径、数据源、责任人、更新周期。
- 第 4 天:建立一张目标对齐表和一块可视化看板。
- 第 5 天:试运行一次 25 分钟周追踪会,只看阻塞和差距。
- 第 6 天:做一次小复盘,检查口径是否清楚、数据是否可信。
- 第 7 天:修订规范,把有效做法沉淀成模板,进入下一个周期。
这套方法的价值,不在于让成员干得更累,而在于让目标更清晰、流程更顺畅、指标更可信。关键结果流程与规范,本质上是把项目目标翻译成成员每天能执行、能反馈、能改进的动作。效率提升从来不是靠催出来的,而是靠承接清晰、反馈及时、改进闭环自然长出来的。
我的独特观点是:成员效率指标的第一用途是改进,第二用途才是评价;先让成员从指标里获得帮助,指标才会说真话。很多团队反着做,先拿指标考核,结果数据失真、信任受损,最后连改进都做不了。
下一步建议你做三件事:第一,从今天的目标对齐表开始,不要等工具;第二,先钉死三个核心指标口径,其他指标先放着;第三,两个周期内只用于改进,不连接考核。等你跑完两个周期,再回头看这篇文章的取舍部分,你会有更具体的判断。
如果你正在为“成员目标承接不清”或“效率指标口径不一”发愁,可以先从这 7 天清单里挑第 1 天和第 3 天动手。这两步做完,后面的流程和机制才有地基。
常见问题解答(FAQ)
1. 项目成员的目标效率到底该用哪些关键指标来衡量?
我们团队年初定了一堆目标,但到了月底复盘时发现每个人的进度都说不清楚,有人拿工时说自己很忙,有人拿任务数说自己产出多。我一直很困惑,项目成员层面的效率到底该看什么指标,总不能只统计加班时长吧?
不要用单一指标衡量成员效率,建议按结果层、过程层、协作层、成员层四类分开口径来看。结果层看 KR 达成率、里程碑准时率、目标贡献度;过程层看任务周期时间、在制品数量、返工率、阻塞时长;协作层看跨部门响应时长、依赖解决率、信息同步及时率;成员层看目标清晰度、负荷均衡度、复盘行动闭环率。
使用时遵守三条原则:一是少而关键,一个成员同期追踪不超过 5 个指标;二是分层看,项目结果指标和成员过程指标不能互相替代;三是先用来看趋势和找改进点,稳定运行一两个周期后再考虑是否接入绩效。工时只能作为辅助参考,不能当成效率本身,否则会鼓励磨洋工和表演式加班。
2. 关键结果流程包括哪些环节,怎么避免 KR 变成任务清单?
我们上一轮 OKR 写完,我发现大家的 KR 全是‘完成某某文档’‘参加某某会议’‘上线某某功能’,看着很满,但到季度末根本说不清结果到底改变了什么。我想知道关键结果流程到底应该包含哪几步,怎么在流程里防止 KR 退化成任务列表?
关键结果流程建议固定为五步闭环:目标设定、目标对齐、KR 拆解、过程追踪、复盘迭代。在 KR 拆解环节专门设一道检查,要求每条 KR 满足四个条件:描述结果变化而不是动作、有明确责任人、有可验证的证据、有清楚的口径和周期。
判断标准很简单,如果一条 KR 的完成状态可以用‘做了/没做’来回答,那它就是任务;如果必须用‘从多少变到多少’或‘从没有到具备什么能力’来回答,才是关键结果。对齐环节要同步输出目标对齐表和依赖清单,明确上下支撑关系和左右协作关系。
过程追踪用周更新加里程碑即时更新,只看进度、风险、阻塞和变更四类信息,不复述流水账。复盘环节输出行动项、责任人和完成时间,把改进项回写进下一轮目标和规范。
3. KR 指标的口径、数据源、更新周期应该怎么统一规范?
我们部门三个人对‘交付及时率’有三种算法,有人按计划完成时间算,有人按实际提测时间算,月底对数据能吵半天。我也想过做一份指标字典,但不知道具体该包含哪些字段,更新周期又该怎么定才不至于把大家压垮?
每个指标至少要固定六个字段:指标名称、定义说明、计算公式、数据来源、统计范围、更新周期。以交付及时率为例,定义要写清是哪个节点到哪个节点,公式要写清分子分母,数据来源要标明是某项目管理平台的字段还是人工台账,统计范围要说明是否包含插入需求、紧急变更和已取消任务。
更新周期分层设置:过程类指标按周更新,结果类指标按里程碑或月末更新,风险类指标一旦触发即时更新。落地时先建指标字典,再建看板,最后才谈考核。建议第一步只统一 3 到 5 个最关键指标的口径,跑通一个周期后再扩展,一次性定义二三十个指标基本会烂尾。
4. 把 OKR 或 KR 直接拿来考核项目成员,有什么风险?
我们领导说既然定了关键结果,年底就按 KR 完成率直接打分排名,完成低的扣绩效。我总觉得哪里不对,因为有些 KR 本身是挑战性的,还有跨部门依赖卡在那里。我担心这样搞下去大家以后只敢定保守目标。这种做法到底有什么风险,应该怎么处理才合理?
直接把挑战型 KR 当考核依据,最常见的后果是目标保守化、数据美化和跨部门甩锅,因为成员会优先保护自己的分数而不是项目结果。相对稳妥的做法是分层使用:结果层指标先用于改进和复盘,连续稳定运行两个周期以上、数据来源可靠、受外部依赖影响小的指标,才考虑有限度接入绩效。
过程层和协作层指标原则上只用于诊断问题,不作为个人打分依据。即便接入考核,也要区分可控因素和不可控因素,例如跨部门依赖导致的延期应有单独记录和豁免机制。同时注意合规边界:涉及员工行为数据、绩效薪酬的记录要透明、可申诉,采集范围要事先告知并取得同意。
核心判断是,指标的第一用途是让项目更快更稳地拿到结果,而不是给成员排名。
核心关键词
文章包含AI辅助创作:关键结果流程与规范:项目成员项目目标效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313444
读者评论
文中对返工率口径混乱的场景描述非常真实,三个角色算出三个数的情况在很多团队都出现过。作者把口径钉死成一条公式的做法值得借鉴,不过这需要项目经理有足够的推动力,否则容易卡在部门利益上。
五步闭环中目标对齐和过程追踪拦截了约81%的问题,但恰恰是这两步最容易被跳过。实际工作中,项目一忙起来周会就变成流水账,风险滞后6.5天才暴露的数据很有冲击力,需要配套的升级机制才能真正落地。
文中区分OKR和KPI的段落点到了要害。把OKR直接当KPI考核,成员就会把目标定得保守到一定能完成,挑战性完全消失。要先把OKR用于改进,等数据可信后再考虑连接考核。
