项目目标如何做好目标拆解?项目成员流程优化与操作步骤

去年我接手一个跨 5 个部门的用户数据平台迁移项目,立项会上所有人都点头说目标清楚。三周后我在周会上问了一句“谁能用一句话说清自己这周要交付什么”,12 个人里有 4 个人答的是自己手上正在做的事,而不是项目需要的结果。这个项目最后延期了 6 周,复盘时我把延期原因一层层拆到底,发现真正的问题不是技术难,而是目标从立项文档走到成员任务清单的过程中,丢了两次翻译:第一次丢在“目标到关键结果”,第二次丢在“工作包到交接标准”。

这篇文章想讲的,就是这两次翻译怎么做,以及成员之间的流程怎么跟着改,才能让拆解不只是一张好看的分解图。

一、先给结论:目标拆解不是分任务,是把目标翻译成可验收的交付

先把最核心的判断放在前面:大多数项目不是死在目标定得不对,而是死在目标没有被翻译成“可验收的交付物 + 可交接的流程节点”。“提升客户数据一致性”是目标,不是任务;“每周三前把 A 系统与 B 系统的客户主键映射规则写入对照表并通过数据组抽检”才是任务。前者无法验收,后者可以。

1. 目标、结果、工作包、流程、复盘是一条链,不是五件事

我习惯把项目管理里的这段工作看成一条翻译链:项目目标 → 关键结果 → 里程碑与交付物 → 工作包 → 个人任务 → 流程交接 → 检查点 → 复盘。每一层都在回答上一层的“所以呢”。目标回答“为什么做”,关键结果回答“做到什么算赢”,里程碑回答“什么时候能看到阶段性成果”,工作包回答“由谁在什么时间内产出什么东西”,流程交接回答“产出怎么交到下一棒手里”。

这条链断在哪一环,问题就会在哪一环之后集中爆发。目标层断了,团队会各做各的;工作包层断了,任务会重复或遗漏;交接层断了,就会出现“都做完了但拼不起来”的经典场面。

2. 拆解的质量可以用三个问题快速自检

我在每次拆解会结束时,会让所有参会的人回答三个问题。第一个:你这个工作包的完成定义是什么,别人怎么判断你做完了?第二个:你产出的东西交给谁,交接标准是什么?第三个:如果这件事延后三天,谁会被卡住?

这三个问题答不上来的工作包,基本都会在执行阶段变成返工、等待或临时会议。我自己的观察是,拆解会结束时有超过 20% 的工作包答不全这三个问题,项目后期的返工与协调成本就会显著上升。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

3. 流程优化的目标是减少交接损耗,不是增加审批

很多团队一听到“流程优化”,第一反应是补一个审批节点、加一张确认单。我的判断恰好相反:成员流程优化的首要目标是减少等待、返工、审批排队和信息断点这四类损耗,任何不减少这四类损耗的动作,都只是把风险从下游搬到上游。

一个审批节点如果只是让某个人点一下“同意”,它带来的往往不是质量提升,而是平均 4 到 8 小时的排队时间。真正该补的不是审批,是交接标准,上一棒交出什么、下一棒凭什么接收。

二、为什么大多数目标拆解会在执行阶段散架

我经历过三种最典型的散架场景,它们看起来都是“执行不力”,但根因完全不同,处理方式也完全不同。分清楚是哪一种,比急着开复盘会更重要。

1. 场景一:目标只翻译到部门,没翻译到人

一个 120 人的研发组织做版本交付提效,目标是“把版本按期交付率从 65% 提到 85%”。这个目标被拆到四个部门:研发、测试、产品、运维,每个部门都认领了一部分。三个月后按期交付率只提到 71%。

问题出在部门层和目标层之间没有中间层。四个部门都“做了自己该做的”,但没有一个人的工作包里写着“在联调开始前完成接口字段冻结”。这类散架的典型信号是:每个人都在忙,但没人能说清自己在为哪个关键结果负责。

2. 场景二:任务拆得很细,但没人定义“做完”

另一种散架更难发现:任务清单长得漂亮,颗粒度也够细,但每个任务的“完成定义”是空的。开发认为接口通了就算完成,测试认为接口通了但没写异常分支就不算。这种分歧不会在拆解会上暴露,只会在验收会上爆发。

我曾经统计过一个 6 人小组一个迭代内的返工工时,其中有 62% 的返工来自“完成定义不一致”,而不是技术难度或需求变更。这个比例高到让我之后所有项目都必须写完成定义。

3. 场景三:流程能跑通,但每一棒都在等

第三种散架最隐蔽:目标拆得清楚,任务完成定义也写了,但成员之间的流程是断的。上游交付后没有通知机制,下游不知道东西已经好了;或者上游交出的东西缺少下游需要的关键信息,下游只能自己回头找。

我见过一个跨部门上线项目,单看每个环节都按时完成,但把流程拉直后发现,端到端周期 21 天里有 8.5 天是纯等待和返工。这种损耗不出现在任何人的日报里,只出现在项目的整体周期里。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

三、目标拆解最常见的七个误区

下面这七个误区,我在自己的项目和帮别人做诊断时反复见到。它们的共同点是:当时看起来都很合理,事后复盘才觉得不对。

1. 把目标平均分配成部门指标

最常见的做法是把公司目标按部门切分,每个部门认领一块。问题是项目目标往往是端到端的,不是可以按部门切分的蛋糕。“按期交付率提升 20 个百分点”不是研发的事,也不是测试的事,它是流程的事。

正确的做法是先按结果链切分,再按角色认领。先问“这个结果由哪几个交付物支撑”,再问“每个交付物由哪个角色产出”,最后才落到人。

2. 拆解层级不一致,有的拆到任务,有的停在目标

一个项目里,产品线拆到了需求文档,研发线拆到了任务,测试线只写了“完成测试”。这种层级错位会让后续的排期和依赖关系完全对不上,甘特图也只能是装饰。

我的做法是统一拆到工作包层:工作包是可以独立估算、独立交付、独立验收的最小单元,通常对应 3 到 10 人天。任务是从工作包再往下拆的执行动作,可以按周滚动维护,不必在拆解会上全部拆完。

3. 只写负责人,不写验收人和协作人

“责任到人”这句话被说烂了,但真正落地时,只写一个负责人是不够的。每个工作包至少要有三个角色:负责人(产出)、协作人(配合)、验收人(判断完成)。缺了验收人,完成定义就没人守;缺了协作人,跨角色依赖就会在最后一刻才暴露。

4. 拆得过细,管理开销超过执行开销

另一种反向误区是把工作包拆到 0.5 人天。这么做的好处是进度看起来很细,坏处是每天的进度会议、状态更新和依赖协调会吃掉大量时间。当拆解粒度细到需要专人维护进度时,拆解本身就成了成本。

5. 只拆任务,不识别外部依赖

外部依赖包括第三方接口、供应商交付、其他项目组的排期、合规审批等。这些依赖的特点是:不受你控制,但会直接决定你的关键路径。拆解会上不把外部依赖列出来并标出最晚确认时间,等于把风险留到无法挽回的时候。

6. 拆解一次就锁死,不留调整机制

我见过把拆解结果当合同执行的项目,两个月后业务方向已经变了,任务清单还在按原样推进。目标拆解需要有版本概念:目标层相对稳定,关键结果按季度或里程碑校准,工作包按迭代滚动调整。

7. 拆完不开交接会,直接进执行

拆解的输出如果只停留在文档里,成员之间的理解偏差不会被发现。我最有效的一个动作是拆解会结束后立刻开 30 分钟的交接对齐会,让每个下游角色当着上游的面说“我从你这里接收什么、什么标准算合格”。这一步能把大部分交接问题前置暴露。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

四、专业判断逻辑:五层翻译链与每层的验收门槛

下面这套判断逻辑是我在多个项目里逐步固定下来的。它不是标准答案,但它解决了一个实际问题:让“拆到什么程度算合适”从感觉变成可以讨论的标准。

1. 第一层:项目目标,必须能被外部人听懂

项目目标的判断门槛是:一个不了解这个项目的人,看完之后能说出“你们要改变什么、对谁有影响”。如果目标里全是“赋能、打通、闭环、提升协同”这类词,说明它还没有被翻译清楚。

我要求目标句里至少有一个可观察的变化对象和一个方向。例如“把客户主数据在两个系统之间的一致性抽检合格率从 82% 提升到 98%”,这里的“一致性抽检合格率”是可观察的,“82% 到 98%”是方向。

2. 第二层:关键结果,必须能对应到交付物

关键结果的判断门槛是:每个关键结果背后,都能说出至少一个具体的交付物。说不出来,说明它只是一个愿望。例如“构建统一的数据口径”这个结果,对应的交付物应该是“指标字典 v1.0”,而不是“完成讨论”。

3. 第三层:里程碑,必须带时间点和可验证状态

里程碑不是“完成开发”,而是“2026-03-15,A 系统与 B 系统的客户主键映射在测试环境完成全量比对,差异条数低于 50 条”。里程碑的判断门槛是:它必须是一个别人可以独立验证的状态,而不是一个动作的完成。

4. 第四层:工作包,必须满足“三个独立”

工作包要满足独立估算、独立交付、独立验收。这三个独立是判断粒度的核心标准:如果一个工作包没法独立估算,说明它太大或与别的工作包混在一起;如果没法独立验收,说明完成定义没写清楚。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

5. 第五层:流程交接,必须写清“交什么、什么标准、什么时候”

交接标准的判断门槛是:下一棒能不能只依靠交接物完成自己的工作,而不需要回头找上一棒。如果需要回头找,说明交接物缺了关键信息,这一棒就是断点。

我通常要求每个交接点写三行:交接物名称、合格判定标准、最晚交接时间。这三行看起来很土,但它解决了绝大多数“东西交过来了但用不了”的问题。

五、项目目标拆解六步操作法

这套六步法我用了三年多,中间改过两次,改动的方向都是“让每一步有明确输出物”。没有输出物的步骤在会议里很容易被跳过。

1. 第一步:把目标改写成结果句

把立项文档里的目标改写成“把某个指标从 A 变到 B,在 C 时间范围内,通过 D 方式验证”的结构。这一步的输出物是一句话,必须先对齐这句话,再往下拆。

我常用的提问是:“如果这个项目成功了,三个月后我们能看到什么不一样?”如果答案里全是动作,说明还在任务层,需要往上再提炼一层。

2. 第二步:拆关键结果与验收标准

每个项目目标拆 2 到 4 个关键结果,每个关键结果配一条验收标准。超过 4 个关键结果,通常意味着项目边界过大,或者其中几条其实是工作包。

关键结果要区分“过程型”和“结果型”。“完成数据治理规范评审”是过程型,“数据治理规范在三个业务域落地并通过抽检”是结果型。拆解时至少要有两条结果型关键结果,否则整个项目会变成动作清单。

3. 第三步:拆里程碑与交付物

里程碑按时间轴排,每个里程碑挂一到三个交付物。这一步的输出物是一张里程碑表,包含时间、状态描述、交付物、验证方式、负责人。

我建议里程碑数量控制在 4 到 6 个。太少无法暴露风险,太多会让阶段评审变成负担。

4. 第四步:把交付物拆成工作包

这一步是拆解的核心。每个交付物往下拆成若干工作包,每个工作包对应 3 到 10 人天。低于 3 人天的可以合并,高于 10 人天的需要继续拆或者说明为什么不能拆。

工作包命名建议用“动词 + 对象 + 产出物”的结构,例如“编写客户主键映射规则对照表 v0.9”。这种命名方式在复盘时特别好用,因为产出物是明确的。

5. 第五步:匹配四类角色、时间和依赖

每个工作包必须写清四件事:负责人、协作人、验收人、最晚完成时间,另外加一列外部依赖及最晚确认时间。这五列缺任何一列,工作包在执行阶段都会出问题。

这里有个我踩过的坑:不要允许多人共同负责同一个工作包。共同负责的结果通常是没人负责,或者在出问题时互相认为是对方的事。

6. 第六步:设置检查点与调整机制

检查点分两类:节奏型检查点(每周固定同步进度)和风险型检查点(外部依赖确认、关键路径前置条件)。节奏型按周,风险型按依赖的最晚确认时间倒推。

调整机制要写清两件事:什么条件下允许调整拆解,由谁批准。我通常规定外部依赖延迟超过 3 个工作日、或者关键结果验收标准发生变化时,必须重新过一遍拆解。

7. 拆解输出物的字段模板

下面是我实际在用的工作包定义模板,用 YAML 写是因为它既能被人读,也能被工具解析。用表格或平台字段承载也可以,关键是字段不能少。

work_package:
id: WP-014

name: 编写客户主键映射规则对照表

owner: 张工 # 唯一负责人

collaborators: [李工, 数据组] # 协作人

acceptor: 数据组组长 # 验收人

due: 2026-03-08

estimate_days: 5

definition_of_done: |

覆盖 A/B 两个系统全部 12 类客户字段
每个字段给出去重规则与冲突处理策略
通过数据组抽检,抽检合格率 >= 98%
handover:

to: 数据迁移组

item: 规则对照表 v1.0

standard: 字段无缺失、规则可执行、冲突策略有兜底

deadline: 2026-03-10

external_dependencies:

desc: 第三方 CRM 字段清单

confirm_by: 2026-03-01

owner: 产品经理

milestone: M2 主数据规则冻结

这个模板看起来复杂,但填一次只需要两分钟,而它省掉的是后面几天的来回确认。我对比过使用前后同一类工作包的返工工时,差距在最开始的两个迭代里最明显。

8. 目标拆解表的最小字段集

如果团队不习惯用结构化模板,至少要有下面这张表。这张表我在不同规模团队里用过,字段可以增减,但负责人、验收人、完成定义、交接标准这四列不能省。

字段 填写要求 省略后的典型后果
项目目标 指标 + 从 A 到 B + 时间范围 团队方向分歧,各做各的
关键结果 2-4 条,至少 2 条结果型 项目退化为动作清单
里程碑 时间 + 可验证状态 进度看着正常但阶段成果拼不起来
工作包 动词 + 对象 + 产出物,3-10 人天 任务遗漏或重复
负责人 唯一一人 多人负责等于无人负责
协作人 列出需要配合的角色 跨角色依赖最后一刻才暴露
验收人 独立于负责人 完成定义无人守,验收会上爆发
完成定义 可判定,含数量或合格率 返工集中在验收阶段
交接标准 交什么、什么标准、何时交 下游回头找上游,等待时间上升
外部依赖 依赖方 + 最晚确认时间 关键路径失控,延期不可控
五、项目目标拆解六步操作法

六、项目成员流程优化五步法

目标拆解解决的是“做什么”,流程优化解决的是“怎么接”。这两件事必须一起做,只做前者会出现“任务清楚但交接混乱”,只做后者会出现“流程顺畅但方向不对”。

1. 第一步:画出从需求到交付的现状流程与成员触点

不要画理想流程,画现状。横轴是按时间顺序的环节,纵轴是参与角色,每一个格子就是这个角色在这个环节做的事。画完之后,重点标注成员触点,也就是一个角色的产出被另一个角色接收的位置。

我的经验是,一个中等复杂度项目的成员触点通常在 8 到 15 个之间。触点数超过 20 个,说明环节切得太碎,本身就该合并。

2. 第二步:在触点上找四类损耗

四类损耗分别对应四个提问:这里有没有等待?有没有返工?有没有审批排队?有没有信息断点?这个动作看起来简单,但必须逐触点问一遍,不要凭印象概括。

等待通常出现在上游没有明确交接时间;返工通常出现在交接标准缺失;审批排队通常出现在审批人不是决策人;信息断点通常出现在两个工具之间需要手工搬运数据。

3. 第三步:设计简化流程与交接标准

简化流程的三个方向:合并环节、前置条件、明确交接标准。合并环节是把两个由同一个人连续完成的动作合成一个;前置条件是把下游需要的信息在上游一次给全;明确交接标准就是前面说的三行。

我特别反对在这个阶段加审批节点。如果确实需要质量把关,把它设计成“交接标准里的合格判定”,让接收方按标准判断,而不是让第三方签字。

4. 第四步:小范围试运行,用一个迭代验证

流程改动不要全量推。选一个迭代、一个模块或者一个跨部门链条做试点,用一个完整周期观察三件事:端到端周期有没有下降、交接返工有没有减少、成员是不是觉得更省事。

第三步的“成员觉得更省事”很重要。流程优化如果把成本从管理者转嫁给执行者,短期数据好看,长期会被绕过。

5. 第五步:固化到看板、例会和模板

没有固化的流程会在两周内退化。固化方式有三种:看板上的状态列与交接列、例会上的固定议题、模板里的必填字段。三者至少要落地两个,否则流程只存在于文档里。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

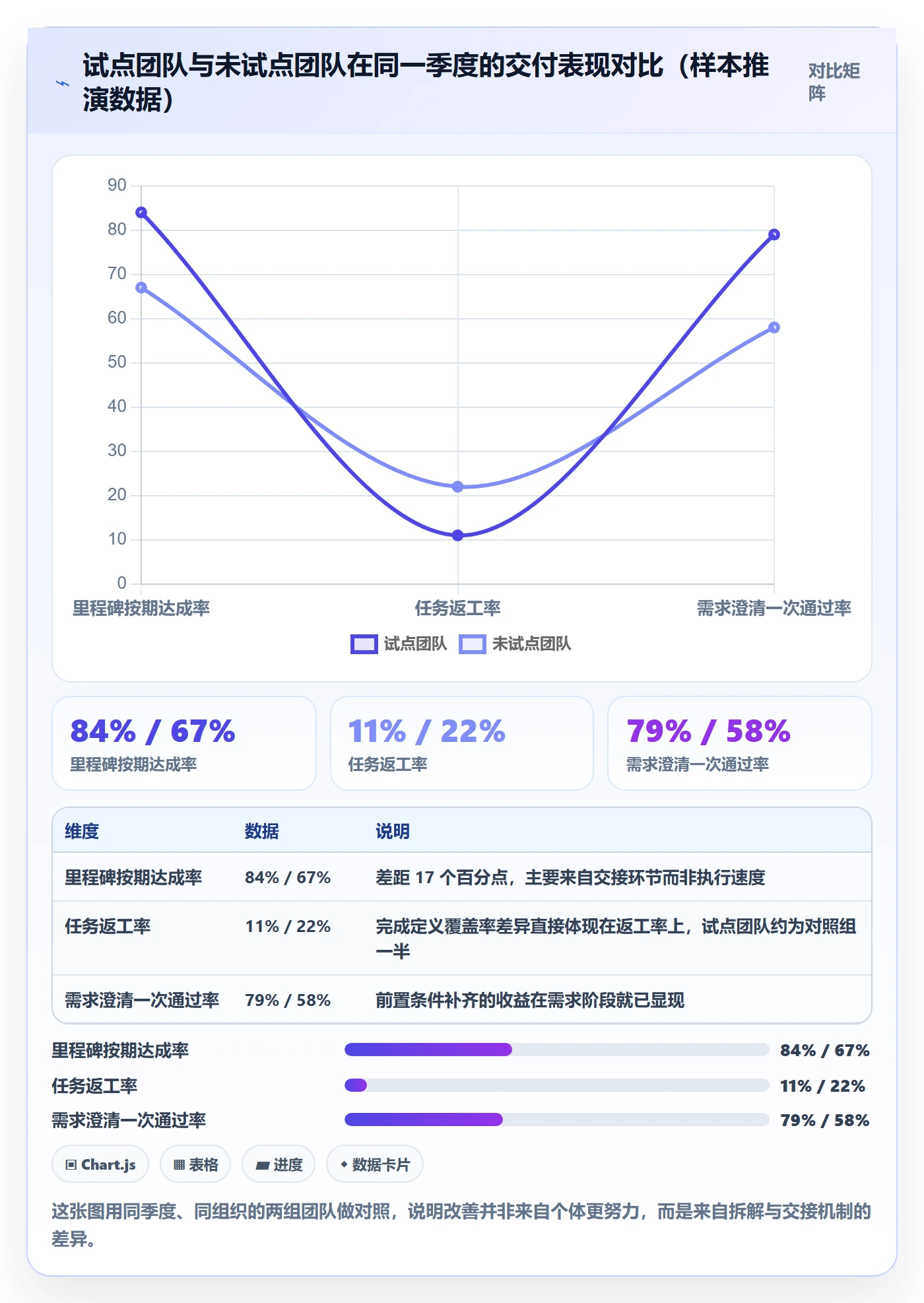

七、一个 120 人组织的真实推演:拆解与流程优化怎么一起落地

下面这个案例来自我带过的一个 120 人左右研发组织的版本交付改进项目。数据是我在项目过程中记录的,属于内部观察数据,不是行业统计,引用时请按样本推演看待。

1. 起点:按期交付率 61%,返工率 23%

项目启动时,组织的版本按期交付率是 61%,任务返工率 23%,跨角色等待时长约 9.5 小时每人每周。三个数字彼此关联:等待多导致周期长,周期长导致压缩测试时间,压缩测试时间导致返工多。

一开始大家的判断是“人力不够”。但我们把 6 个迭代的工时结构拉出来之后发现,等待和返工合计占了约 32% 的可用工时,这个体量相当于 38 人。

2. 关键动作一:统一拆到工作包,补上完成定义

第一个动作不是加人,而是统一拆解层级。我们把所有迭代计划统一拆到工作包,每个工作包必须写完成定义和验收人。这项改动本身没有增加任何工具成本,只是把原来空着的字段填上。

推行第一个月遇到的阻力最大,主要来自“写这些有什么用”。我们用了一个办法:选两个小组填,两个小组不填,对比两个迭代的返工工时。结果出来后,阻力基本消失。

3. 关键动作二:在 5 个高频触点上定义交接标准

我们把现状流程画出来,一共识别出 12 个成员触点,然后按损耗大小选了 5 个高频触点定义交接标准:需求到开发、开发到测试、测试到发布、数据到应用、外部接口到内部联调。每个触点只写了三行,交什么、什么标准、什么时候交。

这里我们用某项目管理平台承载这些字段,让交接标准变成工作项上的必填项,而不是文档里的约定。当交接标准变成系统中的状态流转条件时,它才会被真正执行。对于 100 人以上、跨部门协作复杂的组织,工具能不能承载这类自定义字段与流程状态,往往比功能数量更重要。

4. 关键动作三:把检查点从会议搬到看板

原来每周有 4 个进度会议,合计约 6 小时。我们把节奏型检查点搬到了看板上,用状态列和阻塞标记表达进度,只保留一个 45 分钟的跨角色风险会,专门处理外部依赖和阻塞项。

会议时间从每周 6 小时降到 1.5 小时,但信息透明度上升了,因为看板是随时可看的,而会议是一周一次的。

5. 六个月后的数据变化

六个月后,里程碑按期达成率从 61% 升到 86%,任务返工率从 23% 降到 9%,需求澄清一次通过率从 54% 升到 81%,交接一次通过率从 58% 升到 84%。这四项指标里,改善最明显的是交接一次通过率。

需要说明的是,这六个月里没有增加人力,也没有替换技术栈。变化全部来自拆解层级统一、完成定义补齐、交接标准落地和检查点前移。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

6. 工具侧的现实约束:100 人以上组织为什么更依赖平台能力

这个项目在选工具时我参与了评估。我们当时有四个硬约束:能承载自定义工作项字段与状态流转、能与代码仓库和流水线打通、支持私有化部署以满足数据合规、能从原有工具平滑迁移历史数据。

对于 100 人以上的组织,第四条往往被低估。历史数据迁移不顺,会导致老项目无法在新平台上继续跟踪,最后变成两套系统并行,流程优化直接失效。这也是为什么中大型组织选型时,会更倾向于选择面向中大型企业、支持私有化部署、并且能承接既有研发数据迁移的平台,例如 PingCode 在这类场景中常被列入候选,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,属于国产替代方案中比较常见的选择之一。

但我要强调一点:工具解决的是承载问题,不是拆解问题。如果拆解逻辑本身不清晰,再好的平台也只是把混乱数字化。我们真正的顺序是先理清拆解与交接标准,再决定用什么承载。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

八、不同情况下的行动建议

同一套方法,在不同规模、不同类型的组织里落地节奏完全不同。照搬大厂做法往往适得其反,下面按常见情况给出可执行的建议。

1. 10 人以内团队:先做到“三步拆解 + 一个交接标准”

小团队不需要完整的工作包模板。最小可行动作是三步:把目标写成结果句、列出 3 到 5 个里程碑、每个里程碑下写清谁负责什么时候交付什么。流程方面只做一件事:挑出最容易出问题的那个交接点,写清交什么、什么标准、什么时候交。

小团队最容易犯的错是过度管理。周会不要超过 30 分钟,检查点不要超过每周两次,工具用一个看板加一个文档就够了。

2. 20 到 100 人团队:建立统一拆解层级与四类角色

这个规模是拆解方法收益最明显的区间。核心动作是统一拆到工作包,并强制填写负责人、协作人、验收人、完成定义四个字段。流程方面选 5 到 8 个高频触点定义交接标准。

这个规模最需要注意的是避免“因人设流程”。同一个环节由不同的人做时,标准要一致,否则会形成事实上的流程分叉。这个阶段的工具选择应优先看流程可配置能力与状态流转能力。

3. 100 人以上组织:先分层拆解,再做端到端对齐

百人以上组织的目标拆解必须分层:组织级目标、项目群目标、项目目标、工作包,每一层都有对应的评审机制。这个规模最怕的是层级之间有断点,所以需要一套端到端对齐机制,例如季度目标对齐会加月度跨项目依赖评审。

流程优化在这个规模上有两个重点:一是跨部门交接标准必须一致,二是阻塞项要有统一的升级路径。没有升级路径的阻塞项,会在部门边界上长期停留。这个阶段通常需要能承载复杂流程状态、支持权限分级与私有化部署的平台,这也是中大型组织选型时的主要分界线。

4. 如果项目本身高度不确定:先做假设清单,再做拆解

对于探索性项目,硬拆里程碑是没用的。这种情况下的替代做法是先列假设清单:我们假设用户会怎样、假设哪个技术路径可行、假设哪个依赖能拿到。然后为每个假设设计最小验证动作和时间盒。

拆解的层级在这一类项目里应该止步于“验证工作包”,而不是“交付工作包”。强行拆到交付层,只会让计划频繁失效,进而让团队不再相信计划。

5. 如果团队刚经历一次延期:先修交接,别急着改目标

延期之后最常见的错误动作是重定目标或加人。我的建议是先做一次停机复盘,把延期原因归到五类:目标不清、完成定义缺失、外部依赖失控、交接损耗、范围变更。多数情况下,前两类和第四类占大头,而这三类都可以在两周内改善。

八、不同情况下的行动建议

九、不同情况下的取舍

拆解和流程优化本质上都是取舍题,不是对错题。下面这几组取舍是我在实际项目里反复面对过的,每一组都有明确的适用边界。

1. 粒度取舍:拆到 3 到 10 人天,还是继续往下拆

拆解粒度越细,进度越透明,但管理开销越高。我的一般原则是:工作包控制在 3 到 10 人天,职责边界清晰的项目可以到 15 人天,跨团队协作的项目压到 5 人天以内。低于 3 人天的粒度,通常只适合作为个人任务存在,不适合作为管理单元。

判断依据不是习惯,而是这个工作包出问题时的暴露延迟。如果一个工作包从开始到发现做错需要 15 天,那它就必须被拆到更小,因为错误暴露太晚。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

2. 审批取舍:加控制点还是加交接标准

如果目的是防错,优先加交接标准,而不是加审批。审批解决的是“谁同意”,交接标准解决的是“什么算合格”。前者会把决策权交给不直接产出的人,后者把判断权交给最了解标准的人。

只有在涉及合规、资金或对外承诺的场景下,审批才是必要的。这时也应该把审批人和决策人统一,避免出现“审批的人不担责、担责的人不审批”。

3. 会议取舍:保留节奏会还是保留风险会

我的取舍是保留风险会,压缩节奏会。进度信息应该由看板和状态字段承载,会议应该用来处理无法用状态表达的问题,例如依赖冲突、资源抢占、方向调整。用会议来同步进度,本质上是用最贵的方式做最便宜的事。

4. 工具取舍:SaaS 还是私有化部署

这个取舍取决于三条:数据合规要求、组织规模和既有工具链。20 人以下团队通常 SaaS 更划算,上手快、迁移成本低。100 人以上、有数据本地化要求或需要与内部系统深度集成的组织,通常需要私有化部署能力。

迁移成本是最容易被忽略的一项。如果组织原来在 Jira 上有大量历史项目和自定义字段,迁移不顺畅会导致两套系统并行,流程优化直接打折。这也是为什么中大型组织在国产替代选型时,会把“是否支持 Jira 平滑迁移”和“是否支持私有化部署”放在同一档权重上考虑。

5. 深度取舍:一次拆到任务,还是滚动拆到工作包

我的做法是分层滚动:目标层一次定死,关键结果按月或按季校准,工作包按迭代滚动拆解,个人任务按周维护。一次性把未来三个月的所有任务拆完,除了制造虚假的安全感,几乎没有任何好处。

6. 标准化取舍:统一流程还是允许团队差异

组织规模越大,越需要统一标准,但统一的是交接标准和字段定义,不是每个团队的具体流程步骤。团队可以有不同的评审方式、不同的分工方式,但交接物名称、合格判定标准、完成定义口径必须一致,否则跨团队协作会在边界上持续消耗。

项目目标如何做好目标拆解?项目成员流程优化与操作步骤

十、一页检查清单与下一步动作

如果你今天就想动手,下面是浓缩到一页的检查清单。它不追求完整,只求能在下一次拆解会之前用上。

1. 目标拆解检查清单

  • 项目目标是否包含可观察指标、从 A 到 B 的变化、时间范围。
  • 关键结果是否 2 到 4 条,是否至少 2 条为结果型。
  • 每个里程碑是否带时间点和可独立验证的状态描述。
  • 每个工作包是否 3 到 10 人天,是否满足独立估算、独立交付、独立验收。
  • 每个工作包是否有唯一负责人、协作人、验收人、最晚完成时间。
  • 每个工作包的完成定义是否可判定,是否含数量或合格率。
  • 外部依赖是否列出依赖方与最晚确认时间。
  • 是否定义了拆解调整的触发条件和批准人。

2. 成员流程优化检查清单

  • 是否画出了从需求到交付的现状流程与全部成员触点。
  • 每个触点是否都问过等待、返工、审批排队、信息断点这四个问题。
  • 高频触点是否定义了“交什么、什么标准、什么时候交”三行标准。
  • 是否通过合并环节、前置条件、明确标准来简化,而不是加审批。
  • 是否用至少一个完整迭代做了试点,并观察端到端周期与交接返工。
  • 流程是否已固化到看板状态列、例会固定议题或模板必填字段中的至少两项。
  • 阻塞项是否有统一的升级路径与响应时限。

3. 下一次拆解会的三步走法

如果时间有限,下次项目会只做三件事:第一,把项目目标改写成一句带指标和时间的结果句,全员确认;第二,把即将开始的交付物拆成工作包,每个工作包补上完成定义和验收人;第三,挑一个最痛的交接点,当场写清交接标准。

这三件事大约需要 90 分钟,但它能直接影响接下来两周的返工与等待。我在多个团队里做过对比,认真走完这三步的迭代,返工工时通常比没走的下一个迭代低 30% 到 50%。

4. 判断你到底该先做什么

最后给一个判断方法:如果你的团队能说清目标,但总是做不完或者做出来拼不上,问题在交接标准,先做第六部分;如果团队连目标都说不清、每个人理解不同,问题在拆解,先做第五部分;如果两者都是问题,先做第五部分的第 1 到第 3 步,只花你一个小时,然后立刻做第六部分的第 1 步。

不要一开始就上完整的模板和平台。拆解和流程优化是习惯问题,习惯先建立,工具再跟上。等到团队自己能写出合格的工作包和交接标准,再去评估用什么平台承载,你会发现自己对工具的要求变得非常具体,这时候的选型决策,失误率会低得多。

常见问题解答(FAQ)

1. 项目目标拆到什么粒度才算合适?

我自己带项目时经常纠结拆解的粒度:拆太粗,成员不知道每天该干什么;拆太细,又变成几十条任务清单,开会对齐就耗掉半天。上次一个跨部门上线项目,我把任务拆到六十多条,结果成员连看都不看,进度反而更糊了。

判断粒度可以用一个反向测试:把某个工作包交给一个没参加拆解会的人,他能不能在十分钟内说清“我做完什么算完成、交付给谁、什么时候交”。说不出来,就是拆粗了;如果一件事需要一个人连续做三天以上、还能拆出独立交付物,就继续往下拆;如果一条任务小到不足半天、又不产生独立交付物,就合并回上一级工作包。

我的做法是控制在“目标,关键结果,里程碑,工作包”四层,个人任务只挂在工作包下面,不再拆成动作,因为层数越多维护成本越高,变更一次要改十几处。另外每条工作包必须带完成定义,比如“接口联调通过并留下测试记录”,而不是“完成接口开发”这种模糊说法。

2. 目标拆解后怎么分工,才能避免人人有责等于无人负责?

我们团队最常见的情况是,目标拆完看着挺清楚,一到执行就互相等,谁都在忙,但没人真正对结果负责。上次做活动页改版,设计和前端都以为对方会盯上线时间,最后晚了三天,复盘时谁也说不清该怪谁。

核心做法是每个工作包只设一个负责人,再单独标出协作人和验收人,而且这三者不能是同一个人。负责人对“按时按标准交付”负责,协作人只提供输入,验收人负责判定完成定义是否达成,最好由下游接收方或者需求提出方来当。判断依据很简单:一件事如果挂两个负责人,冲突时没有仲裁者,进度就只能靠催。

落地时可以定一条硬规则,任何工作包进入执行列之前,五个字段必须填满,负责人、协作人、验收人、截止时间、完成定义,缺一个就不允许开工。这样做的另一个好处是复盘时能分清,到底是执行没到位,还是一开始的验收标准就定义错了。

3. 项目成员流程优化,到底该从哪里下手找问题?

说到流程优化,我一开始也是拉大家画流程图,画完贴墙上,结果该卡的地方还是卡。后来才想明白,真正浪费时间的地方不在图上的方框里,而在两个方框之间的交接。我特别想知道有没有一套能快速定位断点的办法,而不是每次凭感觉开会吐槽。

我的经验是别先画全流程,先盯交接点。具体做法是挑一个最近刚做完的完整任务,让参与的三四名成员各自写下“我什么时候拿到输入、做了什么、什么时候交给谁”,把时间线拼到一起,中间的空档就是等待和返工。

重点看四类信号:同一份信息被问了两遍以上、任务返工超过一次、存在审批但审批人说不清在审什么、上游交出的东西下游要重新整理格式。找到之后按“能不能取消,能不能合并,能不能改成交接标准”的顺序处理,优先取消和合并,最后才考虑加审批或加工具。

衡量效果可以用交接等待时长和返工次数这两个口径,不必精确到分钟,能对比优化前后就够。改好的交接标准一定要写进任务模板和例会检查项,否则两周后基本会回到老样子。

4. 执行过程中目标变了,之前拆好的任务怎么办?

我遇到最头疼的不是拆解本身,而是拆完两周上游方向变了,之前排的任务全要重来,团队抱怨白干,我也很被动。我想知道有没有办法让拆解结果经得起变化,而不是每次都从头再来一遍。

办法不是把目标定死,而是在拆解时就留出变更通道。第一,拆解会结束时明确写下“哪些前提成立,这个拆解才有效”,比如依赖某个外部接口按期提供、预算不缩减,前提一旦被打破就触发重排,而不是硬扛。

第二,把里程碑当成检查点而不是汇报点,每个里程碑只问三个问题:原假设还成立吗、已完成的工作包有多少可复用、下一阶段要保留哪些、砍掉哪些,允许砍任务,但不轻易改验收标准。第三,变更只留一个入口,由项目负责人统一评估影响范围,再决定是调范围、调时间还是调资源,避免成员各自私下改任务。

判断依据是:变更本身不可怕,可怕的是变更没有记录,复盘时说不清哪一版是基线。所以每次调整都留一版对比,这样即使方向改了,团队也能看清哪些工作是能复用的,而不是全部推倒重来。

核心关键词

读者评论

张
张泽宇

文章里那句“完成定义不一致导致62%返工”我深有同感。我们团队之前接口联调也是这样,开发说通了就算完,测试说异常分支没覆盖不算,来回扯了两周。后来在任务卡上强制写“别人怎么判断你做完了”,返工确实少了很多。

廖
廖雅楠

把拆解质量换算成工时结构这个角度挺新鲜。等待和返工吃掉45%的时间,比单纯喊“要加强协作”有说服力。不过实践中拆到工作包还要定验收和交接标准,对项目经理的投入要求不低,小团队可能很难坚持。

林
林知夏

七个误区里“只写负责人不写验收人”最扎心。我们项目就是责任到人了,但没人负责判断做完没有,结果验收会上全是争议。交接对齐会那30分钟的建议很实用,打算下次拆解会结束就直接用上试试。

文章包含AI辅助创作:项目目标如何做好目标拆解?项目成员流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313249

赞 (0)
飞飞飞飞
目标进度落地方案:项目成员开展项目目标的流程优化案例解析
上一篇 1天前
成功标准管理指南:项目成员如何做好项目目标,制度设计全流程
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
