上周三晚上十点,一个做实施交付的朋友给我发微信:项目周五终验,甲方突然问了一句“你们当初承诺的响应速度到底是多少”,会议室瞬间安静。他翻遍了合同、需求文档、会议纪要,只找到一句“系统应具备良好的响应性能”。那天他们用了三页手写说明才把这一条糊过去,代价是答应免费增加三个月驻场支持。
这类事我见过太多次。项目成员往往以为验收是项目收尾的一场会议,实际上它是一场从立项第一天就开始的举证。你写了什么标准、留了什么痕迹、谁在什么时候确认过,决定了你在验收那天能不能站着把话说清楚。
这篇文章不打算复述“项目验收一般流程”,而是从项目成员视角,把目标怎么拆成验收标准、标准怎么配证据、初验终验怎么过、汇报怎么讲、坑在哪里,一次讲透。全文围绕一条主线:目标拆标准,标准配证据,流程配动作,汇报配话术,避坑配清单。
一、先给结论:验收标准不是验收前一周才要准备的东西
如果你只记住一句话,请记住这句:验收标准是需求的一部分,不是验收的附属品。凡是把标准留到最后一周才补的项目,本质上都在赌对方不较真。
1. 三个必须先记住的结论
第一个结论:项目成员是证据的生产者,不是证据的搬运工。你在开发、测试、上线、培训过程中留下的每一条记录,最后都会变成验收桌上的筹码。等到验收前再去“找证据”,你会发现很多证据根本不存在。
第二个结论:绝大多数验收失败不是技术失败,而是举证失败。功能其实做了,性能其实达标了,但没人能证明“在什么条件下、用了什么方法、得到了什么结果”。
第三个结论:验收标准的质量,不取决于写得多详细,而取决于换个人能不能独立判断。这一条我把它当成唯一的检验标尺。
2. 一句话判断你的验收标准能不能用
把这条标准拿给一个没参与过项目的人看,问他:你能不能在不问我任何问题的前提下,判断这个项目过还是不过?如果他需要反问“良好是指多良好”“基本可用是指哪些功能”,那这条标准就是不合格的。
我做项目复盘时统计过一条目标在项目生命周期里的“衰减”。立项时写得清清楚楚的目标,到验收时能拿出对应证据的,往往只剩下四分之一。

二、真实场景:为什么验收总在最后一周爆雷
我参与和复盘过的项目里,验收爆雷几乎可以归成三类场景。它们看起来不同,根因完全一样:标准和证据脱节。
1. 场景一:标准写在汇报PPT里,没写进合同和需求
项目启动会上,项目经理用一页精美的PPT描述了“智能化、高可用、易扩展”的愿景,台下鼓掌。这页PPT没有进入合同附件,没有进入需求文档,也没有人把它翻译成可检查项。
到了终验,甲方拿着合同附件逐条对照,发现附件里只有“交付一套XX系统,含A、B、C三个模块”。于是所有关于性能、可用性、培训的争论都变成了“口头承诺不算数”。
2. 场景二:功能都做了,但没人能证明“做对了”
这是最让项目成员委屈的一类。开发熬夜做完了功能,上线后也确实在跑,但甲方要求提供“连续30天无重大故障”的证明时,团队只能拿出零散的运维截图。
问题不在功能,在于没有定义什么是“重大故障”、没有约定监控口径、没有形成连续记录。举证责任在你这一侧时,模糊就是致命的。
3. 场景三:初验提的问题,终验还在
初验会议上,甲方代表提了十七条问题,会议纪要记了,但没有人把它变成带责任人、带截止日期的整改跟踪表。三周后终验,甲方把同样的十七条清单拍在桌上,项目组哑口无言。
初验不是走过场,它是唯一一次可以低成本暴露问题的机会。浪费掉它,代价会在终验加倍偿还。

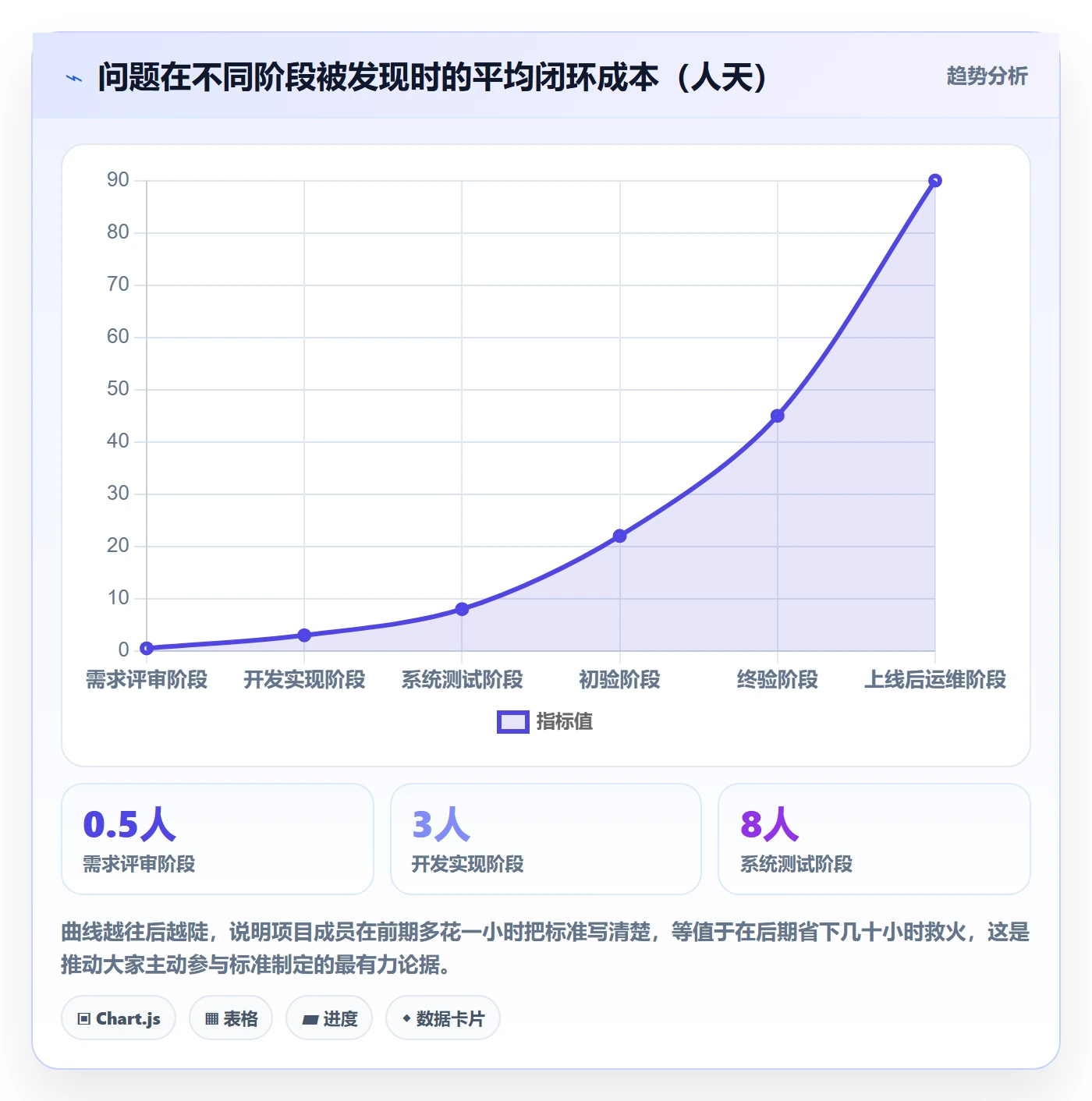

4. 问题发现得越晚,修复成本不是线性上升,而是指数上升
下面这组数字来自我复盘的八个交付项目,统计口径是“从问题发现到闭环所消耗的人天,含沟通、返工、重新测试、重新确认”。样本量不大,只作为趋势参考。

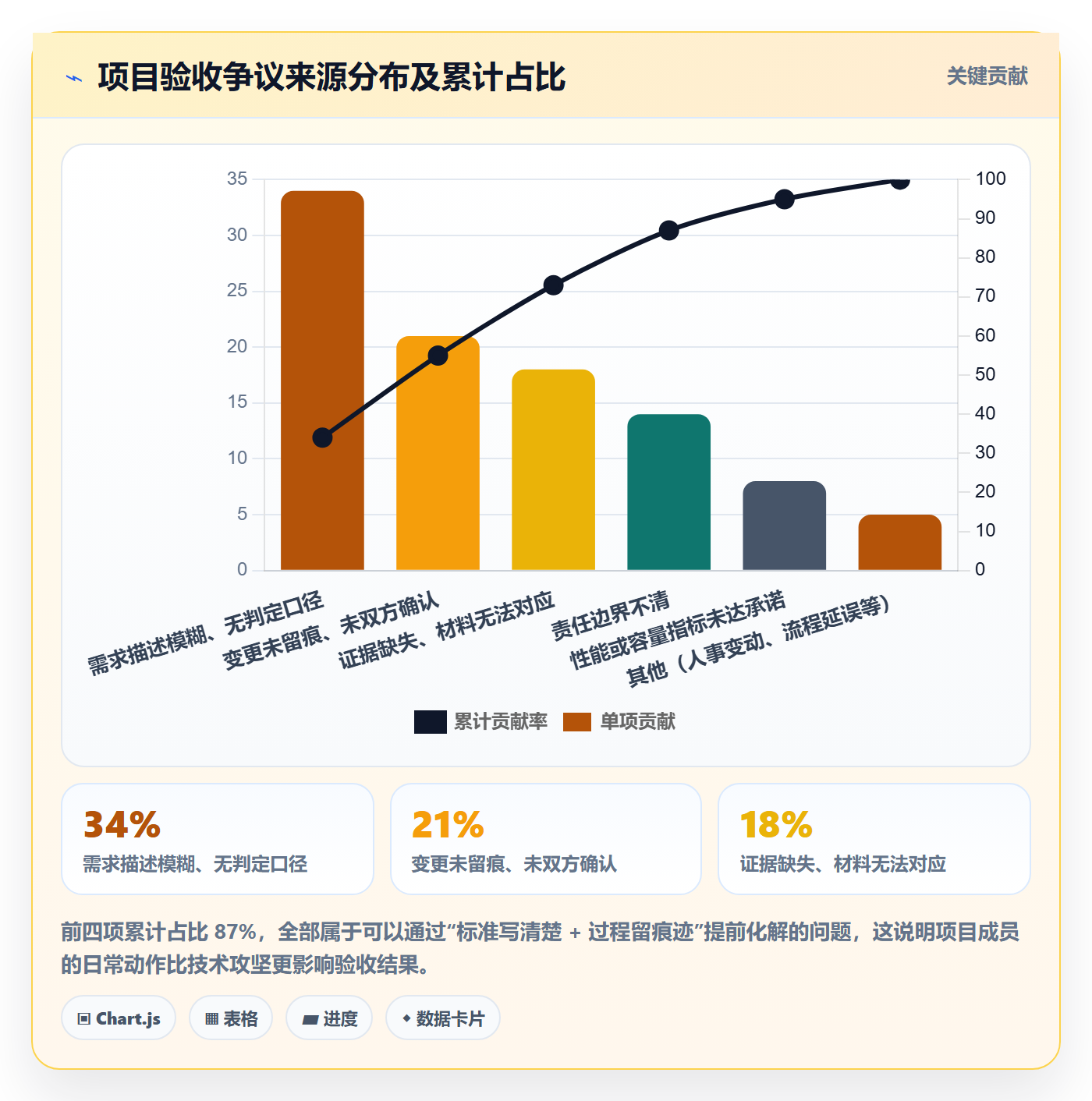

5. 验收争议的源头其实很集中
我把自己经手的项目验收争议按原因做了归类。结果显示,真正因为“技术做不到”而卡住的不到一成,其余全部来自标准和留痕问题。

三、拆解误区:项目成员最容易信的六句话
下面这六句话,我在不同类型的项目里都听过。它们每一句听起来都很合理,每一句都能让新人少走很多“麻烦”,也每一句都会在验收那天变成账单。
1. “验收是项目经理的事,我只管干活”
这是新人最常见的心理。问题在于,项目经理能替你组织会议、协调资源,但他无法替你生产证据。测试报告是谁写的、缺陷是谁闭环的、培训签到表是谁收的,最后都会追溯到具体的人。
正确的姿态是:把你负责的那一部分,当成一个独立的小项目来对待。你交付的不仅是功能,还有“这个功能合格的证明”。
2. “功能做完了就能验收”
功能只是验收的入口,不是全部。一套完整的验收通常至少覆盖六类结果:功能、性能与容量、数据、文档、培训、服务响应。任意一类缺失,验收都可能被挂起。
我见过功能验收满分、却因为缺少《运维手册》和一次管理员培训而被卡住两周的项目。对甲方来说,能不能接手运维,往往比功能本身更重要。
3. “口头说过了就算数”
口头沟通没问题,问题在于口头沟通结束后有没有留下书面确认。项目成员最容易犯的错是:会上甲方说“这个先按你理解的做”,你如释重负,然后什么都没记录。
三个月后,甲方换了一位对接人,新对接人只看文档。你的“会上说好的”没有任何效力。没有留痕的同意,等于没有同意。
4. “标准写得越宽,越容易通过”
这是最反直觉、也最危险的一条。标准写得越宽,验收时的解释权就越不在你手里。你写“系统应支持高并发”,甲方可以按“双十一级别”来理解,也可以按“两百人同时在线”来理解,而解释权归他。
反过来,你写“在4核8G单节点环境下,200并发用户持续压测30分钟,平均响应时间≤800ms,错误率<0.1%”,这条标准看起来严苛,但它同时也是你的保护伞,只要达到了,谁也没法加码。
5. “初验就是走个形式”
初验的真实作用是暴露问题并形成整改清单。它是整个验收流程里唯一一次“发现问题不扣分”的机会。多数合同里,初验和终验之间会留出整改期,这个窗口用不用,直接决定终验的压力。
我在一个项目里见过两种做法。团队A在初验时主动抛出五个已知小问题,附上整改计划和时间表,甲方觉得靠谱;团队B把问题藏到终验,被现场发现,甲方开始怀疑还有多少没暴露的。结果团队A两周过关,团队B拖了一个半月。
6. “验收通过就结束了”
验收通过只是里程碑,后面还有移交、归档、结算、尾款、质保期。很多项目成员在签字那一刻就撤了,结果运维交接没做,三个月后甲方一个电话打回来,你还得免费回去处理。
正确做法是在验收通过后立刻完成三件事:文档与账号移交、运维与客服对接、遗留问题与质保责任确认。这三件事做完,才算真正闭环。

四、专业判断逻辑:从目标到验收标准的四层翻译
标准写不好,通常不是态度问题,而是缺少一套翻译方法。我习惯把它拆成四层:目标翻译成结果,结果翻译成指标,指标翻译成验证方式与证据,证据翻译成责任人与时点。
1. 第一层:目标 → 可观测的结果
“提升客户服务效率”是目标,不是结果。可观测的结果是“客服人员处理一张工单的平均耗时从12分钟降到6分钟”。判断方法很简单:这个结果能不能被第三方观察和记录?不能,就继续往下拆。
2. 第二层:结果 → 可量化的指标
结果需要配一个指标。指标必须包含三要素:口径、数值、条件。口径决定怎么算,数值决定达标线,条件决定在什么环境下成立。
以“响应时间”为例:口径是平均响应时间还是P95响应时间;数值是800ms还是2s;条件是单节点4核8G、200并发、持续30分钟。三者缺一,验收时就会吵起来。
3. 第三层:指标 → 验证方式与证据
写下指标之后,紧接着要写“怎么验证”。验证方式通常有四类:演示、测试、抽样检查、文档审查。每一种都要对应一种证据形式。
演示对应录屏或现场签字确认;测试对应测试报告;抽样检查对应抽样记录表;文档审查对应签收单。指标与证据是一一对应的,缺一条证据,就等于缺一条标准。
4. 第四层:证据 → 责任人与时点
最后一步最容易被忽略,也最能救命。每条证据都要有明确的产出人和产出时间。产出人可以是项目成员自己,时点必须落在项目计划里,而不是“验收前统一准备”。
我通常要求团队在项目计划里直接把“证据产出”排成任务:第6周产出性能测试报告V1,第9周产出用户培训签到与录屏,第11周产出试运行日志汇总。排进计划,才有资源保障。
5. 验收标准必须写清的五件事
无论什么类型的项目,一条合格的验收标准都应该回答五个问题。我把它们做成一张对照表,你可以直接拿去检查现有文档。
| 要素 | 必须回答的问题 | 不合格示例 | 合格示例 |
|---|---|---|---|
| 判定主体 | 谁有权确认这一条达标 | “双方确认” | “由甲方运维负责人签字确认” |
| 判定依据 | 依据什么材料或方法判定 | “根据实际情况” | “依据第三方压测报告与30天监控日志” |
| 判定阈值 | 达到什么数值算通过 | “性能良好” | “P95响应时间≤800ms,错误率<0.1%” |
| 判定时点 | 什么时间点前完成确认 | “验收阶段” | “试运行满30个自然日后5个工作日内” |
| 不达标处置 | 不达标时怎么办 | 未提及 | “给予15个自然日整改期,整改后复测,复测仍不达标按合同第X条处理” |
6. 把模糊词替换成可检查项
下面这张替换表是我在内部培训里最常发的一张纸。它不解决所有问题,但能解决八成扯皮。
| 模糊表达 | 问题所在 | 可检查写法 |
|---|---|---|
| 尽快响应 | 没有时间口径 | P1故障30分钟内响应,4小时内给出处理方案 |
| 系统稳定 | 没有判定标准 | 连续运行30天,P1故障≤1次,可用率≥99.5% |
| 界面友好 | 主观判断 | 经5名以上目标用户完成可用性测试,任务完成率≥90% |
| 基本可用 | 范围不清 | 需求清单中标注为“必须”的42项功能全部验收通过 |
| 数据完整迁移 | 没有校验方法 | 抽样1000条比对,字段级一致率≥99.9%,差异清单双方确认 |
| 提供培训 | 没有形式与验收 | 提供2场各3小时现场培训,覆盖≥20人,签到与录屏归档 |
7. 用 Given-When-Then 写验收条件
软件类项目我强烈建议用结构化方式写验收条件。它比自然语言更容易对齐口径,也更容易直接转成测试用例。下面是一个真实用过的模板片段。
需求: 订单批量导出
验收条件 1:
Given 当前用户具备"订单导出"权限,且筛选结果共 12000 条订单
When 用户点击"导出全部"并选择格式为 xlsx
Then 系统在 60 秒内生成文件,文件名包含导出时间戳
And 文件行数与筛选结果一致(允许 ±0 行误差)
验收条件 2:
Given 当前用户不具备"订单导出"权限
When 用户访问订单列表页
Then "导出全部"按钮不可见且接口返回 403
And 操作日志中记录一次越权访问尝试
验收条件 3:
Given 导出任务超过 50000 条
When 用户提交导出请求
Then 系统转为异步任务并在任务中心展示进度
And 任务完成后通过站内信通知发起人
结构化写法的价值在于,每一条 Given 都是一个前置条件,每一条 Then 都是一个可验证结果,中间的 When 是可复现操作。测试人员可以直接照着执行,验收人员可以直接照着判断。

五、案例与数据观察:一个200人研发团队的验收证据链改造
讲抽象方法容易,我更愿意给一个具体案例。下面这个团队的情况在中大型企业里相当典型,我用它的数据来说明“证据链前置”能带来什么。
1. 项目背景与初始痛点
这是一家做企业服务的公司,研发约200人,分布在两个城市,三条产品线,每年交付三十个左右的项目。改造前,他们的信息是这样分散的:需求在某项目管理工具里,测试用例在共享文档里,缺陷在另一个工具里,变更记录在邮件和聊天记录里,培训记录在行政的表格里。
验收时,项目经理要花四到五个人日,把这些东西人工拼成一份验收材料。拼的过程中经常发现对不上:需求改了三次,用例还是第一版;缺陷关了,但没有回归记录。
2. 改造动作:把证据链固化进平台
他们的做法并不是买一个更贵的工具,而是把工作项结构改了。核心动作有四个。
- 把验收标准变成需求的字段:每个需求下必须填写“验收条件”,不填不允许流转到开发状态。
- 验收条件必须关联测试用例:一条验收条件至少对应一条用例,用例执行结果自动回写到验收条件上。
- 变更走审批流:变更单自动关联受影响的需求与用例,改了标准就自动标记对应用例需重跑。
- 验收视图按需求导出:一键导出“验收条件,用例,执行结果,关联缺陷,变更记录”的单页视图,替代人工拼表。
这个团队用的是 PingCode。选它的原因很实际:一是他们属于100人以上、多产品线协作的组织,需要把需求、迭代、测试、缺陷放在同一条链路上;二是需要私有化部署,把项目数据留在自有服务器上,验收审计和证据留存更可控;三是他们原本用的是 Jira,历史数据要平滑迁移,不能推倒重来。
需要说明的是,工具只是载体。真正起作用的是“验收条件不填不能流转”这条规则,工具只是让这条规则变得可执行、可统计、不可绕过。

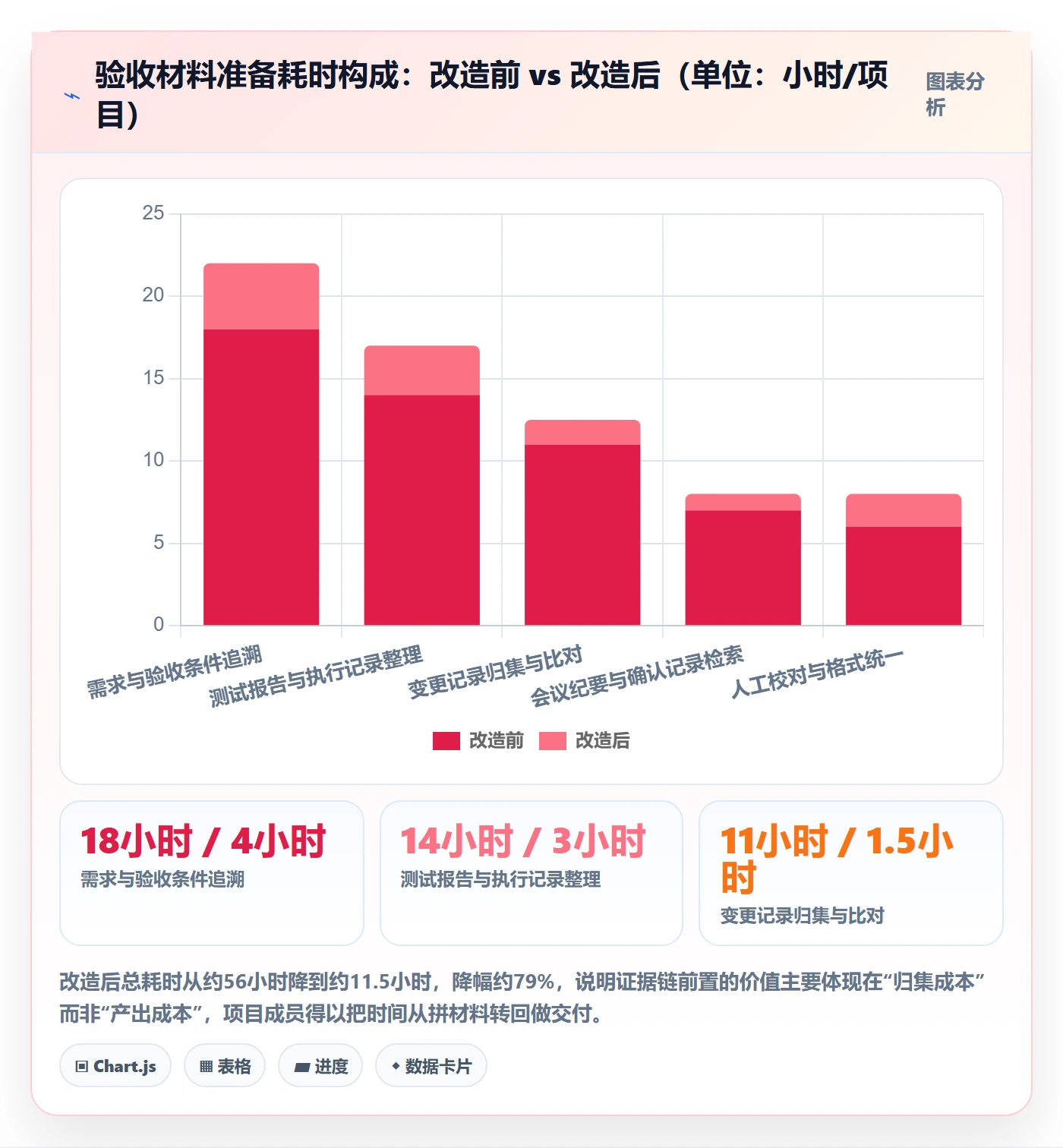

3. 改造前后的数据观察
下面这组数据来自他们企业内部的项目复盘记录,统计范围是2023,2024年共27个交付项目,口径为“验收准备阶段实际投入”。样本有限,只作为趋势参考,不是行业基准。

除了准备耗时,还有三项变化值得关注。验收会议平均时长从3.2小时降到1.6小时,因为争论从“到底做没做”变成了“这一条怎么判”;因无法举证导致的争议次数从平均2.3次/项目降到0.4次/项目;一次验收通过率从61%提升到85%。
85%这个数字并不意味着项目质量突然变好了,而是很多原本会在验收现场暴露的模糊点,在需求阶段就被迫澄清了。验收通过率的提升,本质上是沟通质量的提升。
4. 反面案例:三个版本的需求文档
作为对照,我再说一个几乎同时期的项目。团队用的方式是共享盘加表格,需求文档有V1、V2、V3三个版本,命名里没有日期,也没有变更说明。
初验时双方以V3为准,终验时甲方对接人拿出一份自己保存的V2,指出其中一条“必须支持批量删除”在V3里被删掉了。项目组说这条需求后来被口头取消了,但拿不出任何书面确认。
最后结果是:补做这个功能,延期两周,尾款分两笔支付。这个案例让我更确信一件事,版本不是问题,版本之间的关系没有留痕才是问题。

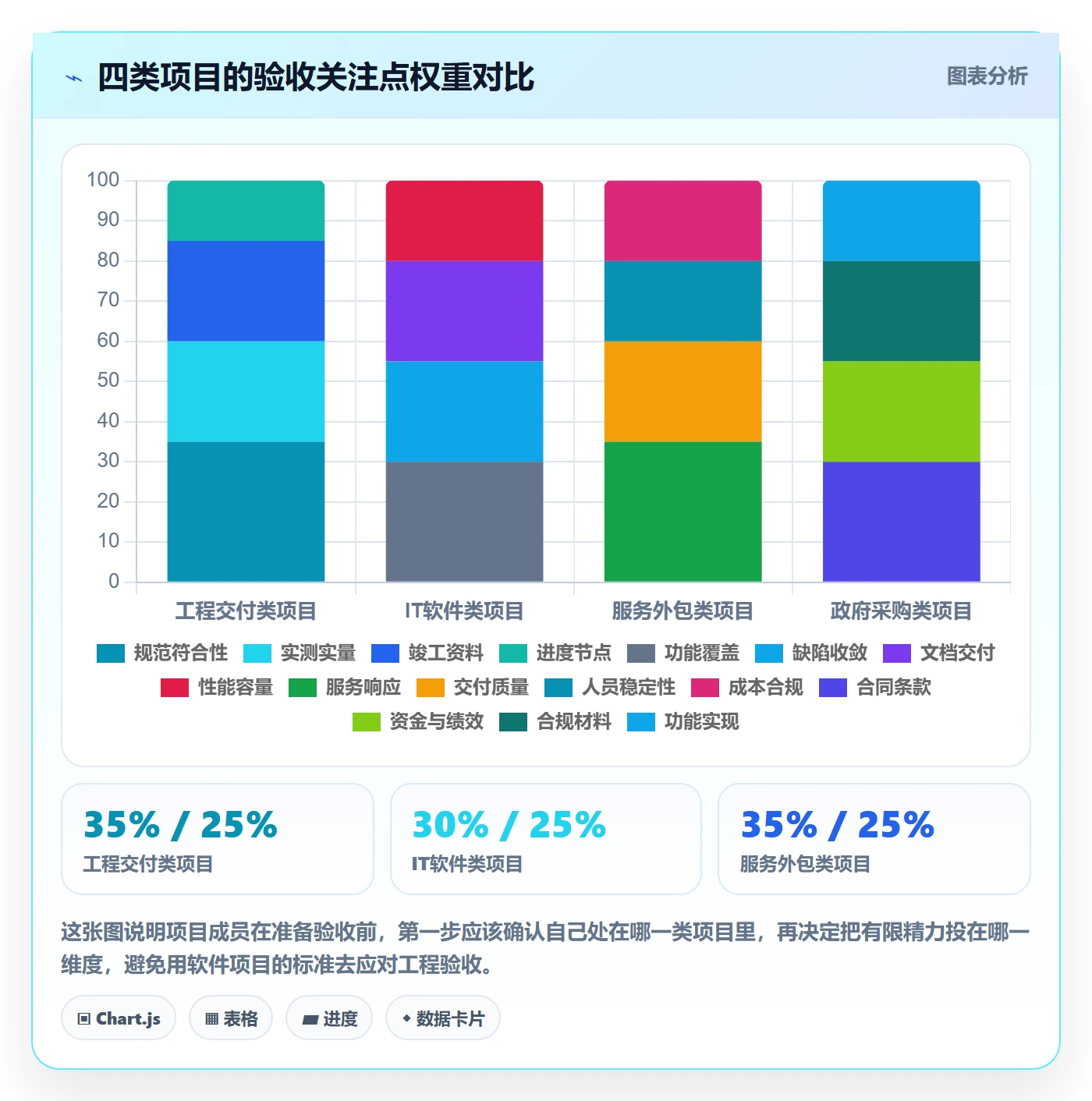

5. 不同项目类型,验收关注点的权重完全不同
很多教程把验收写成一套通用流程,这是我最不认同的地方。工程、软件、服务外包、政府采购四类项目的验收逻辑差异很大,硬套一套话术只会踩坑。

关于政府采购类项目,我需要特别提醒一点:政府采购项目的预算绩效管理文件强调的是财政资金使用绩效,它的适用范围和条款有自己的边界,不能直接当作通用项目验收教程来套用。具体条款、适用范围和生效时间,请以官方发布的正式文件为准。同理,工程领域的验收标准规范有明确的行业标准编号和强制性、推荐性之分,实际使用前必须核实版本和适用性,不要凭记忆引用。
六、不同情况下的行动建议
方法讲完,落到“我该干什么”。我把行动建议按角色和项目类型分开,你可以直接对号入座。
1. 如果你只是普通项目成员
你手上的权限有限,但你控制着三项关键资产:你写的代码或交付物、你产出的记录、你对承诺的表述。
- 接活时问一句“这一条怎么算做完”。不是挑刺,是对齐。把答案写进需求评论或邮件里,抄送项目经理。
- 每天留下一条可追溯的记录。可以是提交说明、测试记录、问题处理日志,不必长,但要有对象和结论。
- 不做超出授权的承诺。甲方或对接人问“这个能不能加”,标准回答是“我记下来,今天内让项目经理给您正式答复”。
- 把自己的交付物对到验收标准上。每完成一个模块,检查它对应哪条验收条件、需要什么证据、证据由谁产。
2. 如果你是模块负责人或技术骨干
你的核心价值是把模糊目标翻译成可执行的验收条件。这件事只有懂技术的人做得准,项目经理通常做不到位。
建议你主动做三件事:为负责模块写一份验收条件清单,每条标注验证方式和证据形式;在测试阶段就跑一次“模拟验收”,用甲方的视角过一遍;提前识别三条最可能被挑战的标准,准备好数据和应对口径。
3. 如果你是项目经理或PMO
你控制的是机制。机制的核心不是多开会,而是让“没有验收条件的需求不能进入开发”和“没有证据的交付不能进入验收”这两条规则真正生效。
可行的做法包括:在需求模板里把验收条件设为必填字段;在项目计划中把“证据产出”排成具体任务;在初验前组织一次内部预验收,由不参与该模块的人扮演甲方提问。
4. 按项目类型调整重心
| 项目类型 | 最容易被卡的点 | 项目成员应优先准备 |
|---|---|---|
| 工程交付类 | 隐蔽工程记录、材料报验、竣工图 | 分部分项验收记录、材料合格证、实测实量数据 |
| IT软件类 | 需求追溯、缺陷收敛趋势、性能达标 | 需求,用例,缺陷追溯链、压测报告、试运行日志 |
| 系统集成类 | 接口联调记录、第三方配合责任 | 接口测试报告、联调会议纪要、责任边界确认书 |
| 服务外包类 | SLA达成率、人员更替导致的知识断层 | 月度服务报告、工单处理时效统计、交接文档 |
| 政府采购类 | 合规材料、资金使用绩效、审计口径 | 合同条款对照表、资金使用明细、绩效指标完成证明 |
5. 验收前四周该做什么
我给团队用过一张倒排表,效果比临时突击好得多。第四周完成验收条件终稿确认并锁定;第三周完成证据自查,缺什么补什么;第二周做内部预验收,模拟甲方提问;第一周锁定汇报材料、确认参会人和签字权限。
这套节奏的关键在于把“找材料”这件事从三天变成三周,每天只花一点时间。分散做,成本极低;集中做,代价极高。

七、不同情况下的取舍
所有建议落到实处都要做取舍。验收这件事没有完美方案,只有和项目特征匹配的方案。

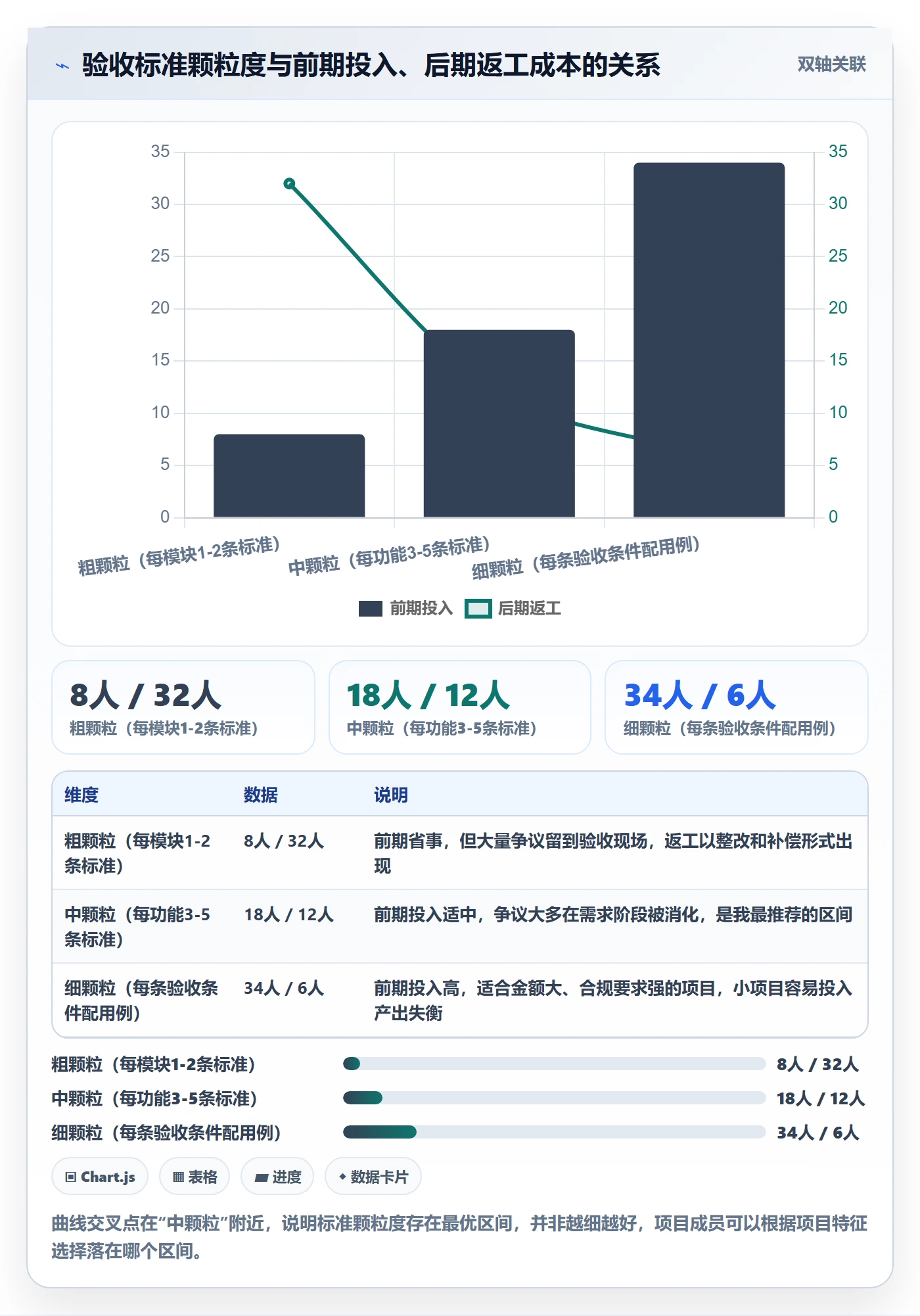

1. 标准颗粒度:写多细才合适
写得太粗,解释权旁落;写得太细,前期投入高、变更成本大。我的经验是看两个变量:项目金额和需求变更频率。金额大、变更少的项目值得写细;迭代快、需求还在探索的项目,写细反而是负担。
一个折中做法是分层:核心指标写细到可验证,辅助功能写到“功能清单逐项确认”即可。

2. 证据准备:全量还是抽样
全量准备证据成本高,抽样又可能被质疑代表性。我的判断是:与钱和合规相关的全量,与体验和质量相关的抽样。资金流水、合同条款、合规材料必须全量可查;界面体验、数据迁移质量可以约定抽样比例和判定规则,前提是抽样方法要在验收标准里写清楚。
3. 发现问题:当场暴露还是会前消化
这取决于问题的性质。影响主流程、可能推翻验收结论的问题,必须提前私下沟通,给对方准备时间,也给项目组留整改窗口;不影响结论的小问题,可以在初验时主动提出并附整改计划,反而能增加可信度。
最糟的做法是两种极端:把所有问题都藏到终验,或者把所有问题都甩到初验现场让对方措手不及。前者失信,后者失分。
4. 变更来了:接受还是拒绝
项目成员在变更上最容易犯的错是“先做了再说”。正确的顺序永远是先确认范围、时间、成本影响,再决定做不做。接受变更不丢人,接受不留痕的变更才是灾难。
如果变更确实无法走完流程,至少要留下一封确认邮件,写明“本次调整内容、影响范围、双方知情”,并抄送双方负责人。一封邮件,能在终验时救你一次。
5. 工具投入:用平台还是用表格
表格和共享文档不是不能用,它在小规模、短周期、单团队的项目里完全够用。问题出在规模:当团队超过一百人、产品线多于两条、项目周期超过六个月,靠人工拼材料的成本会迅速超过平台投入。
判断标准很简单:如果你在验收准备上花的工时超过项目总工时的3%,就值得考虑把证据链固化到工具里。对中大型企业来说,支持私有化部署、能平滑迁移历史数据的方案会更现实一些,毕竟验收材料的可追溯性和数据留存本身也是审计要求的一部分。
八、可直接套用的模板与检查清单
这一节我尽量给能直接复制走的东西,不需要你再加工。
1. 项目目标验收标准表
| 目标 | 可量化指标 | 验证方式 | 证据形式 | 责任人 | 时点 |
|---|---|---|---|---|---|
| 提升工单处理效率 | 平均处理耗时≤6分钟 | 系统埋点统计 | 30天统计报表 | 模块负责人 | 试运行满30天 |
| 系统性能达标 | P95响应≤800ms,错误率<0.1% | 第三方压测 | 压测报告 | 性能负责人 | 上线前2周 |
| 数据迁移准确 | 字段级一致率≥99.9% | 抽样1000条比对 | 比对记录+差异清单 | 实施负责人 | 迁移完成后5日内 |
| 用户会使用 | 培训覆盖≥20人,考核通过率≥90% | 现场培训+考核 | 签到表+录屏+成绩单 | 培训讲师 | 上线前1周 |
| 运维可接管 | 甲方运维完成3次独立操作 | 实操演练 | 演练记录+签字 | 交付负责人 | 终验前3日内 |
2. 验收前自检清单
- 目标是否都已翻译成带口径、数值、条件的指标?
- 每条指标是否有明确的验证方式和对应证据形式?
- 每条证据是否指定了产出人和产出时点?
- 所有变更是否有书面确认,并同步更新了验收条件?
- 缺陷是否全部闭环,未闭环的是否有书面说明和影响评估?
- 文档版本是否唯一,是否标注了日期和变更说明?
- 培训、移交、账号权限是否已完成?
- 签字权限是否已确认,谁有权代表双方签字?
- 不达标条款的处置方式是否已在合同中写明?
- 是否做过一次由“外部视角”主导的预验收?
3. 验收汇报提纲
汇报结构不要按时间顺序讲过程,要按结论顺序讲结果。我常用的提纲是:第一页给结论和整体达标情况;第二页逐条对照验收条件,用数据说话;第三页列出遗留问题和整改计划,含责任人和时间;第四页说明移交安排和后续支持;最后留出提问时间。
整场汇报里,最忌讳的是用二十分钟讲“我们团队多么努力”,最后三分钟才讲结论。验收汇报不是述职,是举证。
4. 问题整改跟踪表
| 问题编号 | 问题描述 | 严重级别 | 原因 | 整改措施 | 责任人 | 截止日期 | 状态 |
|---|---|---|---|---|---|---|---|
| Q-001 | 批量导入10万条时超时 | 高 | 未做分批提交 | 改为异步分批任务 | 开发A | 10月18日 | 整改中 |
| Q-002 | 运维手册缺少备份恢复步骤 | 中 | 文档模板不完整 | 补充章节并录制演示 | 交付B | 10月20日 | 待验证 |
| Q-003 | 两个历史报表数据口径不一致 | 中 | 迁移规则未覆盖 | 重新抽取并出具比对报告 | 实施C | 10月22日 | 已闭环 |

九、常见问题快答
1. 项目已经进行到一半了,现在补验收标准还来得及吗?
来得及,但要换个策略。不要试图补全所有历史文档,集中补“终验一定会被问到的三条”:核心功能是否达标、关键性能是否达标、数据是否准确。把这三条的证据补齐,能覆盖大部分风险。
2. 需求一直在变,标准根本定不下来怎么办?
那就把稳定的部分定死,把变化的部分约定“变更规则”。例如约定每月固定一天确认变更、变更必须书面、变更影响超过5人日需重新评审。标准可以变,但变更的规则必须稳定。
3. 甲方不给明确标准,只说“你们按行业惯例做”怎么办?
“行业惯例”不是标准,是风险。应对办法是自己写一版标准,主动发给对方确认,并约定“三个工作日内未回复视为认可”。把不确定性转化为时限内的沉默确认,是保护自己最现实的方式。
4. 初验时甲方提了不合理要求怎么办?
先记录,不当场争论。会后区分三类:合同内明确要求的,照做;合同内模糊但合理的,协商确认;合同外新增的,走变更流程。当场争论只会破坏气氛,事后拿合同说话才有力量。
5. 作为普通成员,我提验收标准会不会被说多事?
换个说法就不会。不要说“你们标准写得不清楚”,而要说“我担心这一条验收时不好举证,我提个可量化的写法您看看”。前者是指责,后者是帮忙,效果完全不同。
十、结语:把验收当成一次提前的自我举证
这篇文章的核心观点其实只有一个:验收不是项目末尾的一次考试,而是从立项开始的一场持续举证。项目成员之所以在验收时最被动,不是因为不懂流程,而是因为在整个过程中,没有人为“证据”这件事负责。
我见过最从容的团队,做法并不复杂。他们在需求阶段就把验收条件写完,在开发阶段就把证据产出排进计划,在测试阶段就跑过一次模拟验收,在初验阶段主动暴露问题并给出整改表。到终验那天,他们只是把已经做过的事再说一遍。
也见过最狼狈的团队,所有人都在加班,所有人都在找文件,所有人都在说“这个我们真的做了”。区别不在技术能力,而在有没有人从第一天就开始攒证据。
下一步我建议你做三件具体的事。今天就翻开你负责的那部分需求,检查有没有可验证的验收条件,没有就补一条。本周整理一次证据清单,看看哪条标准目前拿不出证据,缺什么补什么。验收前两周做一次预演,让别人扮演甲方来问你三个最难的问题。
最后送你一句我在很多次复盘后写进团队规范的话:不要指望验收那天你能说服别人,要指望验收那天你有东西可以给别人看。
常见问题解答(FAQ)
1. 项目目标验收标准和‘验收通过’到底有什么区别?新人该怎么判断自己手里的目标算不算可验收?
我第一次被拉进项目组时,听项目经理说‘这个模块验收通过了’,我以为就是对方说没问题、签个字。结果到正式评审时,客户追问‘你说的通过依据是什么’,我才发现我们内部认为的通过和客户定义的通过完全不是一回事。我想知道,作为一个普通项目成员,怎么提前判断自己负责的目标到底能不能被验收。
验收标准是事先写清、双方确认、可被证据验证的规则;‘验收通过’是按这套规则逐项核对后得出的结论。判断一个目标是否可验收,你只问五件事:谁确认、依据什么、达到什么、何时确认、不达标怎么办。如果这五件事里有任何一项答不出来,这个目标在成员层面就是不可验收的,必须先补标准再干活。
比如‘系统运行稳定’不是标准,‘连续运行7天无P1级故障、可用率不低于99.5%、由运维提供监控截图’才是标准。新人最实用的自检动作是:拿到任何任务,先用这五问对照一遍,答不全就当场提出来,不要等验收会再补。
2. 初验和终验到底有什么区别?作为项目成员,我在初验阶段应该重点做什么,才不至于终验时被翻旧账?
我们项目上个月做了一次初验,会上客户提了七八个问题,我们改完就以为没事了。结果这个月终验时,客户又把当初提过的问题重新问了一遍,问我们整改的证据在哪。我当时只负责改代码,根本没留整改记录,被问得特别被动。我想搞清楚初验和终验的分工,以及我这种执行成员在初验阶段到底该留什么。
初验的核心是暴露问题并形成整改闭环,终验的核心是正式确认、签字和移交。不同行业和合同对初验、终验的定义会有差异,具体以合同和管理办法为准,但成员的动作是通用的:初验阶段每解决一个问题,都要留下‘问题描述,原因,措施,责任人,完成时间,验证方式’六项记录,最好附带截图、日志或测试报告。
终验时评委不会听你复述过程,只会看每个问题有没有闭环证据。所以初验不是走过场,它是你收集证据的关键窗口。建议你在初验会议结束后24小时内,把问题清单和整改跟踪表同步给项目经理,自己留一份底稿,终验前一周再核对一遍闭环状态。
3. 验收材料到底要准备哪些?有没有一份项目成员能直接照着用的证据链清单,避免临时补材料?
验收前一周,项目经理突然在群里喊‘大家把手头的材料发我’,我翻遍电脑才发现很多会议纪要、变更记录、测试截图都散落在聊天记录里,有的甚至没存档。那几天我们几乎通宵补材料,还被质疑真实性。我想知道,作为项目成员,平时应该按什么结构积累证据,才能在验收时不用慌。
验收材料按四类归档最实用:需求与目标类,包括需求文档、目标责任书、范围说明;过程类,包括会议纪要、变更单、进度报告、风险记录;结果类,包括测试报告、试运行记录、培训记录、验收报告;管理类,包括签字记录、审批流截图、移交清单。
证据链的核心原则是可追溯、可对应、可验证,也就是每一项验收标准都能找到至少一份对应证据,且证据之间能互相印证,而不是孤立的截图。成员层面的做法是:接到任务时就建一个按项目节点命名的文件夹,每周五花十分钟把本周产生的新证据归位,不要等验收前集中补。
临时补的材料最容易出现时间戳矛盾、版本不一致、签字缺失这三类问题,一旦被评委发现,会直接影响整项标准的可信度。
4. 验收汇报和答辩时,项目成员最容易踩的坑是什么?如果被问到答不上来的问题,应该怎么回应?
我上次代表团队做验收汇报,PPT准备了三十多页,结果讲到一半评委打断我问‘你这项标准的达标依据是哪个文件’,我当场卡住,只能含糊说‘应该是测试那边确认过’。场面特别尴尬,后来项目经理还专门去补解释。我想知道,作为要上台汇报的成员,怎么组织内容才不被问倒,万一真答不上来又该怎么处理。
汇报最大的坑是堆过程、不讲结论,以及用‘应该是’‘基本没问题’这类模糊表述。正确结构是结论先行:先明确本次是‘通过’‘有条件通过’还是‘不通过’,再用数据逐条对应验收标准,最后讲遗留问题和整改计划。
每条标准都要能说出依据文件名、版本号和数据口径,比如‘可用率99.6%来自2024年3月1日至3月7日的监控报表v2.1’。如果被问到确实答不上来的问题,不要编,直接说‘这一项我需要核对原始记录,今天下班前书面补充给您’,然后当场记下问题、明确回复时间。
评委反感的不是你暂时不知道,而是你含糊搪塞或越权承诺。同时注意签字权限,成员不要替项目经理或客户做通过与否的表态。
核心关键词
文章包含AI辅助创作:项目目标验收标准教程:项目成员入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313031
读者评论
看完那个响应速度的例子太真实了。我们项目也是合同里只写了“良好性能”,终验时甲方按双十一标准来要求,最后免费加了两个月运维。建议立项时就把P95响应时间、并发数写进需求附件,比事后扯皮强一百倍。
作为开发,最委屈的就是功能明明做了,却拿不出连续30天的无故障证明。文章说的“举证失败”太扎心。现在我们每完成一个模块就同步归档测试报告和监控日志,验收时直接甩材料,省得被质疑。
初验那十七条问题不跟踪,终验原样拍桌上,这场景我经历过。当时没人把会议纪要变成带责任人和截止日期的整改表,结果终验拖了一个半月。现在学乖了,初验完立刻建跟踪表,每周对进度。
证据衰减漏斗图给我看愣了,18条目标最后只剩4条有证据,终验一次过的才3条。我们团队现在把证据产出排进项目计划,第6周出性能报告,第9周收培训签到,验收前不再手忙脚乱。
