去年第四季度,我去一家 180 人的 SaaS 公司做季度复盘。CEO 把年度目标投在屏幕上:全年 ARR 增长 60%。我随手抽了 12 名员工,问了同一个问题:"你手上正在做的事,和这条目标是什么关系?"12 个人里有 9 个答不上来,其中 3 个是总监。
会后 CEO 问我:"是不是我们的 OKR 写得不对?"我说不是。你们的问题不在 OKR 的写法,而在从年度目标到周任务之间,有整整三层翻译层是空的。目标停在 PPT 里,任务停在协作工具里,中间没有桥。
这几年我做目标管理落地陪跑,去过 40 人不到的创业团队,也去过 3000 人以上的集团事业部。绝大多数阶段目标失败,不是因为选错了方法论,而是因为目标在传导链上断掉了。这篇文章不讲"有哪些方法",而是告诉你:该选哪个、目标通常断在哪一环、以及明天开会就能直接用的四张清单。
一、先给结论:方法只占两成,传导链条占八成
先把结论摆出来,避免你在方法论的海洋里绕圈。
结论一:SMART、OKR、KPI、OGSM、平衡计分卡这些工具,解决的是"目标写得好不好",不解决"目标传不传得下去"。我经手的失败案例里,大约八成在目标写出来那一刻是合格的,死在后面。
结论二:阶段目标需要三层结构,缺一层就断一次。方向层(公司/事业部)、阶段层(季度/月度)、执行层(周任务)。很多团队只有第一层和第三层,中间那层是空气。
结论三:最常见的五个断点是,翻译层缺失、验收标准缺失、检查节奏缺失、资源未对齐、变更机制缺失。这五条我后面会逐条给自查标准。
结论四:清单比理念有用。管理者不需要再读一遍"目标管理的重要性",需要的是季度启动时能照着打勾的东西。这是本文第四部分四张清单存在的全部理由。

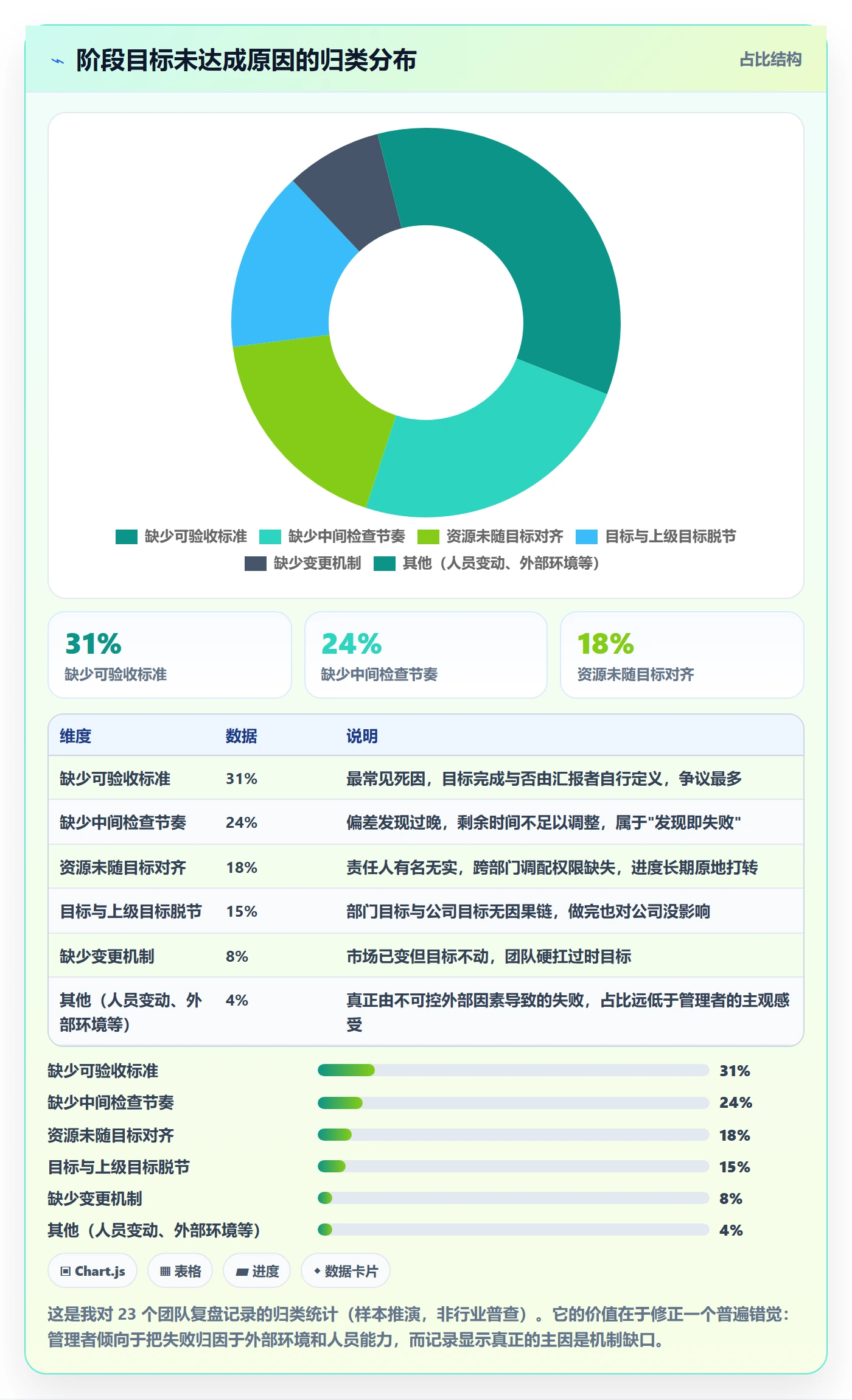

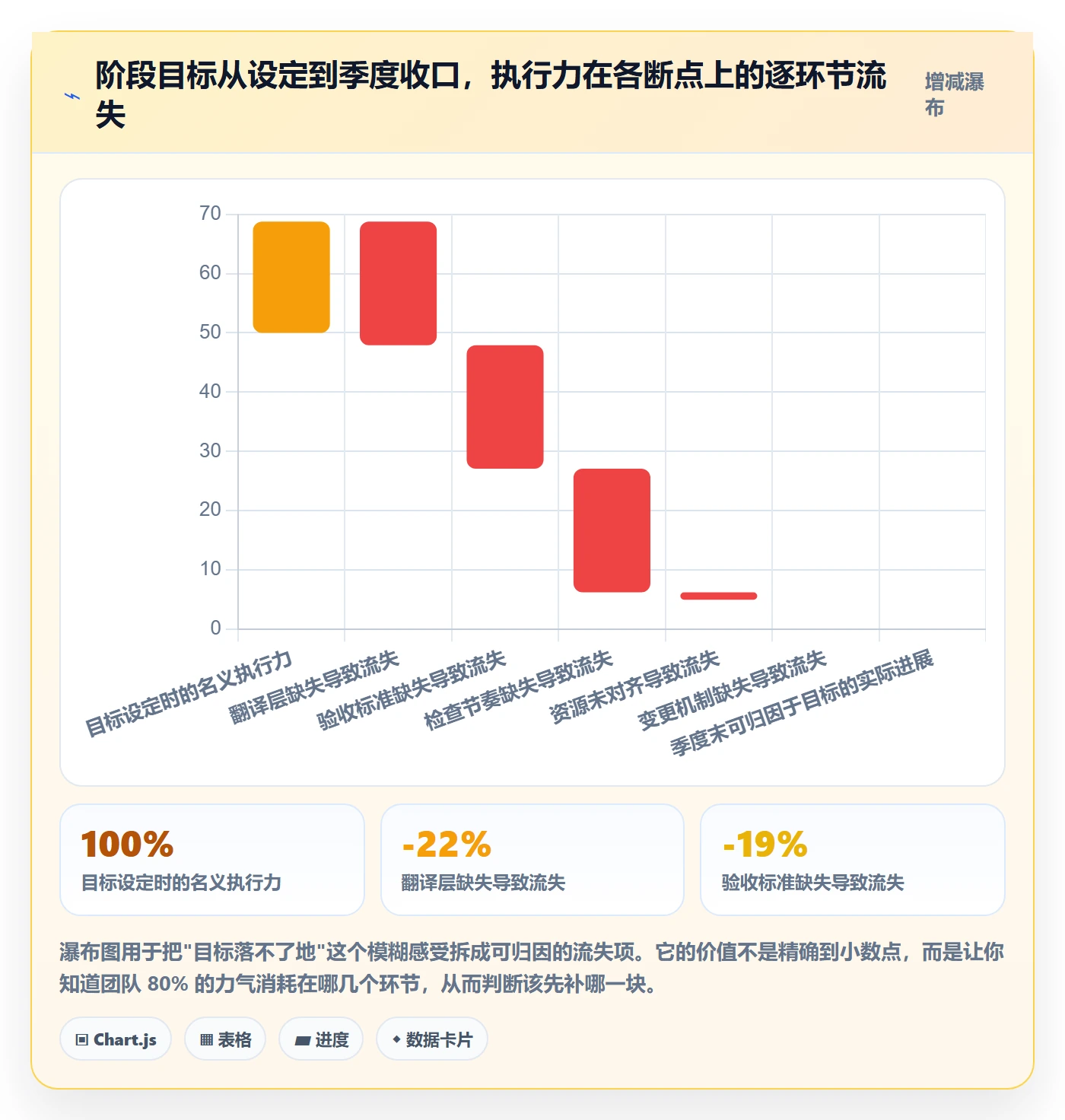

我做过一个粗糙但直观的样本统计:把过去两年我参与的 23 个团队目标复盘记录按层级拆开,统计"每一层目标中,带有可量化验收标准的比例"。结果是一条明显的下滑曲线。

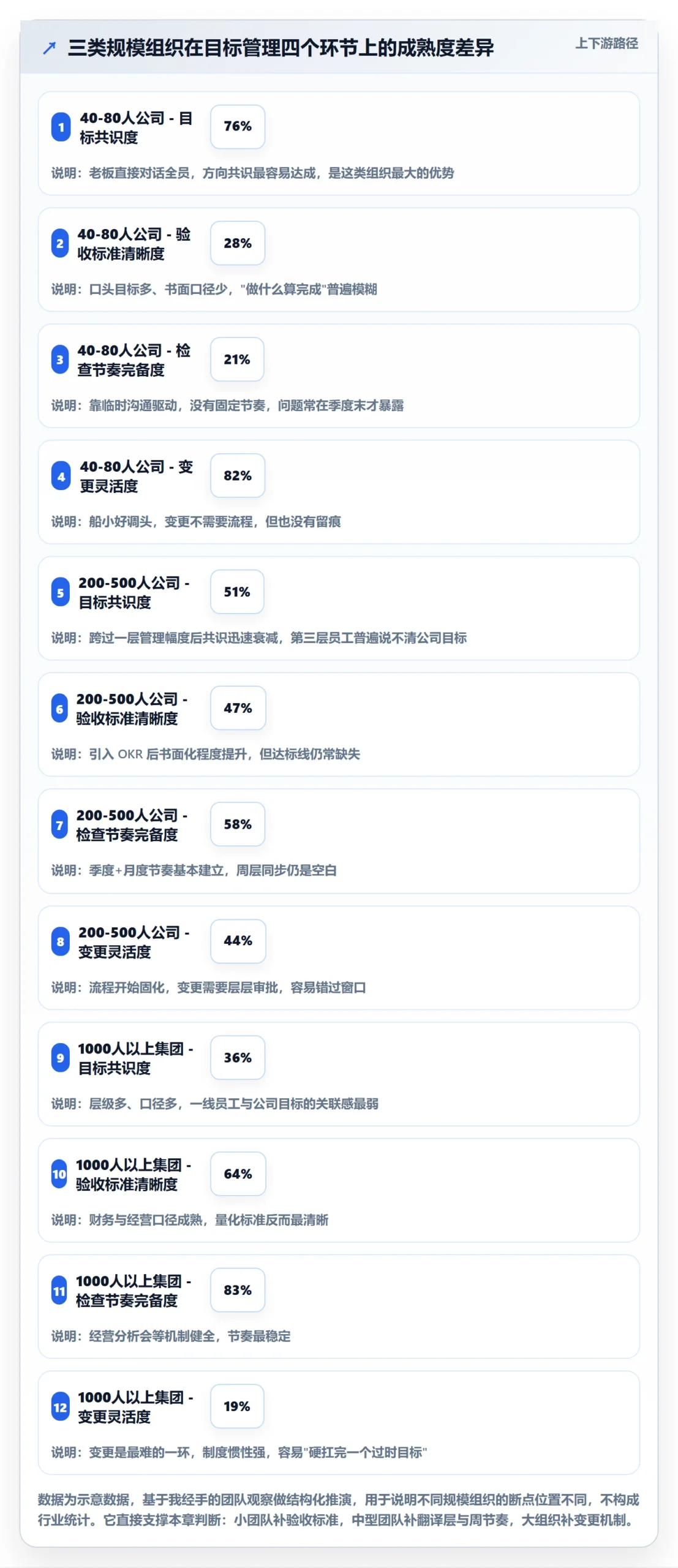

二、背景与真实场景:三种规模,三种断法
目标管理这件事,不同规模的组织断的地方完全不同。用同一套话术去讲,必然有一半人觉得"说的不是我"。
1. 40 到 80 人的创业公司:断在"共识"上没有断在"工具"上
这个阶段的公司通常不需要复杂方法论。老板坐在开放工位上,喊一嗓子全员都听得见,信息传递损耗极低。我见过的一个 60 人团队,全年没有一份正式的 OKR 文档,但季度目标完成度很高,因为他们每周一早上全员站会 30 分钟,老板亲口讲这一周最重要的一件事。
他们的断点在验收标准。老板说"把客户满意度做上去",团队就去做客户回访、做 NPS 问卷、做服务流程优化,每件事都对,但没人知道做到什么程度算完成。季度末老板觉得"没达到预期",团队觉得"我一直在做"。
2. 200 到 500 人的成长期公司:断在"翻译层"和"节奏"上
这是问题最集中的区间。人数超过一层管理幅度之后,老板的话传不到第三层,于是开始引入 OKR、引入季度复盘、引入绩效系统。但引入的往往是"形式",不是"机制"。
我去年陪跑的一家 320 人企业,季度 OKR 文档写得非常漂亮,公司级 4 个 O、16 个 KR,每个部门也都有对应目标。问题出在:部门目标是把公司 KR 换个说法抄了一遍,没有翻译成自己部门的动作。公司说"提升续约率到 85%",产品部写"提升续约率到 85%",那产品部具体要改什么功能、什么时间上线、谁负责,全都没有。
3. 1000 人以上的集团:断在"变更机制"和"资源对齐"上
大组织的目标管理流程通常是最规范的:季度启动会、月度经营分析会、季度复盘会,一样不缺。但流程越完整,僵化风险越高。我见过一个集团事业部,Q1 定下的目标到 Q3 市场已经变了,但没人敢提变更,因为"目标定了就不能改"是老板明确说过的。
结果就是:团队用 6 个月时间,非常努力地完成了一个已经不再重要的目标。

三、拆解误区:目标管理里最常被搞错的六件事
下面六条,是我在复盘会上重复讲过最多遍的内容。每一条我都见过至少三次真实翻车。
1. 误区一:把方法当成答案
最常见的提问是"我们该上 OKR 还是 KPI"。这个问法本身就错了。OKR 管的是"要不要挑战、要不要对齐",KPI 管的是"日常产出稳不稳定",它们不是二选一的关系。
真实判断是:一家公司里,不同部门适合不同的方法组合。销售部用 KPI 管过程量,产品创新组用 OKR 管探索方向,供应链用 OGSM 承接年度经营指标,这在成熟企业里是常态,不是混乱。
2. 误区二:把季度当成唯一节奏
OKR 的经典周期是季度,于是很多团队就只做季度。问题在于,季度是一个"来不及救"的周期。第 45 天才发现目标偏了,剩下 45 天基本只能接受结果。

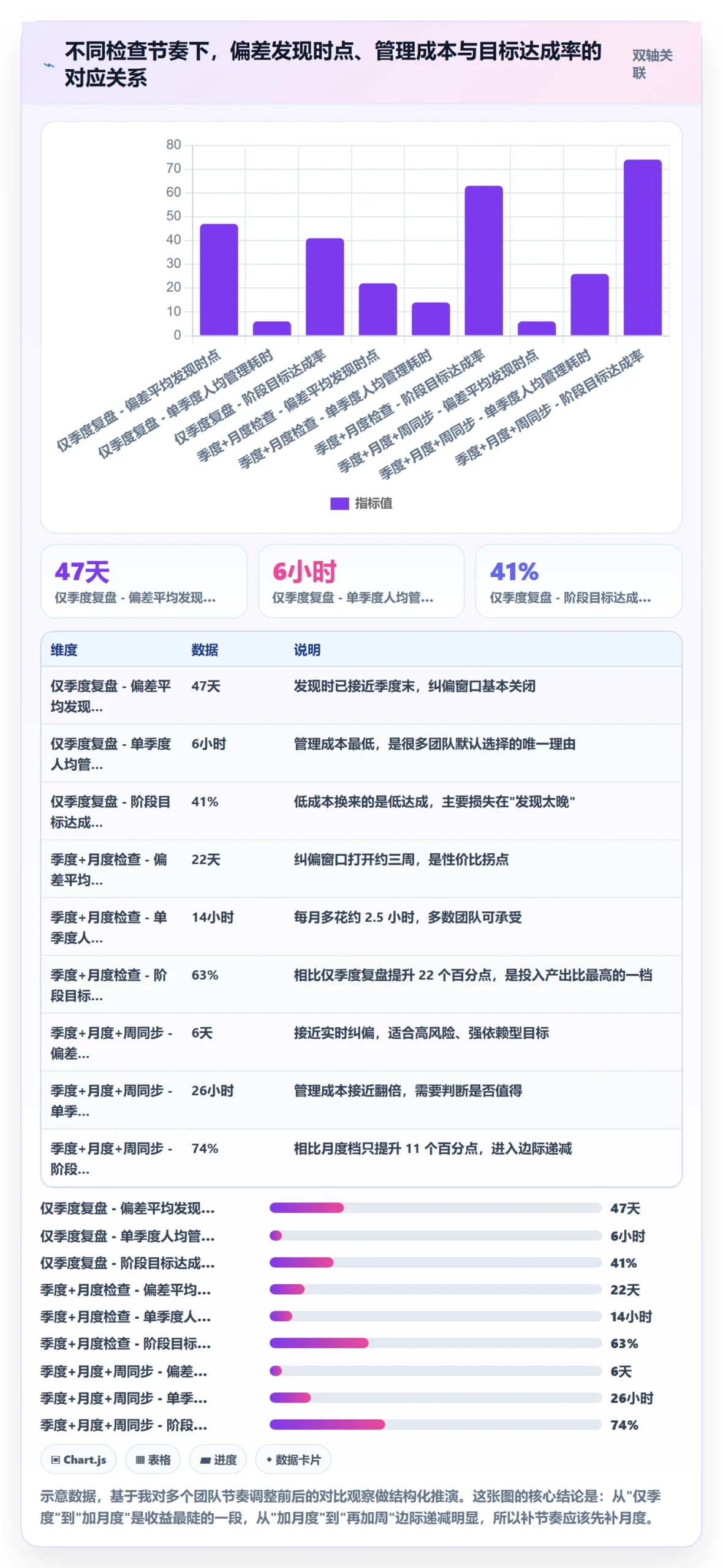

我统计过自己经手的项目,阶段目标偏差被首次识别出来的平均时间,在只有季度复盘的团队里是第 47 天;而加了月度检查的团队,这个数字是第 22 天。发现的早晚,直接决定还有没有调整空间。
3. 误区三:目标越多越全面
"3 到 5 个目标、每个目标 3 到 5 条关键结果",这是行业里流传最广的一条经验建议,但它是实践惯例,不是标准规定。我见过写得最好的一个团队,季度只定 2 个目标,因为他们的核心矛盾只有两个。
目标数量的判断依据应该是:这个季度如果只能解决两件事,是哪两件。而不是"我们部门有 8 项职能,所以要定 8 个目标"。
4. 误区四:责任人定了,就以为对齐了
目标卡上写了责任人名字,很多管理者就认为"这个事有人管了"。但责任人对齐的前提是资源对齐:人力、预算、决策权限。
我见过最典型的一次:一个部门负责人领了"把新客户交付周期从 45 天压到 30 天"的目标,但跨部门调配交付人力的权限不在他手上。这个目标从签字那天起就不可能完成,他花了三个月在协调会上打转。
5. 误区五:用考核驱动目标
把 OKR 直接挂到绩效系数上,是我见过杀伤力最大的一个操作。一旦挂钩,目标就会从"我们想达成什么"变成"我怎么写得能拿分"。团队会主动把目标写低,把容易做的写进 KR,把难的藏起来。
我的建议是:阶段性目标在探索期不直接挂钩考核,但可以挂钩资源和复盘评价;稳定期的经营指标才适合进考核。这需要区分目标的性质,不能一刀切。
6. 误区六:把复盘开成追责会
复盘会一旦变成追责会,下一次复盘拿到的一定是修饰过的数据。我在一个团队亲眼看到,因为第一次复盘时某位主管被公开质问,第二个月所有人的进度汇报都变成了"基本符合预期"。
复盘的产出应该是"机制改动清单",不是"责任人名单"。如果一个季度复盘下来没有改任何机制,那基本可以判断这场复盘是无效的。

四、专业判断逻辑:三层结构 + 五个断点自查
这一部分是全文的方法论核心。不用记太多,记住"三层"和"五个断点"就够了。
1. 三层目标结构:方向层、阶段层、执行层
(1)方向层
方向层回答"我们要往哪走",周期通常是年度或更长的战略周期,描述偏定性,由高层决策。例如"从项目制交付转型为订阅制服务"。
方向层不需要精确到数字,但必须回答一个问题:如果这一年只做成一件事,是哪件?答不出来,说明方向层还没想清楚,往下拆都是白拆。
(2)阶段层
阶段层是最容易被忽视的一层,也是我这篇文章最想强调的一层。它回答"未来三个月,用什么可验收的成果证明我们在往那个方向走"。
阶段层的核心特征是可验收:有口径、有数据源、有达标线。它在形式上是目标,在内容上已经接近"成果说明"。
(3)执行层
执行层回答"这一周谁做什么"。它的形态是任务、交付物、依赖项,不是目标。很多团队的病根在于:把执行层的任务直接当成了阶段目标来管,于是每周都很忙,季度末却说不清做成了什么。
三层之间的翻译规则只有一句话:上一层的"成果",是下一层的"任务"。公司层的成果是"续约率到 85%",部门层的任务就是"针对 Top 20 风险客户建立预警和干预机制"。如果下一层写的东西,和上一层的成果之间说不清因果关系,那这一层就是空的。

2. 五个断点与自查标准
下面五条,每条我都给出"现象,后果,自查问题,修复动作"。你可以直接在部门例会上逐条问。
(1)断点一:翻译层缺失
现象:部门目标就是把公司目标换个说法。公司写"提升客户满意度",部门也写"提升客户满意度"。
后果:季度末所有人都很忙,但公司指标没动。因为没有任何一个具体动作被真正指向目标。
自查问题:随机找一名部门成员,问他"你本周做的事,对应公司哪条目标的哪个环节"。答不上来,说明翻译层是空的。
修复动作:强制做一次"翻译会",要求每个部门把自己承接的公司目标,翻译成 2 到 3 条本部门可控的具体成果,并说明因果逻辑。
(2)断点二:验收标准缺失
现象:目标表述里有"提升""优化""加强""推进"这类动词,没有数字、口径和数据源。
后果:"完成"由汇报者自己定义,季度末必然产生争议,并且争议无法裁决。
自查问题:把每条目标念出来,问一句"这句话如果撕破脸吵起来,谁说了算、用什么数据说话"。说不出来就是不合格。
修复动作:每条阶段目标补三个字段:统计口径、数据来源、达标线(以及一条否决线,低于这条线明确算未达成)。
(3)断点三:检查节奏缺失
现象:只有季度复盘,没有问题发现的中间节点。
后果:偏差发现时间过晚,纠偏窗口关闭。这是"发现即失败"。
自查问题:问一句"如果一个目标偏了 30%,我们最早会在什么时候发现"。如果答案是季度末,那节奏是缺的。
修复动作:至少补一次月度检查,重点看偏差和原因归类,不看态度和努力程度。
(4)断点四:资源未对齐
现象:责任人唯一,但人力、预算、决策权限都不在责任人手上。
后果:责任人变成协调员,大量时间花在跨部门沟通和等待审批上。
自查问题:问责任人"为了完成这条目标,你可以自主决定的最大金额是多少、可以调动的人是谁"。答不上来,就是有责无权。
修复动作:在目标卡上增加"资源承诺"字段,明确人力、预算区间和决策权限上限,由上级签字确认。
(5)断点五:变更机制缺失
现象:目标一旦定下就不允许调整,或者相反,谁都能随意改。
后果:要么硬扛过时目标,要么目标失去严肃性,团队不再当真。
自查问题:问一句"什么条件下这条目标可以改、谁有权批、改完怎么同步给上下游"。如果没人答得上来,说明变更机制不存在。
修复动作:明确一条规则,目标陈述与达标线原则上不变更;里程碑和资源每月可申请调整一次,由指定角色审批并同步关联方。
五、方法选择器:别背百科,直接选

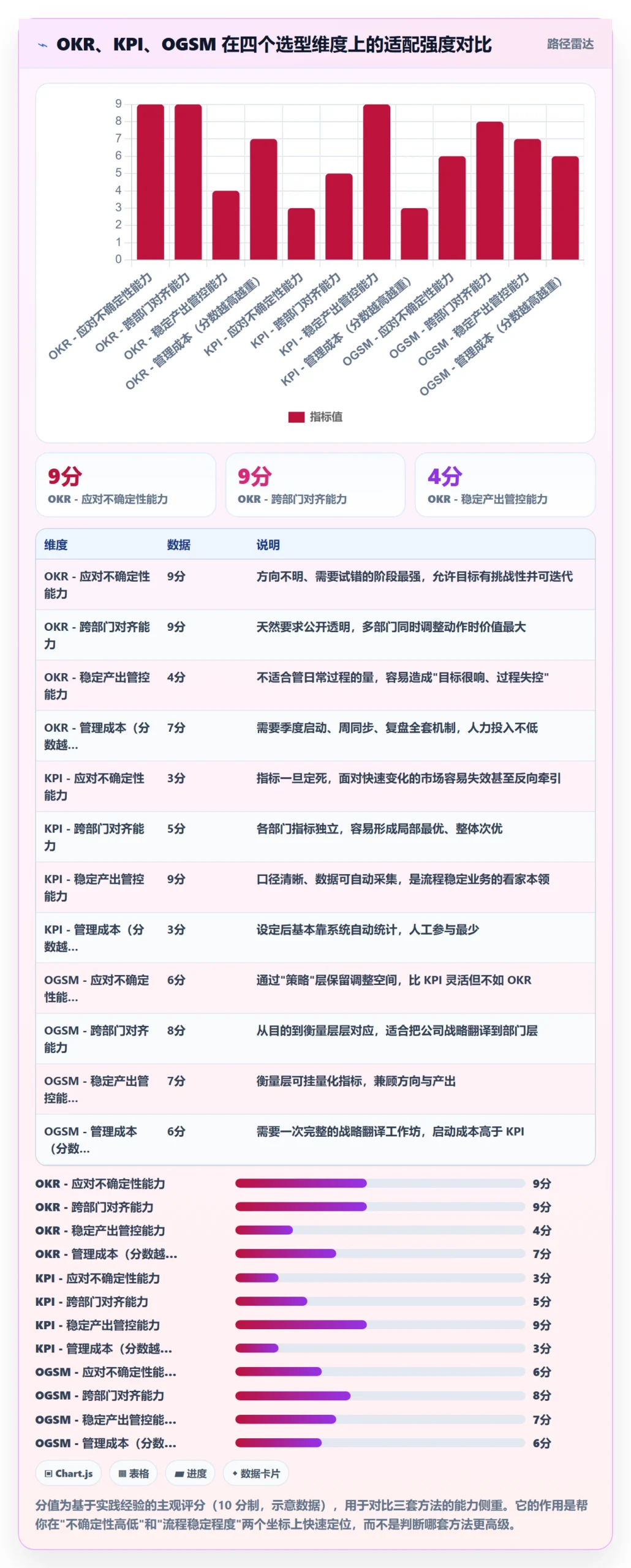

这一部分我不逐条讲起源故事,只讲每套方法解决什么问题、不解决什么问题,以及什么情况下该用它。
1. SMART:用来修句子,不用来管目标
SMART 的作用非常具体:把一句模糊的目标改写成一句可判断的句子。有资料把它溯源到 1981 年 George T. Doran 在管理类刊物上发表的文章,如果你要在正式材料里引用,建议核对一手出处与原始表述。
它解决"写得清不清楚",不解决"上下对不对齐"。我见过一个团队所有目标都写得非常 SMART,但十条目标里有七条和公司战略没关系。所以 SMART 是句子级的工具,不是体系级的工具。
2. OKR:用来处理不确定性和跨部门对齐
OKR 的常见叙事是从英特尔经 John Doerr 传到 Google,具体人物与时间节点不同来源说法略有差异,正式引用时建议核对。
它的真正价值不在于"目标要难",而在于把不同部门拉到同一张桌面上看同一件事。当一个季度的核心矛盾需要产品、研发、市场、销售同时调整动作时,OKR 的对齐价值才真正体现。
如果你们公司的业务高度确定、流程高度稳定,OKR 带来的对齐收益有限,反而增加了管理成本。
3. KPI:用来管稳定产出,代价是容易只见数字
KPI 适合产出可量化、流程相对稳定的场景,管理成本低、口径清晰是它最大的优点。风险在于:当指标本身成为目的,团队会优化数字而不是优化业务。
我见过一个客服团队把"平均响应时长"作为核心 KPI,结果客服倾向于快速结束对话、把复杂问题转派,响应时长短了,一次解决率掉了。
4. OGSM:用来把战略翻译成经营语言
OGSM 是目的(Objective)、目标(Goal)、策略(Strategy)、衡量(Measure)的缩写,在快消、零售类企业应用较多,中文译名不算统一。它的优势是层级清晰:目的讲为什么,目标讲做到什么程度,策略讲怎么做,衡量讲怎么验。
OGSM 特别适合年度经营层到部门层的那次翻译。如果你正卡在"公司战略落不到部门"这个环节上,OGSM 比 OKR 更顺手。
5. 平衡计分卡:用来做年度经营层的四维分解
平衡计分卡通常溯源到 Kaplan 与 Norton 在《哈佛商业评论》上的系列文章,从财务、客户、内部流程、学习与成长四个维度分解目标。具体首次提出的年份与刊物,正式引用前建议核实。
它适合有成熟年度经营框架的组织,不适合中小团队做季度目标。把平衡计分卡用在 50 人公司,通常的结果是花两周填完一整套表,然后再也没人打开。
6. 里程碑、WBS、甘特图:是骨架,不是替代品
这三样是项目型阶段目标的进度骨架。它们和上面几种方法是配合关系,不是替代关系:上层用 OKR 或 OGSM 定方向和成果,下层用 WBS 和里程碑管交付节奏。
常见错误是拿甘特图当目标管理工具,甘特图能告诉你什么时候做什么,但回答不了"为什么要做这件事"。
7. 一张选择对照表
| 团队规模 | 业务确定性 | 目标周期 | 推荐组合 | 要额外补的东西 |
|---|---|---|---|---|
| 10 人以下 | 低 | 周 / 月 | 周会 + 任务清单 | 补验收标准,别再靠口头目标 |
| 10-50 人 | 低 | 月 / 季 | 轻量 OKR + 月度检查 | 补里程碑,避免季度末才发现 |
| 10-50 人 | 高 | 月 / 季 | KPI + 月度检查 | 补质量类指标,防止只优化数字 |
| 50-200 人 | 低 | 季 | OKR + 月度检查 + 周同步 | 补翻译层,部门目标必须翻译成自身动作 |
| 50-200 人 | 高 | 季 / 年 | OGSM + KPI + 月度检查 | 补变更机制,避免目标僵化 |
| 200-1000 人 | 混合 | 季 / 年 | 公司级 OKR + 部门级 KPI / OGSM | 补资源对齐,责任人必须有可调动资源 |
| 1000 人以上 | 高 | 年 / 季 | 平衡计分卡 + OGSM + 经营分析会 | 补变更机制与一线共识,防止目标与市场脱节 |
| 项目型团队(任意规模) | , | 按项目 | 里程碑 + WBS + 关键路径 | 补目标层,说明项目成功与公司目标的关联 |
这张表不是标准答案,是一张"起点表"。你要做的第一件事不是照抄,而是先判断自己处在哪一行,然后再决定补什么。

六、落地清单:四张表 + 一套节奏
这一部分是本文最可以直接拿走用的部分。四张清单,每张都是"检查项 + 判断标准 + 不通过怎么处置"三列结构。我的建议是打印出来,在对应会议上逐条过。
1. 季度启动清单
| 检查项 | 判断标准 | 不通过的处置 |
|---|---|---|
| 目标陈述是否可验收 | 有统计口径、数据源、达标线三个要素 | 当场改写到满足三要素为止 |
| 责任人是否唯一 | 每条目标只有一个名字,协同方单独列出 | 拆目标或明确第一责任人 |
| 资源是否落实 | 人力、预算、决策权限三项均有书面承诺 | 由上级现场确认或调低目标 |
| 里程碑是否设定 | 至少 2 个中间节点,且节点可验收 | 补设节点,避免只有终点 |
| 是否开过对齐会 | 上下游部门在场并明确各自动作 | 补一次对齐会,不接受邮件确认代替 |
| 目标数量是否克制 | 公司级 2-5 条,个人 1-3 条 | 砍掉"重要但不关键"的目标 |
2. 月度检查清单
| 检查项 | 判断标准 | 不通过的处置 |
|---|---|---|
| 进度与计划偏差 | 能量化出偏差百分比,而非"基本正常" | 补量化,不接受定性描述 |
| 偏差原因归类 | 归入五类:目标、资源、能力、外部、协作 | 无法归类说明根因没找到 |
| 是否需要调整资源 | 明确写出需要谁支持、支持什么、什么时候 | 升级到上一级协调会 |
| 下月关键动作 | 不超过 3 项,每项有负责人和完成时点 | 超过 3 项说明没抓重点 |
3. 周同步清单
| 检查项 | 判断标准 | 不通过的处置 |
|---|---|---|
| 本周承诺 vs 实际 | 逐条对照上周承诺,完成/未完成明确 | 未完成必须说明是偏差还是变更 |
| 阻塞项 | 指出具体卡点,而非"推进中" | 卡点超过一周的升级处理 |
| 需要谁支持 | 指名道姓,讲清具体请求 | 当场约定对接时间 |
| 下周承诺 | 不超过 3 项,与月度关键动作对齐 | 与月度动作无关的应当砍掉 |
4. 季度复盘清单
| 检查项 | 判断标准 | 不通过的处置 |
|---|---|---|
| 目标达成情况 | 按目标卡的达标线逐条判定,不用"接近"这类词 | 判定存疑的回到口径层复核 |
| 偏差根因 | 每条未达成目标至少给出一条机制层面的原因 | 只归因于"人不行"的一律重做 |
| 可复用的做法 | 写出 1-2 条可沉淀进流程的做法 | 没有则本季度无组织学习发生 |
| 机制改动清单 | 明确列出下一季度要改的机制及负责人 | 没有机制改动,视为复盘无效 |
5. 目标变更申请机制
变更机制是四张清单之外最容易被忽略的一块。我建议把它做成一张独立的小卡,明确四个字段:谁可以提、什么条件可变更、谁批准、如何同步。
一条可以直接参考的规则是:目标陈述与达标线原则上不变更;里程碑与资源每月可申请调整一次。这样既保住了目标的严肃性,又留下了执行层的调节空间。
下面是一张目标卡的结构示例,可以直接复制到你们的文档模板或项目管理工具的目标模块里使用。
目标卡 ID: Q1-SALES-02
层级: 阶段目标(季度)
目标陈述:
在 Q1 结束前,将中型客户的季度金额续约率从 78% 提升至 85%
验收标准:
统计口径: 季度内到期合同按金额计算的续约率
数据来源: CRM 合同模块,财务季度复核
达标线: 85%
否决线: 低于 80% 视为未达成
责任人: 张 XX(唯一责任人)
协同方: 客户成功部 / 售前支持组 / 财务部
资源承诺:
人力: 客户成功部 2 人全职投入
预算: 3 万元客户关怀预算
决策权限: 可自主决定 5 万元以内的续约让利
里程碑:
1 月末: 完成 Top 20 风险客户盘点并建立预警清单
2 月末: 风险客户续约率提升至 80%
3 月末: 整体续约率达到 85%
变更规则:
目标陈述与达标线不可变更
里程碑与资源每月可申请调整一次,由事业部负责人审批
变更后 24 小时内同步协同方与财务
6. 节奏表:什么时候开什么会
| 周期 | 会议名称 | 参与人 | 输入 | 输出 | 时长建议 |
|---|---|---|---|---|---|
| 季度初 | 季度启动会 | 目标责任人 + 协同方 + 上级 | 上季度复盘结论、本季度重点 | 目标卡(含资源承诺) | 2-4 小时 |
| 每月 | 月度检查会 | 责任人 + 上级 | 进度数据、偏差说明 | 偏差原因归类、下月关键动作 | 60-90 分钟 |
| 每周 | 周同步会 | 执行小组成员 | 上周承诺、当前阻塞 | 本周承诺、支持请求 | 30 分钟 |
| 季度末 | 季度复盘会 | 全员或全员代表 | 目标达成数据、根因分析 | 机制改动清单、下季度输入 | 3-4 小时 |
节奏密度必须按团队规模和业务节奏调整。项目型团队偏周,业务型团队偏月,稳定运营型团队可以只保留季度。不要照抄别人的开会频率。

七、案例观察:一次 Jira 迁移之后,目标管理发生了什么
方法论讲完,讲一个我实际参与过的项目。这段是我自己的第一手记录,样本只有一个,别当成普遍规律看。
1. 背景与迁移前的状态
这是一家 400 人左右的企业,做软硬件一体的产品,研发、测试、交付、销售、供应链五个体系。他们原来用 Jira 管研发任务,用表格管年度目标,用邮件管季度汇报。
2024 年初他们做季度复盘时发现三个问题:一是目标在表格里,任务在 Jira 里,两边对不上,没人能回答"这个季度的研发投入到底支撑了哪条目标";二是跨团队对齐靠周会,五个体系每周至少要花 6 到 7 小时在沟通同步上;三是每季度复盘前,PMO 要花接近一周时间从各个系统里捞数据做成汇报材料。
更现实的压力是数据安全和国产化要求。他们有一部分业务涉及敏感数据,必须私有化部署,而原有工具的部署形态和授权模式在这个要求下走不通。这也是他们决定做迁移的直接原因。
2. 迁移过程中真正花时间的地方
很多人以为迁移最难的是数据搬运。在这个项目里,数据迁移反而是最省事的一段,他们用的是支持 Jira 平滑迁移的方案,把历史项目、工作项、字段映射、权限关系整体搬过去,整个过程里最花时间的是自定义字段的映射确认,因为原 Jira 里有大量历史遗留的自定义字段,需要一个个判断是保留、合并还是丢弃。
真正花时间的,是把"目标"这一层补起来。原来的 Jira 里只有任务和迭代,没有承载季度目标的层。迁移完成后,他们把公司级目标、部门级目标、迭代目标、工作项串成了一条链,每个工作项向上可以追溯到某个迭代目标,迭代目标向上可以追溯到某个部门目标。
这一步做完之后,第一个直接变化是:项目负责人可以在系统里直接看到"本迭代的目标完成度",而不用等 PMO 出报表。第二个变化是周会形态变了,原来周会主要在对齐"你在做什么",现在因为目标与任务关联关系是公开的,周会时间压缩下来,主要讨论阻塞项。
3. 四个月后我记录到的数据变化

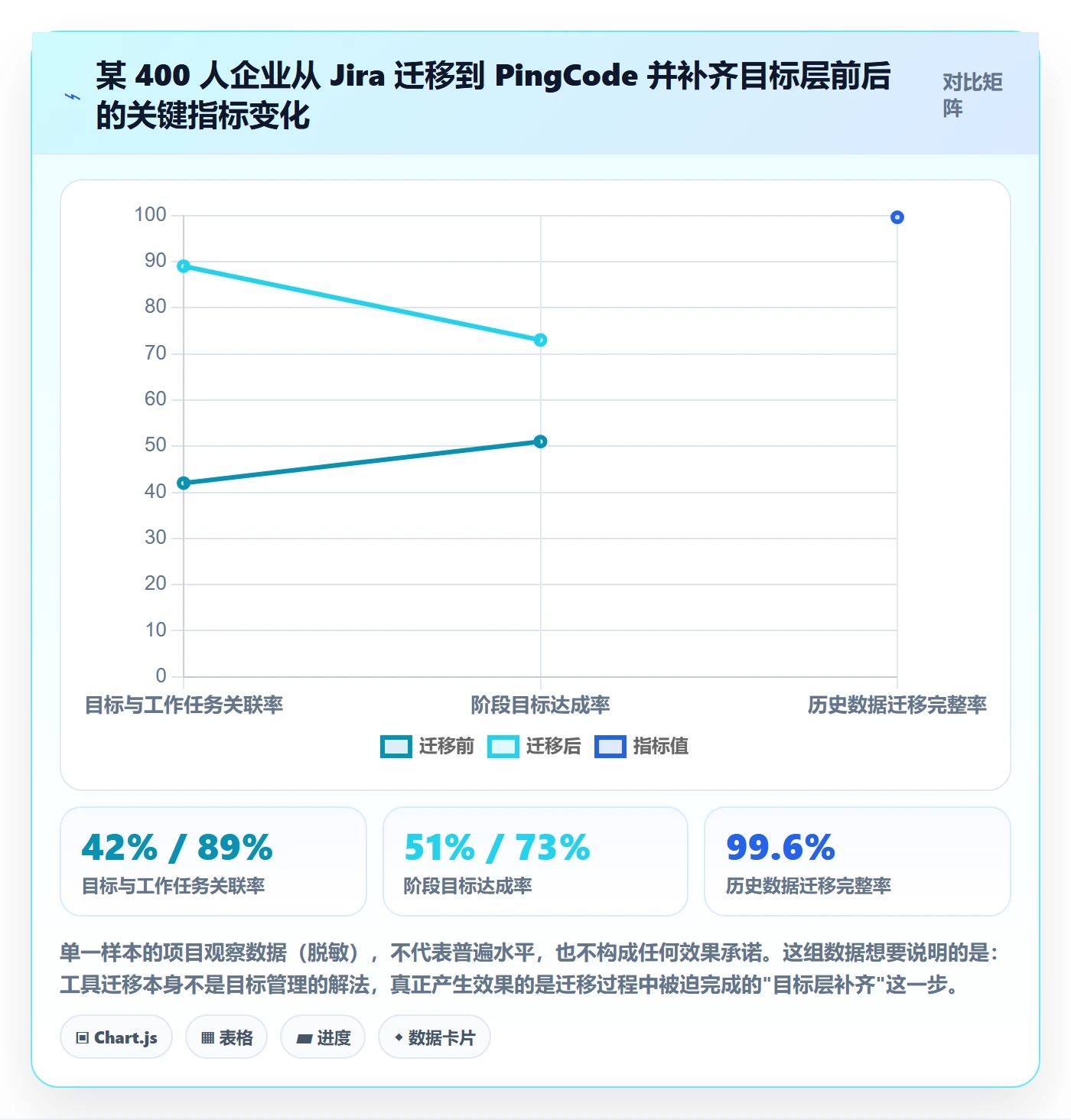

下面这组数字是我在迁移前一个月和迁移后第四个月分别采集的,属于单一项目样本,脱敏处理后呈现。它不是产品评测,是这次组织变更的观察记录。

4. 我从这个项目里得到的判断
这次迁移让我更加确认一件事:工具的价值不是替你做目标管理,而是让目标管理的成本降到可以持续做下去。如果一开始只是在系统里画了几条目标,工作项还是老样子,那迁移完之后什么都不会变。
顺带说一句选型上的观察。中大型组织在这个环节的诉求通常集中在三点:能不能私有化部署、能不能平滑承接原有工具的历史数据与权限体系、能不能把目标层和任务层打通。
PingCode 在这类场景里比较常见,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代路径里被提到比较多的一类选择。但我必须强调:如果团队规模在 30 人以下、没有数据合规要求,上这类平台反而是过度配置。选型要跟着约束条件走,不要跟着趋势走。
八、不同情况下的行动建议
下面按组织规模和业务类型给出可以直接执行的动作。你只需要找到自己所在的那一行。
1. 10 人以下团队
不做 OKR,不做季度复盘。做两件事:一是每周固定 30 分钟同步,明确本周唯一最重要的一件事;二是给这件事写清楚"做到什么算完成"。
这个阶段最容易犯的错是引入重型方法论,把管理成本压过业务本身。我见过 8 个人的团队花两周做目标体系设计,那两周本来可以做出一个可用的产品原型。
2. 10 到 50 人团队
开始需要书面化。建议每月定一次目标,不超过 3 条,每条带验收标准。形态上可以是很轻的 OKR,也可以就是一张任务表,关键是"验收标准"这一栏不能空。
季度复盘可以做,但建议控制在 2 小时以内,重点不是表彰和检讨,而是找出"哪条机制拖了后腿"。
3. 50 到 200 人团队
这是最需要补"翻译层"的区间。具体动作:每个部门负责人必须把公司目标翻译成自己部门的 2 到 3 条可控成果,并在部门内公开讲一次为什么要这么拆。
同时补上月度检查。我给的建议是先不要上自动化工具,先用一张共享表格跑两个季度,把节奏跑顺了再考虑工具化。用工具跑一个错误的流程,只会更快地产生错误结果。
4. 200 到 1000 人团队
这个规模必须解决"资源对齐"和"目标可见性"两个问题。资源对齐靠目标卡的资源承诺字段,目标可见性通常需要工具支撑,因为跨部门的目标透明靠人传话已经不可能了。
如果你的研发体系原来在用 Jira,又在做国产化替代或私有化部署,这个阶段会是评估迁移成本的最佳窗口期,因为再往上走,历史数据的体量和权限复杂度都会显著增加迁移难度。
5. 项目型团队(任意规模)
项目型团队的建议比较特殊:用里程碑和 WBS 做进度骨架,但必须额外补一层"项目目标与公司目标的关联说明"。否则容易陷入"每个项目都按时交付,但公司战略没往前走"的困境。
6. 高不确定性业务 vs 高确定性业务
高不确定性业务(新产品、新市场、新模式):用 OKR 或轻量目标,允许季度内调整里程碑,重点是快速试错和对齐。不要用 KPI 硬压指标,那会逼团队做假数据。
高确定性业务(成熟产线、稳定服务、标准交付):用 KPI 加 OGSM,把口径定死,把数据自动化。重点是防止指标异化,所以每个核心 KPI 建议配一个质量类对冲指标。

九、不同情况下的取舍
目标管理本质上是一系列的取舍,不存在"全都要"。下面五组取舍,每一项我都给出判断依据。

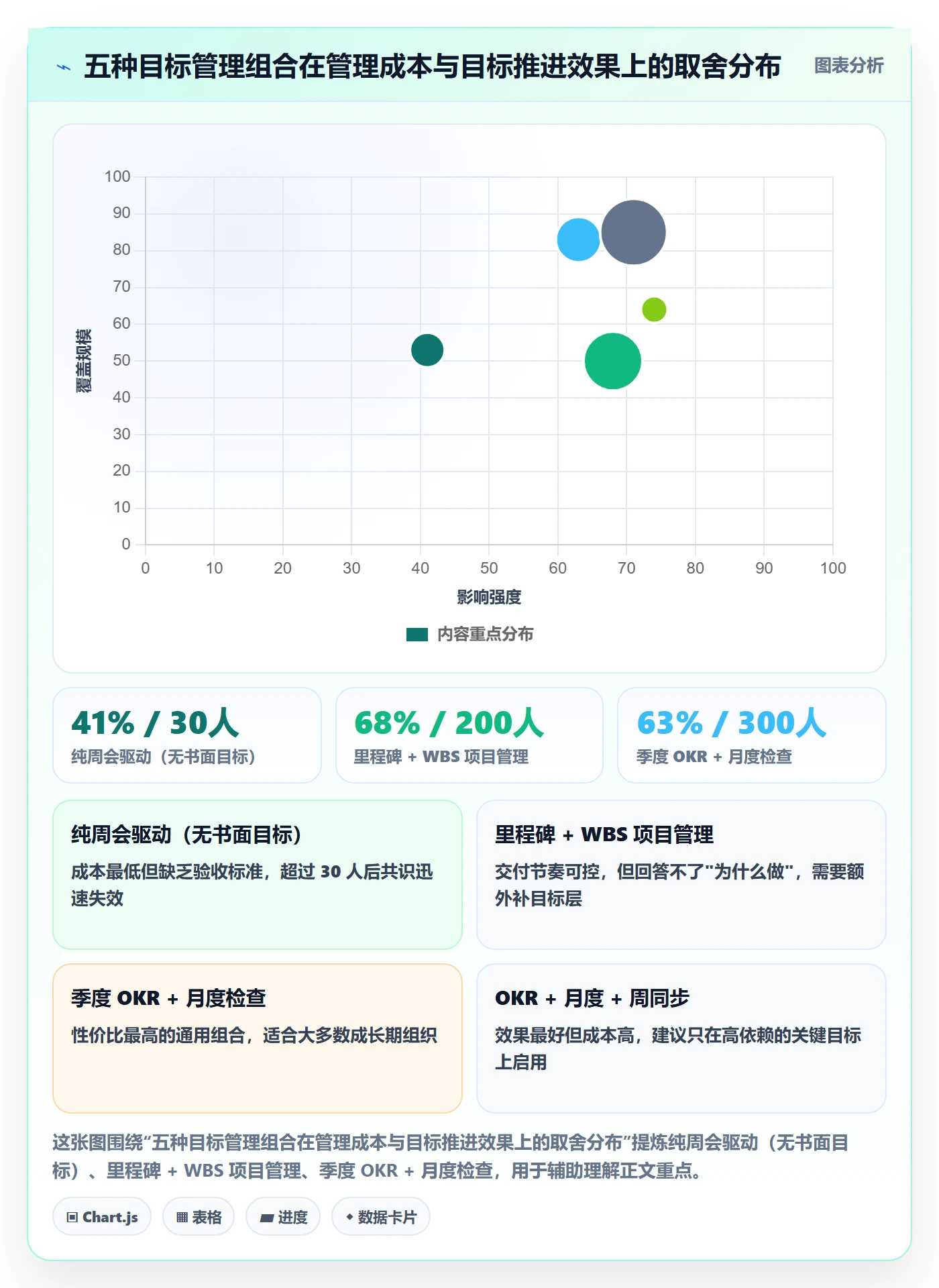

1. 节奏密度 vs 管理成本
取舍逻辑:从季度复盘加到月度检查,达成率从 41% 提到 63%,人均季度管理耗时从 6 小时升到 14 小时,这一段性价比最高;再从月度加到周同步,达成率只从 63% 提到 74%,耗时却接近翻倍。
我的建议:先补月度,跑两个季度之后再看是否需要周同步。周同步只在高依赖、高风险的目标上使用,不要全员一刀切。
2. 目标数量 vs 聚焦度
取舍逻辑:目标越多,覆盖面越广,但每条目标能分到的注意力和资源越少。我见过一个部门季度定 9 条目标,最后 9 条都只完成了六成。
我的建议:公司级 2 到 5 条,部门级 2 到 3 条,个人 1 到 3 条。剩下的"也想做的事"写进"观察清单",不占目标位。
3. 工具化 vs 习惯化
取舍逻辑:工具的收益是降低持续执行的边际成本,前提是流程已经跑顺;如果流程本身不对,工具会把错误流程固化得更牢。
我的建议:新机制先用表格或文档跑一到两个周期,确认节奏能坚持下来、字段设计合理,再迁移到系统里。反过来,如果团队已经有 200 人以上、跨部门依赖复杂,那就不要硬撑手工方式,该上工具就上。
4. 目标与考核挂钩 vs 不挂钩
取舍逻辑:挂钩能强化执行力,但会诱发目标低报和数据美化;不挂钩能保持目标真实性,但可能缺乏推动力。
我的建议:按目标性质分开处理,探索性、挑战性目标不直接进考核,但影响资源分配和负责人评价;稳定性经营指标可以进考核,但要配质量对冲指标。
5. 方法选择 vs 组织适配
取舍逻辑:方法越完整,理论上覆盖越全,但落地成本也越高。平衡计分卡在 3000 人集团是有效工具,在 50 人公司是负担。
我的建议:永远先问"我们现在的核心矛盾是什么",再选方法。核心矛盾是方向不清,用 OKR;是执行不稳,用 KPI;是战略落不到部门,用 OGSM;是年度经营框架需要重建,用平衡计分卡。

十、从明天开始的第一步
写到这里,方法、误区、断点、清单、案例、取舍都讲完了。如果你只记得一句话,我希望是这句:
阶段目标落不了地,通常不是方法不够先进,而是从公司目标到周任务之间,有几层是空的。补空比换方法有效得多。
关于下一步,我给一个非常具体的动作,不需要任何预算和工具,明天上午就能做:
- 挑一个正在进行的阶段目标,最好是那种你心里隐约觉得"可能完不成"的。
- 打开本文第六部分的"季度启动清单",六项逐条自查,诚实打勾。
- 找出第一个不通过的检查项,那就是你最薄弱的一环,先修这一个,不要六个一起改。
- 如果最薄弱的是"验收标准",就当场补三个字段:统计口径、数据来源、达标线。
- 如果最薄弱的是"检查节奏",就在日历上定下本月的第一个月度检查会,60 分钟,只谈偏差和阻塞。
- 如果最薄弱的是"资源对齐",就把目标责任人叫来,问一句"你能自主决定的最大金额是多少、能调动的人是谁",答不上来的当场补授权。
一个额外的建议:先别急着买工具。如果你的团队在 50 人以下,一张共享表格跑两个季度,比上一套系统更有效。如果你的组织已经在 200 人以上、跨部门依赖复杂、并且有私有化部署或国产化替代的诉求,那就在评估工具时,把"目标层能不能和任务层打通"作为第一顺位问题问出来,很多平台能管任务,但管不了目标层。
最后提醒一句关于方法的态度。我见过太多团队把 OKR 当作组织能力的证明,结果目标写得像诗,执行起来像谜。好的目标管理体系不是看起来先进,而是三个月后你能清楚地说出:哪条目标达成了、为什么、以及下次要改哪条机制。
如果这篇内容对你有用,建议把四张清单打印出来贴在会议室,纸面上的东西,比文档里的更容易被真正执行。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段目标管理方法大全:企业管理者项目目标落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312825
读者评论
作为200人公司的中层,文章说的翻译层缺失太真实了。我们部门就是把公司KR换个说法抄一遍,季度末才发现没有具体动作。准备按四张清单,把部门目标改成可验收成果,再补上周节奏。
我认同“方法只占两成,传导链条占八成”。以前总纠结OKR怎么写,其实问题在验收标准和资源对齐。尤其责任人没权限那条,我们项目就卡在跨部门协调,目标从签字起就很难完成。
小团队那段很准。我们60人,周会喊一嗓子比复杂工具有效,但确实缺验收标准,老板觉得没达预期,团队觉得一直在做。现在最该补的是达标线和数据源。
对“复盘开成追责会”深有体会。一旦公开质问,下一次汇报数据就会失真。把复盘产出定义为机制改动清单,而不是责任人名单,这点每个管理者都该反复提醒自己。
图表虽是示意,但逐层稀释趋势很有解释力。周任务只剩17%带验收标准,说明目标不是突然失效,而是每层丢一点。建议把可验收率纳入季度自查,先看清断点再选方法。
